审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板

跨部门团队的工时表,最常见的低效并不是“员工填得太慢”,而是同一笔工时要经过项目负责人、部门经理和财务反复确认:项目归属不清,审批人看不出异常,月底又有人把整月记录退回重填。要提升效率,关键不是多加提醒或催办,而是把填报口径、审批责任、异常规则和退回后的修正方式设计成一条可追溯的流程。本文提供一套可以从小范围试行的审批方法、判断框架和模板,并用明确标注的情景模拟数据演示如何衡量效果。

一、先讲核心结论:审批效率取决于规则,而不是审批按钮

1. 把“填报正确”与“审批完成”分开设计

工时表经常被当成一张表格:员工填写日期、项目、工时和说明,主管点击通过,月底再导出。但在跨部门协作里,这种设计往往把不同问题混在一起。员工负责说明时间花在哪里,项目负责人确认工作是否属于项目,部门经理判断投入是否合理,财务或运营团队再检查数据是否满足核算口径。每个人核对的对象不同,不能只靠一个“审批通过”概括。

我建议把工时审批拆成三类判断:事实是否完整、项目归属是否成立、投入是否符合管理规则。事实完整由填报者和系统校验承担;项目归属由项目责任人判断;投入是否异常则由直属管理者或资源负责人判断。只有需要成本归集、客户结算或合规留档时,才增加相应的财务或运营复核。

这条原则能减少“多人看同一件事”的重复审批。审批链路越长,不等于控制越强;如果每个人都只是在确认上一个人已经看过,新增节点只会拉长等待时间。流程设计的目标应是让每个节点有一个无法被其他节点替代的判断责任。

2. 先定义最小可用规则,再逐步增加控制

初次上线时,不必把所有管理要求一次塞进表单。建议从四项必填信息开始:日期、项目或工作类别、工时、简短工作说明。再补充团队确实需要的字段,例如客户、成本中心、任务编号或是否可计费。字段越多,填报越完整的假设并不成立;如果员工不理解字段含义,最后只会得到更多空泛文字。

审批规则可以先限制明显错误,例如单日工时超过团队设定上限、周报超过截止时间、项目已关闭仍被选中、同一天重复填写相同项目。对于“某项工作是否值得投入”这类管理判断,不宜用硬编码规则伪装成自动审批。系统能筛出异常,不能替负责人理解业务背景。

3. 用少量指标验证流程,而不是只看审批速度

只统计“平均审批耗时”容易造成误导。审批变快,可能是流程变顺,也可能是审批人无差别点击通过。至少同时观察首次通过率、退回率、逾期率、人工补录时长和异常处理比例,才能分辨效率变化是来自规则清晰,还是来自审核质量下降。

下面的数字是情景模拟,用于展示如何做上线前后对比,不代表行业基准。假设一个跨部门团队有120名成员,覆盖产品、研发、交付和运营。优化前,月末集中补填较多;优化后,统一字段定义、建立两级判断并加上异常提示。实际项目应以自己的四至八周基线替换这些数值。

审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板

二、背景和真实场景:为什么跨部门工时表容易变成月底工程

1. 同一小时在不同部门有不同含义

研发可能把工时用于项目投入与容量规划,交付团队可能需要对应客户合同或里程碑,运营团队则可能要区分日常运维、内部支持和专项项目。员工填写“会议2小时”,对研发经理来说是协作成本,对项目负责人来说可能是项目投入,对财务来说却未必可计费。字段相同,不代表管理口径相同。

因此,工时表不只是记录“做了多久”,更是在回答一个业务问题:这段时间应该由谁负责解释、归到哪里、是否进入后续分析。若公司没有先讲清楚用途,员工会按自己的理解填,审批人也会按各自的习惯判断。最终形成的不是统一数据,而是外观一致、含义不一的记录。

2. 月末集中提交会把小问题放大

假设员工每周只需填写一次,却拖到月底补四周记录,记忆误差、项目名称混淆和任务描述模糊都会同时增加。审批人也可能面对数十条记录,难以辨认哪些是异常,哪些只是工作节奏不同。错误未必由员工不认真造成,很多时候是流程把回忆负担集中到了最难处理的时点。

跨部门团队还有一个常见情境:员工的直属经理不一定了解具体项目,项目负责人也不一定掌握员工的部门工作安排。如果让两者都审批全部内容,员工得到的是重复审核;如果只让其中一方审批,另一方又可能认为自己失去了必要的管理视角。解决办法不是简单选一个审批人,而是把“项目归属确认”和“人员投入合理性”拆开,并让日常记录进入不同人的待办视图。

3. 组织规模越大,口径治理越重要

小团队可以通过口头沟通纠正项目名称和工作类别;人数增多、项目增多、人员跨团队流动后,口头约定很快失效。超过百人的组织尤其需要把字段释义、项目生命周期、审批边界和变更记录沉淀下来,否则同一个部门的两位经理都可能用不同标准审批。

在讨论管理软件时,也要先判断工具要解决哪一层问题。以 PingCode 为例,它主要服务中大型企业及100人以上组织,适合在考察过程中关注项目、团队协作和流程配置是否能够承接组织管理需求。但工具是否合适,不能由品牌定位直接推导;仍要用实际审批链路、权限要求、数据导出方式和试点反馈验证。若需求只是少量员工每月登记一次,轻量表单可能更经济。

审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板

三、常见误区:看似更严格,实际可能更慢

1. 误区:审批层级越多,数据越可靠

增加审批人会增加检查机会,但也会增加排队时间和责任模糊。如果员工提交后先经项目负责人,再经部门经理,最后经财务,而三个人都只看总工时是否“差不多”,就没有形成互补控制。最糟糕的情况是每个人都以为其他人核对过项目归属,错误反而被流程掩盖。

我的判断标准很简单:每增加一个审批节点,都要写出它独有的判断问题、可能发现的异常,以及不经过该节点的风险。如果三项都说不清,优先考虑取消、改为抽查,或转为只读知会。审批链路不是组织层级的映射图,也不应把所有相关人员都加入串行流程。

2. 误区:要求员工写得越详细,记录就越有价值

“请写清楚工作内容”过于抽象,结果常常是员工写很长,审批人依旧看不出项目关联。工时说明的价值不是复述当天所有活动,而是提供足以判断这条记录的上下文。对多数内部项目而言,任务或交付物加一句结果已经够用;对客户结算或审计场景,则需要更精确的项目、合同或阶段字段。

可以用一个简单测试判断说明是否合格:不了解这项工作的审批人,能否在不私聊员工的情况下判断它属于哪个项目、对应什么工作、是否需要进一步核查?如果答案是否定的,先改善字段提示和示例,而不是把说明字数从50字提高到200字。

3. 误区:每天填报一定优于每周填报

高频填报会缩短记忆间隔,但也会增加切换成本。对任务切换频繁、需要精确计费的服务团队,日填可能合理;对以项目周期交付、日常活动相对稳定的研发团队,每周填报可能更易坚持。选择频率时,应比较填报负担、记忆准确度和管理用途,而不是把某一种频率当成成熟度标准。

4. 误区:系统提醒能解决迟交

提醒只对“知道该做但一时忘了”有效,对字段难填、项目列表过长、审批人不明确等结构性问题无能为力。若每周提醒后迟交率仍高,继续提高提醒频次可能只会让员工屏蔽通知。更有效的做法是检查:填写是否能在几分钟内完成、常用项目是否易于找到、截止时间是否与团队节奏匹配、逾期记录是否有人处理。

5. 误区:平均工时可以直接评价个人效率

工时数据记录投入,不等同于产出质量,也不能单独解释工作绩效。不同角色的任务不确定性、支持性工作、会议负担和交付周期差异很大。把工时总量直接用于个人排名,容易促使团队追求“填满时间”,而不是提高交付质量。

如果管理层要分析资源配置,应把工时与项目阶段、任务完成情况、返工或服务量等信息结合,并明确分析目的。工时表适合回答“时间投入分布在哪里”“哪些项目长期缺少资源”“计划和实际偏差多大”,不适合单独回答“谁工作得最好”。

四、专业判断逻辑:先确定用途,再决定字段和审批

1. 用途决定所需精度

启动设计前,我会先让业务负责人完成一张“数据用途表”。每一种用途都要写出最小必要信息、误差容忍度和数据使用人。这样可以避免为了想象中的未来分析,要求所有员工今天就填写大量没人使用的字段。

主要用途 最小必要信息 审批重点 常见边界
项目投入复盘 日期、项目、任务或工作类型、工时 归属准确、投入与阶段相符 不宜把小时数当作绩效排名
客户服务结算 客户、合同或服务单、工作内容、可计费标记、工时 与合同范围和结算口径一致 需定义不可计费工作如何记录
团队容量规划 团队、项目、工作类别、周期、工时 投入结构和资源变化是否合理 关注团队趋势,不宜过度追究单条波动
合规或成本归集 成本中心、项目编码、日期、人员、审批痕迹 权限、追溯性、变更记录和口径一致 需由财务、法务或合规团队确认要求

用途不止一种时,优先找出共同的基础字段,再把特殊字段做成条件显示或专属流程。不要把所有用途的字段强行放进同一张表单,否则每个人都要面对与自己无关的问题,填写错误自然会上升。

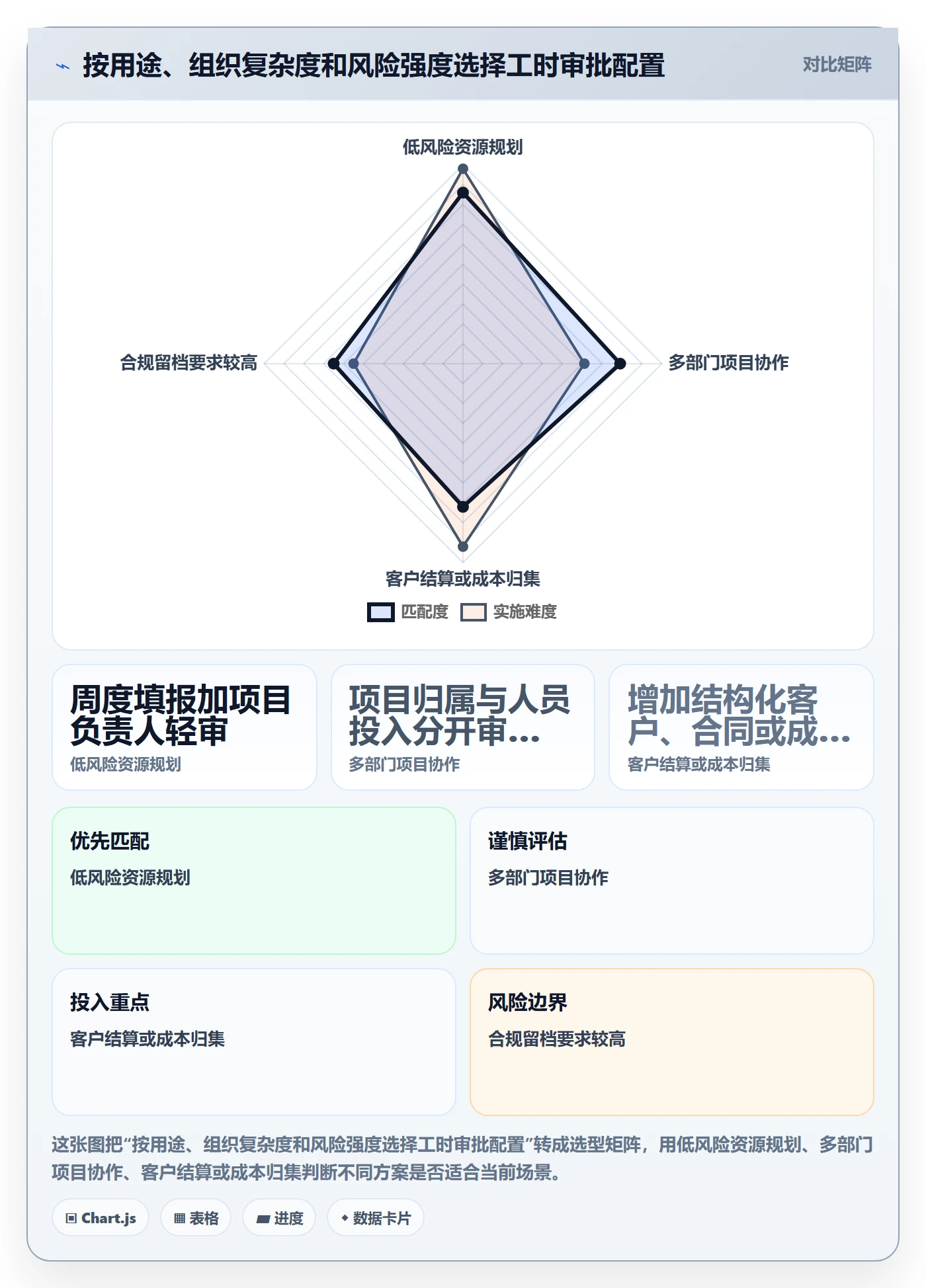

2. 用风险确定审批层级

审批层级应与风险强度匹配,而不是与组织级别一一对应。内部资源规划可以采用项目负责人核对归属、部门负责人处理例外;客户结算或合规留档则可能需要额外复核。对于低风险且稳定的记录,可以考虑按规则自动通过、异常才进入人工队列;但前提是规则经过试运行,且能保留变更和例外处理记录。

风险类型 建议检查方式 人工介入触发条件
基础完整性 提交时自动校验必填项、日期和数值范围 缺字段、重复记录、超出设定边界
项目归属 由项目负责人确认,常规记录可批量处理 项目已关闭、跨项目冲突、缺少任务依据
资源投入合理性 部门负责人看周期汇总和异常分布 连续多周偏离计划或出现重大变更
结算与审计 按合同、成本中心或制度要求复核并留痕 客户争议、金额阈值、口径变更或抽查命中

3. 区分“正常波动”和“需要解释的异常”

同一天投入超过常态,不一定就是错误;项目上线、事故处理或客户现场支持,都可能造成短期波动。真正值得关注的是连续性、偏离程度和上下文。例如一个人单周投入高,可能是发布窗口;同一团队连续六周超出计划并且交付仍延期,则更像资源规划或范围控制问题。

我建议把异常规则设计为三档:提示、需说明、必须复核。提示用于温和提醒;需说明要求员工补充原因,但不自动阻断;必须复核才进入人工审批。规则开始时宁可少而准确,再根据误报率逐步调整。若一半以上提醒都被视作无关噪音,员工很快会忽视真正重要的异常。

审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板

4. 评估工具时,先走完一条真实流程

选工具不应从功能清单开始,而应拿一条真实记录做端到端演练:员工如何找到项目、怎样录入、审批人看到什么信息、退回后如何修改、项目变更后历史记录是否保留、月底怎样导出并核对。至少让员工、项目负责人、部门经理和数据使用者各自完成一次操作。

若团队在评估 PingCode 或其他管理平台,应重点检查权限是否能按项目与部门组合配置、审批是否支持异常分流、项目与任务数据能否复用、历史变更是否可追溯,以及报表导出能否满足现有核算工作。工具名称不能代替流程验证;即使功能丰富,如果员工必须在多个入口重复录入同一信息,也可能增加而非减少总成本。

五、案例与数据观察:用试点拆分“填报问题”和“审批问题”

1. 一个120人跨部门团队的情景模拟

以下案例为情景模拟,用于说明如何设计试点与计算指标,不是某家企业的实际运营数据。团队有120人,分属产品、研发、交付、运营四个部门,参与8个项目。此前采用月底填报,项目负责人和部门经理依次审批,运营人员负责汇总。

试点把周期改为每周五提交,员工选择项目与工作类别,并用一句话描述任务或结果;项目负责人只核对项目归属,部门负责人只处理个人投入异常。系统在提交时检查缺项、重复记录和超出规则范围的工时。运营团队每周发出异常清单,不再逐行手工筛查所有记录。

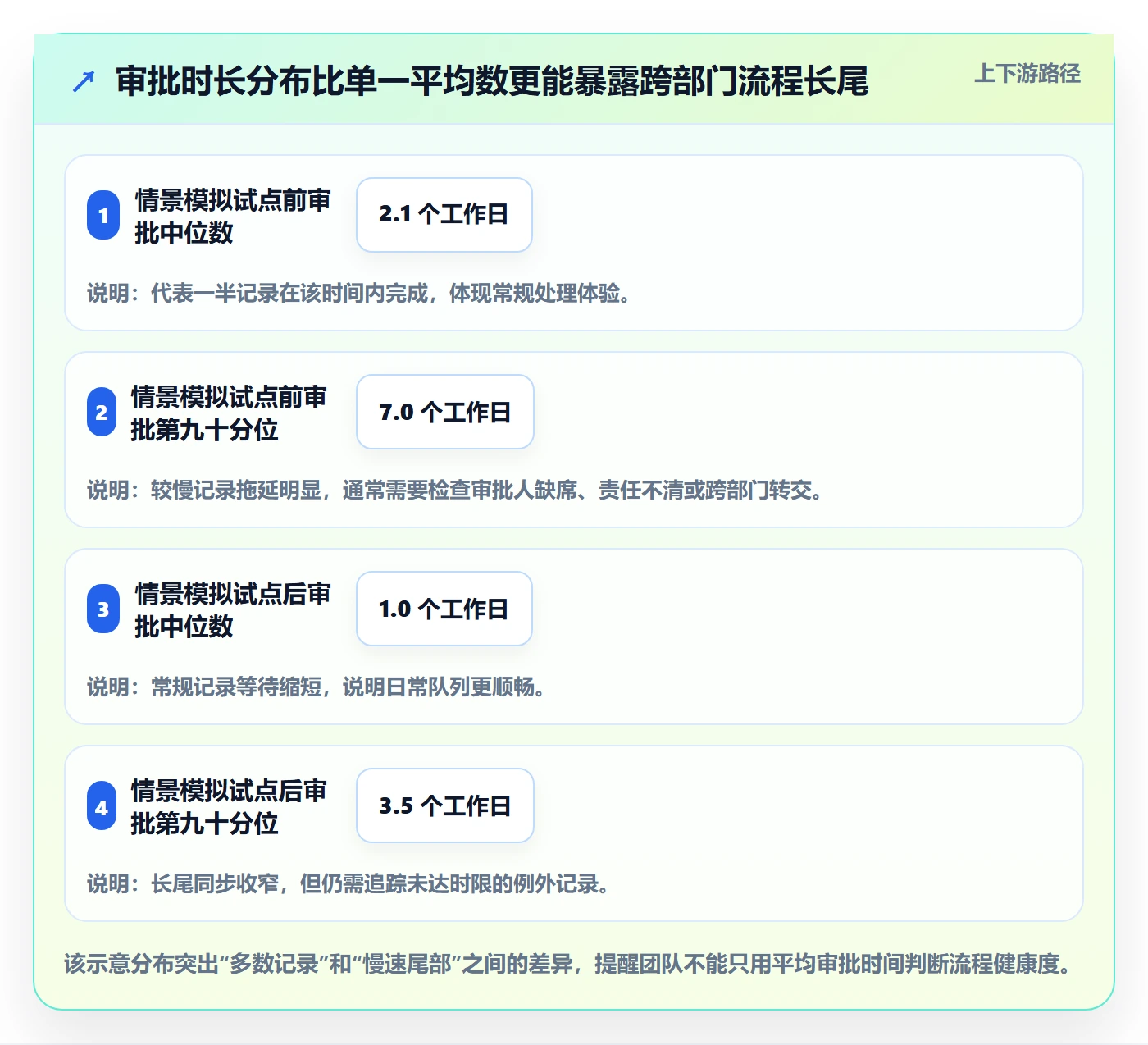

试点观察六周。团队以首两周作为基线,以后四周作为试行观察期,按同一口径记录提交和审批时间。模拟结果显示,逾期率由27%降至11%,首次通过率由68%升至86%,运营人员月度整理时间由14小时降至6小时。这里最重要的不是数字本身,而是每项改动都有对应机制:周填减少记忆负担,分工避免重复审批,自动校验减少格式返工。

2. 指标口径要写清楚,避免“看起来改善”

首次通过率可以定义为:首次提交后无需退回修改的记录数,除以首次提交记录总数。平均审批等待时间应明确从提交到最终通过,还是只计算审批人处理时间;两者反映的问题不同。前者包括排队,后者反映审批操作负担。把口径写在指标旁边,才能避免不同团队拿不同算法比较。

人工整理时间要记录实际投入,而不是凭感觉估算。可以按周记录催办、补录、合并、纠错和报表整理的工时。若工具上线后员工操作时间增加,但运营整理时间下降,团队仍需计算总成本,而非只报某一岗位的节省。

指标 建议定义 适合回答的问题 解释时的注意点
首次通过率 首次提交即通过的记录数 ÷ 首次提交记录总数 表单和口径是否容易理解 过高也可能源于审核过松,应结合抽查
审批等待时间 提交时间至最终通过时间的中位数或分位数 记录在流程里等待多久 建议同时查看中位数与长尾,不只看平均值
退回率 被退回修改的记录数 ÷ 已审批记录数 常见问题集中在哪些字段或规则 要区分格式错误、项目归属错误和业务疑问
人工整理时长 每周期用于催办、纠错、合并和汇总的实际工时 流程为运营团队节省了多少工作 可用抽样记录或工时日志校验,避免主观估算
异常命中准确率 经人工确认有效的异常数 ÷ 系统提示异常总数 规则是否噪音过多 低准确率时先调规则,不要直接增加人工审核人

3. 以“异常准确率”决定自动化边界

工时流程的自动化不应以自动通过条数为目标,而要看系统是否能稳定识别需要人工关注的记录。假设系统一周提示100条异常,人工复核后只有25条确实需要处理,准确率为25%;这意味着审批人要筛掉大量噪音。反过来,如果规则只抓到少量但高风险事项,人工负担可能更低,也更容易形成信任。

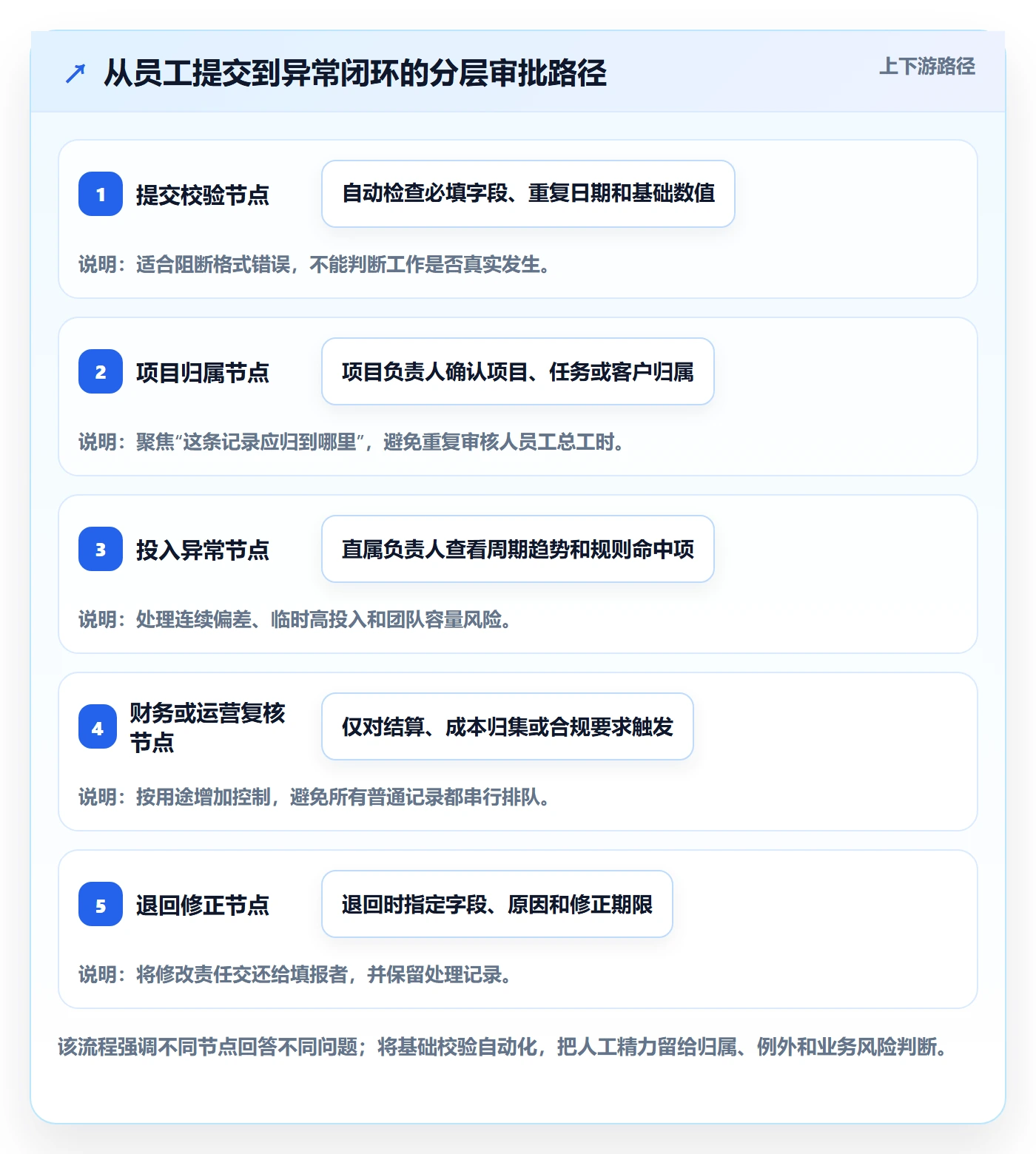

可以先将异常分成三类:数据完整性、业务归属、管理风险。第一类适合自动阻断;第二类适合交给项目负责人;第三类适合按连续偏离或高影响条件进入人工复核。每类分别记录命中数量、有效数量和漏检案例,经过四至六周再调整规则。不要把所有异常合成一个“风险分数”,否则很难解释为何某条记录被拦截。

4. 用分布看长尾,不要只看平均数

平均审批时间可能掩盖少数长期卡住的记录。比如大多数工时在一天内通过,但少数跨部门记录等待两周,平均值会被拉高,也可能被大量快速审批掩盖。建议同时看中位数、较慢分位数和逾期比例,并按审批节点、部门、项目类型拆分。

审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板

六、可直接采用的工时表模板与审批话术

1. 员工填报模板

表单字段应围绕业务用途组织,并在字段旁写清楚口径。下面是适用于项目投入管理的基础版本。若用于客户结算或合规留档,应由相应责任部门增补必要字段,不宜直接照搬。

字段 填写要求 示例 常见错误
日期 填写实际发生工作的日期 2025年3月12日 把补填日期误当成工作日期
项目或工作类别 选择统一目录中的项目、内部工作或支持类别 客户门户改版项目 使用个人自定义简称,导致无法汇总
任务或工作说明 写任务、对象或交付结果,避免只写岗位动作 完成登录页接口联调并修复两个阻塞问题 只写“开发”“开会”“处理问题”
投入工时 按团队规定的粒度记录,遵守单日上限提示 3.5小时 用整天估算代替实际投入,或重复计算会议
工作类别 根据目录选择研发、交付、支持、会议等类别 项目研发 把项目名称和工作类别混成一个自由文本
补充说明 仅在异常、跨项目或临时支持时填写原因 因线上问题临时支持,工时转入本项目 每条记录都写长篇日报,增加无效负担

2. 项目负责人审批模板

项目负责人不必逐条评价员工工作质量。建议只回答以下问题,并在需要修改时指出具体字段。批量审批适用于信息完整且无异常的记录;发现异常时再展开详情。

  • 这条记录是否属于当前项目或任务?
  • 工作说明是否足以判断与项目的关联?
  • 日期和投入是否符合当前项目阶段的常规情况?
  • 是否需要改归属、补充背景或交由其他责任人确认?

通过时可使用:“项目归属与任务说明符合本周期记录口径,通过。”退回时可使用:“请将本条从内部支持调整为项目支持,并补充对应任务或问题编号;工时数值暂不需要修改。”这样比“请完善”更可执行,也避免员工不知道要改哪一项。

3. 部门负责人审批模板

部门负责人应看趋势和例外,而不只是逐项重复确认项目归属。可重点检查个人或小组投入是否连续偏离计划、支持性工作是否挤压核心项目、异常时段是否有背景说明,以及是否存在跨项目资源冲突。

对一般记录,可按周期汇总审批;对触发规则的记录,要求责任人补充原因。部门负责人可以在备注中明确“批准此次偏差”或“请调整下周期资源安排”,使工时数据不仅用于归档,也能进入容量规划的反馈回路。

4. 退回原因模板

  • 字段缺失:请补充项目或工作类别,其他字段无需修改。
  • 项目归属待确认:当前项目已关闭,请确认是否应归入维护支持类别。
  • 说明不足:请补充任务、客户或交付物信息,以便核对记录归属。
  • 投入异常:本周投入高于常规区间,请说明是否与发布、事故或临时支持有关。
  • 需要更正:请修改指定日期的工时数值,并保留原记录的变更痕迹。

5. 试点复盘模板

每周复盘控制在30分钟左右即可,重点不是讨论所有员工的记录,而是找出流程反复出错的地方。可以按以下顺序进行:

  1. 查看提交率、首次通过率、等待时间和退回原因分布。
  2. 挑选两至三条典型退回记录,判断问题来自字段、目录、责任划分还是员工培训。
  3. 检查自动提示的有效比例,删除噪音高且没有管理价值的规则。
  4. 确认是否有项目变更、人员转组或审批人缺席造成的例外。
  5. 记录本周只改一至两项规则,下一周继续用相同口径观察。

七、不同情况下的行动建议:按团队规模和用途选择做法

1. 小团队、低风险、以资源规划为主

如果团队人数较少,项目数量有限,数据主要用于复盘投入比例,可以采用每周填报、项目负责人轻量确认、部门负责人查看异常汇总的方式。先用共享表单或现有协作工具跑通口径,不必一开始购买复杂平台。

这类团队的首要任务是建立统一项目目录和工作类别。审批动作尽量控制在必要范围内,使用抽样检查发现填写偏差。若试行数周后,问题主要是迟交,可以调整提醒时点和填报节奏;若主要是归属错误,应先修订分类,而不是增加一个审批人。

2. 百人以上、多项目、多部门的组织

规模扩大后,应将权限、项目目录、审批责任和报表口径纳入治理。至少要明确谁创建项目、谁维护项目状态、项目关闭后如何处理历史补录、人员跨项目时如何选择审批人。若多个系统间需要同步人员、项目或成本中心数据,还应明确数据源和同步失败后的处理责任。

此时评估 PingCode 等面向中大型组织的管理平台,可以把真实跨部门流程作为演示脚本:一个员工同时参与两个项目,某项目中途关闭,记录被退回后修改,部门经理查看趋势,运营人员导出汇总。让不同角色分别操作并记录卡点,比听功能介绍更能验证平台是否适配。购买决策还应核算配置、培训、维护和数据治理成本。

3. 需要客户结算或成本归集的团队

这类场景要先由财务、交付或合同责任人确认可计费口径,再设计字段和审批边界。内部项目投入与客户结算工时不一定采用相同粒度,尤其需要区分可计费、不可计费、合同外支持和内部协调时间。字段定义应能追溯到合同、服务单或成本中心。

如果记录会影响客户账单或财务处理,不要只依靠自由文本说明。可使用结构化编号、受控选项和审批留痕,并规定谁有权更改已经审批的记录。任何自动通过规则都要经过小范围验证,并保留抽查机制。

4. 审批经常延迟,但退回率很低

此时问题可能不在填报质量,而在审批队列和责任人安排。先拆解从提交到处理的时间:审批人实际处理用了多久,还是记录一直无人查看?检查待办通知是否有效、代理人是否明确、审批人是否需要查看过多无关记录。可以设置处理时限和升级规则,但不应把所有超时记录直接自动通过,尤其是涉及结算和合规的场景。

5. 退回率高,但审批速度很快

如果审批很快、退回很多,员工可能重复提交错误信息,也可能退回意见过于模糊。把退回原因按字段分类,找出前三项高频错误,针对这些字段增加解释、示例和提交时校验。若同一类错误持续出现,优先改表单或目录,不要每周重复培训员工。

6. 系统提示很多,审批人逐渐忽略

先暂停非关键提醒,区分“提交前可自动修正”和“需要管理判断”的事项。评估每条规则的命中量、有效比例、误报成本和漏检风险。对影响较低的提示改为仪表盘趋势;对高风险异常才进入人工待办。规则少但可信,通常比规则多但没人相信更有效。

审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板

八、不同情况下的取舍:效率、准确性与管理负担如何平衡

1. 日填还是周填:取决于记忆成本与操作成本

日填的优势是记录更接近工作发生时点,适合客户服务、现场支持或需要精确结算的工作;代价是员工每天都要切换到记录任务。周填减少操作频率,适合工作结构相对稳定的团队;代价是员工需要回顾一周活动,说明质量可能下降。

决策时可以选一个代表性团队试行两种节奏,各运行两至三周,比较遗漏率、补填时长、退回率和员工完成时间。不要只问员工“喜欢哪一种”,因为偏好不一定代表数据质量。若周填导致说明质量下降,可以改为周中快速记录、周五确认,而非要求每天提交审批。

2. 串行审批还是并行审批:取决于判断是否依赖前序结果

如果部门经理必须先知道项目负责人确认的项目归属,串行审批有助于避免信息不一致;如果两个审批人各自核对独立维度,则并行处理可能减少等待。但并行会带来意见冲突和重复退回的风险,需要确定冲突如何解决、谁拥有最终裁定权。

建议先画出每个审批节点的输入和输出。若后一个节点并不依赖前一个人的判断结果,可以测试并行;若依赖关系明确,则保持串行。审批快慢不是唯一标准,意见一致性和退回次数也要纳入比较。

3. 自动通过还是人工逐条审:取决于误判成本

对于必填字段、格式、重复记录等可明确判断的事项,自动校验通常更稳定。对于项目归属争议、临时事故投入或工作优先级判断,人工更能理解上下文。自动通过适合规则稳定、误判成本低、存在补救机制的记录;人工逐条审则适合影响客户账单、合规责任或重大资源决策的记录。

折中方式是规则通过加异常复核:常规记录按既定条件快速流转,命中高风险规则的记录进入人工待办,另以固定比例抽查已通过记录。抽查比例应根据风险和历史差错率确定,不应编造一个适用于所有组织的固定数字。

4. 字段越细还是越少:取决于谁会使用数据

字段更细能支持更深入分析,但会增加填报和维护成本。若数据没人使用,细分只是把成本转移给员工。每新增一个字段,都应说明其使用者、分析频率、对应决策和缺失后的处理方式。没有明确使用场景的字段,可以先不纳入必填。

也要注意分类目录的维护成本。项目名称、客户类别和工作类型如果一年调整多次,需要明确责任人和生效规则。目录过长时,应支持按团队、项目状态或常用项筛选;否则员工在列表中找不到正确选项,会选择相似名称或临时填入自由文本。

5. 集中式管理还是团队自治:取决于统一口径与业务差异

总部统一规则有利于跨部门比较和财务汇总,但可能忽视不同岗位的实际工作方式;团队自行定义可以贴近场景,却可能导致同一指标含义不一。较稳妥的做法是统一核心字段、数据口径、权限和异常原则,允许团队在工作类别、填报频率或说明模板上做有限扩展。

扩展规则要有版本和负责人。团队增加的字段如果后来被多个部门采用,应评估是否纳入标准;标准发生变化时,也要说明生效日期和历史数据处理方式。没有版本管理的“灵活配置”,时间久了会变成难以解释的数据孤岛。

九、上线计划与风险控制:从小范围验证到稳定运行

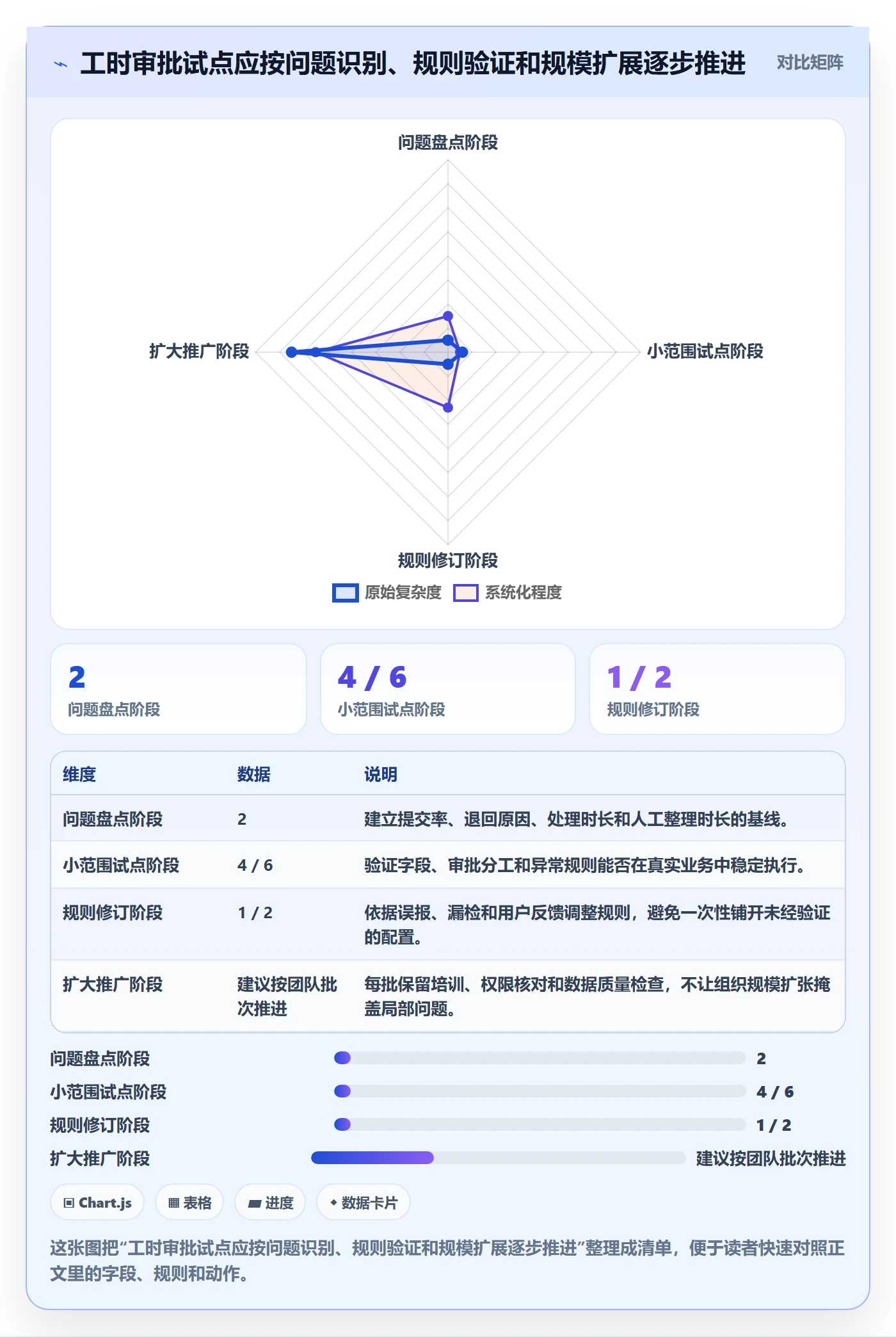

1. 第一阶段:盘点真实用途与现有摩擦

先访谈员工、审批人和数据使用者,不必做大规模调研。分别询问:员工最难填写什么,审批人最常退回什么,运营团队每月花时间最多的整理工作是什么,管理层实际用工时数据做过哪些决策。把回答转成可观察问题,例如“项目归属不清”需要看错误记录比例,而不是只保留主观印象。

同时抽取最近一个周期的记录,记录字段缺失、重复、迟交、退回原因和处理时长。若历史数据质量很差,先改善记录流程,不要急着比较部门投入差异;错误数据上的精细分析只会产生精致但错误的结论。

2. 第二阶段:选代表性团队进行试点

试点最好包含不同工作模式,例如一个研发团队、一个交付团队和一个运营团队,而不是只选流程最成熟、人员最配合的团队。这样可以尽早发现同一表单在不同角色中的边界问题。每个团队应明确试点负责人、审批人、数据口径和反馈渠道。

试点期间固定字段与指标口径,避免每周同时改动多项规则。每次改动都记录原因、影响范围和观察周期,否则无法判断改善来自哪项措施。若遇到影响结算或合规的高风险问题,应暂停相关自动规则并由责任部门复核。

3. 第三阶段:培训重点放在示例和反例

培训不必长篇讲解系统菜单。用三条记录演示:一条合格记录、一条项目归属错误的记录、一条需要说明异常投入的记录。让员工知道哪些信息是必需的、哪些情况需要补充背景、审批人退回后应修改什么。

审批人培训也要强调边界:项目负责人确认归属,不替部门经理评价人员整体负荷;部门经理看资源趋势,不重复检查每条任务描述;运营团队维护口径和异常清单,不替业务负责人裁定所有例外。角色边界清晰,培训才不会变成操作说明会。

4. 第四阶段:建立回顾节奏和规则负责人

上线后头一个月建议每周检查核心指标,稳定后可以按月复盘。每条异常规则都应有负责人,负责判断规则是否仍有效、误报是否增加、业务流程改变后是否需要调整。没有负责人维护的提醒规则,往往会逐渐累积成噪音。

数据保留和访问权限也需要明确。工时记录涉及员工工作安排,应该按业务需要授权,不宜默认所有人都能查看所有人员的详细记录。具体保留期限、个人数据处理和审计要求,应依所在地区法规和企业制度由专业责任部门确认。

审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板

十、结尾:把工时表从“月底交差”变成可解释的管理数据

1. 最值得优先做的三件事

如果只能从一处开始,我会先明确工时数据的用途,再统一项目和工作类别的含义,最后把审批责任拆成“归属确认”和“投入异常判断”。这三步通常比增加提醒、扩大审批人范围或立即更换系统更能减少返工。

接着选择一个跨部门团队做四至六周试点,使用同一口径记录首次通过率、审批等待时间、逾期率、人工整理时长和异常命中准确率。示例数字只能帮助搭建观察框架,不能代替自己的基线;真正有价值的是知道哪类记录最常出错、哪一个节点最容易排队、哪些规则值得自动化。

2. 最终判断:效率提升不是把审批变少,而是把判断放对位置

工时表不是越细越好,也不是越快通过越好。有效流程需要让员工容易填写、让审批人看得到自己负责的风险、让数据使用者能够解释结果,并让例外有清晰去向。若每个节点都承担不同且明确的判断,流程可以既轻量又可靠;若责任重叠,再好的工具也会把低效流程数字化。

下一步可以立即做一个小动作:抽取最近一个周期的20至30条记录,按“字段错误、项目归属、说明不足、审批等待、规则争议”分类,标出每类数量和返工时间。先解决占用时间最多、且责任最明确的一类问题,再决定是否调整表单、审批路径或工具。好的工时审批,不是让每个人多做一次确认,而是让每条记录只在必要的地方被认真判断。

常见问题解答(FAQ)

1. 跨部门团队怎样设计工时表审批流程,才能减少来回退回?

我们团队有人填研发任务,有人填客户支持,还有人要分摊到多个项目,审批口径一直对不上。我想知道流程该怎么拆,才能既让负责人看得懂,也不把填表变成额外负担?

先把流程拆成“填写,直属负责人核对,项目负责人确认,异常处理”四步,不要让所有审批人重复检查同一件事。填写人负责记录日期、项目或工作类型、耗时和简短说明;直属负责人核对工时是否符合排班与实际工作;项目负责人确认项目归属及任务合理性;只有超出规则的记录才进入异常处理。

比如,团队可先试行“每周提交、两个工作日内审批”,将漏填、单日工时超上限、无项目归属设为退回条件。试运行两周后,统计退回原因;如果多数退回都集中在项目归属,就应先统一项目分类,而不是继续增加审批人。

2. 工时表模板需要哪些字段,才能兼顾统计和快速填写?

我见过的模板有的只记日期和小时,月底无法解释时间花在哪里;有的字段又特别多,大家干脆复制上周内容。我应该保留哪些必填项,哪些信息可以不填?

入门模板建议必填日期、人员、项目或工作类型、耗时、简短工作说明;需要成本核算或客户结算时,再增加任务编号、计费属性等字段。工作说明以能复核为准,例如“修复登录接口超时并完成回归测试”,比“处理问题”更有用,但不必写成长篇日报。

可选字段应由真实决策需求决定:如果没有人会据此分析地点、优先级或工单编号,就不要强制填写。模板上线前找三类成员各试填一周,记录单条填写时间和无法归类的项目;若填写中位数明显超过几分钟,优先删字段或提供下拉选项。

3. 跨项目工时如何处理,才能避免重复计算或项目负责人争议?

我一天里可能上午处理项目甲的需求,下午帮项目乙排查故障,还有临时会议。之前有人把整天都记在主要项目上,月底各负责人看到的数据都不太可信,这种情况该怎么约定?

先约定工时记录的基本单位和分摊规则:同一段时间只能归属一个项目或工作类型;确实服务多个项目的会议,可按议程或实际投入拆分,并要求说明依据。不要追求分钟级精度,团队可从半小时为最小单位开始试用,再根据结算或排期需要调整。

对无法准确拆分的公共事务,设置统一的“团队运营”或“内部支持”类别,避免随意塞进某个项目。每月抽查少量记录,比较工时说明、日历安排和任务记录;发现争议时先修订分类定义与示例,再讨论个人填报问题。

4. 怎样判断工时表审批是否真的提效,而不是把工作转移给审批人?

上线模板后,提交率看起来提高了,但负责人每天要花很多时间逐条核对,团队也抱怨审批积压。我该看哪些指标,才能判断新流程有没有改善效率?

不要只看提交率,至少同时观察按时提交率、一次通过率、平均审批时长、每条记录的填报耗时和退回原因分布。可以先记录上线前两周的基线,再用相同口径观察试行后的两到四周;例如提交更及时但审批时长翻倍,说明瓶颈可能从填写端转移到了审批端。

处理办法通常不是催审批,而是按风险分层:正常范围内的记录批量确认,缺项目、异常超时或重复记录才逐条核验。判断是否有效,要看整个团队完成填报与审批所花的总时间是否下降,同时数据仍足以支持排期、成本或复盘决策。

核心关键词

读者评论

周
周俊杰

我们团队以前也把工时说明写得很长,但审批时还是要追问项目归属。后来给常见工作类型配了示例,确实比单纯要求多写几句更有用。

曹
曹阳

文中提到按风险设置审批层级,我觉得很实用。不过客户结算场景里,项目负责人和财务采用不同口径时,最好也明确谁负责处理分歧,否则仍会卡在退回环节。

张
张嘉禾

每周填报不一定适合所有团队。我这边支持工作经常临时插入,周末回忆容易漏细节;如果能随手记录、周内汇总提交,可能比固定周报更稳妥。

文章包含AI辅助创作:审批实操方法:跨部门团队提升工时表效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585322

赞 (0)
飞飞飞飞
Timesheet最佳实践:跨部门团队工时表入门指南,常见问题
上一篇 53分钟前
项目工时管理指南:跨部门团队如何做好工时表,入门指南全流程
下一篇 53分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
