审批管理方法大全:项目成员工时表协同管理落地清单

项目成员工时表协同管理,最容易出问题的地方,往往不是员工忘记填工时,而是“填了以后没人知道该由谁确认、按什么口径确认、驳回后如何修正”。我建议把工时审批设计成一条可追溯的数据链:项目任务产生工时记录,成员按周期提交,项目负责人核对任务与投入,部门负责人处理资源和考勤口径,财务或人力部门只读取已确认的数据。审批不是在表格上多加几列,而是明确每一类数据的责任人、判定标准和后续用途。

一、先讲结论:工时审批不是“签字”,而是数据治理

1. 把审批目标从“批完”改成“数据可用”

我判断一套工时审批流程是否有效,不先看审批通过率,而先看批准后的数据能不能用于项目复盘、资源调度和成本核算。如果审批完成了,任务名称仍然含糊、跨项目投入无法归属、修改记录无法追溯,那么流程只是把错误数据盖了一个“已批准”的章。

工时表至少需要回答四个问题:谁在什么时间,为哪个项目的哪项工作投入了多少时间;这段投入由谁确认;确认依据是什么;发生更改后,谁能看到更改前后的差异。任何一个问题答不清,后续报表都可能出现“数字看起来齐全,结论却不可信”的情况。

我的核心判断是:审批规则应围绕数据用途设计,而不是围绕组织层级堆叠。项目复盘需要任务级投入,资源管理需要成员跨项目负荷,财务核算可能需要成本中心或可计费标记。三种用途的数据粒度不同,不应全部压在一个人、一个节点或一张复杂表单里解决。

2. 先确定最小可运行闭环

落地时不必一开始就设计覆盖所有例外的复杂流程。先跑通“填写,校验,提交,审批,退回修正,锁定,汇总”这条主链,再逐步处理跨部门项目、临时支援、假期补报和客户现场投入等特殊情况。

我通常建议首轮只设两个业务审批角色:任务负责人核对工作内容与投入合理性,项目负责人确认项目归属与周期完整性。部门主管是否进入审批链,要看组织是否需要统一安排产能,而不能仅仅因为其职位更高就默认增加一道审批。

  • 成员负责:按规定粒度记录任务、日期、工时和工作说明,并对提交内容真实性负责。
  • 任务负责人负责:判断记录是否对应实际工作,任务描述能否被团队成员理解。
  • 项目负责人负责:检查项目归属、阶段投入、异常工时和周期完整性。
  • 管理职能负责:维护制度口径、权限和报表定义,不替代业务负责人判断具体任务。

3. 先把不该审批的内容拿出审批链

如果每一条正常工时都要经过多级审批,管理者会把注意力消耗在“例行确认”上,真正需要判断的异常反而被淹没。流程应该将正常记录自动通过基础校验,把人的精力留给跨项目冲突、超出合理区间、任务与阶段不匹配、补录或反复修改等情况。

例如,系统可以先判断日期是否落在当前周期、成员是否拥有项目权限、小时数是否超过团队设置的日上限、任务是否处于可记录状态。自动校验只能发现结构性问题,不能代替负责人判断“这项工作是否真的发生”。

审批管理方法大全:项目成员工时表协同管理落地清单

二、为什么工时表协同经常失灵:真实场景比表格格式更关键

1. 同一个成员往往同时服务多个项目

在跨职能团队里,一个工程师可能上午处理项目甲的缺陷,下午参加项目乙的评审,临近下班又支援客户问题。如果只让他填“当天工作八小时”,管理者无法判断各项目实际消耗;如果要求每十分钟记录一次,填报成本又会远高于数据价值。

这类场景的关键,不是无限提高记录精度,而是确定足以支撑决策的最小粒度。项目成本核算通常需要任务或工作包级记录;资源负荷分析可能按半天或小时汇总;团队复盘则要保证任务分类一致。企业应先问“这条数据要支持什么决定”,再确定记录频率。

2. 项目成员、职能主管和项目经理看的不是同一件事

成员希望记录动作少、规则清楚;职能主管关心团队负荷与成员是否被过度占用;项目经理关心计划与实际投入差异;财务关心成本归属和计费口径。把所有需求直接叠加到成员填写表单上,常见结果是字段不断增加,填报耗时上升,记录质量却没有同步提升。

因此,工时协同要区分“采集字段”和“分析维度”。成员只应填写自己能够准确判断的信息,例如任务、日期、投入时长、必要说明。成本中心、项目阶段、工作类别等能从任务或组织数据继承的字段,应尽可能自动带出,避免让成员重复选择。

3. 低质量工时数据通常来自口径漂移

“开发”“联调”“沟通”“支持”这类描述,在不同团队里可能代表完全不同的工作。有人将会议时间记入项目任务,有人记入管理事务;有人把等待外部反馈算作项目投入,有人完全不记录。若企业不定义边界,审批人只能凭个人习惯判断,团队间数据就无法比较。

建议先建立一页口径说明,明确工作类别、任务归属、会议记录、待命与等待、休假和培训等内容如何处理。说明不必写成厚重制度,但要提供可操作例子。每个争议字段都应有“正例、反例、处理方式”,否则执行时仍会回到口头解释。

4. 项目任务结构不完整,会把填报问题伪装成审批问题

当成员找不到合适任务时,通常会选“其他”“日常支持”或随便挑一项接近的任务。审批人看到的可能是“工时描述太笼统”,但根因其实是任务树没有覆盖真实工作,或者任务负责人没有及时维护任务状态。

我会把“无合适任务”作为独立问题记录,而不是要求成员长期用备注补救。连续出现同一类无任务记录,说明项目分解需要调整;如果任务已完成但仍被用来填报,则需要检查任务状态与工时记录权限是否同步。

5. 管理者的审批量会随组织规模迅速放大

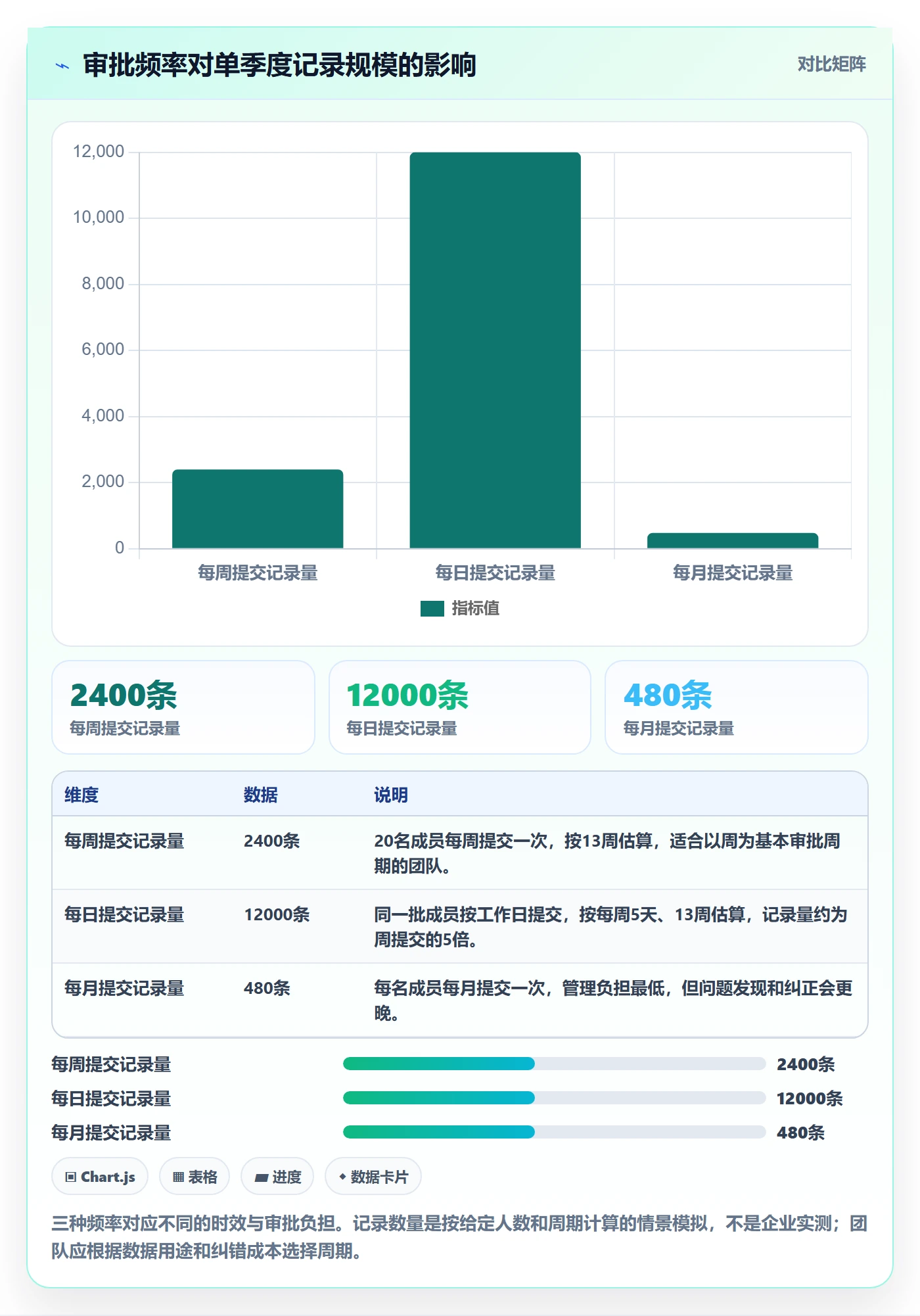

以情景推演为例,一个项目有 20 名成员,每人每周提交一次,一个季度约产生 2400 条周记录;如果改为每日审批,数量会接近 12000 条。审批人若只能逐行查看,必然趋向于快速点击通过,审批名义存在,判断质量却下降。

因此,规模增长时不能只增加审批人,而应提升批量核对和异常识别能力。审批界面至少要能按成员、任务、日期、项目阶段筛选,并把补录、超时提交、异常时长和频繁修改突出显示。正常项应易于浏览,异常项应更容易被发现。

审批管理方法大全:项目成员工时表协同管理落地清单

三、五个常见误区:流程看似严谨,实际增加噪声

1. 误区一:审批层级越多,数据就越准确

多一级审批不自动等于多一份有效判断。如果项目负责人和部门主管都只检查“有没有填满”,两次审批只是重复动作。只有当不同节点负责不同风险,例如项目负责人确认任务归属、部门主管检查跨项目资源冲突,增加节点才有合理性。

判断是否保留审批节点,可以追问三件事:该节点能否看到前一节点看不到的信息;是否拥有明确的否决或调整依据;发生错误后是否承担相应责任。三项都答不上来,就要考虑将其改成抄送、抽查或规则校验。

2. 误区二:工时越精细,管理就越科学

记录到分钟看起来精确,但如果成员只能在周末回忆本周工作,分钟级数字其实是“精细格式下的估算”。精确的小数不等于真实的测量。过细的记录要求还会鼓励成员拆分任务、过度描述,挤占实际工作时间。

我更看重三类质量:任务归属是否正确、记录是否及时、分类口径是否一致。对多数知识型项目,先把半天或小时级的记录做稳定,比要求每段工作记录到十分钟更有管理价值。只有计费、现场服务或合同结算确实需要更高精度时,才应提高粒度。

3. 误区三:按计划工时填报,数字更容易管理

计划工时是预测,实际工时是记录,两者不能互相替代。若成员为了让数据“看起来符合计划”而填报计划值,团队就失去了发现估算偏差的机会。项目复盘需要知道计划与实际差在哪里,而不是把实际数据修整成计划数字。

建议将计划、实际、剩余估算分别建模。计划用于判断承诺和范围;实际用于记录已经发生的投入;剩余估算用于预测未来成本。三者的差异才是管理信息。任何要求“实际必须等于计划”的流程,都需要检查它是否在诱导成员隐藏偏差。

4. 误区四:把工时表当成员绩效排名表

个人工时多,不等于贡献大;记录时长短,也不等于效率高。不同角色承担的工作复杂度、支持性任务和等待依赖差异很大。若公开展示简单的个人时长排行榜,成员可能会把时间记得更满、把任务拆得更细,甚至减少协助他人的意愿。

工时数据适合分析项目投入、资源负荷和估算偏差,不适合孤立地评价个人价值。若企业确实需要绩效评价,应结合交付质量、任务复杂度、协作贡献和目标完成情况,明确数据使用边界,并避免用单一时长指标替代管理判断。

5. 误区五:只要工具上线,协同问题就会消失

工具可以固化规则、提醒逾期、保留修改轨迹,却无法自动决定“某项工作该记在哪个项目”或“哪种等待需要计入投入”。流程定义不清时,系统只是更快地把不同理解汇总到一起。

工具选型前,先用一张流程图确认角色、数据来源、审批时限、异常处理和报表用途。面向 100 人以上团队或中大型企业,跨项目权限、组织层级、审计追踪和报表口径往往比表单外观更重要。可以用 PingCode 这类项目管理平台承接项目任务、成员协作与工时关联,但仍需先定义组织自己的工作口径;平台功能不能替代制度设计。

四、专业判断逻辑:先定口径,再定流程,最后选工具

1. 从决策问题反推需要哪些字段

每个字段都要对应一个实际用途。若无法解释这个字段支持什么决策,就先不要要求成员填写。比如,“项目阶段”可用于比较不同阶段的实际投入;“工作类别”可用于区分开发、测试、支持等成本构成;“备注”若没有使用规则,往往会变成大量难以汇总的自由文本。

管理问题 需要的关键数据 适合的核对角色 常见误用
项目实际投入是多少 项目、任务、成员、日期、实际时长 项目负责人 只看成员总时长,不看任务归属
成员是否被多项目过度占用 成员、周期、各项目投入占比 资源负责人或职能主管 将计划占用误当成实际投入
估算偏差来自哪里 任务计划、实际投入、变更记录、剩余估算 项目经理与任务负责人 用实际工时倒填计划工时
哪些投入可用于成本或结算 成本中心、计费标记、合同口径、审批状态 财务与业务负责人 把内部管理工时直接视为可结算工时

字段设计不是越少越好,也不是越全越好。更实际的原则是“必填字段最少化、可继承字段自动化、分析字段标准化、例外字段有解释”。如果同一信息可以从项目任务、成员组织关系或日历中获得,就不应反复要求成员手动填写。

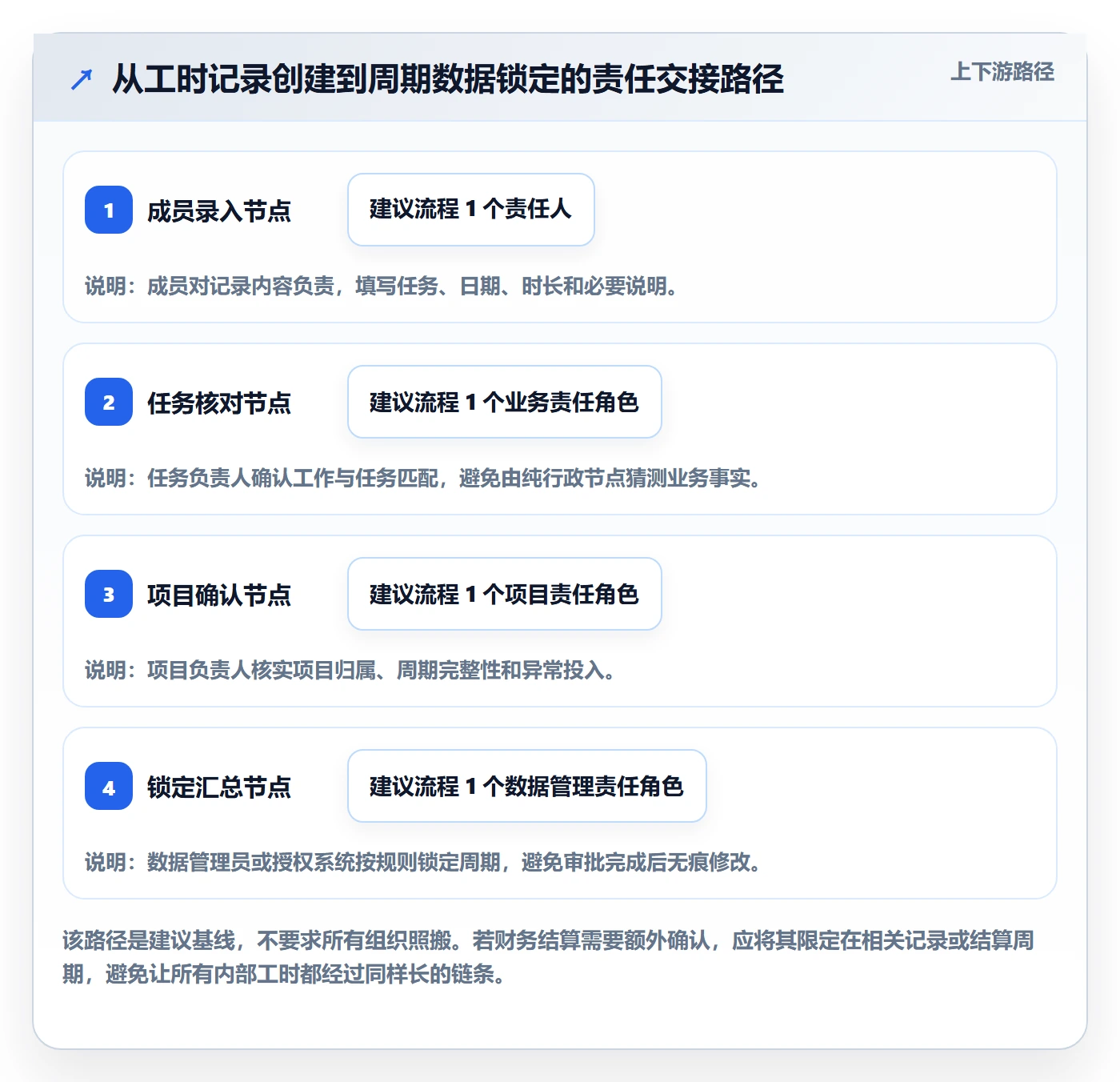

2. 设定审批口径与异常规则

规则要能让不同审批人做出相近判断。可以先定义日工时上限、周期补报期限、任务状态要求、连续超时提交的处理方式和驳回理由选项。阈值不是行业定律,而是组织管理参数,应根据班次、岗位、合同及合规要求调整。

例如,日投入超过 10 小时可以触发提醒,但不应直接自动判错;跨时区项目、紧急上线或现场支持可能确有特殊情况。更稳妥的设计是“规则触发,成员说明,负责人确认,必要时升级”,并保留具体原因,而不是用一个硬阈值把所有场景一刀切。

3. 按风险分层,而不是给每条记录相同的审批强度

对于普通工作记录,可以由任务负责人周期性确认;对于新增项目、跨项目支援、补录、超时投入和成本归属变更,应提高核验强度。审批资源应与潜在风险匹配:对可能影响合同结算的数据更严格,对仅供团队复盘的内部记录更注重时效。

这种分层也能让成员理解为什么有些记录需要额外说明。若系统能展示触发条件,例如“超过团队设定的日投入提示阈值”或“提交日期晚于周期截止日”,审批人更容易判断;若只显示红色警告而不说明原因,警告会很快失去作用。

4. 用时限和退回理由控制流程质量

审批时限要与提交周期相匹配。周报式工时可以设定提交后两个工作日内处理,月度汇总则应明确关账日期。若审批人逾期不处理,系统要给出提醒、升级或临时授权机制,否则成员即使按时提交,数据仍会卡在流程中。

退回理由应尽可能结构化,例如“任务归属不清”“时长需确认”“周期不完整”“工作说明不足”“成本归属待确认”,并允许补充说明。结构化原因便于发现系统性问题:如果“无合适任务”频繁出现,可能是任务管理问题;如果“时长需确认”集中在某个团队,可能是记录口径或排期方式有偏差。

5. 报表口径要和审批状态绑定

报表至少要区分草稿、已提交、审批中、已退回和已锁定。把未审批数据和已确认数据混在一起,会让项目经理误把临时填报当作正式投入。尤其在管理层报表中,必须显示数据更新时间、统计周期和纳入状态。

同时要区分“当前数值”和“最终关账数值”。月中查看实际投入可以用于资源预警,但月末关账后可能发生补录或修正。若系统保留快照或版本记录,团队就能解释某次报表变化来自新增记录、任务归属调整还是审批撤回。

审批管理方法大全:项目成员工时表协同管理落地清单

五、落地案例与数据观察:用一个月的小范围试运行找出规则漏洞

1. 案例设定:先用模拟场景说明,不冒充行业统计

下面是一组用于说明落地方法的情景模拟,不代表真实企业调研结果。假设某软件交付团队有 48 名成员,分属 4 个职能小组,同时参与 6 个项目。团队过去用共享表格按月填报,项目经理月底集中检查,常见问题是项目归属不一致、补录集中在关账前、部分任务描述无法对应任务库。

试运行的目标不是立刻提高“审批通过率”,而是回答三个问题:成员能否在合理时间内完成填报;项目负责人能否在规定时间内处理异常;关账后的数据是否可以支撑项目投入复盘。试点范围选两个项目、16 名成员,持续四周,既保留旧表作为对照,也不把未经验证的规则一次性推广到全公司。

2. 试点阶段:记录基线,不急于评价个人

第一周先测量现状:每人每周实际填报用时、逾期提交比例、退回原因分布、单条记录平均修改次数、审批等待时长。收集这些指标时,要明确统计口径。例如,审批等待时长从提交时刻算到第一次处理,还是算到最终通过,二者反映的问题不同。

第一周也要让成员记录“找不到任务”的次数和大致原因。若任务库缺少客户支持、方案讨论或技术债处理等常见工作,问题应回到任务结构;不能把所有缺项都归咎于成员“不认真填”。

3. 规则改造阶段:只改能解释问题的环节

如果记录显示大量退回来自任务归属不清,就优先修任务命名和项目结构;如果逾期主要因提交入口分散,就统一入口并设置提醒;如果审批积压集中在某位项目经理,则考虑调整授权或批量处理方式,而不是增加一个审批层级。

在模拟案例中,可以将“会议、研发、测试、支持、项目管理”等工作类别设为固定选项,同时保留少量补充说明。项目、成员和任务尽量从项目管理数据中带入。对于一个工作日内参与多个任务的成员,不强行将记录合并到一个任务,也不要求每个短暂沟通都单独建一条工时。

4. 四周后的观察:看变化,也看副作用

继续沿用情景模拟口径,假设试点团队将周提交作为默认周期,并设置任务负责人和项目负责人两类核对责任。一个合理的观察框架是:填报耗时是否下降、退回率是否变化、逾期比例是否下降、异常记录是否更容易被发现,以及成员是否开始为了满足规则而过度拆分任务。

如果填报耗时下降但“其他工作”占比显著上升,说明字段变少可能带来了分类损失;如果审批通过更快但异常时长未被解释,说明流程可能只是点击更快;如果退回增加,也不必立即判定试点失败,可能是口径第一次变得明确,过去隐藏的错误现在被看见。

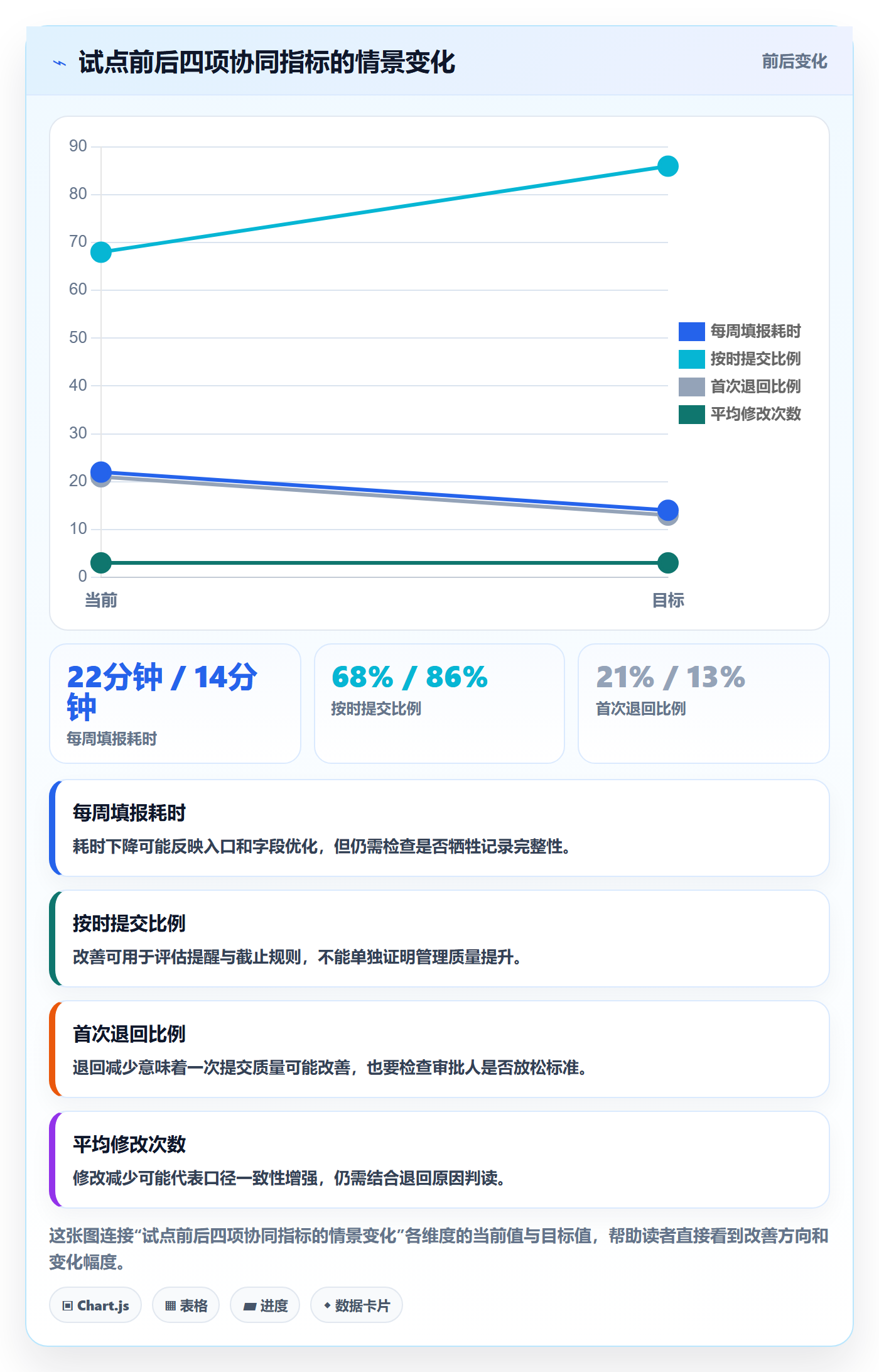

观察项 试点前情景值 试点后情景值 解读重点
成员每周填报耗时 约 22 分钟 约 14 分钟 关注字段自动带入是否减少重复选择,而非单纯删除必要信息。
周期内按时提交比例 约 68% 约 86% 变化可能来自提醒和截止日清晰,不应直接归因于工具本身。
审批首次退回比例 约 21% 约 13% 应同时观察退回原因是否被解决,不能只追求退回率降低。
单条记录平均修改次数 约 1.7 次 约 1.2 次 反映填写与审批口径是否更一致,需排除样本量过小带来的波动。

以上数字是模拟值,用来演示如何设定试点指标,不应作为外部基准或绩效目标。正式试点应保留原始记录和指标定义,并注明样本范围、周期、项目类型及缺失数据。只有在口径一致、周期足够且变化可重复时,才适合据此决定推广。

审批管理方法大全:项目成员工时表协同管理落地清单

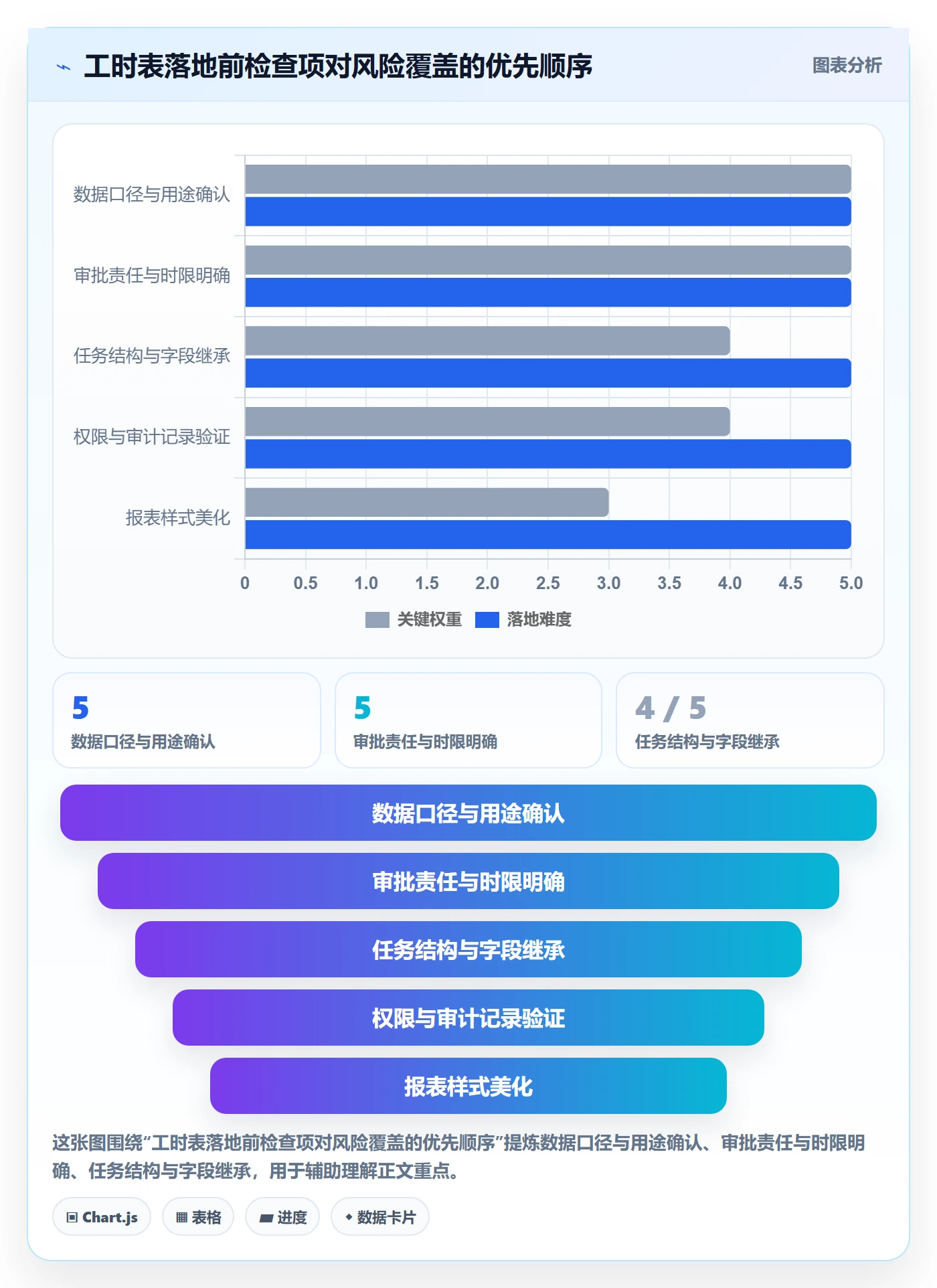

六、项目成员工时表协同管理落地清单

1. 上线前:把边界、责任和数据用途说清楚

上线前最重要的工作不是配置表单,而是让团队对“什么算项目工时”形成一致理解。建议由项目管理、业务负责人、财务或人力代表共同确认用途和边界,特别是区分内部资源分析、绩效管理和客户结算。三者若混用,成员很难判断某条记录会被怎样使用。

  1. 列出工时数据要支持的管理决策,并确定每个决策需要的字段。
  2. 定义项目、任务、工作类别、成员和统计周期的命名规则。
  3. 明确实际工时、计划工时和剩余估算各自含义,不允许相互替代。
  4. 确定正常记录、补录、跨项目支援、异常时长和成本归属变更的处理方式。
  5. 明确成员、任务负责人、项目负责人和数据管理员分别承担什么责任。
  6. 公布数据访问范围、留存期限和用途限制,避免工时数据被随意转作个人排名。

2. 试运行中:用小范围验证规则是否可执行

试点应选择工作类型有代表性、项目负责人愿意参与、任务结构相对清楚的团队。不要只挑最配合、最标准的项目,否则流程推广后可能遇到大量未测试的例外。试点中每周固定复盘一次,关注规则理解、任务缺口、审批等待和修改原因。

  • 记录成员填报耗时和按时提交比例,检验流程是否过重。
  • 抽查任务归属和类别一致性,检查不同审批人是否采用相同标准。
  • 整理退回理由,区分成员操作问题、任务结构问题和规则定义问题。
  • 关注异常数据是否被解释,而不是只看异常数量是否下降。
  • 记录平台配置、通知频率和权限调整,确保复盘能够还原试点条件。

3. 正式推广后:用治理节奏避免规则逐渐失效

流程上线后,任务库和组织结构会持续变化,工时口径也可能随业务调整。建议每月查看无任务记录、逾期提交、退回原因和审批积压;每季度评估字段是否仍有用途、流程是否有冗余、报表是否仍服务于真实决策。

当团队规模扩大或项目管理方式发生变化时,应重新评估审批粒度。例如,项目从单一团队交付转为矩阵式协作后,项目负责人可能无法核对所有成员的具体工作,此时可以让任务负责人承担事实核对,项目负责人只关注汇总异常和资源偏差。

4. 选择工具时:用场景验证,不用功能清单替代测试

工具选型应围绕任务、工时、审批、权限、统计和审计追踪做真实演示。让一名成员、一名任务负责人和一名项目经理分别完成同一条记录的创建、修改、审批和查询,再检查不同角色看到的数据是否符合预期。

对于 100 人以上组织或中大型企业,还要测试跨部门权限、项目成员变更、离职人员记录保留、多个项目并行、周期关账、批量导出和审计日志。PingCode 可作为项目管理平台场景的评估对象之一,重点验证项目任务与工时信息能否衔接、审批和权限是否满足组织流程,以及报表能否服务实际管理问题。具体适配程度应以企业自己的试用和配置验证为准,不应仅凭功能介绍判断。

审批管理方法大全:项目成员工时表协同管理落地清单

七、不同情况下怎么做:流程粒度要随风险和组织形态变化

1. 小团队、项目数量少:少节点,先保证及时记录

成员少、项目边界清楚时,可以采用成员提交、项目负责人周期确认的轻量流程。通常没有必要让部门主管逐条审批,除非部门确实需要基于工时安排产能或承担成本确认责任。重点是统一任务命名、记录周期和异常处理方式。

小团队的风险不是审批链太短,而是规则全靠口头传递。即使只有十几个人,也应留下简短的口径说明和修改记录。团队规模小,沟通方便,但人员变动后口头经验很容易消失。

2. 多项目并行、成员频繁调配:关注跨项目负荷与归属

矩阵式团队要避免项目经理各自只看本项目,忽略成员整体负荷。可以在个人或职能团队层面汇总跨项目实际投入,识别资源冲突和支援集中情况。项目负责人仍然核对本项目任务,职能负责人负责观察跨项目安排是否可持续。

此时不宜把“某项目记录减少”直接解读为项目效率提高。可能是成员转去支援另一个项目,也可能是任务归属变更。报表需要能追踪成员、项目、任务和周期之间的关系,最好保留归属调整前后的记录。

3. 客户结算或合同核算场景:把内部记录和可计费记录分开

客户结算通常涉及合同条款、服务范围、费率、审批凭证和结算周期。内部项目工时不能未经核验就直接成为可计费依据。应设立可计费标记及其授权规则,明确哪些岗位可以修改,哪些变更需要业务负责人和财务确认。

在这种情况下,审批节点可能需要更严格,但严格点应落在涉及费用和合同义务的数据上,而不是把所有内部管理记录都变成结算级流程。还要保留工作说明和修改轨迹,便于处理客户质疑或内部审计。

4. 高合规或受监管团队:重视留痕、访问控制和周期锁定

若工时记录涉及审计、特定项目成本或法规要求,需要明确谁能查看、谁能修改、修改后如何复核、数据保存多久。审批完成后,应限制直接覆盖原记录;确需调整时,通过更正记录或重新打开周期处理,并保留操作人、时间和理由。

合规要求不等于把每个步骤都人工化。自动时间戳、权限控制、审批日志和周期快照,往往比增加多个重复签字更能形成可验证的证据链。具体保存期限与访问规则应由组织合规和法律职能确认。

5. 成员分布在不同时区或现场:明确截止时间与补录规则

跨时区协作容易出现“按谁的日期算一天”的问题,现场团队则可能受网络和设备条件限制。组织应统一周期的时区基准,同时允许有正当原因的延迟提交,并要求说明补录原因。截止时间设计要考虑成员实际工作安排,不能只按总部办公时间推定。

对于现场支持或短期紧急任务,可以提供简化录入方式,但事后仍需补齐项目、任务和必要说明。简化入口是降低记录摩擦,不是取消数据责任。

八、不同情况下的取舍:没有一种审批模板适合所有组织

1. 周提交还是月提交

周期 优势 代价 更适合的情况
每日提交 记忆间隔短,较容易发现当天异常。 通知频繁、审批量大,容易出现机械确认。 现场服务、严格计费或必须快速确认投入的团队。
每周提交 及时性与负担较平衡,便于项目节奏复盘。 仍需成员维持稳定习惯,周末补填会降低准确度。 多数以项目任务协作为主的团队,可作为试点起点。
每月提交 管理操作少,适合低频、粗粒度的投入统计。 回忆偏差更大,问题发现较晚,关账前易集中补录。 只需要月度成本概览、且工时变化不影响实时资源安排的场景。

周期选择不是单纯比较提交次数,而是比较“数据延迟带来的管理损失”和“频繁处理带来的协同成本”。项目每周都在调整资源,月度记录通常太慢;若工时只用于季度级成本趋势,每日审批可能过度。

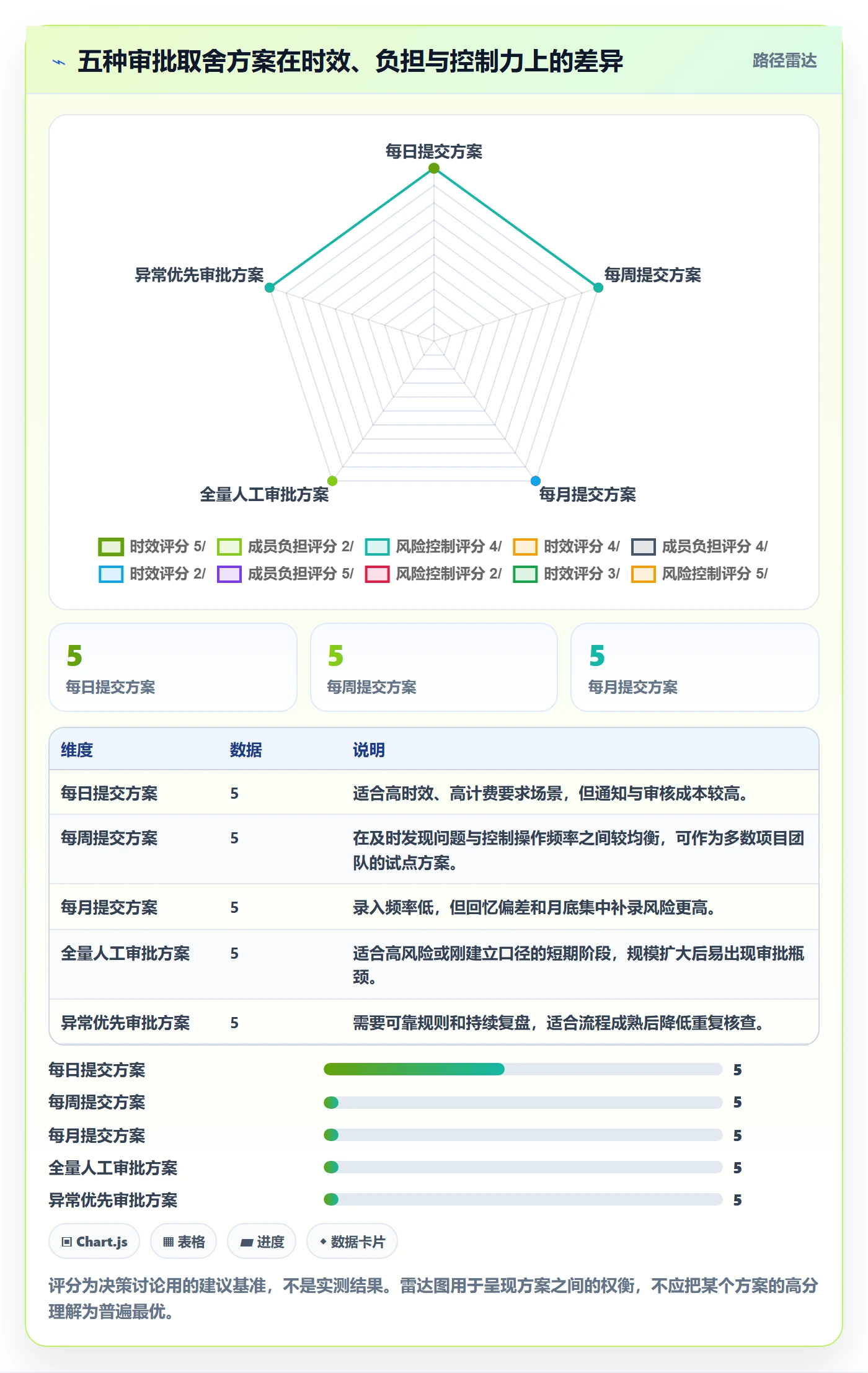

2. 逐条审批还是异常审批

逐条审批能让每条记录都经过人工确认,但成员规模增大后很难保持判断质量。异常审批把注意力集中在特定风险上,效率较高,却依赖规则设计和数据可靠性。组织可从小范围逐条核对开始,积累稳定口径后逐步转向异常优先,而不是一开始就假设规则已完善。

需要谨慎的一点是,异常规则不宜只有“超时长”一种。补录、任务状态异常、跨项目重复归属、成本标记变更和频繁撤回,都可能比单纯时长更值得关注。规则数量也不能无限增加,否则警报会过载。

3. 固定字段还是自由备注

固定字段有利于统计和横向比较,自由备注更适合解释复杂情况。完全依赖固定选项,可能无法描述创新、调研或临时支援;完全依赖自由文本,则难以汇总。较稳妥的做法是固定分类加有限补充说明,并对“其他”类别设置复盘机制。

如果“其他”占比持续偏高,不应简单要求成员写更多文字,而要检查分类是否缺失、任务结构是否无法覆盖实际工作。分类体系需要有维护责任人,否则新增选项会失控,旧选项也会长期无人清理。

4. 自动化审批还是人工审批

系统适合处理权限、必填、日期范围、重复记录、总时长阈值和提交截止日等确定性规则。人工更适合判断工作是否真实发生、任务描述是否合理、资源安排是否存在冲突。两者边界清楚,自动化才能减少重复劳动而不制造新的盲点。

对低风险记录,可在规则通过后自动进入汇总;对需要业务判断的记录,进入人工队列;对涉及成本或合同的数据,保留更严格的授权与复核。流程自动化的目标不是“没人看”,而是让人只处理确实需要判断的事项。

5. 工时数据用于管理分析还是个人评价

用于项目分析时,重点是投入结构、计划偏差、任务流转和资源冲突;用于个人评价时,涉及公平性、岗位差异和行为激励,风险完全不同。若同时使用,应在制度上分开说明,避免成员因为担心被排名而改变记录行为。

我更建议把工时作为管理系统中的一个输入信号,而不是最终结论。投入变化可以提示项目范围膨胀、依赖阻塞或资源不足,但必须结合交付成果、质量和业务结果解释。单独依靠工时判断效率,既容易误判,也可能诱发不良激励。

审批管理方法大全:项目成员工时表协同管理落地清单

九、最后的判断:先让记录可信,再让流程变快

1. 以三条底线判断是否可以推广

一是成员能理解什么需要记录、何时提交、遇到例外如何处理;二是审批人能根据统一口径做判断,并在期限内处理;三是管理者能区分草稿、审批中和已锁定数据,知道报表数字代表什么。三条底线未满足时,扩大推广只会放大混乱。

试点结束后,不要只汇报“上线率”或“提交率”。还应说明数据质量变化、审批负担变化、未解决的问题以及下一轮规则调整。这样管理层才能决定是扩大范围、继续试点,还是暂缓推广。

2. 下一步行动清单

  1. 选一个项目,写下工时数据要解决的三个管理问题。
  2. 梳理成员、任务负责人、项目负责人和数据管理员的责任边界。
  3. 为任务、工作类别、记录周期和异常情况建立简明口径说明。
  4. 选取一个有代表性的团队开展四周试点,明确基线和统计方式。
  5. 每周复盘填报耗时、逾期、退回原因、修改次数和异常处置结果。
  6. 确认任务结构、审批规则和报表口径有效后,再评估工具配置与推广范围。

3. 独特的管理观点:审批的价值不在通过,而在留下可解释的差异

工时表最有价值的部分,通常不是最终的总小时数,而是计划与实际为何不同、任务归属为何调整、哪些投入被反复补录、哪些异常长期无人确认。审批流程如果只能把数字变成绿色的“已通过”,就没有真正改善管理;如果能让团队看见偏差来源、责任交接和修正依据,才算建立了可持续的协同机制。

下一步不必先买一套复杂系统,也不必先增加审批层级。先用一页纸写清数据用途、填写口径、责任人和异常规则,再挑一个项目试运行。用结果决定哪些环节值得自动化、哪些需要人工判断、哪些字段应该删除。工时管理真正的成熟标志,不是审批越来越多,而是数据越来越可信、例外越来越容易解释。

常见问题解答(FAQ)

1. 项目工时表应该设置哪些审批环节?

我想把项目成员每周填报的工时纳入审批,但不确定是先由项目负责人审核,还是直接交给部门经理。我担心审批层级太多会拖慢结算,层级太少又会让错填、漏填的问题一直流到后面。

建议按“成员填报,项目负责人核对项目与任务,部门负责人处理资源或制度例外,财务或运营汇总”的责任边界设置流程,不必让每一条工时都经过所有人。项目负责人最适合核实工时是否对应实际任务;部门负责人只处理跨项目冲突、超出标准工时等例外;汇总角色负责检查期间完整性和口径一致性。

举例来说,团队可以先试行每周填报、项目负责人在两个工作日内审核,超过团队约定阈值的记录才进入额外审批。审批节点应对应不同判断责任,而不是为了“看起来严谨”重复签字。

2. 如何避免项目成员月底集中补填工时?

我发现团队经常到月底才补一整月的工时,回忆起来既费时间,也容易把实际投入分摊错。我想知道是应该规定每天填报,还是每周一次,才能兼顾准确性和执行意愿?

先选团队实际能坚持的节奏,而不是一开始就要求每天精确到分钟。对多数以周为计划单位的项目,可从每周固定截止时间开始,例如周五下班前填报当周记录,周一由负责人处理退回项;若任务变化快、需要及时调整排期,再考虑每日记录。建议设置两个可观察指标:按时提交率和退回率,并连续观察四周;

如果按时提交率偏低,先检查填报步骤是否过多、任务选项是否难找,而不是立刻追加催办。月底补录可以作为例外,但应要求填写补录原因,便于区分偶发遗漏与流程设计问题。

3. 工时表里记录了工时,怎样判断数据能不能用于项目管理?

我不希望工时表最后只变成一个统计总数,但也担心用工时判断成员表现会造成误解。哪些字段和检查方法能帮助我发现项目风险,同时避免把投入时间直接等同于工作价值?

工时数据适合用于观察投入分布和计划偏差,不适合单独作为个人绩效结论。基础字段至少应能关联成员、日期、项目、任务、投入时长和记录状态;审核时抽查任务是否具体、日期是否合理,并将实际投入与原计划按任务或迭代对比。

比如某任务计划投入二十小时,实际记录达到三十小时,不应马上认定成员效率低,而应核对需求变更、等待依赖、返工和估算误差。只有与交付结果、范围变化和阻塞原因一起解释,工时差异才有管理价值。

4. 上线工时审批流程时,怎么减少成员和负责人抵触?

我准备把分散在表格和聊天记录里的工时信息统一起来,但担心成员觉得是在加强监控,负责人也会觉得多了一项行政工作。上线时应该先统一所有团队的规则,还是先挑一个项目试运行?

更稳妥的做法是先选一个周期稳定、负责人愿意参与的项目试运行两到四周,明确数据用途、填报范围、审批时限和退回规则,再根据问题调整后推广。试点时记录成员平均填报耗时、负责人待审数量、按时提交率和常见退回原因;如果每周填报仍需大量重复录入,就先简化字段或复用现有任务信息。

沟通时要明确工时用于项目计划、资源协调和偏差复盘,不把单一工时数字直接解释为个人价值。推广前公布试点改动和仍待解决的问题,比只发布一份制度更容易建立信任。

核心关键词

读者评论

金
金安琪

我们团队按周填报,但经常到周末才补记,记录粒度再细也只是回忆估算。后来把提交提醒提前到每天下班前,及时性确实改善,不过还得避免提醒变成机械打卡。

于
于佳宁

文中提到工时不宜直接做个人排名,我也有类似顾虑。我们曾公开成员时长,之后大家更关注怎么把时间填满,反而没人讨论任务复杂度和协作投入。

侯
侯承宇

自动带出项目和任务信息能减少重复填写,但跨项目临时支援仍容易归错。想请教这类记录由支援方项目负责人确认,还是由接收工作的负责人确认更合适?

文章包含AI辅助创作:审批管理方法大全:项目成员工时表协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585218

赞 (0)
飞飞飞飞
工时表周报工时教程:项目成员落地方案,避坑指南
上一篇 51分钟前
审批管理指南:项目成员如何做好工时表,最佳实践全流程
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
