周报工时表里最容易被误读的数字,往往不是“本周填了多少小时”,而是“这些小时能不能解释项目进度、资源占用和下周安排”。我见过一种常见场景:周五下午,成员集中补录工时,项目负责人周一拿到一张看似完整的表,却仍回答不了延期是需求变更、返工,还是资源被临时借走。问题不在表格列得不够多,而在周报、工时、任务和审核没有形成一条可追溯的流程。
一、先讲核心结论:工时表不是考勤表,而是项目决策的输入
1. 有效的周报工时流程要回答四个问题
我判断一套周报工时管理是否有效,不先看报表有多少列,而看它能否在一周结束时回答四件事:谁在什么工作上投入了时间;投入对应哪个项目、任务或阶段;计划与实际偏差是什么原因;这个偏差会不会改变交付、预算或下周资源安排。
只记录“姓名、日期、小时数”的表,最多是时间账本。只有把工时关联到任务、项目、工作类型和进展说明,并且经过及时校验,它才可能成为管理信息。填报完成率高,不等于数据可用于决策;字段齐全,也不等于数据可信。
因此,周报工时流程的目标不应是让所有人每周多写几行,而是以尽量低的填报成本,获得足以支持项目判断的证据。若一条工时记录不能帮助解释工作进展、成本偏差或资源冲突,就应重新审视它是否值得采集。
2. 把流程目标拆成可检查的结果
建议把目标分成三个层次。第一层是记录质量,例如按时提交率、必填项完整率和任务关联率;第二层是管理质量,例如异常工时的确认率、计划偏差的解释率;第三层才是业务结果,例如资源预测误差是否下降、延期风险是否提前暴露。
这些指标不能相互替代。按时提交率很高,可能只是员工按时填了大量笼统记录;异常确认率很高,也可能是审核者机械点击通过。判断体系成熟度时,要同时看输入数据、审核动作和决策结果。
| 管理层次 | 代表指标 | 能回答的问题 | 常见误用 |
|---|---|---|---|
| 记录质量 | 按时提交率、任务关联率、描述完整率 | 数据是否及时、可定位 | 把高提交率当成高真实性 |
| 审核质量 | 异常确认率、退回后修正率、审核时长 | 数据是否经过有效校验 | 只统计审批通过,不看退回原因 |
| 管理结果 | 计划偏差解释率、预测误差、风险提前量 | 数据是否改变了决策 | 把工时数字直接当作绩效结论 |
我会先把指标定义写清楚,再配置工具或制作表格。例如,“任务关联率”应明确分母是全部有效工时记录,还是仅包含项目工时;“按时提交率”应说明统计截止时间、补录是否计入,以及跨时区团队按哪个时区结算。口径未定义,数字即使精确到小数点,也可能不能比较。
二、背景与真实场景:为什么周五填表、周一看数经常失效
1. 多项目协作让“总工时”失去解释力
在十几人、单项目、任务边界清晰的团队里,成员通常能凭记忆完成周报。但当组织扩大到多个项目并行、共享设计和测试资源、需求频繁插入时,一个人的一周可能横跨客户交付、内部平台、线上故障和例行支持。若只填“开发 32 小时”,管理者既不知道时间花在哪里,也无法判断哪些工作挤占了原计划。
这种情况下,周报看起来按时完成,实则把最重要的冲突抹平了。成员可能把临时支持记到原任务,也可能把同一段时间分别填进两个项目。表格总数仍然合理,项目成本和资源占用却已经失真。
2. 事后补录会让解释成本迅速上升
工时离实际工作越久,记录越依赖记忆。任务标题相似、临时沟通没有留下工作项、多个会议连续发生时,成员很难准确还原每天的时间分配。补录并不必然代表造假,但它通常意味着数据的细节精度下降,尤其难以还原中断、返工和临时支持。
管理上应区分“记录准确”与“时间精确”。对多数知识工作,要求每项活动精确到分钟既增加负担,也会制造虚假的准确感。更合理的目标是:当天或次日记录主要工作,周末核对项目归属、任务状态和异常说明;团队以统一的最小记录粒度执行,例如半小时或一小时,而不是让不同成员各自理解。
3. 管理者真正缺少的不是小时数,而是偏差原因
如果任务计划投入 16 小时,实际用了 24 小时,单看多出的 8 小时无法判断该做什么。原因可能是需求范围扩大、技术方案验证失败、环境等待、缺陷返工,也可能是任务估算本来就偏乐观。不同原因对应不同动作:重估范围、清理依赖、改善质量门禁或校准估算方法。
因此,我建议把“偏差原因”设计成轻量分类,并保留必要的文字补充。分类负责汇总,文字负责解释。分类过粗会失去行动价值,分类过细则会让成员把时间花在选标签上。
| 偏差类别 | 适合的记录方式 | 后续管理动作 |
|---|---|---|
| 需求变化 | 关联变更单或说明新增范围 | 确认范围、重新评估成本与日期 |
| 依赖等待 | 标注等待对象及影响时段 | 升级依赖、调整顺序或设置缓冲 |
| 返工与缺陷 | 关联缺陷或返工任务 | 分析质量原因,而非只压缩工时 |
| 估算偏差 | 说明原假设与实际差异 | 沉淀同类任务的估算区间 |
| 临时支持 | 记录服务对象、事项和时间 | 识别未计划工作及其资源影响 |
三、常见误区:看上去更严格,数据却可能更差
1. 误区一:要求所有人每天精确填满八小时
“每天必须填满标准工时”容易把工作时间和项目工时混为一谈。培训、休假、行政事务、内部会议、待命和项目交付并非同一种投入。如果组织口径没有区分,成员就会把非项目时间挪到项目任务,或者为了通过校验而制造不真实的分配。
我更倾向于先定义统计范围:哪些时间属于项目投入,哪些属于组织运行,哪些属于休假或缺勤,哪些属于可计费工时。若系统只要求项目工时,就不应暗示其总和必须等于全部工作时间;若要核对出勤,应使用清晰的考勤口径,而不是让项目工时表兼任考勤工具。
2. 误区二:工时越细,管理越精确
把每五分钟活动都要求记录,会让数据看似细致,却可能降低填报质量。成员会产生大量“沟通、处理、其他”记录,审核者也难以判断每条记录是否合理。精度应由决策需要决定:若管理者只需要判断每个项目的周投入,按半小时或一小时归集往往足够;若涉及计费、合同核算或受监管活动,则需要更严格的凭证和审批规则。
判断是否需要更细粒度,可以问一个实际问题:新增的细节会不会改变决策?如果把 1.5 小时拆成 1 小时和 0.5 小时,不会改变成本分摊、风险判断或客户结算,那么拆分很可能只是增加操作负担。
3. 误区三:偏差越少,团队执行越好
计划与实际完全一致,未必表示估算能力成熟。它也可能意味着成员被要求把实际投入填成计划数字,或者团队把所有工作都归入无法比较的笼统任务。真实项目存在不确定性,偏差本身不是错误;不解释偏差、长期重复同类偏差,才是管理问题。
我会关注偏差分布和原因,而不是简单奖励“零偏差”。例如,连续几周低估同类测试工作,说明估算模型可能漏掉环境准备、数据构造或回归验证;连续高估某类流程性任务,则可能有自动化空间。工时数据首先是校准计划的反馈,不是给员工贴标签的分数。
4. 误区四:审批越多,真实性越高
层层审批会增加周期,却不必然增加验证。若直属主管、项目经理、部门负责人都只点“通过”,流程只是把责任稀释了。有效审核应明确谁对什么负责:成员确认记录归属和说明;项目负责人检查任务关联、偏差和范围变化;财务或运营角色在确有结算需求时复核口径。
审批规则应按风险分级。正常范围内、描述完整、任务可追溯的记录可以批量确认;超过阈值、任务已关闭仍有新增工时、同一时段重复登记等情况,再触发人工检查。让审核力量集中在异常上,通常比逐条人工审批更有价值。
5. 误区五:用工时排名直接衡量个人绩效
工时高不等于贡献高,工时低也不等于产出少。复杂任务、系统性工作、质量改进和跨团队协调往往难以用小时数直接比较。将工时排名用于简单奖惩,会诱导成员延长记录、拆分任务或减少协作,最终破坏数据可信度。
如果工时数据要进入绩效讨论,必须与目标达成、交付质量、职责范围、任务难度和团队依赖等信息共同解释,并让员工知道统计口径。对于人力规划,工时可作为投入证据;对于个人绩效,工时只应是背景信息之一,而非结论。
四、专业判断逻辑:怎样设计一套能运行的周报工时流程
1. 先确定记录对象,再设计表格字段
不少流程从“要加哪些列”开始,结果把所有可能的信息都塞进表格。更稳妥的顺序是先定义一条记录代表什么:一次任务投入、一天的项目汇总,还是一个项目阶段的周汇总。对象不同,粒度、重复风险和审批方式也不同。
如果目标是项目成本与资源计划,通常需要把记录关联到成员、日期、项目、任务或工作包、工时、工作类型和必要说明。若目标是客户计费,还可能需要客户、合同阶段、可计费属性和凭证。不是每个组织都要采集全部字段,字段越多,填报与维护成本越高。
- 必需字段:成员、日期、项目或工作归属、时长。
- 建议字段:任务或工作包、工作类型、进展或偏差说明。
- 按需字段:客户、成本中心、是否可计费、变更编号、审批状态。
- 谨慎增加:大量主观评分、无法验证的效率标签,以及与决策无关的描述字段。
2. 建立“日常记录,周度核对,异常处理”的节奏
我建议把填报周期压缩到工作日,而把审核周期保留在周度。成员在工作结束前或次日上午记录主要投入;每周最后一个工作日核对任务状态、项目归属和异常说明;项目负责人在下周初集中处理异常。这样既避免每天走审批,也减少周末一次性回忆整周的损耗。
- 开始前:项目负责人维护项目、任务和工作类型,明确哪些工作纳入统计。
- 工作中:成员按统一粒度记录投入,临时支持尽量关联对应工作项。
- 周末核对:成员检查遗漏、重复、超计划和任务归属,补充必要说明。
- 负责人复核:优先处理异常记录与计划偏差,不逐条追问所有正常记录。
- 周会使用:将偏差转成决定、责任人和日期,不把会议变成逐人盘问工时。
- 周期复盘:检查重复出现的估算误差、工作中断和流程摩擦,修正计划方法。
3. 设置异常规则,但让阈值服务于调查而非惩罚
异常规则的作用是提醒进一步核对,不是自动判定记录错误。可以从明显的逻辑冲突开始,例如同一成员同一时段重复登记、任务关闭后仍持续录入、工时超过组织设定的合理范围、任务计划与实际差异超过一定比例但没有说明。
阈值要结合任务类型和团队历史校准。一个持续数周的研发任务,单周偏差 20% 可能值得关注;短期探索任务的估算本身不稳定,若用同一阈值强行退回,反而会制造大量无效审批。初期可以把阈值作为提示,不阻止提交;观察四到六周后,再判断哪些规则值得自动化。
| 异常信号 | 建议核对内容 | 不宜直接得出的结论 |
|---|---|---|
| 同一时段多条记录 | 是否存在重复、并行会议或记录口径冲突 | 直接认定成员虚报 |
| 实际工时显著超过计划 | 范围变化、返工、依赖等待或估算假设 | 直接认定执行效率低 |
| 已关闭任务继续录入 | 是否有后续支持、补缺陷或任务状态未更新 | 直接删除记录 |
| 长期集中录入在周末 | 提醒机制、操作便利性和实际工作节奏 | 只用处罚提高按时率 |
| “其他”占比持续偏高 | 工作分类是否不适配、任务是否未建档 | 无限增加分类项 |
4. 用“少数关键指标”连接记录、审核与决策
指标数量不宜一开始就铺得很大。我通常建议先选六项以内,分别覆盖及时性、可追溯性、计划反馈和异常处置。指标要能触发动作:任务关联率下降,检查任务创建习惯;偏差解释率下降,检查分类设计与负责人复核;预测误差长期偏高,校准估算和资源计划。
- 按时提交率:在约定截止时间前完成周度确认的成员数,占应提交成员数的比例。
- 任务关联率:能够追溯到具体任务或工作包的有效工时,占纳入统计的有效工时比例。
- 描述完整率:需要说明的异常记录中,具备可理解原因和关联证据的比例。
- 偏差解释率:超出计划阈值的工作量中,已经记录原因并经过负责人确认的比例。
- 补录时延:工作发生日至实际记录日的平均间隔,建议同时观察中位数,避免极端值误导。
- 预测误差:周期开始时的投入预测与最终实际投入之间的差异,用于改进估算而非排名个人。

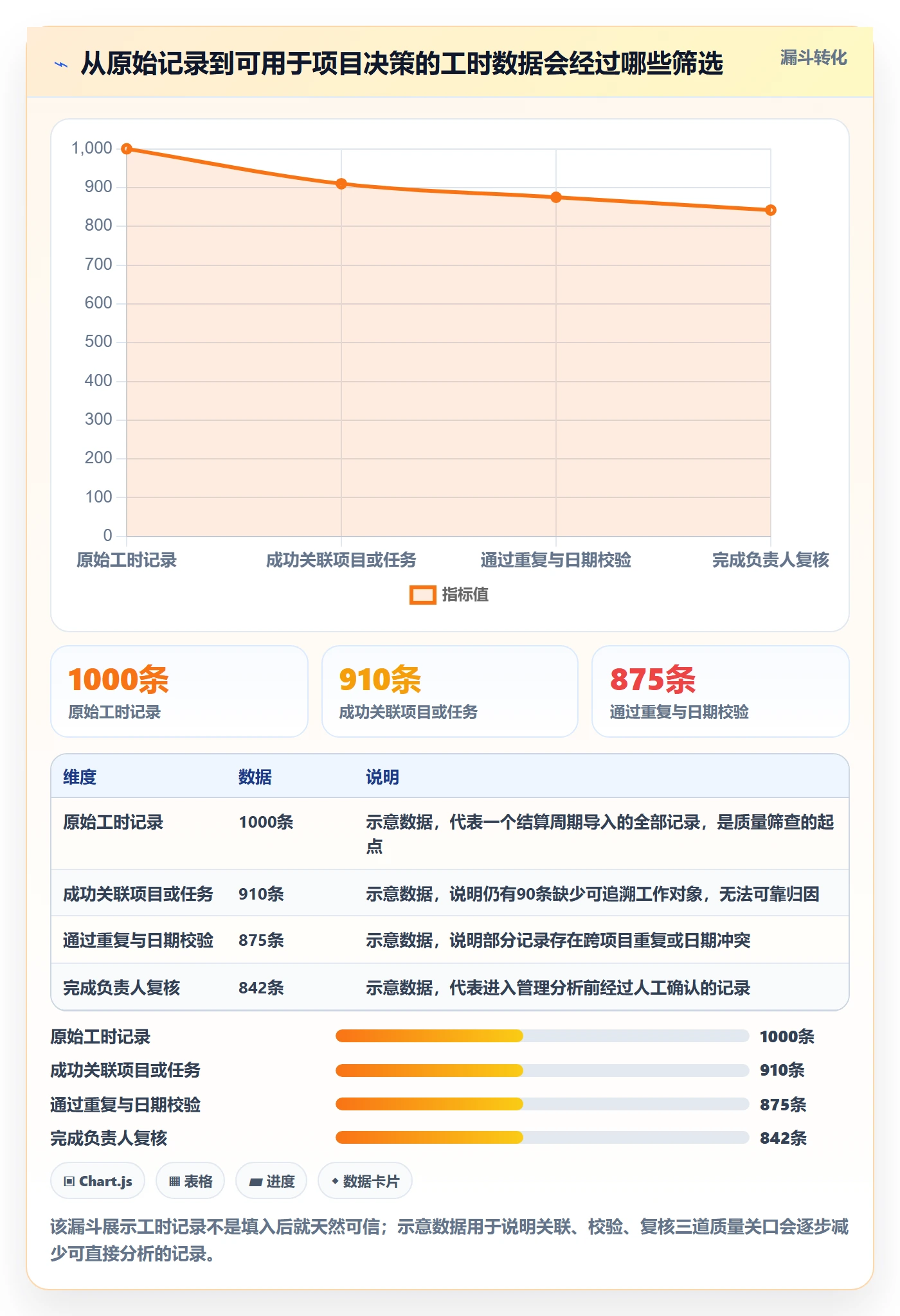

下面的示意数据展示的是一支多项目团队试运行时可能关注的指标,不是行业基准,也不应被直接当成目标。重要的是看指标之间是否互相印证:按时提交率提高而任务关联率下降,说明流程可能只改善了“提交动作”,没有改善记录质量。

5. 明确数据权限与用途边界
工时记录包含个人工作信息,流程设计需要说明谁能查看明细、谁只能看汇总、数据用于哪些管理场景、保存多久、如何处理更正。若成员不知道数据会被怎样使用,往往会把填报理解成监控,进而降低说明质量。
项目负责人通常需要查看项目级明细以处理依赖与成本;部门管理者可能更需要资源分配汇总;财务角色可能需要可计费记录和审批凭证。权限应遵循工作需要,而不是让所有管理者默认获得所有人的全部明细。纠错机制也应清楚:成员可以提出更正,负责人保留必要的审计痕迹。
五、案例与数据观察:从“补表”改成能解释项目偏差
1. 一个多项目团队的情景案例
以下案例是用于说明方法的情景模拟,不代表某家企业的真实经营数据。设想一支 120 人的产品与交付组织,同时维护三个客户项目和一个内部平台,研发、测试、设计与实施人员在多个工作流之间共享。原流程要求周五统一填表,项目负责人周一整理,部门负责人月底才看到汇总。
试运行前,团队的主要问题不是没人填,而是记录集中、归属不清。成员常用“项目支持”“技术处理”等笼统描述;临时故障和需求变更被塞进原任务;负责人为了赶周会,通常只核对总小时数是否异常,没有时间追问原因。
| 观察项 | 旧流程示意值 | 调整后示意值 | 解读 |
|---|---|---|---|
| 按时完成周报确认 | 69% | 90% | 日常记录和固定截止点降低了集中补录 |
| 可关联到任务的工时 | 72% | 87% | 任务入口与工作类型整理后,追溯能力提高 |
| 异常偏差有原因说明 | 38% | 74% | 增加偏差分类并聚焦异常复核后,解释更完整 |
| 月度汇总人工整理时间 | 约 10 小时 | 约 4 小时 | 示意估算,节省主要来自减少重复核对和追问 |
这些数字的价值不是证明某个流程一定能达到同样结果,而是揭示改善链条:日常记录减少记忆依赖;工作项关联提升可追溯性;异常复核把有限的管理时间用在偏差上;汇总自动化减少重复整理。若只引入新表单,却不改任务维护和审核节奏,结果通常不会沿着这条链条发生。
2. 试运行中最值得观察的不是“工时增加还是减少”
假设团队改革后发现某项目登记工时增加了 12%。这不应立刻解释为效率下降。旧流程可能漏记了客户支持、测试返工或跨项目协作;新流程也可能使原本隐藏的投入显性化。管理者应先对比范围、记录口径和工作类型,再判断增加部分来自真实投入变化还是记录完整度提高。
反过来,若工时总量下降,也不能自动宣布效率提升。可能是重复记录被清理,也可能是团队为了减少填报而遗漏了内部工作。应同时看交付里程碑、缺陷趋势、未计划工作和任务完成情况。投入数据必须与产出和质量数据对照,单独看总小时数没有足够解释力。
3. PingCode 场景:把任务、工时和项目状态放在同一条链上
对于 100 人以上、多个项目并行的组织,单独维护电子表格很容易遇到任务名称重复、成员重复录入、项目口径不一致和权限难以维护等问题。以 PingCode 作为项目管理平台的应用场景为例,组织可以围绕项目、任务、负责人、状态和工时记录建立关联,再按项目或团队汇总投入,并把异常记录带回项目复盘。
这里的重点不是“用了某个平台就会得到准确数据”,而是把数据关系和流程责任配置清楚。任务需要有稳定的归属,工时记录需要关联实际工作项,项目负责人需要知道哪些偏差由自己复核,管理者需要明确哪些汇总用于资源决策。若组织已有成熟的项目管理工具,先评估现有系统是否支持这些关系,往往比立即更换工具更稳妥。
在规模较大的组织里,我会把平台配置拆成三层:团队层统一工作类型和统计口径;项目层维护阶段、任务和负责人;管理层设置汇总视图与异常规则。不同部门可以保留少量业务差异,但核心字段和指标定义必须一致,否则集团级数据只能拼接,不能比较。
4. 如何把案例数字转成管理动作
当按时率偏低时,先检查记录是否必须到周五才能提交、移动端或任务入口是否方便、成员是否知道哪些工作需要记录。不要一开始就提高处罚强度。当任务关联率偏低时,检查任务拆分和工作项维护是否及时,尤其要看临时支持、会议和跨项目协作有没有合适的记录入口。
当偏差解释率偏低时,检查原因分类是否能覆盖真实场景、负责人是否有时间复核、成员是否担心说明偏差会被直接用于惩罚。当月度整理时间偏高时,先找出重复导出、人工合并、口径对齐和反复追问分别占多少,再决定自动化的优先级。
六、不同情况下的行动建议:先从最痛的环节改起
1. 小团队或单项目:先用轻流程验证价值
对于成员少、项目单一、任务协作关系清楚的团队,通常不需要先建设复杂审批。可用一张共享表或现有协作工具试行:每天记录项目、任务、投入时长和简短说明;每周由负责人检查遗漏与偏差;月底看实际投入是否改变下月计划。
试行期间重点观察三件事:成员是否能在较短时间内完成记录;负责人能否用数据解释至少一项计划偏差;团队是否据此调整任务或资源。如果三件事都没有发生,先简化字段或改善工作项结构,不要继续增加报表。
2. 多项目共享资源:把冲突暴露在周度而非月底
当同一成员同时服务多个项目时,周报工时最重要的价值之一是看见资源竞争。建议按项目、工作包和工作类型汇总周投入,结合下周任务计划核对关键岗位是否被过度分配。尤其要把临时支持单独识别出来,因为它常常是计划被挤压却未被正式承认的来源。
项目负责人不必追求每周每个人的小时数都精确,而要找出需要行动的冲突:同一关键人员被多个项目同时列为全职投入;高优先级任务连续被低优先级支持打断;某类专家长期承担无法计划的救火工作。必要时调整优先级、设置轮值或明确支持服务的容量上限。
3. 客户计费或合同结算:提升证据链要求
若工时直接用于客户结算,记录要求要高于内部资源规划。需要明确可计费与不可计费定义、客户或合同归属、审核责任、变更授权和记录更正流程。仅有工时数而没有合同依据或工作内容说明,可能无法支撑争议处理。
这类场景适合设置提交锁定时间和更正留痕,但不意味着所有记录都要多人逐条审批。可对高金额项目、超合同范围工作、异常长时记录和争议事项加强审核;正常且资料完整的记录则采用抽查或批量确认。合规与效率之间的平衡,应由风险和合同责任决定。
4. 远程或跨时区团队:规定截止时点,不强求同一工作节奏
跨时区团队应统一统计周期的截止规则,例如按项目指定时区或统一约定的周结时间,而不是要求成员在同一时刻在线填报。若团队成员的工作日不同,允许在当地工作结束后记录,并用明确的周期边界处理跨日任务。
远程协作中,临时沟通和异步支持容易被遗漏。可将工作记录关联到工单、需求、会议纪要或支持请求,减少额外描述;同时避免用“在线时长”代替项目工时,因为在线状态并不代表有效投入,也不能解释交付结果。
5. 数据质量较差或成员抵触:先建立可信规则
若成员普遍认为工时填报是监控工具,先公开数据用途、访问权限和纠错方式,再解释为何需要记录。可以从项目预测、工作量平衡和未计划工作识别等对团队有直接帮助的用途开始,而不是先拿数据做排名。
如果历史数据已经存在大量空值、重复和笼统类别,不建议直接拿来评估个人或比较项目。先选取一个试点项目,梳理字段定义和异常规则,连续运行数周,记录哪些字段无法理解、哪些类别频繁使用“其他”,再逐步扩大范围。
七、取舍与边界:并非所有团队都需要同一种工时制度
1. 日填与周填的取舍
日填能够减少回忆误差,适合跨项目协作、客户计费和工作变化较快的团队;缺点是持续操作成本更高,若入口不方便容易形成形式化记录。周填对单项目、低频变更团队更轻便;缺点是细节依赖记忆,临时支持和工作中断更容易被漏掉。
实际选择不必非此即彼。可以日常记录主要投入,周末只核对与补充;也可以对高风险项目日填、对内部稳定工作周汇总。关键是让记录频率与决策频率相匹配,而非追求统一动作。
2. 细粒度与低负担的取舍
任务级记录更适合成本分析、任务估算和跨项目资源规划,但前提是任务拆分维护成本可控。项目级周汇总适合快速掌握大致投入,却难以解释返工、等待和任务偏差。团队可以从项目级开始,发现管理问题后再对特定工作类型细化,而不是一开始要求所有任务都拆到极细。
一个实用的判断方法是选取一个真实的管理问题,尝试用当前数据回答。若问题是“哪个项目占用了测试资源”,项目级或工作类型级可能足够;若问题是“为什么回归测试反复超出计划”,则需要关联到测试任务、缺陷和版本范围。数据粒度由问题决定。
3. 自动化与人工复核的取舍
自动化适合处理重复校验、汇总、提醒、权限和异常提示;人工复核适合解释范围变化、判断数据是否符合业务上下文。把所有判断自动化,容易将异常当错误;把所有检查留给人工,则会造成审核拥堵和责任模糊。
建议先自动化确定性规则,例如必填项、重复时段、无效任务、关闭任务新增记录;把“为什么超计划”“是否属于范围变更”等判断留给负责人。每月抽样检查规则误报与漏报,逐步调整阈值,而不是让规则上线后长期不变。
4. 统一口径与团队自主的取舍
大型组织需要统一核心定义,才能比较项目和汇总资源;但不同团队的工作方式并不完全一样。可以统一成员、日期、项目归属、投入时长、任务关联和可计费口径,同时允许团队在工作类型、偏差原因和本地审批上保留经过审查的差异。
若所有团队完全自定义,集团层面难以汇总;若所有团队被迫使用相同的细分分类,成员会绕过规则或大量选择“其他”。比较好的做法是维护一套核心分类,并设定新增分类的申请与清理机制,定期合并使用率低、含义重叠的类别。
八、落地步骤与复盘方法:用六周验证,不要一次性做成大工程
1. 第一周:确认目标、口径与责任人
先选择一个需要解决的问题,例如多项目投入不可见、客户工时结算缺少依据,或项目偏差总在月底才发现。明确统计范围、记录粒度、截止时间、异常定义、数据权限和纠错方式,并指定成员、项目负责人及管理者各自的责任。
这一周不急着追求完整报表。把关键字段定义写成一页说明,拿三条真实但脱敏的记录走一遍:一条正常任务、一条临时支持、一条超计划任务。若不同角色对如何填写、谁来审核存在分歧,先解决分歧再上线。
2. 第二至第三周:小范围试运行并记录操作成本
选择一个工作类型相对完整、负责人愿意参与复核的团队。试运行时记录填报耗时、成员疑问、常见退回原因和无法关联的工作项。不要只问“大家觉得怎么样”,要观察具体环节:成员从哪里进入记录、是否需要重复输入、负责人每周花多少时间处理异常。
如果某个字段反复被填成同一内容,考虑自动带出;如果“其他”高频出现,检查分类;如果记录常常没有任务可选,可能是项目工作项维护滞后。流程问题不应靠反复催人填表来掩盖。
3. 第四至第五周:校准指标与异常阈值
积累几周数据后,再观察不同项目和工作类型的偏差分布。阈值不应只取一个看似整齐的百分比,而要考虑样本量、工作类型和决策风险。样本不足时先用提醒,不触发处罚或强制退回;对于稳定重复出现的异常,再判断是否值得设置固定规则。
同时检验指标是否带来预期行动。例如,偏差解释率提高后,项目负责人是否更早调整计划?任务关联率提高后,是否能发现资源冲突?如果指标变好却没有任何管理动作,可能是指标选择错了,或者会议流程没有吸收这些信息。
4. 第六周:决定扩大、保留或撤销
试点结束时,比较记录质量、审核负担和管理结果,不要只看填报完成率。若成员操作时间下降、异常更容易解释、计划调整更及时,可以扩大到相似团队;若记录质量上升但审核成本过高,应简化审批和字段;若几周内看不到决策价值,应停止收集低价值数据。
扩展时保留版本记录,说明何时修改了分类、阈值或统计口径。否则前后数据可能不可比,管理者会把流程变化误认为业务变化。对重要指标,建议标注口径生效日期,并在变更后的首个统计周期进行解释。
5. 把周会从“审工时”改成“处理偏差”
周会不应逐个成员念工时。会前由系统或表格筛出少数需要讨论的事项:关键任务投入显著偏离、重要依赖等待、临时支持挤占计划、连续出现返工、下周关键资源冲突。会议讨论原因、影响和行动,而不是要求成员为每个小时辩护。
每个异常讨论都应留下简短决策:是否调整范围、是否重新估算、是否改变优先级、谁负责解决依赖、何时复查。若会议只解释过去,却没有改变未来计划,周报工时就会沦为归档材料。
九、结尾:先让每条工时可解释,再讨论如何让流程更精细
1. 用三项检查判断当前流程是否值得继续
周报工时流程真正成熟,不是员工填得越来越细,而是团队用同一套口径把投入、工作项和项目变化连接起来。先检查三件事:记录能否追溯到真实工作;偏差能否找到原因和责任人;数据能否改变下周安排或下一轮估算。
如果其中任何一项做不到,先修复数据链条,不要急着增加排名、仪表盘或审批层级。表格和管理平台都只是载体,无法替代清晰的任务结构、可信的用途边界和负责人实际参与。
2. 下一步怎么做
本周可以先抽查最近四周的工时记录,统计任务关联率、补录时延、异常偏差说明率和人工整理时间;再找三名成员与一名项目负责人,走查一条正常记录、一条临时支持记录和一条超计划记录。抽查结果能帮助你判断问题主要在填报入口、任务维护、口径设计还是审核责任。
随后挑一个团队进行六周试点,只保留能支持明确决策的字段,设定异常提醒而非立即处罚,并在每周复盘中记录实际采取的管理动作。我更看重“数据是否促成一次更好的计划”,而不是“表格是否填得完美”。当工时从事后统计变成项目反馈,周报才真正开始发挥协同管理的价值。
常见问题解答(FAQ)
1. 周报工时应该按任务填报,还是按项目阶段汇总?
我以前填周报时,习惯直接写“本周项目投入 20 小时”,月底却发现说不清这些时间具体花在哪。现在我想把工时填得更细,但又担心拆分太多会增加团队负担,粒度到底怎么定?
建议按可验收的工作任务填报,而不是只按项目或阶段填一个总数。比如“接口联调”可以作为一条任务;如果其中包含彼此独立、需要不同负责人或验收结果的工作,再拆成“联调准备”和“异常修复”。判断粒度是否合适,可以看两点:负责人能否在几分钟内准确回忆耗时,项目负责人能否据此判断进度或成本。
实际推行时,可先要求每条记录包含日期、任务、工时和简短说明;不要一开始就追求分钟级记录。若团队连续两周需要频繁补充解释,通常说明任务分类或填报口径还不够清楚。
2. 周报工时的提交、审核和修改流程怎样设计才不容易拖延?
我所在的团队经常到周一才集中补上周工时,有人填完后又被退回修改,项目负责人也不确定该什么时候催。想建立固定流程,但不希望把填报变成额外的审批负担,应该设置哪些节点?
可以采用“成员日常记录、每周提交、负责人抽查、周期锁定”的轻流程。例如成员在工作当天或次日上午记录,周五下班前提交;负责人在下周一核对明显异常项,周二锁定上周数据。审核重点放在空白周、单日工时异常、任务与项目归属不一致,以及说明不足以判断用途的记录,而不是逐条质疑正常投入。
需要修改时,让提交人保留原记录并注明修订原因,避免直接覆盖造成口径混乱。具体截止时间应结合团队工作节奏设定,关键是固定、可预期,并明确谁负责提醒、谁有权退回、锁定后如何更正。
3. 项目成员工时表应关注哪些指标,才能避免只统计“忙不忙”?
我看过一些周报,只列每个人本周填了多少小时,数字看起来完整,却无法判断项目是否健康。作为项目负责人,我更想知道工时变化背后意味着什么,哪些指标值得一起看,哪些数字容易被误读?
工时总量只能说明投入规模,不能单独代表效率或进度。建议至少联看四类信息:计划工时与实际工时的偏差、按任务或阶段分布的投入、已完成工作量与投入的对应关系、返工或阻塞相关的耗时。举例来说,某任务计划 40 小时、实际 52 小时,超出 30%;这不自动等于成员效率低,可能是需求变更、外部等待或估算遗漏。
应先核对任务范围和变更记录,再解释偏差。团队还可以按连续数周观察趋势,而不是用单周数据给个人排名。指标的用途应是发现风险和改进计划,不是把填报时长直接当作绩效结论。
4. 团队工时填报差异很大时,应该先统一口径还是先换管理工具?
我们团队有人把会议、沟通和返工都算进项目工时,有人只记实际执行任务的时间,导致同一项目的数据无法比较。我一度觉得是表格不好用,但又担心换工具后问题依旧,应该先从哪里排查?
先统一定义,再判断工具是否是瓶颈。用一页说明讲清楚哪些时间计入项目、会议如何归属、跨项目工作如何分摊、请假和内部事务是否填报,并用三五个真实场景做示例。然后抽取同一周的记录,让成员按新规则试填,比较缺失率、退回率和补填耗时;这些数据能帮助判断主要问题是口径、提醒机制还是录入体验。
若规则已明确,但重复录入、权限不清或汇总需要大量手工整理,再评估某项目管理工具是否能减少具体操作。不要仅凭“大家觉得麻烦”就迁移系统,因为流程定义不清时,换工具通常只会把不一致更快地汇总出来。
核心关键词
文章包含AI辅助创作:周报工时流程与规范:项目成员工时表协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585118
读者评论
我们团队试过按天填,确实比周五回忆一周更准确,但临时会议和线上支持常常没有对应任务,最后还是落到“其他”。任务维护跟不上时,光提高填报频率也解决不了追溯问题。
偏差分类这部分挺实用。实际审核时,负责人往往没时间逐条看,如果能把超计划、任务关闭后仍有记录等情况单独汇总,比所有工时都走多层审批更可行。
我对用预测误差评价流程效果有些保留,需求变动大的项目很难只靠工时解释。最好同时记录范围变化和依赖等待,否则数字看起来精确,最后还是无法判断计划为什么偏了。
