审批管理指南:项目成员如何做好工时表,数据分析全流程

工时表最常见的失败,不是员工少填了两小时,而是月底报表显示“项目投入 1,260 小时”,却没人能回答这些时间对应什么交付、为什么超出计划、接下来要不要调整资源。审批管理指南真正要解决的,因而不是把填报率推到 100%,而是建立一条可信的数据链:成员及时记录,负责人核对业务事实,审批人处理异常,管理者据此做出资源和计划决策。工时表只有进入这条链,才不只是考勤式留痕。

一、先讲结论:好工时表不是填得满,而是能解释投入

1. 一条判断标准:每条记录都要能回答三个问题

我判断一条工时记录是否可用,通常不先看它填了几小时,而是问三个问题:这段时间投入了什么工作?它归属于哪个项目、任务或成本对象?如果实际投入偏离计划,团队能不能解释原因?这三个问题若都回答不了,记录再完整,也只是看起来很精确。

可用的工时数据,至少需要同时具备时间、对象、工作内容和责任人。视管理目的,还要带上工作类型、是否计费、所属阶段、审批状态等字段。字段不是越多越好;每多一个必填项,都会增加录入摩擦。我的建议是先确保最小闭环,再根据决策需要扩展。

  • 时间:填报日期、时长,以及是否允许跨天补录。
  • 归属:项目、任务、迭代、客户或部门成本中心,按组织实际选择。
  • 工作说明:能区分设计、开发、测试、沟通、返工等投入性质。
  • 状态:草稿、待审批、已通过、驳回或退回修改,避免把不同状态混在统计里。
  • 可追溯依据:任务更新、交付物、会议记录或异常说明,不要求每条都贴附件,但需能核验。

核心结论是:工时管理的质量取决于“记录,校验,解释,行动”是否闭环,而不是某个孤立的填报率。如果报表不能帮助项目负责人调整计划、帮助财务核实成本或帮助团队识别返工,审批流程再严,也只是把低质量数据审批得更整齐。

2. 把工时表拆成四种用途,避免一张表承担所有管理任务

同一条工时记录可能被项目经理、财务、人力资源和业务负责人读取,但他们要解决的问题并不相同。项目经理关心计划与实际偏差;财务关心可计费投入和成本归集;部门负责人关心产能分配;成员则需要知道哪些工作必须填、何时填、填错如何修改。把这些诉求都塞进同一张表而不分权限与口径,往往会造成字段膨胀和审批冲突。

使用目的 主要读者 重点观察 不能单独得出的结论
项目计划管理 项目经理、交付负责人 任务投入、阶段偏差、剩余工作 不能仅凭超时认定个人效率低
成本与结算 财务、商务、客户经理 可计费时长、成本归属、审批凭证 不能把所有内部投入都算作客户可计费时间
产能规划 部门负责人、资源协调人 项目间分配、非项目事务、可用容量 不能将工时直接等同于产出价值
过程复盘 跨职能团队 返工、等待、沟通、阻塞原因 不能把相关性误读成单一因果

如果一张工时表同时用于结算和团队绩效,就要格外谨慎。成员可能把记录行为理解成“证明自己很忙”,而不是帮助团队改进计划;这会刺激拆分任务、填满时数,甚至回避记录返工。设计时先明确数据用途、可见范围和决策边界,通常比增加审批人更能改善真实度。

3. 先区分事实记录与管理判断

工时记录是一种对已发生投入的描述,不是对工作价值的直接评分。某项复杂故障定位用了六小时,未必比一项流程优化用了两小时价值低;一个成员当天记录八小时,也不能说明八小时都产生了等量交付。审批人需要核对事实和分类,管理者需要综合任务难度、交付结果、等待条件和计划变更作判断。

因此,建议把“记录是否准确”“投入是否合理”“工作是否有效”拆成不同问题。前者通过规则和抽查处理;第二项由项目上下文解释;第三项应结合交付质量和结果评估。把三者混为一谈,会让审批流程承担不适合它的绩效裁决功能。

二、真实场景:月底突然出现的偏差,通常早在日常记录里就有信号

1. 一种常见的月末局面

下面的案例是用于说明流程设计的情景模拟,不代表某家企业的真实经营数据。某个 120 人的产品与交付组织,团队每月维护十余个并行项目。成员习惯在月底集中补录,项目经理在截止日前逐条审批;报表能按项目汇总总时长,却很难区分开发、线上支持、返工和内部协调。

月末发现一个客户项目的投入高于预算约 22%。项目负责人最初怀疑成员估算过宽,随后核对任务与变更记录,才发现其中一部分时间来自需求变更后的重复设计,一部分来自等待外部接口联调,还有一部分是生产问题处理。原始总数只暴露了偏差,却没有说明偏差从哪里来。

这个场景的关键不在于“超了 22%”,而在于数据进入系统的时点和维度不足:延迟录入使细节记忆衰减;分类含混让不同原因混成一个数;审批集中在月底,错过了调整排期的窗口。若只提高审批通过率,问题仍然存在。

2. 记录时点决定解释质量

工时越晚补录,越容易出现整点化、描述泛化和任务归属错误。成员可能记得“周三做了接口工作”,却记不清其中多少时间用于联调、排查还是等待。对管理者来说,这不是单纯的合规问题,而是数据颗粒度随时间衰减的问题。

团队不一定要要求每个人每小时填写一次。过细的实时打卡会打断工作,也会促使成员为了填表频繁切换上下文。更稳妥的做法,是让成员每天收尾时用数分钟记录,或在任务状态更新时顺手补充投入;对现场支持、咨询交付等节奏较碎的岗位,再设置简化入口。

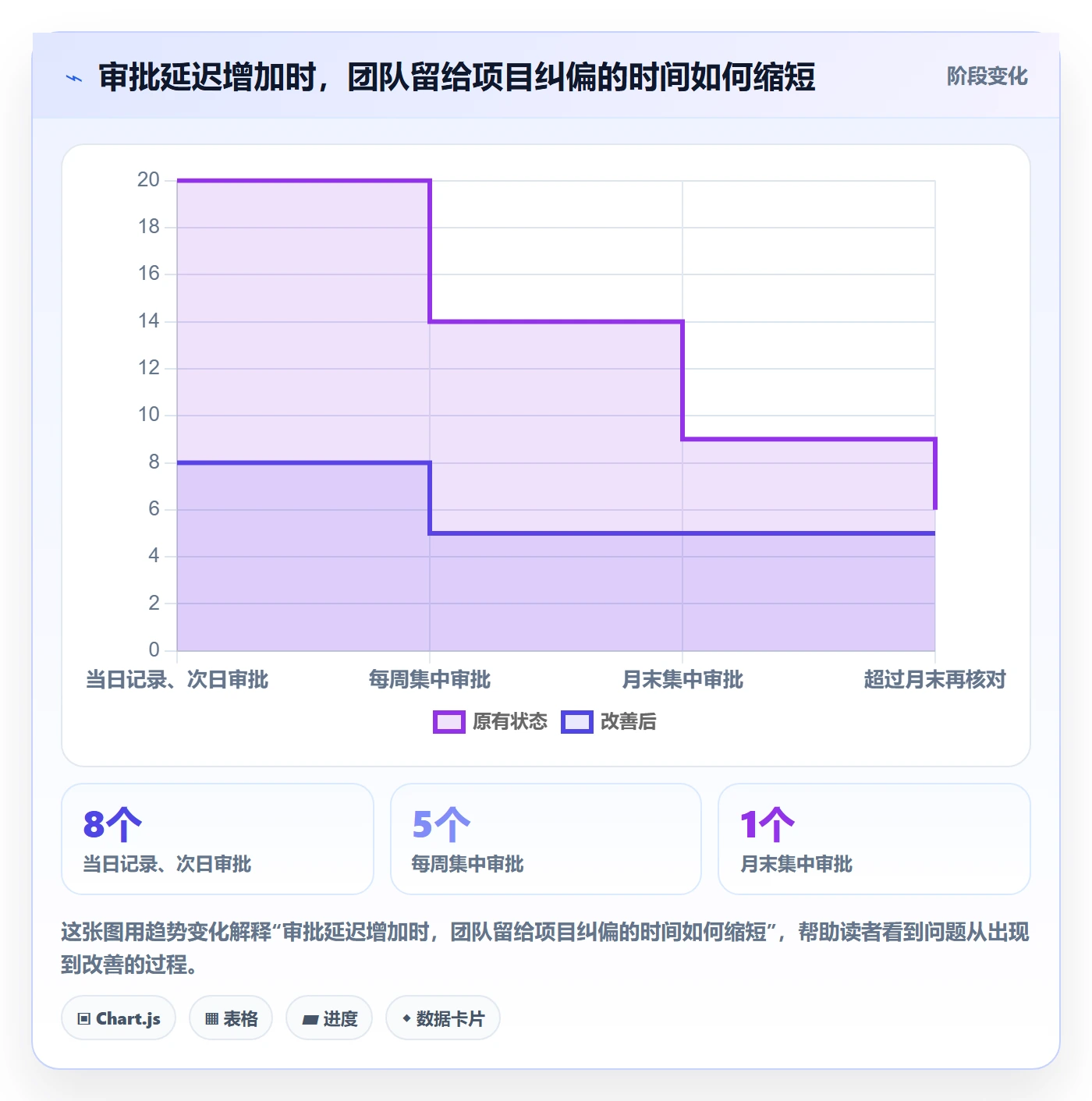

3. 审批延迟让异常从“可处理”变成“已结账”

审批的业务价值不只是盖章,而是让问题在仍可纠正时浮现。若记录直到月底才集中审批,项目负责人看到偏差时,人员可能已被重新分配,任务也已交付,补救成本自然上升。日报不一定适合所有团队,但至少要设定明确的提交频率和异常提醒时限。

一个实用的分层规则是:普通记录按周审批,涉及预算、客户计费、跨项目归属或大幅偏差的记录及时提醒;周末或月末只做汇总核对,不承担所有纠错工作。审批频率要与管理风险匹配,而不是所有项目一律采取最重的流程。

4. 从总量变成可解释数据,需要保留原因维度

把“项目投入”拆成计划内执行、需求变更、返工、故障处理、等待与协作等类别,并不意味着每家公司必须采用同一套分类。关键是分类能够支持下一步行动:变更投入推动范围管理,返工投入推动质量复盘,等待投入推动依赖协调。如果分类名称过于抽象,成员不知道该选哪项,数据仍会失真。

分类最好控制在成员能够稳定理解的范围内。若工作类型超过十几种,且边界容易重叠,团队往往会把大多数记录塞进“其他”。我会先用少量高价值类别运行一个周期,再看“其他”里是否存在值得单独识别的稳定模式。

审批管理指南:项目成员如何做好工时表,数据分析全流程

三、常见误区:审批越严,不代表数据越真

1. 把填报率当成唯一成功指标

填报率适合衡量流程覆盖,不适合单独衡量数据质量。假设一个团队的提交率达到 98%,但记录内容普遍是“项目工作 8 小时”,没有任务归属和工作类型,那么管理者仍然无法区分产品开发、客户支持和内部事务。数字看上去漂亮,分析却无从下手。

我建议至少同时观察覆盖、准确、及时和可解释四个维度。覆盖回答“有没有填”;准确回答“是否与事实相符”;及时回答“能否支持当期决策”;可解释回答“偏差能不能找到原因”。某一维度异常,就应回到对应流程环节修正,而不是统一归咎于成员不配合。

2. 把每天八小时填满当成管理目标

很多组织把每日可用时间与填报时长绑定,导致成员把休息、培训、行政事务、会议和实际工作混在同一个项目里,或者为了凑满时数虚构任务归属。更重要的是,理论工作日不等于有效项目容量:法定休假、团队会议、支持轮值、培训和临时事务都会改变可用时长。

应先定义填报口径:记录工作投入,还是记录全部在岗时间?缺勤、休假、培训、内部会议如何处理?如果工时表既记录项目投入又承担考勤结算,必须明确哪些时间属于哪一套制度,并避免将同一时段重复计入不同成本对象。

3. 把工时长直接解释为效率差

同一任务的工时差异可能来自需求清晰度、技术债、环境不稳定、跨团队等待、任务复杂度或成员熟练度。单看某个人用了更多小时,无法区分这些因素。若管理者用工时榜单评价个人,成员就会学会优化“看起来合理”的时数,而不是尽早暴露阻塞。

工时数据更适合用于解释团队层面的计划偏差和流程损耗。个人层面的讨论应结合任务难度、结果质量和工作上下文,并遵守组织的数据使用与隐私规则。尤其对跨职能、创新和探索工作,单纯对比时长容易制造错误激励。

4. 审批人把每条记录都当成需要人工复核的单据

审批不是逐字校对作文。如果每条记录都要项目经理细查,审批队列很快变成瓶颈;如果审批人只点“通过”,又无法及时发现异常。更有效的设计是先设规则,再把人工注意力留给偏离规则或高风险的记录。

  • 时长超过团队设定的单日阈值,进入异常队列。
  • 记录归属项目已关闭、任务已取消或成员无权限时,要求修正。
  • 客户计费、预算敏感项目或跨部门分摊记录,增加必要核验。
  • 连续多日补录、描述重复或长期使用“其他”类别时,抽样检查原因。
  • 常规且无异常记录,可采用批量确认或规则校验,减少人工重复劳动。

5. 字段越多,报表就越专业

字段只有在有人持续、准确填写,并且对应实际决策时才有价值。要求成员每条记录填写十多个维度,却没有说明如何选择,结果通常是随手选、默认值填充,或者把同一描述复制到不同日期。字段设计应该遵循“决策需求先于数据收集”:先确定要回答的问题,再反推最低必要字段。

比如,若团队只需识别客户项目是否超预算,可能只需要客户、项目、阶段、可计费属性和工时;若要分析返工,就还要有能稳定辨认返工的工作类型或关联问题。不要为了未来可能做的分析,提前把所有维度都变成成员的必填负担。

四、专业判断逻辑:把审批设计成一套可运行的控制系统

1. 先定义指标口径,再讨论工具和流程

相同的“实际工时”在不同组织里可能含义不同:有人只记录任务执行,有人把会议和沟通计入项目,有人把客户支持单独归类。没有口径说明,同一张报表可能在不同团队中不可比。上线前应写清楚统计单位、归属规则、补录窗口、审批责任和例外处理。

至少要对齐以下定义:计划工时是估算还是预算;实际工时是否包含会议与等待;跨项目工作如何拆分;返工如何分类;请假和培训是否计入容量;已提交但未审批的记录是否进入报表。定义不用写成厚重制度,但要能让成员和审批人处理同一个案例时得出相近结果。

2. 用四层校验替代“每条都靠人盯”

一套稳定流程可以分成自动校验、成员自检、负责人审批和管理复核。每一层处理不同风险,避免把所有问题堆给最后一个审批人。

  1. 自动校验:检查必填字段、时长范围、重复记录、项目状态、日期与权限等结构性错误。
  2. 成员自检:提交前确认工作说明、任务归属和异常原因,减少显而易见的退回。
  3. 负责人审批:核对投入是否与任务进展、交付物或变更背景一致,对异常记录要求补充依据。
  4. 管理复核:按月抽样检查类别使用、跨项目分配和预算偏差,关注系统性问题而非重复抄录。

审批人不必证明每一分钟都真实发生,但应能识别明显不一致。例如任务状态显示尚未启动,却连续出现大量实施工时;工时归在已关闭项目,却没有变更说明;某项工作突然多出大量投入,却找不到范围变化或故障背景。异常信号需要追问,不应自动等同于违规。

3. 将审批规则分成正常、关注和拦截三类

规则越清晰,成员越容易预期如何处理。建议把记录分为三档:正常记录走轻量确认;关注记录进入人工复核;结构性错误或违反明确政策的记录先退回修正。不要把“数据异常”和“工作做得不好”混在同一种驳回理由里。

记录状态 典型信号 建议处理 管理目的
正常 字段齐全,任务状态与描述基本一致 批量确认或按既定节奏审批 保持流程顺畅
关注 投入明显偏离计划、连续补录、返工占比异常 补充原因,核对关联任务或变更 及时发现项目风险
拦截 缺少必要归属、时长越界、项目无效或重复记录 退回修正后再提交 阻止错误数据进入汇总

4. 异常阈值要从组织基线推导,而不是照搬通用数字

设定“超过计划 20% 就报警”听起来简单,但对一小时的微型任务和一个季度的大型项目,意义完全不同。短任务的估算误差通常更大;大型项目则应看阶段和累计趋势。阈值应该结合历史分布、项目类型、预算容忍度和数据成熟度,先用于提醒,再逐步用于控制。

在历史数据不足时,可先采用情景模拟阈值,明确标注为试运行规则,不把它伪装成行业标准。例如,某团队可先对单任务投入偏离计划超过 30%、连续三天补录或月度预算消耗超过计划进度明显的情况发出提醒。运行一两个周期后,检查误报和漏报,再调整门槛。

5. 权限与审计记录决定数据能否被信任

工时表涉及成员工作记录和项目成本信息,应按照最小必要原则设置查看与修改权限。成员需要查看自己的记录和审批意见;项目负责人需要查看负责项目所需信息;财务或管理者只应访问其职责范围内的数据。流程也应保留修改人、修改时间、修改前后内容和审批意见,避免数据被悄悄覆盖后无法追溯。

数据用途也应透明。若组织打算把工时用于结算、容量规划或绩效评估,需要分别说明口径、访问范围和决策方式。成员不知道数据会被如何使用时,通常更倾向于防御性填报。信任不是附加的文化口号,而是数据真实性的前置条件。

6. 在工具层面,先验证工作流,再看功能清单

对于 100 人以上的中大型组织,项目数量、角色权限和审批路径往往比单个录入界面更复杂。以 PingCode 这类面向中大型团队的项目管理平台为例,评估时不应只看是否能录入工时,而要验证项目与任务的关联、审批权限、状态流转、报表筛选、异常处理和历史追踪能否覆盖真实流程。具体可用能力取决于产品版本、配置方式和组织流程,采购前应通过实际场景试跑确认。

我会让供应方或内部管理员演示一条完整记录:成员如何关联任务并提交;负责人如何退回并留下可执行意见;成员如何修改且保留历史;项目经理如何查看计划与实际偏差;财务如何筛选可计费时间;管理员如何处理人员变动和项目关闭。若只能展示单页录入,却无法解释跨角色数据如何流转,说明评估还停留在界面层。

也要避免把工具当成治理替代品。系统可以自动检查必填项、提供审批流和汇总视图,却无法替组织决定会议是否计入项目、返工如何分类、哪些偏差值得追问。先把业务口径讲清楚,再配置系统,通常比先上系统、后补制度更省返工成本。

审批管理指南:项目成员如何做好工时表,数据分析全流程

五、案例与数据观察:从一张总表追到三类损耗

1. 用一组明确标注的模拟数据演示分析方法

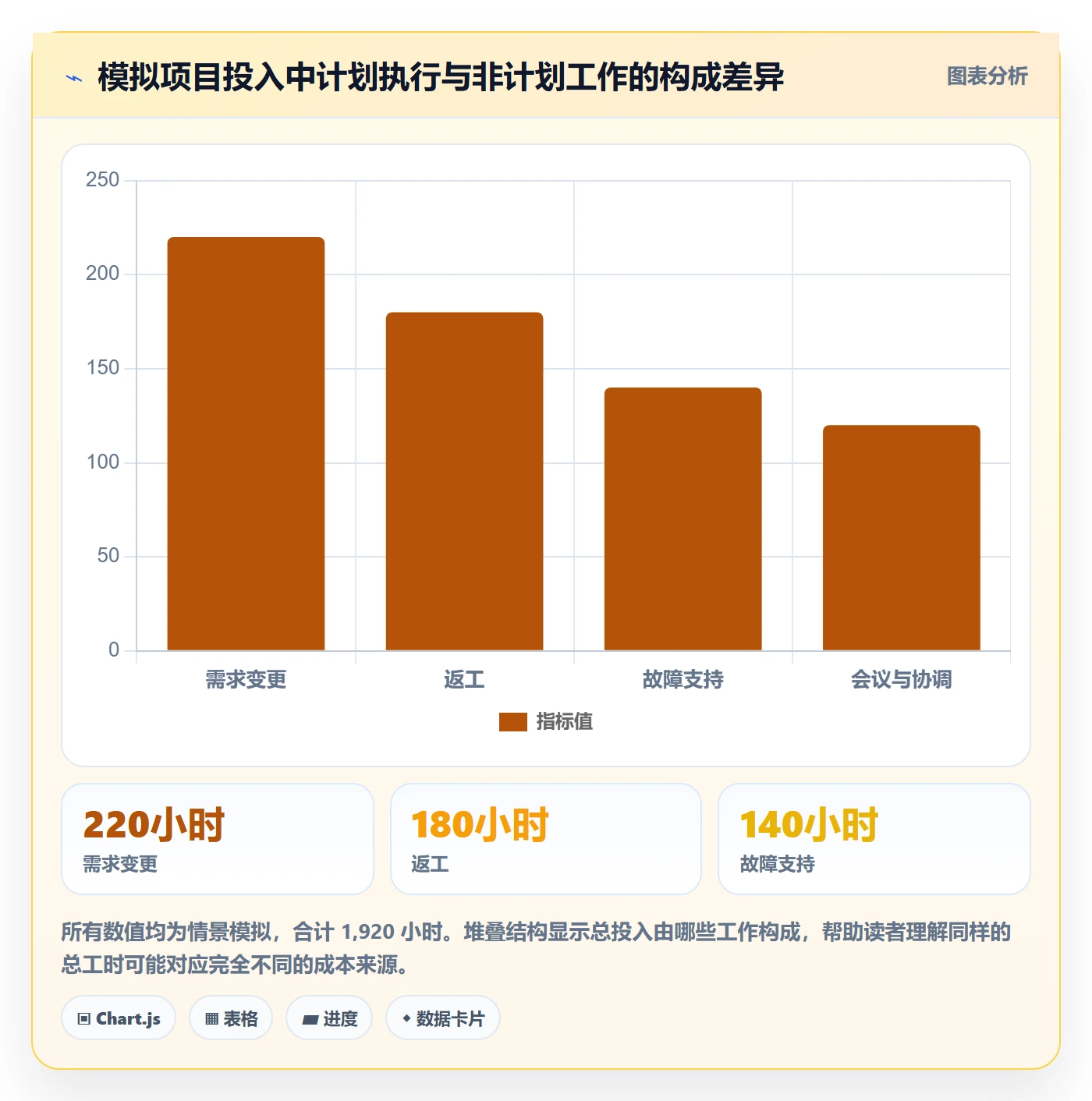

以下数据是为说明分析方法构造的模拟样本,不是行业统计,也不代表任何产品客户的实际结果。设一个 12 人的交付小组,在一个月内记录 1,920 小时:计划内任务执行 1,260 小时,需求变更 220 小时,返工 180 小时,故障支持 140 小时,会议与协调 120 小时。

如果报表只显示“总投入 1,920 小时”,负责人最多知道团队投入了多少,却不知道投入是否落在计划范围内。将工时按工作类型拆分后,非计划类投入为 660 小时,占总投入约 34.4%。这不是说所有非计划工作都是浪费:故障支持可能是必要保障,需求变更可能是业务选择;但这 660 小时至少提示管理者需要分原因、看趋势,而不是把计划偏差归结为个人估算不准。

更重要的是,分类只是第一步。需要把返工 180 小时关联到缺陷、验收问题或需求理解偏差;把变更 220 小时关联到变更单或范围调整;把故障支持 140 小时关联到告警和事件记录。若没有这些上下文,只是把总工时换成几个彩色区块,仍不足以支持决策。

2. 按“投入类型,可控性,责任动作”追踪原因

工时分析不宜简单地把所有偏离计划的时间都叫作损耗。对管理有用的分类,是能把数据连到可执行动作。下面仍以模拟数据示范:把非计划投入分为外部驱动、质量相关和协作等待,并分别匹配不同改进方式。

投入类型 模拟时长 优先核查 可能的后续动作
需求变更 220 小时 变更是否经确认,是否重估交付范围 完善变更审批与预算重估
返工 180 小时 返工集中于哪些缺陷、阶段或验收标准 补充设计评审、自动化测试或验收样例
故障支持 140 小时 事件频率、影响范围、是否重复发生 安排可靠性改进与轮值容量
会议与协调 120 小时 沟通是否因依赖不清、决策等待而增加 明确接口责任人和决策时限

这里的“可控性”不是寻找一个责任人背锅,而是判断团队能通过什么动作改变未来的投入结构。需求变更可能需要产品和客户共同决策;返工可能指向质量环节;故障支持可能需要工程投入;协调成本可能来自组织边界。把不同原因分开,才可能把行动放在正确的层级。

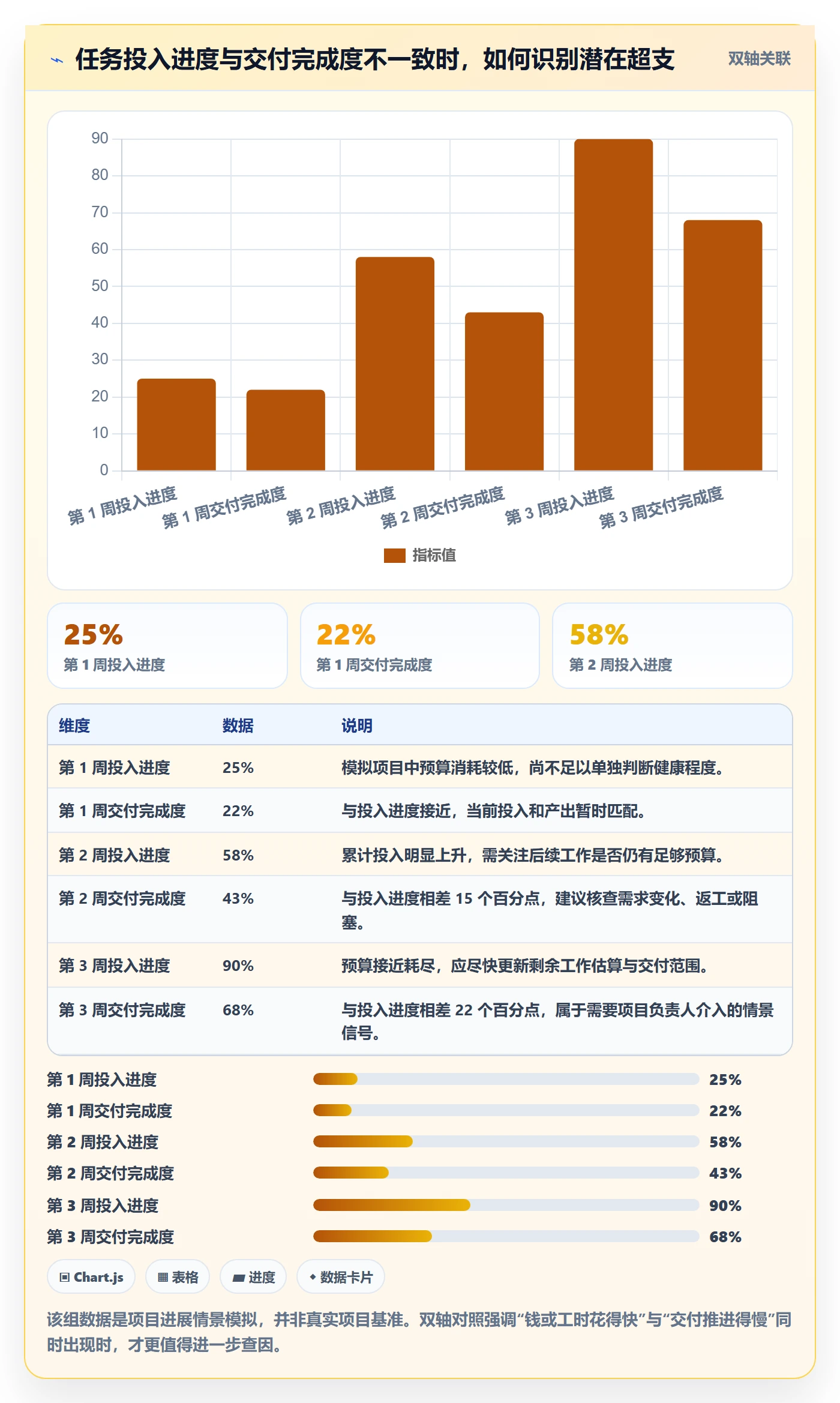

3. 计划偏差要结合交付阶段和剩余工作解释

假设某任务预算为 40 小时,当前已经投入 36 小时,完成度却只有 55%。单看“投入 36 小时”还不能判断项目是否失控;但将投入进度和完成度放在一起,便能看出剩余工作可能高于原估算。负责人接下来要问的不是“谁用了太久”,而是任务范围是否扩大、验收是否反复、关键依赖是否阻塞。

对于长周期项目,应按阶段、里程碑或迭代观察偏差。对短周期、需求稳定的任务,可在任务层面对比计划与实际;对探索性工作,则更适合设置预算上限、时间盒和阶段性决策点。不同项目类型用同一种偏差算法,容易造成误报。

4. 观察分布,不要只看平均数

平均工时可能掩盖少数高投入任务。两个团队都平均每项任务投入 8 小时,一个团队的任务大多在 6 至 10 小时之间,另一个团队则集中在 2 小时和 20 小时两端,管理含义截然不同。前者可能估算较稳定,后者可能存在任务拆分不合理、复杂度差异过大或少量严重阻塞。

复盘时,我会优先看中位数、分位数和异常任务清单,而不是只看平均值。若系统不支持分位数分析,先把任务按规模或类型分组,也能减少“拿不同工作硬比较”的风险。样本量较小时,不要把个别极端记录提升为组织规律,应先核查事实。

审批管理指南:项目成员如何做好工时表,数据分析全流程

5. 从月报转向周度信号,抓住仍能改变的偏差

月报适合财务结算和趋势复盘,但不适合作为唯一的项目控制工具。项目负责人可以按周观察三类信号:计划消耗速度是否快于完成进展;返工或支持投入是否连续上升;关键任务的审批与依赖是否滞后。若异常只在月末出现,团队看到的通常是结果而不是可干预过程。

周度信号也不是要求每周开会审每个人的时间。可以只筛出预算偏差、连续补录、某类工作突然增加和任务状态不一致等记录,负责人集中处理少数例外。流程设计的目标是把注意力放在高风险环节,而非把所有成员都放进持续监督状态。

审批管理指南:项目成员如何做好工时表,数据分析全流程

六、不同团队与阶段的行动建议:同一套流程不必同一种强度

1. 小团队:先把规则说清,不要先造复杂审批链

十几人的团队如果项目少、角色稳定,通常不需要多人逐级审批。负责人可以每周批量核对,重点确认归属、异常和阶段偏差。成员应知道哪些时间要记录、哪些情况可用统一类别、补录期限是什么,驳回时要补充什么信息。

小团队最容易犯的错,是因为人少就完全不设口径,最后每个人按自己的理解填写。流程可以轻,定义不能缺。先让一张简洁的周度表稳定运行,再根据结算或复盘需求增加字段。

2. 多项目并行团队:优先解决归属冲突与容量可见性

当成员同时服务多个项目时,最重要的不是更细的工作说明,而是稳定的项目归属规则。一个会议究竟计入客户项目、内部协作还是部门运营?跨项目支持如何分摊?这些边界要有可执行答案,否则团队成员会把时间归到最熟悉、最容易选择的项目里。

多项目团队还应关注成员可用容量。工时表记录的是投入,不等于未来容量;排期还要考虑休假、轮值、会议、技能匹配和任务优先级。负责人应把工时趋势与资源计划结合,不要因为某个成员上月记录较少,就直接推断其本月可以承接更多工作。

3. 客户交付与咨询服务:把可计费口径和内部投入分开

交付团队往往需要回答“哪些时间可以向客户结算”。这时应把可计费属性与项目归属分开管理:同一客户项目可能同时包含可计费实施、合同外支持、内部培训和售前协助。若只用项目名称区分,后续结算容易出现争议。

涉及客户账单的记录应提高审批要求,明确合同范围、费率规则、客户确认依据和修改留痕。内部培训、售前和管理协作则应有独立类别,不要为追求项目填满而塞进客户工作。工时表本身不能替代合同或验收凭证。

4. 产品研发团队:重点看工作构成和返工原因,不以时长排个人名次

研发团队中的工时波动常常与任务不确定性、代码审查、测试环境、线上事件和跨团队依赖有关。建议把工时分析用于容量计划、迭代复盘和流程改善,并与需求变更、缺陷、发布事件等信息关联。个人层面不宜按月排名工时,也不宜把长时间投入直接认定为贡献高。

若研发团队的填报负担过高,可以从任务级别记录开始,不一定要求成员把每天切成许多极细片段。对稳定性值守或研发支持工作,则可按值守时段或事件工单记录,避免所有碎片投入都落入笼统的“其他”。

5. 处于试点阶段:先验证数据质量,再扩大范围

工时管理试点不应只看成员是否按时提交。试点周期内,至少要验证成员能否理解字段、审批意见是否具体、异常是否可以追溯、报表是否真的影响了一个决策。若用户大量选择默认类别或反复询问归属规则,应先调整设计,再扩展到更多部门。

试点中可选一个项目类型、一个管理周期和一组明确问题,例如“为什么实际投入比预算高”“项目支持成本是否需要单独规划”。两到四周后回看记录的可解释程度、审批耗时和纠错量。周期只是建议,不是普遍适用的固定标准;长期项目可按里程碑设定。

6. 已有成熟流程:把分析重点从合规移到预测和改进

如果团队提交及时、字段稳定、审批记录完整,就不必继续无限加严。此时应分析工时对后续规划有何帮助:哪些项目类型经常低估支持工作;哪个阶段的返工更集中;外部依赖造成多少等待;预算消耗与交付进展是否持续错位。

成熟不意味着指标越多,而是从历史记录里形成可验证的预测假设。例如,某类项目每次上线后都需要固定支持投入,那么下次规划时应预留容量;若返工集中在验收阶段,就应提前调整测试和需求确认流程。预测必须定期与实际对照,避免把旧经验固化成新的偏差。

审批管理指南:项目成员如何做好工时表,数据分析全流程

七、不同情况下的取舍:控制风险,也要控制填报成本

1. 需要更精细记录,还是采用任务级汇总

精细记录适合有明确结算、成本分摊或合规要求的工作,但会增加切换和维护成本;任务级汇总更适合内部研发与项目复盘,但可能不足以支持按小时核算的服务合同。选择时看决策所需精度,不要因为“系统能记”就要求所有岗位都记到同样细。

  • 客户按时计费:细化到合同约定的工作类型和结算周期,保留客户确认依据。
  • 内部项目管理:优先做到任务或阶段可归属,减少过度切片。
  • 运维与事件响应:优先关联工单、事件或值守班次,避免要求成员事后回忆大量碎片。
  • 探索性研发:使用阶段预算、时间盒和成果检查点,不宜用单一任务估时衡量价值。

2. 实时填报,还是日终或周度填报

实时填报能减少记忆误差,但会增加工作中断;日终记录在细节与效率之间较平衡;周度汇总操作较少,却更容易出现记忆模糊和平均分摊。没有一种频率适合所有岗位,关键是记录对象是否变化快、结算风险是否高,以及成员能否方便地从任务状态带入上下文。

团队可以采用混合方式:高频客户支持在事件发生时记录,普通研发任务在日终或任务更新时记录,管理层每周集中处理异常。若必须允许补录,需设置合理窗口并保留补录标识,而不是假装晚录与实时记录同样可靠。

3. 自动审批,还是人工审批

自动审批能降低重复劳动,但适合规则明确、低风险、字段结构稳定的记录。人工审批适合预算敏感、客户结算、跨项目分摊和异常投入。完全自动化可能放过上下文错误,完全人工化则会制造队列与形式化点击。

较好的折中是规则先筛选,人工再处理例外。自动规则负责校验格式和硬约束;负责人判断任务背景与投入合理性;财务或管理者抽样复核统计口径。角色分工明确后,审批路径更短,错误也更容易定位。

4. 强制所有工作都计时,还是只记录项目投入

若组织需要完整成本核算,可能必须记录培训、会议、行政和支持等非项目投入;若目标只是项目计划复盘,则记录项目相关投入可能已经足够。强制记录所有工作可以提升容量可见性,但前提是数据被合理解释;否则成员容易感到被监控,组织也会得到大量低价值记录。

可以先从管理问题出发:需要回答项目成本、部门产能,还是个人工时合规?若三个问题都要回答,最好明确不同统计口径和访问权限,而不是让一套总时数同时承担结算、绩效和效率排名。

5. 立即上系统,还是先用轻量流程验证

流程简单、人数少、审批路径单一时,表格或轻量工具可以用于验证字段和口径;当并行项目、权限层级、跨部门分摊和审计需求增加后,人工汇总会带来重复录入、版本冲突和统计延迟。是否升级工具,不应以组织规模单独决定,而要看流程复杂度、错误成本和维护能力。

评估项目管理平台时,建议拿真实但脱敏的样本走完整流程,并要求团队实际操作,而不是只听功能介绍。重点检查批量处理、权限配置、审批退回、修改留痕、项目关闭后的数据处理、报表导出和异常筛选。若供应方无法说明某项功能如何适配实际政策,应先确认限制,别把演示环境的效果误当成组织上线后的结果。

八、落地清单:用一个周期建立可持续的工时闭环

1. 启动前:先写一页口径说明

口径说明不必复杂,但要让一线成员能照着做。内容包括记录范围、时间单位、项目归属规则、工作类型示例、补录窗口、审批责任、异常处理和数据用途。把容易混淆的案例写进去,比只给抽象定义有效。

例如,某次跨项目设计评审算在哪个项目?客户提出的范围外支持如何记录?生产问题处理是归入产品任务还是事件工单?成员临时支援另一个团队由谁确认?这些边界不一定一次就能定完,但必须有临时规则和后续修订机制。

2. 试运行期间:记录流程成本与纠错原因

试运行不仅要看提交结果,还要记录成员填写所需时间、负责人审批积压、退回原因和类别误用情况。若大量记录因同一字段被退回,问题可能不在成员,而在字段提示不清;若审批长时间积压,可能需要调整负责人容量或批量处理方式。

  • 每周抽查少量记录,确认任务、工作说明和类别是否一致。
  • 统计退回原因,区分规则错误、归属不清和业务背景缺失。
  • 收集“其他”类别的实际内容,判断是否存在稳定的新分类。
  • 记录审批等待时间,找出流程节点和责任归属问题。
  • 核对至少一个管理决策是否因这些数据而改变。

3. 周期结束后:用复盘决定保留、调整或删除字段

每个周期复盘时,不要只问“大家是否按时填了”,还要问哪些字段真正进入决策、哪些字段持续被误用、哪些审批步骤没有带来额外信息。没有被使用且没有合规要求支撑的字段,应该考虑删除或改为选填;频繁引发歧义的字段,应重写定义或增加实例。

复盘也要把系统问题和管理问题分开。报表无法按阶段筛选是工具配置问题;团队不知道返工如何分类是口径问题;审批人几周不处理是责任与容量问题。把所有缺陷都归为“系统不好用”,会错过真正需要调整的流程。

4. 将统计结果转成具体动作,并在下一周期验证

一张报表只有触发了行动,才完成管理闭环。若发现变更投入持续增加,就调整需求确认和预算重估;若返工集中在验收阶段,就检查验收标准和测试覆盖;若等待投入增加,就明确依赖负责人和响应时限;若支持工作反复挤占计划,则在容量规划中单独预留支持资源。

行动应有负责人、期限和复核指标。比如不是笼统地要求“减少返工”,而是选定某类高频问题,安排一次缺陷归因复盘,并在下个迭代观察相关返工时长和缺陷复现情况。没有后续验证,工时分析就容易沦为月报中的解释性文字。

九、结语:把审批从“签字动作”变成项目反馈机制

1. 工时表的价值,在于让投入能够被解释

我对工时管理的核心判断是:记录不是成果,审批也不是控制本身。只有当数据能连接到任务、变化、交付和后续行动,组织才知道时间花在哪里、计划为何偏离、哪里值得改善。反过来,字段再多、审批人再多,只要记录不及时、口径不稳、用途不透明,管理者仍然无法可靠判断。

因此,先从一项明确的管理问题开始,而不是先追求完整的数据仓库。选择一个项目或团队,讲清填报口径,控制字段数量,建立自动校验与异常审批,再用周度信号发现可纠偏的问题。等数据质量和决策价值都被验证后,再扩大范围、增加分析维度或升级工具。

2. 下一步可以从三件具体小事开始

第一,抽取最近一个周期的工时记录,检查是否能回答“做了什么、归属哪里、偏差为何发生”。第二,挑出最常见的三种填报歧义,写成成员能照着执行的例子。第三,选一个仍可改变的项目指标,例如返工投入、预算消耗与完成度差异或审批等待时间,在下个周期验证一次具体改进。

审批管理的目标不是把每一分钟都看住,而是让团队在时间还来得及的时候看见偏差,并知道谁该采取什么行动。当成员明白记录如何帮助项目,审批人只处理真正需要判断的例外,管理者又能把分析结果反馈到计划和流程,工时表才会从月底负担变成可靠的决策输入。

常见问题解答(FAQ)

1. 项目成员每天应该怎样填写工时表,才能减少月底补录和审批退回?

我以前总想着周五或月底再补工时,结果经常记不清某天到底做了什么,填完还会被负责人退回来。我想知道,日常记录要细到什么程度,既方便核对又不会变成额外负担?

更稳妥的做法是当天记录,至少写清日期、项目或任务、实际投入时长和可核验的工作结果。例如,不只写“开发 6 小时”,而是写“完成订单导出接口分页处理与自测,关联任务编号,投入 6 小时”。建议每天花 3 至 5 分钟登记,记录粒度以负责人能判断工作归属、成员能在一两周后回忆为准;

通常按任务记录比按部门或项目笼统汇总更利于审批。若当天临时切换任务,可分行登记,避免把不同工作合并成一条难以追溯的记录。

2. 工时表审批应该检查哪些内容,才能避免只核总数、不核真实性?

我提交工时后,审批人有时只看每周总小时数是否合理,很少检查具体任务,但月底出现项目工时对不上时又要重新核查。我不确定审批到底该看哪些信息,才能既不流于形式,也不让审批变成逐条盘问?

审批建议分两层:先做规则校验,再抽查业务依据。规则校验包括日期是否在周期内、工时是否超过团队约定上限、任务是否有效、必填说明是否缺失;业务核对则重点看工时是否对应已分配任务、交付记录或会议安排,以及异常投入是否有说明。

可把每天超过 10 小时、同一时段重复登记、任务已关闭仍持续填报等设为提示规则,但阈值应按组织制度调整,提示不等于直接判错。审批人的职责是识别需要解释的异常,而不是凭总数猜测成员是否真实工作。

3. 项目成员同时参与多个项目时,怎样分配工时才适合后续数据分析?

我经常在一天里穿插处理两个项目的需求、线上问题和内部协作,月底再按印象拆分,数据看起来很整齐,却未必准确。我想知道,工时应该按项目、任务还是工作类型归集,才能让后续分析真正支持排期和资源决策?

先确定分析要回答什么问题,再统一归集口径。如果要看项目成本,工时应能追溯到项目及具体任务;如果要判断维护负担,则还应区分缺陷处理、需求交付和例行支持等工作类型。建议用“项目,任务,工作类型”作为最小可分析结构,但不要无限增加分类;成员每次填报若要在十多个类别中选择,通常会降低准确性。

对于跨项目的会议或公共支持工作,应设定明确的公共工作归属规则,而不是随意塞进某个项目,否则项目之间的投入对比会失真。

4. 工时表数据分析全流程应该怎样做,才能从数字转化为项目管理行动?

我拿到按项目汇总的工时表后,通常只能看到谁投入了多少小时,却不知道哪些数字值得关注,也不知道分析结果该怎么用于下一轮计划。我想要一套从数据检查到管理动作的流程,避免把报表做出来就结束。

可以按“校验,分组,比较,解释,行动,复核”推进。先检查漏填、重复、超范围和任务归属,再按项目、任务类型、计划阶段和人员角色汇总;随后将实际投入与基线或历史同类任务比较,而不是孤立地把工时高低当作绩效结论。

例如,某类测试任务连续两个迭代实际投入比计划高约 20%,应先核对需求变更、缺陷返工和测试范围,再决定是否调整估算或增加自动化投入。每次分析最好产出一个具体动作、负责人和复查日期;若没有可执行结论,报表上的精细数字也未必能提升决策质量。

核心关键词

读者评论

杜
杜明远

我们团队试过每天填,最后还是不少人周五补录。比起要求实时填写,把任务更新和工时记录放在一起、每周固定提醒,执行起来更现实;但分类项太多时,大家确实容易都选“其他”。

尹
尹承宇

工时拿来分析返工和等待挺有用,但如果同时用于个人绩效,成员可能会少记沟通和返工时间。实际落地时,数据谁能看、会用于哪些决策,最好先讲清楚。

叶
叶亦辰

异常分层审批的思路比较实用。我们以前所有记录都要负责人逐条过,月底积压明显;不过自动规则只能提示不一致,遇到需求变更或跨团队等待,还是需要结合项目背景核实。

文章包含AI辅助创作:审批管理指南:项目成员如何做好工时表,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585056

赞 (0)
飞飞飞飞
周报工时最佳实践:项目成员工时表数据分析,常见问题
上一篇 4小时前
工时表如何做好项目工时?项目成员数据分析与操作步骤
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
