工时表周报最容易出错的地方,不是有人忘了填,而是团队把“填满表格”误当成“风险已经受控”。我见过一种典型场景:周五下班前,项目成员集中补录工时,项目负责人看到每个人都有数字,财务也顺利完成月度汇总;直到项目延期复盘,大家才发现关键任务连续两周没有实际投入记录,几个成员的工时却被平均分配到了其他任务上。工时表能不能发挥作用,关键不在于记录了多少小时,而在于记录能否及时、可核验,并且足以触发正确的管理动作。
一、核心结论:工时周报不是考勤表,而是项目风险的早期信号
1. 先判断它要解决什么问题
我建议先把工时周报的用途分成四类:项目成本核算、资源负荷识别、计划与实际偏差分析、客户或合同结算。用途不同,采集粒度、审核人、保留周期和异常处理方式也不同。把四种用途塞进一张表,却没有定义优先级,最后往往是字段越来越多,真正要做的判断仍然靠开会追问。
例如,项目成本核算需要确认工时归属哪个项目、阶段或成本中心;资源负荷管理要看成员未来一段时间是否被多个项目重复占用;偏差分析需要计划工时与实际工时采用可比较的口径;客户结算则还可能要求合同范围、可计费状态、审批记录和更严格的留痕。同一条工时记录可以服务多个场景,但不能假设一套规则自然满足所有场景。
2. 把流程设计成闭环,而不是填报任务
我在梳理工时流程时,会用一个简单闭环检查是否存在断点:任务先有清晰归属,成员按周期记录,负责人审核异常,项目经理判断偏差,后续行动留下记录,最后再复核纠正是否有效。只要其中某一步没有责任人,周报就会退化成“收表”;如果后续没有行动,异常数据也只会成为下一周的重复问题。
- 定义口径:明确哪些工作计入项目工时、计时单位、最小记录粒度,以及休假、会议、支持性工作如何处理。
- 建立关联:每条记录能够追溯到成员、日期、项目和工作项;确实无法归属的工作,进入有期限的待确认队列。
- 按周期提交:明确提交时间、补录规则和谁负责提醒,不以“大家应该知道”为流程设计。
- 审核异常:优先检查缺报、重复、跨项目冲突、集中补录和超出合理范围的投入。
- 触发行动:对持续偏差安排资源调整、范围澄清、计划重估或客户沟通,并记录处理结论。
- 定期校正:按月抽样核对工时与任务、交付物或会议记录的对应关系,修正规则而非只追究填报者。
3. 先追求可信,再追求精细
对于大多数团队,我会先要求记录及时、归属明确、异常可追,再逐步增加成本分类和审批细节。原因很实际:如果成员每周都要花很长时间回忆并拆分工作,记录就会变成估算;如果管理者只追求小数点后的精度,却不检查记录与任务是否相符,精确数字也可能只是精确地错。
一个可以作为起点的管理原则是:日常记录以项目工作项为主要依据,无法拆分的短时协作允许合并到有明确定义的活动类别;周期末再检查异常,不要求员工每次沟通后立刻打断工作填表。记录颗粒度应当支持决策,而不是把所有工作切碎到无法维护。

二、背景与真实场景:一张周报同时面对成员、经理和组织
1. 成员关心公平,项目经理关心交付
成员填写工时,通常关心记录是否增加负担、会不会被用来简单评价个人,以及临时支持、沟通协调等工作有没有合理归属。项目经理则关心人力是否足够、任务是否超出估算、关键工作有没有被挤占。财务或运营可能关心成本口径是否一致。三方看的是同一份数据,但判断目的并不相同。
如果管理制度没有解释数据用途,成员容易把周报理解成监控;如果系统只要求填写数字,没有提供任务或项目上下文,经理又很难判断数字意味着什么。我的处理顺序通常是先公开数据用途和访问范围,再明确谁负责审核、哪些用途禁止,最后才讨论字段和提醒方式。
2. 100 人以上组织的难点在于规则一致与例外可控
在小团队里,负责人往往知道某位成员本周临时支援了哪个项目;在中大型组织里,项目、职能团队和矩阵汇报关系可能交叉,靠个人记忆无法长期维持一致口径。人员流动、项目并行、跨部门支持和外包协作,会让“这几小时应该记到哪里”成为日常问题。
因此,百人以上团队需要的不只是一个记录界面,而是一套可治理的规则:项目空间谁能创建,任务归属如何变更,离职或转岗成员的记录如何保留,跨部门工作由谁确认,数据能否按权限汇总。以 PingCode 这类面向中大型团队的项目管理平台为例,组织可以将项目工作项与工时记录的流程一并设计;但具体是否支持所需的字段、权限、审批和报表,仍应以实际版本、配置和试点验证为准,不能只凭产品名称推断能力。
3. 周报的时间粒度决定了它适合回答的问题
周报适合观察一周内的资源分布和阶段性偏差,不适合精确还原每一次工作切换。日记录更利于及时回忆,但会增加操作频次;月末汇总操作少,却更依赖记忆,往往难以识别具体任务和时间段。团队可以把“发生后尽快记录”作为操作建议,同时以每周为核对和审批周期,兼顾可用性与治理成本。
| 记录方式 | 适合回答的问题 | 主要代价 | 适用情形 |
|---|---|---|---|
| 每日逐项记录 | 工作切换、任务投入和短周期偏差 | 操作频次较高,容易形成填表疲劳 | 计费要求严格、任务切换频繁或审计要求高 |
| 周内随记、周末核对 | 一周资源分布、任务进展和异常 | 需要稳定的提醒及任务归属规则 | 多数项目团队的日常管理 |
| 月末集中补录 | 粗略核算周期总投入 | 回忆偏差大,难以还原任务与日期 | 仅用于低风险、低频的历史补充,不宜作为常态 |

三、常见误区:看起来有流程,实际没有风险控制
1. 把工时总量当成员绩效
一个人记录的项目工时多,不等于产出更高;工时少,也不自动意味着投入不足。任务复杂度、职责范围、会议负担、支持性工作和工作质量都可能影响数字。把工时排行榜直接用于个人绩效,容易诱发“填得多才安全”的行为,最终损害数据可信度。
工时更适合回答“资源投到了哪里”“计划与实际是否偏离”“团队负荷是否失衡”,不适合单独回答“谁的贡献最大”。如果组织确实要评估个人表现,应把工时仅作为背景信息之一,并结合交付质量、职责约定、协作贡献和目标完成情况。
2. 把 100% 利用率当作理想目标
将成员每周可用时间全部排满,看起来提高了资源利用率,实际上会挤掉代码评审、需求澄清、故障处理、学习和计划外协作的空间。项目工作天然存在不确定性,团队若没有缓冲,一次优先级变化就会把原计划整体推迟。
我更关注容量是否可解释,而不是是否填满。团队应先扣除休假、固定会议、支持值班等已知约束,再讨论计划投入;预留多少缓冲要根据业务波动、工作类型和历史中断情况设定,不能把一个通用百分比当成硬性标准。
3. 只盯缺报,不看错报
缺报容易识别,错报更隐蔽。成员可能准时提交,但把所有工作记到一个宽泛项目;也可能将跨项目支持记在主项目中;还有人把计划工时误当实际工时。只把“提交率”作为周报质量指标,会奖励形式上的完成,而不是数据的可用性。
审核应同时检查完整性与合理性。完整性看记录是否覆盖约定的工作;合理性看记录与任务状态、交付活动、排班和成员可用时间是否有明显冲突。抽样核对比要求管理者逐条审批所有记录更可持续。
4. 把异常提醒设成越多越好
提醒过少,遗漏得不到纠正;提醒过密,成员会忽略通知,负责人也会形成告警疲劳。更糟的是,如果提醒没有说明该如何处理,成员只能反复追问,管理成本被转移到了沟通上。
我倾向于把提醒按严重程度分层:提交前提醒属于轻提示;周期结束仍缺报属于流程异常;跨项目时间冲突或明显超过可用时间,则需要负责人判断。每类提醒都应附带下一步动作和处理时限,而不是只发一句“请尽快补填”。
5. 把审批等同于逐项追责
审批的目的是检查口径和风险,不是让负责人对每一个小时进行真实性背书。若所有条目都需要逐项说明,审批会很快变成机械点击;若负责人没有可见的项目背景,又要求其确认每条记录,则审批责任名义上存在,实际上无法履行。
更合理的做法是让审核聚焦例外:缺少项目归属、关键任务投入异常、与排班或计划冲突、跨团队支援未确认、周期末集中补录。通过规则筛查与抽样复核减少无效审批,把管理注意力留给值得判断的事项。

四、专业判断逻辑:先看数据能否支持决策,再看要不要增加字段
1. 用四个维度判断记录质量
我通常从及时性、完整性、一致性和可追溯性四个维度评估周报。及时性回答记录是否接近工作发生时间;完整性回答约定范围内的工作是否有记录;一致性回答不同项目和团队是否按同一口径分类;可追溯性回答记录能否关联到任务、审批或交付证据。
这四个维度相互补充。及时但没有项目归属,不能用于成本分析;完整但集中补录,可能缺乏可信的时间细节;跨团队口径不一致,即使每条记录都能追到任务,也无法直接比较。我不会用单一提交率宣布流程成功,而会先确认数据质量是否足以支持预定用途。
2. 把异常分成数据异常与业务异常
数据异常是记录本身存在问题,例如日期缺失、重复录入、项目选错或计划与实际混淆。业务异常则是数据可能真实反映了项目风险,例如关键任务投入持续低于计划、某成员被多个项目同时安排、支持工作占用明显增加。
两类异常的处理方式不同。数据异常要修正记录或口径;业务异常要评估资源、范围、依赖和计划。若把业务异常当成填报问题,团队会不断要求“把表填好”,却不解决人手不足或需求变化;若把数据问题直接上升为绩效问题,则会伤害信任并降低真实反馈意愿。
| 异常信号 | 第一判断 | 建议动作 | 需要留下的证据 |
|---|---|---|---|
| 连续缺少工作项关联 | 是规则不清,还是成员漏填 | 先确认工作归属规则,再补齐记录 | 规则说明、补录原因 |
| 实际投入持续高于估算 | 估算偏差、范围变化或返工 | 分析任务拆分、需求变更与依赖 | 偏差原因、计划调整记录 |
| 多人同时超出可用容量 | 项目组合是否重复占用资源 | 由项目负责人协调优先级和排期 | 资源决策及受影响事项 |
| 周末集中补录比例升高 | 操作流程是否不便或提醒失效 | 缩短回忆周期,简化记录步骤 | 补录时间分布、流程改动 |
| 某类支持工作长期无归属 | 是否存在未纳入计划的组织性工作 | 建立支持类别并评估其容量影响 | 支持来源、频次和责任团队 |
3. 设定阈值时先看基线,不要直接照抄数字
“连续几周偏差多少就预警”没有适用于所有组织的标准答案。研发团队、实施团队、客户支持团队的工作节奏不同;一个需要频繁处理突发事件的团队,与按里程碑交付的团队,也不应使用完全相同的阈值。
我建议先观察一个完整的业务周期,按团队、项目类型和工作类别建立基线,再设置提示级与升级级规则。阈值的作用是筛选需要人工判断的样本,而不是自动判定成员表现。上线后还要抽查误报和漏报:误报过多,说明规则太敏感或分类不清;漏报过多,说明关键风险没有进入监测范围。
4. 用趋势判断风险,少用单周数字下结论
单周实际工时高于计划,可能只是一次紧急支持;连续多个周期偏差扩大,才更值得调查。类似地,某周的低投入可能来自休假、等待依赖或任务尚未启动,不一定说明成员没有工作。管理者需要把工时变化与任务状态、需求变更、缺陷返工和人员可用性放在一起解读。
我会把周报作为触发问题的信号,而不是最终答案。看到异常后,先问“发生了什么变化”,再问“需要调整什么”;不先问“谁填错了”。这类提问方式会影响成员是否愿意如实记录,也会影响组织是否能从数据中发现真正的系统性问题。

五、具体案例与数据观察:一组周报数字怎样变成可执行的判断
1. 案例背景与数据口径
下面的案例是我用于说明判断方法的情景模拟,不代表某一家企业的真实统计。假设一个 120 人的产品与交付组织,同时维护多个项目,每周按工作项记录实际工时,项目负责人周一审核上周数据。试点团队连续观察 8 周,重点关注提交及时性、工作项归属、集中补录和计划偏差。
试点前,成员往往在周五统一回忆,负责人在月底才发现部分记录没有任务关联。团队没有先加复杂审批,而是先统一项目与工作项归属,规定周内随记、周五核对;缺少明确归属的时间可以暂记到待确认类别,但必须由负责人在下个工作日内处理。

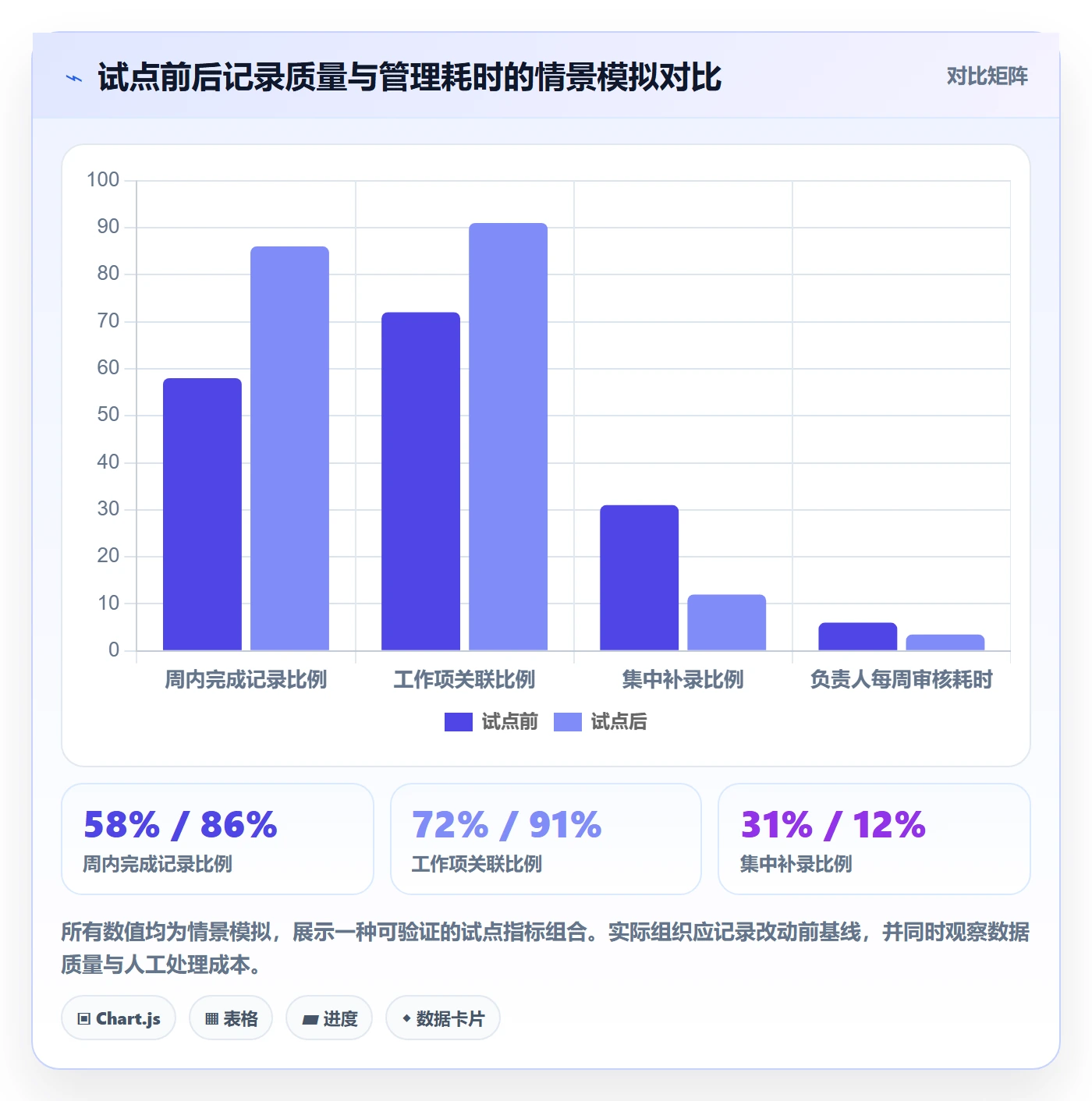

2. 观察重点不是“提高了多少”,而是变化由什么造成
情景模拟的 8 周观察中,周内完成记录的比例从 58% 上升到 86%,关联到具体工作项的记录从 72% 上升到 91%,集中补录记录从 31% 降到 12%。这些变化不是产品自动带来的,而是口径说明、提醒节奏和待确认队列共同作用的假设结果。若真实试点没有相同条件,不应期待得到同样数值。
负责人审核时间也值得关注。假设原先每周花 6 小时逐条检查,改为异常筛查加抽样复核后降到 3.5 小时,节省的时间并不证明审核质量必然提高。还要比较漏掉的异常、抽样发现的问题以及返工次数,判断减少的是低价值点击,还是必要的核验。
| 观察项目 | 试点前 | 试点后 | 解释边界 |
|---|---|---|---|
| 周内完成记录比例 | 58% | 86% | 情景模拟;用于观察记录是否更接近工作发生时间 |
| 工作项关联比例 | 72% | 91% | 情景模拟;比例上升仍需检查关联是否准确 |
| 集中补录比例 | 31% | 12% | 情景模拟;反映回忆式填报是否减少 |
| 负责人每周审核耗时 | 6 小时 | 3.5 小时 | 情景模拟;需结合漏检率判断是否只是少看了记录 |
| 未归属记录处理时长 | 平均 5 个工作日 | 平均 1.5 个工作日 | 情景模拟;反映待确认队列是否有人负责 |
3. 从偏差记录中找出项目级问题
假设某关键模块连续四周实际投入高于计划,周报显示开发工时上升,但任务完成量没有同步增加。若只看工时,管理者可能误以为成员效率下降;进一步核对任务历史后,发现需求在周期中变更,测试环境也有两次阻塞,且返工集中在同一接口。
此时可执行的动作不是要求成员减少记录,而是把需求变更、环境等待和返工分别标记,重新估算剩余工作,明确接口责任,并调整后续计划。工时周报的作用,是让“投入上升、产出没有同步变化”成为需要调查的信号,而不是替管理者直接给出因果结论。
4. 识别资源冲突,而不只是项目超时
另一种常见风险是多个项目都把同一名关键成员列为高优先级资源。单个项目周报看起来合理,合并到组织视角后,成员计划投入却超过可用容量。若没有跨项目汇总,项目经理可能各自认为任务可以按期完成,直到关键人被同时拉进几场会议,所有项目都出现等待。
在这种情况下,周报要与未来排期配合使用。历史实际工时说明资源过去投入在哪里,未来计划说明接下来有哪些竞争;只看历史数据不能发现尚未发生的冲突,只看计划数据又可能忽略真实工作量。因此,中大型组织应把项目组合层面的容量讨论与单项目周审分开安排。

六、从规则到工具:把流程落到成员每天能执行的动作
1. 先写清工时数据字典
数据字典不是技术文档专属内容,它是减少团队争议的基础。至少要说明“实际工时”是否包含会议、“支持工作”如何归属、“待确认”何时必须清理、“计划工时”由谁维护,以及休假和培训是否进入项目投入统计。
定义时应使用具体例子,而不是只写抽象名词。例如“跨项目技术咨询计入接受支持的项目,若无法识别受益项目,则暂记支持类别并由申请方负责人确认”。这样成员遇到边界情况时,有路径可走,不必每次重新解释。
2. 设计最少但有用的记录字段
基础字段通常包括成员、日期、项目、工作项、实际投入时长和必要说明。若用于客户结算或成本核算,可能还需要可计费状态、成本类别、审批状态或合同阶段。字段越多,后续分析可能越丰富,但填写负担、维护成本和错误机会也会增加。
我会用“没有这个字段会导致什么决策失误”来判断是否保留。若答案只是“以后可能用得上”,先放进观察清单,不急着要求所有成员填写。对于说明字段,优先在异常或待确认记录中要求补充,而不是让每一条正常记录都写长篇描述。
3. 建立分层审核机制
- 成员自查:确认日期、项目和工作项正确,计划与实际没有混淆。
- 项目负责人审核:判断工作归属、关键任务偏差和跨项目支持是否合理。
- 运营或财务抽查:检查成本口径、计费要求和异常记录留痕。
- 项目组合复核:识别多个项目争抢同一资源以及组织性支持工作被低估的问题。
不是每个组织都需要四层审批。职责拆分应与业务风险相匹配:内部管理用途可以采用轻量审核;对外结算、审计或合同约束较强时,需要更严格的证据和权限控制。重要的是每个环节都知道自己要判断什么,不把所有责任压给最后点击通过的人。
4. 选择工具时验证流程,不要只看功能清单
选型或配置时,我会用一个真实项目做小范围试点,至少验证成员能否快速找到工作项、负责人能否看见待处理异常、管理者能否按项目和时间段汇总,以及人员调整后记录是否仍可追溯。若组织采用 PingCode 等项目管理平台,应以实际测试确认项目、任务、权限、审批与报表之间的衔接是否符合组织规则。
演示环境中的“可以配置”不等于上线后容易维护。试点时最好让实际填报者、项目负责人和数据使用者分别完成任务,并记录每一步耗时、常见疑问和人工补救。若某个关键流程必须依赖管理员每周导出表格再手动拼接,就应把这部分成本纳入方案评估。
5. 先试点,再扩展
- 选择一个项目类型清晰、负责人愿意参与复盘的团队。
- 记录试点前基线:补录比例、未归属记录、审批耗时和项目偏差处理情况。
- 只上线必要字段和提醒,避免同时改动绩效、预算和审批制度。
- 运行一个完整周期,记录成员反馈、误报、漏报与人工处理量。
- 复盘规则是否解决问题,再决定是否扩大范围或补充分类。

七、不同情况下的行动建议:先按目的和风险分流
1. 目标是项目成本核算
如果管理目标是了解项目投入成本,优先统一项目、阶段和成本类别的归属规则,明确内部支持、售前、培训和管理工作是否计入。不要先要求每个人把时间拆到极细,而是先确保成本口径在不同项目间一致,避免同一类工作在一个项目里计入、另一个项目里排除。
建议每月抽查高金额项目、类别异常变化和待确认记录,并保留口径变更时间。若需要对外结算,应把客户确认、审批链和原始记录留存要求一并纳入流程;内部管理报表与客户账单最好有清晰的转换规则,不能直接把内部实际记录等同于可计费时长。
2. 目标是资源负荷和排期
如果目标是识别成员是否被多项目挤占,历史周报只能作为参考,还需要结合未来排期、休假、固定职责和关键依赖。先统一可用容量的计算方式,再检查同一成员是否被多个负责人重复安排。发现冲突后,应由有权限的管理者明确优先级,而不是让成员自行在多个项目间“挤时间”。
对于支持、运维或突发任务占比较高的团队,可以单独观察支持工时的趋势和来源。长期无法规划的支持工作若始终被记为零,就会造成计划看似准确、实际却频繁延期;将其显性化之后,团队才有依据讨论轮值、服务边界或容量缓冲。
3. 目标是计划与实际偏差分析
需要先保证计划工时与实际工时口径相同。计划是任务开始前的估算,实际是工作发生后的记录,两者不能相互覆盖,也不应为了让偏差好看而事后改写原计划。建议保留原始估算、当前预测和实际投入,让复盘可以区分“最初估算不准”“范围发生变化”和“执行中出现阻塞”。
偏差复盘不必给每一项工作写长报告,但对持续偏离、影响关键路径或造成成本变化的任务,至少应记录原因、影响和后续动作。若连续几周都在同一类别出现偏差,优先检查估算方法、需求入口或依赖管理,而不是把问题简单归结为个别成员填报不准。
4. 目标是外部结算或审计
涉及客户合同、外部报销或审计时,应把证明责任前置到流程设计中。记录需要有明确日期、工作说明、项目或合同关联、审批者和修改轨迹;补录、撤销和修改都应留下原因。哪些人有权修改历史记录,也要在权限规则中明确。
这类场景不能仅靠成员自觉和月底汇总表。组织需要确认记录是否满足合同约定、当地法规和内部审计要求,并由专业人员评估具体合规边界。工时系统能帮助留痕,但不能替代合同审核、财务控制或法律意见。
5. 组织还没有统一口径
如果不同团队对工时含义各说各话,不要一开始就强制全公司使用复杂模板。先选高频工作类别和最常见争议,写出简明定义,试点两个周期,再按反馈修订。明确哪些是全组织必须一致的基础字段,哪些由团队按工作性质补充,避免把所有差异都当成错误。
八、不同情况下的取舍:效率、精度、信任与控制不能同时无限拉满
1. 记录粒度与成员负担的取舍
记录越细,越容易分析任务级成本和工作切换,但填写、审核和维护成本也越高;记录越粗,操作简单,却可能掩盖关键任务偏差。选择时应回到决策用途:需要判断任务估算时,就不能只留项目总数;只需了解部门月度投入时,未必需要记录每次短时沟通。
一个实用做法是将少量关键任务保留细粒度记录,日常协作和短时支持采用明确的合并类别,并定期评估这些合并记录是否影响决策。若长期无法判断合并类别中的工作去向,再考虑拆分,不要为假设中的报表需求提前增加所有人的负担。
2. 自动校验与人工判断的取舍
系统规则擅长发现缺字段、日期冲突、重复记录和超过设定范围的输入;它不擅长理解需求变化、任务复杂度和团队之间的真实协调成本。规则越自动化,处理速度可能越快,但若缺少解释和申诉路径,误报也会被当成事实。
我会把机械校验交给规则,把需要上下文的判断留给负责人,并定期复核规则的误报与漏报。对明确违规的数据规则可以自动拦截;对业务偏差更适合提示和升级,避免系统把“不同寻常”直接判定为“错误”。
3. 透明度与隐私的取舍
项目成员需要知道自己的记录被谁查看、用于什么决策、保留多久。管理层可能需要跨项目汇总,但并不意味着所有人员都应看到彼此的详细记录。权限设计应遵循最小必要原则,特别是涉及客户信息、敏感项目或个人休假原因时。
透明不是把所有数据公开,而是让规则、用途和责任公开。员工不必看到无关项目的明细,也不应在不知情的情况下被用工时记录作单一绩效判断。组织需要明确数据访问方式,并提供成员纠正错误记录的渠道。
4. 统一标准与团队自治的取舍
统一标准便于跨项目汇总和组织级分析,但太多统一要求会忽略不同业务的工作方式;完全自治降低了团队阻力,却可能导致同一指标在不同团队含义不同。比较稳妥的做法是统一底层定义和最低必填项,允许团队增加与自身工作相关的分类,并明确新增分类如何映射到组织口径。
当管理层发现某项数据无法横向比较时,先判断差异来自真实业务,还是分类方式不一致。前者应保留差异并提供解释,后者才需要统一口径。强行把真实不同的工作压进同一类别,得到的只是形式一致,而不是可比数据。
5. 立即上线与先试点的取舍
全员一次上线速度快,适合口径成熟、风险明确、工具和支持能力充足的组织;先试点能暴露字段歧义、提醒疲劳和审批瓶颈,更适合规则尚未验证或团队差异大的情况。试点的代价是短期内存在两套流程,必须设置明确的结束时间和推广判断条件,避免试点长期悬而未决。
我通常不把“全员按时填报”作为唯一推广条件,而会同时检查记录质量、异常处理时长、负责人审核成本和成员反馈。若提交率上升但错归类增加、手工导出工作变多,说明流程还没有真正改善。

九、落地检查清单:用一个月验证周报是否真正有用
1. 第一周:把口径讲清楚
- 列出项目工时的用途,明确是否用于成本、资源、偏差或结算。
- 统一实际工时、计划工时、支持工作和待确认记录的定义。
- 明确提交周期、补录方式、审核人及异常处理时限。
- 说明数据访问范围、保留规则和禁止用途。
2. 第二周:让成员完成一次真实记录
不要只在会议上展示模板。让成员用真实任务完成一轮记录,观察是否找得到项目和工作项,是否理解计划与实际的区别,以及遇到跨团队支持时有没有清晰入口。把重复出现的问题整理成简短问答,再修改字段说明。
3. 第三周:用异常而非总量做审核演练
让负责人处理几类常见情况:缺少归属、周期末补录、跨项目时间冲突、实际投入持续高于计划,以及待确认记录逾期。记录每类问题需要多少时间、由谁决定、是否需要其他部门配合。如果流程依赖某位管理员的个人记忆,说明责任机制还不稳固。
4. 第四周:复盘是否减少了真实风险
比较试点前后的记录及时性、可追溯性、异常处理周期和人工审核成本。同时抽样检查记录是否与任务或交付活动相符,听取成员对负担和公平性的反馈。不要只报告“填报率提高”,还要回答:哪些风险提前被发现,哪些管理动作因此改变,仍有哪些问题无法由周报解决。
十、结论:一张可信的周报,应该让组织更早发现失控
工时周报的价值,不是证明每个人都忙,也不是把实际工作压缩成一个可以简单排名的数字。它真正值得投入的地方,是让项目投入、计划变化、资源冲突和支持性工作变得可讨论、可追溯、可行动。
我的建议是从最小闭环开始:先定义用途和口径,再建立项目与工作项关联;让成员在周期内记录,由负责人优先审核异常;把确认后的问题转成资源、范围或计划动作;最后复核动作是否有效。如果一条工时记录既不能解释工作去了哪里,也不能帮助任何人做出更好的决策,那么继续增加字段和审批,只会让表格更复杂,不会让项目更安全。
下一步可以选一个项目团队做四周试点,先记录基线,再验证提醒、归属规则和异常审核是否真的降低了补录与追问成本。试点结束后,用数据质量、管理耗时、成员反馈和问题闭环情况共同决定是否推广;不要只凭“系统已经上线”宣布流程成功。
常见问题解答(FAQ)
1. 工时表周报应该按什么流程填报和核对?
我每周都要补填工时,但经常到周五才想起这件事,凭记忆填出来的数字总觉得不可靠。我想知道怎样把记录、提交和核对串成一个不容易漏项的流程。
建议把工时记录拆成“当天记录、周末核对、负责人复核”三步,而不是周五集中回忆。每天结束前,用 2,3 分钟记录任务、所属项目、实际投入时长和结果;周五提交前,再核对工作日是否漏填、任务是否归对项目,以及总工时是否符合团队规则。
负责人重点抽查异常项,例如单日工时过高、连续多天填在同一任务、投入时长与交付结果不匹配。比如一名成员本周实际工作 5 天,记录 36 小时项目工时和 4 小时会议支持,若团队统计口径只算项目工时,就不能把 40 小时都误报为项目投入。
流程的关键不是把表填满,而是让每条工时能对应到真实工作和可核查的结果。
2. 周报工时和项目任务记录对不上时,应该以哪个为准?
我遇到过周报写了已经完成任务,但工时表里相关任务没有记录,或者工时填了很多却看不到对应进展。我不确定应该改周报、补工时,还是让负责人重新确认任务状态。
不要简单地规定“周报为准”或“工时表为准”,应先核对任务记录、提交记录和成员说明,再按证据修正。举例来说,某成员周报写完成一项预计 6 小时的功能,但系统里有 11 小时投入、任务仍处于进行中;这既可能是需求变更,也可能是估时偏差,还可能是任务拆分不清。
负责人应追问多出的 5 小时花在哪里,并在任务记录中补充变更原因、阻塞或返工情况,而不是直接删掉工时。若只是漏填,保留补录日期和原因;若是任务状态错误,则更新状态并注明依据。工时用于解释投入,周报用于说明进展,两者应相互印证,而不是互相覆盖。
3. 怎样通过周报工时尽早发现项目成员的过载风险?
我担心成员工时填得很满时,问题已经拖到交付前才暴露。除了看某一周的总工时,我还想知道哪些信号值得负责人提前介入,以及怎样避免把加班误当成效率高。
不要只盯着周总工时,连续性和构成通常更有预警价值。可以先设团队自己的观察阈值,例如连续两周实际投入超过计划 10%,或连续 3 个工作日每天记录超过 9 小时,就触发一次人工核查;这只是排查线,不应直接等同于绩效结论。
还要检查任务切换、阻塞等待和返工占比:如果成员一周记录 44 小时,其中 12 小时用于反复修复同一问题,即使总量看起来可控,也可能是需求不清或技术风险。负责人应先确认是否存在临时发布、跨项目支援或估时变化,再决定调整范围、补充资源或延后节点。
把异常当作对话入口,比用工时排名更能保护成员,也更容易找到项目风险根因。
4. 团队选工时表或项目管理工具时,怎样避免周报流程变成额外负担?
我想让团队把工时填报做规范,但担心多一套表格后,成员要重复录入,最后数据还是没人看。我应该重点比较哪些能力,怎样判断这套流程真的有用?
先从团队每周实际要做的决策倒推字段,而不是先追求功能齐全。若负责人只需判断任务进度、投入偏差和风险,通常记录日期、任务、投入时长、工作说明和异常原因就够了;能从任务数据生成周报、支持补录留痕和按成员查看异常的某项目管理工具,往往比要求成员同时维护多张表更实用。
试运行时可选 5,8 人、连续 2 周,观察三项指标:每人每周填报耗时、漏填率、周报与任务记录的差异数。例如填报从每人每周 20 分钟降到 8 分钟,但漏填率仍有 25%,说明提醒或任务关联还没解决;不能只凭“表单更快”就判定成功。只有数据能促成任务调整、风险处理或资源协调,工时流程才值得保留。
核心关键词
文章包含AI辅助创作:工时表周报工时全流程:项目成员风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584975
读者评论
我们以前也把提交率当成周报质量,后来抽查才发现不少人周五集中补录,任务归属也很模糊。现在改成周内随记、周末核对,确实更容易发现偏差,但提醒频率还得控制,不然大家会习惯性忽略。
工时数据拿来做资源和成本判断比较有用,直接排个人贡献高低就不太公平。临时支持、会议和返工常常占掉不少时间,如果分类规则没讲清楚,数字看着完整,实际还是很难比较。
文中提到按异常审核而不是逐条审批,我觉得适合规模较大的团队。不过跨部门临时支援由谁确认、最终记到哪个项目,实践中往往最难统一,光靠表单规则可能还需要明确协调责任人。
