Timesheet 最常见的失败,不是成员不愿填,而是团队把它当成月底补交的一张表:有人凭记忆补六周,有人把一天写成“项目支持”,主管最后拿到一堆无法解释的数字。工时表要提升效率,关键不是催填,而是让记录足够及时、分类足够稳定、结果足以支持决策;否则,填得越勤,错误数据反而积累得越快。
一、先讲结论:Timesheet 应该是决策数据,不是打卡作业
1. 什么样的工时表才算有效
我判断一份 Timesheet 是否有用,不先看字段多少,而看它能不能回答三个问题:时间花在哪里、计划与实际为何不同、团队接下来该怎么调整。如果填完只能得到“某人本月工作了 168 小时”,却无法解释其中多少投入了客户项目、产品研发、支持和返工,那么它只完成了统计,没有完成管理。
有效工时记录至少要同时满足三个条件:成员能在任务刚完成时用较低成本记录;项目负责人能识别计划和实际的偏差;管理者能按一致口径汇总,而不是每月人工猜测分类。这里的“有效”不等于每分钟都被追踪,而是记录粒度足以支持当前决策。
我的核心判断是:先定义工时要支持的决策,再决定记录粒度;不要先买工具或堆字段,再寻找用途。如果团队要做项目成本核算,任务级记录可能必要;如果只想判断跨项目容量,一天按项目归集或许已经够用。粒度越细,潜在分析价值越高,但成员填写和主管审核的成本也会上升。
2. 把效率拆成四个可观察指标
“工时表效率提升”不能只理解为少花几分钟填表。实践中,我会把它拆成提交及时性、记录完整性、审核返工率和数据可解释性。前两项决定数据能否按时出现,第三项反映规则是否清楚,第四项检验这些数据是否真的能帮助决策。
| 观察维度 | 建议定义 | 管理用途 | 容易误读的地方 |
|---|---|---|---|
| 提交及时性 | 截止前提交的成员数 ÷ 应提交成员数 | 判断流程是否顺畅 | 准时提交不代表内容准确 |
| 记录完整性 | 符合必填与分类规则的工时行数 ÷ 总工时行数 | 判断模板和口径是否清晰 | 字段齐全仍可能是随意填写 |
| 审核返工率 | 被退回修改的工时单数 ÷ 已审核工时单数 | 定位培训或配置问题 | 低返工率也可能是审核流于形式 |
| 数据可解释性 | 能归入有效项目、任务或业务类别的工时占比 | 判断汇总结果能否用于决策 | 分类很多不等于分类有价值 |
下面的数值是用于设计目标的情景模拟,不是行业基准,也不是某个团队的实测结果。它展示的是一个合理的改进方向:减少月底补填和分类歧义后,及时性与可解释性应一起改善,而不是只追求提交率。

3. 先确定工时表服务谁、解决什么问题
一份表可能同时被项目经理、财务、人力资源、交付负责人和成员使用,但这些角色的需求并不相同。项目经理关心计划偏差和阻塞;财务关心可计费工时和成本口径;人力资源或管理层可能关心组织容量;成员则在意填写是否简单、是否被用于不合理的个人绩效比较。
因此,我通常建议团队先写下一句可验证的目标,例如:“每周识别项目计划工时偏差超过 20% 的工作包”,而不是“加强工时管理”。前者能进一步决定谁审核、何时提醒、需要什么字段;后者往往会把流程推向更多审批和更多表格,却没有清楚的验收标准。
二、真实工作场景:为什么月底才填,数据就开始失真
1. 记忆衰减会把工时变成估算,不是记录
工时越晚填写,越容易把一天中零碎工作压缩成一个大类。成员可能记得上午处理了客户问题,却记不清具体用了多少时间;几天前的代码评审、临时会议和线上故障,也容易被合并到“项目支持”里。数字看起来精确到半小时,来源却只是事后回忆。
这也是为什么我不建议把“月底前提交”当作主要流程。月底汇总适合结算,不适合回忆。更好的做法是把记录周期缩短到团队可持续执行的范围:例如日记、每周提交,或者完成任务后记录。具体频率要取决于工作性质,而不是照搬某个模板。

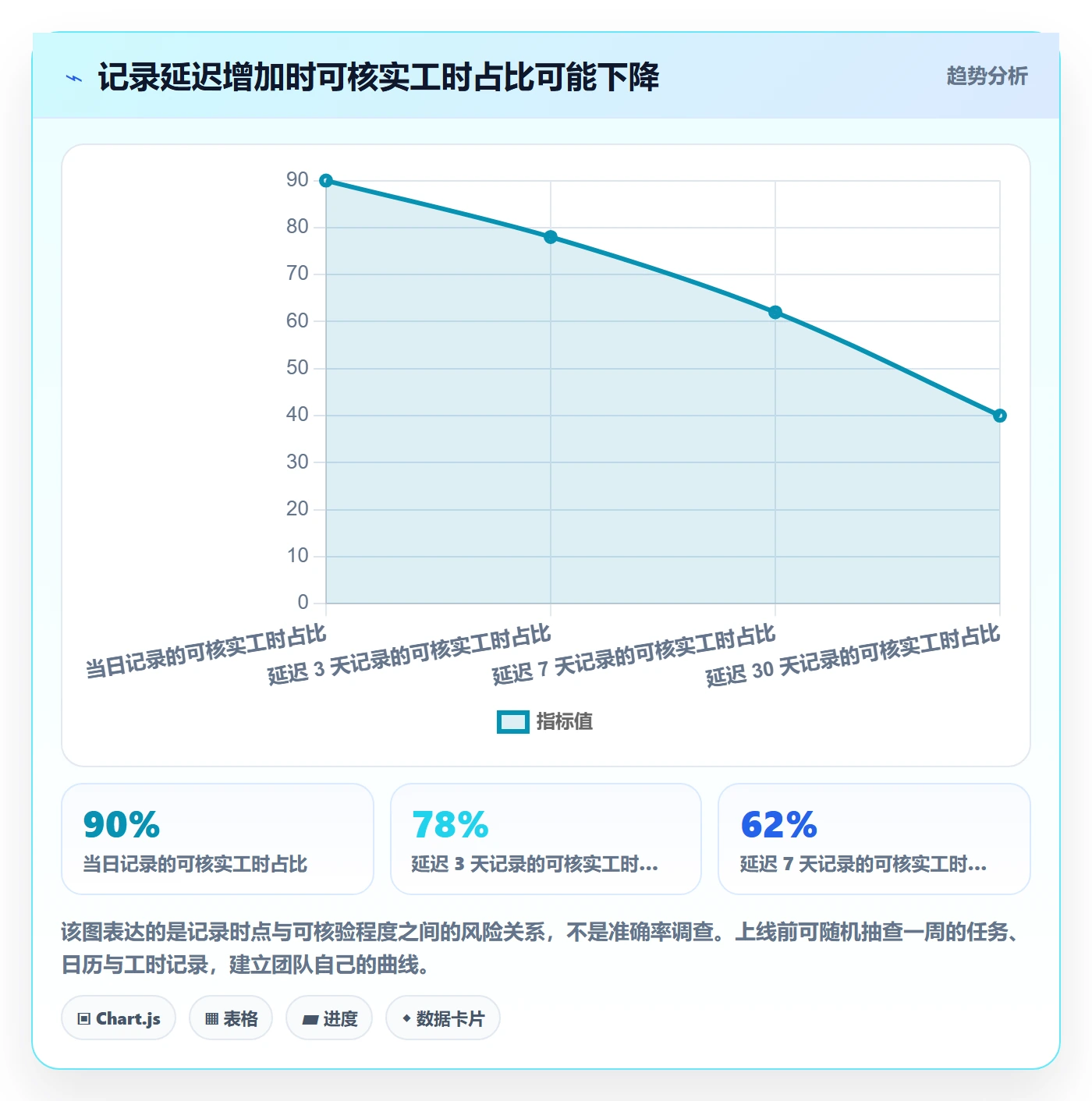

下图是一个示意性记忆回溯模型,用来说明延迟填写为什么会增加估算成分,并非对所有职业或团队测得的普遍规律。团队可以用自己的抽样记录校准,而不是把示意数值当作科学常数。

2. 一天被切成很多片,单靠任务数量看不出实际负担
知识工作常见的难点不是任务持续时间很长,而是任务切换很多。一个开发成员可能上午排查线上问题、参加需求评审、完成代码修改,下午又处理部署和文档。若只记录“开发 8 小时”,团队看不出计划工作为何被挤压;若要求每 15 分钟切一个类别,填写成本又可能超过分析收益。
我会把“工作被打断”视为工时管理里的重要上下文,而不是噪音。一个项目的实际工时超出计划,未必代表估算能力差,也可能是需求变更、临时支持、等待审批、跨团队协作或环境问题导致。工时能显示偏差,原因字段或任务链接才有机会解释偏差。
3. 不同角色面对的是不同的记录难题
项目成员的困难通常是记不住零碎投入、找不到合适分类、担心工时被用于监控。项目负责人的困难是无法判断异常值是否合理,也很难在大量工时行中找出真正的风险。管理层的困难则是同一个“完成率”在不同项目中口径不一致,最后只能看总数,无法比较原因。
当团队超过百人、跨越多个项目或职能时,问题会从个人习惯扩大为治理问题。不同部门可能对“项目工时”“支持工时”“可计费工时”有不同理解;如果没有统一口径,汇总工具再好也只会更快地产生冲突数据。这类组织可以评估支持项目、需求、工时与权限治理的平台,例如 PingCode;但工具是否适合,仍要通过真实流程试点验证,而不是只看功能清单。
4. 工时表不是生产力计量器
工时描述投入,不直接描述价值。一个复杂故障可能用两小时解决,并避免数十小时影响;一个简单但重复的流程可能每天占用时间,却没有产生相应业务结果。把工时直接等同于产出,很容易奖励长时间投入,惩罚高效完成任务的人。
我会把工时数据与交付结果、范围变化、质量和阻塞情况一起看。如果管理者只问“谁填了最多小时”,团队很快会学会增加可见投入;如果追问“为什么这个工作包超出计划、交付范围是否改变、质量是否达标”,工时才会成为改善流程的线索。
三、常见误区:看似严格,实际让数据更差
1. 误区一:字段越多,管理越精细
在表单里增加任务类型、成本中心、客户、功能模块、工作地点、优先级、产出说明和审批备注,表面上让数据更丰富;实际可能让成员不知道哪些字段必须认真选,最后出现复制粘贴、随意选择默认值或统一填“其他”。字段数量不是信息质量的替代品。
我的判断标准是:一个字段若不能改变至少一个决策,就先不要强制收集。比如要求每条工时都写长篇说明,如果审核人不会读、报表也不会分析,就只是增加输入成本。可以先保留任务关联、工时、日期、工作类别等基础信息,经过试点再增加确有用途的字段。
2. 误区二:每天必须精确到 15 分钟
15 分钟粒度并非天然更准确。若工作本身由短时咨询、会议和任务切换构成,成员可能把估算结果包装成精确数字;若组织真正需要的是项目成本分摊,较细的粒度可能有价值,但必须同时承担培训、审核、修正和分类维护的成本。
选择粒度时,要问“误差会影响什么”。如果项目预算容忍度是每月数十小时,要求每个人把每次短会精确到五分钟,很可能不划算;如果客户合同按实际服务时间计费,粗略到半天又可能造成结算争议。记录精度应由决策风险决定,而不是由表格能设置多细决定。
3. 误区三:所有人都用同一套类别
统一口径很重要,但“统一”不是让不同角色使用完全相同的分类。研发、设计、交付、客户成功和支持团队的工作结构不一样。过度抽象会失去可操作性,过度细分又会让跨团队汇总变得困难。
较稳妥的设计是分两层:第一层提供组织通用分类,例如计划工作、支持维护、会议协作、培训休假;第二层在项目或任务中体现具体业务。这样既能做组织层面的横向汇总,也不会要求所有工作硬塞进同一组细节标签。
4. 误区四:工时超出计划就说明成员效率低
实际工时高于估算,可能源于估算不足、需求变化、依赖延迟、质量返工、技术债务或临时插单。把偏差直接归咎于成员,会让团队不愿意记录风险,甚至倾向于把时间分摊到更不显眼的类别。
我建议把偏差分析从“谁超时”改成“哪一类原因造成偏差”。先看项目范围有没有变化、工作是否被中断、依赖是否按时到位,再讨论估算和执行。对于重复出现的偏差,应修正计划模型、流程或资源安排,而不是每个月重复批评同一批人。
5. 误区五:审批越多,数据越可靠
审批有助于发现明显错误,却不能自动验证每一小时的真实性。主管对所有工时行逐条审批,可能把注意力耗在格式修正,而不是识别异常模式。成员也可能把审批看成例行盖章,审核者最终只检查有没有提交。
更好的做法是分级审核:自动校验缺项、日期范围和总时数;负责人重点审查异常、项目归属和明显偏差;财务或管理角色按抽样、结算规则或高风险项目复核。审核力度应随错误后果变化,不应所有记录都用同样成本处理。
6. 误区六:工时数据可以直接用于个人排名
不同任务的复杂度、协作依赖和不确定性不同,单看工时总量无法公平比较个人贡献。把工时与绩效分数机械挂钩,可能诱导成员延长记录、拆分任务或回避无法快速完成的工作。数据越容易被用于惩罚,越可能失去真实度。
如果组织确实需要个人层面的工作负荷分析,应把工时作为保护容量和识别过载的信号,而不是产出排名。对个体的评价应结合目标、交付质量、协作、专业贡献和实际工作背景,并明确告知数据用途、访问权限和保存期限。
| 做法 | 表面好处 | 常见副作用 | 更稳妥的替代 |
|---|---|---|---|
| 要求所有工作精确到 15 分钟 | 看起来颗粒度高 | 估算伪装成精确值,填写成本上升 | 按结算风险和决策用途确定粒度 |
| 月底一次性补填 | 减少每日操作 | 记忆偏差、分类泛化、补录集中 | 选择日记或周记,并保留补录标记 |
| 主管逐行审批 | 增加控制感 | 审核拥堵,注意力被格式问题占用 | 自动校验加异常审核与抽样复核 |
| 按工时总量给个人排名 | 容易比较 | 鼓励投入时长而非有效交付 | 与范围、质量、阻塞和目标一起解释 |
四、专业判断逻辑:从决策倒推规则,而不是从表单倒推流程
1. 第一步:写出要支持的决策
在设计工时规则之前,我会要求负责人把用途写成一句话,并说明决策频率、责任人和错误后果。常见用途包括客户服务结算、项目预算控制、跨项目容量规划、内部支持成本分析和流程改善。一个流程可以支持多个用途,但不应该假设所有用途都需要相同粒度和数据字段。
例如,客户结算关心可计费与不可计费时间、客户和合同范围;容量规划关心人员在不同项目间的分布和未来需求;流程改善更关心等待、返工和临时插入。若把这些需要全部塞进一张通用表单,成员会面对一长串字段,而管理者仍可能拿不到合适的报表。
2. 第二步:确定最小可用记录粒度
粒度设计要同时考虑工作周期、任务切换频率、合规要求和成员记账成本。常见的方案有任务级、项目级、工作类别级和日级汇总。并不存在适用于所有组织的唯一答案;同一家公司也可能让客户交付团队采用细粒度,让内部研发团队采用相对粗的记录方式。

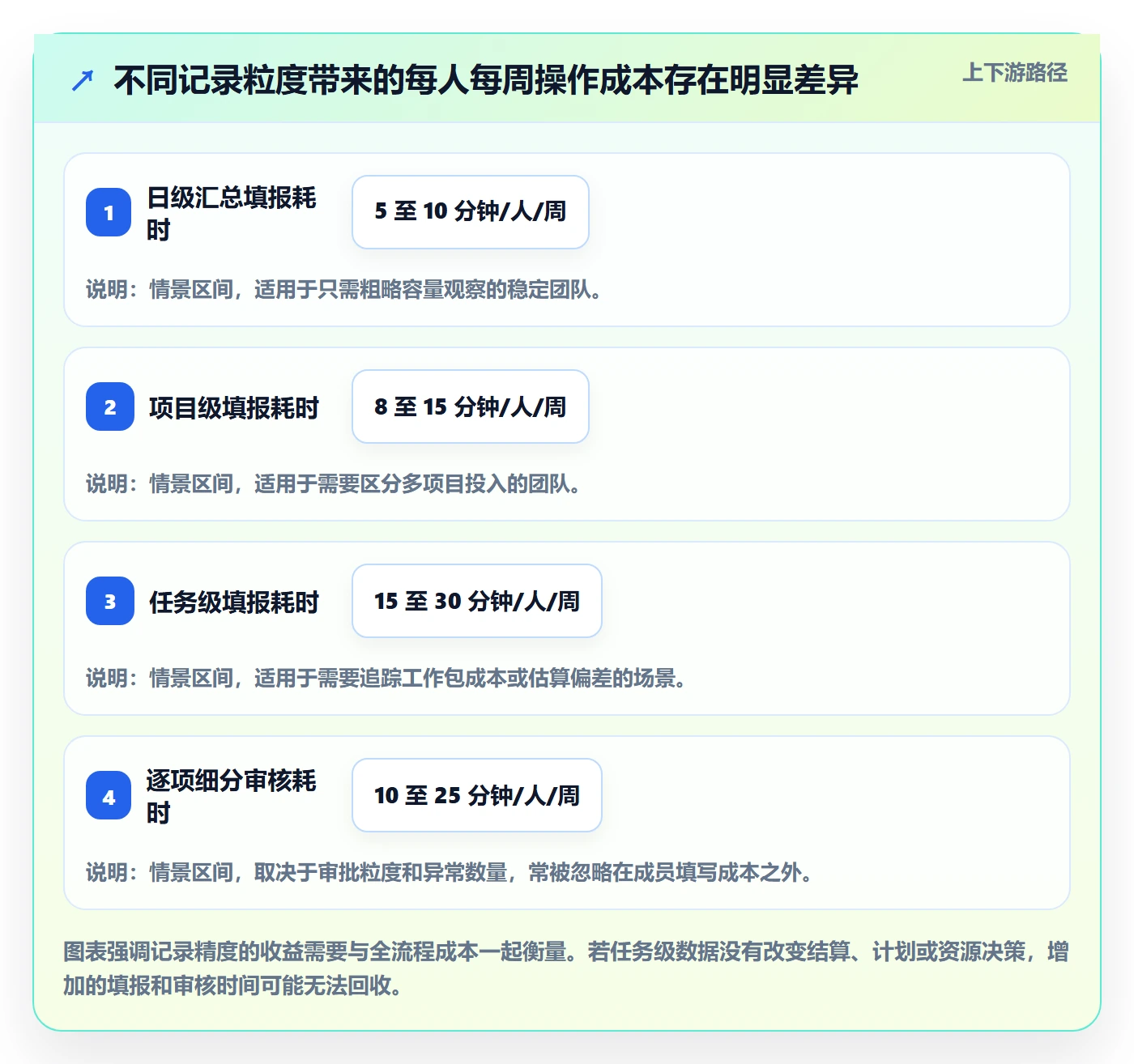

一个可执行的试验办法是选取两到三种代表性团队,连续运行两周,比较填写耗时、漏填比例、异常数量和决策价值。若更细粒度只让表单更长,却没有改善预算判断或返工定位,就应收回细化字段,而不是把“数据更多”当成成功。
| 记录粒度 | 适合场景 | 潜在价值 | 主要代价 |
|---|---|---|---|
| 日级汇总 | 内部职能工作、粗略容量观察 | 维护简单、学习成本低 | 不易分析具体任务偏差 |
| 项目级 | 项目组合管理、跨项目资源规划 | 能观察项目投入比例 | 可能遗漏项目内工作构成 |
| 任务级 | 交付成本分析、估算校准、客户结算 | 更容易追踪工作包偏差 | 任务结构和记录维护负担较高 |
| 类别级 | 支持、会议、维护、研发等结构分析 | 适合识别隐性工作占比 | 类别边界不清时容易随意归类 |
3. 第三步:把分类词典写成可判断的规则
分类名称本身不够。比如“项目支持”到底包括客户答疑、线上故障,还是常规评审?如果同一件工作在不同成员看来可以归入三个类别,报表就不具备可比性。每个高频分类都应配一句定义、一个正例和一个反例。
分类规则不需要写成厚重制度。可以在表单旁放短说明,写清楚“临时客户故障计入支持维护,计划内功能开发计入项目任务,内部培训计入组织活动”。每季度复核一次高频歧义,删除长期无人使用的类别,并为新业务保留有限的调整通道。
4. 第四步:让计划、实际与原因能够对照
单独看实际工时,只能看到结果;单独看计划工时,只能看到预期。只有两者能按相同工作范围对齐,偏差才有意义。若任务范围不断变化,原计划没有同步更新,系统显示的超时就可能是过期基线,而非真实执行偏差。
建议把计划值、实际值、范围变化和偏差原因放在同一分析路径里。原因不宜做成几十个强制选项,可以先提供少量稳定类别,例如需求变化、依赖等待、技术不确定性、返工缺陷、临时支持和估算偏差,再通过备注补充上下文。
5. 第五步:把审核设计成风险控制,而不是逐项找错
提交前的自动校验应优先处理机器容易判断的规则:日期是否在允许周期内、必填项是否缺失、工时是否为正数、每日总时数是否超过组织设定阈值、项目是否已关闭。具体阈值要根据工作制度设置,不能把加班、轮班或跨时区工作一概判错。
人工审核应聚焦需要业务理解的事项:是否归错项目、是否存在未经解释的大幅偏差、可计费时数是否符合合同口径。可以采用异常优先和抽样复核:普通记录快速通过,高风险记录进入负责人队列,抽样结果用于更新规则和培训。
6. 第六步:建立可复核的数据口径
组织需要一份简短的数据字典,至少定义工时口径、工作日规则、休假处理、跨项目分摊、补录标记、可计费规则、审批状态和报表更新时间。数据字典不是为了增加文档,而是为了避免两个部门用同一个指标名却计算出不同结果。
以“项目投入占比”为例,必须说明分母是合同工时、团队可用工时,还是已记录总工时;休假、培训和内部会议是否纳入;部分成员是否属于该项目。没有这些定义,百分比看起来整齐,实际无法进行有效比较。
评估工具时,重点检查流程能否被真实执行:成员是否能低摩擦关联项目和任务,主管是否能查看异常,权限是否能限制敏感数据,报表是否支持明确口径,补录是否可识别,导出是否方便复核。对于中大型企业和 100 人以上组织,尤其要验证跨项目、跨角色和权限治理能力。PingCode 可作为项目管理平台候选之一,但是否合适应由试点流程、数据治理需求和集成成本共同决定。
五、案例与数据观察:用一轮试点找出“填得慢”的真正原因
1. 先定义案例边界,避免把模拟当成业绩
下面以一个情景模拟说明如何设计试点:某软件团队约 60 人,分布在研发、测试、产品和项目交付岗位,每周要汇总 12 个项目的实际投入。现状是假设为月底集中补录,管理者反馈“工时不好填”,但团队尚未证明问题主要来自成员拖延、字段复杂还是项目结构混乱。
我不会先宣布工具上线成功,也不会声称优化后必然节省某个固定比例。第一步是收集两周基线:抽样测量成员完成一周记录的耗时;统计迟交、缺项、退回和“其他”类别占比;访谈项目负责人,记录他们最近一次因工时数据做出的决策。没有基线,就无法证明改变带来的效果。
2. 把“填得慢”拆成可验证的故障点
在这类场景中,我会把填写耗时拆成四段:打开表单并定位周期、寻找项目或任务、判断类别与填入时长、修正并提交。哪一段耗时最高,就应优先处理哪一段。若成员花最多时间找不到任务,增加提醒没有用;若大量记录被退回,表单字段和审核规则才是重点。
一个可用的试点记录表可以包含匿名成员编号、岗位类型、周期、填报分钟数、修改次数、是否补录、退回原因和类别选择。收集目的要公开,尽量避免保留不必要的个人监控信息。对成员而言,能看懂数据如何使用,通常比一封强调截止日期的催办邮件更能改善配合。
3. 试点应改变一两个变量,而非一次重做所有流程
该模拟团队可以先做三项调整:把月底补录改为每周提交;减少低价值字段并提供高频类别说明;为项目负责人设置异常审核,而不是逐行审批。任务结构、绩效规则和软件平台若同时更换,就很难判断哪一项真正改善了效率。

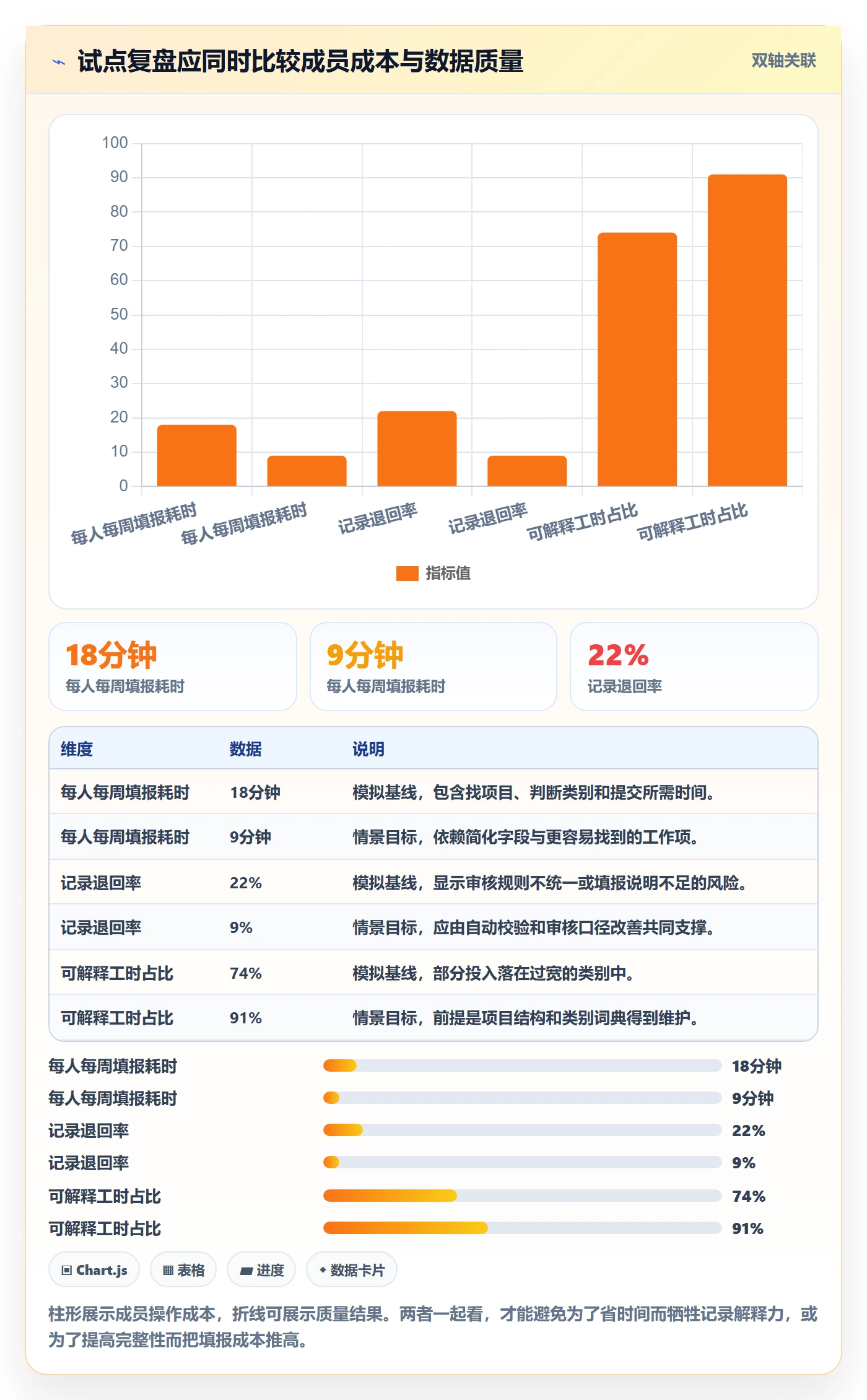

试点周期可以覆盖四到六周,让团队经历至少一个完整的月度汇总周期。对比时保持项目类型和样本范围尽量一致,并记录假期、重大版本发布和突发事故等背景因素。数据变化不是因果证明,但能为下一轮判断提供更可靠的线索。
以下图表仍是情景模拟数据,用于展示评估试点时可以同时观察哪些结果。它不是某个团队的真实案例,也不应写进对外宣传作为实测成绩。

4. 观察记录分布,而不只看团队平均数
团队平均填报耗时可能掩盖岗位差异。一个设计师每天涉及多个项目,寻找任务可能比只负责单一交付项目的成员花更多时间;客户支持团队的临时工单也可能使固定类别不够用。因而要按岗位、项目数量和工作类型分层查看,避免把结构性差异误判为个人不配合。
可以检查每人每周记录条数的分布、单条平均时长、“其他”类别占比、补录比例和异常工时集中情况。若少数岗位占据大部分超长记录,先看是不是任务结构不适配;若所有岗位的“其他”都很高,问题更可能在分类词典;若仅部分人总在截止后提交,再单独了解其工作安排和使用障碍。
5. 关注工时表怎样改变下一步决策
试点成功不能只以“提交率提高”来定义。更有价值的观察是:项目经理是否更早发现预算偏差;支持工作是否被识别为挤压计划任务的来源;管理者是否因此调整人员分配、项目范围或审批等待;成员是否认为数据用途清楚且记录负担可接受。
如果工时完整率提高了,但团队没有据此做出任何行动,就该重新审视采集目的。可能是报表没有连接决策,也可能是管理者缺少处理偏差的权限。工时流程的价值不在于积累历史数字,而在于缩短“发现问题,解释原因,采取行动”的时间。
六、落地方法:从轻量规则到稳定运营
1. 第一步:做一次现状盘点
不要急着发新制度。先查看最近一个周期的数据和实际工作方式,了解成员如何记录、负责人如何审、财务如何汇总,以及数据最终被谁使用。若团队目前没有可靠数据,可以先做访谈和一周轻量抽样,不必假装已有完整基线。
- 列出工时表支持的具体决策,并标明决策负责人。
- 抽查至少一个完整周期的提交时间、退回原因和常见分类。
- 访谈不同岗位的成员,重点询问最难完成的操作。
- 记录现有流程的手工步骤、重复录入和数据转交节点。
- 明确哪些数据属于敏感信息,哪些角色确有查看需要。
2. 第二步:画出最短可执行流程
流程设计要让每一步都有明确责任人。成员负责按周期记录并补充必要上下文;项目负责人负责检查归属与异常;数据或财务角色负责维护汇总口径;系统管理员负责权限、字段和提醒设置。若多个角色都以为“别人会处理”,流程就会在退回和催办之间循环。
- 成员在任务完成或固定周期内记录工时。
- 系统先检查缺项、日期、时长和项目状态等规则。
- 负责人查看超限、错归属和明显偏差记录。
- 成员按明确原因修改,保留必要的补录和修改痕迹。
- 负责人完成周期确认,数据进入统一汇总口径。
- 团队按固定节奏复盘异常,并记录采取的实际行动。
3. 第三步:先试点,再扩展
试点对象不要只选最配合的团队,也不要一开始就覆盖全部部门。可以选择一个工作相对稳定的项目组、一个多任务切换明显的团队,再加一个有结算或合规要求的场景。这样能同时测试易用性、分类适配和审核风险。
上线前要约定暂停或调整条件。例如成员填报耗时没有下降、某个高频类别定义仍有争议、审核退回率持续上升,或者团队无法说明报表指标怎么算,就先修正流程,而不是扩大推广。试点的价值是发现约束,不是证明原方案正确。
4. 第四步:建立异常清单,而非追求零异常
异常清单可以包括:迟交、连续补录、单日工时过高、项目关闭后仍有记录、类别长期使用“其他”、计划偏差显著、不同系统间数据不一致。异常只是调查线索,不是违规结论。应先确认数据和背景,再判断是流程问题、项目变化还是个人操作问题。
为避免管理者被大量提醒淹没,可以按严重性分级。影响客户结算或预算审批的错误应优先处理;轻微缺少备注可进入周期性抽样;重复发生的问题则应转成配置、培训或组织流程的改进任务。提醒数量少但命中率高,比每天发送无差别催办更有效。
5. 第五步:把复盘结果反哺估算与资源安排
每个周期结束后,至少选择一类偏差做复盘。例如某项目测试工时持续高于计划,不要只把下一期估算整体加大;还要判断测试环境是否不稳定、需求交付是否过晚、缺陷返工是否集中。偏差原因决定应该修改估算参数、前置条件还是协作流程。
当工时数据显示一个团队长期被临时支持占用,可以调整值班安排、设置支持容量或重新谈项目范围;当多个项目都因同一依赖等待而延迟,可以推动依赖方优化响应机制。工时数据的成熟度,体现在它能否促成系统改进,而不是每月多出一张图。
6. 可监测的指标及其边界
建议从少量指标开始,并为每个指标写清计算方式、频率、负责人和预期动作。指标不宜越多越好;如果团队每月看二十个数字却没有人负责解释,仪表盘只是新的噪音来源。
| 指标 | 建议观察方式 | 适合回答的问题 | 不能单独证明什么 |
|---|---|---|---|
| 截止前提交率 | 按团队和周期观察趋势 | 流程节奏是否可执行 | 记录是否真实或分类准确 |
| 补录比例 | 标记超过团队设定时限的记录 | 记录是否过度依赖回忆 | 成员是否故意拖延 |
| 审核退回率 | 按退回原因分类 | 规则或培训哪里需要改善 | 审核本身是否充分 |
| 项目计划偏差 | 使用一致工作范围对比计划与实际 | 估算、范围或执行哪里失配 | 个人效率高低 |
| 非计划工作占比 | 按支持、插单等稳定类别汇总 | 计划工作被何种事项挤压 | 非计划工作都可被消除 |
| 报表人工处理时间 | 记录汇总、修正和对账工时 | 自动化是否减少管理负担 | 所有自动化投资都值得 |
七、按组织情境选择:什么时候精细化,什么时候保持简单
1. 小团队或低复杂度项目:先用轻量周记
如果团队人数少、项目数量有限、工作内容相对稳定,优先保证成员能快速记录、负责人能按周看见偏差。可以按项目或工作类别记录,不必一开始就拆到每个细小任务。一个清晰的轻量流程,通常比一套无人维护的复杂体系更可靠。
这类团队要特别避免过早追求企业级审批和多维度报表。若项目负责人和成员能直接沟通,很多异常本来就可以在周会解决。只有当项目数量、结算要求或管理跨度增加,现有方式开始出现重复对账和口径冲突时,再逐步增加结构化能力。
2. 多项目并行团队:重点解决归属与容量问题
如果成员同时参与多个项目,最重要的是让工时能稳定关联到项目或工作项,并能识别临时支持、会议和内部事务。单看每个人的总工时无法说明容量去哪了;项目级分布和非计划工作比例往往更有用。
这类团队应重点检查项目列表是否及时更新、已关闭项目是否停止接收记录、临时任务有没有合理归属。项目太多时,成员寻找条目的操作成本会显著增加,可以通过最近使用项、清晰命名和受控的任务结构减少选择负担。
3. 客户交付或按工时结算团队:优先保障证据链
涉及客户账单、合同结算或服务级别核算时,工时记录需要更强的可追溯性。记录时间、执行人、客户或项目、任务范围、提交与修改历史等信息,可能都与争议处理相关。细粒度在这里可能合理,但需要提前明确合同口径和审核责任。
精细记录也不应替代客户确认、服务说明和变更记录。若范围变化没有及时留痕,工时表只能证明投入过时间,不能自动证明工作属于合同约定。应把工时与交付物、工单或变更记录关联起来,并保留明确的对账流程。
4. 中大型组织:重点治理口径、权限和跨系统数据
当组织跨多个事业部、项目组合和地区时,工具本身不是唯一难题。项目命名、成本中心、休假处理、审批边界、汇率或工时周期差异,都可能导致汇总口径冲突。需要先规定全组织共用的少数基础字段,再为业务差异留出受控空间。
中大型组织还要评估身份权限、操作记录、数据导出、系统集成、历史迁移和管理员负担。工具能否支持已有项目流程,比演示中有多少图表更重要。若考虑 PingCode 这类项目管理平台,建议用实际项目验证从任务建立、成员记录、审核、汇总到报表复核的完整链路,并检查权限能否贴合组织治理要求。
5. 强合规或敏感数据环境:先明确边界再部署
涉及客户机密、个人信息或受监管业务时,工时数据可能暴露项目参与关系和人员工作模式。应先做数据最小化:只收集实现业务目的所需的信息,限制访问角色,明确保存期限、审计责任和删除流程,并向成员说明用途。
若组织无法回答“谁能看见个人记录、数据保存多久、能否用于绩效、导出由谁审批”,就不应先扩大采集。合规不是在流程成熟后再补的附加项,它会影响字段设计、权限模型、报表展示和供应商评估。
八、成本与取舍:更细的记录不一定带来更高回报
1. 先计算记录成本和管理收益
一套工时流程的成本不仅是成员输入时间,还包括主管审核、管理员维护类别、数据团队对账、培训和异常处理。可以用简单公式估算:周期总成本约等于成员人数乘以单人记录时间,加上审核、修正、汇总和维护工时。再与它支持的预算控制、客户结算或计划改善价值比较。
不要把所有收益都包装成“提高效率”。如果工时数据让团队减少了结算差异、提前发现了项目超支、避免了重复报表人工整理,这些都可以有对应的观察口径;若收益无法说明,至少应把项目定位为试验,并设定复核时间,防止流程无限期增加负担。

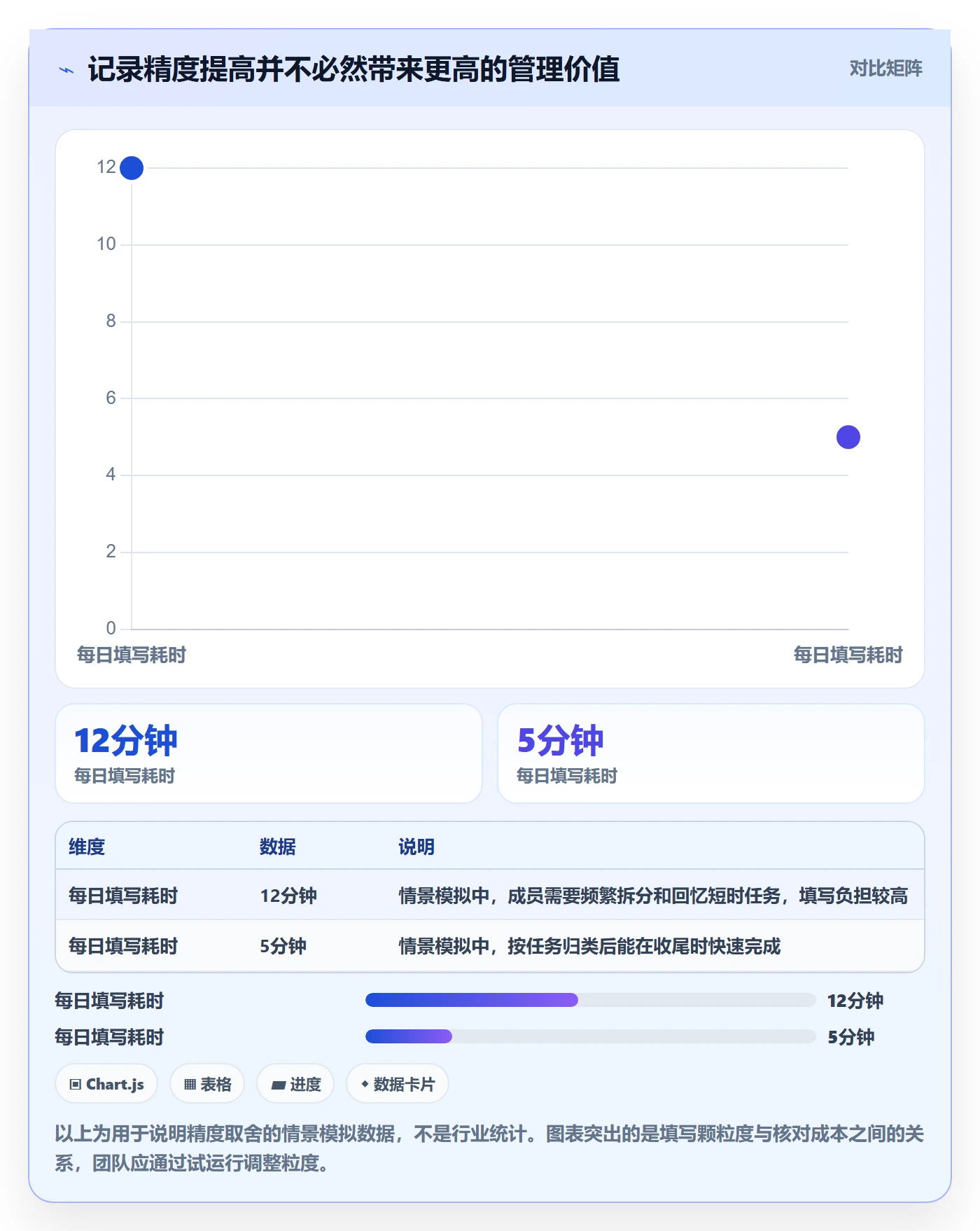

下面的数值是情景模拟,目的是展示不同粒度的成本与用途权衡,不代表真实企业测算。实际计算时,团队应将自己的成员数、记录频率、审核时间和错误成本代入。

2. 选择自动化时要看减少了哪些真实步骤
自动化不等于把纸表搬到线上。真正有价值的自动化通常能减少重复录入、自动带入项目与任务信息、校验明显异常、提醒尚未提交的人,并让审核者直接定位需要处理的记录。若成员仍要在多个系统反复抄写项目名称,自动化的体验可能只是把纸面操作换了个界面。
评估系统时,可以用同一个真实工作周做任务测试:成员从任务进入工时记录需要几步;项目变更后数据是否同步;错误修改是否留痕;审核者能否筛选异常;报表是否能导出并复核。演示数据往往很整齐,试点应重点测试取消、重开、跨项目、补录和权限受限等边缘情况。
3. 透明度和隐私之间需要有明确取舍
记录越细,管理者越容易追踪具体投入,但对成员工作方式的可见性也越强。组织应明确收集目的是项目成本、容量规划还是客户结算,并将个人监控用途排除在未告知范围之外。数据用途一旦扩展,应重新评估必要性、权限和成员沟通,而不能默认原有授权涵盖所有用途。
合理的做法包括按角色提供不同层级报表、对团队层面优先呈现汇总结果、仅在业务需要时查看个人明细,并记录访问和导出行为。隐私保护不是阻碍管理,而是建立可信数据的条件;成员若认为数字会被脱离背景地惩罚,真实记录就会受到影响。
4. 统一口径和业务灵活性也要平衡
完全统一能方便横向汇总,却可能抹平业务差异;完全由各团队自由定义,又会导致指标无法比较。可采用“核心字段统一、业务分类受控扩展”的方式:统一日期、人员、工时口径和基础项目关系,允许业务单元在有限范围内增加本地类别。
任何例外都应有负责人、使用期限和复核条件。若一个部门新增的分类被多个团队共同使用,就考虑纳入组织词典;若某个类别长期没有记录或没人能解释,则应合并或删除。这样既保留可比性,也避免全组织为了少数特殊场景承担长期复杂度。
九、常见问题解答
1. Timesheet 应该每天填还是每周填
取决于工时是否用于细颗粒度结算、工作是否高度碎片化,以及成员能否稳定执行。日记通常更利于保留上下文,周记操作更集中,月底补填则记忆风险最高。可以先让团队试行日记与周记两种方式,再比较耗时、补录比例和分类质量。
2. 每天工时必须刚好等于规定工作时长吗
不一定。需要先明确记录的是项目投入、全部工作时间还是可计费时间。若只记录项目工时,会议、培训、休假或内部支持可能另有口径;把记录总和强行凑到规定时长,容易产生虚假分摊。规则应说明缺口和超出如何解释,而不是要求数字表面平衡。
3. 会议时间应该记在哪里
按会议用途决定。项目评审可以关联项目,组织例会可以归入内部协作,客户会议可能属于可计费服务,也可能是合同外沟通。关键是规则保持一致,并让团队能区分必要协作与可改进的会议负担,而不是把所有会议都塞进同一类别后失去分析价值。
4. 成员忘记记录时,是否应该允许补填
可以允许,但要明确补录时限和标记方式。补录是修复流程的必要机制,不应与当日记录混为一谈。若补录长期偏高,应检查提醒、入口、任务结构和工作节奏;单纯禁止补录可能让数据出现缺口,并不能让记忆变得更准确。
5. 如何判断项目工时超出计划的原因
先确认计划和实际对应同一范围,再检查需求变化、依赖等待、临时插单、返工、技术不确定性和估算偏差。必要时把异常记录与变更、缺陷、工单或交付节点关联。不要在原因未查明前直接给个人贴上低效率标签,也不要把所有超时都归结为估算问题。
6. 多少工时类别才算合适
没有固定数量。类别要能让成员稳定区分、让管理者做出不同决策。初期可以从少量高频类别开始,观察“其他”占比、分类争议和报表用途;只有某类差异会改变资源或预算决策时,才值得细分。分类太多时,维护成本会迅速增加。
7. 工时数据能不能用于绩效考核
不建议单独使用工时总量评价个人绩效。工时是投入数据,无法独立代表质量、产出、协作和难度。若用于工作负荷分析,应与目标、交付结果和项目背景一起解释,并公开用途、权限和边界,避免把记录时长误当成贡献大小。
8. 是否一定要购买专门的工时系统
小团队且用途简单时,受控表格可能足以验证口径;当项目数量增长、审核耗时增加、权限要求提高、数据需要与任务和报表联动时,再评估专门工具。选型重点应是流程适配、数据可追溯、权限管理、集成和维护成本,而不是单纯比较功能数量。
9. 怎样降低成员对工时管理的抵触
先说明为什么收集、谁会看、哪些用途被禁止,以及数据会如何帮助团队解决过载、插单和项目偏差。减少无效字段,允许合理补录,并在试点后展示依据数据做出的实际改进。若成员只收到催交通知,却看不到任何反馈,长期配合很难建立。
十、结语:工时表的价值,取决于它让团队更早看见什么
Timesheet 的最佳实践不是把所有人的每一分钟都记录下来,而是用团队能长期承担的成本,获得足以支持决策的可靠信息。记录太粗,偏差无从解释;记录太细,成员可能把精力花在填表而不是工作。真正合适的粒度,必须由业务风险、数据用途和执行成本共同决定。
我建议下一步先做三件事:写清工时数据要支持的决策;抽样观察当前填报耗时、补录比例和退回原因;选择两个不同工作特征的团队开展四到六周试点。试点结束后,不只问“提交率提高了吗”,还要问“我们因此改变了什么决策,是否值得承担这套流程成本”。
最值得坚持的判断是:工时表不是为了证明每个人有多忙,而是为了让团队知道工作为什么偏离计划、隐性工作从哪里来,以及下一次怎样减少无谓损耗。当记录能推动更合理的排期、容量安排和范围管理,它才从行政负担变成组织的学习机制。
常见问题解答(FAQ)
1. Timesheet按什么粒度记录,才能兼顾准确性和填写效率?
我填工时时,常常纠结是按半小时、小时,还是按任务记录。粒度太细怕每天都在补表,太粗又担心项目复盘时看不出时间花在哪里。
建议以“任务”为主、以15至30分钟为最小记录单位,而不是要求成员逐分钟追踪。比如一次持续45分钟的缺陷排查,记在对应缺陷任务下;零散的短消息沟通可合并到当天的项目沟通任务。若团队经常需要花超过5分钟回忆当天工作,通常说明记录间隔过长或任务划分不清。
粒度是否合适,重点看能否支持成本核算和排期复盘,而不是记录得越细越好。
2. 工时应该每天填写,还是每周集中补录?
我有时忙完一周才想起补工时,但很多会议和临时支持已经记不清了。团队要求每日填写会不会增加负担,怎样安排更容易坚持?
优先采用每日收尾时填写、每周集中核对的节奏:每天预留3至5分钟记录任务和时长,周五再检查漏项、重复项及异常值。集中补录适合修正,不适合代替日常记录,因为记忆会把短任务和临时打断压缩或遗漏。可以设置一个简单提醒,并允许成员先记录粗略时长、当天结束前修正;不要把准时提交和工时准确混为一谈。
3. 怎样减少填写工时表的时间,又不牺牲数据质量?
我发现团队成员经常把时间填在“其他”或“日常工作”里,表格虽然按时交了,却很难用来分析项目进度。除了反复催填,有没有更有效的改法?
先减少填写时需要做的判断:让项目任务名称清楚、默认带出项目和日期,并把常见非项目事项设为少量固定类别。可试行两周,比较每人每日填写耗时、未分类工时占比和退回修改次数;例如把“其他”占比设为需要复核的信号,而不是直接认定成员填错。
若未分类时间持续偏高,应先检查任务结构是否缺少实际工作类型,再考虑培训或提醒。
4. 工时表怎么用于项目估算和复盘,避免变成监控工具?
我担心工时数据被用来比较谁工作得久,成员因此倾向于多报或少报。怎样分析记录,才能让它真正帮助项目决策?
把工时用于发现估算偏差、工作阻塞和支持成本,不要把单纯的个人工时长短当作绩效结论。复盘时按任务类型或工作阶段比较计划与实际,例如连续多个迭代中测试耗时高于估算,就检查需求变更、缺陷返工或测试环境等待,而不是先归因于个人效率。建议同时呈现交付结果、变更情况和工时背景;
若数据可能用于考核,应事先说明口径、用途和申诉方式,否则记录质量往往会先于效率下降。
核心关键词
文章包含AI辅助创作:Timesheet最佳实践:项目成员工时表效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584938
读者评论
我们之前试过每天填,执行两周后就有人开始集中补录。后来改成每周提交,并把补录日期单独标出来,至少能区分及时记录和回忆估算。不过审核人是否真的看这些标记,还得看流程安排。
我比较认同按用途决定记录粒度。做客户结算时,项目和工作类别确实要清楚;内部容量盘点如果也要求细到每个短会,成员负担会很重。最好先用一个项目试行,再看数据能不能回答实际问题。
工时数据用于排查超支挺有帮助,但拿来比较个人效率风险很大。我们遇到过工时偏高其实是临时支持和需求反复造成的情况,若不把这些背景一起看,单看总数容易得出错误结论。
