周报工时表最常见的失败,不是成员忘了填,而是表里有数字、团队却无法用它做决定:项目负责人看到每周 40 小时,仍不知道时间花在哪个交付物上;管理者看到某项工作超预算,也分不清是需求变更、估算偏差还是重复返工。周报工时流程与规范的关键,不是把填表率推到 100%,而是让记录能及时解释项目进展、成本和风险。下面我会从流程设计、字段口径、效率指标和具体场景出发,说明如何把工时表从“周五补作业”改成项目管理的有效输入。
一、先讲核心结论:工时表要服务决策,而不是服务填报
1. 先定义工时记录要回答的问题
我设计工时流程时,通常先问团队准备拿工时数据做什么。若只是核算客户合同成本,记录粒度、审批要求和对外口径会更严格;若目的是预测迭代交付,重点是工作项关联和计划偏差;若是复盘团队负荷,就要关注跨项目分配和加班趋势。目的不同,字段与流程就不应一模一样。
一个实用的工时表至少应该回答四个问题:时间投向了什么工作、实际投入和原计划差多少、差异由什么原因造成、谁需要采取什么行动。若一张表只能回答“某人填了 8 小时”,它只记录了数量,没有形成管理信息。
我的判断是:工时数据的价值不等于记录量,而取决于记录是否能连接计划、工作项、交付结果和后续决策。因此,提升效率不能只盯填写速度,也要同时看数据可用率、差异解释率和管理闭环率。

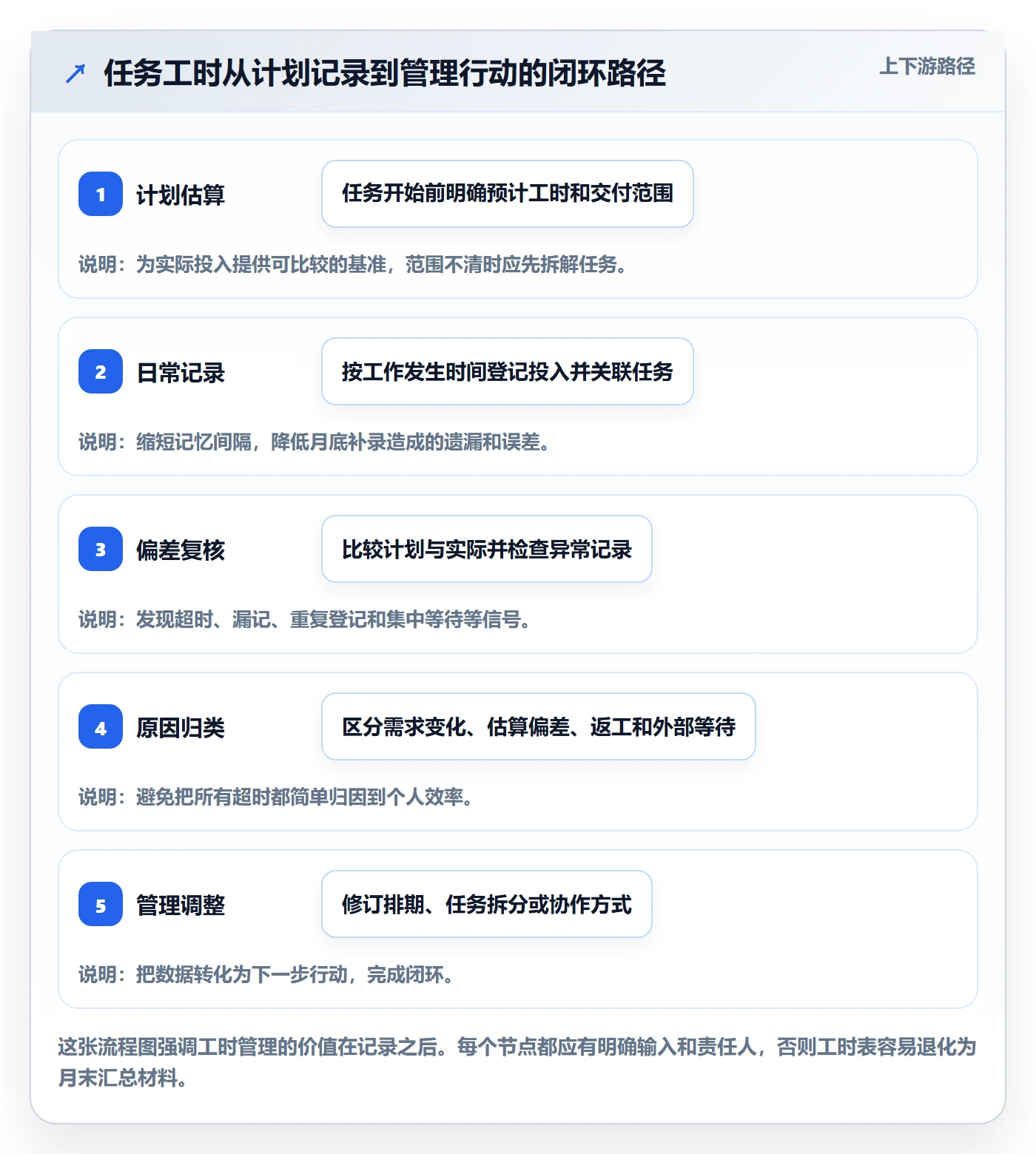

2. 用四层流程代替“周五集中填表”
较稳定的流程通常分为四层:成员按工作项记录;负责人检查缺失与异常;项目经理解释计划和实际的差异;管理者根据趋势调整资源、范围或排期。每一层都应有明确的责任人和完成时点,避免所有问题都堆到月底才被发现。
- 记录:成员在工作发生后,或当天结束前,记录日期、项目、工作项、投入时长和必要说明。
- 校验:负责人检查漏填、重复、超长工时、无工作项关联和跨项目分配异常。
- 解释:项目经理只要求对有管理意义的偏差补充原因,不让所有成员重复写流水账。
- 行动:把偏差转成范围调整、任务拆分、资源协调或风险登记,并在下一次周报中检查结果。
这套流程的关键不是增加审批层级,而是把错误发现时间提前。周末才补录,成员已经很难准确回忆工作切换;月底才核对,项目已错过调整窗口。日常轻量记录、周度集中核验,比一周一次凭记忆重建记录更可靠。
3. 指标至少要覆盖效率、质量和决策闭环
单看“按时提交率”容易产生误判。团队可以按时提交,却把时间粗略地分配到“其他”类别;也可能数据填写完整,但工时没有关联工作项。建议至少建立三组指标:提交效率、数据质量、管理效果。
| 指标类别 | 建议指标 | 它回答的问题 | 需要避免的误读 |
|---|---|---|---|
| 提交效率 | 按时提交率、平均补录延迟、单次填写耗时 | 记录流程是否顺手、是否按节奏发生 | 不能把填写快等同于填写准确 |
| 数据质量 | 工作项关联率、异常记录率、退回修改率 | 数据能否支持项目分析 | 关联率高不代表工作项拆分合理 |
| 管理效果 | 偏差解释率、风险关闭率、预测误差变化 | 工时数据是否促成了有效行动 | 短期偏差下降不一定来自流程改善 |
建议先建立基线,再设目标。不同团队的工作形态、成员数量和工具熟练度差异很大,直接规定所有团队必须达到同一个填写耗时或关联率,往往会鼓励“为了指标而填”。目标应以团队当前表现为起点,经过试运行后逐步调整。
二、背景与真实场景:为什么工时表常常“填了等于没填”
1. 项目工作不断切换,记忆回填天然有误差
以一个同时维护两个客户项目和一个内部产品的交付团队为例,成员上午处理线上故障,午后参加需求评审,傍晚又帮另一个项目排查测试问题。如果他在周五下班前一次性回忆五天工作,最容易记住的是大块任务,容易遗漏的是十几分钟到一小时的零碎协作。
这类遗漏不一定是成员不认真,而是工作本身具有高切换性。把所有任务都要求精确到分钟,会把记录成本推高;只允许按整天填,又会掩盖跨项目投入。比较合理的做法是根据管理用途选择粒度,并明确记录边界,例如以 15 分钟或 30 分钟为最小单位,但不要求成员追踪每一次短暂沟通。
工时精度不应超过决策所需精度。若团队只按周看项目投入,要求每次记录精确到 5 分钟,通常只是制造更多操作负担;若合同按小时结算或涉及合规审计,则需要更严格的时间戳、审批和凭证规则。
2. 口径不统一,会让同一张表出现多种“真相”
最常见的口径冲突包括:会议是否计入项目工时、代码评审归属哪个工作项、等待客户反馈是否计入、返工要归到原任务还是缺陷、休假和培训是否出现在同一张工时表。若没有统一定义,同一团队里有人把评审算进开发任务,有人记到协作任务,最后的分类统计没有可比性。
我建议把口径写成短规则,而不是长篇制度。每个容易争议的类别都配一个正例和一个反例。例如,“项目评审:围绕指定项目交付物开展的评审计入项目工时;部门例会不计入项目工时,另记为内部协作或组织事务。”这比只给出一个模糊分类名称更能减少反复询问。
3. 表单字段越多,未必得到越多信息
有些团队希望一次收齐项目、阶段、模块、客户、任务类型、优先级、工作说明、产出链接、审批人和成本中心。字段确实更丰富,但成员每次填报要做更多判断,管理者也要维护更多分类。若字段之间存在重叠,填报者会凭个人理解选择,数据看上去精细,实际却难以比较。
字段设计应从使用场景倒推。对项目复盘有用的字段,才值得进入必填项;只是“以后可能用到”的字段可以先不设为必填,或在小范围验证后再加入。我的经验判断是,一个字段如果没人负责解释其异常,也没有后续动作,就不应该轻易增加填报负担。
4. 组织规模变大后,手工汇总的隐性成本上升
十几人的团队用共享表格,靠项目负责人提醒和透视表汇总,通常还能运转。到了多个项目组、跨部门协作和多角色审批并行时,表格容易出现版本冲突、分类漂移、权限不清和重复维护。此时真正占用时间的往往不是录入,而是催报、找错、合并口径和解释数据。
对 100 人以上的组织,工时流程还可能与工作项管理、项目预算、权限体系和审计要求相互影响。若企业采用 PingCode 等项目管理平台,可以评估工作项、项目计划与工时记录能否在同一流程中关联,减少成员重复维护;但工具不能替团队决定“什么算项目工时”,也不能自动消除不合理的分类设计。
三、常见误区:看似严格的流程,为什么反而降低数据质量
1. 误区一:把提交率当作唯一的效率指标
提交率只能说明记录是否提交,不能说明数据是否可信。若团队把按时提交率设为唯一考核项,成员可能在截止前填入整齐但粗略的数字,甚至把无法分类的时间统一塞进“其他”。这种情况下,表面流程变快了,管理判断却更容易偏离事实。
更稳妥的做法是把提交率与关联率、异常率及解释率结合。比如,按时提交率较高但工作项关联率持续偏低,优先检查任务拆分、系统入口和填写说明,而不是继续发提醒;异常记录突然增多,则应先区分业务波动与操作问题。
2. 误区二:把填报越细等同于管理越精细
粒度过细会引出两类成本。一类是记录成本,成员频繁切换页面和选择分类;另一类是维护成本,负责人需要解释大量小额差异。细粒度数据并非天然更真实,依赖记忆的精细拆分,可能只是把不确定性包装成小数点。
选择粒度时,我会看三件事:项目是否按时间计费、团队是否需要识别短周期工作切换、记录是否能在工作发生时完成。若三项都不成立,优先使用较粗的工作项粒度;若涉及客户结算或资源成本分析,再经过试运行决定是否细化。
3. 误区三:把工时用来比较个人“产出高低”
工时记录展示的是时间投入,不等于价值产出。一个人投入 30 小时解决复杂故障,另一个人投入 20 小时完成流程成熟的常规任务,不能仅凭时长判断谁更高效。把工时排名直接用于个人绩效,还可能诱导成员把工作拆得更碎、低报协作时间或回避高不确定性任务。
工时更适合用于分析项目投入结构、资源负荷、估算偏差和返工来源。若确实需要评估个人贡献,应结合工作难度、交付质量、协作影响和责任范围,而不是把时长当作产出代理变量。
4. 误区四:审批越多,数据就越可靠
审批可以发现明显错误,但层层审批会让流程延迟,也容易变成“点通过”的形式动作。负责人每周审核几十名成员的每一条记录,往往无法真正判断每个小时是否合理。与其逐条审批全部记录,不如设置异常规则,优先检查超出范围、缺少关联、跨项目冲突和连续多周偏差。
审批层级应与风险对应。内部复盘型工时可以采用成员提交、负责人抽查;客户计费型工时则需要明确审批人、截止时间和修改留痕。不要让低风险记录也承担高风险流程的操作成本。
5. 误区五:把“其他”当作万能分类
“其他”是最容易被滥用、也最难分析的字段。占比长期偏高,可能意味着分类不完整、工作项拆分不足,也可能说明团队不清楚哪些时间算项目投入。简单要求成员减少“其他”,并不能解决根因。
建议把“其他”设为可选说明项,按月观察其占比和重复描述。如果“其他”中反复出现客户沟通、环境排障或评审活动,就应将其纳入清晰的工作类别;若仅有少量偶发工作,则保留兜底类别更合理。
四、专业判断逻辑:把周报工时流程设计成可验证的管理机制
1. 先分清三种时间,不要混为一张数字
周报中至少要区分计划投入、实际投入和可用工作时间。计划投入来自项目安排或任务估算;实际投入来自成员记录;可用工作时间则受工作日、休假、培训、支持轮值等因素影响。把它们混在一起,容易把休假误认为项目低投入,也容易把超时投入误判成高产出。
例如,一个成员本周可用时间为 32 小时,项目计划分配 24 小时,实际记录 29 小时。单看“29 小时”没有判断意义;对照可用时间,项目投入已经接近九成;再对照计划,实际比计划多出 5 小时。管理者需要进一步判断差额是否由范围变化、估算不足或临时支持造成。
2. 用“计划,实际,偏差,原因,行动”形成闭环
有效周报不是把所有数字堆在一起,而是构成一条可追溯的解释链。先对比计划和实际,再判断偏差是否超过团队设定的阈值;超过阈值后,记录原因类别;最后明确是否需要行动以及行动负责人。
- 比较计划和实际:按项目、阶段或工作项观察偏差,避免只看成员总工时。
- 判断偏差是否重要:低于阈值的小波动可保留观察,不必要求每次都写长说明。
- 归类偏差原因:可使用需求变化、估算偏差、返工、等待依赖、临时支持等稳定分类。
- 决定下一步:对影响交付的偏差调整排期、范围或资源;对一次性异常留下记录并观察。
- 回看行动效果:下周确认措施是否降低了风险,避免周报只记录问题、不推动解决。
偏差阈值不宜机械套用。对计划仅为 2 小时的小任务,增加 1 小时就是 50%;对投入 80 小时的大阶段,增加 1 小时通常不重要。可以同时设置绝对值和相对比例,例如“偏差超过 4 小时,或超过计划的 20% 时需要解释”,再根据团队数据校准。
3. 选择能够触发行动的指标组合
指标应当有明确解释路径。若按时提交率下降,可能是提醒节奏不合理、入口过多或截止时间设置不贴合工作习惯;若工作项关联率下降,可能是任务没有及时创建;若返工工时上升,应进一步看缺陷类型、需求变更和评审质量。单一数字不能直接给出原因,指标组合才有诊断价值。
| 观察组合 | 可能原因 | 建议检查 |
|---|---|---|
| 按时提交率低,补录延迟高 | 填报节奏不符合实际,依赖周末回忆 | 是否支持日常快速记录,截止提醒是否有效 |
| 提交率高,工作项关联率低 | 任务结构不清或入口分类过多 | 成员是否能快速找到对应任务,项目分类是否重复 |
| 关联率高,计划偏差持续扩大 | 估算、范围控制或依赖管理存在问题 | 需求变更、等待时间、返工和估算依据 |
| 返工工时增加,交付周期延长 | 质量问题或前置验收不足 | 缺陷来源、验收标准、评审覆盖和环境稳定性 |
4. 让异常规则帮助人,而不是替人下结论
自动规则适合发现“值得看一眼”的记录,不适合自动判定成员工作异常。比如,单日记录超过可用时间、同一时段出现重叠项目、连续多周大量归入其他、计划投入明显超出成员可用时间,这些情况可以触发提醒。提醒之后仍要结合上下文判断,不能直接把异常标签当成责任结论。
异常规则应逐步上线。先用历史记录回放,看看规则会命中多少正常情况;误报过多时,先调整规则,再要求成员解释。若一条规则每周产生大量无意义提醒,团队很快会忽略所有通知,自动化就失去价值。
5. 以规模和风险决定流程工具,而不是反过来
小团队可以用轻量表单和共享表格,但要统一字段、权限和版本;跨团队、多项目组织则需要更稳定的项目关联、角色权限、记录追溯和汇总能力。对于 100 人以上的中大型组织,评估 PingCode 这类项目管理平台时,应重点验证工作项与工时是否能减少重复录入、审批是否支持差异化规则、报表能否按项目和团队汇总,以及权限和历史记录是否满足治理要求。
选型时不应只看功能清单。请用一个真实项目跑完“任务创建,工时记录,异常处理,周报复盘,数据导出”全流程,观察成员是否需要重复输入、负责人是否能定位偏差、数据是否能追溯到工作项。演示环境里的顺畅,不等于团队真实流程下的顺畅。
五、案例与数据观察:用试运行数据验证流程,而不是凭感觉优化
1. 一个团队的情景模拟:先定位损耗,再改流程
下面用一个 36 人的软件交付团队做情景模拟,数字仅用于说明分析方法,不代表行业统计或某个组织的实测结果。团队每周要求周五提交工时,负责人发现月底汇总经常返工,于是先观察两周基线,再试行每日轻量记录和周中一次校验。
试运行前,团队按时提交率为 72%,工作项关联率为 68%,每周平均补录延迟为 3.1 天,负责人每月花约 14 小时合并和核对。进一步抽查后发现,主要问题不是成员拒绝填报,而是周五集中回忆导致项目归属不确定,且“支持工作”“内部协作”定义不一致。
试运行后,按时提交率升至 91%,工作项关联率升至 86%,补录延迟降到 0.8 天,负责人每月核对时间降至约 6 小时。这里不能把变化全部归因于工具:团队同时调整了字段说明、固定了周中提醒,并减少了必填字段。真正有价值的是把措施和结果一起记录,后续才能判断哪些改动值得保留。

2. 提交效率改善,不代表项目效率已经改善
流程试运行后,填报更及时、核对更省时,只能说明数据生产过程更顺畅。要判断项目是否因此改善,还要观察预测误差、返工投入、等待依赖和交付偏差。若表格更好填,但项目仍持续超期,下一步应检查估算和范围控制,而不是继续优化输入框。

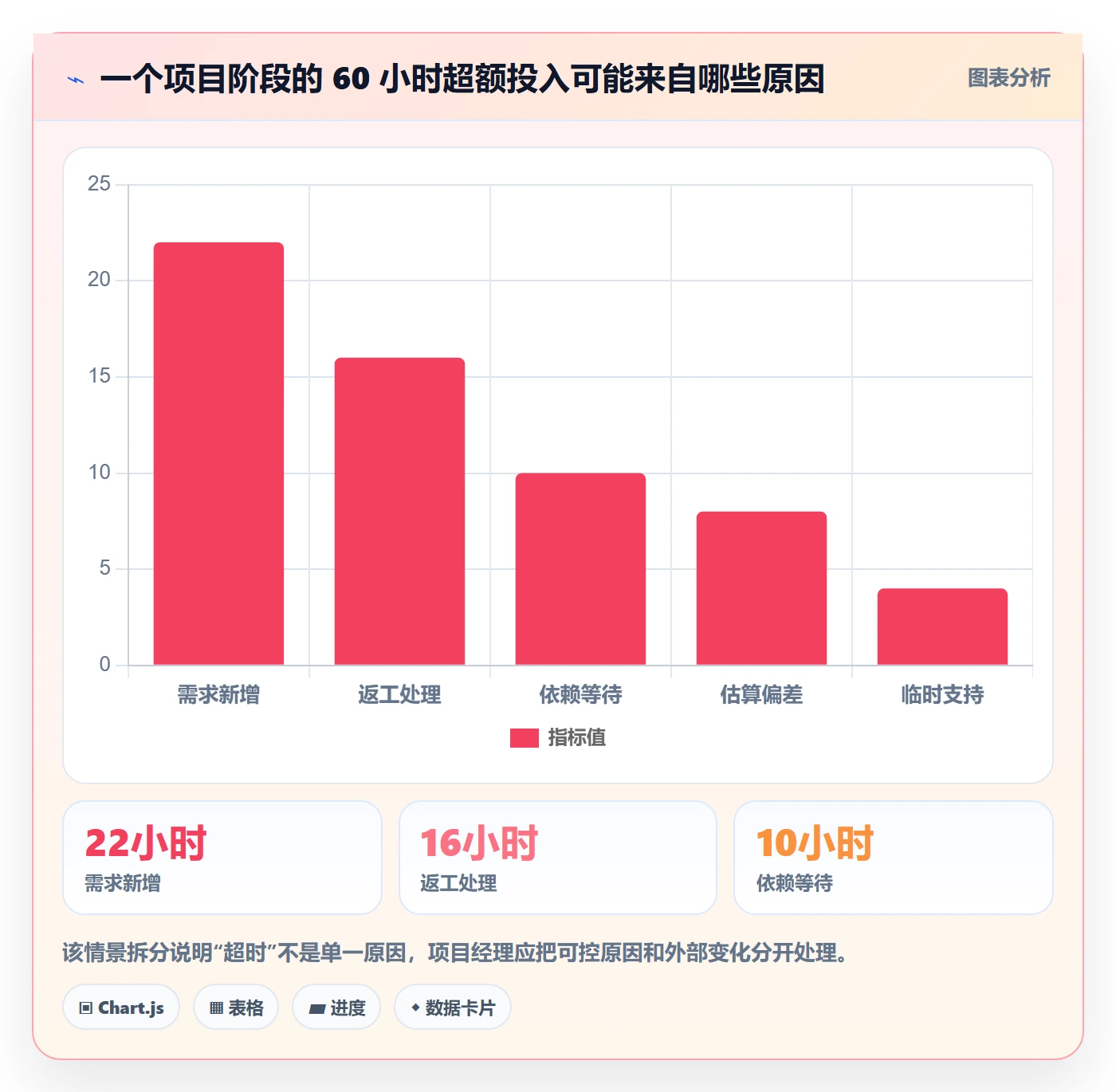

在上述情景中,可以把计划偏差率作为另一组观察指标。假设某阶段计划投入 240 小时,实际投入 300 小时,偏差率为 25%。团队应把超出的 60 小时拆成需求新增、返工、等待、估算误差和临时支持等原因;只有找到主要构成,才知道应改变哪一个环节。

3. 观察分布,比只看平均值更容易发现风险

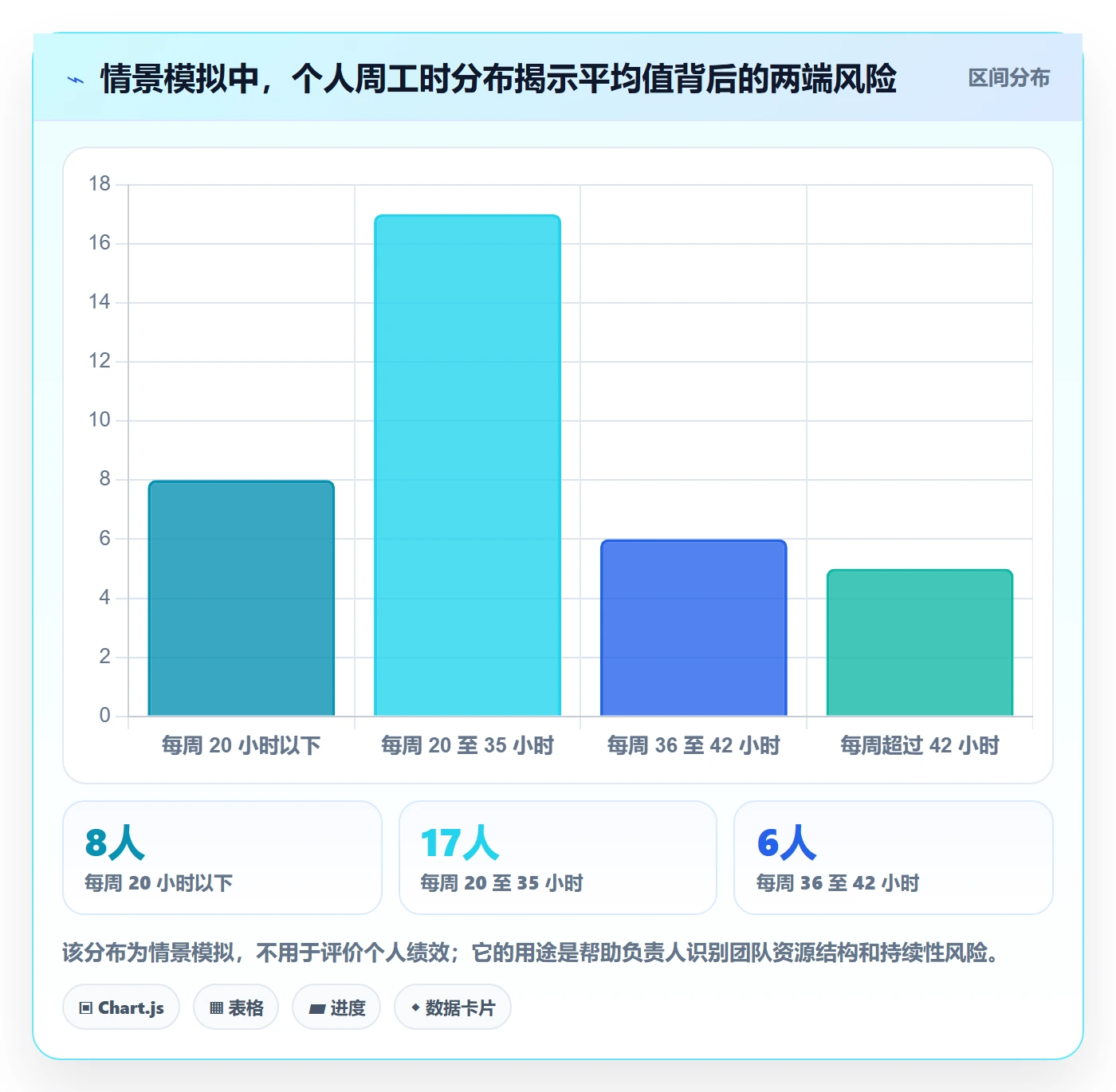

平均工时容易掩盖个体负荷差异。假设团队平均每人每周记录 34 小时,看起来总体正常,但其中 5 人连续三周记录超过 42 小时,另有 8 人长期处于 20 小时以下。前者可能有过载和关键人风险,后者可能是分配不足、工作项遗漏或统计口径差异。均值不能替代分布观察。
建议在项目或团队层面观察工时区间、连续超负荷人数和跨项目分配集中度。关注的是持续模式,不是单周波动。偶发高峰可能由发布窗口解释;连续数周偏高则需要检查承诺、人员替补和依赖集中情况。

4. 用返工占比区分“投入变多”与“有效进展变多”
总投入上升有时代表工作量增加,有时则代表返工和等待变多。若团队记录了开发、测试、评审、缺陷修复和客户支持等类别,可以观察各类投入占比的变化。例如某迭代总投入从 500 小时增至 560 小时,同时缺陷修复占比从 12%升至 21%,这时单纯报告“团队投入增加 12%”会遗漏质量风险。
不过,分类结果也要谨慎解释。返工定义不清,可能把正常的测试修复和需求变更后的新增实现混在一起。先统一原因口径,再看趋势;如果分类数据不稳定,就先抽样复核,别急着根据一张图对团队下结论。
六、不同情况下的行动建议:从简单试点到组织级治理
1. 10 人以内的小团队:减少流程,先统一口径
小团队通常不需要复杂审批。建议保留日期、项目、工作项、时长、工作类别和简短说明,设置一个固定周度截止时间,并由负责人抽查异常。若每周只有少量项目,管理者可以用一页报表查看计划偏差、工时分布和未关联记录。
行动步骤可以很简单:
- 先写清会议、支持、返工和休假如何处理。
- 选一个项目试行两周,记录成员填写卡点。
- 每周只复盘三类问题:漏填、归属不清、计划偏差。
- 确认规则稳定后,再推广到其他项目。
小团队最需要避免的是过早引入复杂字段和多级审批。负责人能直接解释数据时,流程越短越容易坚持。
2. 多项目交付团队:优先解决跨项目分配与归属冲突
多项目团队的核心风险是成员时间在项目间切换,项目负责人各自看到的投入都合理,合并后却超过了成员可用时间。此时要重点检查同一时间段的重复归属、项目间计划冲突、临时支持挤占和任务转移是否留痕。
建议用统一的项目编码和工作项关联规则,并要求计划投入与实际投入能够按周对照。项目经理不应只催自己的成员填报,还要参与资源协调;当一个成员同时被多个项目标记为关键资源时,工时表应成为冲突发现工具,而不是月底的归责材料。
3. 客户计费或合同核算场景:准确性和追溯优先于速度
如果工时用于客户结算、合同成本或审计,记录需要满足更高的可追溯要求。应明确可计费与不可计费工作的定义、修改留痕、审批责任、时区和结算周期。成员应能查看自己提交的记录,负责人能追溯修改原因,财务或合同负责人能按约定口径导出。
这类场景不宜为了追求“单次填写少于一分钟”而删除必要字段,但也要避免把所有管理信息都塞进计费记录。可以将对外核算字段和内部复盘字段分层,既保留合规证据,也避免客户账单信息被内部分析口径污染。
4. 研发与产品团队:把工时用于容量和偏差分析,不做代码产量替代品
研发工作的不确定性高,探索、评审、测试、缺陷修复和技术债处理都可能影响交付。工时数据适合帮助团队估算下一周期可承诺容量,理解计划与实际的差异,以及观察返工和依赖等待;不适合简单转换成“每人每天应完成多少任务”。
对迭代团队,可以按工作项记录投入,并把计划估算与实际用时对照。若估算误差持续偏向某类任务,先检查任务拆分和定义完成标准;若投入主要消耗在等待环境或外部依赖,应该改善依赖管理,而不是要求成员把记录填得更细。
5. 中大型组织:先治理口径和权限,再谈统一平台
组织规模扩大后,需要处理角色权限、项目分类、跨部门汇总、数据保留和组织变更。此时可以先成立小型流程小组,由项目管理、交付、财务或人力相关角色共同明确数据用途和口径,再评估工具支持程度。对于 100 人以上组织,采用 PingCode 等项目管理平台时,可把试点范围限定在一条业务线或一类项目,验证关联、审批、权限和汇总能力后再推广。
不要一开始就追求全公司字段完全一致。不同业务可能存在计费项目、产品研发、客户支持等差异。更可行的做法是统一底层核心字段,同时允许受控的业务扩展字段,并规定哪些字段可以跨团队比较。
6. 记录长期不稳定的团队:先找阻力,不要先加惩罚
如果按时提交率连续偏低,先通过短访谈和记录抽样定位问题:入口是否难找、工作项是否缺失、分类是否难懂、周报截止是否撞上交付高峰、负责人是否及时反馈。让成员指出最近一次填报中最费力的步骤,通常比单纯发一份新的制度更有效。
只有在流程清楚、工具可用、管理反馈及时的前提下,仍持续出现无理由漏报,才讨论责任机制。用惩罚解决流程设计问题,往往会把真实异常推到表面之下,使数据更整齐、信息更失真。
七、不同情况下的取舍:哪些精度值得付出,哪些管理动作应当克制
1. 精细度与记录成本之间的取舍
记录越细,分析空间可能越大,但成员操作成本和数据分类分歧也会增加。对按周做容量规划的团队,按工作项或半小时粒度通常足够;对客户计费团队,可能需要更细粒度和审批;对高频客服支持团队,按工单、班次或工单类别记录,往往比逐段手工填报更适合。
我的原则是先问“更细的数据会改变什么决策”。如果答案只是“报表看起来更完整”,就不值得增加要求;如果更细记录可以减少合同争议、识别关键返工来源或预测人力需求,再考虑增加字段,并用小范围试运行证明收益。
2. 统一标准与业务灵活性之间的取舍
全组织完全统一,便于横向汇总,但可能压平业务差异;每个团队各自定义,贴合现场,却难以做跨项目分析。可以统一项目标识、记录时间、工作项关联和异常处理等核心规则,把业务类别留给有限、可审查的扩展项。
扩展项要设置责任人、定义和复核周期。若一个业务类别连续几个周期都没有产生分析或行动,可以考虑合并或删除;若多个团队对同一类别含义不同,就不能直接拿它们做横向排名。
3. 全量审批与异常抽查之间的取舍
全量审批适合高风险、强合规或对外结算场景,但成本较高;异常抽查适合内部项目管理和资源规划,响应速度更快。也可以采用分级机制:常规记录自动通过,异常记录进入负责人复核,高金额或高风险项目采用完整审批。
关键不是选择看起来最严格的机制,而是计算审核成本是否换来了相称的风险下降。若负责人每周花大量时间审核正常记录,却仍无法发现项目超支,说明审批资源配置错了。
4. 实时记录与集中补录之间的取舍
实时记录能减少回忆误差,但不适合所有岗位。被客户会议和现场工作打断频繁的成员,强制每件事结束后立即录入,可能影响工作节奏。可提供当日轻量记录、日末补全和每周核对等不同节奏,但要明确最迟完成时间,并监测补录延迟。
如果数据用于实时客户计费或严格审计,记录时效性优先;如果用于项目周度复盘,允许日末整理,但不应拖到数天后再凭记忆填。制度应匹配工作方式,而非要求每个岗位采用同一种录入时点。
5. 个人可见与管理汇总之间的取舍
工时记录涉及团队信任。成员需要知道数据由谁查看、用于什么、保存多久,以及是否用于绩效或客户结算。若企业只强调“必须填写”,不解释用途,成员很容易将表格理解为监控工具,进而减少真实说明。
管理者也应坚持用途边界:项目工时适合分析项目投入和资源风险,不应被单独用来判断个人价值。制度透明、权限适当、分析口径一致,才有机会获得更真实的数据。
八、结语:工时表的终点不是完整,而是更早作出正确调整
1. 用最小闭环启动改进
如果团队现在还没有稳定流程,不必一次性建设复杂体系。先确定用途、定义基本字段、选择一个项目试运行两周,然后观察按时提交率、工作项关联率、补录延迟和异常处理时间。两周后复盘成员卡点和负责人核对成本,再决定是否调整粒度、分类或工具。
2. 用异常解释能力衡量流程是否成熟
成熟的工时流程,不是每个人的数字都整齐,也不是每条记录都经过多层批准,而是团队能识别重要偏差、解释偏差来源,并把解释转成实际行动。项目投入突然增加时,负责人能说清是需求扩大、返工上升还是依赖等待;资源连续过载时,管理者能调整承诺,而不是继续要求团队补表。
我更看重的指标,是“工时数据触发了多少个被验证有效的管理动作”,而不是“表格有多少行”。先从一个项目建立可信基线,让记录贴近工作发生的时点,再把计划、实际、原因和行动连起来。下一步,可以抽取最近两周的工时记录,分别核对归属不清、偏差未解释和异常未行动三类问题;这三项中最突出的那一项,就是流程优化的起点。
常见问题解答(FAQ)
1. 周报工时应该按什么流程填报,才能减少月底补录?
我们团队一直是周五下班前集中补工时,但经常有人忘记,也有人凭印象估算。我想把填报拆到日常流程里,又担心增加成员负担,怎样安排更合适?
可把工时填报嵌入每个工作日的收尾,而不是等到周五回忆:成员当天记录日期、关联任务、实际投入时长和简短说明;周五只核对本周记录并提交,负责人在下周第一个工作日完成审核。
试运行两周后,重点看“按时提交率”和“补录占比”:例如团队有20人,若每周应提交100份日报,按时提交少于90份,先排查入口是否难找、任务是否无法关联,再考虑催报。月底集中补录容易产生记忆误差,不宜把补录完整率当成数据准确率。
2. 项目成员工时表里,哪些字段是提升效率所必需的?
我准备给团队统一一张工时表,但字段越加越多,成员就越不愿意填;字段太少又看不出时间花在哪。我该怎样判断哪些列该保留?
建议先保留五项:日期、成员、项目或任务、实际工时、工作说明。任务字段用于把投入对应到具体工作,说明只需写清产出或阻塞,例如“完成接口联调,等待测试环境”即可,不必复述任务标题。只有在确有管理用途时再增加字段:需要区分客户支持与研发投入,可加工作类型;需要核算跨项目成本,可加成本归属。
一个实用判断是:若某字段连续两周没有被用于排期、复盘或核算,就先移除或改为自动带出,避免把填表变成信息搬运。
3. 如何判断周报工时数据是否可信,不能只看填报率吗?
我们现在每周提交率接近百分之百,但项目复盘时,工时和实际进度还是对不上。我担心大家只是按要求填了数字,却没有记录真实投入,应该再看哪些指标?
提交率只说明记录齐不齐,不说明内容可靠。建议同时观察四项:按时提交率、任务关联率、周末补录占比、异常工时比例。异常可先定义为单日超过10小时、同一成员同一时段重复记录,或工时明显高于任务实际工作日;这些只是核查信号,不应直接判定为错误。
比如某成员一周记录40小时,但其中30小时挂在一个已暂停任务上,应先询问任务状态和记录口径,而不是要求把数字改到符合计划。判断可信度时,优先抽查记录能否对应到任务进展、评审或交付物。
4. 项目负责人怎样用工时表提升效率,而不是把工时变成考核数字?
我负责一个多人并行的项目,想用工时表发现排期和资源问题,但团队担心记录会被用来比较个人忙不忙。我该怎么设置复盘方式,才能让数据真正帮助项目?
把工时用于识别工作结构和计划偏差,而不是简单排名个人。每周比较计划投入与实际投入:若某类任务连续两周实际工时超过估算25%,就检查需求变更、等待时间、返工或估算方法;若多人都在相同任务上耗时偏高,通常更值得检查流程或依赖关系,而非归因于某个成员。
复盘时可展示按任务类型汇总的投入、未完成工作和阻塞原因,并允许成员补充背景。只有当数据定义一致、记录与任务关联清楚时,工时偏差才适合用于调整排期;不宜把单周工时高低直接等同于绩效。
核心关键词
文章包含AI辅助创作:周报工时流程与规范:项目成员工时表效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584924
读者评论
我们以前也是周五集中补工时,后来改成每天收尾时简单记录,漏项少了不少。不过零碎沟通很难准确归类,还是需要把最小记录粒度和会议口径说清楚。
偏差解释这部分很实用,但阈值最好按任务规模分层。小任务多一小时可能影响很大,大阶段多一小时未必值得专门追问,统一比例容易带来无效说明。
认同工时不该直接当个人绩效排名。实际执行时,管理者还得明确谁负责把异常转成排期或资源调整,否则数据再完整,也可能只多了一轮填报和审核。
