日报工时表效率低,通常不是成员“填得不够快”,而是制度让每个人都在猜:任务算不算工时、会议记到哪里、跨项目怎么分、昨天漏填今天能不能补。我的判断是,工时表的效率不取决于字段少到什么程度,而取决于成员能否在一分钟内完成可信记录、负责人能否据此做出具体决策。下面这套方法从记录口径、填写流程、复核规则和模板设计入手,适用于研发、产品、实施、咨询等以项目交付为主的团队;文中的效率数字均为便于落地的情景模拟,不代表行业普查结论。
一、先讲核心结论:日报工时表不是日报,而是项目资源账
1. 先分清三种信息
“日报工时”常被当作工作汇报的一个栏目,结果成员既要写做了什么,又要写花了多久,还要解释为什么没完成。三个目的挤在一张表里,记录自然冗长、口径混乱。更有效的做法,是把它拆成三类信息:工时记录回答“时间投入在哪里”,工作进展回答“产出了什么”,风险与阻塞回答“接下来需要谁做什么”。
三类信息可以共享同一条任务记录,但不要用一段自由文本同时承担所有管理功能。工时字段采用结构化记录,进展保留简短结果描述,阻塞项单独标注责任人和预计解除时间。这样,成员不必重复写一遍工作内容,负责人也不需要从长段文字里猜工时归属。
2. 制度目标应是可解释,而不是填满
工时表不是让每个人每天都凑到八小时,更不是以数字证明员工“忙”。它的目标是让项目团队能够解释:计划投入和实际投入差在哪里,哪些工作正在消耗容量,哪些需求的成本被低估,哪些等待和返工正在拖慢交付。
只要记录不能改变排期、范围、预算或资源决策,它就很可能是在制造报表,而不是提供管理信息。制度设计应先确定要解决的决策问题,再决定收集哪些字段。不要先把能想到的字段都放进表格,再期待数据自己产生价值。
3. 将填报负担设为可测量的服务水平
我建议把“单日常规填报时间不超过两分钟”作为初始设计目标,而不是把它包装成通用行业标准。团队可用连续两周的小样本测试验证:抽取不同岗位、不同项目复杂度的成员,记录填写耗时、退回次数和补录比例。如果超时主要来自找不到任务、重复写说明或选项太多,就先改流程和字段,而不是要求成员更快操作。
对于跨项目、跨客户或多角色团队,短期内达到两分钟未必现实。此时应优先减少重复输入和返工,让成员一次提交后不必在多个系统重写同一内容。评价效率时,除了“填写耗时”,还要看“从记录到可用数据的总耗时”,包括负责人核对、财务整理和运营修正。
| 判断维度 | 低效设计的表现 | 更好的设计目标 |
|---|---|---|
| 成员填写 | 每项工作都需写长说明,多个表重复录入 | 任务可选、工时可填、结果一句话说明 |
| 负责人复核 | 逐条检查所有记录,纠正格式和错别字 | 优先看异常、未归属、超阈值和待确认记录 |
| 数据使用 | 月底汇总后归档,没有后续动作 | 用于容量评估、偏差分析和计划调整 |
| 成员感受 | 不清楚数据用途,担心被用于简单排名 | 清楚口径、权限、用途和申诉方式 |

二、为什么日报工时容易变成负担:真实场景里的四种摩擦
1. 同一小时被不同岗位用不同方式解释
在一个同时承担产品研发、客户实施和内部支持的团队里,成员可能把“参加客户需求会”记为客户项目工时,也可能记为售前支持;研发人员可能把代码评审记到具体需求,也可能记入团队协作;产品人员则可能把调研、方案讨论和需求澄清统统写成“需求分析”。这些记录看起来都合理,汇总时却不能直接比较。
问题不在于某个员工填错了,而在于制度没有定义工作边界。若不明确会议、培训、支持、返工、等待和内部建设的归属,工时数据很快就会被个人习惯塑形。主管随后看到的不是工作真实分布,而是团队成员对规则的不同理解。
2. 跨项目切换让“按天回忆”变得不可靠
一名工程师上午处理项目甲的线上问题,午后参加项目乙的评审,傍晚又帮助同事排查环境。到了下班时,他可能只记得完成了哪几个结果,却不记得三个项目分别占用了多少时间。如果制度要求一天结束后一次性回忆,记录精度会受到记忆和任务切换影响。
这并不意味着所有人都要实时计时。对多数知识工作而言,按任务结束后顺手记录,或每天固定时段补录,比全天频繁启动和停止计时器更可持续。只有对计费咨询、精细成本核算等场景,才有必要进一步评估更细颗粒度的计时工具及其管理成本。
3. 日报、项目系统和考勤系统互相重复
成员在项目系统更新任务状态,在工时表写一遍进展,在日报里再写一遍“今天完成了什么”,最后还要在群里报一次。重复并不自动带来更真实的信息,反而会提高漏填、复制粘贴和口径漂移的概率。尤其当不同渠道的截止时间不一致时,成员会把精力放在“哪个地方必须填”,而不是“怎样留下可信记录”。
在中大型组织中,若项目管理平台已经有任务、负责人和迭代信息,工时表应尽量引用已有对象,而不是让成员重新手输项目名称、任务编号和阶段。以 PingCode 为例,团队若已用其管理项目与工作项,可先检查工时数据是否能围绕既有工作项组织,再决定是否需要增加独立日报。不要因为平台支持某个字段,就默认它必须进入制度。
4. 数据被用于不合适的比较,成员就会优化表面数字
当团队把“每天填满八小时”当作合格标准,成员可能把等待、沟通和中断硬塞进项目任务;当管理者按个人填报工时排名,复杂任务和跨组支持就会变成低分项。数据并非自动客观,记录规则会改变人们记录什么,考核方式也会改变人们选择怎样的数字。
我会特别警惕两类用法:一是用单日工时判断个人效率,二是把不同岗位、不同项目阶段的投入直接排成名次。工时可以解释容量与成本,但不能单独代表产出、质量或贡献。若管理目标是改善交付,应该把工时与任务结果、缺陷、等待和范围变更一起分析,而不是把一个数字当作绩效结论。

三、制度设计的关键:先定口径,再定字段
1. 明确记录对象:任务、项目还是工作类型
工时可以归属到项目,也可以进一步归属到任务,还可以按工作类型分类。越细越有分析潜力,但成员的填写负担和维护成本也越高。对刚开始建立制度的团队,我通常建议采用“两层归属”:先选项目,再选任务或工作类型。不要一开始就要求每个十分钟片段对应精确的子任务。
项目任务稳定、工作项维护规范的研发团队,可以优先记到任务;客户服务或实施团队若工作以工单、客户事项为中心,可以记到工单或交付事项;探索性较强的产品研究团队,可以先按项目阶段和工作类型记录,避免虚构过细的任务结构。
最合适的颗粒度,是能支持当前决策的最粗颗粒度。例如团队只需要知道维护工作占用了多少容量,就未必需要每次故障都建立复杂的多级任务树;但如果需要核算不同客户的服务成本,仅记“客户支持”又会失去必要信息。
2. 建立工作分类字典,并写清边界
分类项应少而稳定。常见起步分类可以包括计划内交付、缺陷修复、线上支持、会议协作、项目管理、培训学习、内部建设和假期等。分类不需要完全复制组织架构,也不应按每个项目临时增删,否则跨项目对比会失去意义。
每个分类都要配一条“包括什么、不包括什么”的解释。例如,项目评审会若直接推动某个交付任务,可记录到对应任务;团队例会若属于日常协作,则归入协作类。线上问题若属于客户付费范围,可以归客户支持;若是内部环境故障,则归内部支持。具体口径由企业业务决定,但必须公开并保持一致。
| 工作情形 | 建议归属 | 判断依据 |
|---|---|---|
| 为某个需求编写并验证功能 | 对应需求或交付任务 | 结果可以对应到明确交付物 |
| 处理已上线客户问题 | 客户工单或线上支持分类 | 需要区分客户服务与计划内研发 |
| 参加全团队例会 | 团队协作或内部管理 | 没有明确归属单一交付任务时使用 |
| 协助他人定位问题 | 受支持任务或支持分类 | 避免只记在协助者自己的主任务中 |
| 等待外部审批或环境恢复 | 记录等待状态,不冒充实际工作工时 | 等待时间可作为流程损耗观察,但不应混入劳动投入 |
| 因需求变更重新制作已完成内容 | 对应任务,并标注返工或变更原因 | 投入本身要可见,原因另作分类或备注 |
3. 设定时长精度,不要追求虚假的精确
如果团队按项目月度估算容量,记录到半小时或一小时通常比记录到分钟更容易坚持。若服务合同按实际咨询时长计费,可能需要更细粒度,并明确开始、暂停、结束以及客户确认的规则。精度应由决策用途决定,而不是由表格能够输入几位小数决定。
过细的记录不一定更准确。成员若需要把每段工作拆到五分钟,表面上精确,实际可能只是把估算切得更碎。可通过抽样访谈和任务记录比对,判断现有颗粒度是否足以解释项目偏差。若数据误差远大于记录单位的差异,继续细化只会增加操作成本。
4. 规定跨日、补录、多人协作和异常工时
制度应回答那些看似小、实际每周都会发生的问题:跨午夜的值班怎么记;漏填几天后允许补录;同一任务多人协作各自记多少;计划内会议是否计入项目;休假如何表达;工时超过约定工作时段如何标注。没有明确答案时,主管会在个案中临时裁量,造成同类情况不同处理。
建议设定补录窗口,例如允许成员在下一个工作日内补录,超过窗口需注明原因;这只是制度示例,团队应根据排班和合规要求调整。补录记录要保留修改时间和修改人,不能为了报表整齐覆盖原始提交轨迹。工时异常也应进入核实流程,而不是自动判错。
5. 设计异常规则,但避免把提醒做成处罚
异常规则适合发现数据问题,不适合直接判断人的表现。比如单日项目工时明显高于团队约定上限,可能是重复记录、跨时区支持,也可能是加班或紧急事件;连续多日工时过低,可能是休假、项目空档、任务漏挂,也可能是字段未配置。系统可以提示,负责人要先核实原因。
在规则设计中,应区分“需要补全信息”和“需要管理跟进”。缺少任务归属属于数据质量异常;持续超负荷则可能是资源和排期风险。把两种情形放进同一个红色告警,会使成员把风险提示理解为惩罚信号,从而降低记录意愿。

四、可直接落地的日报工时模板
1. 成员日常记录模板
成员填写时,字段应按实际操作顺序排列:先选日期和项目,再选任务或工作类型,填时长,最后补充结果或异常。若系统能自动带出成员、项目负责人、任务状态和提交时间,不要要求成员重复输入。以下模板适合作为电子表格、项目平台表单或轻量工作流的初始版本。
| 字段 | 是否必填 | 填写说明 | 校验建议 |
|---|---|---|---|
| 工作日期 | 是 | 填写实际发生工作的日期 | 补录时保留提交时间 |
| 项目或工作池 | 是 | 选择项目、客户事项或团队工作池 | 选项由项目负责人维护 |
| 任务或工作类型 | 是 | 优先关联已有工作项;没有明确任务时选择分类 | 避免自由输入大量近义词 |
| 实际工时 | 是 | 按团队约定的最小记录单位填写 | 提示明显超出日常范围的记录 |
| 结果说明 | 条件必填 | 写交付物、处理结果或阶段进展 | 正常情况一句话即可 |
| 记录属性 | 条件必填 | 计划内、支持、返工、紧急处理、补录等 | 用于偏差解释,选项不宜过多 |
| 阻塞或依赖 | 条件必填 | 说明阻塞事项、责任人和预计解除时间 | 没有阻塞时不强制填写 |
2. 管理者复核模板
负责人不应把成员的每一行文字重新润色。复核的重点是数据是否可解释、是否有异常、是否需要行动。可以用下面的检查表取代“看起来都填了就通过”的形式审查。
| 复核项目 | 检查问题 | 建议动作 |
|---|---|---|
| 归属完整度 | 是否有无项目、无任务或泛化分类过多的记录 | 补充映射规则,必要时请成员确认归属 |
| 计划偏差 | 实际投入是否显著偏离计划,原因是否可追溯 | 区分估算偏差、范围变化、返工和支持占用 |
| 连续超负荷 | 是否存在多个工作日持续超出容量的情况 | 检查排期、优先级和资源配置,不先做个人评价 |
| 数据重复 | 同一时间段是否被两个项目或任务重复记录 | 核实是否存在协作、跨时区或重复录入 |
| 等待和阻塞 | 是否记录了实际工作与等待时间的区别 | 把等待作为流程风险单独观察 |
| 后续行动 | 这条异常是否需要改计划或升级风险 | 指定负责人、截止时间和复查方式 |

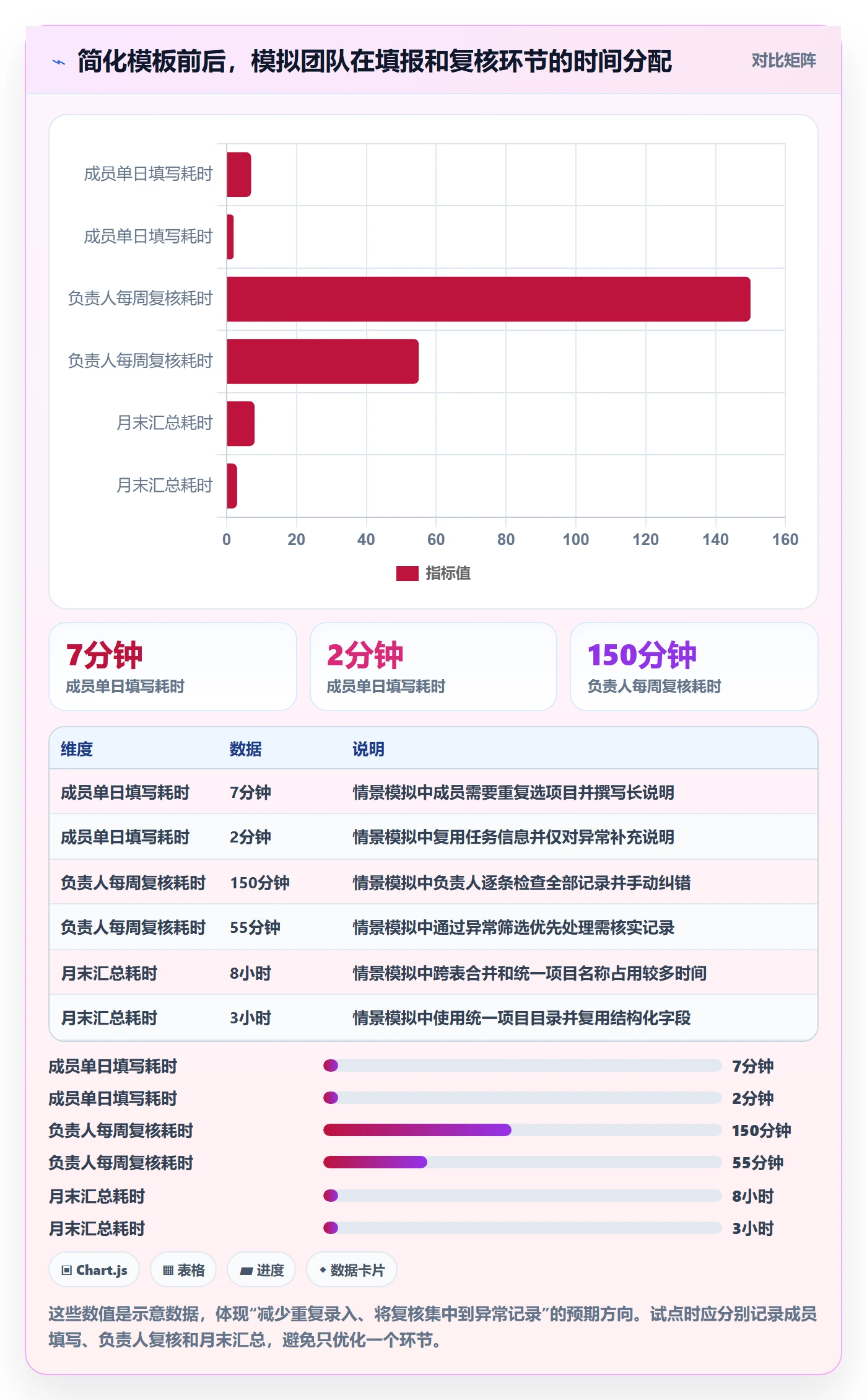

3. 管理者每周复盘模板
日记录适合及时补充信息,周复盘适合解释趋势。每周不必做一份复杂报告,可以围绕几个固定问题形成简短结论:计划和实际差异最大的是哪些任务;支持、返工和等待占用了多少容量;哪些偏差可以通过调整估算解决;哪些问题需要改变范围、依赖或资源安排。
- 本周计划:团队为项目安排了多少人时,关键交付物是什么。
- 实际投入:按项目、工作类型和团队汇总实际投入,不直接对个人做排名。
- 主要偏差:列出偏差最大的两到三项,并归类为估算、变更、返工、支持或等待。
- 风险与决策:说明谁需要做什么决定,何时复查。
- 数据质量:记录缺失、补录、错归属和修正情况,观察制度是否好用。
4. 空白记录示例
下表可以复制为团队的起步结构。上线前应把“项目”“分类”和“异常标签”替换成团队真实词汇,并删去当前没有决策价值的字段。
| 日期 | 项目或工作池 | 任务或分类 | 工时 | 结果或异常 | 记录属性 | 是否阻塞 |
|---|---|---|---|---|---|---|
| 待填写 | 待选择 | 待选择 | 待填写 | 一句话描述 | 计划内或异常类型 | 否或填写责任人与时间 |
| 待填写 | 待选择 | 待选择 | 待填写 | 一句话描述 | 计划内或异常类型 | 否或填写责任人与时间 |
5. 把模板放进项目管理平台时的配置原则
对 100 人以上、项目并行较多的组织,单纯依赖共享表格容易出现项目命名不一、版本分叉、权限难管理和月末合并耗时等问题。此时可以评估项目管理平台是否支持统一工作项、字段校验、角色权限、审计记录和数据汇总。以 PingCode 为例,企业可以先梳理工作项与工时归属的关系,再验证不同项目类型是否适用同一套分类,不应先购买或配置系统,再倒推所有团队必须采用相同流程。
工具选型时,我会让一个真实项目跑完整个周期,而不是只看演示页面。测试成员能否快速找到任务,负责人能否处理异常,管理者能否按项目和工作类型汇总,修改记录是否可追踪,数据导出后是否仍能解释。若系统增加了不少字段,却没有减少月底人工核对,工具可能只是把表格搬进了另一个界面。

五、案例推演:为什么工时填得完整,项目仍然超期
1. 情景设定:计划投入被支持工作不断切走
假设一个 12 人的产品研发团队,执行一个为期六周的交付项目。排期时按每人每周 32 小时可用于项目工作,团队六周的计划容量为 2,304 人时。这里的容量是情景推演,不是固定标准;实际可用时间要扣除休假、组织会议、培训和其他已知责任。
项目运行后,团队日报记录看起来完整,计划任务也都有工时。但周复盘发现,计划内交付只记录到 1,780 人时,线上支持、临时需求和返工合计占用 430 人时,另外有 94 人时无法明确归属。到最后一周,团队才发现原先的交付容量被压缩,延误并不是“成员不够努力”,而是支持工作和变更没有在排期中被看见。
2. 调整口径后,数据才解释得了偏差
团队原先把线上支持记在开发任务备注里,导致计划任务的工时虚高。复盘时,他们新增了支持分类,并要求临时需求关联变更事项;未能归属的记录不再强行塞进最近的任务,而是进入待确认工作池。这个调整并没有增加成员每天要写的长说明,只是提供了更清晰的归属方式。
下一轮计划中,团队用过去三周的支持投入占比估算保护容量,并为高风险依赖设置缓冲。模拟数据里,支持工作占可记录投入的比例为 17%,返工约为 8%,未归属记录约为 4%。这些比例只能说明该团队这一轮的结构,不能直接作为其他企业的标准。关键是把它们纳入容量讨论,而非用来证明某个岗位效率低。

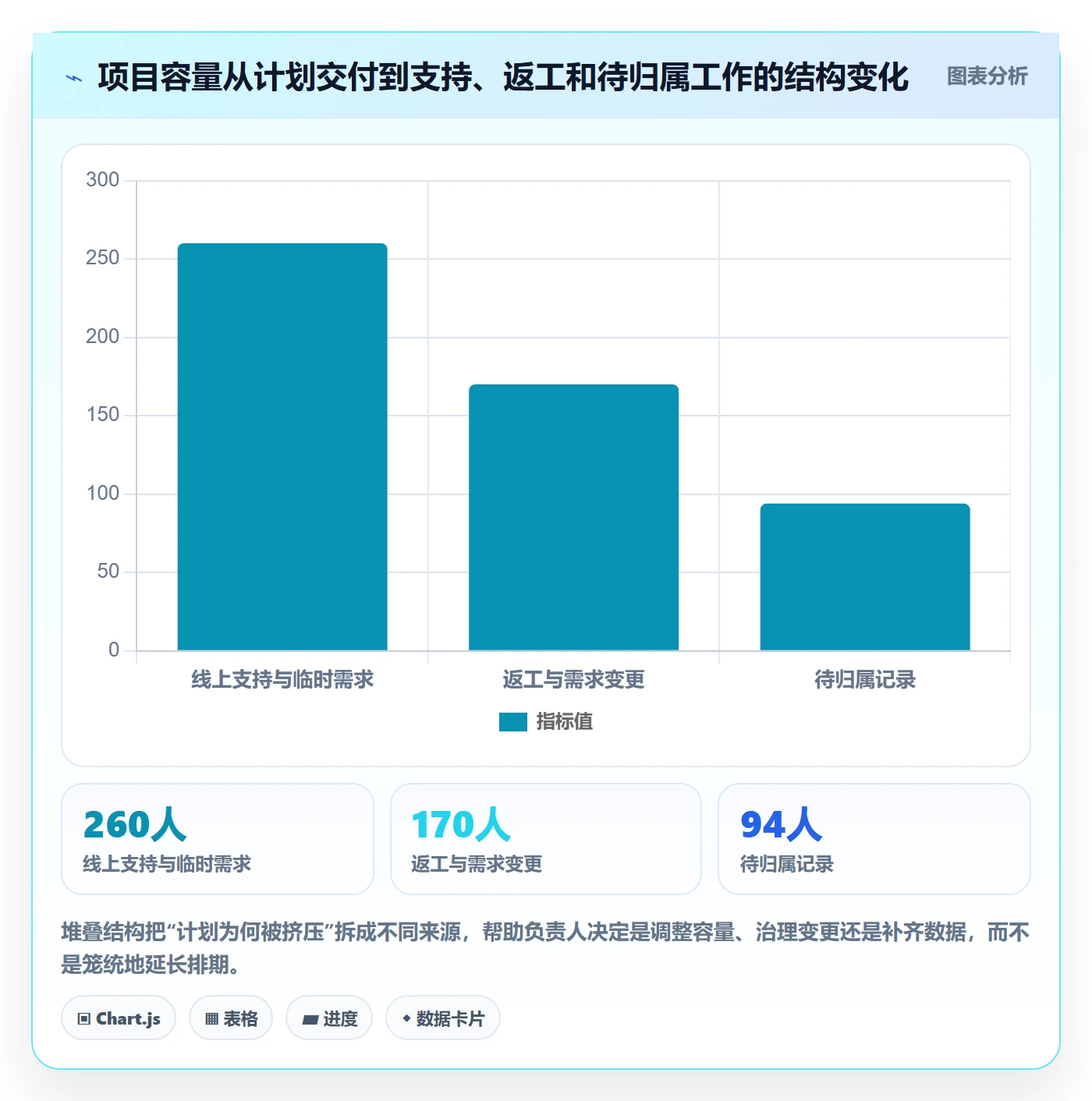

| 投入类别 | 情景投入 | 在可记录总投入中的比例 | 管理解释 |
|---|---|---|---|
| 计划内交付 | 1,780人时 | 77.3% | 需核对任务计划是否包含足够缓冲 |
| 线上支持与临时需求 | 260人时 | 11.3% | 应设立支持容量或轮值机制 |
| 返工与需求变更 | 170人时 | 7.4% | 需要区分质量问题和范围变化 |
| 待归属记录 | 94人时 | 4.1% | 需要完善任务目录和确认流程 |
| 合计 | 2,304人时 | 100% | 用于解释容量结构,不用于个人排名 |
3. 管理动作不是“要求少记支持工时”
如果团队为了让计划任务看起来更漂亮,要求成员把支持工作重新归入原定开发任务,报表可能更整齐,排期问题却会继续存在。正确动作可能是设置支持轮值、限制临时插单、为变更建立审批、调整版本范围,或把高频问题转为产品改进任务。
该案例的判断顺序是:先看记录完整度,再看工作分布,随后区分计划内外投入,最后讨论资源和流程决策。若数据不完整,先修记录制度;若数据完整但投入结构不合理,改计划;若投入合理但结果仍偏差,再检查估算和执行条件。不要跳过原因分析,直接把工时差异翻译成个人效率结论。

六、按团队成熟度选择实施路径
1. 小团队或刚开始记录:先用轻制度验证价值
小团队若只有一个项目或人员流动较少,不必立刻部署复杂系统。可以用共享表格或现有工作平台,先收集日期、项目、任务或分类、工时、结果和异常属性。试行两到四周,每周抽查记录,重点观察成员是否理解口径、主管是否据此做出过至少一个排期或资源决定。
如果试行后发现大部分记录只能支持“大家很忙”,无法解释工作投入去向,应暂停扩充字段,先重新定义分类和项目归属。制度的第一阶段不是追求漂亮的数据看板,而是验证记录与决策之间的关系。
2. 多项目团队:用统一目录降低归属歧义
成员同时服务多个项目时,最先需要解决的往往不是填报速度,而是任务选择和优先级冲突。团队应维护唯一的项目目录、负责人和状态,并规定任务没有明确归属时如何记录。每周复核跨项目支持投入,识别成员是否被多个负责人同时占用。
跨项目团队还要把“项目工时”和“团队公共工作”分开。公共工作包括招聘面试、内部技术债、平台维护和团队协作等。若全部塞入某个项目,会让项目成本失真;若完全不记录,又会让组织看不见公共能力建设所需的资源。
3. 客户交付或按时计费团队:加强确认与追溯
当工时影响客户账单、合同验收或服务成本时,记录必须更可追溯。除内部记录外,团队需要确定客户可见的工作描述、提交频率、审批责任、争议处理和更正留痕。员工内部填报与客户结算口径不一定完全相同,应避免把未经确认的内部估算直接当成账单依据。
这类场景可能值得采用更细粒度和更严格的审核,但要同步评估成员操作负担与客户确认成本。若每条工时都需要多轮审批,结算周期可能反而延长。适当的做法是按风险和金额设定审核层级,对高金额、异常时长或合同边界模糊的记录加强复核。
4. 中大型组织:先统一定义,再考虑平台化
在 100 人以上组织中,不同部门可能已有自己的项目分类和工时习惯。强行统一所有细节,容易引发抵触;完全不统一,则组织级汇总无法比较。较稳妥的路径是统一最小公共口径,例如项目标识、日期、投入时长、工作属性和修改留痕,同时允许研发、实施、咨询等团队保留少量专业字段。
平台化前应先做流程盘点:哪些数据已经存在,哪些字段需要人工补充,谁有权创建项目和任务,管理者需要看哪些汇总,数据保留多久,谁可以访问个人层级记录。平台不是制度替代品。若审批权、分类字典和例外规则没有定义,自动化只会更快地放大混乱。
5. 远程、跨时区或轮班团队:规定工作日边界
跨时区团队不能默认所有成员都按同一自然日填报。制度应说明本地日期还是项目所在地日期作为统计口径,轮班值守怎样跨日,交接时间是否计入工作,以及补录窗口按哪个时区计算。若只在看板上显示统一日期,却没有口径说明,月底可能出现投入归属偏移。
远程团队也不应把状态在线时长当成工时。工时记录应描述实际投入,不应通过在线状态、键鼠活动或会议时长推断完整工作时间。必要的合规考勤与项目投入核算是不同管理问题,应分别设计并限制数据用途。
| 团队情形 | 优先解决的问题 | 建议记录颗粒度 | 主要风险 |
|---|---|---|---|
| 单项目小团队 | 是否能解释计划和实际差异 | 半小时或一小时级别起步 | 为了看板过度设计字段 |
| 多项目研发团队 | 跨项目容量和任务归属 | 任务级与工作类型结合 | 不同项目负责人重复占用成员 |
| 客户交付团队 | 成本核算、客户确认和追溯 | 按合同与结算规则确定 | 内部估算直接进入对外账单 |
| 中大型组织 | 统一公共口径和权限治理 | 公共字段统一,专业字段保留 | 把组织差异压成单一分类体系 |
| 跨时区或轮班团队 | 工作日、跨日和交接规则 | 按班次或项目核算需要确定 | 时区不一致导致日期归属错误 |

七、实施节奏:用试点和反馈避免制度一次定死
1. 第一步:写清要解决的三个管理问题
试点启动前,负责人应明确工时表要回答哪些问题。建议限制在三项以内,例如:项目计划容量是否被支持工作挤压;需求变更的额外投入有多少;月底汇总为什么需要大量人工修正。问题越具体,字段越容易控制,也越容易判断制度是否值得继续。
如果目标写成“加强管理”“提升效率”或“掌握员工状态”,团队很难知道什么记录算有效。可以把目标改写成可观察的判断:每周能否区分计划内交付与临时支持;月底汇总错误能否下降;负责人是否能在排期变化前发现连续超负荷。
2. 第二步:选一个代表性项目做小范围试点
试点项目不应只挑最配合、最简单的团队。最好选一个有一定跨任务协作、但负责人愿意复盘的项目,并纳入不同岗位成员。试点前记录当前填写方式、人工整理时间、补录比例和常见争议,作为比较基线。没有基线时,团队容易把“大家觉得好像快了”误认为效率提升。
试点运行两到四周后,访谈成员和负责人。不要只问满意不满意,还要问:最难选择的字段是什么;什么信息重复填写;哪些规则仍然有两种解释;哪类数据真正改变了决策。反馈要落到具体记录和具体场景,避免讨论变成对制度好坏的抽象争辩。
3. 第三步:每周检查数据质量,不追求一次到位
数据质量可以拆为按时率、完整率、归属清晰率、补录率和更正率。指标不需要一开始就设成考核目标。先用它们诊断流程:按时率低可能是截止时间不合理;完整率低可能是字段太多或校验不清;更正率高可能是分类字典不足;补录率高则可能与工作节奏和提醒方式有关。
团队还可以抽样核对“记录是否有结果对应”。这不是要求每个小时都产出可见成果,而是检查记录能否解释投入背景。例如探索研究可能经过多次失败,但应能说明问题范围、实验过程或阶段判断;单写“调研两小时”则不足以帮助团队复用经验。
4. 第四步:先调整字段,再讨论工具和强制规则
若成员常选错项目,先整理项目目录;若每次都要写重复的任务信息,先考虑复用已有任务数据;若异常需要负责人逐条追问,先设计异常标签和补充说明条件。不要把每个流程问题都用更多必填字段解决。必填项越多,成员越可能用敷衍文本绕过系统。
工具配置应建立在稳定口径之上。先确认谁维护分类、任务如何关闭、历史数据怎样修正,再评估自动提醒、权限、看板和导出。对组织级项目平台,可设置分角色视图:成员看到自己的记录和待补项,负责人看到团队异常,管理层看到聚合后的项目容量。个人层级明细不应无差别开放。
5. 第五步:建立制度变更记录和申诉通道
工时规则会随着业务变化而调整。每次变更都应写明生效日期、变更内容、适用范围和调整原因,避免成员月底才发现口径改变。历史记录需要保留原始提交值和修正轨迹,尤其在涉及客户结算或合规审查时,不能静默覆盖。
成员若认为某条记录被错误归类或被不恰当地用于评价,应有明确的反馈渠道。申诉不意味着所有记录都由个人决定,而是让规则可以被检验和修订。一个制度能否长期运行,取决于成员是否相信:记录的用途清楚、修改有依据、异常可解释。

八、常见误区与取舍:不是每个问题都靠更细的记录解决
1. 误区:每天必须精确填满标准工时
一天中可能有临时中断、支持请求、跨团队沟通和短暂等待。若制度强制每个人的项目投入总和恰好等于标准时长,成员容易把无法解释的时间硬分到任务里。更好的做法是区分项目投入、非项目工作、休假和未安排容量,并说明企业统计口径。
若团队需要考勤,考勤制度应独立于项目成本记录。工时表中的项目投入不一定等于实际在岗时间,两者的用途、权限和合规要求也可能不同。把它们混在一起,会让成员难以判断哪一项才是制度真正关心的对象。
2. 误区:记录越细,估算和排期就越准
细粒度记录适合某些成本敏感或计费场景,但不能消除估算误差、需求变化和依赖风险。精细化还需要更高的数据维护成本。若一个团队每月多花几十小时维护记录,却没有减少排期偏差或结算争议,制度的收益可能不足以覆盖成本。
在执行精细记录之前,先明确数据用途和误差容忍度。如果决策只需要判断某类工作约占容量的多少,按任务类别和周维度汇总可能就够用;如果必须按客户合同结算,则需要更严格的凭证和确认流程。两种场景不应共用同一套刚性规则。
3. 误区:工时可以直接代表绩效
工时反映投入,不直接等于产出质量、客户价值或工作难度。资深员工可能用较少时间解决复杂问题,新人可能需要较长时间学习;平台维护、风险排查和辅导他人,也未必产生容易计数的交付物。把工时当作单一绩效尺度,会鼓励可见投入而不是有效结果。
如果组织需要绩效评估,应结合岗位目标、交付结果、质量、协作和业务影响,并说明工时在其中所占的边界。工时数据可以提供背景,例如持续超负荷可能意味着风险,长期无项目投入可能需要重新安排资源,但不能替代专业判断。
4. 误区:管理者必须逐条审批,数据才可信
逐条审批会增加等待时间,也容易把负责人变成格式检查员。更可持续的做法是分层校验:系统先检查必填字段、重复时段和异常范围;负责人重点看跨项目冲突、较大偏差、连续超负荷和补录;财务或项目运营抽样核对高风险记录。
审核比例可根据风险调整。试点早期可以抽查较多记录,口径稳定后再减少常规抽查,把精力放到异常。审核不是把每条记录变成“批准”或“驳回”的行政动作,而是让异常能被及时解释和转化为行动。
5. 误区:只要上了工具,成员就会按统一方式使用
工具能降低重复输入、提高字段一致性,却不能自动解决分类争议、项目责任不清和数据用途不透明。若负责人允许用自由文本绕过任务归属,报表仍会出现几十种相近说法;若成员不知道谁能看见记录,权限配置也无法替代制度说明。
工具评估应包含真实场景测试、导出验证和权限检查。除了操作便捷度,还要看能否保留修改轨迹,是否支持按项目和工作类型分析,是否能与现有任务流程衔接。选型时先列出必须解决的问题,再比较系统能力,不要被功能数量牵着走。
| 设计选择 | 收益 | 成本或风险 | 适用条件 |
|---|---|---|---|
| 按任务记录 | 有利于偏差追踪和交付复盘 | 任务目录维护成本较高 | 任务管理相对成熟、交付物清晰 |
| 按工作类型记录 | 填写快,适合看整体容量结构 | 难以还原具体事项和客户成本 | 团队刚试点或工作高度探索性 |
| 实时计时 | 对计费、服务核算可能更精细 | 频繁中断操作,容易产生监控感 | 合同或成本用途明确且成员接受 |
| 每日回忆补录 | 操作轻,适合任务节奏稳定的团队 | 跨项目切换多时易发生记忆偏差 | 工作事项较少、无需分钟级核算 |
| 负责人逐条审批 | 早期容易发现口径问题 | 管理者负担大,可能形成审批瓶颈 | 试点初期或高风险结算场景 |
| 异常抽查 | 把复核集中在风险记录 | 需要清晰的异常规则和留痕 | 分类稳定、团队规模较大 |

九、隐私、权限与组织信任:数据治理要先于数据扩张
1. 说明数据收集目的和使用边界
成员需要知道工时数据用于项目容量、成本核算、客户结算还是合规考勤。不同用途可能需要不同字段、保存期限和访问权限。若组织同时用于多个目的,应分别说明,不要用含糊的“管理需要”覆盖所有情形。
如果数据可能参与绩效或薪酬决策,企业应提前明确指标如何被解释、是否与岗位和任务复杂度结合、谁负责复核,以及员工如何提出异议。将“项目成本分析”悄然扩展为“个人工作速度排名”,会损害信任,也可能使数据更不真实。
2. 按管理责任配置可见范围
成员通常需要看到自己的记录和更正状态;项目负责人需要看到项目范围内的投入和风险;组织管理者可以查看汇总趋势;财务和人力相关角色依据业务需要获取必要字段。并非每位管理者都需要看到所有成员的逐日明细。
权限还要覆盖导出文件和历史数据。看板配置了访问权限,但导出表格可以被无限转发,实际保护可能仍然不足。组织应规定导出用途、保存位置、外发审批和到期清理,并保留关键访问与修改记录。
3. 设置保留期限和更正机制
工时记录应按合同、财务、审计和劳动合规要求确定保留期限。没有明确依据时,不要无限期保存可识别个人的细粒度数据。长期分析通常可以使用聚合后的项目或团队数据,减少不必要的个人明细暴露。
更正机制要兼顾数据可靠与成员权利:原始提交值保留,修改值附带时间、修改人和原因;涉及结算的更正应有相应确认;常规分类错误可以由负责人按规则修正并通知成员。这样既能维护审计轨迹,也不会把修正变成无声改写。
4. 不用监控代替管理
若团队的真正问题是优先级不断变化、会议过多、依赖迟迟不解决,扩大个人活动监控不会自动改善交付。工时记录可以揭示某类工作占用多少容量,却需要管理者进一步改变需求入口、排期方式和协作流程。
制度能否获得信任,取决于管理者是否愿意用数据改进系统,而非只要求个人解释数字。成员看到自己记录的支持工作促成了轮值调整、返工投入促成了验收改进、持续超负荷促成了范围收缩,才更可能相信工时表不是单向的监督工具。
十、结尾:让每一条工时记录都有去处
日报工时实操的核心,不是把一天切成尽可能细的时间片,而是建立一条从实际工作、结构化记录、异常复核到项目决策的短闭环。制度是否有效,可以用三个问题检验:成员是否知道怎么记,负责人是否能解释偏差,团队是否因此改变过计划或流程。
我建议下一步先不要全面推行。挑一个代表性项目,列出团队最想解决的三项管理问题,按最少字段搭建模板,试行两到四周;同时记录填写耗时、归属清晰率、补录率、人工修正量和实际决策。试点后删掉没有决策价值的字段,补齐最常产生争议的规则,再决定是否扩展到其他团队或迁移到项目管理平台。
值得保留的独特判断是:工时制度的成熟度,不看收集了多少数据,而看团队能否把投入差异转化为更合理的容量、范围和协作安排。如果工时表只让成员多填一张表,它就是成本;如果它能提前揭示支持占用、返工和等待,并促使管理者调整工作系统,它才是项目管理资产。
常见问题解答(FAQ)
1. 日报工时应该按任务填,还是按项目阶段填?
我每天会在需求沟通、开发和修复问题之间来回切换,按项目阶段填似乎省事,但月底又很难说清具体做了什么。日报工时到底要细到什么程度,才能既能复盘又不变成额外负担?
优先按可识别的任务填,而不是只填“开发阶段”或“项目支持”。任务应能回答“做了什么、对应哪项工作”,例如“订单导出接口开发”比“后端开发”更便于核对。实操中可把记录粒度控制在约30分钟到半天:低于15分钟的零碎沟通通常合并到相关任务,持续数小时且目标不同的工作则拆开。
判断标准不是任务名称越细越好,而是主管月底能否据此区分交付、沟通、返工和等待。
2. 制度如何设计,才能让成员按时填日报又不觉得是在监控?
我担心规定每天必须填满8小时后,大家会为了凑数把时间写得很整齐,实际信息反而失真。有没有一种制度,既能形成稳定记录,又不会让成员觉得每一分钟都要被审查?
制度应要求记录工作事实,不应把“每天恰好填满标准工时”当成合规指标。可以约定下班前或次日上午固定时间提交,并明确会议、支持、等待、请假等情况如何记录;每周抽查任务描述是否可理解、异常工时是否有说明,而不是逐分钟追责。比如某天记录7小时有效工作并注明半天培训,比虚构一小时任务更有管理价值。
若连续出现漏报或总量异常,再由负责人核实工作安排、任务拆分或填报流程是否有问题。
3. 日报工时模板要包含哪些字段,才能减少月底统计返工?
我用过只写日期、任务和工时的表格,月底统计时才发现看不出工作属于哪个项目,也分不清正常开发和临时支持。模板字段加多了又怕成员嫌麻烦,最少应该保留哪些信息?
建议保留日期、成员、项目或工作类别、任务描述、工时、状态或备注六项;若团队经常处理跨项目支持,可增加“工作类型”,例如开发、测试、会议、故障处理。模板可以设置必填字段和统一选项,但任务描述最好允许简短自由填写,避免选项无法覆盖真实工作。可先试行两周:若月底仍需人工逐条询问归属,就补充项目字段;
若成员大量重复选择且信息没有用于决策,就删减该字段。
4. 怎样用日报工时发现项目风险,而不是只做月底统计?
我不想日报最后变成一张没人看的汇总表,但也不确定哪些工时变化值得关注。比如某个任务连续几天耗时增加,到底是正常复杂度变化,还是项目已经出现风险?
把工时当作风险信号,而不是单独的绩效结论。可以每周比较任务预估与实际投入:例如原计划16小时的任务累计达到24小时仍未完成,且连续两次日报提到依赖未到或返工,就应检查需求变更、外部阻塞或估算偏差。相反,单日加班或某项工时偏高未必代表风险,可能是一次性故障处理。
建议周会上只讨论“偏差明显、原因不清、影响后续节点”的事项,并记录处理动作;这样日报数据才会转化为调整排期、补充资源或澄清需求的依据。
核心关键词
文章包含AI辅助创作:日报工时实操方法:项目成员提升工时表效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584885
读者评论
我们团队以前把会议和协助都塞进“其他”,月底看不出时间花在哪。分类边界确实比多加字段重要,不过字典最好由实际填报的人一起试用,否则管理者觉得清楚,成员还是会各自理解。
两分钟作为测试目标比较务实,但跨项目频繁切换时,回忆工时仍容易有偏差。我们试过每天固定补录,比要求随时计时更容易坚持;如果数据要用于成本核算,可能还得抽样核对。
我比较认同异常先核实、不要直接当绩效结论。工时偏高有时是需求变更或支持任务造成的,单看数字容易误判。想知道团队落地时,负责人每周复核大概需要投入多少时间?
