工时表周报里最容易误导管理者的,不是少填了两小时,而是把“填报工时”误当成“真实投入”,再据此判断效率、绩效和项目风险。管理者要看的不只是每个人本周填了多少小时,而是这些小时对应什么工作、是否符合计划、有没有被返工和等待吞掉,以及数据是否足以支持当前决策。下面我按一套可复用的周报分析方法,拆解工时采集、核验、分析和行动,示例数据均会注明为情景模拟,避免把演示数字误当成行业基准。
一、先讲结论:工时周报是管理信号,不是员工排名表
1. 先判断数据能否回答问题,再看工时总量
我建议管理者先问三个问题:本周的工时是否完整、口径是否一致、记录是否能追溯到具体工作。只要其中一项不成立,工时合计就不适合直接用于绩效评价。一个人填了 40 小时,并不自动意味着他产出了 40 小时的有效工作;一个项目记了 120 小时,也不自动意味着预算超支或团队效率低。
工时周报适合回答的问题包括:计划内工作是否按预期消耗资源、工作量是否集中在少数人身上、计划外需求是否持续挤占承诺工作、任务估算是否偏差过大、返工和等待是否形成重复成本。它不适合单独回答“谁最努力”“谁效率最低”或“谁应该加薪”。这些问题涉及工作难度、产出质量、协作依赖、岗位职责和结果价值,不能靠工时一列完成判断。
我的核心判断是:工时数据首先用于发现系统性偏差,再用于追问具体情境,最后才进入个人层面的讨论。如果管理者从排行榜开始,团队很快就会学会填出看起来漂亮的数字;如果从偏差和流程开始,数据才有机会帮助团队减少浪费。
2. 一周先抓四类指标,不要一开始就堆满仪表盘
刚建立周报机制时,指标越多不等于管理越精细。我通常建议先保留四类:填报完整度、计划与实际偏差、计划外工作占比、返工或等待工时。它们分别回答“数据可信不可信”“估算是否可靠”“承诺是否被打断”“损耗发生在哪里”。有了稳定口径之后,再决定是否增加利用率、交付周期或成本分析。
- 填报完整度:应填人员中,按时完成且符合规则的记录比例。
- 计划与实际偏差:实际工时与基线估算之间的差值,同时看绝对偏差和偏差率。
- 计划外工时占比:临时需求、线上故障、紧急支持等非原计划工作的工时占比。
- 返工与等待工时:分别记录重复修正和因依赖、审批、环境等原因无法推进的时间。
下面的数据是用于说明观察方法的情景模拟,不是行业统计。假设一个 12 人团队每人每周有 40 小时可记录工时,管理者会发现:即使总填报量看起来稳定,计划外需求和返工也可能持续蚕食原定工作。总量平稳,并不代表交付过程健康。

3. 周报的价值在于触发问题,不在于替管理者做决定
一份好的周报不应只给出“本周 40 小时”这样的结果,而应能引出下一步核查:计划外工作来自哪个入口?返工是需求变更、测试漏项还是交接不清?高工时是否对应关键交付?偏差是否连续发生,还是只由一次事故造成?回答这些问题,才可能形成可执行的改进动作。
因此,我会把周报看成一个管理闭环:记录工作、校验口径、发现偏差、追溯原因、采取行动、验证下周是否改善。若报告只完成前两步,工时表只是归档;若跳过核验直接惩罚个人,工时表还可能制造新的填报偏差。
二、背景和真实场景:为什么同一张工时表会得出相反结论
1. 交付团队常见的三种记录困境
在项目制团队里,工时数据往往同时服务于排期、预算、客户结算、资源配置和复盘。不同目的需要不同口径。客户结算关注可计费时间,项目管理关注工作消耗和预测,团队复盘关注阻塞与返工。若把这些目的塞进同一字段,员工就会面对一个模糊问题:这小时到底应该记到客户、项目、支持还是内部协作?
第一种困境是工作碎片化。工程师可能上午处理线上告警,下午参加需求澄清,间隙回复跨团队问题,最后才推进计划任务。如果只允许选择一个主任务,记录会失真;如果允许无限拆分到几分钟,又会把填报成本推高到不可接受。
第二种困境是跨项目支援。一个人名义上属于项目 A,却持续为项目 B 排障。项目 A 的工时表看起来人力充足,实际可投入时间却被低估;项目 B 的成本又被记在别处。管理者若只看团队归属,容易误判项目效率和资源配置。
第三种困境是知识工作难以按小时切割。调查、设计、架构讨论和问题定位往往存在不确定性,成果也未必能按投入时长线性增加。将“投入较少”直接等同“价值较高”,会忽视工作难度和质量风险;将“投入较多”直接等同“低效”,又会惩罚承担复杂问题的人。
2. 周报分析要先区分管理对象和数据用途
我会先把常见用途分成四类,再确定字段、权限和分析方法。需要关注的是,同一条记录可以用于多个分析,但不能因此把解释口径混为一谈。比如,可计费工时有商业意义,却不等于全部工作负荷;交付工时能说明资源消耗,却不直接代表个人绩效。
| 管理用途 | 关键问题 | 适合观察的数据 | 常见误用 |
|---|---|---|---|
| 排期与容量 | 团队能否承接下一阶段工作 | 可用容量、已承诺工时、计划外占用、休假与轮值 | 用名义人数乘标准工时,忽略会议、支持和协作 |
| 成本和预算 | 成本消耗是否偏离预算 | 成本口径、项目归属、可计费性、实际与预算差异 | 把非计费工时当成没有成本 |
| 过程改进 | 浪费和阻塞来自哪里 | 等待、返工、切换、故障、需求变更原因 | 只看总工时,不追踪原因标签 |
| 个人发展与绩效 | 目标、职责和结果是否匹配 | 交付质量、目标完成、协作反馈、复杂度与成长 | 用填报小时数给员工排序 |
对中大型组织而言,问题还会延伸到项目、部门、成本中心和权限之间的映射。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,管理者在设计工时周报时,不能只问有没有填报功能,还要确认项目层级、工作项归属、角色权限、审批规则和报表口径能否与组织的管理边界一致。工具配置得再完整,口径不清也只会更快地产生不一致数据。
3. 先用一张“口径说明”减少后续争论
实际落地时,我会要求团队在启用周报前写清楚:工时按实际发生还是按计划填报;会议、培训、支持、休假是否计入;跨项目支援如何归属;小于多少分钟的碎片是否合并;补填和修改是否留痕;周报截止时间是什么。规则不必一开始就很复杂,但必须让团队对同一类工作做出相同选择。
如果规则需要解释十分钟才能说清,通常意味着分类设计太细,或者几个管理目的被混在一起。先把最重要的决策说清楚,再增加必要字段,比一次性设计一套“完美模型”更容易坚持。
三、常见误区:看似精细的报表,可能是在放大偏差
1. 误区一:把填报完整当成数据准确
“每个人都提交了”只能说明记录覆盖面较高,不能说明记录符合事实。有人可能把一周工时一次性回忆填入,有人将会议时间计入项目,有人把待命时间算成实际处理时间,还有人为了避免空白,将无法归属的时间塞进一个宽泛任务。表面上完整,实际口径却可能不一致。
我会把完整度和可信度分开看。完整度关注有没有记录;可信度还要看是否及时、是否有明确工作项、是否存在异常模式、是否能够被项目负责人抽样核验。核验不必变成逐小时审计,管理者可以查看异常记录及其工作背景,而不是默认所有人都需要接受同等强度的检查。
2. 误区二:用工时总量给员工排队
个人工时榜常常把不同岗位、不同项目阶段和不同复杂度的人放在一起比较。客服值班、研究探索、开发交付、测试验证和管理协调的工作节奏并不相同。即使工作量相似,记录颗粒度也可能不同。把这些人按工时高低排序,会把任务分配方式、岗位职责和系统性加班问题误写成个人表现。
如果管理者需要了解资源压力,应优先比较角色和团队的容量、计划负荷与临时需求,而不是比较谁填得最多。如果需要评价绩效,应回到岗位目标、交付质量、责任边界和影响范围,并将工时作为背景信息,不要作为唯一结论。
3. 误区三:只看利用率,默认越高越好
利用率通常是已分配工时除以可用工时,但分子、分母的定义会显著改变结论。把所有会议和支持都排除在分子外,利用率可能显得很低;把每项活动都塞进项目任务,利用率可能接近满载,却没有余量处理突发故障和需求变化。
对于需要快速响应的团队,保留缓冲并非浪费。若团队每周都以接近满载的计划运行,一项紧急需求就可能导致延误、加班或质量下降。高利用率是资源状态信号,不是效率奖章。评价时至少要同时观察交付时间、缺陷、等待和加班。
4. 误区四:计划与实际差异只归因于估算能力
实际工时比估算高,可能是任务复杂度低估,也可能是需求变更、依赖等待、环境故障、验收反复、人员切换或新人学习成本。若不记录原因,只把差异写成“估算不准”,团队就无法确定该改计划方法、需求流程还是协作机制。
我建议使用少量、稳定的原因分类,并允许补充简短说明。分类太多会降低填报一致性;分类太少则无法定位问题。实践中,可以先从“估算偏差、需求变更、依赖等待、返工缺陷、临时支持、其他”开始,每月复核一次“其他”是否占比过高,再决定是否拆分。
5. 误区五:工时精确到分钟,管理就更科学
记录精度不等于信息质量。若工作本身以任务或半天为尺度,强制精确到分钟会增加操作负担,并制造虚假的准确感。管理者应选择能够支持决策的最小颗粒度,而不是追求看起来精细的数字。
对以客户结算为核心的业务,精确记录可能有合同和审计要求;对以研发过程改进为核心的团队,按任务或较粗时间段记录往往更实用。不同场景可以采用不同精度,但需要把规则写明,并避免将一套数据用于它无法支撑的结论。
四、专业判断逻辑:从填报到决策,按六步建立分析链
1. 第一步:定义分析对象和决策问题
在看数据之前,先写下一句具体问题。例如:“下个月是否应为维护工作预留固定容量?”比“看看团队效率”更可操作。前者可以从过去几周的故障支持工时、计划外需求和交付延误中寻找证据;后者没有明确边界,容易变成对一堆数字的主观解读。
分析对象也要明确是个人、角色、项目、团队还是部门。不同对象需要不同的比较基准。一个人在不同任务间的变化,适合做纵向观察;同一角色在不同项目间的差异,适合做横向对比;部门间比较则必须先统一口径和组织条件。
2. 第二步:统一分母,确认哪些时间算进可用容量
容量分析最常见的错误是默认每人每周都能投入相同工时。可用容量要考虑假期、轮值、培训、固定会议、跨团队支持和岗位职责。若团队通常每周有一天用于支持与协作,却仍按完整工作周给项目排满,计划从一开始就高估了可投入时间。
一个简单的计算框架是:可分配容量=标准工作时间-休假及缺勤-固定职责时间-预留缓冲。各项扣减要按团队实际制定,不要套用未经验证的统一比例。对于服务支持、客户交付和研发团队,预留缓冲的合理程度可能完全不同。
3. 第三步:建立可解释的工作分类
分类设计的目标不是把所有工作切得很细,而是让管理者能区分“计划内交付”“计划外响应”“质量损耗”和“必要协作”。这些类别能说明工时为什么变化,并支撑后续行动。若管理者无法指出某个字段将用于哪项决策,就应谨慎考虑是否真的需要它。
在项目平台中,分类最好能与工作项或项目关联,而不是只靠自由文本。自由文本适合补充上下文,不适合作为唯一的分析基础。一个团队如果每天用不同词描述同一种工作,后续很难把记录汇总成可靠趋势。

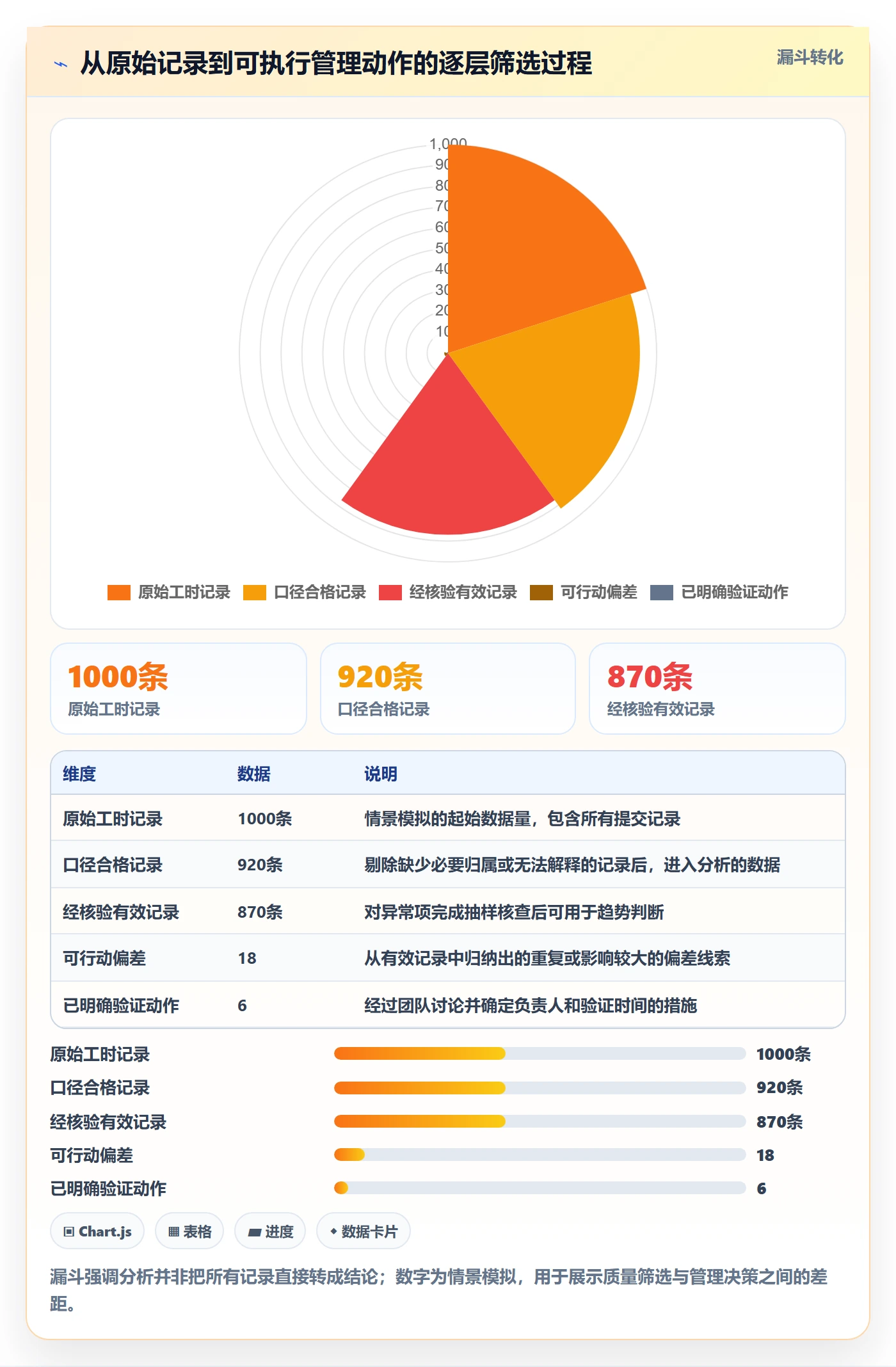

4. 第四步:校验异常,而不是盲目全面审计
异常核验应采取风险导向。可以先筛查缺少工作项、重复录入、连续多周恰好填满标准时长、单日明显超长、实际工时远超估算、项目归属频繁变动等情况。异常只是核验线索,不是违规结论。管理者应询问背景,确认是口径问题、流程问题还是记录错误。
对数据质量的检查也需要记录处理结果。例如,某条记录被更正、被重新归属或被标记为特殊事件,最好保留修改人、时间和原因。留痕的目的不是追责,而是让报表变化可以解释,避免同一数据在不同时间被重复争论。
5. 第五步:同时看水平、变化和分布
周报分析至少要有三个视角。水平说明本周发生了多少;变化说明相较计划或过去几周发生了什么;分布说明工时是否集中在少数项目、角色或人员上。只看平均值会掩盖差异,例如两个项目平均偏差相同,一个是所有任务小幅超时,另一个可能是少数任务严重超时。
对于样本较小的团队,我更倾向观察连续数周的变化和具体任务案例,而不是直接做复杂统计。单周突发事件不应轻易被解释为趋势;跨周反复出现的等待或返工,才更可能反映流程问题。
6. 第六步:把每个发现转化为验证动作
分析结论要配上负责人、期限和验证指标。比如,“计划外支持占比偏高”还不是行动;“由支持负责人在两周内按故障、客户咨询和临时需求拆分入口,下次周报检查各类工时及响应时长”才可以验证。
行动规模应小而明确。若同时调整排期、审批、估算、人员分工和工具字段,下一周即使数字变化,也很难知道是哪项措施带来的。一次解决一个关键瓶颈,通常比发布一份厚重的整改计划更有效。
- 先选定一个真实的管理问题,写明决策范围。
- 确认数据口径、时间范围和可用容量。
- 检查记录完整度、异常模式和项目归属。
- 比较计划、实际、计划外、返工与等待。
- 访谈相关角色,验证数字背后的原因。
- 确定一个行动和一个下周验证指标。

五、案例与数据观察:一份看似平稳的周报,如何暴露资源错配
1. 案例背景:12 人产品研发团队的工时结构变化
以下为脱敏式情景模拟,并非真实企业的统计结果。假设一个 12 人团队连续四周填报工时,总容量按每人每周 40 小时计算。团队原计划将主要资源投入版本交付,但线上支持、临时需求和返工逐周增加。负责人最初看到总工时接近预期,判断团队执行稳定;进一步拆分后才发现,计划内工作实际被持续挤压。

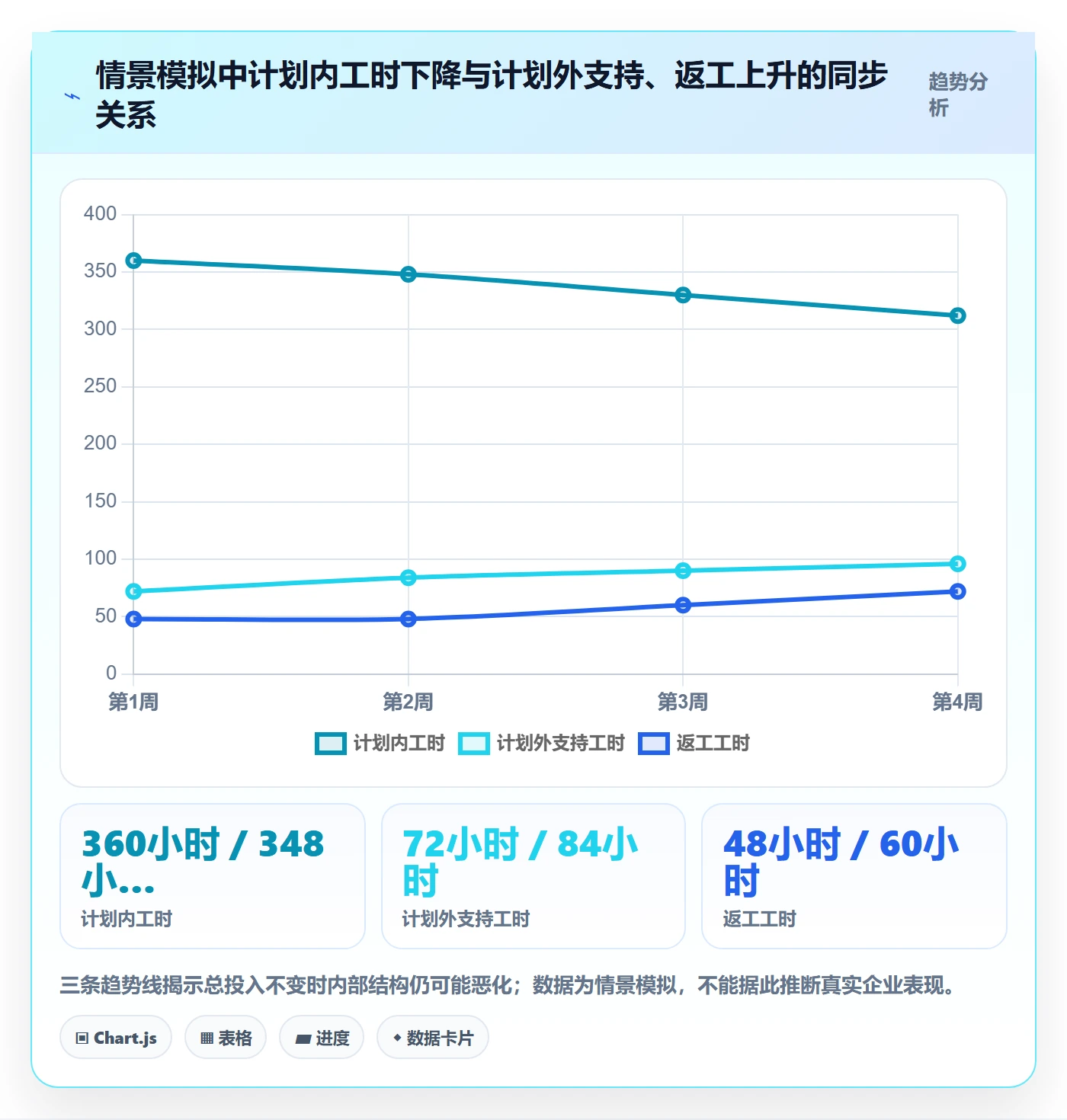

这个案例的关键不是“工时多了”,而是周报中的构成发生变化。若只看总量,团队每周似乎都投入了相近时间;若看计划内、计划外和返工,管理者会发现计划承诺与实际工作之间逐渐脱节。
| 周次 | 计划内工时 | 计划外支持 | 返工 | 总记录工时 | 填报完整度 |
|---|---|---|---|---|---|
| 第1周 | 360小时 | 72小时 | 48小时 | 480小时 | 94% |
| 第2周 | 348小时 | 84小时 | 48小时 | 480小时 | 96% |
| 第3周 | 330小时 | 90小时 | 60小时 | 480小时 | 97% |
| 第4周 | 312小时 | 96小时 | 72小时 | 480小时 | 98% |
表面看,填报完整度持续提高,总工时也稳定。深入看,计划内工时四周下降 48 小时,计划外支持上升 24 小时,返工上升 24 小时。管理者不应把这一变化简单归结为团队执行变差,而要追问需求入口、支持轮值、质量反馈和排期机制是否发生了变化。
2. 第一个判断:总量稳定不代表计划稳定
如果只看每周 480 小时的总记录,负责人可能认为团队一直满负荷运转,甚至据此追加目标。但计划内工时下降意味着承诺交付的实际容量减少。此时再增加计划任务,可能只会继续推高延期和加班,而不会增加有效产出。
我会先将计划外支持与计划内工作分开,再观察支持需求是否有固定来源。如果大量支持来自少数产品模块,可以评估是否需要轮值、质量改进或单独的服务容量;如果主要来自需求临时插入,则需要调整优先级入口,而不是要求个人提高效率。

3. 第二个判断:偏差要按原因分层,不能只看一个差值

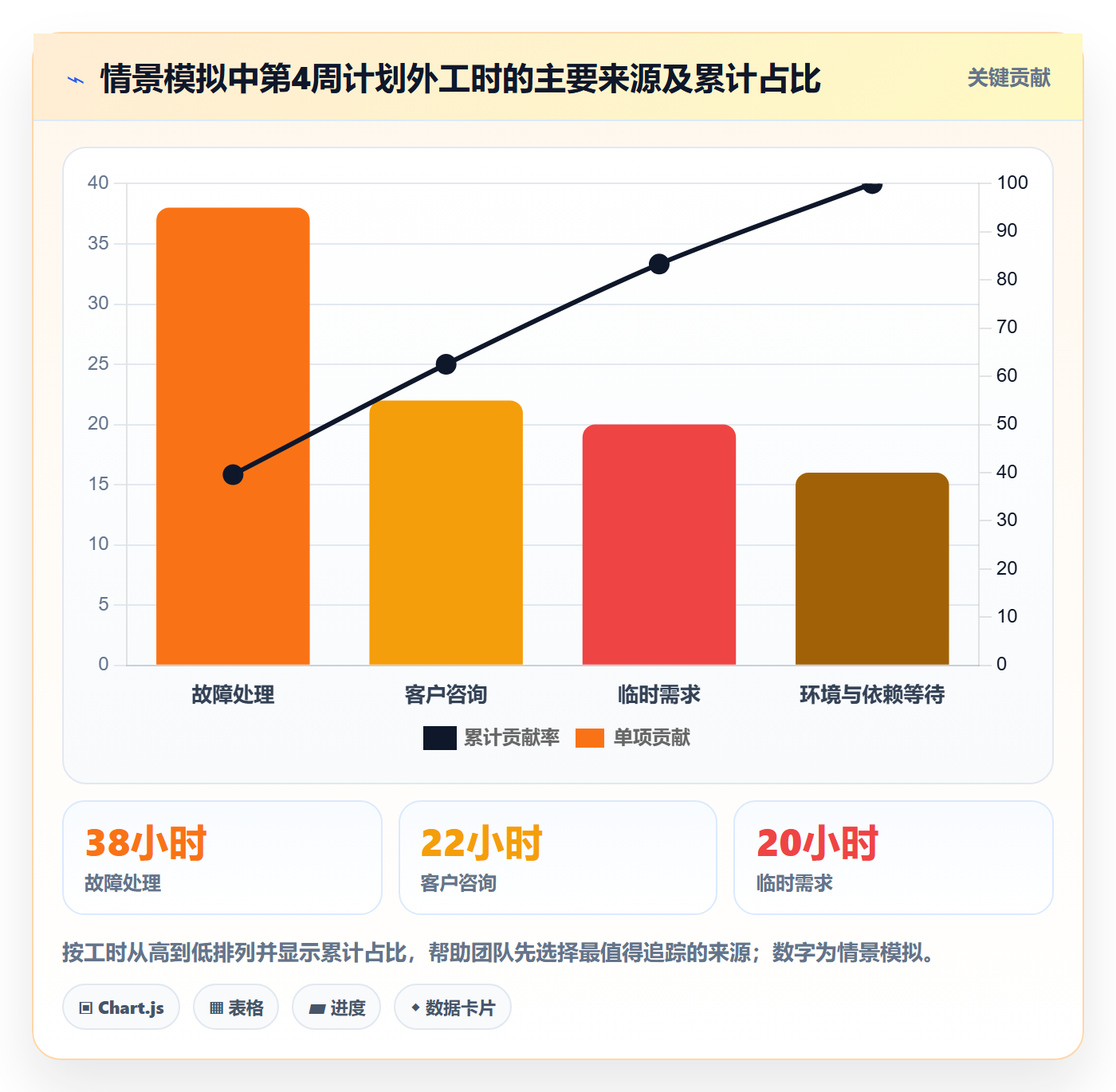

再假设团队对第4周的 96 小时计划外支持做了原因分类:故障处理 38 小时、客户咨询 22 小时、临时需求 20 小时、环境与依赖等待 16 小时。若把所有内容统称为“临时工作”,团队就不知道该安排值班、改进产品、优化需求入口,还是解决环境问题。
原因分类提供的是调查方向,而不是最终因果结论。比如“故障处理 38 小时”仍需进一步判断:是否集中在一个模块、是否重复发生、是否由上线变更引起、修复后是否复发。对计划外工时做帕累托排序,可以帮助团队优先验证影响最大的来源。

4. 第三个判断:投入、周期和质量必须交叉验证
工时反映投入,不等于交付结果。假设第4周返工工时增加,同时缺陷复开率上升、交付周期延长,质量风险的解释就比单看返工更有依据。反过来,如果工时增加,但交付周期下降、缺陷没有上升,也可能意味着团队在关键阶段投入了更多资源并取得了进展。
这也是我不建议把工时周报独立变成“效率仪表盘”的原因。至少要和一到两个结果指标交叉验证,例如交付周期、任务完成率、缺陷复开率、客户响应时长或变更次数。结果指标应按业务特点选择,不要为追求完整而塞进所有指标。
| 观察组合 | 可能解释 | 建议核查 |
|---|---|---|
| 工时上升,交付周期缩短,质量稳定 | 关键阶段投入增加,可能正在加速交付 | 确认是否可持续,检查加班和后续维护负担 |
| 工时上升,周期延长,缺陷复开增加 | 返工、需求变更或依赖阻塞可能并存 | 按任务追溯原因,区分质量问题与外部等待 |
| 工时下降,周期缩短,质量稳定 | 可能存在流程改善或任务复杂度变化 | 确认任务范围是否可比,避免把简单任务误当效率提升 |
| 工时下降,周期延长,交付减少 | 资源不足、工作中断或记录缺失均有可能 | 核对可用容量、等待时间和填报完整度 |
5. 从案例到行动:不要先加人,也不要先压工时
针对上述情景,我不会马上要求团队“提高利用率”,也不会只凭四周数据申请加人。更稳妥的做法是先用两周追踪故障和临时需求来源,建立支持入口及优先级规则,并为必要的服务工作预留容量。若计划内工作仍持续被挤压,再根据交付承诺、支持需求和人员能力评估是否需要增加资源。
返工增加则应抽样查看具体任务,记录需求变更、验收遗漏、缺陷修复和跨团队依赖等原因。若返工集中在少数任务,针对任务复盘;若多个项目都出现相同问题,则优先改流程、标准或协作机制。数据用于缩小调查范围,访谈和工作证据用于确认原因。
六、不同情况下的行动建议:按管理阶段选择分析深度
1. 团队刚开始填报:先用两周建立基线
新启用周报时,不要急着评价效率。先明确字段、时间范围、填报责任和修正规则,连续观察至少两个完整周。首轮的目标是发现记录习惯和分类问题,而不是立刻形成团队排名。
初期可以只采集日期、人员、项目或工作项、工时、工作类别、是否计划内和简短备注。若存在客户结算或审计要求,再增加必要字段。每周抽查少量记录,问团队是否能用同一规则解释同类工作。
如果团队不愿填,先检查操作成本和分类难度。要求每天拆到过细粒度、反复选择多个标签、在多个系统重复录入,都会让数据质量下降。工具是否方便很重要,但更重要的是先删掉对决策没有帮助的字段。
2. 数据完整但计划经常偏差:把估算与变更分开
当数据基本可靠,而计划与实际长期偏差明显时,不要立即要求所有人“估得更准”。先标记需求是否变更、任务是否跨越未知技术风险、是否受外部依赖影响。只有把这些因素分开,团队才知道偏差应由估算改进、范围控制还是资源协调来处理。
对重复发生的任务类型,可以逐渐积累历史区间,而不是只留一个平均值。简单任务和高不确定性任务不应共用同一种精度。对于探索性工作,可先安排有边界的调查时间,到达检查点后再更新估算和交付预期。
3. 计划外工作持续增加:建立入口和容量缓冲
如果支持和临时需求逐周上升,管理者首先要确认它们从哪里进入、由谁批准、是否存在重复请求。没有统一入口时,临时工作容易绕过排期,最后以加班和计划延期的方式被消化。
可以采取三种措施:将紧急需求集中到明确入口;规定影响等级和响应目标;根据历史记录安排轮值或容量缓冲。缓冲不是让团队闲置,而是承认需求的不确定性,把不可避免的支持工作显性化,减少对承诺交付的隐性侵占。
4. 返工增加:从工作链路定位质量损耗
返工不只是开发阶段的修复。需求理解、设计评审、测试数据、验收标准和发布过程都可能产生重复工作。管理者可以对返工任务做小样本复盘,记录问题在哪个环节首次出现、在哪个环节被发现、修复后是否复发。
如果返工来自需求频繁变更,重点可能是变更确认和影响评估;如果来自验收遗漏,重点可能是验收条件和测试覆盖;如果来自环境不稳定,重点可能是环境和依赖管理。把所有返工归到“个人执行不到位”,往往会错过真正的改进点。
5. 跨项目资源冲突:用角色容量而不是名义人数排期
名义上有 10 个人,不代表一个项目拥有 10 个完整人力单位。人员可能分布在多个项目,承担值班、管理、评审和跨团队协作。管理者应按角色和实际可用容量查看资源,而不是把每个人都当成可自由调度的完整工时。
跨项目比较时,先统一时间范围、任务分类和角色定义。对关键专家,尤其要看他们的并行工作数量和等待队列。过多的切换可能让每个项目都拿到一点支持,却没有项目获得连续投入。
6. 组织规模扩大:把权限、口径和汇总层级纳入设计
组织达到多个部门、多个项目群时,个人提交方式和管理汇总方式往往需要分层。业务团队需要足够细的工作上下文,部门管理者需要可比较的汇总口径,财务或人力部门则可能需要更严格的成本和权限控制。不能要求所有层级直接共用一张没有边界的报表。
如果采用 PingCode 等面向中大型组织的项目管理平台,应在上线前验证:工作项如何映射到项目和团队;成员能否跨项目记录;审批和修改权限如何设置;部门报表是否能按统一口径汇总;导出数据是否保留必要的审计信息。工具只是承载管理规则的地方,规则仍需由业务负责人确认。
七、不同情况下的取舍:精度、负担、透明度与管理风险
1. 记录精度与填报成本之间的取舍
记录越细,越容易识别短时工作切换,但填报和维护成本也越高。记录越粗,用户负担低,却可能把等待、协作和临时任务混在一起。合适的粒度取决于决策的最小单位:客户结算可能需要按合同要求记录;容量规划通常不需要精确到分钟;流程改善则需要能识别工作类型和阻塞原因。
| 记录方式 | 优点 | 代价与风险 | 更适合的场景 |
|---|---|---|---|
| 按任务或半天记录 | 填报较轻,适合持续使用 | 短时支持和切换细节不够清楚 | 研发容量规划、常规项目复盘 |
| 按小时记录 | 能看出每日工作结构和部分切换 | 需要稳定分类,否则容易出现近似估算 | 服务团队、支持轮值、部分客户交付 |
| 按分钟记录 | 适用于严格结算或特定合规场景 | 维护成本高,容易形成虚假精确感 | 合同明确要求精细计费的工作 |
2. 统一口径与团队自治之间的取舍
完全统一有利于跨部门汇总,但过度统一会忽视岗位差异;完全自治能贴合现场,却可能导致集团层面的数据不可比。我的建议是采用“少量集团必填字段加团队扩展字段”:组织层统一日期、项目归属、工时口径和核心工作类别;团队根据实际增加业务标签,但不得随意改变核心字段定义。
每次增加字段前,管理者可以做一个简单测试:这个字段是否会改变某项具体决策?是否有人负责解释和维护?是否能稳定填报?如果答案都是否定的,就不要为了报表看起来丰富而加入。
3. 透明度与隐私保护之间的取舍
工时数据可能包含客户名称、故障信息、内部项目和个人工作安排。可见范围应按职责设置,不应因为数据能够收集就默认所有管理者都能查看全部细节。员工需要知道哪些数据被收集、谁可以访问、用于什么目的、如何更正错误。
建立信任不是在制度里写一句“仅用于管理”就够了。管理者要避免把工时排名公开展示,也要避免在没有背景核查的情况下,将异常记录等同于行为问题。若团队认为数据必然用于惩罚,记录就会转向规避风险而非表达事实。
4. 自动化报表与人工判断之间的取舍
自动化适合处理汇总、趋势、提醒和权限控制,但无法替代对复杂工作的判断。一个系统可以提示“实际超过估算”,却不知道原因是需求改动还是技术风险;可以识别某人连续高负荷,却不知道这是不是临时轮值或职责变化。
因此,自动化要负责发现信号,管理者负责解释背景,团队共同决定行动。若报表每周产生十几条提醒,却没有人有时间核查,提醒阈值就需要调整。减少噪声比堆叠更多警报更重要。
5. 短期资源效率与长期健康之间的取舍
把团队计划排到接近满载,短期看似提升了资源利用,但会削弱处理不确定性的能力。工作知识密集、依赖关系复杂或支持需求波动较大的团队,通常需要为不可预见工作留出空间。这个空间应由数据和业务风险共同决定,而非照搬一个固定比例。
管理者可以同时看计划负荷、加班、延期、缺陷和员工反馈。如果利用率提高的同时加班和返工持续上升,短期产出可能建立在长期成本之上。若空闲容量过多、交付节奏又不足,则应检查目标是否清晰、任务是否拆解、瓶颈是否在决策而非人力。

八、落地模板:一页周报如何从数字走到行动
1. 周报页面建议保留的内容
周报首页不必展示所有明细,但应让负责人在几分钟内看出数据是否可信、计划是否偏离、风险是否值得升级。明细可以按需下钻,避免首页变成密密麻麻的记录清单。
- 数据状态:应填人数、已提交人数、逾期人数、异常记录数。
- 容量状态:可用容量、计划承诺、计划外工时和剩余缓冲。
- 偏差状态:计划与实际差异、估算偏差较大的任务、连续偏差趋势。
- 损耗状态:返工、等待、故障支持及其主要原因。
- 行动状态:需决策事项、负责人、截止时间、下周验证方式。
2. 一条发现应包含事实、解释、动作和验证
可以用四句话写清一项周报发现:事实是什么;可能原因有哪些;当前采取什么动作;下周看什么来验证。不要把推测写成事实。例如,“本周计划外工时上升 20 小时”是事实;“需求入口分散可能是原因”是待验证解释;“建立临时需求登记并区分故障与变更”是行动;“两周后比较各来源工时及排期插入次数”是验证。
| 项目 | 示例内容 |
|---|---|
| 事实 | 本周计划外工时较前两周均值增加 18 小时,数据为情景示例。 |
| 待验证解释 | 支持请求集中从非正式渠道进入,可能造成排期反复。 |
| 行动 | 由项目负责人统一登记临时请求,记录来源、优先级和受影响任务。 |
| 验证 | 下两周查看临时请求数量、计划插入次数和计划外工时变化。 |
3. 周会讨论顺序:先确认数据,再讨论原因
周会可以按固定顺序进行:先确认填报和口径是否有问题;再看与计划相比发生了什么变化;随后由相关负责人解释原因;最后决定需要调整的动作。若一上来就问“谁造成了偏差”,参与者很可能把精力放在自我辩护,而不是提供可验证的信息。
建议把讨论限制在少数重要偏差上。不是每条超时记录都需要开会,也不是每项波动都需要整改。可以优先处理影响承诺、反复出现、跨团队传播或对质量有明显影响的事项。
4. 工具配置检查清单
不论使用表格、工时系统还是项目管理平台,配置时都可以核查以下要点。尤其是跨项目和多部门组织,应在正式推广前用真实任务做一次端到端试填。
- 工作项、项目、团队和成本中心之间的归属关系是否明确。
- 填报、审批、修改和导出权限是否符合职责边界。
- 计划工时和实际工时是否使用清晰、稳定的定义。
- 跨项目支援是否有可追踪的记录方式。
- 迟交、重复记录和异常工时是否能被识别并核查。
- 报表中的分母、时间范围和筛选条件是否可见。
- 数据能否按需导出,修改记录是否可追溯。
- 是否能限制敏感信息的访问范围,并向员工说明用途。
九、常见问题:管理者最容易问错的几个问题
1. 周工时低于标准时间,是否说明员工没有饱和工作?
不能直接这样判断。先核对标准时间是否适用于该岗位和该周,是否存在休假、培训、值班、管理职责、未计入工作项的协作或填报遗漏。再看交付和质量结果。若数据持续偏低且没有合理解释,可以开展具体沟通,但不能仅凭一个数字作结论。
2. 员工每周填报相同小时数,是否一定不可信?
不一定。若岗位工作稳定、填报按固定口径完成,相同总量可能正常;若长期精确到同一数值且明细单一、总在截止前集中补填,则值得抽样核验。异常模式只是检查入口,不能自动推导出虚报或不努力。
3. 是否需要每天填报,而不是每周回顾填报?
取决于工作变化速度和业务要求。每天填报更利于及时记录,也可能打断工作;每周回顾负担较低,但记忆误差和归属错误风险更大。可以先试行一种方式,观察漏填、补填和分类质量,再决定是否调整。若需要精细结算,可能必须按更频繁的节奏记录。
4. 工时周报能否用于绩效考核?
可以作为背景材料,但不建议作为单一评分依据。工时必须和岗位目标、结果质量、责任范围、任务难度及协作贡献结合。若直接按时长奖励或惩罚,员工很可能优化填报数字,而不是优化工作成果。
5. 如何判断利用率目标是否合理?
先根据团队的真实职责和历史工作结构建立基线,再看利用率变化是否同时影响交付周期、质量、加班和支持能力。目标值不是越高越好,也不应脱离团队类型直接套用。对于波动大的团队,容量缓冲本身就是服务稳定性的一部分。
6. 需要多少周数据才适合看趋势?
不存在适用于所有团队的固定周数。单周适合发现即时异常,但容易受事故、假期和发布节点影响;连续数周更适合观察重复模式。若团队规模小或工作类型差异大,除了看趋势,还应核对具体任务和业务事件,避免仅靠聚合数据解释变化。
十、结尾:让工时周报从“证明忙”转向“解释工作如何发生”
1. 独特观点:工时数据的价值,藏在没有被计划的工作里
管理者往往最先关注总工时,但真正值得追问的,常常是那些挤占计划的工作:突发支持从哪里来、返工为何重复、等待卡在哪个依赖、跨项目协作如何分配。它们决定了团队名义上的容量和真实可用容量之间有多大差距,也决定了下一轮计划是否可信。
工时周报不是给忙碌贴标签,而是把工作结构变得可讨论、可验证、可改进。当数据被用于发现系统问题,团队才有理由如实记录;当数据被简化成个人排名,团队就有动力美化数字。管理者设计机制时,应该优先保护数据的解释价值,而不是追求表格看起来整齐。
2. 下一步怎么做:从一个问题、两周数据和一个行动开始
如果目前还没有成熟的工时机制,不必先搭建庞大的指标体系。先选择一个真实问题,例如计划外支持是否持续挤占交付,明确工时口径和工作分类,连续记录两周;随后抽查异常、访谈相关人员,提出一个可验证的改进动作。
如果已经有周报,则先暂停增加新指标,检查现有数字是否有统一分母、能否追溯到工作项、是否区分计划内外、是否能解释偏差。能回答这些问题,再逐步扩展分析;回答不了,就先修正口径和流程。
最终,值得保留的不是最复杂的图表,而是能让团队更准确地做出下周决策的那几项证据。让每一份周报都能回答“发生了什么、为什么、接下来验证什么”,工时表才真正从填报任务变成管理工具。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时表周报工时教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584393
读者评论
我们团队曾经把跨项目支援记在员工所属项目里,后来复盘才发现各项目的投入判断都偏了。先统一归属规则确实比多做几张报表重要。
返工和等待分开记录这个思路实用。不过原因分类如果要求员工每次都选得很细,填报负担可能会上来,最好先小范围试行,再看分类是否真的能指导改进。
文中提醒不要用工时排个人名次,我认同。想请教一个实际问题:团队怎样做抽样核验,才能发现口径不一致,同时避免让员工觉得是在逐小时监控?
