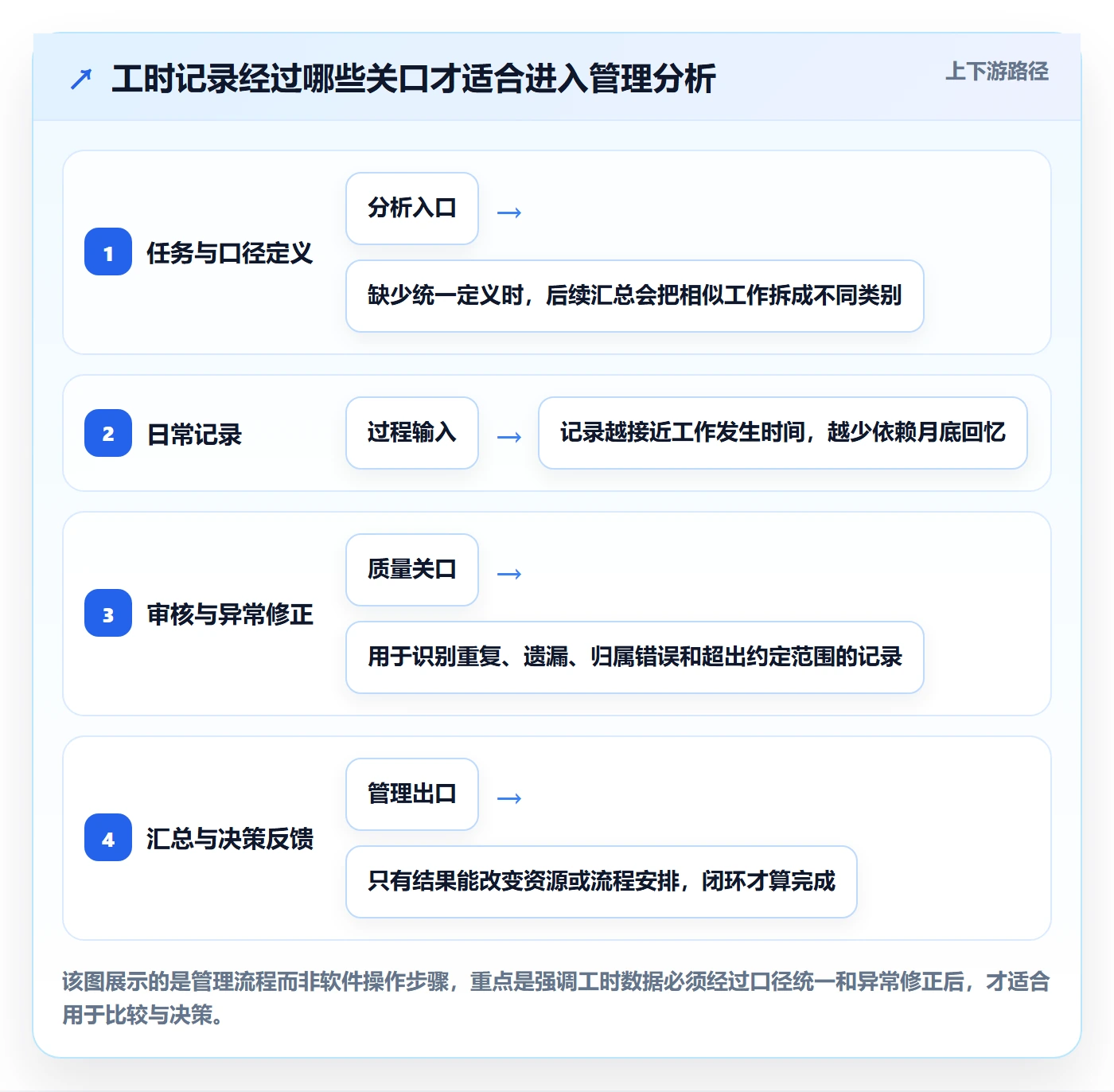

任务工时表看起来只是记录“谁做了什么、花了多久”,但在企业里,它往往同时承担项目预测、成本核算、资源调度和绩效解释等任务。真正让管理者头疼的,通常不是员工少填了几小时,而是同一份工时数据要等到月底才能看、填报口径不一致、补录和修正无法追溯,最后既不能解释项目为什么延期,也不能帮助团队安排下一个迭代。我的判断是:工时流程的效率,不应只看填表速度,而要看数据能否在业务决策需要时,以可解释、可校验的方式出现。
一、先讲核心结论:工时表的价值在于让管理动作提前发生
1. 流程优化的目标不是“填得更快”,而是“更早发现偏差”
我通常把工时管理拆成三个连续问题:工作是否有明确归属,记录是否及时且可核验,数据是否进入了实际管理动作。只优化录入界面,能减少员工操作,却不一定改善预测;只增加审批层级,可能让数据更整齐,却会把反馈拖到项目结束之后。
因此,判断一套任务工时流程是否有效,我会先问三个问题:负责人能否在本周发现工作量偏离计划?项目经理能否区分需求变更、返工和估算偏差?管理者能否在调整资源时说清楚依据?如果答案是否定的,工时表即使填写率达到百分之百,也只是更完整地保存了过去。
我更看重“数据到行动的周期”,而不只看“填报完成率”。例如,团队每周五填报、下周三才完成核对,关键人力偏差就可能晚了几个工作日才被看见。相反,如果周一工作项已分配、每日简短记录、每周复核异常,管理者有机会在工作仍可调整时做出决定。
2. 指标要分层,不能把合规指标当成效率指标
工时管理至少有三层指标。第一层是流程健康度,例如及时填报率、退回率、补录比例;第二层是项目判断质量,例如估算偏差、变更工时占比、返工工时占比;第三层是组织决策效果,例如关键岗位负荷、计划调整提前量、月末核算耗时。三层指标之间有关联,但不能相互替代。
及时填报率高,说明大家按要求记录;它不能单独证明估算准确。项目工时与预算接近,也未必说明管理优秀,可能是团队为了“贴预算”而调整记录。指标必须有口径、对象、周期和用途,否则数字越多,解释空间反而越大。
一个实用的起步组合是:按时提交率、无任务归属工时占比、补录工时占比、估算偏差率、返工工时占比、审批处理时长,以及管理者从发现偏差到采取行动的时间。前四项帮助发现流程和计划问题,返工及处理时长则帮助判断问题是否被妥善解决。

3. 先建立最小可用闭环,再扩展制度
我建议企业先把流程压缩成一个可运行闭环:工作项建立时明确负责人和估算;执行中按约定频率记录实际工时;负责人或项目经理核对异常;项目复盘时对比估算与实际;最后把发现转化成下一轮估算、排期或资源调整规则。
这里的关键不是每一步都复杂,而是每一步都能回答一个问题。任务创建时要回答“这项工作归谁、预期多大”;记录时回答“实际发生了什么”;核对时回答“数据是否可解释”;复盘时回答“下次如何更准确”。缺少任何一环,工时就容易变成单纯的行政留痕。
二、背景和真实场景:为什么企业的工时表越做越重
1. 多项目并行时,管理者需要的不是总工时,而是可分解的负荷
在产品研发、交付实施、咨询服务和共享职能团队里,同一个人常常同时参与多个项目。月末看到“本月投入一百六十小时”,管理者仍然不知道其中多少用于客户交付、多少用于内部建设、多少来自故障处理,也不知道下月是否还会被临时事项占满。
如果任务归属只写项目名称,团队很难区分计划内工作和临时支援。如果只记录具体任务,又不统一分类,跨项目汇总会出现几十种相似但不一致的标签。结果是原始记录很详细,管理报表却无法回答“哪类工作挤占了计划”“哪个阶段的估算持续偏差”。
我在设计工时流程时会先控制分类层级。通常让记录落到具体工作项,再通过少数稳定字段区分项目、工作类型和是否计划内,而不是把每个业务变化都变成新的填报类别。分类是为了分析,不是为了把业务现实全部塞进下拉框。
2. 月末集中补录会制造“看似完整、实际失真”的数据
集中补录是工时管理中最常见的隐患之一。员工在月底回忆整月做过什么,再把时间分配到任务上,确实能快速补齐表格,但记忆通常更容易保留近期、显眼或有明确交付物的工作。零散沟通、故障响应、评审和返工则容易被漏掉,或者被平均摊到几个任务里。
这并不意味着所有工作都必须逐分钟记录。对多数知识工作而言,记录精度过细会带来额外负担,也会制造不必要的准确感。制度应明确需要到什么粒度,例如以十五分钟、半小时或半天为记录单位,具体取决于成本核算、客户结算和团队协作需要。
关键是让记录与工作发生的时间足够接近。每日记录适合任务切换频繁、客户结算要求严格或异常响应成本较高的团队;每周记录可适用于工作节奏稳定、任务粒度较大的团队。无论采用哪种节奏,都应避免把“月底能补齐”误当作“数据可信”。
3. 工时表同时服务多个对象,口径冲突往往由此产生
员工希望流程简单,项目经理希望看任务进度,财务希望核算成本,部门负责人希望看产能,管理层希望判断投资回报。这些需求并不天然一致。比如财务需要稳定的成本归属,项目团队却可能频繁调整任务结构;部门负责人要看团队负荷,但不能因此把个人工时直接解释成个人价值。
因此,我会把“原始记录”和“管理视图”分开。原始记录保留任务、日期、时长、记录人和必要说明;管理视图则按项目、阶段、工作类型和角色聚合。不要为了某一种报表不断增加一线员工的必填项,应该优先检查现有字段能否通过规则汇总出所需信息。
对于中大型组织,流程还需要考虑权限、项目隔离、审批责任和历史变更记录。以 PingCode 为例,企业在规划相关流程时,可以把工作项、项目协作、任务状态与工时记录放在同一业务链路中考虑,而不是将工时表孤立成月底另填的一张表。具体能否满足组织要求,仍需结合字段配置、权限策略、集成方式和实际试用验证。
4. 工时数据不是员工价值的直接代理变量
工时高不等于贡献大,工时低也不必然意味着投入不足。复杂问题可能需要大量排查时间但暂时没有可见成果;熟练人员可能用更少时间完成高价值任务;团队成员还承担辅导、评审、协调和知识沉淀等不容易被任务数量体现的工作。
我反对把工时表单独用于个人排名或绩效定性。它更适合用于理解工作分布、识别计划风险、校准估算和复盘资源约束。若将“记录时长”直接等同于“工作表现”,员工会理性地优化数字,而不是改善交付。

三、常见误区:看起来严格,实际上让数据更难用
1. 误区一:把填写率当作唯一成功指标
填写率能回答“表格有没有填”,不能回答“填得是否及时、是否真实、能否用于决策”。如果员工在截止日前集中填入大量工时,系统显示完整,但项目经理无法及时发现资源冲突。只奖励填写率,还可能鼓励机械提交。
我会将填写率与异常率、补录率、未归属率一起看,并按团队、项目类型和工作节奏分组。一个团队的按时率低,可能是制度不清,也可能是系统操作繁琐,还可能是任务没有及时创建。没有原因分类,单纯催填只会增加摩擦。
2. 误区二:工时精确到分钟,管理就精确
记录到分钟并不意味着估算准确,也不意味着员工能回忆出每次任务切换的真实时长。对于以知识创造为主的工作,过细粒度可能造成频繁中断,让员工把注意力放在记录而非交付上。
记录粒度应由决策所需精度决定。若企业需要按合同结算,且客户认可细颗粒度记录,可以采用较细粒度并提供简便计时方式;若目的是项目容量和估算复盘,按半小时或更大单位记录往往更合适。没有使用场景的精确,只是增加成本。
3. 误区三:每条记录都要多级审批
审批的作用应是处理风险和例外,而不是让每个正常记录都经过层层确认。若一条日常工时记录先由组长、再由项目经理、最后由部门负责人审批,员工可能等待数日才能提交修正,审批人也会被大量低风险事项淹没。
更稳妥的做法是设定异常规则:超出日工时上限、没有关联任务、补录超过一定周期、跨项目分配明显异常、关闭项目仍新增工时等情况进入人工检查。普通记录可按周期抽样复核。阈值要依据组织实际调整,不能把示例数字直接复制成制度。
4. 误区四:未关联项目的时间都是浪费
内部培训、技术债治理、工具维护、辅导新人和突发故障处理,可能没有直接客户项目归属,但并不等于没有价值。若制度只允许员工把工时记到“客户项目”,这些投入会被隐藏,管理层也看不到团队长期承担的维护负担。
建议把工作类型设计成有限、可解释的类别,例如计划交付、内部建设、支持与故障、管理协作、培训学习。类别不要无限细分,且要定期检查是否存在“其他”占比过高的情况。如果“其他”长期吞下大量工时,说明分类结构或者任务创建机制需要改进。
5. 误区五:用工时总量评价个人绩效
当团队知道工时数字会被用来排名,记录行为就会改变:任务估算可能被抬高,非正式协作可能被隐去,复杂问题会被拆成更多可计时工作。管理者得到的不是中立事实,而是被激励机制塑造后的数据。
工时可以作为绩效讨论中的背景信息,例如解释某阶段为何承担大量支持工作,但不应单独决定绩效。对个人表现的判断还应结合交付质量、目标达成、协作贡献、风险处理和岗位职责。把工时用于资源管理,把绩效判断放回完整的工作证据链。
6. 误区六:系统上线后,流程问题自然会消失
软件可以减少重复输入、自动汇总和保留变更痕迹,但不能替组织决定什么叫“计划内工作”,也不能替团队界定谁负责确认异常。若任务结构混乱、权限设计不清、管理者不看报表,系统只会更快地积累难以解释的数据。
选型时,我会把演示环境里的“功能清单”换成真实业务场景测试:能否把工时关联到实际工作项?补录是否保留原因和修改记录?不同角色能看到什么?跨项目汇总是否按需要授权?报表能否区分计划与临时投入?这些问题比界面截图更能预测上线后的使用效果。
四、专业判断逻辑:把流程、口径、指标和治理放在一起
1. 先定义业务用途,再决定记录字段
每个字段都应对应一个明确用途。项目字段用于归属,工作项字段用于解释具体工作,工作类型用于分析投入结构,日期用于观察节奏,说明字段用于解释异常。若团队无法说明某个字段会支持哪种决策,就应考虑删除或改为非必填。
在梳理需求时,我会让项目经理、财务、人力资源、交付负责人和一线员工各自列出最需要回答的三个问题,然后检查是否能用少量共同字段满足。若一开始就要求所有部门各自拥有完整报表,字段数量很容易膨胀,最后员工填得累,管理者仍要手工清洗。
2. 建立统一口径,但保留必要的业务差异
统一口径不等于所有团队必须用相同的填报频率和审批流程。客户服务团队可能需要按工单记录,产品研发团队可能以任务为单位,内部职能团队则可能按工作类型汇总。真正需要统一的是关键定义:什么是实际工时、怎样处理跨日任务、休假是否计入、如何标记补录、谁有权修改历史记录。
口径文件应短而可执行,至少包括定义、示例、反例和例外处理。比如“实际工时”是否包含会议时间,需要明确会议若服务于某项任务时如何归类;故障响应若无法预先建任务,规定事后多长时间内补建,并记录事件编号或简短说明。
3. 指标设计要写出分子、分母和解释边界
“准时率百分之九十”没有口径就无法复核。它可能指按期提交人数占应提交人数,也可能指按期提交记录占全部记录。一个按人计算,一个按条计算,含义不同。管理报表应把分子、分母、统计周期、排除条件和负责人写清楚。
例如,估算偏差率可以按“实际工时与估算工时差值的绝对值,除以估算工时”计算,但小估算任务的比例会被放大。对估算值很小的任务,应设置最小分析门槛,或同时观察偏差小时数,避免百分比让小任务主导结论。
返工工时占比也需要边界:哪些工作算返工?修复缺陷、补充需求和优化体验是否放在同一类?如果没有共同定义,不同团队的数字不能直接横向比较。先稳定定义,再讨论目标值,顺序不能颠倒。
4. 用异常优先,而非全量审批,降低管理成本
成熟流程通常不要求管理者逐条判断所有记录,而是先用规则筛出值得关注的情况。规则可以包括:记录超过约定上限、连续多日无任务归属、项目关闭后仍新增工时、估算偏差超过容忍区间、短期内大量补录、单人同时承担多个关键任务等。
异常规则只是提示,不是定罪。一次超时可能来自生产事故,一段时间无记录可能是休假或岗位安排,估算偏差也可能是范围变化。管理者应先看背景和证据,再决定是否调整计划或修正口径。规则的价值是减少筛查成本,不是替代判断。
5. 把数据质量与管理动作绑定
每项指标都应该有负责人和对应动作。发现未归属工时上升,可能需要补建任务或简化分类;补录率高,可能需要调整提醒和记录节奏;估算偏差集中在需求评审阶段,可能需要改进拆分和验收条件;审批积压,则应重新设计异常阈值与授权边界。
如果报表显示问题,却没有人负责处理,指标就会变成装饰。为此,我建议每次周会或月度复盘只选少量异常进行追踪,记录问题、判断、行动、负责人和复查时间,不必把所有数字都搬进会议。

五、案例与数据观察:用一组模拟数据看工时流程怎样改变决策
1. 案例边界:这是流程推演,不是外部行业统计
为说明指标如何落到实际管理,我用一个虚构但常见的情景推演:一家约二百人的软件交付组织,多个项目并行,项目经理每月手工汇总工时。原流程按月填报,任务归属不统一,项目经理需要对表格做二次清洗。以下数据均为示意值,目的是展示分析方法,不应被引用为行业平均水平。
团队开始时有四类明显现象:月末集中补录较多,临时支持工作未单独分类,预算偏差要到项目收尾才发现,财务每月花费多个工作日核对。管理者原先只把“填报率”当成进度指标,因此无法定位问题到底出在记录频率、任务结构还是审批等待。
2. 第一步:抽样核对记录,而不是先要求全员改流程
我会先抽取两个完整周,检查不同角色、不同项目和不同工作类型的记录。抽样时不只看记录有没有,还要核对能否对应到任务、日期是否合理、补录是否注明原因、实际工作是否有交付或沟通证据。
在这组示意推演中,抽样发现未关联任务的工时约占百分之十二,月末补录占全部记录的百分之三十一,项目经理处理一条异常记录平均需要六分钟。异常并非都来自员工疏忽,其中一部分是临时支持没有快速建任务的入口,一部分是项目经理在项目间使用了不同分类。
这个结果改变了改进顺序:不是先发通知要求员工“更认真”,而是先统一分类、提供临时工作补录入口,并将每周记录时间固定下来。若问题根因是任务难以找到,再加大提醒频率只会增加抱怨。
3. 第二步:设置小范围试点和可验证指标
试点选择两个项目组:一个交付节奏稳定,一个临时需求较多。这样做的目的,是避免只在最顺利的团队里验证流程。试点前约定四个观察指标:按时记录率、未归属工时比例、异常处理时长、项目偏差发现提前量。
流程调整为:工作项分配时填写初始估算;员工每周至少两次记录实际投入;临时支持可通过统一类别登记,并在约定周期内关联具体事项;项目经理每周只检查系统识别出的异常;项目复盘时回看估算、变更和实际投入。
在模拟的八周观察中,按时记录率从百分之七十二升至百分之九十,未归属工时比例从百分之十二降至百分之五,项目经理处理异常的中位时长从每条六分钟降至三分钟。数字的意义不在于它们有多漂亮,而在于每个变化都能追溯到流程动作:任务分类更统一、临时工作有入口、审核从全量逐条转向异常优先。
4. 第三步:不把改善指标误读成生产率提升
试点后,不能因为填报更及时、异常处理更快,就宣称团队生产率提高了。流程效率改善说明数据更及时、核对成本更低;它不直接证明相同时间内完成了更多高质量交付。若要评价交付效率,还需结合范围变化、质量、缺陷、延期原因和客户验收结果。
在该情景中,管理者真正得到的价值,是比以往早约一周发现某项目中关键角色负荷偏高,并提前调整了一个非关键任务的排期。这个动作可能避免后续冲突,但若没有后续交付数据,不能把“提前发现”写成已经实现的成本节省。
这也是我建议企业区分“过程指标”和“结果指标”的原因。过程指标用于确认新流程是否被执行,结果指标用于观察它是否改善了决策质量。二者需要放在同一复盘周期内看,但不能互相冒名。

5. 从试点数据中识别可复制部分与不可复制部分
可复制的通常是流程机制:统一最小分类、设定记录节奏、异常优先、保留修改轨迹、定期复盘。不可直接复制的通常是具体阈值:每周记录几次、哪些时长触发异常、谁审批、哪些类别适用。项目规模、结算要求、组织权限和员工工作节奏不同,阈值必须重新校准。
我会要求试点结束后形成一页决策记录:哪些指标改善、哪些没有改善、员工最常遇到的障碍、系统需要调整什么、哪些管理规则要保留、哪些规则应停止。没有这份记录,试点很容易变成一次“上线成功”的主观汇报。
六、任务工时流程与规范:从任务建立到复盘的操作设计
1. 任务建立:先让工作可识别,再要求记录时间
工时记录准确性的上游是任务质量。工作项至少需要有清晰名称、负责人、所属项目或工作类别,以及可理解的完成标准。若任务名称只是“开发”“沟通”“其他”,记录者很难判断应该归到哪里,项目经理也无法据此解释实际投入。
任务估算不必追求一开始就精确。可以先采用区间或较粗的工作量级,再随着项目运行积累本组织的数据。对于超过团队约定规模的大任务,应先拆分或明确里程碑,否则事后即使记录了全部工时,也很难定位偏差发生在需求澄清、实现、联调还是验收阶段。
2. 日常记录:让填报发生在工作记忆尚未衰减时
记录频率要根据工作特征决定,而不是照搬统一模板。任务切换频繁、客户结算严格或支持响应较多的团队,可以每日记录;工作以长周期任务为主的团队,可以每周固定两次。企业应通过试点观察补录率和记录负担,再确定节奏。
记录页面应尽可能复用已有信息,例如默认显示本人近期任务、当前项目和常用工作类型。员工完成一次记录所需点击数、搜索步骤和必填字段,都会影响实际使用。若记录五分钟却要穿过多个页面,流程的成本会被员工用拖延和月底补录的方式偿还。
3. 记录规范:写事实,不写评价
说明字段应记录可核验的工作事实,例如“完成接口联调,等待对方环境确认”,而不是“工作很忙”或“投入很多”。说明的作用是解释工作内容、变更原因和异常背景,不是让员工自我证明。
对于需要补录、修改或跨项目调整的记录,应要求简短原因并保留修改前后信息。这样做不是为了追责,而是为了分辨真实工作变化与分类错误。若系统无法保留修改历史,可以设置周期性导出或审计流程,但要注意访问权限和数据保存期限。
4. 审核与异常处理:把管理注意力用在有风险的记录上
项目负责人可以检查三类内容:是否有工作项、时长是否明显不符合任务范围、变更或返工是否有背景说明。对普通记录,可按周抽样;对涉及客户结算、合同约束或高风险成本的记录,则可采用更严格的审批。
审核时要区分“数据错误”和“业务异常”。工时填错日期属于数据错误;实际工作远超估算可能是需求变化、依赖阻塞或技术复杂度问题。前者需要纠正记录,后者应进入项目管理讨论。若把两种情况都简单退回,员工会学会修改数字,却没有人处理真正的项目问题。
5. 周期复盘:从偏差找到过程原因
复盘不宜只问“为什么超时”。我会按顺序检查:估算时范围是否清楚;任务是否拆到适合观察的粒度;期间是否新增需求;是否存在等待、返工或外部依赖;记录口径是否一致;人员是否被临时调走。每项原因都对应不同动作,不能一律归结为估算能力差。
复盘结束后,至少形成一条可执行改进:更新任务拆分规则、调整依赖管理、补充临时工作分类、重新评估角色容量,或校准相似工作估算。下一周期要检查这项改进是否发生,而不只是把会议纪要存档。
6. 权限与隐私:工时表不是无限制的员工监控器
企业需要明确谁能查看个人明细、谁只能看团队汇总、谁能修改已提交记录,以及数据用于哪些管理目的。工时信息可能涉及客户、项目成本和个人工作安排,权限过宽会增加泄露风险,也会削弱员工信任。
建立制度时,应遵循目的明确和最小必要原则:为成本核算收集的字段,不应未经说明就转作个人监控;为项目复盘保留的记录,也应设定合理的保存和访问规则。管理者如果需要评价个人绩效,应使用经过说明的综合证据,不要悄悄把工时表变成唯一评分表。

七、效率指标怎么选:建议从可控、可解释、可行动三点筛选
1. 流程效率指标:看记录成本和等待时间
可观察的流程指标包括按时提交率、补录率、记录退回率、异常处理时长和月末核对耗时。它们适合判断工时流程本身是否顺畅。若按时率提升但补录率仍高,说明员工可能按时提交了部分记录,却仍在月底集中处理剩余部分。
记录成本可以通过小样本任务测试:邀请不同岗位员工完成一次常见记录,观察从打开页面到保存完成的时间、点击次数和遇到的障碍。测试不必做成复杂研究,但要覆盖新员工、项目经理和高频填报者。只让系统管理员测试,容易忽略真实使用中的搜索和理解成本。
2. 数据质量指标:看归属、及时性和可解释程度
数据质量可以用未归属工时比例、补录占比、异常记录比例、修改率和抽样可追溯率衡量。抽样可追溯率尤其有用:随机抽取若干记录,检查是否能找到对应工作项、交付信息或合理说明。它比单看“是否填了”更接近数据能否用于复盘。
这些指标需要分组观察。若一个项目的未归属比例高,可能是项目经理没有及时创建任务;若某一类工作补录率高,可能是工作经常临时发生,需要更适合的记录入口。聚合总数会掩盖问题来源,分组之后才可能找到责任环节。
3. 计划质量指标:估算偏差必须结合范围变化解释
估算偏差可以按角色、工作类型、任务规模和项目阶段切分。但我不建议一开始就给所有团队设统一目标。先积累几个周期的本地数据,确认定义稳定,再看偏差是否集中在某些类型。若需求变化没有单独标记,偏差数字会把计划问题和范围变化混为一谈。
可同时看绝对偏差和相对偏差。绝对偏差显示多花或少花了多少小时;相对偏差便于比较不同规模任务,但小任务会被比例放大。两种指标并列,通常比只看百分比更有解释力。
4. 组织效率指标:关注调整是否及时,而不是只计算利用率
资源利用率很容易被误用。长期接近满负荷,不一定代表效率高,也可能意味着没有空间处理突发问题、学习或技术债。利用率越高越好并不是普遍规律,尤其对需要创新、协作和应急的团队,保留一定容量有其业务价值。
我更倾向于观察关键角色负荷、计划外工作占比、冲突持续时间、从发现风险到重新安排的提前量。它们能帮助管理者判断团队是否具备应变能力。指标不是为了把所有时间塞满,而是为了让容量、承诺和风险彼此匹配。
| 指标类别 | 建议指标 | 能回答的问题 | 常见误读 |
|---|---|---|---|
| 流程效率 | 按时记录率、补录率、异常处理时长 | 记录和核对是否及时 | 提交率高就代表数据真实 |
| 数据质量 | 未归属比例、修改率、抽样可追溯率 | 数据能否被解释和复核 | 记录细就一定准确 |
| 计划质量 | 估算绝对偏差、相对偏差、变更工时占比 | 哪些工作类型或阶段需要校准 | 所有偏差都是个人估算失误 |
| 组织效率 | 计划外工作占比、负荷冲突时长、调整提前量 | 团队能否及时响应资源风险 | 利用率越高,组织效率越高 |
八、不同情况下的行动建议:按组织成熟度和业务约束分层推进
1. 工时记录刚起步:先统一定义,不急着建复杂报表
如果团队目前主要靠表格或口头估算,第一阶段不应追求几十个指标。先确定实际工时定义、任务归属、记录周期、工作类型和补录规则,再选一两个项目试点。优先验证员工能不能稳定完成记录,管理者能不能读懂异常。
此时建议每周只看按时记录率、未归属比例和补录比例。若这三项口径都不稳定,过早做成本分析或个人产能排行,会把未经验证的数据包装成精确结论。
2. 多项目并行、资源冲突明显:先做容量视图
当员工跨多个项目工作,管理者常常在项目启动后才发现关键人被重复承诺。此时应先让工时与工作项、项目和负责人建立稳定关联,并查看未来一到两个周期的计划负荷。重点是发现冲突,不是要求所有员工达到同一个利用率目标。
对关键岗位,可以把已承诺工作、支持工作和预留容量分开显示。若临时工作持续挤占计划任务,问题可能不是员工执行慢,而是组织没有为支持和突发事项留出容量。工时记录应帮助管理者看见这种结构性负担。
3. 客户结算或审计要求严格:提高证据链强度
涉及合同结算、审计或项目成本分摊时,应提高记录的可追溯性,明确客户项目、工作项、日期、审批责任和修订历史。还要规定谁可以修改已确认记录、修改后如何通知相关负责人,以及如何处理争议。
严格不等于繁琐。可以对客户可结算工时采用更细粒度,对内部学习和管理协作采用更粗粒度;也可以把高风险记录设置为必须说明,而非要求所有普通记录写长篇备注。规则应和财务、交付及合同要求共同确认。
4. 团队抵触明显:先定位摩擦,再讨论纪律
员工抵触常见原因包括字段过多、任务名称难以查找、填报用途不透明、记录被用于单一绩效排名,或者制度要求与实际工作冲突。管理者应通过访谈和短期观察定位问题,不要一上来把低填写率归结为态度。
可以找不同岗位各选几名代表,观察他们如何完成一条记录,并询问哪些步骤容易出错、哪些字段无法理解、哪些工作找不到归属。改掉明显的操作摩擦,再通过透明说明解释数据用途,往往比反复发送催填通知更有效。
5. 组织已经使用协作平台:验证数据链路而非重复造表
如果任务管理、项目协作和工时记录已在多个系统中运行,应先画出数据流:任务在哪里创建,工时在哪里录入,审批在哪里完成,成本数据在哪里汇总。重复录入和跨系统同步失败,往往比缺少新功能更容易造成错误。
以 PingCode 这类面向中大型企业及一百人以上组织的项目管理平台为例,评估时应重点验证实际业务链路,而不是只看工时功能是否存在:任务结构是否适配团队,权限是否满足项目隔离,字段能否覆盖计划与实际,数据是否能进入所需报表,历史修改是否可追溯。正式推广前应通过真实项目试用和权限测试,确认系统能力与制度要求相符。
6. 组织尚未统一管理责任:先明确谁处理什么
常见推诿是员工认为项目经理负责核对,项目经理认为部门负责人负责,部门负责人则把问题交给系统管理员。制度要明确责任边界:员工对记录事实负责,项目负责人对工作归属和异常解释负责,流程负责人对口径和规则负责,系统管理员对配置与权限负责。
出现异常后,责任人不一定要亲自解决所有问题,但必须能把事项交给正确角色,并跟踪是否关闭。没有明确责任人,再好的报表也只会增加会议讨论材料。
九、不同情况下的取舍:没有一种工时制度适合所有团队
1. 每日记录与每周记录:及时性和操作负担之间的权衡
每日记录更接近工作发生时点,适合任务切换频繁、结算要求高、临时支持多的团队。它的代价是提醒和操作频率较高,若工具体验差,容易形成打卡式填报。每周记录减少打断,适合工作节奏较稳定、任务持续时间较长的团队,但需要接受更高的记忆偏差风险。
我的建议不是预设一种标准,而是用试点比较补录比例、记录错误、员工耗时和管理者发现偏差的时间。若每日记录只提升提交数字,却没有改善可追溯性,就没有必要让全组织承担更高频率。
2. 全量审批与异常审批:控制风险和管理负担之间的权衡
全量审批适用于合规要求严格、记录可直接影响客户结算或外部审计的场景,但它会增加等待时间和管理工作量。异常审批适合大多数内部项目管理场景,能让管理者聚焦高风险数据,但前提是规则设计合理,且有抽样核验。
企业也可以采用分层做法:客户可结算记录全量审核,内部非结算记录按规则筛查并定期抽样。这样既照顾高风险场景,也避免把全部团队拖进同一套高成本流程。
3. 细分类与少分类:分析深度和填报一致性之间的权衡
细分类能回答更多问题,却会增加选择困难和口径漂移。分类过粗,管理者看不出计划工作和支持工作的差异;分类过细,员工会把相似工作选到不同类别,数据失去可比性。
可以先用少量稳定类别运行一个季度,再根据实际决策需要扩展。新增类别之前,管理者应先说明它要支持的具体动作,并检查现有字段是否可以组合得出相同信息。类别不是越多越专业,能稳定使用才有分析价值。
4. 用工时做成本核算与用工时做资源规划:字段设计的取舍
成本核算更强调人员成本率、客户归属、项目期间和审计追踪;资源规划更强调未来容量、任务估算、角色负荷和临时工作比例。两种目的可以共享一部分记录,但不应默认它们完全相同。
如果企业希望一套数据同时支持两类用途,必须清楚区分实际工时、可结算工时、计划工时和成本归属。没有区分时,财务报表里的可结算时间可能被误读成全部投入,资源计划里的估算又可能被误当成真实成本。
5. 个人明细与团队汇总:管理透明度和隐私边界之间的权衡
管理项目进度通常需要看到任务和团队负荷,不一定需要所有管理者查看每个人的全部历史明细。建议按职责配置访问范围:项目负责人查看项目相关记录,部门负责人查看团队汇总和必要异常,财务按核算职责访问成本字段。
提高透明度不等于无限开放。员工应知道数据的用途、查看角色和保存规则。若组织没有清楚的用途说明,却要求细到分钟的个人记录,信任成本可能超过数据带来的管理收益。

十、落地与选型:避免把流程改造变成一次性系统上线
1. 用真实工作场景做验收,而不是只看功能演示
系统验收至少模拟四种情况:正常任务记录、临时支持记录、已提交记录修改、项目关闭后新增记录。再检查权限角色、报表口径、提醒规则和历史追踪是否符合制度。演示时能顺利完成的单一路径,不足以证明系统能承接日常复杂情况。
我还会让一线员工亲自完成测试,而不是只由实施顾问或管理员操作。观察他们是否找得到任务、是否理解字段、是否知道补录方式、遇到错误能否自行修正。真实使用者的摩擦点,往往在系统验收会议上最容易被忽略。
2. 先跑基线,再设目标
没有基线就设目标,容易把管理愿望伪装成数据承诺。建议先观察一个完整的项目周期,至少覆盖日常记录、审批、月末汇总和一次复盘。记录操作耗时、补录率、异常类型、核对工时和关键偏差的发现时间。
基线不是为了证明现状有多差,而是为了判断改进是否值得。若月度核对成本很低、项目变化少,重型流程可能不划算;若客户结算争议多、资源冲突频繁,增加一些记录和审核成本可能有明显收益。
3. 以小范围试点验证行为变化
试点不应只挑最积极的团队,也要覆盖一类具有代表性的困难场景。建议持续四到八周,观察一线操作、管理动作和数据质量。期间保留旧流程的必要备份,但避免双重填报长期存在;若需要并行核验,应设定结束日期。
试点成功的判定条件要提前写好,例如记录时长没有明显增加、未归属比例下降、异常处理更及时、项目经理能够说出一个由数据推动的调整。指标可以因组织目标而异,但不能在试点结束后才挑选最有利的结果。
4. 建立规则变更机制,避免口径越改越乱
组织规模扩大、项目类型变化或系统能力调整后,工时规则可能需要更新。应指定一个流程负责人维护口径,记录规则版本、生效日期、适用范围和变更原因。项目团队可以提出建议,但不应各自私下修改字段定义。
规则变更后要安排简短培训或提供示例,并检查报表是否需要分版本比较。口径变化会影响趋势数据,若没有标注,管理者可能把统计定义变化误读为团队表现变化。
十一、结尾:工时表不是考勤表,而是组织学习的输入
1. 管理者下一步可以这样做
我建议先不要从买系统或增加考核开始,而是选一个近期项目,抽查二十到三十条工时记录,观察它们能否关联到任务、能否解释补录、能否区分计划和临时工作。样本不是为了得出全组织结论,而是帮助找到最明显的流程摩擦。
接着,用一页纸写清楚记录目的、工作类型、记录频率、异常规则和责任人。选两个业务特点不同的团队试行一个周期,比较流程成本、数据质量和管理动作。若指标改善却没有任何决策改变,就要重新审视这套制度是否解决了真正的问题。
2. 最重要的判断标准
我对任务工时管理的最终判断很简单:一条记录的价值,不在于它填得多细,而在于它能否在不制造过多负担的前提下,帮助组织理解工作是怎样发生的。工时数字不是结论,而是关于工作分布、估算质量、资源约束和流程风险的线索。
高效的工时流程,不是把每个人的时间都管得更紧,而是让管理者更早看见计划与现实的差距,并把差距变成下一次更合理的决策。从抽样、统一口径和小范围试点开始,先证明数据能被解释、管理动作能被触发,再决定是否扩大制度与系统投入。
常见问题解答(FAQ)
1. 任务工时表应该记录哪些信息,才能真正用于管理?
我现在的工时表只有任务名称、负责人和填写小时数,月底能统计出总工时,却看不出时间花在哪里。是不是应该增加项目、任务状态、工作类型等字段?字段太多又担心团队嫌麻烦,怎么取舍?
建议先保留能支持决策的最小字段集:项目或业务线、任务名称、负责人、日期、实际工时、工作类型、任务状态;需要评估计划偏差时,再增加预估工时。工作类型可按团队实际情况设置为开发、测试、会议、返工、支持等,但应控制分类数量,避免同一工作被不同人填成不同口径。
比如一个团队每周花大量时间处理线上问题,若只记录任务总工时,这部分容易被常规项目工作掩盖;单独标记“支持”后,管理者才能判断是否需要调整排班或减少重复问题。字段是否值得保留,可以用一个标准判断:它是否会改变资源安排、优先级或流程改进决策;如果不会,就先不要要求填写。
2. 工时应该按天填写,还是按任务完成后补填?
我发现团队成员常常到周五才回忆这一周做了什么,填出来的数字看着完整,但很难确认是否准确。要求每天填会不会增加负担?有没有办法兼顾数据质量和填写效率?
更稳妥的做法是按工作日记录,并在当天结束前或次日上午补齐,而不是等任务结束后一次性回忆。工时记录本质上是近实时的工作日志,拖得越久,越容易漏掉短任务、会议和临时支持,也更容易把时间平均分摊到主要任务上。执行时可以规定:每天记录实际投入,单条记录对应一个可识别的任务或工作类型;
若当天发生多次短时支持,可按团队约定合并记录,但要写清范围。管理者可先试行两周,比较当日填写与周末补填的缺失率、补录量和异常记录数,再决定提醒频率。若每天填写耗时明显偏高,优先精简字段或优化录入流程,而不是放弃及时记录。
3. 企业管理者用哪些指标判断工时表是否提升了效率?
我不想把工时表变成单纯统计谁加班最多的工具,但管理层又需要看到效率变化。除了总工时和加班时长,还有哪些指标能帮助判断流程是否变好?
建议把工时数据用于识别流程问题,而不是直接给个人排效率名次。可优先观察计划工时偏差率、返工工时占比、非计划支持工时占比、任务等待时间,以及单位交付成果对应的实际工时。比如计划偏差率可按“实际工时与预估工时差值的绝对值 ÷ 预估工时”计算,并按任务类型或项目阶段分组;
若某类任务连续数周偏差偏大,可能是估算依据不足、需求变更频繁或验收标准不清。指标需要结合质量、交付范围和任务难度解读:单看工时下降,可能只是少记了时间或压缩了测试。先选两三个能触发行动的指标,建立基线,再观察流程调整前后的变化,比一次性做复杂仪表盘更有用。
4. 发现工时数据异常时,管理者应该如何核查而不让团队反感?
我担心工时数据填得不准,但如果逐条追问,团队可能觉得是在监控个人;如果只看汇总,又发现不了问题。怎样设置核查规则,才能既保证数据可用,又不把工时表变成考核压力?
核查应以口径一致和流程改进为目的,先看模式,再看个别记录。可以每周检查明显缺漏、同一任务工时长期不变、实际工时远超预估、短时间内重复录入等异常;触发核查后,先确认任务范围、需求变化、等待或返工情况,而不是直接推断个人填报不实。
对团队公开说明数据用途、谁能查看、保留周期和不用于单一绩效排名等规则,有助于减少防御性填报。若异常集中在某一类任务,优先调整估算模板、任务拆分方式或录入说明;若问题是月底集中补录,则改进提醒和工作流。
核查结果最好落实为流程改动,并定期反馈“数据带来了什么变化”,否则成员只会看到填表负担,看不到它的价值。
核心关键词
文章包含AI辅助创作:任务工时流程与规范:企业管理者工时表效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584260
读者评论
我们团队以前要求每天填到具体分钟,后来改成半小时为单位,填报阻力小了不少。文章提到粒度应由用途决定,这点很实际;但对需要客户结算的项目,怎么兼顾简化和可核验,还得看合同要求。
按时率、补录率和未归属工时一起看,比只盯填写率有用。我还会按工作类型拆分临时支持,否则总工时看起来正常,实际排期却总被打断。
工时不适合直接拿来给个人排名,这个判断我认同。比较想了解的是,团队发现估算偏差后,怎样区分需求变化和估算能力问题,避免复盘最后变成追责。
