任务工时怎么做?企业管理者效率提升:工时表从0到1

任务工时怎么做,难点通常不在“员工愿不愿意填”,而在企业能否把工时数据变成可用于排期、成本核算和复盘的管理信息。工时表从0到1,最容易踩的坑,是先买工具、先定填报频率,却没有先回答三个问题:记录什么、谁来使用、数据会影响什么决策。我的建议是先用一个团队、两周周期和少量必填字段验证闭环,再决定是否扩大;工时表不是考勤表,也不是监控表,而是帮助管理者看清工作投入与任务结果之间关系的经营工具。

一、先讲核心结论:工时表要从决策出发

1. 工时记录的价值不在“填满”,而在“能用”

如果一张工时表只能回答“某人本周填了多少小时”,却回答不了“哪些工作超出预估、哪些需求消耗了维护能力、下个月要不要增加某类资源”,那么填报再完整,也只是多了一道行政流程。有效的工时管理,必须把记录、核验、分析、行动连成闭环。

我判断一套工时机制是否值得继续,通常看四件事:员工是否能在合理时间内完成记录,主管是否能据此发现偏差,项目负责人是否能调整计划,管理层是否能用汇总结果做资源取舍。任何一环断掉,工时数字都会变成“被收集但没人使用的数据”。

一句话概括:先定义决策,再设计字段;先验证使用价值,再扩大填报范围。起步阶段不需要把每一分钟都记下来,而是要让投入能够对应到具体任务、项目或业务类别,并能和预估、交付结果相互校验。

2. 从0到1的最小闭环

在我看来,最小可用的工时闭环包含五步:选择试点范围、建立任务分类、记录实际投入、复核异常偏差、根据结果调整下一轮计划。试点不应从全公司开始,优先选择项目数量适中、任务边界相对清楚、负责人愿意复盘的团队。

  1. 选范围:确定一个项目团队或一个业务小组,明确试点周期和负责人。

  2. 定义口径:统一“工时”是实际投入时间、可计费时间,还是用于容量规划的工作量,不要混为一谈。

  3. 轻量记录:员工按任务或工作类别记录,字段只保留后续决策真正需要的信息。

  4. 复核偏差:主管关注超估、漏记、长期无法归类等信号,不把复核变成逐分钟审查。

  5. 形成行动:把复盘结论带回下一轮排期、估算和资源分配,验证数据是否改变了决策。

开始时可以把目标设为“获得可解释的样本”,而不是追求极高填报率。比如,团队能否在周复盘时指出最大的三类偏差、这些偏差是否有明确原因、下个周期是否采取行动。比起一张看起来完整的报表,这些答案更能说明机制是否有用。

3. 用三个问题判断是否值得记录

每个字段都可以经过三个问题的筛选:这个字段会不会支持某个具体决策?员工能否在当下准确判断并填写?填写后的数据是否能被核验或解释?如果三个答案都是否定的,字段大概率只是让表格更复杂。

  • 是否需要区分项目、客户或内部工作?如果需要做项目成本和资源规划,通常要区分;如果只看团队总投入,则未必需要全部拆细。

  • 是否需要区分实际工作与非项目性工作?如果管理者要判断可用产能,就要识别会议、支持、培训、休假等类别,但不一定细到每场会议。

  • 是否需要记录开始时间和结束时间?如果目的不是排班、计费或安全合规,累计投入通常比逐段打卡更适合起步。

二、背景和真实场景:为什么工时数据常常越填越失真

1. 管理者需要的不是“谁忙”,而是“忙在哪里”

在项目制组织中,团队经常同时承担交付、客户支持、缺陷处理、内部改进和临时协作。员工看起来都很忙,项目却持续延期。单看任务数量或工时总数,很难分辨瓶颈究竟来自估算偏差、需求变化、等待外部反馈,还是大量隐性工作挤占了计划时间。

这也是工时表真正有用的场景:它把模糊的“最近很忙”拆成可讨论的工作构成。若一个团队每周有相当比例的投入都在临时支持,管理者就需要重新评估计划容量;若投入集中在返工,单纯增加人手可能只会增加协调成本;若主要耗时发生在等待审批或跨团队依赖,改善流程可能比加班更有效。

2. 同一组工时数字,可能代表完全不同的事实

例如,某人某周记录了40小时任务投入,表面上符合标准工作周,但这不代表计划合理。若其中10小时用于未排期的紧急支持,20小时用于原定项目,剩余时间用于会议和协作,项目计划实际可使用的投入就远低于团队按40小时估算的容量。

反过来,某项目实际工时比估算高,也不必然意味着执行效率差。可能是中途新增了范围、质量门槛提高、外部接口不稳定,或者早期估算忽略了测试和上线准备。没有任务变更记录和复盘说明,工时偏差只是一种结果,不能直接当作绩效结论。

3. 管理工具解决的是协同问题,不会自动解决口径问题

对于100人以上、项目并行较多的组织,工时数据通常涉及任务管理、项目汇总、权限、审批或报表等协同要求。以PingCode为例,企业在评估这类项目管理平台时,可以把关注点放在任务、项目计划、工时记录和汇总分析是否能形成一致的工作链路,而不是只看有没有一个“工时”入口。

但需要先说明边界:平台只能承载企业已经定义好的规则,不能替企业决定何为可计入工时、谁有权修正、哪些数据用于成本核算。选型时,最好用真实工作场景演示:员工如何从任务记录投入,主管如何核查异常,项目负责人如何比较估算与实际,管理者如何把分析结果带回计划。

不同组织的权限、配置和产品能力可能随版本及部署方式而异,正式采购前应以供应商当前演示、合同说明和试用验证为准。本文中的案例数字均为情景模拟,用于说明分析方法,不代表某个平台的实测成效或行业平均值。

三、常见误区:把工时表做成了填报负担

1. 误区一:字段越细,数据越准确

字段变多,不等于事实变清楚。让员工把工作拆到15分钟、强制填写每段起止时间、同时要求选择项目、阶段、工作类型、成本中心和审批人,短期可能提升表格的“颗粒度”,却会增加记忆负担和填报成本。越是依赖事后回忆,越容易出现整数凑数、集中补填和选择最方便选项的行为。

字段是否值得保留,要看它是否能改变决策。对于以项目交付为主的团队,项目、任务、日期和实际投入通常能支持基本复盘;对于咨询或按客户计费的团队,客户、合同类别、可计费属性可能必不可少;对于运维团队,支持事件类别和紧急程度可能比项目阶段更有解释力。

2. 误区二:把填报率当成工时制度的成功指标

填报率是过程指标,不是业务结果。员工每天都填表,可能只是因为制度规定;真正要看的是数据是否能解释工作构成、估算误差是否逐步收敛、是否减少了重复加班或计划失真。

如果管理者只考核“按时填报”,员工自然会优先满足形式要求。结果可能是周五一次性补满、把一类工作均摊到多个任务,或者把无法归类的时间塞进“其他”。这些数据在系统中看起来齐全,却不适合用于成本分析和容量规划。

3. 误区三:用实际工时直接评价个人效率

工时长短不能直接代表效率高低。一个人处理复杂故障的投入可能比处理标准任务更高;一个新人需要投入更多时间熟悉系统;一个任务低估了依赖和返工,实际投入超出估算并不一定由执行者造成。若把工时数字直接用于个人排名,员工会有动机避开困难任务、缩短记录时间,或者把必要的协作投入隐藏起来。

我更倾向于把工时偏差首先用于任务估算和流程改进,而不是个人奖惩。若确实涉及绩效管理,应结合任务复杂度、质量、交付结果、协作贡献和资源约束,并且提前说明数据用途、校正规则和申诉方式。

4. 误区四:把所有非项目时间都视为浪费

会议、培训、代码评审、客户沟通、知识沉淀和团队协作,未必直接对应一个交付任务,却可能是组织长期产能的必要投入。将这类时间一律标为“无效”,会造成短期数据更好看、长期能力被透支。

更合理的做法是把非项目工作分成少数可行动的类别。例如,例行协作、客户支持、技术债治理、培训和行政事务。分类的目的不是给工作贴好坏标签,而是让管理者看见容量被什么占用,再判断哪些应纳入排期、减少、自动化或保留。

5. 误区五:把工时管理等同于监控员工

如果员工不知道为什么记录、谁能看到数据、数据将如何使用,就容易把工时表理解成监督工具。这样的制度会损害信任,并让记录质量依赖员工对管理者的判断,而不是依赖清晰口径。

上线前要写明数据用途和边界:是否用于项目成本估算,是否用于客户计费,是否用于团队容量分析,谁有查看权限,如何修正错误记录,是否禁止将单一工时数字作为个人效率结论。透明规则不是额外的沟通成本,而是数据可信度的前提。

四、专业判断逻辑:先统一口径,再谈报表和自动化

1. 先区分四种不同的“时间”

很多工时争议,实际上是把不同概念混在了一起。实际投入时间描述做某项工作花了多少时间;计划工时是事前对工作量的估算;出勤时间描述人在工作或岗位上的时间;可计费时间则是符合合同或客户计费规则的时间。它们可能相关,但不能互相替代。

如果企业既要做排期又要做客户计费,建议分开设计口径与权限。用于内部容量管理的数据,不一定适合直接进入账单;用于考勤的数据,也不能自动当作项目投入。起步时先选定主要用途,其他用途作为后续扩展,避免一张表同时承担互相冲突的责任。

数据类型 回答的问题 常见误用 适合的管理动作
实际投入 任务或工作类别消耗了多少时间? 直接用来排名个人效率 复盘估算偏差和工作构成
计划工时 事前预计需要多少投入? 把估算当成承诺或考核上限 比较估算与实际,修正方法
出勤时间 人员在岗或工作时段如何分布? 直接认定全部时间都投入项目 考勤、排班和工作时段管理
可计费时间 哪些投入符合合同计费规则? 与内部实际投入不加区分地合并 账单审核和客户成本核算

2. 字段设计遵循“必要、可判定、可复核”

对大多数项目团队,第一版字段可以从日期、人员、任务或工作类别、实际投入、简短说明开始。项目和任务最好尽量通过现有工作对象关联,减少员工重复手动选择;若系统无法关联,再通过简洁的分类规则降低歧义。

说明字段不要变成每条记录都写工作日志。只有遇到异常、变更、阻塞或工作类别不清时,才要求补充原因。否则员工会为了完成填报写出大量“跟进项目”“处理需求”之类的空话,增加字数却没有增加信息。

判断一个分类是否太粗,可以看不同原因是否需要不同管理动作;判断是否太细,可以看员工能否稳定区分、主管是否会据此采取不同动作。若两个分类最后总是合并分析,或员工无法一致判断它们的边界,就应考虑合并。

3. 记录节奏要匹配工作记忆,而不是管理者的理想频率

日填还是周填,没有适用于所有团队的答案。任务切换频繁、需要客户计费或合规追溯的团队,可能更适合每日记录;工作内容相对稳定、以内部项目规划为主的团队,按日记录但每周复核,或允许每周补齐,也可能更现实。

实践中,事后回忆越久,分类和时长越容易偏离真实情况。可以先试行“当天记录、每周复核”,但把单次填写控制在几分钟内,并观察员工实际花费。如果团队普遍需要长时间查找任务、补写说明,问题往往不是员工不认真,而是任务结构、分类规则或记录入口需要改进。

4. 让实际与估算形成可解释的对照

只有实际工时,没有事前估算,管理者很难判断“多”或“少”。建议至少在试点中保留任务的估算值,并记录范围变化、阻塞和返工等关键原因。分析时不要只看总偏差,还要看偏差分布:是少数任务严重超估,还是大多数任务都略微偏离。

可采用简单的偏差率帮助筛查:实际投入减去估算投入,再除以估算投入。这个比率不应被当成自动判罚阈值,估算为零或极小值时更不适合直接使用。管理者应先问偏差的来源,再决定是否调整模板、拆分任务或修改计划方式。

5. 以“解释能力”而不是“字段完整度”评估数据质量

数据质量至少有四个维度:是否按时记录、是否归到正确任务、是否符合统一口径、是否能解释异常。前两个决定数据是否完整,后两个决定数据是否可信。若团队每周都按时填写,但无法区分临时支持和计划工作,那么记录量再大,也不适合用来估算未来产能。

建议管理者每周抽查少量记录,不是为了抓错,而是观察规则是否易懂。若多名员工对同一类工作做出不同选择,说明定义存在歧义;若同一任务长期出现较大偏差,说明任务拆分或估算方式可能需要调整。

任务工时怎么做?企业管理者效率提升:工时表从0到1

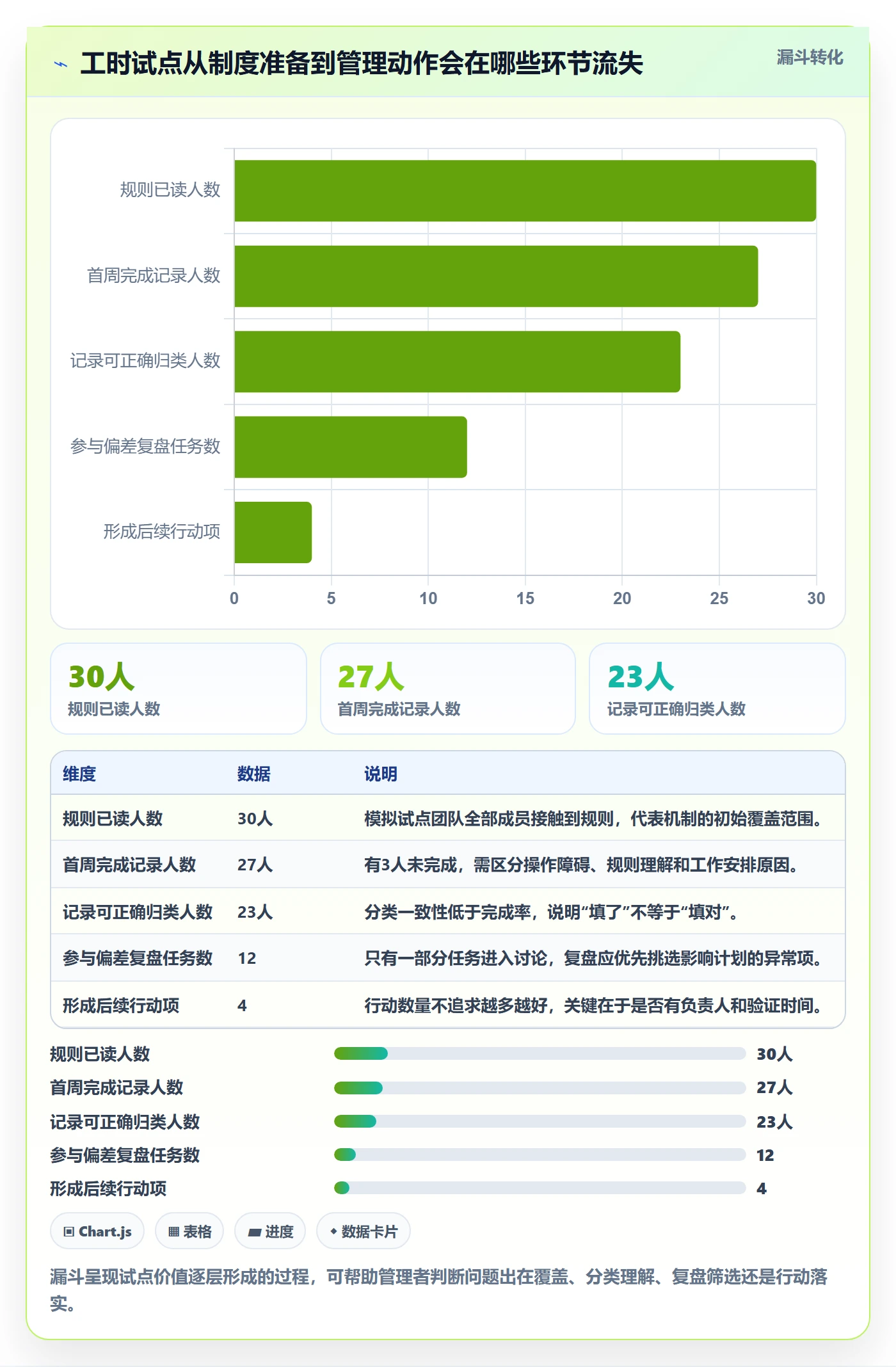

五、具体案例:用一个模拟团队看清工时表如何产生价值

1. 设定试点团队和初始问题

下面是一个情景模拟:某企业的产品与交付团队共30人,连续两个迭代出现计划任务延期。负责人原本认为是估算偏保守不足,于是考虑增加并行任务。试点期间,团队记录项目任务、客户支持、缺陷处理和内部协作的投入,并在周复盘时对照原计划。

第一周的数据只用于发现模式,不用于绩效评价。团队发现,计划任务实际投入低于原先预期可用容量,主要原因不是个人速度慢,而是客户支持和跨团队问题占用了较多时间。此外,一部分看似“计划外”的工作没有明确归属,过去被平均吸收到项目任务中,导致项目偏差难以解释。

这个发现改变了管理者的假设:原问题不只是估算不准,而是计划容量没有扣除持续性支持工作。若继续增加并行任务,团队的上下文切换和延期风险可能进一步上升。

2. 试点记录结构与复盘方式

团队第一版只保留几个关键维度:日期、任务或工作类别、实际投入、是否计划内,以及异常原因。负责人没有要求员工描述每个工作片段,也没有把工时偏差直接计入个人考核。每周由项目负责人汇总类别占比,并挑选偏差最大的任务进行十分钟复盘。

复盘不是问“为什么用了这么久”,而是先核对任务范围和预期是否一致,再看是否发生等待、返工、临时支持或依赖变更。只有确定原因后,团队才讨论下一轮计划如何调整。这样做的关键,是避免把“实际大于估算”自动翻译成“执行者效率低”。

3. 一组示意数据如何改变排期判断

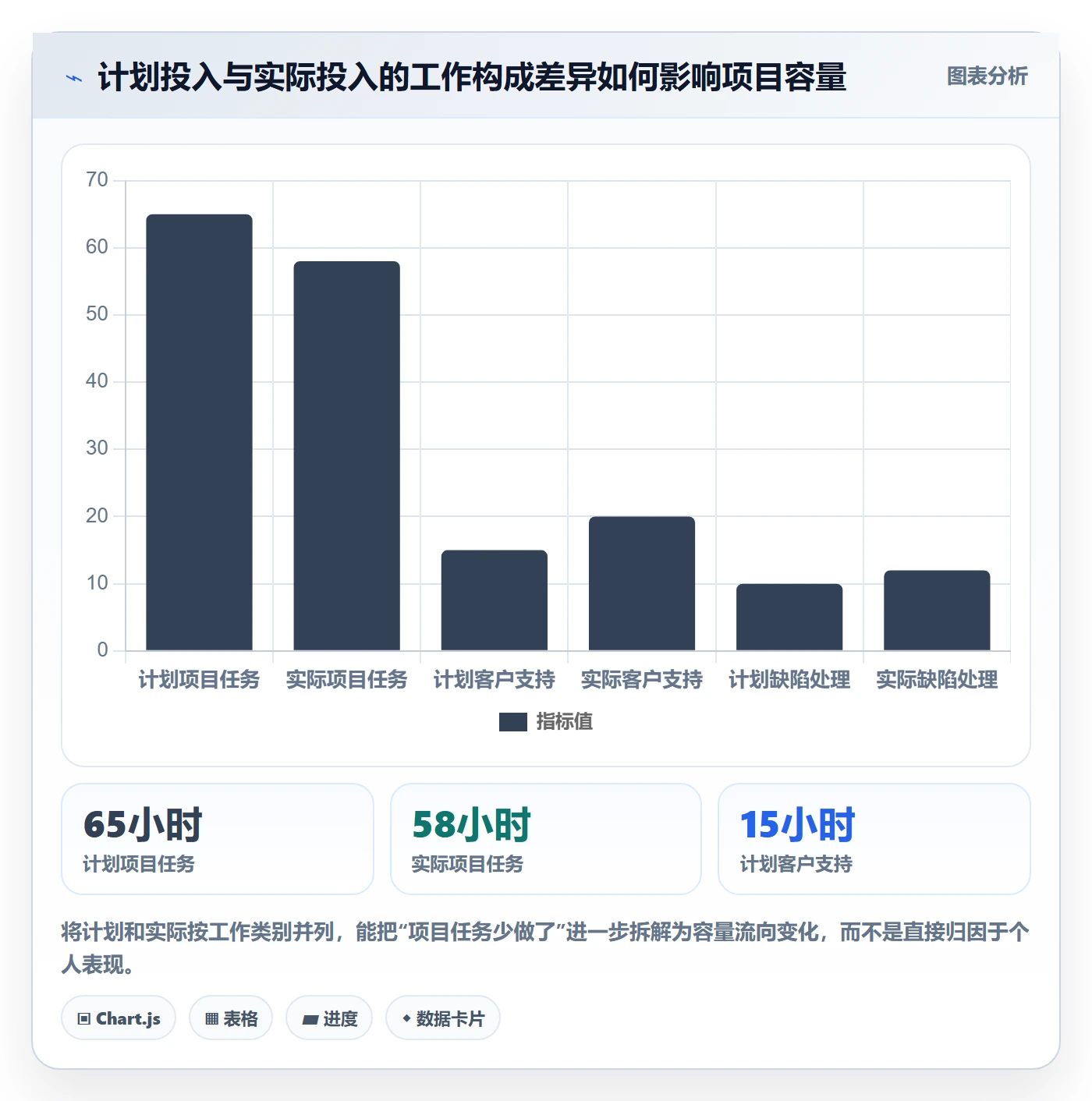

以下数字是为展示分析方法构造的情景模拟数据,不是行业基准,也不是任何企业的实测结果。假设团队在第一周汇总100个可用工作小时,计划项目任务占65小时,客户支持占15小时,缺陷处理占10小时,内部协作占10小时;复盘发现计划项目实际投入只有58小时,客户支持则达到20小时。

管理者若只看项目任务的58小时,可能认为团队执行力不足;但把类别变化放在一起看,就会发现客户支持比预留多5小时,缺陷处理也可能挤占了排期。此时,合理动作不是要求团队“多做7小时”,而是确认支持需求能否分流、缺陷是否来自重复原因、下轮计划要不要降低项目容量。

任务工时怎么做?企业管理者效率提升:工时表从0到1

4. 再看任务级偏差,而不是只看团队总数

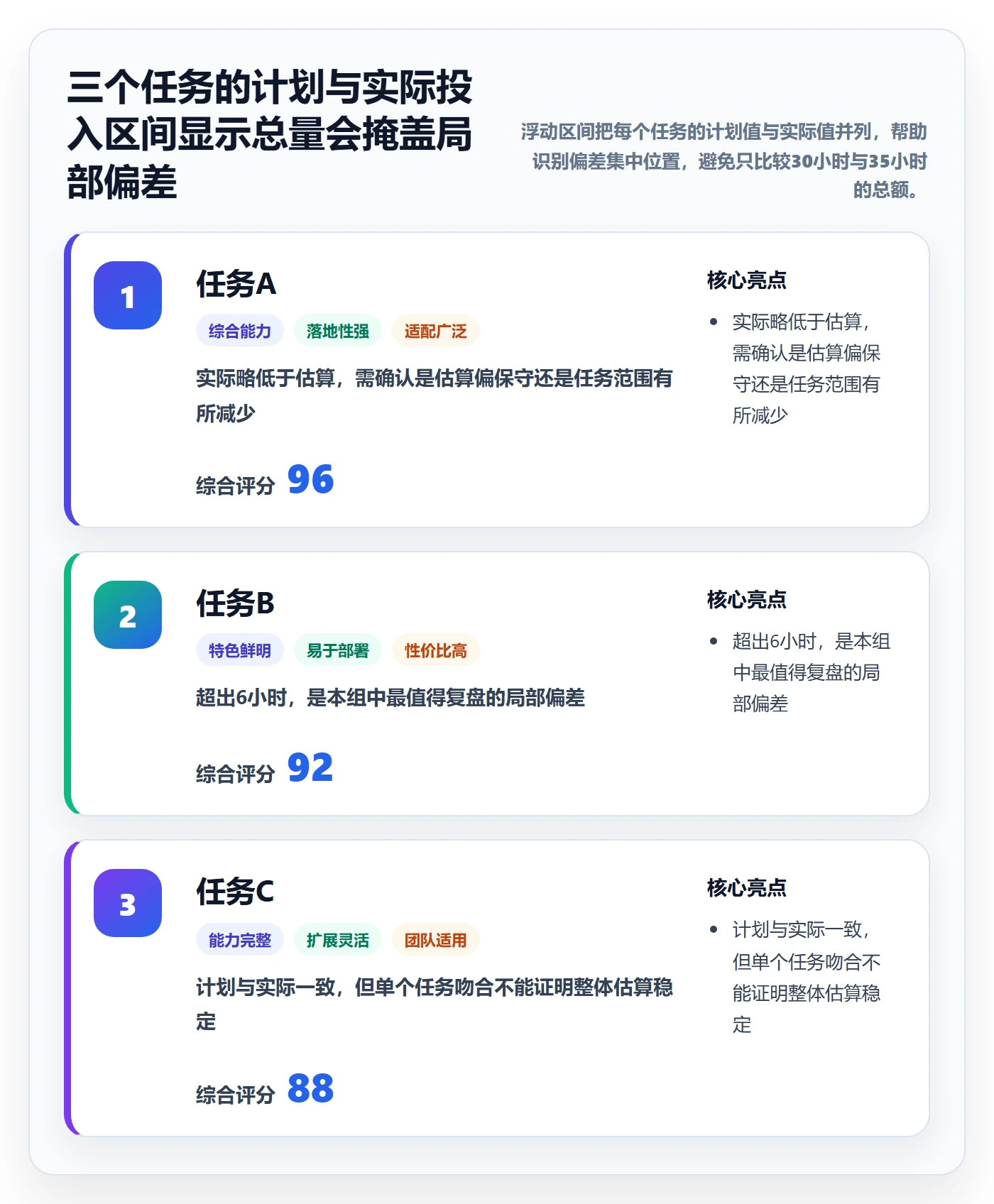

团队总工时相同,也可能有完全不同的风险。假设三个任务的计划与实际投入分别为:任务A计划10小时、实际9小时;任务B计划8小时、实际14小时;任务C计划12小时、实际12小时。总计计划30小时、实际35小时,净偏差只有5小时,但任务B单独超出6小时,可能隐藏着依赖阻塞或需求范围变化。

如果只看总额,任务A的低于估算会抵消任务B的超估,管理者会低估局部风险。任务级比较能避免“平均值掩盖问题”,但也需要样本量和任务类型作背景。小任务的比例波动可能很大,不宜仅凭偏差率判断,应结合绝对工时、复杂度和任务说明。

任务工时怎么做?企业管理者效率提升:工时表从0到1

5. 试点后应输出行动,而不是只输出图表

试点复盘最终应形成一份简短行动记录:哪些工作类别要预留容量、哪些需求需要设置支持入口、哪些任务估算规则要更新、哪些数据口径仍有歧义。每一项行动都要有负责人和验证时间,否则工时表只会变成另一套月报材料。

例如,若客户支持工作持续超出计划,团队可以先试行每周固定支持值班,再观察项目计划偏差是否下降;若缺陷处理增多,先按缺陷来源区分新需求、回归问题和环境问题;若大量工时无法归属,优先整理任务结构,而不是要求员工写更多说明。

六、从0到1的落地方法:按阶段逐步增加复杂度

1. 第一阶段:明确用途和边界

启动前,由业务负责人、项目负责人和实际填报者共同确认:工时数据主要支持什么决策,哪些人能查看,是否与客户计费相关,是否涉及个人评价,以及错误数据如何修正。不要只让管理层讨论“需要什么报表”,也要让员工参与判断填报动作是否可执行。

建议把规则写成一页说明,而不是长篇制度。说明中应包含工时定义、记录粒度、填写频率、分类解释、异常修正规则和数据用途。若某项规则需要靠口头解释才能成立,说明定义还不够清晰。

2. 第二阶段:选一个有代表性的试点

试点团队既不能小到完全没有协作,也不宜大到问题无法定位。可以选择一个有稳定工作流、负责人愿意参加复盘、项目任务和支持工作都存在的团队。试点不是为了证明制度成功,而是为了暴露流程、字段和权限设计中的问题。

开始前记录一组基线:计划偏差、临时工作占比、周报整理时间、员工平均填报耗时、异常记录数量等。基线不必复杂,但必须提前定义统计口径,否则上线前后数据无法对比。

3. 第三阶段:设计最小字段并设定复核规则

第一版尽量不超过完成决策所需的字段。任务能关联就不重复填写;类别容易混淆,就给出正反例;只有异常时需要解释,就不要让所有记录都写说明。复核方式也要明确,例如主管每周抽查少量高偏差记录,项目负责人负责复盘计划与实际差异。

复核的目标是修正规则和发现问题,不是提高管理者逐条批准的工作量。如果每条工时都要多级审批,团队很可能把注意力放在通过审批,而不是准确记录。对于客户计费或合规要求较高的场景,可以另设必要的审核流程,但要与内部容量分析区分。

4. 第四阶段:用固定节奏复盘并形成行动

建议在试点期间每周安排一次短复盘,重点看三类信息:投入构成、计划与实际偏差、无法解释或反复出现的异常。复盘控制在固定时长内,并由负责人记录决策,不要把会议变成逐条核对工时的过程。

每次复盘至少回答:本周最重要的偏差是什么?偏差由什么造成?下一周期做什么调整?由谁验证调整是否有效?若答案只是“下周继续观察”,要注明观察指标和截止时间,避免不确定性被无限延长。

5. 第五阶段:验证后再扩大范围或上平台

当试点证明数据能够支持实际决策后,再评估是否扩大团队范围、增加字段或引入平台能力。若多个团队需要统一权限、跨项目汇总和稳定报表,管理软件的价值会更明显;若目前分类还经常变化,先用简单表格验证规则,可能比一开始投入复杂配置更合适。

对于中大型组织评估PingCode这类项目管理平台时,我建议准备三段端到端演示脚本:员工从任务记录投入、主管复核异常、负责人查看项目计划与实际偏差并采取行动。重点验证操作是否自然、数据能否汇总、权限是否符合组织边界,以及后续导出和分析是否满足实际需要。

任务工时怎么做?企业管理者效率提升:工时表从0到1

七、不同情况下的行动建议:先解决最影响决策的问题

1. 项目延期多,但原因说不清

优先记录项目任务、计划与实际投入,并把范围变化、外部等待、返工等原因作为异常说明。不要一开始把所有内部活动拆成十几种类别。目标是判断延期主要来自估算、需求变化还是容量被其他工作占用。

如果团队连任务边界都不清楚,先改进任务拆分和变更记录。工时数字只能记录投入,无法替代需求管理,也无法让模糊任务自动变得可估算。

2. 客户项目需要成本或计费依据

先区分内部实际投入和合同允许计费的投入,明确不同角色、客户和服务类别的规则。记录流程必须便于复核,并保留修改记录。切忌把“员工填了多少”直接当成“客户应支付多少”,两者之间通常还隔着合同约定、审批和排除项。

若团队需要逐日或按任务提交计费工时,记录频率可以更高;但应对照员工实际填报耗时和账单审核周期,确保流程成本没有超过它带来的核算价值。

3. 运维、支持或客户成功团队工作高度随机

这类团队的计划工时不一定适合按项目任务逐项估算,建议优先记录事件类别、处理时长、紧急程度、是否重复发生和问题归属。数据重点是识别支持负荷、重复问题和升级路径,而非强行追求每项工作都能事先规划。

如果大量时间来自紧急事件,团队可以用分布式观察而不是单个周总量判断趋势。只有当重复事件逐渐形成稳定模式,才值得进一步建立专项计划、自动化或知识库治理。

4. 团队规模小,工作方式变化快

小团队可以先用共享表格或现有任务工具试验,避免为尚未稳定的规则配置复杂系统。字段少、负责人明确、每周能复盘,通常比“功能齐全但无人维护”的系统更有效。

如果同一份表需要多人重复录入,或者无法可靠汇总跨项目数据,再考虑工具升级。判断标准不是团队人数本身,而是协同复杂度、数据重复劳动和决策需求是否已经超出轻量工具的能力。

5. 员工对记录机制明显抵触

先查明抵触来源:填写耗时过长、用途不透明、分类难以理解、管理者频繁追责,还是任务入口与工时表割裂。不要把所有抵触都解释成“员工不配合”,因为流程设计本身也可能制造不必要成本。

可以选择一周观察实际填报流程,让员工现场演示从完成任务到记录投入的路径。若需要重复查询项目名称、手动复制任务编号或反复切换工具,优先减少操作步骤;若担心数据被用于单一绩效排名,先明确使用边界并通过试点验证。

八、不同情况下的取舍:工时表不可能同时满足所有目标

1. 记录精度与填报成本之间的取舍

更细的粒度可能提高分析能力,也会增加记录负担。精确到分钟更适合合同计费、工序核算或特定合规场景;用于团队容量规划时,按任务或半天、小时级汇总往往更现实。选择粒度时,应比较精度带来的决策收益与员工持续维护的成本。

如果记录精度提高后,管理者仍然只能看总工时,说明精度很可能没有转化为价值。若粒度太粗,无法识别支持工作和项目工作之间的差异,再考虑增加分类,而不是一步到位增加所有字段。

2. 个人透明度与团队分析之间的取舍

团队层面的汇总适合识别容量和流程问题,个人层面的数据则可能涉及敏感信息。管理者应遵循必要性原则:谁需要看明细,谁只需要看汇总,数据保留多久,是否允许导出,都应有清晰边界。

若业务目标是容量规划,团队分类趋势可能已经足够;若涉及个人计费或任务分配,才需要更细粒度的访问。权限越宽不代表管理越有效,过度开放反而会促使员工优化数字而不是改善工作。

3. 周填与日填之间的取舍

日填更接近实际发生时点,适合高频变化或需要逐日核算的工作;周填减少操作频率,但更依赖记忆和工作记录。无论采用哪种方式,都要保证员工能及时找到任务、能修正错误,并且主管不会因为短期数据波动就做出过度结论。

可通过试点比较两种节奏:填报耗时、漏填率、类别一致性、员工反馈和复盘可用性。不要仅以“哪种方式填得更快”作为标准,因为速度快但分类混乱的数据,最终仍会增加分析成本。

4. 统一分类与团队自主分类之间的取舍

跨团队汇总需要一定统一性,但各职能的工作内容并不相同。可以设置少量全公司通用的顶层分类,再允许团队增加有限的局部分类。若完全统一,可能把差异化工作挤进“其他”;若完全自由,横向比较又无法成立。

分类治理要有负责人和定期清理机制。新类别是否新增,应看它是否对应不同决策;一个季度都没人使用或从未触发管理动作的类别,应考虑合并或删除。

5. 先上工具还是先定流程的取舍

流程尚未稳定时,先用轻量方法验证能降低试错成本;组织已有多个项目、角色和数据汇总要求时,平台化能减少重复录入和手工汇总。两者不是非此即彼,而是成熟度不同阶段的选择。

评估工具时,除功能演示外,还要检查实际操作路径、数据导出、权限管理、历史记录、维护责任和实施成本。特别要确认工时数据能否与企业现有任务结构对应,而不是只看报表是否丰富。若产品演示使用的是理想样例,建议用一组真实任务、真实角色和真实异常记录进行验证。

九、如何判断试点有效:看行为变化,也看业务结果

1. 建立一组不互相替代的指标

试点评估至少需要过程、质量和结果三个层次。过程层看员工完成记录的比例、平均填报耗时;质量层看分类一致性、异常说明完整度;结果层看计划偏差是否更可解释、临时工作是否进入容量计划、管理者是否采取了具体行动。

不能只挑一个指标作为成功标准。例如,填报率升高但员工耗时翻倍,不一定是改进;偏差降低但团队减少了记录范围,也不能说明估算更准确。指标要成组解释,并结合业务背景看变化。

指标层次 示例指标 它能说明什么 不能单独说明什么
过程 按期记录率、平均填报分钟数 机制是否能持续执行 数据是否真实或有决策价值
质量 任务归类一致率、异常原因可解释率 数据是否可比较、可复盘 项目是否一定按期交付
结果 计划偏差、临时工作纳入排期的比例 管理动作是否改善容量判断 工时机制是否是结果变化的唯一原因

2. 关注基线和前后条件是否一致

前后对比时要注明样本、周期和口径。如果上线后恰逢需求减少、项目进入稳定期,偏差下降可能与工时机制无关;如果试点期间任务拆分方式改变,前后数据也未必可直接比较。管理者应同时记录影响结果的外部变化,避免把相关性误认为因果。

对于样本较小的团队,不要急着发布“效率提升了多少”的结论。更稳妥的说法是:某类偏差现在能被识别,某项计划调整正在验证,下一周期将继续观察。诚实地描述证据边界,比夸大一个漂亮百分比更能建立信任。

3. 看异常是减少了,还是变得更可解释

工时管理不一定让偏差立刻减少。试点初期,异常数量甚至可能增加,因为以前隐藏的支持工作、返工和依赖等待开始被看见。这并不必然是机制失败,关键是这些异常是否能被分类、能否触发行动、后续是否观察到变化。

当管理者能区分“估算偏差”“范围变化”“外部等待”“计划外支持”时,团队才真正拥有改善抓手。对管理决策而言,可解释的10小时偏差,往往比没有原因的零偏差更有价值。

十、总结:工时表从0到1,先做出信任和闭环

1. 最值得坚持的三个原则

第一,工时表必须服务于明确决策,而不是为了产生更多报表。第二,记录口径要让员工能稳定判断,让主管能复核,让管理者能解释。第三,工时数据首先用于理解工作系统,不能把单一数字直接等同于个人效率。

工时表从0到1,真正的“1”不是上线了一个表单,也不是全员完成了第一次填报,而是管理者第一次用数据发现原先看不见的工作构成,并据此做出一项可验证的调整。比如重新设置支持容量、修改任务估算规则、减少重复返工,或重新安排跨团队依赖。

2. 下一步怎么做

如果你正在启动工时管理,我建议先在本周完成三件事:写清工时数据的主要用途和禁止误用边界;选定一个愿意复盘的试点团队;用最少字段记录两周,并提前约定复盘问题。两周后,不要先问“填报率够不够高”,而要问“我们因此做出了什么原本做不出的判断”。

如果试点能支撑排期、成本或流程决策,再逐步扩展分类、权限和工具能力;如果数据仍然无法解释,先修正任务结构和规则,不要用更多字段掩盖定义不清。工时表的核心不是把时间管得更紧,而是让组织更准确地知道时间流向哪里、为什么流向那里,以及下一步值得改变什么。

常见问题解答(FAQ)

1. 任务工时怎么从0开始建立?

我负责的团队之前没有统一填工时的习惯,临时让大家补记录,结果有人按天估、有人按任务估,数据根本没法比较。我想知道,第一版工时表应该先记录哪些字段,才能既能用起来又不把流程做得太复杂?

第一版先记录五项:日期、人员、任务、实际投入时长、任务状态;项目或需求编号可以作为第六项,便于后续汇总。不要一开始就增加成本、效率评分、工作内容长描述等字段,否则填写负担会先于管理价值出现。建议先选一个团队试行两周,每天记录实际投入,按半小时或一小时为单位,不要求精确到分钟。

试行结束后检查三件事:任务是否能对应到具体工作、是否存在大量事后补填、汇总结果能否解释延期或工作量变化。字段能支持这些判断,再逐步扩展。

2. 工时应该按什么粒度填写,才能避免数据失真?

我不确定是每完成一个小动作就填一次,还是一天结束时统一估算。粒度太细会让团队觉得是在监控,太粗又看不出时间花在哪里,尤其是会议、沟通和临时支持工作经常被漏掉。

建议用可解释的任务作为记录单位,而不是把每封邮件、每次沟通都拆成单独记录。多数知识工作团队可以先以半小时为最小单位;单项记录通常控制在半小时到半天,超过一天的任务应拆成阶段或交付物。会议、沟通和临时支持也要计入,但可分别归入固定类别,避免它们被隐藏在“其他工作”里。

判断粒度是否合适,可以抽查一周记录:如果多数条目无法说清产出,粒度可能过粗;如果每天产生几十条记录,粒度则很可能过细。

3. 计划工时和实际工时怎么对比,才能用于管理而不是追责?

我希望用工时发现估算偏差和项目风险,但担心一旦把实际工时和计划工时放在一起比较,员工就会为了好看少报时间。怎样解读偏差,才不会把工时表变成考核个人快慢的工具?

把偏差用于改进估算和排期,不要直接用单次任务的超时给个人排名。可以按任务类型、团队和迭代周期观察计划与实际的差异。例如某类任务连续三轮实际投入分别比计划高出约20%、30%、25%,更值得检查需求变更、依赖等待或估算口径,而不是简单认定执行者效率低。记录时同时标注变更、返工、等待等原因;

复盘看一段时间的趋势,并允许成员说明不可控因素。工时数据是解释工作流的线索,不是单独评判绩效的证据。

4. 团队不愿意填工时表,管理者应该怎么推动?

我试着要求大家每天填工时,但有人觉得这是增加行政负担,也有人担心记录会被用来监视个人。即使表格已经发下去,数据仍然经常延迟或漏填,我该先改制度还是先换工具?

先处理用途和反馈,再考虑更换工具。管理者应明确说明工时用于排期、识别超负荷和改进估算,不用于按填报时长给个人排名;同时每周用记录解决一个看得见的问题,例如发现某项目临时支持占用了计划工时,随后调整资源安排。如果团队填报需要频繁切换页面或重复录入,才优先简化入口、关联已有任务信息。

试行阶段可观察按时填报率和补填比例;若连续两周仍大量补填,通常应先检查字段是否过多、任务分类是否难懂,以及成员能否看到数据带来的实际改进。

核心关键词

读者评论

张
张泽宇

我们试过按周补填,月底汇总时发现不少时间被记成整小时,具体任务也常选错。后来改成当天简单记录、周会上只复核异常,填报负担小了些,数据也更容易讨论。

杜
杜书瑶

做项目成本时,内部实际投入和客户可计费工时确实不能混为一谈。想请教下,如果同一项工作既要做容量分析又要对客户结算,通常是分开记录,还是在同一条记录上设置不同口径?

姚
姚诗涵

赞同先用小团队试点。我们之前字段设计得很细,但管理者没有根据报表调整排期,员工很快就把填表当成额外行政工作。比起填报率,我觉得每周能否据数据改一次计划,更能检验这套机制有没有用。

文章包含AI辅助创作:任务工时怎么做?企业管理者效率提升:工时表从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584211

赞 (0)
飞飞飞飞
工时表周报工时教程:企业管理者制度设计,避坑指南
上一篇 45分钟前
审批管理指南:企业管理者如何做好工时表,效率提升全流程
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
