工时表如何做好项目工时?企业管理者实操方法与操作步骤

工时表填得很满,项目却还是延期;每周都在催报工时,月底汇总出来的数字却解释不了成本超支,这通常不是员工不配合,而是企业把工时表当成了考勤附件,而不是项目决策的输入。做好项目工时,关键不在于记录得多细,而在于让每一笔工时都能回答三个问题:投入了什么工作、为什么发生、接下来要采取什么行动。

一、先讲核心结论:工时表不是考勤表,而是项目管理的反馈回路

1. 一张有用的工时表,要同时满足三个条件

我判断一张工时表是否有用,不看字段有多少,而看它能不能在项目出现偏差时帮助管理者定位原因。至少要满足三个条件:员工能在工作结束后准确记录,项目负责人能据此判断工作进展,管理者能将投入与交付、预算和资源决策联系起来。

如果工时只有“员工姓名、日期、小时数”,它能回答某人填了多少,却回答不了这些时间花在什么任务上。如果只有任务名称,没有项目和工作类型,月底也难以区分交付工作、缺陷修复、会议沟通与内部支持。字段设计的目的不是积累数据,而是让这些差异能够被看见。

我的核心判断是:先规定工时记录将影响什么管理动作,再设计字段和流程。如果记录结果不会影响排期、资源调整、预算预测或复盘,团队很快就会把填表视为额外行政负担。

2. 把项目工时拆成记录、校验、分析、行动四步

项目工时管理不是“发个表格、每周收一次”。完整闭环至少包括四步:员工记录实际投入;负责人检查任务归属和异常;项目经理分析计划与实际之间的差异;管理者据此采取措施,并把结果反馈到后续计划。

其中最容易缺失的是最后一步。团队可能每月都能生成报表,却没有人负责解释偏差,更没有机制把“需求变更增加了多少投入”反馈到估算和范围控制。这样的工时管理只是统计,不是管理。

  • 记录:把实际投入关联到明确项目、任务或工作类型。
  • 校验:识别漏填、重复填报、超出合理范围和错误归属。
  • 分析:比较计划工时、实际工时、剩余工作量和交付状态。
  • 行动:调整范围、资源、优先级或后续估算,并说明决策依据。

3. 先解决管理问题,再决定要不要精细到分钟

很多企业一开始就追求精确到15分钟,结果员工花更多时间分类,管理者拿到的数据却没有更准确。对于大多数知识型项目,是否能持续、准确地归属工作,通常比记录单位从半小时缩短到15分钟更重要。

若团队主要需要看项目投入趋势,可以按半小时或一小时记录;若需要核算对外服务、合同成本或合规工时,再根据合同和制度提高精度。精度越高,记录和审核成本越高,必须有对应的业务收益。

工时表如何做好项目工时?企业管理者实操方法与操作步骤

二、背景和真实场景:为什么表格填完了,项目还是看不清

1. 多项目并行时,“忙”不等于“有效投入”

在同时承担多个项目的团队里,一个人一天可能处理客户需求、修复线上问题、参加内部评审,还要回答其他团队的临时咨询。月底回忆时,最容易出现的是把时间平均分到几个项目,或只填写最显眼的交付任务。

这会带来两类误差。第一,项目消耗被低估,因为会议、沟通、返工和支持工作没有归属。第二,团队负荷被误判,因为一名员工可能同时被多个项目负责人视为“可用”。如果管理者只看项目计划中的开发任务,就会以为延期来自执行慢,却忽略了大量未计划工作。

2. 规模越大,口径不一致造成的误差越难发现

在十几人的团队里,负责人还能通过日常沟通知道某人这周在处理什么。组织扩大到多个部门、多个项目和跨职能协作后,口头同步无法稳定覆盖全部工作。此时,工时表不仅是记录工具,也承担着统一语言的作用:同一类工作要有一致定义,同一项投入要能关联到同一项目或任务。

例如,产品经理把需求澄清记入项目,研发把同一场会议记为部门协作,测试则完全不记录。单看每个人的表格都说得通,汇总后却会低估项目沟通成本。问题不在员工,而在组织没有规定会议工时如何归属。

3. 100人以上组织的重点是口径治理,不是加倍催报

在中大型组织中,工时管理往往涉及项目组合、资源规划、部门核算和审计留痕。此时,管理者需要的不是更多提醒,而是可复用的规则:项目如何编码、内部支持如何分类、跨项目工作如何归属、谁有权调整已提交记录、审批后是否允许修改。

如果企业使用项目管理平台,可以把任务、项目、负责人和工时记录关联起来,减少员工重复填写上下文。以 PingCode 为例,适合中大型企业及100人以上组织围绕项目和任务建立协作记录;但工具只能承载规则,不能替企业决定“会议应该归哪个项目”或“哪些工时用于成本核算”。这些仍需管理者先定义。

因此,我通常建议先做小范围口径试运行,再扩展到更多部门。工具上线不是规则完成,数据字段统一也不等于管理共识统一。

4. 工时数据的价值取决于决策周期

日报适合快速掌握高频变化,但也会增加填写和检查负担;周报能降低录入频率,却可能让员工依赖记忆;月报适合财务和经营分析,但对及时调整项目帮助有限。周期没有绝对答案,关键在于数据要服务什么决策。

管理目标 建议记录频率 适用原因 主要风险
项目进度与资源调度 每日记录、每周审核 较快发现资源冲突和工作偏移 提醒过多会造成抵触
合同交付与客户核算 按工作日记录、周期内提交 便于追溯服务内容与投入 需要明确可计费口径
项目组合成本分析 日常记录、月度汇总 适合跨项目比较和预算复盘 月底补填会放大记忆偏差
团队工作量估算 每周记录、阶段复盘 支持迭代或阶段估算校准 不能把历史均值直接当作个人绩效

三、常见误区:看起来更严格,实际可能更失真

1. 误区一:把工时填满,误认为项目就可控

表格没有空白,不代表数据准确。员工可能为了通过检查,把一天机械拆成多个整数小时;也可能把没有明确归属的等待、沟通和返工放进“其他”。管理者看到总数完整,却不知道其中有多少能支持计划和成本决策。

我会把“完整率”和“可信度”分开看。完整率是应填记录中实际提交的比例;可信度是记录与任务、产出和工作事实是否相符。完整率提高是必要条件,但不应被当作准确性的证明。

2. 误区二:把工时等同于绩效

工时表示投入,不直接代表价值。两个人投入相同时间,可能承担的任务难度、风险、协作成本完全不同。把填报小时数直接用于绩效排名,会诱发“多报有利”的行为,也会让员工回避技术债、复杂问题分析和团队支持等难以迅速展示产出的工作。

工时可以帮助解释绩效结果,但不宜单独成为绩效结论。若要讨论个人贡献,应结合交付质量、任务难度、责任范围、协作影响和实际结果,避免用简单的小时数代替管理判断。

3. 误区三:把所有非交付时间都塞进“其他”

“其他”是方便录入的出口,也是管理盲区的来源。会议、培训、售后支持、缺陷处理、环境维护和临时协助的管理含义不同。全部塞进同一分类后,项目经理无法判断计划偏差来自需求变化、质量返工还是跨团队支持。

分类也不能无限增加。每增加一个选项,员工就多一次判断,负责人也多一项维护。分类应依据后续决策来设:若区分某类时间后不会改变预算、计划或资源安排,就要谨慎增加该分类。

4. 误区四:月末集中补填,认为总量相同就没有影响

同样是每周40小时,周五当天记录与月底回忆录入的可信度并不相同。时间过去后,员工更容易记住紧急、可见的任务,低频支持、短会和上下文切换则更容易被遗漏。月末补填还会让管理者失去及时纠偏的机会。

与其要求员工每天写一大段描述,不如让记录动作短而稳定:结束一个任务时登记实际投入,或每天留出几分钟处理当日记录。管理者要关注的是习惯是否可持续,而非追求长篇文字。

5. 误区五:把计划工时当作实际工时的硬上限

估算是决策前的预测,不是实际工作的限制。任务原本估算12小时,最后实际用了20小时,并不自动说明员工低效。可能是需求变更、技术风险暴露、依赖等待、环境问题,也可能是估算方法不成熟。

正确做法是保留计划值和实际值,记录差异原因,并判断差异是个别事件还是系统性偏差。若把计划值当成不能突破的上限,团队可能会把超出部分藏到别的任务或非项目时间里,数据反而更难用。

6. 误区六:上线工具后,默认数据质量自然会提高

数字化工具能减少重复录入、统一字段、保留修改记录,也能帮助识别异常。但如果项目没有明确负责人、任务状态长期不更新、分类口径彼此矛盾,工具会更快地产生大量不一致数据。

选择项目管理平台时,我会优先检查几个实际问题:员工是否能从任务直接登记投入;项目与任务能否按组织规则关联;审批和修改是否有留痕;是否能区分计划工时与实际工时;管理报表是否能按团队、项目、阶段筛选。界面再丰富,也不能替代这些基础能力。

工时表如何做好项目工时?企业管理者实操方法与操作步骤

四、专业判断逻辑:先定义口径,再谈精度和审批

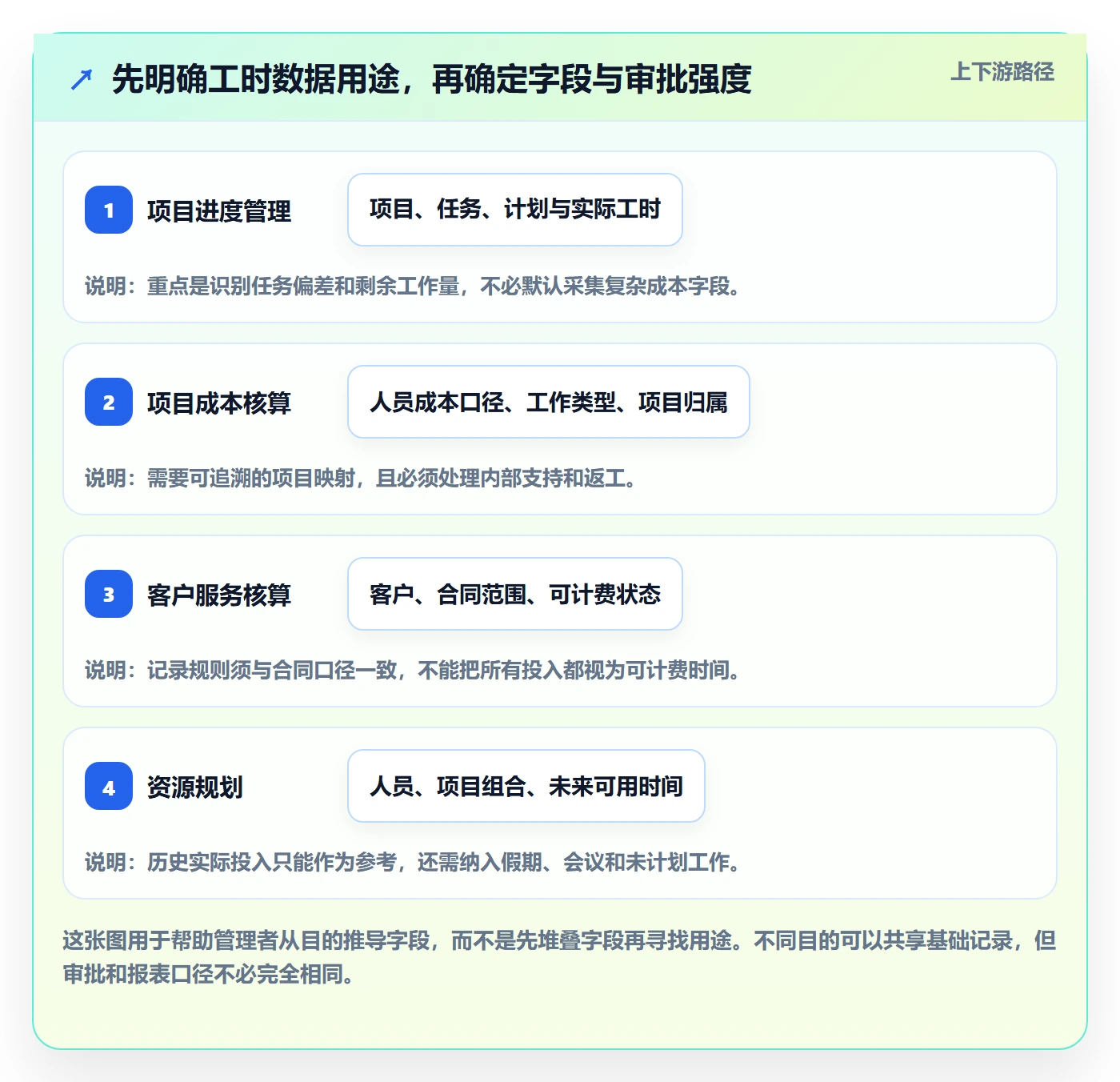

1. 从管理问题反推必需字段

工时表字段设计不应从“别人都填什么”开始,而要从企业需要回答的问题出发。若要看项目成本,必须能关联项目、工作类型和人员成本口径;若要做资源规划,需要知道实际投入、剩余工作和未来可用时间;若要做客户服务核算,则要明确客户、合同范围和可计费规则。

字段 是否通常必需 设计判断 常见风险
日期 是 用于时间归属、周期汇总和异常检查 只填周总量,难以追溯工作分布
人员 是 建议由系统身份带入,减少手工错误 姓名重名或离职账号影响汇总
项目与任务 多数项目需要 根据分析粒度关联到项目或具体工作项 任务拆分过细增加维护成本
工作类型 视管理用途而定 只区分能支持决策的类别 分类过多造成选择混乱
实际投入 是 统一单位和最小记录粒度 不同团队把小时、人天混用
备注或偏差原因 建议按条件触发 异常、变更或超计划时填写 每条记录都写长备注,增加负担

一个实用原则是:基础字段尽量简短,异常字段按条件补充。比如只有当实际工时显著超出计划、任务发生范围变化或工作无法归属时,才要求说明原因。这样既保留分析所需的信息,也不要求员工为每一小时写报告。

2. 计划、实际和剩余工作量必须分开

计划工时回答“原先预计投入多少”;实际工时回答“已经投入多少”;剩余工作量回答“完成还需要多少”。三者用途不同,不能把实际投入直接当作剩余工作,也不能用计划值减去已投入值来推断剩余工作。

例如,一个任务原计划20小时,已经投入16小时,但由于发现新的兼容问题,剩余工作可能仍需10小时。若报表只显示“还剩4小时”,项目经理就会误以为任务接近完成。剩余工作量必须由实际执行者结合当前状态重新估算。

3. 按工作性质设计记录粒度

不是所有工作都适合拆到同一个粒度。可明确交付物的研发、设计和测试工作,可以关联具体任务;跨任务的例行会议、内部支持和运营工作,可以用有限的工作类型承载;突发线上问题则应单独归到故障或支持类别,避免把它们掩盖在原计划任务内。

我会先问管理者一个问题:如果把这类工作单独统计,是否会改变决策?如果答案是“能帮助调整排期、明确成本归属或减少重复发生”,就值得保留独立分类;如果没有后续动作,分类大概率只是表格装饰。

4. 让审批负责异常,而不是重复确认每个小时

审批的目的应是确认记录有合理归属、异常得到解释,而不是让负责人逐小时核对员工是否真的工作。全面逐条审批会形成瓶颈,管理者可能只做形式点击;完全不检查,则难以及时发现漏填和错填。

更实用的做法是分层审核:系统先检查空白日期、超出工作日范围、重复记录和未关联任务;负责人重点查看超计划、跨项目异常、临时支持和高频补录;部门管理者定期抽查分类口径与项目成本逻辑。

5. 以可行动阈值代替统一的“异常工时”标准

不同团队的任务结构和工作节奏不同,不适合用一个固定小时数判断所有异常。对某些项目而言,单日投入超过10小时需要确认;对值班团队而言,波动可能来自轮班安排;对研发团队而言,某周集中攻关也不一定异常。

阈值应依据历史数据、工作制度和风险设置,并明确“触发复核”不等于“认定错误”。管理者可以先观察一个或两个周期,识别本组织常见分布,再设置需要解释的范围,避免把所有偏差都转化为处罚信号。

工时表如何做好项目工时?企业管理者实操方法与操作步骤

五、具体操作步骤:从制度设计到每周复盘

1. 第一步:选定试点问题,不要一开始覆盖全公司

试点的目标不是证明工具好用,而是验证某个具体管理问题能否被更清楚地回答。比如“为什么两个项目都在争同一批研发资源”“需求变更造成了多少额外投入”“客户支持是否挤占了计划内交付”。问题越明确,字段和结果越容易评估。

试点范围应包含有代表性的角色,而不只是项目经理。通常需要项目负责人、执行人员、财务或运营代表,以及负责制度和数据的管理者。若只让管理者讨论表格,容易设计出管理端看得懂、员工端填不下去的流程。

2. 第二步:建立项目、任务与工作类型的归属规则

先写清楚什么情况下工时归入项目,什么情况下归入公共支持、部门运营或内部建设。对于跨项目会议,规则可以按会议主要目的归属;对同时支持多个项目的工作,按实际任务拆分,而不是平均分摊;对于无法归属的临时工作,设置短期暂存类别并要求负责人定期清理。

规则应有示例。仅写“如实填写”无法解决边界问题;写明“项目评审归到被评审项目,部门例会归部门运营,生产事故按事故单关联项目或服务”更容易执行。口径示例应由实际业务负责人确认,不宜由行政人员单方面推断。

3. 第三步:确定最小记录粒度和提交节奏

以小时为单位时,要约定能否记录0.25小时、0.5小时或只用整数小时;以人天为单位时,要说明标准工作日的换算方式。跨地区、跨班次或有弹性工作安排的团队,还应区分投入时长与在岗时长,避免把工时表变成隐性考勤表。

提交节奏应给员工明确边界。比如要求工作日内完成当日记录,每周由负责人检查一次;若团队工作高度波动,可在任务完成时及时登记。重要的是设定短而稳定的周期,并监测补录比例,而不是不断增加提醒频次。

4. 第四步:配置异常提示和修改留痕

先用少量规则处理高价值异常:工作日记录缺失、单日时长超出制度范围、项目或任务为空、实际工时超过计划但没有说明、已审批记录被修改。异常提示应引导员工修正或解释,而不是直接判定错误。

修改留痕对月度成本、客户核算和审计场景尤其重要。若审批之后仍允许修改,应记录修改人、时间、修改前后内容和原因。对于内部资源规划,规则可以相对轻量;对于涉及合同或财务的数据,变更控制需要更严格。

5. 第五步:设置每周十分钟的项目工时复盘

很多团队把工时审查做成月底汇报,已经错过调整窗口。我更建议每周做一次短复盘,聚焦少数关键问题,而不是逐条念数字:本周计划与实际差异最大的任务是什么;差异是范围、质量、依赖还是估算造成;下周需要调整什么。

复盘应以任务和工作类型为单位,避免当众质疑某个人“为什么填这么多小时”。若发现差异来自系统性会议负担或频繁临时支持,管理动作应针对流程和资源安排,而不是要求员工把数字改小。

6. 第六步:月底汇总时把“差异”与“解释”放在一起

月报不要只有项目总投入。至少要同时呈现计划工时、实际工时、完成状态、剩余工作量和主要偏差原因。对于总量变化大的项目,还应标注范围调整、人员变动或关键依赖,以免管理者把所有超支都归因于执行效率。

管理者可以把月报分成三层:项目组合层看预算和资源分布;项目层看计划偏差与趋势;任务层只钻取需要解释的异常。这样既能保留整体视角,也不至于要求高层阅读数百条工时明细。

7. 第七步:用试点结果决定是否推广

试点结束时,不能只问“大家是否按时填了”。应检查数据完整率、补录比例、任务归属清晰度、异常处理时间,以及工时信息是否改变过排期或资源决策。若数据完整了,但没有任何决策变化,说明需要重新审视管理问题或字段设计。

推广前应删掉没有实际用途的字段和审批节点。试点的价值之一,是暴露规则中不必要的复杂度。企业不应把试点阶段所有临时要求都固化为正式制度。

  1. 写明试点要解决的一个主要问题。
  2. 选取一个项目群或一支跨职能团队,覆盖实际使用角色。
  3. 定义项目归属、工作类型、粒度、提交周期和异常处理规则。
  4. 运行数周,记录补填、退回、错归和管理者处理时间。
  5. 复盘数据是否促成排期、预算或资源调整。
  6. 精简规则后再扩展,并为各部门保留必要的业务差异。

工时表如何做好项目工时?企业管理者实操方法与操作步骤

六、案例与数据观察:一支跨职能团队如何找到延期原因

1. 案例背景:项目进度看似落后,团队却无法解释投入去向

以下案例是基于常见项目管理场景构造的示意推演,不代表某家企业的真实经营数据。某家拥有约120名研发、产品、测试和交付人员的企业,同时推进多个客户项目。管理者发现一个重点项目连续两个周期延期,但原有周报只有任务完成状态,没有统一的实际工时归属。

团队最初的判断是研发效率偏低。进一步梳理后发现,项目成员的时间还分散在客户问题处理、临时评审、环境支持和需求反复确认中。这些工作确实发生了,却没有稳定进入项目计划。

2. 试点做法:只增加能解释偏差的分类

试点没有要求所有会议都逐项拆分,也没有把每个人的工作切成15分钟片段。团队使用半小时为最小单位,保留项目、任务和日期三个基础字段,并增加少量工作类型:计划交付、需求变更、缺陷返工、客户支持、内部协作。

超过原计划较多的任务需要补充原因,普通任务不强制写长备注。每周由项目经理检查异常,月底由项目负责人和财务代表共同确认项目成本口径。这个设计有意控制记录负担:先确认“未计划工作是否在吞噬项目能力”,而不是一次性解决所有分析需求。

3. 数据观察:问题从“研发慢”转为“计划外投入过多”

试点期的示意数据中,团队记录了4周的项目投入。计划交付相关投入占比低于项目负责人预期,而客户支持和需求变更占用明显。项目经理随后发现,部分高优先级支持没有进入项目排期,需求确认也多次返工。

这类分析的重点不是某个百分比看起来高,而是它能否与项目事实相互验证。团队把工时分类与需求变更记录、客户问题单及任务状态进行对照,确认支持工作确实在多个工作日打断计划任务。之后,企业安排固定支持轮值,并要求新增需求先评估影响再进入排期。

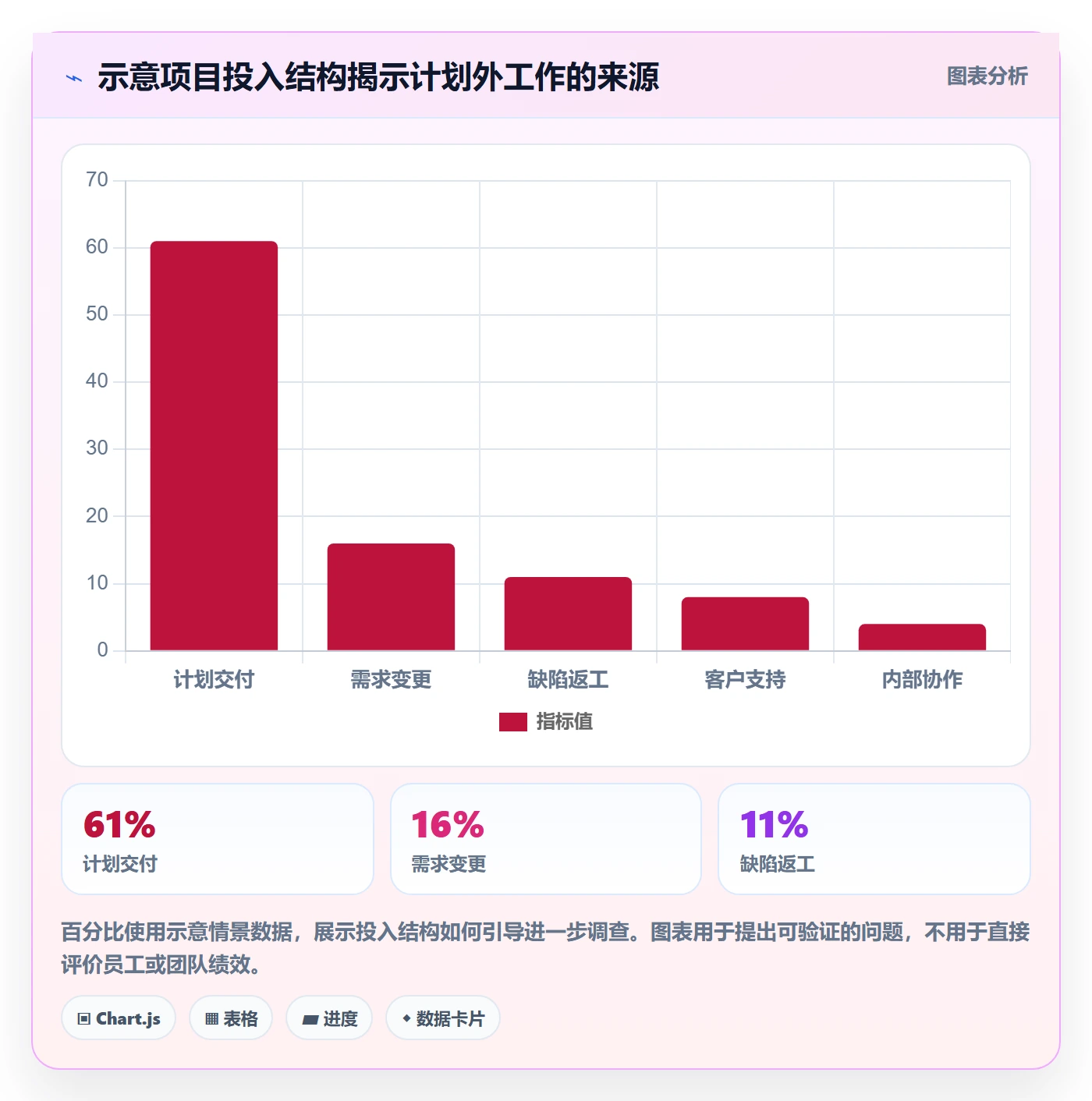

工作类型 试点投入占比 示意解读 后续管理动作
计划交付 61% 低于项目负责人原先的主观预期,提示计划任务被其他工作挤占 按周锁定重点交付时间
需求变更 16% 多次确认和范围调整占用投入,需要与需求变更记录交叉验证 新增需求先评估范围、影响和优先级
缺陷返工 11% 可能反映质量问题,也可能来自测试环境或需求不清,不能直接归责个人 区分缺陷来源,针对高频原因复盘
客户支持 8% 临时响应没有明确容量边界,容易打断计划内工作 建立轮值和支持工时归属
内部协作 4% 占比本身不是结论,需判断会议是否产生必要决策 合并重复同步,明确会议产出

4. 行动结果:关注投入结构是否改变,而不只看总工时

在示意推演中,团队把支持工作集中到轮值人员,并为需求变更增加影响评估后,计划交付的可用时间增加。需要强调的是,这并不意味着总工时减少,也不能简单说效率提升了某个固定比例。更合理的验证方式是观察计划工作被打断的频率、需求返工次数、任务完成预测准确性和延期原因是否更早暴露。

工时数据提供了线索,但因果判断需要结合项目记录。比如缺陷返工占比升高,可能是测试质量反馈,也可能是新版本刚上线;客户支持投入增加,可能来自产品缺陷,也可能是客户规模增长。没有上下游证据时,数字只能提出问题,不能替代结论。

工时表如何做好项目工时?企业管理者实操方法与操作步骤

5. 这个案例能支持什么结论,不能支持什么结论

它支持的结论是:当原本隐形的工作得到一致归属,管理者更容易看见计划外投入,并据此调整支持机制和需求流程。它不能支持“客户支持必须控制在8%以内”或“某类工时越低越好”这类普遍结论,因为不同企业的产品成熟度、客户规模和交付阶段差异很大。

我建议将这类比例当作内部基线,而不是行业标准。只有连续观察多个项目周期,并结合工作结果、风险和质量数据,才能判断某类投入是合理波动还是值得治理的问题。

七、不同情况下的行动建议:先按管理目标选择轻重方案

1. 小团队或单项目:优先保证记录简单、及时

如果团队人数不多、项目关系清晰,可以先用轻量表格或任务系统内的记录能力。每条记录保留日期、项目、任务和投入时间即可;只有需求变化、返工或无法归属时补充说明。负责人每周检查一次遗漏和任务偏差,不必设置多层审批。

这类团队的关键风险是过早复杂化。不要一开始就建立十几种工作类型、跨部门审批和完整成本核算。先确认工时信息是否真的能改善任务估算和项目安排,再决定是否增加字段。

2. 多项目并行团队:优先解决资源冲突与归属问题

多项目团队最需要统一项目编码、任务归属和共享支持规则。员工一天为多个项目工作时,实际投入应按工作拆分记录,不应只把全部时间归给主项目。管理者还需区分计划任务和临时插入的工作,否则资源利用率会看起来正常,计划却持续失准。

这类团队可以将周度资源视图与实际工时结合,观察谁被多个项目重复承诺、哪些项目长期占用非计划支持。需要注意,工时表反映的是已发生投入,不是未来可用容量;预测还要考虑休假、会议、运营和未计划事件。

3. 客户交付或服务团队:优先明确合同和可计费口径

涉及客户账单、合同结算或服务等级承诺时,企业要区分实际投入、可计费投入和合同范围。三者并非天然相同:内部返工可能是实际投入但不可计费;合同约定的固定费用项目也未必按小时结算。

记录规则应与合同条款、客户交付流程和财务核算方式对齐。对于敏感客户数据,还应定义谁可以查看工时明细、如何导出、保存多久以及修改如何留痕。不能只因为系统可以按小时统计,就把统计结果自动当作结算依据。

4. 研发和产品团队:优先保留返工、变更与探索工作的解释空间

研发工作具有不确定性,任务中途发现技术风险并不罕见。若要求所有任务严格符合最初估算,团队会倾向于把探索、调试和质量改进转移到模糊类别。更好的方式是保留计划与实际差异,并按原因分类,逐步校准需求、设计和测试过程中的估算质量。

探索性工作可以设置阶段目标,而不是强求一开始就精确到小时。例如先估算一个短周期的技术验证投入,完成后再决定是否进入正式开发。工时的作用是帮助团队调整决策,不是惩罚不确定性。

5. 中大型组织:优先建立权限、口径和数据责任人

当多个部门共同参与项目,管理者需要明确谁负责项目分类、谁维护组织与人员信息、谁批准异常、谁管理报表口径。没有数据责任人,项目编码容易重复,分类会逐渐膨胀,部门之间也会对同一指标产生不同解释。

这时可以评估项目管理平台是否支持任务与工时关联、统一权限、历史留痕和多层报表。平台选择要放在流程验证之后:先把两三个核心场景跑通,再验证系统能否降低重复录入和汇总成本,而不是先按功能清单采购。

6. 已有考勤系统:把考勤和项目投入分开治理

考勤记录的是工作时间或出勤状态,项目工时记录的是工作投入归属。两种数据可以在必要时交叉核验,但目的和权限不同。把考勤系统中的时长直接分摊到项目,会制造一种精确错觉,因为人在岗不等于每分钟都在项目任务上。

企业应明确工时制度的边界:项目记录不替代法定或内部考勤要求,项目投入也不应被默认用于监控个人每分钟活动。用途越敏感,越要说明数据访问范围和使用规则。

工时表如何做好项目工时?企业管理者实操方法与操作步骤

八、不同情况下的取舍:精细度、成本与信任不能同时无限提高

1. 记录越细,不代表数据越准

细分字段会提高分析能力,也会增加选择负担。若团队能稳定区分工作类型,细分可能帮助识别返工来源;若大家对分类理解不一致,更多选项只会把主观判断放大。取舍标准不是“能不能加字段”,而是“新增字段是否带来可验证的决策收益”。

我通常建议先用少量主分类运行,再根据复盘中反复出现的决策问题增加子类。若两个分类在后续管理动作上没有区别,优先合并。分类数量应服务于行动,而不是追求数据看起来丰富。

2. 审批越严格,不代表治理越有效

逐条审批可以提高可见性,却可能拖慢流程并消耗负责人时间。抽样和异常审核效率更高,但需要系统规则和明确阈值支持。企业应依据数据用途决定强度:项目内部计划可以轻审;财务结算和客户核算应增强确认与留痕。

还要明确审批责任的边界。负责人确认的是记录归属和异常说明,不是保证每个小时都能被独立证明。把无法执行的核验责任写入制度,会造成表面合规和实际敷衍。

3. 透明度增加,也要处理员工信任和隐私问题

工时数据可能揭示负荷失衡,也可能被误用为个人监控。企业应提前说明收集目的、使用范围、查看权限和保存期限,并明确不能仅凭总工时判断个人价值。尤其在高压项目中,若员工认为多报工时会被惩罚、少报会被认为不投入,数据就会失去真实性。

公开范围也应适度。项目负责人需要看到项目投入,管理者需要看到资源组合,但不一定所有员工都需要查看所有人的明细。透明的规则比无限公开更能维护信任。

4. 统一标准与部门差异之间,需要保留边界

全公司统一基础字段有助于汇总,但不同业务的工作方式并不相同。客户交付需要客户和合同属性,研发团队需要缺陷与变更区分,运营团队可能更关注例行任务和突发事件。可以统一项目、日期、人员、实际投入等核心字段,在工作类型和审批上保留经过批准的差异。

例外规则应少而清晰,并由数据负责人维护。若每个部门都能随意新增分类,企业很快会失去跨部门比较能力;若一律强制同一分类,则会牺牲业务真实性。

5. 自动化与人工判断应分工

自动化适合处理确定性检查:漏填提醒、重复记录、超范围提示、字段关联和周期汇总。人工判断适合解释原因、确认项目范围、判断投入是否合理,以及决定是否调整计划。把需要上下文的判断交给系统,容易产生误报;把所有重复检查交给人工,则成本高且不稳定。

成熟做法不是“尽可能自动化”,而是让自动规则覆盖机械核验,让管理者把时间用于解释重要偏差。随着记录稳定,再逐步自动化报表、提醒和异常筛选。

取舍维度 偏向精细或严格 偏向轻量或灵活 适合的判断依据
记录粒度 适合合同核算、精细成本分析 适合项目趋势和团队估算 精度带来的业务收益是否覆盖维护成本
审批强度 适合财务和客户结算场景 适合内部迭代和资源讨论 错误记录可能造成多大财务或合规风险
分类数量 适合确有不同管理动作的工作类型 适合业务结构简单的团队 分类能否改变预算、质量或资源决策
数据可见范围 适合跨部门资源调度 适合降低不必要的个人明细暴露 角色是否需要该数据完成职责

九、工具与报表:把重复操作交给系统,把解释留给管理者

1. 工具评估先看工作路径是否顺畅

评估系统时,我会让实际使用者现场完成一条记录,而不是只看演示页面:从任务进入记录页面需要几步;项目和任务能否自动带入;工作类型是否容易理解;补录和修改是否留痕;审核人能否快速定位异常;报表能否按项目和周期导出。

若每次填写都要重新选择项目、复制任务名称、手工汇总小时数,员工容易延后录入。若项目经理需要从多个表格拼出计划与实际差异,数据仍没有形成闭环。操作路径是否贴近日常工作,往往比功能数量更能影响持续使用。

2. 报表应分层,而不是把所有明细堆到首页

管理层首页适合展示少量有决策价值的信息:项目投入趋势、计划与实际偏差、未计划工作占比、待处理异常和资源冲突。项目经理需要进一步查看任务层数据,执行人员则需要看到自己的待填记录和任务关联。

不要让每个角色都使用同一张全量报表。高层需要组合视角,项目经理需要原因定位,员工需要低摩擦记录。报表权限和粒度应随着职责变化,而不是简单复制同一套看板。

3. 用指标发现问题,不用指标替代解释

值得持续观察的指标包括按期提交率、补录率、项目归属完整率、审批退回率、超计划任务占比、计划外工作占比和异常处理时长。它们各自说明不同问题:补录率偏高可能与录入流程太繁琐有关;退回率高可能是规则不清;超计划任务多可能来自估算、范围或执行风险。

这些指标不宜单独用作部门排名。比如高按期提交率只能说明提交及时,不能证明记录准确;较高的计划外工作占比可能来自突发事件,也可能是业务类型本来就以支持为主。要结合项目阶段和业务背景解释。

4. 选择项目管理平台时验证业务适配,不要只看清单

若企业评估 PingCode 或其他项目管理平台,可以选一个真实项目做试用,验证任务、项目、工时、审批和报表能否按既定口径连接。重点观察:员工是否需要重复维护信息;管理者是否能追踪修改;不同角色能否看到合适的数据;平台能否支持企业既有权限和组织流程。

对于100人以上组织,系统还要经受跨部门推广和复杂权限场景的检验。建议用真实角色、真实分类和一个完整周期测试,而不是只导入少量演示数据。若平台不能满足某项需求,应区分是产品能力限制,还是企业规则尚未定义。

工时表如何做好项目工时?企业管理者实操方法与操作步骤

十、落地检查清单:从试点到稳定运行

1. 上线前检查:口径能否被不同角色一致理解

  • 是否明确工时记录的主要用途,以及哪些决策会使用这些数据?
  • 项目、任务、客户和内部支持的归属规则是否有具体示例?
  • 实际工时、计划工时和剩余工作量是否分别定义?
  • 记录单位、最小粒度和补录期限是否清楚?
  • 谁负责项目分类、异常审核、权限设置和月度复盘?
  • 涉及客户或个人数据时,访问范围和使用边界是否说明?

2. 运行中检查:问题是记录问题,还是管理问题

如果缺失记录集中发生在某一类岗位,先检查任务关联和操作路径是否合理;如果大量工时被归入“其他”,检查分类口径是否难以执行;如果超计划任务持续增加,检查范围变化和估算方法;如果员工频繁月底补填,检查提醒周期和日常工作负荷。

不同原因需要不同动作。要求全员“认真填写”不能解决规则矛盾,增加审批也不能解决项目管理者长期不维护任务的问题。先找到障碍发生在哪一步,再调整制度或工具。

3. 稳定运行检查:管理动作有没有形成回路

每月或每个项目阶段结束时,检查工时数据是否带来过以下变化:重新安排关键资源、调整项目范围、修正预算预测、减少重复支持、更新任务估算或改进交付流程。如果从未发生过任何行动,就需要重新判断数据采集是否过度,或者管理者是否没有使用数据的职责。

同时也要审查负面副作用:员工是否为了填满工时而制造记录;团队是否将工时视为个人监控;审批人是否只点击通过;分类是否越来越多;报表是否被用于缺乏背景的排名。成熟的工时管理不仅提高可见性,也要防止数据被错误使用。

十一、结语:最好的工时表不是最细的那张,而是能推动下一步行动的那张

项目工时管理最容易走偏的地方,是把“有记录”误认为“有控制”,把“数字精确”误认为“判断准确”。真正值得投入的系统和流程,应当让计划外工作更早显现,让项目偏差更容易解释,让资源调整有据可循,同时把员工的填报负担控制在合理范围内。

我的建议是从一个正在延期、预算不清或资源冲突明显的项目开始:先写下管理者最想回答的问题,再设计最少必要字段,试运行一个完整周期;随后检查数据是否可靠、分析是否产生行动、行动是否改善了项目预测。确认闭环有效后,再逐步扩展到更多项目和部门。

下一步,不妨先用一页纸写清三件事:工时记录要支持什么决策、哪些工作必须单独归属、出现什么异常时由谁采取行动。这三件事达成共识后,表格、系统、审批和报表才有设计依据。否则,填报越勤快,管理者也可能只是更快地收到一堆无法解释的数字。

常见问题解答(FAQ)

1. 项目工时表应该记录到什么粒度?

我让团队填工时时,常遇到有人只写“开发 8 小时”,有人又把每次沟通都拆成一条,最后表格既难分析又难维护。到底记录到什么程度,才能既看出项目投入,又不让填写变成负担?

建议以“可识别的工作项”为粒度,而不是按每小时或每个零碎动作记录。比如把 8 小时拆为“接口开发 5 小时、联调 2 小时、缺陷修复 1 小时”,管理者就能看出投入去了哪里;一次几分钟的常规沟通通常不必单独登记,若是持续数小时的需求评审或故障处理,则应记录为独立工作项。

可以先试行两周:如果多数工时记录在 15 分钟内即可完成,且管理者能据此识别主要工作和偏差,粒度通常够用;若记录细到让员工频繁补录,就应合并琐碎事项。

2. 如何让项目工时数据尽量真实,而不是变成应付填报?

我担心员工为了按时交表,凭记忆估一个数字,或者把当天所有时间都填到最紧急的项目上。管理者该怎么设计流程,才能减少这种情况,同时不让工时表变成监视员工的工具?

重点不是要求员工把每分钟都解释清楚,而是降低记录成本并明确用途。可约定每天收工前登记,至少填写项目、工作项、实际投入时间和必要备注;遇到中断或临时任务,当天补记,不要等到周末回忆。管理者每周抽查少量记录,与任务状态、交付物或会议安排交叉核对,发现差异先询问原因,不直接按偏差评价个人。

若一周后仍有大量整齐的整数工时、记录集中在月底补录,通常说明流程太繁琐或团队不相信数据用途,应先修正机制。

3. 项目工时超过计划后,管理者应该怎么分析和处理?

我看到项目实际投入比估算多了 30%,第一反应是想追问是谁做慢了,但又担心真正原因是需求变更或返工。怎样判断超时来自估算偏差、工作范围变化,还是执行问题?

先把计划投入与实际投入按工作项对照,再核对需求变更、缺陷返工、等待依赖和临时支持等原因,不要只看项目总工时。比如原计划 100 小时、实际 130 小时,应进一步确认多出的 30 小时中有多少来自新增需求、多少来自返工、多少是原估算漏项;原因不同,处理方式也不同。

若新增范围占主要部分,应更新计划和交付预期;若同类工作连续多个迭代都低估,则调整估算基准;若投入增加却没有对应工作成果,再检查任务拆分和协作流程。工时表适合定位偏差,不应单独作为个人绩效结论。

4. 企业管理者如何把工时表用于项目成本和排期决策?

我想用工时数据判断项目是否超预算,也希望据此安排下一阶段的人力,但团队的岗位成本不同,任务复杂度也不一样。除了汇总总工时,还应该看哪些数据,避免得出误导性的结论?

先明确数据用途,再统一口径:项目成本可按岗位或人员的内部工时成本率折算,排期则要结合剩余工作量、人员可用时间和依赖关系。建议每周查看计划工时、实际工时、已完成工作项和未完成工作项,不能只用“投入增加”推断“进度加快”。

例如一项工作投入 40 小时仍未完成,管理者应先确认是否有阻塞、范围扩大或质量问题,再决定是否增派人员;直接加人可能增加沟通成本。数据至少积累几个项目周期后再用于修正估算,样本不足时应把结论当作待验证的假设,而不是精确预测。

核心关键词

读者评论

黎
黎婉清

我们团队试过按15分钟填报,最后大家都在月底补记录,分类反而更乱。后来改成每天收尾时简单登记,准确度确实好一些,但前提是任务归属和工作类型别设计得太复杂。

程
程云舟

计划、实际和剩余工时分开看很有必要。以前我们用计划工时减去已投入时间估剩余量,结果经常低估;但让执行者频繁更新估算也有成本,可能更适合在任务状态变化或出现偏差时更新。

潘
潘可欣

把工时用于项目成本分析比较合理,直接拿来评绩效就容易变味。想请教一下,多项目之间的临时支持通常怎么归属?如果每次都要找负责人确认,填报负担也不小。

文章包含AI辅助创作:工时表如何做好项目工时?企业管理者实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584127

赞 (0)
飞飞飞飞
项目工时管理方法大全:企业管理者工时表入门指南落地清单
上一篇 43分钟前
工时表任务工时全流程:企业管理者流程优化与一文讲清
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
