审批落地方案:企业管理者开展工时表的实操方法案例解析

工时表上线后,最常见的失败不是员工不会填,而是管理者把“填报完成率”误当成“管理有效性”:表格按时交了,项目成本仍说不清;审批层级加了三层,月底却还要靠财务逐条追问。工时表真正要解决的,是把人员投入、业务产出和管理决策连接起来。本文以一组明确标注为情景模拟的中型企业案例,拆解从审批规则、字段设计到复盘应用的落地过程,并说明哪些数据值得收集、哪些审批应当删掉。

一、先讲结论:审批不是多设几道关,而是让异常可判断

1. 工时表的管理价值来自“可解释”,不是“填满”

我判断一套工时表是否落地,不先看填报率,而先看管理者能否回答三个问题:某项工作实际投入了多少人时;投入变化由什么原因造成;这项变化是否要求调整计划、预算或人员配置。若只能看到“张某填了 8 小时”,看不到对应项目、工作类型、产出与偏差原因,表格只是多了一项行政任务。

工时记录至少要形成一条可追溯链路:员工在某个工作日,把一定时长分配给某项工作;直属负责人核对合理性;项目负责人确认项目归属与阶段;需要时由财务、人力或部门管理者使用汇总结果。链路中的每个人只处理自己有判断能力的部分,审批才有意义。

我的核心判断是:常规记录应尽量自动通过,真正需要审批的是异常、归属冲突和管理决策。例如,员工每天填报的常规项目工时不必让三位负责人逐项签字;跨项目超配、超预算投入、非工作日工时或长期无法归类的时间,才应进入人工判断。

2. 先定义要支持的决策,再决定字段和审批人

落地前,我会要求管理团队先写出工时数据要支持的具体决策。比如,项目负责人是否需要调整里程碑,部门经理是否需要重新分配人力,财务是否需要核算项目成本,管理层是否要判断某类需求长期占用了过多维护资源。每个决策都应对应数据使用者、更新频率和可接受误差。

如果企业只为了核算项目成本,就不必采集几十种细碎的任务描述;如果要判断客户支持负荷,就需要区分客户服务、内部维护和产品改进;如果关注交付计划,则应保留项目阶段和工作类别。字段设计不是越完整越专业,而是每个字段都能说明“谁会用它做什么”。

下表是我常用的最小可用口径。企业可以按业务增删,但不应在没有使用场景的情况下持续扩字段。

字段 用途 常见错误 建议做法
日期 识别工作发生的周期及迟报情况 允许随意回填,月底集中补录 设定填写窗口与补录原因
项目或工作对象 区分客户项目、内部工作、支持任务 大量使用“其他” 维护清晰的分类树,并定期清理无效项
工作类别 判断投入类型及结构变化 类别细到员工无法稳定判断 先从少量稳定类别开始,必要时再细分
投入时长 形成工时、成本或计划数据 要求虚假精确到分钟 按业务节奏规定合理粒度,例如半小时或一小时
说明或异常原因 解释偏差、补录及特殊投入 要求每条常规记录写长描述 只对异常情形要求补充说明
关联负责人 确认归属和资源安排 所有记录都经过同一管理者逐项审核 按项目、部门或异常类型分流

3. 把审批规则设计成“低摩擦默认值,加明确例外”

工时审批通常有两种极端:一种是所有记录自动通过,数据归属错误无人发现;另一种是每一行都要多层审批,管理者每天在通知里点“同意”,最后形成习惯性通过。较稳妥的做法,是对正常记录设定简单默认路径,对异常记录设置明确阈值与责任人。

例如,员工将每日工时分配给已授权项目,单日总时长在合理范围,且未触发补录、超预算或跨部门冲突时,可由直属负责人周期性抽查;项目归属不明、连续多日超出预期、非工作日投入或关键项目超预算时,则发起针对性审批。阈值不应照搬别家公司,而要根据工时制度、项目周期和业务波动确定。

审批落地方案:企业管理者开展工时表的实操方法案例解析

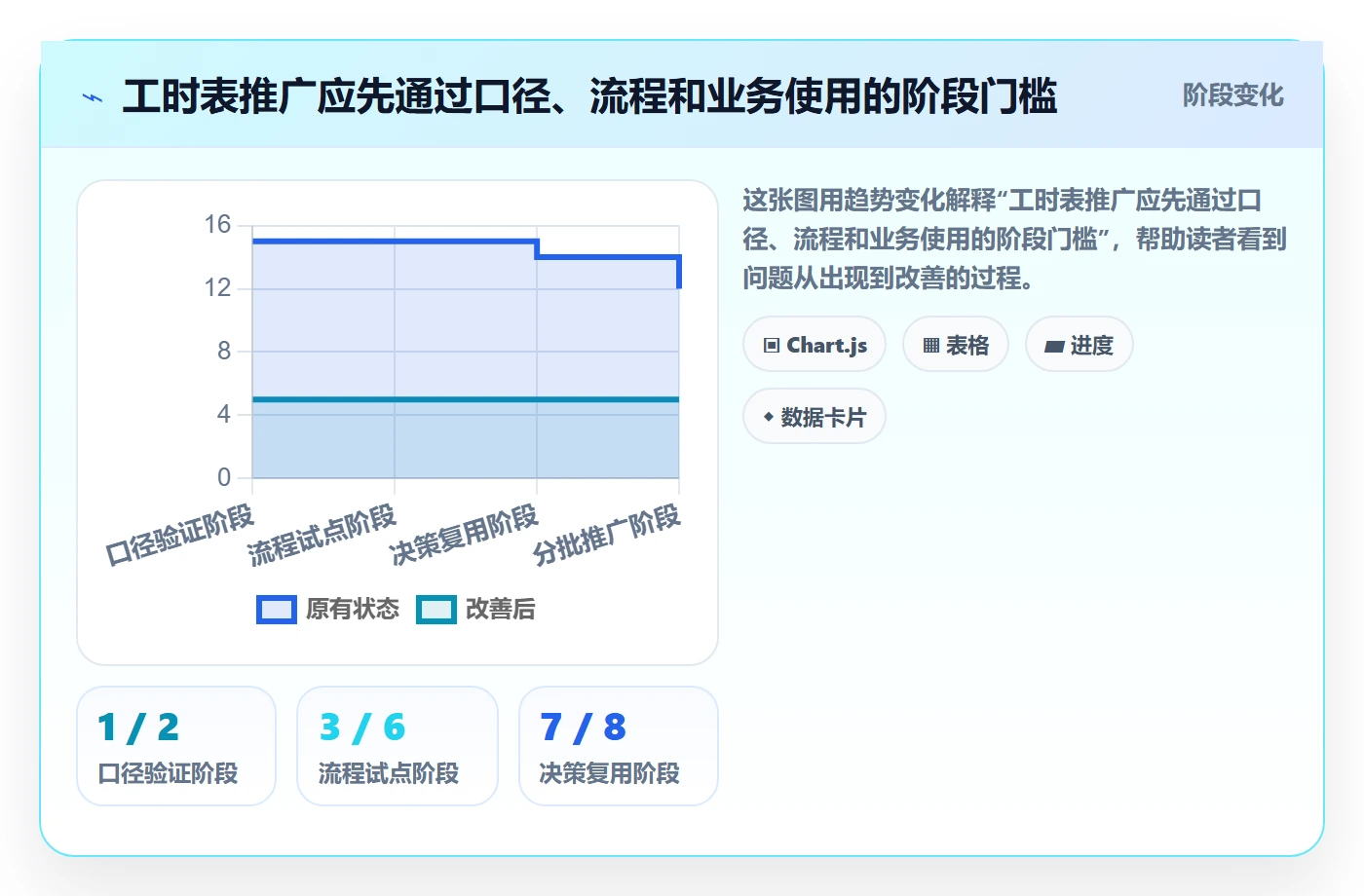

以上示意数据的意义不在于“自动通过比例必须达到某个数字”,而在于检验流程是否分层。如果所有记录都进入人工审批,流程大概率过重;如果几乎没有异常被识别,也要检查规则是否太宽、分类是否失真,或员工是否把复杂工作一律填为“其他”。

二、背景和真实场景:为什么企业越忙,工时表越容易失真

1. 多项目并行,让“忙碌”无法直接等同于“投入有效”

在中大型组织里,员工往往同时参与客户项目、内部产品改进、售前支持、故障处理和例行维护。部门负责人看到的是团队整体很忙,项目负责人看到的是自己的进度落后,财务看到的是成本上升;如果三方使用不同的项目口径,月底就无法解释同一批人力到底投向哪里。

我见过一种典型情形:研发团队每周例会都说人手紧,项目计划却没有明显调整;客户支持团队不断处理紧急问题,项目工时里却看不到这些工作;管理层据此认为交付效率低,实际原因可能是维护负荷长期挤占了新功能开发。没有一致的工时分类,讨论很容易变成各方争论感受,而不是对照证据。

工时表的作用不是证明员工够不够努力,而是把隐性工作显性化。特别是跨部门协作、客户问题响应和重复返工,常常不在正式计划里,却持续消耗团队容量。记录能够帮助管理者区分“计划工作延期”和“计划之外的投入增加”,两者需要完全不同的处理方式。

2. 审批口径不一致,会让同一条数据在不同部门失去可比性

例如,某部门把需求讨论记入项目工时,另一个部门把同类讨论记作日常管理;某团队按半小时记录,另一团队只按整天填报。表面上都有数据,横向比较却会误导决策。管理者可能以为某团队单位产出成本更高,实际只是分类方式和记录粒度不同。

因此,实施前必须先统一“什么算工时记录”,再统一“哪些记录需要审批”。我会从一到两个业务单元试行,观察员工能否稳定区分类别、负责人能否在规定时间内完成判断,再决定是否推广。先统一口径再扩大范围,比一开始追求全公司一次性上线更稳妥。

在管理工具层面,中大型企业可以评估是否需要把工时、项目、成员和审批关系放在同一协作环境中。例如,PingCode可作为企业项目协作场景中的一类工具案例,用于讨论项目与工作记录的关联方式;但工具能否适配,仍要结合组织权限、数据治理、系统集成和实施服务逐项验证,不能仅凭功能清单作结论。

3. 远程协作和弹性安排增加后,工时记录更需要明确边界

工作地点和时段变得灵活,不代表企业可以用工时表取代考勤制度,更不代表记录时长就能完整衡量绩效。考勤解决的是出勤规则,工时表描述的是工作投入归属,绩效关注的是目标与结果,三者有关联,但不能混为一谈。

如果员工担心工时表会被用于单纯排名,往往会出现两种反应:要么把时间填得尽可能满,要么把复杂工作简化成容易通过的类别。这样的数据看似规整,实际无法指导资源决策。管理者应明确用途、查看权限、保留周期和申诉方式,避免把记录变成无边界监控。

4. 情景模拟:一支跨职能团队如何发现计划外投入

下面的案例是用于说明实施逻辑的情景模拟,并非某家企业的实测披露。设想一家拥有约 180 名员工的软件服务企业,研发、实施和客户支持团队共同交付多个客户项目。过去,项目经理每月通过表格收集工时,部门经理再把汇总结果发给财务核算。

团队反馈的问题很具体:填报口径不统一,月底补录频繁;同一个客户项目在不同表格里名称不同;员工把紧急支持填入“其他”;负责人看到项目总工时,却无法判断工时增加来自需求变更、返工还是人员熟悉度不足。管理层想缩短审批时间,财务则担心自动通过会造成成本数据失真。

试点小组没有先换工具,而是先梳理记录口径和审批边界。两周内确认了项目命名规则、常用工作类别、补录理由和异常升级条件;之后选取一个交付团队、一个研发小组和一个支持小组试行。上线后每周复盘分类争议,而不是等到月底才集中处理。

这一场景说明,工时表推进的主要阻力往往不是员工不愿记录,而是组织没有回答“记录以后如何使用”。如果数据只在月底汇总,员工就会把填报看成额外行政工作;如果每周能用记录发现项目负荷偏差,并及时调整优先级,填报才有现实反馈。

审批落地方案:企业管理者开展工时表的实操方法案例解析

三、常见误区:看起来在加强管理,实际会损害数据质量

1. 误区一:所有记录都要逐条审批,才算管理严格

逐条审批的问题不只是管理者工作量大,还会制造“点击通过”的行为模式。一天几十条记录堆到负责人面前,审批者很难逐项判断,最后往往只检查有没有漏填。员工得到的反馈也只是“已批准”,没有任何关于项目归属、异常投入或计划偏差的有效信息。

我倾向于把审批拆成三个层次:规则校验负责检查字段完整性和总时长;业务负责人负责判断归属及投入是否合理;管理者只处理可能影响预算、计划或资源的例外。这样既保留必要控制,也避免把管理者变成数据录入的二次操作员。

如果企业因审计或合同要求必须保留逐条审批,也应尽量让审批者只处理有判断空间的字段,常规记录可采用批次确认、抽样复核或规则校验。审批形式要服从控制目标,而不是把“点了批准”当作控制目标本身。

2. 误区二:工时越精确,管理就越科学

精确到分钟的记录看似严谨,却未必比半小时或一小时粒度更准确。对知识工作而言,会议切换、即时沟通和任务中断都很常见,要求员工事后回忆每个片段,容易产生虚假精度。管理者看到 47 分钟,并不一定比看到 1 小时更接近真实投入。

记录粒度应与用途匹配。若是项目成本核算,要考虑合同计费规则和财务口径;若是团队容量分析,按半天或小时段观察可能已经足够;若是个人绩效评估,则不应仅凭时长得出结论。选择粒度时,我先问“多精确会改变什么决策”,再问系统能否支持。

3. 误区三:把工时填报率直接当成员工执行力

低填报率可能是员工疏忽,也可能是字段设计难用、项目列表更新滞后、手机端填写不便、审批退回没有解释,或者员工不知道数据的使用边界。管理者只盯着按时率,不调查原因,很容易把流程问题误判为态度问题。

更有效的做法是区分“未填”“迟填”“分类不准”和“审批积压”。这些问题各自对应不同责任人:员工需要提醒,团队需要简化流程,项目负责人需要维护项目列表,系统管理员需要修正权限或通知设置。只有先拆解问题,填报率才有诊断价值。

4. 误区四:所有团队共用一套细分类别

统一分类有助于横向比较,但强行让研发、销售、实施和客户支持使用完全相同的工作项,会让大量记录被塞进“其他”。分类应该分成企业级主类和岗位相关子类:主类保持稳定,便于管理层比较;子类允许因业务差异而不同,便于团队解释工作内容。

类别数量也需要控制。类别少到无法区分项目投入与日常支持,分析没有价值;类别多到员工需要反复查说明,记录就会变得不稳定。我会观察连续几周的“其他”占比、分类改动率和负责人纠正频次。如果大量记录持续落在“其他”,先判断是否缺类别;如果类别频繁变化,则先判断规则是否过于复杂。

5. 误区五:把工时数据直接用于个人绩效排名

工时数据描述投入,不等同于工作质量、业务结果或价值贡献。高投入可能说明任务复杂,也可能说明返工严重;低投入可能来自熟练,也可能来自记录遗漏。把“填报时长”直接排名,会鼓励员工增加可见时长,而不是减少无效工作。

如果管理者确实需要分析个人负荷,应将工时与任务范围、完成结果、质量指标、角色差异和外部依赖一起看,并把结论用于工作分配和支持,不应仅凭单一时长指标奖惩。对个人层面数据的使用,也要有明确告知、权限限制和纠错机制。

6. 误区六:买了工具就等于完成流程改造

工具可以减少重复录入、连接项目和人员信息、设置提醒与审批流,但不能替企业决定什么算加班、怎样处理补录、谁对项目归属负责。先买软件、再让各部门把旧表格照搬进去,往往只是把混乱从文件夹搬到了系统里。

选型时我会先用真实场景跑通:员工如何找到正确项目;项目结束后历史记录如何处理;跨部门成员由谁审批;离职或转岗后记录归属是否保留;管理者能否按角色查看汇总;导出数据是否可用于财务核对。演示环境里能点通流程,不代表真实组织运行时没有权限和口径问题。

表面症状 常见根因 优先处理动作
员工月底集中补录 提醒不足、记录入口分散、日常收益不明显 缩短填报周期,提供工作日提醒,并说明记录如何用于排期
大量工时填入“其他” 分类不贴合工作,项目清单过期 抽样访谈并调整主类、子类和项目维护责任
审批长时间积压 责任人不清,所有事项都进入同一队列 按项目、部门和异常类型分流,设置代理人与处理时限
数据齐全但无法解释成本 工时和预算、项目阶段、工作类型未关联 建立成本口径映射,先试算一个项目周期
员工抵触使用 用途不透明,记录被误用为个人排名 公开数据用途、权限范围和纠错渠道

四、专业判断逻辑:从业务问题推导审批规则

1. 先画出“谁使用数据、何时使用、做什么决定”

我建议从决策链开始,而不是从表单字段开始。每一类数据都要对应具体使用者。员工需要确认自己的投入归属,项目负责人需要发现计划偏差,部门经理需要判断资源拥塞,财务需要形成核算依据,人力或管理部门则要确保制度边界清楚。

如果一个字段没有明确的使用者和动作,就应先暂缓采集。字段越多,员工填写成本越高,管理者解释成本也越高。相比“把所有可能的信息都收进来”,更好的起点是用最少字段回答当前最重要的两个或三个管理问题。

可在启动会议上逐项写清:谁会看这项数据;多长时间看一次;看到异常后会采取什么动作;如果没有动作,这项数据是否仍值得收集。这个问题能过滤掉不少看起来专业、实际上没人使用的字段。

2. 把记录校验与业务审批分开

记录校验可以由系统规则承担,例如必填字段、日期范围、每日工时合计、项目是否有效、是否重复提交。业务审批则要处理语义判断,例如这项工作是否属于该项目,异常投入是否有合理原因,是否需要变更计划。两者混在一个审批节点里,容易让负责人承担本可自动化的检查。

流程上可以采用“先校验、再分流、后审批”的结构。校验不通过时返回给提交人修正;常规记录进入周期性确认或抽查;触发规则的记录进入直属负责人或项目负责人队列;涉及预算、劳动制度或重大经营风险时再升级。每个节点都应写明处理时限和超时后的代理规则。

3. 异常规则要有阈值、理由和后续动作

仅仅设置“超过标准就提醒”还不够。规则需要说明什么数据触发、谁负责判断、需要补充什么信息、判断后可能采取什么行动。否则通知会越来越多,使用者很快形成忽略习惯。

例如,连续两周某项目实际投入明显高于计划,可要求项目负责人说明差异来自需求增加、估算偏差、返工还是人员调整;若属于客户范围变化,应进入变更管理;若属于计划估算错误,应调整后续基线;若属于内部返工,则应进一步检查质量环节。工时表不是解决这些问题的工具,但可以提供发现问题的信号。

阈值应从试点数据校准,而不是把某个固定百分比当成普遍标准。团队规模、项目周期和任务性质不同,偏差的合理区间也不同。试点期间可以记录误报、漏报和处理时长,再逐步调整规则。

4. 设计最小可行指标,避免追求“看板丰富”

初期最值得观察的指标通常不是几十个,而是少量能够推动行动的指标。比如按时填报率、审批处理时长、分类一致率、计划外投入占比、异常关闭时间和项目工时偏差。每项指标都要有定义、分子分母、统计周期和责任人。

不同指标适合不同用途。按时填报率反映流程执行,不能证明数据准确;分类一致率反映口径稳定程度;异常关闭时间反映处理机制是否有效;计划外投入占比可以提示资源被突发工作挤占的情况。管理者应避免把单项指标包装成总体“效率分”。

下面的指标定义适合作为试点起点。数字阈值应由企业结合实际样本设定,而非直接复制。

指标 建议定义 适合回答的问题 不宜单独用于
按时填报率 规定期限内提交的有效记录数 ÷ 应提交记录数 流程是否按节奏运行 个人绩效排名
审批处理时长 从提交到完成判断的中位时长 审批队列是否阻塞 判断审批质量
分类一致率 抽样记录中经复核无需调整的比例 字段说明和员工理解是否稳定 证明项目产出质量
计划外投入占比 计划外工时 ÷ 总工时 团队容量是否被突发工作挤占 简单判断团队效率高低
项目工时偏差 实际投入与基线投入的差异,按统一口径计算 项目估算、范围或资源是否需要复盘 脱离项目阶段的跨团队排名

审批落地方案:企业管理者开展工时表的实操方法案例解析

5. 权限设计要与数据用途一致

工时数据涉及员工工作安排和组织运营,访问权限不能只按“谁有管理职务”粗略开放。项目负责人通常需要查看本项目投入;部门经理需要查看团队负荷;财务可能需要查看成本相关字段;员工应能查看并纠正自己的记录。管理层汇总视图可以呈现团队和项目趋势,但不必默认暴露所有个人明细。

权限设计还要覆盖人员转岗、项目关闭、外部协作者和历史数据导出。尤其是导出文件,常常比系统页面更容易扩散。上线前应确认谁可以导出、导出内容包含哪些字段、是否需要审批、如何留存和删除。

企业如果将工时记录用于涉及员工权益的管理判断,应当提前说明规则与用途,避免把业务投入记录变成未经解释的监控工具。对于具体劳动制度、薪酬核算和数据合规要求,应由企业法务、人力及相关负责人结合所在地法规审核,不能用通用流程替代专业意见。

五、案例与数据观察:从试点结果判断流程是否值得推广

1. 情景模拟案例的试点设置

继续使用前文的 180 人企业情景模拟。试点选取三个不同工作特征的小组,而不是只挑最愿意配合的团队:一个以项目交付为主,一个研发与项目并行,一个以突发客户支持为主。试点周期设为六周,前两周用于口径校准,之后四周观察流程稳定性。

试点只保留项目或工作对象、工作类别、日期、投入时长和异常说明五项核心信息。员工在工作日结束前完成记录;直属负责人每周看一次异常;项目负责人每两周检查计划偏差。没有触发异常的记录不逐条升级,避免审批队列被常规工作淹没。

试点期间重点看六件事:员工是否能找到正确项目;“其他”是否持续偏高;审批是否按时完成;补录原因是否集中;计划外工作是否被识别;数据是否真的改变了排期或资源讨论。若只统计填报率,可能看不出分类口径失真,也看不出员工填报后毫无反馈。

2. 试点数字如何读,而不是如何“包装”

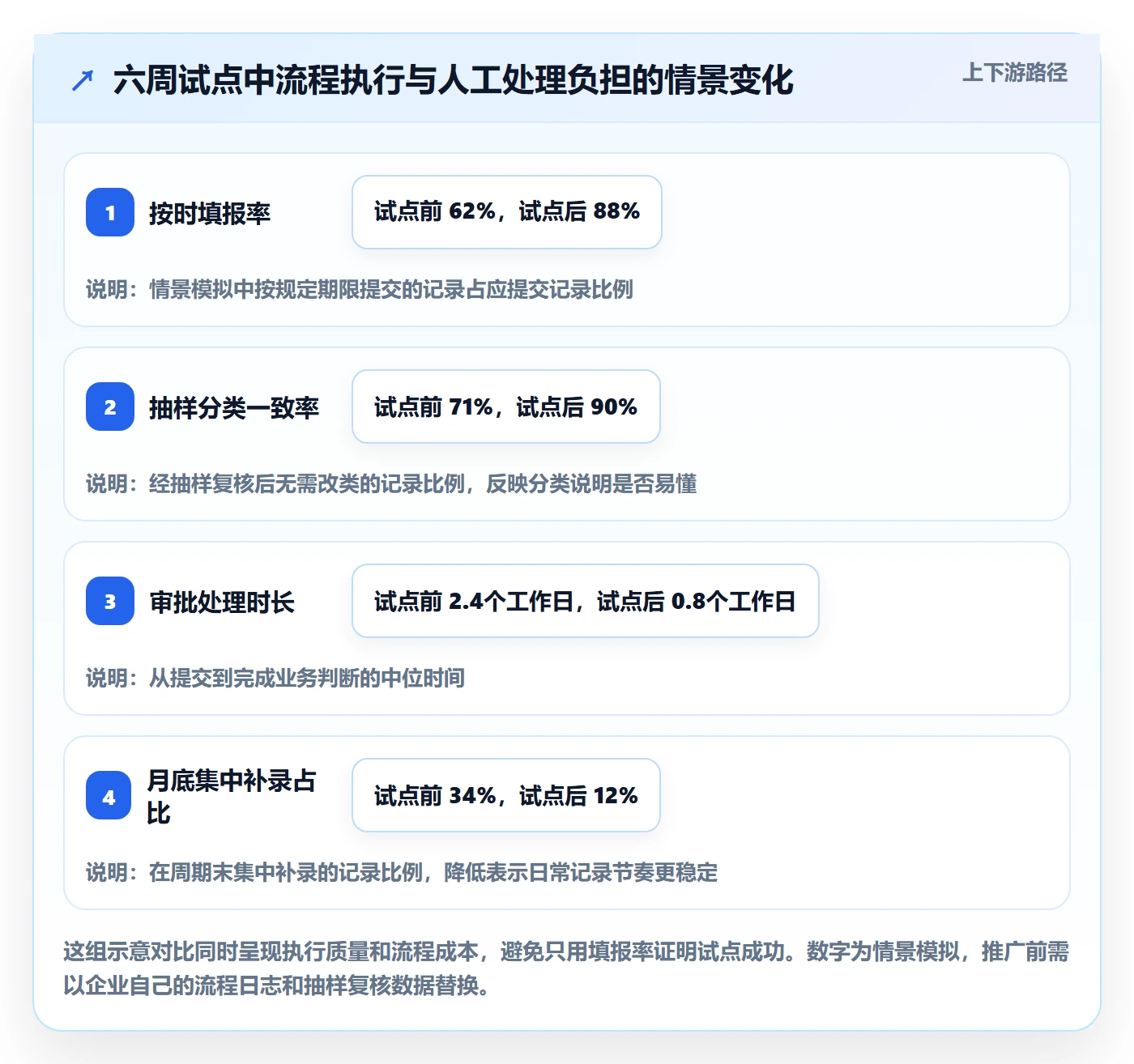

下图采用情景模拟数字,只用于展示可观察的变化方式,不应被引用为行业平均值或真实客户绩效。假设试点前月底集中补录明显,试点后通过日常提醒、统一项目名和异常分流,填报及时性有所改善;同时,审批耗时下降,说明减少常规逐条审批后,负责人将注意力更多放在异常上。

如果真实试点中填报率提高,但分类一致率下降,不能简单宣布成功。可能是提醒推动了按时提交,却没有解决字段理解问题。若审批时长下降但异常关闭时间上升,可能是审批节点减少,却没有明确异常责任人。指标必须成组观察,单项改善不足以证明流程有效。

审批落地方案:企业管理者开展工时表的实操方法案例解析

3. 观察记录的偏差来源,比单看投入总量更重要

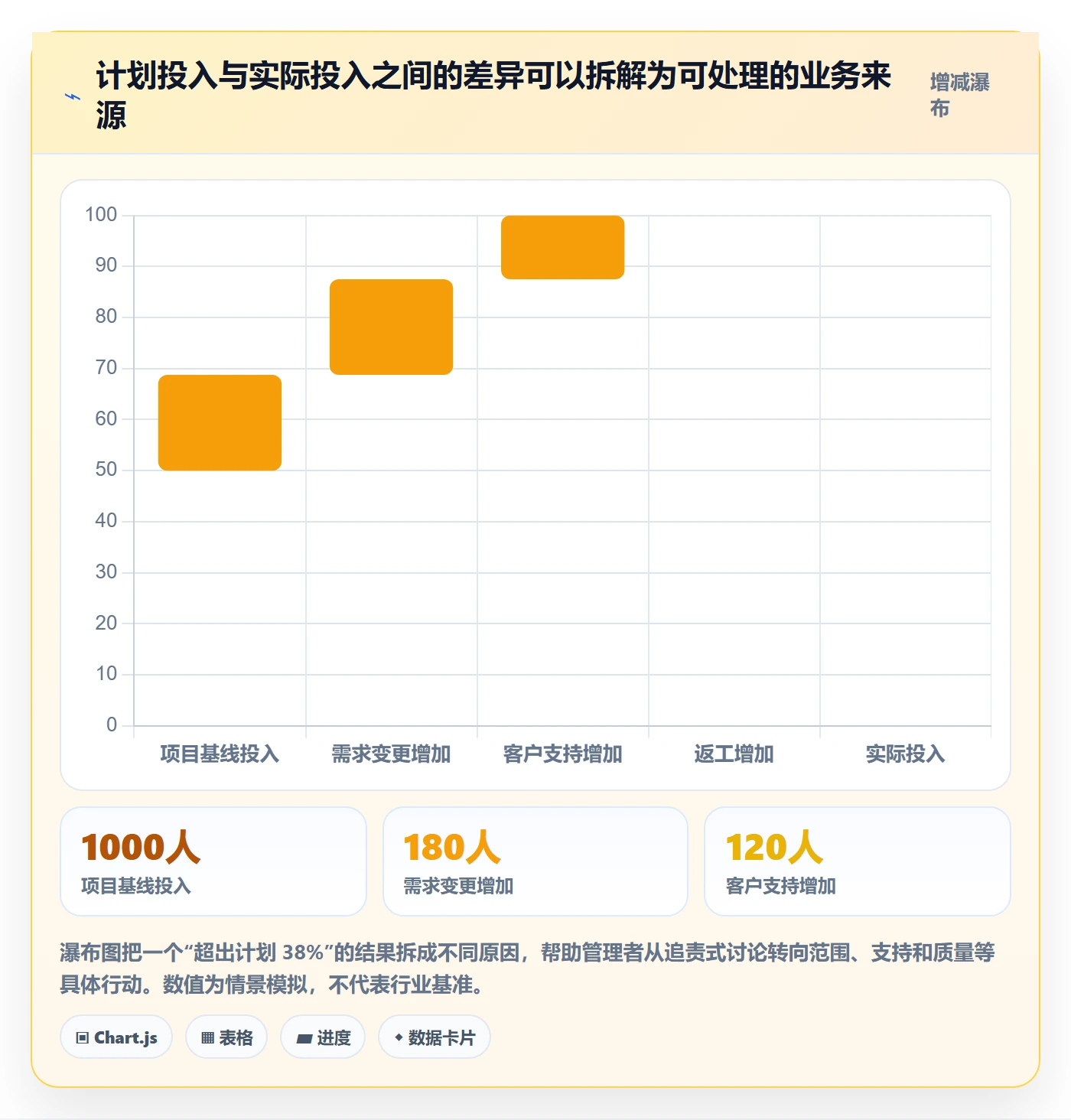

假设试点发现某客户项目实际投入比计划基线高出 18%,这本身并不能说明项目管理失败。需要进一步拆分:需求变更占多少,故障支持占多少,内部返工占多少,项目初期估算偏差占多少。不同原因会导向不同动作:需求变化要谈范围,支持负荷要安排值守,返工要改质量控制,估算偏差则要校准后续计划。

如果项目工时总量上升,但项目阶段、范围和人员构成同时发生变化,简单对比总人时也会失真。较好的做法是同时看基线版本、阶段、角色构成和变更记录,并在复盘时标明口径。工时数据适合帮助提出问题,不应在缺少背景时替代原因分析。

在情景案例中,支持团队若把原本写入“其他”的客户问题转为“客户支持”,就可能看到支持投入从每周 110 人时变为 150 人时。这个变化不一定表示支持效率变差,更可能代表过去被隐藏的工作被识别。管理者应将其与问题数量、响应时间、重复故障和客户影响结合起来看。

4. 复盘要落到行动与责任人

每次周期复盘不需要制作复杂报告,但至少要形成三类结论:哪类投入变化值得关注;变化最可能由什么原因造成;下一周期谁采取什么动作。若会议结束后只有一张趋势图,没有责任人和后续验证时间,工时表很快就会退回到填表工具。

举例来说,若某项目连续两周计划外支持增加,项目负责人可确认是否需要单独安排支持容量;若某类返工投入持续升高,研发负责人可检查测试和需求澄清环节;若某部门审批队列常年积压,流程负责人应调整分流规则或代理人。每项动作都要在下一次复盘中检查是否有效。

企业还应保留反例:哪些时候工时增加但结果改善,哪些时候工时下降却伴随质量风险,哪些偏差来自外部条件而非团队执行。纳入反例后,管理者更不容易把时长变化机械地解释为绩效变化。

审批落地方案:企业管理者开展工时表的实操方法案例解析

5. 工具落地效果要通过端到端场景验证

对于 100 人以上、项目并行较多的组织,工时表往往要与人员目录、项目结构、权限体系、审批流程和经营分析相互配合。若数据要在多个系统之间重复导入导出,填报负担和口径冲突都会增加。因此,工具评估不能只看“有没有工时模块”,还要看数据如何进入、如何被复核、如何产生可用报表。

我通常要求供应商或内部实施团队演示一条完整的真实流程:员工在移动端或网页端记录一天投入;项目结束后能否限制新增记录但保留历史;员工转组后审批关系如何变化;预算超限时是否能触发对应负责人;财务导出字段能否与已有口径对上;管理者能否查看计划外投入趋势而不暴露不必要的个人明细。

如果评估某项目协作平台,应同时检查配置能力与维护成本。流程配置越灵活,后续越需要有人维护规则;报表越丰富,越要确认指标定义一致;自动化越多,越要设计例外处理。企业应要求用自身数据结构做概念验证,而不是只看标准演示。

六、不同情况下的行动建议:按组织阶段安排落地节奏

1. 还在使用电子表格的团队:先统一口径,不急着追求自动化

如果团队人数不多、项目结构简单,电子表格可以用于短期试点。先统一项目名称、工作类别、补录规则和审批责任,再观察两到四个周期。表格应设置下拉选项、必填校验和数据责任人,尽量避免自由文本造成的同名异义。

表格试点的边界也要清楚:明确文件存放位置、编辑权限、历史版本、离职人员记录归属和导出责任。随着记录量增加,若负责人开始花大量时间合并文件、查重或修正项目名称,就说明维护成本已接近或超过工具化的收益点。

这一阶段最重要的不是把表格做得像系统,而是验证字段是否足够、审批分流是否合理、员工是否能稳定理解分类。先解决制度问题,再讨论迁移方式,通常比立即采购更省返工成本。

2. 100 人以上且多项目并行的组织:先做跨部门试点,再分批推广

人员规模增长后,手工汇总、权限控制和项目口径同步都会变得困难。建议选三个差异明显的团队试点,避免只在一个部门验证。试点完成后,形成企业级主分类、团队级子分类、审批矩阵、异常阈值、数据权限和复盘模板,再分批推广。

推广节奏应以组织准备度为准,而不是以软件上线日期为准。如果项目清单维护责任尚未明确,先不要要求员工填写大量项目明细;如果审批人没有容量,先缩短人工审批范围;如果管理层尚未约定工时数据用途,先完成沟通和权限评审。

大型组织还要安排流程负责人,持续处理新增项目、组织调整、字段变更和异常类型。没有维护机制的工时系统,过几个月就会出现失效项目、重复类别和过期审批人,最终又退回人工校对。

3. 客户支持或运维团队:优先记录事件关联,不要强求每分钟切片

支持团队工作具有突发性,若要求每个电话、消息和排查动作都精确分段,记录成本可能远高于管理收益。更适合先按事件、客户、问题类别或值班时段归集投入,并确保能够识别重复故障、紧急响应和计划维护。

如果管理目标是评估容量,应把工时与事件量、严重程度、响应时间、重复问题和服务质量结合;如果目标是核算客户服务成本,则要明确可计费与不可计费的分类口径。不要把支持人员比项目开发人员的总工时直接比较,因为工作节奏和任务结构不同。

4. 研发和产品团队:关注计划外工作、返工与阶段变化

研发和产品工作中,讨论、研究、技术债治理和缺陷修复都可能是必要投入,不应将“非直接交付功能”的时间一概视为浪费。可将工作分为计划内需求、缺陷与返工、技术改进、支持协作和探索验证等稳定类别,再结合项目阶段解读。

若团队担心工时数据会压缩探索空间,可以设置适当的工作类别和复盘机制,避免只奖励短期可见产出。管理者更应关注持续偏离、返工来源和资源冲突,而非要求每个任务的预计时长都精确到分钟。

5. 咨询、实施和按项目核算的组织:让审批关联合同与变更

对于需要按客户或合同核算投入的团队,项目归属和工作类型的准确度更重要。应提前定义可计费、不可计费、售前、内部培训、返工和客户变更等口径,并明确哪些记录需要项目负责人确认,哪些需要合同或财务负责人复核。

如果客户范围变更未被及时记录,月底才发现工时超出合同,审批流程无法补救前面的商业判断。可以设定周期性成本预警,在投入达到某个内部检查点时触发项目负责人复核,而不是等项目结束后才一次性核算。

6. 对工时数据敏感的团队:先建立用途边界和信任

如果员工对记录用途有明显疑虑,先由管理层公开说明数据如何使用、谁能查看、哪些用途被禁止、如何纠正错误以及保留多长时间。说明应具体到场景,不要只说“用于管理优化”。例如,是否会用于薪酬、绩效、项目成本、容量排期,分别由谁查看,都应明确。

如确实存在员工权益或合规影响,应让人力、法务及相关职能参与制度审查。上线沟通不是一次性宣讲,试点期间应收集员工反馈,及时解释异常数据。信任不是宣传语,而是权限、制度和实际使用行为的一致性。

七、不同情况下的取舍:效率、精度、控制与体验不可能同时最大化

1. 记录粒度:越细越容易分析,也越容易增加负担

细粒度有助于拆分成本、识别工作类型,却会增加填写和复核成本,并放大回忆误差。粗粒度便于执行,但可能无法区分项目工作、支持工作和内部事务。我的取舍原则是:先采用能够支持当前决策的最粗粒度;当数据反复无法解释某类问题时,再局部细分。

例如,若管理层只需要了解每周项目容量,按小时或半天汇总可能足够;若需要对客户合同进行成本核算,就需要更清楚地关联客户、项目与工作类别。不要为了未来可能出现的分析,把每位员工都变成细粒度记录员。

2. 自动通过与人工审批:控制强度取决于风险,而非管理偏好

自动通过能够降低日常摩擦,但需要稳定的数据口径、权限规则和异常检测;人工审批能够增加控制,却会消耗负责人时间并造成流程延迟。对风险低、规则清晰、便于事后抽查的记录,可偏向自动处理;对预算敏感、合同约束强或影响员工权益的情形,应保留更明确的人工判断。

两者并不是非此即彼。可以让系统完成完整性校验,常规记录自动流转,异常记录进入人工处理,之后通过抽样复核校验自动规则是否可靠。自动化不是取消管理,而是让管理者把时间花在需要判断的地方。

3. 统一口径与团队灵活性:主类统一,细类因业务而异

企业级统一口径方便比较,但过度统一会损害业务表达;完全由各团队自定义,则会让管理层无法汇总。比较可行的折中,是定义少量企业主类,再允许团队在主类下维护经过审核的子类,并设定新增、合并和停用流程。

子类变更要保留生效时间和映射关系,否则历史趋势会因分类改名而断裂。年度复盘时,应说明口径变化对同比数据的影响,不要把分类调整后的数字直接当作业务趋势。

4. 透明度与隐私:让管理者看到足够信息,不是全部信息

管理者需要知道团队投入结构和项目负荷,但不一定需要查看每位员工每天的全部明细。开放过多个人记录,容易让员工担心被持续监控;限制得过严,又可能导致项目负责人无法处理真实问题。权限应按岗位职责和数据用途分层,并定期检查是否存在过度授权。

企业还可以区分明细数据与汇总数据:日常容量管理优先使用团队和项目层面的汇总;需要纠正记录或处理具体异常时,由有职责的负责人查看相关明细。这样既保留管理能力,也减少不必要的数据暴露。

5. 工具投入与流程成熟度:先判断瓶颈是否值得工具化

如果团队每月只有少量项目、数据口径稳定、人工汇总成本很低,复杂系统可能不划算;如果多个部门反复维护不同表格,审批积压、权限难控、成本核对困难,工具化的边际收益就会变大。判断是否采购,不应只看许可价格,还要计算配置、集成、培训、维护和流程变更成本。

可以用一个简化的成本框架比较:每月人工整理与纠错时间、审批等待造成的管理延误、数据错误导致的经营风险,减去工具采购与维护成本。这里不必追求虚假的精确金额,先估算量级和变化方向,再用试点数据修正。

决策维度 偏向简化的条件 偏向加强控制的条件 建议验证方式
审批方式 规则稳定、风险较低、便于抽查 涉及预算、合同或制度要求 比较误报、漏报和处理时长
记录粒度 团队容量与趋势分析为主 合同成本或细分业务核算为主 检查粒度变化是否改变决策
分类结构 小团队、工作内容相似 跨职能、多个业务模式并存 抽样检查“其他”占比与分类一致率
工具投入 数据量小、人工维护成本低 多系统重复录入、权限和汇总压力大 进行端到端试点和总成本评估
明细权限 只需汇总看容量趋势 需处理项目归属或具体异常 按角色测试最小必要访问范围

八、实施路线:把制度、流程和工具按顺序跑通

1. 第一步:确认业务问题与数据用途

启动前由业务、财务、人力和信息化相关负责人共同确认本次工时表要解决的首要问题。不要一次提出“成本、绩效、考勤、排期、预算、人员规划都要支持”,而要先选出最迫切、最可验证的目标,例如识别项目计划外投入,或减少月底人工核对。

形成一页纸的用途说明,写清数据对象、使用者、统计周期、处理动作和不使用范围。员工沟通时以具体例子说明数据如何帮助调整计划,而不是用抽象的“提升管理效率”概括一切。

2. 第二步:定义统一口径和字段字典

建立项目与工作类别的命名规则,规定哪些项目可选、谁负责维护、项目关闭后如何处理。字段说明应使用员工听得懂的例子,尤其要解释客户支持、内部协作、返工和补录等容易混淆的类别。

上线前可让不同岗位员工各自完成几条模拟记录,再比较他们是否把相同场景分到了同一类别。若判断明显不一致,先改说明或分类,不要把问题留到正式数据里再追责。

3. 第三步:设计审批矩阵与异常分流

审批矩阵至少需要列明记录类型、初审角色、升级角色、处理时限和代理人。不要只写“直属经理审批”,还要说明直属经理缺席、跨部门项目、负责人离职或项目关闭后由谁处理。

异常条件初期不宜过多。先选择最能影响经营决策的几类,例如项目归属缺失、超出计划的持续偏差、补录、非工作日记录或预算预警。观察试点数据后再调整,避免一开始把所有可能情况都配置成通知。

4. 第四步:小范围试点并记录流程问题

试点周期应覆盖至少一个完整的填报与复盘循环。每周记录员工遇到的分类问题、审批被退回的原因、处理队列长度、字段改动次数和数据使用情况。反馈应分为制度问题、操作问题、工具问题和沟通问题,避免所有问题都归到“培训不足”。

试点期间不要频繁变更口径而不留版本记录。若必须修改类别或规则,标明生效日期、适用范围和历史数据处理方式。这样才能判断改善来自流程本身,还是统计口径变化。

5. 第五步:通过验收条件再扩大推广

验收不应只看系统已上线或员工已完成培训。可以设定以下条件:关键字段能稳定理解;分类错误有下降趋势;异常记录有明确责任人;审批积压在可接受范围;数据至少用于一次实际排期或资源决策;权限和导出机制通过检查。

如果这些条件尚未达成,不必急着全公司推广。继续优化一两个周期,通常比大规模上线后再回头重做分类、权限和流程更经济。推广时也应保留试点团队的经验,而不是仅复制系统配置。

6. 第六步:每季度检查规则是否仍然适用

业务变化会让原有项目分类和审批阈值逐渐失效。每季度检查一次已停用项目、长期无人使用的类别、异常通知命中率、审批处理时长、权限变更和员工反馈。规则维护要有负责人,也要有变更记录。

如果某个异常规则连续触发大量误报,应调整条件或增加上下文;如果某类风险长期未被识别,则要检查数据是否缺失、规则是否太宽,或员工是否因用途不明而回避填报。流程需要持续校准,不是上线后就永远正确。

审批落地方案:企业管理者开展工时表的实操方法案例解析

九、结尾:最好的工时表,是让管理讨论少一点猜测

1. 把工时表当作业务信号,而不是员工审查表

我对工时表的最终判断很简单:如果它只增加员工填报动作,却没有帮助团队重新安排资源、解释项目偏差或减少重复返工,就没有真正落地。若数据能让管理者看见原本被“忙碌”掩盖的支持负荷、计划外工作和返工来源,它才开始产生管理价值。

审批的关键也不是层级多,而是让每一层都处理自己有能力判断的事项。规则校验负责完整性,业务负责人负责归属与原因,管理者负责资源和风险决策。常规记录低摩擦,重要异常可追溯,这比每条记录都盖章更接近有效控制。

2. 下一步先做一个小而完整的试点

企业管理者可以从一个业务单元开始,在两周内完成口径、字段、审批矩阵和权限草案;再用真实工作场景测试员工是否能正确记录,负责人是否能及时判断;随后运行一个完整周期,把按时填报、分类一致、审批耗时、计划外投入和实际决策使用情况放在一起复盘。

如果只能先做一件事,我建议先抽取最近一个月的工时或项目记录,随机复核 30 至 50 条,找出项目命名冲突、类别歧义、补录原因和无法解释的投入。这个小样本未必能代表全公司,却足以暴露许多流程设计问题。先修正这些问题,再决定工具、自动化程度和推广范围。

工时表的独特价值,不是把每一分钟都量出来,而是让组织知道哪些投入被计划、哪些投入被打断、哪些投入值得改变。当企业能从记录走到判断、从判断走到行动,审批才算真正落地。

常见问题解答(FAQ)

1. 企业工时表审批流程应该从哪里开始设计?

我准备在团队推行工时表,但担心流程一上来就设得太复杂,员工填报、主管审核都嫌麻烦。到底应该先定字段,还是先明确谁来审核、审核什么?

先定义工时数据要解决的管理问题,再决定字段和审批人。若目的是核对项目投入,通常先试行“员工按工作日填报项目、任务、工时和简短说明,项目负责人核对任务归属与投入合理性,部门主管处理跨项目或异常情况”的两级流程。字段不宜贪多:试点时保留日期、项目或任务、工时、工作说明即可,必要时再增加工时类型。

审批标准也要写清,例如每日填报总时长超出团队约定范围、任务无对应项目、连续多日补录等情形进入复核;不要让审批变成逐条确认每半小时的工作细节。

2. 工时表按天填还是按周填,更容易获得真实数据?

我不确定要求员工每天填报会不会增加负担,也担心每周集中补填时大家记不清细节。对于项目型团队,哪种频率更适合落地?

建议采用“每天记录、每周提交审批”,而不是把填写和审批压在同一个时间点。每天用几分钟记录,能减少记忆偏差;每周集中提交,则便于负责人结合任务进展检查异常。

可以先试行两周,观察逾期率、补录比例和单人每周填报耗时:例如将“每周提交率达到团队目标、平均填报耗时不超过约十分钟”作为试点观察项,而不是直接当作普遍标准。若团队工作以短周期任务为主,按天记录通常更有辨识度;

若工作内容稳定、项目切换少,也可评估按周归集,但要保留每日分配记录,避免只有周总数而无法解释投入去向。

3. 审批人应该重点检查工时表中的哪些内容?

我是项目负责人,担心审核时既要判断工时是否合理,又容易变成逐项挑错,影响团队配合。有没有一套既能发现问题、又不把审批做成形式主义的检查方法?

审批应检查数据是否可解释,而不是判断员工每个小时是否“够忙”。优先看三类信号:工时是否超过团队约定的日或周范围,填报任务是否与项目计划或实际交付对应,临近截止时是否集中补录或频繁修改。发现异常时,先要求补充背景或更正分类,不宜仅凭单条记录直接认定投入不合理。

可以用简单规则做分层处理:正常记录快速通过,缺少任务说明或归属不清的记录退回补充,明显超出约定范围的记录由负责人沟通确认。这样能把审核时间集中在少数需要解释的记录上。

4. 怎样判断工时表试点是否值得推广?

我想先在一个团队试运行工时表,但不想只看填报人数或审批通过率,因为这些数字可能并不能说明数据有用。试点结束后,我该用什么标准决定继续、调整还是暂停?

试点至少覆盖一个完整项目周期或连续四周,并同时评估数据质量、执行成本和决策价值。数据质量可看按时提交率、退回补充比例、项目任务归属清晰度;执行成本可记录员工填报和负责人审批所花时间;决策价值则看这些数据是否帮助识别项目投入偏差、跨项目资源冲突或长期被忽略的工作。

举例来说,如果提交率提高了,但负责人仍无法据此解释项目投入,说明字段或任务分类需要调整,而不是继续催填。推广前应先访谈员工和审批人,删掉没人使用的字段,并确认数据用途、查看范围和保留规则,避免工时表变成员工无法理解的考核工具。

核心关键词

读者评论

汪
汪宇轩

我们之前也把工时细到分钟,结果大家月底靠回忆补录,数据看着精确,实际偏差不小。后来改成半小时粒度,反而更容易坚持。

梁
梁一凡

其他”长期占比高,确实值得检查分类设计。不过分类也不能只按管理层的分析需求增加,最好让一线员工参与试填,否则很容易越分越细。

邵
邵静怡

试点后每周复盘的做法比较实用。想请教一下,跨部门项目里直属负责人和项目负责人意见不一致时,通常由谁最终确认工时归属?

文章包含AI辅助创作:审批落地方案:企业管理者开展工时表的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584107

赞 (0)
飞飞飞飞
日报工时管理方法大全:企业管理者工时表实操方法落地清单
上一篇 43分钟前
工时表Timesheet教程:企业管理者实操方法,避坑指南
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
