工时表周报工时教程:企业管理者入门指南,避坑指南

工时表周报最容易被做成“每个人填了多少小时”的排行榜,但这张表真正要回答的,通常是三个更难的问题:团队的时间被什么工作占用、计划与实际为什么偏离、管理者下一步应该调整什么。若周报只统计总工时,它可能看起来很完整,却无法解释延期、反复加班或项目成本超支。下面我会从管理者的实际决策出发,拆解工时表的口径、填写、审核、分析和工具选择,并用明确标注的情景模拟说明如何避免把数据误读成效率。

一、先讲核心结论:工时表不是考勤表,也不是绩效排名表

1. 管理者要看的不是“谁最忙”,而是时间流向和计划偏差

我建议把工时周报定位为一种工作容量与项目成本的观察工具。它记录的是某人在一个统计周期内,实际把工作时间投入到哪些项目、任务或业务活动中。它不是自动考勤记录,也不能单独证明一个人工作质量高低。

如果管理者只问“谁填得少”,团队很快就会学会如何把数字填得好看;如果管理者追问“为什么这项工作用了这么多时间、哪些工作被挤到下周、偏差从哪里开始”,工时数据才可能转化为改进依据。同一组数据,决定其价值的往往不是表格,而是管理者如何使用它。

一个可执行的周报至少要回答五个问题:本周计划投入多少时间,实际投入多少时间,时间落在哪些工作上,计划与实际的差异是否可解释,以及是否需要调整范围、资源或排期。只统计“总小时数”,通常只能回答其中一个问题。

2. 先把工时口径定清楚,再谈工具和报表

我会先让团队明确记录的是“投入某项工作所花的时间”,还是“工作日内的全部时间”。两者不是同一个口径。前者可能不覆盖会议、培训、支持和行政事务;后者则需要为这些非项目活动设置类别,否则一部分时间会凭空消失。

在周报中,建议至少区分项目任务、会议协作、客户支持、内部运营、培训休假等类别。类别不需要多到像财务科目表,但必须足以解释团队的主要时间去向。若某类工作长期占用大量时间,却被塞进“其他”,管理者便无法判断它是必要支出还是流程损耗。

以下表格给出一套适合多数知识工作团队起步的口径。它是管理设计建议,不是任何行业的统一标准;企业应结合排班制度、劳动法规、项目核算要求和团队工作方式调整。

记录项 建议口径 管理者用它回答什么 容易发生的误读
计划工时 本周开始前,根据已知任务和可用容量预估的投入时间 工作承诺是否与容量匹配 把估算值当成必须完成的硬指标
实际工时 本周实际投入具体任务或活动的时间 时间去了哪里,偏差是否重复出现 把填报数字直接等同于产出或效率
非项目工时 会议、支持、培训、内部运营等非项目活动 团队容量被哪些必要工作占用 把所有非项目活动都判定为浪费
偏差原因 范围变化、等待依赖、返工、紧急支持、估算不足等原因 需要调整计划、流程还是资源 把原因字段写成“其他”后不再追问

3. 周报的目标是改善决策,不是制造填表负担

工时记录越细,并不必然越准确。若团队需要把一天切成许多几分钟的小格,填报成本会迅速增加,员工也更容易在周末凭记忆补填。多数管理场景更需要的是稳定、可解释、能用于调整的记录,而不是看起来精确到分钟的数字。

我的起步原则是:先记录到足以支持管理决策的粒度,再根据实际问题加细。若管理者当前只需要知道项目投入及偏差来源,先按任务或活动记录到半小时或小时级通常更容易执行;若涉及计费、法规或专业服务合同,则要遵守相应的业务口径和制度要求,不能直接套用一般团队的简化方法。

工时表周报工时教程:企业管理者入门指南,避坑指南

二、背景和真实场景:为什么周报数字经常“看起来不对”

1. 多项目并行时,工时总量会掩盖容量冲突

在多人同时承担多个项目的团队里,周报常见的第一类问题不是“没人填”,而是每个人都在多个项目里填了时间,却没有人能解释优先级冲突。某员工一周被安排在三个项目上各投入若干小时,单看每个项目都似乎合理;合计后,却超过其可用工作时间,或者把会议、支持等必要事务排除在外。

这时,表格能揭示的是计划的结构性问题,而不是员工个人的“执行不力”。如果项目负责人都把任务排进同一周,却没有统一容量视图,员工只能在多个承诺之间切换。管理者需要先问:这项工作是否有明确优先级?谁有权调整范围?临时需求进入后,原计划是否同步更新?

2. 会议、等待与返工常被漏记,导致项目成本被低估

工时周报容易只记录“开发任务”“设计任务”或“交付任务”,而漏掉评审会议、跨团队沟通、等待外部反馈和返工。结果是项目表面上投入很少,交付却一再延期。管理者若只看任务工时,可能误判为估算偏差;实际上,真正占用容量的可能是反复对齐、依赖等待或需求频繁变化。

我会把“等待”当成需要解释的过程信号,而不是要求每个人把等待时间都填成工作时间。员工等待依赖时,可能正在处理其他任务;管理者要追踪的是依赖阻塞造成的实际影响,例如任务暂停多久、是否引发切换成本、是否挤压了原计划,而不是把等待时长直接当成投入工时。

3. 周五集中补填会把记忆误差伪装成精确数据

如果员工到周五才回忆一周每天做了什么,填报会受记忆偏差影响。短小、频繁的会议容易被漏记,突发支持也可能被低估;与此同时,较长的主任务更容易被记住,于是记录结果会偏向连续、显眼的工作。

这并不意味着员工不诚实,而是人的记忆并不适合精确还原一周的工作切片。比较可行的做法是每天用几分钟做轻量记录,周末只核对分类、异常和偏差原因。填报机制应尽量依赖近实时记录,而不是依赖管理者要求员工“认真回忆”。

4. 管理动作会改变数据行为,不能忽略制度的反作用

若管理者公开比较个人工时总量,员工会很快意识到哪些数字更受关注。有人可能把碎片工作都记成项目投入,有人可能避免填报培训、支持等“看起来不产出”的活动,还有人会把估算工时向高处填,以免被认为低估任务难度。

因此,工时数据不是天然客观的摄像头,它是人在制度下产生的记录。数据规则、查看权限、考核方式和管理者提问方式都会影响记录行为。若制度奖励“填得多”,最终得到的很可能是更大的数字,而不是更好的管理信息。

5. 适用场景不同,周报的记录边界也不同

项目制交付团队可能更关心客户项目的投入和成本;产品研发团队可能更关心计划偏差、需求变更和跨团队依赖;内部职能团队则可能更关注服务请求、周期性工作和容量分配。强行用同一套分类覆盖所有团队,通常会产生大量“其他”类别。

在中大型企业和 100 人以上组织中,工时管理还会涉及多团队权限、项目组合口径、审批规则、数据保留和系统集成。此时,工具是否支持组织级配置很重要,但组织复杂度越高,也越要避免先上线工具、后讨论口径。工具能固化规则,不能替管理层决定哪些规则合理。

三、常见误区:看似省事,最后却让数据不可用

1. 把工时总量当成个人绩效

工时反映投入,不直接代表工作价值。两个人投入时间相近,可能交付的质量、复杂度、风险和业务影响完全不同;一个人投入时间较少,也可能是因为任务成熟、自动化程度高或经验丰富。

我不建议把工时总量单独用于绩效排序、晋升判断或奖金计算。若企业确实需要把工时数据纳入管理评价,也应说明它只是某个背景变量,并结合交付质量、目标达成、复杂度、协作贡献和外部约束共同判断。否则,制度会鼓励“延长记录”而不是提升结果。

2. 把计划工时当作承诺,更把偏差当作违规

计划工时是一种估算,不是对未来的精确预言。需求不清、外部依赖、技术风险和紧急支持都会影响实际投入。若管理者要求计划与实际完全相等,员工就会倾向于把计划写得宽松,或在实际记录中隐藏偏差。

更好的做法是把偏差当作需要解释的信号。偏差很小不一定代表估算成熟,也可能说明任务过于简单;偏差较大也不一定意味着执行失败,可能是需求变化、质量问题被及时发现,或者关键风险终于暴露。管理者要看偏差的来源和后果,而不是只看偏差百分比。

3. 类别分得过细,试图用表格还原每一分钟

分类过细会带来两个成本:员工需要花更多时间判断每一段工作该放在哪里,管理者则需要花更多时间维护分类、解释口径和处理错误。若多个类别在实际操作中难以区分,数据最终只会呈现表面精细,无法稳定对比。

我通常建议先从少量稳定类别开始,连续观察数周,再根据管理问题决定是否拆分。例如,“客户支持”长期占据明显比例,且不同类型支持需要不同资源,才值得拆为“缺陷处理”和“使用咨询”;如果拆分后无人采取不同管理动作,就没有必要增加字段。

4. 只让员工填,不要求管理者做后续处理

工时表若只有填报和催交,没有分析、反馈和调整,员工会把它理解为行政负担。第一周可能认真填写,之后逐渐出现复制上周、默认均分或集中补录。系统可以提高提交率,却无法自动创造管理价值。

管理者必须明确每周用这些数据做什么,例如发现计划超载、识别项目成本偏差、调整未决依赖、重新分配支持容量。若数据不能带来任何可见决策,组织应重新审视记录项目和频率,而不是继续增加催报力度。

5. 把“其他”当作长期的安全出口

“其他”短期可以保留,方便接住暂时无法分类的事项;但如果它长期占据较大比例,说明分类规则无法反映真实工作,或者员工不知道如何归类。管理者需要抽样查看“其他”里到底包含什么,再决定是否合并类别、增加类别或补充示例。

要避免反过来要求每个“其他”都写长篇说明。若只有少量零散工作,逐条追问会增加负担;若某项活动反复出现并影响容量,就应把它升级为稳定分类,或作为流程改进问题处理。

常见做法 短期看起来的好处 长期风险 替代做法
按个人工时高低排名 比较直观,容易汇报 诱发填报膨胀,忽略质量与复杂度 按项目、活动和偏差原因分析
要求计划与实际完全一致 表格整齐,异常少 估算失去真实性,风险被隐藏 记录偏差并复盘估算依据
一开始就设置大量类别 看似颗粒度很细 理解成本高、口径漂移、填报疲劳 先用少量类别,按决策需求渐进拆分
只统计提交率 易于考核流程执行 无法判断数据是否可用或带来改进 同时检查完整性、可解释性和行动闭环

工时表周报工时教程:企业管理者入门指南,避坑指南

四、专业判断逻辑:怎样设计一份可用的工时周报

1. 从管理问题反推字段,不要从表格模板开始

在建表前,我会先让管理者写下自己打算用工时数据回答的三个问题。如果目标是项目成本核算,就要能把时间关联到项目、任务或客户,并明确内部与客户可计费工时的区别;如果目标是容量管理,就要记录非项目工作和休假等影响可用时间的事项;如果目标是流程改进,就要记录足以解释偏差的原因。

字段只有在能改变决策时才值得保留。比如“工作地点”若不会影响项目核算、容量安排或合规要求,就不应仅为了报表看起来丰富而加入。反过来,“是否因外部依赖等待”如果能帮助团队识别关键瓶颈,就有较高的管理价值。

2. 明确谁填、谁审、谁解释、谁决定

工时周报至少涉及四个责任:员工记录实际投入;直属负责人核对异常和分类;项目负责人解释项目层面的变化;管理者决定是否调整范围、资源或排期。小团队可以由一个人兼任多个角色,但责任本身不能消失。

审批不应等同于要求每一小时都人工证明。更适合的做法是设置例外审查:明显超出可用容量、某项目偏差持续扩大、长期大量填入“其他”、某类支持突然增加时,负责人主动核实。这样既减少逐条审核成本,也把注意力放在真正影响决策的异常上。

3. 把可用容量和已分配工时分开看

员工一周的理论工作时间,不等于可以全部用于项目任务的时间。会议、培训、请假、公共假期、值班和内部支持都会减少可用于计划任务的容量。若管理者把全部工作日时长都分配给项目,再用实际工时检验计划,很容易把系统性的超载误判为个人效率低。

容量计算应采用企业认可的工作时间规则,并明确统计口径。例如,团队可以先估算每位成员本周可用于计划项目的时间,再分配任务;但不能把某个固定比例当成适用于所有团队的普遍事实。支持型岗位、研发团队、客户交付团队的非项目负担可能差异很大。

4. 偏差分析要分离估算误差、需求变化和执行阻塞

实际工时高于计划,不一定都属于同一种问题。我建议将常见偏差原因分成几类:估算不足、需求或范围变化、外部依赖、返工或质量问题、紧急支持、人员切换和信息缺失。管理者可以先使用这些原因做有限分类,再依据团队实际情况调整。

这一步的关键是避免把“原因”设计成处罚标签。员工如果担心填写“估算不足”会被追责,就会选择更安全但没信息量的选项。负责人应把偏差复盘聚焦于下一次如何提高估算、减少等待或控制变更,而不是追溯谁“应该早知道”。

5. 设定可读的阈值,但不要把阈值变成机械裁决

可以先设定一些内部观察阈值,例如:某任务实际工时显著超过计划时要求补充原因;某成员分配总量超过可用容量时停止新增任务;某项目连续多个周期出现相似偏差时安排复盘。这些阈值是管理提醒,不是普遍适用的行业标准。

阈值要结合团队规模、任务类型和记录误差校准。若阈值过低,管理者会被大量无关紧要的提醒淹没;若阈值过高,真正影响项目结果的问题可能被忽略。建议先运行数周,统计被触发的异常中有多少需要行动,再调整阈值和审核优先级。

6. 用连续趋势而不是单周异常做结论

单周工时可能受到节假日、上线发布、客户事故、培训或人员休假影响。管理者不宜因某一周的高工时就判断团队长期超负荷,也不宜因为某一周数字较低就认定团队有闲置。观察趋势时,至少需要结合计划、交付结果、人员可用性和业务事件。

如果同一类工作连续数周超出估算,问题可能在估算模型、任务拆分或需求稳定性;如果只有个别周突然上升,先查当周的变更和事件。趋势能帮助发现结构性问题,但趋势本身仍然需要上下文解释。

五、具体案例与数据观察:从“填了多少”转向“为什么偏差”

1. 情景模拟:一个 120 人产品与交付组织的周报试点

以下案例是情景模拟,用于演示管理判断,不代表真实企业访谈、公开调查或任何产品的实测结果。假设一家约 120 人的组织包含产品、研发、测试和客户交付团队,项目并行较多,管理者发现多个里程碑延期,却无法判断是需求变化、支持工作还是估算偏差导致。

团队原先只在项目周报里填“本周投入小时数”,没有统一的活动分类。试点期间,管理者没有立刻追求细到分钟,而是增加了计划工时、实际工时、非项目活动和偏差原因四类信息,并要求每天轻量记录、周末核对。试点目标不是证明某个工具有效,而是检验更清楚的口径能否让资源和排期讨论更具体。

试点采用每周复盘而非全量逐条审批。负责人只检查超出可用容量、计划偏差明显、持续进入“其他”或影响里程碑的记录。员工可以在周报中说明原因,但无需对普通的小幅偏差逐项写长解释。

2. 试点观察:问题从项目工时转移到了会议和紧急支持

在这个情景中,试点前报表显示计划项目投入偏低,但项目延期原因不清。分类补齐后,团队发现一部分容量被跨项目会议和临时支持占用;另有一些项目任务出现范围变化,实际投入增加。原来被概括为“项目执行偏慢”的现象,至少包含了不同的管理问题。

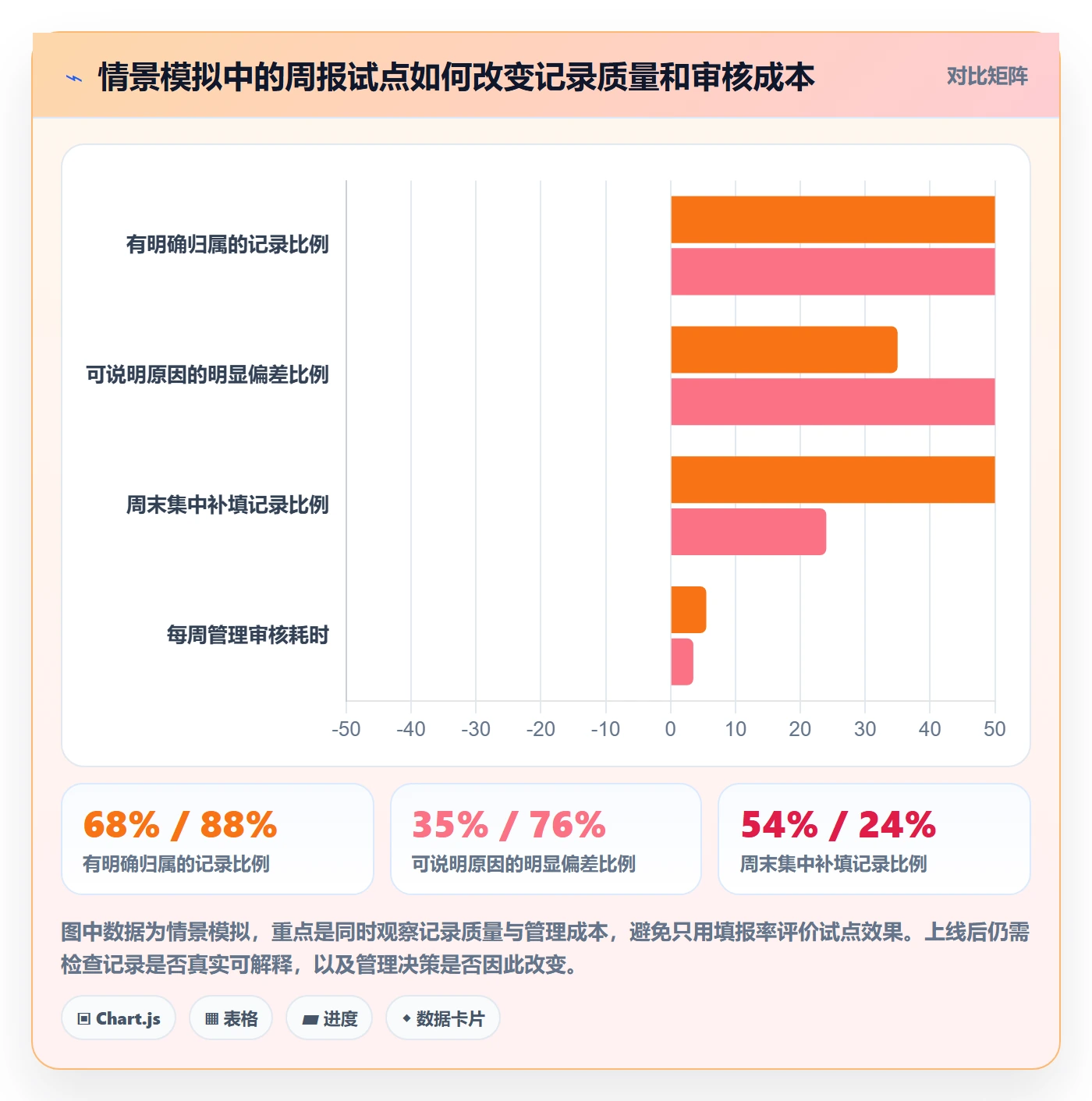

下面的数据是示意数据,用于展示管理分析方法。它不应被引用为行业基准,也不应被理解为某组织的真实绩效。实际企业应使用自己的历史数据,并说明样本、周期和分类口径。

观察项 试点前情景 试点后情景 管理含义
有明确项目或活动归属的记录 约 68% 约 88% 主要工作去向更容易识别,但仍需抽查分类一致性
能够说明原因的明显偏差 约 35% 约 76% 偏差复盘不再只停留在“超时”标签
周末集中补填记录占比 约 54% 约 24% 日常轻量记录降低了回忆式填报的比例
每周管理审核耗时 约 5.5 小时 约 3.5 小时 采用异常审核后,减少了逐条检查的工作量

这组情景数据不能证明所有组织都会获得同样变化。它真正展示的是一种分析路径:记录更完整之后,管理者可以检查偏差是否能解释;当解释能力提高后,再观察审核成本和计划质量是否变化。若只有填报率上升,却没有更清楚的管理行动,就不能简单宣称试点成功。

工时表周报工时教程:企业管理者入门指南,避坑指南

3. 工时数据如何改变一次排期讨论

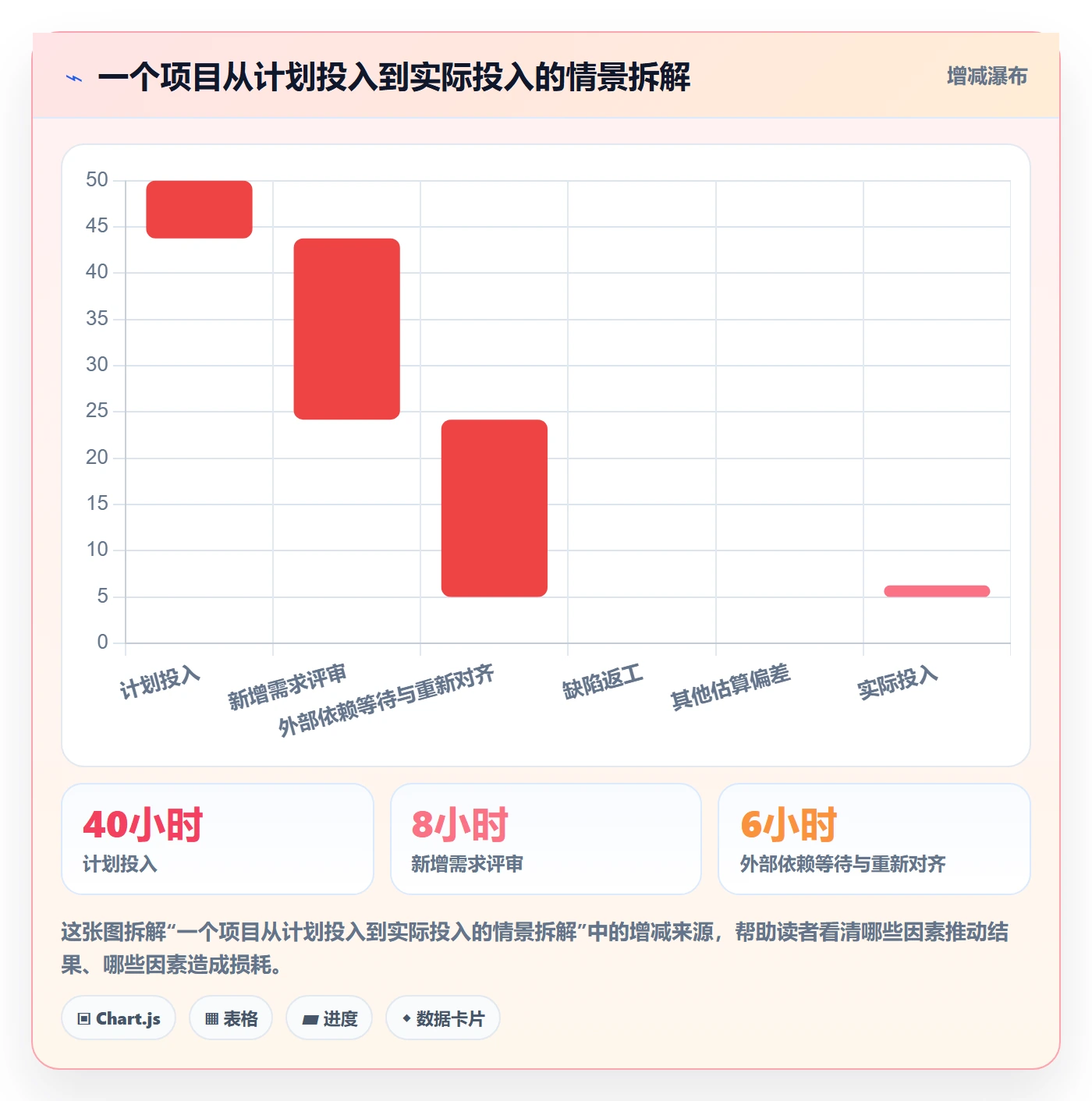

假设某项目任务计划投入 40 小时,实际投入 58 小时。只看总数,管理者可能会直接追问为什么超时。但若周报显示其中 8 小时来自新增需求评审、6 小时来自外部接口等待后重新对齐、4 小时来自缺陷返工,剩余偏差才更接近估算或执行层面的疑问。

这时,管理动作应该分开:新增需求进入变更流程;接口等待需要明确依赖负责人和响应时限;返工需要检查需求验收、设计评审或测试覆盖;剩余的估算偏差则进入下一轮任务拆分复盘。把 58 小时全部归为“效率低”,会丢失这些不同问题对应的解决方案。

另一个关键判断是:不要只看“计划工时与实际工时差多少”,还要看这段额外投入是否换来可接受的结果。如果返工投入增加但缺陷风险明显下降,管理者要评价质量收益;如果投入增加却没有减少风险或增加交付价值,才更值得优先调查过程问题。

4. 如何判断试点是否值得扩大

我会在试点结束时检查四件事:一是员工能否在可接受的时间内完成记录;二是不同团队对分类口径是否理解一致;三是管理者是否据此调整过排期、范围或资源;四是异常复盘是否带来后续可观察变化。若只满足第一项,即使系统提交率很高,也不足以扩大推广。

试点时长不宜短到只覆盖一个特殊工作周。最好覆盖团队正常交付、一次需求变化或一次支持高峰,才能观察分类和审批流程是否真正可用。试点不必追求统计意义上的普遍结论,但应说明样本范围、周期、口径和数据缺陷,避免把局部观察包装成组织规律。

工时表周报工时教程:企业管理者入门指南,避坑指南

六、落地步骤:从一张周报到稳定的管理闭环

1. 第一步:定义周报用途和统计周期

先说明周报是用于项目成本、容量规划、流程改进,还是多种用途的组合。用途不同,字段、查看权限和审批方式也不同。明确用途后,再决定统计周期是自然周、项目周还是企业统一的工作周,并处理节假日、调休和跨周任务的规则。

应在制度中用普通语言说明数据的边界:哪些工作需要记录,哪些不需要;实际工时是否包括会议和支持;计划工时如何估算;缺席、培训和待命如何处理。规则越依赖口口相传,团队之间越容易出现无法比较的口径。

2. 第二步:挑选少量试点团队,先跑通字段

试点团队应具备真实的管理需求,也应有负责人愿意每周使用数据做决策。可以选择项目并行明显、近期存在排期冲突的团队,而不是只挑最容易配合的团队。否则,试点可能证明流程在理想环境下能运行,却暴露不了复杂场景的缺陷。

初期字段可保持精简:项目或活动、任务、计划工时、实际工时、偏差原因、必要备注。先观察一段时间,再决定是否增加客户、成本中心、服务类型或审批层级。每增加一个字段,都应回答它带来的管理收益是否足以抵消维护成本。

3. 第三步:把填写动作放进日常工作,而不是周末追补

让记录靠近实际工作发生的时间,可以减少回忆偏差。团队可以在任务完成时记录,也可以在每天固定时点集中补充,但不宜把整个流程推迟到周五末尾。管理者应给予简短的操作说明和分类示例,而不是把“填准一点”当作充分指导。

员工若要在多个系统之间反复复制任务信息,填报阻力会增加。此时应检查工具集成、默认值、任务关联和移动端操作是否顺畅。自动化只能减少重复输入,不应自动把计划工时冒充实际投入,也不能在缺少依据时替员工推断偏差原因。

4. 第四步:周初看容量,周末看偏差

周初的管理动作是检查可用容量与任务分配是否冲突。若员工已承担超过可用容量的工作,应在承诺前调整优先级、范围或交付时间,而不是等到周末再用工时表证明超载发生了。

周末的管理动作是检查实际投入、计划差异和原因。负责人可先查看趋势与异常,再对需要行动的项目进行深入复盘。避免把周报会议变成逐人朗读数字;会议应围绕“哪项决策需要改变”展开。

5. 第五步:建立行动记录和复核时间

每次复盘结束,都要记录管理动作、责任人和复核日期。例如,某类会议挤压计划任务,就调整会议参与范围并在两周后复核;某类依赖多次造成等待,就明确依赖负责人和响应时限;某项目估算反复偏低,就改进任务拆分方法。

没有后续复核,周报只会不断暴露同一个问题。若问题持续出现却没有人负责处理,管理者应重新检查授权、优先级和跨团队协作,而不是继续要求员工增加解释文字。

6. 第六步:每个周期检查数据质量,而非只看提交率

数据质量检查可以包括:任务是否关联正确,类别是否被一致使用,计划与实际是否采用同一单位,偏差原因是否足以支持行动,是否存在集中补填或异常复制。抽样检查比逐条审查更适合许多团队,但抽样规则应透明,避免员工误以为只有被抽中的人会被认真对待。

提交率是流程指标,不是质量证明。一个团队可以百分之百提交,却仍然把会议全部填进项目任务;也可能由于临时工作繁忙,提交率略低,但核心项目成本记录仍可靠。管理者要把完整性、准确性、可解释性和行动闭环分开观察。

  1. 先确认本周可用容量,再检查任务分配是否超出容量。
  2. 在任务或活动发生时记录实际投入,减少周末回忆式补填。
  3. 周末核对分类、计划偏差和异常原因,不要求所有小幅差异都写长说明。
  4. 由负责人筛选真正影响排期、成本或质量的异常,推动对应行动。
  5. 在下一周期复核行动是否改变了重复出现的问题,并调整字段或规则。

工时表周报工时教程:企业管理者入门指南,避坑指南

七、工具选择与组织规模:流程成熟度比功能清单更重要

1. 先判断要解决的问题,再比较工具功能

选择工时管理工具时,我会先写下需要支持的管理动作:是否要关联项目和任务,是否要区分计划与实际,是否需要审批和异常提醒,是否需要按团队、项目或成本中心汇总,是否需要权限分级与审计记录。若企业无法明确这些问题,先采购功能复杂的工具,通常只会把尚未讨论清楚的流程固化下来。

对于中大型企业,尤其是 100 人以上、多项目并行或跨部门协作较多的组织,工具还要考虑权限边界、组织结构变化、批量配置、历史数据可追溯性、导出能力和与现有系统的衔接。小团队的简单表格可能够用;同样的方式放到多个事业部和审批链路里,维护成本可能迅速增加。

2. 用 PingCode 做示例时,应把它放在项目协作场景中评估

在以项目任务为核心的组织里,可以把 PingCode 作为项目协作类平台的一个示例,考察其项目、任务和工时记录之间能否形成适合本企业的工作流。这个例子不代表所有企业都适合采用,也不构成对其具体版本功能、价格或性能的实测结论;实际评估应以当前产品资料、试用结果、合同条款和企业需求为准。

评估时不要只看是否有“工时”字段,而要拿真实工作流程验证:员工能否从任务进入记录,计划与实际是否能按组织口径区分,负责人能否看到需要处理的偏差,项目汇总是否有明确统计口径,权限是否避免跨项目不必要的暴露。还应测试需求变更、跨项目支持、休假和任务转派等非理想场景。

对 100 人以上组织而言,试点应包含不同角色和不同复杂度的团队,而不只是一个项目组。至少要让项目负责人、实际填报人员、管理者和系统管理员分别完成一轮真实操作,再根据填写耗时、错误率、审核负担和决策收益判断是否扩大。单次演示不能替代流程试点。

3. 表格、项目平台和专业工时系统各有适用边界

方案 适合场景 主要优势 主要限制
共享表格 小团队、短期试点、规则简单 启动快,调整成本低,容易理解 权限、版本、关联任务和自动汇总能力有限
项目协作平台 任务与工时需要关联,团队项目并行较多 可把记录放进项目流程,减少重复维护 流程复杂时需要配置和治理,不能自动解决口径问题
专业工时或费用管理系统 涉及专业服务计费、合同核算或严格审批 可能支持更细的核算、审计和审批要求 需要评估集成、培训、维护和业务适配成本

4. 做工具试点时,记录实施成本而不是只记录功能

试点成本至少包括管理员配置时间、员工培训时间、日常填报时间、数据修正时间和管理审核时间。若某工具让报表更漂亮,却让员工每周多花大量时间重复录入,整体收益可能并不成立。反过来,即使工具界面不复杂,只要能减少重复抄写、帮助负责人更快定位异常,也可能更适合当前阶段。

比较工具时,应使用同一组任务和同一批试点人员,测试至少一个完整周周期。记录过程中遇到的错误、需要人工补充的字段、汇总是否符合定义,以及管理者是否能从报表中找到下一步行动。不要只靠销售演示或功能清单做判断。

5. 选择的目标是总拥有成本可接受,而非功能最多

总拥有成本不仅是采购费用,还包括管理员维护、员工学习、流程变更、数据迁移和长期治理。若企业还没有稳定口径,先用轻量工具验证流程,可能比一次性建设复杂体系更稳妥;若组织规模和合规要求已超出表格管理能力,则应评估更完整的平台方案。

工具选型要保留退出和迁移思路:数据能否导出,项目与员工标识是否稳定,历史口径能否追溯,离开供应商后是否仍能理解数据。对于企业管理系统,避免形成无法解释、无法迁移的历史数据,通常比多一个报表视图更重要。

工时表周报工时教程:企业管理者入门指南,避坑指南

八、不同情况下的行动建议与取舍

1. 团队人数少、项目简单:先用轻量模板验证口径

如果团队规模小、项目数量有限、负责人能直接看到工作进展,先用共享表格或现有协作工具试运行通常更稳妥。重点是约定字段、分类和审核责任,而不是先采购复杂系统。试点中若发现员工反复填写同一信息、版本冲突增多或项目汇总需要大量人工整理,再考虑升级工具。

这种方案的取舍是启动快、调整容易,但权限、数据一致性和规模化分析能力较弱。即便使用表格,也应限制编辑范围、固定字段定义、保留修改记录,并设定文件负责人。若表格已经被复制成多个版本,后续比较就会变得困难。

2. 多项目并行、计划经常冲突:优先做容量管理

如果员工普遍同时承担多个项目,先不要追求更细的个人工时分析,而要建立可用容量视图和统一优先级。项目负责人需要看见彼此对同一资源的需求,并在超载发生前做取舍。工时周报的价值,是让冲突更早暴露,而不是让员工在周末证明自己忙不过来。

这类团队适合把项目任务、计划投入和实际投入关联起来,同时保留会议、支持等非项目类别。它的管理收益在于识别超配和资源争用;代价是需要跨项目负责人共同维护优先级,不能只让员工负责协调多个冲突承诺。

3. 客户交付或专业服务团队:明确计费与非计费口径

若工时用于客户费用核算或合同交付,必须把内部计费政策、合同条款和审批规则放在首位。可计费工时、非计费项目工时、售前支持、内部培训和返工的定义需要可审计,不能依赖员工对“这段时间算不算客户工作”的个人判断。

在这种场景中,记录精度和审批要求可能高于一般知识工作团队,员工训练、流程校验和异常追踪也要投入更多资源。管理者仍需避免把高计费时长简单等同于高价值,还要检查合同范围、服务质量和客户结果。

4. 研发和产品团队:重点观察不确定性与返工原因

研发工作往往受到需求变化、技术探索、代码评审、故障响应和跨团队依赖影响。若要求所有任务在开始前精确估算到小时,容易产生虚假的精确感。更适合将工时数据用于发现反复超估或低估的工作类型、支持负担和计划中断,而不是逐人比较速度。

这类团队可以把任务拆分、变更原因和返工原因纳入复盘,但要警惕字段过多。若团队已有稳定的交付指标,工时数据应作为解释成本与容量的补充,不宜取代质量、可靠性和用户价值等结果指标。

5. 组织还没有共同口径:先做管理共识,不要急着全员上线

如果部门之间对“实际工时”“非项目工作”或“偏差原因”的理解都不一致,先组织管理层对齐定义,再做小范围试点。否则,系统会把不同口径汇总成一张表,数字虽然统一呈现,含义却彼此不可比较。

这时的取舍是暂缓快速推广,换取更可靠的可比性。可以先在一两个业务场景中验证定义是否足够清楚,再决定是否扩展到其他团队。若不同业务确实需要不同分类,应允许必要差异并明确映射关系,而不是强求所有团队使用完全相同的细分类目。

6. 已经填报很多年但管理效果有限:先审查字段和使用方式

如果企业已有工时系统,却仍然无法解释项目延期、成本偏差或团队超载,问题未必是系统功能不足。先抽查字段是否被一致使用,报表是否对应真实决策,审批是否只检查格式,管理者是否把偏差当成追责依据。

如果现有数据难以支持决策,可以先停用低价值字段,清理分类,重新定义审核范围,并观察一段时间。只有明确问题来自系统能力不足,例如无法支撑必要的权限隔离、项目汇总或数据导出,才有充分理由考虑迁移或升级。

组织情况 优先行动 需要接受的取舍
小团队、项目少 用轻量模板验证口径和复盘方式 自动化与权限能力较弱
多个项目争抢同一批人 先建立容量与优先级视图 需要项目负责人共同维护计划
涉及客户计费或合同核算 明确计费口径、审批与审计要求 填报和治理成本更高
研发工作不确定性高 分析偏差来源、支持负担和返工 不宜把工时用作个人速度排名
部门口径不一致 先对齐定义,再分批试点 全员推广速度会放慢
已有系统但决策价值低 先审查字段、权限和使用方式 可能需要重做流程治理而非换工具

九、管理者的避坑清单:上线前后都要复核

1. 上线前确认五个问题

第一,工时表到底服务什么决策?第二,计划和实际采用什么统一口径?第三,员工需要记录哪些工作,哪些工作明确不要求记录?第四,谁负责核对异常,谁有权调整排期或范围?第五,数据会被谁查看,是否用于个人评价?这五个问题若没有明确答案,建议先不要大范围推广。

特别要说明数据使用边界。如果工时数据会影响绩效、薪酬、客户计费或合规审计,企业应提前说明规则,并遵循适用的法律法规和内部制度。不能在最初宣称“只用于容量规划”,之后又悄悄将同一数据用于个人排名。

2. 上线后重点看四类异常

  • 容量异常:计划分配明显超过本周可用时间,或同一人员长期承担过多并行项目。
  • 分类异常:大量记录进入“其他”,或同一工作在不同团队被放进不同类别。
  • 过程异常:某类任务反复等待、返工或被临时打断,造成计划持续偏差。
  • 行为异常:周末集中补填、固定复制数字、记录时长异常整齐,或填报内容与实际工作流程明显不符。

异常出现后应先核对情境,再决定管理动作。数字异常可能来自口径错误、工具操作不便、临时事件或真实的流程问题。没有核实就直接追责,会让团队更倾向于隐藏异常;没有处理就反复催填,则会让团队认为记录毫无意义。

3. 不要为了数据整齐而牺牲真实性

工时表中的空白并不总是填报失败,可能是本周没有任务、员工休假、系统停用或工作尚未分类。实际管理中,明确标记“无记录原因”往往比自动填入平均值更可靠。自动补齐会让报表看似完整,却把真实情况和推测值混在一起。

同样,分配到任务的时间不一定能覆盖所有工作。若团队经常出现短时支持、临时会议或紧急故障,应判断这些活动是否值得单独分类,而不是用一个统一比例把它们“估算”进每个人的项目工时。

4. 建立一页式周复盘,而不是堆出更多报表

很多管理者需要的不是十几张图,而是一页能说明本周容量、重要偏差、主要原因、已采取动作和下周风险的摘要。报表应帮助读者快速定位需要决定的事项,详细数据则作为追溯依据。若同一个指标在多个页面反复出现,却没有不同的解释用途,可以考虑删减。

复盘会上可以按项目或工作类型讨论,而不是逐人点名比较。团队要能说明哪些计划未完成、哪些突发工作占用了容量、哪些偏差是合理变化、哪些问题需要跨团队处理。这样做有助于把数据讨论从个人辩解转向工作系统改进。

十、结尾:一张有用的周报,能让团队少做错误承诺

1. 工时表的价值在于让不可见的工作变得可讨论

工时周报最值得管理者重视的地方,不是它能把工作切成多少个小时,而是它能否让会议、支持、等待、返工和需求变化这些原本容易被忽略的工作进入管理讨论。只有当这些信息能够帮助团队重新排期、调整范围、改善协作或减少重复返工,记录才有实际价值。

我的判断是:一份记录不必追求极致精确,但必须口径一致、原因可解释、动作能复核。它可以是表格,也可以是项目协作平台或专业系统;它可以从少数类别开始,也可以根据管理需要逐步细化。工具形态不是核心,组织是否愿意依据数据修正计划才是核心。

2. 下一步先做一个小而完整的试点

如果你正准备为团队建立工时周报,可以从一个项目并行较多、管理者愿意复盘的团队开始。先写明用途和口径,使用少量字段跑过一个完整周期,再检查填报耗时、分类一致性、偏差解释能力和实际管理动作。

当团队能回答“时间去了哪里、为什么偏离计划、我们因此做了什么调整、调整后是否有效”这四个问题,工时表才真正从汇总工具变成管理工具。若暂时答不上来,不要急着增加精度或采购更多功能,先找出规则和管理闭环中最薄弱的一环。

工时表周报工时教程:企业管理者入门指南,避坑指南

常见问题解答(FAQ)

1. 企业管理者应该如何设计周报工时填报规则?

我刚开始要求团队填工时时,把规则定成“每天记录、写清做了什么”,结果有人只填项目名,有人写一大段工作过程,周报汇总后还是没法比较。我想知道,规则要细到什么程度,才能既方便管理,又不让填报变成额外负担?

先把工时表的用途说清楚:用于项目成本核算、资源安排,还是工作量复盘。用途不同,字段和精度也不同。若主要用于项目管理,建议至少统一项目或任务、日期、工时、工作说明四项;工作说明写结果或可核对的交付物,不要求写成工作日记。填报精度可按半小时或一小时设置,避免追求分钟级准确造成大量维护成本。

上线前选一个团队试行两周,统计漏填率、补填时间和无法归属的工时,再调整规则。判断规则是否合适,不看字段多不多,而看管理者能否据此回答“时间花在哪、哪些工作被挤占、下周如何调整”。

2. 周报工时应该按任务填,还是按项目填?

我在看团队周报时发现,只按项目汇总能看到各项目用了多少时间,却看不出时间具体花在哪里;细到每个任务,又担心同事觉得填表太繁琐。我该怎么选择颗粒度,才能让数据真正支持管理决策?

采用“项目为必填、任务按需细分”通常更稳妥。项目层级适合观察投入分布;任务层级则适合定位反复返工、评审等待或临时需求等问题。可以先规定:持续超过一小时且有明确交付结果的工作关联具体任务;短暂沟通、日常支持等工作归入预设类别,避免为每次几分钟的事项新建任务。

试行时可抽查一周记录:如果管理者经常追问“这段时间具体做了什么”,说明任务颗粒度太粗;如果填报耗时明显增加、同类任务被拆成许多零碎条目,则说明颗粒度过细。

3. 工时表里填报工时和实际工作时间对不上,管理者该怎么处理?

我看到有些人的工时总和低于工作日时长,也有人把整天都记在项目上,但中间还参加了培训和内部会议。我不想把工时表变成考勤工具,也担心数据失真后影响排期,应该如何判断和跟进?

不要默认工时表必须等于出勤时长。请先区分项目工时、内部事务、培训、休假等类别,并明确哪些需要记录;再检查是否存在漏填、跨项目重复计时或把等待时间算入有效投入。比如某员工一天有七小时工作时间,其中两小时用于内部会议,那么项目工时可能只有五小时,差额并不必然代表异常。

管理者应关注连续数周的趋势和可解释性,而不是单日差值。发现异常时,先核对口径和记录习惯,再讨论排期或流程问题,不宜直接把工时偏差当成个人绩效结论。

4. 企业如何利用周报工时发现项目风险,而不是只做统计?

我已经能按周看到每个项目投入了多少工时,但报表似乎只是数字汇总,没能提前提醒我项目可能延期。我想知道,哪些变化值得追踪,管理者又该怎样避免把投入多简单等同于进展好?

把工时与计划、任务状态和交付结果一起看,才有判断价值。可以每周检查三类信号:关键任务投入持续增加但状态不变;临时支持或返工工时连续上升;实际投入显著超过原估算,而可验收成果没有同步增加。

例如某任务估算二十小时,连续两周累计投入三十小时仍未完成,重点应是查明需求变化、依赖阻塞或估算偏差,而不是先要求团队压缩填报数字。建议设置复盘阈值,例如投入超过估算百分之二十且任务仍未完成时触发核查;阈值应结合团队历史数据校准,不能把单一比例当成普遍规律。

核心关键词

读者评论

崔
崔予安

我们团队以前也把工时填报和绩效挂钩,结果大家会把零碎沟通尽量归到项目任务里,数据看着很满,实际却解释不了延期。后来改成只用于排期和成本复盘,真实性明显好一些。不过新人对“会议、支持、等待”怎么区分仍容易混淆,最好配几个具体示例。

吕
吕星宇

文中提到先少设分类,我比较赞同。我们曾经把工时拆成十几个类别,员工每天花不少时间判断归类,月底汇总时还经常改口径。现在只保留项目任务、协作支持和内部事务三大类,管理上够用,但如果要做客户计费,还是需要更细的规则和审核。

梁
梁俊杰

文章对数据不能直接等同效率的提醒很实际,但我觉得还可以补充一个问题:不同岗位的可记录工时并不对称。销售、客服或管理岗位临时沟通很多,研发则更容易连续记录任务时间。如果只看项目投入比例,可能仍会低估前者的真实工作量。

文章包含AI辅助创作:工时表周报工时教程:企业管理者入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/584023

赞 (0)
飞飞飞飞
日报工时落地方案:企业管理者开展工时表的入门指南案例解析
上一篇 46分钟前
日报工时实操方法:企业管理者提升工时表效率的实操方法方法与模板
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
