工时表周报最常见的失败,不是员工忘了填,而是管理者把“填了多少小时”误当成“项目为什么偏差”的答案。一个团队周五填报率达到 98%,仍可能说不清某项需求用了多少时间、计划为何延期、下周需要谁来支援。工时周报真正的价值,不在于把每个人的一周切成小时,而在于把工作、项目、成本与决策连成可核验的闭环。
本文从管理者落地视角讲清工时周报的定义、口径、流程、审核、分析与工具选择,并用明确标注的情景模拟数据说明如何从填报记录中发现管理问题。文中的模拟案例用于展示分析方法,不代表行业统计或真实客户数据;涉及法规与财务口径时,应由企业结合所在地规定及内部制度复核。
一、先讲核心结论:工时周报不是“每周交一张表”
1. 先把工时周报定义为管理闭环
我建议把工时周报定义为一套周期性记录与决策机制:员工按统一口径记录实际投入,负责人核验工作归属和异常,管理者据此判断计划、产能、成本与风险,再把结论落实到下周的任务安排。它既不是单纯考勤表,也不是日报的周度汇总。
工时表是记录载体,周报是分析与沟通结果,两者不应混为一谈。表格可以回答“谁在什么时候为哪个事项投入了多少时间”;周报还要回答“投入与计划是否一致、偏差由什么造成、接下来要采取什么行动”。
一个有效的工时周报至少要连起四件事:工作对象、实际投入、偏差解释、管理动作。如果只有小时数,没有任务或项目;只有填报,没有审核;只有分析,没有后续动作,最后往往会变成周周催填、月月归档。
| 环节 | 回答的问题 | 常见责任人 | 可检查的产物 |
|---|---|---|---|
| 记录 | 时间投入到了哪里 | 员工 | 带日期、任务、项目和时长的记录 |
| 核验 | 归属是否正确、异常是否可解释 | 项目负责人或直属主管 | 退回、修正或确认的审核结果 |
| 分析 | 计划与实际出现了什么差异 | 管理者、项目负责人 | 偏差、风险、成本或容量判断 |
| 行动 | 下周要改变什么 | 任务分派与决策责任人 | 明确负责人、截止时间和验证标准的行动项 |
2. 先确定要解决的管理问题
开始设计表单前,我会先问管理团队:目前最想改善的究竟是什么?如果问题是项目成本不可见,字段和分析就要围绕项目、阶段、角色与成本口径展开;如果问题是资源冲突,就应关注人员容量、跨项目投入与未来排期。
相反,如果企业只想知道员工是否按规定出勤,工时周报并不是合适的替代工具。考勤记录回答的是工作时间或出勤事实,任务工时回答的是工作投入归属。把二者混用,既可能增加员工负担,也可能让管理者误判工作成果。
| 业务目标 | 优先记录的信息 | 主要分析结果 | 不宜直接推导的结论 |
|---|---|---|---|
| 项目成本核算 | 项目、阶段、角色、实际投入及适用成本单价 | 项目人力投入、预算偏差与成本趋势 | 不能仅凭加班小时判断项目盈利 |
| 资源协调 | 人员、任务、跨项目占用和未来计划 | 容量缺口、冲突与待分配工作 | 不能把历史投入直接当作未来产能 |
| 项目复盘 | 计划工时、实际工时、范围变更与阻塞原因 | 估算偏差、返工或等待环节 | 不能把全部偏差归咎于执行者 |
| 出勤管理 | 排班、考勤、请假等制度要求的信息 | 出勤与制度合规情况 | 不能用任务工时替代考勤规则 |
3. 先把成功标准写清楚

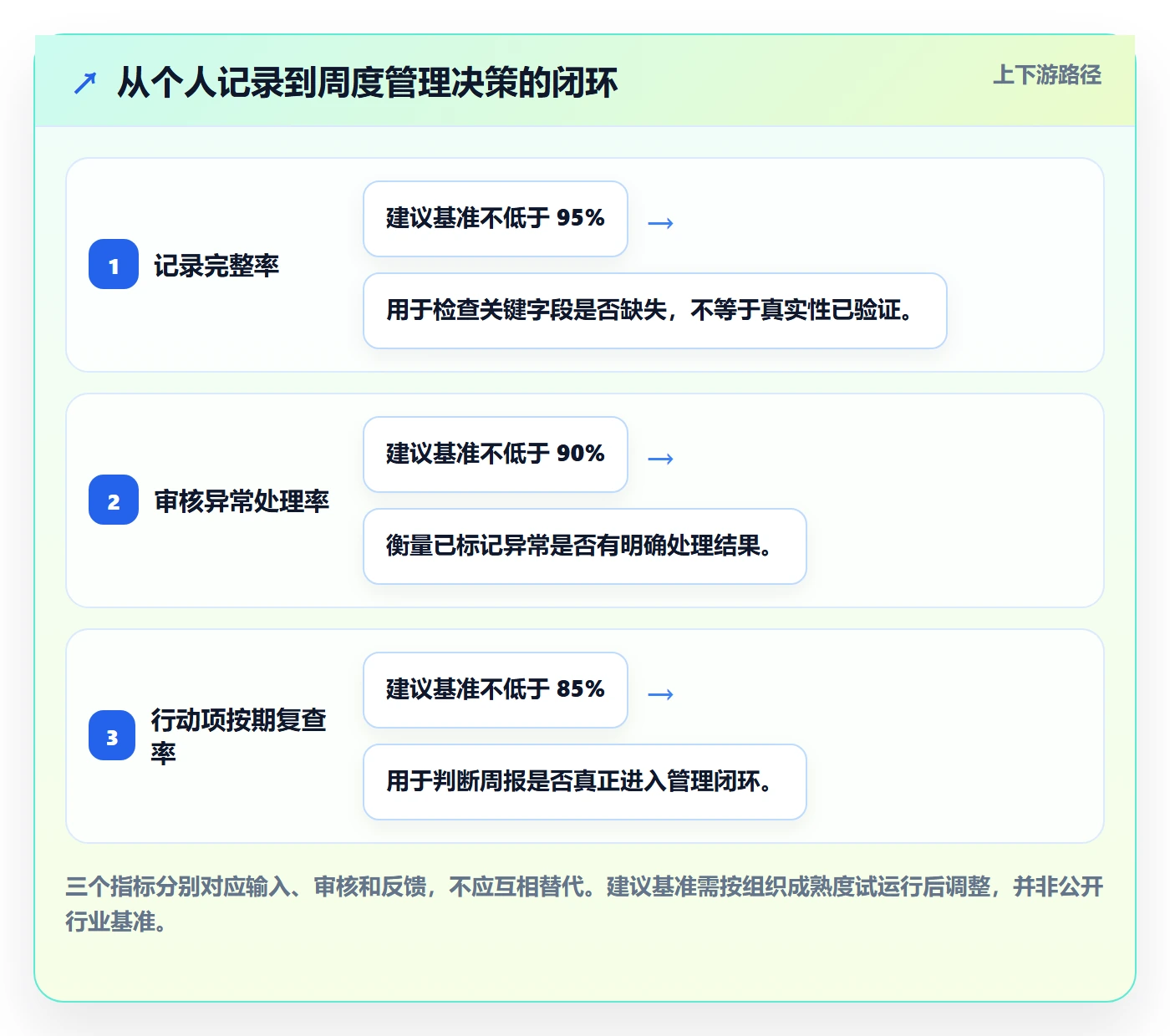

管理者常常先要求“全员每周填报”,却没有定义何为成功。填报率只是流程指标之一,不能单独证明工时数据可靠,更不能证明管理效率已经改善。我会同时设置数据质量、管理响应和业务结果三类观察点。
例如,数据质量可以看记录完整率、错归项目率和逾期率;管理响应可以看异常从发现到处理的时间;业务结果则看预算偏差是否更早暴露、资源冲突是否减少。若数据质量上升而偏差始终无人处理,系统只是把管理问题记录得更整齐。

二、背景与真实场景:为什么团队填了工时,管理者仍然看不懂
1. 任务越多,记忆式填报越容易失真
对于一周内只做一项长期工作的团队,周五回忆本周投入可能尚可;但对于同时处理需求、会议、故障、支持请求和审批的员工,记忆会把零碎工作压缩成几个大块。结果通常不是故意造假,而是难以准确回想工作发生的时间、归属和耗时。
因此,工时记录的难度不仅取决于周工时总量,还取决于切换频率、任务粒度和分类清晰度。一个人一周主要推进两个任务,与另一个人一天切换十几次事项,即使周工时相同,后者的记录负担和误差风险也更高。
对管理者来说,看到某类事项“无记录”时,不能立即判定员工没有做;也可能是任务没有进入可选清单、分类名称含糊,或记录成本过高。先查流程,再判断行为,通常比先处罚更能改善数据质量。
2. 跨团队项目最容易出现“有时间、没归属”
组织规模扩大后,一个人的工作可能同时服务多个项目、平台或部门。研发处理公共组件,设计支持多个业务线,运营协助临时活动,管理者参加跨部门评审。这些投入都是真实发生的,但如果组织没有规定归属规则,员工只能临时猜一个项目填上。
这会带来一个隐蔽后果:数据表面完整,实际却不能用于比较。某项目看起来投入过高,可能只是公共支持工时被集中记入;另一个项目看起来成本很低,可能只是团队把协调与返工记入了其他类别。
跨项目组织首先需要的是稳定的归属规则,而不是更复杂的表格。例如,明确公共平台维护、内部会议、培训、客户支持、休假和临时故障分别归到何种工作类别,哪些情况需要拆分,哪些情况允许记入统一成本池。
3. 周报的价值在于暴露误差来源,不是追求分钟级精确
工时记录不是实验室测量,无法让每个人在复杂工作中持续精确到分钟。把分钟级精度写进制度,反而可能诱发伪精确:员工填了 47 分钟,看起来细致,却未必比按半小时记录更接近真实情况。
管理者需要的是与决策相匹配的精度。资源计划可能按半天或天进行;项目成本核算可能需要比“约一周”更细;合同计费又可能受到合同条款和客户要求约束。记录粒度应由用途决定,而非由表格设计者的偏好决定。
我会先验证:更细的记录是否会改变决策?如果把某个事项从 3 小时改成 3.5 小时,预算判断、排期或资源配置会不会不同?若不会,就没有必要让员工承担更高的记录成本。

三、常见误区:表填得越细,不等于管理越有效
1. 误区一:把填报率当成数据质量
填报率只说明有多少人提交了记录,不说明记录是否归属正确、时长是否合理、异常是否得到解释。一个团队可以达到 100% 提交,但员工都把会议、支持和返工填进同一个“其他”类别,管理者仍然无法判断项目消耗。
我会把完整率和可用率分开看。完整率关注必填字段是否填写;可用率关注记录能否支持具体分析,例如是否能关联到明确项目、工作类别和可追溯事项。两者差距很大,通常意味着分类设计或录入体验出了问题。
也要避免用单一指标排名个人。若员工担心低工时会被视为低绩效,数据可能逐渐向“看起来合理”靠拢,而不是向真实情况靠拢。工时数据适合用于发现工作结构和容量风险,不宜脱离成果、质量与岗位差异单独评价个人价值。
2. 误区二:把工时总数当成生产率
工时是投入,不是产出。一个项目耗时增加,可能来自范围扩张、需求反复、等待依赖、质量问题、探索性工作,或者估算本身不准确。仅凭总投入增加,就断定团队效率下降,会把原因和结果混为一谈。
更有意义的做法,是将工时与任务完成情况、缺陷、变更、周期时间、客户验收或其他业务结果结合起来。即使如此,也要先考虑工作类型是否可比:探索研究与常规维护,不能只用每小时完成任务数直接比较。
工时数据擅长回答“投入分布”,不擅长独自回答“个人效率高低”。如果管理目标是改善交付,应把投入数据放进交付过程一起看,而不是把小时数变成排行榜。
3. 误区三:所有活动都必须分配到项目
并非每一小时都能合理归到客户项目或业务项目。招聘面试、培训、内部管理、公共基础设施、合规工作、休假和组织会议都可能是必要投入。强行把这些时间塞进项目,会制造错误的项目成本,也会遮蔽组织运行所需的基础工作。
更稳健的模型是保留少量非项目类别,并设置清晰的使用边界。类别过少会让记录失真,类别过多则会让员工在相似选项间犹豫。分类数量没有通用答案,关键是每个类别是否能影响决策、是否有人负责维护。
4. 误区四:经理审核就是逐条挑错
审核并非要求主管对每一条记录进行侦查式核对。逐条追问几分钟的差异,既耗费管理时间,也可能让团队形成防御心理。审核应优先发现会影响成本、排期、合同或容量判断的异常,并确认其原因和处理方式。
例如,跨项目投入突然变化、某阶段实际工时连续高于计划、公共支持占比异常、记录集中在周末补录,通常比单条记录相差十几分钟更值得关注。审核不是制造精确感,而是筛出需要管理判断的信号。
5. 误区五:工具上线就会自动产生管理闭环
工具可以降低重复录入、提醒逾期、关联任务和汇总数据,但不会替组织决定什么算项目工时、谁来审核、偏差谁来处理。缺少明确口径时,数字化只会让不一致更快汇总。
选择系统时,我会把“表单能力”与“管理流程能力”分开评估。若团队已有任务与项目系统,优先检查工时记录能否关联任务、权限是否适配、报表是否可追溯;若现阶段问题只是周期提醒,简单表单也许就足够,不必一开始采购大型平台。
四、专业判断逻辑:从用途倒推字段、粒度与审核规则
1. 先建立“谁、何时、为谁、做什么、多久”的最小记录
一条可分析的工时记录,至少应能回答五个问题:谁投入、发生日期、服务对象或项目、工作类别、投入时长。需要核算成本或复盘时,再增加角色、阶段、任务链接、计划工时、偏差原因或审核状态。
字段不是越多越好。每增加一个字段,都要问它由谁维护、是否有稳定定义、填写后用于什么决策。若没有明确用途,就先不加。否则员工要填更多内容,管理者却仍然只看总小时。
| 字段 | 基础用途 | 常见风险 | 设计建议 |
|---|---|---|---|
| 人员与日期 | 确认记录归属和周期 | 时区、周起止日不统一 | 自动带入登录人和日期,统一周报周期 |
| 项目或服务对象 | 分摊投入与分析项目消耗 | 项目列表重复或过期 | 设定维护责任人和停用规则 |
| 工作类别 | 区分研发、会议、支持、返工等活动 | 类别互相重叠 | 提供定义和典型例子,优先控制类别数量 |
| 时长 | 汇总实际投入 | 假精确或补录失真 | 按业务用途确定粒度,允许合理的短时合并 |
| 任务或说明 | 追溯具体工作并解释异常 | 描述写成空泛口号 | 优先关联任务;自由文本只补充必要背景 |
| 偏差原因与行动 | 将记录转为复盘和决策 | 选项过宽,问题被“其他”吞掉 | 仅在超过阈值或发生重要变化时要求填写 |
2. 再选择记录粒度:以“能区分决策”为准
我会把粒度选择拆成三个问题。第一,管理决策需要区分到项目、阶段还是任务?第二,员工能否稳定地识别这些对象?第三,记录成本是否会削弱数据质量?这三个问题的答案,比追求统一到某个固定分钟数更重要。
若团队以阶段成本为主,按天记录到项目和阶段可能足够;若要复盘需求估算,则需要关联具体需求或任务;若工作高度碎片化,逐条记录每次切换会过于沉重,可以采用时间块记录或每日归集,但需要明确合并规则。
在精度与负担之间,我通常先做小范围试运行。让不同岗位各选一组员工,比较记录耗时、错误率和报表可用性,再决定是否扩大。对于探索性工作,允许短时间回顾修正,往往比要求实时计时更现实。
3. 设定审核阈值,而不是让主管靠感觉抽查
审核规则应尽量可解释。企业可以设置异常提示,例如周总投入低于制度要求、高于正常容量、某项目投入明显偏离计划、某类记录长期集中在“其他”,或提交时间持续延迟。阈值需要按岗位、排班、假期和工作制度调整,不能把统一数字直接套给所有人。
以下示例仅用于展示规则形式,不是通用标准:对某项目阶段,若实际投入连续两周高于计划 20%,提醒负责人复核范围和估算;若员工同一周跨项目分配超过约定的协调阈值,检查优先级冲突;若自由文本大量使用“杂项”,应先重构分类。
审核处理也应有明确结果:确认无误、退回补充、调整归属、转为风险项或升级决策。没有处理状态的“审核”,只会让管理者看见问题,却无法知道问题是否解决。
4. 把权限、可见范围和使用边界提前写进制度
工时数据可能涉及工作安排、项目成本和员工行为信息。企业应明确哪些角色可查看个人明细、哪些人只能看项目汇总、数据保存多久、导出如何审批,以及管理者不得如何使用数据。规则越含糊,员工越容易把填报理解为监控。
尤其要避免把工时记录未经解释地用于个人绩效排名、薪酬决定或纪律判断。若确有业务或合规要求,需要先说明用途、口径、复核机制和申诉渠道,并由相关职能审查适用性。管理透明不是一句承诺,而是可理解、可追溯、可纠正的制度设计。
5. 用“问题,证据,动作,复查”组织周报
周报不宜堆满图表。对管理者而言,真正有用的是每个问题都能连到证据和行动。比如“项目投入超计划”是问题;按阶段对比计划与实际、结合范围变更记录,是证据;调整优先级或补充资源,是动作;下周检查偏差是否收敛,是复查。
我会建议周报至少包含本周关键投入分布、偏差与原因、影响范围、需要谁决策、下周观察什么。只汇报“本周总计 40 小时”信息不足;只列出大量明细,也会让决策重点被淹没。

五、具体案例与数据观察:一支跨项目团队如何从“总工时”发现资源风险
1. 案例设定:先说明数据是情景模拟
下面用一支 12 人产品与交付团队做情景模拟。团队同时承担两个客户项目、公共平台维护和内部支持。某周全员按制度应记录 480 小时,实际记录总量为 456 小时;看总量时似乎只是少了 24 小时,但管理者还无法知道缺口来自休假、漏填、分类问题还是计划变化。
进一步按工作类别拆分后,发现客户项目投入 300 小时,公共平台维护 72 小时,会议与协调 48 小时,内部支持 24 小时,未归类 12 小时。这个拆分本身不能证明效率高低,却暴露出两个值得核验的信号:未归类投入仍然存在,公共工作占比可能影响项目承诺。
这些数字是为了演示分析方法而构造的情景,不代表任何真实团队或行业平均值。实际应用时,应使用企业自己的周报、排期、项目范围变更和缺陷记录进行交叉验证。
2. 第一层观察:总投入差异不等于项目偏差
管理者先要核实少掉的 24 小时分别是什么。如果团队里有人请假,计划基数需要调整;如果员工漏填,数据质量需要修复;如果实际工作量超出计划,可能是范围扩大或突发支持;若记录归属错误,则要修正项目成本。把这些情况混为一谈,会让后续行动走错方向。
因此,建议同时看“制度应记录工时”“可工作容量”“实际提交工时”和“按项目归属后的工时”。这些指标的分母不同,不能简单互相替代。比如请假日不应继续按完整工作日计算可用容量,跨项目支援也不能被当作某个项目的执行缺口。
3. 第二层观察:把计划与实际按阶段对齐

情景模拟中,客户项目甲某阶段计划投入 120 小时,实际登记 156 小时,偏差为 36 小时;客户项目乙计划 140 小时,实际 132 小时;公共平台投入高于原先预留的 60 小时,达到 72 小时。表面上看,甲项目是最大偏差来源,但还需判断 36 小时是否来自已批准的范围变更。
进一步核对后,假设其中 20 小时与新增验收要求有关,10 小时为跨团队等待后重复协调,6 小时属于任务估算偏差。管理动作就不应只有“要求甲项目少用工时”:范围变更要补充决策记录,等待问题要明确依赖责任人,估算偏差则要进入后续计划校准。
同样的 36 小时超支,至少可能对应三种完全不同的管理答案。工时数据提供定位线索,不能代替原因调查。只有与需求变更、任务状态、缺陷和依赖信息相互核对,偏差解释才足以支持行动。
4. 第三层观察:将投入变化转化为下周资源动作
若公共平台维护连续几周高于预留,管理者可以评估是否需要单独安排维护容量,避免这些工作持续挤占客户项目承诺。若超支主要来自临时支持,应考虑轮值或服务入口;若来自反复协调,则要调整依赖流程,而不只是增加人手。
周报中可以把行动写成可复查的句子:“下周将公共平台值守安排为每人半天,平台负责人统计新增支持请求;周五复核实际投入与响应时长。”这比“加强管理、提高效率”更容易落地,也能判断措施是否有效。
| 工作对象 | 计划投入 | 情景模拟实际投入 | 偏差 | 需要核验的原因 | 可能的管理动作 |
|---|---|---|---|---|---|
| 客户项目甲 | 120 小时 | 156 小时 | 增加 36 小时 | 范围变化、等待、估算误差 | 拆分偏差原因,评估变更并调整承诺 |
| 客户项目乙 | 140 小时 | 132 小时 | 减少 8 小时 | 排期提前、任务延期或记录遗漏 | 对照交付状态,不把少投入直接视为效率提升 |
| 公共平台维护 | 60 小时 | 72 小时 | 增加 12 小时 | 支持请求增加、故障或维护范围变化 | 设定容量预留或轮值,并复核支持量 |
| 未归类工作 | 0 小时 | 12 小时 | 增加 12 小时 | 分类缺失、临时事务或记录习惯不清 | 拆分高频事项,更新类别说明或补充记录 |

5. 用一组前后对照检验流程,而不是宣称工具效果
如果团队准备调整填报方式,可以用四到六周进行前后观察。例如,第一阶段采用周五集中补录;第二阶段改为任务关联、每日简短记录和异常提醒。比较时不应只看提交率,还要看每人记录耗时、错归率、审核返工率和异常处理时间。
如果填报率从 90% 上升到 97%,但单人每周多花 40 分钟且错归率不降,改造可能并不划算。相反,即使提交率变化不大,只要管理者能更早发现资源冲突,减少临时插单造成的交付风险,改造仍可能产生价值。

六、从收集到复盘:管理者可直接采用的周报流程
1. 周期开始前:整理项目、任务和分类选项
周报数据质量往往在员工填报之前就已决定。如果项目已关闭但仍可选、多个任务名称相似、工作类别没有定义,员工再认真也会填错。每周开始前,项目负责人应维护有效项目、任务负责人和必要的分类说明。
跨项目组织还需指定“公共工作”归属规则。可以将平台维护、内部支持、培训和会议等分别设置为统一类别,也可以按成本中心管理。关键是不要让员工每周自行发明类别,也不要为极少出现的事项创建大量选项。
- 核对项目、阶段和任务是否仍有效。
- 明确新增、暂停和关闭项目的处理办法。
- 检查工作类别是否重叠,补充简短例子。
- 确认本周假期、排班和团队容量变化。
- 告知团队周报周期、截止时间与异常联系人。
2. 工作过程中:让记录靠近事实发生的时点
对于任务切换频繁的团队,我倾向于在任务完成、交接或当日结束时简短记录,而不是等到周五才回忆。记录不一定意味着开启复杂的计时器,也可以是在任务上补充半小时或一小时的投入,前提是时间粒度符合用途。
对工作较稳定、切换少的岗位,可以采用每日汇总或周末补录,但要允许员工说明休假、临时支持和跨项目协作。方法不应一刀切:记录负担与岗位特点不匹配,通常会以补录、估算和低质量备注的形式反映出来。
- 优先关联已有任务,减少重复输入项目名称。
- 按组织规定的时间粒度记录,不要求无法验证的分钟级精确。
- 遇到无对应任务的工作,使用明确的公共类别并补充必要说明。
- 发现项目范围或优先级变化时,及时记录变化来源,而非周末补写。
- 保存修改记录或变更说明,确保异常可追溯。
3. 周期结束时:员工先自查,再提交
提交前的自查不应是一场复杂审计。员工只需要确认日期完整、项目归属基本正确、总投入与个人实际安排没有明显冲突,并补充重要偏差原因。若组织有请假、加班或合同计费等独立流程,也要说明各流程的数据关系。
对于填写不完整的记录,明确告诉员工哪一项缺失、为什么需要补充、何时完成。笼统地退回“请修改”,会制造重复沟通,且无法帮助员工下次填写得更好。
- 检查本周记录是否覆盖工作日与适用的排班周期。
- 核对项目、阶段和任务是否与实际工作相符。
- 标记休假、临时支持和范围变更等特殊情况。
- 确认未归类工作是否有明确说明。
- 按时提交,并处理系统提示的必填项或异常项。
4. 主管审核:按异常优先级处理
主管可以先看总量与容量,再看项目分布和变化,最后抽查具体记录。顺序很重要:如果一上来钻进单条明细,容易花大量时间纠结小差异,却漏掉项目超支或资源冲突等重要问题。
审核应区分事实确认和原因判断。员工可以确认做了什么,主管和项目负责人需要共同判断偏差对交付、成本或排期的影响。涉及范围变更、跨部门依赖或资源决策时,应把问题交给有权限的人,而不是要求一线员工独自承担解释责任。
- 先检查未提交、缺字段和明显不符合制度的记录。
- 再查看项目实际与计划、上周趋势和团队容量。
- 优先处理影响预算、交付、合同或资源安排的异常。
- 对需要补充的信息写明具体字段、原因和截止时间。
- 为已确认问题设置负责人、行动时间和复查标准。
5. 管理复盘:把周报变成下周的计划输入
周报复盘不必召开冗长会议。若团队只有少量异常,可以异步阅读并对关键问题做短会;若多个项目出现容量冲突,则应安排跨项目协调。会议议程围绕偏差、依赖、决策和行动,避免逐人汇报每条工时。
复盘结束后,管理者要把结论同步到项目计划、资源安排或风险记录中。若下周计划没有变化,且没有人负责检查已发现的风险,那么这次周报通常没有形成实际闭环。
- 选出影响最大的两到三个偏差,不追求把每个数字都讨论一遍。
- 核对工作范围、计划、实际投入及相关业务证据。
- 决定是调整范围、排期、人员、流程还是记录口径。
- 将决定落实到任务、计划或风险管理记录。
- 下一周检查行动是否完成,结果是否符合预期。

七、不同组织阶段的行动建议与取舍
1. 小团队:先用轻量流程验证是否真的需要工时数据
小团队可以先用共享表格或简单任务工具建立统一字段,重点验证管理问题是否能被记录和复盘解决。若项目少、成员稳定、工作切换不多,按日或按周进行简洁记录可能已经足够。
轻量化的代价是关联、权限、提醒和报表能力有限。项目数增加、跨团队协作变复杂后,手工维护容易出现版本冲突、类别不一致和审核遗漏。此时应评估升级成本,而不是因为一开始用了表格就一直坚持。
| 选择 | 适合情况 | 优势 | 需要接受的代价 |
|---|---|---|---|
| 共享表格 | 人数少、流程简单、试点阶段 | 启动快、字段灵活、培训成本低 | 权限、版本和汇总依赖人工维护 |
| 任务系统内记录 | 工作已有清晰任务,需关联项目进展 | 减少重复录入,便于追踪任务投入 | 任务清单质量会直接影响数据质量 |
| 专门的工时或项目平台 | 跨项目核算、审批和报表需求较复杂 | 流程、权限和汇总能力更完整 | 实施、培训、治理与维护成本更高 |
2. 多项目团队:优先治理归属和容量冲突
当员工同时服务多个项目,管理者最先需要回答的通常不是“每个人每天做了几件事”,而是“承诺的项目是否在争夺同一批人”。因此应关注跨项目分配、关键岗位瓶颈、临时支持和公共工作,而非只看单个项目的总工时。
如果跨项目记录无法分辨公共工作与客户交付,先统一分类和成本归属;如果项目经理各自维护排期,先建立共享容量视图。只有记录口径足够稳定,才适合做横向项目比较。
3. 中大型组织:先建立治理责任,再部署统一平台
对于 100 人以上或业务线较多的组织,工时周报容易涉及项目、部门、财务、人力、信息技术和管理层。此时应指定数据口径负责人、分类维护人、流程管理员和报表使用者,明确各角色的权限与责任。
如果组织希望在项目、需求、任务和工时之间形成一致链路,可以评估支持这些对象关联、权限配置、审批和分析的项目管理平台。以 PingCode 为例,可以把它放在“项目与研发工作协同及过程数据管理”的评估范围内,重点验证任务关联、工时记录、跨团队权限和报表是否匹配本组织的实际流程。它主要服务中大型企业及 100 人以上组织;是否适用仍应通过试点、数据导出验证和实施成本评估决定,不应因功能列表较长就默认适合。
如果企业主要目标是财务计费、工资核算或正式考勤,还需要检查相关专业系统及制度要求。项目管理平台可以承担项目过程数据的记录与协作,但不能自动替代财务、考勤或人事制度的专业判断。
4. 远程与混合办公团队:强调结果与工作归属,慎用监控逻辑
远程协作会增加异步沟通、跨时区交接和临时支持,工时周报可以帮助团队看见工作负载与等待成本。但如果把工具变成持续监控屏幕、键盘或在线状态的替代品,团队会把注意力放在“证明自己在工作”,而不是改善交付。
更合理的做法是记录任务、项目、交接和必要的协调投入,并通过交付、质量、响应和风险指标验证工作结果。对于跨时区团队,还要统一日期边界和周报截止时间,避免同一项工作因时区不同落入不同周期。
5. 选工具时,比较完整成本而不是只比订阅价格
工时工具的总成本通常包含账号费用、实施配置、字段治理、流程培训、数据迁移、管理者审核和长期维护。低价工具未必总成本低;功能丰富的平台也未必更适合流程简单的团队。
我建议把候选方案放进真实场景试用,而不是只看演示。选择一组跨项目任务,测试员工完成记录所需时间、主管处理异常所需时间、报表能否追溯到任务,以及离职、项目关闭和权限变化后数据如何处理。
| 评估维度 | 试点问题 | 通过信号 | 需要警惕的情况 |
|---|---|---|---|
| 记录体验 | 员工能否快速找到项目和任务 | 重复录入少,错误可及时修正 | 多数人依赖自由文本或线下补表 |
| 业务关联 | 工时能否追溯到工作对象 | 项目、阶段和任务关系清晰 | 报表只有汇总数字,无法追溯来源 |
| 治理能力 | 角色权限、审批、修改记录是否适配 | 能看见谁修改、谁审核及处理状态 | 权限过宽或流程高度依赖人工提醒 |
| 管理价值 | 报表是否支持真实决策 | 可以识别偏差并生成可复查行动 | 图表很多,却无法影响排期或资源配置 |
| 实施成本 | 上线、培训和长期维护需要多少投入 | 责任人、预算和维护节奏明确 | 功能依赖大量定制,没人负责持续治理 |
6. 取舍原则:宁可先覆盖关键投入,也不要追求全量精确
数据采集总有取舍。扩大记录范围,可能提高项目成本可见性,却增加员工负担;减少字段,能降低填写门槛,却可能让分析失去解释力。管理者应优先覆盖对决策影响最大的工作对象和异常,不必第一天就追求每一类活动都精确归属。
试点阶段可先回答三个问题:哪些工作会影响项目成本或交付承诺?哪些归属错误会改变资源决策?哪些记录能在合理负担下持续产生?答案明确后再扩充字段,通常比一次性设计复杂制度更稳妥。

八、结尾:把工时周报从“证明工作”变成“改善工作”
1. 最值得坚持的管理原则
工时周报的核心,不是让员工把一周解释得滴水不漏,而是让组织更早看见计划与现实之间的差距。记录只有与工作对象相关联,偏差只有经过核验,结论只有转成行动,才会成为管理信息。
我会特别提醒管理者:不要用工时数字替代对工作内容的理解。高投入可能意味着复杂、变更或阻塞;低投入可能意味着效率提升,也可能意味着延期、遗漏或记录不完整。判断必须回到任务、范围、质量和结果。
2. 下一步从一个可验证的小试点开始
如果企业还没有统一流程,可以先选一个项目组或一个跨项目团队,跑四周试点。第一周定口径和最小字段,第二周观察记录负担,第三周处理分类和审核问题,第四周复盘是否真的帮助管理者调整资源、解释偏差或减少重复沟通。
试点结束时,不要只问“大家填得怎么样”,而要检查三件事:员工能否在合理时间内完成记录;管理者能否解释最重要的投入偏差;周报是否促成至少一项可验证的计划、资源或流程调整。若三者都没有发生,就先修正管理目标和字段设计,再决定是否扩大部署。
一张工时表不是管理能力的证明;能让投入、原因、决策和复查形成闭环,才是工时周报真正的价值。
常见问题解答(FAQ)
1. 企业第一次推行工时表周报,应该从哪里开始?
我负责的团队以前只在月底补工时,管理者常说“项目看起来没超期,怎么人力已经不够了”。如果要改成每周填报,我担心大家觉得是在监控个人,也不知道应该先定哪些规则,才能既收集到有用信息,又不把流程弄得很重?
先定义工时数据要支持什么决策,再设计填报字段。建议先选一个项目或一个团队试运行两到四周,确定每条记录至少包含日期、人员、项目或任务、工时、工作说明;若要分析计划与实际偏差,再增加任务计划工时或工作类型。规则要明确每日填报还是每周填报、周报截止时间、休假和跨项目工时如何处理,以及谁负责退回缺项。
判断规则是否合适,可以看两项:员工每周填写是否通常能在十分钟左右完成,管理者能否据此发现项目投入变化。不要一开始就把工时与绩效排名绑定,否则员工容易把填报变成自我保护,数据看似完整却失去决策价值。
2. 工时表按什么粒度填写,才能兼顾准确性和填报成本?
我不确定工时应该细到每个任务,还是只记到项目。记得太细,团队每天要花时间补记录;记得太粗,又看不出时间究竟花在开发、沟通还是返工上,最后周报可能只剩一堆无法解释的数字。
粒度应由管理问题决定,而不是越细越好。若目标是核算项目投入,记录到项目或工作包通常足够;若要识别需求变更、缺陷处理等成本,则应细到可区分这些工作的任务类别。可先用一个工作周做抽样:统计填报条目数、补录比例,以及管理者能否回答“本周时间主要花在哪里”。
例如,若一个人每周需要填写四十多条记录,且多数任务只持续十几分钟,通常说明拆分过细;若一周只记一条“项目工作”,则无法定位偏差。实用做法是按任务或工作类型记录,单条以半小时至数小时为常见区间,并允许对短时、零碎协作合并记录,同时保留简洁说明。
3. 管理者如何审核周报工时,而不是只检查有没有填满?
我看到团队周报都按时提交了,但总工时几乎每周一样,项目进度却时快时慢。我想知道审核时该看哪些异常,才能发现估算偏差或资源风险,而不是把工时审核变成逐条挑错?
审核重点应放在解释偏差和发现趋势,不是要求每个人的周工时都相同。可以每周检查四类信号:项目实际工时与计划工时偏差、某任务连续多周超出估算、跨项目投入与分配计划不符,以及大量工时集中在“其他”或缺少说明的类别。
比如某工作包计划二十小时,实际累计三十小时,管理者应追问需求是否变化、是否发生返工、估算是否遗漏依赖,而不是直接认定个人效率低。建议先设内部提示线,例如偏差超过百分之二十或连续两周上升时复核;这只是触发讨论的阈值,不能单独作为绩效结论。
把审核结果记为“确认原因、调整计划或补充信息”,下周再检查行动是否落实,周报才会形成管理闭环。
4. 如何判断工时周报流程是否值得继续,以及什么时候需要工具?
我担心上线工时周报后,团队只是在增加一项行政任务。管理层希望看到项目成本和资源负荷,但目前主要靠表格汇总;我该用什么指标判断流程有效,到了什么规模再考虑使用项目管理工具或工时系统?
先用四周建立基线,至少跟踪按时提交率、补录或退回比例、汇总耗时,以及周报触发的实际管理动作。比如提交率达到百分之九十五,但每周仍需多人花半天合并表格,说明数据采集尚可、汇总方式可能成为瓶颈;若数据齐全却没有任何计划调整或风险讨论,则应先修正管理用途,而不是急着换工具。
团队出现多人多项目交叉投入、审批记录难追溯、汇总口径不一致,或人工报表持续占用管理时间时,再评估工具。选型时用真实的一周数据试跑,重点检查批量填报、任务关联、权限、修改留痕和报表导出;让填写者与审核者分别完成一次完整流程,并记录耗时和错误。工具能减少重复整理、让异常更快可见,才算解决了问题。
核心关键词
文章包含AI辅助创作:工时表周报工时全流程:企业管理者入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583984
