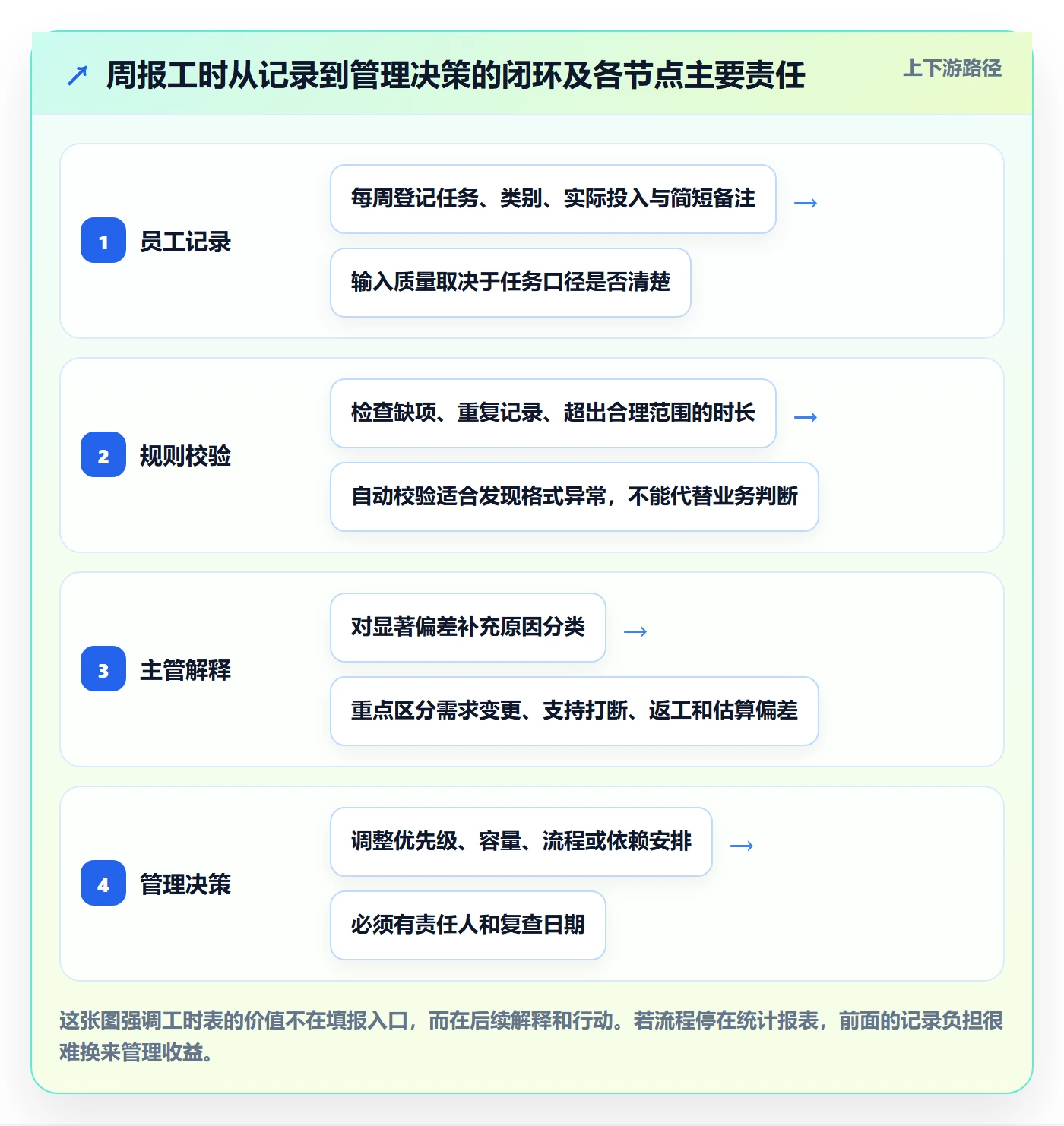

日报工时最容易失真的地方,往往不是员工少填了几小时,而是管理者把“填满 8 小时”当成了“工作可管理”。我在梳理研发团队工时流程时,反复看到同一种情况:表格里的每个人每天都恰好 8 小时,项目进度却仍然无法解释,临近月底还要集中补录、改分类、找负责人确认。工时表要做好日报,关键不是让数字更整齐,而是让当天投入能够对应到任务、产出、阻塞和决策;管理层应把日报工时设计成轻量的管理信号,而不是另一份考勤表。
一、先讲核心结论:日报工时不是“每天填满”,而是“当天能解释”
1. 管理日报工时,先把四个问题说清楚
我判断一套日报工时制度是否有效,通常先看它能否回答四个问题:员工今天把时间投入到哪里;投入是否与已承诺的工作相符;哪些工作没有产生预期进展,原因是什么;管理者需要做什么决策或协调。若表格只能回答“某人今天填了 8 小时”,它记录的是时长,不是管理信息。
因此,日报工时的核心单位不应只是“人和小时”,而应至少包含“人、日期、工作对象、投入时间、进展或产出、异常原因”。其中,工作对象可以是项目、任务、客户支持、内部事务等;产出可以是完成的交付物、验证结果、决策记录或明确的下一步,不应要求每条记录都写成长篇周报。
我更看重“可解释性”,而不是精确到分钟的表面精度。员工把某项工作记录为 2 小时 30 分钟,并不意味着实际测量精度达到半小时;如果他是在一天结束时凭记忆估算,这个数字可能只是一个近似值。与其制造虚假的精确感,不如设定清晰的记录粒度、分类边界和异常说明规则。
2. 管理目标决定字段,不要先从表格样式开始
日报工时常被当成一个表单问题:要不要下拉框、能否批量填报、怎样导出报表。我的建议是先反过来问:管理层要据此做什么决定?如果目的是核算项目投入,就要保证投入能映射到项目和任务;如果目的是发现资源冲突,就要有计划投入与实际投入的对照;如果目的是识别支持性工作挤占,就要把客户支持、会议、故障响应等类别分开。
同一字段可能对不同组织造成不同成本。例如“工作说明”写得越细,复盘越容易,但员工填报负担也越重;“项目名称”必须明确,跨项目支援才便于归集,但临时事项可能因此找不到合适选项。字段不是越多越专业,字段只有能影响后续判断时才值得保留。
| 管理目标 | 日报至少需要的信息 | 管理者能够采取的动作 | 容易造成的误用 |
|---|---|---|---|
| 项目成本与投入核算 | 项目、任务、投入时长、人员、日期 | 复核预算消耗、调整项目成本估算 | 把工时直接等同于项目价值 |
| 计划与执行偏差管理 | 计划投入、实际投入、进展、偏差原因 | 重排优先级、协调依赖、调整承诺 | 把偏差一律归因为员工效率 |
| 容量与资源配置 | 团队、角色、项目分配、非项目工作 | 识别过载、减少并行、重新分配资源 | 把所有可用时间都当作可排产时间 |
| 服务与运营分析 | 支持类型、响应事项、处理时长、结果 | 识别高频问题、优化流程和服务边界 | 只统计时长,不记录问题来源 |
3. 先做一个可执行的制度版本,再逐步增加分析能力
成熟的日报制度不必一开始就追求覆盖所有管理场景。我的实践判断是,先建立最小闭环:员工当天提交记录,直属负责人按约定时限查看异常,项目负责人核对任务归属,月底由管理者分析偏差并反馈规则问题。流程能闭环后,再增加计划对比、预测、跨项目容量分析等能力。
如果团队第一天就被要求填写十几种工时类别、多个审批层级和复杂说明,系统可能记录得更完整,数据却未必更可信。相反,先用少数稳定分类跑通一个迭代周期,再根据真实的分类冲突和决策需求调整,通常更容易落地。
二、背景和真实场景:为什么日报填得很齐,管理仍然看不清
1. 研发团队面对的是并行工作,不是单一任务计时
以一个 100 人以上的研发组织为例,工程师的工作时间可能同时分布在产品迭代、线上故障、代码评审、跨团队评审、技术债治理和招聘面试上。日报如果只有“项目 A”“项目 B”两个选项,员工可能把评审、支持和会议都塞进某个项目;管理者看到项目投入增加,却不知道增加的是开发工作,还是项目外协作。
这也是我认为日报工时最重要的设计原则之一:把“直接交付工作”与“维持团队运转的工作”分开看,但不要把后者简单视为浪费。会议、评审和故障响应可能确实必要;如果它们长期占据高比例,组织需要改善的是工作结构,而不是只要求员工把这些时间从表里消失。
在这类组织中,PingCode 可作为一个具体的项目与研发协作场景来讨论:团队可以围绕项目、需求、任务和缺陷组织工作对象,再将工时记录与具体事项关联。它适合中大型企业及 100 人以上组织评估协同管理方式。是否适合某个团队,仍应通过字段配置、权限边界、报表口径和员工填报负担的试点验证,而不是只看功能清单。
2. 管理者最常遇到的是“数据看似完整,含义却不一致”
同样一条“需求开发 6 小时”,可能代表实际编码 6 小时,也可能包含讨论、联调、等待环境和缺陷修复。若不同团队对工时分类的理解不同,横向比较就失去基础。管理者以为自己在比较产能,实际比较的可能是各团队的填报习惯。
还有一种常见情形:员工当天做了三件事,分别投入 2 小时、3 小时和 2 小时,另有 1 小时用于会议,但表格只记录主要任务 8 小时。数据总量看起来符合工作日长度,任务投入却被放大;到了月末,项目预算、工时成本和排期复盘都会受到影响。
因此,制度上线前应先统一三个口径:什么算工时、工作归属到哪个对象、记录以什么粒度为准。管理者不要只发一份“请大家按时填写”的通知,而要给出正反例,让员工知道模糊情形怎样处理。
3. 日报的价值在于及时发现偏差,不是月底还原一天
每天记录的意义,是降低记忆衰减,让偏差在仍可调整时出现。若员工月底才补填,往往会把一周内的工作压缩成几个大类,细节和原因丢失;即使补齐了小时数,也很难判断某个任务为何延期、支持工作为何突然上升。
但“每天填”不等于“每天审批”。我倾向于把提交和审核拆开:员工在约定的时间窗口记录,系统或负责人只对缺失、超限、归属异常和显著偏差进行处理。对正常记录逐条审批,不仅增加管理成本,还容易把工时表变成权力控制工具。
| 记录方式 | 信息质量的主要特点 | 管理成本 | 适用情形 |
|---|---|---|---|
| 当天记录 | 上下文较新,异常原因容易补充 | 需要形成稳定习惯 | 项目并行较多、需要及时调整的团队 |
| 周末集中记录 | 细节开始依赖回忆,分类偏差增加 | 日常提醒较少 | 投入变化不大、管理用途偏月度汇总的团队 |
| 月末追补 | 总量可能齐全,过程信息较弱 | 短期看似省事,月底核对成本高 | 不适合作为日常计划管理的主要来源 |
三、常见误区:看起来严格,实际会把数据推向失真
1. 误区一:要求每个人每天恰好填满标准工时
标准工作时长是制度和考勤管理中的概念,不应机械地变成每个项目每天都必须承接的工时指标。员工可能参加培训、休假、处理跨团队事务,也可能当天工作被等待和突发事件打断。若系统强制所有人把时长补齐到固定数值,员工最终会把无法归属的时间随意填入某个项目。
更稳妥的做法,是区分“在岗时间”“可归集工作时间”和“项目投入时间”。具体口径应由企业制度和财务核算要求确定。日报的重点是解释工作投入,而不是凭项目记录推断员工是否勤奋、是否全时工作。
2. 误区二:把分钟级精度当作准确性
如果员工每天需要反复启动、暂停计时器,最后仍要手动补充会议和讨论,记录过程可能比任务本身更复杂。分钟级数据在用户需要核算计费、合同服务时长或严格追踪响应时间时有其价值;但在多数项目复盘场景中,合理的时间块和一致的分类,往往比形式上的分钟精度更重要。
精度要服从决策,不要让填报精度超过决策精度。如果管理者只按周查看投入分布,要求员工每个任务记录到 5 分钟,并不能自然提高资源决策质量;它更可能带来频繁切换和更高的录入成本。
3. 误区三:用工时长短直接判断个人效率
两个人在同一任务上投入时间不同,不代表投入更少的人效率更高。任务复杂度、上下文熟悉度、代码质量要求、依赖等待、评审轮次和事故风险都可能不同。若管理者把工时排名当成绩效排名,员工会倾向于少报、拆分任务或避开难度高但价值重要的工作。
工时能回答“投入了多少”,不能单独回答“产出了多少价值”。要讨论效率,至少要结合交付结果、质量、任务难度、返工和等待等信息。对一个技术债治理任务来说,投入增加可能是一次必要的风险消除;对一个重复性流程来说,长期投入增加则可能提示自动化机会。
4. 误区四:分类越细,分析就越准确
分类过细会造成选择困难,员工可能不知道一场包含需求澄清和方案评审的会议该选哪一类。为了尽快提交,他们会使用“其他”或随便选一个最熟悉的类别。结果是选项很多,真正可用的数据更少。
我会先用管理动作反推分类:如果“技术评审”和“产品评审”会触发不同的改进措施,才值得拆开;如果两类最终由同一批负责人以相同方式处理,就不必为了报表颜色多设一个选项。类别边界要能用一两句话解释清楚,且员工能在实际情境中稳定选择。
5. 误区五:把所有偏差都交给员工解释
任务延期可能是需求变化、环境问题、审批等待、跨团队依赖,也可能是估算偏差或执行风险。若日报只设一个“原因说明”字段,却没有管理者后续处理机制,解释最终会变成形式上的免责文字。
异常原因要能导向行动。例如“等待外部接口”应进入依赖跟踪;“线上故障插入”应能影响原计划;“需求范围变化”需要有变更记录。管理者要问的不只是“为什么超时”,还要问“这个原因是否重复出现、组织能否减少它”。
| 表面上看见的现象 | 可能的真实原因 | 不建议的处理 | 更合适的追问 |
|---|---|---|---|
| 某任务投入高于估算 | 需求变更、技术风险、等待依赖或估算不足 | 直接认定执行效率低 | 差异从哪个节点开始?是否有变更或阻塞记录? |
| 项目工时突然下降 | 资源转移、记录遗漏或项目阶段变化 | 认为项目已顺利完成 | 交付是否同步完成?投入被转到哪里? |
| “其他”类别占比上升 | 分类体系不适用、临时工作增多或口径未统一 | 要求员工少选“其他” | 新增工作是哪类?是否需要新类别或流程调整? |
四、专业判断逻辑:管理者如何读懂一张日报工时表
1. 先看记录是否可信,再看趋势是否重要
分析任何趋势之前,我会先检查数据质量。最基本的检查包括:日期是否连续、投入是否重复归属、任务是否仍有效、记录是否集中补填、分类是否存在团队间差异。数据质量不达标时,仪表盘再漂亮也只是把不一致可视化。
建议把“缺失率”和“异常率”与工时投入一起看。缺失率高,意味着样本可能偏向积极填报者;异常率高,可能是流程设置不合理,也可能是业务确实频繁变化。管理者应先确认数据生成方式,再解释图表变化,避免把表单问题误判成团队绩效问题。
2. 再看计划、实际与产出之间的关系
工时表应和计划或任务状态建立关系。假设一个任务预估 16 小时,实际投入 24 小时,差异不是结论,而是复盘入口。管理者需要继续看任务是否完成、范围是否变化、质量是否达标、等待时间是否可归因、相似任务是否也出现同类偏差。
如果只有实际投入,没有计划基线,管理者只能描述“这个任务花了 24 小时”,无法判断它是否异常。反过来,如果只有估算与实际差异,却没有交付质量信息,也可能把合理的深入工作误判为成本失控。投入、计划、产出和原因应形成一个最小分析闭环。
3. 看分布和持续性,不被单日异常牵着走
单日投入的波动很常见,真正值得管理的是持续偏差。例如某个团队连续数周把较多时间用于线上支持,可能意味着系统质量、发布节奏或支持边界需要调整;某个关键任务一天超时,则可能只是一次性复杂问题。管理者应尽量用滚动周期和同类工作比较,而不是依据一条记录下判断。
横向比较也需要谨慎。不同项目阶段的工作结构不同,启动期、开发期、测试期和交付期的投入分布不一样。比较时要尽量控制任务类型、团队职责和工作阶段;否则所谓排名只是组织结构差异的投影。
4. 把异常定义成“触发核查”,而不是“自动定罪”
系统可以提示连续漏报、单项投入显著高于估算、项目投入偏离计划、某一类别持续上升等情况,但提示不等于结论。异常阈值要结合组织规模、工作节奏和历史基线设定。刚开始没有稳定基线时,可以先用人工抽样复核,再逐步调整提醒规则。
对于管理层而言,最有价值的异常不是“谁的数字不正常”,而是“什么机制正在反复制造浪费或风险”。将异常作为核查入口,可以保护员工报告坏消息的意愿,也能让组织更快找到流程瓶颈。
| 观察信号 | 建议的判断顺序 | 可能的管理动作 |
|---|---|---|
| 任务实际投入持续超过估算 | 先核对范围与任务类型,再看依赖、返工和估算质量 | 调整拆分粒度、补充风险评估或修订估算方式 |
| 支持类工时连续上升 | 区分故障响应、咨询、重复问题和计划外工作 | 安排根因治理、明确服务入口或配置轮值 |
| 记录常在月底集中补齐 | 检查提醒、录入体验、负责人反馈和制度负担 | 缩短补录周期、减少字段或优化与任务关联方式 |
| 项目工时下降但交付未同步 | 核对人员是否转移、数据是否漏记、任务状态是否准确 | 重新确认资源计划和项目风险,不直接判定效率变化 |
五、具体案例与数据观察:从“填报率”转向可行动的信息
1. 一个中大型研发团队的试点设计
下面的案例采用情景模拟数据,用来说明如何设计试点与解读结果,不代表任何企业的真实经营数据。假设某研发组织约有 120 人,研发、测试和产品团队共同参与多个项目。原流程是月底集中填表,项目负责人再逐条核对,常出现重复归属和“其他”分类过高的问题。
试点团队没有立即增加复杂审批,而是先做三项调整:将填报窗口设为工作日结束前后;把项目任务与支持、会议、内部事务等分类区分开;要求只有发生显著偏差或阻塞时才补充原因。团队还把“完成了什么”压缩成简短描述,避免日报变成长篇工作汇报。
试点阶段设置了四周观察期。基准周先测量记录及时率、分类一致性、月底核对工时和“其他”占比;后续每周由项目负责人抽查少量记录,并记录员工对字段的疑问。这样做的好处是,管理者不仅能看到结果,也能发现流程本身哪里难用。
| 观察项目 | 基准周情景值 | 第四周情景值 | 解释边界 |
|---|---|---|---|
| 工作日内提交率 | 58% | 84% | 反映记录时效,不等于工时准确率 |
| 月末核对耗时 | 约 18 小时/周 | 约 9 小时/周 | 为项目负责人和运营人员合计的模拟估值 |
| “其他”类别占比 | 21% | 11% | 下降可能来自分类改善,也要排查误选到其他类别的情况 |
| 异常记录补充原因率 | 35% | 72% | 衡量异常是否可复盘,不代表异常本身变少 |
这组模拟观察体现了一个容易忽略的点:填报及时率提高,不代表真实投入自动变得准确;“其他”占比下降,也不一定说明管理改善。如果下降只是因为员工被要求不能选“其他”,而新增类别又没有清楚定义,数据质量可能反而变差。因此试点必须同时收集员工疑问、负责人核查结果和分类误用情况。

2. 试点中真正值得保留的不是数字,而是管理动作
案例里,管理者发现“其他”类别下降后,并没有立即宣布分类体系成功,而是抽查新旧记录。抽查发现,一部分原先填“其他”的支持工作可以归入客户问题处理,另一部分属于团队内部协调。于是团队保留两个常见类别,并把少量偶发事项留在“其他”,同时要求选择“其他”时补一句说明。
这种处理比把类别无限细分更稳妥:高频且会触发不同管理动作的工作类型值得拆分;低频但需要解释的情况保留弹性入口。分类体系不是要消灭所有模糊,而是要让常见工作有稳定归属,让少数例外可以被看见。
试点还发现,月底核对时间减少并不只来自员工按时提交,也来自项目负责人不再逐条确认所有正常记录,而是优先检查缺失、重复归属、异常投入和跨项目变化。审核机制因此从“全量批准”改为“风险抽查”,减轻了审批负担,也让负责人把时间留给真正需要判断的事项。
3. 结果解读要保留对照条件和不确定性
如果试点期间团队同时调整了任务拆分、项目负责人或考核规则,工时数据的变化就不能单独归功于表单优化。要获得更可信的判断,应尽量记录同期发生的制度变化,并选择工作节奏相近的团队作对照;若无法做对照,至少报告基准期、样本范围、统计口径和可能的混杂因素。
我通常建议把试点结果分成三层:流程指标看是否更容易按时记录;数据指标看分类和关联是否更一致;管理指标看是否更快发现并处理阻塞。不能只报告“提交率提升了多少”,还要说明这是否减少了核对工作、是否改善了资源决策,以及员工为此多花了多少时间。
| 验证层级 | 可观察问题 | 不要过度推断的结论 |
|---|---|---|
| 流程可执行性 | 员工是否能在当天完成记录?补录和催办是否减少? | 按时填写就代表内容真实 |
| 数据可用性 | 任务归属是否一致?异常原因是否可理解? | 字段更多就代表数据更准确 |
| 管理有效性 | 偏差是否被及时处理?资源调整是否有依据? | 某个报表变好就代表整体效率提高 |
六、操作步骤:从制度设计到每天执行的完整流程
1. 第一步:确定日报工时的用途和边界
上线前先形成一页纸的用途说明,明确数据用于项目成本分析、容量规划、服务统计、计划复盘中的哪些场景,以及不用于哪些场景。尤其要写清楚:工时记录不应单独作为个人绩效结论,不应以“填满固定时长”替代考勤制度,也不应用来制造未经解释的个人排名。
若企业确实需要将工时用于合同结算、客户计费或合规核算,应将相关口径单独设计,并说明记录精度、审核责任和留存要求。不要把面向项目改进的轻量日报,直接套用到需要严格凭证的财务场景中。
2. 第二步:统一工时口径与分类定义
先用真实工作场景测试分类,而不是在会议室里凭概念命名。选取一周内常见的研发、测试、产品、支持和协作任务,邀请不同角色分别判断如何归属。若同一场活动出现多种选择,就说明定义需要改写或类别需要调整。
分类可以从少数稳定大类开始,例如项目交付、支持与运维、会议与协作、内部建设、培训与休假等。是否记录培训、休假或非工作时间,要结合企业管理制度和系统边界决定;不要为了让总数看起来完整,把所有活动硬塞进项目工时。
3. 第三步:设计最小字段集
一个实用的日报记录通常需要日期、人员、工作对象、投入时长、工作类别、简短进展,以及异常时的原因或阻塞。字段可以按团队成熟度调整,但每个新增字段都应回答一个明确问题:谁会看它、会做什么决策、多久使用一次。
如果团队已有任务管理系统,优先让工时关联到正在进行的任务,减少员工重复搜索和手工录入。若必须提供“无任务”入口,应设置清晰的适用情形,例如临时支持或尚未建任务的紧急事项,并定期检查其占比,防止它变成所有模糊工作的默认去处。
4. 第四步:明确填写粒度和提交窗口
粒度的选择应兼顾工作模式与用途。项目成本核算、客户服务计费可能需要较细粒度;团队容量分析通常更关注日或周级分布。无论采用何种粒度,都要明确是否允许合并同类事项、短会如何记录、跨日任务如何拆分、临时中断如何归属。
提交窗口可以设在当天工作结束前后,并为休假、出差、临时故障等情况提供补录机制。管理者需要给补录设定合理时限,同时允许员工说明特殊情况。制度的目标是及时记录,不是因为一次忘填就制造额外处罚。
5. 第五步:建立异常审核和反馈闭环
建议将审核重点放在异常,而不是逐条批准。可核查的信号包括:记录缺失、投入重复、项目与任务不匹配、某项工作显著偏离估算、某类别占比持续上升、长时间填写在“其他”。阈值在初期可由负责人抽样确认,再根据历史分布调整。
审核后要把反馈落到行动上。归属不清,就修订分类说明;同类任务多次超估,就检查估算方法;支持工作持续挤占迭代,就考虑轮值和问题治理;任务状态与实际不符,就改进任务更新流程。若反馈只是“下次认真填”,团队很快会把审核看作形式负担。
6. 第六步:每周看异常,每月看结构
每周复盘关注短期变化:哪些任务受阻、哪些资源发生转移、计划是否需要调整。月度复盘关注结构:项目与支持投入的比例是否变化、偏差是否反复出现、哪些工作适合标准化或自动化、哪些类别需要重新定义。
会议不必逐人报数。更有效的做法是预先筛出需要讨论的变化,让负责人携带具体任务、影响范围和建议动作进入复盘。日报是信息入口,不是让团队每天用会议逐行念表。
7. 第七步:用一个周期验证,再决定是否扩大
试点至少覆盖一个完整的工作周期,具体长度取决于组织的迭代节奏和项目类型。试点期间同时记录制度运行成本:员工平均填报耗时、负责人核查耗时、异常处理时长、分类疑问数量。若管理信息增加,却把大量时间转移到填表和审批上,制度仍需调整。
扩大前应确认三个条件:分类在主要角色间足够一致;负责人能用数据触发实际改进;员工理解数据用途和边界。达不到这些条件时,先优化字段和培训,不要通过扩大覆盖面来掩盖试点中的问题。
- 写清楚日报的用途、禁用场景和数据责任人。
- 用真实工作样本验证分类和记录口径。
- 保留最小必要字段,降低重复录入。
- 规定提交窗口、补录时限和异常说明规则。
- 通过抽查和异常提醒替代全量逐条审批。
- 每周处理阻塞,每月复盘投入结构与制度负担。
- 完成试点评估后,再决定扩大范围或调整流程。
七、不同情况下的行动建议:同一套日报不适合所有团队
1. 对 100 人以上的多项目研发组织
这类组织优先解决项目、任务和人员之间的映射问题,同时避免让各团队自行创造相近但不同的分类。建议设立跨团队的工时口径负责人,统一核心字段和报表定义;业务团队可以有少量扩展类别,但应经过评估,避免横向数据完全不可比。
如果评估 PingCode 这类协作平台,应重点验证任务与工时关联是否顺畅、项目权限是否符合组织结构、管理报表能否按角色使用,以及导出数据能否支持现有分析流程。先用一个业务线或若干项目试点,再检查真实填报体验;不要只依据演示环境里的理想流程作采购判断。
2. 对 10,30 人的小团队
小团队未必需要复杂审批和多层报表。若项目较少,简单表格或已有工作系统中的轻量记录可能已经足够。重点是分类保持稳定、每周有人看数据、偏差确实能触发调整,而不是为追求管理成熟度增加不必要的软件配置。
如果团队每天都能通过站会掌握任务状态,日报工时可以只记录需要成本核算或复盘的投入类别。若填写成本明显高于决策价值,就减少粒度,甚至只在项目阶段结束时做专项投入复盘。
3. 对客户支持、运维和故障响应团队
这类团队的工作由事件驱动,计划投入容易被紧急事项打断。记录时应把计划工作、故障响应、客户咨询、重复问题和预防性治理区分开,并尽量关联事件或服务请求。仅统计总工时,会看不出支持量为什么上升,也无法判断是否需要产品改进或服务边界调整。
如果需要核算响应时长,应区分“接到请求到首次响应”和“实际处理投入”,两者不是同一个指标。等待客户反馈、等待依赖团队和系统自动处理的时间,不应混成个人实际工作时长,否则会误导服务容量判断。
4. 对远程、跨时区或弹性办公团队
远程管理不应把日报工时变成在线时长监控。应关注约定的交付、任务进展、协作窗口和阻塞反馈,并根据跨时区协作实际安排提交时点。若团队强行统一每天的提交时间,可能让不同时区员工承担不必要的负担。
跨时区团队尤其需要标清日期口径和工作日定义。某人所在地区的休假日、夜间值班和跨日事故都可能让日报按日汇总出现异常。管理者要先明确记录归属,再对比不同地区的投入,避免将时间制度差异当成工作投入差异。
5. 对需要客户计费或项目成本核算的团队
如果工时与合同金额、项目结算或财务凭证相关,应更严格地设置工作对象、费率类别、审批和修订记录。需要明确谁可以修改已提交记录、修改是否留痕、客户可计费与内部投入如何区分。日常管理用途与财务用途可以共享部分数据,但不应默认使用完全相同的规则。
这类场景的关键不是一味要求更细,而是确保记录能审计、口径能复现、修改有依据。对于非计费活动,也要有清楚的归属方式,否则团队可能把内部支持或质量治理时间错误地计入客户项目。
6. 对刚开始建立工时制度的团队
先不要追求复杂的效率分析。第一阶段重点验证员工是否理解分类、任务关联是否可行、异常说明是否有用、负责人是否愿意采取行动。建立稳定基线之后,再讨论投入预测、项目成本对比和容量规划。
起步时可以用两到四周的试点作为管理观察窗口,具体周期依组织节奏调整。注意这是建议的试点范围,不是行业标准。团队工作变化较慢时需要更长观察期;工作迭代频繁时,可以更快发现字段和流程问题。
八、不同情况下的取舍:精细度、负担与信任如何平衡
1. 记录越细,成本越高;是否值得取决于使用场景
详细记录有助于成本核算和问题定位,但会增加员工切换任务时的记录负担。粗粒度记录更容易坚持,却可能无法解释某类工作为什么长期占用容量。我的取舍原则是:只有当精细粒度会改变管理决策时才增加精度;如果最终只按月看项目投入比例,就不要要求每个短任务都单独计时。
团队可以把记录粒度分层:常规项目工作采用简洁记录;客户计费、重大故障和专项成本分析采用更细的记录;内部培训、评审等低频事项可以按约定方式合并。分层的重点是口径明确,而不是让员工每次都猜该用哪一套规则。
2. 统一分类有利于比较,业务弹性有利于适配
全组织统一分类便于汇总,但可能无法表达不同业务线的特殊工作;各团队完全自定义则会使管理层无法横向比较。较稳妥的方式是保留少量统一核心类别,允许经过审核的团队扩展项,并要求每个扩展项说明适用范围和对应的管理动作。
如果某个扩展类别长期没有被使用,或者与另一个类别的处理方式完全相同,就应考虑合并。分类治理不是上线时一次完成,而应根据实际使用频率、误选情况和管理用途定期整理。
3. 自动计时减少手工输入,但不必然提高可信度
自动记录可以降低部分重复录入,但系统切换、离线工作、讨论与等待仍可能需要人工判断。自动捕捉到的活动也不一定等同于有效工作投入,例如应用处于打开状态,不能证明任务正在推进。
因此,自动化适合用来预填任务、提醒漏项、关联已有记录和生成候选分类,而不应把机器捕捉的数据直接当成个人产出的证据。对于团队信任而言,解释规则和人工纠错入口,往往比自动化程度本身更重要。
4. 管理透明度要有边界,避免数据被二次误用
员工愿意如实填报的前提,是知道谁能看数据、数据用于什么、保存多久、能否修改以及如何申诉。若日报最初用于项目改进,后来未经说明被拿来评估个人效率,员工会调整填报行为,数据也会失去原本的价值。
管理制度应明确访问权限和分析层级。项目负责人需要看项目投入与偏差,部门管理者需要看容量和结构,个人记录不必默认对所有人开放。对敏感的个人层面数据,应慎重规定用途,并确保所有结论结合任务背景和质量信息。
5. 关键权衡对照表
| 取舍维度 | 偏向精细或严格时的收益 | 潜在代价 | 更适合的选择 |
|---|---|---|---|
| 时间粒度 | 成本拆解更细,异常更容易定位 | 录入频繁,任务切换负担增加 | 按计费、复盘或容量决策所需精度选择 |
| 审批范围 | 记录合规性更强,错误可能更早发现 | 负责人审批负担变重,提交延迟 | 正常记录轻审,异常记录重点核查 |
| 分类数量 | 细分分析空间更大 | 理解成本增加,误选和“其他”可能上升 | 只拆分会触发不同管理动作的类别 |
| 个人可见性 | 细节更便于追踪个人任务进展 | 容易形成监控感,诱发策略性填报 | 按职责分层授权,先明确用途和边界 |
| 自动化程度 | 减少重复输入,提醒和关联更及时 | 可能产生错误映射和虚假精确感 | 优先自动预填与校验,保留人工复核 |
九、下一步怎么做:把日报工时变成能推动改进的管理机制
1. 先做一次小范围的“字段与决策”核对
管理团队可以拿最近一周的真实工作事项,逐条测试现有表格:每条记录能否找到稳定归属;负责人看到信息后能否采取明确动作;哪些字段没人使用;哪些异常只能靠员工额外解释。核对结果通常比单纯讨论表格样式更能暴露问题。
若每个字段都找不到实际使用者,就考虑删除;若一个管理问题持续出现,却没有任何字段或流程能记录,就补充必要信息。做到这一点后,再讨论软件配置和报表设计,避免把不清晰的管理逻辑搬进工具。
2. 先用试点数据验证负担和价值
挑选工作类型具有代表性的团队,运行一个约定周期,统计按时提交率、异常说明完整度、核对耗时、员工填报时间以及由日报触发的实际管理动作。结果应注明样本范围和统计口径,避免把小样本结论包装成组织级规律。
试点复盘时,建议同时询问员工和管理者:哪些字段最难理解、哪些提醒最有用、哪些报表没有支持任何决策、哪些临时工作总是找不到归属。员工反馈不是流程上线后的“满意度装饰”,而是判断数据能否长期可信的重要线索。
3. 把复盘结果转化为规则,而不是只发提醒
如果员工频繁把支持工作误记到项目开发,就调整分类定义或任务入口;如果任务反复超出估算,就完善拆分、依赖管理或风险评估;如果月底核对仍然耗时,检查是不是权限、修改记录或项目归属流程出了问题。管理者需要修复造成错误的机制,而不是一轮又一轮要求“认真填写”。
最后,管理层要记住:工时表本身不会提高效率。它能做的是让投入结构更可见,让异常更早出现,让决策有迹可循。真正的效率改善发生在组织根据这些信号减少无效等待、控制并行、改善估算、治理重复问题之后。
我的最终判断是,日报工时的质量不看表格有多满,而看它能否在不制造虚假精度和监控感的前提下,帮助团队解释投入、识别阻塞并作出调整。下一步可以从一支代表性团队开始,用真实工作样本核对字段,试运行一个完整周期,再依据数据质量、填报成本和实际决策价值决定扩展。先建立可解释的小闭环,比一开始追求全组织、全字段、全自动更可靠。
常见问题解答(FAQ)
1. 日报工时应该按什么粒度填写?
我每天都要填工时,但有时一个任务只做了十几分钟,拆得太细又觉得是在增加负担。到底按任务、项目阶段还是具体动作记录,才能既方便管理层看进度,又不让填报变成流水账?
建议以“能支持后续判断的最小工作单元”为粒度,而不是追求记录每个动作。通常可以按任务或可交付成果填写,例如“完成接口联调与异常处理”,并记录实际投入时长;低于15分钟的零散沟通可合并到同一任务或明确的支持事项中。实际使用中,拆分过细会让员工花更多时间维护记录,拆分过粗则会掩盖任务延期原因。
可以先试行两周:如果管理者仍无法判断工作产出或阻塞点,再细化任务,而不是一开始就要求逐分钟记录。
2. 日报工时如何做到当天填写,而不是月底回忆补录?
我所在的团队经常到周五甚至月底才补工时,结果只能凭记忆估算,数据看起来完整,实际却不太可信。管理层应该怎么设计提醒和操作流程,既提高及时率,又不让员工觉得是在打卡监控?
把填报安排嵌入工作收尾流程,比单独增加一项管理要求更有效。可以设置每天结束前5分钟为更新窗口,员工按任务补记实际投入、完成情况和未完成原因;次日上午只处理遗漏,不要求重新回忆整周工作。
建议关注“次日中午前完成率”和“补录占比”,例如连续两周次日完成率低于90%,先检查任务入口是否难找、分类是否过多、移动端是否不便,再考虑强化提醒。工时数据应服务于项目复盘和负荷判断,不宜单独作为绩效结论。
3. 管理层怎样用日报工时发现项目风险,而不是只看总工时?
我能看到团队每天投入了多少小时,但总数增加时,我分不清是进展变快了,还是返工、等待和沟通变多了。管理层除了看工时合计,还应该对照哪些信息,才能尽早发现计划偏差?
工时必须与任务状态、计划投入和交付结果一起看。可以按周比较计划工时与实际工时,并把偏差关联到未完成任务、返工次数、外部等待和范围变化。例如某任务计划投入20小时,实际已投入28小时仍未完成,管理者应先核对需求是否变化、依赖是否阻塞、估算是否失准,而不是直接认定执行效率低。
对连续两周实际投入超过计划约20%、且任务进度没有同步提升的事项,可以安排负责人说明原因并调整范围、资源或排期。单看总工时容易把忙碌误当成产出。
4. 日报工时如何处理会议、支持工作和临时任务?
我每天除了项目任务,还要参加会议、回答同事问题,也会临时处理线上故障;这些事情经常没有对应任务,最后只能随便填到某个项目里。管理层怎样分类,才能看出真实负荷,又避免分类越来越复杂?
先保留少量稳定类别,例如项目交付、会议协作、客户或内部支持、缺陷处理、学习与行政,再要求临时事项尽可能关联具体任务。不要为每一次短暂沟通新建类别;当某类支持工作连续数周占团队工时的10%至15%以上,再评估是否需要单独管理。
复盘时同时看比例和结果:如果支持工时上升而项目交付持续延期,可能需要轮值、设置支持入口或重新分配容量。分类的目的不是把每分钟归档,而是让隐形工作有迹可循,并帮助团队做资源决策。
核心关键词
文章包含AI辅助创作:工时表如何做好日报工时?管理层最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583921
读者评论
我们团队以前月底集中补工时,任务归属经常靠回忆,后来改成当天简单记录,偏差原因确实更容易说清。不过字段太多时大家又会随手选,分类最好先少后多。
赞同工时不能直接当效率排名。我更希望报表能把会议、故障支持和项目交付分开,否则看起来投入很满,也看不出计划为什么总被打断。
文中提到异常要触发核查而不是定罪,这点很实际。想问下小团队还没有稳定基线时,计划与实际差异用什么周期复盘比较合适?
