任务工时怎么做?管理层落地方案:工时表从0到1

任务工时怎么做?管理层落地方案:工时表从0到1

任务工时做不起来,通常不是员工不会填表,而是管理层希望用一张表同时解决排期、绩效、成本核算和效率分析,结果每个用途都没有被说清楚。我的落地判断是:先把工时记录做成可用于项目决策的事实数据,再逐步扩展到成本和资源管理;不要一上来就把填报时长和绩效分数绑定。下面以一个百人以上研发组织从零搭建工时机制的情景推演为例,拆解口径、流程、工具、指标和常见取舍。文中涉及的业务数值均为示意数据,用于说明计算方法,不代表行业统计结论。

一、先讲结论:工时表不是考勤表,而是项目决策的输入

1. 先回答“要用工时做什么”

我在设计工时机制时,会先让管理层完成一个看似简单的选择:工时数据要支持什么决策?如果答案是“都要”,就继续追问第一阶段最需要改善的决策是什么。没有这个排序,填报字段只会越加越多,数据却很难用于任何判断。

常见目标大致有四类:知道项目实际投入、判断计划与执行偏差、估算未来资源需求、核算客户或产品成本。这四类目标对数据精度和填报粒度的要求不同。做项目复盘,按任务记录通常够用;做合同成本分析,可能还需要人员成本、角色费率、外包费用和变更记录。

我的建议是先选一个主目标,再选一个次目标。例如第一阶段解决“项目计划投入与实际投入偏差”,第二阶段再讨论部门容量;不要同时上线绩效考核、成本结算和个人利用率排名。每增加一个用途,就增加一组口径、校验和解释责任。

2. 把“记工时”与“评绩效”分开

工时记录回答的是:某段时间内,投入到了哪个工作对象、做了多少工作。绩效评估回答的是:目标完成质量、业务影响、协作贡献和能力成长如何。两者可以在管理分析中互相参照,但不能简单用“填得多就是贡献大”替代绩效判断。

一旦员工认为工时数字直接决定奖金或排名,行为就会发生变化:有的人把短任务拆得很碎,有的人把协作和排查隐去,有的人为了显得忙而把计划时长写高。此时表面上数据变多,实际可解释性变差。管理层获得的不是透明度,而是被激励机制改造过的数据。

3. 先建最小可用机制,不追求第一天就精确

从0到1的第一版工时表,目标不是测量每个人每分钟做了什么,而是能回答三件事:项目投入大致去了哪里;计划和实际差异是否持续扩大;哪些任务类型需要调整估算。只要这三件事能稳定回答,第一阶段就有价值。

我通常把第一版限制为少量必要字段、固定填报节奏和明确纠错方式。先让团队连续运行四到六周,再根据真实问题加字段。这个周期是实施建议,不是统计学上的通用标准;如果项目迭代周期更长,观察窗口也应覆盖至少一个完整计划与复盘周期。

管理问题 第一阶段需要的数据 暂时不需要的复杂度
项目实际投入多少 项目、任务、人员、日期、实际工时 分钟级轨迹、每次操作记录
计划偏差在哪里 计划工时、实际工时、任务状态、偏差原因 给每个人生成单一效率分
接下来需要多少资源 剩余工作量、可用容量、关键依赖 仅凭历史工时自动预测所有项目
项目成本是否可控 实际工时、角色成本口径、外部费用 未校准费率下精确到小数点的成本结论

任务工时怎么做?管理层落地方案:工时表从0到1

二、背景和真实场景:为什么组织越大,工时越容易失真

1. 项目、部门和个人使用的是不同的时间语言

在小团队里,负责人可能知道某位工程师本周既在做版本开发,也在帮客服排查线上问题。组织扩大后,这种口头上下文很难传递:项目经理按项目统计,部门经理按团队排期,财务按成本中心归集,员工则按手头任务记忆。几种分类彼此不一致,最后就会出现同一笔时间被归到不同地方。

例如,产品评审、技术方案讨论、跨团队联调和线上故障处理,常常没有明确归属。若制度规定“所有时间必须填到项目任务”,员工会把工作硬塞进最接近的任务;若允许填“其他”,这个类别又可能成为无法分析的黑洞。问题不在员工是否认真,而在分类体系没有覆盖真实工作。

2. 管理层常把工时表当成“真相仪表盘”

工时数据不是天然真实,而是经过任务拆分、分类规则、填报习惯、审批流程和工具设计共同生成的记录。比如,同样投入六小时,一个团队按任务分别填报,另一个团队每周只记总数,两者的颗粒度无法直接比较。未经口径校准就做团队排名,得到的往往是填报习惯排名。

我会把工时看作一种管理观察信号,而不是对劳动过程的完整复刻。它擅长指出“哪里值得追问”,不擅长单独证明“谁做得好或差”。当一个任务实际工时远高于计划,可能是需求变更、估算偏差、环境等待、技能不匹配,也可能是任务边界模糊;数字本身不能替代原因调查。

3. 百人以上组织必须明确数据责任边界

在百人以上组织中,工时机制通常跨越项目管理、部门管理、财务、人力和信息化团队。若没有明确责任人,常见结果是项目负责人要求填报,部门负责人不认分类,财务又要求另一套成本口径,员工在多个系统重复录入。

使用 PingCode 这类面向中大型企业及百人以上组织的项目管理平台时,管理者可以考虑把任务、迭代、项目和工时记录放在同一工作上下文中,减少“先在任务系统找工作,再去表格补数字”的断裂。但工具不能替组织决定工时口径,也不能自动消除目标冲突;上线前仍需明确谁维护项目结构、谁审核异常、谁解释数据。

4. 先观察工作结构,再决定要不要计入所有工作

研发团队的时间并不都能归到单个需求任务。常见组成包括计划内交付、缺陷修复、技术治理、评审协作、线上支持、学习与等待。若只记录计划内功能开发,报表会显得项目效率很高,却解释不了团队为什么经常延期。

我建议先用一到两周做工作类型盘点,不急着要求每个人精确追溯过去。抽取代表性角色和项目,记录最常见的工作去向,再确定哪些类别要单独呈现、哪些可以合并。类别的目标是帮助管理层采取行动,不是把组织现实切成越多格越好。

任务工时怎么做?管理层落地方案:工时表从0到1

三、常见误区:看起来更严格,实际更难用

1. 误区一:要求员工每天精确回忆每个任务的分钟数

工时记录需要一定颗粒度,但颗粒度不是越细越好。要求员工每天按十五分钟切片回忆,会把大量时间用于恢复记忆、处理边界和修正记录。对以任务投入趋势为目标的团队来说,精确到分钟并不必然增加决策价值。

我更倾向于按任务和工作日记录小时数,并设定合理的最小记录单位,例如半小时或一小时,具体取决于工作形态。客服轮班、计费服务或现场作业可能需要更细颗粒度;研发知识工作则要评估填报负担和分析收益,不能照搬。

2. 误区二:只看“计划工时与实际工时差了多少”

偏差率很容易算:实际工时减去计划工时,再除以计划工时。但它只描述差异大小,不说明差异为什么发生。如果计划是十小时、实际是二十小时,偏差为百分之百;如果计划是一百小时、实际是一百一十小时,偏差为百分之十。前者比例更大,后者超出的绝对投入更多,管理意义可能完全不同。

因此我会同时保留绝对偏差和相对偏差,并要求对达到阈值的任务选择原因。阈值不宜全公司一刀切,可以先用百分之二十或固定工时作为试运行提醒线,再根据任务类型和历史波动校准。提醒线是筛查工具,不是自动判错线。

3. 误区三:把填报完整率当成数据质量

填报完整率可以说明有多少记录按要求提交,却不能证明记录归类正确、任务边界清晰或数据能支持决策。员工每天都填了八小时,不代表这些时间没有重复计算,也不代表“会议”“协作”被一致理解。

我会把质量拆成至少四项:是否及时、是否关联正确对象、是否存在异常分布、是否能解释重要偏差。只有完整率而没有校验规则,管理者很容易把“表填满了”误判成“工时可信了”。

4. 误区四:用个人利用率直接比较不同岗位

利用率常被定义为可计费或项目投入时间占可用工时的比例。这个指标在特定场景有用,但不同岗位、不同项目阶段和不同工作模式不能直接对比。架构师、测试负责人、项目经理和开发人员的协作与治理投入不同;同一位开发人员在故障周和开发周的任务结构也不同。

如果组织把利用率设成越高越好,团队可能减少代码评审、技术债治理和知识传递,因为这些工作看起来不像直接交付。短期数字上升,长期返工风险和系统维护成本可能增加。利用率更适合作为容量观察指标,而不是独立的绩效目标。

5. 误区五:把“其他”设置成万能兜底

完全没有兜底选项,会迫使员工填错类别;兜底选项过于宽泛,又会让大量工作不可见。我的做法是允许“未分类”作为短期过渡项,同时设定比例预警和清理期限。若连续几周某类工作都进入兜底,就应调整任务分类,而不是无限期要求员工自行猜测。

表面问题 更可能的制度原因 优先处理方式
记录总是晚交 入口分散、填报节奏不合适、任务关联成本高 减少重复录入,固定提醒与补录规则
大量时间填在“其他” 分类缺少常见工作,项目结构未维护 抽样访谈并补充工作类型或任务
实际工时总高于计划 估算偏差、变更未记录、计划容量过满 区分原因后再调整估算或流程
工时数字看起来过于平均 员工按标准时长填报,或系统限制不合适 检查填报行为与字段设计,不先做个体问责

任务工时怎么做?管理层落地方案:工时表从0到1

四、专业判断逻辑:建立一套既能解释、又不压垮团队的口径

1. 定义“工时”到底包含什么

第一步不是做表格,而是写清工时定义。比如,“实际工时”是员工实际投入某项工作的时间,不包含午休和私人事务;会议是否计入,要看会议是否属于项目工作;等待构建、审批或外部依赖时,如果员工无法转做其他工作,是否记录为阻塞时间,也要有统一规则。

我会把定义写成可判断的场景,而不是抽象句子。例如:“参加项目评审,记录到对应项目的评审任务”;“处理线上故障,记录到故障任务并选择原因”;“同时参与两个项目会议,按实际投入分配,不能在两个项目各记完整时长”。这些例子比一句“如实填写”更能减少歧义。

2. 选择合适的记录粒度

粒度需要满足两个约束:管理分析能识别重要差异,员工仍能在合理时间内完成记录。可以从任务级、半日级或日级开始测试,不建议在没有业务要求时直接追求分钟级。工作切换频繁的团队,按半日或日归集可能更实际;需要合同结算的服务团队,则可能需要按客户事项细分。

试运行时,我会观察三项:单人每周填报耗时、未关联任务的记录比例、管理者需要手工修正的比例。如果颗粒度加细后,记录耗时上升明显,而管理决策没有改变,就应退回更粗粒度。精度要为决策服务,不要把填报本身变成产出。

3. 把项目、任务与工作类型分成不同维度

一个常见设计错误,是把“项目名称”“任务类型”“成本中心”全塞进一个下拉菜单。这样既难维护,也无法交叉分析。较清晰的做法是让项目回答“为哪个业务目标投入”,让任务回答“具体做什么”,让工作类型回答“属于开发、缺陷、支持还是治理”,成本中心回答“费用归属哪里”。

不是所有组织都需要四个维度。第一阶段可以只保留项目和任务,并用少量标签区分工作类型。等管理层确实需要按成本中心核算,再引入对应字段。字段的增加必须对应具体问题和数据使用者。

4. 设计计划工时,不要把估算伪装成承诺

计划工时是基于当前信息做出的估计,不等同于员工承诺,也不等于项目保证值。需求尚未澄清、依赖未确认、技术风险较高时,单点数字会制造虚假的确定性。更稳妥的做法是记录估算依据、假设和不确定性,必要时使用区间。

例如“开发与自测约二十至二十八小时,假设接口稳定且测试环境可用”。如果管理报表必须采用单值,可以用区间中点或团队约定的计划值,但要保留估算范围和条件。否则,后续复盘容易把计划误差误当成执行责任。

5. 规定填报节奏和异常处理

填报节奏越稀疏,回忆误差通常越大;要求实时录入,则可能打断工作。对多数知识工作团队,我更推荐每天收尾或每周固定两次整理,结合团队协作节奏测试,而不是强制每完成一个小动作就切换系统。

异常处理也要明确:员工能否在结账后补录?谁批准跨项目调整?任务关闭后如何补充工时?重复记录如何撤销?如果只规定“按时填”,却没有纠错机制,员工会为了避免麻烦而保留明显错误记录。

6. 给数据设定可比较的边界

管理层要比较团队前,先确认工作类型、记录周期、团队角色和任务粒度是否相近。一个团队把故障支持单独记录,另一个团队把故障时间记在开发任务里,两者的“计划内交付工时”就不可直接比较。

如果口径暂时无法统一,可以先做团队内部趋势分析,观察同一团队、同一类任务随时间的变化。横向比较要晚于纵向观察,因为纵向趋势对口径一致性的要求相对更容易满足。

五、案例推演:一支研发团队如何从空白表走到可复盘数据

1. 情景设定:先把问题范围缩小

设想一支约一百二十人的研发组织,包含多个产品小组,项目经理发现版本计划经常延期,却无法判断是估算偏低、线上支持挤占容量,还是需求中途变化。组织原先靠周报汇总投入,数据分散在个人表格和项目会议记录里,缺少统一的任务关联方式。

管理层决定第一阶段只解决“项目投入结构与计划偏差可见”,暂不将个人工时用于奖金或排名,也不要求回填过去数月数据。试点选择两个工作方式相对稳定的团队,运行六周;这是案例推演中的方案设计,不是某个企业的真实经营数据。

2. 第一周:建立字段和责任人

第一版记录保留:日期、项目、任务、工作类型、实际工时、计划工时、偏差原因、备注。计划工时由任务负责人在开始前维护,实际工时由执行者记录,项目负责人负责检查项目结构,团队负责人每周查看异常,数据管理员维护分类规则。

字段设计遵循“一个字段解决一个问题”。如果“备注”既要写需求变化、又要写技术问题、还要说明请假情况,后续无法分析。因此偏差原因采用受控选项,备注只补充必要上下文,常见原因包括需求变更、估算不足、技术风险、外部等待、返工、支持工作和其他。

3. 第二至三周:先观察填报阻力,不急着追责

试点开始后,管理者先看填报耗时、错误关联、未分类比例和员工反馈。假设第一周出现较多“找不到任务”的情况,优先检查任务是否及时创建、命名是否清晰、员工是否有权限,而不是先发通知要求“提高意识”。系统入口和任务结构若不支持顺手记录,再强的纪律要求也只是把问题转成线下补表。

在 PingCode 等项目管理平台中,若工时记录可以从任务上下文进入,员工不必重复查找项目和任务,通常更容易形成自然工作流。具体配置仍要结合组织现有流程,尤其需要验证任务字段、权限、审批和报表是否符合试点口径。工具提供的是承载能力,试点团队需要验证的是使用成本与数据是否真的可用。

4. 第四周:用异常清单替代全员逐条审查

逐条审核所有记录会消耗管理者大量时间,也会让员工感觉每一笔都在被监控。试点可以先设置异常清单:超过约定周期未填、实际工时显著高于计划、同一时段重复记录、任务已关闭但持续有投入、工作类型长期集中在“其他”。管理者只对异常追问,不把审查扩展成每条记录的审批。

阈值需要结合试点数据调整。比如,任务实际投入超过计划百分之二十五,且绝对超出超过四小时,才进入复盘队列;这只是示意规则。采用相对阈值与绝对阈值组合,能避免很小任务因比例高而大量报警,也能避免大任务的较大超出被比例掩盖。

5. 第五至六周:让数据进入项目复盘

复盘时,不要先问“谁超时了”,而应按任务类型和原因看投入结构:返工是否集中在某类需求,支持工作是否持续挤占计划,估算偏差是否出现在需求不清晰的环节,外部等待是否集中在某个依赖团队。每个数据异常都要落到可能的流程改进,而不是停在图表展示。

假设情景推演中,团队发现支持与故障处理约占总投入的百分之十一,且集中发生在版本发布前后;这并不意味着支持工作本身应减少,而是提示排期时要预留缓冲,并评估发布质量和轮值机制。若把这部分工作归入“个人效率低”,会得出错误的管理结论。

6. 试点复盘:衡量机制,而不只衡量员工

六周后,管理层应检查机制本身:记录是否关联到真实任务;计划工时是否在工作开始前维护;偏差原因是否能区分;异常是否产生了项目动作;填报耗时是否可接受。如果员工按时填报,但管理者从未据此调整计划,组织就应重新审视工时机制的价值,而不是继续扩大考核范围。

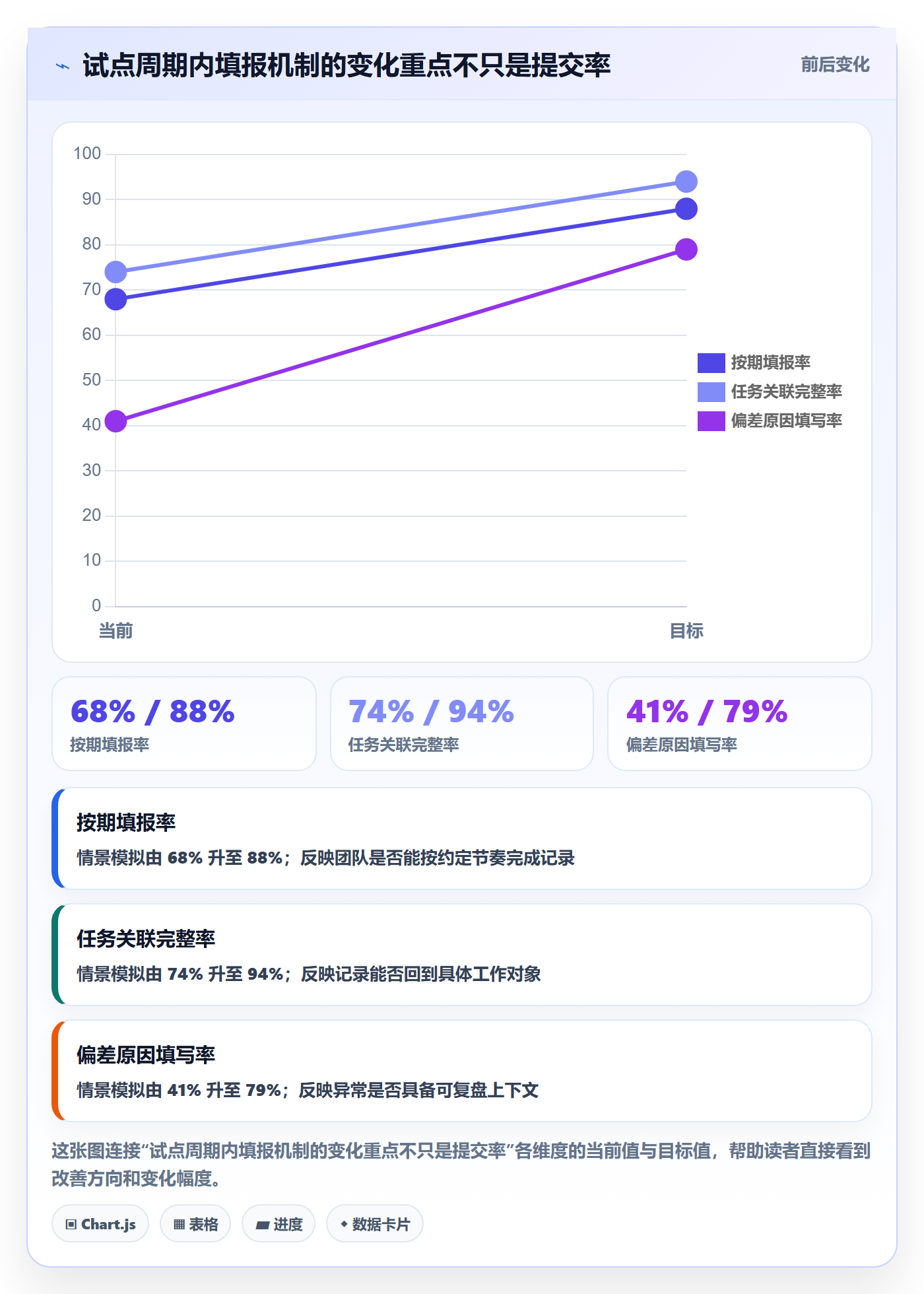

试点观察项 情景模拟初始值 情景模拟第六周值 如何解释
按期填报率 68% 88% 流程更顺畅,但仍需检查迟交是否集中在特定角色
任务关联完整率 74% 94% 任务结构和入口改善后,记录更容易回到工作对象
偏差原因填写率 41% 79% 分类清晰后,可用于复盘的异常信息增加
每人每周填报耗时 18分钟 9分钟 减少重复寻找和补录后,填报负担下降
项目复盘形成改进行动的比例 情景模拟 20% 情景模拟 55% 数据开始影响排期或流程,但仍需追踪行动是否完成

上述数值是情景模拟,用来演示如何评价试点,不应被当成项目管理平台的效果承诺,也不能直接作为其他组织的目标值。更有意义的做法是记录自己的基线,并判断变化是否与字段、流程或培训调整有关。

任务工时怎么做?管理层落地方案:工时表从0到1

六、从0到1的实施方案:按阶段推进,不要一次性铺满全公司

1. 阶段一:确定目标和边界

由业务负责人、项目管理负责人和数据使用者共同写出一页范围说明:第一阶段要回答的问题、适用团队、覆盖项目、记录对象、暂不用途、试点周期和退出条件。重点写清楚暂不做什么,例如不直接用于个人绩效排名、不要求回填历史数据、不把所有岗位纳入同一颗粒度。

范围说明可以避免工时系统变成“每个部门都加一个字段”的需求集合。若管理层希望增加成本核算,应先确认人力成本口径和财务归属;如果暂时没有统一口径,就先不输出看似精确的成本结论。

2. 阶段二:建立工作分类和字段字典

字段字典需要给出字段名称、定义、填写责任、允许值、示例和常见错误。尤其是“实际工时”“计划工时”“支持工作”“返工”“阻塞”等容易产生分歧的概念,必须配具体例子。字典不是为了做长文档,而是为了让两个团队面对同一场景时做出相同归类。

试点前可以做一次桌面校准:给几位项目负责人同一组模拟工作记录,让他们独立分类,然后比较结果。若同一记录被归到不同类别,说明规则尚未清楚,应该先修订定义再上线。这个小测试往往比发布一份长制度更能发现口径漏洞。

3. 阶段三:配置工具和工作流

配置时重点检查任务创建、工时录入、修改权限、审批规则、报表过滤和导出方式。不要只看功能清单,还要从员工实际路径走一遍:打开任务后能否快速记录?任务关闭后能否补录?跨项目投入如何处理?管理者能否查看趋势而不是只导出明细?

如采用项目管理平台,应优先验证任务与工时的关联是否自然、历史数据是否可追溯、权限是否能区分员工与管理者,以及报表是否支持按项目、工作类型和周期筛选。平台是否支持某项能力,需要以当前产品版本和实际配置为准;采购前应让真实用户完成试用流程,而不是只看演示页面。

4. 阶段四:做小范围试点并记录基线

试点团队应覆盖具有代表性的工作类型,但不要把所有复杂团队一次性纳入。先记录试点前的填报耗时、项目延期情况、支持工作占比、任务计划方式和异常处理方式。没有基线,就很难判断上线后变化来自工具、流程、业务季节性还是团队人员调整。

试点期间不宜频繁改规则。若每周字段都变,前后数据就失去可比性。确实需要调整时,记录版本和生效日期,并在报表中区分不同规则周期。对小问题先用说明解决,对影响数据解释的结构性问题再调整字段。

5. 阶段五:用异常驱动复盘和改进

周度管理只看趋势和异常,不需要把每个人的所有记录逐项过一遍。月度复盘则重点看投入结构变化、计划偏差原因、项目类型差异和已采取行动。每个异常最多追问到能形成下一步动作,不要把复盘做成无止境的解释会。

行动项应明确责任人、完成时间和验证方式。例如“需求评审前增加依赖检查”比“提高估算准确性”更可执行;验证方式可以是后续周期中相关等待时间是否减少,而不是仅仅要求负责人确认已完成。

6. 阶段六:决定扩展、调整或暂停

试点结束后,管理层可以按三种方向决策。扩展:口径稳定、填报负担可接受、数据确实改变排期或复盘。调整:问题有价值,但分类、入口或责任边界还不清楚。暂停:数据没有形成决策用途,或者投入成本明显高于收益。

暂停不是失败。如果试点证明员工要花大量时间补录,而管理者不使用数据做任何改变,继续全员推广只会制造更大规模的低价值流程。成熟的管理机制允许用证据判断项目是否值得继续。

  1. 第一周:确定目标、试点范围、字段责任和暂不用途。
  2. 第二周:做场景校准,修订字段定义和分类规则。
  3. 第三至四周:小范围运行,记录填报负担与数据质量问题。
  4. 第五至六周:按异常清单复盘,形成排期、估算或流程改进动作。
  5. 试点结束:根据基线、使用情况和管理收益决定扩展、调整或暂停。

任务工时怎么做?管理层落地方案:工时表从0到1

七、不同情况的行动建议:按组织成熟度选择做法

1. 小团队刚开始项目化管理

团队规模较小、成员彼此熟悉时,优先使用简单的任务级记录和每周回顾,不必先建复杂审批链。重点是让项目负责人知道时间去了哪里,并把支持、返工和临时工作显性化。

如果团队尚未形成稳定任务拆分,先改善任务命名、负责人和完成标准。工时记录依赖任务结构;任务本身含糊,记录再精细也只是把模糊工作写进表格。

2. 百人以上组织需要跨项目资源规划

这类组织需要明确统一的字段字典、项目结构维护人、数据查看权限和异常处理责任。先统一组织级最小口径,再允许团队在不影响核心报表的前提下增加本地字段。否则每个团队都自建分类,管理层最终无法横向理解数据。

如果采用 PingCode 这样的项目管理平台,建议先挑选具有代表性的项目验证任务到工时的操作路径和报表口径,再决定是否扩大范围。平台更适合承担项目工作上下文和协作流程,组织制度仍要定义使用边界、数据治理和管理用途。

3. 需要核算客户项目或服务成本

客户项目的工时通常要和角色费率、合同范围、变更单、外包费用等信息结合。只记录投入小时数,无法得出可靠成本;不同角色的成本结构不同,内部管理工时和对外结算工时也可能不一致。

此类场景应先和财务及交付负责人确认核算口径,再决定是否需要更细粒度。若合同要求按事项计费,记录频率可能更高;若只是做内部项目复盘,则不必把每次沟通拆成独立计费项。

4. 线上支持频繁、计划经常被打断

把支持和故障工作单独记录,并标记服务级别、问题类型或影响范围。管理重点是识别支持负担是否挤占计划容量、故障是否集中在特定发布窗口、轮值是否合理,而不是要求支持人员“把计划完成率做上去”。

如果临时工作占比长期偏高,排期时应预留容量或重新安排轮值。继续按百分之百容量排计划,再把延期归因于执行不力,只会让计划系统性失真。

5. 远程协作、跨时区或外包团队较多

这类团队需要统一日期、时区、任务归属和补录规则,也要区分工作时区与项目报告周期。跨时区协作可能造成同一会议跨日,若口径不清,日报和周报会出现重复或漏记。

外包和内部人员的工时是否合并分析,要看管理目的。项目总投入可以合并展示,成本分析则应区分成本来源和合同口径。不要因为报表想要一个总数,就抹去对采购、依赖和风险有用的区别。

6. 组织准备将工时用于个人绩效讨论

先问清楚绩效要评估什么。如果评估交付贡献,应结合目标完成质量、工作复杂度、协作和影响范围;工时只能作为投入背景。若直接按投入小时数排名,不同岗位和任务难度之间没有可比基础。

若确实需要使用工时作为管理参考,应提前说明数据的用途、访问范围、纠错权和解释流程,并设置试运行期。员工应能知道记录如何被使用,也能对任务归属错误提出修正。透明度不是口号,而是让制度可以被理解和质疑。

任务工时怎么做?管理层落地方案:工时表从0到1

八、指标和报表怎么设计:从可见数字走向可解释判断

1. 先看数据是否能被信任

建议至少监测按期填报率、任务关联完整率、未分类比例和重复或异常记录比例。这些指标描述的是数据输入质量,不是员工价值。发生异常时,先判断是制度、工具、任务结构还是培训问题,再决定是否需要个体沟通。

报表上最好显示统计周期、纳入范围、缺失率和口径版本。缺少这些信息的百分比容易被误读,例如“项目工时占比”到底以总工作时间为分母,还是只以已登记时间为分母,结论会很不一样。

2. 再看投入去了哪里

可以按项目、工作类型、角色、周期和偏差原因观察投入结构。投入结构的价值不在于追求某个理想比例,而在于发现变化:支持突然上升、返工持续增加、某类项目长期消耗额外协调时间,或治理工作被挤到计划之外。

比较结构时注意样本范围。一个项目刚启动,规划和方案讨论多;另一个项目进入稳定交付,开发和测试投入更多。把不同阶段放在一起平均,可能会掩盖项目真实状态。

3. 把偏差分析与原因分类结合

建议同时呈现计划工时、实际工时、绝对偏差、相对偏差和原因分类。对组织而言,真正可行动的信号往往不是“偏差有百分之多少”,而是“某一类任务持续因依赖等待超出计划”。后者可以引导管理者改善依赖管理或缓冲策略。

原因分类不宜过多。分类太细,员工难以稳定选择;分类太粗,管理者无法判断行动。试点时可以先从五到八类开始,观察“其他”比例与类别冲突,再决定合并或拆分。

4. 用容量而非满负荷作为计划参照

名义工作时间不等于项目可用容量。休假、例会、支持轮值、招聘培训和跨团队协作都会占用时间。若团队每周名义上有四十小时,却把四十小时全部排给项目任务,任何临时事件都会变成延期。

可用容量应按团队历史和工作特征估算,并定期复核。初始可以用一段时间的真实记录观察计划内交付占比,再预留支持与协作空间。不要把示意比例当成通用配额,不同团队的工作负荷差异很大。

5. 避免把报表堆成“数字墙”

我会要求每张管理报表回答一个问题,并在图表旁说明异常阈值、数据范围和建议动作。若一页同时展示十几种指标,管理者往往只记住最显眼的数字,忽略其限制条件。

面向团队的报表可以关注投入结构和阻塞;面向项目负责人可以关注计划偏差和剩余工作;面向管理层可以关注跨项目容量、风险和长期趋势。不同层级不需要看到完全相同的明细,更不应默认所有人都应访问个人级记录。

九、工具和治理的取舍:自动化能减少摩擦,不能替代管理判断

1. 电子表格适合验证口径,不一定适合长期运行

表格启动成本低,适合小范围试点、验证字段和快速收集反馈。它的短板通常在于多版本、权限、重复录入和关联关系维护。项目数量增长后,管理者花在合并、检查和纠错上的时间可能超过数据分析本身。

如果组织暂时使用表格,应明确唯一版本、字段锁定、修改记录、访问权限和汇总责任。不要让每个团队复制一份后自由改列名,否则几周后就会出现无法合并的多套数据。

2. 项目管理平台适合把记录放回任务上下文

工时与任务关联时,管理者更容易理解“时间花在什么工作上”,员工也更容易从当前任务进入记录流程。平台还可能帮助团队统一任务、迭代、项目和报告路径,但实际收益取决于配置、权限和使用习惯,不能把“买了工具”当成“机制已经落地”。

选择工具时,我会让真实用户完成一条完整路径:创建任务、分配负责人、记录计划与实际工时、处理变更、修正错误、关闭任务、查看报表。若关键动作需要跨多个系统反复录入,就应把集成成本和维护成本纳入决策。

3. 自动化规则应优先处理确定性问题

自动提醒迟交、阻止重复提交、校验任务状态和汇总项目投入,通常比自动给员工打效率分更稳妥。确定性校验能够减少机械错误;而绩效、异常原因和工作质量需要上下文判断,简单规则容易制造误报。

自动化也要提供例外处理路径。员工请假、任务临时关闭、紧急故障和跨项目支援都可能导致记录与计划不一致。没有例外机制的自动化,会让团队不断绕开流程,最后形成系统内外两套事实。

4. 权限和隐私要在上线前说明

工时数据可能被用于资源计划、成本分析或绩效讨论,访问范围应该与用途相匹配。管理者需要哪些汇总,财务需要哪些成本字段,员工能否查看并修改自己的记录,都应在试点前说明。

对个人层面的数据访问尤其需要克制。管理者若能看到明细,不等于所有管理者都需要看到全部明细。采用按角色授权、记录数据访问和明确保留周期,有助于减少“为了防万一无限保留”的风险。

十、不同方案的取舍:轻量、标准化与高精度各有边界

1. 轻量记录:适合先知道投入去了哪里

轻量方案通常以项目、任务、日期和实际工时为主,辅以少量工作类型。优点是启动快、填报负担较低,适合尚未形成稳定机制的团队。缺点是无法支撑细致成本核算,也不适合对外严格结算。

如果管理层目前连支持工作和项目交付都无法区分,轻量方案通常比复杂成本系统更合适。先建立可信的基本记录,再判断要不要增加费率或合同字段。

2. 标准化方案:适合跨团队趋势和容量管理

标准化方案会统一核心分类、项目结构、周期和数据质量规则,同时保留有限的团队扩展空间。它适合跨项目资源规划和管理层趋势分析,但需要投入治理成本:维护字典、管理权限、处理口径变更和培训新成员。

若组织要求所有部门使用相同报表,却没有统一维护责任,标准化只会变成一份无人维护的规则文档。扩展前应指定长期责任人,并明确字段调整的审批路径。

3. 高精度方案:适合合同、审计或特定结算需求

高精度记录可能需要更细的事项、角色、费率、审批和修改轨迹,适用于合同计费、法规要求或严格的项目成本管理。它能提供更细的账目,但会提升填报、审核和系统维护成本,也更容易被员工视为行政负担。

只有在业务确实需要这种精度时,才值得承担相应成本。若内部决策只需要项目级投入趋势,高精度方案可能过度设计;多出来的数据细节未必转化为更好的决策。

方案 记录负担 适合用途 主要风险
轻量记录 低 项目投入可见、初步复盘 成本与合同分析精度有限
标准化记录 中 跨团队趋势、容量和偏差管理 分类治理和维护责任容易缺位
高精度记录 高 计费、审计、严格成本核算 流程负担过重,员工可能绕开机制

十一、上线前检查清单:用问题检验制度能否运行

1. 目标与用途

  • 第一阶段最需要改善的管理决策是什么?
  • 哪些团队和项目进入试点,哪些暂不纳入?
  • 工时数据暂时不用于哪些场景?
  • 谁负责根据数据采取行动,谁负责复核机制效果?

2. 口径与字段

  • 实际工时和计划工时分别如何定义?
  • 会议、支持、等待、返工和跨项目工作如何记录?
  • 记录最小单位是什么,为什么选择这个粒度?
  • “其他”比例持续升高时,由谁调整分类?

3. 流程与工具

  • 员工是否能从任务入口完成记录,是否需要重复录入?
  • 补录、修改、撤销、任务关闭后的处理规则是否明确?
  • 报表能否说明统计周期、缺失率和口径版本?
  • 权限是否符合数据用途,员工能否查看和纠正自己的记录?

4. 复盘与退出条件

  • 异常达到什么条件会进入复盘?
  • 偏差原因是否能转化为计划或流程改进?
  • 试点结束时,用哪些基线判断扩展、调整或暂停?
  • 若数据没有带来管理动作,是否愿意缩小或停止机制?

清单不必全部变成系统字段。它的作用是揭示管理设计是否完整:目标有人负责,分类有人维护,数据有人使用,员工有纠错路径,试点有退出条件。缺少其中任一项,都可能让工时机制变成“填表任务”。

十二、结尾:工时表从0到1,先建立可信解释,再追求精细计量

工时管理真正的难点,不是让每个人提交数字,而是让数字能够解释工作、支持决策,同时不把团队变成记录机器。我的核心判断是:数据的价值不取决于记录有多细,而取决于它能否稳定地指出投入结构、计划偏差和流程阻塞,并促使管理者采取可验证的行动。

下一步可以从一个项目、一个工作周期和一套最小字段开始:先定义用途与边界,再选团队试点;先解决任务关联和偏差解释,再谈成本核算与绩效参考。运行数周后,拿真实填报负担、异常类型和管理行动来评估机制,而不是先拿一张漂亮报表证明它成功。

最值得坚持的取舍是:宁可先得到粗一点但可信、能行动的数据,也不要急着追求精细却无人相信的数字。工时表从0到1,不是把所有工作都量化,而是让组织开始看见时间如何流动,并据此改变计划、协作和资源配置。

常见问题解答(FAQ)

1. 任务工时怎么从0到1建立?

我想让团队开始记录工时,但担心一上来就要求填得很细,大家会觉得是在监控个人。是先统一规则,还是先选工具?

建议先跑一个为期两周的小范围试点,而不是先买工具或要求全员填报。选一个有明确交付物、成员约5至10人的项目,先定义四件事:什么算工时、按什么任务记录、何时填报、由谁检查。比如只统计实际投入的工作时间,不把午休、等待审批和日常通勤算进去;任务按“能在半天到两天内完成、完成后可验收”的粒度拆分。

试点结束后,检查记录完整率、任务拆分是否过粗、填报耗时和数据是否被用于排期。若多数人每天花超过5分钟填报,通常不是员工不配合,而是任务分类或记录流程设计得太繁琐。

2. 工时表应该记录到什么粒度?

我现在的任务经常跨好几天,一个人一天也会切换多个事项。如果要求每半小时记录一次,大家会不会把大量时间花在填表上?

一般不建议按分钟追踪,优先按任务记录,并以半天作为判断粒度。任务如果持续超过两天、包含多个交付结果,或中途需要不同负责人接手,就应拆分;例如把“开发新功能”拆成接口设计、编码、联调和缺陷修复。反过来,几分钟就能完成的零碎沟通不必逐条建任务,可以归入明确的“例行支持”类别。

判断粒度是否合适,可以看两项:负责人能否在当天准确回忆投入,管理者能否据此解释偏差。若只能得到“本周做了很多开发”这种描述,粒度太粗;若记录细到每次消息回复,粒度太细。

3. 怎么让工时数据真实,而不是变成绩效打卡?

我担心管理层一看见工时就拿来比较谁做得快,员工可能会少报沟通时间,或者把时间填到看起来重要的任务上。有没有办法让数据更可信?

先公开工时数据的用途边界:用于估算工作量、发现阻塞和改善排期,不直接用单周工时评定个人绩效。核对数据时看团队和任务的趋势,不把不同难度、不同角色的个人小时数简单排名。可以每周抽查少量任务,比较计划工时、实际工时与交付结果;

例如某类任务连续三周实际耗时都比估算高30%,优先检查需求变更、等待依赖或估算方法,而不是先追问个人效率。还要允许补录并保留修改原因,否则严格的即时填报要求容易制造“看起来完整、实际失真”的数据。

4. 管理层怎么用工时表改进排期和成本判断?

我已经能拿到每项任务的工时,但不知道该看总工时还是看个人投入。怎样把这些数字转成下一轮计划,而不是做完报表就放着?

把工时与任务结果、计划值和阻塞原因放在一起看,单独的总工时很难支持决策。每个迭代或阶段结束后,至少比较三项:计划工时与实际工时的偏差、返工或缺陷投入占比、等待外部依赖的时间。

比如一个阶段计划400小时、实际520小时,先分解多出的120小时来自需求变更、返工、支持工作还是估算偏差,再决定缩小范围、增加缓冲还是调整流程。连续积累三到五个相似周期后,再用中位数估算同类任务通常所需时间,比拿某个项目的单次平均值直接套用更稳妥。

核心关键词

读者评论

向
向明远

我们试过按任务填到半小时,实际维护成本比预想高,后来改成每天归集,项目偏差仍能看出来。粒度确实要看用途,不宜一开始就追求精确。

田
田承宇

把工时和绩效分开这点很重要。想请教一下,任务超出预警线后,原因分类由员工填写还是负责人复核?如果没有统一规则,后续分析可能还是各说各话。

金
金可欣

我更担心跨项目协作和临时故障怎么归属。设置“其他”方便补录,但如果没人定期清理,很容易变成长期黑洞;最好把分类维护也明确到具体责任人。

文章包含AI辅助创作:任务工时怎么做?管理层落地方案:工时表从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583845
