不少企业推行日报工时表后,最先增加的不是管理透明度,而是员工每天多出十分钟填表、主管每周多出两小时追问,月底仍然说不清项目为什么超支。问题通常不在于“员工不愿意填”,而在于工时记录没有和任务、交付、审批及管理决策连成闭环。日报工时落地的关键,不是把每个人的时间记得更细,而是让团队用一致的口径记录投入,让管理层据此及时发现偏差,并把数据用于排期、成本和资源调整。
一、先讲核心结论:工时表不是日报的另一种写法
1. 管理目标应是纠偏,而不是填满表格
我在设计工时管理方案时,首先会问三个问题:企业要用工时数据解决什么经营问题?谁会依据数据做决策?数据出现偏差后,谁需要采取行动?如果这三个问题没有答案,日报表很容易变成“每天填、月底汇总、没人使用”的行政动作。
工时记录常见的管理目标包括项目成本核算、产能规划、客户服务计费、研发投入分析、跨部门协同和资源冲突识别。它们看似都需要工时,但所需精度和管理方式并不相同。例如,客户按合同工时结算的团队需要可追溯到客户、任务与日期;用于季度容量规划的团队则更需要可靠的周度分配和趋势,而不一定要求员工每天拆分到每个半小时。
因此,日报工时的第一条原则是“从决策倒推字段”。不要先照搬一张工时模板,再试图解释数据用途。先明确决策,再确定记录对象、粒度、填写时限、审核人和异常处理办法。
2. 协同管理要同时覆盖员工、主管与管理层
员工负责及时记录实际投入;项目负责人负责确认工时是否对应真实任务、是否与计划和交付相符;部门管理者负责处理资源冲突和跨项目优先级;财务、人力或运营团队负责统一口径、分析成本和维护制度。四类角色看到的内容可以不同,但必须基于同一套基础数据。
如果员工记录的是“做了什么”,项目经理看的却是“项目预算用了多少”,而财务只接收月底汇总数字,中间没有任务标识和审批链路,那么所谓协同只是把几张表发给不同的人。有效协同应当让一条工时记录能够回答:谁在什么日期,为哪个项目的哪项工作,投入了多少时间,记录依据是什么,是否已经确认。
3. 先追求可用,再逐步提升精度
初次落地时,不建议要求所有岗位都精确到十五分钟。记录粒度越细,员工记忆负担、填报时间和审核成本越高;但粒度过粗,又无法判断项目阶段、人力成本和资源冲突。实践中可以先从“半天或小时级”起步,观察数据是否足以支持管理决策,再决定是否对特定团队细化。
对跨项目协作较多、任务切换频繁的研发或专业服务团队,建议先用项目与任务作为归属维度,按实际需要记录小时数。对以固定班次和重复流程为主的岗位,工时日报可能不是最佳工具,排班、考勤或产量记录往往更贴合业务。
| 管理目标 | 建议记录粒度 | 核心字段 | 首要使用者 |
|---|---|---|---|
| 项目成本核算 | 按天、按任务记录小时数 | 项目、任务、人员、日期、工时、成本归属 | 项目负责人、财务 |
| 资源与容量规划 | 按周汇总为主,必要时下钻 | 人员、团队、项目、计划工时、实际工时 | 部门负责人、项目管理办公室 |
| 客户服务计费 | 按工作项和服务日期记录 | 客户、合同、服务内容、工时、确认状态 | 交付负责人、客户经理、财务 |
| 员工工作负荷观察 | 按天或周汇总,不追求微观监控 | 工作类别、计划投入、实际投入、异常说明 | 直属主管、人力团队 |
二、背景和真实场景:为什么日报上线后反而更难管理
1. 多项目组织的隐性难题是时间归属不一致
在百人以上的组织里,一个员工常常同时参与多个项目、临时支持和内部事务。员工可能把会议记在项目甲,项目经理把它归入项目乙,财务则认为这是部门管理成本。每个人都可能有自己的理由,但汇总后,项目成本、团队产能和客户账单都会出现偏差。
这类组织的关键问题并非缺少一张表,而是缺少统一的归属规则。比如,跨项目评审应记在哪个项目;培训、招聘和部门例会是否计入可分配工时;线上故障支持算日常运维还是专项项目;同一项工作由两支团队共同完成时,是否允许分别记录。没有规则时,日报会把业务分歧转化为数据噪声。
2. 管理层真正需要的是差异解释,不是总工时
总工时只能回答“投入了多少”,不能独立回答“投入是否合理”。某项目连续三周工时偏高,可能是需求反复、技术债较多、人员经验不足,也可能只是计划估算偏低。只看工时总数,容易把问题归咎于执行团队;把工时与范围变化、缺陷、交付节点和人员结构结合起来,才有机会解释偏差来自哪里。
因此,我会把工时数据放在“计划,执行,结果”的链路中观察。计划工时用于建立预期,实际工时反映真实投入,交付和质量指标说明投入产生了什么结果。单独把实际工时做成排行榜,看似直观,却很容易奖励忙碌而不是有效产出。
3. 日报的时效价值来自短反馈周期
日报的优势不是比月报多一层监督,而是能更早发现资源和计划的变化。员工连续几天在紧急支持上投入大量时间,项目负责人可以及时调整里程碑;某关键任务连续延期且投入快速上升,管理层可以讨论缩小范围、增加资源或改变方案,而不是等到月底复盘才发现预算已经耗尽。
不过,时效性不等于要求员工在工作结束后立即完成高强度填报。更适合的做法是将记录融入任务完成、工单关闭或工作日结束流程,并设置清晰的补录期限和异常提醒。要减少的是管理滞后,不是把记录压力转嫁给员工。
| 现象 | 表面解释 | 需要进一步核查的原因 |
|---|---|---|
| 某项目工时持续超计划 | 团队效率低 | 需求变更、估算偏差、技术复杂度、外部依赖 |
| 日报提交率下降 | 员工执行力不足 | 字段过多、项目编码难找、记录用途不清、系统流程不顺 |
| 工时总量长期低于可用工时 | 员工漏填或闲置 | 会议、支持、培训等类别未定义,或团队实际排班不同 |
| 员工填报工时高度集中在整数 | 记录方便 | 回忆式补填、过度估算、缺少日常记录入口 |

三、常见误区:表格越细,不代表管理越有效
1. 把填报率当成项目成功指标
填报率适合判断流程是否被使用,却不能证明数据准确,也不能证明业务因此改善。员工每天按时提交,但把大部分工作都记到“其他”,系统依然有很高的提交率,管理层仍然无法分析项目成本。建议把填报率作为基础运营指标,同时观察任务归属完整率、审核退回率、异常说明率和数据对决策的贡献。
对管理层而言,更值得关注的问题是:工时数据是否帮助团队提前识别风险?是否减少了月底人工核对?是否让项目估算更接近实际?如果这些结果没有改善,单纯提高提交率只是在优化流程表面。
2. 过度细分工作类别,制造选择困难
把每一种会议、沟通、评审、支持、培训都设置成独立类别,看上去分类完整,实际会让员工在相似选项间犹豫,也会给管理员带来编码维护负担。尤其当组织结构或项目名称经常变化时,过细的类别很快就会过期。
初期分类建议控制在能支撑管理判断的范围,例如项目交付、客户支持、内部管理、培训与休假等。只有当分析结果明确显示某类工作需要被单独决策,才增加更细的分类。字段不是越多越专业,真正的专业是每个字段都对应一个稳定、真实的用途。
3. 用工时考核个人绩效,造成反向激励
如果主管直接把工时长短与绩效等级绑定,员工很快会学会优化数字,而不是优化工作。有的人会把任务估得更长,有的人不愿意记录协作和指导,有的人会把返工隐藏在笼统类别里。短期看报表更整齐,长期看数据可信度会下降。
工时数据更适合用来管理工作系统,不适合单独评价个人价值。个人绩效还需要结合交付质量、难度、协作贡献、职责范围和结果影响。对于任务相似、工作流程稳定的岗位,工时可用于发现流程效率问题;对于探索性研发、复杂咨询或创意工作,工时与产出之间往往不是简单线性关系。
4. 把日报等同于考勤
考勤回答的是员工何时出勤、是否符合工作安排;工时表回答的是工作时间如何分配到项目、客户或活动。两者可能在系统中协同,但不应混为一个概念。员工在办公室停留八小时,不代表某个项目就实际获得了八小时有效投入;反过来,员工跨时区或弹性工作,也不应因为填报时间与传统考勤时段不同而被直接判定为异常。
如果企业的目标只是排班、加班核验或缺勤统计,应优先建设考勤与排班规则;如果目标是项目成本、客户计费和资源配置,则应建设工时归属与审核流程。目标不清时把两者叠加,往往会让员工误以为工时表是隐性监控工具。
5. 只在月底补填,表面完整、回忆失真
人对多任务切换和短时工作投入的记忆并不稳定。员工月底回想一整月的工作,容易把零碎沟通漏掉,把熟悉任务估得偏少,把临时救火记到印象最深的项目上。即使员工诚实填写,回忆误差也会使项目成本比较失去可比性。
如果团队暂时无法实现每日记录,可以设定每周至少两次的提醒和固定截止时间,但要明确这是过渡方案,并通过抽样核对和团队复盘评估误差。对于合同计费或高成本项目,月底补填不宜作为长期标准流程。
四、专业判断逻辑:先定义数据口径,再决定工具和流程
1. 从管理问题倒推字段模型
字段设计不是表格美化,而是决定组织未来能回答哪些问题。建议从以下问题开始:管理者是否需要按项目看成本?是否需要区分计划工时与实际工时?是否需要分辨客户可计费与不可计费投入?是否要识别跨部门支持?是否需要保留修改记录?答案不同,字段设计也应不同。
一个可落地的基础模型通常包括人员、日期、项目或工作类别、任务、实际工时、说明、记录状态和审核人。计划工时、客户、合同、成本单价、迭代或版本等字段只在对应业务确实需要时加入。字段越多,维护和填写成本越高;字段越少,分析可能越粗糙。正确做法是先满足当前决策,再为明确的扩展场景预留结构。
| 字段 | 是否建议作为基础字段 | 设置理由 | 常见风险 |
|---|---|---|---|
| 人员与日期 | 是 | 用于定位记录责任和统计周期 | 跨时区团队要统一日期边界 |
| 项目或工作类别 | 是 | 用于确定投入归属 | 项目列表过期会导致误选 |
| 任务或工作事项 | 多数项目型团队需要 | 帮助核对投入与交付范围 | 任务拆分过细会增加维护成本 |
| 实际工时 | 是 | 形成实际投入基线 | 单位和四舍五入规则必须统一 |
| 成本单价 | 按需设置 | 用于成本核算或报价分析 | 权限不当可能暴露敏感薪酬信息 |
| 异常说明 | 按条件触发 | 解释超计划、补录或跨项目投入 | 强制每条记录填写会形成无效文字 |
2. 将“记录、审核、分析、行动”分成不同责任
员工不应独自承担数据正确性的全部责任,管理者也不应把审核变成逐笔挑错。建议明确四类职责:记录者对事实描述负责;项目负责人对任务归属和计划偏差负责;数据管理员对编码、权限和规则维护负责;管理层对资源和优先级决策负责。
审核规则可以按风险分层。普通任务由员工提交后自动进入统计;超出计划阈值、归属不明、跨客户项目或补录超过时限的记录进入人工复核。这样可以把审核资源集中在需要解释的记录上,而不是让主管逐条确认所有正常投入。
3. 设定可执行的补录、修改和审批边界
制度应说明日报何时提交、逾期如何补录、已审批记录如何修改、修改后谁会收到通知、争议由谁裁定。没有这些细节,员工会在月底遇到“系统不允许改”和“主管要求重填”的冲突,管理员则会通过私聊和邮件手工修补数据。
一个较稳妥的做法是允许短周期补录,并保留修改前后记录;超过一定时间的修改,需要填写原因并由负责人确认。具体时限要结合组织工作节奏制定,不应把某个天数当作通用标准。核心要求是记录可追溯、例外有理由、责任有归属。
4. 选工具时看闭环,不只看表单功能
当团队规模扩大、项目数量增多,单一电子表格可能在权限、版本、汇总和追溯上出现困难。选工具时,我会优先检查:能否与项目和任务关联;是否支持角色权限;能否查看未提交、待审核和已确认记录;能否按项目、人员和周期汇总;是否保留修改痕迹;数据能否导出并进行后续分析。
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,评估重点不应只是有没有工时字段,而应观察工时能否围绕项目、任务、责任人和状态形成连续链路。对研发组织,还要进一步确认任务层级、迭代计划、缺陷和需求变更能否与工时分析相互参照。工具是否合适,最终取决于企业现有流程和管理目标,而不是产品宣传中的功能数量。
如果组织规模较小、项目少、字段规则稳定,结构清楚的表格也可能足够;如果需要跨团队权限、自动提醒、审批留痕和多维分析,平台化方案更值得评估。工具可以降低执行摩擦,但不能替代归属规则和管理判断。

五、案例与数据观察:用一个研发交付团队说明落地过程
1. 案例背景与数据口径
以下案例采用匿名化的研发交付团队情景,数字为管理方案推演,不代表行业统计或任何单一企业的公开业绩。团队约120人,横跨产品、研发、测试和项目交付,季度内同时推进多个客户项目。原有做法是员工月底在电子表格中回填工时,项目经理再按项目汇总。
实施前,管理团队发现三个问题:项目投入汇总通常要等到月底后一周;跨项目支持难以归属;项目实际工时高于计划时,常常只能在交付延误后才解释原因。初步抽样显示,部分记录只有项目名称,没有任务或工作事项;有些员工把内部会议统一记入“项目管理”,无法区分客户项目和部门事务。
这次改造没有先上复杂审批,而是先统一项目编码和工作类别,明确每日记录的最小字段,并按异常程度设置审核。团队保留了日常任务流程,在任务状态变化时记录实际投入;无法关联具体任务的支持活动,则要求选择明确的工作类别并补充简短说明。
2. 用四周试点验证摩擦点
试点分成四周。第一周只梳理字段、定义归属规则并选取两个项目组试填;第二周收集员工和主管的操作问题,删除重复字段;第三周上线提醒和异常筛查;第四周检查数据完整性、审核耗时和管理使用情况。试点期的重点不是证明工具先进,而是发现流程哪里会让人误填、漏填或绕开系统。
试点中出现的典型问题包括:一个跨项目技术评审找不到合适的归属类别;项目名称相似导致误选;任务拆得过粗,研发人员不确定是否要新建子任务;主管把每条记录都设为必审,审核工作量超过预期。团队随后统一了跨项目支持规则,把必审条件改为异常触发,并要求项目负责人每周查看汇总,而不是逐笔审批。
3. 先看过程指标,再看管理结果
为了避免用一个“提交率”掩盖全部问题,试点设置了多个观察指标:每日记录及时率、任务归属完整率、补录比例、异常退回率、主管每周审核耗时,以及从投入偏差被发现到管理层采取行动的周期。数据按周复盘,重点寻找变化原因,而不是追求每个数字都向一个方向变化。

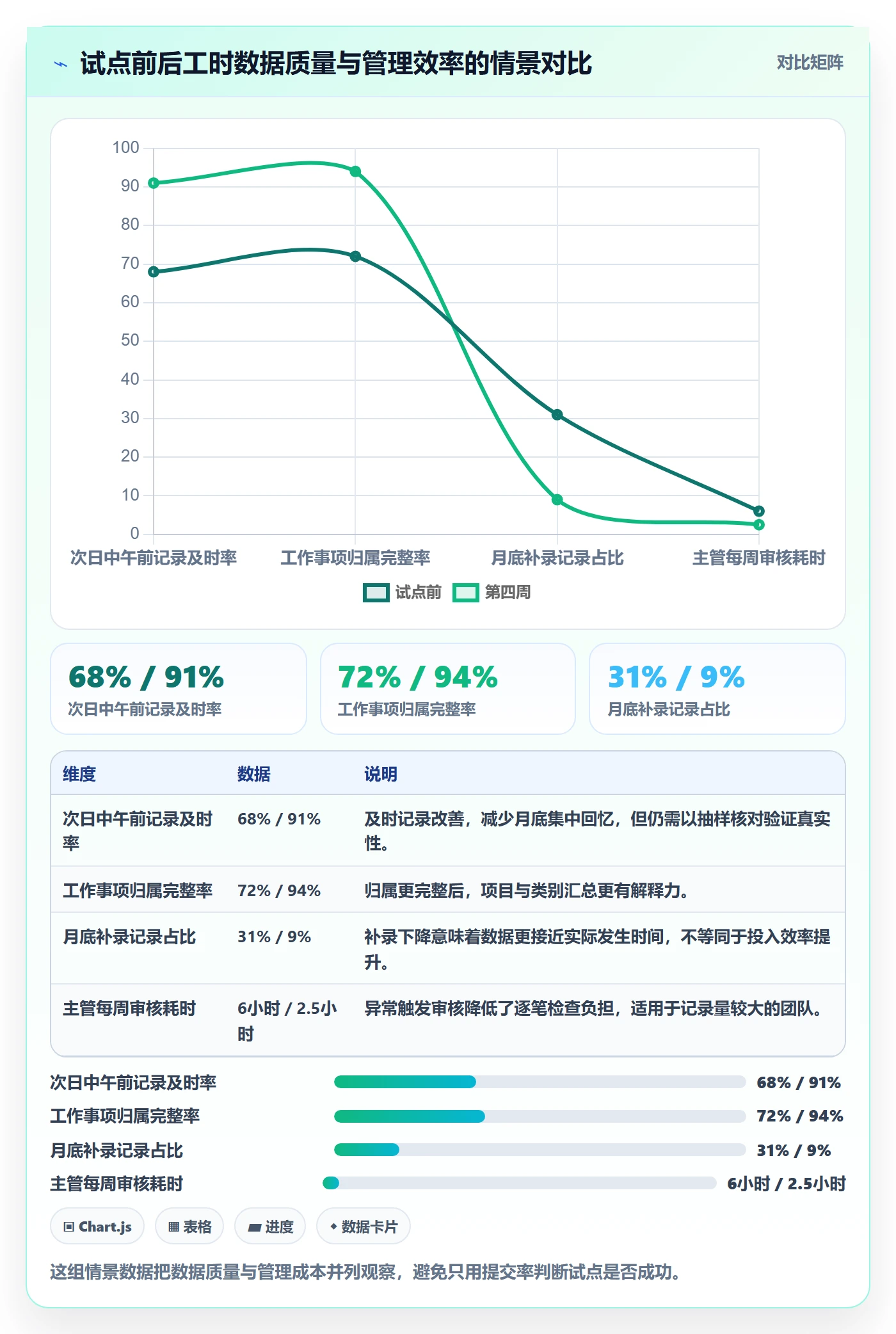

下表是情景推演中的试点观察值,用于展示指标如何组合解读。假设记录及时率从试点首周的68%上升到第四周的91%,并不自动代表数据已经准确;还要同时看任务归属完整率是否提高、异常退回是否可控,以及主管是否仍需大量手工核对。
| 观察指标 | 试点前基线 | 第四周情景值 | 管理解释 |
|---|---|---|---|
| 次日中午前记录及时率 | 约68% | 约91% | 及时性改善,适合继续观察是否形成稳定习惯 |
| 任务或工作类别归属完整率 | 约72% | 约94% | 项目汇总的可解释性提高,但仍需抽样检查错误归属 |
| 月底补录记录占比 | 约31% | 约9% | 回忆式填报减少,数据时效性更好 |
| 主管每周人工审核耗时 | 约6小时 | 约2.5小时 | 异常触发审核比逐笔确认更节省管理时间 |

| 投入偏差到行动的中位周期 | 约12个工作日 | 约5个工作日 | 管理反馈变快,但周期缩短仍需结合项目风险解释 |

4. 管理行动比报表变化更能说明价值
试点中,一项客户项目连续两周出现实际投入高于计划的情况。单看工时,无法判断是执行效率问题还是需求变化。团队进一步对照需求变更记录、缺陷修复和客户评审,发现新增需求和反复确认占用了计划外时间。项目负责人据此与客户重新确认范围,并调整下一阶段计划,而不是简单要求团队加快速度。
另一项观察是,某类内部支持投入集中在少数技术人员身上。工时数据本身没有证明这些人员“效率低”,却提示团队存在关键人依赖。部门负责人增加了知识转移安排,并在后续排期中预留支持容量。这个案例说明,工时表的价值经常不在于评判个人,而在于暴露工作系统的结构性风险。
5. 如何理解这些变化而不夸大效果
试点前后数据只能说明短期流程变化,不能据此宣称生产率提高了多少。员工刚接触新流程时,提醒、培训和管理关注可能带来阶段性改善;如果编码维护不持续,几个月后数据质量也可能回落。要判断长期价值,应至少跨越一个完整计划周期,并观察项目估算偏差、返工比例、资源冲突和月度核算时间等结果。
管理者还应注意反向解释:如果工时记录更完整,但项目延期没有减少,不一定说明制度无用,也可能是组织终于看见了原本被隐藏的需求变化和能力缺口。数据透明有时会让问题在短期内显得更多,但这不等于业务变差,而可能是风险从不可见变为可管理。

六、不同情况下的行动建议:从最小可行流程开始
1. 小团队:先用轻流程验证规则

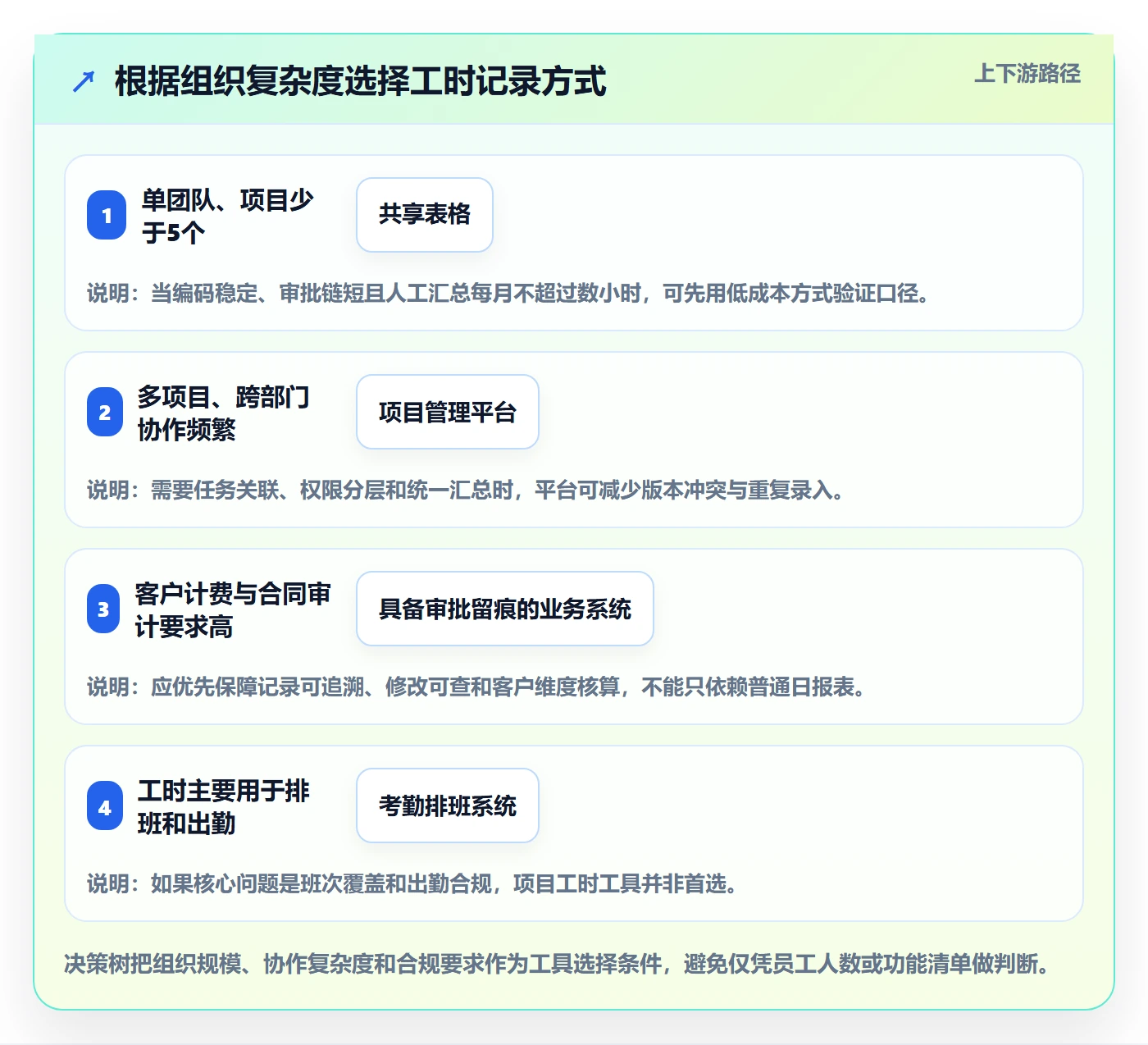

人数较少、项目有限且管理链短的团队,可以先用共享表格或现有项目工具中的基础工时功能。重点是统一日期、项目名称、任务归属和补录规则,并指定一位负责人维护项目列表。不要为了“看起来规范”先设计复杂审批矩阵。
建议先运行两到四周,记录员工每次填写大致需要多久、哪些类别最容易误选、主管每周核对要花多少时间。若数据能够支撑项目复盘,且人工核对成本可接受,继续使用轻工具即可;如果版本冲突、权限控制和汇总压力明显,再评估升级。
2. 中大型组织:建立分层治理和统一口径
百人以上、跨部门或多项目组织,应先设定组织级的基础规范,再允许业务线在有限范围内扩展。统一规范包括字段定义、项目编码规则、工时单位、补录边界、权限管理和报告口径;业务扩展则可以包括客户服务类别、研发阶段、交付类型或内部支持细分。
治理机制不能只靠一次培训。建议设立工时数据负责人,定期清理停用项目、检查类别使用情况、抽样核对异常记录,并收集业务负责人对报表的实际使用反馈。平台化工具适合承载规模化协同,但必须确保员工能够从任务入口快速记录,管理者能够在同一视图中查看汇总和异常。
3. 研发与产品团队:避免把探索工作误读成低效
研发工作包含分析、试验、设计讨论、代码实现、测试和返工,不是每小时都能对应一个可见交付物。对这类团队,工时更适合按工作项和迭代观察投入分布,再与需求变化、缺陷、交付质量、技术债和风险记录结合。不要简单用“每项任务实际小时数”排名,也不要把短期探索性工作一律视为低产出。
如果任务粒度过大,项目经理无法解释偏差;如果拆分过细,研发人员就会花更多时间维护任务。应选择能支撑周度复盘和成本判断的粒度,并让团队参与定义。对于突发线上支持、技术调研和跨项目评审,应设置明确类别,避免所有非编码工作都被塞进“其他”。
4. 客户计费团队:加强证据链和边界管理
咨询、实施、客户支持等按服务投入核算的团队,工时可能影响收入确认、合同核销和客户争议处理。此时仅记录“项目工时”不够,还需要明确客户、合同或服务单、工作内容、记录日期、审核状态和可计费属性。不同合同的计费规则可能不同,应在系统或流程中清晰说明,避免事后靠个人记忆判断。
同时要把内部协调、培训、售前支持和非计费客户沟通区分开。若员工担心非计费时间影响评价,可能会把它们归入客户项目,造成账单和成本失真。管理层应明确非计费工作的经营目的与归属方式,并让计费规则由业务和财务共同维护。
5. 混合办公团队:靠工作对象,不靠在线状态
混合办公或跨时区团队常常有弹性安排。日报制度应关注工作投入归属和交付协作,而不是要求所有成员在相同时间段在线。可以统一工作日期的时区边界、记录截止时间和异步说明方式;对于跨日支持和轮班岗位,要另行约定时间归属规则。
如果管理层真正关心的是交付承诺和响应覆盖,就应把工时数据与排班、服务级别或任务状态结合,而非以填写时间早晚推断工作态度。时间记录是业务数据,不是在线监控的替代品。
七、不同情况下的取舍:精细度、透明度与成本要一起权衡
1. 记录越细,分析能力与维护成本同时上升
按小时记录通常足以支持多数项目成本和资源分析;按十五分钟记录有时适用于专业服务计费,却会增加切换记录和审核负担;按天估算更轻,但不适合精确客户结算。选择粒度时,要把员工填报时间、主管审核时间、数据误差成本和决策价值放在一起比较。
| 记录粒度 | 优势 | 代价 | 适用判断 |
|---|---|---|---|
| 按天估算 | 填写简单、推广阻力较低 | 难以区分短时支持和多任务切换 | 适合粗粒度容量规划和小团队试点 |
| 按小时记录 | 成本与资源分析较平衡 | 需要较稳定的任务和类别定义 | 适合多数项目制团队 |
| 按十五分钟记录 | 适合细粒度服务计费和审计 | 记录与复核成本较高,容易形成机械填报 | 仅在合同或业务核算确有需要时采用 |
2. 透明度要与权限和用途说明相匹配
工时数据涉及员工投入、客户合同和成本信息,不能因为“管理透明”就默认所有人都应看到全部内容。员工可以查看自己的记录和修改状态;项目负责人可以查看项目内投入;部门管理者可以进行资源分析;财务和人力团队则根据职责获得必要权限。
权限控制还要区分“看到工时总量”和“看到成本金额”。如果成本金额涉及敏感薪酬信息,可以由系统依据角色限制。企业也应明确数据用于项目核算、资源规划或服务计费,不用于单一维度的绩效判定,以降低员工对制度的误解和防御行为。
3. 统一标准与业务灵活性之间要留出边界
完全统一会让特殊业务无法准确表达,完全放开则会形成几十套口径,横向比较失去意义。可行的折中方式是设置组织级基础字段和统一定义,再允许部门增加少量扩展字段;扩展字段必须说明负责人、使用场景、报表用途和维护周期。
每季度或每半年复核一次分类使用情况,合并长期无人使用、定义重叠或含义不清的类别。编码治理不是一次性工作,组织变化后,项目名称、客户分类和团队结构都会变化。没有维护责任的分类体系,最终会变成新的“其他”。
4. 自动化要先解决重复劳动,再追求自动判断
提醒、默认项目、从任务状态带出人员和工作项、自动汇总、异常筛选,这些自动化通常能降低记录成本。自动根据在线状态或应用使用情况推断员工工时,则容易把行为轨迹误当成真实工作,也会引发隐私和信任问题。
自动化的边界应当是减少重复操作,而不是替代员工对工作内容的确认。特别是在计费、成本核算和项目审计场景中,自动生成的记录必须允许查看来源、纠正归属并保留修改痕迹。
八、实施路线图:让制度从试点走向稳定运行
1. 第一阶段:明确问题与成功标准
启动前,管理层应选择一到两个最重要的目标,而不是同时要求工时数据解决所有问题。例如,先解决项目预算偏差发现太晚,或先解决客户服务投入无法核算。每个目标都应对应可观察指标和责任人,避免把“上线系统”本身当成成功。
建议记录上线前基线,包括汇总耗时、补录比例、项目归属完整度、主管审核时间和风险发现周期。没有基线,试点后即使数据有所变化,也很难判断改进来自流程、工具还是管理关注。
2. 第二阶段:让一线参与设计记录规则
选取一线员工、项目负责人、财务或运营代表共同走查真实工作场景。逐项讨论会议、支援、培训、需求变更、返工、跨项目评审和临时故障如何归属。不要只让管理者在会议室里设计字段,因为最容易造成漏填的情形往往发生在实际任务切换时。
同时开展小样本试填,观察员工是否能快速找到项目和任务,记录内容是否能被主管理解,报表是否能回答原定管理问题。试填中出现的“其他”类别高频使用、频繁改选项目或大量补录,都是流程需要调整的信号。
3. 第三阶段:试点、复盘与扩展
试点范围不宜太大。选择流程相对成熟、管理者愿意参与、项目类型有代表性的团队,用一个完整计划周期验证。每周复盘时分别看数据质量、员工负担、管理动作和工具问题;不要只收集“好不好用”的主观评价,也要记录每个流程节点的实际耗时。
试点结束后,先确认基础口径稳定,再逐步扩展到更多团队。若一个业务线的合同计费规则明显不同,可以在统一基础之上增加业务扩展,而不是强迫所有团队采用同一套细节。推广速度应服从数据可信度和组织接受度。
4. 第四阶段:建立持续治理机制
稳定运行后,安排固定周期检查项目编码、权限、异常类别和报表使用情况。管理层应定期复盘“哪些决策确实使用了工时数据”“哪些报表没有使用”“哪些数据缺口反复影响判断”。无效报表和无效字段应主动下线,避免系统越用越复杂。
制度也需要反馈通道。员工发现类别缺失、项目归属冲突或记录规则不符合实际时,应知道向谁提出、多久会得到答复。闭环不仅发生在项目工时偏差上,也发生在制度本身的维护上。
九、常用指标与解读边界:不要让一个数字替代判断
1. 数据质量指标
数据质量可以从及时率、归属完整率、补录率、修改率和审核退回率观察。及时率衡量记录是否接近实际发生时间;归属完整率衡量工时能否关联项目或工作类别;补录率反映流程是否容易坚持;退回率则可能提示规则不清或记录质量不稳定。
这些指标适合用于定位流程问题,不适合单独用于员工排名。例如某团队补录率较高,可能是提醒机制失效,也可能是其工作模式需要集中处理后再记录。应先看团队工作性质和任务节奏,再采取行动。
2. 项目偏差指标
项目层面可以比较计划投入、实际投入、已完成范围和剩余工作估算。计划与实际差异明显时,应继续区分需求变更、返工、依赖等待、技术复杂度、人员更替和估算偏差。将所有偏差统称为“效率不足”,会遮蔽真正能改进的环节。
在数据成熟后,可以按项目类型、阶段或工作类别比较偏差,而不是把所有项目混在一起。探索型项目、固定范围实施项目和长期运维项目的工作结构不同,统一排名会产生错误结论。
3. 资源负荷指标
资源负荷可以通过计划投入占可用容量的比例、关键岗位并行项目数、临时支持占比和连续高负荷周期等观察。单周满负荷未必是问题,连续多周高负荷且没有缓冲,则可能影响质量、创新和人员稳定性。
容量计算应明确假期、培训、管理事务和非项目工作的口径。若直接把每个工作日都视为可用于项目的全部时间,组织很可能系统性高估产能,再把计划偏差误判为个人执行问题。
4. 结果指标与数据联读
工时指标需要与交付周期、缺陷或返工、客户验收、预算消耗和范围变化联读。投入下降但质量恶化,不一定是效率改善;投入增加但项目风险显著降低,也不一定是浪费。管理层应把工时看作解释业务结果的一项证据,而不是最终结论。
在复盘中,可以使用这样的顺序:先确认数据口径是否可靠,再定位偏差发生在哪个阶段,然后查找需求、人员、技术和协作因素,最后决定是调整资源、范围、计划还是流程。这个顺序能减少“先找责任人、再找证据”的倾向。
十、FAQ:管理层推行日报工时常见问题
1. 每个人都必须每天填报吗?
不一定。是否日报,取决于工作切换频率、项目核算需要和数据时效要求。多项目交付或客户计费团队通常更适合日常记录;以固定流程和稳定班次为主的岗位,按周汇总或使用排班系统可能更合适。关键是记录周期能否支持决策,而不是形式上是否每日提交。
2. 员工每天填报应控制在多长时间?
没有适用于所有组织的统一分钟数,但填报明显打断工作,通常意味着入口、字段或任务归属设计需要简化。试点时应实际观察员工完成一次记录所需时间,并评估每周累计负担。若员工需要反复查找项目、补充重复信息或等待审批,应优先优化流程,而不是单纯增加提醒。
3. 日报工时是否可以直接用于绩效考核?
不建议单独使用。工时可以帮助解释投入分布和项目负荷,但不能独立代表员工贡献。绩效判断还需要工作难度、交付质量、协作影响和岗位职责等信息。如果把工时长短直接和个人绩效挂钩,容易诱发高估工时、隐藏协作和减少必要复盘等行为。
4. 发现员工每天记录的工时低于标准工作时长怎么办?
先检查统计口径是否包括会议、支持、培训、休假和内部事务,确认项目工时与考勤工时没有被混淆。之后再与员工和主管核实工作安排、任务归属和记录习惯。工时表的用途是理解投入结构,不应在没有调查的情况下直接把差额解释为工作不足。
5. 允许月底补填吗?
可以为异常情况保留补录机制,但不宜把月底补填作为常态。回忆时间越长,项目归属和投入时长越容易出现误差。应规定补录期限、原因说明和必要的审核方式,并观察补录比例是否持续偏高;如果偏高,优先检查记录入口和任务管理习惯。
6. 一条工时记录必须对应一个具体任务吗?
项目型团队通常应尽量关联任务,但并非每项工作都适合拆成独立任务。跨项目支持、培训、部门治理和临时故障处理,可以通过明确的工作类别承接。关键是这些例外有稳定口径,不能长期依赖“其他”字段。
7. 工时数据怎样避免变成监控工具?
企业需要公开说明数据用途、访问权限、保存和修改规则,并避免仅凭工时长短评价个人。分析重点应放在项目成本、资源冲突、流程改进和客户服务核算等组织问题上。员工能够看到自己的记录、理解数据如何被使用,也更愿意配合提供可信信息。
8. 什么时候应该从表格升级到管理平台?
当多版本冲突、权限复杂、人工汇总耗时高、审批无法追溯或任务与工时无法关联时,升级的收益通常更加明确。决策前应核算现有人工维护成本、数据出错成本和实施成本,并验证候选平台是否支持实际流程。人数只是参考因素,业务复杂度和协作成本更值得优先评估。
十一、结语:让工时数据成为管理对话的起点
日报工时落地,不是让员工证明自己每天做了什么,而是让组织更早看见工作如何分布、计划为什么偏离、资源在哪里冲突。真正有用的工时表不会止步于记录完整,而会把时间投入与项目任务、交付变化、质量风险和管理动作连接起来。
我的建议是从一个明确问题开始,先统一最小字段和归属口径,再用小范围试点验证填报负担、数据质量与管理收益。对于百人以上、多项目、跨部门协作的组织,可以评估具备任务关联、权限治理和审计能力的项目管理平台;对于流程简单的小团队,先用轻量方式验证规则也完全合理。
下一步不要急着发布一份覆盖全公司的工时制度。先挑选一个代表性团队,用两到四周回答三个问题:记录是否足够容易、数据是否足够可信、管理者是否真的据此采取了行动。如果这三个问题都有明确答案,再扩大范围;如果没有,先改流程、字段或决策机制。工时管理的成熟度,不由表格有多细决定,而由数据能否让组织更早做出更好的选择决定。
常见问题解答(FAQ)
1. 日报工时落地时,管理层应先统一填报口径还是先要求全员提交?
我们团队最近准备推行日报工时,但有人按任务记录,有人按项目记录,还有人只填当天总时长。我担心一上来就催提交,最后收上来的数据看似齐全,实际根本没法比较。到底应该先定什么规则?
建议先统一口径,再设提交要求。可先用一个小团队做两周试运行,明确工时记录的粒度、归属方式和异常处理规则:例如按可验收的任务记录,跨项目工作拆分填写,会议和支持工作单独归类,无法准确拆分的时间标注为估算。试运行结束后,抽查任务记录与日历、交付物是否能对应,再修订规则。
判断标准不是提交率是否达到100%,而是不同成员对同一类工作的记录是否大致一致;口径没定就催报,往往只会得到整齐但不可用的数据。
2. 日报工时应该按项目、任务还是工作类型统计,才能帮助管理层决策?
我想用工时数据判断项目投入是否失衡,但目前同一份日报里既有项目名称,也有任务描述,还有不少临时支持事项。每周汇总时,数字能加起来,却很难解释为什么某个项目超出预期。我应该怎样设计统计维度?
建议把项目和任务作为主维度,把会议、研发、测试、客户支持等工作类型作为辅助维度,而不是只选其中一个。一个可执行的最小结构是“日期、人员、项目、任务或工作类型、投入时长、说明”;临时支持无法归属具体项目时,先进入统一的支持类目,并要求填写对象或原因。
这样管理层既能看到项目用了多少人时,也能判断超支来自需求变更、返工还是支持负担。若一条记录需要填写很多层级,员工会倾向于随手选分类,数据细度反而不等于数据质量。
3. 如何避免日报工时变成考勤监控,导致员工填报失真?
我所在的团队担心工时表会被用来比较谁忙、谁闲,所以有些人可能把八小时填满,有些人则会把零碎沟通都算进项目。我希望管理层能看见资源风险,但不想让填报变成追责工具。制度和复盘应该怎么设计?
关键是把工时用于容量与流程判断,而不是单独用于评价个人表现。落地时可以明确三条边界:工时不直接等同于产出,不以填满标准工时作为绩效目标,异常数据先用于核实项目安排和分类口径。复盘应从团队趋势切入,例如连续两周有较多时间投入临时支持,说明计划容量可能被低估;
某类任务反复出现超出估算,则需要检查需求清晰度或返工原因。若管理者只追问个人为何少填半小时,员工就会学会填一个“安全数字”,报表看起来完整,决策价值却会下降。
4. 管理层怎样验证日报工时数据可信,并判断是否值得继续推行?
我们已经能收集日报,但我不确定这些数字是不是准确,也不知道该用什么指标判断方案有效。有人建议看填报率,我担心填得勤不代表记录可信。有没有一套成本不高的检查方法和试运行标准?
可以用小样本交叉核验,而不是要求全员逐条举证。每周随机抽取少量记录,核对任务状态、交付物、会议日历或负责人确认;同时观察迟报率、分类错误率、无法归属的工时占比,以及管理复盘后是否产生了资源调整或流程改进。
试运行阶段可先设内部观察线,例如连续两周抽查中分类错误明显下降、无法归属的记录占比收敛,并且至少发现一项可行动的容量或流程问题,再扩大范围。这些数字是团队自定的检验门槛,不是通用行业标准;如果数据没有改变任何决策,即使填报率很高,也应先简化字段或调整用途。
核心关键词
文章包含AI辅助创作:日报工时落地方案:管理层开展工时表的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583803
读者评论
我们团队试过按天填到具体任务,最大的问题不是员工排斥,而是任务列表更新不及时,常要猜工时归属。先把项目和工作类别维护好,确实比反复催填更重要。
工时拿来核对项目成本挺有用,但如果直接和个人绩效挂钩,记录很快就会变得不可信。文中强调要结合交付和质量看,我觉得这点在实际推行时尤其需要主管守住。
半天或小时级作为起点比较现实。不过客户按工时结算的团队可能需要更细的记录,也要明确跨项目会议、临时支持这类时间怎么归属,否则月底仍得人工对账。
