审批落地方案:管理层开展工时表的风险控制案例解析

管理层要求“把工时表纳入审批”,通常不是因为组织缺少一张表,而是因为项目成本、人员负荷和交付风险已经无法靠口头汇报说清。真正的风险控制案例,重点不在审批按钮有几级,而在于谁填报、按什么口径填、谁有权改、异常如何处理,以及工时数据最终会不会被拿去做不该做的绩效判断。下面以一个中大型研发组织的匿名化情景案例,拆解一套可落地的审批方案;文中的业务数字为情景模拟,用于说明设计逻辑,不代表行业统计。

一、先讲核心结论:工时审批的目标不是“批得更严”,而是让数据可解释、可追溯

1. 审批解决的是责任链,不是填报纪律

管理层常把工时表看成一项纪律工具:员工填报、主管审批、财务汇总。但如果填报口径不清、项目任务不规范、审批人没有核验依据,流程再严也只是把不确定的数据盖上“已审批”印章。

我判断一套工时审批方案是否有效,会先看三个问题:数据能否对应到真实任务,修改能否留下记录,管理者能否解释异常背后的业务原因。若这三项答不上来,审批通过率再高,也不等于风险已经降低。

核心结论是:把审批设计成“异常控制和责任确认机制”,而不是逐条审查每个人每天做了什么。管理层审批的是规则、例外和重大偏差;直属负责人确认工作归属和任务真实性;员工对提交内容负责;系统负责留下过程记录和规则触发结果。

2. 管理层不宜成为所有工时记录的末端审批人

如果一位高管每周要处理数百条工时记录,实际结果通常是两种:要么批量通过,要么把审批转给助理。两种做法都没有建立有效控制,反而制造了“管理层看过”的错觉。

较合理的职责分层是:员工提交原始记录,项目负责人核验任务和归属,部门负责人处理跨项目或超阈值异常,管理层查看汇总趋势并批准口径、预算和例外规则。管理层要看的是风险信号,而不是逐行确认所有人的日历。

3. 先统一数据用途,再讨论表单和软件

工时数据可能被用于项目成本核算、资源规划、客户结算、产能分析,也可能被误用于单一员工绩效排名。不同用途对精度、粒度和访问范围的要求不同。把这些用途混在一张表里,是后续争议的主要来源之一。

在正式上线前,应由财务、项目管理、人力资源、信息安全和业务负责人共同确认:哪些字段是必填项,数据保留多久,谁能看到个人明细,哪些报告只能展示汇总,员工如何申诉,数据错误如何更正。用途不明确时,不应先收集更多个人级数据。

审批落地方案:管理层开展工时表的风险控制案例解析

二、背景和真实场景:工时表为什么会从行政动作变成经营风险

1. 一个匿名化的中大型研发组织场景

以下案例来自常见组织治理问题的情景化整理,并非对某一家企业的调查结论。设想一家拥有约三百名研发及产品人员的企业,团队分布在多个项目组,部分项目按固定预算交付,部分项目按投入核算。团队此前使用共享表格登记工时,每月底由项目助理汇总,部门负责人审核总数。

表格运行一段时间后,管理层看到几个不一致的现象:项目账面投入低于团队实际忙碌程度;月底集中补录比例上升;同一类任务在不同团队使用不同名称;某些成员跨项目投入,却没有明确的分摊依据。每一项单独看都不一定是违规,但叠加起来,会削弱预算预测、项目复盘和资源配置的可信度。

更重要的是,管理层并不能仅凭“总工时不对”判断原因。可能是项目编码缺失,也可能是任务拆分过粗、员工忘记填、负责人默认批准,或项目范围变化后没有同步更新。若直接要求“每天多填几次”,数据量会增加,管理判断却未必改善。

2. 风险不是单一的漏填,而是数据链条逐步失真

工时数据通常经过任务定义、个人记录、项目归集、负责人核验、部门汇总和管理分析。任何一个环节口径不一致,都会把后续分析带偏。例如,某团队把缺陷修复计入原项目,另一团队将其计入维护任务,那么同类工作在报表上就无法横向比较。

在治理设计中,我会把风险分成五类:记录完整性、归属准确性、审批有效性、权限与隐私、决策误用。它们之间有关联,但不能用同一个审批步骤解决。补录提醒只能改善完整性,不能证明任务归属真实;主管审批也不能替代权限控制。

风险类别 常见表现 可能后果 优先控制点
记录完整性 漏填、集中补录、周期外提交 项目投入被低估,周期分析失真 提醒、补录原因、周期锁定规则
归属准确性 任务名称模糊、项目编码混用 成本分摊和负荷判断偏差 任务目录、项目映射、异常抽查
审批有效性 无依据批量通过、审批人代填 责任链形式化,问题无法追溯 分级审批、抽样核验、审批理由
权限与隐私 不相关人员查看个人明细 员工信任受损,数据扩散 最小权限、分级报表、访问留痕
决策误用 用工时长直接排名或惩罚 诱导填报、压低协作、隐藏返工 限制用途、联合指标、申诉机制

3. 管理层要区分“记录误差”和“管理异常”

员工某周记录明显低于团队均值,不必然代表工作不足;可能是休假、等待外部依赖、任务归属错误,或者实际投入没有被记录。相反,工时持续偏高也不等于投入更有效,可能反映需求变更、返工、过载或计划失衡。

因此,异常阈值只应触发核验,不应自动产生惩罚结论。一个成熟的制度会要求审批者确认“异常是什么、原因是什么、下一步是什么”,而不是只点选通过或驳回。

审批落地方案:管理层开展工时表的风险控制案例解析

三、常见误区:看上去更严格,实际可能更难控制

1. 误区一:每天逐条审批,流程越细越安全

逐条审核看似精细,却不一定适合所有组织。若员工每天记录多项任务,直属主管需要核对大量细节,审核质量会随数量增加而下降。审批人容易形成机械操作,真正需要关注的异常反而被淹没。

更可行的做法是按风险分层:正常范围内的记录由项目负责人按周期确认;跨项目、超阈值、周期外补录、任务归属变更等情况进入例外队列;高影响事项再由部门负责人或财务复核。控制重点应放在少数高风险记录上。

2. 误区二:要求每天必须填满固定时长

固定时长要求会把“填满”变成目标。如果员工必须把一天的每一分钟归入项目,会议、协作、培训、等待、支持等工作可能被随意塞进某个任务,组织得到的是表面完整、实际不可解释的数据。

制度需要明确可计入范围、非项目工作的分类、休假和培训处理方式,以及一天未达到标准时是否需要说明。工时数据是投入记录,不是全天活动监控。不同岗位和工作方式也不应机械套用完全相同的粒度。

3. 误区三:审批通过就代表数据真实

审批只能证明某个责任角色在某个时间做过确认,不能自动证明内容真实。负责人可能不了解成员每天处理的细节,也可能面对过多记录而无法逐一核对。若审批没有依据字段、异常规则和后续抽查,审批通过率只说明流程走完了。

我会把“审批完成率”与“异常复核质量”分开看。前者衡量流程是否运行,后者衡量控制是否有效。若审批率长期接近百分之百,却没有任何异常、退回或抽查发现,应该进一步检查规则是否过于宽松,而不是庆祝所有记录都正确。

4. 误区四:把工时直接当作个人效率排名

投入时长与产出价值之间不是简单线性关系。复杂问题定位、技术债治理、跨团队协作和新人辅导,往往难以按单一时长衡量。若管理者将工时表直接用于个人排名,员工可能把时间分配给更容易留下记录的任务,而减少那些重要但难以归类的工作。

更稳妥的判断方式,是把工时趋势与交付结果、工作复杂度、缺陷与返工、依赖等待、任务变化和团队协作结合起来。工时可以提示“值得追问的现象”,不能独立回答“谁更有价值”。

5. 误区五:上了工具就等于完成治理

系统能够统一字段、执行规则、保留审批痕迹、生成视图,但它无法替组织决定哪些工作应该归入哪个项目,也无法替管理层承担数据使用责任。若旧规则不清,只是把共享表格搬进软件,问题往往会更快、更规范地重复。

对于一百人以上、项目并行较多的组织,可以评估 PingCode 这类面向中大型企业的项目管理平台是否适合承载项目任务与工时数据的关联。但评估重点不应停留在“是否有工时功能”,而应验证权限、审批、报表、集成和审计能力是否匹配自身流程,并通过真实场景试运行确认。

误区 表面收益 隐藏成本 替代做法
逐条人工审批 看起来审核细致 审批疲劳,重点异常被淹没 规则筛查加风险分层
强制填满固定时长 报表完整度提高 分类失真,诱导凑数 定义计入范围并保留合理缺口说明
通过率作为成功指标 流程指标容易达标 无法证明数据可靠 跟踪抽查准确率与问题闭环
工时直接排名 比较简单直观 忽略复杂度,扭曲行为 多维复盘,不用单一指标定性
只采购工具 上线速度看似更快 规则问题被系统化放大 先定用途和口径,再配置系统

审批落地方案:管理层开展工时表的风险控制案例解析

四、专业判断逻辑:把审批设计成一套可验证的风险控制机制

1. 先定义风险容忍度,再设规则阈值

阈值没有脱离业务的通用答案。每天记几小时需要说明、晚几天算补录异常、跨项目投入达到多少比例要升级审批,都应根据组织规模、工作节奏、客户合同和财务政策确定。

试点时可以先设置较宽的提示区间,再根据两到三个周期的异常情况校准。不要一开始就把所有差异都设为阻断条件,否则员工会花时间解释无关紧要的小波动,真正高风险的情况反而得不到关注。

例如,组织可将“周期外补录”“任务删除后重建”“跨项目占比异常”“同一记录多次修改”“明显超过团队约定上限”设为风险触发条件。具体数值应由试点数据和业务政策确定,并明确这是提示阈值还是强制阻断阈值。

2. 用数据风险分级,而不是所有记录走同一条路

我建议至少设置三种处理路径。低风险记录按周期批量确认;中风险记录由项目负责人补充说明;高风险记录进入部门、财务或合规复核。风险等级应由可解释规则触发,而非由审批者凭印象决定。

  • 低风险:按时提交、项目与任务匹配、没有异常修改,进入周期确认。
  • 中风险:延迟提交、跨任务调整或投入比例偏离计划,由直属负责人核实原因。
  • 高风险:涉及客户结算、预算重大偏差、重复记录或关键数据修改,由指定复核角色处理。

规则需要允许合理例外。例如突发事故处理、项目紧急切换、长时间出差等情况,可能造成补录或归属调整。系统应要求填写原因并留存原值、修改值、操作者和时间,而不是为了追求规则一致而阻止业务纠错。

3. 每个审批动作都要回答一个具体问题

“同意”本身不是有效的审批意见。负责人至少应确认记录是否属于本项目、任务分类是否合理、异常原因是否足以解释、是否需要调整排期或资源。若审批人无法回答这些问题,应把审批权限交给更接近事实的人。

为减少无效文字,审批表单可以按异常类型动态呈现问题。例如补录记录要求说明延迟原因;跨项目记录要求确认分摊依据;修改已提交数据时要求说明修改前后差异。这样能把审批从形式点击变成针对性核验。

4. 建立“提出、核验、批准、复核”职责分离

风险较高的组织,应避免同一人既录入、又审批、又修改汇总结果。小团队未必能完全分离角色,但至少要让关键变更具备可追溯记录和第二人复核。职责分离的目的不是增加层级,而是减少单点错误或利益冲突。

角色 主要责任 不应承担的责任
员工 按约定口径及时提交,说明例外 自行决定跨项目成本分摊政策
项目负责人 核验任务归属、投入合理性和项目异常 替财务或人力部门擅自改变数据用途
部门负责人 处理重大偏差、资源冲突和升级事项 逐条审批所有正常记录
财务或运营 确认成本口径、对账和汇总规则 仅凭工时推断个人绩效
系统管理员 配置权限、规则和审计记录 未经授权查看或导出个人明细
管理层 批准用途、风险阈值和重大例外 将报表异常直接等同于个人责任

5. 把权限、保留期限和申诉机制纳入方案

工时明细属于能够关联到个人工作行为的数据。组织应遵循必要、适度和目的明确的原则,限定能够访问明细的角色,优先向管理层提供团队级汇总。导出、修改和批量查看等敏感操作应保留日志。

还要明确员工发现记录错误时如何更正,已经批准的数据能否重开,争议由谁裁定,历史数据保留多久。不同地区和行业对个人信息、劳动管理、财务凭证的具体要求可能不同,制度上线前应由法务或合规人员按适用规则核对。这里提供的是管理设计思路,不替代法律意见。

审批落地方案:管理层开展工时表的风险控制案例解析

五、案例拆解:从共享表格迁移到分级审批,控制点怎样落地

1. 案例边界与情景数据

以下数字均为示意数据,用来演示治理方案如何设计,不应被引用为行业平均值。设定对象是一家约三百人的产品研发组织,包含六个交付团队,项目并行度较高,月度需要核对项目投入和资源负荷。原流程依赖共享表格,管理层希望更准确地看投入,却不希望审批层级无限增加。

试点目标不是证明员工“有没有填满”,而是回答三个经营问题:项目实际投入与计划差异在哪里,超出计划的原因是什么,哪些风险需要管理层决策。为避免目标膨胀,试点范围限定为三个团队、两类项目、两个完整工时周期。

2. 第一步:先做口径清单,不急着画审批流程

项目组先把现有字段分成必须字段、条件字段和报告字段。必须字段包括员工、日期、项目、任务类别、时长;条件字段用于补录、跨项目或修改情况;报告字段由系统计算,不要求员工重复填写。

随后统一任务类别,例如需求分析、设计开发、测试验证、缺陷处理、客户支持、内部协作和休假培训。类别不宜细到几十种,否则员工难以选择,负责人也无法稳定核验。若某个类别无法指导成本或资源决策,就不应仅为了“看起来细”而增加。

最后明确记录粒度。团队选择按任务或可解释工作块记录,而非要求按分钟拆分。该选择不代表任何组织都应采用相同粒度,关键是粒度必须与所需决策相称:客户计费可能要求更严格的证据,内部资源规划通常更关注趋势而非每分钟精度。

3. 第二步:把正常记录和异常记录分开处理

正常记录由员工按周提交,项目负责人按周期确认项目归属和任务分类。超过提交期限、修改已确认记录、跨项目比例异常或涉及客户结算的记录,则自动进入待核验队列。异常项目要求填写原因,审批人必须选择核验结果和后续动作。

一个重要细节是,补录不直接等于违规。系统可以记录补录原因,例如突发支持、休假后补记、任务编码延迟创建或个人疏漏。项目负责人根据原因判断是否接受、是否调整流程。若同类补录长期集中在某一团队,管理层应检查工作安排或系统体验,而不是只批评个人。

4. 第三步:让管理层看趋势和例外,不看全量明细

管理层看板展示项目计划投入与实际投入偏差、异常记录处理状态、超期未闭环事项和团队负荷趋势。个人级明细只向有业务核验职责的角色开放。这样既保留经营决策所需信息,也减少无关人员查看个人数据的机会。

看板中的红色提示不应直接写成“员工低效”或“人员闲置”。更准确的呈现方式是“实际投入偏离计划,需要确认任务范围、资源安排或记录口径”。标签的措辞会影响管理者如何解释数据,也会影响员工对制度的信任。

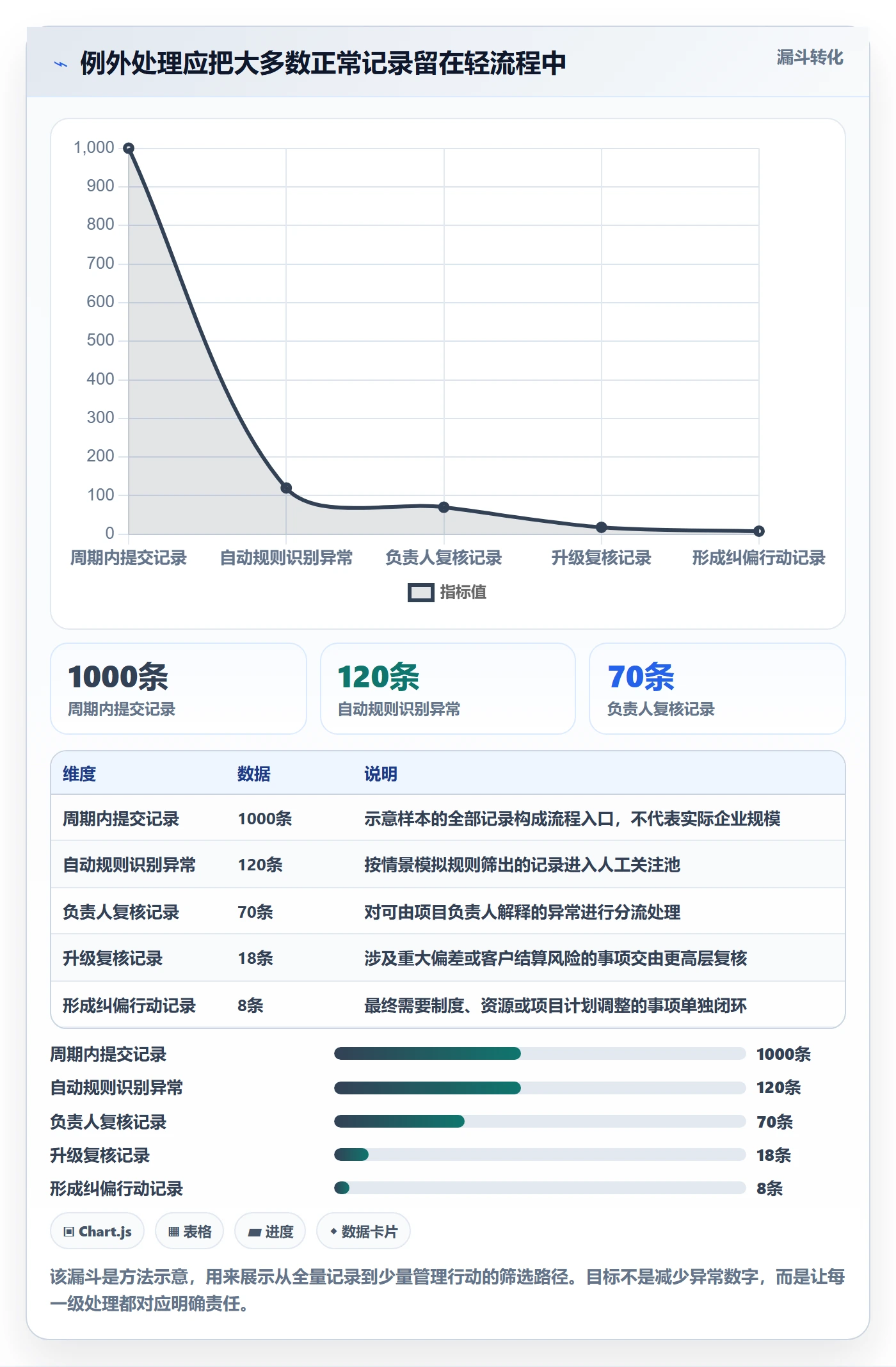

观察项目 原共享表格情景 分级审批试点情景 解释边界
周期内按时提交率 约72% 约91% 示意数据,反映提醒和周提交节奏可能改善及时性
需要人工核验的异常占比 约28% 约12% 示意数据,字段规范与规则筛选减少了模糊记录,但不代表异常消失
月度汇总耗时 约16小时 约6小时 示意数据,自动汇总减少重复整理,未计入前期配置成本
异常事项平均闭环时间 约9个工作日 约4个工作日 示意数据,责任人和状态可见后,处理等待有所缩短
抽样复核发现归属问题比例 约14% 约7% 示意数据,仍需持续抽查,不能据此断言数据完全准确

5. 第四步:用小样本抽查验证流程,而非只看仪表盘

试点期间,运营人员每周随机抽取部分已批准记录,核对任务是否存在、归属是否合理、补录原因是否完整。抽查不是为了制造惩罚样本,而是验证字段设计、审批规则和任务目录是否可用。

若抽查发现同一种错误重复出现,优先检查规则是否含糊、项目目录是否过期、系统默认项是否诱导误选。若错误集中在某一团队,再由负责人确认是否存在培训或工作安排问题。把系统性问题归咎于个人,通常会错过更便宜有效的修正机会。

试点结束后,组织没有用单一“工时准确率”宣布成功,而是同时查看按时提交、抽查问题类型、审批耗时、异常闭环时间和员工反馈。示意数据的改善方向值得继续验证,但还需要更长周期观察季节性、项目阶段变化及团队差异。

审批落地方案:管理层开展工时表的风险控制案例解析

6. 案例中最值得复用的不是数字,而是问题定位顺序

这类项目最容易被误解为“系统上线后效率提升”。真正可复用的部分,是先把口径问题与行为问题分开,再把正常记录与异常记录分流,最后用抽查验证控制是否奏效。工具只是让规则执行和记录留痕更稳定,并不会自动生成正确的管理判断。

如果组织只复制表格字段和审批层级,未必能得到相同结果。项目数量、岗位结构、合同方式、数据保护要求、已有系统集成都可能改变方案。案例数据只能作为试点设计的参照,不能直接用作团队考核目标或供应商承诺指标。

六、不同情况下的行动建议:按组织规模、业务目标和成熟度分步推进

1. 小团队、项目少、以内部协作为主

小团队不必先建设复杂审批链。先统一项目名称、任务分类和提交周期,由项目负责人按周查看异常。管理者关注持续漏填、跨项目归属和明显偏离计划的事项即可。

此阶段重点是建立习惯和口径,不是提高审批层级。可先用现有系统或简单表单试运行,记录员工填写所需时间、主管核验所需时间,以及哪些字段经常被误选。若团队规模增长、项目并行增加,再判断是否需要更强的权限、报表和审计能力。

2. 一百人以上、多项目并行、需要做资源规划

组织达到一百人以上、项目和团队间经常共享资源时,建议将项目目录、任务管理、工时记录和审批规则尽量关联,减少重复输入。可评估 PingCode 等项目管理平台是否支持所需的项目层级、角色权限、审批配置、报表和系统集成。

选型应围绕真实场景验证,而不是只看功能清单。可准备一组脱敏任务,演示员工记录、负责人核验、异常升级、数据导出、权限隔离和历史修改追溯。若平台无法解释某个关键环节,就需要确认是否能通过配置、接口或制度补足。

3. 涉及客户结算、成本归集或审计留痕

如果工时会影响客户账单或财务成本,控制强度应高于纯内部资源规划。记录应与合同范围、项目代码、交付阶段和审批凭证对应;修改已批准记录必须保留原值和原因;关键周期关闭后,应限制直接覆盖历史数据。

还需明确跨项目分摊政策、币种或费率处理方式、客户可见内容和争议处理责任。员工记录只是证据链的一部分,不是唯一证据。合同、任务交付、验收记录和变更单等资料也可能是核对依据。

4. 团队对数据用途存在顾虑或信任不足

不要用“公司要提高透明度”这类空泛说法启动项目。管理层应清楚说明采集目的、访问角色、数据保留时间、是否用于绩效、如何更正错误,并用具体例子解释工时数据如何帮助识别资源冲突或不合理返工。

可以先对团队级数据开放看板,再逐步试行个人记录核验。试点期安排员工反馈窗口,定期公开已调整的规则和原因。若员工发现数据被用于未声明的排名或纪律处理,信任成本会远高于短期填报收益。

5. 当前记录质量很差,但管理层急于看报表

不要把低质量历史数据直接拿来做精准预测。先标注口径变更时间,分开呈现旧规则与新规则下的数据,避免把填报改善误读为业务投入变化。对于缺少项目映射的历史记录,可以保留“未知”或“待归类”状态,不能为了报表完整而强行归入某个项目。

同时挑选少数业务价值高的项目开展人工核验,确认历史数据能否恢复。如果修复成本高于其决策价值,就应明确数据局限,从新周期开始建立可靠基线,而不是花大量时间追求无法验证的历史精确度。

审批落地方案:管理层开展工时表的风险控制案例解析

七、不同情况下的取舍:精细度、效率、隐私与管理价值如何平衡

1. 记录越细,成本越高;记录越粗,解释空间越小

细粒度记录有助于客户结算、成本追踪和复杂项目复盘,但会增加员工填写、负责人审核和系统维护成本。粗粒度记录更容易执行,却可能无法解释投入偏差。没有必要追求“越细越专业”,应以决策需要确定最小可用粒度。

一个实用判断是:如果更细的字段不会改变预算、排期、定价或资源配置决策,就先不要要求员工填写。反过来,若项目经常需要解释某类投入为何超支,就应将该类工作单独编码,而不是让所有记录都拆得更细。

2. 审批效率与控制强度不能同时无限提高

增加审批角色通常能提升责任清晰度,但也会增加等待时间。审批越多,越需要定义每个角色具体检查什么,否则就是把同一条记录重复确认。组织应把人工审查资源放在高风险事项上,让低风险记录尽量自动通过或周期确认。

若业务节奏要求快速处理,审批可以采用“先记录、后核验”的机制,但必须保留追溯和纠错能力。对涉及客户结算、重大成本或合规要求的记录,则不宜为了追求速度取消必要的复核。

3. 个人可见与管理可见应分开设计

员工通常需要查看自己的记录、审批状态和更正入口;项目负责人需要看到本项目相关明细;管理层多数情况下只需要团队或项目汇总。把所有明细默认开放给所有管理者,既不一定提升决策质量,也扩大了隐私和误读风险。

权限设计要跟职责走,而不是跟职位高低自动绑定。即使是高层管理者,也应先说明查看个人明细的业务理由,并通过受控流程获取。组织可以对导出、批量查询、敏感字段访问设置额外审批或审计。

4. 统一标准与团队差异之间需要边界

全公司完全自由会造成无法比较;所有团队一刀切又可能忽略工作性质。可以统一核心字段、记录周期、异常处理和数据权限,同时允许团队在任务类别或细化层级上有有限差异。

任何团队差异都应注明适用范围和原因,并在报表中保留映射关系。若某团队的类别无法映射到公司级汇总口径,管理层就无法判断它是合理差异还是数据孤岛。

5. 供应商能力与内部治理能力要分别评估

选型时,平台的配置能力、接口、安全控制和使用体验很重要;但制度所有者、口径维护人、异常处理责任人和员工沟通机制同样重要。平台功能越多,不代表组织越成熟。若没有人维护项目目录和审批规则,自动化很快会积累过期配置。

试用时应要求供应商或内部产品团队演示一条完整流程:从任务创建、工时提交、异常触发、审批驳回、修正重提,到管理看板和审计记录。只演示顺利通过的路径,不足以验证系统是否能处理真实例外。

取舍维度 偏向左侧时的收益 偏向左侧时的代价 适合的判断条件
高粒度记录 成本与项目归属更细 填写和审核负担增加 结算或项目复盘确实需要细分
低审批层级 处理速度快、流程简单 关键例外可能缺少复核 业务风险低且数据用途偏趋势分析
开放明细权限 负责人可快速核验 扩大隐私和误用风险 角色职责明确且有访问留痕
统一字段 跨团队汇总更容易 可能无法表达岗位差异 核心口径一致,局部差异可映射
工具自动化 减少重复操作并留下记录 错误规则会被批量执行 口径稳定且有人负责持续维护

八、上线检查与持续治理:让审批在第二个月仍然有效

1. 上线前先通过五个检查点

正式启用前,建议由业务、财务、人力资源、信息安全和系统负责人共同走查。走查不必追求厚重的制度文件,但每个关键问题都要有明确答案和责任人。

  1. 用途检查:工时数据服务哪些经营决策,明确排除哪些未经批准的用途。
  2. 口径检查:任务分类、项目归属、补录、休假和跨项目分摊规则是否一致。
  3. 权限检查:谁能看、谁能改、谁能导出,敏感操作是否留痕。
  4. 异常检查:哪些情况提醒、哪些情况阻断、哪些情况升级,能否解释规则。
  5. 申诉检查:员工发现错误如何申请更正,批准后的记录如何重开和追溯。

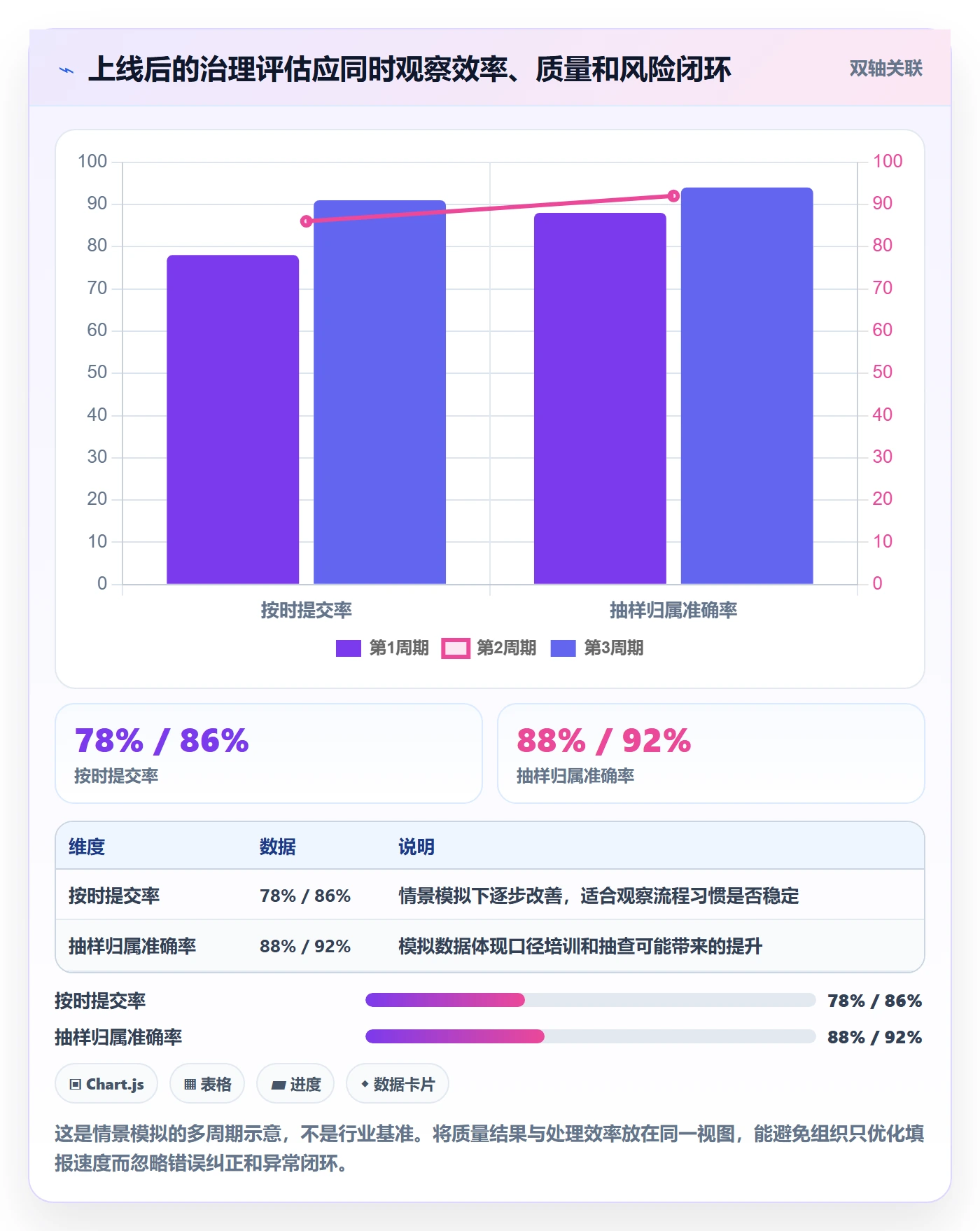

2. 设定一组平衡指标,避免只追求填报率

填报率只能说明记录覆盖情况,不能单独证明质量。建议至少同时观察按时提交率、抽样归属准确率、异常复核完成率、审批平均等待时间、重复修改比例、员工更正申请处理时间和管理行动闭环率。

指标应按团队和周期观察,不宜在样本很小的情况下做个人排名。还要区分数据变化来自业务变化、规则调整还是员工行为变化。每次更改口径,都要记录生效日期,避免把不可比数据拼成一条趋势线。

3. 定期检查规则是否制造了新的副作用

上线后两到三个周期,应复盘异常类型和人工负担。如果大量记录触发同一条规则,先判断是阈值不合适、任务设计有问题,还是团队确实存在稳定的业务异常。不要默认“异常多就是员工不守规则”。

还应观察员工是否开始把时间集中填到容易通过的类别,是否出现异常补录转移到其他字段,是否因为审批等待而影响成本结算或排期决策。规则的效果不只看系统日志,也要看实际工作行为和业务结果。

4. 有条件地升级系统能力

当组织从单一团队扩展到多个部门,且项目目录、任务、审批、报表之间的人工对账成本持续上升时,可以考虑采用更适合规模化治理的项目管理平台。评估重点包括权限模型、审批配置、修改审计、API 或数据接口、报表维度、单点登录、安全认证和运维责任。

使用 PingCode 这类平台时,建议先用一个代表性团队完成试点,再扩展到更多项目。验收标准应写成可观察结果,例如异常记录能否追溯、跨项目汇总是否符合财务口径、员工能否自助查看和更正、管理层能否只看到授权范围内的汇总数据。

5. 把制度变化写进版本记录

审批规则不是一次性文件。项目类别、阈值、角色和报表口径都可能因业务变化而调整。每次变更应记录生效日期、变更原因、影响范围和审批人,并保留历史版本,确保不同周期的数据可以正确解释。

如果系统支持配置版本管理,应启用并限制管理员权限;如果不支持,也要用受控文档记录。否则,管理者看到异常趋势时可能不知道报表规则已在中途改变,进而把制度变化误判为业务波动。

审批落地方案:管理层开展工时表的风险控制案例解析

九、管理层决策清单:何时推进、何时暂停、何时改变方案

1. 可以推进的条件

如果组织已经明确工时数据用途,项目和任务编码基本稳定,负责人能够解释业务异常,且有明确的数据权限和更正机制,可以启动小范围试点。试点最好覆盖不同业务类型,避免只选最配合、最简单的团队,导致结果过于乐观。

推进前要确定试点周期、参与团队、数据范围、指标口径和退出条件。管理层也要同意:试点的目标是验证规则,不是立即用于个人绩效定性。没有这项承诺,员工很难相信制度会按声明用途运行。

2. 应暂停或缩小范围的条件

如果项目目录不断变化、审批职责无人承担、历史数据无法解释,或者员工无法获得自己的记录和更正渠道,应先暂停扩大范围。此时继续上线,只会把流程缺陷包装成系统配置问题。

若信息安全和法务尚未明确个人级数据的访问边界,也应先缩小数据范围,优先采用团队级汇总或限定试点。治理不能以“先采集再说”为默认路径。

3. 应改变方案的条件

如果审批量持续高于负责人可复核能力,就应从逐条审批转向异常分流、抽样核验或周期确认;若补录集中在某个阶段,应检查任务目录发布、排期变化和工作交接;若不同团队无法统一任务分类,可统一核心汇总口径,同时允许有限的本地类别映射。

若员工填报时间显著增加,却没有改善预算预测、项目复盘或资源配置,组织应重新评估字段和记录粒度。收集更多数据不是目标,能够减少决策盲区才是目标。

4. 决策时建议管理层依次追问

  1. 我们要用工时数据回答哪个具体业务问题?
  2. 回答这个问题需要什么最小粒度的数据?
  3. 谁最接近事实,谁负责审批,谁负责制度和口径?
  4. 异常会触发什么后续行动,是否有申诉和修正路径?
  5. 哪些角色必须看到个人明细,哪些只需要汇总?
  6. 如何用抽查和多周期观察证明流程有效,而不是只证明表单被提交?
  7. 如果试点没有改善决策质量,我们何时调整或停止?

审批落地方案:管理层开展工时表的风险控制案例解析

十、结语:审批不是信任的替代品,而是组织解释数据的能力

1. 真正值得管理层关注的是“异常能否转化为行动”

工时表的价值,不是让每个人留下更多记录,也不是让审批链看起来更完整,而是让组织能够解释投入去了哪里、偏差为什么发生、接下来该调整什么。若管理层看到偏差后只追问“谁没填”,流程就会把复杂经营问题缩小成纪律问题。

一套可靠方案应当允许合理差异、识别高风险异常、保留纠错路径,并限制数据被用于未经说明的目的。审批记录证明责任链存在,抽样复核检验数据质量,业务行动验证数据有没有决策价值,三者缺一不可。

2. 下一步从一个具体决策问题开始

建议管理团队先选一个最常见、又能通过工时数据改善的问题,例如项目投入偏离计划、跨项目资源冲突或客户成本难以解释。围绕这个问题确定最小字段、异常规则和访问权限,再挑选代表性团队跑两个完整周期。

试点复盘时,不要只问“填报率有没有提高”,还要问抽查发现了什么、审批者花了多少时间、哪些规则产生误报、员工如何更正、管理层因此改变了哪项资源或项目决策。如果这些问题有证据可答,再扩大范围;若没有,就先调整口径和流程。

我的判断是:工时审批最有价值的成果,不是把时间管得更细,而是让组织更诚实地面对投入与结果之间的差异。能做到这一点,审批才是风险控制;做不到,增加审批层级只会增加成本。

常见问题解答(FAQ)

1. 管理层审批工时表时,怎样避免把审批变成形式?

我所在团队要求每周提交工时,经理经常在周一集中点完,实际很难逐条核实。我想知道,审批流程怎样设计,才能发现异常,而不是只留下一个“已批准”的记录?

把审批重点从“有没有填”改为“工时是否有依据、异常是否解释清楚”。例如,要求员工按项目和任务记录工时,直属负责人核对任务进展,项目负责人确认项目归属;同一人不应同时填报并最终批准自己的工时。

对于连续多周填报完全相同、单日超过团队设定上限、工时集中记在月底等情况,系统应标记为待复核,而不是自动视为违规。一个可操作的试行办法是先抽查一个月:若每周约有 10% 的记录需要追问,就优先调整字段和提醒规则,而不是简单增加审批层级。审批的价值在于形成可追溯的判断依据,不是把所有记录都逐项重算。

2. 工时表出现异常时,管理层应采用什么风险分级?

我担心异常记录一多,负责人就会把所有问题都当成同等严重,最后不是审批积压,就是对真正的风险不敏感。有没有一种分级方法,能让团队优先处理影响大的情况?

可以按“影响范围、可解释性、重复频率”分级,而不是只看工时数字。比如,偶发的半小时偏差且能对应任务更新,可列为低风险并要求补充说明;同一员工连续数周把大量工时记在未授权项目上,应列为中风险并由项目负责人核验;涉及客户计费、预算超限或多人出现相同异常时,则应升级给财务或管理层复核。

试行时可设定明确的处理时限,例如低风险在下次周审前补充,中风险在两个工作日内核实,高风险先暂停相关结算或报表使用。阈值要结合团队工时制度和合同约定校准,不能把某个数字机械地套用到所有岗位。

3. 如何减少员工补填工时造成的数据失真?

我们团队经常到周五甚至月底才补录工时,员工说忙起来记不住每天做了什么。我不确定应该强制每日填报,还是允许集中补录;哪种做法更能兼顾执行成本和数据可信度?

不要只靠处罚迟填,先降低及时记录的成本,并保留补录痕迹。可以让员工每天用几分钟按任务记录,设置工作日提醒;确需补录时,要求选择补录原因并保留创建时间与修改记录,负责人重点复核连续补录、月底集中修改和事后大幅调整。

试运行四周后,比较按时提交率、补录比例和审批退回率:如果按时率提高但退回也显著增加,说明字段或任务分类可能过于复杂。补录本身不等于造假,但没有时间戳、原因和修改记录,管理层就很难区分记忆误差与刻意调整。

4. 管理层怎样用工时数据控制风险,又避免把它变成监控工具?

我希望工时表能帮助发现项目超支和资源冲突,但员工可能会担心数据被用来比较个人效率。我想知道,哪些使用边界应该提前说清楚,才能让数据真正服务于管理?

在上线前公开说明数据用途、访问权限和保留规则,并把项目管理用途与个人绩效判断区分开。工时数据更适合用于识别预算偏差、任务估算失准和资源过载;单周记录时长不宜直接等同于个人产出,因为任务难度、协作等待和返工都会影响投入。

管理层可以先看团队或项目层面的趋势,只有出现有依据的异常时,才查看个人明细,并记录核查理由。若数据将用于薪酬、绩效或客户结算,应提前告知员工并设置复核与申诉流程;否则,员工可能倾向于填报“看起来安全”的数字,反而削弱数据质量。

核心关键词

读者评论

蒋
蒋梦琪

我们之前试过按天逐条审批,主管很快就只剩批量点通过。按周期确认、异常单独核查更现实,不过异常阈值最好先试运行几轮再定。

梁
梁晓彤

工时和任务编码的口径确实容易被忽略。跨项目支持、培训这类工作如果没有合适分类,最后往往只能随便挂到某个项目上,报表看着完整,实际解释不通。

彭
彭亦辰

比较认同工时不该直接用于个人排名。还想补充一点,个人明细的查看范围和更正申诉流程也应提前说清楚,否则员工很难放心填报。

文章包含AI辅助创作:审批落地方案:管理层开展工时表的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583691

赞 (0)
飞飞飞飞
工时表Timesheet教程:管理层风险控制,避坑指南
上一篇 6小时前
项目工时管理指南:管理层如何做好工时表,数据分析全流程
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
