工时表周报工时全流程:管理层效率提升与一文讲清

工时表周报工时全流程:管理层效率提升与一文讲清

工时表周报最常见的失败,不是员工忘了填,而是管理层收到了数字,却仍然回答不了三个问题:时间花在哪里、计划为什么偏离、下周该怎么调整。把工时表做成“每周填一次的考勤附件”,通常只会增加录入负担;把它接入项目、任务、审批和复盘,才可能变成一套有助于资源配置的管理流程。本文从工时口径、填写节奏、审核规则、分析方法和落地取舍逐步拆开,并用明确标注的情景模拟数据演示如何判断效果。

一、先讲核心结论:周报工时不是填表任务,而是资源决策流程

1. 管理者真正需要的不是更多小时数

工时数据本身不等于管理信息。一个团队上周记录了 1,200 小时,单看总数几乎不能说明什么:其中多少用于客户交付,多少用于内部协调,多少是返工,多少属于尚未归属的临时事项,仍然未知。

我判断一份工时周报是否有用,通常先看它能不能帮助负责人作出具体决策:是否调整项目优先级,是否需要补充关键岗位,是否该停止低价值工作,是否要重新估算交付日期。如果这些决定无法从数据中得到支持,问题往往不是报表不够漂亮,而是工时的对象、口径和责任关系没有定义清楚。

核心结论是:工时表的价值来自“记录,校验,解释,行动,复核”的闭环,而不是记录本身。管理层效率提升,不应被简单理解为少花几分钟看表,而应体现为更早发现资源冲突、更少追问数据、更快纠正项目偏差。

2. 周报工时至少要回答四类问题

  • 投入去了哪里:按项目、客户、产品线、任务类别或内部事项查看时间分布。
  • 计划与实际差在哪里:识别超时、延期、频繁中断和估算偏差,区分一次性波动与持续性问题。
  • 数据是否足以信任:检查漏填、重复、错误归属、异常集中补录和审批滞后。
  • 下周要采取什么行动:把异常转化为负责人、措施、期限和复核条件,而非止步于“请关注”。

这四类问题决定了流程不能只包含员工填写和主管审批。若管理层要用工时做资源规划,还需要明确项目负责人如何确认归属、财务或运营如何核对口径、管理者如何解释差异,以及复盘结果如何回到下周计划。

3. 效率提升应看闭环时间,而非填表速度

把填写时间从每人每周 10 分钟压到 5 分钟,当然有意义,但不一定是主要收益。若经理仍要花半天追问缺失项,项目负责人仍靠个人表格拼数据,管理层仍要等月末才看到资源冲突,局部提速并没有改善整体效率。

我更建议同时观察三类时间:员工从工作发生到记录的延迟、管理者从提交到完成校验的时间、异常从被发现到形成处理决定的时间。它们分别对应数据新鲜度、审核负担和管理响应速度,三者一起缩短,周报才真正成为运营工具。

观察层级 建议关注的指标 指标能回答的问题
员工记录 按时提交率、平均补录延迟、无归属工时占比 数据是否及时、完整、可归因
团队审核 审核周期、退回率、重复修正次数 规则是否清楚,审核是否在做有效校验
管理决策 异常处理周期、计划偏差复核率、行动项完成率 数据是否促成改变,而不只是形成报告

二、背景和真实场景:为什么周报看起来完整,仍然不能指导管理

1. 项目并行增多,时间归属更容易失真

在小团队中,负责人通常能直接看到成员做了什么;当一个人同时支持多个客户项目、产品迭代、售前答疑和内部运维,口头同步就很难覆盖全部投入。员工可能把一段时间记到“项目支持”,主管却把它理解成项目交付,财务又将其看作内部成本。

差异并不一定来自有人故意填错。更常见的原因是对象命名不一致、任务粒度不统一、临时工作没有入口,或团队没有约定如何记录会议、等待、返工与跨项目支援。先解决口径,再讨论员工是否认真,是更稳妥的顺序。

2. 周五集中回忆,是数据失真的高发场景

很多团队规定周五下班前交周报,员工却在周五下午凭记忆补填整周工作。几天前的任务被压缩成模糊类别,临时沟通被漏掉,项目之间的时间分配则容易按印象平摊。表面上表格按时交齐了,实际可用于复盘的细节已经丢失。

这也是为什么我更倾向于“日常轻记录、周末集中校验”,而不是完全依赖周末回忆。轻记录不意味着每十分钟填一次,而是让成员在任务完成、工作切换或当天结束时,用较低成本补全必要信息。

3. 规模扩大后,人工拼表的成本会非线性上升

假设团队有 120 人,每人每周平均参与 4 个事项,每周就可能出现约 480 条工时明细。若这些记录分散在多个模板、项目表和审批渠道中,管理者的工作不仅是汇总数字,还要处理名称映射、重复记录、缺项追问和口径争议。

当组织超过百人、跨项目协作变多时,问题通常从“有没有人填”变成“不同团队记录的东西能不能比较”。这类组织可以把 PingCode 作为项目协作场景中的示例工具来评估:重点不是产品名称,而是验证任务、项目、责任人和投入记录是否能在同一工作链路中衔接。具体能力、权限和报表口径应以实际试用及产品说明为准,不应预设工具能自动解决管理规则问题。

4. 工时数据可能同时服务运营、成本和交付,但三者口径不完全相同

项目负责人关心任务是否超出估算;财务关心投入如何归集;部门负责人关心人员负荷是否均衡;员工关心记录是否公平、是否会被用于不合理考核。这几类用途之间有联系,却不能简单共用一个未经解释的数字。

例如,会议时间可能算入项目成本,但未必代表项目产出;培训时间属于部门投入,却不应被误读为低绩效;某成员支援两个项目时,需要有明确的归属规则,避免同一小时被两个项目重复计算。同一份工时数据可以支持多种观察,但每种观察都必须说清楚分母、分类和边界。

三、常见误区:看似严格,实际降低数据质量

1. 把“坐满工时”当作生产力证明

工时记录描述投入,不直接证明价值、质量或成果。某项工作投入时间较长,可能是任务复杂、需求频繁变更、经验不足,也可能是返工严重。若管理者只按填报小时数评价员工,员工会更关注如何让数字看上去合理,而不是如何减少无效投入。

我会把工时与交付结果、质量指标、计划变更和问题记录放在一起看。工时超出估算时,先问“发生了什么”,而不是直接问“谁效率低”。如果没有这些上下文,数据容易制造错误的确定感。

2. 把所有任务拆得越细越好

任务过粗会失去分析价值,但任务过细会把记录工作变成新的负担。若员工每天要在几十个子任务之间切换,时间可能被消耗在维护类别,而非完成工作。粒度是否合适,应看它能不能支撑实际决策,而不是看表格有多少行。

实践中可以先从项目、工作包或可识别的任务类别开始,再针对高成本、高风险或经常偏差的工作增加细分。对低风险、重复性工作,采用相对稳定的分类通常更有效。记录颗粒度应该由管理问题决定,而不是由系统字段数量决定。

3. 只看总工时,不看分类和上下文

总工时只能说明投入规模,无法说明投入结构。如果一个项目总投入符合计划,但其中返工和协调时间占比持续上升,表面稳定仍可能掩盖交付风险。反过来,某周总投入增加,也可能是关键里程碑前的合理冲刺,不应脱离计划节奏下结论。

因此,周报至少要保留足以解释差异的分类,例如交付、缺陷修复、需求沟通、内部支持、培训或休假等。分类不必一次做到非常精细,但应保持定义稳定,不能每个团队各自创造同名异义的类别。

4. 主管逐条批阅,误以为审核越多越可靠

审核如果只是确认每行都有数字,价值有限;如果每条都由主管手工逐项确认,团队规模扩大后则难以持续。有效审核要按风险分层:缺失记录、超出合理范围、项目归属冲突、连续补录、明显异常波动优先处理;稳定、低风险记录抽样复核。

主管不需要成为每分钟投入的裁判。审核的重点是数据是否符合约定口径,偏差是否有解释,后续是否需要调整计划。审得过细、却没有明确规则,会增加沟通成本,也可能把管理者时间从高价值决策中挤走。

5. 把漏填率下降当成项目成功

漏填率下降只能证明记录完成情况改善,不能证明管理效果提升。团队可能按时填完,但分类不准确、超时没有分析、异常没人处理。若只把提交率作为项目验收指标,容易出现“表格交齐了,问题依旧”的结果。

我会把验收分为三层:数据完整性、数据可解释性和管理闭环。前两层解决数据能不能用,第三层才回答数据有没有改变决策。三层不能互相替代,也不宜用单一考核分数概括。

6. 把工时数据直接用作个人排名

跨岗位、跨任务比较工时,往往忽略工作复杂度、支持责任和不可控中断。一个长期处理线上问题的成员,时间分布天然不同于负责独立研发任务的成员。把这些差异压成“谁填得多、谁产出高”的排行榜,很可能引导错误行为。

若确实需要个人层面的复盘,应优先使用成员自己的历史趋势和岗位相关目标,结合交付质量、任务难度与团队依赖进行解释。涉及薪酬、绩效或纪律用途时,还要明确告知用途、访问权限和申诉机制,避免把运营记录悄然转成监控工具。

四、专业判断逻辑:先确定口径,再设计流程与指标

1. 从管理决策倒推要记录什么

建立工时流程前,我会先要求业务负责人写出希望改善的决策,而不是先采购模板或配置字段。比如“找出项目估算持续偏低的工作类型”“判断团队是否被临时支持挤占”“核算客户项目投入”,这些目标需要的数据结构并不相同。

如果目标是估算复盘,任务类型和计划值很重要;若目标是成本归集,项目、客户、成本类别与归属规则更关键;若目标是容量规划,则需要结合可用工时、假期、会议和计划任务。先把决策目标写清,才能避免收集大量用不上的细节。

2. 建立最小但稳定的工时口径

我建议先定义四类基础字段:记录日期、投入时长、归属对象、工作类别。必要时再加任务说明、是否计划内、是否返工、关联需求或工单等字段。每新增一个字段,都应回答它会影响哪项决策、由谁维护、如何校验。

记录单位可以按组织节奏选择半小时、十五分钟或其他粒度,但不要为了显示精细而要求不符合工作方式的精确度。对于频繁切换的知识工作,过细粒度会产生虚假精度;对于按班次或服务时段管理的工作,则可能需要更细的时间区间。

口径项目 需要写明的规则 常见风险
记录对象 项目、任务、客户支持或内部事项如何选择 同一工作被归入多个项目或无人认领
工作类别 交付、沟通、返工、运维、培训等是否有统一定义 分类名称相同但含义不同
时间粒度 最小记录单位、跨日任务和短时沟通的处理方式 精度要求高于真实记忆能力
修正机制 谁可修改、修改到何时、是否保留原因 历史数据被静默覆盖,无法追溯

3. 让项目、任务和工时记录形成可追溯关系

如果团队已经有项目协作流程,工时记录最好能关联实际工作对象,而不是要求员工重复描述整件事情。关联关系能减少名称不一致,也便于从项目看投入、从任务看偏差、从成员看负荷。

但“关联”并非越自动越好。系统默认关联错误时,员工可能在不知情的情况下提交错误数据。上线前要确认对象命名、权限范围、任务状态变化、跨项目支持和历史任务处理方式,并安排抽样核对。

4. 设计轻记录、定期校验、例外处理的节奏

一套可持续的节奏通常包含三步:工作发生时尽量靠近事实记录;每日或每两日做简短补全;周末在截止时间前完成汇总和自查。主管只在约定窗口处理异常,不要把所有校验压力推到周五下班前。

对于漏报、重复、错误归属和异常时长,应建立不同的处理路径。漏报由本人补全,归属争议由项目负责人裁定,异常时长由成员补充说明,规则缺陷则由流程负责人修订。把不同问题都塞进“退回重填”,会让员工反复猜测审核要求。

5. 用数据质量规则减少无效人工检查

数据校验规则可以从简单的条件开始,例如提交周期、必填字段、同一任务重复记录、单日投入超出约定范围、未归属工时过高等。规则的作用是定位需要人工判断的例外,而非替代业务判断。

阈值需要结合组织工作方式设定。比如单日投入超过某个上限可以提示复核,但不能自动认定错误;临时发布、客户事故和跨时区支持都可能产生真实的集中投入。系统应提示“需要解释”,而不是替管理者下结论。

6. 将指标分成过程、质量和结果三层

过程指标帮助判断流程是否运行,例如按时提交率、平均记录延迟和审核周期;质量指标帮助判断数据能否信任,例如无归属占比、退回率和重复修正率;结果指标则看是否改善资源配置,例如计划偏差复核率、超负荷持续时间和返工投入变化。

三层指标不能只看一个月的变化就断言因果。假期、项目阶段、人员流动和需求波动都会影响结果。建议记录基线、样本范围和异常事件,再与团队一起解释变化,而不是把指标上升或下降直接等同于管理好坏。

五、全流程拆解:从规则发布到周会行动项

1. 周期开始前:锁定工作对象与容量基线

每个周期开始时,项目负责人应确认本周主要项目、任务负责人、计划投入和优先级。团队管理者则确认成员可用容量,处理休假、培训、值班和跨团队支持等已知事项。若计划一开始就没有容量基线,周末看到实际投入时,很难判断偏差来自计划不合理还是执行变化。

容量并不等于合同工时或名义工作日总量。会议、日常运营、审批、培训和休假都可能占用可用时间。组织可以用统一规则估算团队容量,但应避免把所有人都假定为满负荷执行项目任务。

2. 工作发生时:记录事实,而不是编写周记

员工只需提供足以识别投入对象和类别的信息,不必写成每日叙事。记录内容应能回答“做了什么、归属哪里、投入多久”,遇到异常或返工时再补充必要原因。这样既保留上下文,也降低每次填写的认知负担。

临时工作要有明确入口。若员工只能在已有项目中选一个对象,临时支持就会被随意塞进最相近的分类,后续报表也无法揭示真正的工作负载。可以设置受控的临时支持类别,并要求填写支援对象或原因,之后由负责人确认是否归入正式项目。

3. 周期中段:处理明显偏差,不等周末才发现

周中检查不宜演变成逐日监控,重点是发现已经影响计划的变化。例如,关键任务实际投入明显高于估算、某个成员同时承担多个紧急事项、重要工作持续被临时请求打断。发现后应调整计划或明确优先级,而不是只提醒员工把工时填完整。

对于短周期团队,可以每天看关键阻塞;对于工作节奏相对稳定的团队,周中一次即可。检查频率取决于变更速度和风险,不必为了“数字实时”让所有成员不断切换工作与填报。

4. 周期结束时:成员自查并提交

提交前,成员应检查是否有遗漏日期、无归属记录、明显重复、类别误选和异常时长。系统可以展示个人周总投入及按项目分布,但不应把异常图形直接解释成绩效问题。

如果工作高度碎片化,可以允许成员按日补全而非强制逐项记录每次切换。自查的目标是减少可避免的错误,不是让员工为每个小时提供冗长辩护。必要说明应聚焦异常、变更和影响计划的事实。

5. 主管审核:按风险处理例外

主管审核时先检查完整性与口径,再关注偏差原因和影响。对于稳定且符合规则的记录,可以批量确认或抽样核对;对于超时、重复、跨项目归属冲突和集中补录,要求相关人员补充解释。审核意见应具体指出缺什么信息、需要谁确认、何时完成。

退回理由不应只写“数据有误”。明确说明“该记录与任务归属不一致,请确认是否属于客户支持,或改关联到对应任务”,比笼统退回更能减少来回沟通。流程负责人还应定期汇总高频退回原因,判断是个人疏忽还是规则设计缺陷。

6. 汇总分析:把差异拆成可解释的原因

汇总时不要只展示计划总量和实际总量。建议按项目、工作类别、成员角色和计划状态分层,区分新增需求、估算偏差、返工、故障处理、协作等待和内部事务。不同原因对应不同措施:新增需求需要变更决策,返工需要质量分析,估算偏差需要校准历史基线。

若某个项目实际投入比计划多 20%,这只是信号,不是结论。管理者还要查看该差异来自哪些任务、何时发生、是否伴随范围变化,以及增加投入是否带来相应交付结果。没有上下文的百分比很容易变成责备依据。

7. 周会复盘:每个异常都要落到行动

周会不应逐行朗读工时表。建议只讨论高影响异常:关键项目偏差、持续超负荷、反复返工、跨团队等待和计划外支持。每个议题都明确问题、决策、责任人、截止时间和复核指标。

一条有效行动项可以写成:“由项目负责人在周二前确认需求变更是否纳入本期范围;若纳入,重新估算剩余任务并同步交付日期;下周复核计划偏差是否回到约定区间。”这比“后续加强管理”更容易追踪,也能检验数据是否带来实际改变。

8. 周期结束后:回写估算、规则和计划

真正的闭环发生在复盘之后。若某类任务连续数周超出估算,应调整估算模型;若临时支持反复占用项目容量,应设立轮值或明确服务入口;若员工持续补录,则要检查记录界面、提醒节奏和工作习惯是否匹配。

不要把所有偏差都转化为“员工需要更准确填报”。记录质量有问题时,既可能是个人习惯,也可能是工作对象难以选择、分类重复或流程过于繁琐。流程负责人应区分行为问题与系统性阻力,再决定培训、改规则还是调整工具。

工时表周报工时全流程:管理层效率提升与一文讲清

六、案例与数据观察:用模拟团队看出流程改变了什么

1. 案例设定:120 人、多项目并行的产品交付团队

以下是一组情景模拟数据,用于演示分析方法,不代表任何企业的真实测量结果。团队有 120 人,分布在 8 个交付项目和 3 个内部产品小组,每人平均每周涉及 3 至 5 个工作对象。实施前使用分散表格,项目负责人每周需要手工汇总,管理层主要在月末看到投入分布。

团队试运行八周后,将记录对象统一为项目、任务和内部类别;员工按日补全,周末自查;主管优先处理无归属、重复、异常时长和跨项目冲突。试运行同时保留原有交付流程,以便对比流程耗时和数据质量变化,而不是只看填报率。

2. 观察一:人工汇总减少,审核时间并未自动归零

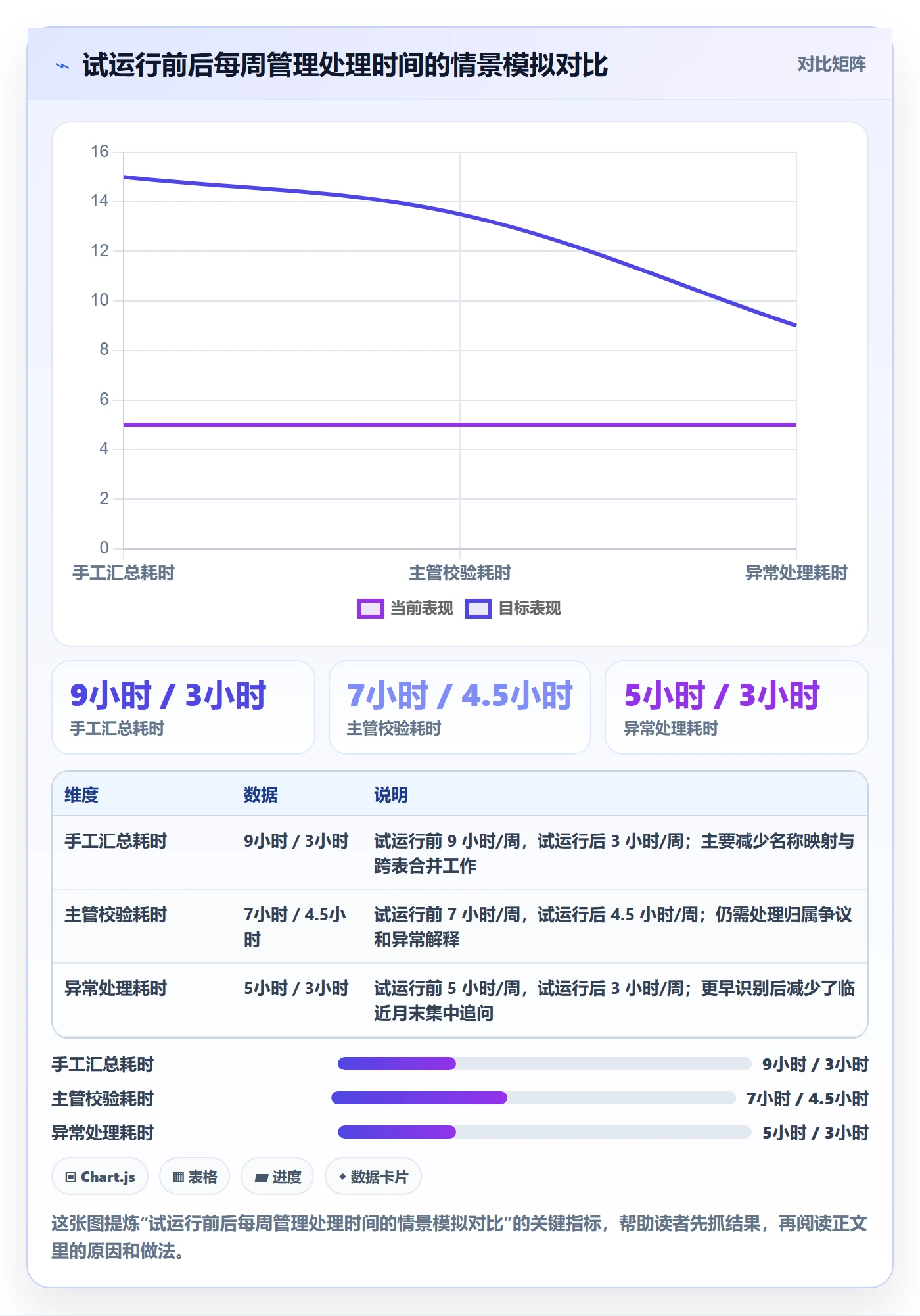

在这个情景中,人工汇总从每周约 9 小时降到约 3 小时,主要来自对象命名统一和重复拼表减少。主管校验时间则从每周约 7 小时降到约 4.5 小时,下降幅度较小,因为异常仍需结合项目上下文判断。

这说明工具或模板能够减少机械整理,却不能消除管理判断。若负责人期待“上线后完全不用审核”,通常会失望;更合理的目标是让审核时间集中在少量高风险记录上,让大量正常记录不再经过重复确认。

工时表周报工时全流程:管理层效率提升与一文讲清

3. 观察二:提交率提高,不等于所有分类都准确

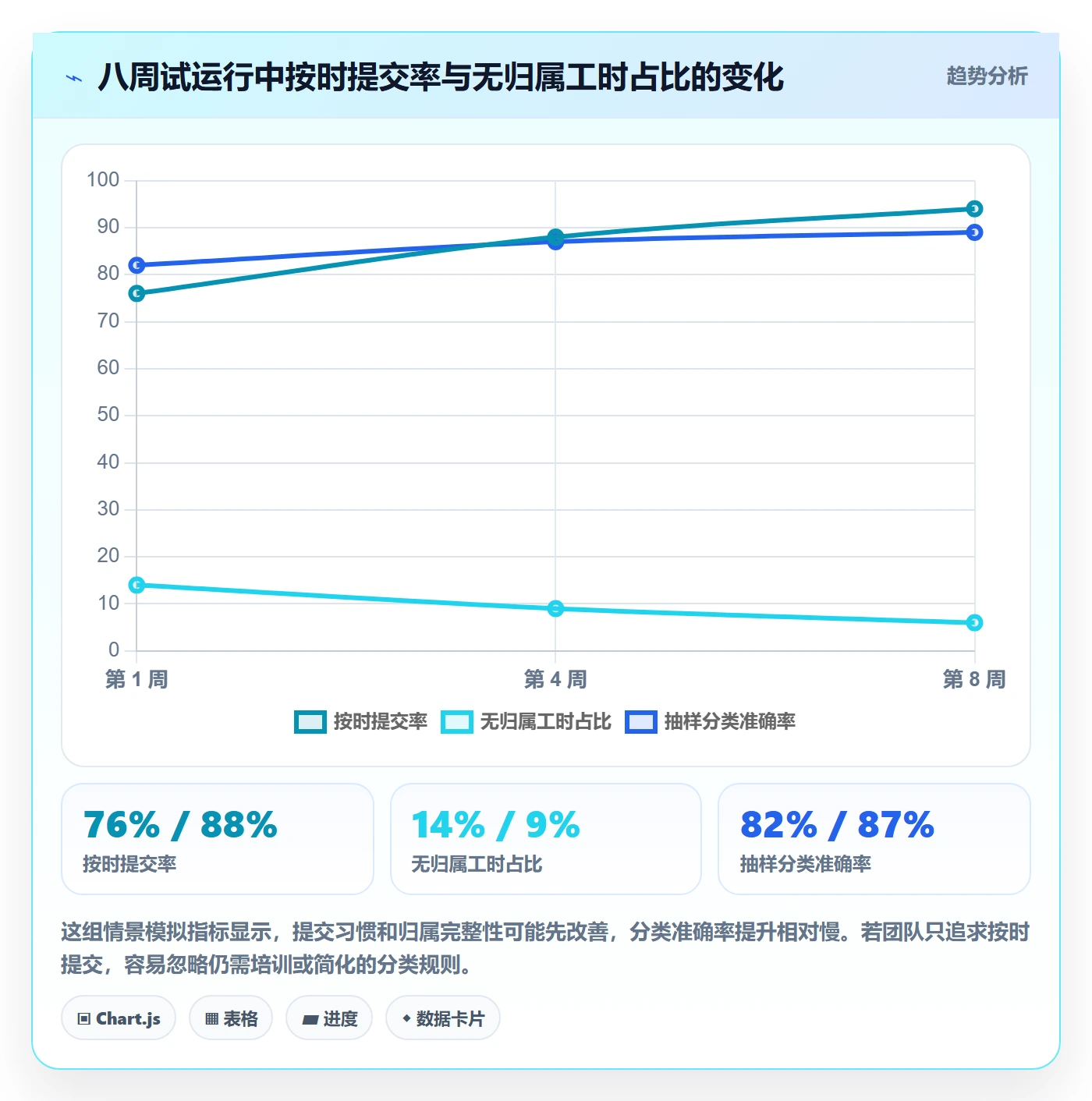

情景模拟中,按时提交率从 76% 上升至 94%,无归属工时占比从 14% 降至 6%。但抽样检查发现,部分成员仍把会议协调和项目交付归在同一类别,另有少量临时支持被错误挂到原项目。数据完整性改善了,分类质量仍需持续校准。

这类结果提醒管理者不要把单一指标当作验收结论。按时提交率适合看流程是否被采用,无归属占比适合看数据能否归因;抽样准确率则用来判断分类是否可信。三者需要同时观察,且应保留样本范围与检查方法。

工时表周报工时全流程:管理层效率提升与一文讲清

4. 观察三:计划偏差要按原因拆开,不能只看项目排名

模拟复盘发现,两个项目都比计划多投入约 15%。项目甲的增加主要来自需求范围变化,项目乙则主要来自重复返工。两者表面偏差相同,处理动作却完全不同:项目甲需要范围决策和计划重估,项目乙需要定位质量问题及其上游原因。

管理层如果只按“超时项目”排序,可能会要求两个项目都压缩投入,反而让项目乙继续带着缺陷赶工,也让项目甲在范围不清时继续消耗资源。工时数据最有价值的地方,是把偏差导向原因调查,而不是给团队贴标签。

模拟项目 计划投入 实际投入 主要差异原因 更合适的行动
项目甲 400 小时 460 小时 新增需求与范围扩大 确认变更是否纳入本期,重估剩余工作
项目乙 320 小时 368 小时 缺陷修复与重复返工 检查质量控制点,追踪返工来源
项目丙 250 小时 245 小时 投入接近计划,但存在关键任务延期 检查资源是否分配到正确任务,而非只看总量

5. 观察四:总投入稳定,仍可能存在局部过载

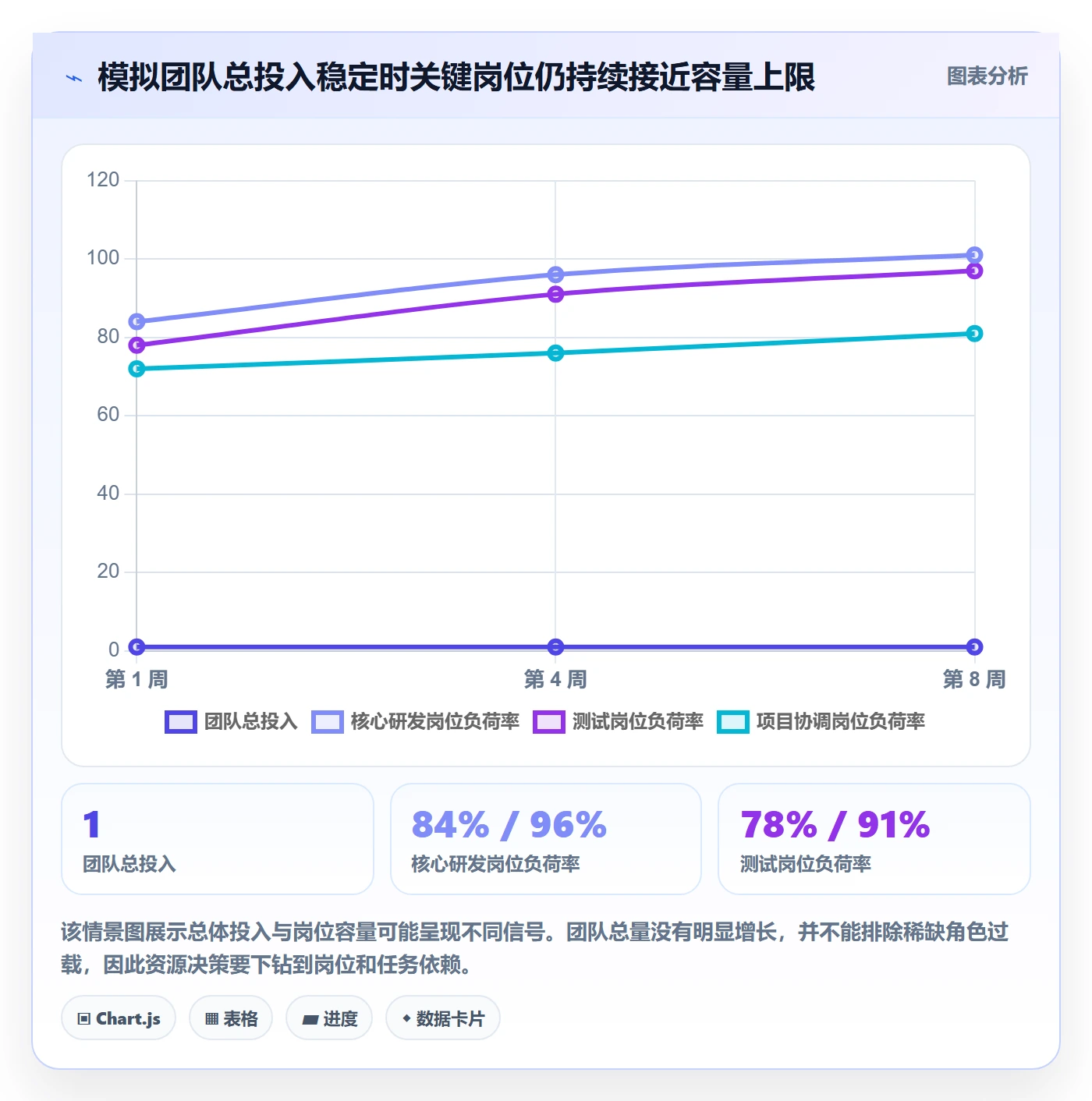

模拟团队总投入变化不大,但某两个关键岗位连续三周接近可用容量上限,同时承担多个项目的审核和救火任务。总量曲线看起来平稳,局部瓶颈却在积累,最终可能表现为等待时间增加、关键任务延期或成员疲劳。

因此,管理层至少要同时查看团队总量与关键角色分布。对项目型组织来说,瓶颈常出现在稀缺角色,而不是全员平均负荷。只按部门总工时判断“还有空余”,可能掩盖设计、测试、运维或审批环节的排队问题。

工时表周报工时全流程:管理层效率提升与一文讲清

6. 如何避免把模拟数字误当成行业基准

上面的数字仅用于说明分析结构,不能直接作为贵组织的目标值。不同企业的工作类型、记录粒度、工时制度、人员结构和项目周期差异很大,同一个提交率或返工占比在不同场景下也可能含义不同。

正式评估应先建立本团队的基线,保留至少一个可解释的周期,再比较流程改造前后的变化。若同期发生组织调整、项目切换或需求激增,应标注这些背景,不要把全部波动归因于工具或员工行为。

七、管理层效率提升:报表该怎样读,会议该怎样开

1. 先读变化,再追问原因

管理者打开周报后,第一步不是寻找“谁填得不对”,而是看项目投入结构、计划偏差和异常趋势是否变化。若发现某类工作突然上升,先确认它是需求增长、临时事故、范围变化还是分类迁移,再讨论是否要改变计划。

跨周比较要保持统计口径一致。项目拆分、类别调整或团队成员变化都可能让曲线断裂。发生口径变化时,报表中应标明变更时间,必要时重新计算历史数据或明确说明新旧口径不可直接比较。

2. 用“信号,解释,决定”组织管理讨论

每个议题可以按三个问题推进:数据发出了什么信号?团队能用什么事实解释?现在需要作出什么决定?如果只能描述“本周工时上升”,但说不清原因和行动,就不应把议题拖成逐项汇报。

例如,某项目连续两周协调时间上升,负责人可以检查需求确认周期、审批等待和跨部门依赖。若确认是审批排队,就应调整审批责任或提前安排评审,而不是要求执行成员“提高效率”。把责任放在可以改变问题的环节,复盘才有效。

3. 将例外控制在可处理范围内

团队每周异常太多时,管理层不可能逐项讨论。可以先按影响排序:是否影响关键里程碑、是否涉及多个项目、是否连续发生、是否涉及安全或客户承诺。只有高影响异常进入管理会议,普通纠错由项目负责人在线处理。

异常阈值是筛选器,不是自动裁决器。高投入可能合理,低投入也可能意味着任务被阻塞或记录遗漏。负责判断的人需要看到说明、任务状态和依赖信息,不能只凭颜色标记或单一数值作决策。

4. 报告采用“行动导向”的结构

管理层周报可以按“本周关键变化、需要决策的风险、计划调整、行动项追踪”组织,而非把所有人的记录逐页附上。明细数据仍需可追溯,但正文只呈现变化和管理意义。

高质量的摘要不是把图表标题再抄一遍,而是说明变化为何重要、证据来自哪里、目前仍有哪些不确定性、希望管理层决定什么。这样可以减少会上解释表格的时间,把讨论留给优先级和资源取舍。

八、不同组织阶段的行动建议:先做最影响决策的部分

1. 团队少于 20 人:先统一习惯,不急着做复杂报表

小团队通常可用一份简单模板或现有协作工具启动。优先统一项目名称、工作类别、提交时间和异常说明规则,先验证记录能不能帮助负责人解释估算偏差与临时工作。

此阶段不必设计复杂审批链。负责人每周抽查少量记录,重点关注同类工作是否被一致分类、临时支持是否有去处。若工作对象尚不稳定,过早建立大量字段只会增加维护成本。

2. 20 至 100 人:建立统一目录和轻量审核

团队规模扩大后,部门间名称和类别开始分化。应指定流程负责人维护项目目录、类别定义、历史项目归档和权限规则,并建立高风险例外清单。主管只处理需要业务判断的记录,避免所有数据都排队等待人工审批。

可按月复盘分类规则:如果某类别长期被误选,先判断它是否定义模糊或使用场景重叠;如果某类工作频繁落入“其他”,可能说明目录没有覆盖真实业务。不要无限增加类别,优先合并同义项或澄清边界。

3. 100 人以上、多项目组织:评估系统集成与治理能力

对于超过百人、跨项目协作频繁的组织,数据目录、权限、任务关联、审批历史和管理报表的可维护性会变得重要。此时评估工具,应关注它是否适配组织的项目结构、能否保留记录变更轨迹、能否按权限展示数据,以及导出后能否被财务或分析流程复用。

在项目管理软件评估中,可以把 PingCode 纳入试用候选,尤其是团队已经通过项目协作管理需求和任务时,验证工时记录是否能与实际工作对象衔接。评估重点应放在具体场景:跨项目支援如何归属、人员离组后历史数据如何保留、管理报表是否可按组织结构筛选、规则调整是否影响历史口径。不要只看演示页面,也不要把软件本身当作流程设计的替代品。

4. 有审计或成本核算要求:先确认留痕与权限边界

如果工时数据用于成本归集、客户结算或审计,应在上线前与财务、法务、人力资源和业务负责人共同确认:数据保存期限、修改权限、审批证据、导出范围、修订记录和员工告知方式。运营周报的便利性不能替代正式核算要求。

数据访问应遵循最小必要原则。项目负责人未必需要看到员工所有非项目事项,部门管理者也不一定需要查看与决策无关的个人明细。权限设计清楚,既能保护隐私,也能提升员工对流程的信任。

5. 工作高度突发或碎片化:允许合理估算,避免制造虚假精确

支持、运维、客户响应和现场服务等工作,常常被大量短时事件打断。若要求成员事后还原每次沟通的精确分钟数,投入成本可能高于分析收益。此类场景可按班次、工单、服务类别或时间区间记录,再抽样核对准确性。

需要精确归集的关键客户或高成本事件,可以单独设置较细记录规则;一般性、重复性工作则采用低负担方式。不同工作类型可以有不同粒度,但必须明确说明,避免把不同粒度的数据直接横向比较。

九、实施取舍:自动化、精度与管理成本如何平衡

1. 自动关联能省录入,但要接受维护成本

自动从任务或项目带出字段,可以减少重复选择和命名错误;但任务目录不准确、项目变更不及时,自动关联也会放大错误。上线前应确定谁维护目录、如何处理历史项目、任务合并或拆分后工时如何归档。

我的取舍原则是:自动化优先覆盖稳定、重复、规则明确的步骤;对需要判断的归属保留人工确认。先让数据来源可靠,再追求少点击。否则,效率提升只是把错误录得更快。

2. 审批越多不代表控制越强

多级审批适合高风险、金额敏感或合规要求明确的场景,但对常规内部工作逐条层层审批,容易形成队列。审批延迟不仅增加成员等待,也会让管理报表长期处于未确认状态。

可以采取分层控制:普通记录由本人确认,项目负责人审核归属和计划偏差,财务只审核特定成本类别或客户结算数据。审批层级应按风险和责任设置,而不是按组织层级机械叠加。

3. 精细统计与员工负担之间需要设上限

每增加一个字段,就增加一次选择、一次培训和一种填错的可能。管理者应要求字段提出者说明“没有这个字段,哪项决定会变差”。若无法回答,先不收集,或采用抽样方式获取。

建议在试点中记录员工平均填写时间、每周更正次数和常见错误类型。若记录质量提升却显著增加填写负担,应重新评估分类设计、默认值和工作入口。可持续的流程必须让数据收益高于日常维护成本。

4. 透明分析与个人监控之间要划清边界

工时数据对团队容量和项目成本有帮助,但过度用于微观监控会损害信任。组织应明确哪些数据用于项目规划、哪些用于成本核算、是否用于绩效,以及谁能查看个人明细。用途不应在员工不知情的情况下悄然改变。

如果数据用于绩效判断,应增加岗位目标、交付质量、工作复杂度和外部依赖等信息,并提供纠错与解释渠道。单独依赖投入时长,容易奖励可见忙碌而忽略高价值成果。

5. 系统上线与流程成熟度要匹配

工作规则尚未统一时,先用小范围试点验证类别、权限和审核节奏,往往比全组织一次性铺开更稳妥。试点不只是培训用户,也要验证管理层能否用数据作出实际决定。

如果团队还说不清项目对象、任务归属和周会决策机制,即使换用更完整的平台,也可能只是把混乱从电子表格搬到系统中。先梳理最小流程,再扩大自动化范围,通常比先上系统再要求员工适应更有效。

十、常见问题:落地前需要说清楚的边界

1. 周报工时应该每天填还是每周填?

如果工作切换频繁、周末回忆偏差明显,建议工作日轻量补录、周末统一自查提交。若工作稳定且记录对象很少,也可以周末汇总,但要设置明确的补录规则并观察记录延迟。关键不是形式,而是数据发生后多久还能可靠回忆。

2. 员工每天填多少小时才算合理?

没有适用于所有岗位的单一数值。可记录时间应结合组织工时规则、会议、休假、培训、值班和任务类型确定。若管理者看到超出预期的投入,应先核实工作场景和记录口径,再判断是否需要调整计划。

3. 会议和沟通时间要不要记录?

如果会议或沟通对项目成本、容量规划或交付周期有明显影响,应按统一规则记录;若短时沟通频繁且难以准确拆分,可以采用类别汇总或抽样观察。不要让不同团队自行决定是否计入,否则横向比较会失去基础。

4. 周报工时可以用于绩效考核吗?

可以作为理解工作投入的辅助信息,但不宜单独作为绩效结论。工时无法独立体现成果质量、任务难度、协作贡献与外部约束。若组织要将其纳入评价,应提前说明用途、设立纠错机制,并用岗位相关的成果指标进行交叉验证。

5. 发现员工连续补录,应该如何处理?

先了解补录原因:是忘记、任务对象难找、提醒不合适,还是工作内容高度碎片化。针对原因调整流程、入口或记录粒度;若规则清楚且问题持续,再按组织制度处理。只发提醒而不排查流程阻力,通常只能短期提高提交率。

6. 如何判断工时数据质量够不够用于管理?

至少抽查三方面:记录是否完整、项目和类别是否一致、异常是否能找到事实解释。再观察这些数据是否能支持具体决策,例如调整优先级或修正估算。若数据只能用于统计总数,尚未达到精细资源决策的成熟度。

十一、结语:让每一份工时记录都能接上一个行动

周报工时真正的管理价值,不在于把员工的一周压缩成更整齐的数字,而在于让组织更早看见投入结构、识别计划偏差,并把资源调整落实到具体负责人。把流程做轻、把口径做稳、把异常解释清楚,比一味增加字段、审批和排名更重要。

我建议下一步先做一周基线诊断:抽取一个团队,统计人工汇总时间、按时提交率、无归属占比、常见退回原因和管理会议中的实际决策;然后选出一个最影响业务的痛点,用两到四周的小范围试点验证改进。只有当数据能改变下周的计划、优先级或资源分配,工时表才从周报附件变成管理工具。

常见问题解答(FAQ)

1. 工时表周报应该按什么流程填写和审核?

我现在是周五下班前才想起来补工时,常常记不清周一做了什么。想把周报做得既不拖到最后一天,也不变成每天重复填表,有没有更顺手的流程?

建议把流程拆成“每日记录、周末核对、负责人审核、管理层看异常”四步,而不是等周五凭记忆回填。每天收尾时用两三分钟记录任务、实际投入和结果;周五核对本周总工时、未完成事项及临时工作,再提交审核。审核人重点看任务是否对应、投入是否明显偏离预期、是否存在连续多天未填,不必逐条追问每一分钟。

试运行时可观察填写及时率和退回率;例如一个10人团队连续两周记录后,若周五集中补填仍占大多数,就应先调整提醒和记录入口,而不是增加审批层级。

2. 管理层如何用周报判断效率,而不把工时当成工作绩效?

我担心团队开始填工时后,大家会以为坐得越久、填得越满就越优秀。管理层究竟应该看哪些数据,才能发现效率问题,又不把记录工具变成监控工具?

工时是解释工作投入的线索,不是个人绩效分数。管理层可以把计划与实际投入、任务完成情况、阻塞时长、返工情况放在一起看:例如某项任务计划8小时、实际用了12小时,如果多出的4小时来自需求变更,结论应是估算或变更管理需要改进,而不是员工效率低。

更值得关注的是团队层面的重复偏差,如多周出现大量临时支持工时,说明计划容量被打断。对外呈现趋势和原因分类,避免按个人总工时排名,能减少为了数字好看而拆分任务、虚报投入的行为。

3. 周报工时与任务记录对不上,应该如何处理?

我遇到过周报里写了好几小时,但对应任务状态几乎没变化的情况,也遇到过任务已完成、工时却忘记登记。面对这些不一致,应该要求员工补证据,还是先检查团队的记录规则?

先区分“记录缺失”和“工作不可见”,再判断是否需要补录。审核时可抽查本周投入最高的两三项任务,核对任务描述、交付物或沟通记录;如果工时合理但任务状态未更新,通常是更新习惯或任务粒度问题,如果大量时间落在“其他”且没有说明,则可能是任务分类不适用。建议将“其他”设为短期例外项,并要求补一句原因;

连续两周超过团队总工时的约10%时,优先新增常见分类或拆分任务,不要直接把差异判为不诚信。这个比例是用于内部排查的经验阈值,应结合团队规模和工作类型调整。

4. 怎样减少工时周报的填写负担,同时让数据仍然可靠?

我不想让同事每天花十几分钟维护表格,但完全靠周五回忆又容易漏项。有没有办法判断哪些字段值得保留,哪些细节只会增加填写负担?

字段应服务于具体决策,而不是因为系统能收集就全部要求填写。通常保留日期、任务、投入时长、工作结果或阻塞原因就能支持多数周度复盘;若管理层从未使用“地点”或过细的活动标签,就应考虑删除。

可以先让团队试填两周,记录平均填写时间、漏填率和审核退回原因:若每人每天填写超过5分钟,且大量字段长期为空,说明流程过重;若记录很快但周报无法解释工时去向,则需要优化任务分类或结果描述。用团队实际填写数据做一次字段删减实验,比直接要求更高的填报精度更有效。

核心关键词

读者评论

李
李亦辰

我们之前也试过周五集中补工时,提交率不低,但项目归属经常靠印象填。后来改成当天简单记录、周末核对,追问确实少了些。不过临时支持和会议怎么分类,还是得先统一口径。

曹
曹知夏

文中把工时和个人绩效区分开,我觉得这点很重要。团队里岗位差异大,单看投入时长很容易误判。若记录数据会用于绩效或成本核算,最好一开始就说明用途和修改规则。

金
金安琪

指标分过程、质量和结果来观察比较实用。想请教的是,行动项完成率如果长期偏低,通常先检查负责人执行,还是先看异常处理流程是否太复杂?只盯提交率确实看不出管理有没有改进。

文章包含AI辅助创作:工时表周报工时全流程:管理层效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583578

赞 (0)
飞飞飞飞
工时表任务工时教程:管理层制度设计,避坑指南
上一篇 3小时前
日报工时管理指南:管理层如何做好工时表,效率提升全流程
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
