项目工时落地方案:管理层开展工时表的制度设计案例解析

项目工时表推行失败,往往不是员工不会填,而是管理层先把它设计成了“每天多一道手续”。我在梳理企业工时制度时反复看到一种反常情况:表格字段越来越细,数据却越来越不可信;员工按时提交,部门负责人照常凭感觉排人,月底财务仍要人工追问。真正有效的项目工时落地方案,不是把每一分钟记下来,而是让工时数据能够回答管理层的具体问题:项目投入是否超出预算、资源冲突发生在哪里、哪些工作被反复返工,以及下一次估算该如何修正。

一、先讲结论:工时表不是考勤表,而是管理决策的输入

1. 制度先回答三个经营问题

我建议管理层在设计工时制度前,先明确它服务于哪三类决策:项目成本核算、资源配置、交付预测。若这三类问题都说不清,制度就很容易退化成“每个人每天填满八小时”的形式要求。

项目成本核算关心的是某个项目、客户或产品线实际消耗了多少人力;资源配置关心的是关键岗位是否被多个项目重复占用;交付预测关心的是剩余工作量与可用产能是否匹配。它们需要的粒度、审批人和统计周期并不相同,不能靠一张无差别的日报表解决。

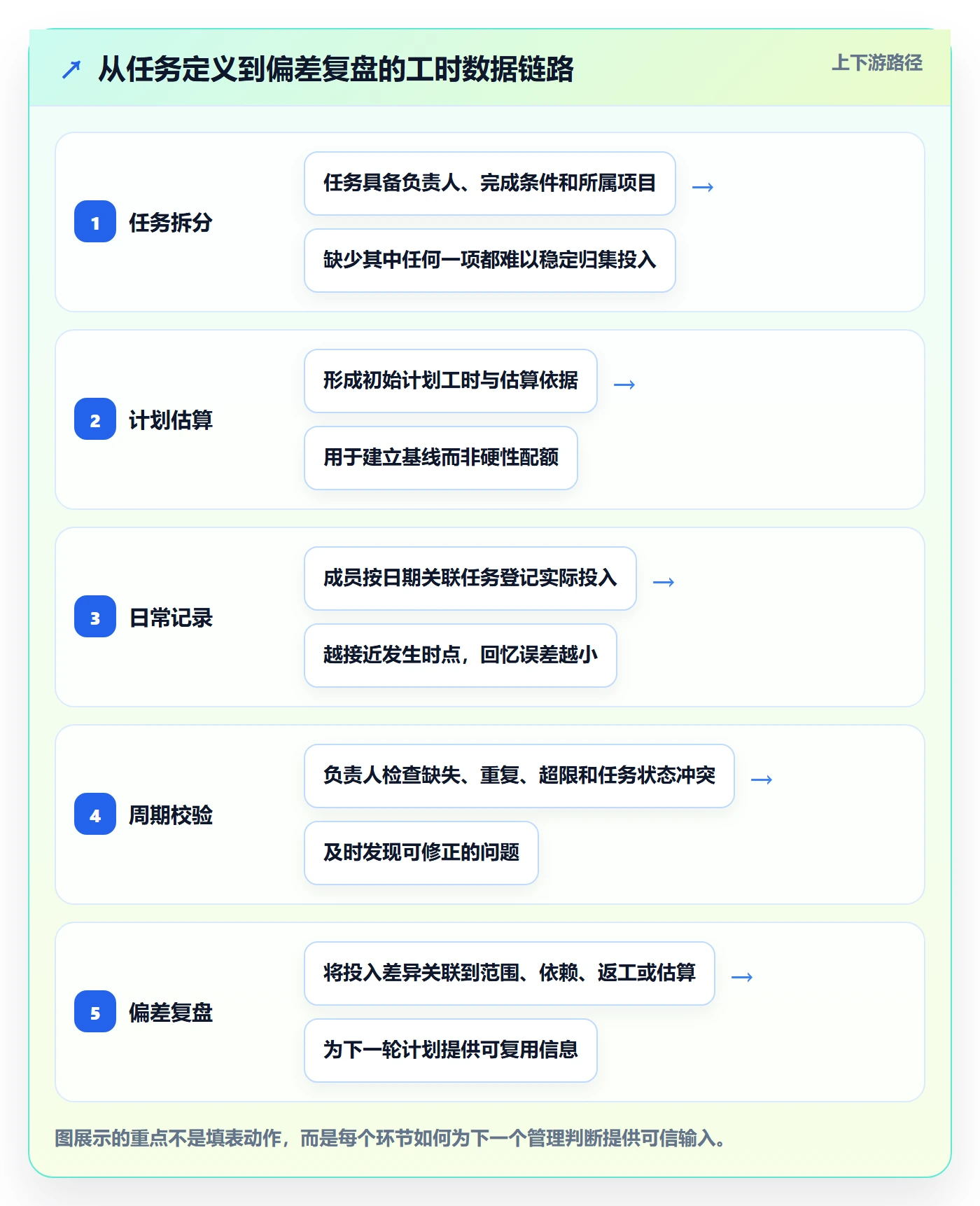

我的核心判断是:工时制度的最小可行单位,不是员工,也不是日期,而是“可归属、可解释、可行动”的工作记录。一条记录至少要能回答谁在什么时间为哪个工作对象投入了多少时间,以及这段投入是否符合计划。解释不清的数据,即使精确到分钟,也难以支持决策。

2. 先定用途,再定精度和频率

如果企业要做项目成本分析,通常需要项目、任务或工作包的归属信息;如果要做产能规划,重点可能是团队、岗位和项目阶段;如果只是判断项目是否超预算,按天或按周汇总也可能够用。制度的精细程度应由决策需要反推,而不是由系统能提供多少字段决定。

我不建议大多数知识型团队一开始就要求员工按分钟填报。对于以研发、设计、咨询、实施为主的组织,频繁切换任务时,过细记录会增加填报负担,反而诱发事后补填和平均分摊。更务实的起点是按半小时或一小时为记录单位,实行每日填报、每周审核;当某类工作确实需要更细的计费或合规口径时,再单独制定规则。

3. 推行成败看数据能否进入管理动作

工时表提交率只是过程指标,不是制度成功的证明。管理层还应观察数据完整率、异常记录处理时长、计划与实际偏差、跨项目冲突数,以及工时信息是否改变了排期或估算。若数据进不了项目复盘、预算调整和资源评审,员工很快会判断填报只是留痕。

项目工时落地方案:管理层开展工时表的制度设计案例解析

二、背景和真实场景:为什么工时表容易从工具变成负担

1. 多项目并行时,管理层看见的是忙碌,不一定看见产能

以一家约一百五十人的软件与交付组织为例,研发团队同时承担产品迭代、客户定制、线上问题处理和内部技术改造。管理层每周看到各项目都在推进,但到了版本延期或客户要求追加功能时,才发现同一位架构师被多个项目按“百分之五十”重复安排。

这类组织的问题通常不是没人工作,而是工作对象之间缺少统一的归属规则。员工在聊天工具里接到临时支持,项目经理在计划表里分配开发任务,部门负责人又安排技术债治理;月底每个项目都觉得自己占用了这个人的大部分时间,却没有一份能互相对账的记录。

工时表在这里的价值,是把“大家都很忙”拆成可讨论的工作构成:计划工作、支持工作、返工、会议、培训和待分配时间分别占多少。管理层随后才能判断延期是估算失准、需求变化、缺陷返工,还是人员被临时事项持续打断。

2. 项目型业务需要成本归属,产品型业务需要能力分配

咨询、实施、工程和外包服务等项目型业务,通常更关注合同范围内外的投入、项目毛利和客户支持成本。若工时只记到部门,不记到项目或工作包,企业就难以判断哪个项目在消耗额外资源,也难以识别报价模型中的系统性漏项。

持续迭代的产品团队则未必需要把每小时都对应收入。它更关心投入在新功能、质量改进、线上运维、技术债和探索性工作之间如何分布。把所有工时都强行映射到商业项目,可能掩盖长期能力建设,导致团队只愿意登记短期可见的交付工作。

因此,我会先把组织中的工作对象分成几类,再决定每一类要填到什么层级。项目、产品、运维、内部管理和学习发展可以并存,但分类不能过多,否则员工会把时间花在选择标签而不是记录事实上。

3. 管理层真正缺的是可比口径,而不是更长的表单

有些企业一上来就加入十几种工作类型、多个审批级别和复杂的计费规则,表面上看覆盖全面,实际却导致不同团队各自理解。一个团队把需求澄清记入项目,另一个团队记为内部会议,横向比较就失去了意义。

我更看重口径稳定性。制度应明确什么叫“项目工时”、什么叫“非项目工时”、临时支持如何归属、跨团队协作由谁确认。先把少数关键定义讲清楚,比先把分类做得极细更重要。

项目工时落地方案:管理层开展工时表的制度设计案例解析

三、常见误区:填得越细,不等于管得越好

1. 把工时表当作考勤表,容易诱发“填满八小时”

考勤回答的是员工何时出勤,工时表回答的是组织的工作投入流向。两者有交集,但不是同一套管理逻辑。员工当天在公司八小时,并不意味着八小时都能归属到某个项目;反过来,跨时区支持或外出服务也不一定能被门禁数据完整反映。

如果管理者把工时总量直接用于判断员工态度,员工就会倾向于把零散沟通、等待和思考时间包装成看起来完整的任务记录。结果是表面上人人都有满额工时,数据却失去识别瓶颈和估算工作的能力。

制度中应明确:工时用于理解工作投入和项目运行,不以单日时长排名,也不把“填满标准工时”作为个人绩效的直接替代指标。确有考勤、加班或工时合规需求时,应通过相应制度和系统口径处理,不要把不同目的混在同一张表上。

2. 把精确到分钟当成数据质量,容易制造虚假精确

分钟级记录看起来精密,但若员工在周五一次性回忆整周任务,数字的精度只是输入格式,不代表记忆准确。对于频繁切换、沟通密集的岗位,事后把一整天拆成若干分钟段,常常比真实投入更像“合理化分配”。

我判断记录粒度是否合适,主要看两件事:员工能否在正常工作节奏中及时记录;管理层能否根据这些数据做出不同决策。若把粒度从一小时改成十五分钟,却没有改变成本分析或排期判断,细化带来的多半是负担而非价值。

3. 分类层级太深,员工会开始猜哪个标签“更正确”

例如,一项需求评审既可以归为产品规划,也可以归为客户项目;一次缺陷定位既可以算质量保障,也可以算项目交付。若组织没有提供判断规则,只靠员工自行选择,分类差异最终反映的是个人理解,而不是工作真实差异。

分类体系应先做到“互斥程度足够、业务解释清楚、数量可控”。若必须保留多个维度,建议把项目归属和工作类型分开:一个字段回答“为谁或哪个工作对象投入”,另一个字段回答“做了什么类型的工作”。这比把所有概念塞进一串层级目录更容易分析。

4. 把审批当作逐条纠错,会把主管变成表格检查员

主管逐条审核每一笔低风险记录,耗时大、反馈慢,也容易把注意力集中到格式,而不是异常。真正值得审核的是跨项目超额、长时间未归属、临时支持激增、计划与实际差异过大等记录。

审核应采用风险分层:普通记录抽样检查,关键项目和高偏差记录重点确认;有疑问时让员工补充背景,而不是默认数据错误。这样既能保留责任链,也避免把审批流程做成全员的日常阻塞。

5. 把所有工时都用于绩效排名,会破坏数据的真实性

工时反映投入,不直接等同于产出。相同十小时,可能对应高质量方案,也可能对应重复返工;不同岗位的工作节奏和产出方式更不能仅靠总时长比较。若管理层用工时排行评价个人效率,团队就会优化数字而非工作结果。

更合理的做法是把工时作为解释变量,与交付质量、需求变化、缺陷率、客户反馈和估算偏差一起看。个体数据主要用于发现负荷异常和支持资源协调,而不是孤立地给员工贴上“效率高”或“效率低”的标签。

项目工时落地方案:管理层开展工时表的制度设计案例解析

四、专业判断逻辑:从管理问题反推制度参数

1. 先写清楚决策场景,再确定数据字段

我通常用一张“问题,证据,动作”表来检验制度是否必要。每个字段都必须对应一个管理问题和可能动作;如果某个字段从未影响复盘、排期、核算或资源协调,就要重新评估它是否值得员工长期填写。

管理问题 必要数据 可能的管理动作 不建议的替代做法
项目投入是否超过预算 项目、工作包、日期、实际工时、预算工时 调整范围、报价、资源或交付计划 只看部门月度总工时
资源是否被多个项目重复占用 人员、角色、周期、计划投入、实际投入 重新排期、明确优先级、设定容量上限 要求项目经理各自维护一份互不对账的计划
延期来自哪里 计划与实际、变更、返工、阻塞、支持事项 修正估算、减少中断、补充质量措施 只追问员工为什么没有按期完成
报价模型是否漏项 客户项目投入、售前支持、上线后服务及范围变更 修订报价假设与合同边界 把所有支持工时都记入通用管理项

2. 用最小字段集起步,不要把报表需求全部变成填报责任

对多数组织而言,首期字段可以控制在:人员、日期、项目或工作对象、工作类型、工时、简短说明。若涉及成本核算,再增加成本中心或岗位费率;若涉及交付计划,再关联任务或工作包。字段并非越多越好,尤其要谨慎设置必须填写的长文本说明。

工作说明应服务于异常理解,而不是要求员工每天写工作日志。普通记录可选用任务标题或简短描述;只有偏差显著、涉及范围变更或临时支持时,再要求补充说明。这样的差异化要求更容易坚持,也能让管理者把注意力放到关键事项。

3. 按用途设定记录粒度、截止时间和审核频率

制度参数可以从“每日记录、每周审核、月度分析”起步。每日记录减少记忆偏差;每周审核让主管在工作仍可回忆时处理异常;月度分析则适合看趋势和项目成本。对于节奏较慢的长期项目,按周汇总也可能足够,但需要保留关键任务和阶段节点。

提交截止时间要避开团队最忙的交付窗口,并尽量与工作节奏一致。比如规定下一个工作日上午补齐前一日记录,比要求每天下班前提交更适合频繁处理突发事项的支持团队。重要的不是表面上的准时,而是信息足够新鲜,能被主管及时纠偏。

4. 设计异常规则,让审批围绕偏差而不是格式

可先设立少量异常条件,例如:单日计划与实际差异超过约定阈值、某项目连续两周超出投入预测、无归属工时达到团队周产能的一定比例、临时支持显著高于基线。阈值应结合岗位和项目阶段调整,不宜所有团队共用一个数字。

异常不是员工犯错的证据,而是需要核实的信号。一个项目工时超出计划,可能是估算偏差,也可能是客户变更、环境阻塞或质量问题。制度应要求管理者记录原因类别和处理动作,让异常数据最终形成组织学习,而不是只留下批注。

项目工时落地方案:管理层开展工时表的制度设计案例解析

5. 先定数据治理责任,再决定用什么工具

工时数据治理至少涉及四种责任:员工对记录真实性负责,项目负责人对项目归属和计划口径负责,部门主管对产能解释负责,财务或运营团队对成本口径与汇总规则负责。没有责任边界时,数据错误会在部门之间传递,最后变成“系统数字不可信”。

工具选择应放在制度之后。若组织已经使用项目管理平台,可评估是否能关联任务、成员、计划和工时;若主要需求是成本核算,则需确认能否按项目、部门和周期汇总,并满足权限与导出要求。对 PingCode 这类服务中大型企业和百人以上组织的项目管理平台,评估重点应放在项目任务与工时记录的衔接、角色权限、统计口径和跨团队协作,而不是只看表单是否能填。

五、案例与数据观察:用一轮试运行检验制度是否有效

1. 案例设定:一百二十人的产品研发与交付团队

下面的案例是用于制度推演的匿名化情景,不代表某家企业的公开实测结果。团队约一百二十人,包含研发、测试、产品、实施和客户支持;同时维护产品迭代、客户项目和线上运维。管理层发现项目经理常用“人员百分比”估算投入,但月底无法解释项目超支来自需求变化、返工还是临时支持。

团队原先采用共享表格,每周五集中填写。项目与工作类型由员工自行选择,主管只检查是否提交,没有固定的超额规则。试运行前的抽样复核显示,部分记录没有项目归属,不同团队对“缺陷处理”和“客户支持”的分类理解不同;管理层虽然能看到总工时,却很难据此调整项目计划。

2. 第一阶段:不追求精确核算,先统一定义和记录节奏

试运行首月,团队没有立刻要求关联每个细粒度任务,而是统一了项目、产品维护、运维支持、内部建设和培训五类工作对象,并把“工作对象”与“工作类型”拆成两个字段。对客户临时支持,规定由接收支持请求的负责人确认归属;对没有明确项目归属的工作,先进入待确认队列,不让员工随意选一个相似项目。

团队由周末集中补录改为每日记录、周末前完成当周核对。填报单位设为半小时,主管只审核超出计划阈值、临时支持和无归属工时。这个变化的目的不是让每个人填得更细,而是让工作发生后尽快留下可核对的信息。

3. 第二阶段:将记录与项目计划对照,而不是只看总时长

第二个月,项目负责人开始对照计划工时和实际投入,原因只分为几类:需求变化、估算偏差、返工与缺陷、外部阻塞、临时支持、其他。记录出现偏差时,主管需要确认下一步动作,例如调整范围、增加资源、减少打断或更新后续估算。

推演中的试运行目标不是“工时填报率达到百分之百”,而是让超出计划的项目能在月底前被发现,让临时支持不再被隐藏在产品研发或项目交付中。管理层每两周查看一次异常列表,避免月底才集中发现成本偏差。

项目工时落地方案:管理层开展工时表的制度设计案例解析

4. 第三阶段:用数据修正组织假设,而不是拿数据责备个人

假设试运行发现,某类客户项目连续三个月都出现计划投入低估,且超出部分集中在上线后支持和数据迁移。这种结果首先提示报价和项目范围定义可能漏项,而不是说明实施人员效率不足。若同类工作反复发生,管理层应把工时信息反馈到售前评估模板和合同边界。

再假设产品团队的线上支持投入高于预期,团队需要区分真实故障处理、用户咨询和内部排查。若把三者合并成“运维”,就无法判断应该增加客服能力、改进产品可用性,还是优化故障响应流程。分类的价值在于能导向不同动作,而不是让报表看上去更丰富。

5. 建立试运行指标,但把它们当作观察窗口

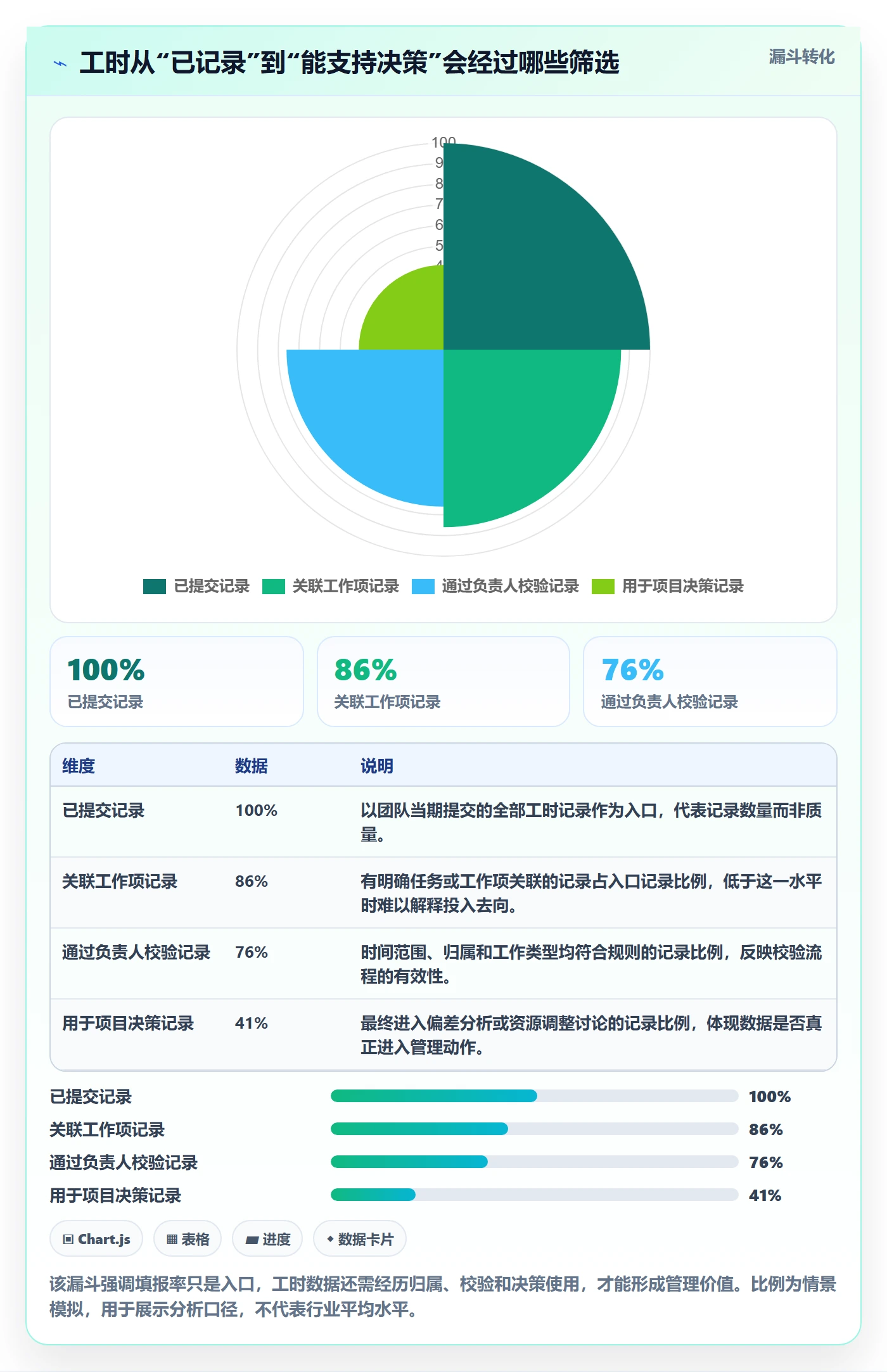

下表给出一组建议观察指标和示意目标。它们不是通用行业基准,管理层应先记录自身基线,再用一到两个周期观察变化。若指标改善但项目预测没有变准、异常也没有人处理,说明制度可能只优化了表面填报。

指标 观察口径 试运行建议目标 解释时要注意
记录及时率 按规定时间完成记录的有效工作日比例 首月达到80%左右,再逐步提升 应允许休假、突发事件和系统故障等合理例外
归属完整率 能够明确归属到项目或工作对象的记录比例 连续两期改善,不以单周数据定责 待确认记录要有负责人和处理时限
异常闭环率 异常记录中完成原因确认和动作反馈的比例 比单纯提交率更能反映管理使用情况 只关闭工单但没有实际动作,不应算有效闭环
计划偏差解释率 超过阈值的项目投入中有明确原因分类的比例 先建立原因分类,再观察趋势变化 原因分类应允许复合原因,避免强行单选
估算复用率 新项目估算中使用历史同类工作数据的比例 适合在积累多个周期后观察 历史数据要按范围、复杂度和团队条件校正

项目工时落地方案:管理层开展工时表的制度设计案例解析

6. 复盘时要追问机制,不要停在数字

当项目实际投入高于计划时,我会依次追问:计划是否包括售前和上线支持;需求范围是否发生变化;工作是否因等待或依赖阻塞;返工是否来自质量或验收口径;团队是否承担了未登记的临时任务。这样的顺序有助于把管理问题从个人归因中分离出来。

如果偏差主要来自估算,下一轮要修正历史类比和缓冲假设;如果来自变更,要完善审批和报价流程;如果来自返工,要看质量门禁和验收标准;如果来自支持中断,则要建立值班轮转或容量预留。工时数据的价值不在于解释过去有多忙,而在于帮助下一次少犯同样的错。

六、不同情况下的行动建议:按组织成熟度分层推进

1. 小团队:先把工作对象和责任人说清楚

十几人到几十人的团队,往往不需要复杂审批。可以从每周记录、项目与非项目分类、负责人确认开始。重点是把临时支持、内部建设和客户项目分开,防止所有时间都被塞进“研发”或“其他”。

小团队更应避免过度制度化。若每条记录都要两级审批,管理成本很可能高于数据价值。负责人每周抽查异常、每月复盘项目偏差,通常比建立庞大的表单体系更实用。

2. 百人以上、多项目组织:建立统一口径和跨团队容量视图

当组织超过百人且多个项目共享关键岗位时,靠项目经理各自维护计划会出现重复占用。此时需要统一项目、角色、工作类型和周期口径,并明确部门负责人如何确认容量。工时记录应能与项目任务或工作包关联,但不必一开始就强制所有岗位使用相同粒度。

可以先挑两个差异明显的团队试点,例如一个交付团队和一个产品研发团队。前者测试项目成本与客户支持归属,后者测试产品维护、返工和能力建设分类。若两类团队都能按统一规则解释数据,才适合扩大推广。

3. 项目成本核算要求高:重点治理费率、归属和变更口径

若工时用于项目成本或毛利分析,仅记录人数和时长还不够。企业还要明确岗位费率如何维护、间接成本如何分摊、售前和上线支持是否计入项目,以及跨项目协作如何归属。成本口径要能追溯到规则版本,避免财务报表与项目运营报表各自使用一套定义。

对外计费场景更需要区分“实际投入”和“可计费投入”。内部会议、返工、等待、客户范围外请求可能都是真实发生的成本,但未必能向客户收费。把二者混成一个数字,会使项目毛利分析和客户结算同时失真。

4. 远程和跨时区团队:把及时性与隐私边界写进制度

远程团队常用异步协作,不能把在线时长或消息响应速度当作有效工时。制度应以工作对象和成果过程为中心,允许成员在合理时间窗口内记录,并说明数据访问权限、保留周期和使用目的。管理者不应把工时记录扩展成无边界的行为监控。

跨时区团队还要约定日期归属规则,例如按员工所在地日期记录,还是按项目统一时区统计。没有清楚口径时,同一段工作可能出现在不同日报周期,影响周报与成本汇总。

5. 使用项目管理平台:验证流程能否闭环,而不是只看功能清单

选择平台时,我会要求供应方或内部管理员演示一条完整业务链:项目建立、任务分配、实际工时录入、主管核对、异常识别、项目汇总和导出。演示中还要测试权限边界、人员调动、任务关闭后补录、跨项目支持和历史数据修正。

对于 PingCode 等面向中大型企业和百人以上组织的项目管理平台,是否适合取决于企业的任务管理方式、组织权限结构和报表口径。评估时应使用真实的试点场景,不要只看产品介绍页上的功能名称;如果现有流程尚未定义清楚,先做制度设计往往比立即购买工具更重要。

项目工时落地方案:管理层开展工时表的制度设计案例解析

七、不同情况下的取舍:制度设计没有“越严格越好”

1. 记录精度与填报负担之间要取平衡

粒度越细,理论上越容易分析短任务;但在任务频繁切换、沟通密集的岗位,记录成本也会上升。我的建议是先以能支持管理决策的最粗粒度运行,再通过异常案例判断是否需要细化。只有当更细记录能改变报价、排期或资源决策时,增加负担才有充分理由。

部分工作适合更细粒度,例如按客户合同结算或需要追踪高风险操作;另一些工作适合按任务或半天汇总,例如长期研究和复杂方案设计。制度可以有统一底线,但不必强行让所有工作以同一尺度表达。

2. 统一口径与团队自主之间要划边界

组织层面应统一项目归属、时间周期、异常定义和数据权限;团队可以根据工作方式补充细分类型。若所有细节都由总部规定,制度可能脱离业务;若完全由团队自行定义,横向对比又会失效。

一种可行的边界是“核心字段统一、扩展标签受控”。团队可以提出本地标签,但要说明它对应的管理问题、使用范围和维护负责人。新增标签必须有退出机制,避免分类体系只增不减。

3. 审核严格度与管理成本之间要分层

全量逐条审核能提高短期可见性,却可能将大量时间消耗在低风险记录上。完全不审核则会让分类错误不断累积。更适合的方式通常是普通记录抽样、关键项目复核、偏差记录必查,并按月回看抽样发现的问题是否集中在某个团队或标签。

若组织确实需要严格审计,审核规则应有明确的证据要求、修正流程和责任人。不能一边要求员工高频填报,一边让审批长时间滞留;流程延迟会削弱数据及时性,也会让员工产生“填了没人看”的感受。

4. 个人可见性与组织透明度之间要防止误用

工时数据越容易被管理层查看,越要明确谁能看、看什么、用于何种目的。项目负责人可能需要项目投入汇总,部门负责人需要团队容量,财务人员需要成本口径;不代表所有人都应访问每位员工的完整明细。

制度还应说明数据更正权和申诉路径。员工发现项目归属错误时,应该能在合理期限内申请修改;主管也应记录修改原因。透明度不是无限曝光,而是让相关责任人能看到完成职责所需的信息。

5. 短期核算与长期学习之间要避免目标冲突

短期核算强调项目费用归属,长期学习强调识别估算规律和工作结构。若企业只追求每个项目的精确成本,员工可能不愿记录探索、培训和技术债;若只看趋势,又可能无法满足具体项目的成本管理需要。

解决办法不是把所有用途合并成一个指标,而是保留不同视图:项目成本看可归属投入,团队产能看工作组合,组织学习看偏差原因与历史估算。数据来源可以相同,但分析口径应明确区分。

项目工时落地方案:管理层开展工时表的制度设计案例解析

八、结尾:先把数据变成行动,再考虑把表格做得更复杂

1. 管理层下一步可以做的四件事

我建议企业不要从“选哪款工时系统”开始,而是用两周完成一次轻量设计,再用一个月试运行。第一,列出管理层最想回答的三个问题;第二,为每个问题确定必要字段和数据口径;第三,选两个业务特征不同的团队试点;第四,在试运行结束时检查数据是否改变了项目计划、资源安排或成本假设。

如果试点中员工填报积极,但管理者没有做出任何动作,应先修正管理使用机制,而不是追加字段。如果记录准确,却无法解释项目成本,则需要调整归属和费率口径。如果数据能解释偏差但流程过重,就减少低价值审批,保留异常核验。

2. 工时数据的独特价值,是让组织看见“计划之外的工作”

很多企业以为工时制度的目标是精确回答员工每天做了什么。我的判断恰好相反:最有价值的往往是那些原本没有被计划、却持续消耗团队产能的工作,客户临时支持、反复返工、跨项目救火、隐性协调和长期无人认领的技术负担。

当这些投入能被稳定记录、合理归属并进入复盘,工时表就不再只是员工填写的表格,而成为修正报价、项目估算、团队容量和工作流程的组织记忆。制度设计的终点不是所有人每天都填得一模一样,而是管理层能基于更可信的证据,做出更少依赖猜测的决策。

3. 下一步:用小范围试点验证价值,而不是一次性全员铺开

请先选择一个项目型团队和一个多项目协作团队,分别试行四到六周。记录基线、每周抽查异常、每两周复盘一次管理动作,最终比较的不只是提交率,还包括重大偏差发现时点、计划估算是否修正、临时支持是否可见,以及员工平均填报耗时是否可接受。

如果这几项都没有改善,就先暂停扩围,回到制度定义和管理责任上寻找原因。若试点证明数据确实帮助团队减少盲目排期、解释成本偏差或识别重复返工,再逐步推广。先让一小部分工时数据改变一次真实决策,再让整家组织填写更多数据。

常见问题解答(FAQ)

1. 项目工时制度应该先规定什么?

我准备在团队推行工时表,但担心一上来就要求每天填满,最后大家只是在补数字。制度里到底哪些规则必须先讲清,才能让记录真正用于管理而不是变成打卡?

先规定用途、口径、责任和纠错方式,而不是先规定每天必须填多少小时。一个可执行的制度至少要回答四件事:记录用于项目成本核算、资源规划还是客户结算;工时按实际投入还是计划投入填报;谁提交、谁审核;发现错填后如何修改并保留原因。建议先选一个项目试行两到四周,明确会议、支持、返工和跨项目协作是否计入。

比如团队约定按半小时为最小单位,并允许按任务记录后汇总,而不是要求员工精确回忆每一分钟。判断制度是否有效,不看表格填得多满,而看管理层能否据此识别估算偏差、瓶颈和资源冲突。

2. 工时表应该记录到什么颗粒度?

我看到有的团队按项目填,有的细到每个任务,甚至要求区分沟通和开发。我担心记录太粗看不出问题,太细又增加负担,怎么找到合适的颗粒度?

颗粒度应由决策需要决定:若只做项目级成本复盘,按项目和工作类型通常够用;若要判断任务估算偏差或发现某类工作反复超时,就需要关联具体任务。可先采用“项目,任务,工作类型”三级结构,但不必无限拆分,例如把开发、测试、评审、支持和返工作为有限类别。

试行时观察填报耗时与数据可用性:如果员工每天需要花十分钟以上回忆和拆分,或大量记录都落在“其他”,说明分类过细或任务结构不适配。工时表不是行为监控器,精确到分钟通常不会让决策更准确,反而容易诱发虚假精度。

3. 如何避免工时制度变成考核员工忙不忙的工具?

我担心管理层看到工时后,会把填得多的人当成贡献更大,填得少的人当成效率低。制度要怎样设计,才能既让数据可信,又不让团队为了数字加班或虚报?

制度中应明确工时记录反映的是投入,不等于产出、绩效或个人价值,并把这条原则落实到考核流程:不以填报时长直接排名,不把满工时率当作效率指标,也不因短期低于预期就自动处罚。管理者应结合交付结果、质量、任务难度和协作影响解释数据。

比如某任务计划十小时、实际用了十六小时,优先检查需求变更、依赖等待和估算依据,而不是先追问个人是否不够快。若出现持续超时,可用项目复盘找系统性原因;若工时集中在支持和返工,则应进一步检查产品质量或流程缺陷。可信数据来自用途清晰和纠错安全,不是来自惩罚压力。

4. 管理层如何用工时数据改进计划,而不是只做月底汇总?

我现在的团队每月都能导出工时,但报表看完后没有后续动作,下一轮计划还是凭经验。我想知道哪些指标值得看,以及看到异常后具体应该怎么处理。

把工时复盘和计划调整绑定,优先看三类信号:计划与实际的偏差、投入在不同工作类型上的变化,以及等待或返工等非预期工作占比。下面是一组用于说明分析方法的假设数据,并非行业基准:某试点项目计划投入 400 小时,实际记录 480 小时,其中 50 小时来自需求变更、30 小时来自返工。

管理层不应简单把超出的 80 小时归因于团队效率,而应分别核对变更审批、测试缺陷和原始估算假设。若连续两个迭代都出现相似偏差,可调整估算缓冲、明确变更入口或安排质量改进;若只有单次异常,则先核实数据和项目背景。工时数据只有触发可验证的管理动作,才不只是月底报表。

核心关键词

读者评论

杨
杨若宁

我们之前也从日报改成每周审核,填报负担确实轻了些。不过临时支持到底归到哪个项目,仍要有明确规则,否则同一件事不同团队会记成不同类型。

覃
覃欣然

按半小时或一小时记录对多数研发工作比较现实,但遇到线上故障和频繁切换时,事后拆分还是容易失真。想知道文中建议如何处理无法准确归属的零碎时间。

邓
邓依诺

把工时和绩效排名分开这点很重要。实际推行时,员工是否相信管理层不会拿记录单独评价个人,可能比字段设计更影响数据质量。

文章包含AI辅助创作:项目工时落地方案:管理层开展工时表的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583548

赞 (0)
飞飞飞飞
Timesheet最佳实践:管理层工时表制度设计,常见问题
上一篇 4小时前
工时表任务工时全流程:管理层制度设计与一文讲清
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
