日报工时表最常见的低效,不是员工忘了填,而是团队把“填报”当成了“管理”:员工每天重复录入任务名称、项目、耗时和进度,主管却仍要逐条追问,月底再用几小时把数据拼成一张没人敢直接用于决策的报表。管理层要提升日报工时效率,关键不是催得更勤,而是把填报口径、任务结构、审核规则和数据用途一起设计好,让一条记录只录一次,却能同时回答“时间花在哪里、计划为什么偏离、下一步谁来处理”。
一、核心结论:工时表效率取决于管理流程,而非填报速度
1. 先把“效率”定义成可验证的结果
我判断一套日报工时流程是否有效,不先看表格有多少列,也不先看员工是否每天准点提交,而看四个结果:员工平均填报耗时、主管追问和修正耗时、数据可分析比例,以及工时数据能否触发实际管理动作。
填报提交率很高,未必代表流程高效。如果团队成员都按时填了,但任务名称各写各的、项目归属不一致、同一段时间重复计入多个任务,管理层得到的只是“看起来完整”的数据。相反,少几列但口径一致、能够解释偏差的日报,往往更有价值。
我建议把目标设为“低摩擦、可核对、能行动”,而不是“字段齐全、每天满工时”。工时表是管理信号,不是员工工作价值的计量器。记录用来识别计划和实际之间的差异,不应用来单独评价个人绩效。
2. 把流程目标拆成四类指标
第一类是填报成本:员工每天花多少时间回忆和录入,是否需要在多个系统之间重复抄写。第二类是数据质量:任务、项目、日期和耗时是否能对应到统一口径。第三类是管理成本:主管每周要花多少时间补信息、合并表格和找异常。
第四类是决策价值:管理层能否据此发现需求变更、等待依赖、会议挤占、返工或资源冲突,并采取相应行动。若数据没有进入资源安排、项目复盘或流程改进,就应先问“为什么收集”,而不是继续增加字段。
| 衡量维度 | 建议指标 | 观察方法 | 容易误读的地方 |
|---|---|---|---|
| 填报成本 | 单人每日填报中位耗时 | 选取不同角色做一周计时抽样 | 只测最快的熟练员工 |
| 数据质量 | 可归类工时占比、重复记录率 | 抽查任务名、项目归属和时间冲突 | 把字段填写完整等同于口径准确 |
| 管理成本 | 主管每周修正与追问耗时 | 记录补填、退回和表格合并用时 | 将主管的隐性加班排除在成本外 |
| 决策价值 | 有工时证据支持的改进事项数 | 回看月度复盘中的行动项和结论 | 只统计报表数量或图表数量 |

3. 用“最小记录单元”避免把日报做成流水账
一条有效工时记录,至少应能回答:谁在什么日期,为哪个项目或工作类别,投入了多少时间,对应什么任务或结果。若任务仍在等待、发生返工或被临时需求打断,再补充一个短原因即可。
我不建议日报默认要求写长篇工作总结。长文本容易让员工把日报写成汇报材料,主管也很难稳定比较。对于需要过程说明的岗位,可以采用“任务记录加异常说明”的结构,而不是强迫所有人每天写同样长度的文字。
二、背景和真实场景:为什么日报填了,管理层仍看不清
1. 典型场景:数据齐全,但每个月都在重新对账
在多项目并行的组织里,常见的一幕是:员工在个人表格中记时间,项目经理维护任务表,财务另有成本台账。月底,行政或 PMO 再把几份数据合并。表格看起来很完整,实际上同一项工作可能有三个名称,跨项目支援也没有统一归属。
这类流程的问题不是某个人不认真,而是记录发生在多个相互独立的地方。任务改名后,旧名称还留在日报里;项目调整负责人后,工时归属没有同步;员工上午做任务,下午参加会议,最后凭记忆补写,耗时只能算大概。
在这种场景中,管理层看到“某项目工时增加”,却无法判断增加来自范围扩张、依赖等待、返工,还是填报口径变化。于是主管只能再次询问员工,报表没有减少沟通,反而多制造了一轮沟通。
2. 三类团队,问题的根源并不一样
小团队往往不是工具不够,而是填报规则太复杂。五到十个人可能用一张共享表格就能管理,但只要类别定义清晰、每周有人检查,未必需要引入更复杂的系统。
跨项目团队通常卡在任务和项目关系。一个人同时支持多个项目,临时协作和内部工作容易被挤到“其他”里。如果没有批准后的非项目类别,员工只能把时间随意挂到某个项目,形成错误归属。
百人以上组织更容易遇到标准不统一和权限边界问题。不同部门各自建字段、使用不同项目编码,跨部门统计要靠人工映射。此时流程需要明确谁维护任务分类、谁审核异常、谁有权看个人明细,以及哪些数据只能用于团队层面的容量分析。
3. 工时数据的价值,首先在于解释偏差
计划与实际不一致本身不是坏事。估算时信息不充分、客户新增需求、技术依赖延期、测试返工,都可能带来差异。真正有价值的是识别差异的来源,并判断它是否会重复发生。
例如,一个开发任务比预估多用了六小时。如果日报只有“开发:六小时”,管理者仍然不知道该修订估算、解决依赖、减少返工,还是调整范围。若员工能选择“等待接口两小时、修复回归问题三小时、原计划实现一小时”,管理者就获得了可以行动的解释。
因此,我会把工时表视为项目系统里的观察窗口,而不是独立的考勤或绩效系统。它需要和任务、项目、变更记录建立关系,但不应该把每分钟都变成监控信号。
三、常见误区:看似管理严格,实际让数据更差
1. 误区一:要求每天填满标准工时
标准工作日并不等于每个人每天都能把全部时间准确拆到项目任务。会议、培训、支持、请假、内部协作和临时故障处理都会占用时间。如果流程只允许填项目工时,员工就可能把这些时间硬塞给项目,导致项目成本被高估。
管理层应先定义“需要记录的工作范围”,再讨论每日工时合计。若团队只关心项目成本,就不一定要记录所有内部活动;若需要做容量规划,则应建立少量、稳定的非项目类别。合计数不够,不等于员工没有工作;合计数刚好,也不等于记录真实。
2. 误区二:字段越多,报表就越专业
项目、任务、模块、客户、版本、优先级、工作类型、状态、产出、原因、风险、备注……字段越加越多,员工越容易复制上一次的答案,主管也越难判断哪些字段真正有用。
新增字段之前,我会要求业务负责人回答三个问题:这个字段将产生什么行动?由谁维护?如果没有它,哪个决策会明显变差?回答不上来,就先不要加。每多一个必填项,都会增加填报阻力和数据维护成本。
3. 误区三:用日填报率给员工排名
日填报率可以用来发现流程中断,却不适合直接做个人绩效排名。岗位工作结构差异很大:客服支持和研发交付的任务粒度不同,管理者和一线成员的会议占比也不同。简单按记录数量或工时总数排序,会鼓励拆分任务、延迟录入或制造“看起来忙”的数据。
如果管理层确实需要识别异常,应先看团队和项目层面的趋势,再回到具体情境核查。个人数据的使用规则要明确告知,并且给员工解释和纠错的机会。没有解释机制的数据治理,很容易变成数字问责。
4. 误区四:月底集中补填,觉得结果一样
日报最重要的优势是接近工作发生时间。拖到月底后,员工靠记忆回填,容易把小任务合并、把等待时间遗漏、把临时支持归到最近的项目。最后表格可能完整,但精度已经无法验证。
与其要求每天写很多内容,不如把入口放在员工工作上下文中,并允许短记录、后续修订和原因标注。对偶发漏填,设置提醒和补填窗口;对连续漏填,先检查规则、权限和操作路径,再讨论责任。
5. 误区五:把项目工时直接当作产出
投入时间只能说明资源使用情况,不能独立证明价值。一个任务耗时少,可能是复用成熟方案;耗时多,可能是需求不清或外部依赖阻塞。没有交付结果和背景信息,工时本身无法评价质量。
我倾向于让工时和任务状态、变更记录、缺陷或交付节点一起看。这样才能区分“工作量增加但产出合理”与“反复投入却没有推进”。若把工时总量直接当成产出指标,团队很快会优化记录表演,而不是优化交付。
| 常见做法 | 短期看起来的好处 | 长期风险 | 更稳妥的替代方式 |
|---|---|---|---|
| 所有人填满固定工时 | 日报总数整齐 | 非项目时间被错误分摊 | 区分项目、支持和内部工作口径 |
| 增加大量必填字段 | 报表维度更多 | 填报慢、选项乱、数据缺失 | 按决策需要保留最小字段集 |
| 按工时给个人排名 | 容易制作排行榜 | 诱导凑时长和任务拆分 | 以团队趋势和异常复盘为主 |
| 月底集中补录 | 减少日常提醒 | 记忆误差,无法解释偏差 | 轻量日记、周期抽查、允许修正 |
四、专业判断逻辑:先定口径,再选工具和报表
1. 从管理问题反推需要采集的数据
流程设计应从决策倒推,而不是从系统能提供什么字段正推。管理层常见的问题包括:项目预算为什么偏离、关键岗位是否被多个项目争抢、需求变更是否持续增加、等待时间是否在某个环节集中出现。
每个问题对应的记录要求不同。预算分析需要项目和任务归属;容量规划需要岗位或团队维度;变更分析需要变更原因或任务关联;等待分析则需要明确等待类型和时间范围。不要为所有问题采集全部细节,先选择当前最需要解决的两到三个问题。
一个实用检验方式是:拿一条真实记录,试着从中做出一项管理判断。如果看不出下一步要问谁、改什么流程或调整什么计划,说明字段可能还不够明确,或者这个数据暂时没有管理用途。
2. 明确记录边界:哪些算项目工时,哪些不算
企业常见争议不是数字,而是“这段时间应该填在哪里”。因此,建议先形成一页口径说明,列出项目任务、项目会议、跨项目支持、内部管理、培训、休假和待命等类别的处理方式。
例如,项目例会是否计入项目工时,取决于团队是否要计算项目完整成本。如果会计入,就应在各项目间按实际参会或明确规则分摊;如果只用于项目交付工作量,就应排除会议并保持全年一致。重点不是哪种方案绝对正确,而是不同报表不要混用不同口径。
| 时间类型 | 推荐归属 | 需要的补充信息 | 常见处理边界 |
|---|---|---|---|
| 明确任务的项目工作 | 项目与任务 | 任务状态或阶段 | 按实际投入记录,不按计划时长填 |
| 跨项目临时支持 | 受益项目或支持类别 | 支持对象、简短原因 | 有明确受益项目时优先归属项目 |
| 全员内部会议 | 内部协作类别或规则分摊 | 会议类型 | 是否进入项目成本须保持一致 |
| 故障排查和紧急响应 | 故障任务或支持类别 | 故障编号、影响范围 | 避免事后随意挂到当前项目 |
| 培训、休假和非工作时间 | 独立类别或不计入工作工时 | 按组织制度确定 | 不要为了凑标准工时而制造项目记录 |
3. 用“必填、条件必填、选填”控制录入摩擦
必填字段只保留用于基本归属和分析的内容,例如日期、项目或工作类别、任务、耗时。异常原因可以设置成条件必填:当实际工时明显超过估算、任务暂停或发生跨项目支持时,再要求补充说明。
选填字段用于提供补充上下文,例如交付链接、风险说明或简短结果。若字段在多个周期内几乎无人使用,或者使用后没有触发任何决策,就应评估是否删除。一个经过治理的短表,通常比没人维护的复杂表更可信。
4. 区分计划值、实际值和估算修订
实际工时记录不应覆盖原来的估算。若系统只保留一个数字,管理层就无法回看最初计划,也无法知道偏差从何时形成。较好的做法是保留初始估算、当前估算和实际投入,并记录重要变更。
当任务范围发生变化时,应更新计划并留下原因,而不是把变化后的估算伪装成最初估算。这样既能分析计划准确性,也能分清估算偏差和范围变更。对复杂任务,可以使用区间估算或阶段估算,不必要求一开始精确到小时。
5. 用异常规则替代逐条人工审批
主管逐条审批所有日报,常常是把有限时间花在低风险记录上。更可控的方式是设置异常规则:超出合理时间范围、同一时段重复填报、任务已关闭仍有新增工时、工时归属未知、连续多日未提交等,进入待检查队列。
规则的目的不是自动判定员工对错,而是帮助主管把注意力集中到需要解释的记录。提醒内容应说明具体原因和修正方式,避免只发“日报异常”这类无上下文通知。

五、具体案例与数据观察:用一支跨项目团队推演流程优化
1. 案例设定:先把模拟边界说清楚
下面用一个情景模拟说明如何评估优化效果,数据是用于展示方法的建议基准,不是外部调查或某家企业的真实经营数据。假设团队有 120 人,分属产品、研发、测试和交付,平均同时参与两个以上项目,日报靠电子表格提交,项目经理每周汇总。
初始流程中,员工每天花约 7 分钟回忆并填报;约四分之一记录需要主管追问或改归属;项目名称和任务名称存在多个写法;月底由 PMO 花两天处理数据。这里的关键问题不是人数多,而是记录和任务系统分开,缺少统一的分类和异常处理机制。
试点目标不设成“所有人每天填满八小时”,而设成三个可验证目标:员工平均填报时间下降、无归属记录下降、月底人工整理时间下降。同时约定不把工时用于个人排名,并对个人明细设置访问权限。
2. 优化动作:先统一字典,再改入口和提醒
第一步,把项目、任务和非项目类别的命名统一。项目负责人负责项目清单,部门运营负责人维护通用工作类别,任务名称由项目团队维护。已关闭项目不再进入新记录选项,避免旧数据继续被错误归属。
第二步,把日报入口放到任务上下文中。员工在任务上记录实际投入,而不是先打开独立表格再手动抄任务名称。若工作无法对应任务,例如临时协助或内部例会,则使用有限的工作类别,并按需要补一句说明。
第三步,采用分层检查。员工提交后,系统检查必填项、重复时间和明显超出范围的记录;项目负责人只检查需要解释的异常;PMO 每周抽样检查口径,不再负责逐条代填和整表重做。
3. 模拟结果:看总成本,不只看员工端时间

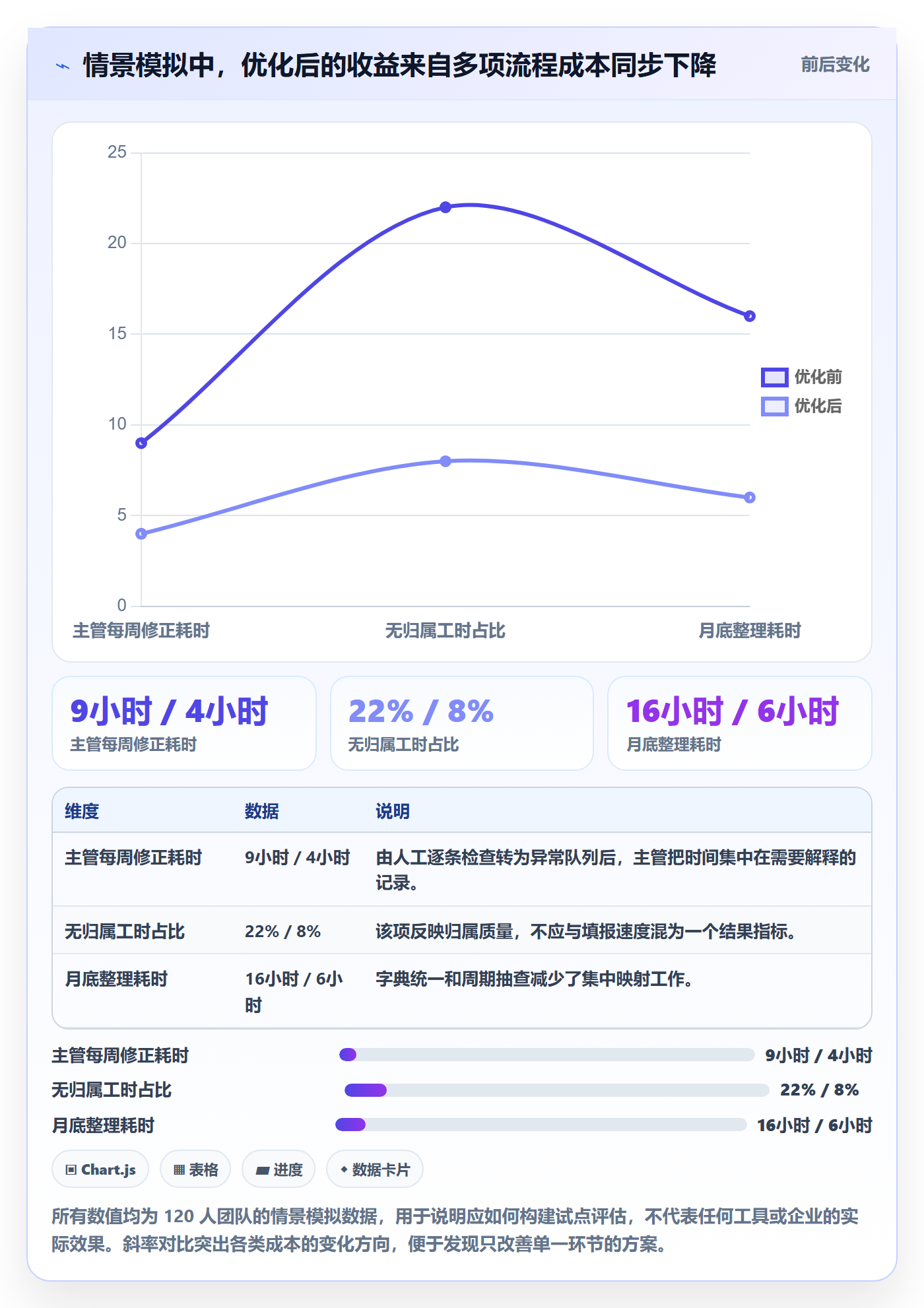

试点四周后,若员工填报中位耗时从 7 分钟降到 3 分钟,120 人每天合计可少花约 8 小时。若主管修正时间从每周 9 小时降到 4 小时,一个月可减少约 20 小时管理整理时间。这里的小时数是按团队规模和假设耗时推算,实际效果必须用试点计时验证。
更重要的变化可能不是节省了多少分钟,而是无归属工时从 22% 降到 8%,以及每月需要二次确认的记录从 30% 降到 12%。当记录能够稳定对应到任务,项目经理就能更早发现某类任务持续超估,或某个依赖环节反复造成等待。
| 指标 | 优化前情景值 | 优化后情景值 | 解释方式 |
|---|---|---|---|
| 员工每日填报中位耗时 | 7 分钟/人 | 3 分钟/人 | 通过入口整合和减少必填字段降低回忆与录入成本 |
| 主管每周修正耗时 | 9 小时/周 | 4 小时/周 | 由逐条核对转为异常队列和抽样检查 |
| 无归属工时占比 | 22% | 8% | 任务清单和工作类别统一后,记录更容易正确归属 |
| 需要二次确认的记录占比 | 30% | 12% | 通过条件必填和明确异常原因减少追问 |
| 月底整理耗时 | 16 小时/月 | 6 小时/月 | 将部分合并工作前移为日常规则校验和定期抽查 |

4. 对比工具选择:任务关系和治理能力比功能列表更重要
如果团队的任务、项目和工时记录分散在不同地方,管理者先要评估能否形成稳定的数据关系,而不是只比较“有没有工时字段”。支持项目任务关联、权限管理、异常筛查和报表导出的工具,可能减少重复录入;但如果任务分类没人维护,系统只会更快地产生不一致数据。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,评估时可以重点看工时记录是否能关联到项目任务、不同角色能否使用统一的工作流、管理者能否按权限查看汇总或明细,以及数据能否支撑跨项目分析。具体功能、版本和配置能力应以产品当前公开说明和实际演示为准,不宜仅凭宣传页判断适配度。
我不会因为组织人数超过 100,就默认推荐采购平台。若现有任务系统已能稳定提供项目和任务清单,表单加自动化提醒就可能足够;若跨项目依赖、审批权限、审计和报表需求持续增加,再评估平台化方案更合理。工具是流程的载体,不是口径治理的替代品。
六、不同情况下的行动建议:从小试点到规模化落地
1. 十人以内团队:先用最小模板跑通一个周期
小团队可以先用共享表格或现有任务工具,不急着采购新系统。模板只保留日期、项目或工作类别、任务、耗时、状态和简短备注。由一名负责人每周抽查少量记录,重点看名称是否一致、是否有重复时间、是否存在大量“其他”。
试行两周后,询问员工哪些字段最难填、哪些内容每天都重复、哪些数据没人看。若填报超过五分钟,先检查任务是否可选、默认值是否合理,以及员工是不是需要在多个地方重复录入。小团队的优势是沟通快,不应把简单流程做成审批工程。
2. 多项目并行团队:优先治理任务和归属字典
多项目团队应先明确项目主数据的维护人、任务关闭规则和跨项目支持归属。一个任务只能有一个稳定标识,项目改名、拆分或合并时,要有数据迁移规则。没有这层治理,后续所有分析都要依赖人工匹配。
对于无法提前挂到任务的临时工作,建立有限的支持类别,并要求记录受益项目或原因。每月检查“其他”类别占比。如果“其他”持续增长,通常说明分类设计跟不上实际工作,而不一定是员工偷懒。
3. 百人以上组织:建立数据责任和访问边界
规模化后至少要明确三类角色:业务负责人定义工时用途,数据或 PMO 负责人维护口径和报表,团队负责人处理本团队异常。项目负责人不应随意修改全公司的分类,系统管理员也不应代替业务决定哪些时间计入项目成本。
权限方面,最好区分个人明细、团队汇总和管理层汇总。只有在明确用途和授权范围内,才开放个人级数据。汇总报表应尽量呈现项目和团队趋势,避免默认暴露所有人的详细时间记录。
组织人数越多,变更控制越重要。新增字段、调整类别或更改计算规则,都应记录生效日期,并说明新旧数据是否可直接比较。否则,月度趋势可能只是口径变化,不是业务变化。
4. 已有项目管理平台:先做配置诊断,不要立刻迁移
如果团队已有项目管理平台,先检查任务是否有负责人、状态和稳定标识,工时是否能从任务上下文录入,报表是否支持按项目和时间周期汇总。再检查权限、提醒、导出和异常规则。很多所谓“系统不支持”,其实是任务结构不一致或配置没有统一。
如果现有平台确实无法满足审计、跨部门统计或多层审批需求,可以做小范围验证。建议用真实项目跑两到四周,把同一批任务分别按旧流程和新流程记录,比较填报耗时、归属准确度、修正次数和管理者可用性。
5. 需要客户成本核算:把精度要求与业务价值匹配
客户项目成本核算通常比内部容量规划需要更严格的归属和审核,但仍要避免要求员工精确回忆每十五分钟的工作。精度应由合同、财务规则和客户结算方式决定,并提前告知员工哪些记录会用于成本核算。
若需要更细粒度记录,应同时提供便捷入口、及时修正机制和审核责任人。不要一边要求员工高度精确,一边让他们月底回忆填报。若记录将用于客户账单或正式成本报表,最好保留变更日志和审批轨迹。
6. 研发、交付和支持岗位:分开看工作结构
研发任务通常涉及估算、实现、评审和返工,适合与任务状态、缺陷和变更记录结合;交付岗位可能包含现场支持、客户沟通和项目会议,需要明确哪些时间归属客户项目;支持团队则应以工单、故障和响应类别为核心,而不是套用研发任务模板。
同一企业可以共享日期、人员、耗时等基础字段,但不必强求所有岗位使用完全相同的工作类型。统一的是数据口径和治理规则,不是所有工作都要被塞进同一套分类。

七、不同情况下的取舍:速度、精度、管理负担不能同时无限优化
1. 追求更快填报,可能减少解释信息
字段越少,录入越快,但异常发生后可供解释的上下文也越少。若团队目标只是粗略看项目投入分布,少量字段通常足够;若需要分析返工、等待和变更原因,就要在异常场景增加条件说明。
我的取舍原则是:正常工作走短路径,异常工作留足信息。不要让每个员工每天都填写风险报告,但当投入明显偏离计划、任务被阻塞或范围变化时,应留下可以复盘的原因。
2. 追求更高精度,可能损害员工信任
更细的时间粒度会带来更高的记录成本,也可能让员工感觉被持续监控。只有当成本核算或合同要求确实需要时,才考虑更细粒度,并清楚说明数据用途、可见范围和修正渠道。
若工时数据主要用于改善估算和容量规划,按任务或半天记录通常比逐分钟追踪更合适。精度并非越高越好;当误差小于管理决策的容忍范围时,继续提高精度可能不值得。
3. 统一标准与团队灵活性之间,需要划清边界
企业需要统一日期、耗时单位、项目编码、权限和基本归属规则,以便跨部门分析;团队则可以根据岗位设置少量差异化工作类型。把所有分类都交给团队自由发挥,数据无法横向比较;把每个岗位锁进同一套分类,员工又会大量选择“其他”。
可操作的折中方案是:基础字段全公司统一,团队字段由业务负责人申请,新增分类必须说明用途和维护人,并设定复核日期。长期未使用的分类定期归档,避免选择列表不断膨胀。
4. 自动化与人工判断各有适用范围
自动化适合做格式校验、重复时间提醒、任务状态检查和未提交提醒;人工适合判断异常原因、需求变化是否合理、流程瓶颈是否需要调整。自动规则不应直接给出“员工违规”或“效率低”的结论。
流程越自动,越要保留人工申诉和修正路径。误报如果长期得不到处理,员工会忽略提醒,真正有价值的异常也会被淹没。
5. 表格、轻量工具和项目管理平台,按复杂度选
| 方案 | 适合情况 | 优势 | 主要代价 | 迁移信号 |
|---|---|---|---|---|
| 共享表格 | 团队小、项目少、口径稳定 | 上手快、成本低、灵活 | 易出现版本冲突和手工汇总 | 重复对账持续发生,权限和追溯不足 |
| 轻量工时工具 | 需要统一表单和提醒 | 录入较规范,设置成本适中 | 任务关系和复杂权限可能有限 | 多项目分析和审计需求增加 |
| 项目管理平台 | 跨团队、多项目、任务协作复杂 | 任务、项目和流程可关联 | 实施、培训和治理成本更高 | 现有任务系统无法支撑统一数据链路 |
选型时,我会把实施和持续维护成本放进同一张账。工具采购费只是显性成本,字段治理、培训、权限维护、历史数据迁移和报表解释,才是长期运营成本。如果系统上线后仍需人工复制任务名、手工核对项目归属,就没有真正解决核心问题。
八、可直接采用的日报工时模板与运行流程
1. 最小版模板:适合先试运行
下面的模板可用于共享表格、任务工具或工时模块。它不追求一次覆盖所有场景,建议先试行两周,再根据真实的管理问题调整字段。
| 字段 | 是否必填 | 填写规则 | 示例 |
|---|---|---|---|
| 工作日期 | 必填 | 记录实际发生日期 | 2025-04-10 |
| 项目或工作类别 | 必填 | 从统一清单选择,不自由拼写 | 客户门户升级 |
| 任务 | 项目任务必填 | 关联已有任务;临时工作选择合适类别 | 验证登录流程异常 |
| 实际耗时 | 必填 | 按团队统一单位填写,避免重复时段 | 2.5 小时 |
| 工作结果或状态 | 选填或条件必填 | 用短语说明交付、阻塞或待办 | 已定位问题,等待接口修复 |
| 异常原因 | 条件必填 | 仅在超估、阻塞、返工或临时支援时填写 | 依赖接口晚到半天 |

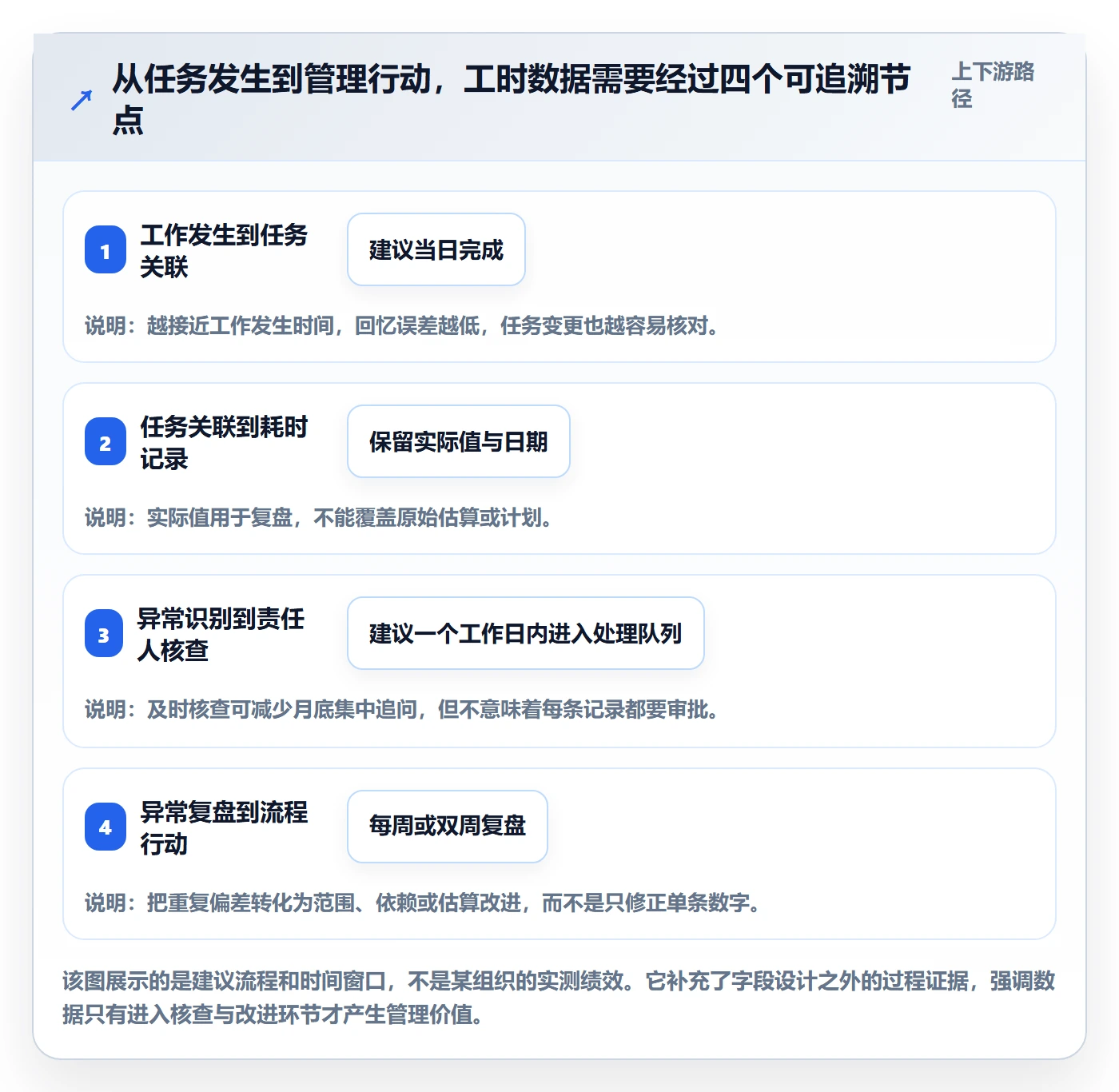

2. 推荐操作流程:员工记录、主管看异常、团队做复盘
-
工作发生时关联任务。优先在任务或项目上下文中记录,避免月底从零回忆。临时支持无法关联任务时,使用规定的工作类别。
-
当天结束前补充实际耗时。允许短记录,不要求写长篇总结。若无法确定精确时长,按组织规定的粒度估算,并保持口径一致。
-
系统先做规则校验。检查缺失字段、重复时段、关闭任务新增投入和不合理的时间范围,将需要解释的记录放入异常队列。
-
主管在约定周期内处理异常。优先确认项目归属、任务状态和异常原因,不对所有正常记录进行逐条审批。
-
每周回看重复模式。例如某依赖反复等待、某类任务长期超估、临时支持持续挤占计划工作。把问题转成明确行动项和负责人。
-
每月复核字段和类别。删除长期不用的字段,合并重复类别,并在变更时标注生效日期。
3. 一段可直接复用的流程说明
团队可以把下面内容放进内部操作规范,再按实际制度调整。流程说明的重点不是措辞,而是让员工知道什么时候填、填到哪里、异常如何处理,以及数据会被怎样使用。
请在工作发生当日将实际投入关联到对应项目任务。无法关联项目任务的内部活动、培训和临时支持,请使用统一工作类别。实际耗时用于项目复盘和资源规划,不单独作为个人绩效排名依据。若记录归属错误或任务发生变更,可在本周内申请修正;超出估算、发生阻塞或返工时,请补充简短原因。项目负责人每周检查异常记录,PMO 按月抽样核对分类口径。
4. 四周试点计划:先验证,再推广

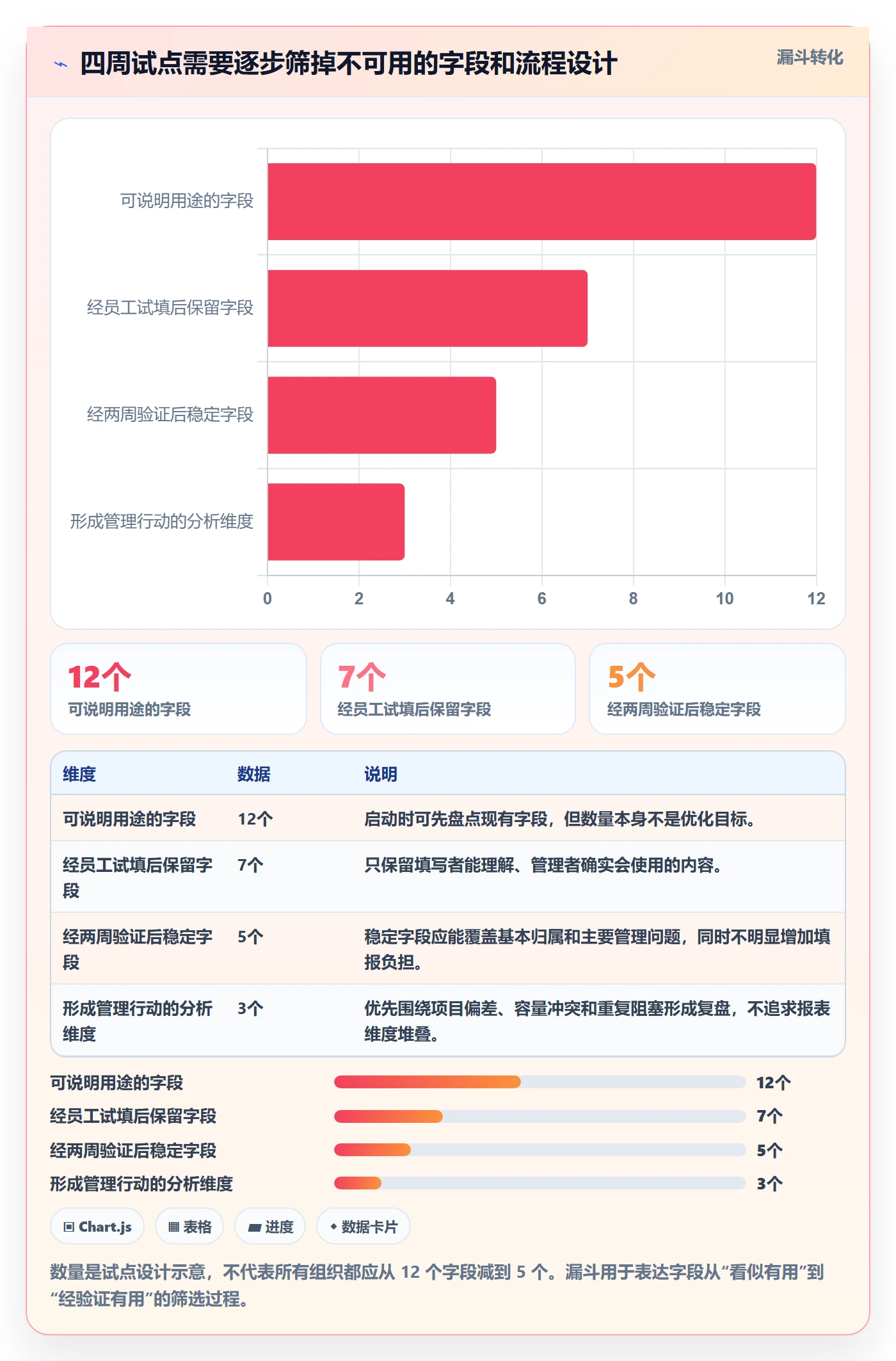

| 阶段 | 时间 | 主要动作 | 通过条件 |
|---|---|---|---|
| 准备 | 第 1 周 | 选择一个团队,明确口径、模板和数据权限 | 员工能用真实任务完成一条记录 |
| 试填 | 第 2 周 | 记录填报耗时、缺失项和常见疑问 | 必填字段可理解,异常有处理人 |
| 调整 | 第 3 周 | 删减无用字段,修正分类和提醒规则 | 员工重复录入和主管追问开始下降 |
| 复盘 | 第 4 周 | 对比基线,决定扩大、调整或停止 | 成本、质量和决策价值都有可解释变化 |

九、长期治理:让工时数据保持可信,而不是越用越复杂
1. 每个字段都要有维护责任人
项目清单、工作类别、异常原因和权限规则都需要负责人。没有责任人的字段会逐渐出现重复选项、过期分类和不同部门各自解释的情况。建议为每项数据设置维护人、更新频率和变更审批方式。
这不意味着所有变更都要走繁琐审批。小团队可以由项目运营负责人定期整理;大型组织则可以设立轻量的数据治理例会,集中处理分类新增、历史数据映射和权限调整。
2. 用抽样检查代替全量复核
全量人工复核既贵又容易流于形式。可以按团队、项目和异常类型抽样,检查记录是否对应真实任务、归属是否合理、耗时是否存在明显重叠。抽样发现重复问题,再改规则和培训,而不是把每条记录都退回重填。
抽样结果应关注系统性问题。如果多个员工都把同一类活动填进“其他”,问题可能在分类设计;如果某个项目长期没有任务可选,问题可能在任务维护流程。把系统问题归咎于个人,往往只会让员工改成更隐蔽的填法。
3. 保留口径变化记录,避免趋势比较失真
如果某个月调整了项目归属、工作类别或实际工时的计算方式,报表应注明变化生效时间。必要时将旧数据按新口径重新映射,或明确说明前后周期不可直接比较。
例如,“会议是否计入项目工时”从不计入改为按比例分摊,项目工时会突然上升。这种变化不是团队产能下降,而是统计口径改变。管理层应先识别口径变化,再解释业务趋势。
4. 让数据使用规则可见、可问、可纠错
员工至少应知道收集哪些数据、谁能查看、保存多久、用于哪些分析、如何申请更正。如果数据用途发生变化,例如从项目复盘扩展到成本核算,需要重新评估权限和告知规则。
信任不是靠一句“我们不会滥用”建立的,而是靠可见的制度和一致的实践建立。若员工发现记录经常被用于未经说明的个人比较,数据质量会迅速下降,流程的管理收益也会被抵消。
十、结尾:下一步从一次小范围的流程诊断开始
1. 独特观点:日报不是要记得更多,而是要少做一次无效解释
很多工时表优化项目把目标设成“让员工更快填完”,但真正值得追求的是减少全链路的重复劳动:员工不必重复抄任务,主管不必反复追问,PMO 不必月底重新解释字段,管理层也不必把工时总数误当成产出。
日报工时的价值,不在于把每一天切得多细,而在于让团队更早看见计划偏差、归属混乱和重复阻塞。一个好的流程,允许正常工作快速记录,也让异常工作留下足够解释;它既保留数据,也保留人的判断。
2. 现在可以采取的三个动作
-
先做一周现状测量。抽样记录员工填报耗时、主管修正时间、无归属比例和月底整理时间,建立真实基线,不要只凭感觉判断。
-
再删减一版模板。保留能够支撑当前决策的字段,将异常原因设为条件必填,统一项目、任务和非项目工作类别。
-
最后选择一个团队试运行。用两到四周验证填报成本、数据质量和管理行动是否改善,再决定是否推广或更换工具。
如果试点只让报表变得更漂亮,却没有减少追问、降低错误归属或促成流程改进,就不应急着推广。先找出问题发生在哪个环节,再决定是改口径、改任务结构、改提醒,还是改工具。管理层真正要优化的不是日报表本身,而是从工作发生到组织采取行动的整条信息链。
常见问题解答(FAQ)
1. 日报工时怎样填,才能减少管理层汇总和追问?
我每天都要看团队工时表,但常遇到有人只写“开发”“沟通”,月底还得逐条问这几小时具体做了什么。我想把日报做得更清楚,又担心字段太多让团队觉得是在增加负担,应该怎么取舍?
建议把日报控制在“日期、任务或事项、所属项目、工时、进展或产出、阻塞原因”六项以内,并要求每条记录能对应到一项可识别的工作。例如,不写“开发 4 小时”,而写“支付接口联调 3 小时,完成异常码校验;等待测试环境配置 1 小时”。管理层汇总时,最需要的是工时归属、产出和偏差原因;
如果填表人要重复录入大量已有信息,数据质量反而会下降。可先试运行一周,统计缺失字段和补问次数,再决定是否增减字段。
2. 日报工时应该按任务拆分到什么粒度?
我发现有的同事一整天只填一条“项目工作 8 小时”,也有人把半小时的零碎沟通拆成很多行,最后表格很难读。我不确定怎样的粒度既能看清投入,又不至于让填报变成记流水账。
实用的判断标准不是固定拆成多少分钟,而是这条记录能否帮助负责人判断工作归属、进展或偏差。通常可按可验收任务、明确的支持事项或持续时间较长的会议拆分;短暂且同类的沟通可以合并为一条,并注明主题。若一条记录跨越多个项目或产出目标,通常值得拆开;若拆分后仍无法支持决策,就没有必要继续细分。
团队可用一个迭代周期观察:如果负责人仍频繁追问“这项工作属于哪个项目”,说明当前粒度过粗;如果填报时间明显增加而复盘结论没有变化,则可能过细。
3. 管理层怎样优化日报工时审核流程?
我负责汇总团队工时,通常要等大家填完后再逐条检查,月底经常集中发现漏填、重复填和项目归属不清的问题。我想把审核从月底补救改成日常管理,但不希望每条记录都由管理者手工审批。
把检查分成自动校验、异常复核和周期复盘三层,比逐条人工审批更省力。提交时校验必填项、工时格式和明显超出工作日上限的记录;每天只关注未提交、总工时异常、任务无归属和连续多日内容重复等例外;每周再抽样核对记录与任务进展。
可以用一张异常清单记录“问题类型、责任人、处理时限、是否修正”,并比较优化前后的补问次数和按时提交率。审核的重点应是数据能否解释工作,而不是把填报变成对员工的逐分钟监控。
4. 日报工时模板应包含哪些字段,才能兼顾填报效率和管理分析?
我准备统一团队的日报模板,但担心模板要么过于简单,月底无法按项目分析,要么字段太多,大家直接复制粘贴应付。我希望找到一个能先落地、再按实际情况调整的模板,应该怎样设计?
可先采用“日期、人员、项目或工作类别、任务描述、工时、进展或产出、阻塞或备注”作为基础模板;如果项目和人员信息可由系统自动带出,就不要要求重复填写。分析时可按项目、工作类别和周期汇总,同时保留任务描述用于解释异常。
模板上线后连续观察两周,重点看三项:按时提交率、需要补问的记录比例、汇总结果是否支持项目决策。若某字段长期为空或无法指导行动,应考虑删除;若管理层总在追问同一种信息,再把它设计成明确字段,而不是不断增加自由文本要求。
核心关键词
文章包含AI辅助创作:日报工时实操方法:管理层提升工时表效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583449
读者评论
我们之前把会议时间都记到具体项目里,月底成本确实好看了,但项目间比较反而失真。先统一会议和跨项目支持的归属规则,比多加几个字段实在。
异常记录集中复核这个思路可行,不过异常阈值得按岗位和任务类型调整。客服支持与研发任务差异很大,统一按超时筛查容易让主管收到一堆无效提醒。
文章提到工时不该单独用于绩效,我很认同。想了解实际落地时,个人明细的查看权限通常怎么定?只看团队趋势有时又难定位反复出现的等待或返工。
