任务工时表上线后,最先暴露出来的通常不是员工填得不认真,而是管理层把三个不同问题混在了一起:计划需要多少人、实际花了多少时间、这些时间是否值得。若一张表同时承担排期、绩效、成本核算和问责,员工会倾向于填得“安全”,管理者则会把数字当成事实,最后得到一份看似精确、却无法指导决策的报表。
我建议把工时表从“填报工具”重新定义为一套管理流程:先约定要回答的业务问题,再确定记录粒度、填报时点、审核边界和数据用途,最后用试点验证。本文中的企业案例和数字均为情景模拟,用于说明设计方法,不代表任何产品的实测结果或行业统计。对于 100 人以上、项目并行较多的组织,可用 PingCode 这类项目管理平台承接任务、计划与工时记录,但工具只能固化规则,不能替管理层替代规则。
一、先讲结论:工时表不是考勤表,也不是绩效分数表
1. 先决定要用工时回答什么问题
工时记录的价值不在于知道某个人每天忙了几小时,而在于让管理者看见工作如何流向项目、任务和组织目标。比如,团队承诺的交付是否超出可用产能,某类任务是否持续低估,支持工作是否挤占了研发计划,项目成本是否偏离预算。
这几个问题的分析对象不同。排期需要比较计划工时与可用产能;成本核算需要把工时映射到成本口径;任务改进需要识别估算偏差和等待时间;绩效管理则涉及岗位职责、结果质量和协作贡献,不能用一个工时数字替代。
我的判断是:第一阶段只选一到两个决策用途。如果团队还没形成稳定的任务拆分方式,先服务于计划复盘和负荷识别,不要一开始就把工时用于个人绩效排名。用途越多,填报规则越容易冲突,数据也越容易被“优化”。
2. 先搭流程,再选工具
工时表从 0 到 1,建议按“定义口径,选择对象,设置字段,跑小范围试点,校准规则,扩大覆盖”的顺序推进。先把谁填、填什么、何时填、谁审核、数据给谁看讲清楚,再配置系统。否则工具上线只是把原来的模糊要求变成了线上必填项。
例如,某项目管理平台可以把工时关联到项目、迭代、任务和人员,也可以提供审批和汇总视图。但如果任务没有负责人、没有明确的完成条件,关联到任务的工时仍然难以解释。管理流程决定数据能不能用,系统决定流程能不能稳定执行。
3. 先看团队级趋势,再看个人明细
上线初期最值得关注的是团队级信号:计划工时偏差、未归属工时比例、临时支持占比、填报及时率、任务返工和加班变化。个人明细用于澄清任务事实,不宜在数据尚未稳定时直接变成排名依据。
工时数字有测量误差,也有行为反应。员工知道一个数字将决定奖惩后,会调整记录方式;管理者只看数字而不看任务上下文,也会把复杂工作误读为效率低。工时先用于改善流程,之后才考虑进入成本或绩效机制,而且必须经过制度审查和沟通。
| 管理问题 | 适合使用的工时信息 | 不应单独得出的结论 |
|---|---|---|
| 下个周期能承接多少工作 | 可用产能、已承诺任务、历史偏差、非项目占用 | 某人记录小时多,就一定能多接任务 |
| 项目预算是否偏离 | 项目累计工时、角色成本口径、变更记录 | 超预算必然是执行人员效率低 |
| 哪些流程需要改进 | 等待、返工、支持、中断等类别及其趋势 | 某类工作占比高,就应立即压缩该工作 |
| 个人贡献如何评价 | 作为补充事实,与结果、质量、协作和职责结合 | 工时长等于贡献大,工时短等于产出高 |
这张表的关键区别在于:工时适合揭示资源流向和计划偏差,不适合单独充当结论。管理者应把它与交付结果、质量、任务难度和外部依赖放在一起解释。
二、背景和真实场景:为什么管理层会突然需要工时表
1. 规模扩大后,“大家都很忙”不再是有效解释
小团队可以靠日常沟通判断负荷:负责人知道谁在处理哪个客户问题,开发知道谁在赶版本,项目负责人也能记住关键依赖。但团队扩大、项目并行、跨部门协作增加后,口头信息迅速过期。管理层看到的是“多个项目都紧急”,却很难判断紧急工作占了多少可用时间。
我在设计这类流程时,首先会追问:最近一次因为资源冲突而延期,团队究竟缺少了什么信息?如果答案是“某人同时承担了三个高优先级项目”“临时支持吞掉了计划”“任务估算系统性偏低”,工时可能有帮助。若根因是目标反复变更、审批等待或决策迟缓,仅加一张表不会解决问题。
2. 任务工时与日历时间不是一回事
任务工时是执行工作投入的估算或记录,日历时间是任务从开始到完成经过的时间。一个任务可能只需要四小时实际操作,却因为等待接口、评审排期或客户反馈,历时十天。若管理者把历时直接当作投入,就会高估成本;若只看投入,又会忽略流程等待导致的交付延迟。
因此,工时表适合回答“投入了多少”,而不是完整回答“为什么这么慢”。需要分析周期问题时,应同时记录状态流转、等待原因或依赖阻塞。把这两种时间混为一谈,是工时数据无法解释交付效率的常见原因。
3. 一张表往往被要求服务四种管理视角
项目负责人想看项目投入,部门主管想看团队容量,财务关心成本归集,人力管理者可能想知道工作负荷。四种视角都合理,但维度和权限不相同。若所有人共用同一张宽表,字段会不断增加,填报负担随之上升。
我的做法是保留一个共同的基础事实,某人在某时间段为某项工作投入多少时间,再通过权限和报表视图满足不同角色。记录层尽量简洁,分析层按决策需求组合。不要把每个部门的分析偏好都变成一线人员必须手填的字段。
4. 工时表真正的难点在信任,而非输入框
员工会问:填报的数据会不会用于比较?低估是否会被追责?支持同事和培养新人算不算工作?管理层会问:数字真实吗?谁来审?有没有漏填?这不是上线宣讲里加一句“为了优化管理”就能回答的问题。
如果组织过去习惯用加班时长证明投入,员工可能不愿记录真实的低负荷时段;如果过去用工时排名,员工可能把任务拆得更碎,或把沟通时间转移到不可见类别。制度设计需要明确用途、访问范围、保存方式和纠错机制,让记录者知道“如实填报”不会自动触发惩罚。
| 触发场景 | 可能的管理问题 | 工时数据能提供什么 | 还需要补充什么证据 |
|---|---|---|---|
| 多个项目争抢同一批人员 | 容量承诺超过团队可用时间 | 项目投入与临时工作占用 | 项目优先级、技能约束、排期依赖 |
| 预算持续偏差 | 估算、变更或成本口径不一致 | 计划与实际投入差异 | 范围变更、角色费率、质量返工 |
| 任务经常拖期 | 任务过大、等待过多或估算不准 | 投入变化及任务归属 | 状态流转、阻塞原因、完成标准 |
这类对照表用于提醒管理者:工时是证据链的一部分,不是万能解释。只有把它与触发场景对应起来,数据收集才不会变成无目标的行政负担。
三、常见误区:表格越细,不代表管理越精确
1. 把工时当成考勤的替代品
考勤通常记录在岗或出勤状态,工时记录工作投入与任务归属。员工在办公室八小时,不等于八小时都在执行项目任务;远程工作中的短时沟通、故障处理和跨时区协作,也未必能被一个上下班时段准确描述。
如果目的只是核对出勤,应使用适合的考勤机制,不要把任务工时表变成另一套打卡系统。反过来,如果目的是项目成本,也不能把出勤时长直接分摊到项目。两者可以关联,但必须保留不同定义和权限。
2. 把工时长短直接解释为效率高低
同样投入八小时,可能产生不同结果:一个任务按期完成,一个任务受依赖阻塞,一个任务需要返工,还有一个任务帮助团队避免了重大缺陷。只比较时长,会忽略结果价值、任务复杂度、质量和协作贡献。
如果工时用于绩效,至少需要说明它在评价中的位置、适用岗位和例外情形,并由管理者结合结果证据判断。单纯按填报小时排序,会鼓励“记录得多”,而不是“交付得好”。
3. 用过细粒度制造虚假的准确感
要求每十五分钟填一次,看起来能得到精密数据,实际常造成大量记忆补录和分类争议。对知识工作而言,任务切换、讨论、思考和临时排障本来就难以切成完全独立的区块。记录精度高于团队可稳定执行的精度,通常只会增加噪声。
相反,粗到“本周主要做了研发”也无法支持项目核算和负荷判断。粒度要由管理问题决定:如果要识别项目投入,记录到任务或任务类型可能足够;如果要分析会议成本,另设会议类别即可,不必把所有活动拆成分钟级。
4. 只要求填报,不定义审核与纠错
没有审核机制,漏填和错归属会持续累积;审核过重,主管每周逐条审批数百条记录,又会把流程变成瓶颈。合理做法是分层校验:系统检查字段和关联关系,负责人抽查异常,员工可以在固定窗口内修正,争议记录有清晰处理人。
审核的目标不是证明谁“填错了”,而是让数据达到当前决策所需的可信度。月度成本报告的校验强度可能高于团队内部的周负荷观察;不同用途不应共享同一个审核深度。
5. 把所有非项目工作塞进“其他”
“其他”一旦成为默认出口,管理层就无法知道支持、培训、面试、运维、内部会议和故障响应分别占用了多少资源。分类太细会增加填报成本,但完全没有边界又会让数据失去解释力。
可先设少量稳定类别,并把“其他”控制为兜底项。例如,项目交付、客户支持、缺陷与维护、内部运营、会议协作、学习与培训、休假及不可用时间。若某类“其他”连续多个周期占比明显上升,再评估是否拆分,而不是上线第一天就列几十个选项。
| 误区 | 短期表象 | 长期后果 | 更稳妥的做法 |
|---|---|---|---|
| 小时数等于绩效 | 报表容易排序 | 填报行为被扭曲,忽略质量与难度 | 作为辅助证据,结合结果和职责判断 |
| 粒度越细越准确 | 字段看起来丰富 | 补录增加,分类一致性下降 | 选择团队可持续执行的最小粒度 |
| 一个“其他”解决所有边界 | 设置简单 | 资源流向不可解释 | 先设少量稳定类别,定期检查兜底比例 |
| 上线即要求全员执行 | 覆盖率迅速提高 | 规则问题被放大,信任受损 | 先在代表性团队试点,再扩面 |
四、专业判断逻辑:从管理问题反推字段和流程
1. 建立一条可解释的数据链
每条工时记录至少要回答五个问题:谁投入、投入在哪个对象、投入多长时间、属于什么工作类型、记录对应哪个时间段。视组织需要,再增加状态、说明或成本归属。字段不是越多越好,任何必填字段都应该能对应一个明确的管理用途。
我会先画出这条链:人员归属任务,任务关联项目或工作类别,时间记录采用统一单位,记录进入审核和汇总,报表最终服务于某个决策。链条中任一环节不稳定,汇总结果就会失真。比如项目编码不统一,工时再准确也无法比较项目投入。
| 字段 | 建议规则 | 为什么需要 | 容易踩的坑 |
|---|---|---|---|
| 人员 | 自动带出组织身份,避免手工输入 | 用于团队负荷与成本汇总 | 人员调组后历史记录归属混乱 |
| 任务或工作对象 | 优先选择已建立的任务;例外工作有专门类别 | 解释工时流向 | 任务命名不清、重复建任务 |
| 投入时长 | 规定最小记录单位和允许范围 | 计划、成本和趋势分析 | 精度要求超过实际记忆能力 |
| 工作类别 | 使用有限、定义清晰的类别 | 识别项目以外的资源占用 | 类别重叠或“其他”泛滥 |
| 时间段与状态 | 明确自然日、周或周期的截止规则 | 处理补录、审批和关账 | 不同团队按不同周期汇总 |
2. 区分计划工时、实际工时和剩余工作量
计划工时是对未来投入的估计;实际工时是已发生的记录;剩余工作量是对未完成工作的判断。三者不能混成一个字段。计划用于承诺,实际用于复盘,剩余工作量用于预测。任务变更时,应该保留原计划及其调整原因,而不是直接覆盖,让偏差消失。
比如一个原计划为十小时的任务,实际已经投入八小时,但仍估计需要六小时完成。若系统只记录“总工时十四小时”,管理者无法知道偏差来自最初低估、范围增加,还是执行中出现依赖阻塞。保留计划、实际和剩余三个视角,才有复盘价值。
3. 设定合理粒度和填报节奏
对多数知识型团队,日常记录可以按任务填写,按天或按周汇总;究竟选哪种节奏,要看业务变化速度和记录风险。项目成本需要相对及时、可追溯的记录;内部容量复盘可能按周更易坚持。应避免要求员工在每个工作动作发生时实时操作,除非岗位性质和系统流程确实支持。
在试点中,可把最小单位设为半小时或一小时,并允许团队按实际工作特点校准。重点不是追求绝对精确,而是确保不同人对“半小时投入”有相近理解。若工作高度碎片化,可以用固定时间窗记录支持工作,而不必强行拆成大量微任务。
4. 把审核规则做成异常管理,而不是逐条盖章
流程可以先由员工提交,再由任务负责人确认归属,项目负责人或团队主管处理异常。系统可提示缺少任务、超出合理范围、周期未提交或同一时段重复记录等情况。主管不必逐条批准所有正常记录,而应把精力放在明显不一致和需要澄清的项目上。
异常规则需经过试点验证。例如,每日工时超过团队约定范围时提醒,不直接判定错误;任务已关闭但仍有新增工时,要求选择维护或返工原因;“其他”占比过高时请团队检查分类。校验是触发沟通的信号,不是自动处罚开关。
5. 在平台中保持“记录层”和“分析层”分离
在 PingCode 这类项目管理平台中,可以把任务、项目、负责人和工时关联起来,减少人员在多张表之间重复填写。对中大型企业而言,项目层级、角色权限和跨团队视图会影响数据治理;但是否适用,仍需根据组织现有流程、部署和集成要求评估。
配置时,我倾向于把员工录入界面做得简单,把管理报表做得有层次:员工看到与自己相关的任务和规则;任务负责人能核对任务投入;项目负责人看项目汇总和偏差;管理层看趋势与组合视图。个人明细访问范围应经过授权,不要为了“看得见”就默认向所有管理者开放。
五、案例与数据观察:一支 120 人团队怎样从试点开始
1. 情景设定:问题不是没人工作,而是计划被隐性工作挤压
下面以一个模拟案例说明流程。某产品与研发组织约 120 人,分布在多个并行项目中。管理层连续两个周期发现承诺任务延期,团队普遍反馈“临时支持很多”,但项目报告中看不到支持工作。原有表格只按项目汇总,没有任务类别,也没有明确的补录截止时间。
团队没有立即要求全员按小时打卡,而是先挑选一个研发团队和一个客户支持团队试点。试点目标限定为两个:识别项目计划与实际投入的差异;估算支持和维护工作对计划产能的占用。个人绩效不使用试点数据,试点结束后再共同复核分类和流程。
2. 先测流程,不先评价个人
试点第一阶段记录任务计划、实际投入、工作类别和周期。每周由团队负责人检查未归属工时和补录情况,每两周由项目负责人复盘计划差异。员工可以在截止日前修改记录,修改后保留变更轨迹,避免“改完就不知道为何改”。

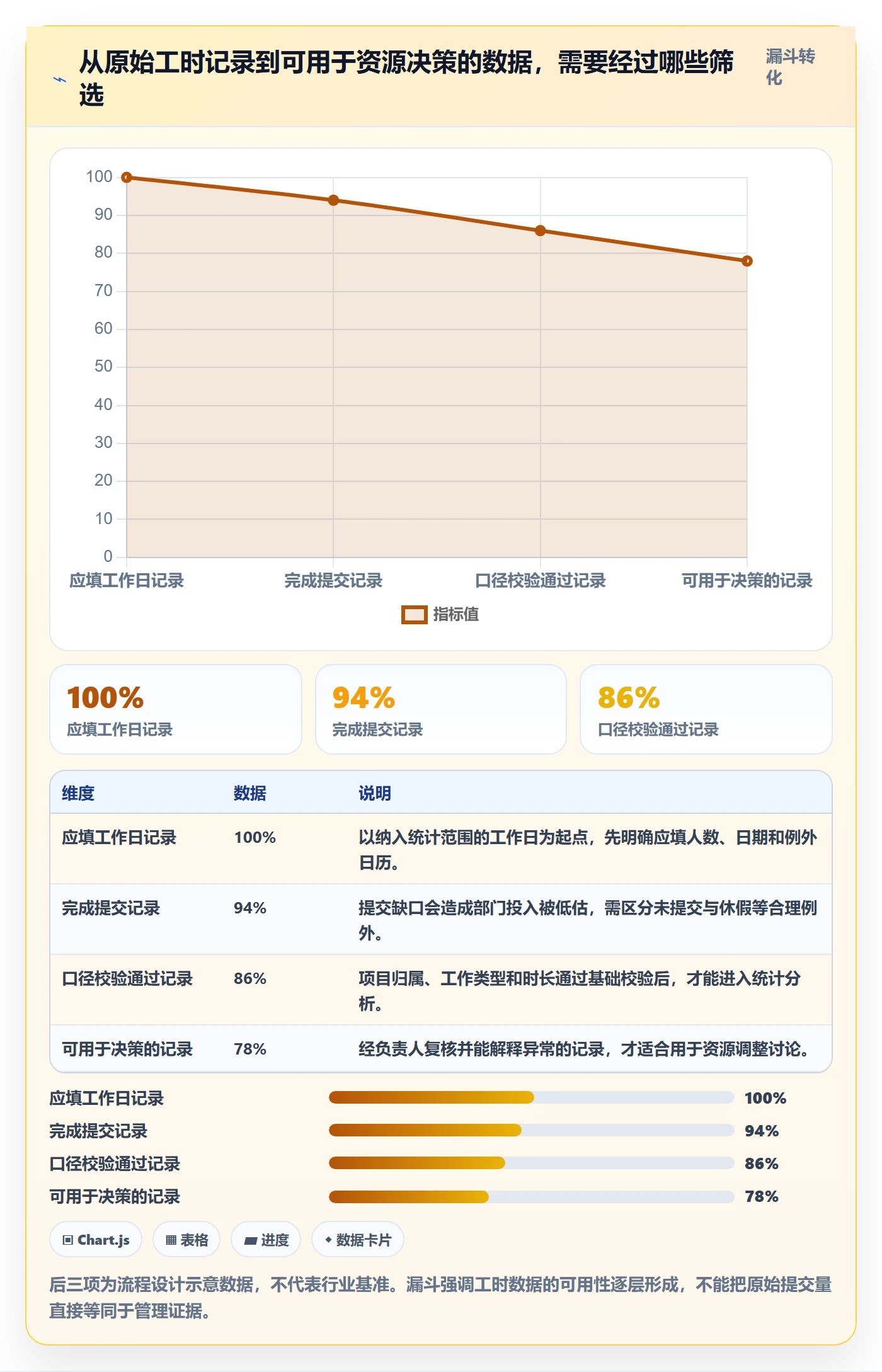

情景模拟的初始基线如下。它不是外部行业基准,只是为了展示试点需要观察哪些量:每周按期提交率 62%,工时关联到具体任务或明确类别的比例 68%,临时支持占记录工时的 18%,团队主管每周用于人工汇总约 5 小时。
| 观察指标 | 试点前情景值 | 试点后情景值 | 该指标说明什么 |
|---|---|---|---|
| 周期内按时提交率 | 62% | 91% | 填报节奏和提醒机制是否可执行 |
| 可解释工时比例 | 68% | 89% | 投入能否归属到任务或工作类别 |
| 临时支持工时占比 | 18% | 21% | 试点后更完整地显现隐性工作,不代表支持需求突然恶化 |
| 每周人工汇总耗时 | 5 小时 | 2 小时 | 结构化记录是否减少手工整理 |
| 计划工时偏差中位数 | 无法稳定计算 | 约 24% | 开始形成可复盘的估算误差基线 |
一个容易误读的结果是,临时支持占比从 18% 上升到 21%。如果只看数字,会以为支持工作突然增加;但在这个模拟场景里,更可能的解释是过去一部分支持时间被记进了项目或“其他”,分类完善后才显现出来。工时上线初期,数据变差有时意味着可见性变好。

3. 用偏差分布找到估算问题,而不是追责单个任务

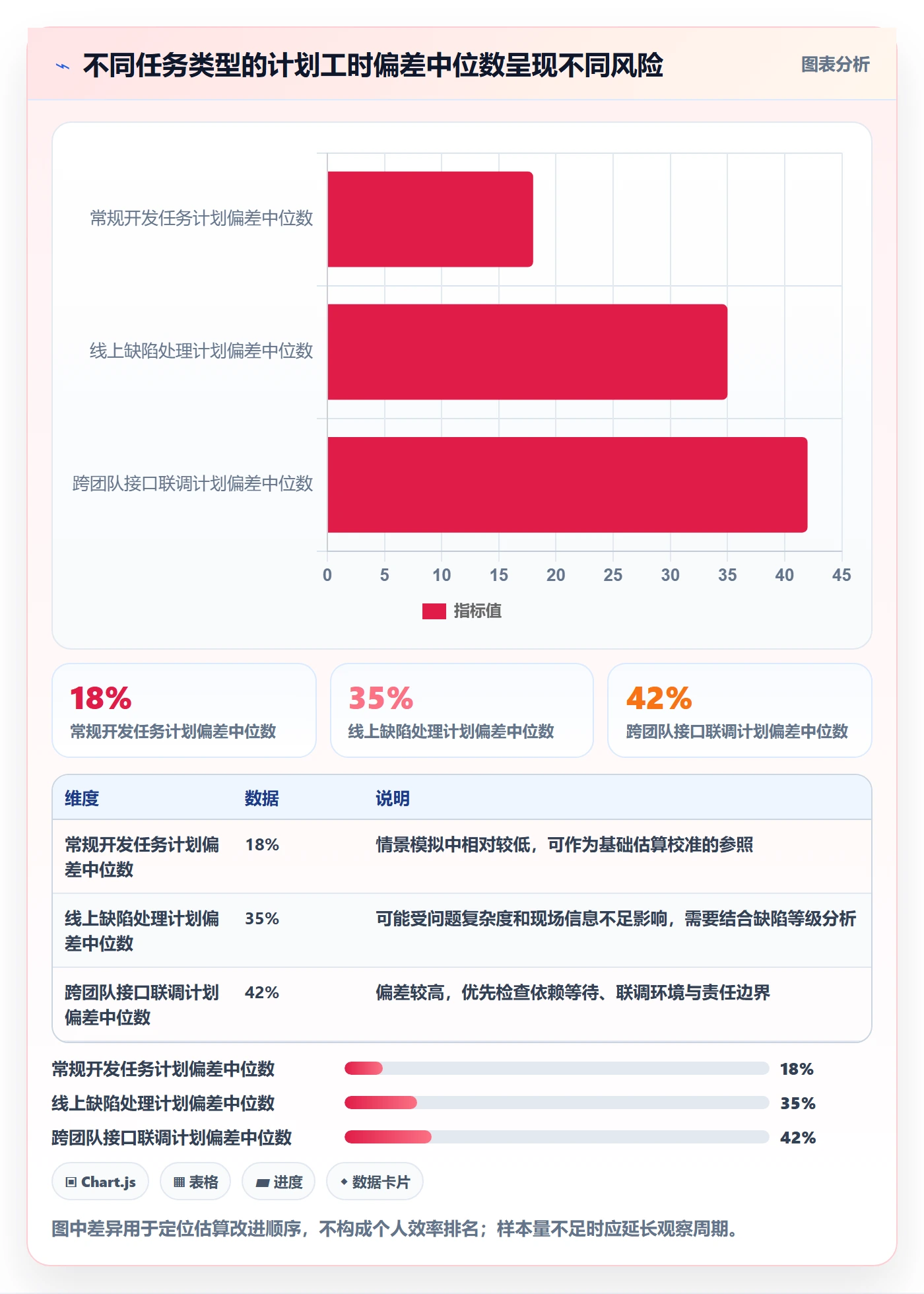

当记录连续几个周期后,团队可以按任务类别观察计划与实际的差异。假设模拟数据中,常规开发任务的计划偏差中位数约 18%,线上缺陷处理约 35%,跨团队接口联调约 42%。这些数字不能直接说明某类工作做得差,更值得追问的是:缺陷处理是否受问题复杂度影响,接口联调是否包含等待,计划是否把评审和返工算进去。
中位数比简单平均更适合先观察典型任务,因为少数特别大的任务可能明显拉高均值。但中位数也会隐藏极端风险,因此可以同时看分位数或范围。对样本量很小的类别,先不要做强结论,持续记录并补充任务背景。
更重要的是,不要把偏差数据直接转成“某人估算不准”的标签。估算误差可能来自任务边界不清、需求变更、技术风险、外部依赖和返工。管理者应按工作类型和变更原因分层,找到可以改善的来源,再调整估算方式。

4. 观察成本:填报方便不等于流程没有负担
工时表会带来录入、校验、维护分类、解释异常和权限治理等成本。模拟试点中,若 120 人每周平均花 8 分钟整理工时,单周就是 16 小时的员工时间;若另有主管和项目负责人合计投入 2 小时复核,组织成本还会继续增加。这个成本是否合理,取决于它带来的计划改进或成本可见性。
可以用一个简单判断:如果工时数据每月仍无法改变排期、预算、支持资源配置或流程改进的任何决策,那么要么记录用途没有选对,要么数据粒度和报表没有形成闭环。此时继续提高填报要求,往往只会增加成本。

5. 试点复盘看“行为变化”,不只看报表变化
试点复盘可以检查三类行为:员工是否更愿意把支持工作如实分类;项目负责人是否根据容量调整承诺;管理层是否减少了“既要全部项目按期,又不允许增加资源”的矛盾要求。若报表完整率提高,但排期仍按理想产能制定,工时表就只完成了采集,没有进入管理闭环。
情景案例中,支持工时被看见后,负责人把部分维护任务安排进固定容量,而不是每次都作为“临时插单”。这并不意味着支持工作减少,而是计划更接近现实。真正值得关注的结果是承诺质量、变更透明度和加班风险有没有改善,而不是把某个人的小时数压低。
六、从 0 到 1 的实施步骤:用小范围验证规则
1. 第一步:写一页工时使用约定
在配置工具前,先由业务负责人、项目管理者、人力或财务相关人员共同写清楚用途、范围、口径和边界。文件不必长,但必须回答员工最关心的问题:为什么记录、谁能看、会不会用于绩效、多久提交、如何修改、漏填如何处理。
用途声明应具体,避免只写“提升效率”。例如:“本阶段用于团队容量规划、项目投入复盘和识别支持工作,不作为个人绩效排序的单一依据。”如果未来要用于成本核算或绩效,应重新评估数据精度、权限、劳动制度与沟通要求,而不是默认扩展用途。
2. 第二步:选试点,而不是挑最容易成功的团队
试点团队最好能代表未来的使用差异。可以同时选一个任务结构较稳定的团队和一个临时工作较多的团队,观察同一套规则是否适用。只挑一个管理者配合度极高、项目结构简单的团队,容易得到“试点成功”的假象。
试点范围不宜过大。要能够由项目负责人逐条了解主要异常,又要覆盖足够的任务类型和协作关系。试点周期应至少覆盖几个完整的计划与复盘周期,让团队经历计划、执行、补录、校验和调整,而不是只看一次填报演示。
3. 第三步:先定最小字段集
初版可以只保留人员、日期或周期、项目或任务、投入时长、工作类别和必要说明。说明字段不要要求每条记录都写长文本,可以只在异常、无对应任务或临时插入工作时填写。管理者要能解释每一个必填项为什么存在。
分类可以先控制在少数几类,配上清晰定义和示例。比如“项目交付”指计划内产品或客户项目任务,“支持与维护”指线上问题、客户协助和维护性工作,“内部协作”包括团队会议或评审。若定义重叠,员工就会重复问同一个问题,分类一致性也会下降。
4. 第四步:确定记录时点、补录和关账规则
团队要明确是每日简短记录、每周汇总,还是按任务完成节点补记。记录越滞后,记忆误差越大;频率越高,操作负担越重。可以从团队实际工作节奏出发设定提醒,并给员工保留合理的补录窗口。
截止后如何处理也要先讲清楚。一般可将已提交周期关账,特殊情况由负责人申请更正并保留修改记录。没有修正规则,关账后数据可能被随意覆盖;不允许任何修正,又会让明显错误长期留在报表中。
5. 第五步:配置校验和最少必要的权限
校验规则可以包括任务是否存在、任务状态是否允许记录、同一时段是否重复、工时是否超出团队约定范围、未归属比例是否异常。规则应先提醒和引导,再逐步收紧;第一天就设置大量阻断条件,可能导致员工为了提交而选择错误类别。
权限要按职责划分。员工查看自己的记录,任务负责人核对任务归属,项目负责人查看项目汇总,组织管理者查看汇总趋势。涉及成本或个人明细的报表,要明确访问授权和保存方式。权限并非系统设置的细节,而是员工信任流程的一部分。
6. 第六步:每周只复盘几项能行动的指标
试点前两周可以关注提交情况、可解释工时比例和类别疑问;接下来关注计划偏差、支持占用和主管复核成本。指标不必一开始就全部进入管理驾驶舱。每项指标都要有责任人和动作,否则数字只会越积越多。
| 阶段 | 主要动作 | 建议检查项 | 阶段退出条件 |
|---|---|---|---|
| 准备 | 明确用途、口径、权限和试点团队 | 是否有负责人;字段是否有用途 | 核心规则能被员工用自己的话复述 |
| 试运行 | 真实任务填报,收集分类和操作问题 | 提交率、未归属比例、异常类型 | 主要问题可归因,流程能够执行 |
| 校准 | 删减无用字段,修订定义和提醒 | 主管复核时间、争议类别、补录频率 | 记录负担与管理价值基本平衡 |
| 扩面 | 分批接入团队,建立版本管理 | 口径一致性、权限、报表使用情况 | 不同团队能比较,也能解释差异 |
分阶段推进的意义,是让规则在规模化之前先经过真实工作检验。若试点退出条件只是“大家都提交了”,就容易把覆盖率当成功;更有价值的退出条件是数据可解释、团队愿意持续记录、管理者能够据此调整行动。
7. 第七步:扩面时保留版本和变更记录
类别定义、填报周期和报表口径都可能调整。每次变更应说明原因、生效时间和历史数据是否重算,避免不同部门用同一名称却代表不同意思。跨团队比较前,先确保口径一致;不一致时,应明确标注不可直接横比。
扩面不要只靠培训一次。可建立简短的操作说明、常见问题和反馈渠道,由团队代表收集无法归类的工作。新问题应进入规则维护,而不是让员工自行创造新类别,导致数据分叉。
七、不同组织情况下的行动建议
1. 小团队:轻量记录,先解决排期冲突
如果团队规模较小、项目层级简单,未必需要复杂审批和完整成本模型。先用任务级计划与实际记录,搭配每周负荷复盘,观察临时工作和估算偏差。管理者能够直接核对上下文时,过多流程反而会拖慢执行。
小团队最适合把工时用于团队共同改进,而非个人比较。若团队还没有稳定任务拆分,先改善任务边界和完成定义,再谈精细工时。数据记录不应掩盖任务管理本身的基础问题。
2. 100 人以上的组织:优先解决口径与权限治理
中大型组织常见挑战是部门之间项目结构不同、工作类别命名不一致、人员跨项目投入、角色权限复杂。此时优先建立统一的基础定义,再允许团队保留少量本地类别,并明确哪些字段可以横向汇总。
可以使用 PingCode 等项目管理平台承接项目、迭代、任务与工时关联,但评估时应重点验证组织层级、权限、报表、现有身份管理和业务系统集成是否匹配。不要只看录入页面是否方便,也要测试人员调组、任务变更、周期关账和历史追溯等真实场景。
3. 项目制或客户交付团队:成本归集要先统一口径
客户项目需要核算投入时,应明确哪些角色计入、内部会议是否计入、支持和售前如何处理、任务变更如何追溯。若不同项目经理使用不同规则,报表看起来能汇总,实际并不可比。
成本口径也不等于员工填报的小时数。财务可能需要角色费率、外包成本、间接成本和成本期间,工时表只是其中一类输入。正式进入预算或结算流程前,需与财务、项目负责人确认数据定义和审批责任。
4. 运维、客服或支持团队:关注事件与响应类别
支持工作经常被打断,单纯按项目记录会把大量精力隐藏在“临时处理”里。可以把工时与事件、问题单或服务类别关联,按严重程度、响应类型和客户影响分析负荷。记录重点是识别高频重复问题和资源峰值,而不是要求每一次短沟通都建一个微型任务。
如果团队需要遵守服务级别要求,还要结合响应时长、解决时长、重开率和服务质量分析。工时能表示投入,却不能单独表示服务效果。投入下降有可能是自动化提升,也可能是问题未被充分处理。
5. 研发和产品团队:注意探索性工作与返工边界
研发工作会包含方案验证、代码评审、技术债处理和故障排查。有些工作无法在开始前被精确估算,若强行按固定产出要求,团队可能压缩探索、测试和质量活动。类别和复盘要容纳不确定性,不能把所有偏差都视为执行失误。
产品、设计和研发之间的协作投入也值得被看见,但不一定要把每次讨论拆成独立任务。可以通过任务关联、工作类别或周期汇总记录,先回答项目决策需要的问题,再决定是否需要更细粒度。
6. 咨询、专业服务和外包场景:区分内部投入与可计费投入
可计费工时通常有客户合同和交付规则,内部投入则可能包括售前、培训、质量控制和团队管理。两者应有清晰标签和审批路径,不能把“有记录”直接等同于“可向客户收费”。
如果工时用于客户结算,应明确客户确认、记录修订、周期关账和争议处理机制。个人填报、项目经理审核与财务开票之间要形成可追溯链条,系统权限和数据留存也要满足组织要求。
八、怎么取舍:精度、负担、透明度与治理成本
1. 记录粒度:任务级还是类别级
任务级记录更适合项目投入分析和任务估算复盘,但依赖任务结构清晰;类别级记录更容易启动,适合先识别支持、会议和维护占用,但难以回答某个具体交付的投入。两者可以并存,不必把所有工作都强行映射到同一种结构。
若团队任务管理成熟,优先记录到任务;若大量工作具有短时、重复和临时特征,可先以工作类别汇总,再逐步把高价值场景关联到具体事件。选择标准不是哪种看起来更专业,而是哪种能持续执行且能回答当前问题。
2. 记录频率:每日、每周还是周期性补录
每日记录记忆误差较小,但操作频率高;每周汇总负担较低,但容易遗漏碎片工作;按项目周期补录更灵活,却可能造成集中补记和归属错误。团队可以先设一个可持续的默认节奏,再根据数据完整性和员工反馈调整。
应把“最方便填报”与“数据足够及时”同时考虑。管理层若需要每周做容量调整,月末补录就不够用;若工作变化不频繁,要求每天精确记录可能没有相应收益。
3. 审批强度:全量审核还是异常抽查
全量审核能提高每条记录的可见性,但主管成本高,且容易形成形式审批;异常抽查成本低,但需要清晰的异常规则和纠错机制。项目成本、客户结算等高风险用途可能需要更强审核;团队负荷观察则可以采用自动校验加抽查。
审批越重,管理者越要证明它带来的准确性价值。若审核主要是在确认“我看过了”,不如将检查集中到异常、变更和关键项目,并定期评估审批耗时。
4. 透明度:谁能看到哪些记录
完全不透明会增加员工对用途的猜测;完全开放个人明细又可能导致比较、误读和不必要的暴露。更可行的方式是清楚说明:员工能看什么,直接主管能看什么,项目负责人能看什么,汇总数据如何使用,以及谁有权导出。
透明不等于所有人都能看所有数据,而是规则可理解、权限有依据、异常有解释渠道。尤其当工时可能用于成本或绩效决策时,组织应提前完成相应制度审查和沟通。
5. 自建表格还是项目管理平台
表格适合小范围验证、快速调整和低复杂度协作;当组织需要跨项目汇总、角色权限、历史追踪、任务关联和稳定报表时,表格维护成本会逐渐上升。转平台的理由应是流程复杂度和治理需求,而不是“数字化看起来更先进”。
评估平台时,安排真实业务人员演练一条完整路径:创建任务、填报工时、处理临时支持、提交周期、纠正记录、查看项目报表、关闭周期。演示环境里顺畅,不代表实际权限和组织结构下同样顺畅。
| 选择维度 | 轻量方案更适合 | 平台化方案更适合 | 需要警惕的代价 |
|---|---|---|---|
| 团队规模 | 团队小、负责人能直接核对 | 多团队、多项目、跨部门协同 | 平台配置和维护需要责任人 |
| 任务关联 | 工作对象少,手工维护可接受 | 任务多且需要追溯到项目层级 | 任务质量差会把问题带入报表 |
| 权限与审计 | 使用场景简单、敏感性较低 | 需要按角色隔离和历史追踪 | 过度授权或复杂权限增加运维成本 |
| 分析需求 | 定期人工复盘即可 | 需要持续汇总、筛选和跨期比较 | 报表过多但没有决策动作 |
九、管理者如何读工时数据:从异常走到行动
1. 先检查数据质量,再解释业务含义
看到工时占比或项目偏差时,先检查统计口径、样本周期、漏填比例和任务归属。如果某团队按周提交,另一个团队按月补录,数字不能直接比较;如果大量工时没有关联任务,项目成本结果也要标注可信度。
读数据时至少确认三个条件:覆盖范围是否完整,分类是否稳定,记录周期是否一致。数据质量不足时,正确动作不是把报表隐藏,而是降低结论强度,明确下一轮需要补充什么。
2. 把偏差拆成可行动的原因
计划与实际差异出现后,可按原因分为范围变化、任务估算、技术风险、依赖等待、返工缺陷、临时支持和人员中断。原因可以由任务负责人简要说明,也可以从任务状态、变更记录或事件数据中提取。关键是找到可改变的过程,而非仅记录“超时”。
如果主要是范围变化,改善变更审批和计划重估;如果主要是依赖等待,调整接口责任和协作排期;如果主要是估算偏差,完善任务拆分和历史参照;如果主要是支持工作,重新规划支持容量。不同根因对应不同动作,不能用统一的“提高效率”处理。
3. 观察未计划工作的占比与波动
临时工作占比高不一定意味着管理失败。故障处置、客户响应和探索性任务本来就可能变化。管理者更应观察其波动、集中时间、来源和可预测性:是否每个周期都超出预留容量,是否集中在特定产品或客户,是否存在可通过自动化或流程改进减少的重复问题。
如果临时工作长期稳定存在,就应把它纳入计划,而不是每次都当意外。预留容量多少不能凭空套一个固定百分比,应根据团队历史、工作类型和服务承诺逐步校准。
4. 结合质量和结果,避免“小时优化”
工时减少但返工增加,未必是效率提升;投入增加但缺陷下降、交付风险降低,也不一定是资源浪费。至少应与交付达成、返工、质量、客户影响或任务完成情况中的若干项共同分析。
管理者不应要求团队为了让报表更好看而压缩必要的测试、评审和沟通。工时数据应帮助识别投入与结果的关系,而不是把投入变成新的目标。一旦小时数成为被直接追逐的目标,它就不再是稳定的测量工具。
5. 将报表结论转成责任明确的改进动作
每次复盘最好只选少量行动项,并明确负责人、验证时间和观察指标。例如,接口联调偏差较高,行动可以是提前完成环境准备,并观察下周期等待工时;支持占用持续超出计划,行动可以是检查高频问题来源,而不是直接要求支持人员减少记录。
下个周期要回看行动是否改变了原因。如果没有变化,就检查判断是否正确、行动是否执行、指标是否选对。工时治理不是一次性上线,而是一个逐步改进的反馈循环。
十、上线前的风险检查与最终行动清单
1. 上线前确认六个关键问题
- 目的是否明确:工时要支持哪个管理决策,哪些用途暂时不包含?
- 口径是否一致:计划、实际、剩余工作量、出勤和历时是否分别定义?
- 粒度是否可执行:员工能否在不大量补录的情况下完成记录?
- 分类是否可理解:相似工作由不同员工填写时,是否会得到相同类别?
- 审核是否有边界:谁处理异常,怎样更正,周期如何关闭?
- 权限是否适当:谁能查看明细,谁只能看汇总,数据如何保存和导出?
2. 用三条红线避免把流程做坏
第一,不把填报率当作唯一成功标准。提交率高只能说明流程被执行,不能证明数据可信或对决策有用。还要看记录能否解释投入、管理成本是否合理、管理者是否采取行动。
第二,不把工时直接等同于个人价值。小时数可以帮助理解投入,不足以单独评价产出、质量、难度和协作。任何用于人员决策的机制,都需要明确制度边界和多维证据。
第三,不在试点前承诺精确核算。如果任务结构、工作分类和记录习惯尚未稳定,报表只能支持方向性判断。先建立可信的基础数据,再逐步提高精度。
3. 下一步怎么做
如果你正准备从 0 启动,我建议这一周先完成三件事:写下工时表要解决的两个具体问题;选出一支能代表真实工作的试点团队;拟定最小字段集和一页使用约定。不要先花时间设计十几张报表,也不要急着要求全员上线。
随后用一个完整周期观察填报负担、分类争议和管理动作,删掉无人使用的字段,补上能够解释异常的规则。若组织已有项目管理平台,可以在试点通过后再配置关联和权限;若仍用表格,也先验证口径是否成立。
工时表从 0 到 1,真正的起点不是“让所有人开始填”,而是让管理层愿意根据真实投入调整承诺、容量和流程。如果数字只向下采集、从不改变管理决策,它迟早会退化成形式;如果它能帮助团队看见被隐藏的工作,并据此做出更现实的计划,它才算成为了管理工具。
常见问题解答(FAQ)
1. 任务工时怎么做,第一版工时表应该包含哪些字段?
我准备从零开始做工时表,但担心字段太少,后面无法分析;字段太多,又会让同事觉得是在填表。我想知道第一版到底该记录什么,哪些信息可以先不收集?
第一版先记录能回答管理问题的最少信息:日期、人员、任务、实际投入时长、工作类型,以及必要的说明。任务应能对应到一个明确交付物,例如“完成接口联调”,不要只写“开发”或“开会”。建议暂不要求逐分钟计时、复杂的成本编码和长篇日报;这些字段会增加填写负担,却未必改善决策。
试运行两周后,检查有多少记录无法归类、哪些管理问题仍答不上来,再决定是否增加字段。
2. 工时按天填、按周填,还是做完任务后马上填?
我所在团队会议和临时需求比较多,常常到周五才想起补工时,具体做了什么已经记不清了。但如果要求每做完一件事就登记,大家又会频繁被打断,哪种节奏更实际?
通常可以采用“当天粗记、每周核对”的节奏:员工在当天结束前用几分钟记录主要任务及投入时间,每周由本人检查遗漏和重复项。若任务切换频繁,可在任务结束或工作段落切换时快速记一笔,但不必追踪到分钟。周末集中补录容易产生记忆偏差,也会把会议、沟通等零散工作压缩成模糊描述。
试行时可比较当天记录与周末补录的差异;若补录项常出现日期错置或大量“其他”,就说明登记节奏需要前移。
3. 工时填报总是超时或不准确,管理层应该怎么优化流程?
我发现团队填报的工时经常超过实际可用工作时间,也有人把沟通、评审都漏掉,最后数据看起来很整齐,却不太可信。我不想把问题简单归结为员工不配合,应该先检查流程里的哪些环节?
先把工时差异当作流程信号,而不是直接当作个人绩效问题。检查任务是否重复拆分、同一时间是否被记在多个任务上、会议和支持工作是否有合适归类,以及填报入口是否需要反复跳转。可先抽查一个小团队的两周记录,统计缺填率、重复记录率和单人单日总时长异常率;这些指标用于发现制度或工具问题,不适合直接排名。
若异常集中在某类任务或某个填报步骤,应先调整分类和操作流程,再观察数据是否改善。
4. 工时数据怎么用,才能帮助排期而不是变成监控?
我希望用工时判断项目是否排得过满,但团队担心数据会被拿来比较个人快慢,之后可能只填领导想看的数字。我应该怎样设定使用规则,才能让记录真正服务于计划?
先明确工时数据用于估算团队容量、识别计划偏差和发现隐性工作,不用于单独评价个人效率。排期时可按任务类型比较“计划投入”和“实际投入”,并结合需求变更、返工、等待依赖等原因解释差异;例如连续几个迭代中,测试支持都没有进入计划,但实际每周占用约半天,就应把这类工作纳入容量预算。
公布用途、访问范围和保留周期,并允许员工补充异常原因,能减少为了达标而美化数字的动机。
核心关键词
文章包含AI辅助创作:任务工时怎么做?管理层流程优化:工时表从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583425
读者评论
我们试点时把填报频率设成每周,确实比每天追着填更容易坚持。不过临近截止时补录会影响准确性,可能还得配合简单的异常提醒。
文中区分计划、实际和剩余工作量很有必要。我们以前只改总工时,复盘时看不出是范围变了还是估算偏了,保留调整原因会更有帮助。
团队级趋势先行我认同,但支持、培训这类工作归到哪一类,实际操作中经常有争议。分类最好配上具体例子,并留出定期调整的空间。
