周报工时流程与规范:管理层工时表入门指南关键指标

周报里写着“本周投入 40 小时”,项目经理却说关键任务只推进了 18 小时;管理层看到团队利用率 92%,交付仍然延期。问题往往不在员工填得不认真,而在组织把“填报时长”误当成了“可管理的工时数据”。一套有效的周报工时流程,必须先说清楚记录什么、按什么口径核对、谁使用数据、数据能支持哪类决策;否则表格越精细,误判可能越快。

一、先讲核心结论:工时表不是考勤表,也不是绩效排名表

1. 管理层首先要看决策信号,而不是总时长

我判断一份管理层工时表是否有用,通常先问一个问题:看完以后,管理者能不能做出一项更好的资源、交付或成本决策?如果表格只能回答“每个人填了多少小时”,却无法解释投入落在哪些项目、哪些工作被挤压、计划与实际为何偏离,它就只是记录,不是管理信息。

周报工时的基本价值,是让实际投入能够和计划、产出、预算以及工作类型相互校验。管理层真正需要关注的通常不是单个员工的小时数,而是团队容量是否合理、项目成本是否偏离、关键工作是否有足够投入、非计划工作是否持续吞噬产能。

核心结论是:工时数据应当服务于工作组合和资源配置,不应被单独用于给个人贴标签。把工时表当成考勤表,往往会鼓励人们填满数字;把它当成绩效排名表,则会诱发对时长的优化,而不是对交付结果的优化。

2. 建议先建立四类核心指标

刚开始规范周报工时,不必追求几十个字段。我建议先把指标压缩到四类:容量、计划偏差、工作结构、数据质量。它们分别回答“有多少可用时间”“计划是否可靠”“时间花在哪里”“数据能不能信”。

指标类别 建议指标 管理层要回答的问题 不适合的用法
容量 可用工时、已分配工时、剩余容量 未来一到四周是否有资源缺口? 用可用工时直接推算员工产出
计划偏差 实际与计划差异、计划变更次数 偏差来自估算、需求变动还是阻塞? 看到超时就认定执行者低效
工作结构 项目投入占比、维护投入占比、非计划投入占比 重要工作是否被日常事务挤压? 把项目投入占比高等同于价值更高
数据质量 按时提交率、分类完整率、异常修订率 当前数据能否支持管理决策? 只追求提交率,不检验分类质量

指标的分母必须在组织内统一。例如“计划完成率”可能指实际投入不超过计划的任务比例,也可能指计划工时与实际工时的比值;两种定义方向不同,不能只在报表里写一个名称。建议在指标字典中写清公式、统计范围、更新时间、负责人和排除规则。

3. 工时流程的最小闭环

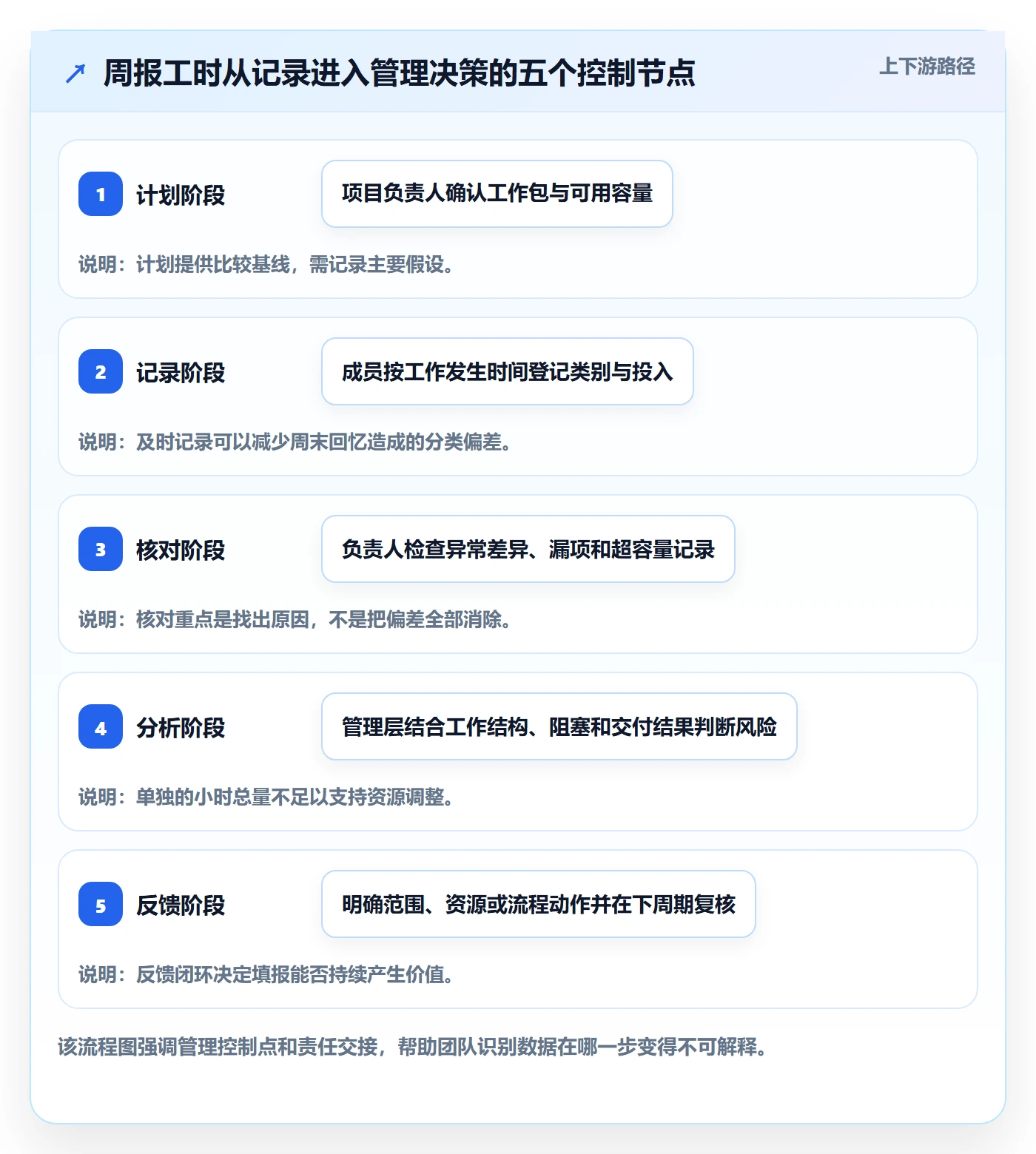

一套能够运行的流程,至少包括计划、记录、核对、分析、反馈五步。管理者不需要一开始就上复杂系统,但必须让每一步有明确责任人和截止时间。流程中最容易被省略的不是填报,而是反馈:如果员工填了数据却看不到组织据此调整了什么,填报很快就会退化成形式任务。

  1. 计划:团队负责人按项目、工作包或任务估算下一周投入,并注明关键假设。
  2. 记录:成员在接近工作发生时登记实际投入,标注项目、工作类型和必要说明。
  3. 核对:项目负责人检查异常差异、漏项和分类错误,不把所有偏差都当成个人问题。
  4. 分析:管理层观察团队层面的容量、投入结构、阻塞和计划偏差。
  5. 反馈:形成资源调整、范围取舍、流程改进或估算校准,并在下一周期验证效果。

二、背景和真实场景:为什么周报工时常常“看起来完整、用起来失真”

1. 多项目团队的难题是切换,而不只是时长

在产品研发、实施交付和专业服务团队里,一个人一周可能同时处理两个项目、线上问题、内部评审和临时支持。即使每项工作都真实发生,成员也未必能准确回忆每次切换花了多少时间。若组织只让大家周五一次性回填,时间误差会和记忆误差叠加,最后得到的是看似精确的整数,而不是可追溯的记录。

管理者还容易把“任务工时”理解成连续专注时长。实际上,会议、等待反馈、环境配置、返工、跨团队沟通都可能消耗容量,但未必直接落在某个开发任务上。如果这些工作被迫塞进项目任务,项目估算就会越来越难校准;如果完全不记,管理层又会误以为团队有更多空闲容量。

我更愿意把工时表看作“组织工作流的温度计”,而不是员工的秒表。温度升高说明需要进一步诊断,却不能仅凭一个读数判断病因。工时数据能暴露投入分布和计划偏差,但原因通常要结合需求变更、缺陷记录、交付节点、会议负荷和团队访谈才能判断。

2. 先区分四种时间,才能避免口径混乱

实践中,“工时”至少可能指四种不同概念:合同或制度规定的工作时间、团队实际可分配容量、任务实际投入时间,以及用于成本核算的计费时间。它们可以相互关联,但不应该在同一列里混用。

时间概念 典型口径 主要用途 常见误用
制度工作时间 按工作日历和组织制度计算 考勤、排班、合规管理 直接当成项目可用容量
团队可用容量 制度时间扣除休假、固定会议、已知职责等 项目组合和资源规划 假定每个人都能百分之百投入项目
任务实际投入 成员对具体工作记录的实际时间 估算校准、工作结构分析 把任务记录简单相加就当产出
计费时间 按合同规则可向客户结算的时间 服务核算和合同管理 把不可计费工作视为没有成本

这一区分在跨部门汇总时尤其重要。研发团队可能把支持和返工记入实际投入,咨询团队则可能要区分客户可计费与内部投入;二者都合理,但指标不能未经转换就横向比较。比较之前先统一口径,比增加报表维度更重要。

3. 真实场景示例:高利用率为何不一定意味着高效

下面是一个情景模拟,用于演示管理判断,不代表某企业的实测成绩。某 120 人的软件交付组织把团队利用率设为月度关注指标。第一个月,报表显示核心交付团队利用率达到 88%,但两个关键里程碑仍然延期。管理层起初认为资源不足,准备增加人手。

进一步拆分后发现,团队记录的项目相关投入里,计划任务约占 61%,线上支持和缺陷返工约占 24%,临时协调与等待约占 15%。其中一部分支持工作未按项目标记,报表将它们统一归在“其他”。团队的时间确实被占满,但占用时间并没有全部转化为原计划的交付进展。

经过两周核对,管理者没有立即扩编,而是把高频支持问题分流到轮值机制,明确需求变更的确认人,并给关键任务设置保护时段。这个例子的重点不是某个比例具有行业普遍性,而是利用率只能说明容量被使用,不能单独说明投入是否匹配优先级或是否产生预期结果。

周报工时流程与规范:管理层工时表入门指南关键指标

三、常见误区:这些做法会让数据越多,判断越差

1. 把填报率当作数据可信度

提交率是流程指标,不是准确率。一个团队可以做到每周百分之百提交,却把大量时间统一填进“项目工作”或“其他”;反过来,少量成员迟交也不意味着所有已经提交的数据都不可靠。管理者应同时看提交及时性、分类完整性、异常修订情况,以及记录能否和工作事实相互印证。

我通常建议把数据质量拆成三层:有没有记录、记录是否符合分类规则、记录是否足以解释异常。第一层靠提醒和流程解决,第二层靠字段设计和示例解决,第三层靠管理沟通解决。只催交而不修分类规则,最多提高表面完整度。

2. 把计划与实际的差异直接归因于个人

实际工时高于估算,可能是估算遗漏了测试、评审和集成工作,也可能是需求在执行中变化、外部依赖延迟或技术风险暴露。若管理者把所有差异都归咎于执行者,团队会倾向于把估算做大、减少风险暴露,或者把偏差藏在模糊分类里。

较好的做法是先把偏差作为诊断入口,而不是结论。对高频偏差任务,复盘任务拆分是否过粗、验收标准是否变化、依赖等待是否记录、返工是否有明确来源。个人因素当然可能存在,但它应当是多个待验证原因之一,而不是默认答案。

3. 用“工时越少越好”替代价值判断

相同的投入时长可能产生完全不同的结果:一个小时修复阻断上线的缺陷,可能比一个小时整理低优先级文档更有业务价值;同样,一项投入很高的工作也可能因为返工、沟通失序或目标频繁变化而需要改进。工时数据描述成本的一部分,不会自动给产出定价。

如果组织只奖励低工时,成员可能减少必要的评审、测试和知识沉淀;如果只奖励高利用率,团队可能把每个空档都填满,失去处理突发问题和高优先级工作的空间。效率判断至少要把投入和结果放在同一张决策桌上。

4. 分类过细,最后每个人都用“其他”

字段的粒度应当由管理决策决定,而不是由管理者对细节的兴趣决定。若组织需要识别项目、维护、支持、缺陷和内部建设,就先使用这几个稳定类别;除非一个类别内部差异已经影响资源决策,否则不急着拆出十几个子类。

分类过细会增加记忆负担和填报成本,也会让不同团队用同名类别表达不同工作。分类过粗则无法解释资源去向。判断是否需要拆分,可以问:这个细分结果会改变预算、排期、优先级或工作机制吗?如果不会,先不要加字段。

5. 把所有团队放在同一利用率基准上排名

不同岗位的工作节奏、协作模式和不可预见工作不同。客户支持团队可能需要保留响应容量,平台团队可能承担共享基础设施职责,项目交付团队则以里程碑和合同范围为重要约束。即使公式完全一致,指标含义也未必相同。

横向对比应先确认工作类型、统计周期、容量扣除方式和职责边界。如果这些条件不同,优先比较各团队自身的变化趋势,再解释差异;不要把一张排名表当作统一管理标准。

四、专业判断逻辑:从一个数字走到一项管理动作

1. 先定义管理问题,再选择指标

指标设计最常见的倒序,是先看系统里有哪些字段,再设法做图。更可靠的顺序是先写清楚需要解决的问题。例如,管理层想判断某个项目是否应增加资源,就需要看剩余工作、可用容量、关键依赖和交付风险;单独看本周实际工时并不能回答这个问题。

对每项指标,我建议记录五个要素:指标定义、计算公式、数据来源、适用边界、触发动作。触发动作不是机械阈值,而是需要进一步调查或采取行动的条件。例如,非计划投入连续数周高于团队内部基线,应触发原因分析,而不是直接要求个人加班。

2. 把“可用容量”从制度时间中单独算出来

可用容量是资源规划的起点,不是员工一周理论上的全部工作时间。计算时需要明确扣除哪些固定活动,例如休假、法定假日、固定例会、值班、培训或明确安排的组织职责。不同团队可以采用不同扣除规则,但同一个报表周期内必须保持一致。

一个简化公式可以写成:团队可用容量=制度工作时间-已知不可分配时间-已承诺的固定职责。对于工作内容高度不确定的团队,还可保留一部分缓冲容量。缓冲不是浪费,而是对突发事项、需求变动和依赖风险的承认。

例如,一个五人团队一周制度时间为 200 小时,假定已知休假与固定职责合计 28 小时,可分配容量就是 172 小时。如果组织把 200 小时直接当成项目容量,再以“分配不足”为理由塞入额外工作,计划看起来完整,执行时却必然互相挤压。

3. 计划偏差要分层,不能只看总差

“实际比计划多 20 小时”并不足以指导行动。首先要区分偏差来自少数高风险任务,还是大量任务都系统性低估;其次要区分偏差是否伴随范围变化、等待、返工或估算粒度不一致。不同原因需要不同措施:估算校准、需求冻结、依赖管理或质量改进,不能用同一种催促解决。

建议管理层至少用三种尺度观察偏差:单任务层面用于复盘;项目层面用于检查预算和节点;团队层面用于校准工作组合。将单个任务的偶发偏差上升为团队绩效结论,容易放大噪声;只看项目总数,又可能掩盖关键工作包的风险。

4. 让指标组成因果链,而不是孤立仪表盘

管理层看工时,至少要把投入、过程和结果连接起来。投入可以是实际小时或可用容量;过程可以是需求变更、等待时间、返工和阻塞;结果可以是交付节点、验收质量、客户响应或缺陷趋势。并非每个团队都需要把所有变量放进一张报表,但至少应能沿着一条问题链追问。

例如,某项目实际投入上升,交付节点却没有改善。下一步应检查:新增投入是否流向关键路径?任务是否被外部依赖阻塞?返工是否在增长?如果实际投入增加同时伴随范围扩张,原计划本身可能已经失效。没有过程和结果信息,单看投入只能得到“多花了时间”,不能判断为什么。

5. 设置数据质量闸门,避免低质量数据进入高风险决策

如果数据将用于预算、合同核算或资源调配,应先设定最低质量条件。例如,关键类别完整率、未分类时长比例、超出可用容量的记录、异常集中在周末的情况,都可以进入核对清单。闸门的意义不是追求所有数字绝对精确,而是明确哪些数据当前不适合支持强结论。

管理层可以把结论分成三个等级:数据可直接用于趋势观察;数据经过负责人核对后可用于资源决策;数据口径尚未稳定,只适合用于发现问题。让报表显示数据成熟度,比把所有数字包装成同等可信更负责任。

周报工时流程与规范:管理层工时表入门指南关键指标

五、具体案例与数据观察:如何从“高利用率”走到有效调整

1. 情景模拟:团队周报发现容量被非计划工作侵占

以下仍为情景模拟。一个跨职能团队有 12 名成员,每人按团队日历平均提供 32 小时可分配容量,则一周名义可分配容量约为 384 小时。这里的 32 小时是为了演示容量估算而设的假设值,不是任何行业标准,也不代表成员的实际工作时长。

连续三周,周报显示实际记录总量接近名义容量,但原计划的产品迭代只完成约七成。团队负责人检查任务后发现,工时分布中一部分来自线上支持,一部分来自需求反复确认,还有一些记录在“其他”。在此之前,管理层只看到了总体利用率,没有看到计划工作与插入工作之间的结构变化。

团队随后采用两个轻量改动:将支持问题设置单独类别,并由轮值成员集中处理;对影响本周计划的新增需求,要求产品负责人标记优先级和替换掉的原计划任务。第二周的关键观察不再是“大家是否填满时间”,而是非计划工作是否可见、计划变更是否有明确取舍、关键任务是否减少等待。

周报工时流程与规范:管理层工时表入门指南关键指标

2. 为什么这类案例不能直接推出“应该减少支持工时”

看到支持投入偏高,管理者可能马上提出削减支持工作。但支持既可能是低价值打断,也可能是维护客户信任、保障系统稳定的必要工作。判断之前,要看支持请求数量、严重程度、响应时限、重复问题比例和处理结果。若重复问题来自产品缺陷,减少支持人力只会把风险转移到客户侧。

同理,需求沟通耗时高不一定意味着沟通低效。若需求变更是组织策略调整的结果,真正需要管理的是范围变更如何影响计划和预算;若变更多次来自验收标准不清,才更适合改进需求确认流程。工时结构是线索,工作结果和业务约束才决定行动方向。

3. 建议观察的团队级指标与解释边界

指标 建议算法或口径 适合用来观察 需要结合的信息
计划投入占比 计划工作实际投入 ÷ 实际记录总投入 计划工作在实际时间中占多大比例 计划是否及时更新、非计划工作是否合理
非计划投入占比 非计划工作实际投入 ÷ 实际记录总投入 插入工作是否持续挤压原计划 事故等级、需求变更、支持量和职责安排
估算偏差 实际投入与计划投入的差额或比值 估算和执行的差异是否呈系统性变化 工作范围、拆分粒度、等待和返工
分类完整率 可归类记录时长 ÷ 实际记录总时长 报表是否具备基本解释能力 “其他”类别是否被滥用、分类是否过细
关键任务保护度 关键任务实际投入相对承诺投入的完成情况 重要工作是否频繁被打断 优先级变更、依赖阻塞和人员技能匹配

这些公式是建议口径,组织在正式使用前应根据实际业务调整。特别是计划投入占比和估算偏差,若计划频繁变更却不保留变更记录,结果会失去解释力。指标不是为了制造精确感,而是为了让管理者发现“需要问什么”。

4. 建立基线比追逐外部均值更有用

多数组织很难找到可以直接套用的行业工时基准:业务模式、岗位结构、计费方式、团队职责和统计规则都可能不同。更稳妥的做法是先用同一口径连续采集四到六周,建立自身基线,再观察变动。周期不必机械固定,关键是跨周期定义保持稳定。

如果某项指标突然变化,先检查数据口径和组织事件,再判断实际工作变化。例如分类完整率下降,可能是系统字段改动造成,也可能是团队在繁忙周期里回填增多;非计划投入上升,可能是事故增加,也可能只是原本未记录的支持工作终于被看见。先确认测量方式,再下业务结论。

六、可执行的周报工时流程:从制度设计到每周运行

1. 第一步:定义字段,但只保留必要信息

字段设计应当让成员能够快速完成记录,同时让管理者足以解释投入。一个实用的基础字段组合可以包括日期、项目或工作流、任务或工作包、工作类型、实际投入时长、是否计划内、简短说明。不同组织是否需要客户、合同、成本中心等字段,取决于实际用途。

  • 日期:用于分析周期与工作发生时间,避免只记录提交日期。
  • 项目或工作流:用于识别投入归属,分类稳定性比名称数量更重要。
  • 工作类型:可从交付、维护支持、缺陷返工、内部建设、会议协作等少量类别起步。
  • 实际投入:统一最小记录单位,并说明是否允许估算或取整。
  • 计划属性:标记计划内、临时插入或紧急响应,方便解释计划偏差。
  • 说明:只在异常或跨团队依赖时填写,避免把每条记录变成周记。

示例字段并非唯一标准。若系统已经包含项目和任务关联,尽量复用已有结构,减少重复录入。若组织目前依赖表格,可以先用统一模板试运行,但应明确字段定义、版本维护人和提交规则,避免各团队私自复制后改变口径。

2. 第二步:设定可持续的记录节奏

周五集中回忆一周工作,看似省事,实际容易把短任务合并、把等待漏掉、把临时支持塞进其他类别。更可行的方式是工作当天或次日补录,周末前完成核对。若业务节奏非常紧张,可规定每周至少两次更新,而不是要求每次工作切换后立即登记。

记录频率需要和工作类型匹配。咨询交付、外包计费等场景可能需要更细的日级记录;以迭代交付为主的内部团队,过于频繁的逐项登记可能打断工作,按任务阶段记录更合适。制度的目标不是最大化记录粒度,而是在数据价值和填报负担之间取得平衡。

3. 第三步:明确责任边界和截止时间

成员负责记录事实和解释明显异常;项目负责人负责核对任务归属、计划变更和工作包偏差;部门负责人负责跨团队容量与优先级;财务、人力或项目管理职能则根据组织需要维护成本口径和制度要求。把责任放在离信息最近的位置,通常比让高层逐行审核更有效。

可以采用简单的周节奏:周一由负责人确认计划与容量,周中观察重大变化,周五成员完成记录,下一工作日由负责人核对异常,随后在项目例会中讨论需要行动的问题。若组织采用不同工作周,只需保持节奏清晰,并保证记录周期与项目计划周期一致。

4. 第四步:把例外处理写进流程

成熟流程不只规定正常填报,也要规定休假、跨项目支持、临时事故、外部会议、未分配工作和数据修订怎么处理。否则,每次遇到例外都要临时询问,最后形成各团队各自解释的“隐形规则”。

例如,某项支持无法立即归属项目时,可以暂记到统一支持工作流,由负责人在周期内补充归属;任务计划发生变化时,保留原计划和变更时间,而不是覆盖旧值;成员休假则从可用容量中扣除,而不是要求补填虚拟工时。规则越透明,数据越容易解释。

5. 第五步:让周报会议围绕异常和选择展开

管理会议不应逐人念小时数。更有效的会议关注三类问题:哪些偏差会影响交付或预算;哪些投入结构变化需要管理动作;哪些数据还不足以支持结论。会议输出应是明确的取舍,例如延后低优先级范围、安排支持轮值、解决依赖、调整估算方法,而不是要求所有人下周“再努力一点”。

一次周报复盘可以控制在四个问题以内:计划和实际的最大差异是什么?差异由什么事实解释?当前采取什么动作?下周用什么信号验证动作有效?这种提问方式能把工时数据从追责材料变成持续改进的输入。

周报工时流程与规范:管理层工时表入门指南关键指标

七、不同组织阶段的行动建议:不要一次性建设过度

1. 还在用表格的团队:先统一口径和责任

如果团队规模较小、项目数量有限,表格完全可以作为起点。重点是固定模板、限制可选类别、保留历史版本,并指定一个维护人。先用一到两个周期确认字段是否可理解,再增加管理分析;不要在第一次上线时就塞入成本核算、绩效、排班和工时审批等多种目标。

表格适合快速试错,却不适合长期承载大量项目、复杂权限和频繁变更。若出现重复录入、汇总依赖个人、历史口径被覆盖或跨团队数据难以合并,就说明需要评估更稳定的工具或流程,而不是继续增加宏和手工校验。

2. 多项目协作团队:先解决归属和切换成本

当员工同时参与多个项目,首要问题通常不是工时精度,而是工作归属和插入任务如何体现。建议统一项目、任务与工作类型关系,明确临时工作由谁创建或归档,并记录优先级变化。若管理者发现成员的工作在多个项目间频繁切换,可以讨论减少并行任务,而不是单纯要求提高个人利用率。

团队规模达到一定程度后,项目、任务、人员和计划信息分散在不同表格里,手工对账成本会增加。面向中大型企业或 100 人以上组织的项目管理平台,例如 PingCode,可以作为将项目计划、任务进展和工时记录关联起来的管理工具选项之一。是否适用,需要按权限、数据治理、集成方式、部署要求和组织流程实际评估,而不是仅凭功能清单决定。

3. 客户交付或按合同核算团队:先区分计费口径

涉及客户合同的团队,必须把实际投入和可计费时间分开。内部培训、售前支持、返工、客户等待和合同外需求,都可能产生真实成本,却不一定可以结算。若把两者混成一个“工时”字段,项目毛利和客户沟通都会失真。

这类团队还应把工时记录与合同范围、变更单、交付物和客户确认相连。对管理层而言,关心的不只是某个项目投入了多少小时,还包括投入是否覆盖合同范围、哪些工作需要变更确认、实际成本是否偏离预算。涉及财务或劳动合规的问题,应由相应专业部门审查。

4. 研发与产品团队:把支持、返工和探索工作显性化

研发团队的工作很难用单一任务清单完整表达。故障响应、质量改进、技术债、探索性验证和跨团队协作都可能重要,只是短期内不直接体现为功能交付。建议使用少量稳定类别,让这些投入至少可见,再结合缺陷趋势、交付周期和用户反馈判断是否需要调整。

探索工作尤其不适合用“每小时产出多少功能”衡量。对于不确定性高的研究或验证任务,管理层更应看假设是否被验证、风险是否降低、下一步决策是否更清晰。工时可以帮助判断投入规模,却不能替代对学习成果和决策价值的评估。

5. 管理层需要统一报表时:统一定义,不必强求所有团队同一种结构

跨部门汇总需要统一指标定义、周期和基础质量门槛,但不一定要求每个团队使用完全相同的工作分类。平台工程、产品研发、客户支持和实施交付承担的工作不同,允许分类在共同上层结构下保留少量专属子类,通常比强行使用同一套细分类更有解释力。

例如,组织可以统一区分计划工作、非计划工作、维护支持和内部投入的汇总口径;团队再按需要记录缺陷、客户请求、平台建设或合规任务。管理层对比时使用公共维度,团队内部分析时使用适合自身业务的细分维度。

八、不同情况下的取舍:精度、成本、透明度和管理控制

1. 记录越细,不一定越准确

粒度变细会提高细节可见性,但也会增加切换和记忆成本。当成员频繁从一个事项切换到另一个事项时,分钟级记录可能制造不必要的精确感;对按合同结算的服务工作,较细记录可能有实际价值。关键是记录粒度要服务于用途,并让成员知道估算、取整和补录的规则。

记录方式 优点 成本与风险 适用情境
按任务阶段记录 负担较低,适合观察团队级投入结构 难以还原短时切换和细节 内部产品研发、长期迭代
按日记录 兼顾可追溯性与管理成本 需要稳定的日常更新习惯 多项目协作、周期性资源核算
按事项精细记录 归属清楚,便于合同和成本核对 容易打断工作,分类维护负担较高 客户交付、按约定计费的服务项目

2. 透明度越高,越需要说明用途边界

工时数据具有敏感性,组织应说明采集目的、查看范围、保存规则和可用于哪些决策。若成员不知道数据会被谁查看、是否用于绩效或薪酬判断,就容易把记录当成监控工具。透明并不意味着所有人都能查看每个人的明细,而是意味着规则清楚、访问有边界、纠错有渠道。

如果组织决定在绩效流程中使用某些工时信息,应明确它只是哪些指标的辅助材料,不能将单一工时指标直接作为排名或惩罚依据。涉及个人信息、劳动制度和数据保存的具体要求,应由组织法务、人力资源或合规负责人按适用规则审查。

3. 自动化提高汇总效率,但不能自动修复错误口径

软件可以减少汇总、权限配置和历史追踪的手工成本,也能让项目计划与实际记录更容易关联。但如果工作分类设计错误、项目边界不清或管理者没有反馈机制,自动化只会更快地产生不一致报表。

因此,工具评估可以先看四件事:是否能满足必要的记录与汇总流程;是否支持适当的角色权限;是否便于导出或与现有系统协作;是否能让团队以可接受的成本维护数据。试用时不妨选择一个真实团队、一个完整周期,观察填报耗时、分类错误、核对时间和管理动作,而不是只听演示。

4. 统一标准与团队自主之间,需要留出合理边界

完全统一有利于汇总,却可能抹平不同团队的职责差异;完全自治又会导致跨部门数字无法比较。较稳妥的取舍是统一底层原则和核心指标,允许团队保留少量本地分类,并定期检查这些分类是否仍然对应真实决策。

当一个专属分类连续数个周期都没有引发任何资源、流程或优先级调整,它可能只是历史遗留字段。相反,如果“其他”长期占比很高,且管理者反复追问其中内容,就说明类别设计可能过粗,需要拆分。调整分类时应保留版本和生效时间,避免把旧数据按新口径直接重算。

九、结尾:把周报工时从“填数字”变成“做选择”

1. 下一步从一个小范围试点开始

如果组织还没有稳定流程,我建议不要先追求全公司统一上线。选一个项目边界清晰、负责人愿意复盘、工作类型具有代表性的团队,确定四类核心指标,统一字段和分类,连续记录几个周期。每个周期都检查数据质量、填报负担和管理动作,再决定是否扩展。

试点结束时,至少回答五个问题:成员是否理解每个字段?管理者能否解释主要偏差?报表是否改变过资源或优先级安排?数据质量是否足以支持计划决策?流程成本是否值得继续投入?如果多数问题没有答案,先改口径和责任设计,而不是再增加一张报表。

2. 最值得保留的判断原则

周报工时的独特价值不在于把每一分钟记得更细,而在于把组织原本看不见的工作结构变得可讨论。高投入可能来自必要支持,也可能来自返工;低偏差可能来自可靠计划,也可能来自宽松估算;高利用率可能代表资源使用充分,也可能代表团队没有应对变化的余量。

所以,管理层工时表的首要任务不是证明谁忙,而是帮助组织看清时间被什么工作占用、这些工作是否符合当前优先级,以及下一步要改变什么。先明确用途,再定义口径;先核对原因,再评价结果;先形成行动,再扩展指标。做到这三点,周报工时才会从一项填报制度变成真正的管理工具。

常见问题解答(FAQ)

1. 管理层看周报工时,最应该先关注哪些指标?

我每周都会收到工时表,但总工时、项目工时、加班时长各有一套口径,开会时经常对不上。我想知道管理层应该先看哪几个指标,才能发现问题,而不是把时间花在核对数字上?

建议先看四项:计划工时与实际工时偏差、项目或任务工时分布、未归属工时占比、连续数周的趋势变化。比如某项目本周计划投入 120 小时,实际填报 156 小时,偏差为 30%;这提示管理层进一步核查需求变更、估算偏差或返工,而不是直接认定团队效率低。

未归属工时若长期超过总工时的 10%,通常说明任务分类或填报流程需要改进。具体阈值应结合团队规模和业务周期设定,单周数据不宜用于绩效结论。

2. 周报工时应该按任务记录,还是按项目汇总?

我试过只填项目名称,填报很快,但月底很难解释工时具体花在哪里;如果要求每项工作都拆得很细,团队又觉得负担太重。我应该把记录粒度定在哪一级?

优先记录到可核验的任务或工作类别,不必细到每个操作步骤。对研发团队,可用需求实现、缺陷修复、测试支持、会议协作等类别;对跨项目岗位,再关联项目。判断粒度是否合适,可以看两点:管理者能否据此解释主要工时去向,员工是否能在几分钟内完成填报。若一周需要逐条补写几十个零散活动,通常说明分类过细;

若大部分时间只能归到“其他”,则分类过粗。可先试行两周,再根据“其他”占比和补填耗时调整。

3. 周报工时流程怎样设计,才能减少漏填和月底补录?

我遇到过周五集中补工时的情况,大家凭记忆填写,数字看起来完整,却不确定是否准确。我不想再靠反复催办解决问题,有没有更稳妥的流程和检查点?

把填报拆成轻量的日常记录和固定的周度确认,比周末一次性回忆更可靠。可设置周一发布或同步任务清单、每天用少量时间记录变更、周五由员工提交并自查、下周一由负责人审核异常项。审核重点放在缺失日期、超出合理范围的单日工时、未关联任务的记录,以及与计划明显不符的项目,而不是逐条审问。

试运行时可跟踪按时提交率和补录率;例如按时提交率连续两周低于 90%,先检查入口是否方便、提醒是否清晰,再考虑增加管理要求。

4. 管理层能否用周报工时衡量员工效率或绩效?

我担心工时统计最后变成谁填得多谁看起来更忙,也担心少填的人被误判为产出高。管理层应该怎样使用这类数据,才能避免把投入时间误当成工作价值?

不建议用工时总量单独排名或直接计算个人绩效。工时描述的是投入,不等于完成质量、业务价值或任务难度;同样的 8 小时,可能对应不同复杂度、依赖条件和返工风险。更稳妥的做法是把工时与交付结果、计划偏差、缺陷或返工情况、任务难度放在一起看,并优先用于团队容量规划和流程诊断。

例如某团队连续三周超出计划投入 20% 以上,同时延期增加,应检查需求变更和依赖阻塞,而不是立即要求个人延长工时。涉及个人评价时,应先明确数据用途、口径和申诉方式。

核心关键词

读者评论

张
张欣然

以前团队也把周报工时当考勤填,最后大家都集中在周五补录,数据看着完整但很难解释偏差。后来改成按工作类型记录,确实能看出支持和返工占比,不过分类不能太细,否则执行一段时间后还是会全部归到“其他”。

潘
潘清越

文章提到可用容量和制度工时要区分,这点很实用。我们排计划时经常默认每个人每周都有完整项目时间,实际还要扣掉会议、值班和临时支持,结果排期总是偏满。比较疑惑的是,缓冲容量该由团队统一设定,还是按项目风险动态调整?

马
马星宇

我认同工时数据不适合直接做个人绩效排名,但管理层仍需要明确异常处理规则。比如某项任务连续几周超出计划,除了复盘需求和依赖,也要确认估算是否由同一批人完成,否则只看团队平均值,可能会掩盖具体岗位的长期负担。

文章包含AI辅助创作:周报工时流程与规范:管理层工时表入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583358

赞 (0)
飞飞飞飞
审批管理方法大全:管理层工时表入门指南落地清单
上一篇 39分钟前
工时表任务工时教程:管理层入门指南,避坑指南
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
