日报工时最容易做错的地方,不是员工少填了两小时,而是管理层把“填了多少小时”误当成“项目为什么变慢”。如果一个团队每天都能按时提交工时,月底却仍说不清时间花在了哪类工作、哪些等待反复发生、计划偏差为何累积,那么这张表只是更整齐的记录,并没有成为管理工具。做好日报工时,关键不是让每个人把一天切成更多小格,而是先定义记录口径,再把填报、校验、分析和行动连成闭环。
一、先讲核心结论:日报工时的价值在于解释,而不只是记录
1. 管理层要看的是“时间流向”,不是单独的数字
工时表记录的是员工把时间投入到什么工作上的事实,不是绩效评分,也不是项目进度本身。一个人今天登记 8 小时,只能说明他记录了 8 小时;这 8 小时是否符合计划、是否产出了预期结果、是否被等待和返工占用,还需要其他信息交叉判断。
我建议管理层先把日报工时的目标说清楚:它是为了估算项目成本、改善资源安排、发现工作阻塞,还是满足客户合同中的服务记录要求。不同目标会决定填报颗粒度、审批方式和保留周期。目标不清楚,最后往往会变成所有工作都要登记、所有人都要审批、报表却没人认真看。
一个可用的工时管理机制,至少要回答四个问题:时间投入到哪里;与计划相比偏差在哪里;偏差由什么原因造成;管理者准备采取什么行动。如果报表只能回答第一个问题,就不值得持续增加员工的填报负担。
2. 先设定四条口径,再讨论使用什么工具
我通常先和管理者确认四条基础口径:记录对象是什么,时间按什么单位登记,非项目工作如何分类,谁负责核对异常。口径不能只写在制度里,还要落实到表单字段、任务分类、填报示例和异常处理规则中。
- 记录对象:以项目、任务、客户事项或职能工作为主,避免同一类工作在多个入口重复登记。
- 时间单位:可按 15 分钟、30 分钟或小时记录,单位越细并不必然越准确。
- 分类体系:至少区分项目交付、会议协作、支持响应、培训、休假和其他必要的非项目事项。
- 核对责任:员工负责按事实提交,项目负责人核对任务归属,部门管理者观察趋势,财务或运营团队按需要汇总。
这些口径应当先跑一个小范围试点,再决定是否推广。尤其是时间单位,管理层容易追求精细,却忽略了员工回忆时间和拆分任务的成本。若一次任务只有几分钟,要求频繁切换记录入口,反而会让实际工作被填表打断。
3. 日报工时不是日报工作总结
日报描述“做了什么、遇到什么问题、下一步是什么”;工时记录描述“时间投入到哪里、投入多少”。两者可以关联,但不应该强行合并成一段长文本。把工作过程、完成结果、阻塞原因和小时数挤在一个备注框里,既难汇总,也难比较。
较实用的做法是:工时条目关联到可识别的项目或任务,备注只补充异常和必要背景。比如“接口联调 2 小时”可以对应具体任务;如果其中 90 分钟用于等待测试环境,则应把等待原因按组织可分析的方式标记,而不是只写“处理问题”。
这样做并不是要求员工写得更细,而是让管理者在需要追问时能找到上下文。结构化字段用于汇总,简短备注用于解释,任务状态用于判断结果,三者各自承担不同职责。
二、背景和真实场景:为什么日报工时常常“有数据、没答案”
1. 项目团队的时间被多种工作切碎
在研发、产品、实施、客户支持等团队中,一个人的一天通常不是只推进一个任务。上午可能参加项目评审,之后处理客户问题,下午切换到版本工作,临近下班又要协助同事排查故障。若表单只允许选一个项目,记录会失真;若每个动作都要求单独填一条,操作负担又会过高。
管理层看报表时还容易忽略切换成本。一个员工登记在项目上的 6 小时,不一定意味着 6 小时都在连续产出。中途的会议、上下文切换、等待依赖和返工,都可能让有效推进时间明显减少。工时记录可以提供线索,却不能单独证明产出质量或个人效率。
所以,日报工时应该支持两种分析:一是看某个项目实际吸收了多少投入;二是看投入在任务类型、协作活动和非计划事项之间如何分布。管理者再结合交付结果、缺陷、排期变化和团队反馈来解释数据。
2. 100 人以上组织的难点不是“有没有表”,而是口径能否一致
团队规模扩大后,日报工时会遇到组织边界问题:不同部门对“项目支持”的理解不一样,项目负责人把会议算入项目,职能团队却把会议放在部门运营;有的团队按任务登记,有的团队只按项目汇总。看似都是小时数,实际统计对象并不相同。
对于中大型组织,工具的作用主要是让规则能够落到流程里:统一字段、关联项目任务、设置提交提醒、保留修改记录、按权限汇总,再把异常推给对应负责人。工具不能代替管理层定义口径。若分类设计互相冲突,自动化只会更快地产生互不兼容的数据。
以 PingCode 作为一个项目管理平台的使用场景示例,企业可考虑将工时记录与项目、任务及协作流程关联,而不是把日报孤立地放在一个无法追溯的表格里。具体能否满足字段、权限、审批、导出和系统集成要求,应以企业实际部署版本及验证结果为准,不应只凭产品名称做决定。
3. 管理者最需要识别的,是“结构性偏差”
某个任务比计划多用 2 小时,并不一定需要升级处理。更值得关注的是同类任务连续多次超出估算、某个依赖团队反复造成等待、支持工作长期挤占计划容量,或者项目会议工时不断增长却没有明确决策产出。
单日数据波动很大,周度或月度模式才更适合管理判断。日报是采集频率,不代表分析必须每天发生。多数团队可以每日提交、每周看异常、每月复核分类与基线;关键项目则可在里程碑前后增加专项复盘。
如果管理者每天追问某个人“为什么今天只登记了 6 小时”,员工就会学会填满数字,而不是呈现真实情况。需要被管理的是工作系统中的偏差,不是把每个小时都变成员工自证勤奋的证据。
三、常见误区:表格越细,不等于管理越有效
1. 把 8 小时填满当作准确性的证明
不少制度默认员工每天必须填满固定时长,缺少的部分就被视为漏报。这种规则容易混淆“工作时间”“项目投入时间”和“可计费时间”。员工可能参加内部培训、处理组织事务、休假或等待外部依赖,这些时间未必属于某个项目,却也不应被伪装成项目产出。
更稳妥的做法是先规定日工作时间的核对口径,再区分项目工时与非项目工时。必要时可设置“待分类”或“内部运营”等临时类别,但要有定期清理机制,不能让临时类别长期成为无法解释的黑箱。
如果制度要求每天恰好填满 8 小时,却没有说明加班、缺勤、培训和跨项目支持如何处理,月底的总数看起来整齐,业务解释却可能是错的。
2. 把填报颗粒度越做越细
记录单位从 1 小时变成 15 分钟,会让一些分析更容易,但并不会自动减少估算误差。员工若要在一天结束后回忆几十个短时段,往往只能凭印象补录;同一时间被拆到多个任务,还可能出现重复登记。
颗粒度应由决策用途决定。若用于项目级成本估算,半小时或小时级记录可能足够;若用于客户合同核算,可能需要更严格的事项与证据;若用于个人日常任务复盘,则可以只记录主要活动,不必将每次沟通都拆成独立工时。
我的判断是:如果更细的记录无法改变任何决策,就不值得向一线员工索取。每增加一个必填字段,都要说明它服务于哪类分析,谁会使用,多久使用一次。
3. 把工时直接当成绩效排名
工时高,可能是任务复杂、支持负担大,也可能是返工多;工时低,可能是经验成熟、自动化程度高,也可能是任务尚未完整登记。脱离任务难度、交付质量和依赖条件,直接用工时排名,会奖励可见投入而不是有效产出。
尤其不应把“登记小时数”机械映射为个人贡献。若员工发现记录会影响奖金或晋升,他们会合理地优先保护自己:拆细任务、扩大项目归属、延迟暴露偏差。这样得到的不是更精确的数据,而是更符合考核预期的数据。
工时可以用于识别负荷失衡、估算项目成本、校正计划,但个人评价应综合职责、结果、质量、协作和环境因素。管理者要保留对数据的解释权,也要允许员工纠正错误归属。
4. 只看总工时,不拆看投入构成
两个项目都登记了 400 小时,风险可能完全不同。一个项目的时间主要投向计划内开发和测试,另一个项目的大量时间被需求变更、故障处理和等待审批占用。只比较总量无法说明哪个项目更健康。
因此,工时分类要能区分计划内工作、非计划支持、返工、会议协作和等待等类别。分类不要多到让员工难以选择,也不要少到把关键成本混在“其他”里。建议以管理问题为出发点,先列出需要被区分的成本类型,再验证员工是否能稳定识别。
5. 以为上了系统就能自动得到可信数据
系统可以减少重复录入、提供关联关系、提醒逾期和保留修改记录,但不能判断某条工时是否真实,也不能自动知道团队对“需求澄清”的定义是否一致。配置错误的自动化会把错误固化到流程中。
采用某项目管理工具或项目管理平台时,我会重点验证三件事:任务能否稳定关联工时;权限是否允许员工更正、负责人复核;报表是否能按项目、团队、工作类型和时间区间交叉查看。演示时能点开报表,不代表这些口径适合实际运营。
四、专业判断逻辑:从管理问题倒推工时设计
1. 先问“要做什么决定”,再决定“采集什么字段”
工时字段不是越多越好,而是每个字段都要对应一个决策。若管理层要估算项目成本,就需要项目归属、时间投入、成本费率或可计费规则;若要改善资源配置,就需要团队、任务类型、计划与实际投入;若要发现等待,则需要等待类别、依赖对象或阻塞原因。
我会用一张字段决策表做初步筛选。不能明确说出使用者、使用频率和预期动作的字段,先不设为必填。这样能避免表单逐年膨胀,却没有人知道某一列数据从何而来。
| 管理问题 | 最低必要字段 | 建议查看方式 | 容易误读的地方 |
|---|---|---|---|
| 项目实际投入多少 | 项目、任务、日期、时长 | 按项目与迭代汇总 | 总工时不等于完成度 |
| 计划为什么偏差 | 计划类别、实际时长、偏差原因 | 按任务类型看计划与实际差异 | 一次偏差不代表估算失效 |
| 支持工作是否挤占交付 | 支持事项、来源、是否计划内 | 观察非计划工作占比与趋势 | 高支持工时可能反映业务需要 |
| 合同服务如何核算 | 客户、服务事项、可计费标记、审核记录 | 按客户和合同周期核对 | 内部耗时未必均可计费 |
2. 设计“够用的分类”,而非追求理论上完整
分类体系要兼顾分析价值与填报稳定性。我通常建议先从 5 至 8 个大类试点,例如计划开发、需求与设计、测试与质量、项目协作、客户支持、内部运营、培训休假、待分类。再通过试点观察“待分类”是否集中在某一类工作,决定要不要细分。
如果分类需要员工阅读一整页说明才能选择,分类本身已经过度复杂。可以用正例和反例解释容易混淆的类别,例如“客户支持”包括故障定位和答疑,“计划开发”不包括临时插入的线上故障修复。比起抽象定义,贴近团队的实例更能统一口径。
试点期间要记录类别选择错误、员工提问和管理者解释次数。某个类别若经常被误选,先改定义或表单提示,不要立刻把问题归结为员工不认真。
3. 将精度、负担和可解释性一起评估
日报工时设计中最常见的取舍,是数据精度和填报负担之间的取舍。粒度越细,理论上越容易拆分成本;但回忆成本、操作成本和争议成本也会上升。管理层需要找到“足以支持决策”的精度,而不是追求看上去最精确的数字。
可以把每周填报耗时作为一个运营指标。下面的数字是用于方案讨论的情景模拟,不是行业平均值。假设一个 100 人团队,个人每周填报从 5 分钟增加到 15 分钟,整体每周就多出约 16.7 人时的操作时间;这还没有计算负责人审核和补录成本。

4. 用“异常触发”替代逐条审批
如果每天每条记录都要负责人批准,管理者很快会陷入机械点击。更有效的方式是建立异常规则:工时缺失、总时长超出合理范围、任务归属不明、某类非计划工作持续偏高、项目投入偏离计划达到约定阈值时,再进入复核队列。
阈值不宜一开始就设得过严。项目初期、上线故障期和稳定维护期的工时分布不同,统一阈值会造成大量误报。建议先观察一个完整迭代或一个月,了解团队常态,再确定哪些情况需要提醒、哪些情况必须解释。
系统提醒应告诉员工需要采取什么动作,例如“补全任务归属”或“确认是否为非计划支持”,而不是只显示“数据异常”。提示要能纠正数据,也要允许说明特殊情形。
五、具体案例与数据观察:从一张工时表看出管理动作
1. 用一个 100 人产品交付团队说明分析路径
下面采用一个虚构的 100 人产品交付团队作情景案例,数字用于演示分析方法,不是某家企业的真实经营数据,也不代表行业基准。团队分为研发、测试、产品和实施支持,过去按月汇总工时,管理者知道项目投入,却无法判断延期主要来自估算偏差、需求变更还是临时支持。
试点时,团队统一了项目与任务关联方式,并把工时分为计划内交付、需求变更、缺陷返工、客户支持、会议协作和其他必要事项。员工每日登记,负责人每周复核异常,不要求逐条审批。试点周期设为 6 周,前两周用于磨合口径,后四周才用于趋势观察。
这类案例的重点不是证明某个平台能提高多少效率,而是展示如何把数据从“总量”变成“原因线索”。企业若用 PingCode 或其他项目管理平台实施类似流程,应先在小范围验证任务关联、字段规则、权限和报表口径,再决定是否扩大部署。
2. 看投入构成,比只看总工时更接近问题根源

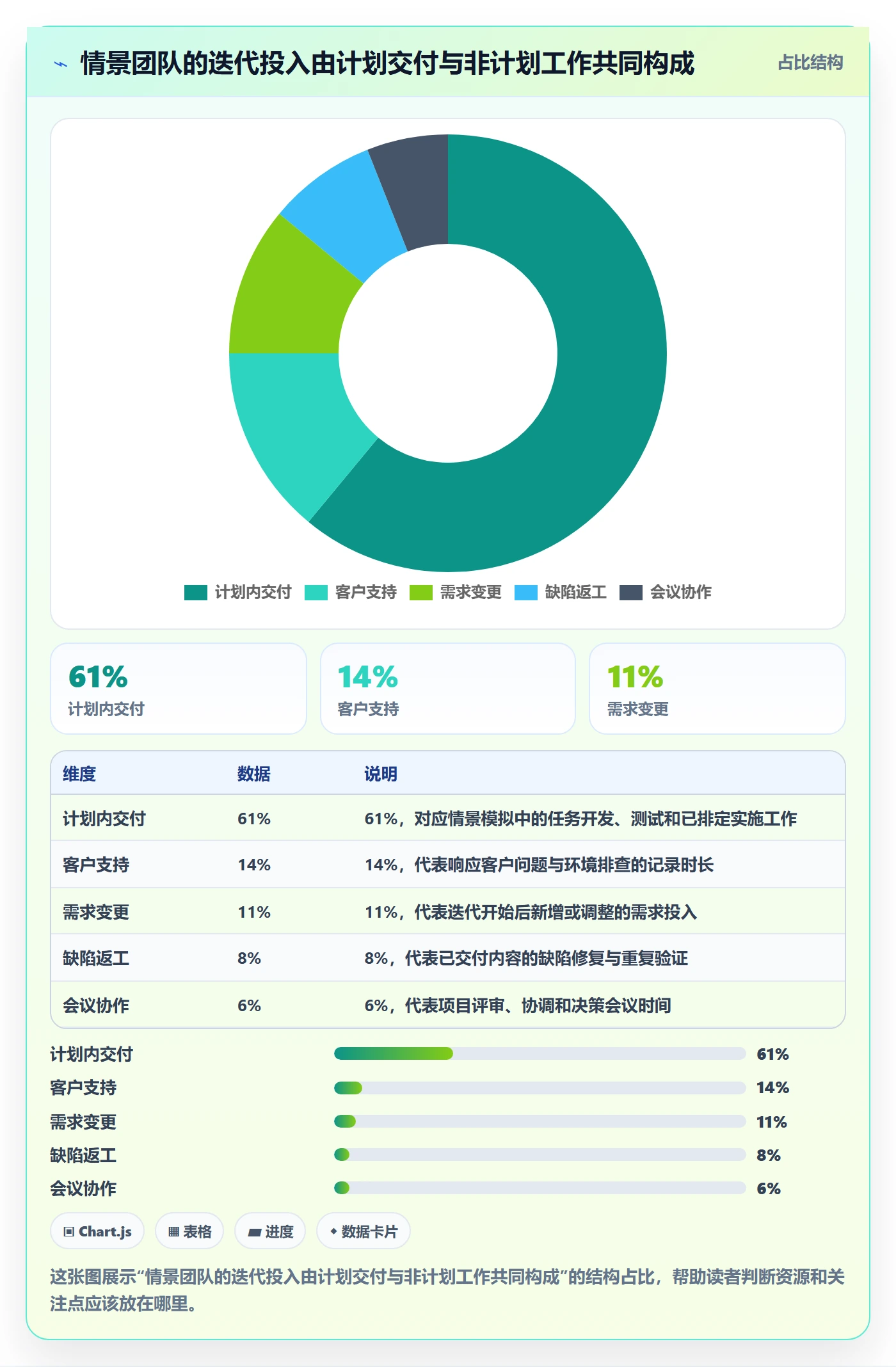

情景模拟中,团队试点阶段某迭代共记录 3,200 小时。其中计划内交付占 61%,客户支持占 14%,需求变更占 11%,缺陷返工占 8%,会议协作占 6%。如果只看项目总工时,管理者可能会认为项目只是“人力投入不少”;拆开后才能看到非计划支持与变更合计占四分之一。
此时不能直接把非计划工时判定为浪费。支持工作可能是合同承诺的一部分,需求变更也可能是必要的业务调整。正确的问题是:这些投入是否被计划、是否有明确优先级、是否挤占了承诺交付,以及相同原因是否在多个迭代重复出现。

3. 用偏差而不是“忙碌程度”决定复盘对象

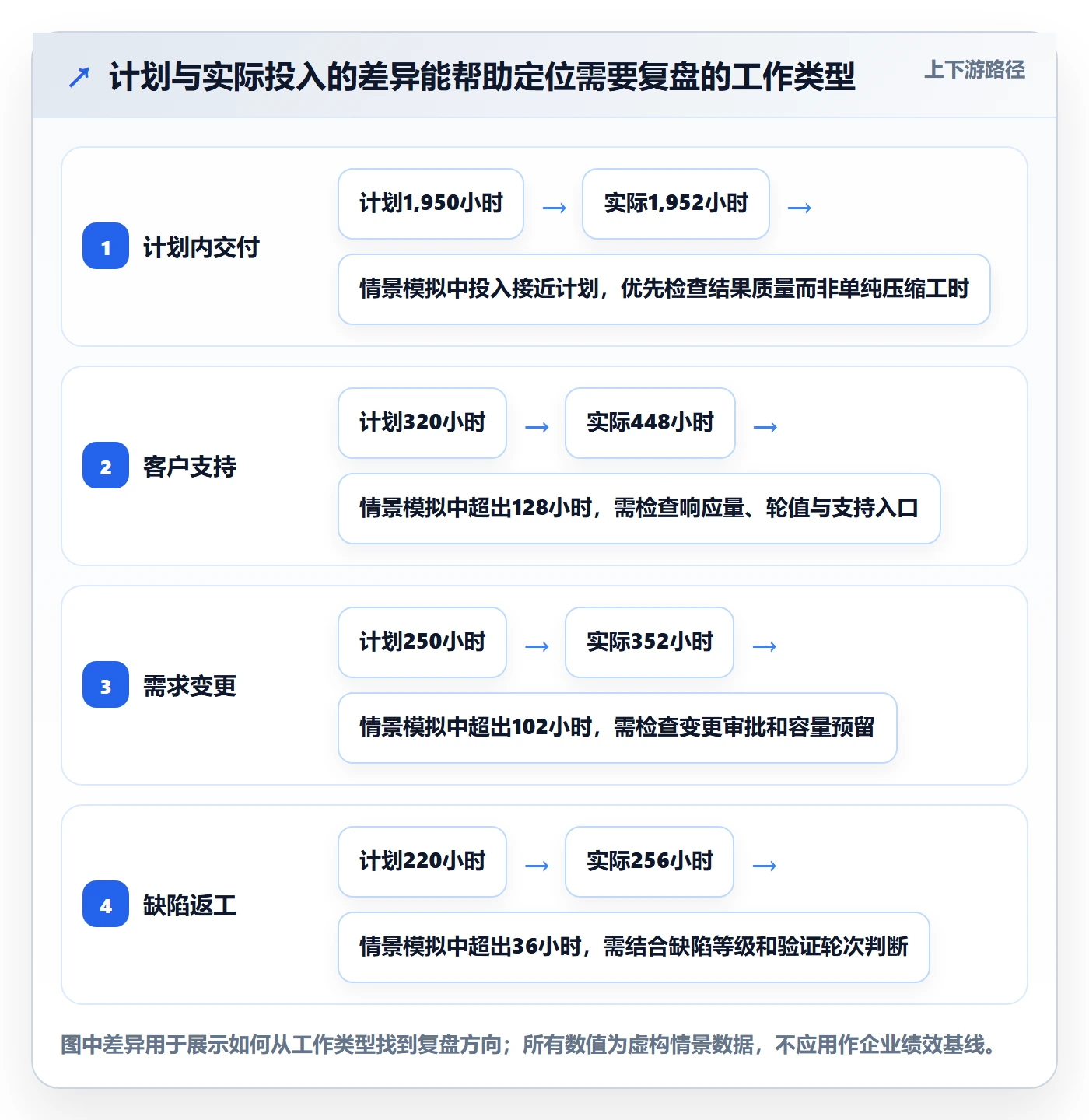

情景团队进一步把计划与实际按工作类型对比。假设一个迭代中,计划内任务的实际投入接近估算,但客户支持和需求变更明显高于预期。管理动作就不应是催促所有人“提高效率”,而应检查支持入口是否有轮值安排、需求变更是否经过优先级确认、计划容量是否预留了缓冲。
这里有一个重要判断:如果所有成员的工作都在变多,但偏差集中于某一类输入,根因往往不在个人,而在需求入口、服务承诺或依赖治理。工时能帮助定位偏差发生在哪个环节,却需要流程数据解释为什么发生。
建议同时查看计划与实际工时差、未计划工作占比、返工占比和任务完成情况。单看其中任何一个指标都容易误判。例如返工占比上升,可能是质量变差,也可能是团队开始更完整地记录原本未被看见的返工。

4. 把偏差转化为可验证的管理动作
如果支持工时持续高于计划,团队可以设立支持轮值,限制临时请求直接进入开发人员个人待办,并按问题来源统计响应量。若需求变更偏高,可以要求变更方说明影响范围,由项目负责人重新评估范围、时间或资源,而不是让团队在不修改计划的情况下默默加班。
如果返工工时上升,应先分析缺陷类型、发生阶段和重复原因,再决定增加测试覆盖、完善验收条件还是加强需求澄清。返工工时下降也不必然意味着质量改善,还要看线上缺陷和用户反馈是否同步变化。
管理动作必须有负责人、期限和验证指标。否则月报中即使发现了“支持工作过多”,下个月仍然只是重复展示同一张图。工时分析的闭环应是:发现偏差、提出解释、采取行动、观察变化、修订规则。
六、操作步骤:从口径设计到每周复盘
1. 第一步:明确试点边界和管理目标
先选一个流程相对稳定、负责人愿意参与、工作类型有代表性的团队。不要一开始就在全公司推广,也不要选择只有单一任务、无法检验分类有效性的团队。明确试点要解决的问题,例如“识别项目计划被支持工作挤占的程度”,而不是笼统写“提升管理效率”。
同时写出试点不做什么:不用于个人绩效排名,不把填报小时数等同于产出,不要求员工追溯无法可靠回忆的历史细节。这些边界有助于减少抵触,也能避免数据被用于与初衷不同的用途。
2. 第二步:设计字段、分类和填报示例
字段应控制在最少可用范围。常见字段包括日期、人员、项目、任务、工时、工作类型、是否计划内、必要备注。若合同核算需要客户、服务单号或可计费标记,可在对应团队增加,而不是让所有员工都填写与其无关的字段。
每个类别至少准备一条正例和一条反例。比如“会议协作”可以记录项目决策会;单纯与同事闲聊不应进入项目工时;“客户支持”记录问题处理时间;等待客户回复的空闲时间是否记入,则应由合同规则和组织口径决定。
字段提示应简短且具体。与其写“准确填写工作内容”,不如写“关联到对应任务;无法关联时选择待分类,并在备注说明原因”。好的提示能减少解释成本,也让不同团队更容易形成一致操作。
3. 第三步:设定填报节奏与补录规则
日报不一定意味着必须在每个工作日结束前完成。对任务频繁切换的团队,可允许当天记录,也可在次日上午补录前一日;关键是设置统一截止时间,并明确跨周、休假、加班和紧急支持如何处理。
补录规则应区分短期纠错与长期追溯。短期遗漏可以补充并注明原因;超过设定周期的修改则保留记录,避免月底集中补填导致记忆偏差。不要因为几次漏报就要求员工重构数周前的每一段时间。
管理者还应明确,工时不是考勤数据的替代品。缺勤、迟到、加班和项目投入属于不同管理对象,需要相应制度和系统口径,不能用日报工时推断员工是否在岗。
4. 第四步:设置核对责任与异常等级
员工负责确认记录与实际工作相符;项目负责人负责确认项目和任务归属;部门负责人负责观察资源结构和趋势;运营或财务团队只在成本核算、客户结算等场景中进行汇总复核。分工清楚后,问题不会全部堆到直属经理审批。
异常可以分为提示、复核和升级三类。缺少任务关联可提示补全;连续多周非计划支持偏高可要求负责人复核;项目偏差超过约定阈值且影响里程碑时,才进入管理升级。这样可以减少每条记录都需要人工查看的低价值工作。
5. 第五步:每周看异常,每月检查分类是否仍然适用
每周复盘不必逐人点名。建议围绕项目投入结构、计划与实际差异、非计划工作、返工和等待原因讨论。负责人应先找变化最大的两三项,再向团队核实背景,不宜把整张报表当作会议议程逐行念过。
每月检查分类是否需要调整。若“其他”占比持续偏高,可能是分类不够贴合;如果某一分类几乎没人使用,可能是没有决策价值,也可能是定义不清。改变类别时应记录生效日期,避免新旧口径混在同一条趋势线上。
6. 第六步:把分析结果写进计划和流程
分析后的行动要进入项目计划、容量安排或流程改进任务,而不是停留在汇报材料中。若支持工作每周稳定占用 15% 的团队容量,下一轮排期就应考虑预留;若等待外部审批反复出现,则应明确依赖负责人和响应时限。
复盘时也要核对数据质量:任务是否漏关联、类别是否被误用、跨团队支持是否重复记录。若数据质量不足,应先修复流程,再发布结论。把不完整数据包装成精确百分比,只会制造不必要的决策信心。
七、不同情况下的行动建议:管理目标不同,做法也不同
1. 以项目成本估算为主的团队
优先保证项目、任务、日期和时长字段稳定,记录粒度不必过细。每个项目设置清晰的归属规则,跨项目支持要有统一入口,避免同一工作被两个项目重复计入。成本分析还要结合人员成本口径,工时本身并不能直接等同于财务成本。
若项目有固定预算,可以按阶段比较预算工时与实际工时,并记录范围变化。项目超过预算时,不要只问“谁用了太多时间”,还应确认交付范围是否扩大、风险是否实现、外部依赖是否延误。
2. 以资源调度为主的团队
重点关注未来两到四周的容量,而不只是历史工时。日报数据用于校正“团队实际有多少时间可用于计划任务”,并结合休假、值班、会议和支持负担制定排期。一个团队历史上登记 1,000 小时,不表示下一周期可以把 1,000 小时全部安排给项目交付。
对于经常被临时事项打断的团队,建议把计划内工作和非计划工作分开统计,并设定响应轮值或容量缓冲。若非计划工作变化很大,则不宜按平均值把未来容量排满,可以使用区间而不是单点估算。
3. 以客户结算或服务证明为主的团队
要把合同条款转化为记录规则,包括哪些事项可计费、是否有最小计费单位、审批人是谁、如何处理取消会议与等待时间。员工的工时记录只是证据链的一部分,仍需要客户、事项、合同或工单关联,以及必要的审核与留档。
对外提交的记录应与内部管理报表分开。内部可能需要分析培训、支持调度和团队协作;客户结算只应呈现合同约定范围内的信息。把两个目的放进同一份表,容易造成字段过多和口径冲突。
4. 以效率改善为主的团队
不要先设“减少工时”的目标,而应先识别等待、返工、重复会议和工作切换。工时下降只有在交付范围和质量不变、风险没有转移的情况下,才可能说明效率改善。若只是少记录了支持工作,数据上的改善并不代表业务真的变快。
可以选择一个瓶颈做小实验,例如减少某类状态会议、改进需求验收条件或设立统一支持入口。实验前后要对比处理时长、交付周期、缺陷或返工,以及团队反馈,不要只比较项目登记工时。
5. 以合规或审计要求为主的团队
首先确认要求来自合同、监管规则还是内部制度,不同要求的记录期限、审批和修改留痕可能不同。权限设计应让相关人员能查看必要信息,同时避免把个人记录开放给无关角色。任何审计口径都应由法务、财务或合规负责人确认。
如果记录必须精确到特定单位,应通过明确流程、及时填报和变更留痕提高可靠性,而不是事后要求员工补写细节。必要时采用工单、客户事项和审批单关联,减少仅靠自由文本支撑审计的风险。
八、不同情况下的取舍:没有一种工时制度适合所有团队
1. 日填与周填:及时性和操作成本之间的取舍
日填更适合任务切换频繁、项目成本需要及时掌握或合同服务要求较高的团队;周填更适合工作类型稳定、任务周期较长、分析只需要周级趋势的团队。日填减少回忆时间,但增加频次;周填操作少,却容易把具体任务和等待原因记混。
可以从团队工作节奏决定,而不是全公司强制统一。如果同一组织中研发团队和专业服务团队的记录目的不同,应保留共同的核心字段,同时允许各自配置必要的补充项。
2. 个人自报与自动采集:真实性、隐私和上下文的取舍
个人自报能够解释工作上下文,但依赖员工及时记录;自动采集可以减少部分手工操作,却可能把应用开启时间误当成有效工作时间。登录时长、键盘活动或软件使用记录都不能直接证明任务投入,更不适合作为个人绩效的唯一依据。
若采用自动化,应限定用途、告知采集范围和保留周期,并允许员工核对与纠正。对于大多数项目管理场景,任务关联加简短自报已经足以支持团队级分析,不必为了“自动化”而采集与决策无关的个人行为数据。
3. 统一分类与团队自定义:可比较性和贴合度的取舍
统一分类有利于跨部门汇总,但可能不适合每种岗位;完全自定义则会让公司层面的横向比较失去意义。更稳妥的结构是“统一大类加团队子类”:公司层面保持有限的公共口径,团队可以在不改变大类含义的前提下补充细分。
任何新增子类都应说明用于什么决策,至少经过一个试点周期再推广。若团队自定义的类别无法映射到公共大类,报表汇总时应明确显示“不可比”,不要强行合并出看似统一的数字。
4. 强制提交与柔性提醒:完整率和信任感的取舍
提交规则过松会造成缺失,过严则可能让员工为了完成任务而随意填报。可以设置明确截止时间、自动提醒和合理补录窗口,同时让异常记录有可解释的申诉路径。完整率是数据质量的一部分,不是数据真实性的替代指标。
管理者要定期抽查任务关联和分类一致性,但抽查应聚焦流程问题,而不是制造随机惩罚。发现错误时先问表单和规则是否让员工容易误操作,再决定是否需要个别辅导。
九、工具落地与治理:让表单、任务和报表真正连起来
1. 选工具时先验证关键流程,而不是先看功能清单
工具演示常能展示计时、审批、报表和权限,但企业真正需要验证的是完整链路:员工能否快速找到任务并登记;任务变更或关闭后工时如何处理;负责人能否识别异常;报表能否按组织和项目过滤;数据能否按需要导出或与其他系统衔接。
以 PingCode 这类面向项目协作的项目管理平台作为评估对象时,可以选一支真实团队,用实际任务、权限角色和分类规则做端到端试用。尤其要确认平台能力是否符合企业的部署、安全、数据管理和集成要求;具体配置与功能以实际版本验证为准。
如果现有工具已能支持任务关联、权限管理和汇总分析,先优化流程可能比换系统更有价值。反过来,如果工时在多个表格间重复录入、任务归属长期无法追溯,平台化可能减少维护成本,但上线仍需要明确数据负责人。
2. 权限和数据用途要在上线前写清楚
员工需要知道谁能查看个人明细、谁只能看团队汇总、数据保留多久、是否用于客户结算或绩效评估。权限不是上线后的技术细节,而是影响填报可信度的管理约定。
建议把角色分为填报人、项目负责人、部门管理者、数据管理员和审计或财务角色。每种角色只获得完成职责所需的数据范围。涉及敏感数据时,应遵循企业安全与隐私政策,并由相应负责人审查。
3. 建立数据质量检查,不要只统计提交率
工时数据质量至少包括完整性、归属准确性、分类一致性和及时性。提交率高而任务关联错误,不能算作高质量;数据全部在月底补录,时间上也不适合用来管理当周资源。
可按月抽取一定比例记录,检查任务是否存在、项目归属是否合理、类别是否符合定义、是否有重复时段。检查结果应优先用于修正规则和表单,而不是单纯增加审批层级。
4. 关注长期副作用,避免指标替代目标
当管理者开始盯着某个工时指标,团队行为可能随之改变。例如要求降低会议工时,团队可能把讨论转移到私下沟通;要求提高可计费工时,员工可能减少必要的内部协作记录;要求每人每天填满固定时长,则未分类工作会被塞进任意项目。
因此,任何指标都应配套反向检查:项目投入下降时,交付周期和质量有没有变差;支持工时减少时,客户响应是否恶化;填报完整率提升时,补录比例是否也上升。指标不是目标本身,只是提出问题的入口。
十、管理层的判断清单:什么时候该调整制度
1. 出现这些信号,说明口径可能需要重做
- 多个部门对同一类别的定义不同,跨部门报表无法解释。
- “其他”或“待分类”长期占比偏高,员工难以找到合适选项。
- 月底集中补录很多,日报无法支持及时调度。
- 负责人审批积压,审批动作没有发现可处理的异常。
- 员工普遍认为工时被用于惩罚,开始回避真实记录。
- 工时数据变化与项目结果变化长期脱节,报表无法推动行动。
遇到这些信号,不要先把制度写得更严。先检查目标、字段、流程和用途是否一致,再决定调整填报节奏、分类定义、责任分工或工具配置。
2. 用三个问题判断一张报表是否值得保留
第一,这张报表是否帮助管理者做出过去做不到的决定?第二,数据能否追溯到项目、任务和明确口径?第三,报表中的异常是否有负责人和后续动作?三个问题若都答不上来,报表可能只是信息装饰。
若报表有价值,就把它纳入固定复盘节奏,并记录每次分析后采取了什么动作。若长期没有人使用,应删减指标或停止采集。停止采集无用字段并不是管理退步,而是减少对员工时间的无效消耗。
十一、下一步怎么做:用一个周期验证,而不是一次性铺开
1. 一周内完成规则草案
由项目负责人、团队代表和相关运营人员共同列出管理问题、必要字段、工作分类、填报时间和异常处理方式。控制字段数量,写出容易混淆类别的正反例,并明确工时数据不自动等同于绩效评价。
2. 用一个迭代进行小范围试点
选择一个有代表性的团队,观察员工每周填报耗时、缺失率、任务关联准确性和类别疑问。试点初期不要急着发布效率结论,先确认团队是否按同一口径记录。每周收集一次反馈,优先修正最常见的误填原因。
3. 试点结束后只保留能触发行动的指标
把项目投入结构、计划与实际偏差、非计划工作、返工或等待等指标与具体决策绑定。若某指标持续没人使用,就删除或改为抽样观察。跨团队对比前先确认定义、人员范围和统计周期一致。
4. 扩大推广前明确责任和治理机制
指定规则维护人、数据质量负责人和报表使用者,确定分类调整流程、权限复核周期和数据保留要求。工具上线后仍要定期检查字段是否冗余、报表是否被采用、员工负担是否合理。
十二、结语:把日报工时从“交作业”变成管理反馈
日报工时真正有用的部分,不是一天被切分成多少条,而是它能否让团队看见计划与现实之间的差距。管理层应把工时当作投入证据,与任务结果、交付质量、需求变化和外部依赖一起解释;不能把小时数直接当作绩效,也不能用精细表格掩盖流程问题。
我的建议是从一个明确的管理问题开始,选一个团队试点,控制字段和颗粒度,观察填报负担与数据质量,再用每周复盘验证它是否带来了实际行动。如果数据没有改变计划、资源安排或流程改进,就应该重新审视采集方式;如果它能帮助团队更早发现偏差、避免重复返工,日报工时才真正完成了从记录到管理的转变。
常见问题解答(FAQ)
1. 管理层如何设计日报工时规则,避免员工把填报变成形式主义?
我想要求团队每天填工时,但担心大家为了按时提交,随手填几个数字应付检查。日报到底要细到什么程度,才能既方便复盘,又不让记录本身变成额外负担?
先明确工时表的用途:用于了解工作投入、发现计划偏差和辅助资源安排,而不是单独作为绩效排名依据。建议按“日期、项目或任务、实际投入时长、进展或产出、阻塞原因”设置字段,并规定以任务为最小记录单元。
比如当天工作 8 小时,可以记录需求评审 1 小时、功能开发 4 小时、联调 2 小时、问题处理 1 小时;不要只填“项目工作 8 小时”,否则管理者看不到工作构成。初期可把单条记录控制在几分钟内完成,并允许员工在次日上午补记前一日遗漏。
判断规则是否合适,可以观察连续两周的提交率、补填比例和无说明的整日工时比例;如果数据完整却无法解释工作进展,应调整字段或任务拆分方式,而不是继续增加填报要求。
2. 日报工时应该按任务填,还是按项目汇总?
我在带多个项目的团队,员工一天里经常在开发、会议和线上支持之间切换。只按项目汇总看起来省事,但我又担心看不出时间花在哪里;按任务记录会不会太繁琐?
多数团队适合采用“任务记录、项目汇总”的两层结构:员工填到可识别的任务,管理者再按项目、角色或工作类型汇总。任务不必拆到每个操作步骤,通常以能对应一个明确交付物或处理事项为准,例如“完成登录接口联调”比“写代码”更有复盘价值。
可用一个示例检验粒度:若一项工作通常持续半小时以上,且能说明不同产出或责任,通常值得单独记录;临时沟通等零碎事项可以合并为“项目沟通”,但应保留必要说明。每周检查一次同类任务的投入差异,若名称混乱、无法比较,先统一任务命名和分类,再考虑增加记录精度。
3. 管理者如何用日报工时识别项目风险,而不是只盯着员工填了几小时?
我能看到每天的工时数据,但不知道怎样从中判断项目是否要延期。有人投入时间很长,可能是任务复杂,也可能是返工;如果只比较谁的工时多,感觉容易得出错误结论。
不要把工时总量直接等同于效率或绩效。更有用的做法是把实际投入与计划、任务进展和阻塞信息放在一起看。例如,某任务计划投入 16 小时,实际已记录 20 小时,完成度仍约为一半,且连续两天出现等待外部接口的说明,这比“某人本周加班 5 小时”更能提示项目风险。
管理者可以每周检查三类信号:关键任务投入持续超过估算、投入增加但交付进展停滞、阻塞事项反复出现。出现信号后,先核对需求变化、依赖等待、返工或估算偏差,再决定调整范围、协调资源还是修正计划。工时是解释进展的线索,不是脱离上下文的结论。
4. 团队开始使用工时表后,应该怎样检查数据质量并减少补填和漏填?
我准备推行日报工时,最担心的是上线头几周大家积极,之后开始漏填,月底再集中回忆补录。管理层应该每天催,还是月底统一检查?怎样判断数据已经足够可信?
建议采用“轻量日常提醒、每周核对、月末抽查”的节奏,而不是等到月底集中补录。日常只提醒尚未提交的人;每周由员工检查记录是否缺日期、工时合计异常或任务说明过于笼统,负责人抽查少量记录与任务进展是否对应。
可以设置内部观察指标,例如连续两周提交率保持在较高水平、月底补填占比逐步下降,并重点追踪异常而非追求所有记录看起来整齐。若某天记录的项目工时明显超过约定工作时长,先确认是否存在跨日工作、加班或重复登记;不要直接认定员工填错。
出现漏填时,优先找原因:字段难懂、任务分类不匹配、填报入口不顺手,还是提醒机制缺失。修复流程问题通常比加重处罚更能改善长期数据质量。
核心关键词
文章包含AI辅助创作:工时表如何做好日报工时?管理层入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583336
读者评论
我们试过按半小时填,后来发现最难统一的不是时长,而是会议和临时支持算到哪里。先拿两三个团队试运行、收集分类争议,比直接全员铺开更稳妥。
工时数据确实能看出支持工作是否挤占项目时间,但等待原因未必能靠员工自行选择准确分类。最好结合任务状态和依赖记录,不然“等待”容易变成一个宽泛的归因项。
日报和工时分开记录这个建议比较实用。我们之前把进展、问题和小时数都塞进备注,月底很难汇总;不过如果管理层后续只盯着工时总数,填报口径再清楚也难发挥作用。
