项目工时表落不了地,常见原因不是员工不会填,而是团队把“记录时间”当成了目标:表格列了十几项,填报规则写了几页,最后工时仍然对不上项目进度、成本和交付结果。我的判断是,工时管理的成败不取决于表格有多完整,而取决于团队能否用一套足够轻的记录规则,把工时数据稳定地转成排期、成本和资源决策。下面这份项目工时管理方法大全,按“先定义用途、再设计口径、最后逐步推广”的顺序,拆出实施团队工时表落地方案与检查清单。
一、先讲核心结论:工时表不是考勤表
1. 工时管理先回答三个决策问题
实施团队记录工时,应该先明确数据要支持什么决策。通常最有价值的三类问题是:项目实际投入是否偏离预算,团队资源是否被多个项目同时挤占,实施过程中的高耗时环节是否需要改流程或改范围。
如果企业还说不清工时数据将用于什么决策,先不要急着上线工具或增加字段。没有决策用途的记录,最终往往只会变成月末补表、主管催报和财务对账。先定用途,再定字段;先把一条数据用起来,再考虑扩大采集范围。
2. 最小可用的工时记录只有四个核心信息
对大多数实施团队来说,第一阶段至少需要:项目或客户、工作日期、工作类型、投入时长。必要时再补充任务或交付物、工作说明和记录人。字段不是越多越专业,关键是能不能稳定回答管理问题。
例如,“客户现场支持,4小时”能说明投入去了哪里;“今天处理很多事情,差不多半天”则很难用于预算核算或流程分析。记录的颗粒度应能区分不同成本归属,但不要细到要求员工每隔十分钟切换一次记录。
3. 先统一口径,再讨论工具
团队在同一张表里使用不同口径,工具再自动化也只会更快地制造误差。有人把午餐时间算进现场服务,有人只记有效工作;有人按自然日填报,有人按实际开始日期;有人将会议记入项目,有人一律归为内部管理。
正式推广前,要把“什么算项目工时、什么不算、跨日任务怎么记、计划工时和实际工时是否分开”写成简短规则。规则越能通过具体例子解释,越容易执行。

二、背景和真实场景:实施团队为什么更容易把工时表做复杂
1. 同一个人经常同时服务多个项目
实施顾问的工作不是每天守着一个项目。他可能上午远程处理客户甲的权限问题,下午在客户乙现场做培训,傍晚还要参加内部产品评审。若系统只支持“每天选一个项目”,记录必然失真;若要求每个动作都拆成多个细项,填报成本又会迅速升高。
实施团队的工时表必须能处理多项目、多工作类型和任务切换,同时给员工保留合理的记录弹性。特别是短时沟通、临时排障等工作,若强制每次都创建任务,数据维护成本会超过数据价值。
2. 项目阶段不同,工时的解释也不同
需求调研阶段的投入,可能反映客户业务复杂度;配置和数据迁移阶段的投入,可能反映方案适配难度;培训、上线支持和问题处理阶段,则更接近交付质量与客户准备度。只看项目总工时,很难判断超支发生在哪里。
因此,我建议至少保留“项目”和“工作类型”两个维度。团队规模较大、项目周期较长时,再增加阶段或交付物维度。不要一开始把每个部门、每种客户、每项技能都做成必填字段。
3. 管理者真正关心的往往不是个人忙不忙
工时数据常被误用为个人工作量排名。对项目管理而言,更有价值的问题通常是:计划与实际的偏差集中在哪类任务,哪个阶段容易返工,项目之间是否存在资源冲突,临时支持是否侵蚀了原定交付。
只要员工担心工时会被直接用于评价个人努力程度,就可能少报协作时间、把估算填得更像计划,或者把复杂工作统一归入大类。管理者需要先说明数据的使用边界,再要求数据准确。
4. 项目工时管理应当区分计划、实际和预测
计划工时是承诺或预算,实际工时是已经发生的投入,完工预测则是对剩余工作的估计。三者不能混为一谈。若团队用实际工时替换计划值,项目偏差会被抹平;若把预测值当实际值,成本核算也会失真。
比较可靠的管理做法是:计划在项目启动或阶段评审时确认,实际按日或按周记录,预测在项目执行中定期更新。复盘时保留原始计划,才能解释偏差是估算问题、范围变化还是执行过程问题。
三、常见误区:看起来更精细,实际上更难管理
1. 误区一:要求每个人每天精确到分钟
精确到分钟听起来严谨,但对于频繁切换任务的实施团队,时间切片过细会增加记录负担,也会制造虚假精度。员工记不住每次短沟通的准确起止时间时,只能凭印象补录,最终得到的分钟数并不比半小时粒度更可信。
我的建议是按决策需要选择粒度。若用于项目预算和资源规划,可以先用半小时或一小时作为记录单位;若用于合同计费、法定审计或特定服务结算,再依据合同要求采用更严格口径,并配套审批和证据。
2. 误区二:把填报率当成数据质量
填报率高只能说明记录比较完整,不代表项目归属正确、分类一致或时长合理。一张表可以百分之百按时提交,却把客户会议、内部培训和返工都填进同一类,无法支持成本分析。
建议分开看提交率、及时率、分类准确率、项目关联率和异常处理率。指标一旦过多,也会形成新的报表负担,因此起步阶段保留三到五项关键质量指标即可。
3. 误区三:字段越多,分析越专业
字段越多,填写负担与培训成本越高。更重要的是,字段之间如果缺少明确边界,就会出现同一项工作被不同员工选入不同分类的情况。分类选项从十个扩充到三十个,不会自然带来三倍的信息价值。
设计字段时可以反问:少了这一列,哪项具体决策会变差?如果没有明确答案,这个字段就不该成为第一阶段必填项。可以先把低频但有价值的信息作为选填,观察实际使用后再决定是否纳入正式规则。
4. 误区四:把超时直接归因于员工效率
某任务实际耗时高于计划,可能是需求反复、客户数据质量差、权限等待、技术环境不稳定,也可能是估算不足或返工。没有原因分类的工时偏差,只能呈现结果,无法给出改进方向。
管理者应把偏差原因作为复盘信息,而非处罚标签。对重大偏差要求补充原因即可,避免每一条正常记录都写一篇说明。记录工作应尽可能轻,解释工作要对准异常。
5. 误区五:要求上线第一天就全员、全项目、全流程覆盖
全面铺开会迅速暴露规则分歧和流程缺口,团队一旦遇到重复填报、项目清单不全或审批链路过长,很容易形成“表格只是额外任务”的印象。之后再推动改进,阻力通常比小范围试点更大。
更稳妥的方式是选择一类项目或一支团队做试点,验证字段是否够用、分类是否能理解、管理报表是否真的回答问题。试点不是展示工具,而是验证流程和口径。
四、专业判断逻辑:怎样设计能持续使用的工时方案
1. 先画清楚数据从哪里来、流向哪里
工时方案通常要经过项目计划、日常记录、主管核验、项目分析和财务或经营复盘。若记录只进入一个独立表格,却不关联项目计划、任务或阶段,管理者仍要手工对照,工时数据就会变成另一个孤岛。
在设计前,建议画一张最简单的数据流图:谁创建项目,谁维护任务,员工在哪里提交,主管如何检查,数据最终进入哪个决策场景。流程图不需要画得复杂,但必须明确数据责任人。
2. 按“必须回答的问题”选维度
项目成本核算需要项目、人员或角色、日期、时长和工作类型;资源规划还需要计划区间、可用容量与预测投入;服务复盘可能还需要客户、阶段、问题类型或交付物。不同用途需要的维度不同,不应把所有用途的字段一次性压给所有人。
如果工时数据要用于合同结算,应优先保证计费规则、审批链路和记录凭据。如果主要用于内部项目复盘,应把资源冲突、返工和阶段偏差放在更靠前的位置。用途越明确,字段就越容易精简。
3. 控制记录粒度,兼顾可分析与可执行
粒度太粗,会看不出超支来自哪个阶段;粒度太细,会让填报者把大量时间花在维护任务结构上。一个实用测试是:员工能否在三分钟内完成当天记录,主管能否在五分钟内发现明显异常,项目经理能否在月度复盘中定位主要偏差。
首次实施时,可以让员工按工作日期和项目归属记录,每条记录包含工作类型与时长。对持续时间长、预算高或风险大的项目,再细化到阶段或任务。精细化应由管理问题驱动,而不是由系统字段容量驱动。
4. 设计可执行的分类,而不是完美的分类学
分类体系要让员工能在真实工作中快速判断。实施团队可从项目交付、客户支持、内部协作、培训学习、售前支持、行政或假期等大类开始。具体类目应按组织实际职责调整,避免把不同性质的工作都藏进“其他”。
“其他”可以保留,但要设置复核机制。如果其他类长期占比偏高,说明分类缺项或定义不清;如果其他类极少,也不代表体系正确,可能是员工被迫选择最相近但不准确的类别。
5. 用异常规则代替逐条人工盯梢
主管不必逐条审核每个人的每一小时。更有效的方式是先定义异常边界:单日总工时明显过高或过低,项目投入超过阶段预算,记录长期集中在某一宽泛分类,补录超过规定窗口,或者计划与实际偏差持续扩大。
异常规则要有处理流程。系统提醒后,由员工补充信息,主管确认是否属于正常情况,再由项目经理决定是否调整预算、范围或资源。没有后续动作的提醒,只会变成通知噪声。
6. 把填报负担纳入方案评估
工时方案的成本不只有软件费用,还包括员工填报时间、主管校验时间、分类维护时间、项目经理解释偏差的时间,以及财务或运营整理数据的时间。若新增流程每人每天多花几分钟,组织规模一大,月度成本就会很可观。
因此在试点阶段,最好同时测量数据质量和录入负担。若提交率提高了,但管理者每周还要花数小时返工清洗,方案仍未成熟。好的设计不是让所有人多做事,而是让已有记录减少重复和返工。
五、案例与数据观察:用一个模拟实施项目看清工时偏差
1. 情景说明:数据用于展示分析方法,不代表行业统计
下面以一个有 12 名实施成员、周期 8 周的模拟项目为例。项目计划投入 1,200 小时,分为需求调研、配置与开发配合、数据迁移、培训上线、上线支持五个阶段。所有数字均为情景模拟,用于说明如何分析工时表,不应被当成行业基准或真实客户案例。
试点前,团队只按项目记录总工时,项目结束后发现实际投入达到 1,440 小时,超出计划 20%。这时仅凭总数无法判断偏差来自需求变化、数据准备、培训还是上线问题。
2. 增加阶段和工作类型后,超支原因才逐渐可见

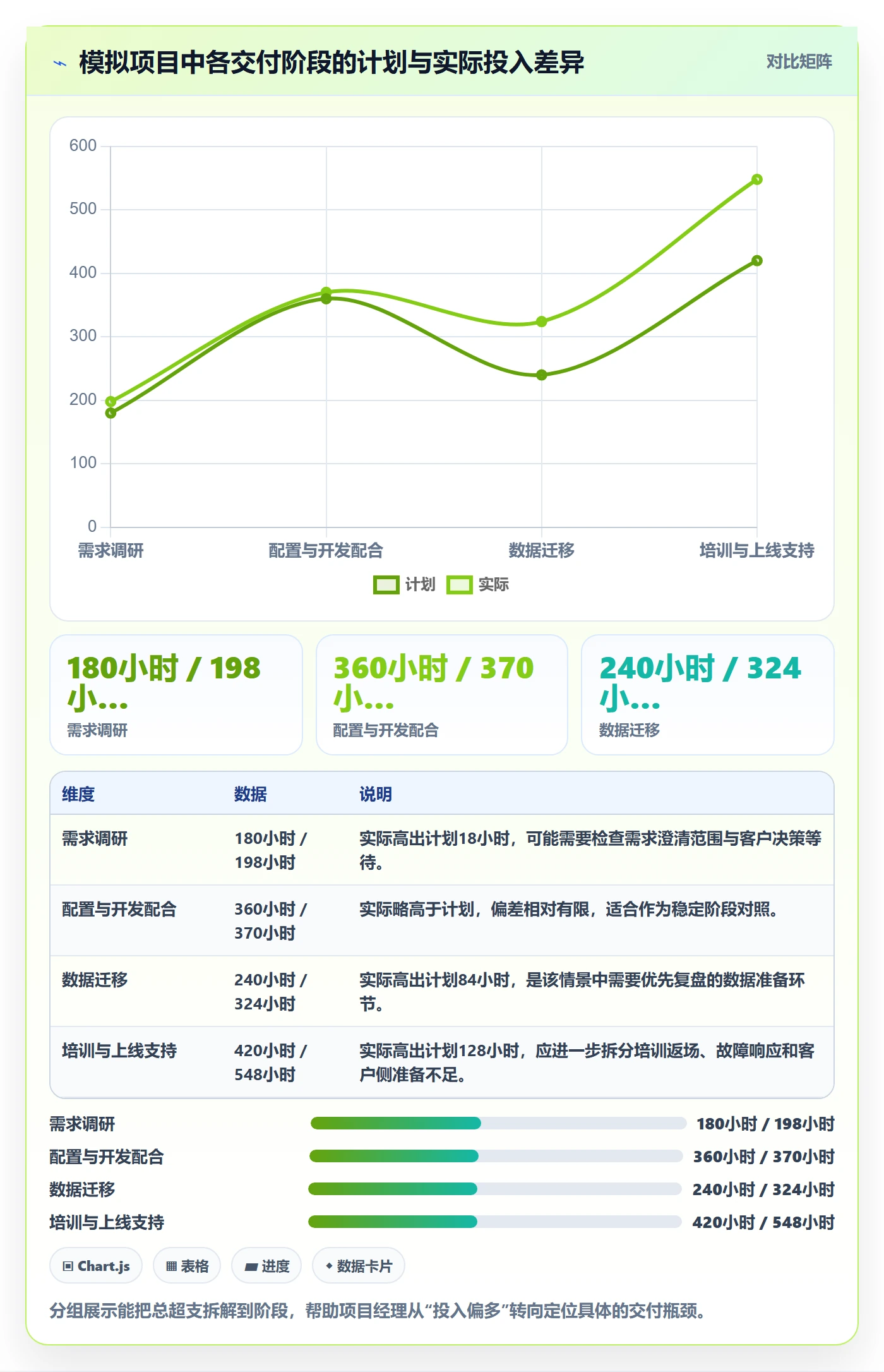

模拟团队第二轮记录增加了阶段、工作类型和偏差原因。结果显示,需求调研投入比计划高 10%,数据迁移高 35%,上线支持高 40%;配置与开发配合基本接近计划。于是复盘重点不再是“谁花的时间多”,而是客户数据清洗、验收准备和上线问题处理。
这个案例说明,工时数据的价值不在于给出一个更精确的总数,而在于让团队知道偏差发生在哪个环节、是否重复发生、下一次能否提前预防。若工作分类口径不一致,阶段对比同样不可靠,所以数据定义必须先于报表呈现。

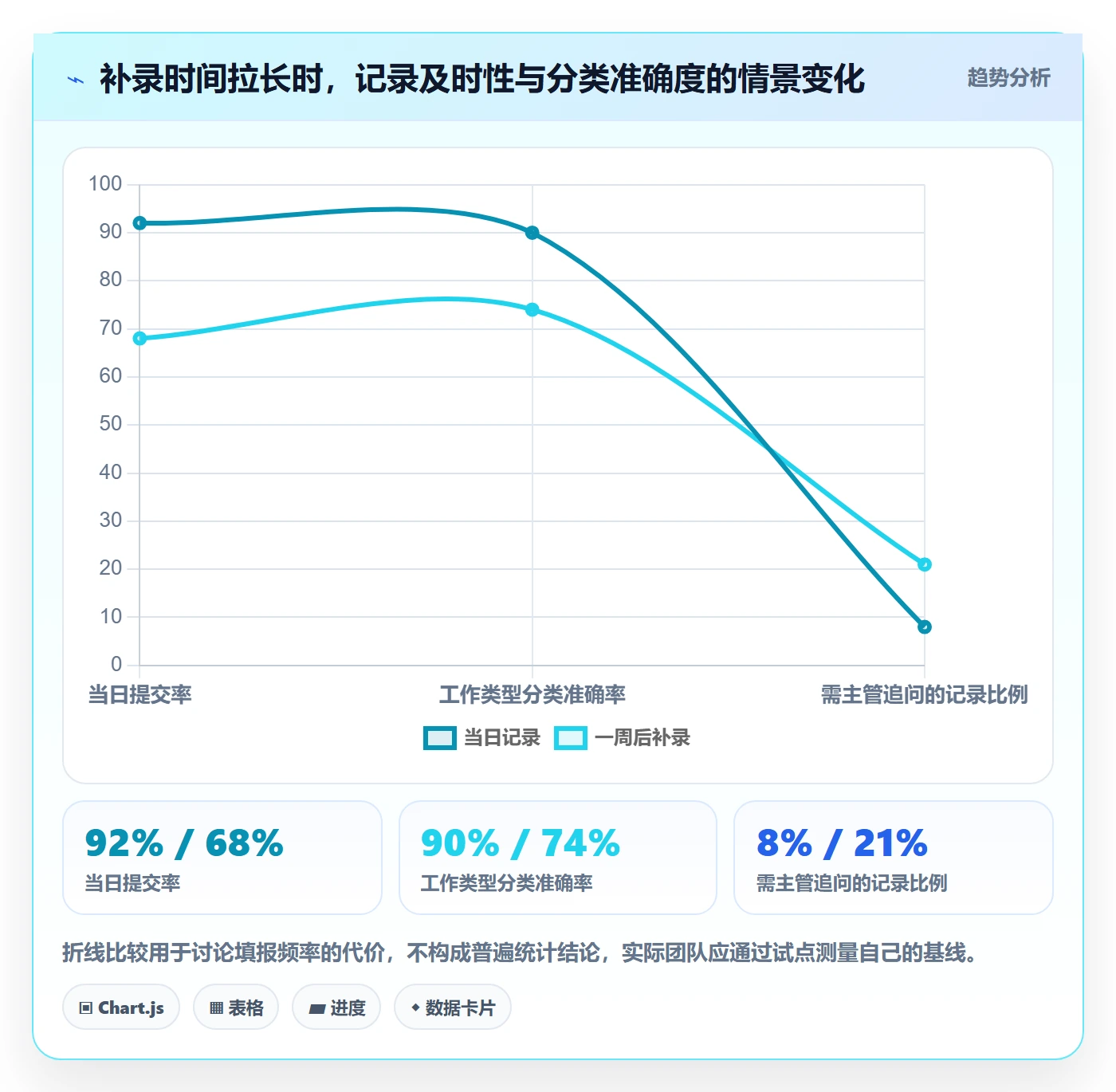

3. 补录延迟会怎样影响复盘质量
模拟试点还对记录时效做了两种情景比较:一组要求工作日当天提交,另一组允许周末一次性补录。结果不是在于哪种方式绝对正确,而是及时记录通常更容易保留任务背景;集中补录则更容易把短时沟通和临时支持合并成模糊类别。
如果团队工作节奏不适合每日填报,可以采用每周固定两次提交,而不是默认月底补齐。记录窗口越长,记忆误差越大;但频率过高,也会打断现场工作。制度要在准确性与操作成本之间取舍。

4. 从工时记录到行动:给偏差补上原因和责任动作
在模拟项目中,团队把偏差原因分为需求变化、客户资料准备不足、内部返工、环境等待、估算偏差和临时支持。每个原因不要求员工写长篇说明,只在阶段总投入超过计划阈值时补充选择,并针对重大事件附一两句事实。
随后,项目经理把“数据迁移超支”转为下一阶段的动作:启动前增加数据样本检查,确认客户责任人和截止日期;把迁移演练安排在正式上线之前;将高风险数据清洗单独估算,而不是含在常规迁移工时里。工时表由此成为改进入口,而不只是事后统计表。

六、实施团队工时表落地方案:从试点到稳定运行
1. 第一阶段:定义范围和规则
先选定工时管理的首要用途,不要同时追求成本核算、绩效评价、合同计费和资源规划。随后明确适用团队、项目范围、记录频率、字段口径、审批责任和数据使用边界。规则说明应尽量控制在员工能快速读完的长度,并提供真实工作例子。
建议用一页说明回答:哪些工作要记,哪些不记;每天或每周什么时候提交;项目和工作类型如何选择;跨项目工作如何拆分;发现填错后如何修改;主管会查看哪些数据;这些数据不会被怎样使用。
2. 第二阶段:设计表格字段和录入体验
表格字段可分为必填、条件必填和选填。项目、日期、时长和工作类型通常是必填;任务或阶段可以按项目是否启用决定是否必填;偏差原因只在异常时填写;详细说明不应成为每条记录的强制要求。
| 字段 | 是否建议必填 | 设计原则 | 常见错误 |
|---|---|---|---|
| 项目或客户 | 是 | 使用统一项目清单,明确内部工作归属 | 同一项目出现多个简称 |
| 工作日期 | 是 | 记录实际发生日期,补录时保留原日期 | 把提交日期当作工作日期 |
| 工作类型 | 是 | 保持分类少而清楚,提供选项定义 | 类别重叠,员工只能猜选项 |
| 投入时长 | 是 | 规定单位和最小记录粒度 | 有人填小时,有人填分钟 |
| 阶段或任务 | 按项目配置 | 只在有助于分析时细化 | 尚未建立任务就要求强制关联 |
| 偏差原因 | 条件必填 | 对超阈值或异常记录触发 | 每条记录都写冗长说明 |
3. 第三阶段:小范围试点并记录真实负担
试点范围不必很大,但要覆盖典型工作:多项目切换、客户现场工作、远程支持、阶段交付和内部协作。试点周期应足以覆盖至少一个完整的项目阶段,避免只在启动周体验流程,却没有经历月末对账或阶段复盘。
试点期间收集四类信息:员工完成一周记录花多长时间,主管审核需要多少时间,数据异常主要是什么,项目经理能否据此做出实际调整。不要只问“大家觉得好不好用”,要看具体操作和结果。
4. 第四阶段:确定异常阈值和处理闭环
阈值应依据团队实际项目规模设定,而不是照搬别人的数字。可先从单日总时长、项目阶段超预算幅度、连续未提交天数和补录比例等简单规则开始。阈值过严,会产生大量无意义告警;阈值过松,则异常已经影响交付才被发现。
每类异常要明确责任人和处理时限。员工负责补充事实,主管负责确认记录口径,项目经理负责评估范围、计划和资源影响。若异常需要升级,再进入项目风险或变更流程。
5. 第五阶段:接入项目计划与管理报表
工时表只有进入项目计划和复盘流程,才可能形成闭环。项目经理至少应能对照计划投入、实际投入、剩余预测和交付进度。只展示个人累计时长的报表,通常无法回答项目是否偏离预算。
报表可以从项目总览、阶段偏差、工作类型分布、资源占用和异常原因开始。每张报表应有明确使用者和决策动作;没人会据此调整项目或流程的图表,应考虑删除。
6. 第六阶段:复盘并迭代字段,不要频繁改制度
试点结束后,先整理高频困惑和实际决策案例,再决定是否调整字段。不要因为某位管理者临时提出一个分析需求,就把新字段立即变成全员必填。字段一旦稳定,频繁改动会让历史数据难以比较。
建议每个复盘周期只解决一到两个明确问题。例如,先统一客户支持与项目交付的分类,再考虑增加风险原因;先解决项目清单重复,再优化预算视图。小步迭代比一次性重构更容易获得团队信任。

七、数据口径与质量控制:让数字可比、可解释、可追溯
1. 统一计划工时和实际工时的定义
计划工时应注明是初始预算、当前批准预算还是最新预测。若项目范围变更后只更新计划值、不保留历史版本,团队将无法解释最初估算与最终投入的差异。建议保留基线计划与当前预测,并记录调整原因和批准时间。
实际工时应依据组织的统一规则,明确会议、等待、培训、返工和差旅是否计入项目。差旅是否按实际投入计量,通常取决于合同与内部成本政策,不能由员工自行判断,也不应让不同项目各自形成口径。
2. 处理跨日、跨项目和短时工作
跨日工作应按实际发生日期拆分,避免把夜间支持全部算在提交日。多项目会议可按参与时间合理拆分,或预先定义共同项目的分摊规则。短时沟通可按团队约定合并到当天对应工作类型,不必为每条消息单独建任务。
若一项工作无法可靠拆分,不要伪装成精确数据。可以规定最小记录单位,并允许在合理范围内合并同类工作。透明承认口径存在误差,通常比用虚假的分钟级精度更有管理价值。
3. 保留修改记录和补录原因
员工填错后应允许更正,但关键字段的修改需要保留时间、修改人和原因。已完成审批或已用于结算的数据,不能在没有追溯记录的情况下静默覆盖。这样既能纠正误差,也能避免账面数据无法解释。
补录不一定意味着违规。客户现场网络不稳定、突发故障或紧急交付都可能导致延迟。管理重点应放在补录是否集中发生、是否持续影响准确度,而不是把一次合理补录直接认定为问题。
4. 把数据质量指标控制在少数关键项
第一阶段可观察按时提交率、有效记录率、项目关联率和异常关闭时间。按时提交率衡量流程习惯;有效记录率衡量必填信息是否完整;项目关联率衡量数据能否进入项目分析;异常关闭时间衡量问题是否形成闭环。
不要为了看起来全面而建设几十个质量指标。若指标没有责任人、阈值和改进动作,它只会增加管理报表的维护成本。指标是报警器,不是成果本身。
八、不同团队规模和业务阶段的行动建议
1. 小团队:先用轻量规则验证决策价值
小团队通常可以用共享表格或现有协作工具起步,前提是项目清单、字段选项和修改权限统一。负责人每周抽查异常,月末比较预算与实际。此时不需要复杂审批或多层级报表,重点是让每条记录能被团队共同理解。
如果团队只有少量项目,且工时主要用于内部排期,可以不要求逐条关联任务。先把项目、日期、工作类型和时长记录稳定,确认是否能减少排期冲突,再决定是否需要细化。
2. 中型团队:关注跨项目资源冲突和口径治理
当团队同时运行多个项目,单靠个人表格会逐渐出现项目命名不一、重复记录、负责人不清等问题。此时应统一项目主数据、人员角色、阶段分类和审批责任,并将工时与任务计划或资源排期关联。
中型团队需要指定流程负责人维护规则,不能把分类调整完全交给各项目经理。否则相同工作在不同项目里会被不同方式归类,横向比较失去意义。
3. 中大型组织:按管理层级设计权限与数据用途
中大型组织涉及多业务线、多区域和多项目并行,工时数据还可能关联预算、合同、客户信息和人力规划。权限设计要明确员工、项目经理、部门负责人和财务角色分别能查看什么,哪些报表可以下钻到个人,哪些只展示汇总。
如果组织采用项目管理平台,应评估它能否关联计划任务、审批记录、项目成本和资源视图,是否支持权限分层、字段配置和历史数据追溯。以 PingCode 为例,面向中大型企业及 100 人以上组织时,可以把它作为项目管理平台方案中的一个评估对象;重点应放在流程适配、权限治理、项目数据关联和团队采用成本,而不是只看工时录入界面是否方便。
在这类组织里,建议先选业务边界清晰的部门进行试点。跨部门全面推广前,要明确项目编码、客户主数据、工时归集口径和财务结账周期,否则同一条记录在项目、部门和经营报表中可能出现不同解释。
4. 外包或按服务结算团队:先看合同证据要求
若工时用于客户结算,应优先确认合同约定的计费单位、可计费工作范围、审批方式和证据要求。内部工时管理追求的是决策可用,合同结算则更关注可审计、可追溯与客户认可,两者可以共用底层记录,但不能默认完全相同。
建议区分可计费工时、内部投入和不可计费支持,并记录审批状态。若合同不允许将某类等待或内部培训计入服务费用,员工不能仅凭工作发生在项目期间就归入可计费工时。
5. 处于快速变化期的团队:避免把暂时结构固化成永久流程
项目类型频繁调整、组织还在重组时,过度定制字段会让规则很快过时。此时应保留少量稳定字段,把变化信息放在阶段或标签中,并设定定期审查日期。
如果团队正处于产品上线或重大交付期,可以先收集最小必要数据,避免增加复杂审批。等交付节奏稳定后,再做工时分析和分类优化。
九、工具选型与管理方式取舍:表格、平台和自动化并非二选一
1. 共享表格适合低复杂度,但治理能力有限
共享表格的优势是上线快、成本低、团队熟悉,适合小团队或短期验证。它的风险在于多人编辑、项目名称不统一、修改记录难管理、提醒与审批依赖人工。项目数量一多,数据清洗和月末汇总会逐步吞掉早期节省的成本。
如果使用表格,至少要统一模板、锁定分类选项、限制自由文本、明确文件负责人,并保留版本记录。不要让每位项目经理复制一份模板各自修改,否则几个月后就会得到多个互不兼容的口径。
2. 项目管理平台适合流程关联,但不保证管理自动成熟
平台可以把工时与项目、任务、人员和审批关联,减少重复录入,并支持按项目或阶段汇总。但平台不会自动解决字段定义不一致、员工担忧数据用途、项目任务维护不足等问题。
选型时应带着真实场景演示:员工如何补录,主管如何处理异常,项目经理如何比较计划与实际,历史数据如何追溯,权限如何区分。不要只看供应商演示的标准流程,应让不同角色用真实案例走完一次。
3. 自动计时适合特定场景,不适合取代工时判断
自动计时可以根据任务切换、日历或系统活动提供参考,但它可能把打开文件误认为正在工作,也可能漏掉线下沟通、现场服务和思考时间。自动采集的数据需要员工确认,不能未经解释就直接作为成本或绩效依据。
若确有自动计时需求,先从重复性强、任务边界清楚的工作开始测试。比较自动记录与人工确认的差异,明确纠错入口和隐私边界。自动化应减少操作负担,而不是把不确定数据包装成客观事实。
4. 决策矩阵:按复杂度与用途选择方案
| 业务情况 | 优先方案 | 需要重点控制 | 暂不建议 |
|---|---|---|---|
| 少量项目、团队规模小 | 统一共享表格或轻量工具 | 项目清单和分类口径 | 复杂审批与分钟级记录 |
| 多项目并行、资源频繁冲突 | 与任务和排期关联的平台 | 权限、主数据和阶段预算 | 仅做月末汇总 |
| 按合同结算服务工时 | 可追溯的审批和结算流程 | 合同口径与证据留存 | 用内部分类直接替代计费规则 |
| 组织结构快速变化 | 少量稳定字段加定期复核 | 字段调整的历史兼容 | 一次性建设复杂分类树 |
十、落地检查清单:上线前、运行中和复盘时分别检查什么
1. 上线前检查清单
- 是否明确工时数据的首要管理用途,而不是一次覆盖所有目标。
- 是否定义计划、实际与预测工时的差异。
- 是否明确哪些工作需要记录,哪些工作不纳入项目投入。
- 项目、日期、时长和工作类型等字段是否有统一定义。
- 是否规定记录频率、最小粒度、补录窗口和修改方式。
- 是否明确员工、主管、项目经理和财务的责任边界。
- 是否说明数据的查看范围与使用边界,避免与无关评价混用。
- 是否用至少三个真实工作场景测试字段和分类选项。
- 是否测算员工录入、主管检查和数据维护的预计成本。
2. 运行中检查清单
- 按时提交率是否达到试点约定,而非只在月末集中补录。
- 是否存在项目名称重复、项目归属缺失或分类长期集中在“其他”。
- 异常提醒是否有明确责任人,并在约定时间内关闭。
- 项目经理是否定期比较计划、实际与剩余预测。
- 补录和修改是否保留可追溯记录。
- 员工是否能在合理时间内完成记录,是否出现重复录入。
- 管理者是否将发现的偏差转化为范围、排期或流程动作。
3. 阶段复盘检查清单
- 偏差集中在哪个项目阶段和工作类型,是否有共同原因。
- 高耗时是否来自客户侧等待、需求变化、内部返工或估算不足。
- 哪些记录字段真正支持了决策,哪些字段只增加了负担。
- 当前记录粒度是否足以解释偏差,是否需要更细或更粗。
- 预算调整是否保留原始基线和审批依据。
- 下一周期只优先修复哪一到两个流程问题。
十一、不同情况下的取舍:准确、轻量、可比三者很难同时拉满
1. 需要成本准确时,接受更高的记录与核验成本
若工时直接影响客户账单、合同结算或项目毛利,组织应接受更严格的记录口径、审批流程和证据保存。此时员工需要更清楚地拆分工作类型,主管也需要核对异常。准确性有代价,不能一边要求可审计,一边把核验工作全部省掉。
2. 需要快速推广时,先接受一定程度的分析粗糙
如果目标是尽快解决资源冲突,第一阶段可以只做到项目和大类级别,不必追求精细成本核算。先形成稳定习惯和管理闭环,再扩大记录范围。过早追求完美分类,常会让团队停在设计阶段。
3. 需要跨项目比较时,接受业务个性化被部分压缩
不同项目可以有少量专用字段,但核心分类和时间口径要统一,否则横向比较没有意义。团队必须在本地灵活性和组织可比性之间选择边界:核心数据统一,例外通过扩展字段或备注解释。
4. 需要员工信任时,优先公开用途和访问边界
如果组织把工时数据用于资源规划,却不说明查看权限,员工可能按最坏情况理解用途。管理者应提前告知哪些层级查看个人明细、个人数据是否用于单独评价、异常如何核实、员工如何纠错。信任不是宣传口号,而是数据权限和纠错规则的实际体现。
十二、结尾:先让工时表回答一个问题,再逐步增加能力
项目工时管理最容易走偏的地方,是把“记录得更细”误认为“管理得更好”。真正有用的工时表,能把投入与项目阶段、工作类型和管理动作联系起来;它既不把员工变成计时器,也不把项目成本留到结束后才揭晓。
我建议下一步按这个顺序行动:先选一个明确用途,写出最小字段和口径;再找一支代表性团队试点,测量记录耗时与数据质量;随后用阶段复盘验证工时数据是否改变了排期、预算或流程;确认有效后,再扩展到更多项目和组织层级。
最好的落地方案,不是字段最多、报表最炫的方案,而是团队愿意持续记录、管理者能解释偏差、组织会据此采取行动的方案。先把这条闭环跑通,工时表才真正从填报任务变成项目管理能力。
常见问题解答(FAQ)
1. 实施团队工时表应该记录到什么粒度?
我准备给实施团队上线工时表,但担心记得太细会增加负担,记得太粗又看不出项目偏差。按项目、任务、人员还是客户来拆,才能既能复盘又不让大家每天花很多时间填表?
建议以“项目,工作包,日期,人员”为基础粒度,记录实际投入时长和工作类型;只有在需要区分成本或分析偏差时,再补充客户、阶段等维度。任务通常以半天到两天的工作量为宜:如果一项任务跨越数周,往往无法定位返工或等待;如果拆到十几分钟一个动作,填报成本又会高于管理收益。
试运行时可抽查一周记录,若多数条目需要反复解释或单条填报超过一分钟,就先合并分类,而不是继续增加字段。
2. 实施团队工时表落地前,应该先统一哪些规则?
我想先做一张工时表发给团队使用,但不同项目经理对“工作时长”“加班”和“客户支持”的理解不一样。有没有一套上线前必须讲清楚的规则,避免收上来的数据看似齐全,实际无法比较?
上线前至少统一四件事:哪些活动需要登记、工时按实际投入还是计划时长填写、内部会议和待命是否计入、何时提交及如何更正。尤其要区分“实际投入”和“任务计划工时”,两者混用会让偏差分析失去意义。
可以用三个真实场景做校准,例如客户现场排障、内部方案评审、等待客户提供资料,并让项目经理和实施人员分别判断应归入哪个类别。规则写成一页说明,再用一周试填验证;如果同一场景仍出现两种归类,先修订定义,不要急着要求团队提高填报率。
3. 如何降低实施人员填工时表的抵触情绪?
我所在团队觉得工时填报像是在监控个人,常常拖到周末补录,甚至把几天的工作集中填成一个大项。管理者又需要工时数据做项目复盘,我该怎么把这件事从额外负担变成实际有用的流程?
抵触通常不只来自表格难填,也来自员工看不到数据用途,或担心工时被直接用于个人排名。先明确工时数据用于项目估算、资源安排和问题定位,不把单周工时高低直接等同于绩效;再把填报嵌入每日收尾或任务更新环节,要求次日补录时保留修订入口。试行两周后,重点看三个指标:按时提交率、平均补录间隔、分类不清的记录占比。
若团队仍集中补录,优先检查填报入口是否离工作流程太远,以及任务分类是否难以选择,而不是先增加催报次数。
4. 收集到的工时数据,怎样用于项目复盘和后续估算?
我已经能按项目汇总工时,但不知道该如何从数据里判断项目为什么超时。单看总工时只能看到结果,怎样结合计划、实际投入和任务变化,区分估算不准、需求变更和返工造成的偏差?
复盘时不要只比较项目总工时,至少按阶段或工作包对照计划工时、实际工时、交付结果和变更记录。可用“偏差率=(实际工时-计划工时)÷计划工时”做初筛,但不能把偏差率当成原因:某阶段超出 30%,可能是需求增加,也可能是返工、等待或估算遗漏。
先筛出偏差最大的三到五个工作包,再核对任务变更、缺陷记录和客户确认时间;把已确认原因写入下一轮估算假设。只有项目类型、任务口径和统计周期基本一致时,历史均值才适合做参考,否则看似精确的平均数会掩盖工作差异。
核心关键词
文章包含AI辅助创作:项目工时管理方法大全:实施团队工时表落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583221
读者评论
我们试过按半小时记录,确实比精确到分钟容易坚持。不过临时电话和跨项目协作还是容易月底凭印象补,及时率之外,可能还得看补录比例。
把超时原因放到复盘里比直接看个人工时合理,但原因分类也不能太细。实际操作中,需求变更和客户等待有时很难区分,最好允许补充简短说明。
试点范围小是稳妥的做法,不过不同项目阶段差异很大。试点时最好选一类有代表性的交付项目,否则验证出的字段和规则推广后可能还要重做。
