项目工时落地方案:实施团队开展工时表的协同管理案例解析
实施团队的工时表,最容易在月底变成一场“数字补写”:顾问补上客户现场时间,项目经理把会议、沟通和返工摊进项目,财务再追问哪些工时可以结算。表面上看,问题是大家没有及时填表;实际常见的根因却是工时口径不统一、填报动作脱离工作现场、数据填完也没有进入排期和决策。工时表只有连上项目任务、客户服务、审批与成本核算,才可能从月末统计表变成协同管理工具。
一、先说结论:工时表不是考勤表,而是项目经营的共同语言
1. 先把工时表要解决的问题说清楚
我设计实施团队工时管理方案时,会先问一个问题:管理者希望填报数据帮助做出什么决定?如果答案只有“统计每个人这个月忙不忙”,工时表很可能最终沦为多一项行政任务。更有价值的答案通常是:判断项目是否超出预算、识别交付瓶颈、预测资源冲突、核算服务成本,或者确认可结算工作。
这些目标需要的口径并不完全相同。项目成本核算关心员工实际投入和成本费率;客户结算关心合同约定、服务类别和可计费状态;资源管理关心未来可用容量;交付复盘则需要区分实施、沟通、返工、等待等活动。把它们全部塞进一个“工时”数字里,再期待它同时回答所有问题,是很多团队上线后产生争议的起点。
我的核心判断是:先统一决策口径,再设计填报字段;先让数据有用,再要求数据完整。如果工时没有对应项目、任务或服务事项,没有明确的活动分类和审批责任,提醒再频繁也只能提高填表率,不会自动提高数据质量。
2. 设计一个能闭环的管理链条
可落地的工时管理,应当至少串起“工作计划,实际记录,负责人审核,差异处理,管理决策”五个环节。工时录入不是终点。若项目经理看不到预算消耗,财务无法区分可计费与不可计费,员工也看不到填报如何影响后续排期,那么系统收集的数据就缺少反馈回路。
- 计划阶段:按项目、阶段、任务和责任人安排预计投入,识别超负荷与跨项目冲突。
- 记录阶段:员工按实际工作记录投入时间,并标注关联任务和活动类型。
- 审核阶段:负责人检查归属、异常和说明,不把“小时数符合预期”误当成审核通过。
- 分析阶段:将实际投入与预算、计划、合同和交付结果对照。
- 调整阶段:根据差异修改排期、范围、资源配置或客户沟通方案。
当团队规模较大、项目并行多、交付流程跨部门时,可以借助项目管理平台统一项目、任务和工时记录的关联关系。以 PingCode 为例,较适合将项目任务、执行进度和工时记录放在协同流程里讨论;对 100 人以上的组织,重点通常不是多加几个表单字段,而是把角色权限、项目层级、数据口径和审批规则先约定好。工具是否适用,仍要以实际流程匹配和试点结果为准。

3. 不要把填报率当作唯一成功指标
填报率高,只能说明大多数人交了记录,不能说明记录可靠,更不能说明它帮助项目变得更可控。团队如果为了达到“每日填报”要求而在周五批量回忆,填报率可能很好看,任务归属却会变得含糊;若项目经理只关心总时长是否等于八小时,员工就可能把等待、沟通和返工塞进最方便的类别。
因此,试点阶段至少要同时看三类指标:记录及时性、归属准确性和决策使用率。每周及时提交只是输入质量;项目与任务归属是否正确是数据质量;工时差异是否引发了排期调整、范围澄清或资源协调,则是管理价值。三者缺一,工时表都容易退化成留档材料。
二、背景与真实场景:为什么实施团队特别容易把工时填乱
1. 实施工作的时间分散在不同地点和不同角色之间
实施团队的工作通常并非整块发生在一个项目任务上。顾问可能上午在客户现场做配置,午后参与内部方案评审,傍晚处理另一个客户的升级问题;项目经理还要承担会议、风险沟通和跨部门协调。一天结束时,员工面对的不是“有没有工作”,而是“这段时间应该归到哪个项目、哪项任务、哪种活动”。
尤其在多项目并行时,工作切换本身会吞噬可用容量。团队成员在两个客户之间移动、等待客户提供资料、处理临时问题,这些时间如果没有约定归属规则,就会出现一人多种填法:有人记在客户项目,有人记在内部支持,有人干脆不记。月底再按印象补齐,项目成本的可比性自然很差。
一个常见的场景是:项目计划按“需求调研、系统配置、数据迁移、用户培训、上线支持”安排工作,但工时表只提供“项目名称”和“耗时”两个字段。员工知道自己今天投入了六小时,却不知道应记录到哪个阶段;项目经理看到项目实际投入增加,也无法判断增加来自需求变更、培训追加,还是内部返工。
2. 交付、成本和结算使用的是不同语言
交付负责人关心任务是否完成,财务关心成本归属,销售或客户负责人关心合同范围,员工关心记录是否合理、是否会被用于绩效评价。四类角色看似在讨论同一张工时表,实质上各自关心不同的问题。
如果没有明确区分“实际投入”“计划工时”“可计费工时”和“合同内工时”,管理者很容易把几种数字混为一谈。例如,项目实际投入增加,不必然表示客户应多付费;某段时间不可计费,也不代表它没有经营价值。内部培训、质量改进、知识沉淀都可能是必要投入,只是不能直接按客户服务工时核算。
在实施团队里,工时分类最重要的不是分类越细越专业,而是分类能支持明确的业务判断。如果一个选项没有对应的负责人、后续动作或分析用途,设置它只会提高填报成本。
3. 案例边界:用情景模拟看清问题,不把示例冒充行业统计
下文的案例采用一家 120 人实施服务团队的情景模拟:团队同时承担约 30 个在执行项目,成员包括项目经理、实施顾问、技术支持和测试人员。数字用于展示口径设计和管理推演,不代表某个企业的公开经营数据,也不是行业平均值。实际落地时,应替换为企业自己的合同结构、薪酬成本、工时制度和项目周期。
该团队的旧流程是每月末由员工填共享表格,项目经理核对项目总工时,运营人员再合并数据。月末汇总通常要花两个工作日;项目预算超出后,团队往往在交付阶段后半段才发现。问题不是成员不愿配合,而是记录粒度与管理动作不匹配:员工不知道怎么归类,负责人又没有每周查看的固定机制。
| 观察维度 | 旧做法 | 主要影响 | 改造方向 |
|---|---|---|---|
| 记录频率 | 月末集中补录 | 依赖记忆,任务归属易混淆 | 按日记录,按周审核 |
| 项目关联 | 只选客户或项目名称 | 难定位哪个阶段消耗增加 | 关联阶段、任务和责任人 |
| 活动分类 | 自由填写说明 | 同类工作名称不一致,难以比较 | 使用少量标准类别并保留说明 |
| 数据使用 | 月底汇总归档 | 偏差发现晚,难以纠正 | 每周检查偏差并触发行动 |

三、常见误区:看似严格的规则,为什么反而制造低质量数据
1. 误区一:把每天填满固定时长当成准确
要求每个人每天必须填满固定小时数,看起来能快速发现漏填,但它把“工作时间完整性”误当成“项目工时准确性”。员工可能为了凑足时长,把短暂沟通、等待和内部协调全部塞进一个宽泛类别;也可能把休假、培训和非项目工作处理成难以解释的补差项。
更稳妥的做法是先把填报范围说清楚:记录哪些项目和工作类型、休假和法定工时如何处理、非项目工作归到哪里、超过正常工时如何标注。若组织确实要检查工作时间覆盖,应把它与项目工时分析分开,避免用一个数字同时承担考勤、成本和绩效三种功能。
2. 误区二:字段越多,数据就越有分析价值
项目、客户、合同、阶段、任务、产品模块、工种、地点、活动类型、成本中心、计费状态……字段可以不断增加,但每多一个必填项,员工就多一次判断。若字段定义存在交叉,员工即使认真填写,也可能选出不同答案。
我的经验判断是,第一版表单应控制在完成核心管理决策所需的最小集合。常见基础字段包括日期、人员、项目或内部工作项、任务或阶段、实际时长、活动类别、必要说明;可计费状态则视合同和核算流程决定是否由员工填写,还是由项目经理或财务审核后补充。
字段是否保留,可以用一个简单问题检验:这个字段会被谁在什么频率下使用,并触发什么动作?如果回答只是“以后也许会分析”,先不要把它设为强制必填。可以通过试点观察实际使用价值,再决定是否增加。
3. 误区三:把工时审核做成逐条审批
如果几十名员工每天提交的每条记录都要由项目经理逐条批准,审批队列很容易成为新瓶颈。管理者忙于检查数字和文字格式,却没有时间判断项目是否存在异常投入。员工等待审批,月底结算也跟着拖延。
审核机制更适合采用“规则筛查加异常复核”。例如,超出项目预算的投入、归属到已关闭项目的记录、缺少任务关联的长时间记录、非工作日投入、明显不符合约定粒度的记录,进入异常队列;正常且符合规则的记录可以批量确认。阈值应按业务设置,不应把示例数值直接当作所有企业的标准。
4. 误区四:把工时数据直接用于个人绩效排名
工时记录的是投入,不是产出。两个顾问投入相同时间,可能承担的项目阶段、客户复杂度、交付质量和协同责任完全不同。若管理者直接以填报小时数排名,员工会有动机争取更容易记录的任务,或者把工时写得更满,真正的协作与质量改善反而受损。
工时可以作为理解工作负荷与成本结构的证据,但不宜单独成为个人绩效结论。评价个人表现还要结合任务质量、交付结果、客户反馈、复杂度、知识复用和团队协作。工时异常可以是讨论起点,而不是定责结论。
5. 误区五:上线工具就等于完成流程改造
工具能减少重复录入、关联项目任务、形成审批提醒和分析视图,但不会自动替团队决定“返工算哪类”“客户等待是否计入服务”“跨项目会议归属哪个项目”。如果这些规则仍然模糊,数字化只会更快地产生口径不一致的数据。
因此,工具配置前要先完成业务规则的小范围讨论。用 PingCode 或其他项目管理平台时,建议先验证项目与任务层级是否能承载现有交付流程、工时是否能关联到相应工作项、权限和报表是否适配组织治理要求。若团队已有成熟系统,也应优先评估能否通过流程或接口解决问题,而不是为了上工具而重做全套数据结构。
四、专业判断逻辑:先定口径,再定粒度,最后选工具
1. 先明确四种工时,不要混用
我通常建议至少区分四种概念。第一是计划工时,即排期时预估的投入;第二是实际工时,即人员真实用于工作的时间;第三是可计费工时,即根据合同和服务约定可以向客户结算的投入;第四是预算工时,即项目经营计划允许消耗的内部容量或成本额度。
这四种数据之间可以相互比较,但不能互相替代。实际工时超过计划,可能来自需求扩张、估算偏差、返工或人员经验差异;可计费工时少于实际工时,可能是合同限制,也可能是内部质量成本;预算工时被突破,则需要判断是有业务理由的变更,还是项目控制失效。
如果组织只保留一个“工时”字段,至少要在字段定义和报表层明确它的含义。否则,不同部门拿同一数字做不同计算,最后会出现“项目超支了”与“客户可结算时长足够”的矛盾判断。
2. 再决定记录粒度:细到能行动,不能细到让人放弃
工时粒度没有通用最优值。按 15 分钟记录,能适配部分按服务单结算的支持团队,却可能不适合以交付阶段为单位的实施项目;按整天记录容易填写,但不利于分析跨项目切换和短任务。粒度应由项目周期、计费方式、工作模式和管理决策共同决定。
一个实用的判断方式是:管理者需要识别的最小偏差是多少?如果项目经理只需判断某阶段是否超出预算约两个人天,记录到分钟通常没有必要;如果合同按小时结算、服务单需审计,则需要更细的时间记录与证据。记录粒度越细,维护成本越高,业务收益必须足以覆盖这个成本。
| 工作场景 | 建议记录粒度 | 适用原因 | 主要风险 |
|---|---|---|---|
| 阶段型实施项目 | 按任务或半天记录 | 能看出阶段投入变化,操作负担相对可控 | 短时跨项目工作可能被合并 |
| 按工时结算的客户支持 | 按服务单或小时记录 | 便于核对服务内容与结算依据 | 缺少服务单关联时难以审计 |
| 内部研发与平台改进 | 按任务或半天记录 | 可辅助分析容量投入,不必过度精细 | 内部工作归类过粗时难以复盘 |
| 高频现场支持 | 按事件或服务单记录 | 便于归因到具体问题与客户请求 | 事件定义不一致会增加录入争议 |

3. 活动分类要能解释差异,而不是把日常语言标准化到失真
活动类别建议覆盖团队真实工作,并保持有限而清楚。实施团队可从方案与配置、数据迁移、测试与修复、培训与上线、客户沟通、内部协作、返工与等待、知识沉淀等类别起步。是否将返工单独列出,取决于团队是否愿意用它做质量改进,而不是追责。
需要特别注意“返工”的定义。客户提出新的需求,不一定是返工;需求理解偏差导致重复配置,通常更接近返工;因客户未提供资料而产生的等待,也不能简单记成无效工时。若分类直接影响绩效或客户收费,定义需要更严格,并让相关角色共同确认。
初期不妨用两层分类:员工选择少数标准活动,必要时补充简短说明。每月复核自由文本,找出反复出现但现有分类无法表达的工作,再决定是否新增类别。这样能避免第一天就设计出几十个选项,最后每个人仍按自己的理解填写。
4. 工时异常要看“差异解释”,不只看“差异大小”
同样是超过计划 20%,在不同情境下可能代表完全不同的问题。若客户追加了经确认的需求,差异可能是范围变更;若测试缺陷导致重复配置,可能是质量问题;若关键人员被调去处理其他项目,可能是资源冲突。只设置一个“超预算”红色标记,不足以支撑管理行动。
我会把异常审查看成三个问题:偏差发生在哪个项目阶段?偏差集中在哪类活动和角色?是否有可验证的原因与对应动作?如果只有差异,没有原因分类,团队难以形成改进;如果只有原因文字,没有后续动作,也只是把解释写进月报。
五、案例拆解:120 人实施团队如何把月末补录改成周度协同
1. 先做两周基线观察,不急着把表单推给全员
在情景模拟中,团队没有直接要求所有项目统一改流程,而是选取三个不同类型的项目试点:一个标准化实施项目、一个定制化程度较高的项目、一个以现场支持为主的项目。观察两周,记录员工填报耗时、字段疑问、审批积压、项目经理实际查看数据的频率,并访谈实施顾问和运营人员。
基线阶段有两个重要目的:其一,识别大家对“可计费”“内部协作”“返工”等概念的真实理解;其二,确认字段是否能贴合工作流程。团队不应只问员工“你觉得表单好不好用”,还要观察他们实际在哪一步停顿、选择了哪些易混分类、哪些记录被负责人退回。
试点设计时,先设定明确的观察口径,而不是承诺某个改善百分比。比如记录及时率按“工作日结束后一个工作日内提交的记录占比”计算;归属准确率按抽查记录中项目、任务和活动分类均符合约定的比例计算;审批周期按提交至负责人确认的中位时长计算。定义先于目标,才能避免数字看似改善、统计方法却发生变化。
2. 把角色责任写进流程,避免“大家都能看,没人负责”
试点团队为每类工作明确责任边界:员工负责及时、真实地记录;项目经理负责判断项目与任务归属、解释预算偏差;交付负责人负责跨项目资源冲突;运营或财务负责口径、核算规则和报表质量;人力或管理层仅在制度治理层面参与,不把逐条工时审核变成个人评价的替代品。
审批责任尤其需要落到具体角色。一个项目有项目经理、交付负责人和客户负责人时,若三方都能退回记录,员工会收到相互冲突的意见。通常应由最了解项目任务的人确认归属,涉及合同可结算性的记录再由相应业务或财务角色复核。
3. 周度检查关注偏差与原因,不开“逐条查工时”会议
团队把管理会议从“这个人填了几小时”改成“哪些项目出现了需要处理的投入偏差”。周度视图展示计划与实际投入、阶段预算消耗、活动类型分布、未审批记录和未来两周资源负荷。项目经理只对异常项目准备原因与行动,不要求所有项目逐项汇报。
例如,某项目的数据迁移阶段实际投入高于计划,但客户数据质量问题已有记录,团队便可以判断是否需要客户补齐资料、重新评估排期,或通过变更流程调整范围。若超支来自内部重复配置,则应安排技术复盘和知识沉淀,而不是把差异简单写成“项目复杂度较高”。
这种会议设计带来的关键变化,是工时数据从“月底解释过去”转向“本周调整接下来”。它不保证项目不超支,却能提高风险被看见的时间窗口,给项目负责人留下修改计划和沟通客户的余地。

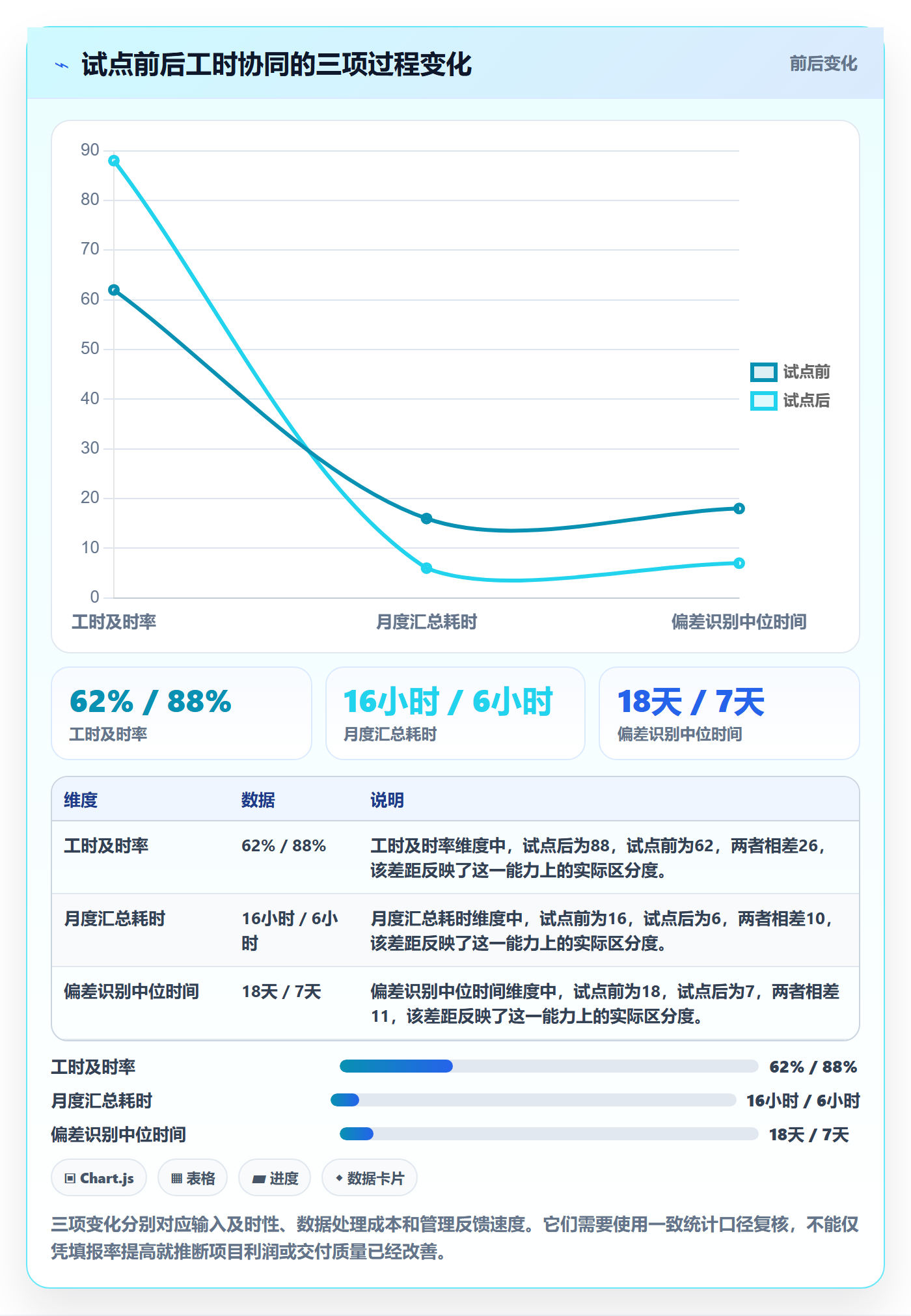

4. 用一组示意数据观察改造是否值得
以下数据为上述 120 人团队的情景模拟,用于说明试点评估方式,不是某家企业的实测结果。假设试点前后都用相同定义统计,团队在八周后观察到:记录及时率从约 62% 提升至 88%,月度汇总耗时从约 16 小时降至 6 小时,项目投入偏差被识别的中位时间从约 18 天缩短至 7 天。数字改善是否具有统计意义,需要结合实际样本量、项目差异和记录口径进一步验证。
这组推演里,最值得关注的不是“及时率提高了多少”,而是偏差识别时间缩短后,项目经理是否真的更早采取行动。若数据更快生成,却没有引发资源调整、范围澄清或质量复盘,说明流程只是把报表自动化,没有形成管理闭环。

5. 建立异常分类,让数据能回答“为什么偏差”
试点团队把投入偏差原因整理为几个可行动的类别:需求范围变化、初始估算偏差、客户等待或资料缺失、内部返工、人员切换、外部依赖和其他。分类不应太细,否则项目经理每次解释都像写调查报告;也不应只剩“其他”,否则所有偏差仍旧无法复盘。
当某个原因连续多个周期出现,团队再判断它是否需要升级为流程改进项。例如,客户资料迟交反复拉长迁移周期,可以在启动阶段增加资料准备检查点;多个项目出现重复配置,则可以改进模板、自动化工具或培训。工时数据真正的长期价值,往往来自重复损耗被识别,而非单个项目的数字被解释得更精确。
6. 用成熟项目管理平台承载流程,但不以工具替代管理规则
如果团队需要把工时与项目、任务、缺陷、客户服务单和资源计划关联,项目管理平台可以降低跨表格核对成本。以 PingCode 为例,中大型组织可以评估它是否能承载自身的项目结构、角色权限、审批与报表需求;实施前应通过真实项目做端到端验证,而不是只看产品演示中的单个界面。
验证时可以用一个项目走完整流程:项目经理创建阶段和任务,员工记录实际投入,负责人处理异常,运营人员查看预算消耗,管理者再根据结果安排资源。若必须在多个地方重复填写项目名称、任务状态和工时,或关键报表仍需手工拼接,就要检查配置和系统集成边界。
组织还应评估数据权限、审计要求、部署方式、数据导出、接口能力和长期运维成本。工具的适配取决于现有技术架构、治理要求与团队规模,不应仅凭品牌、界面或单项功能作决定。
六、落地行动建议:按团队成熟度分阶段推进
1. 只有少数项目、流程仍在探索的团队
小团队不必一开始搭建复杂审批链。可以先用简单表单或现有项目工具,统一项目、任务、日期、时长和活动类别;每周由项目负责人抽查少量记录,优先解决归属不清和补录过晚的问题。此时的首要目标是形成稳定习惯与基本口径,而不是建立精细化成本模型。
建议先跑四周左右的试点周期,再根据实际问题调整字段。若成员每天都要花很长时间寻找正确任务,先改任务结构;若大家对活动类型理解不一致,先做定义说明和示例;若管理者从不查看报表,先确认报表是否对应真实决策。
2. 多项目并行、项目经理经常争抢资源的团队
这类团队应把工时记录与资源计划结合。项目经理需要看当前投入,交付负责人则要看未来可用容量和跨项目冲突。建议建立统一人员日历、项目优先级和资源调整机制,避免单看已发生工时,却无法判断下周是否会有人力缺口。
跨项目工作需要明确归属规则:常规项目会议归到项目管理活动,内部培训归到内部能力建设,临时支持按服务单或支持事项记录。若会议为多个项目共同服务,可按预先约定的方式分配或归入共享活动,不要让每位员工自行选择分摊算法。
3. 合同按服务时长结算、审计要求较高的团队
这类团队要优先保证记录可追溯:工时应关联客户、合同、服务单或工作请求,并保留提交、修改、审批的记录。可计费状态最好由清楚的合同规则驱动,而不是让员工凭经验自行判断。对客户可见的记录,应统一描述边界,避免内部分类名称直接带入结算材料。
同时要明确更正机制。员工发现记错项目或日期时,应能按规则修改并留下变更痕迹;禁止修改可能保留错误数据,完全无审计地覆盖又会削弱可信度。审计强度越高,流程和系统的配置成本越高,应与合同风险和客户要求相称。
4. 正在使用多套系统、准备统一管理口径的组织
先梳理系统之间的数据责任:员工身份由谁维护,项目主数据由谁创建,任务和服务单的唯一编号如何定义,哪些系统是工时数据的权威来源。若先做系统集成、后谈字段口径,接口可能会把不同含义的数据自动合并,造成错误看起来更整齐、实际上更难排查。
建议选择一条最有业务价值的链路先打通,例如“项目任务,实际工时,预算偏差报表”,而不是一次性整合所有业务系统。每增加一个接口,都要评估重复数据、同步延迟、权限和异常处理责任;系统上线后还要指定数据问题的归属人。
5. 可直接执行的八周推进步骤
- 第 1 周:定义目的。选定本次管理首先解决的问题,例如项目成本可见性、资源冲突或客户结算追溯,不同时承诺解决所有问题。
- 第 2 周:统一口径。写清计划、实际、预算、可计费工时的定义,以及休假、会议、等待、返工和内部工作的归属规则。
- 第 3 周:选取试点。覆盖不同交付类型和角色,记录基线数据,确认项目与任务结构能支持填报。
- 第 4 周:试运行填报。观察填写耗时、易错字段和员工反馈,删除没有使用价值的必填项。
- 第 5 周:建立审核。设置异常规则、审批责任人和处理时限,避免让负责人逐条检查正常记录。
- 第 6 周:运行周度复盘。只讨论明显偏差、原因、风险和行动,确保会议结论回写到项目计划或风险记录。
- 第 7 周:验证报表。用真实项目核对工时汇总、成本逻辑和可计费口径,抽样追查从报表回到原始记录是否顺畅。
- 第 8 周:决定扩围。比较基线与试点的及时率、归属准确率、处理成本和行动闭环情况,再决定复制、调整或暂停。
八周不是固定期限。如果合同周期短、数据权限复杂或项目分类尚未统一,试点可能需要更长时间;如果现有流程和任务结构成熟,也可以更快完成。关键是把每个阶段的退出条件讲清楚,而不是以“已经开通系统”作为验收标准。
七、如何取舍:准确度、操作负担和管理收益不可能同时最大
1. 选择较细粒度,还是较低填报负担
细粒度适合需要逐项核算、客户审计或短时服务追溯的场景,但会增加录入与审核成本。粗粒度更利于团队持续使用,却可能无法解释投入在哪个环节增长。选择时要先估算细化带来的决策收益:如果管理者不会根据更细的数据采取不同动作,就没有必要让员工承担更高记录成本。
我更倾向于从粗到细,而不是从细到粗。先让核心分类稳定运行,再根据复盘中反复出现的问题增加字段。已经形成习惯后再细化,通常比一开始建立复杂分类更容易获得持续使用。
2. 选择每日记录,还是周末汇总
每日记录的优势是记忆距离短,项目和任务归属更准确;不足是工作频繁切换时,可能打断交付。周末汇总能减少零散操作,但时间越久,越容易把短沟通、等待和跨项目活动合并记忆。对现场支持或按时长结算团队,较高频记录往往更有必要;对以阶段任务为主的团队,可采用日记录、周确认的组合。
不必机械要求所有人使用相同节奏。员工可以在当日记录,也可以在周内集中整理,但应有明确的提交时限、异常提醒和审核窗口。管理者应观察实际行为,不要只在制度里规定“及时填报”,却不提供快捷入口或清楚的任务列表。
3. 选择统一分类,还是允许项目自定义
全组织统一分类有利于横向比较,但可能无法表达某些特殊交付;项目自定义灵活,却会让报表难以汇总。比较稳妥的结构是设一组组织级基础分类,再允许项目在不改变核心口径的前提下补充子类。核心分类负责成本和经营分析,项目子类负责交付细节。
任何新增分类都应说明负责人、适用范围和报表用途。若一个子类只服务于某个项目、结束后不再使用,就不一定要成为组织级标准。分类治理需要定期清理,避免系统里堆积大量无人维护的历史选项。
4. 选择自动化审批,还是人工复核
自动化适合检查明确规则,例如必填字段缺失、项目状态关闭、时长超出约定范围或记录重复;它不适合替代对业务原因的判断。人工复核可以识别需求变化和返工根因,却不应该耗在检查每条记录格式上。
因此可以把审批分层:系统先拦截显然错误的记录,负责人集中看异常,财务或合同角色只复核涉及结算和成本政策的项目。规则一旦改变,应同步更新操作说明并抽查执行结果,避免员工按旧口径填写、系统却按新规则退回。
5. 选择自建表格、项目工具还是平台化管理
自建表格成本低、上手快,适合单团队试点和简单统计;但随着项目数量、人员和审批链增长,权限、版本、重复录入和报表维护会成为负担。项目管理工具适合将任务与工时关联,平台化管理则更适合多个业务流程、组织角色和数据治理要求都较复杂的环境,但实施和运维也更重。
选型不应只比较功能清单。建议用同一组真实场景验证:员工能否在工作上下文中快速记录,项目经理能否看到预算偏差,财务能否追溯结算依据,管理员能否处理权限和历史数据,组织能否导出并使用数据。若供应商演示不能回答实际流程问题,就不要用演示效果替代试点验证。
八、结尾:让工时表成为改进项目的证据,而不是监视员工的工具
1. 最值得坚持的管理原则
项目工时落地,最终不是要求每个人把一天切成更细的格子,而是让团队能够解释投入去了哪里、偏差为什么发生、下一个管理动作是什么。记录只是证据,解释才产生判断,行动才产生价值。
如果员工担心工时被用于简单排名,数据容易失真;如果项目经理只在月底看数字,异常就失去及时处理的机会;如果财务和交付各自定义口径,同一份报表会得出两套结论。管理者要把规则透明化,并明确工时数据的用途和边界,才能减少防御性填报。
2. 下一步从一项小决策开始
准备落地的团队可以先选一个真实项目,回答三个问题:目前最难判断的投入问题是什么?现有记录缺少哪个关键信息?谁会根据这个信息采取行动?随后用最小字段和清晰口径试跑两到四周,检查数据是否及时、是否能追溯、是否改变过一次项目决策。
如果这三个问题还没有答案,不要急着扩展字段或采购复杂系统;先访谈项目经理、实施顾问和财务,找出真实的决策断点。如果问题已清楚,再评估表格、现有工具或项目管理平台,按试点结果逐步扩大范围。
工时表做得好,不是每个小时都被填得无懈可击,而是团队能更早发现不该继续发生的浪费,并有能力调整下一步。
常见问题解答(FAQ)
1. 实施团队的工时表应该按什么粒度填写?
我所在的实施团队既要做客户现场交付,也要处理远程配置、内部评审和临时支持。工时填得太粗,月底看不出时间花在哪;填得太细,大家又觉得是在记流水账。有没有一个既能分析又不增加太多负担的粒度?
建议按“项目或客户+工作类型+实际投入时长”记录,工作类型控制在团队能长期坚持的范围内,例如需求沟通、配置开发、数据迁移、测试验收、培训支持和内部协作。一次连续工作可记一条;如果中途切换了客户或工作性质,再拆分记录。
实践中可先要求每条工时对应至少30分钟的可辨认工作,零散沟通则合并到当天同一客户、同一类型的支持事项中。判断粒度是否合适,可以抽查一周记录:如果负责人能据此解释项目投入差异,粒度就够用;如果仍只能看到“项目工作8小时”,就需要细化工作类型,而不是继续拆到每十分钟一条。
2. 项目工时应该每天填,还是每周集中补录?
我发现团队成员常常拖到周五才补工时,结果记不清周一做过哪些事情,只能凭印象估算。可如果要求每天填写,又担心频繁打断实施工作。怎样安排更容易兼顾准确性和执行率?
更稳妥的做法是当天记录、每周核对,而不是把填写责任集中到周末。可以把每日填写设为不超过5分钟的收尾动作,次日上午补录作为容错窗口;周五由项目负责人检查缺失项、异常长工时和未归属任务。
一个可操作的试行指标是比较连续两周的及时率与补录率:例如周内完成记录的比例从试行前的约六成提高到八成以上,同时周五集中补录明显减少,就说明流程更适合团队。这里的重点不是追求分钟级精确,而是减少记忆衰减带来的误差。
3. 工时表如何避免变成员工考勤或绩效监控工具?
我担心团队一旦开始填工时,成员会把它理解成管理者在统计谁更忙,甚至为了显得投入而虚报时长。我们确实需要核算项目成本和识别资源冲突,但又不想让记录变成相互监督。应该怎样设计规则?
先明确工时表回答的是“工作投入如何分布”,而不是“谁坐得最久”。规则中应写清用途、查看权限和不用于单独评定个人绩效的边界;分析时优先看项目阶段、工作类型和计划偏差,而不是按个人总时长排名。
比如某项目连续两周的数据表明,数据迁移投入高于估算约25%,管理动作应是复核数据质量、接口条件和客户配合,而不是先追问某位成员为什么花得多。若需要个人层面的记录用于资源协调,应让本人和项目负责人可见,并结合任务难度、交付结果与外部依赖解释,避免把单一数字当成结论。
4. 实施团队怎样用工时数据发现项目风险,而不只是做月底统计?
我们过去也收集过工时,但通常只在月底汇总成本,项目出了延期才回头翻记录。我想知道,哪些信号值得项目经理每周关注,才能让工时数据真正帮助排期和风险判断?
每周重点看三类信号:实际投入持续超过计划、支持与返工占比上升、关键岗位工时集中在少数成员身上。举例来说,某阶段计划投入100小时,连续两周实际已达到约80小时,但核心验收任务只完成一半;这比月底发现总工时超支更早提示范围、依赖或质量问题。
建议把工时与任务进度、问题单和阶段计划放在同一周报中核对,并设置简单阈值,例如实际投入超过计划20%且交付进度落后时触发复盘。阈值应按团队历史项目校准,不能把单次超出直接当作项目失控。
核心关键词
文章包含AI辅助创作:项目工时落地方案:实施团队开展工时表的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583159
读者评论
我们之前也试过按天填报,真正难的是跨项目会议和临时支持归到哪里。先把这些边界讲清楚,比增加提醒更有用。
文中把实际投入和可计费工时分开很关键。财务审核时最好还能看到合同依据,否则员工填得再细,月底仍要重新确认。
异常复核比逐条审批省事,但阈值需要定期调整。项目阶段不同,投入波动差异很大,单一预算比例容易把正常变化也标成异常。
