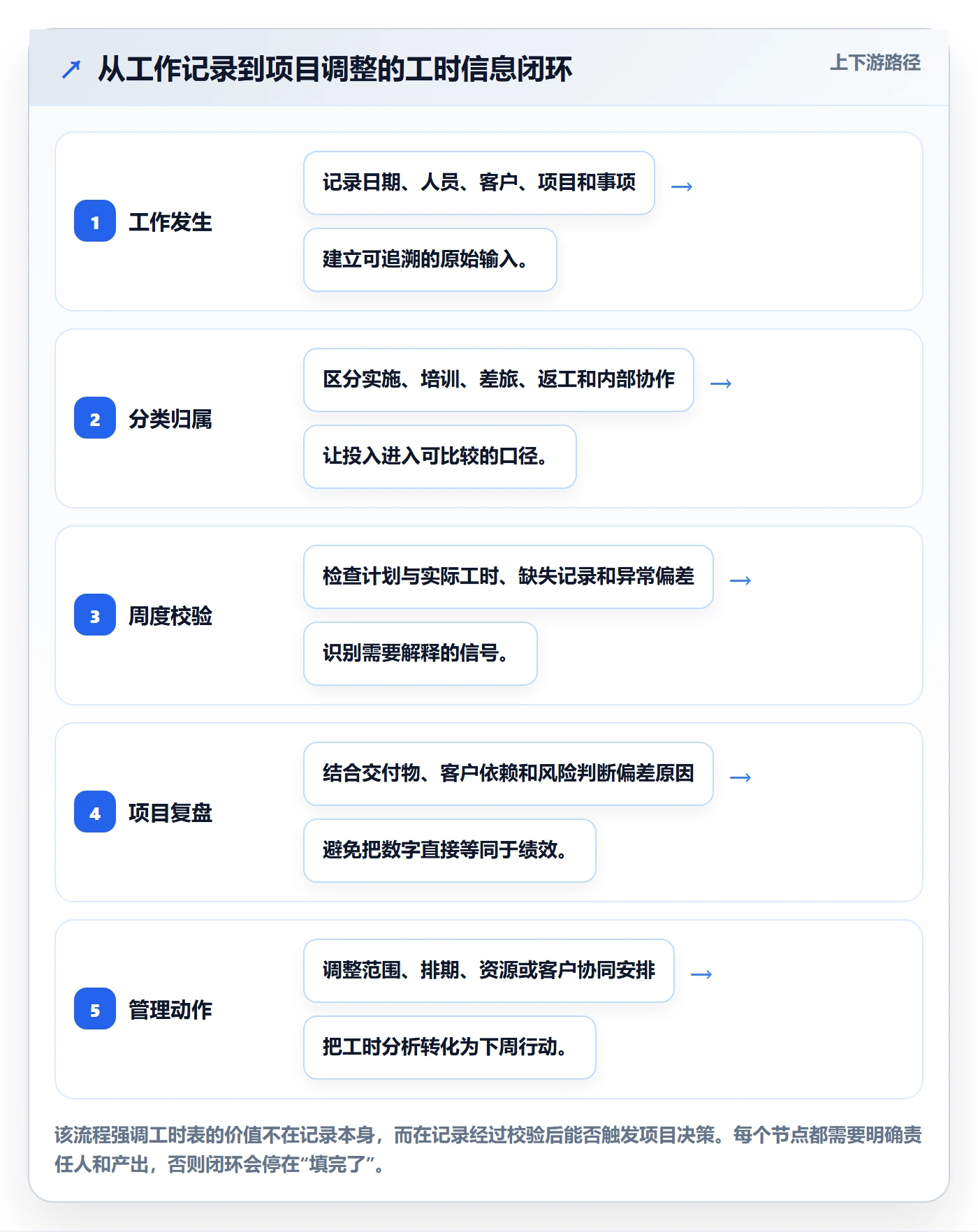

实施团队的工时表,常见的低效并不是“员工填得慢”,而是填报、项目归属、审批口径和后续用途彼此脱节:员工每周重复补录,项目经理月底集中退回,财务再花数小时核对,最后得到的数字仍不能解释项目为什么超预算。提升审批效率,关键不是把审批节点删到最少,而是让工时在产生时就具备可核验的上下文,并让每一级审批只判断自己有权判断的事项。
一、先讲核心结论:工时审批的目标不是“快点通过”
1. 先区分效率、准确性和可用性
我判断一套工时审批是否有效,会看三个结果,而不是只看平均审批时长。第一是及时性:记录能否在业务发生后尽快提交。第二是可信度:工时是否有明确的项目、任务、日期和工作说明。第三是可用性:批准后的数据能否用于项目成本、资源安排和交付复盘。
只追求审批速度,容易把流程变成“全部自动通过”;只追求严谨,又容易把每条记录都送到多级负责人手里。前者损害数据质量,后者制造管理拥堵。更合理的目标是:低风险、信息完整的记录快速通过;有异常、有影响的记录进入人工判断;审批结果能回到项目管理和经营分析中。
对于实施团队,工时表不是单纯的考勤附件。它通常同时承担项目核算、客户服务记录、资源负荷分析、合同范围管理和内部绩效参考等用途。用途不同,字段和审核规则就不能一概而论。若团队只需要估算人力投入,就没有必要把每条记录都按财务凭证的标准审批;若工时会影响客户结算或合同变更,则需要更严谨的留痕和复核。
2. 用“审批质量”取代“审批节点数量”
我建议把效率定义为“从提交到可用数据的总成本”,而不是简单计算审批花了几小时。这个总成本包括员工录入时间、主管检查时间、退回后的修订时间、管理员催办时间,以及财务或项目办公室后续清洗数据的时间。
例如,某条记录当天提交、主管十分钟内点击通过,但项目归属错误,月底由管理员花十五分钟改数据,它并不算高效。相反,若表单在提交时就校验项目是否有效、任务是否匹配,审批人每天只处理少量异常记录,即使个别记录多经过一次确认,整体处理成本仍可能更低。
| 观察维度 | 只看审批速度时的误判 | 更有决策价值的观察方式 |
|---|---|---|
| 审批时长 | 所有记录都很快通过,就认为流程有效 | 拆分正常记录、异常记录和退回记录的处理时长 |
| 填报质量 | 员工按时提交,就认为数据可用 | 核对项目、任务、日期、说明和工时之间是否一致 |
| 管理成本 | 只统计审批人的点击时间 | 统计填报、催办、退回、改数和月底核对的总耗时 |
| 数据价值 | 只看提交率和通过率 | 检查数据能否支持预算、资源和交付决策 |
3. 把“正常通道”和“异常通道”分开
对实施团队来说,最实用的流程设计通常不是所有记录走同一条审批链,而是先定义正常路径,再识别需要人工介入的例外。正常记录满足项目有效、人员归属正确、工时在合理范围、任务有明确上下文等条件,可以由直属负责人或项目负责人快速处理;超预算、跨项目、补录、休假日填报、客户可计费工作等情况,则触发更细的检查。
这不是为了绕开审批,而是把稀缺的管理注意力留给真正有风险的记录。审批人不应把时间花在逐条确认“这个人今天是否做了这项任务”,而应重点判断那些系统校验无法确定、且会影响交付或经营结果的事项。

二、背景和真实场景:实施团队为什么特别容易在月底堵住
1. 同一名顾问往往同时服务多个项目
实施团队的工时记录和单一项目团队不同。顾问可能上午参加客户A的需求澄清,下午处理客户B的配置问题,傍晚还参加内部方案评审。若项目列表、任务列表和客户名称没有及时更新,员工就会凭记忆补录,或把时间记到最熟悉的项目上。
这种错误通常不意味着员工故意填错,而是系统或管理流程没有提供足够清晰的上下文。项目名称相似、阶段名称模糊、任务已关闭但仍能被选择,都会让填报者把“我做了什么”与“应该记到哪里”分开思考。分开思考越多,漏填和误填的概率越高。
2. 项目经理要判断业务事实,却常常只看到数字
审批人看到“实施支持,4小时”,很难判断这四小时是否合理。若记录关联到具体任务、交付阶段和客户问题,项目经理才有可能核对它是否与当周计划、会议纪要或问题处理记录一致。工时审批不是审核一个数字,而是验证这段时间是否对应一项可解释的工作。
因此,审批界面要展示的内容应当超出“姓名、日期、小时数”。至少要让审批人看到项目、任务或工作类别、简短说明、是否补录、是否超过预估,以及相关记录的状态。若这些信息要靠审批人打开多个页面拼出来,流程即使只有一级,也会很慢。
3. 周期拖延会把小问题累积成大规模返工
工时在发生后一两天内提交,填报者仍记得做过哪些沟通、处理了什么问题;等到月底再填,通常只能回忆大致时长。准确性下降后,项目经理更难核实,只能要求补充说明或直接退回。于是“填报拖延,记忆衰减,审批退回,再次补录”形成循环。
我更倾向于把填报周期设计成团队可持续执行的节奏,而非单纯增加提醒频率。对日常交付密集的团队,可选择每日记录、每周提交;对工作节奏更离散的小团队,可以每周一次,但要明确周内截止时间。月底不应成为员工第一次认真整理整月工作内容的日子。
4. 管理者想要的数据多,员工却不知道数据最终去哪儿
如果员工只知道“公司要求填”,不知道数据会用于什么,工时说明就容易变成“开会”“支持客户”“处理问题”。这些描述虽有字面内容,却无法帮助项目复盘。管理者需要说明数据用途的边界:用于项目成本分析,不等于逐分钟监控;用于资源规划,不等于单凭工时评判个人绩效。
这点对组织接受度非常重要。若工时数据会被用于个人评价,必须事先明确评价规则、数据质量要求和纠错机制,不能先收集大量记录,再临时改变用途。否则员工会把填报视为风险,倾向于填得保守、模糊或形式化。
| 典型场景 | 表面问题 | 更可能的根因 | 优先处理点 |
|---|---|---|---|
| 月底集中补录 | 大量记录集中待审批 | 提交节奏不适配交付习惯,提醒只在月底发生 | 调整周期、设置周内截止和轻量提醒 |
| 审批频繁退回 | 记录说明不清楚 | 任务上下文缺失、字段要求含糊、项目列表过期 | 优化字段和项目任务数据维护 |
| 财务重复核对 | 审批通过后还要改数据 | 审批人与财务使用不同口径,记录缺少分类规则 | 明确可计费、内部投入和非项目工时的口径 |
| 员工认为填表耗时 | 填报抵触 | 重复录入、项目选择困难、数据用途不透明 | 减少重复字段并解释数据如何反哺团队决策 |

三、常见误区:为什么看似简单的流程改造常常无效
1. 误区一:审批层级越少,效率就越高
删掉审批节点确实可能缩短等待时间,但也可能把业务判断全部推给最后一个人。若直属主管不了解客户项目,项目经理又看不到人员日常安排,单一审批人只能在“快速通过”和“谨慎退回”之间摇摆。
正确做法不是追求最少节点,而是明确每个节点的判断责任。直属主管可以核对人员安排、出勤与跨项目冲突;项目负责人可以核对项目归属、任务合理性和预算影响;财务或项目办公室可以抽查计费分类与核算口径。小团队可以合并角色,但不能把判断标准也合并成一句“确认无误”。
2. 误区二:字段越多,数据越完整
要求员工填写客户名称、项目编号、合同阶段、任务类别、工作说明、成果链接、计费类型、风险等级、工时单价等,看起来能够覆盖所有信息,实际可能导致填报负担过重。字段太多时,员工会复制粘贴、随意选择或填写“无”,数据质量反而下降。
我会先区分“每条记录都需要的信息”和“特定场景才需要的信息”。日期、项目、工作类别、工时和简短说明通常属于基础字段;合同阶段、客户确认人、成果链接等可根据任务类型或计费规则条件显示。不要把少数记录才需要的内容强加给全部员工。
3. 误区三:把低通过率当成高管理质量
审批通过率低,不一定说明负责人认真,也可能代表提交规则太难理解、项目任务库不准确,或审批人没有时限约束。反过来,通过率接近百分之百也不一定代表流程健康,可能是审批人没有实际检查,或者系统把记录自动通过了。
需要同时观察首次通过率、退回原因分布、退回后修订时长,以及审批抽检中发现的实质性错误。尤其要区分“格式问题”和“业务问题”:缺少说明是填报指导问题;工时与任务范围不符则是业务核验问题。二者应该由不同改进措施处理。
4. 误区四:用统一工时上限解决所有异常
有的团队设置每日工时总量上限,有的团队要求每个任务不得超过某个时长。这些规则可以拦截明显错误,但不应代替业务判断。客户现场实施、上线保障或紧急故障处理,可能出现单日投入偏高;员工参加跨项目会议,也可能产生多项合理记录。
规则应分成“硬性校验”和“风险提示”。硬性校验用于阻止明显不可能的记录,例如日期超出允许补录范围、项目已关闭且不允许继续记工时;风险提示用于触发复核,例如单日总时长偏高、补录超过一周、单个任务投入明显超过预估。阈值要结合团队制度和业务类型设定,不应假装存在适用于所有组织的通用数字。
5. 误区五:工时数据可以直接代表绩效
工时反映投入时间,不等于产出质量、交付难度或客户价值。相同的两小时,一个人可能完成复杂故障定位,另一个人可能参加常规会议;只比较总时长,容易奖励“记得多”而不是“交付好”。
工时可以作为项目成本和资源负荷的一个输入,但不能单独构成员工绩效结论。若管理目标是提升交付效率,应当同时观察任务完成情况、返工、缺陷、客户验收、阻塞时长等与工作结果相关的证据。
| 看起来有效的做法 | 可能带来的副作用 | 更稳妥的替代做法 |
|---|---|---|
| 砍掉所有审批节点 | 业务风险转移给单一审批人 | 按记录风险分流,明确各角色的审查范围 |
| 所有字段都设为必填 | 填报负担增加,出现大量无效文本 | 设置基础字段与条件字段,依据用途保留信息 |
| 逾期一律不允许提交 | 真实工作没有记录,数据出现系统性缺口 | 允许限期补录,超期增加原因说明和复核 |
| 以工时多少排名 | 诱发虚报、过度记录和不健康竞争 | 将工时用于成本、负荷和过程分析,不单独评价个人 |
四、专业判断逻辑:怎样设计一条可执行的审批链
1. 从管理用途倒推字段,不从现有表单倒推需求
开始改表单前,我会先问四个问题:工时数据谁来使用?他们要解决什么决策?数据需要细到什么程度?错误数据会造成什么损失?如果答案只是“月度统计”,就不必收集复杂的合同执行信息;如果记录用于客户可计费工时核算,计费类型和客户关联信息就应当有明确规则。
用途决定字段,字段再决定校验方式。举例来说,如果团队要分析项目成本,项目和工作类别必须稳定;如果要复盘需求变更,工作说明就需要能区分原范围工作与新增工作;如果要做资源预测,工时必须能够关联到人员、项目阶段和时间周期。没有明确用途的字段,通常会变成填报负担;没有对应字段的数据用途,通常会变成月底手工猜测。
2. 把审批拆成四类判断
一条记录是否应当通过,可以拆成四类相对独立的判断。这样做的好处是,审批人不必对所有内容都承担责任,团队也更容易定位错误来自哪个环节。
- 身份与归属判断:记录是否属于正确员工、项目、客户或团队。
- 时间与数量判断:日期、时长、补录时间和周期汇总是否符合规则。
- 工作内容判断:任务说明是否能解释这段投入,是否与项目阶段匹配。
- 经营与合规判断:是否涉及可计费工时、预算偏差、合同范围或需额外留痕的事项。
组织规模较小时,项目经理可能同时承担多项判断;在人员和项目数量较多的组织里,适合把规则拆到系统校验、直属管理和项目治理几个层面。对于超过百人、项目并行度较高的团队,字段、角色和权限的集中治理尤其重要。以 PingCode 为例,中大型团队可以评估其项目协作和流程管理能力是否适合承载项目、任务及工时审批的关联;但工具本身不能替代对审批口径、项目主数据和责任边界的设计。
3. 建立三层规则:阻止、提示、抽查
我不建议把所有规则都做成“填错就不能提交”。规则太硬会制造线下绕行,例如员工改填到其他项目,或把真实情况压缩成一个模糊条目。更合适的做法是把校验拆为阻止、提示和抽查三层。
| 规则层 | 适用情况 | 实施示例 | 管理目的 |
|---|---|---|---|
| 阻止 | 数据无法成立或违反明确制度 | 项目已关闭、日期不在允许范围、必需项目字段为空 | 防止确定性错误进入审批队列 |
| 提示 | 可能异常,但存在合理例外 | 单日总工时偏高、补录跨周、任务投入超过预估 | 提示填报者和审批人关注上下文 |
| 抽查 | 逐条审核成本高,风险可以事后验证 | 随机抽样核对交付记录、客户会议或成果链接 | 维持审核强度,同时控制管理成本 |
对提示规则,最好同时提供解释。例如,不要只显示“工时异常”,而要写清楚“本周项目投入超过预估,请确认是否因需求变更、故障处理或计划调整”。可理解的提示比机械红字更能改善数据质量,因为它告诉员工应该补充什么上下文。
4. 给每个审批人一个明确的服务时限
工时流程经常把员工的提交时限写得很清楚,却没有规定审批人何时处理。结果是填报者按时提交,记录仍然在审批队列停留数日。应当为各类节点设定内部服务时限,并由系统或管理者看板呈现待处理数量、最长等待时间和即将逾期的事项。
时限不必对所有记录相同。普通周报可以设定一个工作日内处理;涉及客户结算或项目月结的记录,需要与财务关账日倒推安排;异常记录则可以允许更长的核验时间,但要明确由谁联系填报者、何时关闭。关键是让“等待”可见,而不是靠员工反复私聊催促。
5. 先优化主数据,再做自动化
当项目名称、任务状态、成员归属和工作类别没有维护好时,自动化只会更快地产生错误。团队应先确定谁负责创建项目、何时开放工时、项目结束后如何冻结、任务关闭后是否允许补记,以及临时支援如何归属。主数据责任不清,审批人就会不断承担数据管理员的工作。
如果当前使用某项目管理工具或某项目管理平台,应确认其项目与任务信息是否能可靠关联到工时记录,以及审批状态、修改历史和权限是否满足团队要求。不能只因为系统提供“工时”功能就默认流程已经适配业务。上线前应拿真实样本测试:正常记录、补录、跨项目、项目关闭后的修订、负责人变更和月底锁定,缺一项都可能在正式运行时暴露问题。

五、具体案例与数据观察:用一轮试点找出真正的瓶颈
1. 先声明数据口径,避免把示例当成行业结论
以下案例是为了说明测量方法而构造的情景模拟,不是来自某个企业的公开实测数据,也不代表行业平均水平。假设一支约120人的实施团队,服务多个并行项目,每月需要处理约2400条工时记录。团队发现月底待审批明显上升,财务每月还要重复核对项目归属和工作类别。
这类规模的组织,若仍依靠多人各自维护表格,通常会遇到版本不一致、审批记录分散和月底汇总口径冲突。评估工具时,可把 PingCode 作为项目协作平台的候选示例,重点验证项目、任务和工时信息的关联能力,以及流程配置、权限、审计留痕和统计视图是否匹配实际规则。选工具的验证对象应是业务闭环,不是功能清单。
2. 把“问题很多”改成可以验证的假设
在试点开始前,先写下可以被数据证伪的判断,例如:“超过一半的退回记录是因为项目归属不清”;“月底积压主要由员工延迟提交造成,而不是审批人处理慢”;“补充任务关联后,项目经理处理单条记录的时间会下降”。如果问题只写成“流程效率低”,团队很难知道改动是否有效。
试点可以选择两个相似项目组,一个先使用新规则,另一个暂时维持原流程,观察两至四个完整周期。若无法设置对照组,也可以比较改造前后多个周期,但要记录人员规模、项目类型、结算周期和工作量是否发生变化。单月数据很容易被上线高峰、假期或客户验收影响。
3. 先建立基线,再改流程
基线至少应覆盖六项:记录提交及时率、首次审批通过率、退回原因、审批等待时长、每条记录的平均审核耗时,以及月底人工修订量。建议同时抽样检查记录的业务完整度,例如随机抽取若干条,核对项目、任务、工作说明和相关交付记录是否一致。
不要只统计“已提交多少条”。如果员工把一周工作合并成一条,提交率可能很高,任务级别的数据却完全无法分析。数据粒度应与使用目标相匹配:如果要看项目成本,至少应能区分项目和工作类型;若需要复盘变更或缺陷投入,还要有足够细的任务或事项关联。
4. 以情景模拟演示改造前后的验证方式
下面的数字是示意数据,用来展示一轮流程改造可能如何设置观察指标,并非真实企业的保证结果。假设试点引入了每周提交、项目任务联动、异常分流和审批时限看板,团队对比了改造前后四周的处理表现。

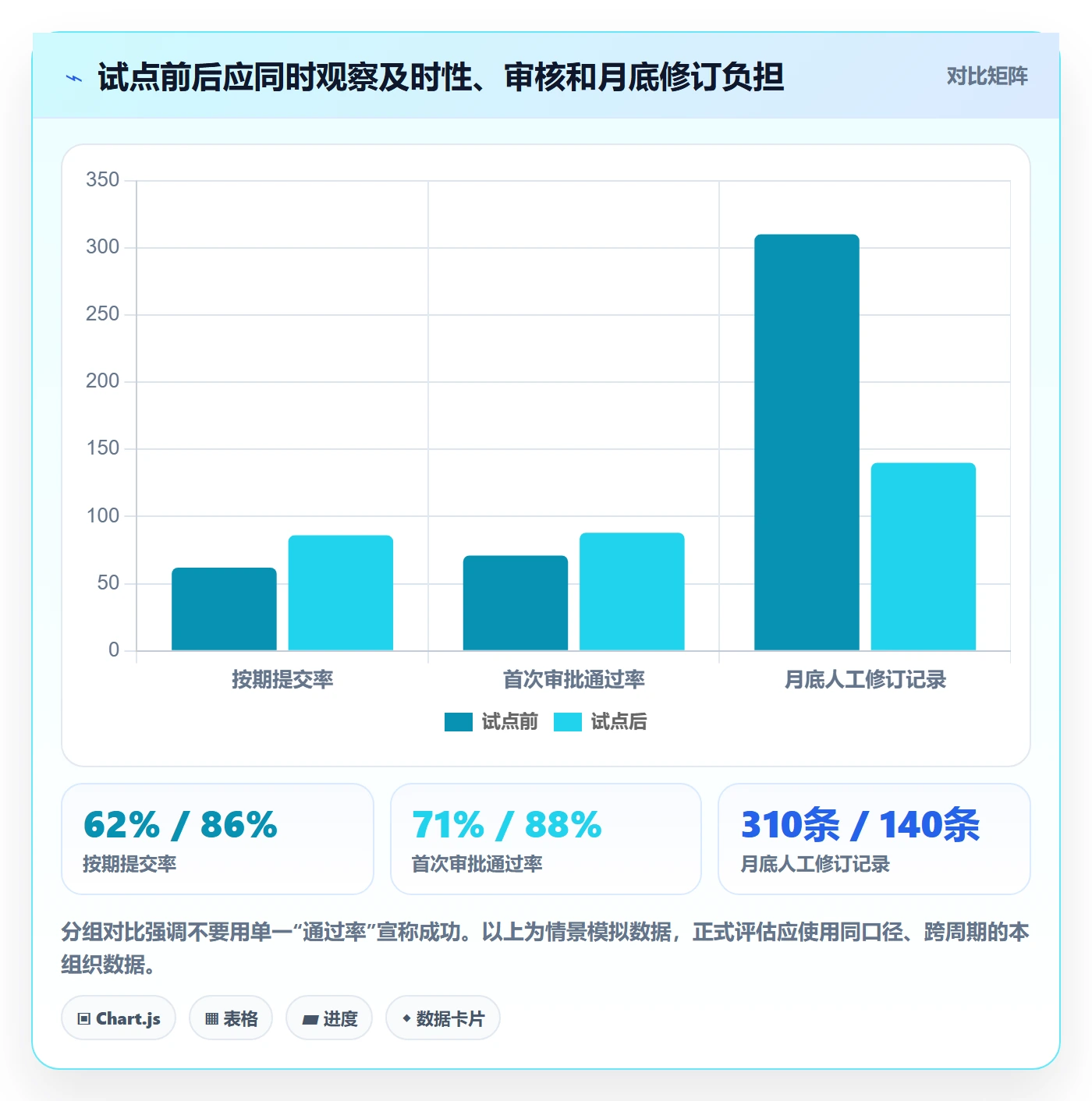

| 指标 | 改造前示意值 | 改造后示意值 | 应当如何解读 |
|---|---|---|---|
| 按期提交率 | 62% | 86% | 周期提醒和每周提交可能改善及时性,但需排除项目工作量变化的影响。 |
| 首次审批通过率 | 71% | 88% | 若提升来自字段清晰和任务关联,说明源头质量改善;若来自审批放宽,则结论不同。 |
| 平均审批等待时长 | 2.6个工作日 | 1.1个工作日 | 应拆分审批人响应时间与记录补充时间,避免把退回造成的等待混为一谈。 |
| 月底人工修订记录 | 310条 | 140条 | 下降表示后续数据清洗压力减轻,但仍要抽查修订是否只是被隐藏到其他流程。 |
| 单条记录平均审核耗时 | 2.4分钟 | 1.5分钟 | 需要结合审批数量计算总工时,不能只看单条耗时的下降。 |
5. 用投入产出判断是否值得继续扩展
试点并非只看指标有没有变好,还要计算改造本身的成本。一次流程调整可能需要整理项目主数据、配置字段、培训员工、维护规则和支持权限。若每月节省的核对时间不足以覆盖持续维护成本,团队需要缩小自动化范围,或重新选择更有价值的应用场景。
可以用一个简单口径估算月度净收益:节省的员工填报和审批时间,加上减少的月底核对时间,再减去系统维护、培训和数据治理时间。若要折算金额,应使用组织认可的人力成本口径,并明确哪些时间是真正释放出来的,哪些只是从财务转移到了项目经理。

6. 试点复盘要检查副作用,而不只庆祝改善
如果提交及时率提升,但工时说明变得更短、更模糊,说明提醒可能促成了按时提交,却没有改善记录质量;如果审批等待下降,但异常记录的预算偏差没有被发现,说明流程可能过度自动化;如果财务核对减少,却由项目经理花更多时间维护任务列表,说明成本只是转移。
我会在试点复盘时随机抽取不同类型记录:常规任务、补录、跨项目支援、超预估投入和客户可计费工时。检查这些记录能否从工时表追溯到工作事项和审批结论。只有指标改善且关键风险没有恶化,才适合扩大范围。
六、可直接落地的协同管理方法与模板
1. 先约定工时记录的最小完整单元
工时记录过粗,无法用于项目分析;过细,则让员工把大量时间花在拆分记录上。建议从业务用途确定最小完整单元。例如同一任务、同一工作类别、同一项目且发生在同一天的投入,可以合并记录;若项目、任务、工作类别或计费属性不同,就应拆开。
团队应明确哪些活动需要记录,哪些不需要。例如,项目交付会议、客户问题处理、内部方案评审、培训、请假和日常行政可能需要不同类别。若培训和内部支持被混入客户项目,成本分析就会失真。分类名称应使用员工能理解的业务语言,避免只有管理部门懂的编码。
2. 工时表字段模板
下面是一份基础模板,适合团队在试点阶段评估。字段并非越多越好;如果某字段没有明确的数据使用者、校验责任或管理用途,应考虑删除。客户名称、合同阶段和客户确认等字段,可只对特定项目或计费场景显示。
| 字段 | 必填建议 | 填写规则 | 常见校验方式 | 用途 |
|---|---|---|---|---|
| 工作日期 | 必填 | 记录实际发生工作的日期,不以提交日期替代。 | 超过补录期限时要求填写原因。 | 周期统计和时间线核对。 |
| 项目或内部类别 | 必填 | 选择当前有效项目;内部工作选择对应类别。 | 已关闭项目默认不可选,特殊补记走例外流程。 | 成本归集和投入结构分析。 |
| 任务或工作事项 | 建议必填 | 关联任务;无法关联时使用标准工作类别并补充说明。 | 校验任务状态、项目归属和人员权限。 | 解释工时对应的实际工作。 |
| 工作类别 | 必填 | 使用少量、稳定、可区分的类别。 | 按项目类型配置可选值。 | 区分实施、支持、会议、返工等投入。 |
| 投入时长 | 必填 | 按团队统一的时间粒度记录。 | 总量异常时提示;明显不合规时阻止提交。 | 成本、负荷和资源分析。 |
| 工作说明 | 必填但限度控制 | 写清做了什么、解决了什么或产出什么,避免只写“跟进”。 | 通过示例和抽检改善质量,不宜只靠长度限制。 | 帮助负责人核验业务上下文。 |
| 补录原因 | 条件必填 | 仅在超出常规提交周期时填写。 | 根据补录天数触发提醒或复核。 | 识别流程问题和集中遗漏。 |
| 可计费属性 | 按需必填 | 依据合同及组织口径选择,不由员工自行猜测。 | 与项目配置或财务规则一致。 | 客户结算和项目毛利分析。 |
3. 可复制的工时说明写法
工作说明不需要写成长篇日报,但应回答“做了什么”和“产生什么结果”中的至少一个。对客户问题处理,可写清问题对象、主要动作和当前状态;对会议,可以写明主题、决策或待办;对内部支持,可以注明服务对象和交付结果。
- 较弱:客户支持。
- 较好:排查客户环境中的接口超时,定位为连接池配置偏低,已提交调整建议并等待客户验证。
- 较弱:开会两小时。
- 较好:参加上线准备评审,确认数据迁移窗口和回滚责任人,待办已分配给实施与客户技术团队。
- 较弱:处理需求。
- 较好:梳理新增报表字段及权限要求,发现其中两项超出原范围,已整理变更影响供项目负责人评估。
如果涉及客户敏感数据,工作说明不应复制个人信息、账号凭证或不必要的业务细节。记录应能帮助内部核验,但不应成为敏感信息的第二份存储库。可以用任务编号、问题类别和处理状态代替完整客户资料。
4. 审批人检查清单模板
审批清单应当短到可以在真实工作中持续使用。审批人不必逐条做完所有检查项,而是先判断记录是否进入正常通道;遇到异常时,再按对应问题核验。以下模板可用于团队培训和系统配置。
- 项目与任务是否匹配?项目是否仍处于允许记录工时的状态?
- 工作日期和投入时长是否合理?是否存在重复记录或明显超出计划的情况?
- 说明是否足以理解这项工作?是否有必要补充成果、问题状态或变更背景?
- 是否属于补录、跨项目支援、超预估投入、客户可计费或其他需专项核对的记录?
- 若退回,能否写明具体修改动作,而不是只写“请完善”?
退回原因应当指向可执行的修正。例如,“请补充会议结论或待办”比“说明不清”更好;“该记录应归入内部方案支持类别,请确认后调整”比“项目选错”更容易处理。退回理由越具体,第二次通过所需的往返次数通常越少。
5. 退回说明模板
建议统一使用“问题位置,需要补充的信息,处理截止时间”的结构。它既能减少审批人的临场表达负担,也能帮助管理员归类退回原因。团队可以根据业务语气调整,但要避免把责任模糊地推给填报者。
| 场景 | 退回示例 |
|---|---|
| 项目归属不明确 | 这条记录关联的任务属于另一项目。请核对项目与任务后重新提交;若为跨项目支援,请在说明中写明支援对象。 |
| 说明无法核验 | 当前说明为“跟进问题”,无法判断处理结果。请补充问题类别、已完成动作和当前状态。 |
| 投入超过预估 | 该任务投入已超过当前预估,请说明超出原因是否与需求变化、返工或现场问题有关,并确认是否需要调整计划。 |
| 补录超过常规周期 | 请补充未按常规周期提交的原因,并确认日期和项目归属;若属于系统或项目安排问题,请一并反馈。 |
6. 每周协同节奏模板
有效的工时管理不应只发生在审批界面。建议把提交、审批、异常处理和数据回看放进稳定的团队节奏。节奏的目的不是开更多会议,而是尽早发现项目投入与计划之间的偏差,避免月底才看到结果。
| 时间点 | 责任角色 | 动作 | 输出 |
|---|---|---|---|
| 工作日内 | 实施人员 | 记录当日或近期工作,关联项目与任务。 | 上下文清晰的待提交记录。 |
| 每周约定截止前 | 实施人员 | 完成本周提交,处理系统提示的缺项。 | 周期内完整工时数据。 |
| 每周截止后 | 直属负责人或项目负责人 | 处理正常记录,标记需要补充或升级的异常。 | 已批准记录与具体退回理由。 |
| 项目例会或周回顾 | 项目负责人 | 查看投入偏差、重复问题和资源冲突,不逐条复读工时。 | 计划调整、风险处理或范围澄清。 |
| 月末关账前 | 项目办公室或财务相关角色 | 抽查计费属性、未处理异常和项目归集情况。 | 可追溯的周期汇总。 |
7. 系统配置与验证清单
上线任何工时审批配置前,应至少用一批真实但脱敏的记录做端到端验证。单纯测试“能否提交”不够,还要检查权限、退回、重新提交、审批人替代、项目关闭、周期锁定、导出和历史追踪等边界情况。
- 项目和任务选择是否只显示当前有效且对员工可见的对象?
- 补录、修改和撤回是否有清晰限制,修改历史能否追溯?
- 审批人缺席或岗位变动时,待处理记录如何转交?
- 超预算或客户计费记录能否进入指定复核路径?
- 员工能否查看记录当前状态、退回原因和下一步动作?
- 项目负责人能否看见汇总,同时避免访问不必要的个人信息?
- 系统导出的口径是否与财务或项目办公室的汇总口径一致?
- 周期关闭后,是否允许经过授权的更正,并保留更正理由?
七、不同情况下的行动建议:不要从最复杂的方案开始
1. 团队规模较小、项目数量有限
若团队人数不多、项目并行度低,可以先用一份统一模板和明确的每周提交节奏,不必立即引入复杂的多级审批。重点是统一项目名称、工作类别、补录规则和退回理由,指定一名流程维护者定期清理项目列表。
小团队的风险往往不是缺少系统,而是规则靠口头传递。负责人离职或项目负责人轮换后,大家就不知道“哪些工时记到哪里”。把常见情景写成一页说明,比增加多个审批角色更有帮助。待每周记录量和跨项目协作明显增加后,再评估系统化程度。
2. 中大型团队、多人跨项目协作
当员工同时服务多个客户项目、审批人分散、月底核算依赖多部门协作时,应优先解决项目主数据、权限和流程可见性。可以评估 PingCode 这类面向中大型企业及百人以上组织的项目协作平台,将任务上下文、工时记录和审批状态放在相互关联的工作流中,但应通过试点确认权限、审计和报表口径是否匹配组织要求。
这类团队不应把“用了系统”视为治理完成。系统上线后,仍需明确谁维护项目和任务、谁决定工作类别、谁处理异常、谁对月度数据负责。否则员工只是从多个表格转到多个页面,管理成本并未真正下降。
3. 工时会用于客户结算或合同执行分析
若工时会影响客户账单、成本分摊或合同范围管理,审批应增加计费规则和证据留存,但仍要避免把所有普通投入都送到财务逐条审核。可以让项目负责人确认业务事实,再由财务或项目办公室抽查计费分类、费率和关账口径。
对可计费工时,必须清楚规定哪些工作类型计入、等待客户反馈是否计入、内部返工如何处理、客户要求变更如何记录。若规则模糊,员工只能猜测,财务只能月底纠错。合同条款和组织政策应优先于软件默认选项。
4. 团队正在经历交付高峰或重大上线
高峰期不适合同时进行大规模流程重构。可以先使用最小改动:固定提交节奏、明确异常联系人、减少非必要字段,并暂时把高风险记录单独标记。等交付压力下降,再整理主数据、设置自动校验和完善报表。
如果高峰期必须记录精细投入,应当明确“先记录、后补说明”的有限例外机制,并规定补充期限和责任人。不要让员工为了追求表单完整而延误客户问题处理,也不要把临时例外变成长期常态。
5. 数据质量很差,但组织还没有统一口径
此时不宜先做复杂自动化或历史数据大迁移。先找两个项目组,挑选最近一个周期的记录,归类问题:项目归属错误、任务关联缺失、说明含糊、补录过多、计费分类争议分别有多少。然后选最常出现且容易解决的两类问题,修改字段或培训规则。
历史数据可以分级处理。仍在执行且影响成本决策的项目,优先清理;已经结束、不会进入结算或复盘的数据,可以保留原始状态并标注限制,不必为了追求整齐而投入大量人力修补。数据治理也要考虑价值和成本。
6. 管理者希望用工时寻找资源瓶颈
先用项目和工作类别的汇总观察投入分布,再结合任务进度、阻塞原因和交付结果解释变化。若某类支持工作占比上升,可能是产品问题、培训不足、客户需求变化或项目计划失衡,不应立即得出“团队效率下降”的结论。
建议定期问三个问题:投入增加集中在哪些项目或工作类型?增加的投入是否转化为交付结果?如果没有,原因是返工、等待、范围变化还是人员技能不匹配?这些问题比按个人工时排序更可能引出改进措施。
八、不同情况下的取舍:流程越严谨不一定越适合
1. 快速审批与逐条复核的取舍
快速审批适合记录数量大、单条风险低、字段规范且结果可抽查的场景。它能降低排队时间,但前提是项目和任务数据准确,并且有明确的异常升级机制。若记录直接影响结算,完全依赖自动通过可能造成实际损失。
逐条复核适合金额、合同或合规风险较高的记录,但会占用项目负责人的时间,可能拖慢员工提交后的数据可用速度。较稳妥的办法是分层处理:普通记录轻量审批,高风险记录专项复核,周期内再做随机抽查。
2. 记录精细度与填报成本的取舍
细到每一小段时间,能让投入结构更清楚,但会让员工频繁切换工作和表单;按天合并,操作更轻,却可能掩盖项目间的实际投入。应根据决策需要选择粒度,而不是追求形式上的精确。
如果组织要判断项目成本和资源安排,通常需要至少区分项目、工作类别和日期;如果要分析某项功能的返工投入,才有理由进一步关联任务或问题。填报粒度一旦超过决策需要,增加的成本往往只会产生更多看似精确、实际难以核验的数据。
3. 强制填写与容许例外的取舍
强制规则适合制度明确、数据关系稳定的字段,例如日期、人员、项目和时长;例外机制适合跨项目支持、临时救火、项目关闭后的必要补录等情况。若一律禁止例外,真实工作会被漏记;若任何情况都能走例外,规则又失去约束力。
每一种例外都应有边界:什么情况下允许、谁批准、需要写什么原因、多久内完成补充。例外数量也应被观察。如果某类例外频繁出现,它可能已经不是例外,而是主流程缺少一个正式选项。
4. 自动化与人工判断的取舍
系统适合检查确定性规则,例如字段缺失、项目状态、日期范围和重复记录;不适合单独判断工作价值、客户沟通是否充分或工时增加是否合理。自动化越多,越需要说明规则来源、修改权限和误判纠正渠道。
可以把自动化范围限定在“减少机械核对”,而不是“代替业务责任”。系统提醒异常,审批人判断背景;系统记录修改历史,项目负责人确认范围变化;系统统计投入,管理者结合交付结果解释。这种分工通常比追求全自动审批更可靠。
5. 工时用于经营分析与用于个人评价的取舍
用于经营分析时,重点是项目成本、人员负荷、工作类型和计划偏差;用于个人评价时,容易把可计量的投入误当成贡献。若组织决定把工时纳入个人评价,应公开指标权重、数据纠错办法和适用边界,并禁止仅凭工时总量作出绩效结论。
很多实施工作有较强的不可见性,例如复杂问题定位、跨团队协调和风险预防,单纯按记录时长比较无法体现价值。工时数据应帮助管理者看到资源如何被使用,不应被包装成能够精确衡量人的全部产出。
九、衡量改进是否成功:建立一组不容易被“刷高”的指标
1. 不要只看提交率和通过率
提交率和通过率容易理解,也容易被表面优化。若团队只奖励按期提交,员工可能快速补一条粗略记录;若只追求通过率,审批人可能减少实质检查。因此,至少要同时观察及时性、数据完整度、处理成本和抽检质量。
指标也应明确分母和时间窗口。例如,“按期提交率”分母是本周期所有应提交记录,还是实际提交记录?“平均审批时长”是否包含退回等待?“月底修订量”是否只统计管理员修改,还是包括员工重新提交?口径不清,部门间的比较就没有意义。
2. 推荐的指标组合
| 指标 | 计算口径建议 | 适合回答的问题 | 需要防范的误读 |
|---|---|---|---|
| 按期提交率 | 按期完成的应提交记录数 ÷ 应提交记录总数 | 团队是否按约定节奏记录 | 提交及时不代表内容准确 |
| 首次审批通过率 | 首次提交即通过的记录数 ÷ 首次提交记录总数 | 表单和填报规则是否清晰 | 通过率上升也可能源于审核变松 |
| 异常退回率 | 因业务或规则异常退回记录数 ÷ 提交记录总数 | 哪些错误反复出现 | 应按退回原因分类,不要只看总量 |
| 审批等待时长 | 提交至首次处理的工作时间中位数,并单独统计极端值 | 审批队列是否拥堵 | 平均值可能被少数超长记录扭曲 |
| 单条人工处理耗时 | 审批、退回沟通和修订的总人工时间 ÷ 记录数 | 流程是否真的节省管理时间 | 不要只计算审批人的点击时间 |
| 月底修订率 | 月底发生人工更正的记录数 ÷ 已审批记录数 | 审批后的数据是否稳定可用 | 应区分业务更改与格式修正 |
| 抽检业务完整率 | 抽样中项目、任务、说明和证据链均符合要求的记录比例 | 数据是否足以支持分析 | 抽样规则要覆盖不同项目和异常类型 |

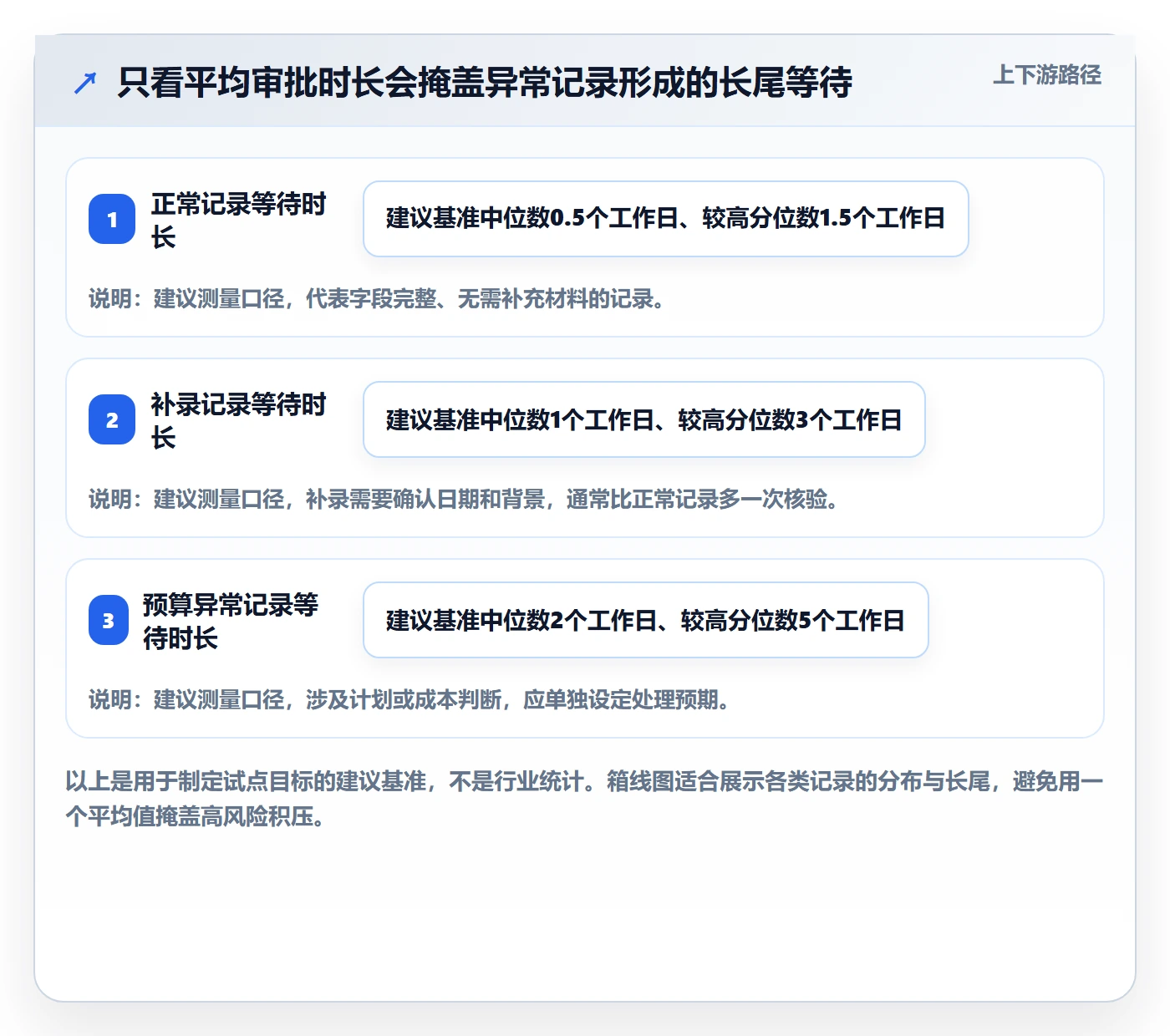

3. 用中位数和分布看等待,而不是只看平均值
审批等待时长常常呈现长尾:多数记录很快处理,少数记录卡在负责人休假、客户确认或跨部门核验上。只看平均值,容易忽视真正造成月底风险的那一小部分。建议同时看中位数、较高分位数和超时记录数量,并按审批人、项目类型和异常类别切分。
但分组比较不能用于简单排名审批人。某位项目负责人处理的记录可能更多涉及预算异常或客户计费,天然更复杂。指标的用途应当是发现流程瓶颈和支持资源调整,不是把不同难度的队列放在一起打分。

4. 用抽样验证数据是否能支持真实决策
每个周期可以抽取不同项目、不同工作类别和不同风险级别的记录进行核验。检查的问题包括:记录是否能追溯到具体工作;任务是否仍有效;审批人是否有合理依据;更改是否保留历史;统计结果是否与项目或财务口径一致。
抽样不是为了抓错,而是为了评估流程是否能产生可信数据。若缺陷集中在某个字段或项目类型,应改规则、修主数据或补培训;若问题集中在特定工作场景,应调整分类设计;若抽检中发现大量口径争议,则应先解决管理定义,而不是把责任全部压给填报者。
十、实施落地路线:从小范围验证到稳定运行
1. 第一阶段:盘点用途、规则和现状
先访谈员工、项目经理、项目办公室和财务相关角色,确认各自需要什么数据、当前在哪里重复录入、哪些地方经常退回。随后选取最近一至两个周期的记录,建立基础指标和问题分类。此阶段不急于换系统或重写全部流程,重点是厘清真实问题。
输出物可以很简单:一张用途与字段映射表、一份现有退回原因清单、一份审批角色责任表,以及一组可复算的基线数据。重要的是团队共同认可定义,而不是文档排版是否精美。
2. 第二阶段:设计最小规则并选择试点
从高频、低争议的规则开始,例如项目有效性、必填字段、周内提交、补录原因和审批服务时限。挑选业务相近、负责人愿意参与的项目组试点,避免同时挑选一个稳定项目和一个上线救火项目后直接比较结果。
试点期间,记录每次退回的原因和处理耗时。若一个字段几乎没人理解,应优先改字段说明;若项目列表选择困难,应先清理主数据;若审批等待集中在某个角色,应优化委派和待办机制。解决根因通常比增加提醒更持久。
3. 第三阶段:复盘净收益和适用边界
试点至少覆盖多个完整提交周期,并包含一次月底结算或数据汇总。复盘时比较指标,也要听取填报者和审批人的反馈:哪些字段重复、哪些异常提示有帮助、哪些操作需要跳转过多、哪些记录仍然要在线下沟通。
若一项改动只对某一类项目有效,可以保留为场景化规则,不必强推全组织统一。例如客户驻场项目可能需要更细的日记录,而内部平台实施可能按周记录更合适。标准化的目标是统一核心口径,不是消灭合理差异。
4. 第四阶段:扩大范围并建立持续维护责任
扩大范围前,先指定项目主数据维护人、流程规则负责人和报表口径负责人。系统配置变更、审批角色变更、项目关闭规则和指标定义都应有可追溯的管理方式。否则试点期间由少数推动者手工维护的质量,难以在全组织复制。
正式运行后,每季度或每个项目阶段复盘一次规则。若退回原因变化、项目并行度上升、计费模式调整或团队职责改变,流程也要随之更新。工时审批不是一次配置永久生效,而是一项需要轻量治理的运营机制。
十一、最终判断:真正高效的工时表,是让月底不再承担所有解释工作
1. 把数据质量问题尽量前移
工时表最有价值的改进,往往不是让审批人更快点击通过,而是让员工提交时已经知道这条记录属于哪个项目、关联哪项工作、为什么需要记录。项目列表及时、任务状态准确、字段说明清楚,能减少大量月底补问和人工修正。
当月末仍需要项目经理逐条追问“这几小时做了什么”,说明问题通常不在员工记忆力,而在记录设计和工作上下文没有连起来。改进应从源头输入、项目任务治理和审批责任开始,而不是单纯增加催办频率。
2. 让审批人把注意力花在例外上
管理者的判断能力比机械检查更稀缺。系统负责校验确定性规则,员工负责按约定及时记录,直属负责人或项目负责人负责解释业务异常,财务或项目办公室负责核对经营口径。责任分清之后,正常记录可以更轻,异常记录反而更容易被认真处理。
如果组织已经使用项目协作平台,可以把 PingCode 纳入工具评估范围,重点核验项目任务、工时、审批、权限和统计之间是否形成闭环;若现有工具已能满足这些要求,也没有必要为追求“工具升级”而重做流程。工具选择应服务于管理问题,而不是反过来让业务迁就功能。
3. 下一步先做一个小而可验证的动作

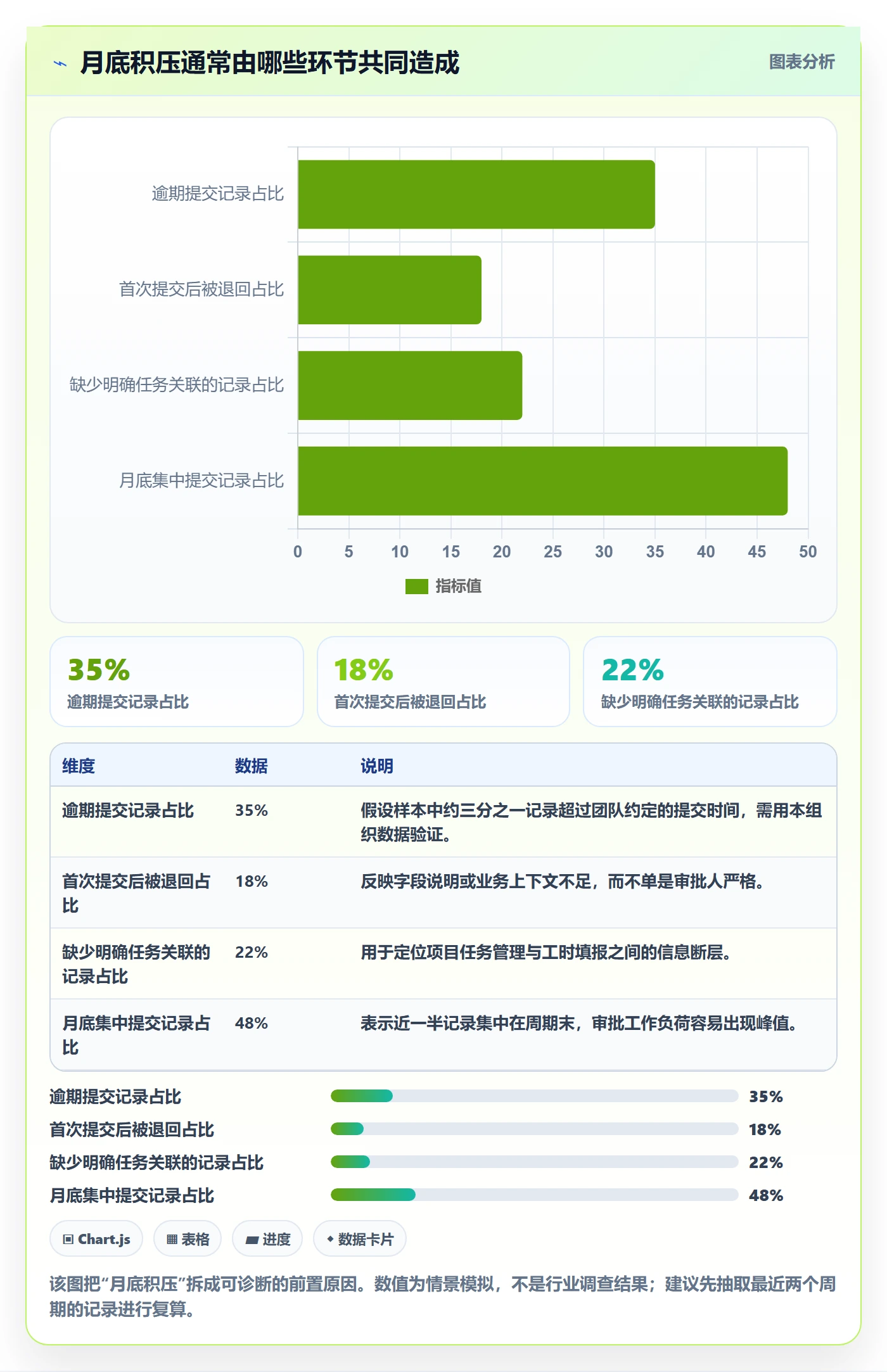

如果团队现在正被月底审批和核对拖慢,我建议先不要全面重构。抽取最近一个周期的工时记录,统计逾期提交率、退回原因、审批等待时长和月底修订数量;再从中抽样核对项目、任务和工作说明是否足以解释投入。
接着选一个项目组试行三件事:每周固定提交、字段只保留决策所需内容、异常记录走单独复核。连续观察两个以上完整周期,确认审批负担减少、数据质量没有下降,再决定是否扩大到其他团队。好的工时审批不是把每个人管得更细,而是用更少的返工,让投入变得更及时、更可信,也更能支持项目决策。
常见问题解答(FAQ)
1. 实施团队怎样设置工时表字段,才能减少填报和审批返工?
我负责的实施项目里,工时表字段一多,顾问就容易漏填;字段太少,项目经理又看不出工时花在哪。我想知道哪些字段是真正影响审批判断的,哪些可以删掉。
建议先保留能支持核验和决策的字段:填报人、日期、项目或客户、任务、工时、工作说明、提交状态。工作说明不必写成长日报,但要能回答“做了什么、产出了什么或卡在哪里”,例如“完成接口联调,发现两项字段映射不一致,待客户确认”。审批人若无法据此判断工作是否与任务相关,再补充必要字段,不要一开始就堆满表单。
试运行两周,统计漏填率、退回原因和单张填报耗时;如果某字段几乎不影响审批,却持续增加填写负担,应考虑移除或改为按条件显示。
2. 工时表应该按天提交,还是按周集中提交?
我发现团队成员常常到周五才回忆一周做过什么,结果描述很模糊;但要求每天提交,又担心大家觉得流程太碎。我该怎么选,才能兼顾数据准确和执行成本?
选择频率要看工作节奏和核算时限,而不是追求提交越勤越好。对于客户现场支持、频繁切换任务或需要及时发现超支的项目,可要求每日记录、每周汇总审批;工作安排稳定、工时主要用于月度复盘的团队,可采用每周提交。
一个可操作的试点是让成员当天记录、周五前提交,审批人在下周首个工作日处理,并观察逾期率、描述质量和催办次数。若集中提交导致补录明显增多,优先缩短记录间隔;若每日提交带来大量机械操作,则简化入口和默认字段,而不是单纯增加提醒。
3. 实施团队的工时审批怎么分工,才能避免审批积压?

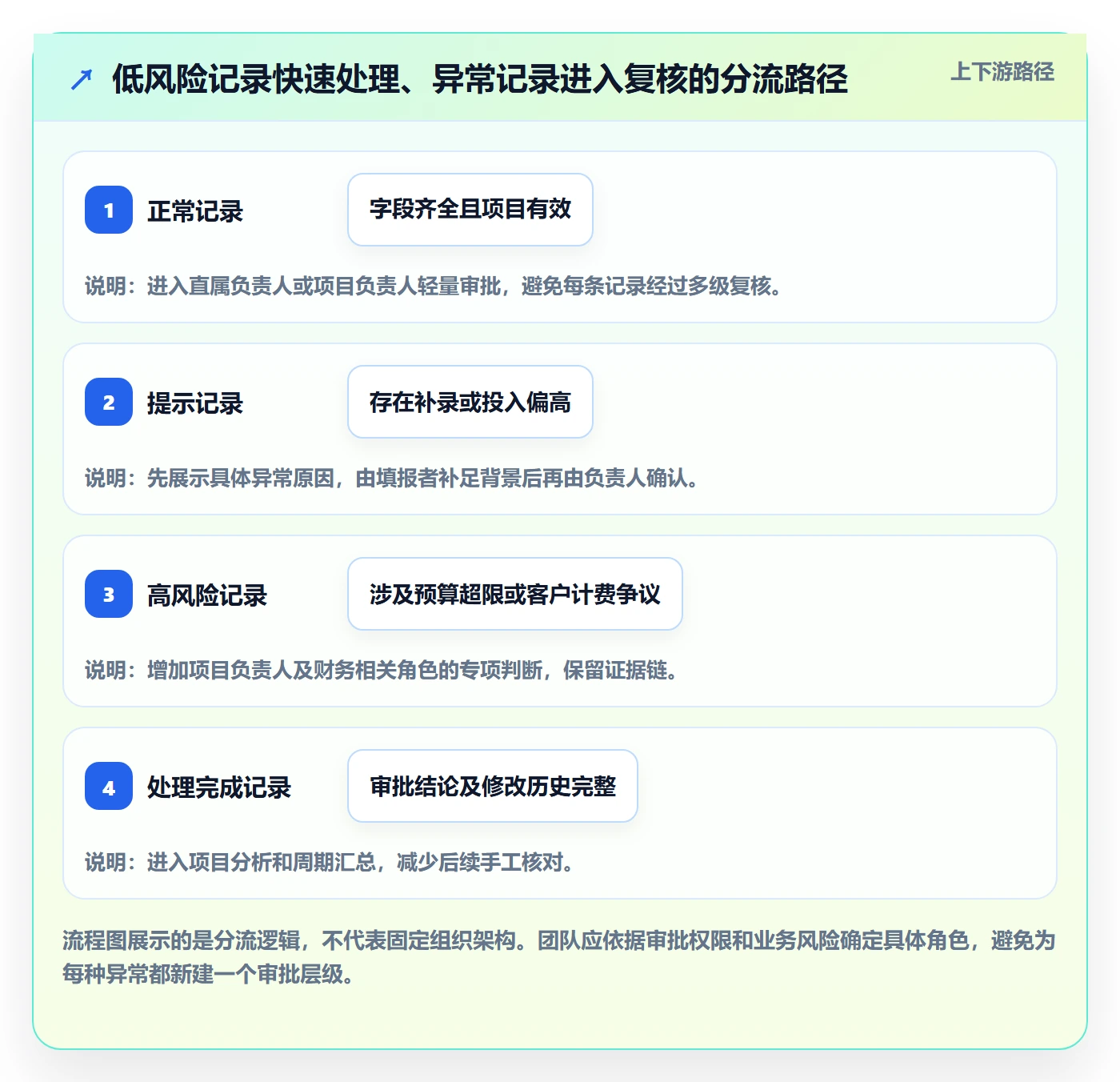

我遇到过项目经理既要核对任务,也要处理客户变更和团队排期,工时审批常常拖到月底。可我也担心把审批交给多人后标准不一致,应该怎样划分责任?
把审批拆成“事实核验”和“例外判断”通常比让一个人包办更稳:项目负责人核对任务归属、交付进展和异常工时;直属负责人关注人员投入是否合理;财务或运营只处理需要用于结算、成本归集的规则问题。
不要让每条记录都经过所有角色,可以设定触发条件,例如单日工时超过团队约定上限、工作说明缺失、任务不属于当前项目时才升级复核。试运行时记录待审批数量和从提交到处理的时间;若积压集中在某一角色,就调整权限或升级路径,而不是增加无差别抄送。
4. 怎样用工时模板发现项目超支,而不把工时管理变成监工?
我希望通过工时表早点发现实施项目投入失控,但团队担心记录数据会被用来评价个人是否“够忙”。我该如何设计模板和复盘方式,让数据服务于项目决策,而不是制造抵触?
模板应围绕项目风险而非个人忙碌程度设计。至少把工时关联到阶段或任务,并同时记录计划工时、实际工时和偏差原因;复盘时先看任务估算是否偏差、需求是否变化、等待客户确认是否耗时,再讨论个人投入。
比如某阶段计划 40 小时、实际 52 小时,额外 12 小时若主要来自需求变更,就应进入变更评估,而不是直接归结为执行效率低。模板上线前向团队说明数据用途、查看范围和纠错机制,并用项目级趋势讨论问题;如果成员频繁填写“其他”或描述趋于空泛,通常说明分类不贴合实际或评价方式让人不放心,应先修流程。
核心关键词
文章包含AI辅助创作:审批实操方法:实施团队提升工时表效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/583129
读者评论
我们团队也试过按周提交,确实比月底补录更容易回忆细节。不过项目任务列表如果更新不及时,员工还是会选错归属,审批流程之外的数据维护也得有人负责。
把正常记录和异常记录分开处理这个思路比较实用。实际落地时,异常阈值需要试运行一段时间,设得太敏感会让审批人收到大量提示,反而增加负担。
工时用于成本和资源分析我能理解,但数据会不会影响个人评价,最好在启用前说清楚。否则员工很难判断工作说明要写到什么程度,也容易把填报变成防御性留痕。
