Timesheet最佳实践:实施团队工时表实操方法,常见问题

实施团队的工时表,最容易在两个时刻失去价值:员工觉得每天填表是在“交作业”,管理者却发现月底仍说不清项目为什么超支。问题通常不在表格长短,而在记录粒度、填写时点和管理用途没有对齐。我的判断是,Timesheet 不应被设计成监视每一分钟的工具,而应成为团队解释工作投入、发现交付风险、改善估算和核算项目成本的一套轻量机制。

一、先讲结论:工时表要记录“可用于决策的投入”

1. 工时表不是计时器,而是项目决策数据

工时表(Timesheet)通常用于记录员工在某段时间内,将多少工作时间投入到项目、任务、客户或内部活动中。它可以支持项目成本核算、计划与实际对比、资源安排、客户结算以及复盘。但这些用途并不等价:用于客户计费的记录需要更严格的证据链,用于团队计划的记录则要优先保证及时、可理解。

先定用途,再定字段;先明确谁用数据做什么,再要求员工填写。如果企业只说“管理需要”,员工无法判断一条记录应该写到什么程度,经理也容易把数据拿去做最初没有约定的个人绩效排名。结果往往是字段越来越多,数据越来越不可信。

我建议先把需求拆成三类。第一类是交付管理:判断关键任务是否投入不足、支持是否挤占研发时间。第二类是财务或客户结算:核验可计费工时、费率和合同边界。第三类是组织改进:观察会议、返工、等待、支持等工作结构。一个团队可以同时有多个用途,但必须明确主次和访问范围。

主要用途 记录重点 适合的粒度 主要风险
项目计划与交付 工作项、项目、投入时长、偏差原因 可对应到任务的工作块 把记录误当成个人效率排名
客户结算 合同范围、可计费类别、审批及修改记录 按合同约定的结算规则 可计费与实际投入混淆
组织改进 会议、返工、支持、等待等工作类型 能够看出结构变化即可 分类过细导致填报负担过重

2. 先把四条规则定下来

  • 记录对象:员工填写的是项目、任务,还是工作类别?如果需要用于项目偏差分析,至少应能关联到项目或工作项。
  • 记录口径:填写实际投入时长、计划时长,还是可计费时长?三者必须分开,不要共用一个“工时”字段。
  • 提交节奏:当天、每周还是月底补填?离工作发生越久,细节越容易遗忘。
  • 使用边界:谁能看明细,谁只能看汇总,数据是否用于绩效或结算?规则应在上线前公开。

这四条里,最容易被低估的是“使用边界”。团队成员一旦担心每条记录都被用于评价个人速度,就会倾向于填得漂亮,而不是填得真实。管理者真正需要的是可解释的数据:某个项目增加了哪些支持工作、计划偏差来自什么、当前团队的可用容量是否被非计划事项占用。

3. 先设轻量基线,不要一开始追求精确到分钟

多数实施团队并不需要逐分钟监控。对于以交付计划和容量判断为主的团队,可以先以 15 分钟或 30 分钟为最小记录单位,并允许按同一任务合并连续工作块。具体粒度要由业务场景决定:客户合同要求按更细粒度核算时,按合同执行;内部管理没有这类要求时,细化到分钟常常只增加摩擦,并不会让项目预测自动变准。

也要明确一个常被忽略的事实:工时记录不是产出记录。某人投入 8 小时,不代表完成了 8 小时价值的工作;任务按时完成,也不代表没有加班或隐性返工。工时需要与工作项状态、交付结果、缺陷或风险记录结合观察,不能单独作为结论。

二、背景与真实场景:为什么实施团队尤其需要合适的工时口径

1. 实施团队的工作不只发生在客户现场

实施项目的投入常常分散在需求澄清、方案设计、数据准备、环境配置、系统集成、迁移验证、培训、上线支持和项目协调等环节。客户看见的可能是培训和上线,团队实际投入却还包括内部评审、跨团队沟通、问题排查、返工以及等待客户提供资料。

如果 Timesheet 只允许选择“项目实施”一个大类,月底虽然能看到项目总投入,却不知道超支究竟来自需求反复、数据质量、接口联调,还是上线后支持。如果把每种动作都拆成独立字段,员工又会在分类中来回寻找,甚至为了提交而选择最接近、但并不准确的类别。实施团队需要的是一套既能区分成本来源、又不迫使员工做会计判断的分类。

2. 多项目并行时,管理者容易把“忙”误判成“有效负荷”

咨询和实施人员经常同时参与多个客户项目,还承担售前支持、内部培训和问题响应。一个人日历排满,不等于所有投入都属于可计费项目;一个项目每周都有工时,也不代表它没有等待或阻塞。若只看项目汇总,管理者会看到“大家都很忙”,却看不到容量被什么工作切碎。

因此,项目工时至少要能区分项目直接工作、项目相关支持、内部活动和非项目工作。分类数量不必一开始就很多,但应能回答管理问题。例如,某项目实际投入增加,是核心实施任务增加,还是现场支持和返工增加?团队的不可计费投入是否集中在少数项目?交付经理的协调时间是否长期被低估?

3. 工时表真正的困难发生在工作现场,不在月底报表

现场常见情形是:工程师上午排查接口问题,中间被另一个项目叫去协助,下午参加客户会议,晚上再补配置记录。若要求所有工作当场切换页面精确录入,操作成本会打断交付;若等到周五回忆一周工作,短时沟通和中断就很容易被遗漏。

我通常建议团队不要把“实时填写”理解成“每做完一件事立刻打开表单”。更实际的做法是:工作当天留下低摩擦的任务关联或草稿,每日收尾时补齐主要投入,每周由负责人检查异常和项目分类。这样既减少记忆误差,也避免把工时记录变成持续打断工作的动作。

4. 100 人以上组织要把数据治理当成实施的一部分

组织规模上升后,工时规则往往不再只影响一个项目经理。不同事业部可能对“可计费”“项目支持”“内部会议”有不同定义,项目编码、客户编码和审批权限也可能由不同系统维护。此时,Timesheet 上线不仅是培训员工填写表单,还涉及角色、项目主数据、权限、审批和报表口径。

例如,PingCode 主要服务中大型企业及 100 人以上组织。对这类组织而言,评估工时能力时,我会重点确认它能否关联项目与工作项、能否支持权限分层和审批、能否导出或连接财务口径,以及报表能否按项目、人员、工作类型和时间周期交叉查看。功能列表看起来相似,不代表实际治理能力相同,关键是用本组织的流程验证数据能否贯通。

在上线评估中,最好不要只用理想化的“一个项目、一个员工、一个任务”演示。应准备真实的复杂场景:一名员工在同一天跨两个客户项目工作;某项目同时有可计费和不可计费活动;任务已经关闭但需要修正历史记录;员工休假或跨时区;客户项目结束后仍有短期支持。系统能否处理这些边界,往往比首页看起来是否简洁更重要。

三、常见误区:填得更细,不等于管理得更好

1. 误区一:按分钟追踪就能提高效率

精确记录本身不是效率改进。若员工必须每 10 分钟切换一次活动,系统记录可能更细,但工作被打断的次数也增加了。更细的时间数据还可能制造虚假精确感:报表显示某项活动用了 2 小时 15 分钟,并不意味着估算误差只有 15 分钟,更不意味着这项工作本来就能在 2 小时 15 分钟完成。

真正需要追踪到较细粒度的场景,通常是合同明确规定计费单位、法规或审计要求有记录义务、或者工作高度可重复且需要测量流程周期。除此之外,重点应是记录能否区分任务和工作类别、能否及时提交、能否解释偏差,而不是时间数字有多少位。

2. 误区二:所有漏填都靠月底补齐

月底补录看上去节省了日常操作,但回忆质量会随时间下降。员工可能记得开过会,却忘记会议服务于哪个项目;记得处理了问题,却记不清是排查、修复还是等待确认。补录还容易形成整数化、平均化的记录,掩盖短时支持和频繁中断。

如果业务现实不允许逐日提交,可以设置每周一次的固定补录时间,并让员工在周末前完成确认。与其规定“月底前填完”,不如设一个可持续的节奏:当天留痕、周内校正、周期截止前审批。逾期数据要标记为补录,而不是与即时记录混为一谈。

3. 误区三:项目经理审批每一笔记录,就能保证准确

审批只代表某个角色执行了检查,不自动代表数据真实。若经理要审批数十人的每一条明细,很容易退化为快速点击通过;如果审批规则不明确,员工反复被退回修改,也会把精力花在格式而非解释偏差上。

更有效的设计是把审批集中在异常和高风险记录上。例如,项目总投入超过阶段预算、单日跨项目投入明显超出可用工作时间、可计费类别与合同范围不符、历史记录发生较大修改,才触发进一步核查。常规记录由员工自我确认,负责人审查汇总与异常,财务或项目控制角色抽查需要结算的记录。

4. 误区四:可计费工时就是全部工时

可计费工时是合同和结算口径,实际投入是员工真实工作时间。两者可能不同:项目经理可能花时间处理合同外变更,工程师可能参与内部技术评审,客户也可能不接受某些沟通时间计费。若表单只保留一个数字,团队会在“记录真实投入”和“满足结算规则”之间被迫二选一。

建议至少分清“实际投入”和“可计费状态”,必要时再增加“计费审批结果”。不要用“不可计费”代替“无价值”:内部协调、培训和质量检查未必可以向客户收费,却可能是组织降低风险所必需的投入。

5. 误区五:用工时排名评估员工表现

工时高低不等于贡献高低。复杂项目、经验不足、支持负担、任务依赖和职责差异都会影响投入。若直接按工时高低排名,团队会出现两种反应:有人倾向于多报以证明忙碌,有人减少记录以避免被认为效率低。数据一旦改变行为,报表就不再只是观察工具。

工时数据更适合用于分析项目和流程,而不是单独评价个人。个人绩效需要结合工作难度、交付质量、角色责任、协作贡献和实际结果。如果管理者确实需要观察负荷,也应看趋势与异常,并先确认排班、职责和项目难度是否可比。

6. 误区六:分类越多,分析越准确

分类体系过细会让员工在相似选项之间犹豫,也会造成跨项目口径不一致。比如把“沟通”“协调”“问题讨论”“客户答疑”拆成多个类别,却没有明确判定规则,不同员工可能对同一场会议选择不同选项。

启动阶段可从少量稳定类别开始,例如项目交付、项目支持、返工与缺陷、客户沟通、内部管理和休假等。每个类别必须能回答一个明确问题。若管理者说不出新增类别会如何改变决策,就先不要加。

误区 表面收益 隐性代价 更稳妥的做法
追踪到分钟 看起来精确 打断工作,产生虚假精确感 按业务决策需要选择粒度
月底集中补录 减少日常操作 记忆衰减,分类偏差变大 当天留痕、每周确认
逐条人工审批 看起来控制严格 审批流拥堵,检查流于形式 常规自检,异常重点审批
工时个人排名 容易比较 诱导填报行为,忽略任务难度 结合交付结果分析团队负荷

四、专业判断逻辑:怎样设计一套能持续运行的规则

1. 从管理问题倒推字段,而不是从系统字段开始

设计字段前,我会先让负责人写出需要回答的五个问题。例如:项目实际投入是否超出计划?超出部分来自什么工作?团队当前是否有能力接新项目?客户结算记录是否可追溯?返工与支持是否在特定阶段集中?这些问题决定字段和报表,而不是系统里现成有哪些下拉选项。

如果一个字段无法支撑任何明确的问题,通常可以删除或延后。每个新增字段都意味着填报、培训、维护和解释成本。字段越多,数据质量并不必然越高;只有当字段定义稳定、员工知道如何选择、负责人会用它做判断时,采集才有价值。

2. 采用“项目、工作项、工作类型、时长”四个基础维度

对多数实施团队而言,基础记录可以包含日期、员工、项目、工作项或工作类型、实际投入时长、备注以及计费状态。这里的关键不是每项都必须单独占一个页面,而是数据结构要能区分“做了什么”和“花了多久”。没有任务关联时,可以允许使用经批准的项目级工作类型,避免员工为了填表而创建大量碎片任务。

备注不应要求写成长篇工作日志。只有发生明显偏差、客户范围变化、等待阻塞或重大返工时,才要求简短说明。记录说明最好回答“发生了什么变化”,而不是重述任务名称。例如“等待客户补充字段映射,联调暂停半天”比“接口联调工作”更能解释偏差。

3. 让计划、实际和可计费三个口径分开

计划工时是事前估算,实际投入是事后记录,可计费时长是合同规则下被认可的部分。三者可以互相关联,但不能互相覆盖。项目管理需要比较计划与实际,财务结算需要核对实际投入与可计费规则,团队复盘则需要理解偏差原因。

管理者应明确禁止用调整实际工时的方式“修平”计划偏差。若项目实际投入超出估算,应保留原计划并记录变更原因。把超出的工时改回计划数,会让报表看起来正常,却失去改善估算和识别范围变化的机会。

4. 用异常规则替代全面人工盯梢

人工审批的成本会随着人数、项目数和记录频次迅速上升。可以先定义少量异常条件,再根据试点数据调阈值。例如:单日记录合计超过工作日可用时长;同一时段出现重叠项目记录;项目累计投入超过阶段预算;提交晚于规定周期;已审批数据被修改;某类工作占比连续多周异常。

异常不等于违规。它是检查线索。项目实际投入超预算可能来自正式范围变更,提交延迟可能是上线高峰期,返工增加也可能揭示上游需求尚未稳定。设计规则时要确保异常可以被解释、处理和关闭,而不是只产生红色提示。

5. 选择记录粒度时看业务价值和操作成本

我会把粒度决策拆成三问:数据要支持什么决策?任务在一天内会切换多少次?记录成本是否可能超过分析收益?如果团队每天只做少数连续任务,按任务记录即可;如果频繁穿插支持工作,则可以按工作块或时间段合并;若合同规定计费增量,则还要遵守合同,但内部管理仍应保留实际投入口径。

粒度还需要考虑员工角色。实施顾问、工程师、项目经理和客户成功人员的工作形态不同。项目经理的协调工作可能分散在短会和即时沟通中,如果强制逐条记录每次沟通,录入成本极高;可以通过固定时间块或项目支持类别记录,再用少量说明补充重大事项。

6. 建立分层权限和修订留痕

并非所有人都需要查看所有人的明细。员工应能查看和修订自己的未审批记录;项目负责人需要查看项目范围内的投入;财务或项目控制人员查看结算相关数据;组织层面的管理者通常只需要汇总视图。权限既要支持履责,也要限制无关访问。

已审批记录的修改应保留原值、修改人、时间和原因。尤其在客户结算、审计或合同争议场景下,能够追溯“谁在何时把什么改成什么”比仅保留最终数字更重要。若系统无法提供修改历史,就要评估是否需要通过流程或导出归档补足。

7. 工时数据必须与交付数据一起解释

单看投入只能回答“时间去了哪里”,不能独立回答“结果好不好”。建议至少与工作项进度、阶段交付、缺陷或返工、风险及客户变更记录进行联合分析。比如某阶段工时增加,同时交付范围增加,这是变更影响;工时增加、交付未变、返工上升,则可能要检查需求澄清、质量保障或技术方案。

这种联合分析并不要求一开始建立复杂的数据仓库。哪怕每月用一张项目复盘表,把计划投入、实际投入、可计费投入、变更次数、返工原因和阶段结果并列呈现,也比单独展示工时排行榜更能支持决策。

五、案例与数据观察:用一个实施项目看出记录规则的差别

1. 情景设定:一个跨职能实施项目

下面的数字是用于说明决策逻辑的情景模拟,不是行业基准或某个企业的真实经营数据。假设某实施团队有 8 名成员,为一家客户执行 6 周项目,涉及方案配置、数据迁移、接口联调、培训和上线支持。项目原计划投入 240 小时,实际记录达到 318 小时,增加 78 小时。

如果团队只记录“项目实施”一个类别,项目负责人只能看到多用了 32.5% 的投入。这个数字可以触发复盘,却无法说明下一步该改需求流程、提升数据准备质量,还是调整上线支持安排。

2. 分类以后,超支原因才变得可操作

试点团队把 318 小时分为配置与开发、数据迁移、接口联调、客户沟通与协调、培训上线支持、返工与缺陷、内部管理七类。复盘发现,数据迁移投入比计划多 24 小时,主要与客户源数据字段不一致有关;接口联调多 18 小时,集中在第三方接口文档变更;上线支持多 16 小时,源于客户要求延长现场支持窗口。

剩余 20 小时分布在返工、内部协调和零散支持中。它们不一定都能通过流程消除,但已经可以继续追问:数据模板是否需要在项目启动前确认?接口变更是否触发范围评估?延长支持是否应形成变更单?工时数据的价值,在于将“超支了”变成可行动的原因链。

工作类别 计划投入 实际投入 差异 复盘方向
配置与开发 82 小时 82 小时 0 小时 保持现有估算方式,检查工作范围是否完整
数据迁移 36 小时 60 小时 增加 24 小时 提前校验源数据,明确客户资料责任
接口联调 40 小时 58 小时 增加 18 小时 记录接口文档变更,评估范围和依赖风险
客户沟通与协调 28 小时 32 小时 增加 4 小时 观察是否有重复沟通或决策等待
培训与上线支持 30 小时 46 小时 增加 16 小时 确认支持时段和现场服务边界
返工与缺陷 12 小时 20 小时 增加 8 小时 定位返工来源,避免把返工合并到正常开发
内部管理与其他 12 小时 20 小时 增加 8 小时 检查协调负担和分类定义
合计 240 小时 318 小时 增加 78 小时 先区分范围变化、质量问题与估算偏差

这个模拟案例最重要的不是“哪类工时最大”,而是差异能否回到业务动作。若数据迁移增加 24 小时,但没有源数据质量、客户责任或返工记录,团队依然无法决定下一项目怎样改。工时表需要与变更、阻塞和交付事件建立联系,才能从成本统计走向经验沉淀。

Timesheet最佳实践:实施团队工时表实操方法,常见问题

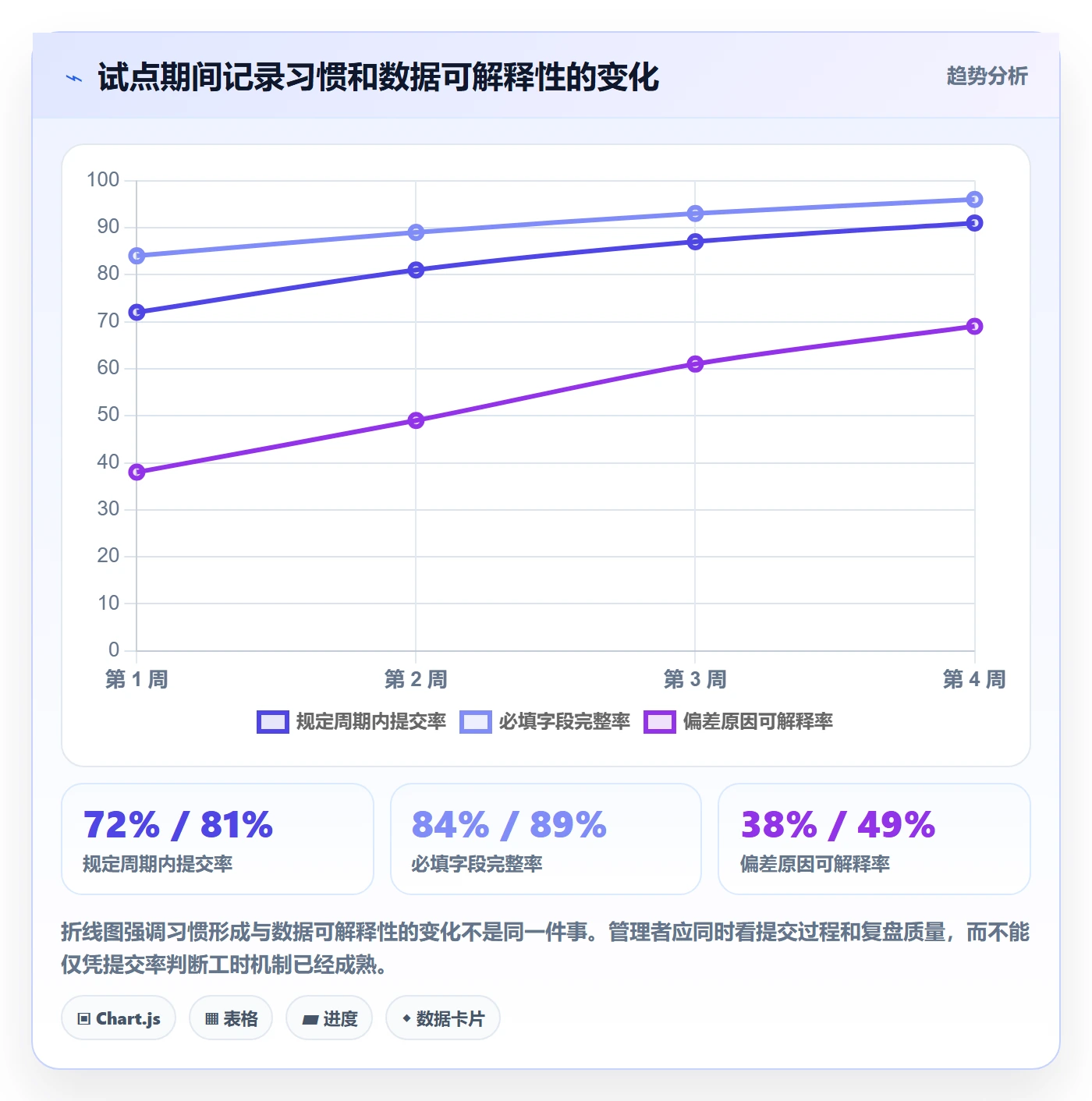

3. 日常采集质量要看及时性、完整性和解释能力

试点期间可以观察三类过程指标。第一,及时提交率,即规定周期内完成提交的记录比例;第二,记录完整率,即必填字段齐全且关联有效项目或工作项的记录比例;第三,偏差可解释率,即超出阈值的投入中,能够找到变更、阻塞、返工或支持原因的比例。它们比“工时填写率”一个数字更能指出流程哪里需要改。

以下仍是示意数据,用来说明指标之间的关系。若团队提交及时率已经很高,但偏差可解释率仍低,问题可能不在提醒机制,而在缺少变更记录或分类定义。若完整率低,先简化表单、改善项目主数据;如果记录都及时但员工大量选择“其他”,应重新设计类别,而不是增加催填频次。

观察指标 试点第 1 周 试点第 4 周 可采取的判断
规定周期内提交率 72% 91% 提醒和日常节奏逐渐稳定,仍需关注剩余逾期原因
必填字段完整率 84% 96% 表单理解和项目关联质量改善,需继续抽查错误关联
偏差原因可解释率 38% 69% 复盘信息有所增加,但仍有约三成异常需要补充业务背景
选择“其他”类别的记录比例 27% 11% 分类逐步贴近实际工作,需避免为了降低比例而强迫错选

这些比例同样是情景模拟,不是公开研究结果,也不能直接当作所有企业的目标值。不同组织的项目节奏、合同要求和团队工作形态差异很大。更重要的是观察趋势,以及每个指标背后的原因:低提交率可能源自流程不顺,也可能是员工不知道该项目编码;“其他”比例下降可能代表分类更好,也可能只是大家不再认真区分。

Timesheet最佳实践:实施团队工时表实操方法,常见问题

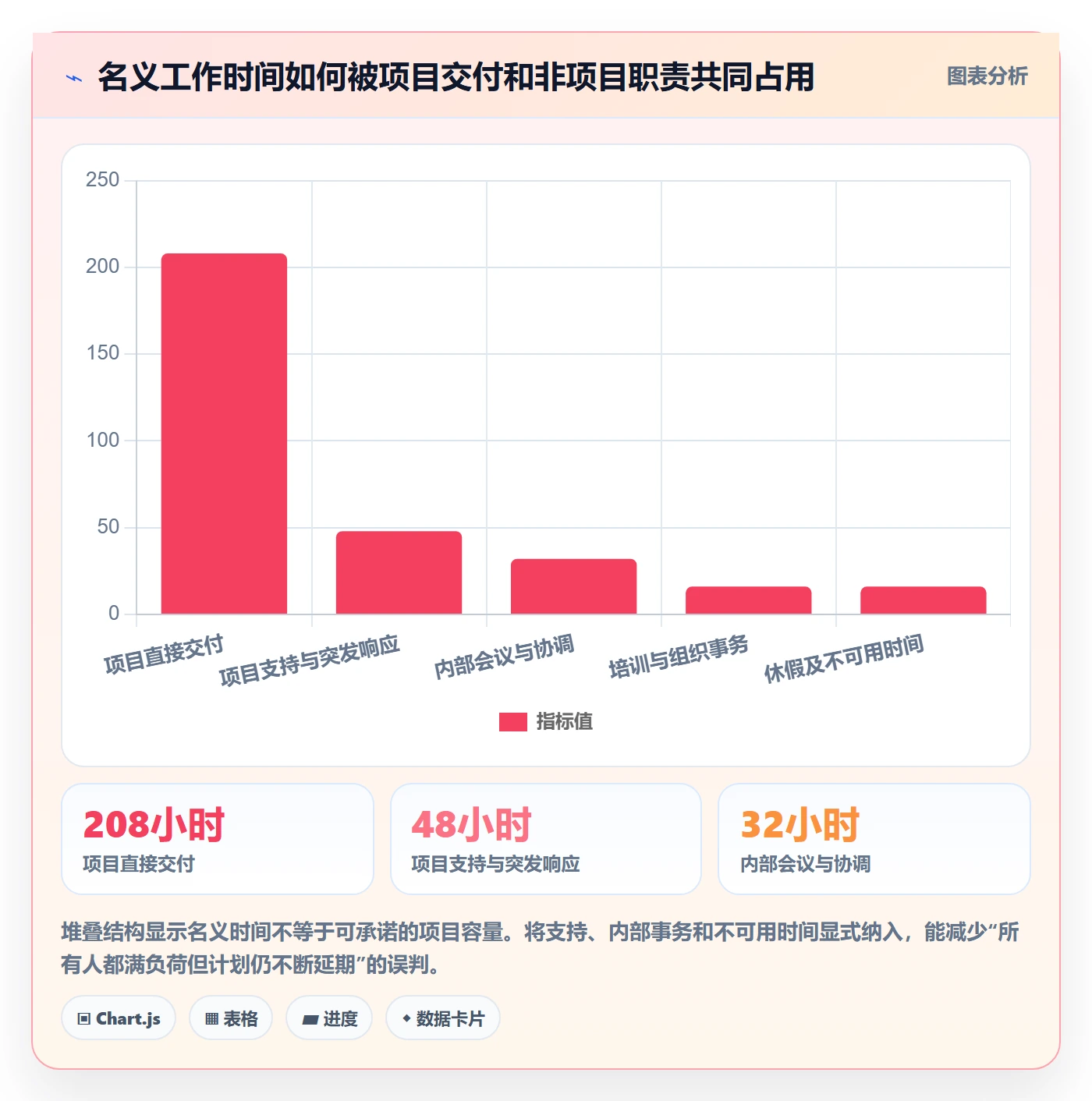

4. 发现“忙碌”背后的容量问题

再看一个团队层面的情景模拟:一个 8 人团队每周名义工作时间为 320 小时。扣除休假、固定例会、培训和必要内部工作后,可投入项目交付的时间可能低于名义总量。若管理者按 320 小时排项目,却把售前支持、突发问题和跨项目协调当作“空余时间”,计划就会系统性超载。

因此,容量规划要先建立合理分母。可以按团队历史记录估算项目可用容量,但必须区分计划工作时间、休假和非项目职责。不能把历史工时直接视为未来承诺:上一周期靠加班完成的投入,不能自动成为下一周期的标准产能。

Timesheet最佳实践:实施团队工时表实操方法,常见问题

六、实施步骤:从试点到稳定运行

1. 第一步:明确试点目标和不做什么

试点开始前,写出一页规则说明,至少包含目标、适用团队、记录周期、分类口径、审批角色、数据用途和不用于什么。尤其应明确是否用于客户结算、是否用于个人绩效、谁可以查看明细。不要等员工在第一次填报时才发现原来数据会被用于他们没有预期的用途。

选择试点团队时,优先选工作形态具有代表性、负责人愿意参与复盘、项目规模适中的团队。不要只挑流程最规范的团队,否则试点通过也无法证明复杂场景可用;也不宜一上来覆盖所有事业部,规则尚未验证就会把争议扩大。

2. 第二步:梳理项目主数据和工作类型

明确项目名称、客户或业务单元、负责人、起止时间、状态和可关联工作项的来源。项目结束后是否允许补录、长期支持如何归属、售前活动挂哪个项目,都应提前给出规则。项目主数据不可靠时,员工再认真填写也会产生错误归集。

工作类型建议由业务负责人和一线成员共同定义。先整理真实工作中的常见活动,再合并语义接近的类别,最后给每类写一句选择说明和一条反例。例如“返工与缺陷”用于已完成或已评审工作因质量问题重新处理,不用于正常迭代开发。短定义比单纯提供类别名称更有用。

3. 第三步:用真实场景走查表单与审批

正式上线前,至少演练以下场景:跨项目的一天、短时问题支持、会议与交付任务重叠、项目变更后补录、客户不可计费事项、员工休假期间记录、已审批数据修订以及项目结束后的支持工作。走查时记录每个场景需要几步、是否容易选错、负责人能否解释审批结果。

如果一个简单记录需要员工判断合同术语或财务规则,表单就把业务复杂度推给了一线。应把难以自行判断的内容交由项目负责人或结算角色确认,员工先准确记录实际投入,再由相应角色决定是否可计费。

4. 第四步:以短周期试运行并定期复盘

试点可以覆盖数周,但不必追求一次性收集大量数据。每周固定检查逾期、缺失、项目关联错误、类别分布、异常记录和员工反馈。复盘时不要只问“有没有按要求填”,还要问“哪类记录最难填”“哪些数据对项目决策有用”“哪些审批只是增加等待”。

试点结束后,保留稳定有效的规则,删除没人使用或容易误解的字段,明确仍需人工判断的边界。如果不同项目类型差异明显,可以保留统一的核心字段,再通过项目模板或局部规则适配,而不是为每个团队建立一套完全不同的分类语言。

5. 第五步:把数据接回项目计划与复盘

工时表若只在月底导出,组织很难形成持续反馈。项目负责人应在阶段检查中对照计划与实际,解释偏差,并记录后续动作。财务角色核验结算口径,资源负责人观察团队容量,交付负责人则把重复出现的投入模式沉淀为估算参考。

数据回流不是把每个人的工时展示给所有人。可以对不同角色提供不同视图:员工看自己的记录和待办,项目负责人看项目投入及偏差,组织管理者看汇总趋势,财务人员看计费与审批证据。报表能支持谁的工作,就给谁必要的访问范围。

  1. 准备阶段:确定管理问题、定义口径、梳理项目主数据和权限。
  2. 试点阶段:选代表性项目,演练边界场景,保持规则足够轻。
  3. 校正阶段:检查及时性、完整性、类别使用和偏差解释质量。
  4. 推广阶段:分批扩展,保留统一核心口径,按业务差异配置局部规则。
  5. 运营阶段:将投入数据接入项目复盘、容量规划和结算核对。

七、不同情况下的行动建议与取舍

1. 小团队、项目少:优先降低录入成本

如果团队人数不多、项目并行度低,而且工时主要用于项目复盘,可以先采用简单的项目、任务、日期和时长记录。每周确认一次,必要时用少量工作类型区分交付、支持和内部事务。此时最大的风险不是缺少复杂报表,而是制度设计超过了团队的管理能力。

小团队可以用轻量表单或项目工具起步,但要保留稳定口径。即使不使用专门系统,也应规定项目命名、工时单位、补录方式和审批责任。等项目数量、结算要求和跨团队协作上升,再评估自动化和权限能力。

2. 多项目并行、人员跨项目:优先解决关联和容量

当员工在多个客户项目间切换时,最重要的是能正确归属投入,并处理跨项目支持和临时任务。应检查是否能快速切换项目、是否允许把一段工作关联到明确任务、能否发现同一时段重叠记录,以及项目负责人是否能看见团队整体负荷。

此类团队不应把人员排满到名义容量。可先用历史数据观察支持和协调占比,再为突发工作留出缓冲。缓冲不是浪费,而是对项目依赖和不可预测工作的现实承认。

3. 按客户或合同结算:优先保证可追溯性

若 Timesheet 直接影响账单,合同条款应明确计费单位、可计费工作范围、审批责任、提交截止日期和客户确认流程。实际投入应先如实记录,随后按照合同规则判定可计费时长。对被客户拒绝或内部调整的记录,保留原因和处理人,不要悄悄覆盖原数据。

这类团队的取舍是:可以接受更严格的审批和更高的数据维护成本,但必须确保规则有依据、角色有权限、修改有留痕。若合同要求与系统默认口径冲突,应先澄清制度与配置,不能靠员工自行猜测。

4. 中大型组织:优先统一口径与权限治理

对于 100 人以上的组织,最难的问题通常不是员工会不会填,而是不同部门对项目、工时类别、可计费状态和审批责任的定义是否一致。建议建立统一核心口径,并允许必要的业务扩展;同时设置数据负责人,负责分类定义、项目主数据、权限和报表口径的变更。

工具评估时,可用一组真实业务用例做验收,而不是只看功能清单。比如检查项目与工作项关联、批量导入、审批规则、历史修订、权限分层、报表筛选、数据导出和接口能力。对 PingCode 等面向中大型企业及 100 人以上组织的平台,也应按本组织的项目类型和审批链实际验证,不能因为产品宣称覆盖某项能力,就默认流程已经适配。

5. 还没有稳定流程:先做流程梳理,再买复杂工具

如果项目编码经常变化、审批人不明确、员工不清楚什么算可计费,购买更复杂的工具不会自动解决这些问题。系统可能把不一致的规则执行得更快,却无法替组织决定谁拥有最终口径。

在流程尚未稳定时,可先用一个项目试点,确认类别、截止时间、异常规则和复盘方式。试点产生的争议本身就是需求信息:哪些定义容易冲突,哪些角色需要参与,哪些字段没有人使用。把这些结论带入工具选型,通常比先购买再要求团队适应更稳妥。

6. 管理者只想提高利用率:先检查指标是否会诱导错误行为

利用率常被定义为某人可计费工时占可用工作时间的比例,但分母和分子都需要明确。休假、内部培训、售前支持和项目管理如何处理,会显著改变结果。如果用高利用率直接作为目标,员工可能减少必要培训、延迟处理内部质量工作,或把不可计费事项错误归入项目。

更稳妥的做法是把利用率作为容量与业务结构指标,而不是单独的个人目标。结合项目交付质量、客户结果、返工、支持负担和员工可持续性解释趋势。若利用率低,要区分是项目储备不足、资源调度不当、内部职责过多,还是记录口径不完整。

7. 自动计时还是手动填报:按工作形态取舍

自动计时可以减少部分手工输入,但它可能记录打开页面的时间,不等于有效工作投入;后台运行、离开工位和多任务切换都可能造成偏差。对于高度重复、规则明确的工作,自动采集可以作为辅助线索;对于咨询、会议、设计和跨项目协作密集的工作,仍需员工确认并补充上下文。

手动填报更容易表达工作意图和业务归属,却依赖习惯、定义和提醒。实际选择不应是“自动化必然先进”或“人工记录更真实”,而应看哪种方式能在可接受成本内形成可解释的数据。自动捕获可以减少遗漏,人工确认负责语义,两者结合通常比让系统单独推断更稳妥。

八、上线后的常见问题排查

1. 提交率低:先排查阻力,不要立刻加重处罚

提交率低可能源于入口难找、项目列表不完整、分类无法理解、记录与审批没有及时反馈,也可能是员工不相信数据用途。先抽样访谈一线成员,观察他们完成一条记录需要多少步,再检查是否必须重复填写已有信息。

如果规则确实清晰、流程也足够轻,仍有逾期,可以采用提醒、固定填报时段和负责人跟进。把处罚放在最后,并确保异常情况有合理处理方式,例如上线高峰、休假或系统故障。

2. “其他”类别过多:重做分类定义,不要简单删掉选项

“其他”使用率高,可能表示分类不完整,也可能表示类别边界模糊或员工不愿判断。先查看备注和实际工作,再决定是否合并或增加类别。删掉“其他”会逼成员工选择不匹配项,表面上让报表更整齐,实质上让数据更差。

3. 工时总量高于工作日时长:区分重叠、加班和重复记录

同一员工同一天总投入超过可用工作时间时,不要立刻判定为造假。检查记录是否重叠、是否把会议和任务重复计算、是否存在真实加班、是否采用了不同时间单位。对于长期加班,应作为负荷和交付风险讨论,而不是只把记录改回正常时长。

4. 项目工时超预算:先判断范围,再判断效率

超预算可能来自需求变更、客户等待、环境问题、数据质量、低估工作量、返工或排期失衡。按工作类别、阶段和事件查看偏差,再结合项目计划和变更记录。如果范围已经扩大,正确动作可能是变更评估;如果返工集中在某类任务,才进一步检查质量流程和技术方案。

5. 员工觉得被监控:公开用途和访问边界

担忧常常不是记录工时本身,而是不知道谁会看、会被怎样使用。组织需要在上线时说明数据的管理用途、查看范围、修订方式和申诉渠道。若承诺不用于个人排名,就不应在后续临时把明细拿来做排名;如果用途要变化,应重新沟通并调整治理规则。

6. 报表很多,却没有行动:每张报表都要对应责任人

报表若没有对应决策,就只是数据展示。每个核心视图都应说明谁负责阅读、何时阅读、发现异常后采取什么动作。例如,项目负责人每周检查预算偏差,资源负责人每月检查团队容量,财务角色在结算前检查可计费记录。没有责任人和动作的报表,往往会在几个月后无人打开。

九、结尾:让 Timesheet 回答“为什么”,而不只回答“用了多久”

实施团队的工时表是否有效,不取决于记录有多细,而取决于它能否把投入连接到任务、项目事件、交付结果和后续行动。只知道一个项目用了 318 小时,管理者只能复述结果;能够进一步说明数据迁移、接口变更和上线支持分别带来多少增量,团队才有机会改善下一次计划和合同边界。

我建议下一步先做一件小事:挑一个正在执行、工作形态具有代表性的项目,写下希望通过工时数据回答的三个问题,再据此确定字段、分类和提交节奏。运行数周后,检查数据是否真的改变了排期、复盘或结算决策。没有被使用的数据不值得持续采集;能够解释偏差、保护真实投入并推动改进的数据,才是值得长期维护的 Timesheet。

常见问题解答(FAQ)

1. 团队工时表应该按任务记录,还是按项目记录?

我现在要给团队设计工时表,但担心字段太细会让大家觉得是在填表,字段太粗又看不出时间花在哪里。到底应该记录到什么粒度,才能兼顾填报负担和管理价值?

优先按任务记录,而不是只按项目汇总。项目级数字能回答“这个项目用了多少时间”,却很难说明时间花在开发、评审、返工还是沟通上。建议以“可在半天内完成或验收的工作项”为常用粒度,并保留项目、任务、工作类型、日期、时长和备注等核心字段。

比如“项目 A,接口联调,排查测试环境配置,1.5 小时”比“项目 A,开发,8 小时”更能支持复盘。若任务拆分后,成员平均每天要填十几条记录,说明粒度可能过细;可合并零散沟通和切换成本,但不要把整天只记成一个无法解释的项目总数。

2. 每天填工时还是每周补录,哪种方式更可靠?

我不想让团队每天被工时表打断,所以考虑周五统一补录。但我也担心大家到周末只记得大概做了什么,最后填出来的数字不准。怎样安排节奏更现实?

建议当天记录,最迟次日补齐;周末集中回忆通常会丢失短任务、临时支持和任务切换,工时看起来完整,细节却容易失真。可以把填报安排在每日收尾的 3,5 分钟,而不是在工作过程中频繁弹出提醒。团队刚开始实施时,可试行两周:比较当天填报和周末补录的缺失率、每人每周修正次数,以及管理者追问次数。

若成员必须每次切换任务就记录,阻力会很大;若允许在当天汇总记录,例如“上午处理缺陷 2 小时”,通常更容易坚持。

3. 工时表里的估算时间和实际耗时不一致,应该怎么处理?

我看到有些任务估算 4 小时,实际记了 7 小时,担心团队会被认为效率低;也有人为了不显得超时,把工时填得接近估算值。工时差异到底应该怎样解释和使用?

不要把估算值当作个人绩效标准,也不要要求成员把实际时间改成估算时间。应将两者并列,结合任务范围变化、等待依赖、返工和突发支持解释偏差。例如,连续多个迭代中同类任务实际耗时都比估算高 30% 以上,更值得检查估算假设、需求变更和外部依赖,而不是直接归因于个人效率。

复盘时可以看任务类型和团队层面的趋势,并要求异常记录说明原因;单个任务的偏差适合用于改进计划,不适合脱离上下文做个人排名。

4. 怎样避免工时表变成监控员工的工具?

我准备推动团队记录工时,但成员担心数据会被用来比较谁忙、谁闲,甚至被当作绩效排名。怎样设计规则,才能让记录结果用于项目管理,而不是增加不信任?

先明确数据用途和禁用场景,再上线字段与报表。可以约定工时用于项目成本估算、负载规划和流程改进,不用于单独判断个人绩效;报表优先展示项目、任务类型和团队趋势,并限制不必要的个人明细访问。

试运行时,每两周拿数据找一个可行动的问题,例如“测试等待占团队记录时间的 12%,是否能提前准备环境”,而不是公布个人工时榜。若管理者只在超时或低工时出现时追问,团队很快会把记录当成审查;若数据能促成资源调整、减少重复工作,填报的可信度通常更容易建立。

核心关键词

读者评论

丁
丁宁

我们团队以前月底集中补工时,项目结束后才发现不少时间花在客户资料等待和返工上。改成每周确认后,偏差更容易说清楚,但最好也给临时支持留一个不关联具体任务的合适入口。

刘
刘洋

把实际投入和可计费时间分开确实重要,尤其是合同外沟通不一定能结算。想请教的是,客户对工时有异议时,哪些记录或审批信息最能帮助追溯?

武
武嘉禾

我比较认同不把工时直接用于个人排名。实际操作中,若每条记录都要写备注,填报负担还是会增加;只对超预算、范围变化等异常要求说明,可能更容易长期坚持。

文章包含AI辅助创作:Timesheet最佳实践:实施团队工时表实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582756

赞 (0)
飞飞飞飞
审批落地方案:实施团队开展工时表的入门指南案例解析
上一篇 1小时前
审批实操方法:实施团队提升工时表效率的实操方法方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
