工时表如何做好审批?研发团队最佳实践与操作步骤

工时表如何做好审批?研发团队最佳实践与操作步骤

研发团队的工时表,最容易在月底变成一场“补填,追问,退回,重报”的循环:工程师凭记忆补上一周的投入,项目经理核对任务,部门负责人再问这段时间为什么不在原计划里。审批看似完成了,数据却未必能解释项目进度、成本和产能。我的判断是,工时审批的重点不是让每一小时都得到管理者逐条签字,而是让工时有任务依据、异常有处理规则、数据能用于决策。下面按制度设计、操作步骤、案例验证和不同规模团队的取舍,说明如何建立一套研发团队真正执行得下去的审批机制。

一、先讲结论:审批的目标不是“卡住工时”,而是形成可信记录

1. 先把审批对象说清楚

研发工时表记录的是某人在某个时间段内,为项目、需求、缺陷、支持事项或内部工作投入的时间。审批则是在核实这些记录是否具备可解释性:工作是否真实发生、归属是否合理、投入是否符合团队规则、异常是否已经说明。

这与考勤审批、加班审批并不是一回事。考勤关注到岗与离岗,加班审批关注额外劳动是否事先授权,工时表则关注工作时间如何分配。三者可以关联,但不能拿一张表同时回答三个不同问题。把它们混在一起,通常会让员工重复填报,也会让审批人误把“填了工时”当成“批准了加班”。

2. 一套可执行的规则,应同时满足四个条件

  • 有业务归属:每条记录能关联到项目、任务、缺陷、客户支持或明确的内部活动。
  • 有合理粒度:记录能支持项目分析,但不要求员工把工作切成无法维护的几分钟片段。
  • 有异常解释:超时、漏填、跨项目、临时支持等情形有统一口径,不靠审批人临场发挥。
  • 有后续用途:审批后的数据可以用于复盘投入偏差、识别支持成本或改善计划,而不是只为月底归档。

我通常把“合格审批”定义为一条可追溯的业务记录,而不是一条被点击通过的记录。如果审批通过后,团队仍然不知道时间花在哪里、为什么偏离计划、下个月如何调整,那么流程只是增加了一道手续。

3. 先确定团队要解决的管理问题

制度设计之前,负责人应先选定最重要的管理问题。常见目标包括项目成本核算、迭代投入复盘、客户支持成本识别、跨项目资源规划,以及工时合规记录。目标不同,必填字段、审批层级和数据精度都不同。

例如,团队只想知道各项目大致投入,就不必要求工程师逐条写长篇说明;如果企业需要核算客户项目成本,则项目归属、角色、计费属性和审批留痕可能是必要字段。先确定数据用途,再决定记录颗粒度;先定最小规则,再增加控制点。

管理目标 审批重点 常见必要信息 不宜过度要求
迭代投入复盘 计划与实际偏差、任务归属 人员、日期、任务、投入时长 逐分钟记录每次切换
项目成本核算 项目边界、工作类型、审批记录 项目、角色、活动类型、时长 让员工自行判断复杂财务口径
客户支持分析 支持对象、问题类型、投入归属 客户或服务事项、问题类别、时长 把所有沟通拆成过多微小条目
资源规划 团队负荷、跨项目占用、缺口 人员、项目、周期、工作类型 把工时数据直接当作绩效排名

二、为什么研发团队的工时审批容易失真

1. 研发工作不是按任务清单匀速推进

工程师的一天可能在代码开发、评审、故障排查、设计讨论、测试协作和临时支持之间切换。某项任务看上去只耗费两小时,背后却可能包含等待环境、复现问题、与上下游确认接口等过程。若表单只允许把时间填到“开发任务”,数据就会把真实工作压扁成一个看似整齐、实际不可解释的数字。

这也是为什么我不建议把“没有对应开发任务”直接等同于“没有工作”。需求澄清、发布保障、技术债评估、线上故障处理,都可能是团队必要投入。正确做法不是给每类活动无限增加字段,而是建立少量稳定的工作类别,并为临时工作提供明确归属路径。

2. 记忆补填会把精度变成表面功夫

如果团队要求员工每周五回忆整周工时,填报时间离工作发生的时点越远,记录越容易依赖估算。任务名称相近、会议分散、临时打断频繁时,员工通常会优先填“能想起来的”,而不是“实际占用最多的”。因此,制度需要控制填报延迟,而不是简单要求每条记录精确到分钟。

实际管理中,填报及时性往往比小数点精度更有价值。团队可以设定每日快速登记、每周校正的节奏:日常记录先保证归属和大致时长,周末再检查漏项与异常。与其月底追求“看起来精确”的数字,不如让记录发生在记忆尚未衰减的时候。

3. 多级审批容易制造责任错位

工程师知道自己做了什么,项目负责人通常知道任务是否属于项目,部门负责人关注资源与预算,财务或运营人员则关注口径是否满足核算要求。若每个角色都审批全部字段,流程会变长,但未必更准确。

常见的失效方式是:直属主管审批工时,却不了解任务内容;项目经理审项目归属,却没有权限判断员工是否超出工时制度;财务最后发现类别不合规,只能退回员工重填。应把审批责任拆成“谁最有能力核实什么”,而非“所有人都看一遍”。

4. 工时数据可能被误用,员工就会降低合作意愿

如果员工认为工时表是隐性的效率排名,填报就可能出现两种偏差:一类人把投入写得更满,以证明自己忙;另一类人则减少记录,避免暴露任务估算不准或频繁被打断。此时表格虽然完整,数据质量却已经受损。

工时首先是工作分配与项目复盘的数据,不应被直接等同于个人产出。投入时长只能说明资源消耗,不能独立说明交付质量、复杂度、风险处理能力或团队协作贡献。制度需要讲清楚数据用途、查看范围和不适用的结论,才能避免员工把填表当成自我防卫。

三、先纠正五个常见误区

1. 误区:审批越多,数据越可靠

审批层级增加,不代表核验能力增加。如果审批人只是看总时长有没有超过标准,没有核对项目归属、任务状态和工作说明,新增节点只是在排队。每多一个审批人,就应明确新增了哪一种核验价值;如果回答不上来,该节点大概率可以合并或取消。

我建议把常规工时与异常工时分开处理。正常记录可以由项目负责人或直属主管完成一次业务核验;超出阈值、跨部门、项目关闭后补录等情况,再进入额外审核。这样把管理注意力集中在风险记录上,而不是让所有条目承担同样的审批成本。

2. 误区:每一天都必须填满标准工时

研发人员每天并非都能把可用时间完整归到某个项目。公共会议、培训、休假、待命、团队支持和内部改进,都可能占用时间。若只允许填项目工时,员工会把这些活动硬塞进某个任务,导致项目成本被高估。

正确做法是定义“可记录工时”的口径,并提供必要的非项目类别。是否要求每天达到某个工时总量,应结合企业工时制度、团队工作安排和数据用途,不宜仅凭一个固定数字机械退回。异常总量可以触发解释,但不能自动推断员工违规或低效。

3. 误区:记录越细,分析越准确

细到每次沟通、每次代码提交或每个短暂中断,听上去更精确,实际上可能增加填报成本并诱发事后编造。记录粒度应该支持目标分析:若团队只需评估某个需求的总投入,按任务或工作类型记录已足够;只有明确需要分析支持负担或计费事项时,才值得细分。

一个实用的判断方法是问:这条细分数据是否会改变管理决策?如果分成“接口联调”和“联调沟通”之后,负责人仍然会采取同样的计划调整方式,就不要把这一区分设为必填。

4. 误区:审批通过,就等于投入合理

审批通过只代表在当前规则下,记录已经被接受。它不能证明任务估算准确,也不能证明投入效率高。比如某需求投入高于预期,原因可能是需求变更、依赖阻塞、测试环境不稳定、技术方案反复,也可能是任务拆分不充分。审批阶段能发现异常,却不一定能完成根因分析。

因此,审批之后要有轻量的反馈闭环:异常记录标记原因,项目复盘时集中看趋势。不要在每一条记录上要求写完整复盘报告;把解释责任放在偏差显著、重复发生或影响预算的事项上更合理。

5. 误区:某项目管理工具上线,流程自然就会变好

工具能统一入口、配置提醒、保留审批轨迹,也可以让工时关联任务和项目;但它无法替团队决定哪些工作类别合理、谁应该审批哪一部分、数据是否会用于绩效。流程定义不清时,工具只会把混乱自动化。

以 PingCode 为例,中大型企业或百人以上组织在评估此类平台时,可以重点检查项目任务、工时记录、权限、审批规则和报表之间能否形成一致的数据链路。不要先看功能清单是否长,而要拿真实流程验证:员工能否低成本填报,审批人能否看到所需上下文,管理者能否追溯退回原因和数据修改记录。平台能力应服务于规则,而不是代替规则。

四、专业判断逻辑:用“归属、时效、异常、权限、用途”五项核验

1. 归属:这段时间对应什么工作

每条工时应能关联到一个可解释的对象:项目、需求、缺陷、运维事项、客户支持、内部改进或其他已定义类别。归属不清时,审批人应追问具体工作,而不是直接猜测员工是不是填错了。

对跨项目工作,建议明确“主要受益对象”或“实际服务对象”的判定规则。比如某次平台升级服务多个项目,团队可以统一归到平台维护类,而不是由每个工程师自行拆分。规则一致性通常比看似精确的分摊更重要。

2. 时效:记录是否接近工作发生时间

填报时效不一定要追求实时,但要尽量缩短记忆回溯距离。团队可以根据工作节奏设置每日快速登记、每周集中确认,或由任务状态变化触发补记提醒。审批时可以检查记录日期与提交日期之间的间隔,并对明显迟报设置说明要求。

不要因为某个员工偶尔迟报,就给全团队增加繁复的即时打卡步骤。应先看迟报是否集中在某类工作、某个团队或某段周期,再决定是优化流程、增加提醒,还是调整工作类别的入口。

3. 异常:把审批资源放在真正需要判断的地方

需要重点核验的异常包括:单日总时长明显偏离团队口径、同一时段重复记录、项目已关闭后仍持续填报、临近周期末集中补录、工时与任务状态长期不匹配,以及跨项目分配出现不合理跳变。

异常阈值不应直接照搬其他团队。研发、值班、客户支持和项目交付的工作节奏不同。更稳妥的方法是先观察本团队的历史分布,再设置提醒阈值;阈值用于触发解释,不是自动判定违规。尤其是跨夜故障处理、发布窗口值守等特殊场景,应允许补充事件说明。

4. 权限:让最了解信息的人核对对应字段

一线主管适合检查填报是否符合工作时间规则、是否有缺漏;项目负责人适合核对项目与任务归属;项目管理办公室或财务人员适合检查统一口径与汇总分类。不同组织可以由同一个人承担多个角色,但系统权限和审批责任仍应分开描述。

审批人不应被要求验证自己无法观察的事实。比如负责人没有参加任务协作,也没有看过交付记录,就不适合仅凭工时数字判断实际工作量。必要时可以用任务变更、评审记录、故障单等上下文辅助判断,但应避免把过程留痕变成过度监控。

5. 用途:每个字段都要能回答一个问题

每新增一个必填字段,都应说明它服务于哪项分析或控制。项目、任务、工作类型通常比较容易说明;“工作内容说明”则应限定长度和目的,例如用于解释临时工作或异常偏差,而不是要求员工每天写工作周报。

如果某字段长期无人查看、报表中也不使用,就应考虑删除或改为条件必填。表单越短,填报一致性往往越容易维持。字段精简不是降低管理,而是把注意力放在真正可用于决策的信息上。

工时表如何做好审批?研发团队最佳实践与操作步骤

五、操作步骤:从制度定稿到每周闭环

1. 先做一次小范围流程盘点

不要先写一份很长的制度,再要求所有团队照着执行。先选一个项目组,收集当前工时模板、填报频率、退回原因、审批人角色和报表用途。盘点时重点找出重复字段、无人使用的数据、最常见的补录原因,以及审批人实际会查看的内容。

建议访谈员工、项目负责人和数据使用者三类角色。员工能说明填报摩擦,负责人能说明哪些记录难以判断,管理者能说明什么信息真正影响计划。三类意见往往不一致,制度设计的工作就是把必要控制与日常成本平衡起来。

2. 建立最小可行字段集

对于大多数研发团队,初始字段可以控制在:人员、日期、项目或事项、关联任务、工作类型、投入时长、必要说明。员工、日期等信息如能由账号和提交时间自动获取,就不必重复手填。

说明字段建议按条件出现,而非对所有记录强制填写。普通任务只要选择任务即可;临时支持、任务不存在、超出团队阈值或项目归属不明确时,才要求补充一句背景。这样可以把表达成本集中在需要解释的记录上。

字段 建议规则 常见用途 设计提醒
日期 自动生成或限定可补填周期 周期汇总、迟报识别 明确跨夜工作按何种日期归属
项目或事项 优先从有效项目列表选择 项目投入分析 提供内部工作和临时支持类别
任务关联 有任务时关联;无任务时允许说明 核对投入与计划工作 不要为了填表临时制造无意义任务
工作类型 使用稳定、数量有限的分类 识别开发、评审、支持等成本结构 分类须能被实际报表使用
投入时长 明确最小记录单位及汇总规则 资源规划与成本估算 避免要求超过决策需要的精度
说明 异常、临时事项或归属不清时必填 审批判断与后续复盘 用短句描述事项,不替代周报

3. 定义清楚周期、补录和修改规则

团队需要写明工时按日、周还是迭代提交,何时截止,提交后能否自行修改,以及审批通过后如何更正。若没有修改规则,员工会担心提交后无法纠错;若任何人都能无痕改动,审批记录又失去可信度。

比较稳妥的做法是保留修改前后值、修改人、修改时间和原因。审批前允许员工直接修正;审批后由员工发起更正,负责人重新确认。财务结算或周期锁定后,若仍需变更,则走单独的调整流程。

4. 设定审批路径和责任边界

常规情况可以采用单一业务审批:由项目负责人核对归属和合理性,直属主管检查周期完整性。若两者是同一人,就不必重复设置相同审批节点。涉及成本结算、客户计费或特殊时长规则时,再增加相应的专业审核。

对异常记录,流程应告诉审批人“要核什么”,例如补录原因、任务归属、重复时间或超出阈值的原因。不要只显示一个红色警告却没有处理指引。审批意见也应区分“补充信息”“修改记录”和“拒绝审批”,这样员工才能明确下一步动作。

5. 把提醒放在员工能及时处理的节点

提醒的作用是减少遗忘,而不是不断催促。可设置周期中段提醒未记录人员、截止前提醒待提交人员、审批积压提醒负责人。提醒对象和条件应明确,避免已提交人员仍反复收到通知,或负责人无法区分待办与普通消息。

如果团队已有研发协作平台,可评估工时记录能否关联任务和项目、审批状态能否追踪、报表是否能按权限查看。以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,评估时应使用一个真实项目走完整流程,而不是只看演示界面:从任务建立、工时填写、审批退回到数据汇总,逐项确认信息有没有重复录入、权限是否合适、历史修改能否追溯。

6. 建立退回原因分类

退回不应只显示“请修改”。建议把原因分成归属不清、缺少说明、时长异常、记录重复、周期错误、任务状态不匹配和其他原因,并允许审批人补充一句具体意见。分类能帮助团队发现问题到底来自员工操作、任务管理还是制度设计。

如果某一类退回长期占比很高,不要只增加培训。比如大量记录因为找不到任务而退回,可能是任务创建流程跟不上实际工作;如果经常因为项目归属争议退回,可能是跨项目规则没讲清。退回数据本身是流程诊断信息。

7. 每个周期留出短复盘,而不是只看是否按时提交

周期结束后,负责人可以用十到二十分钟查看几类信息:缺填率、审批退回原因、补录比例、异常记录处理情况,以及项目投入与原计划的偏差。团队不必对所有工时条目逐一开会,优先讨论重复出现或影响项目判断的问题。

复盘的产出应该是下一周期的改动,例如合并无用类别、增加一种临时支持入口、修正任务估算方式或调整审批人,而不是简单给个人贴上“填报不认真”的标签。这样工时表才会从行政动作转成管理反馈。

六、案例与数据观察:怎样判断流程是真的变好了

1. 用一个可复核的模拟案例说明差别

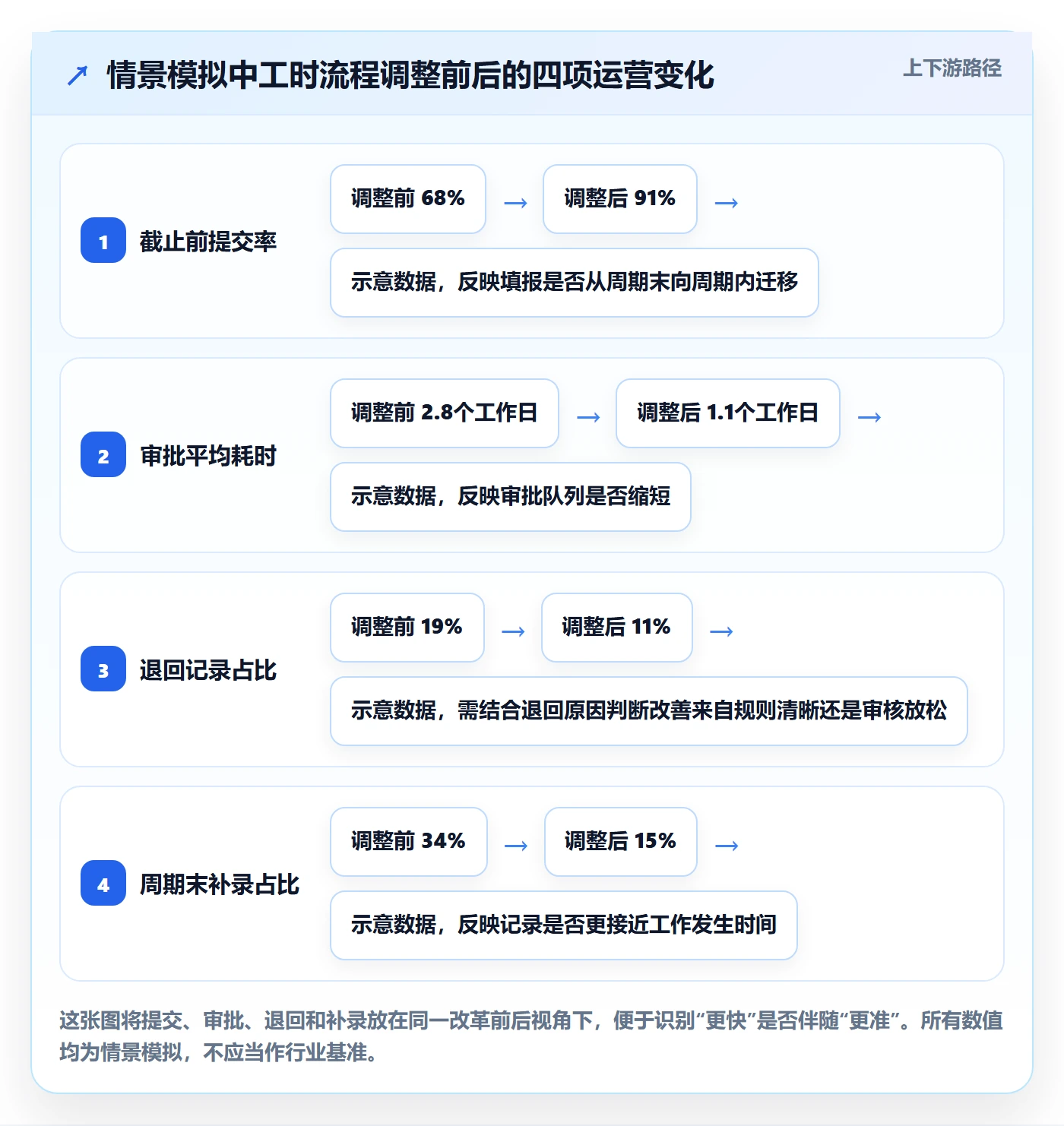

下面是一组情景模拟数据,用于说明指标如何观察,不代表任何企业的真实统计。假设某研发团队有一百二十名成员,分布在多个并行项目中。改革前,团队要求月底填报,审批人逐条查看;改革后,改为工作周内快速登记、周期末确认,并把额外审批集中在异常记录上。

在这类场景中,值得关注的不只是最终提交率。若及时提交提升,但退回率也显著上升,说明提醒虽然有效,填写口径可能仍不清楚;若审批耗时下降,同时异常解释完整度没有恶化,才更能说明流程减少了无效等待。

观察指标 调整前情景值 调整后情景值 解读方式
周期截止前提交率 68% 91% 观察提交节奏是否提前,而非只看最终完成量
审批平均耗时 2.8个工作日 1.1个工作日 确认异常分流是否减少了常规记录排队
退回记录占比 19% 11% 结合退回原因判断规则是否更易理解
周期末补录占比 34% 15% 检查记录是否更接近工作发生时间

这组情景值不能用来证明某个流程一定有效。真正落地时,应选定相同口径的基线期和观察期,并排除节假日、项目上线、组织调整等影响。尤其不要只挑一个表现好的团队做前后对比,然后把差异全部归因于工具或制度。

工时表如何做好审批?研发团队最佳实践与操作步骤

2. 为什么要同时看效率指标和质量指标

单看审批时间,团队可能通过减少审核步骤获得更快结果,但也可能放过重要异常;单看退回率,团队可能因审批人不愿退回而显得“改善”。所以至少应把效率、完整性、可解释性三类指标放在一起。

效率指标回答流程是否顺畅,例如按期提交率、平均审批时长;完整性指标回答记录是否覆盖,例如必填字段完整率、任务关联率;可解释性指标回答数据是否可用于判断,例如异常说明完成率、退回原因清晰度。指标不需要堆得很多,关键是各自承担不同问题。

3. 用分布而不是平均数识别被掩盖的问题

平均审批耗时很容易被少数超长流程拉高,也可能掩盖某个小团队长期积压。建议按团队、项目类型、工作类别和审批人查看中位数与分布区间。若大部分记录一天内完成,但少数项目超过一周,应查找这些项目的依赖关系或审批责任,而不是对所有人增加催办频率。

工时投入也应观察分布,而非只看总量。某项目总工时增加,可能是参与人数增加,也可能是需求范围扩大或支持工作被计入。若只看总小时数,管理者很难找到原因;结合任务类别、计划变更和周期变化,才有机会把数字转成行动。

4. 设置数据质量护栏,避免“漂亮但失真”的改善

  • 提交率提高,但记录集中在最后一天:提醒可能只推动了提交,并未改善及时性。
  • 审批更快,但异常说明完成率下降:流程可能过度追求速度,失去必要核验。
  • 项目工时更完整,但内部工作类别几乎为零:员工可能把非项目工作挤进项目。
  • 记录越来越细,但员工填报耗时上升:精度要求可能超出决策需要。
  • 工时总量看似稳定,计划偏差却长期无法解释:任务估算或工作分类可能存在问题。

5. 把指标用于流程改进,不用于简单排名

团队间的工时指标不一定可直接横向比较。项目复杂度、支持职责、技术债负担、值班安排、人员结构都可能不同。未经口径校准的排名,很容易把业务差异误读为效率差异。

我更建议把趋势和异常用于提问:为什么某类支持工作连续几个周期上升?为什么同类任务的实际投入波动很大?为什么需求澄清时间被记在开发任务里?当管理者能通过数据提出更好的问题,工时记录才真正产生价值。

七、不同情形下的行动建议

1. 小团队或刚开始记录工时

小团队不必一开始就配置复杂审批。可以从每周一次、少量字段、项目负责人确认开始,重点验证成员是否理解“什么需要记录”和“记录到哪里”。先运行两个或三个周期,收集填报时长、退回原因和报表用途,再决定是否增加工作类别或异常规则。

这类团队的主要风险通常不是审批层级不足,而是分类过多、规则讲不清和数据用途不明确。若团队不足以支撑专职流程管理员,更应保持表单轻量,避免为了形式完整而创建无人维护的字段。

2. 多项目并行、人员跨团队投入

跨项目团队需要先统一项目归属规则,再谈审批自动化。明确由谁决定某项共享工作归属、如何处理平台建设与项目交付之间的投入、临时支援如何标记。若一个人同一周服务多个项目,建议周期内持续登记,而不是月底凭印象分摊。

审批路径可以采用“记录人所属主管负责周期完整性,项目负责人负责项目归属”的职责拆分。若系统不支持两类核验,也可以用异常清单补足,而不是把所有人、所有条目都送入双重审批。

3. 有客户计费、项目核算或审计要求

这类组织需要更明确的数据口径、审批留痕和更正机制。项目边界、计费类别、内部投入与客户投入的区分,应由业务、财务和项目管理相关人员共同确认。员工不应承担解释复杂财务分类的全部责任,表单应尽可能把选择限制在经过定义的选项中。

同时要审慎处理周期锁定。锁定有助于稳定已汇总数据,但必须保留授权更正渠道,并明确更正对已生成报表或结算的影响。审计可追溯性不是“不能修改”,而是每次修改有来由、有责任人、有时间记录。

4. 需要处理线上故障、值班和突发支持

突发工作不适合完全依靠事前任务规划。团队可以设置故障事件或应急支持入口,允许先记录事件、时间和处理人,之后再补充项目归属与复盘分类。若要求值班人员在故障处理中同步完成完整工时表,流程可能影响实际响应。

对于跨夜工作,应明确日期归属、休息时间和企业制度之间的关系。工时审批本身不能替代劳动管理制度的合规判断;涉及休息、加班和薪酬政策时,应由企业相应负责人依据适用规定确认。

5. 已经使用项目管理平台,希望把流程接起来

先核对现有项目、任务、人员和权限数据是否可靠,再决定启用工时模块或接口。若任务没有稳定负责人、项目状态长期不更新,工时与任务的关联只会把旧问题暴露得更明显。先补齐基础数据,才能减少重复录入和审批争议。

评估 PingCode 或其他平台时,建议组织一次真实业务试运行:挑一个正在推进的项目,走完员工记录、主管提交、负责人审批、退回修订、周期汇总和权限查看。记录每一步耗时、手工重复次数和无法解释的字段。试运行结果比功能列表更能说明平台是否适配团队。

八、流程设计中的取舍与风险边界

1. 及时性与记录精度之间的取舍

越接近工作发生时间,越有利于减少记忆误差;但要求实时录入,会增加上下文切换。对研发团队而言,通常可以让员工在工作周期内进行简短登记,再在周末核对,而不是每次切换任务都立即填表。若企业需要高精度计费记录,则应明确这是一项业务要求,并配套更便捷的记录方式。

取舍的关键不是寻找唯一最精确的时间粒度,而是判断额外精度是否足以支撑更好的决策。若按十五分钟与按一小时记录,项目决策并无差异,就不必强迫员工承担额外维护成本。

2. 自动化与人工判断之间的取舍

自动校验适合处理明确规则,例如必填项为空、日期超出周期、同一时间段重复录入、项目状态已关闭。它不适合直接判断某项任务“应该花多久”或某个人“是否工作有效”。这类结论需要业务上下文,过度自动化容易制造误报和不公平。

比较合理的边界是:系统负责发现候选异常,负责人负责理解原因,团队负责调整规则。自动提醒不等于自动否决;异常标签也不等于违规结论。

3. 统一口径与团队灵活性之间的取舍

跨组织汇总需要统一的基本定义,但不同团队工作形态确实存在差异。可以统一人员、日期、项目归属和基本时间口径,同时允许团队在工作类别或说明要求上增加少量配置。若所有团队完全自定义,汇总无法比较;若所有团队被迫使用同一细分类别,数据又可能失真。

建议把规则分为“组织级必需”和“团队级可配置”。组织级规则控制数据一致性与合规边界;团队级配置解决值班、支持、研究或客户交付等场景差异,并定期检查是否仍有使用价值。

4. 管理可见性与员工信任之间的取舍

管理者需要了解资源投入,但不代表所有人都应查看所有人的细节。权限应遵循工作需要,个人级记录只开放给相关主管和授权角色,汇总分析则根据管理用途设置范围。制度中应说明数据如何使用、保存多久、哪些场景不用于个人绩效判断。

透明不只是让管理者能看见记录,也包括让员工知道为什么填、谁会看、错了怎样改。若员工只能看到自己被要求录入,却看不到数据如何改善计划,他们更容易把工时表视为单向监督。

5. 统一推行与分阶段试点之间的取舍

统一推行的好处是口径一致、管理覆盖快;风险是规则未经验证时,问题会同时扩散到所有团队。分阶段试点可以暴露字段缺陷和审批堵点,但如果试点项目过于特殊,经验也可能无法推广。

我倾向于选择一个有代表性的项目组试运行,而不是只挑最容易配合的团队。试点应覆盖常规任务、临时支持、跨项目投入和审批退回等情况。试点结束后明确哪些规则必须统一,哪些是该团队的特殊需求,再决定扩大范围。

九、上线检查清单与下一步行动

1. 制度上线前逐项核对

  • 是否写清工时表的用途,以及不用于哪些简单推断?
  • 员工是否知道项目、任务、支持工作和内部活动分别如何归属?
  • 填报周期、截止时间、补录期限和修改规则是否明确?
  • 每个审批角色是否只核对自己能够判断的内容?
  • 异常记录是否有解释路径,而不是直接被系统拒绝?
  • 审批通过后,数据能否按项目或工作类别汇总并支持复盘?
  • 员工能否知道数据查看权限、保存方式和更正渠道?

2. 运行首个周期时观察什么

首个周期的重点不是立刻追求高提交率,而是找出制度与实际工作的错位。观察填报耗时、最常见的归属问题、审批积压位置、退回理由是否具体,以及员工是否需要在多个系统重复录入。

把问题按“规则不清、基础数据缺失、工具操作困难、审批责任不明、特殊场景未覆盖”分类。不同原因需要不同措施:规则问题要改口径,基础数据问题要维护项目和任务,工具问题要简化路径,责任问题要调整流程,特殊场景则考虑增加条件规则。

3. 首个周期后只改最影响执行的两三件事

不要一次根据所有反馈重做制度。优先处理出现频率高、影响范围大且能明确改善的事项,例如让任务列表保持有效、减少重复录入、明确临时支持的归属或给审批人补充异常处理说明。过多变更会让员工难以判断当前规则,反而削弱执行稳定性。

形成版本记录,说明本次改了什么、为什么改、从何时生效。工时制度不是一次性文件,而是随着项目类型、组织规模和管理目标调整的工作约定。

4. 把工时数据转化为一项具体管理动作

每个周期至少选一个真实问题,用数据形成行动。例如发现临时支持占比持续上升,就评估是否需要固定支持轮值;发现某类任务反复超出估算,就改善拆分和需求澄清;发现审批主要卡在项目归属,就统一跨项目工作规则。

如果数据没有导向任何行动,团队应重新检查采集目的。不是每个字段都必须变成管理动作,但整张工时表必须能回答一项重要问题。否则,长期维护成本很可能大于信息价值。

5. 最终建议:先跑通闭环,再逐步增加控制

研发团队做好工时审批,关键不在于表单有多少字段、审批链有几层,而在于员工能否说清时间花在哪里,审批人能否核对自己负责的部分,管理者能否用结果改善计划。我的优先级通常是:先统一归属口径,再缩短记录延迟;先明确异常路径,再配置提醒和自动校验;先确认数据用途,再决定是否增加精细分类。

下一步可以从一个项目组开始:用真实任务建立最小字段集,运行一个完整周期,记录填报耗时、退回原因、审批时长和补录比例,再根据结果调整规则。不要先追求一套看起来无懈可击的制度。先让记录可信、流程可执行、异常可解释,工时表才可能成为研发管理的证据,而不是月底的负担。

常见问题解答(FAQ)

1. 研发团队的工时表应该由谁审批?

我们团队以前让项目负责人和直属主管都审批工时,结果经常重复退回,月底还会卡在几个人的审批上。我想知道,审批人怎么设置才能既核实项目投入,又不把流程做得太重?

建议把审批拆成“业务核对”和“管理确认”,但不要默认所有记录都要经过两级审批。项目负责人核对工时是否对应真实任务、投入是否合理;直属主管只处理异常或需要管理判断的情况,例如跨项目投入明显偏高、连续多天填报超出约定工时。

可以先试行两周:普通工时由项目负责人确认,异常记录再升级给主管,并统计退回原因和审批耗时。若审批经常重复,通常应先明确谁对任务归属负责,而不是增加审批人。

2. 工时表多久填一次比较合适?

我之前习惯周五一次性补填一周工时,但到月底才发现有些时间记不清了,任务名称也容易填得很笼统。研发工作经常被临时问题打断,我该要求大家每天填,还是每周集中填更实际?

对大多数研发团队,建议每天记录、每周集中审核,而不是月底追填。日记录不必精确到每个操作,可以在下班前用几分钟登记当天主要任务,并把临时支持、线上故障等工作单独归类。比如周一处理需求开发 5 小时、代码评审 1 小时、线上问题 2 小时,远比月底凭记忆写成“项目开发 40 小时”更可核验。

若团队暂时无法做到日填,可先设每周两次提醒,并把超过 7 天未补录的记录标记为待说明。

3. 工时审批时应该重点检查什么?

我担心审批只是在看总数,最后大家填得整齐,却看不出时间到底花在哪里。我们有需求开发、缺陷修复、评审和线上支持,审批人需要核对哪些信息,才不会把流程变成形式?

审批重点应放在“任务是否可追溯、投入是否可解释、异常是否有依据”,而不是要求每项工时都和估算完全相同。至少核对日期、关联任务、工作类型、投入时长和必要说明;对同一任务连续多天填报、单日投入明显超出团队约定、或大量时间归入“其他”的情况,再要求补充原因。

可用一周数据做抽查:若 100 条记录中有 20 条无法对应任务,先修正任务拆分和分类规则,比单纯要求审批人逐条严查更有效。

4. 工时审批被退回后,怎样避免月底反复返工?

我们经常在月底才发现任务选错、说明不清或漏填,员工改完后又被退回,审批人也要重新检查一遍。我想建立一个简单的处理办法,既能减少来回沟通,又不让填报规则变得太复杂。

把退回原因标准化,并要求审批意见指出具体的修改动作,例如“请关联到实际缺陷任务”或“补充这 3 小时线上支持对应的事件”,不要只写“信息不全”。同时设定固定节奏:员工每日补录、负责人每周审核、月底只处理少量例外;每周汇总退回原因,若某类问题反复出现,就调整字段提示或任务分类。

实践中,退回率比审批总量更适合作为流程改进指标:连续两周观察,若退回主要集中在同一字段,应先改表单,而不是反复培训所有人。

核心关键词

读者评论

杨
杨梓萱

我们团队之前月底集中补填,项目归属经常靠回忆。改成每天简单登记、周末核对后,漏项少了些,但临时支持最好有统一类别,不然还是容易被塞进开发任务。

熊
熊泽宇

审批责任按角色拆分这点比较实用。实际工作里,直属主管未必了解具体任务,项目负责人也不一定能判断总工时是否合规;流程设计时确实需要明确各自核对什么。

覃
覃嘉禾

工时数据不直接用于个人效率排名很重要。不过异常阈值怎么设,文章还可以结合不同团队举例。值班和常规迭代的投入分布差异挺大,统一标准容易误报。

文章包含AI辅助创作:工时表如何做好审批?研发团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582644

赞 (0)
飞飞飞飞
任务工时最佳实践:研发团队工时表最佳实践,常见问题
上一篇 54分钟前
工时表周报工时全流程:研发团队最佳实践与一文讲清
下一篇 54分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
