研发团队的工时表看起来常常很完整:每个人每天都有记录,项目、任务和工时加起来也能对上。但一旦管理者据此追问“为什么这个版本延期”“下个月需要多少人”“哪些工作被低估”,表格就未必回答得出来。工时记录的价值不在于把每小时都填满,而在于让团队能区分计划与实际、交付与等待、产品工作与组织损耗,并据此作出更好的决策。
一、先讲核心结论:工时表不是考勤表,而是团队的决策数据
1. 工时数据要回答决策问题,才值得采集
我判断一套工时机制是否有效,通常先问三个问题:团队要用数据作什么决定?哪些工作需要被记录?记录结果会改变什么行动?如果这三个问题没有答案,工时表很容易退化成月底补录、逐人对账和管理层看报表。
研发工时的主要用途包括估算容量、识别计划偏差、复盘返工与等待、观察支持性工作占比,以及改善跨团队协作。它不适合单独用于评价个人能力,更不适合把“记录时间多”直接等同于“贡献大”。同样的八小时,可能分别包含有效实现、环境等待、线上故障处理或重复返工,业务意义完全不同。
核心原则是:采集粒度要足以支持团队决策,但不能细到让记录本身挤占研发时间。工时系统若精确到每十分钟,却无法解释一个迭代为何反复被紧急需求打断,那么它的精度只是表面精度。
2. 先区分三类时间,再讨论效率
分析研发工时前,我会先把时间拆成三类:计划内交付工作、计划外工作、等待与协调时间。计划内交付工作包括需求实现、测试、设计和技术改造;计划外工作包括线上故障、紧急支持和临时需求;等待与协调时间则包括环境不可用、外部依赖未到、评审排队和反复确认。
这三类时间的管理动作不同。计划内工作偏差过大,要检查估算与拆分;计划外工作过多,要评估容量预留和变更治理;等待时间高,则要找依赖、流程和资源约束。把它们都塞进“研发工时”一个类别里,团队会看到总量,却看不到原因。
例如,一个版本的实际投入达到计划的 125%,并不意味着团队“效率低了 25%”。如果多出来的时间主要用于处理上线故障,改善方向可能是测试覆盖和发布风险控制;如果主要用于等待外部接口,改善方向则应是依赖管理,而不是要求开发人员加快编码。
3. 工时口径统一,比工具功能丰富更重要
在团队开始记录之前,我会先统一四个口径:记录对象、时间单位、归属规则和补录时限。记录对象可以是需求、缺陷、技术任务或支持事项;时间单位可采用半小时或一小时;跨任务工作应按可回忆的合理比例拆分;补录时限则要尽量靠近工作发生时间。
如果不同小组对“测试投入”的定义不同,横向比较就会失真。如果一个团队把代码评审计入需求,另一个团队计入公共事务,报表即使自动生成,也不具备可比性。口径不一致时,先做口径治理,不要急着做绩效排名。
| 数据用途 | 建议记录对象 | 适合的分析粒度 | 不宜直接推出的结论 |
|---|---|---|---|
| 迭代容量规划 | 迭代内需求、缺陷、技术任务 | 团队、迭代、工作类型 | 个人能力排名 |
| 偏差复盘 | 计划工作与新增工作 | 任务、原因类别、阶段 | 单纯归咎于估算人 |
| 支持成本分析 | 故障、咨询、临时协助 | 服务对象、问题类型、频次 | 支持时间越少越好 |
| 团队流程改善 | 等待、返工、评审和交接 | 流程节点、团队、周期 | 把等待时间全部算作个人闲置 |
下图是一个用于讨论口径的情景模拟,不代表行业普遍基线。它展示同样的实际投入如何被分成不同类别,以便管理者看清不同问题应由什么机制解决。

二、背景和真实场景:为什么研发工时表经常“有数据、没答案”
1. 研发工作的产出不是连续流水线
研发任务通常有探索、实现、验证、评审和交付等阶段,实际工作还会被需求澄清、环境问题、线上事件打断。一个任务可能在几天内断续推进,工时记录既要反映真实投入,又不能要求成员每次切换工作就立即填写。
因此,工时表不是秒表。团队追求的是足以支持管理判断的可信记录,而不是对每个上下文切换都做到毫秒级还原。记录精度过高会增加负担,精度过低则无法区分任务之间的投入。常见做法是以半小时或一小时为最小记录单位,具体取决于工作节奏和分析目的。
如果研发人员平均每天切换多个任务,要求每次切换都实时停止工作、打开表单、选择字段,会把数据采集成本转嫁给执行者。相反,若每天收尾时回顾并补记少量记录,通常更容易形成习惯。关键在于补录窗口要短,避免月底回忆整月工作。
2. 一个数据完整的迭代,仍可能解释不了延期
设想一个 8 人团队完成两周迭代,计划投入 640 小时,实际记录 704 小时。单看总量,似乎只多了 10%。但如果额外 64 小时来自三次紧急线上处理、两项临时需求和一项等待外部接口的任务,那么“估算不准”并不是主要原因。
反过来,如果计划投入 640 小时,记录实际只有 590 小时,也不能简单称为效率提升。可能是需求提前取消、成员休假未计入容量、任务没有完整记录,或者开发完成后测试工作仍未发生。工时偏差是调查起点,不是绩效结论。
我会把工时表与任务状态、变更记录、缺陷数据和发布节点放在一起看。单独看工时,只能知道时间如何被填报;结合任务生命周期,才有机会判断时间为什么被使用,以及投入是否转化为可交付成果。
3. 中大型组织的挑战是口径和协作链,而非表单数量
当组织规模扩大到多个产品线、多个研发小组和共享测试团队,工时表的问题会从“成员是否填写”转向“跨团队数据能否比较”。一个需求可能由产品、研发、测试、运维共同参与;如果每个环节的任务关系、归属规则和结算口径不同,管理层就很难还原端到端投入。
对于 100 人以上的组织,工具选型需要关注任务、迭代、缺陷、工时和报表之间是否关联,权限是否适配不同部门,字段和流程能否按团队逐步统一。以 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台为例,评估时应关注工时是否能关联到需求、缺陷和迭代,以及报表是否能按产品线、团队和时间范围过滤,而不是只看有没有“工时统计”按钮。
工具可以降低录入和汇总成本,但不能替组织决定“支持工作算不算交付投入”“跨团队任务归属谁”“哪些数据用于复盘”。这些属于管理口径,必须先通过约定和试点验证,再配置进系统。
4. 最容易被忽略的,是数据缺失并非随机发生
工时缺失常常集中在某些场景:紧急故障时来不及记录,复杂任务因为不易拆分而延迟填写,跨团队协助找不到合适归属,或者管理者只在月底催填。于是数据缺失并非均匀分布,而是恰好集中在最需要分析的工作上。
比如某团队表面上计划外投入只有 5%,但紧急支持任务的记录率明显低于普通需求。此时直接拿报表判断“团队受打断很少”,会产生系统性低估。分析工时时,我会同时检查记录覆盖率、补录时间和任务分类缺失率,不仅看已记录的小时数。
可将记录覆盖率定义为“有有效工时记录的应记录任务数 ÷ 应记录任务总数”。它不等于工时准确率,但能帮助发现数据是否存在明显空洞。要注意分母需要明确:取消任务、纯沟通事项和不要求记录的工作是否纳入,应提前约定。
三、常见误区:看起来精细,实际上会误导决策
1. 把工时长短当成个人贡献高低
最长工时不等于最高产出。任务复杂度、角色职责、经验水平、依赖关系和质量要求都会影响投入。一个资深工程师可能用较短时间消除关键技术风险;一个新人可能需要更多时间完成同类工作,同时在过程中积累能力。
如果管理者把工时直接用于个人排名,成员会学会优化数字,而不是改善交付:拆任务以增加记录条数、把等待写成执行、避免接高风险任务,或倾向于把时间填满。结果是表格更整齐,团队风险却更隐蔽。
工时可以用于理解团队工作结构,不能单独作为个人绩效指标。个人反馈应结合职责预期、交付质量、协作贡献、复杂度和长期成长,并采用明确的管理流程,不能让一个数字代替判断。
2. 把“计划工时等于实际工时”当成估算准确
计划与实际完全相等,可能意味着估算准确,也可能意味着成员按计划数字填报、没有记录偏差,或者计划在执行中被悄悄改写。单个任务恰好相等并不构成可靠证据,连续多个迭代的偏差分布才有分析价值。
我更关注方向和结构:偏差是否持续偏大?偏差是否集中于某类任务?计划外工作是否挤占承诺工作?估算偏差是否随任务拆分粒度改变?当偏差持续发生时,应先验证任务范围和记录规则,再讨论估算能力。
对于探索性任务,工时估算本身不确定性较高,宜采用区间或阶段性检查。例如先安排一段技术验证时间,再根据验证结果决定是否进入实施,而不是假装能够提前精确到小时。
3. 只看总工时,不看有效工作类别
总工时适合核对投入规模,不适合解释产出效率。把需求开发、缺陷修复、线上支持、评审、环境等待都加起来,得到的只是团队在某一口径下记录的时间总量。
如果想分析交付节奏,应同时看完成任务数、任务类型、周期和返工情况;若要分析计划稳定性,则要识别承诺范围变化、插入任务和未完成任务;若要分析支持负担,则需单独统计故障响应和咨询。不同问题需要不同分母,不能用同一个“总工时”回答所有问题。
4. 过细分类让成员花更多时间解释表格
工时类别一开始就拆成几十种,往往导致选择困难、分类重复和口径争论。成员为了提交记录,会挑一个“看起来差不多”的类别,数据却越来越难解释。
更稳妥的方式是先设置少数稳定类别,例如需求交付、缺陷与质量、技术改造、线上支持、团队协作及其他,再观察是否存在持续出现且决策价值明确的细分需求。只有当新类别能改变资源安排或流程改进时,才值得新增。
分类也要允许“未知或待确认”,而不是逼成员把不确定工作强行归类。后续可以由项目负责人每周检查少量异常记录,逐步校准口径,而不是在填报时让每个人承担复杂的分类判断。
5. 把低记录率当成单纯的纪律问题
催填可以短期提高完整率,却不一定提高可信度。记录率低可能是表单入口难找、任务对象不清、移动办公不便、跨团队协作没有归属,或团队没有从数据里获得任何回报。
处理缺失数据时,我通常先区分“不会填”“不方便填”“不知道填到哪里”和“认为填了也没用”。前三种适合通过工具、规则和培训改善;最后一种需要管理者证明数据会用于合理复盘,而不是被拿来做简单排名。
6. 用平均值掩盖波动和极端情况
团队平均工时可能看起来稳定,但个体任务和工作类型差异巨大。一个月平均每人 160 小时,无法说明任务是否公平分配,也不能说明有无关键成员长期承担故障支持。
建议同时看中位数、范围和分布。例如同一任务类型的实际投入若集中在 6 至 8 小时,估算规则可能稳定;若范围从 2 小时到 30 小时,则要进一步按复杂度、系统模块或任务大小分层。平均值适合概览,分布才揭示异质性。
四、专业判断逻辑:从记录规则走到可行动的分析
1. 先确定要解决的问题,再设计字段
我会从决策倒推字段,而不是从工具模板正向堆字段。若目标是下个迭代容量规划,需要团队规模、可用天数、计划内工作、计划外工作和休假;若目标是减少返工,需要任务阶段、缺陷关联、返工原因和发现环节;若目标是降低支持负担,需要事件类型、严重程度、响应团队和恢复时间。
每个字段都应能回答“填了之后会怎样使用”。如果一个字段连续两个周期没有被用于任何复盘或行动,就应重新评估是否有必要保留。字段越多不等于信息越好,无法维护的字段会降低整体记录质量。
2. 把记录单位对齐到工作决策尺度
如果团队按两周迭代规划容量,日级或任务级工时通常比分钟级打点更有用。若是处理服务支持和响应时限,事件级时间可能更重要。单位选择应由决策节奏决定:要排计划,就需要能与任务和迭代对齐;要分析响应,就需要有开始、介入和结束时间。
一个常用检查方法是做“粒度成本测试”:随机抽取一周,计算成员为录入和修改记录花费的时间,再看这些记录是否能支持一次实际复盘。如果录入成本显著增长,分析结论却没有变化,说明粒度过细。
对于任务跨度较长的工作,可按阶段记录,而不是每天机械均分。比如技术方案、开发、联调和测试的投入分别记录,可以帮助发现偏差发生在哪一段,也比把数周工作全部归入“开发”更有解释力。
3. 将计划、实际、变更和完成状态放在一起
分析偏差时至少要区分四个量:初始计划工时、实际记录工时、任务范围变化和交付状态。计划中途被调整时,应保留原始计划和调整原因,否则事后只比较最终计划与实际,会抹掉范围变化的影响。
例如某项需求初估 40 小时,执行中新增兼容旧接口的要求,最终记录 58 小时。如果没有变更记录,团队可能被认为估算失误;若新增工作明确为 12 小时,剩余偏差其实只有 6 小时。管理判断的准确性,取决于能否还原执行过程。
我会把偏差拆成范围变化、估算误差、返工、等待、计划外支持和记录缺失等原因。初期不必追求每小时都找到唯一原因,但应形成可复用的原因分类,逐步减少“其他”占比。
4. 先看团队和任务类型,再谨慎下钻个人
多数工时问题在团队和流程层面更容易形成改进动作。比如某产品线支持投入连续偏高,可能需要轮值机制;测试阶段反复等待环境,可能需要改善环境供给;一个团队需求投入高而缺陷投入也高,可能要检查需求澄清和质量保障。
只有在有明确目的、数据口径稳定且符合组织隐私与劳动管理要求时,才考虑个体层面的分析。即使下钻到个人,也应把它作为沟通线索,而不是自动判定。持续超负荷可能指向关键依赖集中、职责边界模糊或资源配置不当,不必然说明某人安排工作不合理。
5. 使用趋势和区间,不要迷信单期结果
单个迭代受到节假日、故障、需求变更和人员流动影响很大。对管理判断而言,连续几个周期的趋势通常比一次结果可靠。可以观察计划外投入占比、偏差中位数、任务完成率和缺陷返工投入的滚动变化。
如果样本很少,报告应标注“样本有限”,不要把两三个任务的平均值包装成稳定规律。对工作量差异明显的任务,应按任务类型、复杂度或产品模块分组,避免把不同工作混在一起比较。
下面的决策路径强调先核验数据质量,再解释偏差,最后选择行动。它避免看到某个比例升高就直接采取“加人”或“压缩估算”的单一措施。

五、案例与数据观察:一张表怎样变成一次有效复盘
1. 案例背景:两周迭代总投入超出计划
以下为一组情景模拟数据,用于演示分析方法,不代表真实企业统计或行业基准。假设一个 8 人研发团队在两周内计划投入 640 小时,最终记录 704 小时,超出 64 小时。团队最初的解释是“需求估算偏低”,但把记录拆开后,发现情况并不单一。
在 704 小时中,计划内需求与技术任务为 480 小时,缺陷与质量工作为 80 小时,线上支持和紧急事项为 96 小时,等待与协调为 48 小时。另有 16 小时记录无法明确归属。仅看总量会把所有偏差都压到估算上;分类后,线上支持和数据归属问题都值得单独检查。
团队进一步对照任务状态后发现,计划内任务中有两个需求因接口说明变更增加投入,另有一项任务因为测试环境不可用而延期。线上支持的 96 小时集中在两次发布后故障和若干临时咨询。此时最有价值的问题不是“谁多花了时间”,而是哪些机制能减少下一轮的不可预测投入。
2. 先计算偏差,再确认偏差属于哪一类
计划与实际的简单偏差率为“(实际工时-计划工时)÷计划工时”。在这个案例里,计划 640 小时、实际 704 小时,整体偏差率为 10%。但这个比例不能独立说明问题,因为其中有范围变化、支持事项和等待时间。
团队在复盘时把 64 小时超额部分拆成:需求范围变化 22 小时、线上支持超出预留 28 小时、等待与协调增加 10 小时、估算误差及记录差异 4 小时。这里的数字仍是情景模拟,但它展示一种重要做法:把偏差按可行动的原因拆开,而非把超额全算为估算失败。
这组拆分会引出不同措施。范围变化需要变更确认和容量重估;线上支持需要轮值和故障预防;等待需要改善环境或依赖交付;估算误差则需要在后续周期观察相似任务,而不必因单次偏差重新制定所有估算规则。

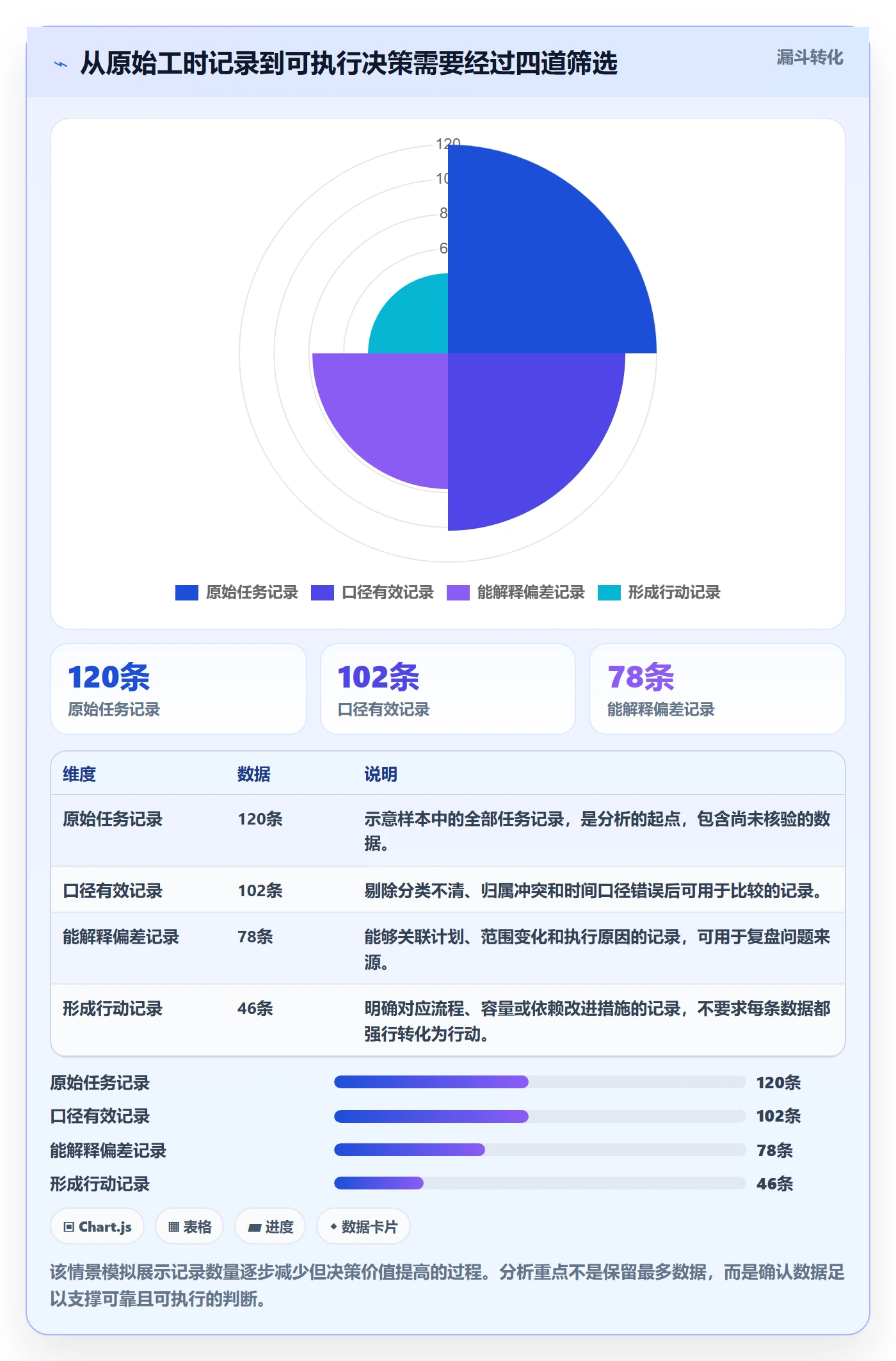

3. 用记录覆盖率识别“看起来很干净”的数据
假设团队共有 120 条应记录任务,其中 102 条有可用工时,覆盖率为 85%。若未记录任务主要是常规需求,这个缺口影响有限;如果缺失集中在故障和临时支持,实际计划外工作就会被低估。
因此,团队不仅检查总体覆盖率,也按任务类别看覆盖率。情景模拟中,需求任务覆盖率为 94%,缺陷任务为 90%,线上支持仅为 62%。这说明团队的“超额支持只有 96 小时”可能仍不完整,下一步要简化故障记录入口,而不是先把 96 小时当成准确总量。
数据完整性也不应只靠月底补齐。建议在每周结束时检查少量异常:无工时但已完成的任务、工时明显超过任务范围的记录、归属为“其他”的事项,以及工时记录晚于实际工作较久的任务。
4. 看任务分布比看一个平均值更能发现估算问题
如果一个团队把所有任务的实际工时求平均,可能得到每项任务 11 小时。但这个数字混合了小缺陷、跨系统需求和研究型技术任务,无法直接用于下一轮估算。更合理的方式是先按任务类别和规模分组,再看中位数、上下四分位数和极端值。
在情景模拟中,常规缺陷的实际工时中位数为 5 小时,四分位范围为 3 至 8 小时;小型需求中位数为 13 小时,四分位范围为 8 至 20 小时;跨系统需求中位数为 34 小时,四分位范围为 22 至 52 小时。跨系统需求波动最大,提示团队要检查依赖和范围,而不是把全部任务统一加上固定缓冲。
中位数比平均数更不容易被少数极端任务拉动,但它也不是万能的。样本数量少时,区间会不稳定;任务定义改变时,历史数据也未必能直接用于预测。每次估算都应附带适用条件,而不是把历史数字当作精确承诺。

5. 追踪投入如何转化为交付,而不只追踪小时数

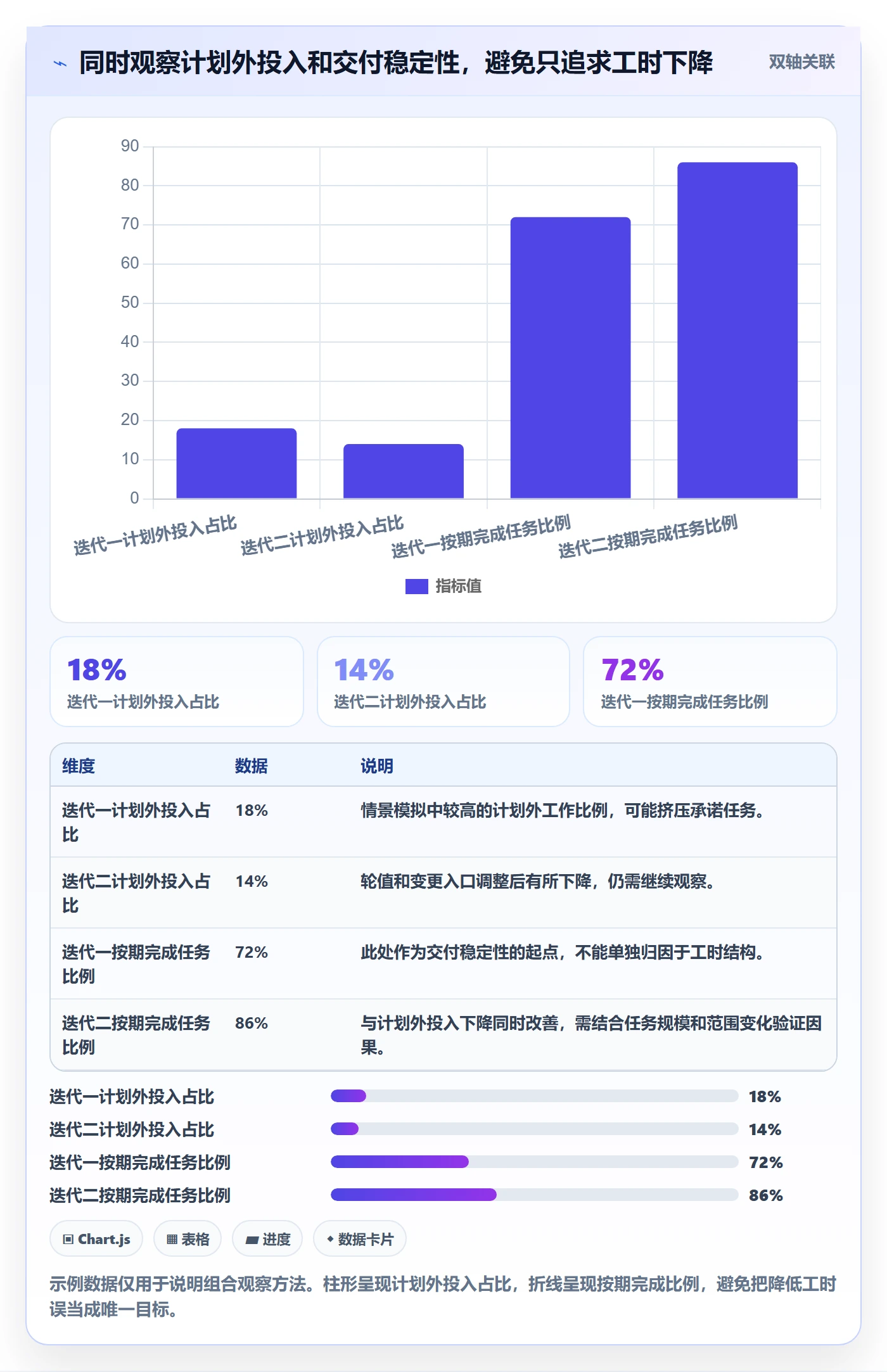

工时数据需要和交付结果相连。可观察任务从开始到完成的周期、按期完成比例、缺陷返工投入、发布后问题和计划外工作的变化。这样才能判断投入增加究竟带来范围扩大、质量改善,还是单纯增加等待和返工。
例如一个迭代计划内投入增加 8%,同时按期完成任务比例从 72% 提高到 86%,发布后高优先级缺陷没有上升,可能说明容量估计更贴近实际。若投入增加但完成比例下降、返工增加,则应检查任务切换、需求质量或测试阶段的约束。
不要把“单位工时交付任务数”作为简单的团队效率指标。不同任务复杂度和质量要求差异很大,若用任务数除以工时,很容易鼓励拆分小任务而忽略高价值工作。更稳妥的做法是结合任务类型、价值、周期和质量指标进行趋势观察。

六、不同情况下的行动建议:从轻量试点到组织级治理
1. 团队规模较小、任务关系简单时,先采用轻量规则
小团队不必一开始就部署复杂的工时治理。可以先统一四到六种工作类别、一个简单时间单位和每周检查节奏,将工时与任务关联,保留计划与实际两列,并在迭代结束时讨论偏差原因。
如果团队只有数人且任务上下文清晰,表单或共享表格也能启动试点。但要明确唯一版本、字段定义、编辑权限和归档规则,避免每个人维护各自副本。随着跨团队协作增加、重复录入明显或需要追溯历史时,再评估是否引入集成式研发管理工具。
轻量化不等于无治理。即便使用共享表,也应约定未完成任务如何记录、任务拆分后如何继承计划值、紧急支持如何归属,以及休假和节假日是否计入可用容量。
2. 多团队协作、规模超过百人时,先统一最小公共口径
中大型组织不宜要求所有团队采用完全相同的工作分类,因为产品研发、平台工程、运维支持和数据团队的工作方式不同。更好的做法是统一少量公共字段,例如团队、产品或服务、任务类型、计划与实际、迭代或周期,再允许各团队保留必要的扩展分类。
工具层面要验证数据关联能否贯通:工时能否回到任务和缺陷,任务能否连接迭代和产品,权限能否让团队看自己、管理者看汇总,报表能否筛选时间和组织维度。对 PingCode 这类适用于中大型企业及 100 人以上组织的研发管理平台,建议通过一个真实团队做完整试点,检查录入是否顺畅、口径是否可配置、导出是否便于核验,以及跨团队视图是否会造成错误比较。
不要一次性要求全组织切换并填报所有历史数据。先用一个产品线或几个协作团队跑两个到三个周期,收集字段误解、记录耗时和报表争议,再决定推广范围。组织级系统的实施成本往往来自流程协调和口径统一,而不是软件安装本身。
3. 线上支持和临时工作偏多时,优先建立独立入口
如果团队频繁被故障、咨询和紧急需求打断,不要让成员把这些工作随意塞进普通需求。建立独立的支持任务或事件类别,记录触发原因、影响范围、处理团队和投入时间,才能估计支持容量并寻找重复事件的根因。
处理方式包括设置轮值、定义升级条件、把常见咨询转为文档或自助流程,并在计划时预留一部分容量。预留比例不应从别的团队照搬,应先看连续数个周期的支持投入分布,再根据业务风险和峰谷调整。
如果支持投入很低但故障影响极大,仍不能只凭工时少就判断没有风险。需要结合事件严重程度、恢复时间和用户影响评估。工时衡量处理成本的一部分,不等于衡量服务风险的全部。
4. 计划偏差持续较大时,先找出偏差来源
连续多个周期超出计划时,建议按以下顺序排查:范围是否在执行中变化;任务是否拆分得足够清楚;依赖是否按时交付;计划外支持是否挤占容量;返工是否集中在特定阶段;记录是否缺失或补录过晚。
- 核对计划版本。保留初始计划和每次调整,避免事后用最终数字替换原计划。
- 拆分偏差原因。区分范围变化、估算偏差、等待、返工、支持和记录问题。
- 选择一个可验证措施。例如改善需求澄清、预留支持容量或提前完成外部接口联调。
- 在下一周期复查。观察目标指标和副作用,不要同时改动太多流程。
如果偏差主要来自探索性工作,不妨采用阶段性估算和继续投入的判断点;如果来自重复返工,应关注缺陷来源和质量反馈;如果主要是依赖等待,增加个人工时往往无效,反而可能掩盖协作瓶颈。
5. 数据缺失明显时,先降低记录阻力
先看成员需要多少步骤才能找到任务、填写时间和选择类别,再看是否允许从任务页面直接记录。如果记录需要切换多个系统或重复写项目名称,优先改入口和自动关联,而不是增加催填频率。
再把补录周期缩短到每日或每周,设置少量异常提醒,例如已完成任务没有记录、工时超过合理阈值、支持任务没有类别。提醒的目的是帮助发现遗漏,不应自动给人贴上“不合规”标签。
若记录完整率提升后,某类工作仍大量落入“其他”,说明分类设计可能不符合实际。应通过短访谈了解成员为什么难以归类,再调整定义,而不是直接把“其他”删掉。
6. 需要做个人反馈时,坚持多证据和情境解释
个体层面的工时数据最多是一个观察信号。若某成员投入明显高于同类任务,应先检查任务分配、复杂度、协作职责、支援工作和经验差异,再通过一对一沟通了解实际情况。
如果组织确实需要将工作量用于人员规划或绩效反馈,应明确告知用途、访问权限和保留周期,并让被分析者有机会核对错误记录。不能把工时自动换算为绩效分数,也不宜用单一阈值直接触发奖惩。
七、不同情况下的取舍:准确度、负担和可比性无法同时最大化

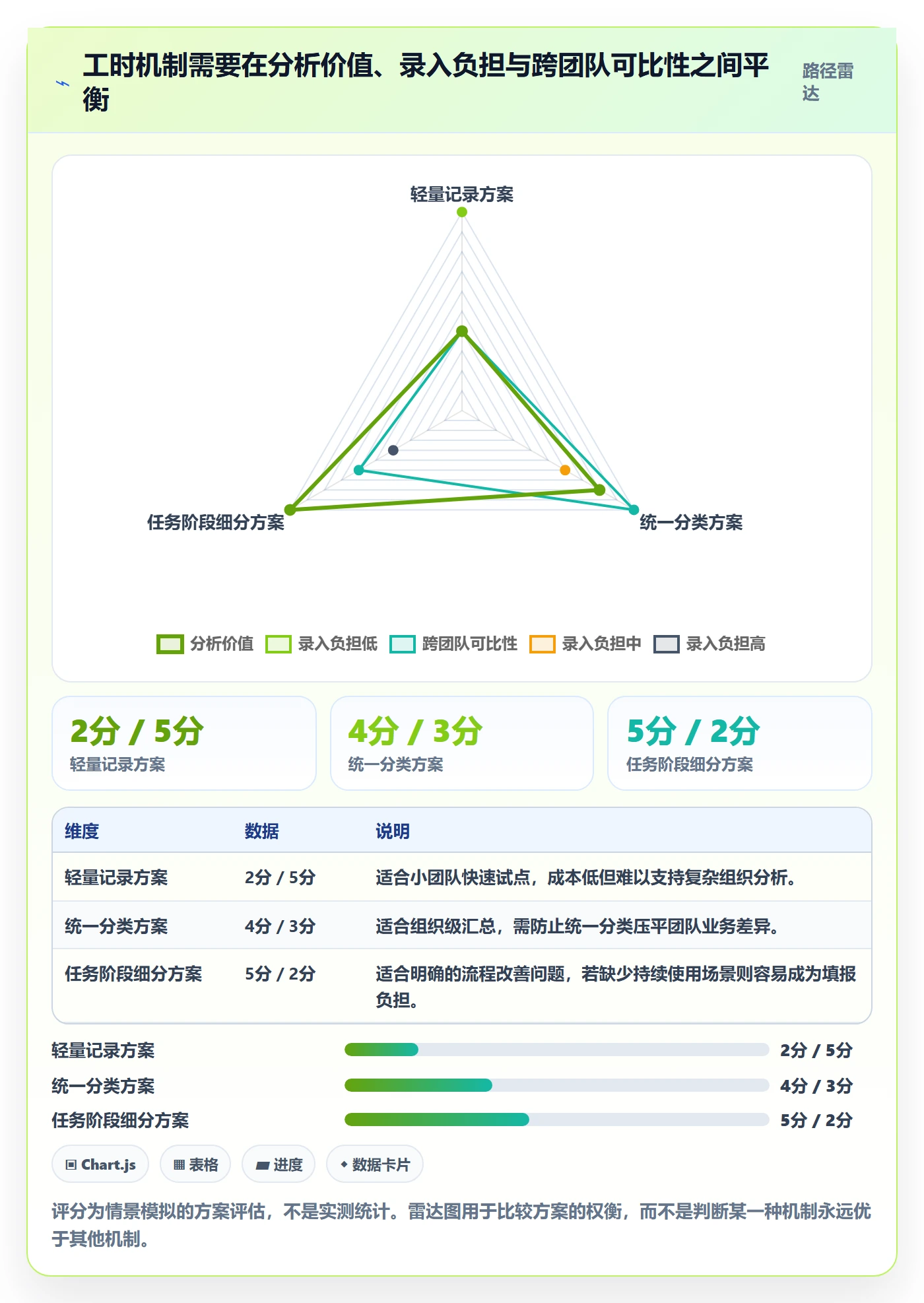

1. 记录越细,分析潜力越高,但填报成本也越高
按任务和阶段细分,能发现需求澄清、实现、测试或联调中的投入差异;但细分越多,成员越容易把时间花在选择类别上,分类之间也越容易出现边界争议。
当改进问题明确、记录价值可验证时,适度增加粒度是值得的;当团队还没有稳定的基础口径时,先记录少数核心类别更合适。实践中应通过小范围试点测算录入时间,如果新增字段没有带来更好的复盘判断,就应删减。
2. 统一口径提高横向可比性,但会损失局部差异
全组织采用统一类别,便于汇总和资源规划;但对不同性质的团队来说,统一过度可能把平台维护、客户支持、模型实验等工作挤进不合适的分类。
可采用“公共字段加团队扩展”的结构:组织层面只强制少数必要字段,团队层面增加可解释的子类。跨团队对比时,只比较公共口径;分析本团队的具体流程时,再使用扩展类别。这样既能汇总,也不必牺牲所有业务差异。
3. 实时记录更及时,但可能频繁打断工作
实时记录适合事件响应、计费或严格的服务时长分析,但对于持续编码和设计工作,频繁切换工具会破坏专注。每日收尾或每周短周期补录成本较低,却对成员的回忆和习惯有要求。
选择哪种方式,要看漏记风险与打断成本的比较。若需要精确分析故障响应时长,可对事件采用开始、响应和恢复节点记录;普通研发任务则可以采用每日或每周汇总。不要把所有工作强行统一到同一种记录节奏。
4. 追求完整率,可能牺牲可信度
强制所有人把每天每小时填满,容易制造看起来完整但缺少事实依据的数据。对管理者而言,承认存在合理缺失并标记原因,通常比伪造精确度更有价值。
组织可设目标覆盖率,但应把覆盖率和准确性分开评估。覆盖率回答“有多少工作被记录”,准确性回答“记录是否符合事实和口径”。前者高并不能自动证明后者高,也不应在没有抽样核对的情况下宣传精确度。
5. 用工时做容量规划,与用它评估产出是两件事
计划工时可以帮助估算团队可承接的工作量,尤其适合比较同一团队、相似任务在连续周期中的变化。但容量规划的目的,是避免承诺超出可用资源,不是把每个人的时间填到百分之百。
研发工作需要留出处理不确定性、学习、协作和突发事件的空间。若组织把所有可用时间都视为可计划容量,短期看似提高利用率,长期可能造成等待、质量下降和倦怠。容量规划要关注可持续交付,而不是让日历没有空隙。
下图中的数字是情景模拟,展示三种管理取舍的相对影响,不是通用的最优比例。真实组织应根据记录耗时、工作中断和交付稳定性进行验证。

八、落地步骤:用一个周期验证机制,而不是先建一套复杂制度
1. 写清楚工时数据的使用边界
在启动记录前,管理者应公开说明数据用于哪些分析,例如团队容量、迭代偏差、支持负担和流程改进;也要说明不用于什么,例如仅凭工时总量自动评价个人。用途透明有助于建立信任,也能减少成员对“填了会被怎样比较”的猜测。
同步明确谁能查看明细、谁只能查看汇总、数据保留多久,以及发现记录错误如何修正。尤其在跨部门组织中,数据权限和使用范围要与企业的劳动管理、隐私和内部治理要求相一致。
2. 选择小范围样本,覆盖不同工作类型
试点团队不能只选记录习惯最好、任务最规则的团队。最好纳入一个常规产品研发团队、一个支持或平台团队,或者至少选取能体现不同工作形态的任务样本。这样才能检验类别和流程是否具备扩展性。
试点周期建议覆盖多个迭代或完整工作周期,避免只凭一次填报就决定推广。期间记录成员填报耗时、缺失类型、分类争议和报表使用情况,确认数据采集的实际成本。
3. 每周检查异常,迭代结束后复盘原因
每周检查只需聚焦少数异常:有任务无工时、有工时无任务、记录明显晚于工作发生、类别长期落入“其他”、实际投入远超计划等。检查的目标是修复口径和流程,不是追究个人。
迭代复盘时,讨论三件事:偏差出现在哪里、背后的可行动原因是什么、下一周期要验证哪项改进。一次只推进少数措施,才能知道变化是否与措施有关。
4. 用“是否改变决策”评估工具与流程
一个工时系统是否值得推广,不应只看报表数量和功能清单。可以检查管理者能否更早发现容量风险,团队能否说明计划外工作来源,复盘是否减少了重复争论,数据整理耗时是否下降,以及成员是否认为记录有实际用途。
如果工具让记录更方便,却没有人使用报表,问题可能在管理机制;如果报表有价值但数据关联困难,问题可能在系统集成;如果成员不能理解分类,问题则多半在口径设计。把问题定位清楚,再决定是改规则、改流程还是换工具。
九、常见问题解答
1. 研发人员每天应该记录多少工时?
这取决于组织定义的是实际投入、可计划工作量还是考勤时间。若记录研发任务投入,通常记录与任务相关的实际工作即可,不必为了填满标准工作日把休息、等待或不相关事务强行归入研发任务。企业若需要考勤,应使用清晰独立的考勤口径,避免把两类数据混为一谈。
2. 研发工时最小单位应该是 15 分钟、半小时还是一小时?
没有适用于所有团队的统一答案。任务切换频繁、需要分析服务响应时间时,可以采用更细单位;普通迭代规划和复盘,半小时或一小时往往更易执行。可以先试行一个周期,比较填报耗时和复盘价值,再决定是否调整。
3. 实际工时高于估算,是否说明估算人不专业?
不一定。差异可能来自范围变更、需求信息不完整、外部依赖、返工、突发事件或记录规则不一致。应先拆解原因并观察多个周期,确认偏差是否持续集中在同类任务上,再考虑改进估算、拆分或需求澄清方式。
4. 工时数据可以用于绩效考核吗?
不建议把工时总量作为单一绩效指标。工时反映投入记录,不直接代表质量、价值或协作贡献。若用于人员管理,应结合职责、交付质量、任务复杂度和长期表现,并明确数据用途、权限与校正机制,避免以填报数字替代管理判断。
5. 任务没有估算工时,还需要记录实际投入吗?
可以记录,尤其是探索性工作、线上支持和技术债治理。实际投入能帮助团队逐步认识工作结构,但在没有初始估算时,不能据此计算常规意义上的估算偏差。可以把这些记录用于容量规划或历史分布分析,并标明工作类型和不确定性。
6. 团队记录不完整,应该先补数据还是先改流程?
先判断缺失原因。若只是短期遗忘,可以设置每周提醒和简单补录;若任务难以关联、分类不清或入口过于复杂,应先改流程和工具。对已经无法可靠回忆的历史数据,不要为了完整而编造,应标记缺失并从下一周期建立可信记录。
7. 可以用工时计算人效吗?
工时可以作为资源投入的一部分,但无法单独定义人效。研发工作有复杂度、质量、风险、知识积累和协作等维度。若要衡量组织效率,应采用多项指标进行趋势观察,并对任务类型和环境差异作解释,避免简单用“产出数量 ÷ 工时”给团队排名。
8. 中大型研发团队选择工时工具时,优先看什么?
先看任务与工时能否关联、口径与权限是否可配置、报表能否按团队和周期筛选、数据能否导出核验,以及工具是否融入现有研发流程。对使用 PingCode 等研发管理平台的组织,建议用真实任务做端到端试点,验证成员录入成本和管理者分析价值,而不是只通过演示界面做决定。
十、结语:不要问谁填得最满,要问时间为何这样流动
任务工时最佳实践,不是把每个人的一天切成越来越细的方格,而是建立一条可信的解释链:计划是什么、实际发生了什么、偏差来自哪里、交付结果如何、下一步改变什么。没有这条链,记录得再完整也只是统计;有了这条链,有限粒度的数据也能支持容量规划和流程改善。
我建议团队从一个决策问题开始,而不是从一套庞大制度开始。先选一个真实痛点,例如计划外支持过多、迭代承诺反复落空或返工投入上升;统一最小必要口径,跑几个周期,检查记录成本和结论是否能指导行动。
最值得追求的不是工时表上的精确,而是团队能够解释时间如何被消耗,并且有能力让下一轮的时间花得更有价值。下一步可以先抽取最近两个迭代,核对计划、实际、范围变化和支持工作,找出一个可验证的改进点;如果数据口径无法支持这个判断,再补规则和工具,而不是先要求所有人填得更多。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务工时最佳实践:研发团队工时表数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582414
读者评论
我们团队以前只看每人每月的工时总数,确实很难解释延期原因。后来把线上支持和计划内任务分开记录,复盘时更容易看出容量被什么占用了。不过分类一多,大家又容易选错,少量稳定类别更实用。
月底补录出来的数据看着齐全,细节其实很难回忆准确。我们改成每天收工前简单登记,负担不大,遗漏也少了些。想请教文中提到的记录覆盖率,实际工作里通常怎么界定“应记录任务”?
赞同工时不能直接拿来排个人贡献。我们有过一次把等待时间记到任务执行里的情况,报表上投入很高,却看不出依赖方延迟。后来把等待单独标记,才有依据去协调流程;不过跨团队归属仍然比较难统一。
