研发团队的工时表,最危险的地方往往不是“填错了几小时”,而是错误一路通过:成员把时间记到错误项目,负责人只看总数,财务按已审批数据结算,最后才发现研发成本、项目进度和客户交付口径彼此对不上。审批管理方法大全的关键,不是多加几级签字,而是让每一次工时申报都能回答三个问题:谁在什么时间做了什么工作、这笔时间归属是否有依据、异常由谁在何时处理。
我把研发工时审批看作一条数据控制链,而不是一张表单的流转。本文会从风险识别、审批设计、系统配置、异常处理、审计留痕和试点复盘,给出一套能落地的清单。文中的案例与数字均为情景模拟或建议基准,用于帮助团队设计验证方法,不代表行业统计结论;涉及工具时,以适合中大型企业及百人以上组织的 PingCode 为例说明流程配置思路,不把工具功能描述等同于所有企业的实际配置。
一、先讲核心结论:审批不是“多签字”,而是控制数据风险
1. 把工时审批拆成三道控制
工时表同时影响项目成本、人员负荷、客户结算、研发效率分析和管理决策。若只把它当作考勤补充,审批重点就会落在“有没有填”;若把它当作经营数据,重点应转向“数据是否可信、是否可解释、是否能追溯”。
我建议将控制分成三道:填报前的规则控制、提交时的业务校验、审批后的异常复核。前两道尽量由系统规则完成,第三道留给确实需要判断的人。这样做不是为了减少管理者责任,而是让管理者把注意力从逐行检查转到异常判断。
| 控制层 | 主要问题 | 适合的控制方式 | 不能替代的判断 |
|---|---|---|---|
| 填报前 | 项目、任务、工作类型是否可选 | 维护有效项目、任务状态、角色权限和填报周期 | 任务拆分是否符合实际工作 |
| 提交时 | 时数、日期、归属是否明显异常 | 必填校验、工时上限提醒、重复记录提示、关联任务校验 | 跨项目支援是否合理 |
| 审批后 | 是否存在系统规则无法识别的风险 | 抽样复核、异常队列、变更留痕、月度对账 | 工作内容与交付结果是否匹配 |
核心原则是:先把高频、可判断的错误前置拦截,再把人工审批集中到低频、高影响的例外。如果审批人每天都在确认“日期没漏、总时数没超”,制度设计就把重复劳动留给了人。
2. 用“风险分级”决定审批强度
同一条工时记录,不应因为格式相同就接受相同程度的审查。正常工作日内、归属明确、任务状态有效的记录,通常可以走轻量审批;跨项目、历史补录、任务已关闭后新增、超过团队阈值或涉及客户结算的记录,应进入强化核验。
我会把风险优先级按“发生可能性×影响程度×发现难度”来排序。这个方法不需要假装算出一个绝对精确的风险分数,重点是让团队统一讨论:哪类错误最容易发生,错了会影响什么,是否能在结算或复盘前发现。
| 风险类型 | 可能影响 | 建议控制强度 |
|---|---|---|
| 漏填或迟填 | 周报、负荷分析失真 | 自动提醒;超过周期进入补录流程 |
| 项目归属错误 | 成本分摊、项目毛利和资源决策失真 | 要求关联有效项目或任务;变更需说明原因 |
| 重复或超常时数 | 统计口径失真,可能带来合规疑虑 | 系统校验并交由负责人复核 |
| 关闭任务上的新增工时 | 交付状态与投入记录矛盾 | 要求重开任务或说明后续工作依据 |
| 客户结算记录不一致 | 合同、账单和内部记录不匹配 | 项目负责人和财务采用双重对账 |
3. 成功标准不是“审批率高”,而是数据可用
审批通过率高,并不自动意味着管理质量高。若审批人习惯性点击通过,团队可能拥有很高的通过率,却依然无法解释工时为何增加。建议同时看异常发现率、退回原因分布、补录比例、审批耗时、结算差异和月末人工修正量。
尤其要区分“审批速度”与“控制效果”。把所有记录都压缩到一分钟内完成,可能只是把认真判断变成形式;把所有记录都逐条审查,又可能让业务流程过慢。更稳健的方向是:正常记录快过,异常记录慢查,有影响的变更留下证据。

二、背景和真实场景:研发工时为什么容易变成“看起来完整、实际上失真”
1. 研发工作天然存在多个归属口径
一个研发人员在一天内可能处理线上故障、迭代需求、代码评审、技术债治理、内部分享和跨团队支持。若表单只要求选择项目,填报人很可能把时间全部记到当前主项目;若要求拆分到任务,团队又可能发现许多真实工作没有对应任务。
这不是单纯的员工不认真,而是工作对象的颗粒度、项目管理方式和核算目的不一致。交付团队关注客户项目,产品研发关注需求和迭代,技术平台团队关注公共能力,财务关注成本归集。若审批流程没有先约定口径,审批人只能凭个人习惯判断“这笔时间放哪儿”。
2. 估算、投入、考勤和结算不是同一种数据
项目计划中的估算工时是预期投入,工时表记录的是实际投入,考勤反映的是出勤情况,合同结算则依据约定的计费规则。四者可能有关联,但不能直接互相替代。
例如,一个人工作八小时,不代表八小时都应计入某个客户项目;计划工时超出实际记录,也不代表成员漏报;客户按人天结算,也不意味着内部就应该把所有工时记录都按相同单价计算。把这些概念混在一起,容易让审批流程承担它无法承担的解释责任。
- 计划工时:用于项目排期、资源规划和估算偏差分析。
- 实际工时:记录在约定口径下投入的工作时间。
- 出勤时长:与排班、休假和出勤制度有关,不直接等于项目投入。
- 可结算工时:依据合同、客户约定和财务规则确认。
- 非项目投入:包括内部事务、培训、平台建设等,应有明确归类策略。
3. 工时错误经常在多个系统之间被放大

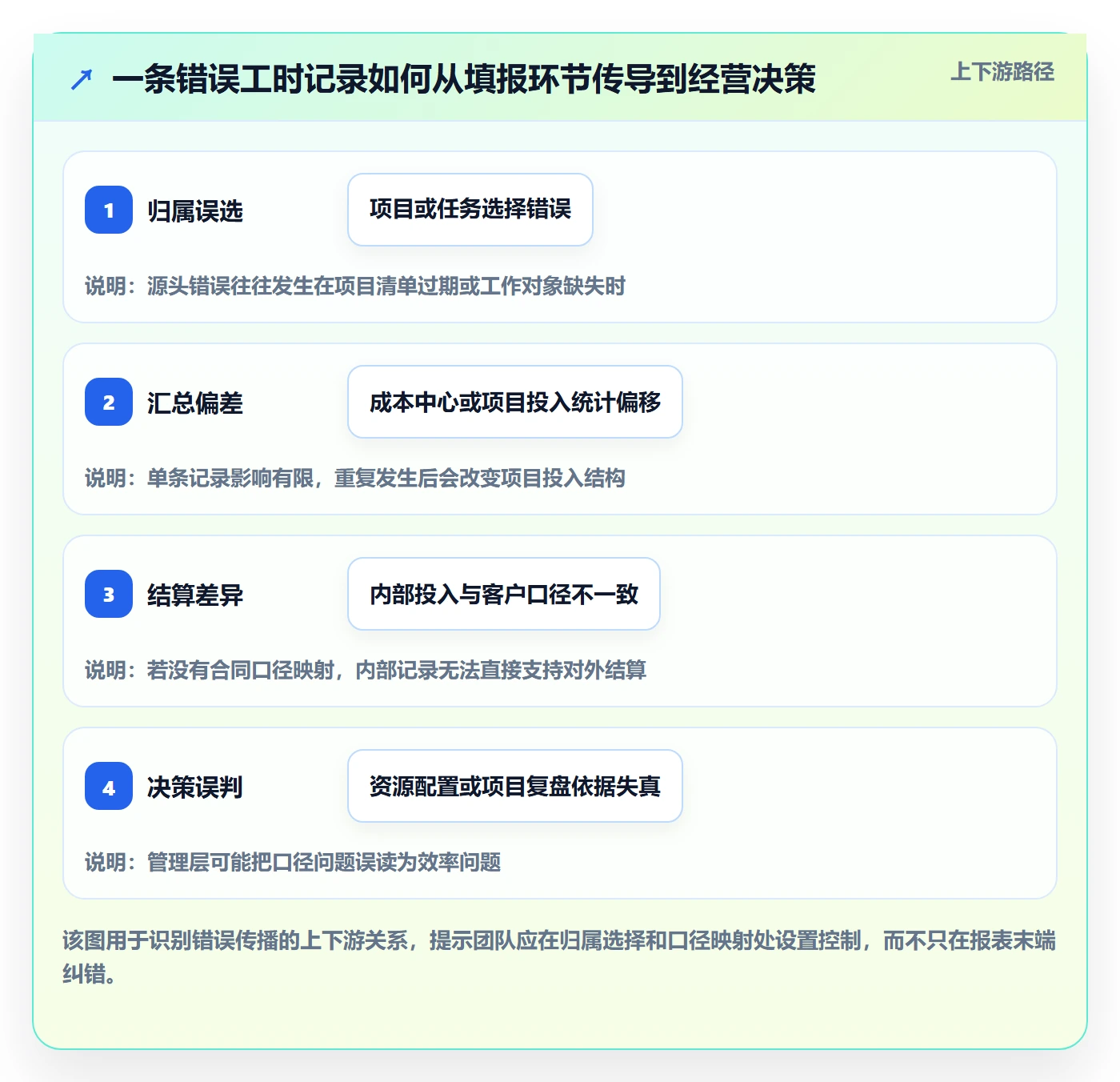

常见链路是:成员在工时表中选择任务,负责人批准后,数据进入项目报表,再被导出到成本分析表或财务结算流程。若项目编码、人员身份或日期口径不一致,一次初始错误会在汇总、分摊和对账过程中变得更难定位。
我在设计这类流程时,会先画数据流向,而不是先讨论审批人名单。要明确谁是数据源、谁有权改动、哪些字段会同步到其他系统、审批完成后是否还能修改,以及修改后是否重新触发审批。没有这些答案,审批层级设计得再完整,也可能只是在错误数据上增加签字。
4. 中大型团队的主要难点是口径治理,不是表单制作
对百人以上研发组织而言,团队间差异通常比工具功能更难处理:有的团队按任务填报,有的按项目填报;有的记录到半小时,有的按整天估算;有的把支持工作归为公共成本,有的会分摊给受益项目。若没有共同底线,管理层看到的汇总数字就可能不可比。
以 PingCode 这类面向中大型组织的项目管理平台为例,配置价值不在于简单增加一个工时审批按钮,而在于把项目、工作项、成员权限、状态流转和审批记录放进同一业务语境中。具体可配置能力应以实际产品版本、组织权限和集成方案为准;企业仍需自己定义工时口径、补录政策和财务对账责任。

三、常见误区:看似严格的审批,为什么没有降低风险
1. 误区:审批层级越多,数据越准确
增加审批人可能让责任边界更模糊。成员认为“上级已经看过”,负责人认为“系统校验过”,财务认为“业务部门已批准”,最终没人真正核实任务归属和计费口径。
多层审批适用于高影响、需要不同职能共同承担判断的记录,例如客户结算调整或跨成本中心分摊。对普通日常工时,逐级签字容易增加等待时间,却不会自动提高真实性。
2. 误区:每天填报就一定比每周填报准确
填报频率提高,记忆误差可能降低;但如果成员在工作切换频繁、任务关联不清、系统操作繁琐的情况下每天填报,结果也可能变成机械分摊。更重要的是,团队是否能在实际工作发生时明确记录对象。
我通常把周期选择与工作特征绑定:任务粒度清楚、客户结算要求严格的团队,可以采用每日或近实时记录;工作以探索、故障处理和跨团队协作为主的团队,可采用每周填报,但需设置周期内提醒和迟报说明。不能只为“看起来更及时”就统一要求所有团队使用同一频率。
3. 误区:总时数合理,分项就可信
总时数没有超过每日阈值,只能说明数字表面上未超界,不能证明每个任务归属正确。一个人每天记录八小时,仍可能把支持工作误记到开发项目,也可能把代码评审、会议和故障处理全部塞进一个笼统任务。
因此,校验不能只看合计,还应检查分项的结构特征,例如是否长期集中在单一任务、是否持续记录到已关闭项目、是否存在固定比例的机械分配,以及项目工时变化是否与任务进度或交付活动相符。结构异常只是复核信号,不应直接作为违规结论。
4. 误区:把审批退回当作纠错闭环
退回记录只是流程动作,不一定代表问题被解决。若退回理由只有“请修改”,填报人可能猜测后重交;若系统没有保存原值、修改值和原因,事后就无法判断错误来源,也无法识别制度问题是否反复发生。
退回理由应尽量具体,例如“项目归属与任务所属项目不一致”“任务已关闭,请确认是否需重开或改记后续支持”“补录日期超过本周期,请附说明”。对于高风险变更,应保存修改前后内容、操作人、时间和审批意见。
5. 误区:把考勤数据复制成研发工时
考勤系统能说明出勤或排班情况,但不能自动说明时间投入到哪项工作。将出勤时长等比例分摊到项目,会制造看似完整、实际缺乏任务证据的数据;反过来,研发人员某天的项目工时少于出勤时长,也不必然代表漏报。
正确做法是明确两类数据的用途和权限边界。若企业需要用考勤校验工时,应将其作为异常提示,而不是把两类数据强制相等。涉及劳动管理和个人信息处理时,还应依据适用法律法规及企业制度进行必要性、权限和保存期限评估。
6. 误区:把系统上线当成制度落地
工具可以帮助设置字段、规则、权限、提醒和审批留痕,却不会自动解决“会议算不算项目工时”“技术债归哪个成本中心”“补录能追溯几天”等争议。若这些规则没有先讲清,系统只会把分歧变成更多退回和线下沟通。
使用 PingCode 或其他项目管理平台时,我会先用真实流程做小范围验证:从一个项目、几类工作项和一组审批角色开始,检查填报人能否找到正确对象、负责人能否读懂异常、导出字段能否满足下游分析。不要先追求全组织一次性上线,再用一轮大规模返工来发现口径问题。

四、专业判断逻辑:怎样设计一套不过度审批、又能拦住风险的机制
1. 先定义“有效工时记录”的最低字段
字段越多不代表记录越可靠。对多数研发团队,最低记录应能回答:谁填报、在哪一天工作、投入多少时间、对应什么项目或工作对象、属于哪类工作、是否需要补充说明。字段设计的目标是让记录可理解和可追溯,而不是把表单变成工作日志。
工作描述建议采用“动作加对象或结果”的方式,例如“复现支付回调超时并补充重试测试”,比“开发”“处理问题”更能支持负责人判断。描述不必记录代码级细节,也不应要求成员重复粘贴大量已有任务内容。
| 字段 | 建议设置 | 判断依据 |
|---|---|---|
| 日期与人员 | 系统自动关联,限制可提交周期 | 减少身份和时间范围错误 |
| 项目或工作对象 | 优先关联有效项目、需求、缺陷或任务 | 保证投入归属可追溯 |
| 工作类型 | 使用有限分类,如开发、测试、支持、会议、平台建设 | 支持结构分析,避免分类过细难以维护 |
| 投入时数 | 明确计量粒度与每日上限提示 | 粒度要适应业务精度,也要控制填报负担 |
| 说明或补录原因 | 仅在异常、补录或特殊归属时强制填写 | 避免正常记录被冗余描述拖慢 |
2. 区分硬拦截、软提醒和人工审批
硬拦截适用于不应被提交的数据,例如没有人员、日期或工作对象;软提醒适用于可接受但需要关注的情形,例如工时超过建议阈值、任务接近关闭、连续多日记录在同一任务;人工审批适用于需要业务判断的例外,例如跨项目分摊、历史补录、客户口径调整。
把所有规则都设成硬拦截,可能迫使成员选择错误的替代项目;把所有规则都设成提醒,又会让提示逐渐被忽略。判断一条规则该放在哪一层,可以问:错误能否由系统客观判定?错了是否会造成重大后果?是否存在合理例外?答案越客观、影响越大,越适合前置拦截;例外越多,越需要说明和审批。
3. 依据角色职责分配审批权限
审批人不应只因为职位高就默认拥有所有判断权。直属负责人通常更了解工作安排和团队任务;项目负责人更了解项目归属和交付状态;财务或项目运营角色更适合核实结算口径和成本规则。对单条记录要求所有角色都审批,除非影响确实需要多方共同承担,否则通常会拖慢流程。
我倾向采用“主责审批加条件升级”:日常记录由最接近工作的负责人确认;触发风险条件时,再升级给项目负责人、成本负责人或财务角色。对于审批人缺席、利益冲突和组织调整,还应预设代理规则,避免记录长期滞留。
4. 让补录、修改和撤销拥有单独规则
正常周期内填报与历史补录不是同一风险。补录时记忆可靠性降低,也更容易出现集中填报、归属模糊和审批补签。建议设置允许补录的时间窗;超过时间窗时,要求填写原因并由负责人确认,涉及客户结算或跨周期成本调整时再按影响升级。
审批通过后修改,不应静默覆盖原记录。系统至少应保留原值、新值、修改人、时间和理由;如果修改改变了项目归属、时数或结算分类,应重新触发相应审批。这样做的目的不是制造追责压力,而是让后续复核能判断变化是纠错、业务调整还是口径变更。
5. 设计异常规则时兼顾“误报成本”
任何异常规则都有误报。若连续记录同一任务就触发严重警告,平台工程、长期缺陷治理等工作可能被反复打断;若同一任务长期没有合理进展,完全不提示又可能错过检查机会。规则应当用来排序复核优先级,而不是自动给人贴标签。
上线前应选取一段历史数据做回放,观察规则会触发多少次、哪些属于合理情况、人工核验耗时多少。若提醒数量远超负责人处理能力,先调整阈值或分层,不要把“规则覆盖率高”当成成功。实际目标是让高影响异常更早暴露,同时让多数正常记录不被无意义打扰。

五、落地清单:从制度、流程到工具配置逐项实施
1. 先做一张风险与口径清单
启动配置前,先由研发管理、项目负责人、财务或项目运营代表共同梳理实际使用场景。清单不需要很复杂,但必须把“什么算一条工时、如何归属、什么情况算异常、谁能修改”写成可执行规则。
- 明确记录周期:按日、按周或按项目阶段填写,说明迟交后的处理方式。
- 定义计量单位:例如按小时或半小时记录,并解释小于最小粒度的工作如何处理。
- 建立工作分类:覆盖开发、测试、缺陷处理、支持、会议、培训、平台建设等实际工作。
- 明确项目外工作:指定公共项目、内部事务或非项目分类,避免成员为了提交而误选客户项目。
- 规定补录窗口:给出普通补录期限,超期说明原因并按风险升级。
- 明确审批后修改:规定哪些字段改动必须重新审批,哪些仅需留痕。
- 确认下游用途:说明数据是否进入项目成本、客户结算、负荷分析或绩效讨论。
2. 建立审批矩阵,而不是只画流程图
流程图能展示顺序,却不一定说清责任。审批矩阵应按记录类型、风险条件和影响范围明确经办人、审批人、升级人、处理时限及例外处理方式。特别要避免“负责人审批”这种模糊表述:负责人究竟是直属经理、项目经理还是成本中心负责人,需要明确定义。
| 记录场景 | 主责处理人 | 升级条件 | 最低留痕 |
|---|---|---|---|
| 周期内正常填报 | 直属团队负责人或约定的项目负责人 | 出现结构性异常或归属冲突 | 审批状态、处理时间 |
| 补录或跨周期修改 | 直属负责人 | 超过补录窗口、影响结算或跨成本中心 | 补录原因、原值与新值 |
| 跨项目分摊 | 相关项目负责人 | 分摊涉及成本口径或客户计费 | 分摊依据和比例说明 |
| 客户结算相关记录 | 项目负责人及财务指定角色 | 合同口径不一致或调整金额达到内部阈值 | 合同依据、对账结果、批准意见 |
3. 把清单翻译成系统字段和规则
在 PingCode 这类项目管理平台中,落地时可以围绕项目、工作项、人员角色、状态流转和审批记录进行配置评估。组织要确认的是字段能否表达本企业口径、权限能否限制不合适的修改、提醒能否覆盖实际周期、记录能否用于导出和审计。具体实现方式应由管理员依据产品版本和组织架构验证,不宜仅凭演示环境推断。
配置建议按“最小可运行版本”推进:先做一个团队或一个项目群,选取少量必需字段,配置正常审批和两三类高频例外;验证后再扩展工作分类、自动提醒和跨系统同步。若开始就做大量自定义字段,后续很难判断哪些字段真正支持决策,哪些只是为了满足不同部门各自的临时要求。
4. 建立提醒、待办和超期升级机制
提醒应靠近动作发生时间。周期即将结束时提醒成员提交,审批待办超过约定时限时提醒审批人,异常退回后提醒填报人补充。若只有月底一次性催办,团队会把大量记录堆到同一时间处理,负责人也更容易以“先通过再说”收尾。
超期升级不宜一开始就设计成严厉处罚。可以先区分成员未提交、负责人未审批和系统或权限阻塞三类情况。只有责任主体明确、提醒渠道有效、规则已培训后,超期数据才适合作为流程改进依据。
5. 用抽样复核补足自动规则
系统校验擅长发现格式和边界问题,不擅长确认工作是否真实发生、任务描述是否合理。建议按项目风险或记录类型进行抽样:例如每月随机抽取一定比例的正常记录,再对补录、跨项目和结算相关记录做重点复核。具体样本比例应根据团队规模、风险和核验成本试运行后确定,不必照搬固定数字。
抽样的目标不是找人“抓错”,而是判断控制规则是否有效。若抽样发现某类错误反复出现,优先检查项目清单、任务模板、工作分类或培训是否有问题,而不是只要求填报人更认真。
6. 定义数据保留和访问边界
工时记录可能包含项目、客户、工作内容和人员信息。企业应明确谁能查看个人明细、谁只能查看团队汇总、哪些角色可以导出、数据保留多久,以及离职或组织调整后如何处理权限。对于涉及个人信息、劳动管理或客户保密的内容,应由相应合规与法务角色确认处理依据和访问范围。
审批留痕也应遵循最小必要原则。不是所有管理者都需要查看所有人的完整工作描述;也不是所有导出数据都适合在群聊或个人表格中长期保存。把权限和导出策略纳入流程设计,才能减少审批系统之外的影子数据。

六、案例推演:一个研发团队如何把“月底补表”改成可复核流程
1. 案例边界与初始问题
下面是一个情景模拟:某软件研发组织有 120 名成员,分布在 8 个团队,项目同时包含客户交付、产品迭代和平台建设。原先成员主要在周末或月底补录工时,项目负责人收到汇总表后批量确认,财务再手工清理项目编码和跨项目投入。
团队在试点前对一个月记录做流程盘点,发现主要问题不是总工时缺失,而是同一类工作被记入不同类别、关闭任务仍继续被使用、补录原因未记录,以及汇总表修改后无法确认谁改过什么。这里的现象和数字是用于展示诊断方式的模拟数据,不能当作普遍统计。
2. 先查“错误为什么发生”,而不是先追问“谁填错了”
试点团队把记录问题分为四类:项目与任务映射问题、成员填报习惯问题、审批规则空缺、导出后人工改表。逐条查看后发现,许多所谓“成员填错”,实际是项目列表中存在重复名称、旧任务仍可选,或公共支持工作没有统一归属。
团队因此先清理工作对象,再改表单规则:关闭无效选项;为平台支持建立独立分类;对跨项目记录要求说明分配依据;超出补录窗口的记录进入负责人复核。这样做降低了“填报时找不到正确选项”的概率,也避免把治理责任全部推给个人。
3. 用试点数据验证规则,而不是只看主观评价
试点团队可连续运行四周,分别记录每周提交及时率、退回比例、异常类型、平均审批等待时间和人工更正次数。若四周前后口径一致,再比较变化;若期间同时调整了项目编码、填报周期和系统提醒,就应注明多项变量共同改变,不能把结果全部归功于某一条规则。

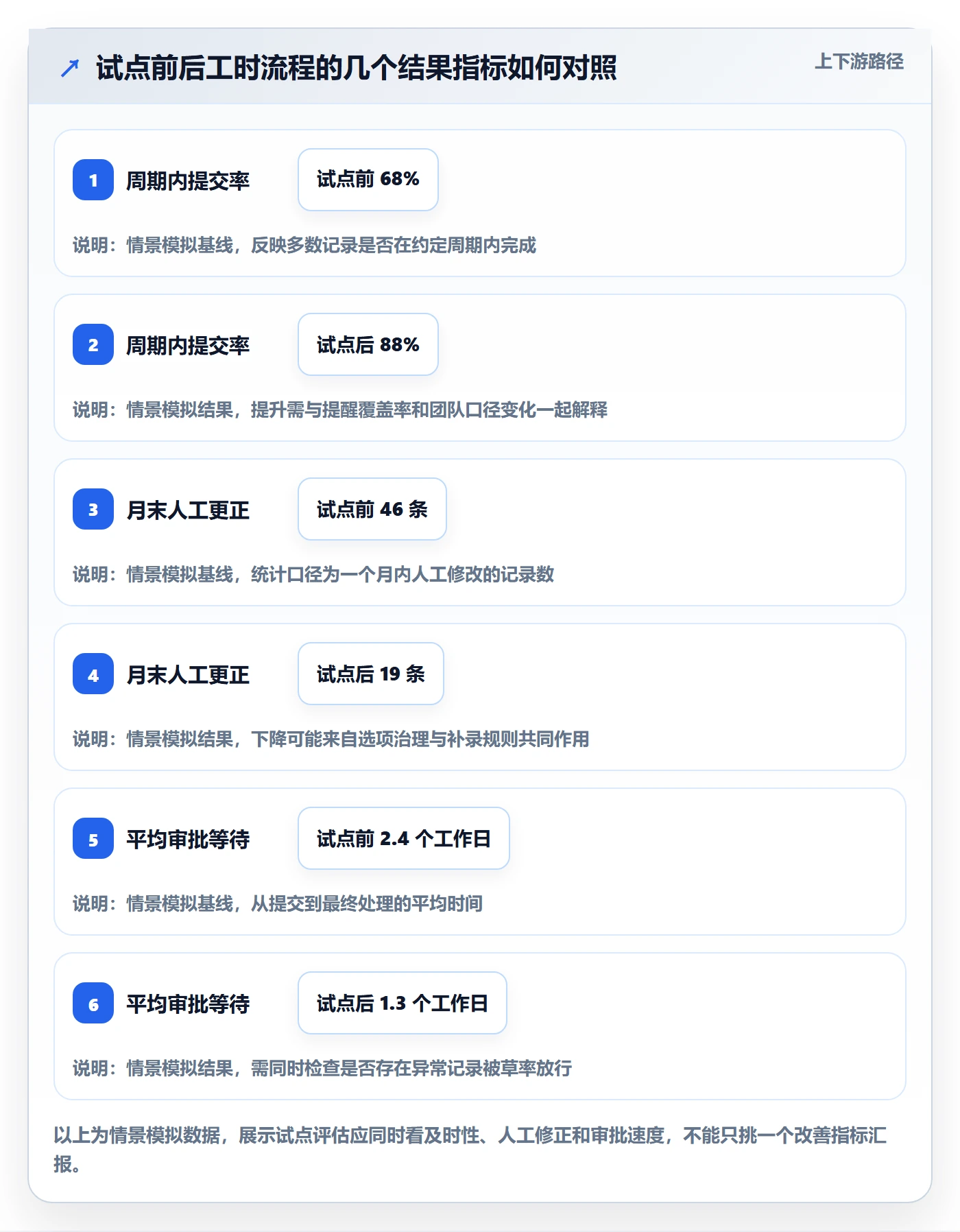

例如,情景模拟中团队把补录窗口与提醒机制结合后,周期内提交比例从试点前的 68%升至 88%,月末人工更正记录从 46 条降至 19 条。这里的数据只用于说明如何设计对比,企业实际结果需从自身系统导出,并说明统计区间、分母定义和变更范围。
4. 关注副作用:审批更快不一定意味着员工负担更低
同一试点也可能出现反向结果:系统提醒增加后,成员的通知负担上升;项目负责人审批更快,但异常说明质量下降;为减少退回而扩大可选分类,反而让报表维度变得分散。因此,除了效率指标,还要观察退回原因是否清晰、不同团队的分类一致性,以及成员是否开始选择“最容易通过”的归属。
我建议每轮试点结束时访谈三类角色:填报成员、审批负责人和下游数据使用者。成员可以指出填写阻力,负责人可以指出误报与漏报,财务或运营可以指出数据是否真能用于对账。三方反馈不一致时,往往说明系统流程优化了某一环,却把成本转移给了另一环。

七、不同组织情况下的行动建议:不要把一套流程强加给所有团队
1. 小团队:先控制口径,不急着搭复杂审批链
人数较少、项目关系简单的团队,通常可以由团队负责人统一审批,重点是建立有效工作对象、固定填报周期和清楚的补录规则。此时最值得投入的是让成员理解哪些工作要记录、公共工作记在哪里、工作对象关闭后如何处理。
如果每周工时记录只有少量异常,直接增加项目负责人、部门负责人和财务多级会签,可能比异常本身更耗时间。先用轻量表单和月度抽样验证数据质量,等跨项目分摊、客户结算或成本核算需求变多后,再增加专门控制。
2. 百人以上组织:优先统一数据模型和权限边界
在百人以上组织里,审批压力往往来自跨团队数据不可比。建议先定义组织级底线:项目和工作项的基础字段、时间粒度、工作分类、补录时限、修改留痕和汇总口径;再允许团队在不破坏底线的前提下调整提醒频率和局部审批角色。
这类组织可以评估 PingCode 等项目管理平台如何承载工作项、成员权限、工时记录与审批流程,但应通过试点确认数据能否支持实际管理。组织规模变大后,权限设计、历史数据迁移、报表口径、审批代理和与财务系统的接口,通常比单个页面的操作体验更值得提前验证。
3. 客户交付团队:把内部记录与客户结算分开核验
交付团队常需要同时看项目投入、合同范围、客户验收和可计费时数。此时应维护“内部实际投入”和“对外可结算”之间的映射,而不是直接把工时表当成账单依据。合同约定的计费单位、人员等级、工作日历和封顶规则,可能与内部工时粒度不同。
行动上要做到:项目负责人核实工作归属,财务或结算角色核实合同口径,存在调整时记录依据和版本。对于非计费支持、售前协助或返工投入,也要预先说明归属方法,避免月底才讨论这些时间应由哪个部门承担。
4. 研发探索型团队:避免用工时总量替代成果判断
研发探索和平台建设中,工作路径常常不确定。若将审批设计成“每小时必须对应一个已计划任务”,团队可能为了通过审核而制造形式化任务,反而降低数据质量。此类团队可以记录工作类别、阶段目标、实验或技术问题,并允许合理的探索性工作项。
工时数据可以帮助回答投入分布、长期支持负担、计划偏差等问题,却不适合单独评判个人绩效。将工时总量直接用作个人产出排名,会诱导团队追求可计量时间,压缩代码评审、知识分享和维护等难以按短期产出衡量的工作。
5. 强合规或财务核算场景:保留更强的证据链
若工时会影响客户收费、成本资本化、政府项目核算或其他受监管流程,应由财务、合规和法务共同确认记录要求。审批链需要明确哪些字段必须有依据、哪些修改构成重大调整、证据材料保存多久、谁可以查看和导出。
这种场景下,流程速度可以适当让位于证据完整性,但仍不应把全部记录一概升级。最有效的设计通常是对高影响记录设置更强证据要求,对普通记录保持标准流程,避免关键审批角色被低风险事项淹没。

八、不同情况下的取舍:速度、精度、成本和信任不能同时无限最大化
1. 每日记录与每周记录如何取舍
每日记录的优势是离工作发生时间近,回忆负担通常较小;代价是切换成本和提醒频率较高。每周记录更容易融入团队节奏,但需要成员回忆工作分配,也可能让周末补填成为习惯。判断时应看工作颗粒度、客户要求、任务切换频率和成员日常操作负担。
如果团队选择每周填报,可以通过短周期提醒和周内草稿降低记忆偏差;如果选择每日记录,就要让工作对象易于选择,并减少重复填写。没有证据表明某一种周期对所有研发组织都更优,试点应比较迟交、补录、归属错误和成员反馈,而不只比较提交数量。
2. 明细粒度与填报负担如何取舍
记录到具体任务有助于复盘项目投入,也增加任务维护和填报成本;记录到项目层级更省事,却可能无法解释项目内部投入差异。团队应从下游决策需要反推粒度:如果项目级数据足以支持资源规划,就没有必要要求每个成员逐条记录到细小操作;如果客户合同或成本分摊要求细分,则必须明确细化标准。
可采用分层粒度:普通内部工作记到工作类别或项目,客户结算和高风险活动关联具体工作项;跨团队支持记录受益项目或支持对象。分层比“一律最细”更容易平衡数据价值与操作成本。
3. 自动审批与人工审批如何取舍
自动审批适合字段齐全、对象有效、处于正常周期且未触发高风险规则的记录。人工审批适合归属判断、例外解释和影响外部结算的调整。自动化比例越高,越需要验证规则误报与漏报;人工判断越多,越需要控制审批负荷和一致性。
可先对正常记录进行自动校验、由负责人批量确认,再把高风险记录放入独立队列。是否允许批量审批,应考虑审批人能否看到异常摘要和记录差异;如果批量界面隐藏了关键字段,批量操作会让效率提高但判断质量下降。
4. 透明度与隐私如何取舍
团队需要足够透明的信息来确认项目投入和工作协作,但并非所有人都需要查看所有成员的详细描述。可按角色开放不同视图:成员查看自己的记录和团队可共享信息,负责人查看管理范围内的明细,财务查看核算所需字段,其他角色使用汇总数据。
若团队担心工时数据被误用于个人排名,应在制度中明确数据用途、分析边界和申诉机制。否则成员可能为了规避误解而写大量模糊描述,结果表面上记录更多,实际可信度更低。
5. 规则严格度与团队信任如何取舍
过于宽松的规则会让数据质量依赖个人自觉;过于严厉的规则会把正常异常变成处罚线索,促使成员绕开系统。好的制度会先把错误分为可修正的口径问题、流程缺陷、无意遗漏和需要进一步调查的重大异常,避免所有问题都用同一种处理方式。
管理者可以把退回原因做匿名化汇总,定期反馈哪些字段最常出错、哪些选项需要调整。成员看到反馈能推动流程改善,通常比单向增加检查更有助于形成稳定记录习惯。
6. 工具集中化与流程灵活性如何取舍
集中管理有助于统一字段、权限和报表,尤其适合团队多、跨项目频繁的组织;但若所有团队被锁定在完全相同的流程中,特殊工作场景会被迫用不合适的分类表示。较稳妥的方式是“组织级底线加团队级扩展”:统一关键字段和审计规则,允许少量经批准的团队特有字段。
采购或平台评估时,不要只问“能不能审批”,还要用真实案例走通:成员如何选择工作对象、负责人如何处理补录、审批后如何修改、财务如何核对、历史数据如何导出。用例走不通,就需要确认是配置问题、产品边界还是制度设计问题,不能等上线后再让成员自行绕行。
九、指标与复盘:如何判断这套审批机制真的有效
1. 建立一组互相制衡的指标
单一指标容易被优化到失真。只看提交及时率,成员可能提前填一个大致数字;只看通过率,审批人可能少退回;只看审批时长,负责人可能快速批量放行。建议将流程效率、数据质量、风险控制和使用价值放在一起看。
| 指标 | 建议口径 | 需要结合观察 |
|---|---|---|
| 周期内提交率 | 在规定周期内提交的记录或人员占比 | 分团队看,避免总值掩盖局部迟交 |
| 异常退回率 | 因字段、归属或说明问题被退回的记录占比 | 区分成员错误与选项、规则设计问题 |
| 审批等待时间 | 从提交至最终处理的时长 | 拆分成员补充时间和审批人处理时间 |
| 人工更正量 | 审批后由人工修正的记录数量 | 检查修改是否留痕,是否集中于某类项目 |
| 抽样核验差异率 | 抽样记录中发现归属或口径差异的比例 | 记录样本来源和核验标准,避免误读 |
| 结算对账差异 | 内部记录与结算口径核验后的差异数量或金额 | 区分业务差异、合同规则差异和数据错误 |
2. 先定义分母和统计范围
“退回率 5%”若没有说明是按记录数、人员数还是提交批次计算,无法用于团队对比。“平均审批时间”若把成员补充材料的等待也算在审批人头上,也可能造成错误归因。指标定义应明确数据来源、计算公式、统计周期、排除条件和责任人。
跨团队比较之前,还要确认口径相同。一个团队按任务拆分记录,另一个团队按项目汇总记录,退回率和记录数就不具备直接可比性。先统一定义,再谈排名或绩效,否则看似精确的数字可能只是不同流程的产物。
3. 用趋势定位制度问题,不把指标直接等同于个人问题
如果某团队补录比例连续上升,可能是提醒机制失效,也可能是项目节奏、值班工作或任务分类不适用。若某个审批人待办时间明显偏长,可能是审批负荷过重、代理设置缺失或异常解释不充分,而不一定是个人不负责。
复盘时应先看趋势和结构,再抽样检查具体记录,最后与相关角色确认原因。指标告诉管理者哪里值得调查,不会自动给出原因。把指标直接用于个人奖惩,可能使成员更关注规避指标而不是改善数据质量。

十、上线检查表与结尾:先验证一条记录,再推广一套制度
1. 上线前逐项确认
- 工时的用途、统计口径和下游使用者已经明确。
- 项目、任务、工作类型和公共工作归属已经清理并有维护责任人。
- 正常记录、补录、修改、跨项目分摊和结算相关记录有不同处理规则。
- 审批角色、代理人、超期提醒和升级条件已落实到具体岗位。
- 成员知道如何处理找不到任务、任务已关闭、临时支援等常见情形。
- 系统能够保留必要的审批过程和关键变更记录。
- 导出字段、权限范围和下游对账流程经过实际用例验证。
- 试点指标定义了分母、周期、数据来源和复盘责任人。
- 涉及个人信息、财务核算或客户结算的部分已经由相应职能确认。
2. 推荐的四周试点节奏
第一周先梳理口径和数据对象,邀请填报人、项目负责人和财务代表共同走查典型记录;第二周配置最小字段、正常审批和高频异常规则;第三周选择有限范围试运行,收集退回理由、审批等待和实际操作阻塞;第四周复核抽样数据、调整规则,再决定扩大范围或继续试点。
这不是固定项目周期,而是一种避免“先上线后补制度”的实施顺序。组织规模更大、系统集成更多或合规要求更强时,试点可能需要更久;若场景简单,也可以压缩。关键是每一轮都要形成可验证的修改记录,而不是只靠会议印象决定是否推广。
3. 最后的判断:把审批做成可解释的控制,而不是信任的替代品
工时审批最值得管理者警惕的,不是某个人偶尔填错一条记录,而是组织逐渐习惯于相信一个无法解释来源的总数。审批机制的价值,是让数据在进入经营分析之前有明确口径、合适校验和可追溯的例外处理;它不能替代任务管理、项目治理,也不能单独证明研发效率。
下一步不要先增加审批人,先抽取最近一个完整周期的工时记录,随机检查 30 至 50 条,标记归属、补录、任务状态、变更留痕和下游使用五类问题。样本不够代表性时,就扩大或分层抽样;问题集中在某类字段,就先改数据对象和规则;问题集中在跨系统核算,就先梳理接口和口径。用一轮小样本找到最脆弱的控制点,再决定该加哪条规则、由谁负责、用什么数据证明它有效。
常见问题解答(FAQ)
1. 研发团队工时表审批应该由谁负责?
我们团队的工时表经常要经过项目经理、部门主管和财务多层审批,月底总有人卡在流程里。我想知道审批人到底应该怎么定,既能发现问题,又不让填报变成层层签字。
审批人应按数据用途分工,而不是简单增加层级:员工对记录真实性负责,项目负责人核对任务归属与投入合理性,部门负责人关注人员负荷和异常,财务或运营人员检查统计口径与成本归集。一个实用做法是让每个审批角色只核对自己能判断的内容。例如,项目负责人不必审核员工是否按时填写,财务也不必判断某项技术任务是否必要。
若团队只有十几人,可由项目负责人完成业务审核,运营人员抽查规则执行情况;人员规模扩大后,再按项目、部门和成本中心拆分权限。审批链越长不代表控制越强,关键是每个节点有明确责任和可追溯记录。
2. 研发工时表审批时,哪些异常值得设置为必查项?
我不希望审批人每天逐条检查所有工时,但又担心漏掉重复填报、超时或任务归属错误。哪些风险信号适合优先拦截,哪些情况只需要提醒而不必退回?
建议把异常分为硬性规则和需要判断的提醒。硬性规则可包括同一员工同一天总工时超过团队约定上限、日期或项目为空、重复提交相同日期与任务记录;提醒项可包括连续多天工时完全相同、任务投入突然偏离计划、非工作日出现大量填报。
比如团队约定每日按 8 小时核算时,超过 10 小时可触发复核,但不宜直接判定为错误,因为发布保障或线上故障可能确实需要加班。规则应结合团队制度试运行两到四周,记录误报与漏报,再调整阈值。只依赖自动拦截容易把真实例外挡住,只依赖人工检查则容易遗漏重复和格式问题。
3. 月底集中补填工时,怎样降低数据失真风险?
我们经常到月底才发现有人漏填,最后几天集中补录一整个月的工时。我担心大家凭记忆估算会把时间分配到最容易填写的任务上,但又不想用过重的制度增加研发负担。
比起月底一次性催填,更稳妥的是缩短记录与工作的时间间隔:要求每周提交一次,并在周末前提醒未提交人员;项目负责人每周抽查少量记录,重点核对任务名称、日期和投入是否与看板或交付记录大致一致。月末补录时,应保留补录标记、补录原因和提交时间,不要把迟交记录伪装成按时填写。
对无法准确回忆的记录,可要求员工标注估算依据,例如任务日志、代码评审或会议日历,而不是要求虚构精确到分钟的数字。管理者应把工时数据用于趋势和成本分析,不宜把单一工时数字直接等同于个人绩效,否则员工更可能优化填报结果而非真实反映工作。
4. 研发工时表审批完成后,还需要保留哪些记录?
以前我们只保存最终汇总表,发生项目成本核对或数据争议时,已经很难还原谁改过什么。我想知道审批记录、修改记录和原始明细分别要留到什么程度,才能兼顾审计需要与管理成本。
至少应能还原记录的提交人、填报日期、审批人、审批时间、退回原因、修改前后内容以及最终状态;如果记录关联项目或成本中心,还应保留对应的归属信息和口径版本。审批通过后发生修改时,应形成新版本或变更日志,而不是直接覆盖旧值。保存期限应按企业财务制度、合同要求和适用法规确定,不能仅凭习惯统一设定。
实际落地时,可每月抽取少量已审批记录,验证明细、审批轨迹与汇总报表能否相互核对;若系统无法导出完整历史,至少要定期归档原始明细和审批日志。这样既能解释数字如何形成,也能避免为了留痕而保存大量无人使用的重复文件。
核心关键词
文章包含AI辅助创作:审批管理方法大全:研发团队工时表风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582409
读者评论
我们团队以前把审批重点放在每日总时数,后来发现支持和评审常被统一记到主项目。把项目归属和任务状态也纳入异常检查,确实比多加一级签字更有用;不过公共事务怎么分摊,还是得先定口径。
补录最难核实的不是日期,而是隔了几周后很难说清当时具体做了什么。要求写原因有帮助,但如果没有保留修改前后的记录,后续复盘仍然缺少依据。
按风险分级的思路比较适合团队实际情况。需要留意的是,异常提示只能用于复核,不能直接当成违规判断;跨项目支援这类工作,最好给填报人一个明确的归属选项。
