研发团队做工时表,最常见的失败不是“没人填”,而是填了之后仍然回答不了三个问题:时间花在哪类工作上、计划为什么偏了、下个迭代该怎么调整。我的实操判断是,工时表不该成为考勤的第二套账,而应是一张能解释工作流的简明记录。对多数团队而言,先把记录粒度控制在半小时或一小时、每天花两分钟填完、每周用半小时核对分类,比一开始追求精确到分钟和复杂审批更有效。
这份入门指南围绕可执行的项目工时方法展开:如何设计字段、制定填报口径、把记录嵌入研发流程、识别数据失真,并用一份可直接改造的模板推动团队试运行。文中的案例数据均标注为情景模拟,用来演示计算和决策方法,不代表行业统计或特定企业实测结论;实际使用时,应以团队自己的记录校准判断。
一、先讲核心结论:工时表的价值在于解释偏差,而不是制造精确感
1. 先决定要解决什么问题,再决定记录什么
我通常建议团队先把工时记录的目标写成一句话,例如:“我们要知道迭代承诺为什么反复偏差”,或者“我们要区分产品研发、缺陷处理和支持工作的投入”。如果目标只是“把每个人每天填满八小时”,工时表很容易变成形式主义:大家会把空档补成任务,把讨论时间塞进开发任务,最后得到一份看似完整、实际无法用于改进的表。
项目工时至少有三种不同用途:项目成本核算、迭代计划复盘、团队工作结构观察。它们需要的颗粒度和权限不同。成本核算关注项目、角色和可计费工时;迭代复盘关心预估与实际差异;工作结构观察则要看需求、缺陷、会议、支持、返工等工作类别。把三种用途混成一个填报规则,往往会同时让填报变麻烦、分析变含糊。
2. 用“足够可信”代替“分钟级精确”
软件研发的工作并非连续、可切割的流水线。工程师可能在半小时内查看日志、讨论接口、修改代码、跑测试,再切换到紧急线上问题。要求每次切换都计时,会让记录成本超过数据价值。对迭代管理而言,能够稳定区分主要任务和工作类别,通常比精确到分钟更重要。
入门阶段可以采用如下规则:单条记录以半小时或一小时为常见单位;小于十五分钟的零碎切换合并到当天对应类别;跨多个任务的工作按主要投入拆分;无法准确回忆时标记为“待确认”,而不是凭空补一个看似精确的数字。实际粒度要根据团队任务类型、成本核算要求和填报习惯调整。
3. 先看三个指标,不要一上来造仪表盘
第一阶段只看三个指标通常已经足够:计划工时与实际工时偏差、非计划工作占比、工时记录完整率。完整率可以定义为“按时完成且通过基本校验的记录工时÷应记录工时”;非计划工作占比则是“临时支持、紧急缺陷、计划外会议等工时÷总记录工时”。指标口径先写清楚,再讨论数值高低。
| 指标 | 建议口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 计划工时偏差率 | (实际工时-计划工时)÷计划工时 | 估算、需求范围或执行条件是否有偏差 | 把超时直接归因于个人效率 |
| 非计划工作占比 | 非计划类别工时÷总工时 | 迭代容量是否被临时任务挤占 | 把所有支持工作都当作浪费 |
| 记录完整率 | 有效记录工时÷应记录工时 | 当前数据是否足以支持分析 | 把完整率当作绩效分数 |
若记录完整率很低,先修复流程和口径,不要急着解读团队效率;若完整率高但分类不一致,先统一分类字典;若数据连续数个迭代稳定,再讨论容量、估算和工作结构。指标的顺序很重要:数据可信度是分析的前置条件,不是分析后的补救项。

二、背景和真实场景:研发团队为什么填了工时仍然看不清工作
1. 同一张表背后常常藏着不同的管理问题
在常见研发场景中,负责人想知道本迭代承诺是否合理,财务或项目管理人员关心项目投入,技术负责人想识别维护负担,成员则担心数据会不会被用于个人排名。表面上大家都在谈“工时”,实际关心的是不同问题。若不在启动时区分目的,填报规则很容易互相冲突:管理者要求按项目细分,工程师却需要按任务记录,财务又希望能区分可计费与不可计费工作。
例如,一个后端工程师上午先处理线上告警,再参加需求澄清,下午实现接口并协助测试排查。若表格只有“项目名称、小时数”,管理者无法看出计划外支持挤占了多少容量;若分类细到“日志排查、接口讨论、代码评审、联调等待”等几十项,成员会花更多时间找类别,数据却未必更准确。关键不是类别越多越好,而是类别要能支撑下一步行动。
2. 工时表的设计必须处理“看不见的工作”
研发计划通常能清楚列出功能开发,却容易低估代码评审、技术方案讨论、环境维护、跨团队协作和故障响应。它们不是工作之外的空白,也不必然是低效。真正值得追问的是:这些工作是否稳定重复、是否集中在少数人身上、是否可以通过流程或平台改进减少等待。
如果团队只记录编码工时,就会把系统性成本从数据里擦掉。计划看起来越来越乐观,成员却持续加班,复盘时只能讨论“执行力”。相反,把评审、测试、支持和返工纳入记录,团队才有机会分辨:偏差来自估算不足、需求变化、质量问题,还是外部依赖等待。
3. 对百人以上组织,口径不统一会放大治理成本
小团队可以靠口头约定维持一致;组织扩展到多个项目、多个研发小组和不同交付节奏后,同名类别可能已经代表不同含义。例如,一个团队把“支持”用于客户问题,另一个团队却把内部答疑也放进去。汇总数据因此看起来可比较,实际口径并不一致。
中大型企业可把工时规则视为轻量数据治理:定义最少必要的字段、明确角色权限、统一分类维护责任,并定期审查异常。若使用 PingCode 等面向中大型企业及 100 人以上组织的项目管理平台,可考虑让记录与项目、需求、缺陷或迭代任务关联,减少重复录入;但平台本身不会自动解决分类口径、管理边界和团队信任问题,仍需先把规则讲清楚。
| 团队阶段 | 主要风险 | 建议优先解决 |
|---|---|---|
| 十人以内单团队 | 记录方式不一致、没人复盘 | 固定少量类别和每周复盘时间 |
| 多个研发小组 | 同名类别含义不同、汇总失真 | 统一字段定义,保留团队级补充分类 |
| 百人以上组织 | 权限、成本口径和数据用途复杂 | 建立分类治理、权限分层和审计规则 |
4. 最小可行记录应当让成员少判断几次
一个好的记录流程不是逼成员背诵分类树,而是让常见工作有清晰归属。任务关联已有项目时,项目字段应尽量自动带出;团队固定的例会无需每次临时选择类别;临时支持则可以通过少量标签记录请求来源和是否计划内。每多一个需要成员临场判断的字段,就多一次不一致的机会。
开始前可以观察一周,不先改制度,只记录成员每天花多少时间填表、最常问什么、哪些类别被频繁选错。若填报耗时已经接近分析收益,就应先简化字段,而不是继续叠加校验。

三、常见误区:看似更严格,实际上让数据更差
1. 把工时表当作在线考勤表
考勤回答的是约定工作时间是否满足组织规则;项目工时回答的是工作投入流向。两者目的不同,不应仅凭项目工时判断一个人是否“在工作”。例如,一名工程师投入较多时间进行方案评审和故障分析,另一名成员完成相对稳定的需求任务,单看任务工时高低无法得出工作质量结论。
如果工时记录直接关联个人绩效排名,成员会合理地保护自己:复杂问题被拆成更多条目,协作时间被记到“可见任务”,难以量化的工作被低报,或工作量被记得更漂亮。管理者最终看到的不是更真实的数据,而是更符合激励规则的数据。
2. 追求过细分类和分钟级精度
分类细并不等于信息丰富。若每类工作出现频率低、成员理解不同、复盘时也没有人会据此采取行动,就属于高维护成本、低决策价值的字段。比如把讨论分成“需求讨论、架构讨论、代码讨论、跨部门讨论、临时沟通”等,只有团队能稳定区分并且确实会根据差异采取不同措施时,拆分才有意义。
我建议每新增一个字段,都回答两个问题:它会帮助谁做什么决策?如果该字段缺失,现有分析会怎样受影响?答不出来就先不加。对于需核算到更细时间粒度的项目,应先与财务、合同或交付要求核对,不要把成本核算的精度要求不加区分地套到所有研发日常记录上。
3. 把超时等同于低效,把少时等同于高效
计划工时偏差只是线索,不是定罪依据。超时可能因为需求新增、接口等待、环境故障、返工、估算不充分,也可能因为任务执行方式需要改进。少于计划可能是复用已有能力,也可能是范围被缩减、验收标准降低或工时漏记。若只看最终小时数,就会把最重要的原因埋掉。
复盘时,我更愿意把偏差拆成“范围变化、技术不确定性、依赖等待、质量返工、估算偏差、记录误差”几类,再看哪一类能通过管理动作改变。分类不必追求一开始就完美,但必须能指向行动:调整缓冲、提前做技术验证、改善测试环境,或更新历史估算参照。
4. 把所有填报提醒交给主管逐人催促
人工催填在短期内能提高提交率,却很难形成稳定习惯。成员通常在周末或月末集中回忆,任务名称记不清,工时被平均分配到多个条目,数据质量随之下降。更好的办法是把填报嵌入任务完成、每日收尾或迭代复盘流程,并在团队约定的时间窗内提醒。
填报延迟本身也值得观察:如果大量成员在周五集中补录,可能不是态度问题,而是系统入口难用、规则不清或流程与工作节奏不匹配。先访谈不同角色,找出阻力,再决定是自动关联任务、减少字段、调整提醒时间,还是重新培训。
| 误区 | 表面收益 | 可能造成的偏差 | 替代做法 |
|---|---|---|---|
| 要求逐分钟填写 | 看起来精细 | 回忆性补录、切换成本上升 | 按半小时或小时记录,零碎工作合并 |
| 用工时做个人排名 | 容易比较 | 任务结构和协作贡献被忽略 | 以团队趋势和偏差原因作复盘 |
| 不断增加分类 | 报表维度增加 | 理解不一致、填报变慢 | 只保留能驱动行动的分类 |
| 月末集中补录 | 短期提交率高 | 记忆误差和任务归属错误 | 每日轻量记录、每周核对 |

四、专业判断逻辑:如何决定字段、粒度和复盘口径
1. 先做用途分层:管理视图与成员记录不必完全相同
成员填写需要快速、清晰;管理者分析需要聚合、可解释;财务或项目办公室可能需要独立核算口径。不要为了满足所有看板,把每一项分析字段都塞给成员手填。更好的设计是让成员记录必要事实,再通过任务属性、项目结构或后台映射生成管理视图。
例如,成员选择任务后自动带出项目和所属迭代;任务类别由少量规则推导,或在无法推导时才由成员选择。财务需要的可计费标识可以通过项目规则维护,而不是要求工程师每条记录判断合同口径。数据治理尽量前置到配置层,减少一线填报的认知负担。
2. 选择粒度时,平衡信息收益与记录成本
小时粒度适合大多数以迭代复盘为目的的团队;半小时粒度适合工作切换较多、确实需要观察支持或会议占用的团队;更细粒度应只用于有明确合同、成本核算或特定服务计量要求的范围。无论采用哪种粒度,都要规定舍入方式和合并规则,避免有人按半小时、有人按十五分钟,汇总后却假装可直接比较。
可以用一周小样本做成本测试:抽取五至十名不同角色,记录真实填报用时、类别选择错误和事后修正次数。如果某种字段让成员平均每天多花数分钟,却没有产生可采取行动的分析,优先删除或自动化。工时记录的净价值,等于可用于决策的信息收益,减去填报、维护和解释的总成本。
3. 将偏差拆成可以被验证的原因
每条偏差解释不宜要求长篇文字。可以为较大偏差提供短原因码,再允许补充一句说明。原因码的价值不是把复杂现实压缩成完美分类,而是让团队在复盘时能看出重复模式。第一轮常用六类即可:范围变化、技术不确定、依赖等待、质量返工、估算误差、紧急支持。
建议设定触发条件,而不是对每条任务都要求解释。例如,实际工时相对计划偏差超过一定比例,或偏差达到半天以上时,需要成员和负责人确认主要原因。阈值应结合任务规模设定:两小时任务多出一小时,与两百小时项目多出一小时,含义完全不同。
4. 让复盘发生在团队层面,避免个人小时数脱离上下文
个人记录可用于核实任务和工作分配,但改进讨论应优先看团队层面:计划外工作是否增加、评审是否集中、返工是否反复、某类依赖是否经常等待。个人数据如需查看,应限定在有明确管理职责的场景,并避免公开排行榜和脱离任务复杂度的横向比较。
一个实用的复盘顺序是:先确认数据完整性,再看工作构成;接着定位偏差最大的类别和任务;然后核实原因;最后只选一到两个可行动作。若每周复盘都能产出“下一次要改变什么”,工时表才有持续存在的理由;若只是展示数字,填报习惯很快会退化。
5. 建立口径字典,而不是靠口头解释
分类字典至少应包含名称、定义、包含示例、不包含示例、维护人和生效日期。类别变更要记录版本,避免季度报表中前后口径悄悄改变。团队可保留少量自定义标签,但必须映射到组织级分类,才能支撑跨团队分析。
| 字段 | 是否建议必填 | 设计建议 | 校验方式 |
|---|---|---|---|
| 日期 | 是 | 默认当前工作日,允许在规则范围内更正 | 检查日期与迭代周期是否匹配 |
| 项目或产品 | 是 | 优先由关联任务自动带出 | 检查是否存在已关闭或无权限项目 |
| 任务或工作项 | 按场景 | 交付任务尽量关联,零碎支持可归入统一入口 | 识别无归属记录和重复关联 |
| 工时 | 是 | 统一采用团队约定的时间粒度 | 检查负值、超长记录和异常总量 |
| 工作类别 | 是 | 控制在少量可解释类别内 | 定期抽查类别使用差异 |
| 偏差原因 | 条件必填 | 仅对达到阈值的任务要求填写 | 检查原因码与备注是否相互矛盾 |

五、具体案例与数据观察:用一轮试运行找到真正的改进点
1. 案例设定:十二人团队,两周迭代,先测工作结构
下面用一个情景模拟说明完整分析过程。团队由六名开发、三名测试、一名产品、一名设计和一名技术负责人组成,迭代周期为两周。每人按十个工作日参与,理论容量按每天六小时可用于项目工作计算,总容量为 720 小时。这个数字已经扣除常规休假与部分固定非项目时间,但真实团队应按自身日历核算。
团队首次试运行时,设置需求开发、测试与修复、评审与协作、技术支持、平台维护五类。记录结果显示总工时 694 小时,其中计划内工作 548 小时,计划外工作 146 小时;记录完整率为 86%。这些数字是为说明分析方法构造的示例,不是某家企业的真实绩效数据。
2. 先看容量:别把计划外工作误认为成员执行慢
若负责人只看到需求开发投入低于计划,可能会要求工程师加快交付。但分项数据揭示,技术支持和紧急缺陷合计消耗了大量计划外时间。此时正确动作可能是安排轮值、设置支持入口、减少多个成员同时被打断,而不是简单提高个人承诺。
我会把“计划外工作占比”与“迭代承诺完成情况”放在一起看。如果计划外占比上升、承诺完成率下降,而且新增支持与关键成员重合,说明容量预测未纳入真实工作;若计划外占比稳定而任务仍持续超时,则需要进一步检查估算和任务拆分。
3. 再看偏差:用中位数和分布避免平均值遮蔽个别大任务
假设该团队有 30 个可比较任务,其中 20 个任务的实际工时与计划相差不超过 20%,6 个任务超出 20% 至 50%,4 个任务超出 50%。仅报告平均偏差可能被四个大任务拉高,也可能被大量小任务拉低。更实用的做法是同时观察偏差中位数、偏差区间和任务规模。
若大偏差集中在跨团队接口任务,建议提前确认依赖、安排技术验证;若集中在需求变更任务,应该提高需求冻结和变更评估的透明度;若集中在测试返工,则应把质量环节前移。数据只有与原因和行动相连,才能从“工时报表”变成“改进证据”。
4. 做一张工作结构表,连接现象与行动
| 工作类别 | 模拟工时 | 计划内占比 | 复盘问题 | 可能动作 |
|---|---|---|---|---|
| 需求开发 | 350 小时 | 92% | 需求是否稳定,任务是否拆分合理 | 保留稳定任务估算,记录范围变化 |
| 测试与修复 | 130 小时 | 65% | 返工是否集中在少数模块 | 检查验收标准和回归测试覆盖 |
| 评审与协作 | 90 小时 | 78% | 评审是否堆积到迭代后段 | 提前安排评审窗口和评审责任人 |
| 技术支持 | 80 小时 | 25% | 请求是否由少数人承担 | 建立轮值、分级响应和知识沉淀 |
| 平台维护 | 44 小时 | 70% | 维护是否反复打断交付工作 | 安排固定维护时段,评估自动化机会 |
5. 用行动前后的对照验证改进,而不是宣称效率提升
假设团队下一迭代设置一名技术支持轮值人、为高风险接口增加技术验证,并把测试环境问题纳入每周追踪。试运行后,支持工作并没有消失,但由多名成员被随机打断,变成单点接收后再分流。团队随后比较连续三至四个迭代的计划外占比、承诺完成情况和支持响应时间。
在这种比较中,需要记录样本数、迭代长度、人员变化、需求规模和统计口径。如果刚好赶上低负荷迭代,计划外占比下降并不能证明流程改造有效;若同时减少临时请求、维持相近需求规模,并且多轮数据方向一致,才更值得进一步扩大措施。


六、可直接改造的工时表模板与填报流程
1. 入门模板:保留必要字段,减少重复录入
以下模板适合先用电子表格试运行,再按实际工具能力迁移。字段应结合团队目标删改,不必照单全收。若团队只做迭代复盘,可先不加成本中心、客户合同号等与当前决策无关的内容;若有项目成本核算义务,则应由对应管理角色确认字段及口径。
| 日期 | 成员 | 项目 | 任务或事项 | 类别 | 计划/非计划 | 工时 | 偏差原因 | 备注 |
|---|---|---|---|---|---|---|---|---|
| 2025-05-12 | 成员甲 | 产品改版 | 接口联调与错误处理 | 需求开发 | 计划内 | 2.5 小时 | 无 | 关联任务编号 |
| 2025-05-12 | 成员甲 | 平台支持 | 处理线上告警 | 技术支持 | 计划外 | 1 小时 | 紧急支持 | 记录影响范围 |
| 2025-05-12 | 成员甲 | 产品改版 | 代码评审 | 评审与协作 | 计划内 | 0.5 小时 | 无 | 无需重复写长说明 |
2. 字段口径:用正例和反例减少争论
计划内指在迭代或项目安排中已明确纳入的工作;已经知道每周会发生的轮值或固定维护,即使每次任务不同,也应按团队规则决定是否纳入计划。计划外指工作发生前没有纳入当前容量安排的临时请求、紧急缺陷或范围变化。固定会议不能因为不属于开发就自动记为计划外。
偏差原因只在达到团队约定的阈值时填写。原因应描述可验证的事实,例如“上游接口晚两天交付”优于“协作不顺”;“验收新增三个场景”优于“需求不清”。备注写工作上下文,不要记录无关个人评价或敏感内容。
3. 每日、每周、每迭代各做一件明确的事
-
每日收尾,成员记录事实。用一到三分钟回顾当天主要任务、工作类别和大致时长。若遇到临时支持,单独记录,不要等到周末凭记忆补齐。
-
每周核对,团队修正口径。检查漏填、重复、无任务归属和异常长记录,不在每周会议上逐人追问所有小时数。发现类别误用时,先统一解释再修正。
-
迭代结束,负责人解释偏差。比较计划与实际,挑选影响最大的两到三个偏差,核实原因并明确下一轮动作。不要把每个数据点都变成追责项目。
4. 可以直接复制的轻量检查清单
-
项目、任务与类别是否使用统一名称?
-
是否把会议、评审、支持和返工等重要工作纳入记录?
-
每天填报时间是否控制在团队可接受范围内?
-
计划外工作是否能找到请求来源或触发原因?
-
管理者是否明确说明数据用途、查看权限和保留周期?
-
每次复盘是否至少形成一个可验证的流程改进动作?
5. 规则示例:异常检查应当提示核实,不应自动判错
如果采用电子表格,可以通过简单公式提示当日总工时异常、无类别记录和工时缺失。下面是伪代码示例,阈值应由团队自行设置;提示只用于发现需要确认的数据,不应直接认定成员填报错误。
for each member_day:
if total_hours > daily_review_threshold:
flag("请核实当天记录是否包含重复或跨日工时")
if any(entry.hours <= 0):
flag("工时必须大于零")
if any(entry.category is empty):
flag("请补充工作类别")
if entry.planned_status == "计划外" and entry.hours > exception_threshold:
request_reason("请简要说明计划外工作的触发原因")
真实系统中还应处理跨时区、轮班、休假、跨日故障处理和临时调班等情况。不要把单一的“每日八小时”规则当作所有岗位、地区和制度的统一边界。若工时用于薪酬、合同结算或劳动合规,应由相应专业人员审核制度和口径。

七、不同情况下的行动建议:从低成本试点到组织级治理
1. 团队从未记录过工时:先跑两到四周小试点
首次试点不要同时改绩效、项目预算和迭代估算。选择一个边界清晰的团队或项目,确定三个目标指标,控制类别数量,并说明数据不用于个人排名。试点结束后,邀请开发、测试、产品和负责人分别反馈填报成本、误解最多的字段以及最有帮助的观察。
如果团队对记录用途存在强烈顾虑,应先处理信任和权限,而不是急于上线系统。试点是否成功,不以“所有人都填满”为唯一标准,而看数据是否更能解释问题,成员是否能在合理时间内完成填报,以及复盘是否促成了实际流程改动。
2. 已经有表格,但月末数据总是补录:先改工作节奏
检查记录入口是否离任务工作流太远、提醒是否出现在不合适的时间、类别是否让成员反复犹豫。可将填报安排在每日收尾,增加任务关联或快捷入口,允许在次日内修正。若成员当天工作频繁被中断,也可以由轮值记录员整理公共支持事项,但个人任务仍应由执行者确认。
不要立即用更多催促和更严厉的超时追踪解决补录问题。先做简短访谈和一周观察,分别核对开发、测试、值班与管理角色的流程差异。对于工作节奏不同的岗位,统一的是定义和质量要求,不一定是完全相同的填报触发方式。
3. 需要核算项目成本:分开“管理工时”与“核算工时”
成本核算往往需要更严格的项目归属、角色费率或可计费属性;团队改善则需要反映支持、返工和协作等工作结构。两者可以来自同一份基础记录,但应由规则映射到不同视图,避免要求每名成员对复杂财务口径自行判断。必要时让项目管理、财务和研发代表共同审定字段定义。
涉及客户合同和项目结算时,必须优先满足合同及内部控制要求,同时评估记录系统是否支持审计、权限和更正留痕。管理层看板应展示汇总结果,而不是无差别开放个人明细;细粒度访问只授予确有工作需要的角色。
4. 多团队使用同一套平台:统一底层口径,允许有限扩展
组织级规则不必把所有团队变成同一种工作方式。建议设立一套通用类别,例如需求交付、质量与修复、支持运维、协作评审、平台维护,再允许团队增加少量本地子类,并明确映射关系。分类新增应有负责人、业务理由和复审日期,防止长期累积成没人维护的词典。
如果使用项目管理平台,应重点检查任务、迭代、人员和工时记录能否自然关联,是否支持权限分层、字段校验、导出和历史口径追踪。工具选型的优先级应是“让正确记录更容易、让错误更容易发现”,而不是看报表数量。平台越复杂,越需要先统一流程,再配置功能。
5. 工作高度不可预测:不要假装每个小时都能提前计划
运维、客户支持、实验型研发和故障响应团队的工作波动较大,计划外工时占比本来可能高于稳定产品开发团队。此时与其强求固定迭代承诺,不如保留容量缓冲、设置轮值、统计请求类型与响应时间,并把已知重复工作逐步纳入计划。
若某些工作天然带有不确定性,可记录区间、阶段或事件级别,而不是硬把整个任务拆成精确小时。要判断的不是“计划外是否为零”,而是波动是否可预测、是否由少数瓶颈引起、是否存在可减少的重复请求。
| 情境 | 优先动作 | 暂缓动作 |
|---|---|---|
| 首次试点 | 统一目的、少量字段、连续观察 | 个人排名和复杂自动化 |
| 记录延迟严重 | 简化入口、改变提醒节奏 | 继续增加催填次数 |
| 成本核算要求高 | 与财务确认口径及权限 | 用管理复盘字段替代核算规则 |
| 多团队规模化 | 建立分类字典与版本管理 | 要求所有团队完全同构 |
| 工作高度波动 | 保留容量缓冲、追踪请求结构 | 以计划外占比高直接判低效 |

八、取舍与边界:什么时候少记,什么时候必须记得更细
1. 记录越细,分析越有价值吗
不一定。细粒度带来更高解释能力,也提高成员填报成本、类别维护成本和数据争议。若任务跨度大、项目成本需要审计,细粒度可能值得;若主要用于每周团队复盘,过度细分往往会降低完成率,且无法改善关键决策。
我通常把决策价值作为删减标准:如果将两个类别合并后,管理者仍会采取同样的行动,那么它们不必分开;如果合并后会掩盖不同成因,例如把常规维护与紧急故障混为一类,则保留区分更有意义。字段必须有“维护成本”和“决策收益”两面评估。
2. 记录个人,还是记录团队
任务归属和责任边界需要个人记录,但工作结构、容量和改进趋势应尽量按团队聚合。团队层面数据更适合发现流程问题;个人明细适合核实记录、安排负荷或进行一对一支持。两者用途不同,权限和解释方式也应不同。
若管理者需要查看个人记录,应明确访问原因、使用范围、保留时间和纠错机制。没有必要让全员看到每个人的小时数。对成员而言,最重要的是知道数据不会被脱离任务难度和工作性质单独解读,并有机会说明重大偏差的背景。
3. 用工具自动化,还是继续用电子表格
团队人数少、类别稳定、分析简单时,电子表格足以验证口径;当任务数量增多、重复录入明显、跨团队汇总困难或权限要求提高时,再评估工具化。选择某项目管理工具或某项目管理平台时,优先验证实际工作流是否顺畅,不要只看演示环境里的功能清单。
一轮有效的试用应覆盖成员填报、负责人核对、跨项目汇总、历史修正和权限设置。让真实用户完成几种常见任务:关联已有任务、记录计划外支持、修正错填项目、导出团队趋势。若试用过程中需要大量手工解释或重复录入,工具自动化带来的收益可能尚未抵消配置成本。
4. 是否公开个人工时数据
团队通常可以共享分类定义、汇总趋势和改进行动;个人明细则应按职责授权。公开排名带来的比较压力,可能改变记录行为,造成数据更“好看”却更难用于改进。除非存在明确的业务和合规理由,否则不建议把小时数做成公开竞赛。
对外沟通也应避免把工时数据包装成效率结论。比如“某类任务平均耗时增加”只是现象,除非任务范围、人员经验、质量标准和外部依赖都可比,否则不能据此推断效率下降。图表应同时说明统计口径、时间范围、样本量和数据限制。

九、落地路线:把工时表变成持续改进机制
1. 第一周:写清楚规则,不急着追求报表
确定工时记录服务的目标,指定业务负责人和数据维护人,写出字段字典与示例。让一线成员检查是否能在真实工作中理解分类,尤其要测试临时支持、跨项目协作、会议、返工和等待等容易出现歧义的情形。
首次规则说明应清楚回答:为什么记录、记录什么、不记录什么、谁能查看、数据如何使用、错填如何修改。不要只发一张字段说明表;用两三个团队真实场景演练,通常比长篇制度更能发现问题。
2. 第二至第四周:小范围试运行,记录流程问题
试运行期间,不急于调整绩效或人员评价。记录填报耗时、缺失率、分类误用、重复录入和事后修正。每周收集几个具体问题,例如“内部支持该选哪个类别”“同一任务跨日如何记录”,并统一答复到规则字典中。
只有在流程基本稳定后,才开始用工时数据讨论偏差和容量。若试点团队的记录完整率高,但成员普遍认为填报负担重,应优先优化入口和字段;如果填报很快但分类误差多,应完善定义和训练,而不是继续追求更高提交率。
3. 第二个月:建立固定复盘和数据反馈
选择每个迭代结束后的固定时间,围绕三类问题复盘:计划外工作来自哪里,偏差最大的任务为何偏离,下一轮只改哪一两件事。负责人应把行动项写成可验证的假设,例如“安排轮值后,随机支持打断人数是否减少”,而不是“提高协作效率”这类无法验证的口号。
反馈闭环要让成员看得到:上一次指出的填报问题是否解决,数据触发了什么流程变化,下一轮如何验证。若团队持续投入记录,却从未看到任何管理动作,成员会把工时表视为额外行政工作,长期数据质量难以维持。
4. 规模扩大前,先确认可比性和治理责任
跨团队汇总前,先抽查分类定义是否一致、任务归属是否统一、团队工作日历和统计周期是否可比。百人以上组织还应明确谁能创建类别、谁能访问个人明细、谁能导出数据、发生纠错时如何留痕。没有治理责任的统一报表,只会把局部口径差异放大成组织级误判。
若引入平台工具,应先配置一组最小工作流,在真实任务上验证字段映射和权限。对 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,评估重点应包括任务关联、权限配置、组织级汇总和流程适配;是否适合团队,仍需通过实际试用和内部规则评审决定,而不是仅凭产品功能介绍判断。
5. 给团队一份可执行的首月行动表
| 时间 | 负责人 | 动作 | 完成标准 |
|---|---|---|---|
| 第 1,3 天 | 研发负责人、项目负责人 | 确认记录目的和三项观察指标 | 团队能用一句话说明数据用途 |
| 第 4,7 天 | 数据维护人、成员代表 | 定义字段、类别和正反例 | 常见场景均能找到明确归属 |
| 第 2 周 | 试点成员 | 小范围试填并反馈阻力 | 记录填报耗时和主要错误类型 |
| 第 3 周 | 负责人 | 修正规则并运行质量检查 | 缺失、重复和无归属记录可识别 |
| 第 4 周 | 团队 | 复盘一项高影响偏差 | 形成下一轮可验证改进动作 |
这个行动表的重点不是严格照日期执行,而是避免同时上线一堆要求。先定义,再试填,再校验,最后复盘,能够把问题留在小范围内解决。若团队规模较大,可按业务线分批试点,但要确保各试点使用相同的核心口径。

十、结语:最好的工时表,是能让团队少做一次错误决策
1. 先记录工作结构,再解释产能变化
工时表不是研发团队效率的直接测量仪。它更像一面带有口径限制的镜子:记录规则清楚、数据及时、用途透明时,它能照出计划外工作、返工和依赖等待;规则混乱、月末补录、用于个人排名时,它只会把管理偏见变成数字。
因此,我的建议不是“所有研发团队都必须精细填工时”,而是先确认一个值得回答的问题,再以最低必要成本收集足以回答它的数据。若团队无法说清记录要改变什么,就先不要增加字段;若数据无法让复盘产生行动,就先改善解释机制,而不是换一套更复杂的报表。
2. 下一步从一个迭代开始
现在可以做三件事:选一个团队或项目试点;限定三项指标和五到七个类别;在迭代结束时挑一个最大偏差,核实原因并尝试一项改进。连续观察两到三个迭代后,再决定是否扩大范围、提高粒度或引入平台化流程。
真正有价值的工时管理,不是证明谁忙,而是让团队更早发现工作被什么挤占、计划为什么失真,以及下一轮能做什么改变。当成员愿意及时记录、负责人能用数据提出可验证的问题,工时表才从填报任务变成研发团队自己的改进工具。
常见问题解答(FAQ)
1. 研发团队刚开始记录工时,应该从哪些字段入手?
我想让团队开始填工时表,但担心字段太多会让大家觉得是在增加负担。哪些信息是管理和复盘真正需要的,哪些可以先不填?
入门阶段建议只保留日期、人员、任务、实际耗时和工作类型五项,备注设为选填。任务应关联到具体需求、缺陷或技术事项,避免只填“开发”“开会”这类无法复盘的描述。可以先试行两周:例如将“接口开发”拆成“订单接口参数校验”,记录实际投入 2.5 小时。若团队仍常常不知道工时该归到哪里,再补充项目或阶段字段;
不要一开始就要求填写成本、优先级、审批人等暂时不会用于决策的信息。
2. 研发人员应该每天填工时,还是每周集中补录?

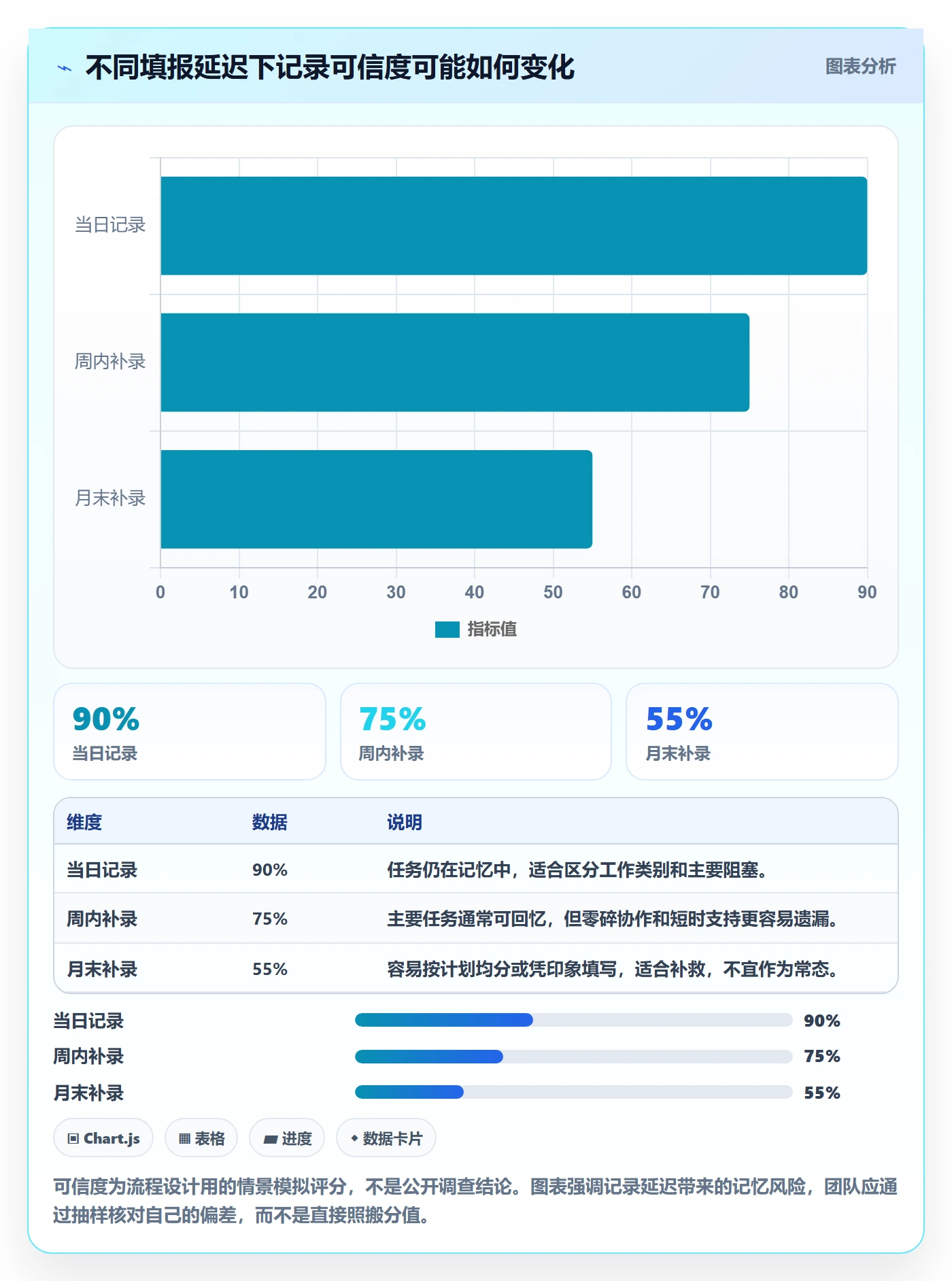

我所在的团队平时任务切换比较频繁,到了周五才回忆一周做了什么,经常记不准。每天填写会不会打断开发,集中补录又怎样降低误差?
优先采用每日收尾时补录,而不是周末凭记忆一次填完。可以把填报安排在下班前 3 至 5 分钟,并允许先记录大致耗时、次日再修正;如果工作被频繁打断,按任务切换节点记一笔,比要求精确到分钟更现实。
试运行时可对比当天记录与周末补录的差异:例如抽查一周记录,若集中补录经常把零碎沟通、排障漏掉,就应缩短补录间隔,而不是增加审批层级。工时记录的目标是形成可用的投入估算,不是制造虚假的分钟级精度。
3. 工时表怎样设计,才能减少任务分类混乱和重复填报?
我发现团队成员会把同一件事填到不同任务下面,有人把代码评审算作开发,有人又单独记成沟通。有没有一种简单规则,既能统一口径,也不让表格变复杂?
先制定一页以内的分类规则,并用典型场景举例:编码与自测归入开发,评审归入代码评审,线上故障定位归入缺陷处理,例会归入会议。任务层级建议控制在“项目,工作项”两层,避免同一事项同时出现在个人表和项目表里;系统若能从任务关联工时,就不要再要求成员重复录入项目名称。
每周抽查少量记录,重点找同一任务被拆成多个近义名称、或多人对同类工作的归类不一致,再更新示例,而不是靠退回整张表纠错。
4. 管理者应该怎样用工时数据判断项目进度,而不把它变成员工考核数字?
我担心团队开始填工时后,管理者只看谁填得多、谁填得少,最后大家为了数据好看而调整记录。工时数据更适合回答哪些问题,又有哪些结论不能直接得出?
工时更适合用于比较估算与实际投入、发现工作类型变化和定位阻塞,不适合单独用来衡量个人产出。比如某项功能估算 20 小时、实际投入 32 小时,先检查需求变更、返工、测试等待或依赖阻塞,再决定是否调整后续估算;不能仅凭超出的 12 小时认定执行效率低。
建议每两周看一次团队层面的趋势,并同时查看交付结果、缺陷情况和变更记录。若填报数据会直接影响奖惩,成员往往更倾向于优化数字而非记录事实,数据可信度反而会下降。
核心关键词
文章包含AI辅助创作:项目工时实操方法:研发团队提升工时表效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/582051
