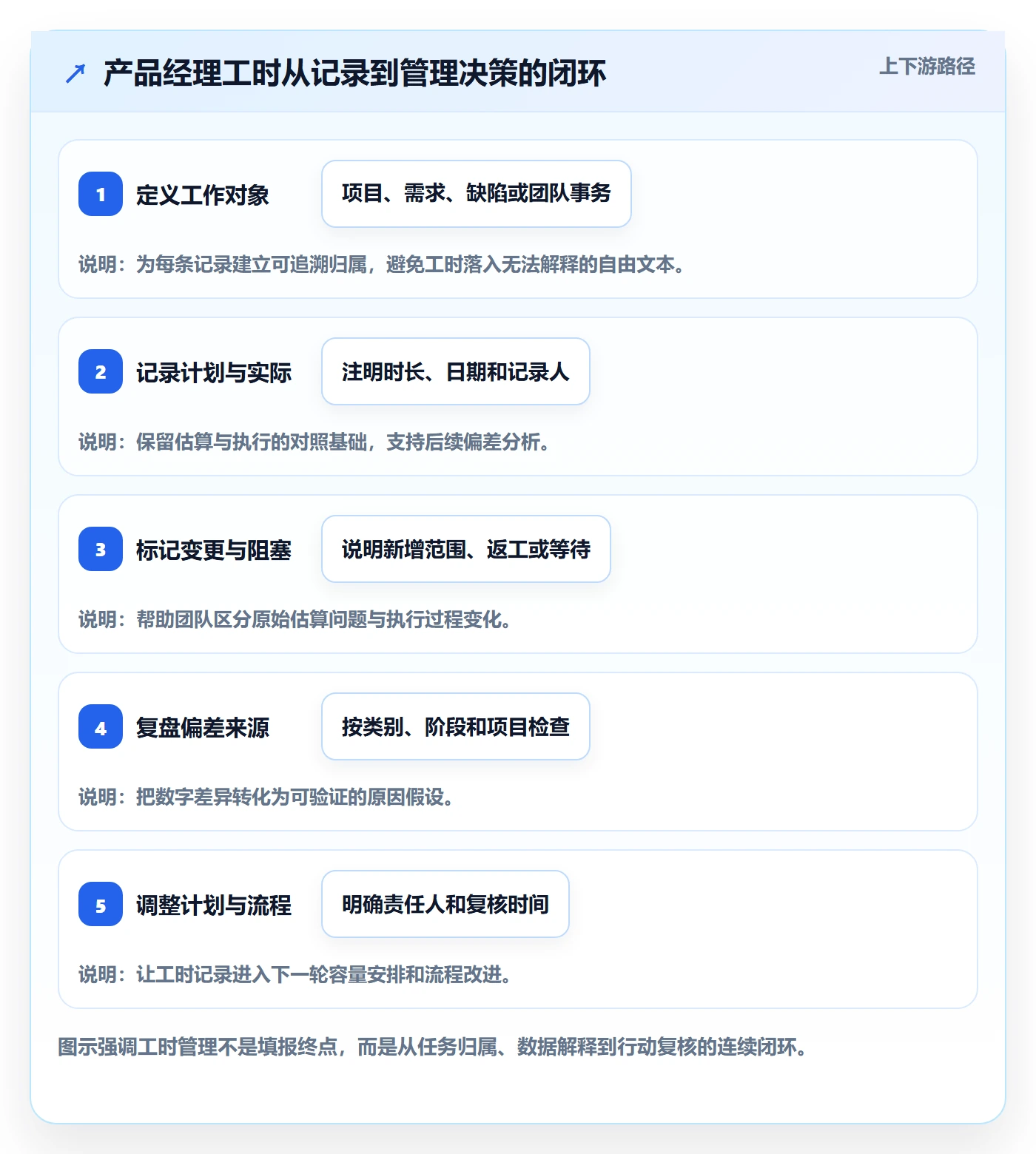

《项目工时管理方法大全:产品经理工时表协同管理落地清单》真正要解决的,不是“每个人每天填了几小时”,而是团队能不能用工时信息及时发现计划偏差、需求变更和资源冲突。工时表填得很满,项目仍然延期,通常不是员工不够努力,而是统计口径、任务拆分和协作责任没有对齐。本文从产品经理的实际工作场景出发,给出一套可以先小范围试行、再逐步扩展的工时管理方法,并用明确标注的情景模拟数据演示如何判断结果。
一、先讲结论:工时管理不是填表,而是让项目决策更及时
1. 先确认工时管理要回答什么问题
我判断一套工时管理机制是否有效,首先不看表格字段有多少,而看它能否帮助团队回答四个问题:工作实际花在哪里?计划为什么偏离?哪些需求正在挤占既定工作?接下来谁需要调整什么?如果一张工时表只能回答“某人本周填了多少小时”,它还只是记录工具,尚未成为管理机制。
项目工时常被用于项目成本核算、阶段估算、资源协调、进度预警和复盘。不同用途需要不同精度。例如,成本核算要明确计入口径;产品迭代管理更关心任务级别的计划与实际差异;人员负荷分析则要避免把出勤时长直接等同于可分配产能。
因此,第一条结论是:先确定管理问题,再设计工时字段。没有明确用途就先要求全员逐小时填报,容易增加记录成本,却得不到可以指导行动的信息。
2. 先从项目任务入手,不从个人日历入手
产品经理的工作通常跨越需求调研、需求分析、方案评审、跨团队沟通、验收和上线复盘。它们常常分散在不同项目、不同工作项和临时沟通中。如果只按“上午、下午、会议、其他”记录,时间虽然被填上了,却很难判断是哪个产品事项占用了资源。
更实用的做法,是让工时归属到一个可识别的工作对象,例如需求、缺陷、版本、项目阶段或明确的管理事务。每个记录至少能回答“做了什么”和“属于哪里”。如果工作对象暂时无法精确到需求,也应先归属到项目或阶段,而不是长期使用没有解释力的“其他”。
3. 先采用足以支持决策的精度
工时记录精度越高,不代表数据越可靠。精确到每五分钟,如果员工无法稳定回忆、系统操作又繁琐,最终得到的可能只是表面精确。对多数产品团队,先以半小时或一小时为记录粒度,按天或按工作项汇总,通常比追求分钟级填报更容易执行。
精度应由决策场景决定。若团队要核算按合同计费的外部项目,可能需要更严格的时间说明和审批;若团队只是想识别需求反复、会议过多和计划失准,按工作项记录每日实际工时通常已经足够。管理精度不应超过数据质量和决策需要。
| 管理用途 | 推荐记录对象 | 建议精度 | 优先关注的结果 |
|---|---|---|---|
| 项目成本核算 | 项目、阶段、工作项、人员 | 按组织财务口径设定 | 工时金额、项目毛利、超支原因 |
| 产品迭代管理 | 需求、缺陷、版本、支持事项 | 半小时或一小时级别起步 | 计划偏差、变更影响、返工占比 |
| 资源协调 | 团队、项目、阶段 | 按天或按周汇总 | 负荷冲突、关键角色瓶颈 |
| 流程改进 | 评审、等待、返工、沟通等类别 | 按实际需要抽样或持续记录 | 等待时间、重复劳动、流程损耗 |
二、背景与真实场景:产品经理为什么很难填出有用的工时
1. 产品经理的工作容易被低估,也容易被重复计算
产品经理的工作不总是以一张需求文档为边界。一次需求可能包含用户访谈、数据查看、方案讨论、原型调整、技术澄清、评审答疑和上线验收。若只把写文档的时间记入需求,需求投入会被低估;若把每场会议都全额计入多个项目,又可能让同一段时间重复出现。
因此,产品工时表必须先规定“工时归属原则”。例如,一场主要讨论某个需求的评审,归到该需求;覆盖多个项目的周会,归到团队协作或管理事务;会议后的具体方案修改,归到对应需求。原则不必复杂,但需要一致,否则数据无法横向比较。
2. 临时工作会不断侵占计划工作
很多产品团队的计划看起来合理,执行过程中却不断出现线上问题、销售答疑、客户定制、紧急评审和跨部门协调。它们单独看都只占一点时间,叠加后却会挤压需求分析和版本交付。若这些工作没有被记录,计划偏差就会被错误解释为“估算不准”或“执行效率低”。
我建议至少把工作分成三类:计划内交付、计划外响应、管理与协作。团队不必一开始就细分十几种事务,但要能区分“原定要做的工作”和“执行中新增的工作”。只有这样,复盘时才能分清估算误差、范围变化和突发负荷。
3. 多角色协作需要同一套对象,不需要同一种视角
产品经理关心需求和版本,研发关心任务与缺陷,测试关心用例和验证,项目负责人关心里程碑与资源。协同管理并不意味着每个人都要用同样的表格视图,而是需要共享稳定的工作对象和口径。每个角色可以有自己的筛选方式,但工时最终应能归到同一项目或工作项上。
例如,研发在一个缺陷上记录修复投入,测试在同一缺陷上记录复测投入,产品在同一缺陷上记录影响评估和验收投入。项目汇总时,团队能看到完整处理成本,而不是三个角色各自维护互不相通的统计表。
4. 工时数据的质量取决于工作流,而不只取决于提醒
如果任务没有负责人、优先级和状态,员工很难准确知道工时应该记在哪里。若工时填报入口藏得很深,员工会拖到周末集中回忆。若主管只在月底追缺失数据,工时表就会变成补材料。提升质量的顺序应是:先让任务对象清楚,再让记录动作方便,最后才通过提醒和审核建立稳定习惯。
在中大型企业或百人以上组织,跨团队统一项目、工作项和审批口径的难度会更高。此时可以评估能够连接项目任务、工时记录、权限和报表的管理平台。PingCode 可作为这类组织评估的一个例子,但是否适用仍应通过具体流程、权限模型、集成能力和试点数据验证,而不能只凭功能清单判断。
三、常见误区:为什么工时表填满了,管理仍然失灵
1. 误区一:把工时填报率当成项目管理质量
填报率只表示记录动作是否发生,不表示记录是否准确,也不代表项目决策更好。一个团队每天都填表,却把所有工作都归到“项目沟通”,填报率可以很高,分析价值仍然很低。反过来,试点初期填报率略低,但任务归属和变更说明清楚,可能更有改进价值。
我会把填报率作为数据完整性指标,而不是绩效指标。它的用途是发现流程阻塞,例如记录入口不方便、任务对象缺失或负责人不清晰。将填报率直接绑定个人考核,容易诱发集中补填、随意拆分和追求表面合规。
2. 误区二:把计划工时当成承诺,把实际工时当成效率排名
估算是基于当前信息作出的判断,不是精确承诺。需求范围变化、依赖延迟、线上事故和审批等待都会改变实际投入。若团队把实际工时偏高直接解释为员工效率低,员工就会倾向于少报、提前锁定估算或把额外工作记到模糊类别中。
比较计划与实际时,应该同时查看范围是否变化、等待是否增加、返工是否发生、依赖是否按时交付。工时偏差首先是一个需要解释的信号,不是一个自动成立的责任结论。
3. 误区三:把所有沟通都记成会议,把所有会议都视为浪费
会议的价值差异很大。需求澄清、风险决策和跨团队依赖协调,可能减少后续返工;没有明确议题、没有决议和责任人的重复同步,则可能只是高成本的信息传递。只统计会议总时长,无法判断会议是否值得保留。
更有效的记录方法,是在少数关键会议上标记会议目的和结果,观察它与后续返工、阻塞解除和决策等待之间的关系。团队不用给每一场会议写长篇纪要,但要能识别哪些会议改变了项目状态。
4. 误区四:过度细分类别,让员工花更多时间解释工作
类别越多,报表看起来越精细,选择成本也越高。若一线人员必须在“需求沟通”“需求确认”“需求澄清”“需求评审沟通”等近似选项中判断,口径分歧会比原来的分类更多。
我更倾向于先用少量稳定类别,再根据管理问题决定是否细分。常见的起步分类可以是需求与交付、缺陷与质量、运营支持、会议协作、管理事务、学习或公共事务。只有当某类工作占比足够大、需要采取不同管理动作时,才值得进一步拆分。
5. 误区五:月底集中补录,误以为能恢复真实数据
人的记忆更容易保留重要事件,容易遗漏短时切换、临时沟通和等待时间。月末回忆通常会把零散任务归并成大块,导致时间分布失真。集中补录能够让表格完整,却未必能让数据更准确。
解决办法不是要求员工全天候填表,而是设置轻量、固定的记录节奏,例如每天结束前两分钟检查任务归属,或每周固定时间核对未提交记录。对于任务频繁切换的角色,可以使用工作结束后快速补记,而不是月底重建整月日历。
| 常见做法 | 表面收益 | 隐性风险 | 替代做法 |
|---|---|---|---|
| 用填报率评价个人 | 短期记录更齐全 | 补填、虚填和规避复杂任务 | 用填报率检查流程完整性,结合抽样校验 |
| 只比较计划与实际 | 容易发现数字偏差 | 忽略范围、等待和外部依赖 | 同时记录变更、阻塞和返工原因 |
| 无限增加工时类别 | 报表分类更细 | 口径不一致,填写负担上升 | 从少量类别起步,按决策需求再拆分 |
| 月底集中补录 | 表格看起来完整 | 回忆偏差和时间归属模糊 | 每天轻量核对,每周检查异常 |
四、专业判断逻辑:先定义口径,再判断偏差
1. 用“记录对象,时间口径,解释信息”搭出最小数据模型
工时表的最小数据模型可以分成三部分。第一部分是记录对象:项目、需求、缺陷、版本或团队事务。第二部分是时间口径:计划工时、实际工时、日期、记录人和计量单位。第三部分是解释信息:工作类别、是否计划内、变更原因、阻塞状态或简短备注。
不是每条记录都要填写全部解释字段。若系统要求每条一小时工作都写长备注,维护成本会迅速上升。更合理的做法是把常规工作尽量自动关联到任务,只对异常情况要求补充说明,例如超出估算、临时插入、范围变化或跨项目支持。
2. 把计划、实际、范围变化分开记录
计划工时回答“当时预计要花多少时间”;实际工时回答“最终投入多少时间”;范围变化回答“工作内容是否与估算时一致”。这三项如果混在一起,团队无法判断估算是否需要改进,还是项目中途发生了变化。
例如,一个需求最初估算为 12 小时,实施中新增了两个验收场景,实际达到 18 小时。如果团队只看到超出 6 小时,容易把问题归因于原估算;若变更内容和时间单独记录,就能区分原范围估算误差与新增需求带来的投入。
3. 用可解释的偏差指标,而不是孤立的差异值
可以使用计划偏差率作为分析起点:实际工时减去计划工时,再除以计划工时。偏差率需要附带边界条件。计划为零或很小的任务不适合直接比较百分比;超大任务和高不确定性探索任务,也应与常规小任务分开分析。
团队还应关注需求变更率、返工工时占比、计划外工作占比、等待时间、估算覆盖率和数据及时率。指标不需要全部进入管理看板。每个指标都应该对应一个可执行动作,否则它只是增加报表复杂度。
4. 先看趋势和组合,再看个人差异
个人之间的工时差异,容易受到职责、任务难度、协作负担和工作经验影响。直接横向排名很难得出公平结论。更适合的分析对象通常是项目、需求类型、阶段和团队组合,例如某类需求连续三个迭代都比估算高,或者计划外支持长期占用了产品人员四分之一的可用时间。
当数据量还小,重点应放在流程和类别层面;当记录稳定、工作类型可比、样本数量足够时,再细化到团队或岗位层面。单个异常记录适合调查,不适合立即形成普遍判断。
5. 先核验数据可用性,再做效率结论
判断工时数据能否支撑分析,可以检查四件事:任务是否有明确归属;计划与实际是否使用同一计量口径;范围变化是否有记录;记录是否足够及时。若其中任一项长期缺失,就应先修复数据流程,而不是把报表里的差异解释为效率问题。
以下是一个可供内部使用的核验表。它不是行业标准,更不是绩效门槛,而是帮助团队判断是否可以进入下一阶段分析的建议基准。
| 核验维度 | 检查问题 | 建议动作 |
|---|---|---|
| 任务归属 | 能否将大部分记录关联到项目或工作项 | 补齐任务入口与必需字段 |
| 口径一致 | 团队是否统一小时、工作日及计入规则 | 发布简短口径说明并用样例校准 |
| 范围可追溯 | 超出原计划的工作能否识别新增原因 | 为需求变更、临时支持和返工设置标记 |
| 记录及时 | 记录是否主要在工作发生后短时间内完成 | 设置每日或每周轻量核对节奏 |
五、案例与数据观察:用一个迭代看清工时表的价值
1. 案例背景:问题不是工时太多,而是计划被谁改变
以下是一个用于说明分析方法的情景模拟,不代表某家企业的实测结果。假设某产品团队有 8 名成员,进行为期两周的迭代,计划完成 10 项工作。团队此前只在迭代结束时汇总工作量,结果发现任务延期,却说不清是估算不足、临时支持,还是需求变化所致。
团队开始试点后,把工时归到需求、缺陷、临时支持和团队协作四类对象,并对新增需求、返工及阻塞作简单标记。试点的目标不是证明某个人更快,而是回答:迭代中哪些因素挤占了计划工作,下一轮应改变什么。
2. 情景模拟数据:新增工作比估算误差更值得先处理
示例中,团队两周的可用投入为 560 小时,计划内工作最终消耗 402 小时,临时支持消耗 78 小时,范围新增消耗 52 小时,返工消耗 28 小时。合计为 560 小时。数字仅用于演示如何拆解,不应被解读为行业基准。
如果只看计划任务的延期,团队可能会得出“原估算偏低”的结论;但把工作类别展开后可以看到,临时支持和范围新增共占 130 小时。下一步应该先检查支持入口、需求变更确认和容量预留,再判断估算模型是否需要调整。
| 投入类别 | 情景模拟工时 | 占可用投入比例 | 可采取的管理动作 |
|---|---|---|---|
| 计划内工作 | 402 小时 | 71.8% | 比较不同工作类型的计划与实际偏差 |
| 临时支持 | 78 小时 | 13.9% | 设置支持值班、响应入口或容量预算 |
| 范围新增 | 52 小时 | 9.3% | 记录提出方、决策时间及对版本的影响 |
| 返工 | 28 小时 | 5.0% | 回看需求澄清、验收标准和质量问题 |
这组模拟数据的管理意义,不是要求每个团队把临时工作压到某个固定比例,而是让不可见的工作变得可讨论。若临时支持是业务模式的一部分,就应为它预留容量;若新增需求来自决策反复,应优化范围确认;若返工来自验收标准模糊,则应改善需求质量。

3. 从工时记录到管理动作,需要经过三个判断
第一,判断偏差是否由工作范围变化引起。检查迭代开始后新增了哪些需求、验收场景或紧急支持。如果新增工作占用明显,就不能只用原计划的完成率评价执行情况。
第二,判断工作是否存在重复或返工。查看相同工作项是否多次进入开发、评审或验收,进一步核对是需求不清、外部依赖、质量缺陷,还是决策改变。返工的目标不是给员工贴标签,而是识别可以被流程消除的重复成本。
第三,判断团队是否把容量计划得过满。若团队每次迭代都把全部可用时间排入计划,任何临时问题都会造成延期。可以根据历史计划外工作设置缓冲,但缓冲比例应从本团队的记录中推导,并在多个迭代后校准,不能直接照搬其他团队的数字。
4. 数据观察的边界:小样本能发现线索,不能证明因果
一次迭代的工时分布只能帮助提出问题,不能证明某个流程改动一定有效。若要评估改进,应至少比较多个相似迭代,并记录团队规模、需求复杂度、上线任务和突发事件。若试点期间工作结构发生明显改变,简单的前后对比就可能把外部变化误认为管理效果。
如果要评价一项改进,例如新设需求变更确认流程,可以同时观察变更工时、计划外工作占比、延期任务数和需求等待时间。单个指标改善但其他指标恶化时,团队应先找出代价转移到了哪里,而不是只公布一个有利数字。
六、产品经理工时表协同管理落地清单
1. 第一步:写清楚目的和不做什么
正式上线前,建议由产品负责人、项目负责人和相关职能代表共同写出一段简短说明:记录工时是为了改善容量规划、识别返工、核算项目成本,还是满足合同要求。目标应尽量控制在一到两个,目标过多会让字段和审批迅速膨胀。
也要明确哪些事情不作为记录目的。例如,不根据单日工时长短推断个人贡献,不把临时记录直接用于排名,不要求员工证明每一分钟都在工作。边界说清楚,才能减少员工将工时表视为监控工具的顾虑。
2. 第二步:统一工时口径和记录规则
团队至少要明确工时以小时还是人日记录、是否包含午休、会议时间归属哪个对象、跨项目会议如何处理、休假和培训是否计入项目投入、实际工时是否允许事后修订。口径可以短,但不能靠每个人自行理解。
规则发布时最好附上三到五个常见样例。比如,产品经理参加某一需求评审,归入该需求;跨项目例会归入团队协作;线上故障支持归入缺陷或支持事项;需求新增导致的方案调整,归入新增工作并标记变更。样例往往比长篇制度更能减少歧义。
3. 第三步:建立任务关联和必要字段
工时记录应尽量关联现有任务,不要要求员工重复输入任务名称、项目名和负责人。如果任务系统没有足够清晰的层级,可以先用项目加工作类别,之后再逐步细化到需求或缺陷。起步阶段的关键是归属一致,而不是一次性建立完美分类体系。
建议起步字段包含日期、记录人、项目或工作项、实际工时、工作类别,以及计划内或计划外标记。只有在管理上确实需要时,再增加变更原因、阻塞类型、客户或成本中心等字段。
4. 第四步:选择合适的记录节奏
如果团队工作项切换频繁,每日快速记录可能更准确;如果任务以半天或整天为单位,可以采用每日结束前核对;如果项目更偏里程碑交付,则可以要求至少每周完成一次登记。无论采用哪一种节奏,都应避免将填报集中到月底。
可以给员工提供一个简短的操作约定:工作结束时记录任务和时长;当天确实无法记录的,下一工作日上午补记;周末不要求为填报额外加班。管理者要关注流程是否容易执行,而不只是催交状态。
5. 第五步:设置异常检查,而不是逐条审问
管理者可以检查几类异常:工时没有关联项目;同一时段出现多条记录;记录长期集中在“其他”;计划外工作连续上升;估算偏差集中在某一类需求;实际工时与任务状态明显不匹配。发现异常后,应先确认口径和工作事实,再决定是否需要调整计划或流程。
抽样核对比全量人工复审更可持续。可以每周查看少量记录,关注记录是否能还原工作、是否有清楚归属、是否存在明显重复。若发现系统性错误,再修订规则并通知整个团队,而不是只纠正个别人的表格。
6. 第六步:把数据复盘嵌入项目节奏
工时数据应该在项目还来得及调整时发挥作用。每周可用十分钟查看容量和计划外工作;每个迭代结束时,回顾偏差最大的少数工作项;项目结束后,再汇总成本、返工和阶段投入。不要等项目彻底结束后才第一次打开报表。
复盘会议应以行动为结束,而不是以数字展示为结束。每个发现都要落到责任人和后续检查点,例如“下个迭代由产品负责人记录新增范围并同步影响”“支持轮值由团队负责人安排”“验收标准模板由质量负责人更新”。
7. 第七步:先试点,再扩展到更多团队
选择流程相对稳定、负责人愿意参与、工作对象清晰的团队做试点。试点周期可以覆盖几个完整迭代,以便观察填报习惯和工作结构。试点结束后,不只看记录覆盖情况,还要问团队是否根据数据做过至少一项具体调整。
如果试点成功,再推广统一的数据定义和报表字段;如果员工认为记录负担过高,就先删减字段或改善任务关联;如果数据很多却没人使用,说明管理问题尚未明确,应回到目标重新设计。推广不是复制表格,而是复制能够产生决策的流程。
8. 落地清单:上线前后分别检查什么
- 目的:是否明确工时数据要支持的管理决策,以及哪些用途被排除。
- 口径:是否统一时间单位、会议归属、计划内外和修改规则。
- 对象:是否能把记录关联到项目、需求、缺陷或团队事务。
- 体验:填写是否简便,任务选择是否清楚,是否需要重复录入信息。
- 权限:员工、主管、项目负责人和管理层分别能看哪些数据。
- 质量:是否检查缺失、重复、异常分类和月底集中补录。
- 应用:是否将数据用于计划调整、范围管理或流程改进。
- 复核:试点后是否删去没有决策价值的字段和报表。

七、不同情况下的行动建议与方案取舍
1. 小团队:先用轻量表格还是直接上系统
十几人以内、项目数量有限、任务结构简单的团队,可以先用共享表格验证口径。表格成本低,修改字段快,适合在两三个迭代内摸清哪些信息真正有用。风险是版本混乱、任务关联弱、审批留痕和跨项目汇总需要人工处理。
如果出现重复录入、跨表汇总耗时明显、权限难控制或记录无法关联任务,就应评估是否转向项目管理工具。选择时要看它能否让工时直接挂接工作项、支持必要报表、保留变更记录,而不是只看是否有“工时”模块。
2. 中大型组织:优先解决口径治理和权限边界
百人以上组织更容易遇到多项目、多部门、不同成本中心和不同审批规则。此时,单一模板不一定能满足所有团队,但完全各自定义又会导致数据无法汇总。建议统一核心字段和公共定义,同时允许团队在公共分类下增加有限的本地标签。
组织评估管理平台时,可将 PingCode 纳入候选比较,重点验证项目任务与工时记录的关联、角色权限、跨项目报表、流程适配、数据导出和集成能力。对于多部门协作,不应仅用演示环境判断,需要选真实项目跑通从任务建立到报表复盘的完整路径。
平台选型还要评估迁移成本、管理员投入、用户培训和数据治理责任。一个功能丰富但需要大量人工维护的系统,未必比一个范围较小、使用习惯稳定的方案更适合。试点应让实际填报者、项目负责人和报表使用者都参与。
3. 外包或合同计费项目:优先保证审计口径和可追溯性
按工时结算的项目,需要比内部迭代更清楚的记录规则。团队应明确可计费工作、内部管理时间、客户等待、返工和范围变更如何处理,并保留必要的审批或客户确认信息。口径应在项目启动时与合同和交付流程衔接,不能到结算时才补解释。
同时要避免将“可计费时间”与“团队全部投入”混为一谈。内部投入可能包含方案准备、质量检查、培训或项目管理,这些时间在不同合同中处理方式不同。报表应能区分财务核算视角与实际资源投入视角。
4. 探索型产品或创新项目:接受不确定性,记录学习成本
早期探索项目的任务边界通常不稳定,要求每项工作在开始前给出精确工时,容易制造虚假确定性。更适合按研究假设、原型验证、用户访谈和技术试验等阶段记录投入,并同步记录产出、否定的假设和下一步决策。
探索投入不能仅按最终是否上线判断价值。一次研究如果及时否定了高成本方案,可能减少后续开发投入。此类项目应同时观察学习成果、决策周期和投入上限,并事先设定停止或继续的检查点。
5. 临时支持很多的团队:先留容量,再谈估算优化
如果产品经理频繁处理客户问题、线上事件、销售支持或运营需求,团队应先估算这些工作通常占用多少容量,并考虑轮值、统一入口和优先级规则。把所有人都排满计划,再期待临时任务不影响进度,本身就是不合理的计划设计。
若临时工作主要来自少数渠道,可以让需求先经过统一分流;若来源广泛、难以预测,可先用一段时间积累数据,再根据趋势设置弹性容量。设置缓冲不是降低目标,而是让计划更贴合真实工作模式。
6. 管理层需要绩效数据时:把个人记录与绩效判断隔离
管理层可能希望用工时理解成本和产出,但工时不能单独代表绩效。复杂问题解决、协作贡献、工作质量和业务影响都无法被小时数完整表达。可以用团队或项目层面的投入分析改善计划,却不应以“投入时间越短越好”作为个人评价的简单规则。
如果组织确需将工时信息用于成本核算或资源规划,应明确可见范围、用途和保存规则,并告诉员工数据如何被使用。透明的用途说明通常比含糊的“方便管理”更能建立信任。
| 情境 | 优先方案 | 应避免的做法 | 主要取舍 |
|---|---|---|---|
| 小团队、流程简单 | 共享表格试点,快速校准字段 | 过早搭建复杂审批与多层分类 | 上线快,但汇总和权限能力有限 |
| 百人以上、多团队协同 | 统一核心口径,评估平台化管理 | 各部门完全自定义,导致无法横向分析 | 统一治理成本更高,但可获得跨项目视图 |
| 合同计费项目 | 建立可审计记录与审批规则 | 结算时临时补录或只保留总小时数 | 记录要求较严格,需与合同口径一致 |
| 探索型项目 | 按假设、阶段和决策记录投入 | 要求早期任务给出虚假精确估算 | 更重视学习与止损,预测精度相对有限 |
| 临时支持频繁 | 建立分流、轮值和弹性容量 | 将全部容量排满计划,再把延期归咎于执行 | 计划承诺可能减少,但交付预测更可信 |
八、工时表字段与协同方式:从可填写走向可分析
1. 建议先采用“必填少、异常补充”的字段策略
工时记录的基础字段可以包括:日期、记录人、工作对象、工时、工作类别。若团队需要区分计划和实际,计划工时应放在工作项或估算记录中,实际工时放在每日记录中,避免同一个字段承担两种含义。
对计划外工作、返工和显著偏差,再要求选择原因或补充简短说明。这样既保留必要解释,也避免所有正常记录都变成文字填写任务。字段设计的标准不是“能不能收集”,而是“收集后有没有人会据此做事”。
2. 工时与状态要能互相解释
任务状态和工时记录应该相互校验,但不必机械要求每个任务每天都有时间。例如,某需求连续数日处于“进行中”,却没有相关投入记录,可能是任务停滞,也可能是团队在做未关联的沟通工作;这是一条值得核查的线索,不是自动判定错误。
相反,任务已经关闭却持续出现工时记录,也可能意味着售后支持、验收修正或新需求被错误记在旧任务下。建立这类检查规则,可以帮助产品经理及时修正工作对象,而不是等到季度复盘才发现统计失真。
3. 会议工时应按归属原则处理
会议常常是产品经理工时统计中最容易重复的部分。若多人参加一个项目评审,每个人确实都投入了时间;项目总投入可以统计所有参与者的工时之和。但如果一场会议涉及多个项目,不能在每个项目下都重复计入同一位参与者的完整会议时长。
可以按主要议题归属,或把会议时间分摊到实际讨论的工作项。分摊精度应与管理用途相称:内部容量管理通常不需要精确到每个议题的分钟数;合同核算则应按约定方式留存证据。
4. 让不同角色使用不同视图,共享同一数据底座
产品经理可以按需求和版本查看投入;项目负责人可以按团队和里程碑看偏差;管理层可以看项目成本和容量趋势;财务可以看成本中心和可计费工时。视图不同并不意味着数据口径不同,关键是底层任务和工时记录能互相追溯。
不要为了满足所有角色而把所有字段塞进一张表。先明确每个视图要支持哪类决策,再从共享数据中生成相应报表。若某种视图长期无人使用,就应考虑删掉,减少维护负担。
5. 自动化要先消除重复劳动,再谈智能预测
自动化最适合处理重复、规则清晰的动作,例如从任务中带出项目和负责人、提醒未完成记录、汇总周报、识别重复时间段。它们能减少录入错误,也能让团队把精力放回工作本身。
自动预测工时或识别低效人员,需要更成熟的数据和明确的解释机制。若历史任务分类混乱、范围变更缺失,预测结果可能只是把旧偏差重复放大。实施顺序应是先治理数据,再做自动化分析。
九、常见问题:落地时容易卡住的细节
1. 每天必须逐小时填写吗
不一定。记录粒度要看任务切换频率、成本核算要求和复盘需要。产品团队可以从半小时或一小时的单位起步,按天或按工作项登记。若岗位的任务以整块时间开展,按半天记录也可能足够。过细的要求会提高填报负担,却未必提升准确性。
2. 会议时间要不要计入项目工时
如果会议为项目决策、需求澄清或交付协作服务,通常应按约定计入相应项目或工作项。跨项目例会可归到团队协作或管理事务。重要的是统一归属规则,并避免同一人的同一段时间被重复分配到多个项目。
3. 没有明确任务对象的临时工作怎么办
短期可以归入“临时支持”或“团队事务”,并在必要时用简短描述说明来源。若某类临时工作长期占比明显,就应建立独立工作项、统一入口或支持流程,而不是无限期留在“其他”里。
4. 工时偏差很大,应该先找谁沟通
先找工作项负责人和相关协作方核实范围、阻塞、依赖和返工情况,再决定是否调整估算方式或计划机制。不要仅凭一个数字直接追问个人效率。沟通重点应是“发生了什么变化、下一轮如何避免重复”,而不是“为什么超时”。
5. 工时表能否直接用于绩效考核
不建议单独使用。工时记录能够描述投入,但不能独立证明产出质量、业务影响、工作难度或协作贡献。若组织需要开展绩效评价,应把工时作为有限的背景信息,并与目标完成、质量、用户价值和职责范围等因素一起判断。
6. 表格和管理平台如何选择
表格适合快速试点、字段少、参与人数有限的情境;管理平台更适合跨项目关联、权限控制、流程审批、自动汇总和长期协作。真正的比较应包括录入步骤、任务关联、权限、审计、数据导出、集成和维护成本,而不只是功能数量。
7. 如何判断试点是否值得继续
试点后问三个问题:数据是否更容易归属到工作对象?团队是否能解释计划偏差的主要来源?是否根据数据采取了至少一项计划或流程调整?若只是填报率提高,团队仍然不知道该改变什么,试点目标还没有实现。
十、结尾:先让工时数据能改变一个决定
我更愿意把工时管理看作项目协作的“解释层”,而不是对个人劳动的秒表。它的价值不在于让每个人留下更多记录,而在于把原本看不见的需求变更、临时支持、等待和返工变成可以讨论的事实。只有数据能改变计划、优先级或流程,它才值得被持续维护。
下一步可以从一个正在进行的产品迭代开始:明确两三个管理目标,统一任务归属和计划内外口径,连续记录几个迭代,再选出最值得处理的一类偏差。先把一个问题解释清楚,比一次性建立几十个字段和复杂报表更有价值。
最实用的落地顺序是:先统一口径,再建立任务关联;先识别偏差,再讨论责任;先在小范围验证,再决定是否扩大系统和流程投入。工时表不是项目管理的终点,而是让团队更早发现错误计划、重新分配容量并减少重复劳动的一种手段。
常见问题解答(FAQ)
1. 产品经理工时表应该记录哪些字段?
我第一次整理团队工时表时,发现只记“做了几小时”几乎无法解释项目为什么延期。后来我想把字段压到足够少,又能支持复盘和排期,哪些信息必须留下?
建议至少记录日期、项目或需求、具体工作项、工作类型、投入时长、经办人、状态和备注。工作类型可先分为需求分析、会议沟通、设计评审、跟进验收和临时支持;不要一开始就细分成几十种,否则填写成本会上升,分类也容易失真。
可以用一个试运行口径检验字段是否够用:选取连续两周的记录,看看能否回答“哪类工作占比最高”“临时事项挤占了多少计划时间”“某项需求实际投入为何高于预估”。例如,某团队一周记录40小时,其中会议沟通8小时、需求与方案工作18小时、跟进及临时支持14小时;
这组数据能提示管理者检查会议和临时支持,而不只是要求个人提高效率。
2. 产品经理每天记工时,按小时填还是按任务填更可靠?
我担心按小时记录会让团队把时间花在填表上,也担心按任务记账到月底就想不起来。团队工作经常被消息、评审和突发问题切碎,怎样选粒度才不会既费力又失真?
更适合多数产品团队的做法是按任务归类、按半小时或一小时记录时长,而不是逐分钟计时。任务粒度以半天内能描述清楚为宜,例如“梳理支付改版验收规则”比“处理需求”更可复盘;不足15分钟的零碎沟通可合并到当天的“协作与答疑”,避免记录本身成为负担。
试行时可比较两项指标:每日填写时间是否控制在3分钟左右,以及周末回忆补录的比例是否持续偏高。若补录多,通常说明记录入口太晚或任务分类不贴合实际,不应先用更严格的考核解决。
3. 产品经理工时表怎样和研发、测试的项目任务协同?
我遇到过产品表格里写着“需求已完成”,研发看板上却还在评审,测试又另有一份排期,开会时三边状态对不上。为了避免重复录入和口径打架,工时表应该怎样接入现有协作流程?
工时表不应再造一套任务状态,而应引用团队已经使用的需求或任务编号,并约定唯一的数据来源:任务状态由协作看板维护,实际投入由成员按约定周期补记,产品经理负责检查需求与任务的关联是否完整。落地清单可设为每周一次核对:抽查10条任务,检查是否有负责人、计划节点、实际投入和状态变更记录;
若出现同一任务在两张表里分别更新,优先取消重复字段,而不是要求成员双重维护。这里的判断依据很实际:协同表的价值是解释投入与交付之间的关系,不是把所有流程都复制进一张表。
4. 怎样用工时数据判断项目延期风险,而不是把工时表变成考勤表?
我不想看到有人因为填得久就被认为贡献大,也不想让工时数字变成简单的绩效排名。项目经理真正需要从记录中看出哪些信号,才能提前调整范围、资源或排期?
单看个人总工时无法判断项目风险,应把实际投入与完成的工作量、计划节点和返工情况放在一起看。一个实用的周度检查是:若连续两周某需求实际投入超过预估30%,但验收条件仍未满足,就检查需求变更、依赖等待或返工原因;若临时支持占团队可用时间的25%以上,则应评估是否需要预留缓冲或调整优先级。
这里的30%和25%适合作为团队初始预警线,不是通用定律,应依据两到四周的历史数据校准。复盘时讨论流程和估算偏差,不宜把单个成员的工时长短直接当成绩效结论。
核心关键词
文章包含AI辅助创作:项目工时管理方法大全:产品经理工时表协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581869
读者评论
我们之前也是月底集中补工时,后来改成每天下班前简单核对,遗漏少了不少。不过临时沟通归到哪个任务,团队里还是容易有不同理解,最好配几个具体例子统一口径。
把填报率当作流程指标而不是个人绩效,这点比较实际。我们试过按个人工时排名,结果大家更倾向于把时间记到笼统类别里,反而看不出计划外支持到底占了多少。
半小时或一小时为粒度对日常迭代够用,但涉及外部结算的项目可能不够。想了解文中提到的计划偏差分析,遇到计划工时很小的任务时,除了排除百分比比较,还有哪些稳妥的处理方式?
