周报工时流程与规范:产品经理工时表数据分析关键指标

周报里最值得警惕的数字,往往不是“本周填了多少小时”,而是“每个人都填满了 40 小时”。如果产品经理连续几周都把时间平均分给需求、会议、沟通和规划,表面上看工时完整,实际上可能掩盖了需求反复、会议挤占、跨团队等待,甚至项目投入失控。工时表的价值不在于把一天切成更多格子,而在于让团队能用一致口径回答三个问题:时间花在哪里,为什么这样花,下一步要不要调整。

本文从周报工时流程、填写规范和产品经理工时表数据分析三个层面展开。我会把数据口径、复核流程、指标解释、常见误区和决策方式放在同一套分析框架里,并用明确标注的情景模拟数据说明如何从一张工时表发现问题。案例中的 PingCode 仅作为中大型团队的协作与管理场景示例;文中没有把模拟数据描述成任何产品的实测结果。核心判断是:工时记录不是绩效评分的替代品,而是解释工作结构、识别流程损耗和改善资源配置的证据。

一、先讲结论:工时表要回答管理问题,而不只是填满周报

1. 工时记录的目标,是看清投入结构

产品经理的工作经常以沟通、判断和协调的形式发生,成果不一定对应一个可以独立验收的任务。如果工时表只记录“完成需求”“参加会议”,管理者看到的是活动名称,却看不到投入对象、工作阶段和产出关系。记录得再细,也无法判断时间为什么增加。

我更建议把工时管理的目标限定在三个层面:第一,识别不同工作类型的投入比例;第二,判断项目或产品线的投入是否与优先级相符;第三,发现计划与实际之间的偏差,并追问偏差背后的流程原因。它不是为了证明每个人每小时都在忙,而是为了帮助团队少做低价值返工、减少等待和无效切换。

因此,周报工时至少应具备四个字段:工作日期、投入对象、工作类型、耗时。团队规模较大或项目较复杂时,再补充阶段、产出链接、是否计划内、阻塞原因等字段。字段不是越多越好,只有能支持后续判断的字段才值得增加。

2. 流程要有闭环:记录、校验、解释、行动

一套可执行的流程,不能止于周五下班前提醒大家填表。记录之后必须有人校验口径,校验之后需要解释异常,解释之后还要形成行动。若每周只是统计总小时数、发一张汇总表,工时数据会很快变成形式性负担。

  1. 周初确认计划:产品经理确认本周重点项目、关键里程碑和预期投入范围,先明确“准备把时间用在哪里”。

  2. 工作发生时做轻量记录:尽量在任务结束或阶段切换时记录,不把一周的记忆全留到周五补填。

  3. 周末检查完整性和口径:核对总工时、项目归属、工作分类、重复记录和缺失记录,先处理数据质量,再讨论指标。

  4. 周会上解释偏差:只讨论有决策价值的差异,例如某项目投入高于计划、支持工作连续增加或需求变更导致返工。

  5. 下周调整计划:明确是否调整优先级、减少会议、补充资源、拆分工作,或暂时保留现状继续观察。

对于使用 PingCode 的中大型团队,可以把项目、需求、迭代和任务作为工时归属的组织线索,再结合团队自己的周报规范进行汇总。但工具只能帮助统一记录和查看信息,不能替代管理者定义口径、核实异常和作出取舍。若任务树本身混乱,系统汇总得越快,错误口径扩散得也越快。

3. 先看趋势和结构,再看个人差异

我通常先看团队整体的计划与实际偏差、工作类型结构、项目间投入变化,再判断是否需要进一步看个人记录。这个顺序能降低“先看到某个人数字,就开始评价个人”的偏差。工时表描述的是某种工作结构,不是一个人的全部贡献。

可优先观察以下指标:周工时记录完整率、计划投入偏差率、项目投入集中度、会议与沟通占比、计划外支持占比、返工投入占比、跨项目切换次数,以及记录及时率。这些指标要和团队的交付目标一起解读,不能单独拿某个比例判定好坏。

下面的图表使用一组情景模拟数据说明不同投入结构可能意味着什么,并非行业基准,也不是任何企业的实测数据。它的作用是展示分析方式:平均总工时相同,投入结构不同,背后的管理问题可能完全不同。

周报工时流程与规范:产品经理工时表数据分析关键指标

二、背景与真实场景:产品经理的工时为什么特别容易失真

1. 工作碎片化,记忆回填会改变数据形状

产品经理一天里可能先参加项目例会,再处理一个线上问题,接着和设计、研发确认边界,下午补需求文档,临近下班又参加评审。每段工作都是真实投入,但切换频繁,容易出现“做过却忘记记”或“记得做过却说不清花了多久”的情况。

周五集中回填尤其容易产生整齐但不真实的数据。人会把零散沟通归到最熟悉的项目,把难以估算的半小时写成一小时,把本来分散在多个任务中的时间合并成一条。这样的记录看起来完整,实际误差可能系统性地偏向主要项目、正式会议和容易回忆的工作。

我会把“记录延迟”作为数据质量问题,而不只是提醒员工及时填写。若一周内发生了十几次工作切换,周末一次性回忆每个项目投入,误差很难靠更复杂的报表修正。解决办法不是要求大家记录到分钟,而是在关键工作结束时做简短标记,并允许合理估算、明确估算口径。

2. 同一项工作可能跨越多个项目和工作阶段

产品经理可能为多个产品线共用一次用户访谈,也可能参与公司级方案评审、帮助销售团队解释产品能力,还要处理线上问题。若所有投入都归到一个“产品工作”类别,团队无法区分项目交付、公共建设和临时支持;若要求每个动作都拆成多个项目,记录成本又会超过数据带来的价值。

这里需要先定归属规则。能够直接服务某个项目或需求的投入,优先归到该项目;具有公共属性、无法合理分摊的投入,归入共享工作;短时、偶发的问询不必拆得过细,但如果支持工作持续增长,就应当单独分类并设立观察期。

3. 项目阶段不同,合理投入结构也不同

探索期可能需要较多用户研究、问题定义和方案验证;交付期会增加需求澄清、评审、验收和依赖协调;上线后则可能转向数据观察、问题处理和迭代规划。拿同一套工时比例要求所有项目,往往会把正常的阶段差异误判成效率问题。

分析时至少要同时标记项目阶段和观察周期。一个项目在发布前一周出现会议、验收和问题处理投入上涨,不一定异常;若同类投入在多个迭代中持续攀升,并且交付延迟或返工同步增加,才更像是流程信号。

4. 中大型组织的问题通常不是“没填”,而是口径不一致

在 100 人以上的组织里,产品经理可能跨多个事业部、平台团队和项目组协作。不同团队对“会议”“需求分析”“支持”“返工”的理解不完全相同,同名字段也可能代表不同工作。数据一旦跨团队汇总,口径差异会被误读成效率差异。

因此,组织级分析前要先问:工时是实际投入还是计划值?记录单位是小时还是半小时?请假、培训、公共事务是否计入?兼职支持如何分摊?计划外工作是否包括紧急线上问题?这些定义若没有书面说明,跨团队的均值、排名和趋势都不可靠。

三、常见误区:看似更精细的管理,未必得到更好的数据

1. 把“填满标准工时”当作数据质量

若制度要求每个人每周都必须正好填满规定时长,员工会被鼓励去凑数,而不是如实记录。休假、培训、公共事务、临时支援和未分配时间都会被塞进某个项目,最终让项目成本看起来更完整,实际归属却更模糊。

应区分“应出勤时间”“可分配工作时间”和“实际项目投入”。每个口径服务于不同问题。项目成本核算不应把所有在岗时间自动算成项目投入,周报完整率也不该通过补齐数字来提高。缺失需要被解释,但不能用虚构归属消除缺失。

2. 把工时直接当作绩效或产出

同样投入 10 小时,可能一个人完成了清晰的方案验证,另一个人则被反复拉入临时讨论;投入时间相同,产出质量、难度和业务价值可能差异很大。反过来,某项复杂工作的时间较长,也不必然意味着效率低。

工时适合回答“投入了多少”和“投入结构如何”,不适合单独回答“谁贡献更大”。如果把工时与绩效奖金、个人排名直接绑定,团队会自然地优化可见时长,而不是减少无效工作。记录越细,填报行为越可能围绕指标改变。

3. 只看会议占比,不看会议的必要性和结果

会议时间高是一个线索,不是结论。产品经理参加的会议可能是决策会、评审会、需求澄清会,也可能是重复同步、信息转述或缺少决策人的讨论。把它们合成一个会议占比,只能说明时间被会议吸收,不能说明会议全部无效。

建议将会议继续分成少数几类:决策与评审、项目同步、跨团队协调、信息宣讲或培训。不要为了分析而创建十几种难以稳定判断的子类。每两周抽查会议的目标、参与角色和结论,通常比要求所有人把每场会议写成长篇说明更有效。

4. 把计划外投入都当作失控

计划外工作既可能是流程管理不善,也可能是组织为了保障业务主动保留的响应能力。例如线上故障、合规要求、重要客户问题和突发市场变化,本来就可能无法提前排进周计划。真正需要关注的是它的持续性、来源和对计划工作的挤压。

若计划外投入偶发且处理后恢复稳定,可以记录原因并观察;若连续几周超过团队设定的预警阈值,就应讨论是否需要轮值、专项资源、需求入口或优先级机制。阈值是团队的管理约定,不是行业通用的标准答案。

5. 把任务越拆越细当作提升准确度

把一个小时拆成十几条五分钟记录,未必能提高分析质量。产品经理工作的上下文切换成本很高,过度拆分会增加记录负担,也会让员工把注意力放在填表而不是完成工作。更关键的是记录能否支持具体决策,而不是小数点后有几位。

如果管理者不知道某条记录会如何用于分析,就不应先要求团队填写。推荐从项目、工作类型、计划属性三个维度开始;只有当某个决策反复需要更细信息时,才增加字段。例如,团队发现线上支持投入增加,才新增“问题来源”分类,而不是一开始就要求所有人填写十项原因。

6. 把团队均值当成每个人的目标

均值会掩盖角色差异。负责平台治理的产品经理、承担新产品探索的产品经理、维护成熟产品的产品经理,工作结构天然不同。用团队平均会议占比要求每个人下降到同一水平,可能误伤必须承担跨团队协调的人。

对比时应优先按角色、产品阶段、项目类型和团队边界分组。分组样本太少时,不宜发布个人排名;样本量不足会放大个别事件的影响,也可能让员工担心数据被用于简单问责。

四、专业判断逻辑:从数据质量到管理决策的五步分析法

1. 第一步:先确认口径,确认数据能不能比较

任何指标分析都应从定义开始。我建议在周报规范中写清统计周期、工时单位、记录截止时间、项目归属方式、共享工作处理方式、请假与培训是否纳入,以及估算记录的允许范围。字段含义应当能由新加入团队的人独立理解,而不是依赖老员工口头解释。

还要区分“计划工时”和“实际工时”。计划工时是事前分配或估算,实际工时是事后记录,两者不能混在同一个字段里。若团队按周计划投入 30 小时,最终记录 36 小时,差异有意义;如果计划值也是周五回填的,偏差就失去了分析价值。

(1)给分类设置边界,而不是只写分类名称

“需求分析”可以包括用户问题梳理、方案评估和文档撰写,也可能被不同人用来记录大量沟通。规范中应提供一两句定义和正反例,例如“线上支持”指针对已发生问题的排查、协调和跟进,不包括常规迭代需求评审。

(2)对难以分摊的工作设定统一规则

公共评审、平台建设和跨项目研究,可以归入共享工作池,不必强行按人数或项目平均分摊。若管理层确实要将共享投入分配到项目,需要单独说明分摊算法,并同时保留未分摊数据,避免算法结果被误认为实际项目耗时。

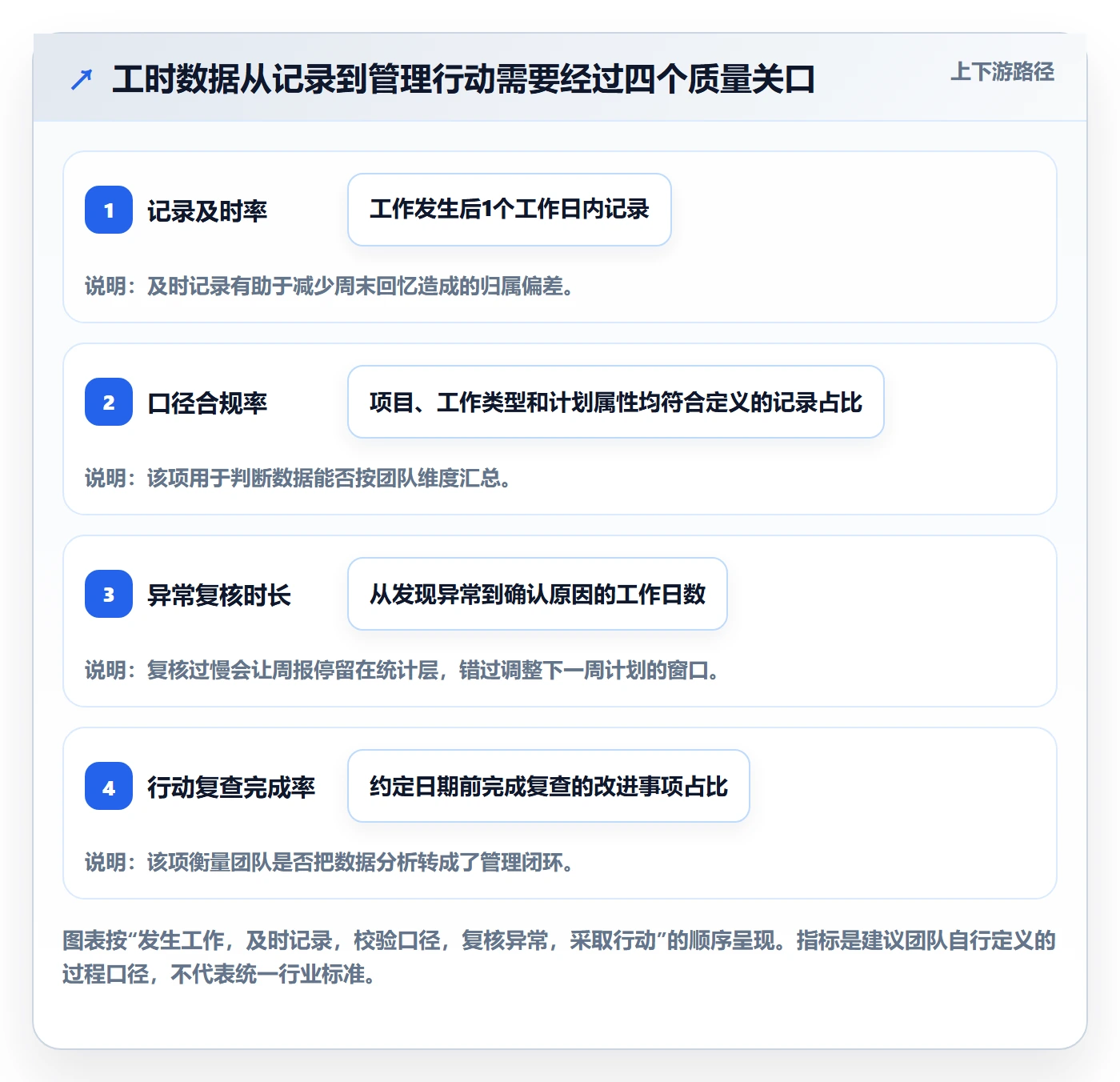

2. 第二步:做数据质量检查,再看趋势

最先检查的不是谁的工时多,而是数据是否完整、及时、重复且口径一致。可使用记录完整率、按时提交率、分类覆盖率、异常总工时比例和重复记录数作为质量指标。异常工时不一定是错误,但应进入复核队列。

记录完整率可以定义为“符合记录规范的有效工作日记录数 ÷ 应记录工作日记录数”。这个指标只用于判断数据是否可用,不应用来评价人的业务表现。团队可以先连续观察四周,再确定适合自己的目标,而不是直接套用外部标准。

例如,某团队在情景模拟中有 20 名产品经理,每人一周应记录 5 个工作日,共有 100 个应记录工作日;其中 91 个工作日的记录满足最低字段要求,则记录完整率为 91%。这能提示管理者数据还不够稳定,但不能说明缺失的 9 个工作日都属于消极怠工。

3. 第三步:建立投入结构,区分产出、协作和消耗

产品经理工时可以先归纳为交付相关、发现与规划、协作与会议、运营支持、返工与等待、组织公共事务等大类。分类的目的不是把所有工作贴上好坏标签,而是建立团队能够持续使用的语言。

其中,“等待”容易被漏记。产品经理等接口信息、等业务决策、等设计反馈时,可能同时做其他工作,不能把全部等待时间都记成独占工时。更合理的记录方式是标记阻塞发生的任务、持续时间和影响,不把被等待的整段时间都作为实际投入,再用阻塞时长评估流程影响。

4. 第四步:比较计划与实际,拆出差异来源

计划投入偏差可以按团队定义计算。一个简单口径是“实际投入减计划投入,再除以计划投入”。但当计划投入为零、工作被临时插入或任务范围发生变化时,这个比率会失真,因此应同时展示小时差和变化原因。

我倾向于把偏差拆成四种:范围变化、依赖等待、临时支持、估算偏差。范围变化要确认决策是否合理;依赖等待要确认阻塞节点;临时支持要识别来源和可预防程度;估算偏差则要看任务是否拆分过粗或工作不确定性较高。

例如,某需求计划投入 12 小时,实际投入 19 小时,表面偏差为 7 小时。若其中 4 小时来自新增合规要求、2 小时来自等待外部接口、1 小时来自原估算不足,行动就不能只有“下次提高效率”,而应分别处理变更流程、依赖管理和估算颗粒度。

5. 第五步:将指标转成行动,并明确复查时间

指标只有连接到行动才有价值。每次分析应写清现象、可能原因、需要验证的证据、责任人、调整动作和复查周期。建议优先选一个可控的流程因素做小范围试验,例如减少某类例会、为支持工作安排轮值、在需求进入研发前补齐验收边界。

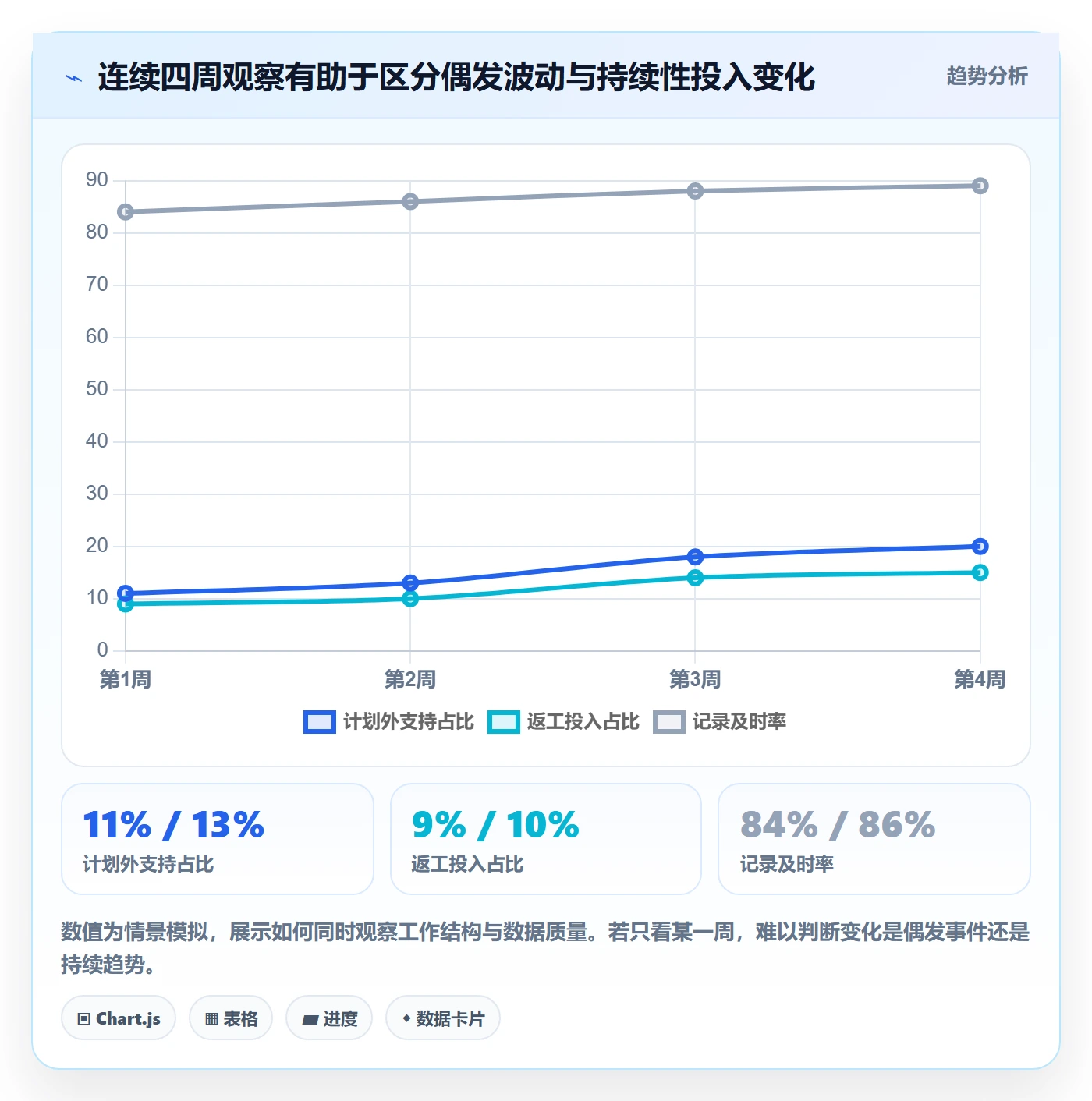

复查周期要与问题性质匹配。会议结构调整可以观察两到四周;项目投入结构通常需要跨越一个完整迭代;组织流程改造可能需要更长时间。不要用一周的波动证明长期改善,也不要把短期异常直接固化成制度。

周报工时流程与规范:产品经理工时表数据分析关键指标

五、指标怎么选:让每个数字都对应一个可回答的问题

1. 完整率与及时率:回答数据是否可用

记录完整率适合检查应记录的工作是否进入系统;记录及时率适合检查记录延迟是否过长。两者不要合并成一个“填报合格率”,否则管理者看不出问题来自漏记还是延迟。

如果完整率高、及时率低,通常意味着员工在周末集中补填,下一步应优化记录方式或提醒节点;如果及时率高、完整率低,则可能是记录入口太复杂、归属规则不清,或某类工作没有合适类别。处理前应抽样核对,不能只看汇总比例。

2. 计划偏差:回答安排是否稳定

计划偏差率适合观察计划和实际是否系统性背离。单个任务偏差大可能只是探索性工作的不确定性;若某一类任务持续超出计划,才值得检查估算方式、需求成熟度或协作流程。

建议同时看偏差方向和偏差绝对值。团队平均偏差可能接近零,因为一部分任务超时、另一部分任务提前完成后相互抵消。按项目和工作类型分组后,才能看出哪些工作经常被低估、哪些计划长期预留过多。

3. 投入集中度:回答资源是否与优先级匹配

若团队把大量时间投入低优先级项目,却在核心项目上持续延期,工时结构可以帮助管理者发现资源配置不一致。集中度可以按项目投入占比观察,也可以用前几大项目投入合计来识别资源过度分散。

集中并不总是好事。高度集中可能意味着关键项目获得足够资源,也可能意味着团队把大量工作压在单一项目上,造成对突发问题的响应能力不足。必须结合优先级、风险和人员依赖判断,不宜设置一个所有团队通用的“最佳集中度”。

4. 会议与沟通占比:回答协作成本是否在变化

会议与沟通投入占比可以用于观察趋势,但最好拆开“必要协作”和“重复同步”。如果会议投入上升,同时决策周期缩短、返工下降,增加的协调可能是有效的;如果会议投入上升、决策等待也增加,就要检查参与人、议程、决策权限和异步信息是否充分。

在试点中,可以抽取两周会议日历,标记是否有明确目标、是否形成决策、是否存在重复参会。不要仅凭会议时长判断会议效率,因为一场短会也可能造成后续多轮返工,一场长会也可能解决关键分歧。

5. 计划外支持占比:回答团队缓冲能力是否够用

计划外支持占比能提醒团队关注临时需求、线上问题和跨部门求助,但不同产品的上线节奏与风险水平不同。成熟产品可能有稳定支持负荷,新业务则可能在试运行期间出现短暂高峰,所以应按产品阶段比较,并区分一次性事件与持续性负担。

当支持占比上升时,进一步观察支持来源、响应时段、影响项目和处理结果。如果高频问题来自同一类产品缺陷,工时增加可能是质量问题的成本信号;如果问题来自外部依赖或客户紧急需求,则可能需要建立专门响应机制,而不是简单要求产品经理压缩其他工作。

6. 返工投入占比:回答前置定义是否充分

返工投入不应只计算“重写文档”的时间,还应覆盖因需求边界变化、验收口径缺失、方案反复或信息遗漏造成的重复劳动。定义返工时要避免把正常迭代优化都算进去,否则团队会为了降低指标而隐藏合理探索。

建议通过少量样本复盘返工原因,先把原因控制在几类:需求变更、前置假设错误、评审遗漏、依赖信息变化、执行偏差。分类稳定后,才适合做趋势分析。返工率下降也不必然说明质量提升,可能只是返工记录减少,因此应同时看缺陷、延期、验收退回等旁证。

7. 跨项目切换:回答上下文成本是否值得承担

一个人同时服务多个项目,不一定能从总工时看出成本。可以记录每日切换的项目数,或抽样统计临时切换次数。切换次数增加时,应结合任务完成周期和等待时间判断影响,而不是先设定“每人最多服务几个项目”的硬性上限。

切换成本通常发生在重新理解背景、恢复上下文、重新确认优先级和等待信息上,难以准确拆成分钟。因而它更适合作为团队层面的观察信号,帮助判断资源是否过度分散,不适合要求员工逐次填写所有切换耗时。

周报工时流程与规范:产品经理工时表数据分析关键指标

六、案例与数据观察:从一张模拟工时表找到真正的问题

1. 案例背景:团队总工时正常,核心项目却持续延期

以下案例为情景模拟,不对应真实公司或真实员工。假设一家 120 人规模的软件企业有 12 名产品经理,团队规定每周按 40 小时作为常规计划上限;本例只分析其中 8 人的某次迭代周报。管理者发现,周报总工时都接近计划值,但一个核心项目已经连续两个迭代推迟。

第一眼容易得出的结论是“人手不够”或“产品经理投入不足”。但把工作按项目与类型拆开后,发现 8 人的核心项目计划投入为 176 小时,实际记录为 148 小时;计划外支持从前一观察周期的 32 小时升到 57 小时;跨团队会议从 41 小时升到 53 小时。总投入没有明显减少,减少的是核心项目可用时间。

这个差异不能直接归因于个人效率。要进一步看新增支持来自哪里、会议有没有决策产出、核心项目有没有因为范围变化而调整。只有在排除合理业务变化后,才能判断资源配置或流程设计需要改动。

2. 拆开工作类型:先看到时间被什么吸收

团队抽查支持工时后发现,模拟的 57 小时中,21 小时来自线上问题跟进,15 小时来自销售与客户问题答疑,12 小时来自跨部门信息补充,9 小时来自临时需求评估。这里最大的线索不是“支持太多”这句话,而是支持来源分散,且没有统一入口。

会议增加的 12 小时中,部分是为线上问题组织的重复同步。由于信息没有集中到一个可追踪的问题记录里,不同角色反复确认现状。于是,原先看似两个独立现象,支持工时上涨和会议时长上涨,可能具有同一个上游原因:问题入口分散、状态更新缺少统一责任人。

3. 形成可验证假设,而不是直接下结论

团队提出了三个假设:第一,线上问题缺少统一分级,导致相同问题被多次转述;第二,产品经理承担了本应由支持或运营角色处理的重复答疑;第三,核心项目延期也可能源于需求范围新增,而不只是支持工作挤占时间。

随后团队抽查两周记录,将支持事项按来源和是否重复分类,并核对核心项目的需求变更记录。情景模拟中的抽样结果显示,重复答疑占支持投入约 18%,需求范围变化对应核心项目新增工作约 16 小时。这样一来,行动就从“要求大家少开会、提高效率”变成了两项可检验措施:建立支持问题统一入口,并对新增范围做显式优先级决策。

4. 小范围调整:用行动验证原因

团队先试行两周,不立刻调整所有角色配置。线上问题由指定轮值人集中接收,重复问题沉淀到统一记录;涉及核心项目的新增需求,必须说明是否替换原计划事项。每周继续记录支持时长、重复答疑时长、核心项目实际投入和延期风险。

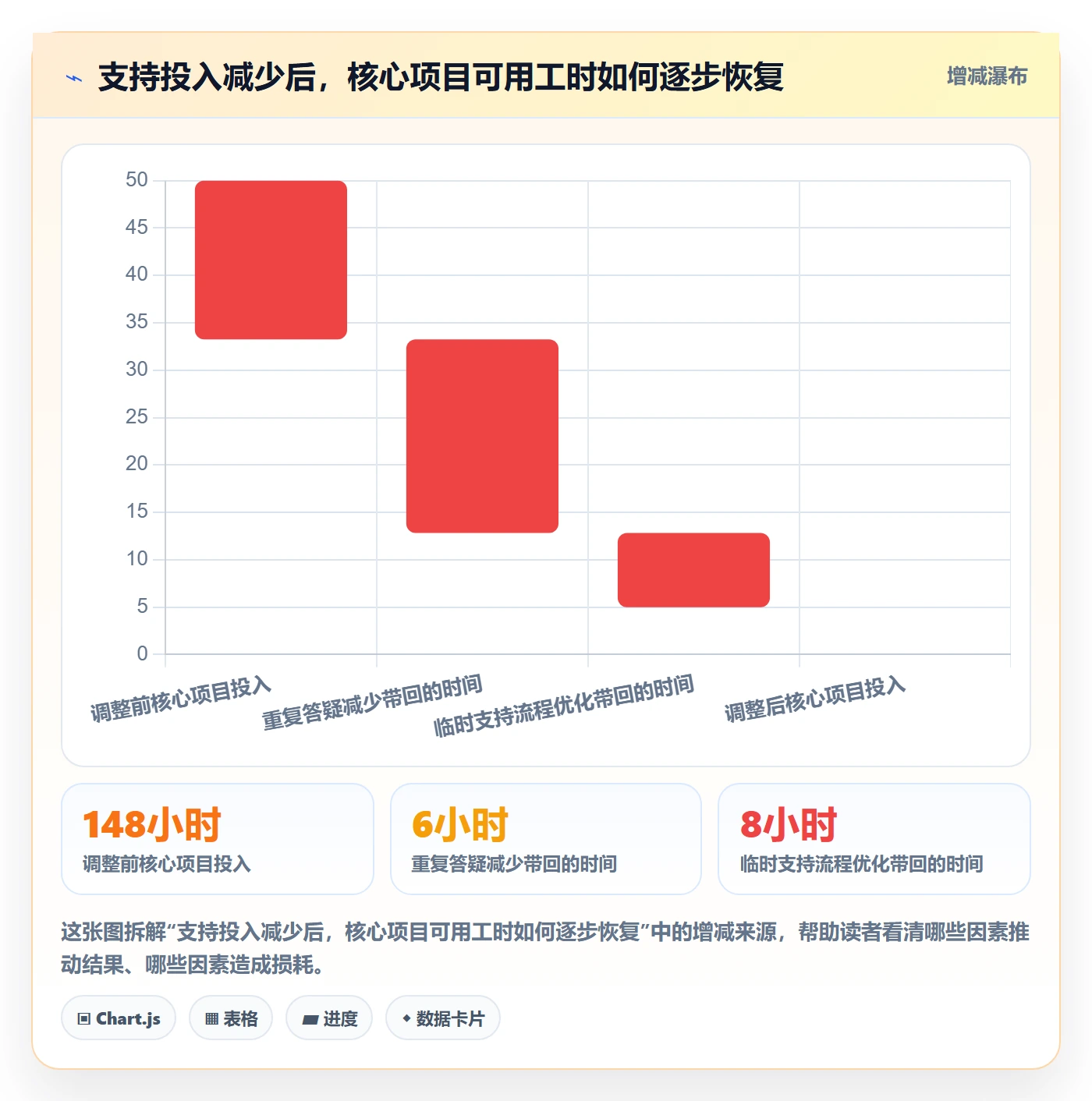

情景模拟中,试行两周后,支持工时从 57 小时降到 43 小时,重复答疑从 10 小时降到 4 小时,核心项目投入回升到 162 小时。这个变化只能说明措施值得继续观察,不能证明延期问题已经彻底解决。需求范围新增仍然存在,需要另行管理。

真正重要的不是“指标降了”,而是指标之间出现了可解释的变化:支持入口变清楚后,重复答疑下降;重复沟通下降后,核心项目得到更多实际投入。若只看支持工时,可能会误以为轮值只是把负担转移给一个人;因此还需检查轮值人员的总工时、其他任务完成情况和问题解决质量。

观察项目 调整前 调整后 管理解释
计划外支持投入 57 小时/周 43 小时/周 下降可能与入口统一有关,仍要追踪问题来源是否转移。
重复答疑投入 10 小时/周 4 小时/周 变化方向支持“重复沟通”假设,但需要继续抽样验证。
核心项目实际投入 148 小时/周 162 小时/周 投入回升不等于交付必然提前,还要看范围与依赖条件。
跨团队会议投入 53 小时/周 46 小时/周 减少的会议应确认没有造成信息遗漏或决策延迟。

表中所有数字均为情景模拟,用于演示分析链路。它们不能作为同规模企业的目标值,也不代表某个管理平台的实测效果。真实团队应保留自己的基线、统一计算周期,并把变化与项目阶段、需求变更和人员安排一起解释。

周报工时流程与规范:产品经理工时表数据分析关键指标

七、不同情况下的行动建议:按问题类型调整流程,而不是只催填

1. 如果团队刚开始记录工时

先把目标设为建立稳定口径,不要一开始就做个人效率分析。第一阶段使用少量字段:日期、项目、工作类型、实际小时、计划内或计划外。要求员工能够在几分钟内完成一周记录,而不是每天为填表投入大量时间。

先运行两到四周,抽查记录是否容易归属、常见活动是否有对应类别、团队能否解释异常。遇到模糊工作时,记录问题本身并修订规范,不要直接把责任归结为员工不认真。只有当字段含义稳定后,才开始建立跨周趋势。

2. 如果记录完整,但数据没有决策价值

这通常不是增加更多字段就能解决的问题。应先问管理者目前最难做的决策是什么:项目资源分配、支持轮值、会议治理,还是需求准入?选一个具体问题,设计最少需要的分类和指标,再进行短期采样。

例如,想判断跨项目投入是否过散,可以先记录每周服务的项目数和核心项目投入,不必立刻追踪每次上下文切换。想判断会议是否挤占交付,则先分出决策会议、同步会议和问题协调会议,并抽查会议结果。

3. 如果计划外工作持续偏高

先把工作来源分层:紧急故障、客户问题、销售支持、临时需求、管理协作和组织公共事项。随后识别可预防部分与必须响应部分。可预防部分通常需要改善入口、优先级规则、知识沉淀或责任边界;必须响应部分则需要明确轮值和资源缓冲。

若计划外工作来自真实业务波动,不要为了让周报好看而强行减少记录。应把缓冲作为计划的一部分,公开说明哪些计划任务会被挤压,以及何种情况需要升级决策。这样可以避免每周都在纸面上安排满载,实际却反复延期。

4. 如果会议和沟通投入偏高

先区分会议承担的功能,而不是全面削减会议。对每类会议抽查目标、决策人、会前信息、结果记录和参与角色。若会议主要用于同步状态,可以试着改为异步更新;若会议用于解决复杂分歧,则重点提升议程质量和决策权限。

一项会议优化试验应同时观察会议时长、决策等待时间、评审退回次数和后续返工。若会议减少但问题在多个渠道重复讨论,说明只是把会议成本转移到了异步沟通中。真正的优化应减少重复协调,而不是只减少日历上的会议块。

5. 如果返工偏高但原因不明确

先对有限样本做事件复盘,不急着把所有项目纳入复杂流程。每次返工记录发生阶段、触发原因、影响任务和可预防性。将“用户反馈后合理迭代”和“因边界不清导致重复工作”分开,否则探索过程容易被错误地标记为低效。

若返工主要发生在需求进入研发后,可以强化需求评审和验收标准;若主要发生在方案阶段,可能需要补充用户证据或决策人;若来自外部依赖变化,则要改善风险识别和变更沟通。不同原因对应不同措施,不能只靠提高个人估算准确度解决。

6. 如果要在管理平台中统一收集与分析

组织可以评估某项目管理平台是否支持团队现有的项目层级、工作分类、权限规则、数据导出和汇总方式。以 PingCode 作为中大型团队的场景示例,重点不是“工具里有没有工时字段”,而是项目、任务、迭代与周报之间能否形成稳定关联,权限是否符合组织要求,以及数据能否按既定口径查看。

选型时应由真实使用者走一遍完整流程:创建或关联任务、记录实际投入、提交周报、复核异常、按项目查看汇总、导出数据做核对。不要只看演示页面或功能清单。对于 100 人以上组织,还应试查跨部门权限、项目归属变更、历史数据迁移和报表口径维护成本。

八、流程规范怎么落地:从周计划到复盘的操作细节

1. 周初:计划要可对照,不要追求精确到小时

周计划可以按项目或工作类型估算投入范围,例如“核心项目约 18 至 22 小时”“线上支持预留 4 至 6 小时”。在不确定性高的探索阶段,区间比单点数字更诚实,也更容易解释偏差。若组织要求计划必须精确到小时,员工容易把计划当成承诺数字,后续就不敢暴露真实变化。

计划应明确本周最重要的结果,而非只有任务清单。一个产品经理计划投入 20 小时做需求分析,仍要说明希望解决什么问题、产出什么决策或交付物。这样周末复盘才能判断时间是否支持目标,而不是只核对小时数。

2. 周中:轻量记录,异常随发生随标记

记录可以在任务结束时完成,也可以在每天固定时间集中整理。关键是不要把所有回忆压到周末。遇到范围变化、临时支持或依赖阻塞时,顺手标记原因类别和关联事项,周会再补充解释,不必在记录当下写长篇说明。

对于短时碎片工作,可以设定团队自己的最低记录粒度,例如以半小时或一小时为单位合并相似事项。粒度必须考虑数据用途和员工负担;如果团队只做周级资源分析,按五分钟记录通常没有必要。

3. 周末:先检查异常,再生成团队观察

复核人可以按清单检查:是否出现超过团队合理范围的总工时;是否有大量未分类时间;是否存在同一事项重复记录;是否有计划外投入却没有来源;是否有某项目的实际投入明显偏离计划。异常只表示需要澄清,不等于违规。

对个人记录的复核,应围绕事实问题提问。例如:“这两条支持记录是否对应同一问题?”比“为什么你的会议这么多?”更容易得到可验证信息。对团队汇总,则优先展示趋势和分布,避免只展示一个平均数,让少数极端值左右整体判断。

4. 周会:只讨论需要决策的差异

周会不应逐条朗读工时表。更有效的方式是选出两到三个需要管理决策的问题,例如核心项目投入被挤压、支持工作连续增加、某类任务普遍估算不足。其他数据作为背景材料,留给负责人异步查看。

会议结论要写成行动:谁在什么时间前做什么,预计改变哪个过程指标,何时复查。若没有行动,只是“大家注意提高效率”,就不应把这次讨论称为工时分析闭环。

5. 月度或迭代复盘:检查制度本身是否造成负担

每月或每个迭代复盘一次规范本身:记录耗时是否过长、类别是否经常选错、管理者是否真正使用数据、员工是否担心记录被用于不当排名。若某字段连续几个月无人用于决策,应考虑删除;若某类异常无法解释,再补充必要信息。

规范不是一次制定后永久不变。业务阶段、团队规模和项目结构改变后,字段与分类也可能需要调整。修改时要保留版本和生效日期,避免把新旧口径混在一起计算趋势。

九、图表与报表设计:让管理者看见差异,而不是被颜色和排名带偏

1. 用趋势图展示变化,用堆叠图展示结构

周与周之间的支持投入、会议投入或返工投入适合用折线图看趋势;不同工作类型在总工时中的构成适合用堆叠柱状图或百分比堆叠图;计划与实际的差异适合用分组柱状图或偏差条形图。图表类型应服从问题,而不是为了报表丰富而堆叠不同图形。

如果团队人数或工时总量在观察期内变化,使用绝对小时数可能误导。此时可以同时展示小时数和占比,或按人周、项目周等一致口径标准化。报告中应写清分母是什么,尤其是跨团队对比时。

2. 分布比单一均值更能揭示异常

团队平均会议占比为 25%,不代表每个人都在 25% 附近。有人承担大量协调,有人几乎不参加跨团队会议。可以展示中位数、四分位区间或分布区间,但要保护样本较小团队的隐私,避免图表间接暴露个人情况。

极端值需要解释,不必直接删除。若某人在上线周承担紧急响应,异常值可能正是风险事件的重要记录;若数据录入错误,则应修正并保留修改说明。分析者应区分真实的异常工作和数据异常。

3. 统一时间尺度与分组,避免漂亮但不可比

比较项目时要统一统计周期,不能拿一个项目的完整月度投入与另一个项目的上线周数据直接比较。比较产品经理时,也要确认是否包含公共支持、请假和兼职项目投入。图表即使视觉清晰,口径不一致仍然会制造错误结论。

报告标题最好包含对象、周期和口径,例如“迭代 12 中核心项目实际投入,按小时统计,不含组织培训”。不要只写“工时对比”,让读者必须靠猜测理解图表含义。

4. 避免把仪表盘做成个人监控墙

工时仪表盘若突出个人工时排名、红黄灯和自动警报,容易诱发填报行为改变。若管理目的不是个体计费或明确的合同核算,建议默认展示团队、项目和工作类型的汇总;个人明细限于必要管理角色,并说明访问目的与权限边界。

数据治理应当和报表设计一起考虑:谁能查看原始记录,谁能导出,保存多久,如何修正错误,员工如何提出异议。数据能被查看,不代表所有人都应该查看;组织越大,权限与用途说明越重要。

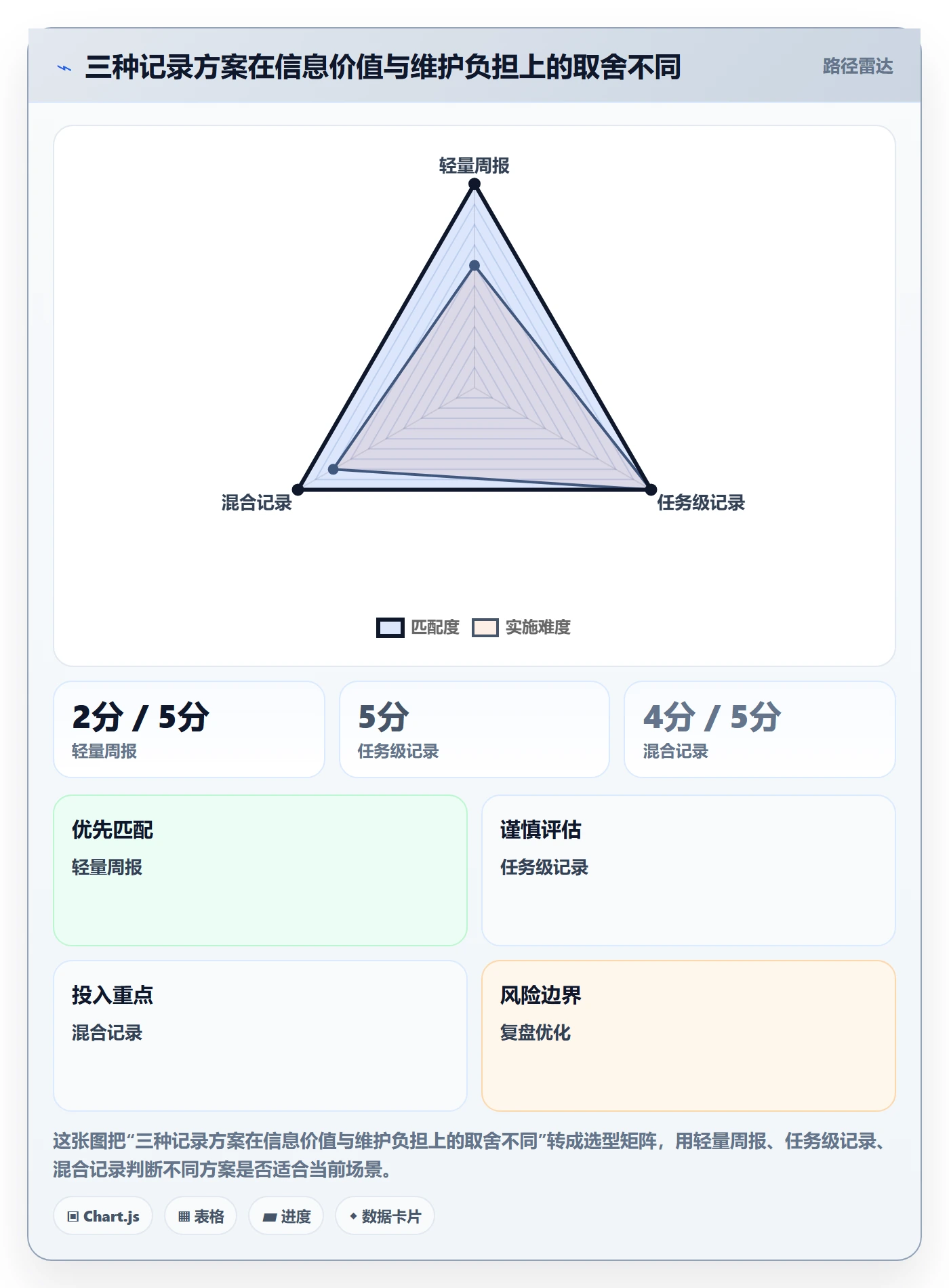

十、不同做法的取舍:轻量记录、精细核算与混合方案

1. 轻量周报:负担低,适合趋势观察

轻量方案通常按项目和工作类型记录每周小时数,不追求逐日、逐任务还原。优点是容易推广、维护成本低,适合先了解投入结构和计划外工作趋势;缺点是无法精确追溯某一项需求的历史成本,也难以分析日内切换。

若组织当前最关心的是团队时间是否被临时支持挤占,轻量周报通常足够。不要为了潜在的精细分析,提前让所有人承担高成本记录。

2. 任务级精细记录:可追溯性强,维护成本高

任务级记录适用于项目成本核算、客户计费、合同交付或需要追溯单项工作投入的场景。它能支持更细的项目分析,但对任务结构、人员纪律、权限治理和数据复核要求更高。任务拆分不稳定时,精细记录会产生大量无法比较的历史数据。

采用精细方案前,应进行小范围试点,测量每周填报耗时、错分率、复核时间和实际决策收益。若记录成本高于它帮助减少的决策损失,方案就需要简化。

3. 混合方案:稳定工作轻量记录,关键事项精细记录

混合方案通常更适合复杂团队:常规工作按项目和类型汇总;重点项目、外部计费事项、重大线上问题或高风险变更,再按任务细化。这样既能保留关键事项的可追溯性,也不必把每一段沟通都变成独立记录。

混合模式需要明确切换条件。例如,超过某个项目规模、进入合同交付阶段或出现重大问题时,才启用任务级记录。条件应公开且一致,不能只对个别员工临时加码。

方案 主要收益 主要成本 适用判断
轻量周报 容易推广,适合看团队趋势和投入结构。 难以追溯单任务成本,依赖分类一致。 管理重点是资源配置和流程观察时优先考虑。
任务级记录 项目与事项可追溯,适合核算与审计需求。 填报、任务维护和复核负担较高。 成本核算或合同交付要求明确时采用。
混合记录 重点事项详细、常规事项简化,兼顾信息和负担。 需要明确何时切换记录粒度。 项目类型多、管理需求不完全一致的团队适用。

周报工时流程与规范:产品经理工时表数据分析关键指标

十一、如何避免数据被误用:信任、隐私与管理边界

1. 在采集前说明用途和边界

团队应明确工时数据用于资源规划、项目成本分析、流程改进,还是合同核算。若用途发生变化,应重新说明,而不是在员工以为数据只用于周计划时,突然将其用于个人绩效排名。

说明中还要讲清数据谁可以查看、明细保留多久、异常如何复核、员工如何纠正记录。透明度不能保证所有人都喜欢填工时,但它能减少对数据用途的误解,也能让管理者更早发现制度带来的副作用。

2. 不以单一数字做人员判断

工时、任务数、会议数和响应速度都只是工作证据的一部分。对个人表现的判断应结合目标完成情况、工作复杂度、协作质量、决策影响和职责范围。如果工时显示某人支持投入高,首先应确认这项支持是否被组织正式分配,而不是直接把它当成个人效率低。

尤其要避免用“投入小时数”推导“工作态度”。员工可能记录得更诚实,数字反而更高;员工也可能为了避免高投入被质疑而少报。管理者应通过流程设计减少这种激励冲突。

3. 对小样本和极端值保持克制

一个团队只有三四个人时,个人占比很容易暴露具体工作内容。公开图表应尽量汇总到足够大的群体,或采用更宽的时间范围。需要查看个体明细时,应限定给有明确管理职责的人,并保留访问规范。

极端值可以作为复盘线索,但不宜直接成为对外排名。先核实工作背景、记录口径和项目阶段,再决定是否需要调整资源。数据治理的目标是让信息能够用于改进,不是让每个数字都变成惩罚依据。

十二、落地清单:用四周建立一套可持续的工时分析机制

1. 第一周:定义问题和口径

选择一个真实管理问题作为试点目标,例如“核心项目投入为何持续被挤压”。明确实际工时、计划工时、工作分类、统计周期、共享工作归属和可查看权限。把分类定义写成简短说明,邀请几位产品经理试填,收集最常见的歧义。

2. 第二周:开始记录并做小样本复核

让试点团队使用轻量字段记录,不急着生成复杂仪表盘。每天或每两天提醒一次记录,周末抽查几条项目归属和工作类型。若发现“会议”和“沟通”界限不清,先修订说明,不要让每个人自行发明口径。

3. 第三周:看结构和偏差,形成假设

汇总计划与实际投入、计划外支持、会议类型和返工原因。只提出少量假设,并说明需要什么旁证。例如,若计划外支持增加,就查问题来源;若会议投入增加,就查会议目标和决策周期;若返工增加,就抽查需求变更和验收记录。

4. 第四周:试一个小改动,决定保留还是调整

选择一个可控措施进行试验,设置观察指标和复查时间。试验后同时检查结果指标、过程指标和副作用:支持投入是否下降,重复沟通是否减少,项目计划是否改善,是否把工作负担转移给了其他角色。证据不足时继续观察,不要急着宣布制度成功。

  • 要保留的证据:口径说明、汇总周期、异常原因、行动负责人和复查结论。

  • 要避免的做法:只追求周报填满、临时改变分类、将模拟阈值当作行业标准、用个人排名替代流程分析。

  • 要定期检查的成本:员工记录耗时、管理者复核耗时、报表维护成本和数据带来的决策收益。

十三、结尾:好的工时表不是更会计量,而是更能解释

产品经理工时表真正有用的地方,不是告诉团队谁最忙,而是揭示“忙”由什么构成:是核心项目投入不足,是临时支持持续侵入,是会议没有决策,还是需求变化让返工不断累积。看见结构之后,才有条件调整流程、资源和优先级。

我建议下一步不要先采购更复杂的报表,也不要马上要求团队按分钟记录。先选一个正在影响交付的具体问题,统一三到五个必要字段,连续记录四周;再把计划偏差、工作结构和异常原因放在一起解释,选一个小措施验证。若数据不能帮助团队作出更好的决定,就删掉不必要的字段;若一项指标反复指向同一流程瓶颈,再增加相应的记录粒度。

判断工时管理是否成熟,不看表格有多细,而看团队能不能把数字转化为可验证的改进,同时不把测量本身变成新的负担。

常见问题解答(FAQ)

1. 产品经理周报工时表应该记录哪些内容?

我每周都要填工时,但只写“需求沟通 5 小时、项目跟进 8 小时”感觉没什么分析价值。想知道产品经理的工时表至少要记录哪些字段,才能既不变成流水账,又能支持复盘和排期?

建议至少记录日期、项目或产品线、任务类型、具体事项、投入工时、任务状态,以及是否为计划外工作。任务类型可统一为需求分析、用户研究、方案设计、评审沟通、数据分析、项目协调、线上问题处理等。不要只填“开会”或“跟进”,应写成“支付改版评审:确认退款边界与验收口径”,让下周回看时能辨认工作产出。

实践中,字段越多不一定越好:如果填表超过每周十分钟,团队容易开始补填和猜填。可先用上述字段运行四周,再根据排期、复盘是否真的用到某字段决定保留与否。

2. 产品经理工时表中,计划内与计划外工时要分开统计吗?

我发现周报里的总工时看起来正常,但临时需求、线上故障和跨部门协调经常打乱原计划。只看每个项目的总投入,很难解释为什么需求延期;我该怎样区分这些工时,才不会把正常协作也误判成低效?

应当分开统计,但不要把“计划外”直接等同于低效。可以在任务记录中增加计划属性,并将计划外事项进一步标记为线上故障、紧急需求、外部依赖或临时会议。每周计算计划外工时占比:计划外工时 ÷ 实际总工时。例如,一周实际投入 40 小时,其中临时故障和紧急需求占 9 小时,占比为 22.5%;

这比单看“项目延期”更能说明排期为什么失准。判断时要结合连续周期:单周突发不必改变流程,若连续四周占比都超过约 20%,再检查需求入口、故障责任边界和排期缓冲,而不是要求产品经理把工时填得更细。

3. 分析产品经理工时表时,哪些指标比总工时更有用?

我拿到团队的周报后,第一眼通常只看谁投入时间最多,但这并不能说明工作是否重要。有些同事大量处理沟通和救火,有些同事工时不高却推进了关键决策;我该看哪些指标,才能避免用工时排名评价绩效?

总工时适合检查记录完整性和容量,不适合单独衡量贡献。更有用的指标包括:计划外工时占比,用于发现排期被打断的程度;各类工作占比,用于识别是否长期被协调或救火挤占;重点项目投入与里程碑完成情况,用于核对时间是否投向当前目标;以及估时偏差,即实际工时与预估工时的差异,用于改进排期。

举例来说,某产品经理一周有 12 小时用于跨团队协调,不应直接得出“效率低”的结论;若这些协调解决了关键依赖并使版本按期上线,工时的业务意义与重复性无效会议完全不同。分析时应把数据当作诊断线索,再结合任务结果和背景核实。

4. 周报工时流程怎样设计,才能减少补填和数据失真?

我们现在要求周五下班前统一填工时,但大家经常凭记忆补录,半小时的讨论容易被写成一小时,临时事项也会漏掉。有没有更容易执行的流程?我担心规则太复杂后,团队只是为了合规填表。

把记录动作放到工作发生时,比周末回忆更可靠。可采用轻量流程:任务开始时选定项目和类型;任务结束或切换时记录实际时长与简短产出;周五只核对漏项、计划外事项和异常工时。将工时按 0.25 或 0.5 小时为单位记录即可,不必追踪每几分钟;低于 15 分钟的零碎沟通可按团队规则合并为当天同类事项。

负责人每周抽查少量记录,重点看项目归属是否一致、描述是否能对应产出,而不是追问每一分钟。若连续两周出现大量周五集中补录,优先简化字段或调整提醒时点;这通常比增加审批层级更能改善数据可信度。

核心关键词

读者评论

任
任雨桐

我们之前也试过周五集中补工时,最后常把零散沟通都归到主项目里。改成当天简单记一笔后,归属清楚些,但确实增加了操作负担,还是要控制字段数量。

魏
魏梓萱

会议占比高不一定就是低效,关键还得看是否形成决策。我比较认同按会议类型抽查,不过如果每场都要补写结论,可能又会变成另一种填表任务。

孟
孟景行

计划外支持连续增加时,单看工时只能发现时间被挤占,未必能判断该补人还是调整需求入口。最好能一起记录问题来源和处理结果,否则后续行动容易停留在猜测。

文章包含AI辅助创作:周报工时流程与规范:产品经理工时表数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581771

赞 (0)
飞飞飞飞
Timesheet最佳实践:产品经理工时表数据分析,常见问题
上一篇 1小时前
项目工时落地方案:产品经理开展工时表的数据分析案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
