产品经理工时表最危险的地方,通常不是少填了两小时,而是表格把“投入时间”误写成“工作价值”:某项需求记了 40 小时,却没有关联需求变更、评审结论和验收结果;团队月底看起来工时齐全,管理者却无法判断时间花在了哪里、偏差从何而来。要让任务工时流程真正承担风险控制职能,关键不是催填,而是把任务、估算、记录、审核和复盘连成一条可追溯的证据链,并用少量有解释力的指标识别异常。
一、核心结论:工时表不是考勤表,而是风险信号系统
1. 先判断工时数据要解决什么问题
我建议先把工时管理的目标限定为三件事:解释计划与实际的偏差、发现工作流中的阻塞和返工、支持容量与优先级决策。它不应被直接当作员工价值评分器,也不应单独承担绩效、薪酬或纪律判断。把记录时间等同于贡献,会诱发“容易记的工作多填、难量化的工作少填”,最后得到的是更好看的数字,而不是更可靠的经营信息。
一个实用判断是:如果某项工时数据无法帮助团队回答“为何偏差、谁需要协作、下一次如何减少风险”中的至少一个问题,那么它很可能只是额外填报成本。工时表的设计应服务于决策,而不是让团队围绕填表本身运转。
2. 建立四层指标,而不是堆砌字段
我通常把产品经理工时风险指标分成四层。第一层看完整性,确认任务是否有负责人、时间区间和可识别的工作对象。第二层看计划偏差,比较估算与实际投入。第三层看过程风险,识别等待、返工、需求变更和跨团队依赖。第四层看结果关联,确认投入是否对应评审、发布、验收或明确的阶段产物。
四层指标需要连起来读。完整率偏低时,偏差率本身不可信;偏差率升高但需求范围稳定,可能是估算能力或执行条件出了问题;实际工时增长同时伴随需求变更和评审返工,则更可能是流程风险。指标不是判决书,而是进一步核查的入口。
3. 先设最小可运行规范
工时规范不宜从一张复杂表格开始。我会先要求每条记录能回答五个问题:做什么、关联哪项任务、何时发生、投入多少、产生了什么可核对的进展。团队稳定运行后,再增加等待原因、变更类型或返工分类等字段。字段越多不等于数据越好;每多一个必填项,都应能说明它将如何影响决策。
对于百人以上、多产品线或存在审计要求的组织,可以使用统一项目管理平台,把任务、需求、迭代、工时和交付结果放在同一条关联链路中。以 PingCode 这类面向中大型组织的管理平台为例,重点不应是“能不能填工时”,而是能否按权限关联任务与项目、保留变更记录、支持团队级汇总,并让管理者按角色查看必要信息。平台能力要匹配流程,不应反过来让流程迁就某个字段配置。
二、背景与真实场景:产品经理的时间为什么难以直接比较
1. 同一个职位,工作构成可能完全不同
产品经理的工作常在需求澄清、用户调研、数据分析、方案设计、跨部门沟通、评审协调和上线复盘之间切换。两个人即使职级相同,若一人负责成熟产品的小版本迭代,另一人负责从零到一的新业务,单看“每周任务工时”也无法判断谁更高效。前者的任务边界相对稳定,后者可能要在信息不完整时反复验证方向。
因此,工时对比至少要考虑任务类型、产品阶段、依赖数量、需求稳定度和团队协作模式。没有这些上下文,团队平均值会把不同性质的工作混在一起,形成貌似客观、实际失真的结论。
2. 工时偏差经常由流程造成,而不是个人拖延
我见过一种常见场景:产品经理估算需求分析需要 6 小时,实际记录 14 小时。若只看数字,容易得出“估算不准”或“执行慢”的结论;继续查看任务链路后,才发现其中包括 3 次范围确认、2 次等待技术方案、1 次因验收口径变化重新整理文档。14 小时并非单一工作动作,而是多个流程事件的累积。
把工时按任务动作或异常原因拆开,才有机会识别可控因素。例如,等待外部输入可以通过明确依赖责任人改善;范围变更需要变更评估机制;反复整理同一类材料则可能值得模板化。工时分析的价值,往往不在“谁用了多少”,而在“时间被什么机制消耗”。
3. 混合办公和异步协作增加了记录难度
产品工作经常以短时段、多次切换的形式发生:上午处理评审意见,中午跟进数据口径,下午与研发确认边界,晚上补充方案。若只允许按整天填报,记录会失去颗粒度;若要求每次切换都即时计时,则填报成本会高到影响工作本身。
因此,记录周期需要在准确性与操作成本之间取舍。团队可以采用当日补录、每周校准的方式:当天记录关键工作块,每周集中核对遗漏和归属。对于短于 10 分钟、无法合理归入某个工作对象的碎片沟通,不必强行逐条计时,可以按预先约定的方式归类,避免制造虚假的精确感。
4. 工时数据需要配套口径才能解释
“实际工时”可能指纯执行时间,也可能包含会议、等待、返工或临时支持;“任务完成”可能指文档写完,也可能指评审通过或交付验收。若各团队采用不同口径,汇总出来的数字不能直接横向比较。
建议在规范中明确统计边界:会议是否计入、跨任务沟通如何归属、请假和培训是否进入项目工时、等待时间如何记录、跨周任务如何切分。口径文档不必很长,但必须固定版本,并在团队调整时说明生效日期。
三、常见误区:看起来严格,实际更容易制造风险
1. 把填报率当成工时数据质量
填报率高只能说明大多数人提交了记录,不能证明记录准确、完整或有用。一个团队可能 100% 按时填表,但任务名称都是“产品工作”,没有需求关联,也没有偏差原因;另一个团队填报率略低,却能把高风险任务的估算、变更和交付结果完整追溯。前者更容易通过形式检查,后者才更适合管理决策。
因此,填报率应与关联完整率、抽样核验差异率、异常原因说明率一起使用。若只奖惩填报及时性,团队会优先优化“按时提交”,而不是优化数据可解释性。
2. 把估算误差直接当作个人能力排名
产品需求天然存在不确定性。探索型任务与标准化迭代不应使用同一个估算精度要求。新业务调研在早期信息不足时,估算区间可能很宽;成熟功能的常规配置修改则更适合做较稳定的预估。若对两者使用同一偏差阈值,就会惩罚承担高不确定性任务的人。
我更倾向于先按任务类型分组,再看同类任务的偏差分布,并追问偏差原因是否可以控制。只有在任务边界稳定、依赖明确、类似历史样本足够的情况下,才适合讨论个人或团队的估算校准能力。
3. 用“忙碌程度”替代工作价值
工时多不等于产出好,工时少也不自动代表效率高。一个产品经理可能花大量时间反复协调,却没有推动关键决策;也可能通过一次高质量的用户研究,避免团队投入数周开发低价值功能。工时表能说明投入的时间成本,但不能独立衡量结果价值、产品影响或决策质量。
在管理沟通中,应把工时与产物、结果和过程风险并列呈现。对探索工作,可以看问题假设、证据质量和决策变化;对交付工作,可以看验收、上线和缺陷情况。不要把“高工时”简化成“高贡献”,也不要把低工时直接解释成“低投入”。
4. 把所有等待都归为个人效率问题
等待可能来自需求信息缺失、技术方案未确认、数据权限未开通、法务反馈未到或管理决策延迟。若记录表只有“实际工时”而没有等待或阻塞事件,管理者很难区分个人执行时间和组织交付时间。结果就是把系统性瓶颈压到个人身上。
但等待时间也不宜无限细分。我的建议是只记录对交付有实质影响、持续超过团队约定阈值,或需要升级处理的等待。普通的短暂沟通延迟不必逐分钟量化,否则数据采集成本可能超过管理收益。
5. 追求分钟级精确,却忽略估算区间
实际记录到 0.25 小时,容易让人误以为数据非常精确;但如果任务边界、沟通归属和工作中断都没有统一口径,这只是小数位精确,并非业务准确。对产品经理任务而言,使用半小时或一小时为记录粒度,往往已经足以支持周度复盘。
估算也可以使用区间,而不是要求事前给出单一数字。例如,明确方案后预计 6 至 8 小时,待访谈完成后再缩小范围。这样的表达承认不确定性,反而能让后续的偏差分析更诚实。
四、专业判断逻辑:从任务定义到风险识别的完整链路
1. 先定义任务边界与工作产物
一条可分析的任务,应当有明确的对象、边界和可核对产物。比如“整理产品需求”过于宽泛;“完成支付失败场景梳理并提交评审材料”则更容易估算和验收。边界不清时,实际工时会混入大量临时工作,后续也无法判断偏差是执行造成还是任务定义不足。
任务不一定都要拆到很细。拆分原则是:当任务跨越不同阶段、负责人、依赖方或验收口径时,拆开通常有利于追踪;当多个动作属于同一连续工作块、拆开只会增加维护成本时,可以合并。拆分的目标是让决策更清晰,不是制造更多任务编号。
2. 估算时记录假设,而不只记录小时数
估算结果依赖条件。比如预计 8 小时,前提可能是数据权限已开通、核心用户名单已确认、方案没有新增范围。若这些假设没有记录,实际投入翻倍时,团队无法区分估算失准与前提改变。
我建议关键任务至少写明一个主要假设和一个主要风险。常规任务可以简化;跨团队依赖多、业务规则未定、可能影响上线时间的任务则应明确列出。估算不是承诺书,而是基于当前信息做出的预测,假设变化时应允许更新预测并保留变更原因。
3. 记录实际工时,同时记录关键事件
工时数字需要事件上下文支撑。推荐记录的事件包括需求范围变更、关键依赖等待、评审退回、返工、紧急插入和验收口径调整。它们不一定每次都需要填写长篇说明,一个标准化原因加一句补充描述,通常足以支持周度复盘。
异常记录应尽量贴近发生时点。月底回忆容易把多次变化合并成一个笼统原因,也容易受到结果偏差影响。团队可以设定“重要事件发生后一个工作日内补充”的要求,既保留上下文,又避免实时记录的过度负担。
4. 审核关注异常与样本,而不是逐条审批
管理者逐条审核每条工时,会把大量时间耗在低风险记录上,也容易让填报变成对上负责的表演。更有效的做法是建立异常筛选规则:偏差超阈值、任务长时间无进展、同一事项多次返工、任务无关联产物,或记录集中在月底补录时,触发核查。
抽样核验能帮助检验数据质量。每月抽取少量高偏差任务和普通任务,对照任务记录、评审材料和交付时间线,确认填报口径是否一致。抽样目的不是抓错,而是发现系统性偏差,例如某个团队把会议时间排除在外、另一个团队却全部计入。
5. 用比例和分布读偏差,不用单点结论
常用的计划偏差率可以按“实际工时减计划工时,再除以计划工时”计算。若计划 10 小时,实际 12 小时,偏差率为 20%。但当计划值很小或任务类型不同,百分比会放大或失真,因此必须同时查看绝对小时差、任务类别和样本数量。
对小样本团队,单个任务就可能显著改变月度平均值。我会优先看中位数、四分位范围和高偏差任务占比,而不是只看均值。对任务量较大的团队,再观察不同阶段的偏差趋势,判断问题是否集中在估算、执行、依赖或验收环节。
6. 让工时结果进入下一轮决策
复盘的产出不应停留在“本月超出 18%”。团队应明确下一步动作:调整某类任务的估算模板、提前确认依赖输入、变更前增加影响评估、压缩重复评审,或修订任务拆分方式。每项动作都要指定负责人、完成时间和验证指标。
如果连续几个月发现同类风险,却没有改变流程,说明工时表只完成了记录,没有完成管理闭环。真正有效的指标,要能触发一个经过验证的行动。
五、具体案例与数据观察:一组模拟样本如何揭示隐性返工
1. 场景设定:一次迭代中的产品经理投入
以下是为了展示分析方法构造的情景模拟数据,不代表行业平均值或任何组织的真实统计。假设某产品小组有 4 名产品经理,一个月内共记录 80 项任务,计划工时合计 320 小时,实际工时合计 368 小时,整体多出 48 小时。若只看整体偏差,团队可能会把问题归结为估算不准。
进一步分类后发现,需求分析类任务计划 120 小时、实际 142 小时;评审与协作类计划 80 小时、实际 104 小时;数据分析类计划 60 小时、实际 64 小时;上线支持类计划 60 小时、实际 58 小时。超出的时间并非均匀分布,评审与协作明显偏高,而上线支持反而略低于计划。
这组数字提示管理者,不应一上来就调整所有任务的估算系数。更值得核查的是评审次数、信息等待和变更路径,因为偏差集中在协作环节,而非所有产品工作都变慢。

2. 进一步拆解:偏差来自变更、等待还是返工

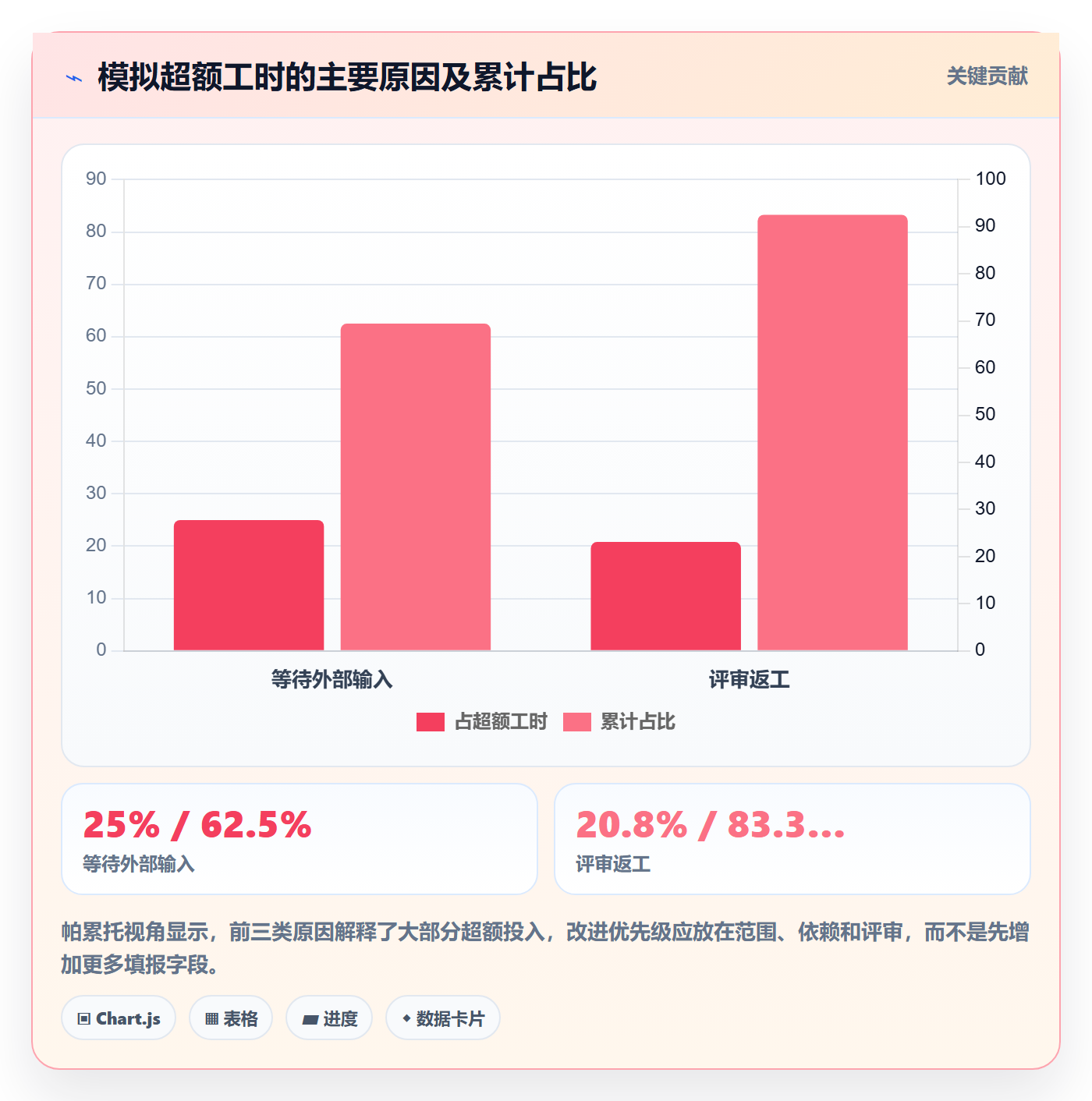

对 48 小时超额进行事件归因后,模拟结果为:需求范围变更 18 小时,等待外部输入 12 小时,评审返工 10 小时,临时支持 5 小时,其他未分类 3 小时。这里的归因不是为了强行把每一分钟分给一个原因,而是看主要消耗是否可被流程改进。
范围变更和等待合计 30 小时,占超额时间的 62.5%。如果团队只要求产品经理提高估算精度,这两类问题仍会持续发生。更有针对性的动作是,在进入正式估算前确认需求范围与关键输入,并在依赖延迟时尽早触发升级,而不是等到迭代结束再解释。

3. 指标联读:偏差之外,还要看记录质量

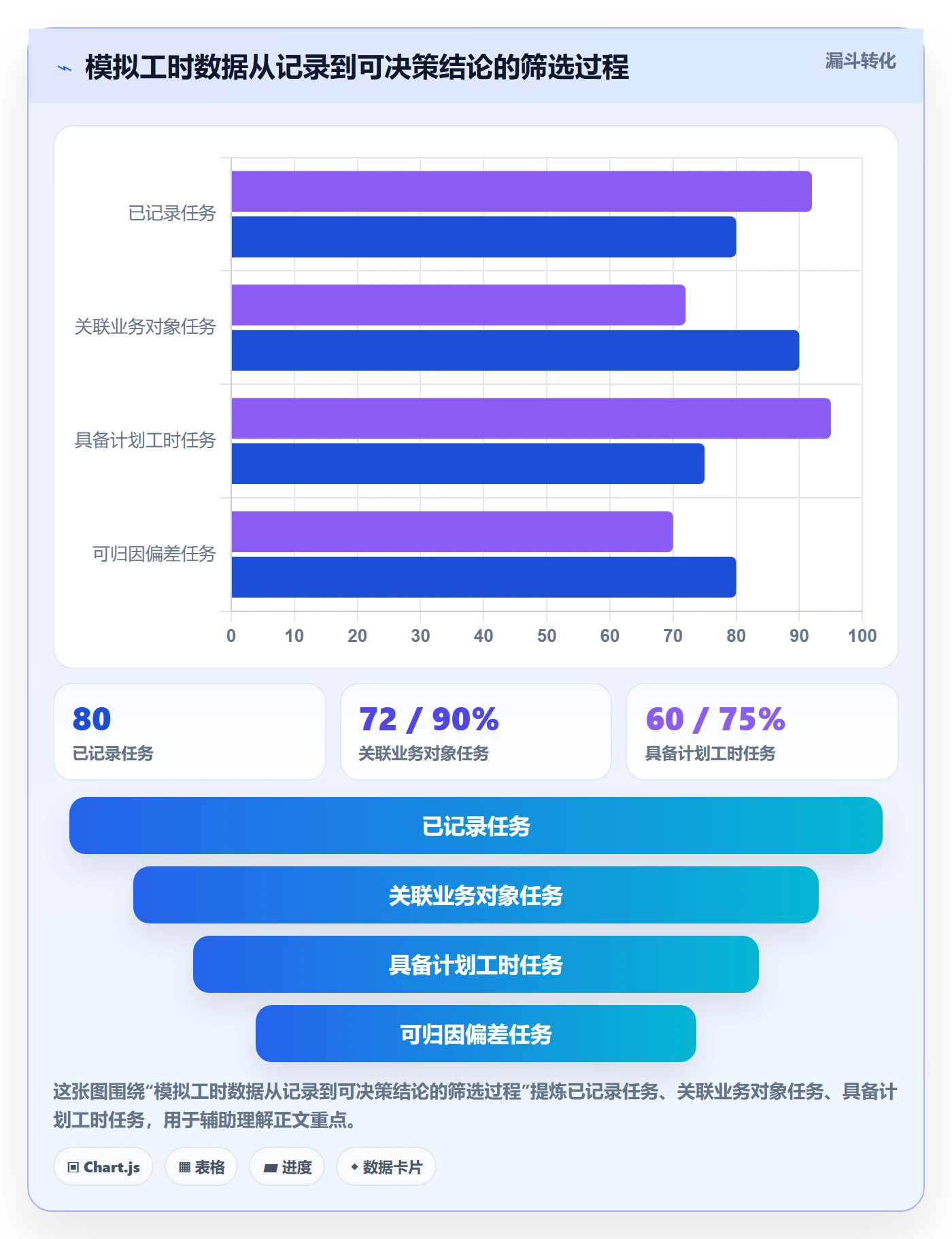

假设这 80 项任务中,72 项关联了明确需求或项目,关联完整率为 90%;60 项记录了计划工时,计划覆盖率为 75%;18 项出现超过 25% 的正向偏差,异常任务占比为 22.5%;抽查 12 项后,发现 2 项归属口径不一致,抽样口径差异率为 16.7%。这些数字仍是情景模拟,但足以说明:偏差分析必须与数据质量一起解释。
若计划覆盖率只有 75%,就不能把整体偏差率当成全量结论;若抽样差异率偏高,先修订记录口径比追责更重要。指标之间存在先后关系:先保证任务关联和口径一致,再分析偏差,最后才谈流程改进效果。

4. 从复盘动作验证是否真的改善

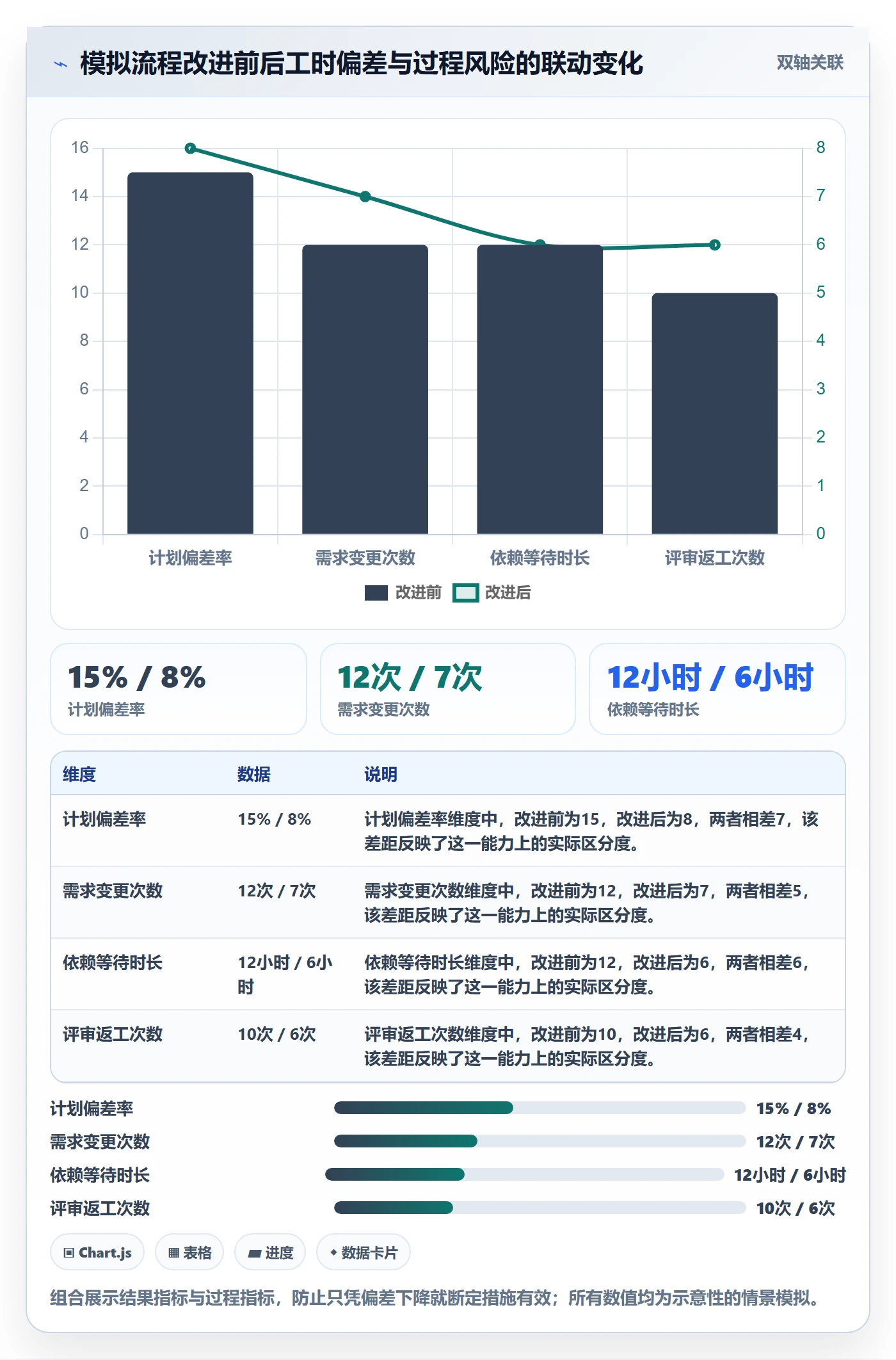

假设小组接下来一个月只采取三项措施:需求评审前确认范围冻结点、关键依赖设置责任人与响应时间、评审意见统一进入闭环清单。复盘时不应只看实际工时是否下降,还要同时看变更次数、等待小时和返工次数。否则,即使工时变少,也可能只是团队漏记或把工作移出了统计范围。
以下对比仍属于情景模拟,用来展示验证结构:治理前后既看投入,也看过程变量。若偏差下降但等待时长不变,可能是其他环节改善;若等待时长下降而总工时没有变化,可能是时间被更有价值的分析工作替代。重要的是解释变化机制,而不是只庆祝一个结果数值。

六、关键指标设计:少而有用,能触发行动
1. 任务关联完整率
计算方式可以是“具有有效需求、项目或迭代关联的工时记录数,除以全部有效工时记录数”。它回答的是数据是否能回到业务对象。建议按团队和记录类型观察,不宜只看组织总值,因为个别业务线的流程差异可能会被总体平均掩盖。
当关联完整率低时,优先检查任务入口是否清晰、关联字段是否易用、临时工作是否有合理归属路径。不要简单要求大家把所有记录塞进一个“其他”任务,否则数字完整了,业务解释力却更差。
2. 计划覆盖率与估算偏差
计划覆盖率衡量有计划工时的任务占比;估算偏差衡量计划与实际之间的距离。两者应成对呈现,因为只有具备计划值的任务才能参与偏差计算。建议同时报告偏差绝对小时数和偏差率,避免小任务的比例异常放大。
可按需求分析、评审协作、数据研究、上线支持等类型分组。初期不必设置过多细分维度,先确保每类样本足够;当某类每月只有一两项任务时,月度百分比的波动不适合用于趋势判断。
3. 高偏差任务占比
高偏差任务占比能让管理者看到问题是否集中,而不是只看平均值。阈值可根据任务性质设置,例如常规任务偏差超过 25% 进入复核,探索型任务则采用区间偏差或风险标记。阈值应通过历史数据校准,不宜把某个通用比例直接当作适用于所有组织的标准。
复核不等同于处罚。合理的复核记录应包括偏差方向、原因类别、是否可控、对交付的影响和后续动作。若大量任务都因同一类外部依赖超标,管理问题在流程层,不应把它们分散成个人问题处理。
4. 需求变更与返工占比
可分别统计需求变更次数、由变更产生的追加工时,以及评审返工次数。次数与工时要分开看:一次重大变更可能造成大量工作,两次小修订也可能只是正常迭代。进一步区分变更来源和发生阶段,才能判断是前期探索不足、决策滞后,还是交付过程中的验收口径变化。
返工也需定义边界。因新增范围产生的工作不一定是返工;因已明确要求未被满足而重新完成,才更接近返工。若分类含糊,团队会把所有追加工作都标成“返工”,导致指标失去诊断价值。
5. 等待与依赖时长
等待时长可以记录关键输入未到位造成的阻塞时间,但应避免把每一次短暂停顿都计入。比较适合纳入统计的,是超过约定阈值、影响里程碑,或需要其他团队采取行动的等待。阈值可以按协作模式设定,例如当天解决的零散问题只记事件,不单独计时。
等待指标的价值在于暴露交接和决策瓶颈。若等待集中在某个审批节点,应优化责任分工或审批时限;若集中在数据权限,则需要调整权限申请流程,而不是要求产品经理在等待期间“想办法把时间填满”。
6. 记录及时率与核验差异率
记录及时率反映数据是否在记忆尚新鲜时提交,可以按规定周期内完成记录的任务比例计算。核验差异率则通过抽样比较记录与任务过程信息,观察口径是否一致。这两项分别代表及时性和可信度,不能互相替代。
核验要遵守最小必要原则。只检查与业务治理相关的字段和流程证据,限制访问范围,明确保留期限与用途。工时记录涉及员工工作行为,企业应遵循适用的劳动、隐私和数据治理要求;具体制度应由组织法务、人力资源或合规人员结合当地规定确认。
七、流程规范:让填报、审核、复盘形成闭环
1. 任务进入计划时建立估算基线
计划阶段由任务负责人填写目标、范围、计划工时、关键假设和依赖项。对于不确定性高的任务,使用区间或分阶段估算,并约定复估时点。任务进入执行后,若范围或前提发生实质变化,应更新预测,但保留原始估算和修改原因,避免历史被覆盖。
团队负责人负责检查估算是否有可比样本和合理边界,不需要逐个替产品经理做决定。对高风险事项,可以要求第二人复核;普通任务则通过抽样校准,降低管理成本。
2. 执行期间按工作块记录,不要求实时盯表
记录可以按半小时、小时或团队统一的工作块粒度进行。产品经理在工作结束时补记主要任务和实际投入,避免把计时器变成持续打断工作的工具。跨任务协作应按主要受益对象归属;确实无法归属时,使用有说明的公共支持类别。
不要让同一小时在多个任务上重复计入。跨部门会议若同时涉及多个事项,可按主要议题拆分,或采用团队约定的比例分配;最重要的是规则一致,而不是假装分配到了分钟级精度。
3. 发生异常时及时标记原因
遇到范围变更、外部依赖阻塞、评审返工或紧急插入时,记录事件类型、发生时间、影响任务和预计影响。任务负责人不必写长报告,但应能让后续复盘的人理解“原计划为何改变”。若原因尚不清楚,可以先标记待确认,周会上再补充,不要逼迫填报者在信息不足时编造解释。
4. 周度检查高风险任务
周度检查建议聚焦三类事项:计划工时已明显超出但任务未完成、任务长期无状态变化、多个依赖方未响应。由产品负责人或项目负责人协同确认是否需要调整范围、重排优先级或升级依赖。
不建议每周逐条审阅所有工时记录。管理者应从异常任务和关键里程碑入手,判断风险是否正在扩大;低风险、进展正常的记录可以通过自动汇总或抽样方式核验。
5. 月度复盘关注系统性改进
月度复盘可以按“数据质量、偏差分布、主要原因、改进行动”四步进行。先确认记录口径和样本是否足够,再看偏差集中在哪类任务,随后判断原因是否可控,最后确定下月采取的动作。每轮只选少量优先问题,避免提出十几项无人跟进的改进要求。
改进行动必须有验证指标。例如,新增依赖责任人机制后,观察等待时长和依赖逾期率;调整评审材料模板后,观察评审返工次数。若指标未变化,要重新判断问题假设,而不是不断增加填表字段。
八、不同情况下的行动建议:按成熟度和风险调整力度
1. 小团队、流程尚未稳定
小团队可从任务关联、计划工时、实际工时和简单原因分类开始。优先记录高价值项目和跨团队依赖任务,不必要求所有碎片工作都进入细粒度工时系统。每周用 20 至 30 分钟校准口径,确保大家对会议、临时支持和等待的处理方式一致。
小团队最容易踩的坑是为了“规范化”引入过多审批。此时人员之间通常能直接沟通,真正需要的是识别反复出现的偏差原因,而不是搭建复杂的多级审核链。
2. 多产品线、跨职能协作频繁
当产品经理需要支持多个项目,任务归属与容量规划变得更重要。应统一项目、需求、迭代和工时之间的关联规则,并明确公共工作如何分摊。对跨职能协作频繁的团队,等待时长、依赖逾期和范围变更比单纯记录总工时更有诊断价值。
可以通过统一平台提供角色视图:个人看到自己的任务与记录,负责人看到团队容量和异常,管理层看到汇总趋势。采用 PingCode 等管理平台时,应先验证权限、关联关系、导出能力和历史追溯,再讨论自动化报表。对于中大型组织,工具带来的价值主要是减少分散记录和口径断裂,不是自动替代管理判断。
3. 新业务、探索型项目或战略试验
探索项目的不确定性高,不能把稳定交付任务的偏差阈值照搬过来。可以将工作拆成假设验证、用户研究、方案试验和决策复盘等阶段,分别记录投入与产物。重点看投入是否产生有效证据、是否改变了决策、是否及时停止低价值方向,而不只看估算命中率。
对探索任务,使用区间估算和阶段复估通常比强制报单点数字更诚实。若早期证据改变了项目方向,工时增加未必意味着失败;有时它说明团队及时发现了原假设不成立,避免了更大的后续投入。
4. 稳定产品、重复迭代较多
成熟产品有更多历史样本,适合按任务类型建立估算参考区间。可观察同类任务的中位数、偏差范围和返工比例,识别异常趋势。但不应把历史平均值直接设成硬指标,因为团队成员、技术复杂度、依赖关系和产品策略仍会变化。
常规迭代的治理重点,是减少重复沟通和验收返工。若连续多个周期发现同类需求的评审返工高,可以改进需求模板、明确验收口径或提前邀请关键角色参与,而非简单压缩产品经理的分析时间。
5. 存在审计、预算或客户交付要求
需要对外交付或成本归集时,工时记录通常需要更明确的项目归属、审批权限和保留规则。此时可以提高记录及时性和可追溯性要求,但仍要区分外部结算口径与内部管理口径。客户计费数据需要严谨,内部工作分析则还需保留等待、返工等过程信息,两种目的不一定能由同一张表完全满足。
涉及预算结算、合同约定或法律合规时,工时口径必须由相应职能部门确认。不要仅凭项目经理口头约定就把内部估算当作对外结算依据,也不要在未明确授权和用途的情况下扩大个人工时数据的访问范围。
九、管理软件与数据治理:工具可以补链,不能代替判断
1. 工具选型先看数据链路是否闭合
评估项目管理平台时,我会先检查几个实际场景:一条工时记录能否关联到任务或需求;任务变更是否保留历史;计划与实际能否按团队和任务类型比较;管理者能否筛选异常;权限能否按角色控制;数据是否便于导出和审计。若这些基本路径不通,漂亮的看板也只是展示层。
对于百人以上组织,平台还应支持多团队口径治理和分级权限。不同部门可以保留必要差异,但核心字段、计算方式和报表定义必须有统一负责人。否则,组织规模越大,汇总数据越像多个口径的拼接结果。
2. 自动化应该减少重复劳动,而不是扩大监控
适合自动化的环节包括:从任务状态生成待核对清单、提醒逾期记录、按任务类型汇总计划与实际、标记偏差异常、生成月度复盘草稿。自动化的输出应是“请核对”的提示,而不是未经人工核实的个人评价。
自动化规则要允许合理例外。例如任务取消、范围调整或临时救火时,系统可以记录原因并保留原值。若报表无法区分计划变化和执行偏差,自动化只会更快地传播错误结论。
3. 让员工知道数据如何使用
组织应明确说明工时数据的用途、查看范围、保留期限和纠错渠道。员工知道数据用于容量规划、过程改进和预算分析,通常更愿意认真记录;若用途模糊、权限不明,大家会倾向于填最安全、最难被质疑的数字。
发现错误时应允许更正,并保留必要的修改记录。纠错渠道不是降低纪律,而是提高数据可信度。尤其是跨团队归属、历史任务补录和估算假设变化,很多差异来自规则不清,不应一概视为故意失实。
十、不同方案的取舍:准确度、成本与管理风险之间的平衡
1. 轻量记录还是详细分类
轻量方案填报成本低、容易推广,适合小团队或早期试运行;缺点是只能看到总投入和粗略偏差,难以定位原因。详细分类能够识别变更、等待和返工,但字段维护成本更高,团队也更容易出现分类不一致。
我的建议是先以轻量方案运行一个或两个周期,通过抽样复盘确认哪些问题确实需要细分。只有当某类原因反复影响决策时,才把它升级为固定字段。这样既避免一开始设计过度,也能让新增字段有明确用途。
2. 自我记录还是负责人代填
自我记录更接近工作现场,信息时效性较好,也便于员工发现计划偏差;缺点是需要习惯养成和清晰口径。负责人代填可以统一格式,但容易失去细节,也可能产生信息不对称,最终变成“管理者猜测员工做了什么”。
更合理的责任划分是:执行者记录实际过程,任务负责人维护任务边界和计划基线,管理者负责异常核查与流程改进。涉及外部结算或特殊项目的记录可以增加审核,但不必把所有日常记录都变成审批事项。
3. 即时记录还是周期性补录
即时记录记忆偏差小,但频繁切换会打断产品工作;周期性补录操作集中,却可能漏记临时沟通和短任务。可以采用混合方式:关键工作块当天记录,普通事项按日或周补录,并对补录时间设上限。
不论采用哪种方式,都应观察漏记和纠错情况,而不是机械要求“每小时更新一次”。若团队发现周末补录造成分类差异明显,再缩短记录周期;若即时记录影响专注,则应减少输入字段或提供更简便的记录入口。
4. 统一阈值还是按任务类型设阈值
统一阈值便于培训和汇总,但会误伤不确定性高的任务;分类阈值更贴合业务,但维护和解释成本更高。组织在早期可以使用统一的“触发复核”阈值,而不是统一的绩效判定阈值。随着样本增加,再为成熟迭代、探索研究和紧急支持设定不同的观察区间。
阈值的用途应是帮助挑选复核对象,不是宣布合格或不合格。任何阈值都需要结合样本量、工作性质和依赖条件解释;一旦变成硬性排名目标,团队就可能通过改变填报方式来满足数字。
5. 追求短期工时下降还是长期交付稳定
短期减少工时看起来直接,但若靠压缩研究、跳过评审或延后记录实现,长期可能换来更高返工和缺陷成本。更稳妥的目标是降低可避免的等待和重复劳动,同时保持关键分析与质量活动。
组织应同时观察投入、过程和结果:工时变化、返工变化、依赖等待变化、交付结果变化。如果时间下降伴随返工上升,节省可能只是成本转移;如果时间下降且质量与交付稳定,才更可能是真正的效率改善。
十一、落地检查清单:先跑通一个周期,再扩大范围
1. 启动前确认口径
- 明确记录目的、使用范围和访问权限。
- 统一实际工时是否包含会议、等待、培训和临时支持。
- 定义任务关联规则、记录粒度和补录周期。
- 区分需求变更、返工、等待和临时插入等原因。
- 选定试点团队、试点周期和负责复盘的人。
2. 试点期间观察五项信号
- 有效任务关联率是否足以支持业务归因。
- 计划覆盖率是否能支撑估算偏差分析。
- 高偏差任务是否集中在少数任务类型或协作节点。
- 抽样核验是否发现明显的口径分歧或重复计时。
- 团队实际填报成本是否可接受,是否影响核心工作。
3. 周期结束后决定保留、修改还是删除字段
每个字段都应接受一次“决策价值测试”:它是否帮助解释偏差,是否触发了明确动作,是否能稳定采集,采集成本是否合理。若一个字段连续几个周期没有用于任何判断,可以删除或改成抽样收集。规范不是越厚越成熟,而是越能用最少的必要信息支持可靠决策。
试点成功也不代表可以立刻全组织铺开。不同产品线的工作形态可能差异很大,扩展时应先统一核心定义,再允许少量经过批准的本地扩展字段。每次扩展都应记录版本和生效日期,避免历史数据在口径变化后被误读。
十二、总结:把工时表从“填数字”变成“识别浪费与改善机制”
产品经理工时流程的核心,不是让每个人证明自己有多忙,而是让组织看见计划如何变化、时间被什么消耗、哪些风险能够提前处理。最值得保留的不是最细的工时明细,而是足以追溯任务、估算假设、过程事件和交付结果的最小证据链。
我会把落地顺序概括为:先统一口径,再建立任务关联;先看记录质量,再看偏差分布;先识别系统性原因,再讨论个人层面的估算校准;最后用改进行动验证指标是否改善。遇到偏差时,先问“哪个条件发生了变化”,再问“谁应该为结果负责”。
下一步可以从一个团队、一个月、四项核心数据开始:任务关联完整率、计划覆盖率、高偏差任务占比、偏差原因分布。先用抽样核验确认数据可信,再选择一项最常见的流程原因做小范围改进。若下一周期的过程指标和交付结果同时改善,再扩大应用;若只有填报率上升而风险没有下降,就应调整流程,而不是继续增加表格字段。
常见问题解答(FAQ)
1. 产品经理工时表应该记录到什么粒度,才能既能复盘又不变成流水账?
我填工时时总纠结要不要把每次沟通、改文档都单独记下来,怕太粗看不出问题,太细又占用大量时间。有没有一个能兼顾复盘价值和填报成本的粒度?
建议按可识别的工作成果或连续工作活动记录,而不是按每个动作拆分。例如,把需求访谈、方案评审、原型修改分别记在对应任务下;临时沟通若不足以单独形成任务,可合并为当天的“需求协调”,并补充对象或目的。一个可操作的检查办法是:隔两周回看,团队成员能否说清这段工时产出了什么、为什么发生;
如果不能,说明记录粒度或任务描述需要调整。不要把“每 15 分钟一条”当成准确性的保证,频繁切换记录反而容易制造虚假精度。可先试行两周,统计平均每日填报时间和无法归类的工时,再调整规则。
2. 产品经理工时表中,哪些指标能较早发现项目风险?
我看到团队的工时总量暂时没有超预算,但项目还是一再延期,所以怀疑只看总工时不够。除了已用工时,还有哪些变化值得我提前关注,避免问题到最后才暴露?
与其只看累计工时,更建议同时观察计划偏差、未归类工时占比、返工工时占比和关键任务的工时集中度。比如某个迭代中,计划工时偏差连续两周超过 20%,且返工工时从 8%升至 18%,即使总量尚未超预算,也应检查需求变更、验收口径和依赖阻塞。这里的百分比是示例预警线,不是适用于所有团队的行业标准;
团队应先用 4 至 6 周历史数据建立基线,再设定阈值。判断时要看趋势和原因,单周波动可能来自发布、调研等正常峰值,连续恶化才更有预警意义。
3. 工时填报经常漏记或月底集中补录,流程上怎样降低数据失真?
我负责汇总工时,常遇到月底才补一整周记录的情况,填报人说记得差不多,但我很难判断数据是否可信。是应该增加审批,还是把填报频率改得更短?
通常先缩短记录与工作的时间间隔,再增加针对异常的核对,而不是对每条记录都层层审批。可以要求工作日结束前填报,次日中午前补正;每周由负责人抽查少量记录,重点核对空白日期、整齐重复的时长、月底突增和跨任务重复计时。
比如连续多天都填 8 小时且任务描述完全相同,不应直接认定造假,但值得询问是否按实际工作拆分。试行一个月后,比较逾期率、补录占比和抽查修正率;若补录仍高,优先检查任务入口是否难找、分类是否过多、填报是否要求重复录入,而不是简单加处罚。
4. 产品经理工时表发现超计划或异常工时后,应该怎样处理才不会把数据变成考核工具?
我担心一旦把工时和绩效挂钩,大家就会倾向于把时间填得好看,甚至把真实的沟通和返工藏起来。但如果异常数据完全不追问,工时表又失去管理价值,我该怎么拿捏?
先把工时数据用于解释工作和改进流程,再讨论个人绩效。发现某任务实际工时达到计划的 1.5 倍时,可先核对范围是否变化、等待时间是否被误计为执行时间、是否发生返工,以及计划估算依据是否合理;只有在多次沟通后仍出现明确的记录违规,才按组织已有规则处理。
复盘时记录“计划、实际、偏差原因、后续动作”,例如需求评审导致方案返工,就把评审前置或补充验收条件,而不是只要求产品经理下次少报工时。一个重要判断是:团队是否敢于如实记录坏消息;若偏差总是接近零、返工几乎为零,却频繁延期,数据可能已被激励机制扭曲。
核心关键词
文章包含AI辅助创作:任务工时流程与规范:产品经理工时表风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581704
读者评论
我们团队也遇到过估算偏差被直接归因于个人的问题。把需求变更和等待时间单独记下来后,复盘确实更容易找到流程上的卡点。不过字段一多,大家就容易月底补录,还是得控制填报成本。
按任务类型比较偏差这个思路比较实用,探索型需求和常规迭代确实不该用同一把尺子。想请教一下,样本较少时通常积累到多少任务,再开始看团队趋势会比较稳妥?
工时数据关联验收结果有帮助,但产品调研、方案探索这类工作未必能很快对应到交付物。实际操作中,是否也可以记录阶段性判断或决策变化,避免只用上线结果评价投入?
