工时表如何做好项目工时?产品经理风险控制与操作步骤

工时表最容易失真的时候,不是员工忘了填,而是项目已经偏离计划,团队却仍在用“填满工时”证明项目正常。产品经理真正要管的不是每个人每天写了几小时,而是这些小时能否对应到明确工作、可验证产出和及时的决策;如果工时只在月底补录,它通常只能解释过去,无法控制风险。

一、先讲核心结论:工时表不是考勤表,而是项目风险的早期信号

1. 工时表要回答三个项目问题

我判断一张工时表有没有管理价值,通常先看它能不能回答三个问题:团队的时间花在了什么工作上,实际投入与计划偏差在哪里,这些偏差是否正在改变范围、进度、质量或成本。若它只显示“张某 8 小时、李某 7 小时”,就算填得很整齐,也无法支持项目决策。

产品经理不需要把每个小时都变成审批事项。更有效的做法,是把工时记录连接到需求、缺陷、会议、调研、技术验证等工作对象,再按阶段、功能或风险类别汇总。这样,数字才能从“人花了多久”变成“项目为哪类交付付出了多少成本”。

2. 先记录事实,再判断效率

“用了 12 小时”是事实,“效率低”是判断。判断效率还要知道任务难度、依赖等待、返工次数、人员熟悉度和交付质量。把工时直接当个人绩效排名,容易诱发拆任务、少报沟通时间、把返工归到其他类别等行为,最后数据更漂亮,决策反而更差。

我的底线是:工时用于解释项目投入和预测交付,不单独用于评价个人价值。如果组织需要绩效评价,应把工时放在背景信息里,与质量、交付结果、协作和任务复杂度一起看,不能用“填得多”替代贡献。

3. 推荐的最小有效记录单元

对于产品团队,最小记录单元通常不是“某天”,而是“某个工作对象在某个日期产生的一段有效投入”。记录字段宜少而有用:工作对象、工作类别、日期、实际投入、当前状态、简短说明。若必须补充备注,应写可解释偏差的信息,而不是要求员工把一天写成流水账。

字段 建议记录方式 为什么有用
工作对象 关联需求、缺陷、调研或项目任务 便于按交付内容汇总,降低月底追问成本
工作类别 设计、研发、测试、沟通、返工、支持等 区分计划内投入与隐性消耗
投入时长 按组织统一的粒度记录,例如 0.5 小时 保证团队数据可比,不制造虚假精度
偏差说明 仅在明显偏离计划或出现阻塞时填写 把数字转成风险线索和行动依据

二、背景和真实场景:产品经理为什么需要看工时

1. 需求看起来按期,成本却可能已经失控

常见项目场景是:版本发布日期没有变化,需求列表也显示大部分工作已完成,但开发和测试持续加班,线上缺陷增多,产品经理还在追加边界需求。若只看里程碑,风险暴露太晚;若只看每日工时,又会陷入对个人时间的微观管理。工时数据的价值,在于把投入变化与工作对象、范围变化及返工原因联系起来。

例如,一个功能最初估算 20 人时,实施过程中因接口规则不清又增加 12 人时。若只记总数,团队会说“这个功能超了”;若把新增投入标记为需求澄清、接口等待、返工,就能进一步判断这是估算偏差、需求不完整,还是外部依赖造成。三种原因对应的解决办法完全不同。

2. 产品、研发、测试对“工时”的理解往往不同

产品经理可能把一次需求评审视为需求工作的一部分,研发可能记入沟通成本,测试则可能把等待环境、复测缺陷记在测试任务下。若团队没有统一口径,汇总表里的“需求工时”“研发工时”就不是同一套定义,跨迭代比较会产生误导。

启动工时管理前,我会先让团队对三个边界达成共识:什么算有效投入,等待时间是否计入,返工如何归类。比如主动分析问题属于有效工作,因环境不可用而等待不应混入实际处理时长,但应单独记录等待影响;已完成工作因需求变化重做,则应标为返工或变更影响,不能简单合并到原任务。

3. 对百人以上组织,工时数据还承担跨团队协调功能

当团队超过多个小组、多个产品线或多个项目并行时,问题往往不是某个任务多花了两小时,而是关键角色被多个项目同时占用,优先级冲突没有被看见。此时项目工时不仅是单项目复盘依据,也可以帮助组织识别产品、研发、测试、数据等角色的容量瓶颈。

例如,某产品经理同时支持三个项目,每周计划投入分别为 40%、35% 和 25%。如果实际工时连续数周显示第一个项目占用了 60%,另外两个项目的需求决策必然延迟。此时应调整优先级或资源安排,而不是要求个人“提高效率”。这也是工时数据适合被项目组合管理使用、却不适合被孤立拿来做个人排名的原因。

4. 管理系统的作用是降低记录成本,不会自动纠正管理口径

对于使用 PingCode 等项目管理平台的中大型团队,工时记录可以与需求、任务、缺陷、迭代和项目关联,减少员工在多个表格间重复抄写。平台能够提供字段、权限、提醒、汇总与报表能力,但无法替管理者定义什么是返工、何时需要升级风险,也不能凭空判断工时异常背后的原因。

因此,工具选型前应先把记录口径、汇总对象和异常处理方式说清楚。否则,系统只是把原有的模糊规则电子化:填报更方便,误读也更快。对于刚开始试行的团队,先用小范围模板验证,再决定是否扩大自动化,通常比一开始就配置复杂审批流程稳妥。

三、常见误区:工时表为什么越填越多、越看越不可信

1. 把工时当成出勤证明

工时表记录的是项目投入,不等于考勤。有人在线八小时,不代表八小时都用于某个项目;有人专注解决复杂问题,短时间内产出高价值结果,也不应因为记录小时较少就被判定贡献不足。考勤制度、项目成本核算和交付管理可以共享部分数据,但三者的目的和口径不同。

如果组织把工时填报与“是否认真工作”直接挂钩,员工会把精力放在证明自己忙碌,而不是如实报告投入。常见结果是会议时间被重复计入多个项目、任务被拆得过细以显示工作量,或月底集中补录。数据看似完整,真实性却下降。

2. 用细到分钟的记录制造虚假精度

要求员工把每项工作精确到 5 分钟,看起来严谨,实际上会增加记录负担,而且难以区分估算与事实。对于需要跨多任务切换的产品和工程工作,细粒度记录还会鼓励频繁切换分类,忽视切换本身带来的损耗。

记录粒度应服务于管理决策。如果团队只需要判断需求投入是否超过估算 20%,记录到 0.5 小时通常足够;若是外包计费、法规审计或合同结算,才需要按更严格的规则记录,并通过抽查和对账保证合规。不要因为系统允许设置更细,就把更细当成更准确。

3. 只看总工时,不看投入结构

一个需求投入 80 小时,可能包含 45 小时正常开发、15 小时需求反复确认、12 小时返工和 8 小时等待依赖。总量相同,管理问题却不同。若把各类投入混在一起,团队无法判断该改善需求质量、技术方案、外部协调还是测试策略。

总工时告诉我“花了多少”,结构告诉我“为什么花”。在记录成本可接受的前提下,至少要将计划内工作、沟通协调、返工和阻塞等待区分开。若分类过多,员工难以坚持;若分类太少,复盘又无法定位原因。通常先从 5 至 8 个对项目决策有用的类别开始。

4. 把计划工时当作承诺,把实际工时当作绩效

估算是基于现有信息的预测,不是保证书。需求复杂度、依赖、技术不确定性和人员经验都会改变实际投入。若团队担心估算偏差会被追责,就会倾向于把数字报大;若实际投入超估算必然被批评,也会倾向于少报或把额外工作转移到其他任务。

我建议把估算偏差视为校准信号,而不是立即归因于个人能力。连续几轮同类任务系统性低估,说明估算模型、需求拆分或风险缓冲需要修正。随机出现的单次偏差,则要先看工作是否发生了变化,不能只从结果倒推责任。

5. 月底补录,让工时数据失去诊断能力

月底补录往往依赖记忆,员工会把零散工作归到最容易选择的任务上。沟通、等待、临时支持和返工尤其容易消失。数据仍能做粗略成本归集,却很难解释某个风险发生的先后过程,也无法在项目还可调整时发出预警。

工时不一定要每天多次填写,但建议在工作结束当天或次日上午完成。产品经理可以关注逾期未填比例和集中补录现象,不必要求团队全天候打卡式记录。目标是缩短“实际发生,被记录,被解释”的间隔,而不是增加填报次数。

常见做法 表面收益 潜在副作用 更稳妥的替代方式
按个人工时排名 报表直观,容易比较 诱发忙碌表演和数据失真 看项目投入结构与交付质量
每项工作精确到分钟 看起来精细 记录成本高,精度不等于准确 按决策所需设置统一粒度
月底一次性补录 日常操作少 记忆偏差大,不能及时预警 日终或次日上午轻量记录
超估算即追责 容易强调成本纪律 鼓励保守估算和隐藏变更 分解偏差来源并修正预测

四、专业判断逻辑:产品经理如何从工时识别风险

1. 先定义“正常基线”,再讨论异常

没有基线,异常只是主观感觉。基线可以来自历史同类需求、团队容量、迭代计划,或经过校准的估算区间。新团队没有可靠历史数据时,不必假装知道精确平均值,可以先记录 3 至 5 个迭代,建立粗略区间,并明确它只是当前团队的观察基准。

比较时要保证对象具有可比性。一个包含权限、迁移、数据校验的复杂需求,不能直接与单一页面调整比较;一个新人首次接触的模块,也不能简单对标熟悉该系统的资深成员。数据分析前先分层,是防止错误结论的第一道门槛。

2. 看偏差率,也看偏差构成

对单项工作,可用实际投入与估算投入的差值观察偏差;对迭代,则要看整体投入是否被未计划工作挤占。偏差率可以作为筛选信号,例如超出估算 20% 后进入复核,但不能把 20% 当成普适的硬性红线。任务规模越小,少量时间变化越容易导致比例剧烈波动。

复核偏差时,我会依次问:需求范围是否变化、估算是否有依据、依赖是否延误、是否出现返工、质量门槛是否提高、是否有未记录的支持工作。这个顺序有助于先查系统性原因,再讨论个人执行。若多人在同类任务上都出现相同偏差,更应先检查流程和估算方法。

3. 建立“投入,产出,风险”三段判断

工时不能独立解释产出。产品经理应把投入与可验证结果连接:需求是否验收、缺陷是否关闭、实验是否完成、决策是否落地。然后再看过程风险,例如范围变更、阻塞、返工和依赖等待。投入增加而产出不变,才是需要进一步调查的信号;投入增加且范围扩大,可能是合理成本,也可能需要重新审批。

若一个需求工时增长 30%,但同步新增了数据权限、历史数据迁移和兼容性要求,不能简单称为“效率下降”。应把新增范围单独估算,重新确认上线目标与资源。真正需要控制的是未经评估的变化,而不是所有变化本身。

4. 采用分层预警,避免把报表变成噪声

我通常把预警拆成三层。第一层是数据质量信号,例如连续数日未填、同一时间重复归属多个项目;第二层是执行信号,例如投入持续超过估算、任务长期处于进行中;第三层是项目结果风险,例如关键路径延误、返工占比上升或里程碑预测后移。

只有第三层往往意味着项目需要做决策,前两层更多是调查入口。系统可以自动提醒,但最终要由项目负责人确认原因。若所有偏差都触发审批,团队会被告警淹没;若没有人负责解释,报表就会变成每周打开一次的装饰。

5. 判断数据质量,而不只看填报率

填报率高不等于数据可信。还要检查工作对象是否明确、记录是否及时、类别是否稳定、是否存在异常集中录入,以及同一工作是否被不同项目重复归集。小团队可以每周抽查少量记录;规模较大的团队则可按项目、类别和异常模式做抽样核对。

需要保留一个重要边界:数据异常不自动等于员工违规。重复记录可能来自跨项目协作口径不清,集中录入也可能是系统流程不便。先确认规则和工具是否让正确行为变得简单,再判断个人是否需要纠正。

工时表如何做好项目工时?产品经理风险控制与操作步骤

五、案例与数据观察:用一组示意数据看出真正的成本来源

1. 案例设定:一个跨职能团队的版本迭代

下面用一组情景模拟数据说明分析方法,不代表某企业实际经营结果。假设一个 8 人跨职能团队进行两周迭代,计划总投入 320 人时,交付 6 项需求。迭代结束后,工时表显示总投入 352 人时,比计划高 10%;如果只看总数,结论可能是“团队超时”,但还不足以说明原因。

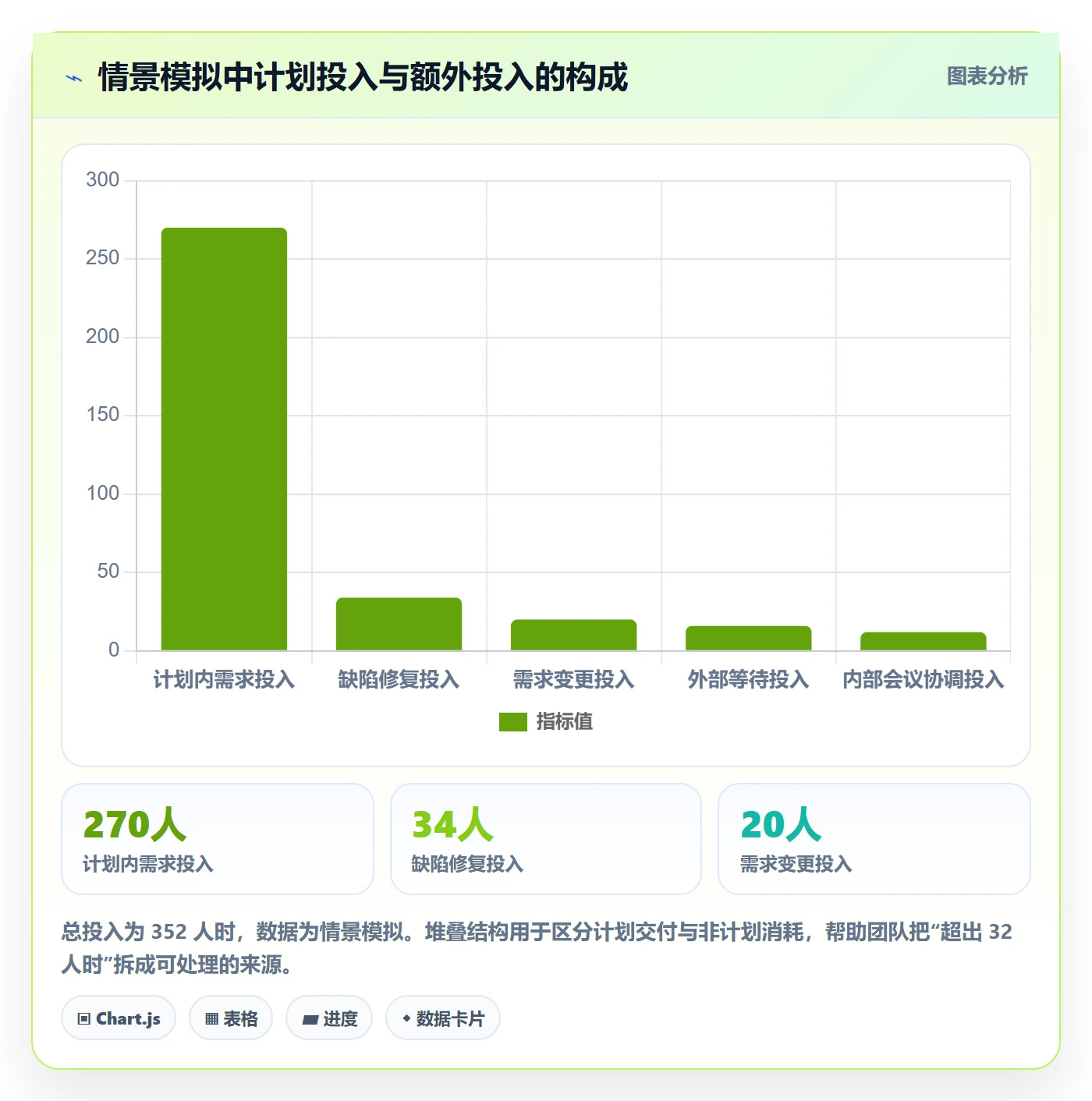

进一步按类别拆分后发现:计划内需求投入 270 人时,缺陷修复 34 人时,需求变更 20 人时,等待外部接口与环境 16 人时,内部会议及协调 12 人时。团队还发现两项需求的验收口径在开发后发生调整,导致 14 人时返工。此时,真正值得改进的重点不是简单压缩总工时,而是减少变更返工和依赖等待。

2. 先看总量,再看结构,最后对照结果

如果这轮 6 项需求全部按验收标准交付,额外投入可能反映了计划遗漏或风险缓冲不足;如果仍有两项未完成,投入增加就可能伴随预测失准。我们还要看未计划工作是否挤占了核心范围,以及缺陷是否集中在同一模块。只有把投入结构与交付状态结合,才能决定下一轮是修订估算、冻结范围,还是调整依赖策略。

对于上述模拟案例,我会把 20 人时需求变更和 14 人时返工分别核实是否重叠,避免重复统计。接着追溯需求确认时间、变更批准记录、接口可用时间和缺陷原因。若变更都发生在开发前期,管理措施可能是完善澄清;若集中在验收阶段,则要检查验收条件是否过晚才被确认。

3. 不要把平均值当成诊断结论

假设该迭代 6 项需求的平均实际投入比估算高 10%,这个均值可能掩盖一项超出 80%、其余任务基本符合估算的情况。产品经理应查看任务级分布,尤其是极端值、同类任务的差异和超估算任务的共同原因。平均数适合看总体趋势,分布更适合找问题。

当一个异常任务占据了迭代偏差的大部分,优先复盘这个任务往往比对整个团队施压更有效。反之,如果多数同类任务都稳定偏高,说明可能是团队的估算基线偏低、流程成本未计入,或外部依赖普遍不稳定。

工时表如何做好项目工时?产品经理风险控制与操作步骤

4. 用持续观察发现组织层面的隐性成本

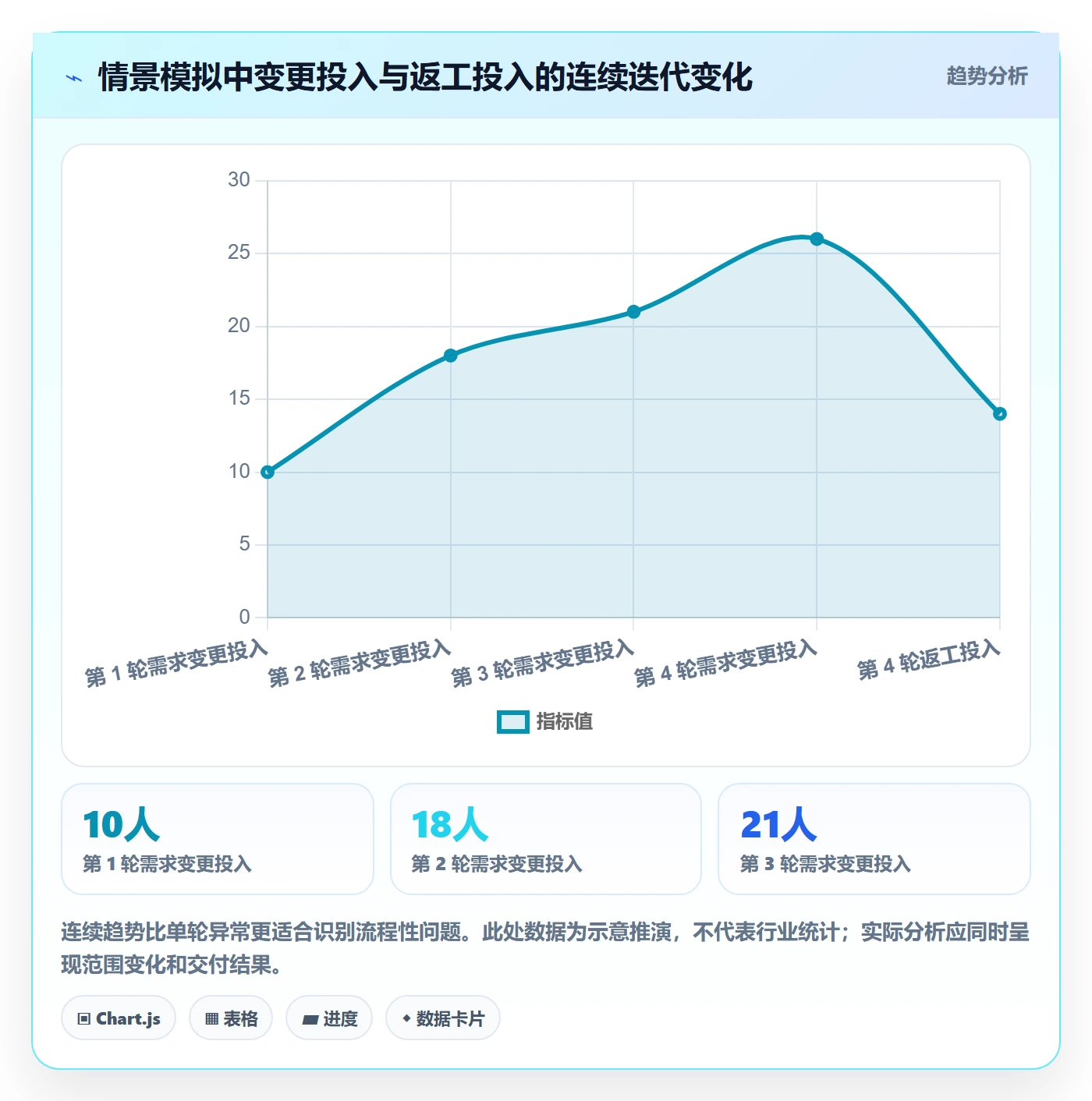

单轮数据只能提出假设,连续多个迭代才可能支持改善判断。若连续 4 轮发现需求变更投入分别为 10、18、21、26 人时,且同期范围变更次数也持续增加,就值得检查需求入口和优先级机制;如果变更投入增加但交付价值也同步扩大,则需评估商业收益,而不是只追求减少变更。

另一个值得观察的信号是返工是否集中在相同交接点。例如产品验收条件不完整导致测试阶段反复确认,或接口契约不稳定导致前后端重复调整。对这类问题,单纯增加测试工时未必有用,可能需要把验证前移或明确接口冻结条件。

工时表如何做好项目工时?产品经理风险控制与操作步骤

六、操作步骤:从建立口径到每周复盘的落地方法

1. 明确管理目的和数据使用边界

开始前先写清楚工时表用于什么:项目成本核算、迭代预测、容量规划、外包结算,还是风险复盘。目的不同,字段和记录频率也不同。若同时承担多个目的,应明确哪些字段是项目团队必填,哪些字段仅在特定场景使用,避免一张表兼顾所有需求而变成填报负担。

还要说明数据不会被怎样使用。比如不以单一工时数直接排名,不把估算偏差自动认定为个人失职,不要求把正常沟通拆成大量碎片记录。边界公开后,员工更容易按真实情况填报,管理者也更容易区分项目控制与人员监督。

2. 建立简短、统一、可解释的分类字典

建议先从团队真实工作中抽象分类,不要先抄一套庞杂模板。一个产品研发项目可以从需求分析、设计与开发、测试与验证、缺陷处理、沟通协调、等待阻塞、返工变更等类别起步。每个类别都要有一句定义,并给出一条“归入”和一条“不归入”的例子。

例如,“等待阻塞”只记录无法推进的等待影响,不把整个工作日都记作等待;员工若等待期间转做其他任务,应把实际投入记到对应任务。这个规则能防止等待时间和有效工作重复计算,也能让项目经理看到阻塞造成的真实影响。

3. 把工时对象与任务结构连接起来

工时记录应关联到可识别的工作对象。产品需求可关联需求项,缺陷修复关联缺陷单,专项调研关联调研任务,项目级例会可关联项目活动。不要要求所有工作都硬塞进某一条需求,否则项目管理报表会低估支持和协调成本。

如果使用项目管理平台,可优先配置任务、需求、缺陷和项目之间的关联,以及统一的工时类别。对于 PingCode 等适用于中大型组织的平台,团队可以根据权限和流程需要设置记录入口、项目视图和汇总报表;上线前仍要用真实任务走一遍,确认员工不会为了填报而重复录入内容。

4. 选择适合团队的记录频率和粒度

大多数知识工作团队可以从每日一次轻量记录开始。成员在当天结束或次日上午更新,单次记录以便于回忆和汇总为准。对工作高度碎片化的团队,可允许按半天汇总同一任务;对需要精确计费的项目,则按合同要求设置更细规则。

统一粒度比看起来精细更重要。若部分成员按分钟、部分成员按小时记录,报表无法横向比较。可以先试行 0.5 小时或 1 小时为基本单位,再通过一轮试点检查估算偏差是否足以支持目标决策。

5. 设定估算、预警和复核规则

估算应与任务拆分和验收条件对应。对高不确定工作,可给出区间,例如 12 至 18 人时,而不是假装能精准预测为 15 人时。对关键路径任务,应记录依赖和风险缓冲,避免将所有不确定性都压进执行人员的估算。

预警阈值建议先作为筛选条件,而非处罚规则。比如单项实际投入超过估算 20%,或任务进入进行中后连续数日没有状态变化,可以触发复核;对小任务要设置最低绝对偏差,以免 1 小时任务多出 0.5 小时就触发大量噪声。

6. 每周复核异常,不等到迭代结束才追因

每周复核不必逐条审计所有记录。产品经理和项目负责人可以先看四类信号:工时未关联对象、未计划投入增长、关键任务投入超估算、返工或阻塞集中。对异常项,只追问能够改变决策的信息,例如原因、影响范围、预计剩余投入和需要谁做决定。

复核会的结果应当是行动,而不是解释大会。若发现需求变更造成偏差,就确认范围、优先级和发布日期;若发现外部依赖阻塞,就指定负责人和升级时间;若只是估算模型不准,则记录基线修正,不要求团队重复讨论已经发生的每个小时。

7. 迭代结束后更新基线,而不是只写总结

复盘至少要留下三项可复用信息:同类任务实际投入区间、主要偏差来源、下次采用的控制措施。比如“接口联调平均增加约 6 至 10 人时”比“以后要加强沟通”更能帮助下一轮计划;但只有样本数足够、任务口径相近时,才适合把区间作为估算参考。

若团队在迭代中途调整了分类或口径,要标记口径变化,避免把前后数据直接比较。管理报表应保留定义版本和统计范围。否则趋势图看似变化明显,实际可能只是团队换了一种填法。

七、不同情况下的行动建议:根据风险类型采取不同动作

1. 需求频繁变更时

先区分必要的业务调整与可避免的澄清遗漏。必要变更应重新评估价值、范围、成本和发布时间,并明确由谁批准;澄清遗漏则应前移验收条件、用户场景和异常规则的确认。不要把两类变更都归为“产品需求不稳定”,那会掩盖真正的决策来源。

建议单独记录变更提出时间、批准时间、影响任务和新增投入。若变更频率高但每次影响很小,可以用轻量的变更日志;若变更直接影响关键路径,则应触发范围评审,而不是让团队默默加班吸收成本。

2. 返工持续偏高时

不要先要求研发或测试“提高质量”,而要看返工在哪个阶段产生、由什么原因触发。若是需求理解不一致,改善需求示例和评审;若是接口契约反复,改善联调前置条件;若是环境不一致,优先处理环境稳定性。分类要具体到足以对应行动,但不需要细到每种缺陷都新建一个工时类别。

可把返工投入占比作为观察指标,但不能设定一个脱离业务情境的通用合格线。不同项目的探索程度、质量要求和技术债务差异很大。团队更应该看返工占比是否下降、重复原因是否减少,以及修正后交付是否更稳定。

3. 外部依赖等待较多时

把“等待”从模糊抱怨变成可管理事件:记录依赖对象、开始等待时间、阻塞任务、影响的角色和解除时间。等待造成的损失不一定等于等待总时长,因为成员可能转去做其他工作;但如果依赖阻断关键路径,影响就需要体现在里程碑预测中。

产品经理可以推动依赖方提供接口契约、测试环境和响应时限,并设定升级路径。若依赖不可控,应在计划中显式预留缓冲或采用替代方案,而不是把所有延误都归到执行效率。记录等待的目的,是让组织看见依赖成本并做选择。

4. 项目已进入上线冲刺时

冲刺阶段不适合突然引入复杂的工时考核流程。应聚焦关键路径、缺陷风险、待验收范围和剩余容量。对新增需求采用快速影响评估:至少说明新增价值、所需投入、可能挤出的原计划工作和风险承担人。

若工时数据显示关键人员持续超负荷,优先重新排定范围,而不是把加班当作容量。短期加班可能使某个里程碑暂时不变,却可能增加缺陷、休假和后续维护成本。产品经理要呈现的是选择及其代价,而不是只报告“团队还能扛”。

5. 新团队或新项目没有历史数据时

先建立低成本基线,不必等到数据完美才开始。选择 3 至 5 个具有代表性的工作对象,统一口径记录实际投入、范围变化和交付状态。第一轮的目标是发现记录困难、分类缺口和估算偏差,不宜用来评价个人或建立强制目标。

当可比样本增加后,再逐步细化估算区间。若任务结构变化很大,宁可按类型分别建基线,也不要把所有工作混成一个平均值。初期最重要的不是“估得准”,而是知道哪些信息会改变判断。

6. 组织规模较大、跨项目资源冲突时

把工时汇总提升到项目组合层面时,重点看关键角色容量、优先级冲突和非计划支持,而不是简单比较项目谁投入更多。多个项目共享产品、架构、数据或测试资源时,应确认记录口径一致,并区分固定支持、阶段性投入和临时救火。

对于百人以上组织,可先选一个产品域或项目群试点,观察记录负担、数据质量和资源决策是否改善。若平台具备项目、团队和角色维度的视图,可以支持汇总,但要明确谁能查看明细、谁只看聚合数据,避免无边界的数据访问损害信任。

八、不同情况下的取舍:不是所有团队都需要同一张工时表

1. 管理精度与填报成本之间

记录越细,理论上越容易追踪成本,但员工维护成本和口径争议也会增加。对于固定范围、合同计费或审计要求明确的项目,精度值得投入;对于探索性产品工作,过细记录会消耗本应用于调研、决策和验证的时间。

一个实用判断是:如果新增字段不能改变任何资源、范围、风险或成本决策,就不要强制采集。可以先让字段在试点中运行两轮,统计使用频次和决策价值;没人查看、也没人据此行动的字段,通常应该删掉或改成选填。

2. 个人透明度与团队信任之间

工时数据需要足够透明,项目负责人才能判断容量和风险;但透明不意味着所有员工都应看到所有人的详细记录。可以按职责分层:个人查看自己的记录,项目负责人查看项目范围内的投入,组织管理者查看聚合数据和授权范围内的明细。

如果组织对数据用途含糊,任何技术权限都无法建立信任。上线时应解释记录目的、保留周期、访问权限和异常处理方式。员工知道“为什么填、谁会看、如何解释”,通常比单纯增加提醒更能提高记录质量。

3. 自动化提醒与人工判断之间

自动提醒适合处理明确规则,例如未提交记录、对象关联缺失、预算阈值接近;但“这次投入是否合理”需要结合工作复杂度、范围变化和风险情境,仍应由项目负责人判断。过度自动化容易把低质量数据变成自动化结论,放大错误。

先自动化重复检查,再保留人工解释和升级决策,是较稳妥的顺序。若团队尚未形成统一口径,不应急于配置大量自动审批;先把规则试运行一段时间,再看哪些提醒确实带来及时行动。

4. 项目核算与迭代预测之间

项目核算关心成本归属,迭代预测关心剩余工作和交付概率。前者可能要求把时间准确分配到合同、客户或成本中心;后者更关心任务状态、依赖、剩余量和风险。两种用途可以共享基础记录,但报表口径不能混用。

如果一张表既要支持财务结算,又要用于产品团队快速预测,建议将共同字段保持简洁,另外通过规则或视图满足特定用途。不要让交付团队每次记录都填写与项目决策无关的财务细项,也不要用粗粒度预测数据替代审计所需的凭证。

工时表如何做好项目工时?产品经理风险控制与操作步骤

九、结尾:把工时表变成决策机制,而不是填报任务

1. 最值得保留的判断原则

工时表的价值不在于把每个人的时间解释得毫无缝隙,而在于及早发现投入正在流向哪里、计划为何偏离、哪些风险需要项目负责人做选择。只要一项记录不能帮助团队看清交付、成本、质量或容量,它就不该被无限细化。

我的建议是先从一个正在运行的项目开始:统一 5 至 8 个类别,关联需求和任务,约定当天或次日上午记录;每周只复核未计划投入、关键任务偏差、返工和阻塞;迭代结束后更新估算基线。跑完两轮再决定是否增加字段、自动化提醒或扩大到其他项目。

2. 下一步怎么做

若你是产品经理,下一步可以先选一个迭代,把最近 10 个工作对象的估算、实际投入、范围变化和交付状态放在一起看。找出投入差异最大的两项,分别追查变更、返工、等待和估算原因。不要先问“谁花得太久”,而要问“什么机制让这些投入没有在计划中被看见”。

一张好的工时表,不会证明团队每天都很忙;它会让团队更早知道什么时候该调整范围、补充资源、改变顺序,或者接受延期。这才是产品经理把项目工时做好、把风险控制在可决策范围内的真正标准。

常见问题解答(FAQ)

1. 产品经理如何把项目工时表做得准确,而不是变成填报负担?

我负责的项目经常到了周五才集中补工时,填出来的数字看着完整,却很难解释为什么某项工作花了这么久。我想知道工时表应该记录到什么粒度,才能既对决策有用,又不让团队每天花太多时间维护?

先按“可复盘的工作项”记录,不要细到每个操作,也不要只写“做需求”这种无法判断范围的描述。可把任务拆成需求澄清、原型评审、方案修改等能独立验收的事项,并要求当天或次日上午补录。

比如一个工作日按 8 小时计,记录为需求访谈 2 小时、交互方案 3 小时、评审修改 2 小时、沟通与支持 1 小时,比单填“产品工作 8 小时”更便于分析。实践中,工时表的价值不在于把每分钟都记下来,而在于让偏差可以追溯;

如果团队连续两周都需要超过 5 分钟补录,通常应先简化字段或任务分类,而不是要求大家填得更勤。

2. 项目工时应该按计划工时还是实际工时填写?

我在排期时会给任务估时,项目结束后又要填实际花费,但两者经常被混在一起。我担心如果实际工时高于计划,团队会觉得是在被追责;如果只填计划数,项目复盘又没有依据,这两种数据应该怎样区分?

计划工时和实际工时应分开保存:前者是开工前的估算,用于排期和资源安排;后者是完成后发生的投入,用于复盘与预测。不要在任务结束时把实际值改成计划值,也不要把加班投入隐藏在“按计划完成”里。

举例来说,某功能原估 16 小时,实际投入 23 小时,差额 7 小时应进一步标注原因,例如需求新增 3 小时、接口等待后返工 2 小时、测试问题修复 2 小时。这样得到的不是对个人的简单评分,而是下一次估算和风险控制的依据。

若差异超过计划的 20%,建议复盘范围、依赖和返工,而不是直接将偏差归因于执行者。

3. 产品经理怎样用工时表发现项目风险,而不是等到延期才处理?

我曾经看到任务状态一直是进行中,周报也没有明显异常,直到临近上线才发现开发投入已经远超预期。我想知道,工时数据里哪些变化值得提前关注,怎样把它们转成实际的风险动作?

把工时表与任务状态、剩余工作量和依赖信息一起看,单看累计工时容易误判。一个实用的检查方式是每周关注三类信号:实际投入已超过估算的 80%,但任务完成度仍低于 50%;同一任务连续数日有投入却没有状态变化;等待外部团队或需求确认的时间持续增加。

出现信号后,产品经理应先确认范围是否变化、是否存在阻塞或返工,再决定拆分任务、协调依赖方或调整交付范围。例如,某任务估 20 小时,已投入 18 小时但仍未完成,不应机械地要求继续加速,而应先问清剩余工作是否已经超出原定义。工时是预警线索,不是单独判定延期的证据。

4. 工时数据如何避免被误填、补填或用于不合理的绩效比较?

我担心团队会为了显得效率高而少报工时,也担心管理者把投入时间直接当成个人绩效。若数据既可能失真又可能被误用,建立工时制度时应该设置哪些边界,才能让成员愿意如实记录?

先明确记录目的和使用边界:工时主要用于项目估算、容量规划、成本核算和流程改进,不应仅凭“谁填得多”或“谁用时短”评价个人。操作上可以设置必填的任务关联、日期、投入时长和简短说明,允许补录但保留补录时间与原因;每周抽查异常项,例如单日记录超过合理工作时长、多个任务重复记满整天或长期只填大类任务。

数据分析时优先看团队和任务类型的趋势,并结合交付质量、范围变化与等待时间。若发现漏填,先检查是否是分类过细、入口难用或填报规则不清,再处理个别异常;把补录记录透明化,比禁止补录更有利于保留真实项目历史。

核心关键词

读者评论

闫
闫泽宇

我们团队试过按半小时记录,确实比精确到分钟容易坚持。难点反而是跨项目会议算到哪里,最好先把归属规则定清楚。

汪
汪子涵

把返工和等待单独分类很有帮助,但分类一多,填报负担也会上来。实际落地时可以先从几类最影响决策的原因开始,再根据复盘结果调整。

杜
杜思妍

工时偏差超过20%作为筛查线可以参考,不过小任务很容易被几小时的变化放大。我们会结合任务规模和范围变更看,不会只凭比例判断项目出了问题。

文章包含AI辅助创作:工时表如何做好项目工时?产品经理风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581693
