审批管理指南:PMO如何做好工时表,最佳实践全流程

工时表审批最常见的失败,不是员工漏填,而是所有人都按时提交了,PMO仍然无法回答三个问题:项目实际消耗了多少能力、偏差来自哪里、下一周期该怎样调整。审批管理指南的关键因此不是把签字链条拉长,而是把工时记录变成可核验、可解释、可用于决策的数据。本文按制度设计、填报、审批、分析和改进的全流程拆解,说明PMO如何在管理精度与填报成本之间取得平衡。

一、核心结论:工时审批不是签字流程,而是数据治理流程

1. 先明确工时表要解决什么问题

我建议PMO先把工时表的用途写成一句话:组织需要用工时数据做什么决策。常见用途包括项目成本核算、资源负荷评估、项目预测、客户结算、研发投入分析和合规留痕。不同用途需要不同的数据精度,不能用一张表、一个审批规则同时满足所有目标。

例如,项目管理需要知道“某项目本周消耗了多少人日”,通常以半天或小时为粒度即可;客户按合同结算,可能要求按合同、任务、人员和费率归集;合规审计则更关心记录是否及时、是否有可追溯的修改痕迹。把这些目的混在一起,员工会面对过多字段,审批人也会被迫检查与自己无关的信息。

2. PMO应追求可用数据,而不是看起来整齐的数据

一份每周准时提交、每格都填满的工时表,并不一定可信。若员工为了通过审批,把零散工作统一填到“项目支持”,形式上完整,管理上却失去解释力。我的判断标准是:一条工时记录至少应能回答谁在什么时间为哪个可识别的工作对象投入了多少时间,必要时还要说明产出或偏差原因。

工时数据质量可以拆成四个维度:完整性、及时性、归属准确性和可解释性。完整性回答有没有填;及时性回答是否在记忆尚清晰时提交;归属准确性回答是否填到了正确的项目或任务;可解释性回答异常值是否有原因和后续动作。只盯提交率,容易把真正需要治理的问题藏起来。

3. 建立“轻填报、分层审、重异常”的审批原则

高质量流程不等于每条记录都接受同样强度的人工核查。我的建议是:普通、低风险记录走快速确认;异常、跨项目冲突、超负荷或缺少工作对象的记录进入人工复核;涉及结算、预算或审计的数据再按权限增加证据要求。

这种设计有两个好处。第一,审批人的时间用于处理真正需要判断的项目,而不是逐项复述员工填写的内容。第二,员工能理解系统为什么退回,减少把审批当作“挑错”的对立感。审批的目标不是让每条数据都经过更多手,而是让错误数据更容易被发现和纠正。

审批管理指南:PMO如何做好工时表,最佳实践全流程

二、背景和真实场景:为什么准时填表仍然无法管好项目

1. 项目越多,工时归属越容易失真

在小团队里,成员通常只参与一个主要项目,工时归属凭记忆填写也不太容易出错。组织扩大后,研发、测试、产品、设计、运维和业务支持人员可能同时投入多个项目,还会穿插会议、故障响应、技术治理和内部协作。一天结束时,人很难准确回忆每段工作的时间和归属。

这不是员工不负责,而是记录机制和工作节奏不匹配。若组织要求每15分钟填一次,记录精度看似提高,实际会让员工频繁中断工作;若要求月底一次性补填,又会受记忆偏差影响。PMO需要在记录便利性和数据可验证性之间做设计,而不是简单要求“认真填写”。

2. 三类组织场景,对审批的要求不同

第一类是项目制交付组织。工时直接关联项目成本、毛利测算、合同结算或客户报告,必须确保项目编码、任务归属和人员费率口径一致。审批人需要核查记录是否符合合同范围,但不必替员工重做整张表。

第二类是产品研发组织。工时更多用于观察团队负荷、项目投入趋势和计划偏差。若把工时数据解释成个人绩效排名,员工会倾向于选择对自己有利的填法,数据质量反而下降。因此,研发场景更应关注团队、项目和工作类型的趋势,而不是将小时数直接等同于个人产出。

第三类是多事业部或多区域组织。不同部门对“项目”“支持”“管理活动”的定义可能不一致。此时最先要解决的是口径统一和数据映射,而不是上线更复杂的审批链。否则同一个“支持工时”,在一个部门代表客户问题,在另一个部门代表内部会议,汇总后无法比较。

3. 一个可复用的模拟案例:提交率高,项目预测仍失准

以下案例为情景模拟,不代表某一家企业的真实统计。一家约300人的产品研发组织,每周收集工时,按期提交率达到94%。管理层仍发现项目预测经常偏差,原因是团队成员把技术债、线上故障和跨项目评审统一填入“其他工作”。报表显示核心项目投入稳定,实际却有大量能力被非计划工作消耗。

PMO没有先增加审批层级,而是做了三项调整:把“其他工作”拆成故障响应、技术治理、内部协作等有限类别;要求跨项目投入选择可识别的工作对象;对连续两周占比异常的团队开展原因复盘。两个月后,管理层看到的不是一个更漂亮的提交率,而是计划外工作占比、故障投入和项目投入之间的关系。

这个案例说明,工时表的核心不是把每个小时解释得一清二楚,而是建立足够稳定的分类,让组织能识别投入结构变化。如果工作对象设计错误,审批再严格也只是在审核错误分类。

审批管理指南:PMO如何做好工时表,最佳实践全流程

三、常见误区:看起来严格,实际上让数据更难用

1. 误区一:把提交率当作工时管理的最终指标

提交率重要,但它只是流程入口指标。若只考核“每周是否提交”,员工会优先完成表单,而不一定认真核对项目、任务和时间。PMO应把按期提交率与归属准确率、退回原因、补填比例和异常关闭时长放在一起看。

例如,某部门按期提交率从85%提高到98%,但月底补填比例仍然很高,工时集中填在少数大类,且审批退回原因没有分类,这并不意味着治理成熟。更合理的做法是区分“准时提交”和“及时记录”:前者是截止日前完成,后者是工作发生后较短时间内完成或至少定期校准。

2. 误区二:审批人逐行核对,才能体现管理责任

逐行检查看起来严谨,规模扩大后却很难持续。管理者往往没有足够上下文判断每项工作是否真实发生,最后只能确认“看起来合理”。这类审批消耗大量时间,却没有形成有效证据。

更有效的做法是明确审批人职责:直属负责人负责确认工作安排和团队负荷是否合理;项目负责人确认项目归属和范围是否正确;PMO负责规则、数据口径、异常监控和跨部门问题升级;财务或交付管理角色仅在涉及成本、费率或客户结算时介入。角色不清,审批流就会变成多人重复点击。

3. 误区三:把细粒度等同于高精度

要求员工按15分钟甚至更细粒度记录,不必然产生更准确的数据。对以项目成本核算为主的组织,细粒度可能有价值;对以团队规划和容量趋势为主的研发团队,按半天或小时归类通常已足以支持决策。超出管理用途所需的精度,会增加填报负担,并诱发虚假精确。

判断粒度是否合适,可以问三个问题:这个粒度能改变什么决策?记录误差会导致什么实际损失?员工能否在不频繁打断工作的情况下维护记录?如果答案不明确,就不要先增加精度,而应先验证数据用途。

4. 误区四:把高工时解释成高绩效

工时是投入记录,不是价值产出。某人投入更多时间,可能是承担复杂任务,也可能是需求反复、环境不稳定、等待依赖方或返工过多。把工时直接用于个人排名,容易引导员工追求“多填”,而不是减少浪费、提升交付质量。

PMO应避免用单一工时指标给个人贴标签。更稳妥的分析对象是团队和项目:投入变化是否伴随交付范围变化?故障投入增加是否影响计划?估算偏差是否集中在某类任务?若必须用于个体管理,也应结合职责、产出、质量、工作复杂度和团队协作证据,并遵循组织的隐私与劳动管理要求。

5. 误区五:所有异常都靠审批退回解决

退回只能修正当前记录,不能自动修复根因。某员工连续几周填错项目,可能是项目编码难找、项目名称相似、任务列表没有及时更新,也可能是跨部门分工不清。若只写“请修改”,下周同样的问题还会再来。

建议将退回原因编码为有限类别,例如项目归属错误、任务缺失、时间超出约定范围、重复记录、未说明计划外工作、跨团队口径冲突。每月按原因汇总,优先修复频率高、影响大的规则和系统设计问题。

四、专业判断逻辑:先定口径,再定粒度,最后定审批强度

1. 第一步:把数据用途映射到字段

PMO可以从决策倒推字段,而不是照搬其他组织的表单。项目成本核算需要项目、工作日期、投入时间和成本归属;资源管理需要人员、所属团队、计划工作类别和时间区间;客户结算可能需要合同条款、可计费标识和审批证据;项目复盘则需要计划内外、任务阶段和偏差原因。

字段要有明确的使用者和使用场景。若没有角色会读取、没有决策会依赖的字段,就应考虑删除或设为可选。字段越多,不代表治理越成熟;真正成熟的表单,是最少字段仍能支持关键决策。

2. 第二步:定义工时口径和允许范围

至少需要统一以下定义:工作日的标准时长、请假与休息时间是否进入工时表、加班如何记录、跨午夜工作的日期归属、会议是否按实际时长记录、非项目活动如何归类、计划外工作如何标注,以及记录允许修改的时间窗口。

一个常见问题是把“可用工时”和“实际投入”混为一谈。可用工时通常由工作日、假期、休假和组织规则计算;实际投入则是某项工作占用的时间。两者可以用于负荷分析,但不应假设每个人每周都必须填满同一数字。岗位职责、培训、管理、支持和突发事件都会影响实际结构。

3. 第三步:按风险设置审批等级

我建议把记录分成普通、关注和高风险三类。普通记录符合基础规则、项目归属清晰且没有明显冲突;关注记录可能涉及跨项目投入、超出部门常态的周工时或未分类工作;高风险记录则涉及客户结算、预算超限、重复报账、关键审计要求或明显违反组织政策的情况。

分层不是为了给员工贴标签,而是把核查资源放在可能造成业务损失的地方。阈值应由组织根据岗位、合同和当地制度制定,不能把一个通用数字当成所有行业的标准。设定阈值后,还要定期观察误报率和漏报率,避免规则过严导致审批拥堵。

4. 第四步:让审批动作对应明确责任

每个审批节点都应写清楚“看什么、能改什么、多久处理、拒绝时说明什么”。直属经理不应替PMO修正分类体系,项目负责人也不应审批与项目无关的全部工时。对跨项目人员,最好明确一名主审批人负责整体合理性,并由相关项目负责人只确认本项目归属,避免多头审批。

角色 主要核验内容 不应承担的工作 建议升级条件
员工 记录真实、及时,归属到正确工作对象,并说明明显异常 自行定义组织级分类口径 找不到项目或任务、规则冲突
直属负责人 团队安排、负荷合理性、异常投入是否已知 逐项判断所有项目范围 连续超负荷、计划外工作持续增加
项目负责人 项目归属、任务范围、交付相关性 核验员工全部工时和考勤事项 合同范围不清、项目预算偏差
PMO 定义口径、监控流程、分析跨项目趋势、推动制度改进 替代业务负责人确认每项工作真实性 分类冲突、规则缺口、数据质量持续恶化
财务或交付管理 费率、可计费属性、结算证据和成本归集 审批与财务或合同无关的日常记录 结算争议、成本超出批准范围

5. 第五步:定义数据质量指标,而非只看流程速度

建议至少设置五类指标:按期提交率、首次通过率、项目归属准确率、异常记录关闭时长、补填或追溯修改比例。管理层还应观察“未分类工时占比”和“连续异常团队数”,因为它们更接近组织负荷和分类设计的问题。

指标必须有分母和口径。例如,首次通过率应明确是“首次提交后无需修改的记录数÷提交记录数”,还是“首次通过的员工表单数÷提交表单数”。两种口径会得出不同结果。PMO在仪表盘上同时展示定义、周期和数据来源,才能避免指标被误读。

审批管理指南:PMO如何做好工时表,最佳实践全流程

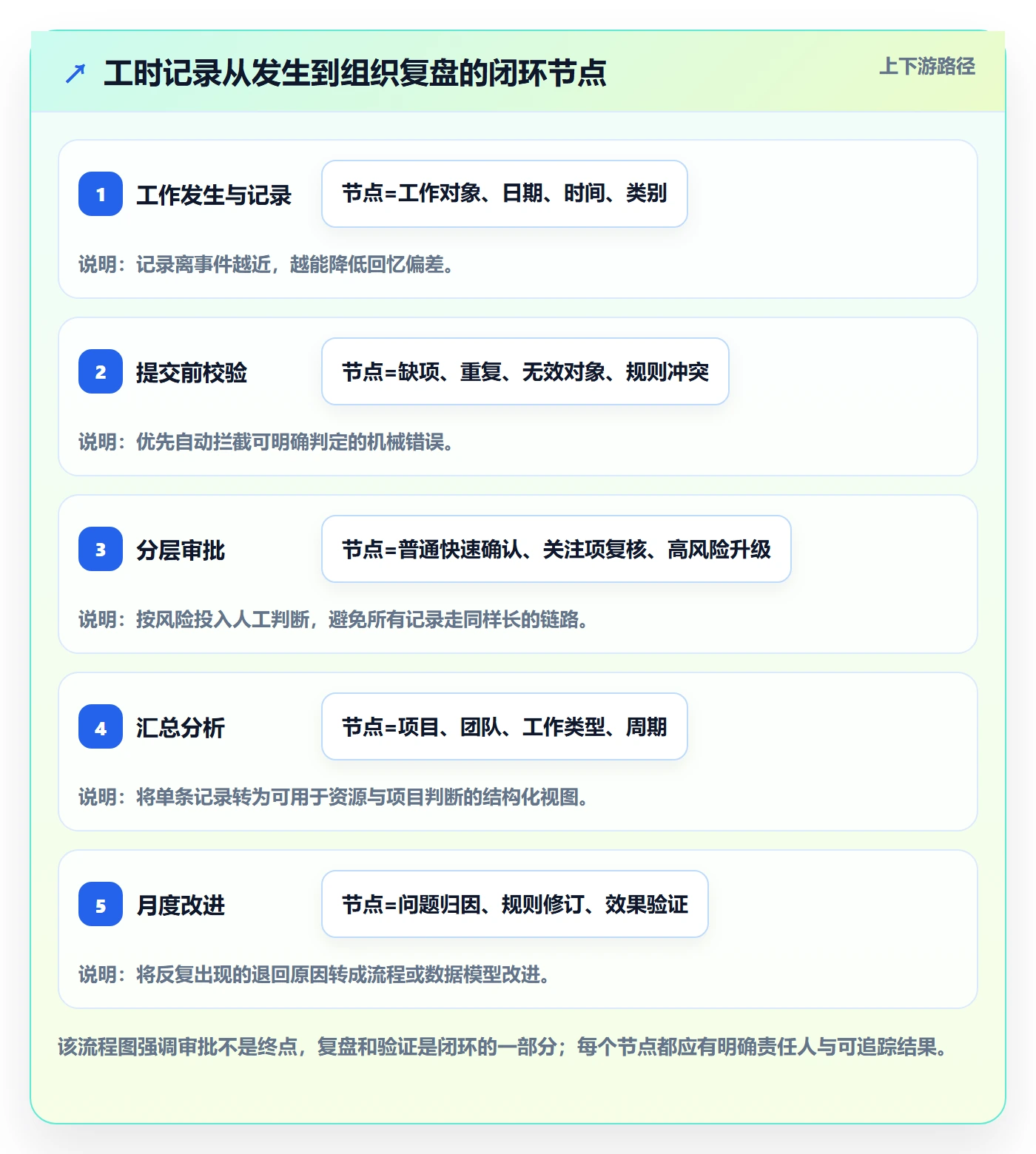

五、全流程最佳实践:从填报规则到月度复盘

1. 流程准备:先做数据盘点和角色确认

上线或改造流程前,PMO应盘点现有项目目录、人员组织、任务类型、成本中心和审批权限。尤其要检查是否存在重复项目名、已结束项目仍可选、同一个工作类别被多个部门用不同名称表达等问题。这些基础数据不清,表单设计得再精细也会放大错误。

随后选取一两个具有代表性的团队试运行。不要只选流程最简单的团队,还应覆盖跨项目投入、客户交付或支持任务较多的团队。试点的目标不是证明方案完美,而是暴露字段歧义、权限缺口和审批拥堵位置。

2. 填报阶段:让记录靠近工作发生时间

填报时点应根据工作节奏设计。对变化频繁、涉及客户结算的交付场景,可要求每天或每两天记录;对主要用于团队容量观察的研发场景,可以采用每周汇总,但应鼓励员工在工作过程中留下简单记录,避免月底一次性回忆。

表单应优先提供搜索、常用项目、默认日期、复制上周常规安排等便利能力,同时保留修改记录。默认值能减少重复输入,但不能让默认项目悄悄覆盖真实变化。对“其他”类别应设合理限制,并提供“无法匹配”的反馈入口,让PMO知道分类目录缺了什么。

3. 提交前校验:先拦截明显错误,不替代管理判断

自动校验适合处理机械规则,例如空白字段、重复记录、日期超出周期、项目已关闭、周总时长异常、无效成本对象或必填说明缺失。它不适合判断某项工作“是否值得做”,也不应把不同岗位的正常差异简单判为错误。

校验提示要说明原因和下一步操作。与其显示“数据异常”,不如提示“该项目已于本周期前关闭;请确认是否应选择维护支持类别,或联系项目负责人恢复项目状态”。具体提示能减少往返沟通,也能让错误修正成为一次清晰的用户动作。

4. 审批阶段:先核风险,再看趋势

审批人打开工时表时,应优先看到总工时变化、跨项目分布、未分类投入、与计划的明显差异,以及上周期尚未解决的异常。不要把注意力全部放在表格的每一个格子上。界面或报表应把异常原因和相关上下文放在附近,避免审批人来回切换页面。

退回意见应具体到可执行动作,例如“请把周三两小时从项目甲调整到客户故障单,并补充故障编号”,而不是“请重新检查”。如果退回涉及规则不清,审批人应选择“口径待确认”并提交PMO,而非要求员工反复修改到审批人满意为止。

5. 汇总阶段:把个体记录转为项目和组织视图

一条工时记录的管理价值通常来自聚合。PMO可以按项目、工作类型、团队和时间周期观察计划投入与实际投入差异,但必须同时注明统计边界:是否含管理活动、培训、请假、支持和加班;人日如何换算;项目变更是否回溯影响历史数据。

对项目负责人,优先呈现项目投入趋势、计划偏差、工作类型结构和关键异常;对部门负责人,重点呈现容量分配、跨项目冲突、计划外工作和持续超负荷;对财务或交付角色,展示可计费投入、预算消耗和结算差异。同一份底层数据可以服务不同视图,但每个视图都要遵守同一套定义。

6. 复盘阶段:从异常记录找到系统性原因

每月复盘不应只是通报谁迟交。PMO可选取退回频率最高的两三类问题,判断它们来自员工不熟悉规则、项目目录维护滞后、审批权限不匹配,还是部门工作分类不一致。再对每类问题确定责任人、修复动作和验证日期。

复盘还要追踪改善是否有效。比如某个类别长期被误选,改名或拆分后,观察两至三个周期的误选率和未分类比例;若没有改善,就要重新检查用户理解、默认值或操作路径,而不是继续发通知。

审批管理指南:PMO如何做好工时表,最佳实践全流程

六、案例拆解:把“审批很忙”改成“异常更少、解释更清楚”

1. 情景设定:一张表被四类角色重复检查

以下为情景模拟。一家约250人的企业每周提交工时,员工、直属经理、项目经理和PMO都在查看整张表。平均每张表经过三轮评论,提交到最终通过需要约四个工作日。最明显的后果不是员工抱怨,而是项目经理在周会前拿不到可信投入数据,资源决策被迫依靠口头估计。

拆解评论记录后,PMO发现大量问题集中在三个方面:项目列表过期、活动类别过宽、审批人对跨项目记录的职责不清。真正涉及疑似重复或结算风险的记录只占少数,却和普通纠错走相同流程。

2. 改造动作:减少重复检查,保留关键控制

团队重新分配了职责:员工负责真实填报;直属经理确认团队负荷与异常投入;项目负责人只核对自己项目的归属;PMO维护分类、目录与异常规则;涉及合同结算的记录再交由交付和财务角色核验。

同时,PMO把“其他”拆为少量高频类别,设置项目关闭状态校验,并把退回原因改成可统计选项。对跨项目人员,保留项目负责人确认,但不再要求每位负责人审核这名员工的全部工时。流程调整后,团队每周检查退回量、平均审批时长和未分类工时,而不是只看提交率。

3. 观察结果:数据必须标明口径和性质

下表为情景模拟,用来展示一组合理的流程观察方式,不是外部研究结论,也不应被当作普遍承诺。真实组织需要用自己的流程日志计算结果,并区分周期、样本规模和岗位类型。改善是否可归因于流程调整,也要留意同期的团队规模、项目变化和制度变更。

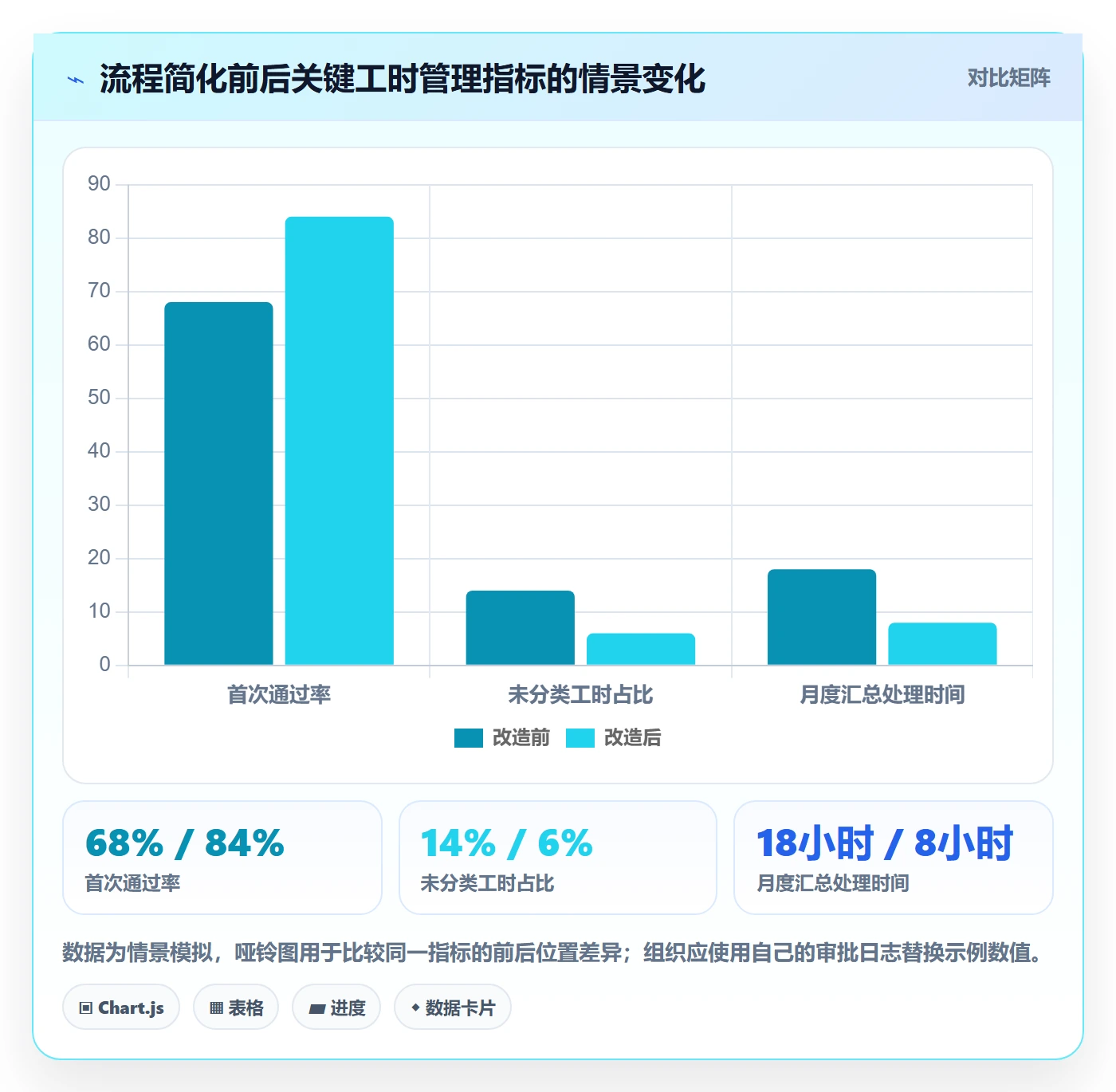

观察指标 改造前情景值 改造后情景值 解释重点
平均审批周期 4.0个工作日 2.1个工作日 职责分层减少了重复检查,但需排除审批人员配置变化的影响。
首次通过率 68% 84% 目录维护和类别定义改善,降低了可预防的填报错误。
未分类工时占比 14% 6% 类别更贴近实际工作后,项目投入结构更容易解释。
高风险记录人工复核占比 100% 约18% 按风险筛选减少了普通记录的重复人工核查,仍需持续抽样验证。
月度汇总处理时间 约18小时 约8小时 流程与分类标准化减少了人工清洗,未计入前期改造投入。

4. 案例的关键不是数字,而是验证方式

如果只把改造前后的平均周期放在一起比较,可能会忽略样本变化。PMO应保留同一口径的流程日志,至少记录提交时间、首次审批时间、退回次数、最终通过时间、退回原因和改动类别。对结算类数据还要保存适当的审批依据和修改痕迹。

我会把改造效果拆成三层:流程有没有更快、数据有没有更准、决策有没有更好。流程更快但项目归属更乱,不算成功;数据更准但填报成本显著上升,也未必值得;只有当资源判断、项目预测或结算管理得到改善,流程优化才真正产生业务价值。

审批管理指南:PMO如何做好工时表,最佳实践全流程

七、不同情况下的行动建议:先处理最影响决策的瓶颈

1. 组织规模较小、项目数量有限

小团队不必一开始建立复杂审批矩阵。先统一项目命名、时间单位、工作类别和提交周期,由直属负责人确认异常,PMO或运营角色每月抽查归属准确性。若流程主要用于项目复盘,按周记录、按月分析通常比每天要求正式审批更合适。

但小团队也需要明确“其他”类别的使用边界。项目少不代表分类可以随意,否则团队成长后历史数据难以比较。建议保留有限的非项目工作类别,并每季度检查是否需要扩充,而不是每遇到一个新情况就新增一个选项。

2. 100人以上、跨团队协作频繁

当人员同时参与多个项目时,应优先治理项目目录、组织权限、工作对象映射和跨项目审批责任。可以考虑借助项目管理平台或工时管理能力支撑记录、审批和汇总;选型时先验证权限颗粒度、历史修改记录、数据导出、与项目任务关联的能力,以及能否适配组织现有流程。

以PingCode为例,中大型企业或100人以上组织可将其作为项目与研发协作场景中的候选方案之一,用于评估项目、工作项与工时流程的衔接能力。我的建议不是先看功能清单,而是拿真实样本做验证:选取一个跨项目团队,检查成员能否快速找到工作对象、负责人能否只审批应负责的部分、PMO能否导出可追溯的数据。是否适合,应以试点中的实际操作和数据质量结果判断,而不是仅凭演示承诺。

3. 强调客户结算或合同合规的组织

这类组织需要把“项目投入”与“可计费投入”区分开,不能因为员工填了客户项目,就默认所有时间都可结算。合同条款、可计费类别、费率、客户确认材料和审批权限应建立清晰映射,必要时保留合同或工单依据。

审批重点应从“小时数看起来是否合理”转向“记录是否符合合同范围、证据是否充分、修改是否可追溯”。同时应与财务、交付和法务等相关角色确认保留期限和数据访问边界,避免将内部管理数据直接当作客户结算凭证。

4. 组织刚开始做工时管理

从最小可行方案开始:选择一到两个管理问题,设定少量核心类别,明确周期和责任人,运行四至六周后评估。不要同时上线个人利用率排名、精确成本核算、项目绩效考核和复杂审批,否则员工很难判断填报数据会被如何使用,信任成本会迅速上升。

启动说明要回答三个问题:为什么记录、谁会看到、数据怎样用于决策。若管理层暂时不能清楚解释,就应先缩小数据用途范围。建立信任不是宣传口号,而是确保数据使用方式与公开承诺一致。

5. 现有流程退回很多、审批积压严重

不要马上增加提醒频率或压缩审批时限。先把最近一至两个周期的退回记录按原因分类,找出占比最高的错误,再判断是规则、目录、权限还是用户理解问题。若大部分退回来自项目目录错误,应该修目录;若来自不同审批人理解不一致,应该统一口径,而不是让员工承担反复试错的成本。

对于审批积压,可临时增加分流:普通记录批量确认,关注记录抽样或定向复核,高风险记录单独升级。临时措施必须设结束时间和复盘指标,避免“临时人工加班”变成长期制度。

审批管理指南:PMO如何做好工时表,最佳实践全流程

八、如何取舍:数据精度、填报成本和控制风险之间没有免费选项

1. 精度越高,成本也可能越高

细粒度记录能提高某些成本归集的分辨率,但会增加员工维护时间、审批数量和系统治理成本。若组织每月投入大量人力清理数据,节省出来的分析价值是否覆盖成本,需要用小范围试点验证。不能把“更多数据”直接当作“更好管理”。

我通常建议按决策所需的最小粒度设计。若管理层只需要知道团队在四类工作上的周投入比例,小时级记录已经足够;若合同按规定单位计费,就需要匹配合同要求的记录粒度和证据。精度应该由风险和用途驱动,而不是由软件能填到多细驱动。

2. 自动化与人工判断各有边界

自动化适合统一计算、格式校验、重复识别、目录状态检查和异常提醒;人工判断适合解释上下文、确认范围和处理跨部门冲突。把规则明确的事情交给人工,是浪费;把需要上下文的判断完全交给系统,则可能产生误判。

因此,PMO应定期抽查自动规则的误报和漏报。若大量正常记录被标异常,员工会失去对提醒的信任;若风险记录持续漏出,则需要调整规则或增加针对性抽样。控制机制的质量,不在于告警数量,而在于告警是否促成正确行动。

3. 透明度与隐私边界必须一起设计

工时数据具有敏感性。谁能查看个人明细、谁只能看团队汇总、数据保存多久、能否用于绩效或薪酬判断,都应由组织明确说明,并与适用的法律法规和内部制度保持一致。不要为了分析方便,默认让所有管理者看到所有人的全部记录。

如果组织决定把工时数据用于人员管理,应提前说明用途、访问权限、申诉渠道和纠错机制,并避免以单一指标进行评价。数据被员工视为“监控工具”时,填报质量可能下降,表面更完整,真实程度更难验证。

4. 统一口径与本地灵活性之间的取舍

集团级管理需要可比较的数据,但业务部门的工作结构又可能不同。可采用“统一核心字段加有限扩展类别”的方式:集团统一时间、项目归属、成本对象和基础工作类型;部门可申请少量扩展类别,但必须说明适用范围、维护人和是否参与集团汇总。

没有治理约束的本地扩展会造成分类碎片化;完全不允许差异,则可能迫使员工把真实工作塞进不合适的选项。PMO应把扩展类别看成有维护成本的资产,定期合并低频类别、停用过时选项,并保留历史映射关系。

九、上线评估与持续改进:用一个季度证明流程是否值得保留

1. 先设基线,再定目标

上线前收集至少一个完整周期的基线,包括提交率、首次通过率、审批周期、退回原因、补填比例、未分类工时占比和人工汇总时间。若此前没有可靠数据,就先用试点周期建立基线,不要把临时估计伪装成精确历史值。

目标不必一次追求全面。例如第一阶段先减少目录错误和重复审批;第二阶段再提升计划外投入的解释能力;第三阶段才评估能否支持成本预测或项目估算。每阶段都要说明指标的定义和调整条件。

2. 试点周期要包含真实复杂度

选择试点时,应包含至少一支跨项目团队、一类非项目工作和一个高风险业务场景。若只挑最容易管理的小组,得到的流程结论可能无法复制。试点期间记录用户完成一次填报平均需要多久、审批人处理一张表需要多久、错误类型如何变化。

试点不是单向验收。员工应能反馈哪些字段难以理解,审批人应能反馈哪些信息缺失,PMO应能观察哪些规则误伤正常记录。把这些反馈按影响范围排序,优先解决高频、可复现且影响决策的问题。

3. 按月做小幅修正,避免一次性重造流程

每月复盘时只挑少数改动,说明改动原因、预期影响和观察时间。例如调整类别名称后,观察该类别的误选率与未分类比例;变更审批责任后,观察周期、退回率和高风险记录遗漏情况。一次改太多,很难判断哪项变化真正有效。

如果上线后数据质量没有改善,不应立刻归咎于员工执行不力。先检查表单是否要求填写实际工作无法提供的信息、项目目录是否及时更新、规则是否互相矛盾,以及管理者是否真的使用数据做决策。没有实际决策场景支撑的记录要求,容易变成形式主义。

4. 明确停止或简化的条件

每项审批要求都应接受“是否还需要”的检查。若某个字段长期无人使用,某个节点没有发现过有效问题,或者高成本审核并未降低风险,就应考虑删除、合并或改为抽样。流程变简单不是管理退步,前提是关键控制仍然存在。

也要明确哪些记录不能简化,例如有合同约束、法定要求、重要预算控制或审计义务的场景。PMO应与相关责任部门确认这些边界,避免为了提高效率误删必要证据。

十、下一步怎么做:从一张表的质量诊断开始

1. 用五个问题诊断现状

  1. 工时数据当前支持哪些明确决策?每项决策由谁负责?
  2. 员工平均多久记录一次,月底集中补填的比例有多高?
  3. “其他”或未分类工时占比是多少,主要来源是什么?
  4. 审批退回最多的三类原因分别是什么,根因是否已经修复?
  5. 项目负责人、直属经理、PMO和财务的审批责任是否有重叠?

如果这些问题还没有答案,先不要急着改审批层级。用最近一至两个周期的记录做抽样,建立数据质量基线,和员工、审批人分别访谈,再决定最值得处理的瓶颈。只要选对一个高频问题,改进就能比全面重建流程更快产生可观察结果。

2. 按三十天、六十天和九十天分阶段推进

前30天,完成用途、口径、角色和问题分类;选择试点团队,检查项目目录和字段定义。第31至60天,运行简化后的流程,记录填报耗时、审批周期、退回原因和异常关闭情况。第61至90天,比较基线与试点结果,决定扩大、修订还是停止相关规则。

阶段目标应聚焦行为和决策变化,而不是只看系统是否配置完成。比如“审批角色已配置”是上线动作;“普通记录不再经过重复审批,且高风险记录能在规定时限内处理”才是管理结果。

3. 最后的判断:好工时表让问题更早显形,而不是让每个人更忙

我对工时审批的核心判断是:它既不是考勤表的延伸,也不是个人价值的计量器,而是组织观察投入结构和计划偏差的一种管理仪表。它应帮助PMO看见项目之间的能力冲突、计划外工作增长、分类口径失真和持续性审批瓶颈。

下一步,先抽取最近一个周期的工时样本,核对按期提交率、首次通过率、归属准确率、未分类比例和审批周期;再挑一个最影响决策的原因做小范围试点。不要先追求流程最复杂、字段最齐全,而要验证每一项记录是否能支持真实决策,每一道审批是否承担了不可替代的责任。

常见问题解答(FAQ)

1. PMO制定工时表规则时,最先应该统一什么?

我在推动团队填工时表时,发现大家对“投入了多少时间”的理解并不一致:有人按实际工作时间填,有人按计划工时填,还有人把会议和等待时间都漏掉。我想知道,规则应该先从哪些定义开始,才能避免月底汇总出来的数据看似完整、实际却无法比较?

先统一填报口径,再讨论审批流程和报表。至少明确四件事:填报周期(建议按工作日记录、每周提交)、计量单位(例如以0.5小时为最小粒度)、工时含义(记录实际投入,不是计划工时),以及哪些活动可以计入项目(如开发、测试、项目会议;行政事务是否计入则单独规定)。

特别要区分“没有投入”和“忘记填报”,前者应允许填0或标记非项目工作,后者才是缺报。比如某团队规定每人每日可填8小时,但没有说明休假、培训和跨项目会议怎么处理,最后往往只能靠PMO手工猜测。规则是否有效,可以用两周试填检验:若同类工作的填报差异频繁超过约一小时,先修订定义,不要急着增加审批层级。

2. 工时表审批应该由谁负责,怎样避免审批流变成形式?

我遇到过工时表按时提交、主管也点击了通过,但项目负责人后来仍然认为数据不可信的情况。我不确定审批人应该只看总时长,还是要核对项目、任务和工作说明;审批节点设得太多,又担心大家只会机械点通过。

让最了解事实的人审核具体内容,让管理者审核异常,而不是让每个审批人重复检查全部字段。常见做法是直属负责人确认成员投入是否合理,项目负责人核对任务归属和项目期间是否匹配;PMO维护规则、追踪逾期和异常,不宜替业务负责人猜测每条工时。

审批页面至少展示人员、日期、项目或任务、投入时长、工作说明和历史修改记录。可把常规记录设为快速通过,把单日超出团队约定上限、任务已关闭仍持续填报、同一时段重复记录等情况送入人工复核。试运行时观察退回原因:如果多数是项目选错,优先修正任务分类和默认值;如果多数是描述不清,再调整填写提示。

单纯增加一级审批,通常只会增加等待时间,不会自动提升数据质量。

3. PMO如何处理迟交、补录和修改工时,既保证数据质量又不让流程太重?

我担心工时表一旦过了提交期限就锁死,会让请假、出差或临时救火的人无法补录;但如果允许随时修改,月报数字又可能不断变化。我想知道,怎样设计补交和修改规则,才能兼顾可追溯性与实际工作节奏?

采用“按期提交、限时补录、修改留痕”的规则,比一刀切锁表更稳妥。可以要求每周固定时间前提交上周记录,迟交后仍允许在一个明确窗口内补录;月度结账后如需修改,则填写原因并由负责人重新确认。关键不是把窗口定成某个放之四海皆准的天数,而是根据工资结算、项目核算和管理报表的周期倒推截止时间。

记录原值、修改值、操作者、时间和原因,月报同时标明数据截止日期,避免把不同版本当成同一口径。实际检查时,可追踪迟交率、补录率和结账后修改率;例如连续几周补录集中发生在同一团队,先排查提醒是否有效、填报入口是否难用,而不是立刻处罚个人。补录比例高且原因集中,往往是流程设计问题的信号。

4. 工时表数据怎样用于项目判断,才不会变成监控员工的工具?

我看到一些团队把工时表直接拿来比较员工谁填得多、谁填得少,但不同岗位的会议、排障和交付节奏差别很大。我想知道,PMO怎样从工时数据里发现项目风险,同时避免用单一数字给个人贴标签?

优先把工时用于项目层面的趋势判断,不要把投入时长直接等同于绩效或产出。可以按项目、阶段和任务类别观察实际投入与估算的偏差、关键任务的投入变化,以及跨项目人员是否长期被多头占用。例如一个任务的实际投入连续两周高于估算约20%,值得检查需求变更、返工或估算假设;

这只是调查信号,不是自动判定项目失败的阈值。比较时要控制工作类型和统计周期,并结合交付物、缺陷、延期原因等信息。对于个人数据,使用目的、访问权限和保留周期也应事先说明。PMO真正需要回答的是“哪类工作持续超出预期,原因是什么,下一步如何调整计划”,而不是“谁填的小时数最多”。

核心关键词

读者评论

谢
谢依诺

我们以前也把提交率当主要指标,月底补填的人不少,项目投入报表看着完整却很难解释。把补填比例和归属错误单独统计后,才发现问题更多在分类和记录习惯。

赵
赵欣然

按半天填对研发团队确实更容易坚持,但如果还要做客户结算,这个粒度可能不够。实际落地时,是否需要按不同用途维护不同口径,文章里可以再展开。

杜
杜景行

异常分层的思路比较实用,不过超负荷阈值很难统一。不同岗位的常态差异很大,最好先看一段时间的基线和误报情况,再设规则,避免把正常波动也退回重填。

文章包含AI辅助创作:审批管理指南:PMO如何做好工时表,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581287

赞 (0)
飞飞飞飞
工时表周报工时教程:PMO落地方案,避坑指南
上一篇 2小时前
工时表Timesheet全流程:PMO最佳实践与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
