日报工时落地方案:PMO开展工时表的风险控制案例解析

日报工时表上线后,最容易先变好的往往不是项目效率,而是“填报率”:员工每天按时提交,PMO每周收到一张看起来完整的表;可到月末,项目投入仍对不上交付物,管理者也说不清哪些工时能用于成本核算、哪些只是估算。日报工时落地的关键不在于把表做得更细,而在于控制口径、用途、校验和反馈四类风险。下文以一个中大型研发组织的情景模拟案例拆解方案;文中数字均为管理推演数据,不代表特定企业的真实业绩,也不应被当作行业基准。

一、先讲核心结论:日报工时不是“打卡表”,而是一套数据治理机制

1. 工时表解决的是管理决策问题,不是填表问题

我判断一套工时机制是否值得上线,不先问“员工每天几次提交”,而先问:这些数据将用于什么决策?项目成本核算、资源负荷预警、客户结算、研发投入分析、人员绩效评价,看起来都能使用工时数据,实际上对数据精度、颗粒度和问责方式的要求完全不同。

如果组织没有明确用途,却先要求所有人逐日、逐任务、精确到分钟地填报,表面上提高了管理颗粒度,实际是在制造虚假精度。员工会把估算写成事实,管理者会把填报完整误读为数据准确,最后形成“表越细,误判越多”的反效果。

我的核心建议是:先限定用途,再定义口径;先控制风险,再逐步提高精度。对多数研发组织而言,日报适合做近期工作记录和资源趋势观察,不宜直接作为个人绩效排名或单独薪酬依据。

2. 把四类风险纳入上线门槛

PMO开展工时表,至少要识别四类风险:口径风险、行为风险、数据风险和治理风险。它们互相影响。例如,任务分类过细会增加填报负担,负担增加会诱发集中补填,集中补填又会降低数据可信度,最后可能让管理者用不可信的数据作绩效判断。

风险类别 常见表现 直接后果 优先控制动作
口径风险 会议、支持、返工、等待时间定义不一致 不同团队无法比较,统计口径频繁变动 发布分类字典和边界示例
行为风险 员工补填、凑整、把工时写到容易填写的任务 数据看似完整,实际偏差增大 减少填报摩擦,弱化惩罚性提醒
数据风险 工时超过可用工时、任务状态与记录不匹配 项目成本和容量判断失真 建立规则校验、异常队列和修正留痕
治理风险 数据被转作未经说明的个人考核材料 员工降低真实披露意愿,机制失去信任 写清访问权限、用途边界和申诉路径

这张表的重点不是风险数量,而是把“填写动作”和“管理后果”连起来。PMO只有能说明每项控制措施针对哪类误差,才有可能在不增加无效流程的前提下提升数据可用性。

二、背景和真实场景:为什么日报填报率高,仍可能没有管理价值

1. 一个典型的中大型研发组织场景

下面的案例是用于说明方法的情景模拟。假设一家拥有约 360 名员工的科技企业,产品、研发、测试、交付和客户支持并行工作;团队分布在多个项目,部分人员同时支持内部研发和客户交付。管理层希望回答三个问题:项目实际投入是否超出计划、关键岗位是否过载、客户支持成本是否持续吞噬研发产能。

原先团队通过电子表格每周补填一次工时。项目经理月底汇总,财务再按项目拆分成本。一次模拟盘点发现:不同部门对“支持工时”的理解不一致;有人把会议算在项目任务里,有人记为管理工作;跨项目协作常被记到主项目;临时线上故障则有时漏记。数字并非完全没有价值,但彼此不可直接比较。

PMO随后考虑改为日报提交。这里的关键判断是:日报只能缩短记录间隔,不能自动修复定义混乱。若旧问题没有解决,日报只是让错误更及时地进入系统。

2. 日报为什么可能比周报更好,也可能更糟

日报的优势是记忆衰减较少,临时支持和突发工作更容易被记录;缺点是提醒更频繁、任务切换成本更明显,员工可能把每日填报当成额外考勤。如果一个人的工作高度碎片化,要求他每次切换都停下来录入,数据精度未必提高,工作被打断的成本却会真实发生。

我通常把“记录及时性”和“任务颗粒度”分开设计。日报不等于每个动作都要即时录入。可允许员工在工作日结束前一次整理当天记录,并明确最小记录单位,例如以 0.5 小时为步长;对十分钟以内的零散沟通,可按团队约定归入支持或协作类,不必制造分钟级精度。

以下对比是情景模拟,用于展示日报机制可能改变的管理指标,不代表任何行业的平均表现。不同组织的填报率、纠错率和工时偏差会受流程复杂度、团队文化、工具体验和任务类型影响。

日报工时落地方案:PMO开展工时表的风险控制案例解析

3. 先区分“记录”与“核算”

工时记录是对投入时间的分类描述;工时核算则涉及成本费率、合同约定、间接费用分摊和财务确认。两者可以关联,但不应混为一谈。员工填报“投入 6 小时”,并不自动意味着客户可结算 6 小时,也不代表财务可以直接将其计入某一成本科目。

如果组织把日报直接接入客户账单,必须建立额外的审批证据,例如客户确认、交付物关联、合同计费规则和不可计费时间定义。否则,内部管理记录可能被误用为外部结算凭据,风险远高于填报不完整。

三、常见误区:看起来精细的设计,反而会削弱数据可信度

1. 误区一:把工时填报率当成项目管理成熟度

填报率只能回答“有没有提交”,不能回答“写得是否真实、分类是否一致、能否支持决策”。如果主管把每日按时提交作为唯一考核指标,员工会优先完成提交动作,而不是认真记录。组织可能得到一张提交率很高、信息质量却不稳定的表。

更可行的做法是建立分层指标:提交及时性用于发现流程阻塞;抽样纠错率用于观察分类质量;无法归属工时占比用于判断项目结构是否适配;异常记录关闭时长用于判断治理效率。单一指标不应承担全部问责功能。

2. 误区二:把“精确到分钟”误当成“精确”

时间粒度越细,输入负担越大,但不一定意味着测量准确度越高。开发者在多个问题间切换,难以回忆每个任务的精确起止时间;让员工事后补录到分钟,最终往往只是把估算包装成精确数值。

PMO应明确数据的测量属性:工时通常是员工对投入时间的分类记录,不是自动采集的客观真值。设定 0.25 小时或 0.5 小时步长时,应依据业务用途和填报成本决定,而不是追求数字看起来更细。

3. 误区三:把空白都视为员工不配合

空白可能意味着员工忘记提交,也可能意味着任务没有合适分类、项目权限未开通、当天工作无法归属,或员工不知道会议应记到哪里。若一律通过提醒、扣分或逐级通报处理,PMO会把流程问题误判为态度问题。

我会先把空白分成三种:流程性空白、定义性空白和行为性空白。前两类优先修流程与分类,只有在规则清楚、工具可用且多次提醒后仍持续不提交,才讨论个体责任。这样能避免管理惩罚掩盖系统缺陷。

4. 误区四:把工时数据直接用于个人绩效排名

投入时间不等于产出价值。任务复杂度、历史债务、技术风险、协作成本和岗位职责都不同。若以“谁填报工时多”排名,可能奖励低效投入;若以“谁工时少”排名,又可能惩罚承担疑难任务和支持工作的员工。

工时数据可以作为绩效讨论中的背景证据,但需要与交付结果、质量、职责范围、任务难度及团队贡献结合,并明确数据的局限。尤其在试点初期,工时更适合用于发现工作负荷和流程浪费,不适合当作单一绩效结论。

5. 误区五:一次性设计完所有分类

PMO常希望上线前把所有可能场景纳入分类:研发、测试、会议、沟通、培训、支持、返工、评审、行政事项……分类一旦过长,员工会停在下拉菜单前犹豫,或者把所有不确定时间塞进“其他”。

分类体系应从可稳定解释的少数类别开始,再依据异常和管理问题调整。若“其他”占比持续较高,先抽样阅读说明并访谈使用者,而不是立刻新增十几个选项。分类项变多不等于分类能力变强;没有明确边界的选项只会把分歧藏起来。

日报工时落地方案:PMO开展工时表的风险控制案例解析

四、专业判断逻辑:先定边界,再谈工具和考核

1. 用“用途,精度,成本”三问决定设计

我建议每个工时项目启动前,PMO与业务负责人共同回答三个问题。第一,数据将支持什么决策?第二,这项决策需要多高精度?第三,达到该精度会给员工和管理者增加多少成本?三者不匹配时,应调整用途或降低颗粒度,而不是一味加字段。

主要用途 推荐记录粒度 需要的校验重点 不宜直接推导
资源负荷趋势 按日、按项目或工作类别汇总 每日总量、跨项目分配、缺失记录 个人效率排名
项目成本估算 按项目、阶段和任务类别记录 任务归属、间接投入、费率口径 直接当作财务确认成本
客户结算支持 按合同要求与交付活动记录 客户确认、合同范围、审批链 把内部记录自动视为可计费工时
工作改善与流程诊断 按稳定类别记录,必要时补充说明 分类一致性、返工和等待的识别 用投入时长代替产出质量

这张表的判断顺序很重要。先确定要支持的决策,再定义记录维度;否则,系统可能收集大量字段,却仍然回答不了管理者真正的问题。

2. 设定“够用的精度”,不要制造虚假精确

如果目标是看季度资源趋势,日级记录再按 15 分钟切分,可能是过度设计;如果目标是依据客户合同核对可结算活动,简单的“每天 8 小时项目工时”又可能不足。数据精度必须匹配决策风险。

对研发团队,我常建议从 0.5 小时步长或工作类别汇总开始试点,同时观察员工填报耗时和纠错率。若某业务需要更细粒度,要求业务负责人解释新增精度能改变什么决策,并承担相应流程成本。

3. 采用三层校验,不用单一“异常工时”规则代替判断

第一层是自动校验,例如单日总工时明显超出组织设定范围、记录日期早于项目启动日期、任务已关闭但仍有新增记录。第二层是管理校验,例如同一员工连续多日集中填报、某项目的“其他”占比异常。第三层是人工抽样核验,例如与交付记录、迭代计划或客户支持单进行有限度交叉检查。

自动规则擅长发现形式异常,不适合自动认定记录造假。比如单日记录超过 10 小时,可能是跨时区交付、上线保障或重复录入;系统应提示核实,而不是直接判违规。异常是调查线索,不是结论。

4. 把“数据质量”拆成可操作的质量维度

我不会用一个笼统的“准确率”概括工时数据,因为准确性往往缺少可验证的真值。更适合跟踪的是完整性、及时性、一致性、可追溯性和可解释性。例如,数据是否按时提交、同类工作是否被归入同一类别、修改是否保留原因、管理者能否解释某个月的异常变化。

  • 完整性:应记录的工作是否有对应记录,可按适用工作日统计缺失比例。
  • 及时性:记录与实际工作日之间的时间间隔,避免把月末补填当作日报。
  • 一致性:不同团队对同一分类是否遵循相同边界。
  • 可追溯性:记录修改是否保留操作者、时间和修改原因。
  • 可解释性:管理者能否说明数据用于什么决策、限制是什么。

五、情景案例拆解:PMO如何把日报方案从“表格上线”做成风险闭环

1. 案例边界和试点目标

以下仍为情景模拟:一家约 360 人的研发组织,选取 4 个产品团队、2 个交付团队,约 120 人参加 8 周试点。试点不以“提高工时”或“压缩个人投入”为目标,而是验证三件事:跨项目投入能否看清、支持工作是否被低估、团队月度汇总能否减少重复返工。

试点开始前,PMO明确试点数据不会直接用于个人绩效排名;客户可结算工时仍走原有合同确认流程;员工可以对分类和归属提出修正。这样做不是降低管理要求,而是避免在口径尚未稳定时,把探索性数据当作确定结论。

2. 先画出工作分类,而不是先建字段

项目团队最初提出了 17 个工时类别。PMO把它们重新归并为六类:项目交付、研发与测试、客户或内部支持、会议与协作、学习与改进、休假及非工作时间。具体组织可调整类别,但每类都要配边界例子,尤其要解释会议、缺陷返工、线上保障和跨项目协作如何记录。

例如,项目评审会若直接服务某个项目,记录到该项目;公司级例会则归入组织协作;因线上事故处理而产生的修复工作,按实际对应的支持或项目任务记录。规则不必覆盖所有细节,但要让员工遇到常见场景时能做出一致选择。

3. 任务结构必须足以承接记录

工时表的数据质量常被误认为是员工培训问题,实际可能是项目结构没有准备好。若任务没有负责人、状态长期不更新、跨项目支持找不到归属,员工再认真也无法稳定记录。PMO应要求项目负责人在试点前确认任务结构、项目成员权限和可记录类别。

对临时工作,可设置经过责任人维护的“支持事项”或“未分配待确认”入口,但不能让临时类别永久成为数据黑洞。PMO每周查看未归属投入,并由项目负责人决定是否补建任务、调整分类或明确其本就属于共享职能工作。

4. 规则引擎只拦截明显问题,疑难问题进入人工队列

试点规则可以包括:单日总工时超过设定阈值时提醒确认;同一记录重复提交时提示检查;任务已关闭时禁止新增或要求说明;连续多日缺失时提醒员工和团队负责人;跨项目分配总量超过可用时间时进入核查队列。阈值应结合组织制度校准,不能把某个数字包装成普遍标准。

在情景方案中,超过 10 小时只触发“请确认是否为加班、重复或跨日记录”,不自动删除;缺失记录先提醒员工补充原因,再由团队负责人判断是否属于休假、培训或系统问题。规则目标是减少显而易见的错误,不是自动替代管理判断。

5. 8 周试点的模拟观察与解释

下表中的数值是为了演示PMO怎样阅读数据而构造的样本推演,不是实际企业调研结果。假设试点前后采用同一批团队、相同统计口径,并按适用工作日计算。即便如此,试点变化也不能简单归因于工具,还要排除项目阶段、人员变化和管理关注度的影响。

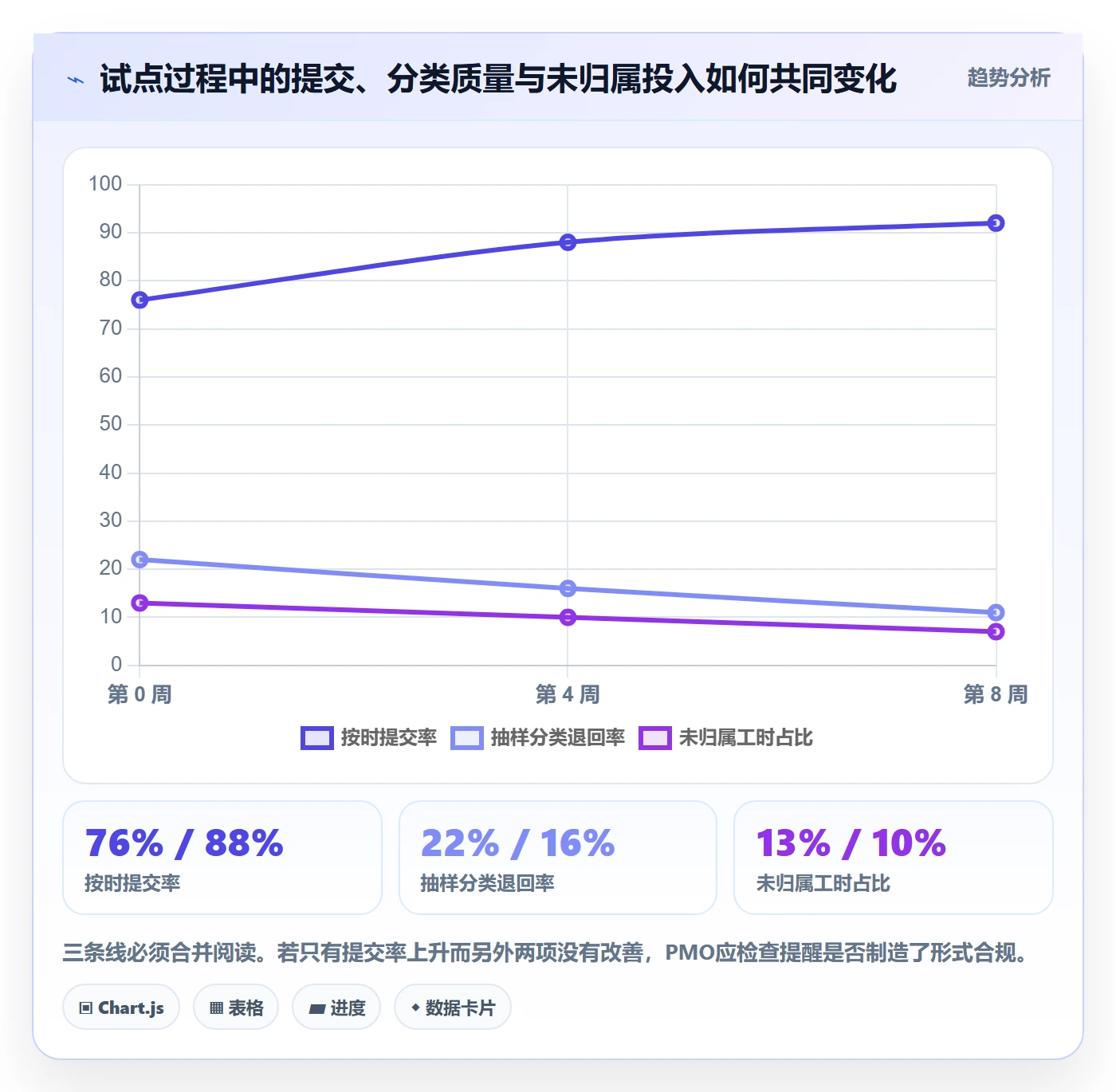

观察指标 试点前情景值 第 4 周情景值 第 8 周情景值 PMO解读
按时提交率 76% 88% 92% 说明流程接受度提高,但不代表每条记录都准确
抽样分类退回率 22% 16% 11% 分类字典和示例逐步减少了边界争议
未归属工时占比 13% 10% 7% 项目任务结构改善可能是主要原因,需避免归功于提醒功能
月度汇总人工耗时 约 18 小时 约 12 小时 约 8 小时 收益来自格式统一和异常提前处理,仍需计入维护成本
员工日均填报耗时 未稳定测量 约 5 分钟 约 4 分钟 应通过抽样计时或访谈验证,不能仅凭系统操作日志推断

最值得关注的并非提交率从 76% 上升到 92%,而是未归属工时与退回率是否同时下降。若提交率上升、退回率不变甚至提高,可能只是提醒更强,规则却没有变清楚;若人工汇总时间下降,但员工填报负担明显增加,则整体收益也未必成立。

日报工时落地方案:PMO开展工时表的风险控制案例解析

6. 用小样本审查,不靠全面监控获取信任

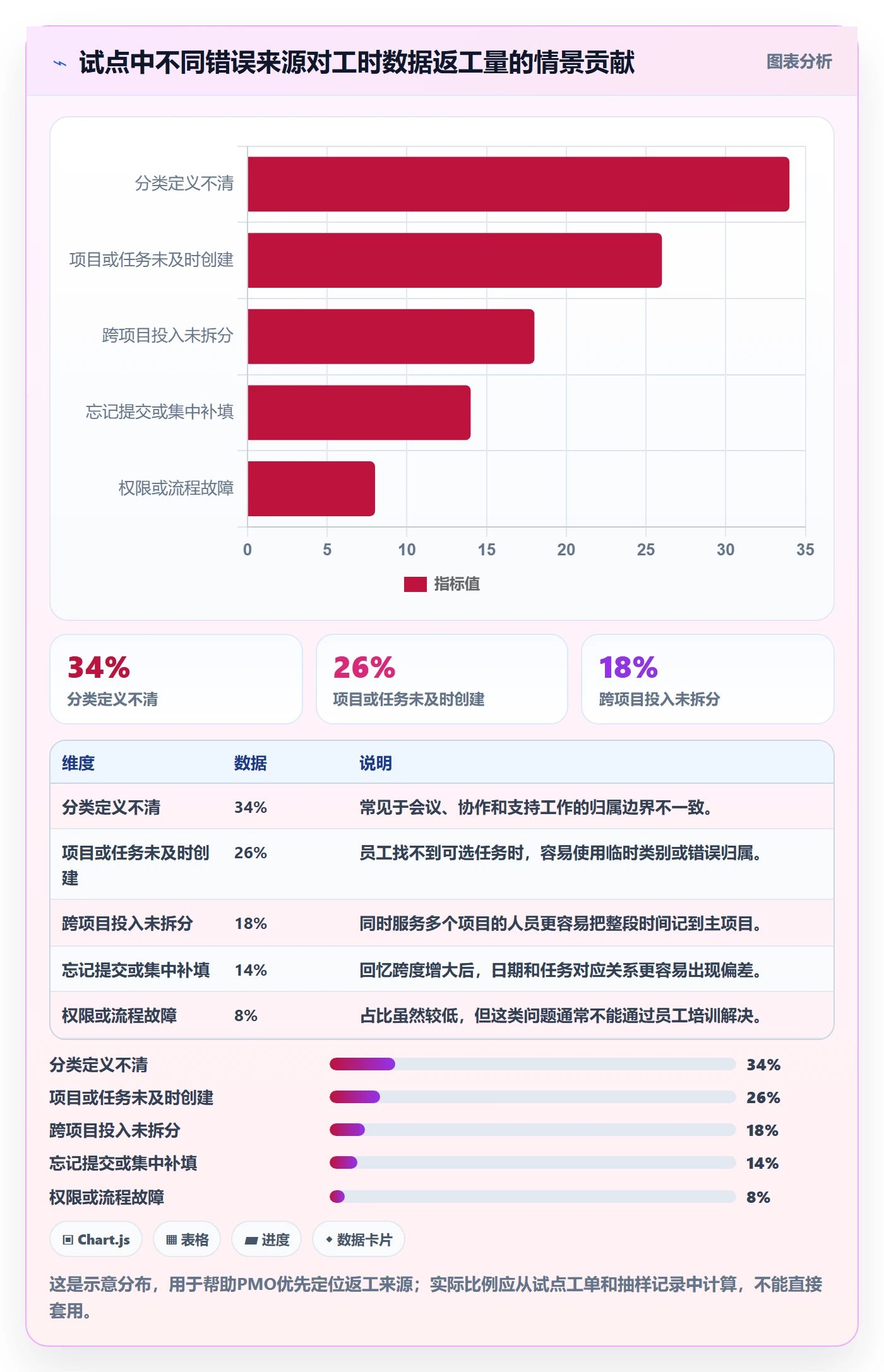

试点可每周抽查一小部分记录,优先抽取高风险情形:跨项目投入比例异常、任务关闭后仍有记录、其他类占比偏高、连续多日完全相同等。抽查不是证明员工有错,而是验证定义、系统规则和记录习惯是否存在系统性偏差。

审查结果应按问题类别汇总,尽量避免公开个人明细。若发现“其他”使用偏高,PMO应先判断是否缺少类别;若发现多日记录完全相同,则要结合岗位和工作模式判断,不能直接认定造假。对争议记录保留员工解释和修订渠道,能够降低防御性填报。

7. 工具选型要看闭环,不看字段数量

当组织超过百人、项目并行度高、跨部门协作频繁时,工时管理通常需要与项目、任务、人员、权限及报表形成关联。以 PingCode 为例,企业可在评估此类项目管理平台时,重点检查工时记录能否关联任务、权限能否按角色配置、异常能否追溯、统计口径能否按项目或团队查看,以及数据导出是否满足治理要求。

我不会因为某个平台有工时功能,就默认它适合所有组织。试用时应拿真实但脱敏的场景验证:一个人跨两个项目、当天有会议和支持、任务临时调整、主管需要纠错、月底需要追溯修改。若只能演示“填一条记录”,却不能展示从记录到复核、报表和修订留痕的完整链路,评估还不够。

选择 PingCode 或其他管理平台时,建议把产品能力与制度责任分开:平台负责权限、表单、提醒、校验和汇总;PMO负责口径、异常规则、用途边界和数据解释。工具无法替组织决定什么叫可结算,也无法替管理者判断高工时是否意味着高价值。

六、不同情况下的行动建议:按组织成熟度分阶段推进

1. 组织第一次开展工时管理

首次上线的组织不宜直接覆盖全公司。先选任务结构相对稳定、负责人愿意参与、跨项目协作可观察的团队试点。试点目标应限定为验证记录口径和流程成本,而不是立刻形成成本基线或个人效率结论。

  • 先发布一页口径说明,包含工时单位、工作日定义、分类边界和修改流程。
  • 先设少量稳定类别,给出每类两到三个常见例子。
  • 试点期间每周收集退回原因、员工耗时和未归属事项。
  • 完成至少一个完整工作周期后,再决定是否扩展团队范围。

2. 组织已有周报,但希望改成日报

不要把频率变化和字段扩容同时进行。若原来的周报已经能支持项目趋势分析,日报试点应先保留核心分类,仅缩短回忆周期。这样才能观察改善来自记录更及时,还是来自新字段、提醒机制或管理关注增加。

可安排两到四周过渡期,让员工按日报记录、主管按周复核。若团队每天存在大量碎片工作,可采用日记录、周校验,而不是要求每条记录即时提交。是否采用日报,应由收益与负担决定,而不是由“日报听起来更精细”决定。

3. 工时需要支持客户结算或审计

这类场景需要把内部工时记录与对外确认流程分开。合同活动、可计费范围、客户审批人、证据文件、费率规则和更正流程必须在项目启动时定义。未经过确认的内部记录,应标明为待核实,不应直接进入账单。

若客户需要特定粒度,先确认合同到底要求记录到日、小时还是活动类别,再决定系统字段。增加一个“客户确认状态”通常比把所有工时拆到极细更有审计价值,因为它能说明记录从内部输入到外部认可经历了什么过程。

4. 工作高度碎片化的支持团队

服务台、客户成功、线上运维等团队的工作可能被大量短任务切分。若要求每次沟通都创建一个独立任务,记录成本会挤压处理时间。可以按工单、支持类别或固定时间窗口归集,但要保留足够信息,让组织能分辨常规支持、重大事件和重复问题。

对于碎片化工作,PMO更应关注未解决问题的结构,例如重复故障、升级次数、等待时间和支持需求集中度。总工时只能告诉组织投入了多少时间,不能独立解释为什么投入持续增加。

5. 多项目并行、人员经常共享的组织

跨项目人员的工时记录容易被主项目吸收,形成“项目看起来很完整,公共支持却被隐去”的偏差。应明确共享角色、平台团队、架构支持和管理协作的归属规则。必要时设共享类别或成本池,再由管理制度决定如何分摊,而不是让员工自行猜测。

对于共享人员,可以每周由负责人复核跨项目投入,而不是要求每笔记录都由多个项目经理逐条审批。审批链过长会拖慢纠错,还可能让记录变成责任转移工具。

七、不同情况下的取舍:透明度、精度和负担不可能同时无限提高

1. 日报还是周报:看记忆跨度与工作中断成本

如果工作内容稳定、任务周期较长、组织只需要月度资源趋势,周记录可能更经济;如果临时支持多、跨项目切换频繁、月底回忆误差明显,日报更有价值。选择不是日报天然先进,而是组织要判断哪类误差更昂贵。

场景 更适合的频率 主要收益 需要承担的代价
任务周期长、工作变化少 周记录或日记录、周复核 减少每日操作和提醒成本 记忆跨度更长,分类误差可能增加
支持事项多、临时切换频繁 日报 较容易记住当日投入与事件 需要控制记录中断和页面操作负担
客户结算要求明确 按合同规定并增加阶段确认 便于追溯活动与客户认可 审批及证据维护成本较高
仍在探索分类口径 短周期试点,先日记周审 可以及时发现分类争议 需要PMO投入持续访谈和修订

2. 颗粒度越细,成本越高;精度提升要有决策收益

把时间单位从 1 小时改成 15 分钟,会增加输入选择、主管审阅和异常解释的成本。只有当更细数据能改变项目估算、客户结算或资源分配决策时,才值得承担这些成本。若报表最终仍按月和项目汇总,分钟级精度很可能只是在制造虚假确定性。

团队可以做一个简单试算:每位员工每天增加 2 分钟填报,120 人、每月按 20 个工作日计,额外投入约 80 小时;这只是情景计算,不含培训、系统维护和主管审核。PMO应将这类成本与减少的汇总、返工或估算偏差放在同一张账上,而不是只看管理端节省了多少时间。

3. 自动提醒还是人工沟通:效率与信任要一起考虑

自动提醒适合处理规则明确、风险低的事项,例如漏填提示、任务归属提醒和表单错误。涉及持续超时、职责冲突、异常高负荷或分类争议时,人工沟通更适合。若提醒频率过高,员工会忽略通知;若每次异常都升级通报,员工也可能倾向于把问题隐藏起来。

较稳妥的做法是先给员工自查和修改窗口,再让团队负责人复核,最后才由PMO处理跨团队口径问题。提醒的目标应是让数据更容易被修正,而不是让错误更快进入惩罚流程。

4. 个人可见还是管理者可见:权限需与用途绑定

参与者应能查看自己的记录、提交状态和修改历史;直属负责人可查看团队管理所需信息;PMO和财务的访问范围则依据职责设置。并非所有角色都需要看到每位员工的完整日记录,也不应把“能导出”误当作“有权任意使用”。

企业应明确保留期限、访问审批、导出记录和异常申诉机制。尤其当数据可能影响薪酬、绩效、客户账单或资源配置时,使用边界要提前说明。员工知道数据的用途与限制,才更有可能提供稳定、可解释的记录。

八、落地清单:把试点结果变成可持续的制度

1. 上线前的准备

  • 明确一至三个业务决策目标,写清哪些用途暂不允许。
  • 选定试点范围、周期、负责人和数据观察口径。
  • 发布分类字典,说明会议、支持、返工、培训和共享工作的边界。
  • 检查项目、任务、成员和权限结构,确保记录有合法入口。
  • 设计自动校验、人工复核、纠错留痕和申诉流程。

2. 试点期间的观察

  • 每周查看按时提交率,但不要把它作为唯一成功标准。
  • 抽样分析分类退回率、未归属工时占比和重复修改原因。
  • 记录员工日均操作耗时及管理者复核、汇总耗时。
  • 定期访谈不同岗位,尤其关注碎片化工作和跨项目人员。
  • 将异常分成系统问题、口径问题、流程问题和个体问题再处理。

3. 扩大范围前的决策门槛

是否扩大试点,不应只看提交率达到某个数字。至少应确认:常见类别有稳定解释;未归属投入有明确处理办法;抽样纠错率没有被提醒机制掩盖;填报和管理成本可接受;数据用途边界已得到业务负责人、PMO与相关职能认可。

若某项指标改善、另一项恶化,应先解释因果。例如,汇总耗时下降但员工操作时间大幅增加,说明成本可能只是从管理端转移到员工端;按时提交率提高而分类退回率上升,说明提醒有效但口径仍需修订。扩围的条件不是“系统能用”,而是“组织知道数据能说明什么、不能说明什么”。

九、总结:先建立可信边界,再追求更细的数据

1. PMO应该留下的不是一张表,而是一套判断能力

日报工时的真实价值,不是让每个人每天多填几格,而是让组织更早发现资源被什么工作占用、项目投入为什么偏离计划、支持成本从哪里产生。若这些问题没有被转化为行动,工时表就只是新的行政负担。

我的独特判断是:工时治理的首要目标不是把时间测得更精确,而是让不同角色对数据的含义达成一致。一个定义清楚、允许纠错、用途透明的半小时记录,往往比看似精细但没人信任的分钟记录更有管理价值。

2. 下一步怎么做

如果你正在设计日报工时方案,可以先做一张一页纸试点章程:写明用途、适用人员、分类规则、最小记录单位、异常处理、权限范围、试点周期和退出条件。随后选一组工作模式具有代表性的团队试跑,再用提交及时性、分类退回、未归属投入和双方操作成本判断是否扩展。

不要先问“哪款工具能把表做得更细”,先问“我们要用这份记录做什么判断,误差会造成什么代价,员工为什么愿意如实填写”。当这三个问题有明确答案后,再评估项目管理平台的任务关联、权限控制、修改留痕、报表和集成能力。这样的顺序,能让日报工时从一次填表改革,变成可持续的风险控制机制。

常见问题解答(FAQ)

1. 日报工时应该按实际耗时填,还是按计划工时填?

我在团队里推日报时,发现有人按当天实际投入填写,有人直接照任务计划工时填,月底汇总出来的数字看着都合理,却完全无法比较。我该怎么定义口径,才能既减少虚报,也不把填报变成精确到分钟的负担?

建议把日报工时定义为“当天实际用于工作的时间”,计划工时单独保留,二者不能互相替代。以一个20人、每人每天填报一次的团队为例,如果按15分钟为最小单位,并要求工时合计与实际出勤时间大致一致,通常比要求逐分钟记录更容易执行。规则中还要说明会议、支持、返工、培训和休假如何归类;

否则同一场会议可能被不同人分别记在项目、部门事务或个人任务上,汇总数字便失去比较价值。工时数据适合用于识别负荷和估算偏差,不宜单独作为绩效排名依据。

2. PMO怎样发现日报工时中的异常,而不是只检查有没有填?

我担心只看填报率,最后得到的是一张人人按时提交、内容却不可信的表。比如有人每天都填8小时,有人连续几天把全部时间记在一个任务上,这些情况应该怎么筛查,才不会把正常波动误判成问题?

把检查拆成完整性、合理性和趋势三个层次,比单看是否提交更有效。可设置示例规则:工作日总工时明显偏离团队约定区间时提醒;单一任务连续多日占比过高时要求补充说明;任务已关闭后仍持续记工时,或任务没有负责人却出现大量工时,则进入人工复核。阈值要先用两到四周的历史数据校准,不能把某个固定数字直接当成违规线。

异常提示的目的应是确认口径、排查任务拆分问题或识别真实超负荷,而不是自动判定员工造假。

3. 日报工时填报率低,PMO应先催填还是先调整流程?

我所在团队经常到周五才集中补填,大家说每天打开多个系统太麻烦,主管则认为是责任心不足。我该怎样判断问题出在执行意愿、字段设计,还是工具之间来回切换?

先检查填报路径,再讨论纪律。可抽取一周观察从进入系统到提交的步骤:需要切换几个页面、填写多少必填字段、是否要重复选择项目和任务。若每人每天只有一条日报,却要手动输入一串已在任务系统中存在的信息,流程摩擦可能比提醒频率更影响持续使用。

试行时保留日期、任务、工时和必要说明等核心字段,支持从任务清单快速选择,并设置固定提交时点;比较试行前后的按时率、补填率和单条填报耗时。若流程简化后仍持续漏填,再通过主管跟进明确责任边界。

4. 怎样用日报工时控制项目风险,又避免员工觉得被监控?

我想让工时数据帮助PMO提前发现项目超支和人员过载,但员工担心数据会被拿来逐人考核,开始把工时填得更“安全”。有没有办法既提高数据可信度,又让团队知道填报的用途和边界?

关键是先公开数据用途,再建立分层查看和复核机制。项目负责人可以查看项目任务的投入与估算差异,PMO关注项目级趋势和资源冲突,个人明细仅在明确的管理场景下按权限查看。以月度复盘为例,比较计划工时、实际投入和交付变化,重点追问估算偏差、需求变更、等待依赖或返工,而不是只问某个人为什么记了更多时间。

上线前应说明保存周期、访问权限和不用于单一绩效结论等规则,并允许员工对异常记录补充背景。若团队普遍担心数据被滥用,先暂停扩大采集范围,处理信任和用途问题后再推进。

核心关键词

读者评论

韩
韩云舟

我们之前也从周报改成日报,提交确实及时了,但跨项目支持还是经常记到主项目里。先把分类边界和任务入口理顺,比继续加字段更有用。

姚
姚雅楠

文中把工时记录和客户结算分开讲很实在。想请教一下,试点阶段抽样核验通常怎么选样,才能发现问题又不让员工觉得是在逐条查岗?

罗
罗泽宇

我认同不该用工时单独排名,不过数据若完全不进入绩效讨论,员工也可能不重视填写。关键可能是先公开用途和限制,再把工时作为讨论背景,而不是直接当结论。

文章包含AI辅助创作:日报工时落地方案:PMO开展工时表的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581062

赞 (0)
飞飞飞飞
工时表周报工时全流程:PMO风险控制与一文讲清
上一篇 2小时前
项目工时管理方法大全:PMO工时表风险控制落地清单
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
