一张工时表如果每周要花半小时填、经理还要逐条追问,问题通常不在员工“不配合”,而在表格同时承担了记考勤、算成本、看进度、做绩效四种互相冲突的任务。对 PMO 来说,Timesheet 的价值不是把每个人的时间填满,而是用足够可信、足够及时的数据回答三个问题:项目实际消耗了多少投入,偏差发生在哪里,下一步应该调整什么。

一、核心结论:工时表不是打卡表,而是项目决策数据

1. 先定义工时表要解决的管理问题

我建议把 Timesheet 先定义为“按约定粒度记录人员对项目、任务或其他工作类别投入的时间”,而不是默认等同于考勤记录。考勤关注人在不在岗,工时表关注工作投入去了哪里;两者可能有关联,但不能互相替代。

如果管理层想知道某项目的实际人工成本,就需要人员、任务、时间区间、工时和成本率等字段。如果只想核算团队容量,按项目或工作类别汇总的周工时可能已经足够。目标不同,字段、审批和追踪频率也应不同。

我的判断标准是:每多收集一个字段,都要能说清楚它将由谁在什么决策中使用。如果某字段只是“以后可能有用”,却没有明确使用者和后续动作,它往往只会增加填写阻力。

2. 优先追求可用性,而不是看起来精确

工时数据并非越细越好。要求员工把一天拆成 15 分钟的片段,可能让报表看起来很精确,却不一定更接近真实投入。任务切换、沟通、临时支持和等待时间很难被精确回忆;过度精细的记录反而会鼓励估算、补填和随意归类。

我更看重三种质量:记录及时性、分类一致性和可解释性。比如,员工能否在一周内完成记录;不同团队是否把“需求澄清”归到同一种类别;项目负责人是否能指出某项偏差的原因,而不只是说“数据不对”。

以下数字是用于方案讨论的情景模拟,不是行业统计。它展示的是常见的管理取舍:将填报从每日拆分压缩到每周、把审批集中在异常项上,通常更有利于平衡数据质量与操作负担。

Timesheet最佳实践:PMO工时表效率提升,常见问题

3. 把填报效率与管理价值放在同一张账上

衡量工时表效率,不应只统计“员工填完用了几分钟”。PMO 还要计算主管审核、财务核对、项目经理解释异常和管理员维护分类所花的时间。若员工每周少花 5 分钟,主管却要逐条核对数百条记录,整体效率仍然可能下降。

建议把总处理成本拆成四段:员工录入、主管审批、异常修订、数据汇总。上线前后使用同一口径比较,避免只用“填报率提升”作为成功标准。填报率提高但错误分类更多,不等于管理质量改善。

二、背景与真实场景:为什么 PMO 经常拿到“看起来完整”的错误数据

1. 跨项目、跨职能组织的统计口径容易分叉

在 100 人以上的组织里,工时数据通常经过多层传递:员工记录,项目经理审核,PMO 汇总,财务或人力团队再做分析。每一层都可能带入自己的解释。例如,开发团队把缺陷修复记在原项目,客服团队却记在支持工作;同一场会议,有人计入项目,有人计入部门管理。

这类差异不一定是员工不认真,很多时候是分类定义没有覆盖实际工作。若分类选项里只有“项目工作”和“非项目工作”,团队就会把培训、内部支持、售前协助、故障响应塞进最接近的选项,数据最终虽然完整,却无法解释。

PMO 应先画出工作类型,而不是先画出部门组织图。一个可用的分类体系至少要区分项目交付、运维支持、内部运营、培训与休假等主要类别;是否继续细分,要由分析需求和维护成本共同决定。

2. 项目计划数据与实际投入数据经常没有连接

只看工时汇总,PMO 可能知道某项目本月用了 420 小时,却不知道这些小时是原计划内的工作、范围变更,还是返工。只有把计划、任务状态、人员角色和实际投入建立关联,工时才可能帮助判断进度偏差与资源风险。

但“连接”不等于强行把所有工作都拆成任务。对于探索性研究、故障应急或高频支持,预先分解到足够细的任务可能不现实。此时可以采用更粗的工作包、事件类别或服务队列,并明确哪些问题能够由该粒度回答,哪些不能。

3. 低质量数据通常在月底才暴露

最常见的情形是:员工月底集中补录,经理月末集中审批,PMO 接着发现大量“其他”、跨月记录和重复任务。此时距离实际工作已有数周,补问细节的成本很高,人员也更难准确回忆。

我会把工时管理设计成短反馈周期,而不是月底清账。每周提醒一次,主管在固定窗口处理异常,PMO 每月复核分类和口径。目标不是让团队每天都被系统打断,而是让问题在仍能回忆时被发现。

Timesheet最佳实践:PMO工时表效率提升,常见问题

三、常见误区:填得越多,不代表管理越有效

1. 误区一:把工时完整率当作唯一成功指标

完整率容易统计,也很适合做仪表盘,但它描述的是“有没有填”,不是“填得是否准确、是否有用”。如果员工为了避免提醒而把每天八小时平均分到几个项目,系统能得到 100% 完整率,却无法支持成本分析或资源调整。

我建议至少把完整率、及时率、分类有效率和抽样核验差异一起看。指标不需要一开始就复杂,但要能识别“填了”和“填对了”之间的差距。对于低风险内部项目,可以容忍一定估算;对于客户计费或合同核算,必须提高证据要求。

2. 误区二:把工时表做成个人绩效排行榜

如果管理者按个人填报小时数排名,员工很快会理解到:多记时间比解决问题更安全。开发、设计、产品和支持工作的产出结构不同,单纯比较小时数既忽视工作复杂度,也容易惩罚高效率人员。

工时适合用于分析投入和容量,不适合单独充当个人贡献的替代指标。项目结果、交付质量、风险处理、协作和专业成长都需要其他证据。使用工时识别长期超载或投入结构变化,比用它评判谁“更努力”更稳妥。

3. 误区三:把每个项目都拆到最细粒度

细粒度有价值,但细到什么程度取决于决策场景。客户按工时付费,可能需要记录到可核验的工作包;内部探索项目,按工作流汇总更实际。若每个临时讨论都要新建任务,项目经理会花时间维护任务,员工会花时间寻找分类,数据的总成本可能超过收益。

可以用“最小可用粒度”判断:从业务问题倒推。若管理层只需要判断某类支持占用了多少团队容量,就不必把每次支持拆成独立任务;若合同要求追踪特定交付物,就应至少记录到工作包或可审计任务。

4. 误区四:认为审批越多,数据就越准确

审批的作用是检查异常、确认责任边界,不是替员工重新写工时。要求经理逐条核对每一笔记录,会把审批变成机械劳动,还会造成月底积压。更合理的方式是自动校验普遍规则,把人工注意力留给异常记录。

例如,系统可以提示单日总工时超出合理范围、记录落在非工作日、项目已关闭但仍有投入、工作类别与角色明显冲突等情况。主管只需关注例外,并记录退回原因。这样既提高审核效率,也保留必要的管理判断。

5. 误区五:上线系统就等于完成流程治理

软件可以提供提醒、审批、权限、汇总和关联能力,但不能自动解决“什么算项目工作”“谁对数据口径负责”“异常由谁处理”等组织问题。流程边界不清时,系统只会更快地复制混乱。

选型时要把产品能力和治理责任分开评估。产品负责降低重复录入、增强校验和提供可追溯记录;组织负责定义口径、处理争议、保护数据用途,并决定何时基于数据采取行动。

四、专业判断逻辑:先设计数据,再选择频率与工具

1. 从决策问题反推字段

设计表单前,我会要求项目负责人完成一张“问题,数据,动作”对照表。每个问题都要连接到所需数据和后续负责人;若找不到动作,字段就值得重新审查。

管理问题 必要数据 可能的管理动作 不建议额外收集
某项目为何超出投入计划 项目、工作包、角色、实际工时、计划基线、变更记录 核查范围变化、返工或资源配置 与偏差分析无关的逐分钟活动描述
支持工作是否挤占交付容量 支持类别、响应团队、实际工时、统计周期 调整值班安排、分配专职支持容量 要求每次沟通都建立新项目
客户计费是否可核验 合同项目、任务、日期、人员、审核状态、计费规则 审核账单、处理争议、保留审计依据 没有合同用途的宽泛部门归类
团队容量是否被长期透支 计划投入、实际投入、休假、非项目工作、滚动周期 重新排期、调整优先级或补充资源 用单周高工时直接评价个人

这张表能提前暴露一个常见问题:企业想用同一张工时表满足项目核算、成本会计、绩效考核和考勤管理。若这些目的的证据要求不同,应明确分层,必要时保留不同的数据视图,而不是无限叠加字段。

2. 按用途确定记录粒度

粒度可以从项目、工作包、任务到活动逐级细化。粒度越细,追踪能力越强,但录入、分类和维护成本也越高。比较稳妥的做法是从能够支撑目标决策的最粗粒度开始,经过一个或两个周期验证后,再决定是否细化。

数据用途 建议粒度 更新频率 主要风险
团队容量与负载观察 项目或工作类别 每周 无法定位到具体工作包的偏差
项目成本与投入偏差 工作包或关键任务 每周 任务拆分过细后维护成本上升
客户合同核算 可核验任务或服务记录 按合同规定及时记录 口径不一致引发结算争议
高频运维与应急支持 事件类型或服务队列 按班次或每日汇总 过度细分影响响应速度

3. 为每类记录定义规则和边界

字段名称不等于字段定义。比如“项目管理”可能包括排期、状态沟通、风险处理和内部行政;如果不说明边界,不同团队就会按自己的习惯填。每个高频类别应有简短定义、典型例子和不属于该类的反例。

(1)类别定义要简洁可执行

避免写成一页政策文档。使用“适用情形,示例,排除项”的结构,员工在填写时能快速判断。例如,“项目交付”包括直接完成已批准范围内的设计、开发、测试与交付;不包括一般性培训和跨项目行政协调。

(2)跨项目工作必须有稳定归属

售前支持、内部培训、公共平台维护、部门会议等工作,往往无法归到单一客户项目。应设置专门的工作类别或共享成本对象,并约定负责人。若把这类投入随意摊到客户项目,既污染项目成本,也可能带来合同和财务风险。

(3)保留必要的调整记录

数据修正不可避免,但修正要可追溯。建议保留原记录、调整后值、调整人、时间和理由。这样既方便复核,也能帮助 PMO 判断问题究竟来自系统规则、分类设计还是培训不足。

4. 让审批聚焦高风险异常

审批不必对每一条记录采取同样强度。可以根据业务风险分层:普通内部项目按周汇总审核;客户计费项目增加任务和计费规则校验;敏感项目限制可见范围并记录变更;低风险的共享工作以抽样复核为主。

需要人工关注的异常可以包括总工时超限、记录跨越非工作日、关闭项目仍有投入、长时间未提交、审批人兼任记录人,以及某一工作类别突然异常上升。异常规则应先小范围试运行,避免提醒过多造成“告警疲劳”。

Timesheet最佳实践:PMO工时表效率提升,常见问题

五、案例与数据观察:一支多项目团队怎样减少月底返工

1. 案例口径:先把“完整”与“可解释”分开

下面是一组情景模拟,用于说明诊断方法,不代表某个企业的公开实测结果。假设一个 120 人的交付组织,同时运行多个客户项目和内部平台工作。初始流程要求员工月底提交,经理按部门审批,PMO 用表格人工汇总。

模拟基线显示:每月员工填报完整率约为 91%,但其中约 14% 的记录需要补充类别或项目归属;PMO 月度汇总需要约 32 小时;主管用于退回、追问和重新确认的时间约为 20 小时。表面上看完整率不低,实际可用于比较项目投入的数据却不稳定。

诊断时,我不会先问“谁没填”,而会抽样看四类问题:日期是否合理、类别是否一致、项目是否仍处于有效状态、超计划投入是否有解释。这样做的重点是定位流程缺口,而非把错误先归咎于个人。

2. 调整动作:先减字段,再改节奏

情景中,团队没有一开始就更换工具,而是先做了四项流程调整:将月底集中填写改为每周提交;把低频且无人使用的字段移除;为支持工作和内部平台维护设立稳定归属;将经理的逐条审批改为异常审核加抽样复核。

系统层面再增加必填关系校验,例如“选择客户项目时必须指定工作包”“已关闭项目不能新建投入”“每周工时超过团队设定阈值时提示复核”。规则尽量采用可解释的语言,减少员工需要猜测的空间。

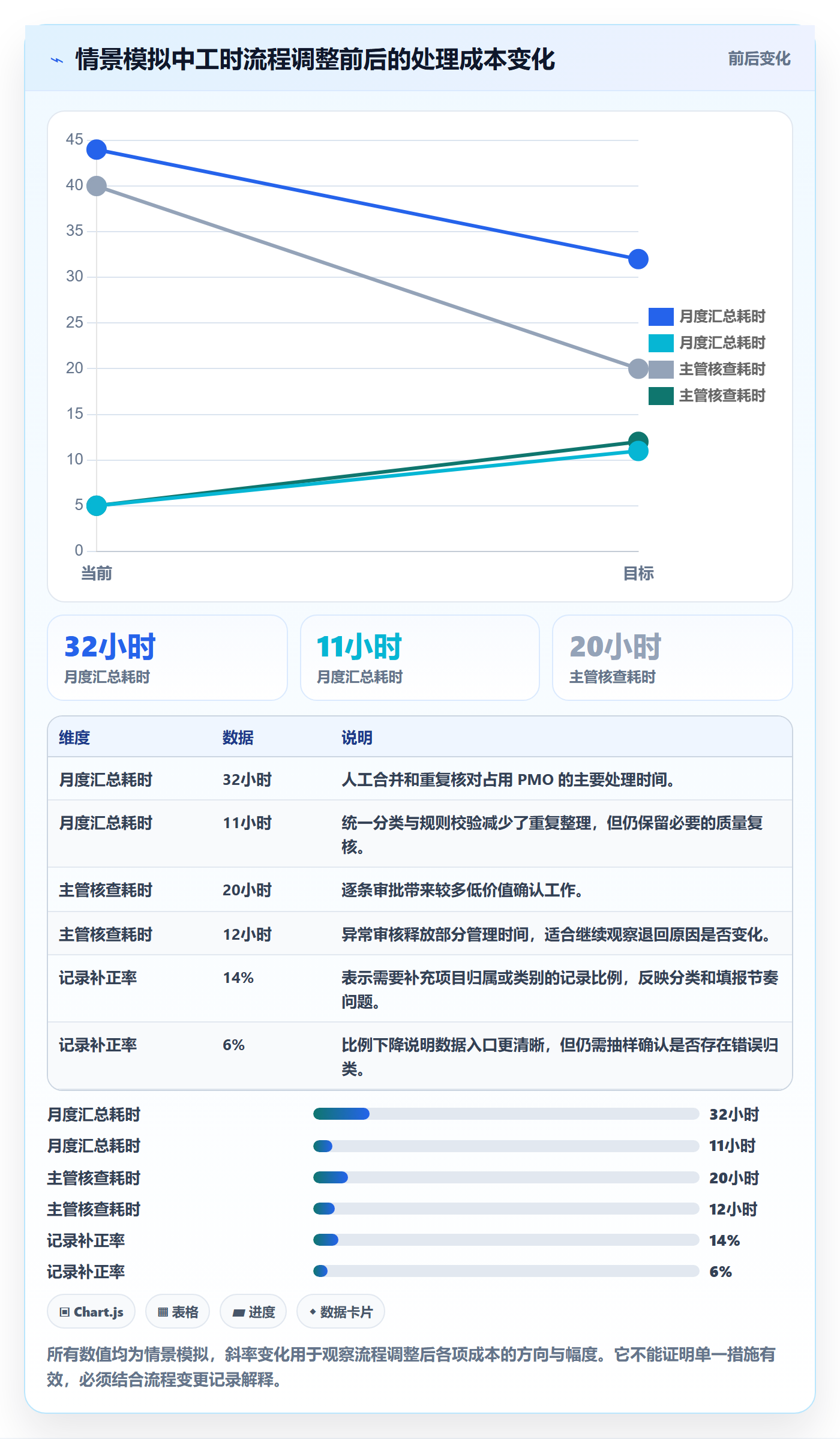

3. 对比结果:效率改善要看处理链路,而不只是提交率

以下仍为模拟数据,用来展示可评估的结果口径。调整后,记录补正率从 14% 降至 6%,PMO 汇总时间从每月 32 小时降至 11 小时;主管核查时间从 20 小时降至 12 小时。更重要的是,支持工作单独归类后,项目经理开始能区分“项目范围增加”和“共享支持挤占容量”。

需要注意,这些变化不能简单归因于某一个功能。每周节奏降低回忆误差,字段精简降低填报阻力,校验减少明显错误,归属规则提升分析一致性。若只复制其中一项,而不处理其他环节,结果可能完全不同。

Timesheet最佳实践:PMO工时表效率提升,常见问题

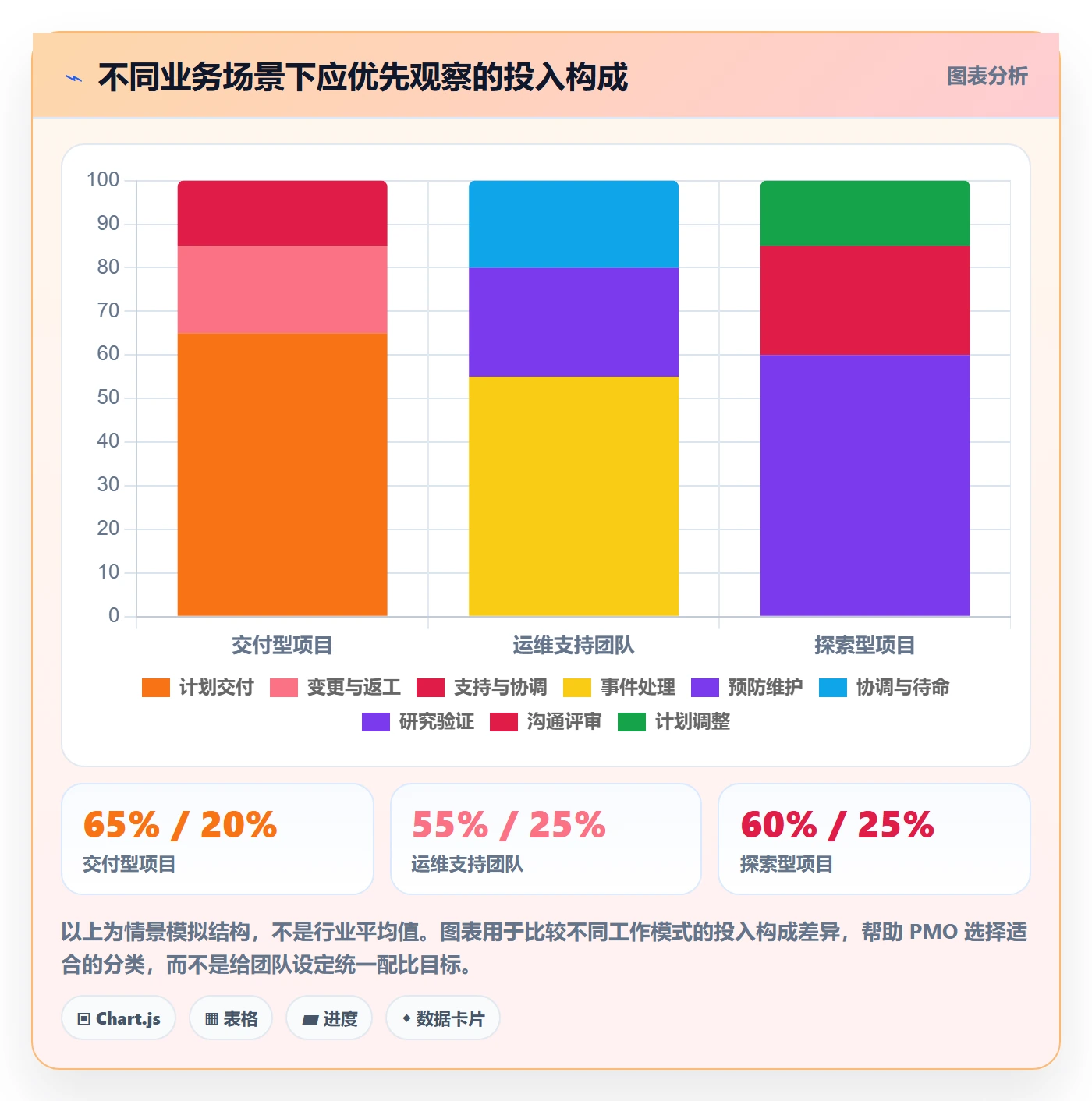

4. 额外观察:投入结构变化可能比总工时更有用

如果一个项目总工时没有变化,但返工和支持投入占比持续上升,项目风险可能已经增加。反过来,某周总投入较高,也可能是计划中的集中测试或阶段性交付,不一定意味着团队失控。

因此,PMO 应把“总量”与“构成”一起看。建议至少比较计划内交付、变更、返工、支持和管理协调等类别的趋势。类别数不宜无限扩张,通常从最可能影响决策的三到六类开始,经过复盘再调整。

六、系统与流程如何配合:以中大型组织的项目管理场景为例

1. 先做流程试点,再评估平台能力

对于 100 人以上、跨团队协作较多的组织,工时表常常要与项目、任务、人员、审批和报表共同运作。此时要评估的不是单纯的填报界面,而是信息能否从任务和项目上下文进入工时记录,审批结果能否追溯,统计口径能否跨团队保持一致。

以 PingCode 为例,在考虑工时管理方案时,我会先验证它能否与组织实际的项目和任务管理方式衔接,再看角色权限、审批、汇总分析、数据导出及规则配置是否覆盖需求。工具演示中的功能清单不能替代真实试点,尤其要用本组织的项目结构和异常样本测试。

2. 试点不要只选“最配合”的团队

只在流程最规范、任务最清晰的团队试点,容易高估方案效果。更有代表性的做法,是同时选择一个交付型团队、一个支持型团队,必要时再加入一个客户计费场景。不同工作模式能暴露分类规则的边界。

试点应限定范围和周期,例如选择两到三个项目、一个完整月度周期,并明确不用于个人绩效排名。试点结束后检查的不只是“大家有没有填”,还包括填报耗时、补正率、异常处理时长、统计解释能力和用户反馈。

3. 评估集成与数据责任

工时平台若与项目管理、身份权限、财务或人力系统连接,必须明确数据的主责来源。人员信息由哪个系统维护?项目关闭状态由谁更新?工时成本率是否需要限制查看?人员离职后历史记录由谁保留?这些问题不应等到上线后才处理。

集成时要特别关注重复录入。如果员工在多个系统里分别填写同一项工作,合规性可能提高,体验却会变差。优先考虑复用已有项目和任务信息、自动带出人员与日期、通过规则减少手工填写,同时保留必要的人工修正入口。

4. 把数据用途和访问权限写清楚

工时记录可能包含项目名称、客户信息、人员投入和成本等敏感内容。应明确谁能看个人明细,谁只能看汇总,谁有权修改已审批记录,以及数据用于容量管理、成本核算还是其他目的。

如果组织不能清楚解释数据会被怎样使用,员工就很难建立长期信任。这会直接影响记录质量:人们可能只填写最低限度信息,也可能故意把记录写得模糊。透明说明用途、访问范围和纠错路径,是工时流程设计的一部分,不是上线公告的附加内容。

七、不同情况下的行动建议:不要用一套策略覆盖所有团队

1. 项目少、团队小、共享任务有限

如果团队项目少、职责稳定,优先用轻量记录方式。可以按周汇总到项目或工作类别,不必先建立复杂审批链。让项目负责人每周检查总量和明显偏差,月底做一次抽样复核。

这个阶段的重点是形成一致习惯,而不是追求完整的成本分摊。只有当团队开始需要回答“哪个项目长期挤占容量”或“支持工作占了多少时间”时,再增加相应分类。

2. 多项目并行,资源经常被临时调度

如果员工每周在多个项目间切换,应优先解决项目归属和更新节奏。按周提交通常比月底回忆更可靠,项目选择项需要自动显示有效项目,关闭项目要避免继续被误选。

此类团队还应记录非项目工作,否则每个项目看上去都能获得足额投入,实际总容量却无法解释。可先区分项目交付、支持、内部运营和休假,再根据分析结果决定是否拆分。

3. 客户按实际投入计费

计费场景对证据和审批要求更高。记录要能够关联合同、任务、日期、执行人、计费规则与审核状态;项目负责人、交付负责人和财务需要对各自审核范围达成一致。填报时机也应靠近实际工作,避免月底依据记忆补录。

不要为了提升员工体验而删除必要的审计信息。更好的优化方式,是自动带出项目与人员信息、减少重复录入、明确填写示例,并让退回原因具体可操作。涉及合同争议时,清晰的调整记录往往比漂亮的汇总图更重要。

4. 运维、客服或应急支持工作占比高

支持工作通常具有突发性,要求每次都建立计划任务会拖慢响应。可以按事件类型、服务队列、严重等级或班次记录,再通过工单系统补充事件细节。工时系统负责回答投入结构,服务系统负责回答处理过程,两者分工清楚更容易落地。

这类团队要谨慎处理“未完成事件”与“投入时间”的关系。事件解决耗时不一定等于人员实际投入;多人协同也不意味着每个人投入相同。若管理问题是容量配置,记录人员实际工作时间;若问题是响应效率,则还要看响应时长、解决时长和队列积压。

5. 组织希望分析成本或预测未来容量

成本分析需要稳定的人工成本口径和项目归属;容量预测则需要同时看实际工时、计划工作、可用工作时间和休假。不能只把历史工时直接外推,因为历史数据可能包含临时加班、未记录工作和范围变更。

建议按月或按季度复核预测误差:比较计划投入与实际投入,标出结构性偏差,并查明偏差是估算方法、范围管理、资源短缺还是记录规则造成。先把误差来源分类,再决定是否需要改变估算或排期流程。

Timesheet最佳实践:PMO工时表效率提升,常见问题

八、不同方案的取舍:精度、负担、审计与可扩展性

1. 每日填报与每周填报

每日填报离实际工作更近,适合记忆误差代价高、客户计费严格或工作按短周期结算的团队。缺点是提醒频率更高,员工容易感到任务打断,管理者也需要保证审批流程跟得上。

每周填报通常是内部项目团队的平衡点:保留一定记忆准确性,又减少每天切换系统的负担。但如果工作高度碎片化,或员工同时参与很多短任务,每周集中填写仍可能产生估算偏差,需要结合工作类型和任务系统判断。

2. 任务级记录与工作类别记录

任务级记录的优点是便于定位超支原因,缺点是任务结构要持续维护。工作类别记录更轻,适合分析团队投入构成,但难以解释单个交付物的成本和进度。两者不是非此即彼,可以对核心交付任务采用任务级,对共享支持采用类别级。

决策关键不是哪种粒度“更专业”,而是数据能否回答需要回答的问题。若任务级数据没人复核、没人用来调整项目,细化只会形成维护负担;若客户争议需要证明投入对应哪项工作,类别级数据可能又不够。

3. 全量审批与异常审批

全量审批适合强监管或早期口径尚未稳定的阶段,但要警惕审批堆积。异常审批更节省管理时间,也更依赖校验规则和抽样机制。若错误影响财务结算、合同履约或法定记录,应采取更严格的审核;若是内部容量观察,则可结合系统校验和抽样核对。

从全量审批转为异常审批之前,应先验证规则是否能发现主要错误类型,并观察一定周期。否则,减少审批可能只是让错误更晚被发现。可以先对高风险项目保留全量审批,对低风险项目试行异常审批,再逐步扩大范围。

4. 单一表单与分场景模板

单一表单便于培训和维护,但容易出现字段过多、场景不匹配。分场景模板可以贴近计费、交付和支持流程,却会带来配置复杂度和口径漂移。较稳妥的做法是共享核心字段,再为少数高风险场景增加专用字段或校验规则。

无论采用哪种方式,都要让统计结果能回到统一口径。例如,交付模板和支持模板可以保留不同细节,但在汇总时映射到组织统一的工作类别。没有映射规则,模板越多,跨团队分析越困难。

九、落地检查清单:先跑一个周期,再决定是否扩展

1. 上线前检查

  • 写清楚工时表要支持的前三个管理决策。
  • 逐项核对字段是否能支持这些决策,移除暂时没有明确用途的字段。
  • 定义项目、工作包、支持工作和内部工作的边界,并准备正例与反例。
  • 指定数据负责人、审批负责人、分类维护人和异常处理人。
  • 说明数据用途、查看权限、修改流程和保留策略。
  • 用真实工作场景走一遍记录流程,检查是否需要重复录入。

2. 试点期间检查

  • 记录员工填写时间、经理处理时间和 PMO 汇总时间。
  • 统计迟交、补正、分类冲突、无效项目和重复记录。
  • 每周抽样检查不同团队,而不是只挑表现最好的团队。
  • 记录员工疑问与退回原因,区分培训问题和流程设计问题。
  • 观察工时数据是否触发了项目排期、资源配置或成本复核动作。

3. 复盘时检查

一个周期结束后,不要只问“填报率达到目标了吗”。还要问:数据是否比之前更容易解释?主管是否少做了低价值核对?PMO 是否能更快定位异常?团队是否因为新增流程承担了不可接受的负担?答案不理想时,先修正字段和规则,不要立刻加提醒、加审批或扩大考核。

可以把目标设置为基于本组织基线的改善,而不是照搬外部数字。例如,先记录上线前的处理耗时和补正率,再设定试点期望值。这样更容易判断改进是否真实,也能避免为了达标而制造表面完整的数据。

Timesheet最佳实践:PMO工时表效率提升,常见问题

十、结语:把“填了多少小时”变成“下一步该做什么”

1. PMO真正需要的是可行动的数据

Timesheet 的专业价值,不在于记录的分钟数有多细,而在于数据能否可信地连接项目、工作类别和管理动作。工时表既不是考勤系统的替身,也不应成为衡量个人努力程度的简单分数。它更像一面组织运行的镜子:能显示资源分配、计划偏差、支持负担和返工趋势,但镜子本身不会自动解决问题。

2. 下一步从一个小范围的基线开始

如果你正在改进 PMO 工时管理,我建议先选一个代表性团队,记录当前填报耗时、补正率、审批时间和汇总时间;再删掉没有明确用途的字段,统一最常见的工作类别,改成短周期反馈;最后用数据验证管理者是否因此做出更好的资源或排期决策。

最值得坚持的原则是:先让每一条记录都能解释,再追求覆盖更多记录;先让数据改变一次决策,再考虑扩展到全组织。当员工知道为什么要填、经理知道检查什么、PMO 知道如何行动,工时表才会从例行负担变成组织能力。

常见问题解答(FAQ)

1. PMO如何设计工时表,才能让填写时间控制在5分钟内?

我们现在的工时表字段很多,项目、任务、工时、工作说明都要填,月底还经常有人补录。我想把填写时间压下来,但又担心字段删多了之后,数据没法用于成本分析和资源决策,应该怎么取舍?

先从“每个字段会触发什么决策”倒推,而不是从现有表格里逐项保留。常见的最小字段集包括人员、日期、项目或成本中心、任务类别、工时和异常说明;如果某个字段既不参与成本核算,也不支持资源调整或合规审计,就应考虑合并或删除。

一个可执行的检验方法是让5名不同岗位的人各填一周:记录单次填写中位时长、退回率和缺失字段。比如试运行中位时长仍超过5分钟,优先检查重复选择、层级过深和必填说明,而不是继续要求员工写更长的文字。任务列表应限制在可识别的工作粒度,避免把部门全部工作拆成几十个相似选项。

2. PMO应该要求员工每天填工时,还是每周集中补填?

我所在团队经常到周五甚至月底才补工时,大家说记不清每天做了什么。我又担心每天填会打断工作节奏,想知道哪种频率更可靠,有没有不增加太多负担的折中方案?

对需要按项目核算、且工作切换频繁的团队,建议每天用短时间记录,至少在工作日结束前完成;每周汇总更适合任务稳定、只做趋势分析的场景。判断依据不是管理偏好,而是回忆误差和录入成本:把记录延迟到周末,容易把零散沟通、支持和会议平均分摊到主项目,结果看起来完整,却不利于解释实际投入。

可采用“日记账、周确认”:每日记录项目与大致时长,每周由员工用10分钟核对异常,经理只审核超时、跨项目大幅波动和缺失记录。不要把补填当成默认流程;连续两周逾期时,应先检查任务分类是否难选、系统是否不好用,再处理个人合规问题。

3. 工时表中的会议、支持和临时任务应该怎样分类?

我经常在多个项目间切换,一天里既有项目交付,也有客户支持、内部会议和临时排障。现在这些时间不是被随手归到某个项目,就是被填成“其他”,导致报表看不出真正的投入结构,我应该怎么分类?

建议按“工作性质”和“成本归属”分别设计分类,避免用一个“其他”承接所有边界情况。项目交付填到对应项目任务;客户支持若服务于明确项目,就归入该项目的支持任务;公司级例会、培训和行政事务则进入明确的非项目类别。临时排障先记录发生事项,再由负责人确认归属,不能为了让项目工时看起来完整而强行分摊。

可以每月检查“其他”占比和无项目归属工时:若“其他”持续偏高,例如超过团队总工时的10%,通常意味着分类缺失或口径不清,应拆分高频事项,而不是要求员工写更长说明。比例阈值应结合团队业务调整,并保留少量真正无法归类的兜底项。

4. PMO怎样判断工时数据可信,而不是只看填报完成率?

我们每月填报完成率接近100%,但项目负责人还是觉得数据不能用于排期,实际工作量和报表差异很大。我想知道除了催大家按时提交,还应该检查哪些信号,才能分辨数据是完整还是有决策价值?

完成率只能说明表格被提交,不能证明记录准确。建议同时检查三类信号:时长合理性,例如单日总工时异常或长期精确到同一固定数值;结构合理性,例如某项目连续多周几乎没有支持、评审或沟通投入;以及可追溯性,例如高额加班、跨项目突增是否能对应具体任务或事件。

可每月抽样核对约5%至10%的记录,与任务变更、会议安排或交付节点交叉验证,重点找系统性偏差,不把抽查变成逐分钟监控。若记录与计划偏差明显,先判断是任务估算失准、临时工作未登记,还是分类规则不一致,再决定是否调整计划或口径。可靠工时表的目标是解释偏差并改善决策,而不是制造看似整齐的数字。

核心关键词

读者评论

龙
龙梓萱

我们团队试过月底集中补工时,确实很难回忆清楚,改成每周汇总后好一些。不过临时支持经常跨项目,分类定义还得结合实际情况调整。

范
范嘉宁

按异常项审核比逐条审批省事,但规则设得太多也会频繁弹提醒。我们先从超时、项目关闭后仍有记录这几项开始,比较容易让主管持续执行。

李
李知夏

工时用于看项目投入我能理解,但如果数据还会被拿去评价个人,大家填写时难免顾虑。上线前最好明确用途和查看权限,否则再简化表单也未必能提高可信度。

文章包含AI辅助创作:Timesheet最佳实践:PMO工时表效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580988
