日报工时管理方法大全:PMO工时表制度设计落地清单

日报工时管理最容易失败的地方,不是员工忘了填,而是组织把“每天填了几小时”误当成“知道项目花了多少成本”。我见过的典型场景是:月底工时表看起来齐全,项目负责人却无法解释为什么某项工作超预算;员工补填了几周的数据,PMO仍然分不清等待、返工和有效交付。要让工时管理产生价值,制度必须同时回答四个问题:记录什么、何时记录、谁来校验、记录结果用于什么决策。

日报工时管理方法大全:PMO工时表制度设计落地清单

一、先讲核心结论:日报不等于工时管理

1. 工时管理的目标不是把每天填满

我设计工时制度时,首先会问管理层:希望用工时数据解决什么问题?如果答案只是“看看员工忙不忙”,制度很容易演变成打卡式填报;如果答案是估算项目成本、发现资源冲突、校准报价或改进交付,那么字段、流程和统计口径就必须围绕这些决策来设计。

日报是记录载体,工时管理是决策机制。员工每天记录了八小时,不代表八小时都能归属到项目;项目登记了两百小时,也不代表两百小时都构成了有效交付。数据是否可用,取决于分类标准是否一致、记录是否及时、审批是否有依据,以及管理者是否真正使用数据。

因此,PMO不应把“填报率”当成制度的最终成绩。填报率只是数据入口的运行指标,还要看项目工时归属准确度、补录比例、审批退回原因、预测与实际偏差,以及这些数据是否改变了资源或项目决策。

2. 一套可运行的制度至少需要五个部件

  • 目标:明确工时用于项目核算、资源规划、成本分析、客户结算还是流程改善。不同用途不应默认共享同一套口径。
  • 分类:统一项目、任务、活动类型和非项目工作的定义,降低不同团队各自解释的空间。
  • 节奏:规定记录频率、提交截止时间、审核时限和关闭周期,避免月底集中回忆。
  • 治理:明确员工、项目负责人、部门主管、PMO和财务各自对数据承担什么责任。
  • 反馈:规定数据怎样进入项目复盘、资源调整、报价校准或流程改进,而不是只用于追问个人。

这五个部件有一个先后关系:先确定用途,再设计字段;先明确口径,再设定考核;先建立核验机制,再讨论自动化。反过来先买系统、先发填报通知,通常只是把原有的模糊流程更快地电子化。

3. PMO应先建立“最小可用闭环”

在制度试运行阶段,我更倾向于控制字段数量,先让一条数据能走完“填写,校验,修正,分析,行动”的闭环。若每条记录都要求填工作说明、优先级、客户、模块、风险、产出链接等大量信息,员工容易把时间花在补字段上,管理者也未必能消费这些细节。

一个最小闭环通常包含:员工按日记录,项目负责人按周核验,系统按月关闭,PMO按月查看异常与趋势,业务负责人对需要处理的问题做出行动。闭环跑顺之后,再根据分析需要增加信息,而不是一开始就建设“字段大全”。

日报工时管理方法大全:PMO工时表制度设计落地清单

二、背景和真实场景:为什么“填了”仍然不知道发生了什么

1. 多项目并行时,员工的工作会跨越边界

在研发、咨询、实施、设计和产品团队中,一个人一天可能先参加项目甲的评审,再处理项目乙的线上问题,随后参加内部培训,最后帮助售前准备方案。若制度只允许选择一个项目,其他工作就会被塞进一个不准确的类别;若允许随意创建项目和任务,报表又会出现大量重复项。

真正难的不是记录“做了什么”,而是让不同人员对“算到哪里”有一致理解。例如,线上故障处理应归属客户项目、产品维护还是内部运营?项目启动前的方案讨论是否计入项目成本?培训新同事的时间应算到项目还是部门能力建设?这些问题若没有事先约定,数据即使填得很及时,也可能无法比较。

2. 月末回忆会让看似精确的数据失真

员工周五补填周一至周四,往往会用会议日历、聊天记录和任务列表回忆。记忆能够恢复“发生过某件事”,却不一定能恢复各项工作的准确时长和归属。越细碎、越频繁切换的工作,越容易被合并成大块时间;未留下记录的等待、协助和沟通,则容易消失。

这并不意味着每个人都在故意少报或多报,而是人的回忆方式天然倾向于保留结果、淡化过程。工时制度若依赖月末一次性补录,本质上是让员工对已经模糊的过程进行估算。PMO要把补录率当作数据质量风险,而不能只把它当成行政流程是否完成。

3. 管理者常常要的是预测,报表却只给出历史

项目负责人关心的是:按当前节奏,剩余工作还需要多少投入?某个角色是否会成为下阶段瓶颈?需求变更造成的额外工作是否需要重新评估范围?如果制度只汇总“本月每人投入多少小时”,它回答不了这些问题。

工时数字需要和工作包、计划、范围变更、缺陷返工或交付物关联,才有解释能力。单看小时数,无法判断投入增加是因为需求扩大、估算偏差、能力不足、质量问题,还是项目发生了非计划支援。PMO的工作不是替每个数字下结论,而是建立能继续追问的证据链。

4. 中大型组织会叠加多个统计口径

在一百人以上的组织里,研发、交付、售前、运维和职能团队可能各自拥有不同的项目结构、审批习惯与成本归属规则。部门主管关心人员利用率,项目负责人关心预算消耗,财务关心成本归集,客户经理关心合同内外工时。若制度没有区分“共同底层数据”和“不同管理视图”,组织常会重复填报或对同一数字产生争论。

例如,某团队把“需求澄清”记入项目,另一个团队记入售前;一种报表把培训算入可用工时,另一种报表把培训从分母中剔除。此时,横向比较看起来很方便,实际上是把口径差异误当成团队效率差异。

5. 工具只能承载规则,不能替组织决定规则

团队可以用表格、内部系统或项目管理平台记录工时。对少量人员、少数项目而言,受控表格可能足够;当项目、角色、审批层级和统计维度增多,集中化系统更容易维护权限、字段、历史记录与报表。以PingCode为例,企业可以将工时管理放在项目管理流程中讨论和设计;但具体能否满足某组织的字段、审批、权限和集成要求,仍应通过实际配置验证,不能仅凭产品类别下结论。

选工具时,我会把“制度适配”放在界面美观之前:能否按组织定义项目与任务,能否区分可计费和不可计费工时,能否保留修订痕迹,能否导出或连接财务数据,能否避免员工在多个系统重复录入。工具适配的判断,应使用真实流程做小范围验证,而不是只看功能清单。

日报工时管理方法大全:PMO工时表制度设计落地清单

三、拆解常见误区:哪些做法让工时表越做越重

1. 把填报率当作数据质量

填报率回答的是“有多少人提交了”,不能回答“记录是否归属正确”。某部门可以达到百分之百提交,却把大量时间填入“其他”;另一部门填报率略低,但已提交的记录结构清晰、能够对应工作包。把填报率直接作为质量结论,会鼓励员工优先补齐表单,而不是提高数据可信度。

我建议把指标拆成三个层级:流程完成指标、记录质量指标、管理结果指标。流程完成指标包括按时提交率;记录质量包括退回率、补录比例和无法匹配项目的占比;管理结果则包括预测偏差、预算超支发现时点或资源冲突处理时间。三个层级要分别解释,不能互相替代。

2. 规定每天必须精确到分钟

工时数据看起来越精细,不代表越准确。要求员工把每段工作精确拆到五分钟,可能制造一种“精密感”,但如果员工需要频繁切换页面、补充描述和选择标签,记录成本会迅速增加。零散会议、即时协助和短时中断也很难精确测量。

记录粒度应与决策粒度匹配。若组织只按周分析项目投入,强迫每天记录到分钟并无明显收益;若涉及客户结算或法规要求,可能需要更细的活动和证据,但应由合同、财务和合规需求来确定。不能为了让报表更细,就把未经验证的估算包装成精确事实。

3. 只设一个“其他”类别

“其他”能降低填写阻力,也会成为分类失效时的避风港。员工不知道归属哪项工作时,会选其他;管理者看到其他比例偏高,又要求补充更多字段,最终形成“为了绕开复杂分类而增加复杂分类”的循环。

与其取消所有弹性空间,不如把“其他”设计成受控例外:必须选择原因、限制适用范围、设定复核阈值,并由PMO定期分析。若某项“其他”持续出现,就应判断它是否需要变成正式类别;若只是临时事件,则应保留为短期例外,不要长期扩大分类树。

4. 用工时长短推断员工表现

项目工时不是个人绩效的完整度量。资深员工可能用较短时间完成复杂任务,新员工可能需要更多学习时间;支持、评审、辅导和质量改进也未必直接表现为个人名下的交付小时。把“工时多”认作努力,把“工时少”认作懈怠,会让员工有动力把低价值时间填满,甚至把管理问题转化成个人压力。

工时适合用于看投入、成本、容量与偏差,绩效评价还需结合目标、质量、协作、交付结果和角色预期。若组织决定将工时用于绩效讨论,必须明确边界、解释口径,并建立申诉和复核渠道。否则,员工会合理地把工时表视作监控工具,填报质量反而会下降。

5. 用“低利用率”直接得出人力过剩结论

利用率的分母并不天然统一。有人把可工作时间作为分母,有人剔除休假、培训和内部活动;有的团队把支持工作计入项目,有的团队把支持归到运维池。若分母不同,利用率不可直接横向比较。

即使口径一致,低利用率也可能源自项目储备不足、人员技能与需求错配、等待审批、短期项目切换或组织有意保留应急容量。PMO应进一步看时间分布、角色缺口和非计划工作,而不是只看一个平均值。平均值会掩盖少数关键人员过载与大量人员等待并存的情况。

6. 审批等于检查员工是否“填得合理”

审批的核心不是主管凭直觉判断每段工作该花几小时,而是核对归属、时间范围、任务状态和异常说明。主管没有接触具体工作的情况下,要求其对小时数逐条背书,往往造成形式审批;真正需要判断的是项目负责人是否掌握范围变化、跨项目支援和计划偏差。

让审批流程具备筛选能力:正常记录自动通过或批量确认,只有跨项目分配、超出项目计划、超长单项、月末集中补录或类别异常时才进入重点复核。审批者应该看到足够上下文,避免在一张孤立的数字表里做猜测。

7. 先上系统,再让员工自己摸索口径

同一个字段名称并不能自动产生同一种理解。即使系统里有“项目工时”“内部工作”“客户支持”等选项,员工仍可能不知道哪些事项应该选择哪一项。没有例子、边界和责任人,系统只是把口径争议集中到了下拉菜单里。

上线前应准备一页版分类说明、常见场景判断表和异常处理方式,并选一个项目跑通真实记录。工具配置完成不代表制度完成;当实际工作出现新的边界问题时,PMO要能修订定义,并同步字段、报表和培训材料。

常见做法 表面收益 隐含风险 替代做法
只追求提交率 容易快速统计流程完成情况 数据可能集中填入笼统类别 同时追踪及时率、补录率、退回原因和项目匹配率
按分钟拆分所有工作 表格看起来精细 记录成本增加,估算精度未必提高 按核算、规划和复盘所需的决策粒度设置最小单位
把工时直接用于个人排名 容易形成可见的数字比较 鼓励填满工时,忽视质量与协作 把工时作为投入信号,与交付、质量和角色目标联合解释
所有记录都人工逐条审批 看起来控制严格 审批变慢,管理者容易机械点击 规则筛选异常记录,正常记录批量确认

四、专业判断逻辑:先定义用途,再决定字段和制度

1. 先列出工时数据要支持的决策

在开始设计表单前,我会请业务负责人列出未来三个月内需要做的真实决策,而不是列出希望看到的所有报表。比如,是否需要调整项目报价、是否需要提前补充某一角色、是否需要把需求变更转入正式评估、是否要分析售后投入的成本结构。

每个决策都应有一个可核验的问题。若目标是项目成本核算,需要明确成本归属和计价口径;若目标是容量规划,需要知道人员可用时间、项目分配和技能角色;若目标是客户结算,需要让记录可审计、可追溯,并与合同规则一致。目标不同,字段、权限与审批规则也可能不同。

(1)项目成本分析需要什么

至少要能关联项目或成本对象、工作日期、人员或角色、工时数量、活动类别,并能追溯修改。若要比较计划与实际,还需要工作包、预算或计划基线;若要区分合同内外工作,还需定义计费属性及其判定规则。

(2)资源规划需要什么

资源规划更关注角色、可用容量、项目分配周期、非项目任务和未来需求。只看历史工时可以了解过去投入,却不能单独预测未来;需要将已承诺项目、预计需求、休假和固定职责放在同一容量视图中解释。

(3)流程改善需要什么

流程改善不一定需要更多个人明细,而需要能定位工作流中的等待、返工、重复评审和跨团队阻塞。此时工时数据可以配合任务状态、缺陷、变更记录或交付周期分析,关注的是流程损耗在哪里发生,而不是谁的填报数字最大。

2. 设定字段时区分必填、条件必填和可选

每增加一个必填字段,都会增加填写成本和错误机会。字段是否必填,应由它是否支撑核心决策来决定;如果只有特定情景需要,优先设置为条件必填;如果数据只是未来可能有用,先不要强制收集。

字段 建议属性 主要用途 设计提示
工作日期 必填 按日、周、月汇总及追踪补录 允许按组织结账周期设置可编辑范围
人员 必填 组织容量与成本归属 优先从账号或人员目录带入,减少手工选择
项目或成本对象 必填或条件必填 项目核算与投入分析 为内部事务、培训和售前等设置受控归属路径
任务或工作包 视决策需要 计划偏差与工作结构分析 避免在任务树不稳定时要求精确绑定
活动类型 建议必填 区分设计、开发、会议、支持、返工等投入 定义清晰、数量有限,定期合并低使用类别
计费属性 条件必填 客户结算或合同内外区分 由合同规则和财务口径决定,不能由个人随意判断
工作说明 异常时必填 解释超计划、跨项目和特殊事件 正常记录不必写长篇文字,避免形式化描述

3. 统一计量粒度,但不要假装精确

常见的选择是按小时记录、按半天记录,或以更小单位记录。选择标准不是哪种最先进,而是记录成本与决策价值的平衡。对于项目成本分析,按较小时间块记录可能有帮助;对于长期资源规划,周度分配往往已经足够。

制度还应说明四舍五入规则。例如,是否允许以固定最小单位记录,零碎沟通如何处理,短于最小单位的工作是否合并到相关任务。规则越明确,团队之间的数据越容易比较;但过度精细的规则如果难以执行,最终会造成更多估算而非更多事实。

4. 把分类定义写成“判断规则”,而不是只写名称

分类表不能停留在“开发、测试、会议、其他”几个词。应写清楚典型情景、边界案例、归属对象和不适用条件。例如,“项目会议”是否包括跨项目技术评审?“返工”是所有重复工作,还是仅指因缺陷或错误导致的重复处理?“支持”是否包括客户问题、内部咨询和线上值守?

我会把分类说明写成可判断的短句,而不是抽象定义。员工遇到具体场景时,能迅速找到对应选项;主管和PMO也能用同一套规则复核。对边界情况,制度应指明由谁裁定、多久答复,以及裁定是否适用于未来同类工作。

5. 选择日填、周填或月填时看工作结构

“日报工时”并不等于所有组织都必须每天提交。研发、客户服务等工作切换频繁、需要追溯具体任务的团队,日记录通常更适合;交付阶段较稳定、按里程碑安排工作的团队,可以日记录、周提交;若主要做粗粒度容量规划,过于频繁的填报可能没有必要。

记录节奏 适合的工作特点 优势 主要代价
当日记录、当日提交 任务切换频繁、需要较强追溯性的团队 回忆跨度短,异常更容易及时发现 需要培养稳定习惯,流程设计要足够轻
当日记录、周末集中提交 希望保留近期记忆,同时减少提交动作的团队 兼顾及时性与操作效率 周末前仍可能发生集中回忆和归属错误
按周估算 工作包稳定、只需粗粒度容量数据的团队 管理成本较低 难以还原碎片活动,不适合精细成本核算
按月补报 仅作为过渡或历史系统兼容方案 短期内执行阻力较小 记忆衰减明显,通常不适合作为长期制度

6. 用“异常筛查”替代无差别人工盯表

制度需要规定哪些情况必须核查,而不是假设主管能逐条判断所有记录。可纳入异常筛查的情形包括:每日总时长明显偏离组织规则、单一项目投入突然跳升、当月多次跨期补录、项目状态已关闭但仍持续记工时、某类工作长期占比异常、申报与任务状态不一致。

阈值不应直接套用别的企业。初始规则可以根据组织的历史分布制定,再根据误报情况调整。例如,先观察连续几个月的日申报范围、周补录比例、项目间投入波动;若某条规则导致大量正常记录被退回,说明规则需要校准,不能简单归咎员工不配合。

7. 设计可追溯的审批与更正机制

工时制度应该允许员工发现错误后修正记录,也应该保留修改人、修改时间和原因。完全禁止更正,会让错误长期留在账上;允许无痕覆盖,则会失去审计与复盘能力。需要明确结账前的修改权限、结账后的调整流程和跨月更正的审批人。

审批角色最好与问题匹配:项目归属由项目负责人确认,人员工作安排由部门主管理解,计费规则由财务或合同责任人解释,跨组织口径由PMO维护。让一个主管对所有维度承担最终判断,既不现实,也容易造成流程等待。

五、案例与数据观察:从一张表走向可以讨论的管理事实

1. 一个多项目团队的制度试点情景

以下案例为制度设计用的情景模拟,不是特定企业的审计数据。假设某软件交付组织有120名员工,分属研发、实施、测试和项目管理等岗位,同时参与多个客户项目。原先采用月末表格补报,PMO发现总工时能汇总,但项目负责人难以区分计划内交付、临时支持和返工。

试点的目标没有设成“让所有人填得更多”,而是优先验证三件事:项目归属是否能稳定判断,月末补录是否减少,项目偏差能否更早被发现。团队选取两个交付项目和一个研发项目开展为期六周的试运行,按统一活动类别记录,正常记录轻量提交,跨项目支援和计划外投入需要简短说明。

试点期间,PMO每周检查一小批记录,并把无法判断的场景加入分类问答表。第一周发现,客户现场沟通有时记在客户项目,有时记在部门会议;第二周发现,线上问题处理与项目交付工作容易混在一起。修订分类说明后,重复争议减少,团队不需要靠退回表单来强迫统一口径。

2. 试点指标必须先定义统计口径

比较试点前后的数字时,我会先确认分母和计算方法。如果“按时提交率”按员工人数计算,和按应提交人日计算,结果可能不同;“补录率”是按记录条数计算,还是按工时数量计算,也会改变结论。指标口径没写清楚,就算数字变化明显,也无法稳定解释。

指标 建议定义 观察问题
按时提交率 截止时间前提交的有效记录数 ÷ 应提交记录数 流程节奏是否被稳定执行
补录比例 工作日后补录的工时数 ÷ 当期申报工时数 员工是否依赖事后回忆
项目匹配率 能够关联有效项目或成本对象的工时数 ÷ 总申报工时数 数据能否用于成本或投入分析
异常退回率 被退回的记录数 ÷ 已提交记录数 口径、培训或表单设计是否造成摩擦
预测偏差 实际投入与滚动预测之间的差值,并明确计算方式 工时信息是否改善项目预判

3. 观察示例:少退回不一定代表质量变好

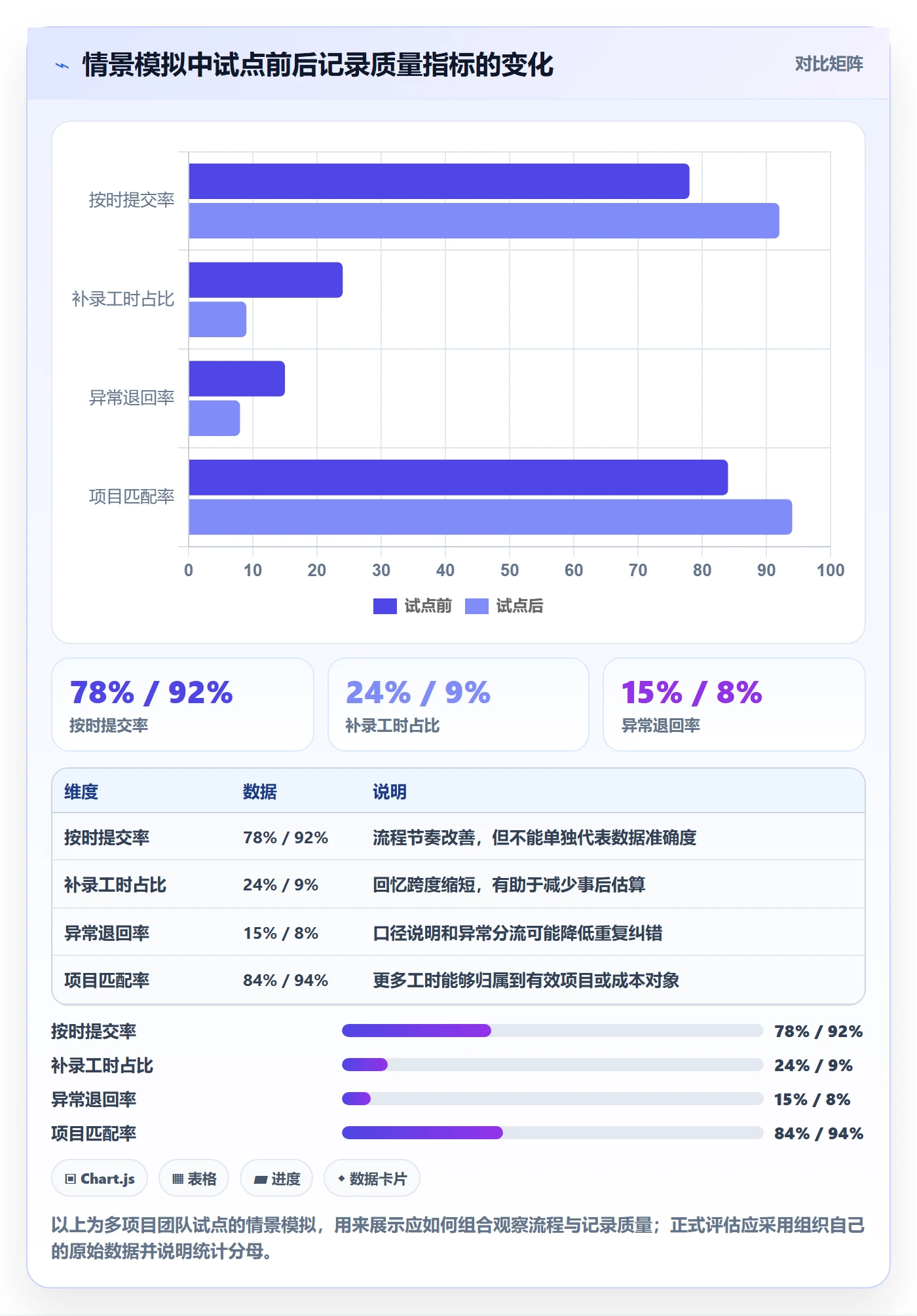

假设试点前按时提交率为78%,补录工时占比为24%,异常退回率为15%;试点后分别变为92%、9%和8%。这些数字只能说明记录节奏和流程摩擦发生了变化,不能直接证明项目管理水平提高。还需要检查项目匹配率、类别分布、管理者是否及时采取行动,以及工时预测是否更接近实际。

更值得关注的是“变化发生在哪里”。如果补录比例下降,却同时出现“内部事务”类别大幅上升,可能是员工不再补录,却把难归类工作集中塞进一个类别;如果项目匹配率提升,但负责人仍无法解释偏差,说明任务关联、范围记录或预测机制还不够成熟。

日报工时管理方法大全:PMO工时表制度设计落地清单

4. 从总量转向结构,才能发现管理问题

月度总工时是最容易汇总的数字,却常常是最难解释的数字。PMO更应该看结构:计划内交付与非计划支援的比例,开发与返工的投入变化,角色之间的负荷差异,以及等待、会议、售前和内部建设等工作的占比。

结构分析要注意避免简单定性。例如,会议工时增长不一定意味着组织效率变差,也可能是项目进入高协同阶段;返工工时占比上升也不必然等同于团队质量下降,还可能是缺陷分类改善后,以前隐形的返工被准确记录。趋势要与项目阶段、范围变化和流程事件一起解释。

5. 将工时偏差分成可采取行动的类型

当实际投入超过计划时,我不会只标记“超支”,而会追问偏差来源。常见来源包括需求范围改变、估算偏差、外部等待、质量返工、人员切换成本、临时支持和能力缺口。分类的目的不是找一个人承担责任,而是让项目负责人知道该做哪种处理。

  • 范围变化:补充变更记录,重新讨论预算、日期或交付内容。
  • 估算偏差:保留原估算与实际记录,用于后续同类工作校准。
  • 返工增加:结合缺陷与验收信息,定位返工来源和质量控制节点。
  • 跨项目支援:明确支援任务的优先级、持续时间和对原项目的影响。
  • 等待或阻塞:进一步记录等待对象与解除条件,而不是把所有时间笼统归入空档。
  • 技能或人员缺口:检查工作分配与能力配置,避免把系统性短缺解释为个人低效率。

日报工时管理方法大全:PMO工时表制度设计落地清单

6. 数字变化要与行动记录绑定

若PMO每月发布报表,却没有记录谁基于数据做了什么,制度很难持续得到业务支持。我会在月报中增加“问题,判断,行动,复核日期”四项:例如某项目角色连续两周超出计划,判断是范围变更还是资源不足,决定调整排期或重新估算,并在下一次复盘查看行动是否奏效。

这一做法有一个重要作用:它能区分“数据有变化”和“管理产生效果”。如果工时指标连续几个月异常,但会议里无人认领后续动作,说明需要调整的可能不是填报表单,而是项目治理、职责分工或管理会议机制。

六、落地清单:从制度起草到稳定运行

1. 第一步:确定范围和试点边界

先明确哪些人员、项目和工作类型纳入制度。不要在首次上线时试图覆盖所有边界复杂的团队。选择具有代表性的项目:既有稳定任务,也有跨团队协作;既有计划内工作,也会出现支持和变更。试点对象不一定越多越好,重点是能覆盖制度最容易出问题的场景。

  • 确定试点团队、项目类型和试运行周期。
  • 列出明确不纳入的工作或人员,避免“默认全覆盖”造成误解。
  • 指定制度负责人、业务发起人和数据反馈联系人。
  • 预先定义试点成功标准,避免运行结束后临时挑选好看的指标。

2. 第二步:写清工时用途与数据边界

在制度首页用简明语言说明数据用途,并解释哪些使用方式不属于当前制度目标。若工时用于项目成本核算,就不要让员工误以为每个数字都会自动成为个人绩效排名;若管理层计划将其用于绩效分析,应在上线前明确评价原则、结合因素和复核渠道。

用途说明不能只写“用于经营管理”。还要具体回答:谁可以查看明细,谁只能看汇总,数据保留多久,员工如何更正,跨月修正由谁批准,客户或外部机构能否看到数据。透明度是降低抵触的制度设计,而不是宣传口号。

3. 第三步:建立分类字典与边界问答

分类字典建议由PMO牵头,项目负责人、财务、HR或相关业务代表共同评审。PMO负责保持一致,业务团队提供真实场景,财务确认成本与计费规则,人力资源或法务协助审视数据使用边界。每次修订都要记录版本、生效日期和影响范围。

问答表不必一开始就覆盖所有可能情况。先收集试点中反复出现的疑问,把每个问题写成“场景,推荐归属,例外条件,裁定人”。当同一问题在多个团队反复发生时,应优先修订定义,而不是让每个主管分别口头解释。

4. 第四步:确定记录流程与截止时间

流程要说清楚“什么时候记录、何时提交、谁审核、多久处理、如何更正”。示例规则可以是员工在工作日内记录,项目负责人每周集中核验,PMO按月关闭数据;具体截止时间应结合工作时区、排班和结账周期确定。

对于迟交,先区分原因:系统不可用、项目结构未及时创建、员工遗忘、审批人休假或制度定义不清。若所有延迟都采用同一惩罚机制,组织会压制真实问题反馈。制度可以设提醒和升级规则,但要保留合理的例外处理渠道。

5. 第五步:配置异常规则和权限

优先配置少量高价值规则,例如未选择有效归属、记录跨越已关闭期间、补录超过阈值、项目投入突然偏离计划或某类工作占比持续异常。每条规则都要明确触发后的处理动作,是提醒员工、要求说明、由项目负责人复核,还是进入PMO月度分析。

权限按最小必要原则配置。员工应能查看并修正自己的记录;项目负责人可查看本项目相关投入;部门主管可在职责范围内查看团队容量;PMO可查看跨项目汇总与异常;财务按核算职责获取所需视图。权限设计要同时兼顾分析价值与个人信息保护。

6. 第六步:用真实任务测试端到端流程

上线前不要只测试“能不能保存一条记录”。应选取真实场景走完整个流程:新增项目、记录多项目工作、提交审批、退回修改、跨月更正、项目关闭、生成统计报表和导出数据。每个环节都要有人验证结果是否符合制度,而不是只验证页面是否正常显示。

若使用项目管理平台,试点时应检查项目结构、字段配置、权限、提醒、审批和报表能否共同支持目标流程。以PingCode作为可评估的示例对象时,仍要在组织自己的环境中验证相关能力和配置边界;不要把“产品支持项目管理”直接等同于“已经满足本组织的工时制度”。

7. 第七步:培训以案例为主,不以功能演示为主

员工最需要的通常不是学习每个按钮,而是知道面对具体工作时该选什么。培训内容可用五六个常见案例:参加客户会议、协助其他项目、处理线上问题、做内部培训、返工修复、等待外部审批。让员工按照分类规则选择,并说明不确定时向谁询问。

项目负责人需要另一套培训,重点是如何核验异常、如何看偏差、何时不能从小时数推断绩效,以及如何推动项目行动。PMO则要掌握指标口径、版本管理、数据质量检查和问题升级机制。对不同角色讲同一份演示文稿,往往会遗漏各自最重要的责任。

8. 第八步:按周复盘试点问题,按月评估制度

试点阶段可每周收集流程问题,区分为字段问题、口径问题、权限问题、培训问题和管理用途争议。每周快速修正低风险的操作问题;涉及历史可比性或统计口径的重大改动,应记录版本并说明切换规则。

一个月后评估的不只是按时提交率,还包括补录占比、项目匹配率、异常退回原因、审批处理时长、用户反馈和是否出现有意义的管理行动。试点结果若不理想,不要急着扩大考核力度,先找出阻力来自制度、工具、数据结构还是管理流程。

9. 可直接采用的制度目录

  1. 制度目的、适用对象与不适用范围。
  2. 工时定义、计量单位、项目和成本对象定义。
  3. 活动类别、计费属性及常见场景说明。
  4. 记录频率、提交截止时间和月度关账时间。
  5. 员工、项目负责人、部门主管、PMO和财务的责任。
  6. 异常筛查规则、审批条件与处理时限。
  7. 记录修改、跨月更正、争议裁定和申诉渠道。
  8. 数据权限、保留周期、报表用途和访问审计要求。
  9. 试点机制、口径修订、版本管理和制度复审周期。

10. 发布前检查清单

  • 每个必填字段是否对应明确的管理用途?
  • “其他”“内部事务”“支持”等易混类别是否有边界说明?
  • 项目、任务和成本对象是否有清晰的创建与关闭责任?
  • 补录、审批、跨月修正是否有明确时间限制和例外流程?
  • 报表里的分子、分母、统计周期和排除规则是否写清楚?
  • 员工是否知道谁能查看明细、数据将如何使用?
  • 试点是否覆盖跨项目支援、返工、售前和内部工作的真实场景?
  • 发生系统故障或审批人缺席时,是否有备用流程?
  • 是否规定由谁根据数据采取行动,以及何时复核行动效果?

七、不同情况下的行动建议与取舍

1. 人数较少、项目较少:先用轻量流程

如果团队规模较小、项目结构简单、成本核算要求不高,受控表格或简单的项目记录流程可能足够。把字段控制在必要范围,统一分类说明,安排固定的周核验和月度汇总,通常比立即建设复杂审批层级更有效。

取舍:轻量方案成本低、调整快,但权限、历史版本、自动提醒和跨项目分析需要更多人工维护。项目数量和协作复杂度增长时,要提前设定迁移条件,例如重复归属冲突频繁、月度汇总耗时持续增加、审批追溯困难,或需要跨部门共享数据。

2. 百人以上、多项目并行:优先治理数据模型

中大型组织不宜让每个部门长期独立维护一套分类。应由PMO建立统一底层定义,同时允许特定业务增加受控扩展项。共享标准的目标不是让每个团队做完全相同的工作,而是让跨团队汇总时知道哪些数字可以比较、哪些必须分开解释。

对于100人以上的组织,项目管理平台可作为集中记录与协作的候选载体。PingCode可以作为评估示例之一,但选型时应通过试点确认系统结构能否匹配组织的项目层级、角色权限、审批方式、报表口径和现有数据连接需求。软件选型的关键不是功能数量,而是制度运行后是否减少重复录入、口径争议和手工核对。

3. 以客户结算为主:优先保证可审计性

如果工时要进入客户账单或合同结算,首先应与合同、财务规则和交付流程对齐。需要明确何种工作可计费、如何处理客户确认、是否允许最低计费单位、谁能批准例外,以及更正是否需要保留审批证据。

取舍:结算级记录通常比内部容量规划要求更细,审核和留痕成本也更高。不要让所有内部工作都照搬结算精度;可以将“客户结算记录”和“内部资源记录”设为不同视图或流程,避免员工为内部活动填写不必要的客户级细节。

4. 以资源规划为主:关注容量与未来需求

资源规划不应只统计已经发生的工时。PMO要结合项目计划、人员休假、固定职责、培训安排和已承诺支持任务,估计未来可用容量。历史工时用于校准估算,计划分配用于观察未来负荷,二者应清楚区分。

取舍:容量规划需要接受一定程度的不确定性。若要求所有未来工作都精确到小时,计划数字会被误认为承诺;若只做季度粗估,又可能错过短期资源冲突。应按照组织的项目周期选择预测窗口,并定期滚动更新,而不是把远期预测当成静态目标。

5. 组织对工时监控比较敏感:先建立信任边界

员工对工时制度的抵触,可能来自额外操作,也可能来自担心数字被断章取义。上线前应清楚说明数据查看权限、使用目的、绩效边界、申诉渠道和异常更正方式。管理层应通过具体案例展示工时数据如何用于修正计划、识别长期超负荷或改善流程,而不是只展示个人高低排名。

取舍:更透明的制度设计会增加沟通与治理成本,但能降低员工为了保护自己而进行策略性填报的动机。若组织无法说明数据用途,最好先缩小采集范围,而不是以“管理需要”为由无限扩张记录粒度。

6. 工作极其碎片化:按决策需要合并,不要强行还原每分钟

客服、运维、技术支持和高频协作团队,可能一天内有大量短时处理。要求每次打断都独立建记录,容易造成疲劳;把一天全部合成一个“支持”条目,则会失去分析价值。可采用按工作类别汇总、按班次记录,或对特定事件保留单独关联的方式,前提是能回答组织真正关心的问题。

取舍:合并记录降低操作成本,但会牺牲事件级追溯;逐项记录提高分析细度,但增加员工负担。若只有少数关键故障需要追踪,就只对这些事件增加关联要求,不必把所有零碎工作一律做成完整任务流程。

7. 处于制度起步阶段:先减少歧义,再增加考核

如果分类仍频繁争议、项目结构不断变化、主管不知道如何核验,强行设定严格的提交处罚通常不会带来更可信的数据。起步阶段应优先解决定义、培训、系统易用性和管理者反馈;待连续多个周期的口径稳定后,再讨论适度的流程责任。

取舍:逐步推进意味着短期内可能无法获得完整覆盖,但能减少为了达标而产生的形式填报。相反,快速全面上线看似能迅速取得数据,却可能把错误口径固化到报表、预算和绩效讨论中,后续纠偏成本更高。

八、结尾:工时表的价值在于解释偏差,而不是制造整齐数字

1. 用一个问题判断制度是否值得继续

每月复盘时,我会问:这批数据是否帮助团队更早发现了一项可以采取行动的问题?如果答案是肯定的,就继续验证数据质量和行动效果;如果答案是否定的,先别急着增加字段或要求更频繁填报,应该检查制度究竟服务什么决策、哪些记录缺少上下文、管理者有没有使用结果。

一套成熟的日报工时管理制度,不是让每个人都把一天切成同样大小的格子,而是让不同角色在同一套规则下理解投入、成本、容量和偏差。好的数据不会自动告诉管理者谁做得好,却能让组织更清楚地看到工作流向哪里、计划为什么发生变化,以及下一步该修正什么。

2. 下一步按三件事启动

  1. 列出工时数据未来三个月需要支持的三项真实决策,并据此删掉暂时不需要的字段。
  2. 选择一个跨角色项目做六周试点,统一分类、补录、核验和更正规则,记录每次口径争议。
  3. 试点结束后同时评估记录质量、管理行动与员工负担,再决定扩大范围、调整制度或更换工具。

最重要的专业判断是:工时数字的可信度,不来自填报越细,而来自定义一致、记录及时、修改可追溯、用途透明,并且每次偏差分析都能通向一个具体行动。从一个真实项目开始,把这条链路跑通,再把有效规则复制到更多团队,比一开始追求全组织覆盖更稳妥。

常见问题解答(FAQ)

1. 日报工时应该按实际投入填写,还是按计划工时填写?

我们团队一直把日报工时当成计划完成情况来填,月底再发现项目投入和实际差很多。我想知道工时到底应该记录实际时间,还是用来对照计划?如果两种目的都要兼顾,表里该怎么设计?

日报工时应记录实际投入,计划工时应放在独立字段或计划表中,不能用计划值覆盖实际值。否则团队看起来按时完成,项目复盘却无法解释延期和超支。可将字段分为任务、实际工时、剩余工时、工作类型和阻塞原因,并约定只记录与工作直接相关的时间。

比如任务计划 4 小时,实际投入 6 小时,就填实际 6 小时,同时更新剩余工时;超出的 2 小时再标记为需求变更、返工或估算偏差。管理者据此分析偏差,而不是把偏差当成填报错误。

2. PMO 工时表制度怎样设计,才能避免员工为了达标凑工时?

我准备推动全公司统一日报工时,但担心大家会把一天机械地填满八小时,甚至把会议、沟通重复计算。我不想把制度做成打卡惩罚,也希望数据能用于项目决策。制度里哪些规则最能减少这种失真?

先把工时数据的用途限定为项目负荷、成本估算和流程改进,不要直接把单日填满率当作绩效排名。制度应明确统计口径:会议只记录一次,跨项目支持按实际时间拆分,休假和非工作日不要求补足标准工时,无法归属项目的工作使用统一的内部事务类别。

试运行时可抽查任务记录与日历、交付物是否大致吻合,重点看异常模式,而不是追求分钟级精度。若连续数周出现人人每天恰好填满标准工时,或大量时间集中在“其他”,应先检查分类和考核机制是否诱导了凑数。

3. 日报工时填写粒度设为多少比较合适?

我在制定填报规范时纠结要不要精确到半小时,还是按整小时记录。粒度太粗,项目成本可能算不准;粒度太细,员工每天都在补表。我想找到一个既能分析偏差又不会增加太多负担的尺度。

粒度应由决策需要决定,而不是越细越专业。对多数知识型团队,可以先按 0.5 小时记录,并规定不足 15 分钟的零散沟通不单独拆项;若团队主要做客服、运维或计费型服务,再根据结算要求调整。试点两周,观察每人每日填报耗时和“其他”类占比:如果填报经常超过几分钟,或任务被切成大量极短记录,说明粒度过细;

如果关键任务的计划与实际偏差无法定位,再考虑细化分类。应优先调整任务归属和工作类型,通常比把时间精度从半小时改成十分钟更有分析价值。

4. PMO 如何用日报工时发现项目风险,而不是只做月末统计?

我们已经收集了日报工时,但通常到月底才汇总,看到超支时往往已经来不及处理。我不确定每天填的数据能不能提前识别风险,也担心只看工时总数会误判项目进度。应该结合哪些信号判断?

不要单独用累计工时判定项目健康度,应把实际投入与已完成成果、剩余工作量和计划节点一起看。可设置每周预警:关键任务实际工时超过估算 20% 且交付物仍未完成、连续数日阻塞项未关闭,或核心成员投入明显偏离计划时,由项目负责人核实原因。

举例来说,任务估算 40 小时,已投入 32 小时但完成度只有一半,风险通常比“已投入 45 小时且已验收”更值得关注。阈值要按项目类型校准;预警的目的应是促成重新估算、调整范围或补充资源,而不是自动给个人贴上低效标签。

核心关键词

读者评论

陈
陈梦琪

我们之前要求按天填,后来发现真正难处理的是跨项目支援归属。先把常见边界场景写清楚,比再加几个必填字段有用。

黄
黄沐阳

补录比例确实值得看,不过不能只归因于员工习惯。我这边月底集中补填,常常是因为任务变更后系统里的项目选项没及时更新。

龙
龙沐阳

把工时用于成本和资源判断比较合理,但我仍担心利用率被拿来做个人排名。即使有统一口径,评审、辅导这类工作也很难仅靠小时数体现。

文章包含AI辅助创作:日报工时管理方法大全:PMO工时表制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580961
