任务工时流程与规范:PMO工时表制度设计关键指标

任务工时表最常见的失败,不是员工不填,而是填满之后仍然回答不了管理层真正关心的问题:项目为什么延期、关键能力被什么工作占用、下个月需要多少人。设计 PMO 工时流程与规范,不能从“每天填几小时”开始,而要从管理决策倒推指标、口径、流程和责任。本文给出一套可落地的制度框架,并用明确标注的情景模拟说明,怎样在项目核算、资源规划和员工负担之间取得平衡。

一、先讲结论:工时制度不是填报规则,而是决策数据的生产机制

1. 先问谁要用数据,再决定填什么

我设计工时制度时,通常先把“希望收集哪些数据”这句话放一边,改问三个问题:组织要据此作出什么决策?决策需要多细的数据?这些数据能否在合理成本内稳定取得?如果没有明确的决策用途,字段越多,填报越像行政任务;如果用途明确,少量字段也能产生高价值。

例如,项目经理想知道每个交付项消耗多少人天,财务想了解项目成本,部门负责人想预判未来六周的产能,PMO 则需要识别投入与进度偏差。这些问题的时间粒度、归属对象和准确度要求并不相同。把它们压进同一张“每日工时表”,往往会形成一张字段很多、口径混乱、谁都不完全信任的表。

核心判断是:工时数据的质量不等于填报精度,而等于数据是否足以支持既定决策。若管理层只需要判断项目实际投入是否偏离预算,按周、按工作包汇总可能已足够;若要做客户合同成本核算,可能就必须落实到项目、任务、人员、日期,并明确可计费与不可计费口径。

2. 制度设计要同时满足四个约束

好的工时制度必须在管理价值、员工成本、数据可信度和治理边界之间平衡。只强调准确率,员工可能被迫把一天切成过细的时间块;只强调轻量,项目归属信息又可能不足以分析。制度不应承诺“精确还原每一分钟”,而应明确数据用于什么、不能用于什么,以及误差如何处理。

  • 管理价值:工时数据能够支持项目复盘、资源规划、成本估算或交付预测中的至少一项具体决策。
  • 填报成本:多数岗位每周用于回忆、录入和修正的时间可控,填报过程不依赖重复抄录多个系统。
  • 数据可信度:项目、任务、人员、日期、工时和工作类型等关键字段有清晰定义,异常可以被发现和纠正。
  • 治理边界:数据访问、使用范围、保留周期和绩效评价边界有明确规定,避免将估算数据误用为精密绩效证据。

建议把“准确”拆成三种含义:一是完整性,即应填记录是否按规则提交;二是一致性,即同类工作是否使用同一种口径;三是可解释性,即数据异常时是否能追溯原因。对大多数知识型团队来说,这三项通常比要求每条工时精确到分钟更有管理价值。

3. 先建立最小可用制度,再逐步加细

从零开始时,我更倾向于先建立最小数据模型:人员、日期、项目或非项目类别、任务或工作包、实际投入时长、工作类型、记录状态。只有当某项分析确实需要,才增加客户、产品线、计费属性、成本中心等字段。每新增一个必填字段,都应说明谁使用、如何校验、漏填会造成什么影响。

下面的成熟度路径是制度设计建议,不是行业统计。它的重点在于先验证组织能否稳定采集和使用数据,再追求细粒度,而不是在上线第一天就要求所有人遵循复杂规则。

任务工时流程与规范:PMO工时表制度设计关键指标

二、背景与真实场景:为什么 PMO 经常拿到一张“填了但不能用”的工时表

1. 三种管理问题往往被误认为同一件事

很多工时制度同时想解决资源利用率、项目成本和员工效率,却没有区分三者。资源利用率关注可用时间如何分配;项目成本关注投入是否落在相应项目及成本范围内;员工效率关注工作产出、质量、协作和周期。工时只能提供投入侧证据,无法单独解释产出质量,也不能直接证明某个员工“效率高”或“效率低”。

在项目组合较多的组织里,PMO 常见的实际困境是:项目计划需要资源,但部门主管只能凭印象答复;项目结束时能看到总投入,却说不清投入集中在哪些阶段;管理层要求比较不同项目,团队却把会议、缺陷、支持和探索性工作分到不同类别。此时缺少的不是更多工时记录,而是共同口径和清晰的责任链。

对于 100 人以上、中大型企业,这个问题会进一步放大。不同部门可能有不同的任务命名方式、审批层级和结算口径。若只用一张共享表格,版本、权限和项目编码容易失控;若直接上线复杂管理平台,但不先统一业务规则,系统只会更快地复制混乱。

2. 一个常见的情景模拟:数据完整,决策仍然失灵

以下是为解释制度问题构造的情景模拟,并非某家企业的实测案例。某产品组织约 180 人,分布在研发、测试、产品、设计与交付团队。原有制度要求每天填写项目、任务、工时和备注,月末由主管审批。试运行后,表格看似完整,但 PMO 无法稳定回答“某版本延期主要消耗在哪里”。

复盘发现,问题并非单一环节失效:同一类缺陷修复有人归入研发任务,有人记入客户支持;会议时长有的记在项目,有的记在部门事务;任务名称由个人自由填写;休假与培训没有统一分类;主管审批只核对是否填满,没有检查归属是否合理。也就是说,数字齐全不等于口径一致,审批完成也不等于数据可信。

情景模拟中,团队把制度改为按周提交,保留项目、任务或工作包、工时、工作类型四个关键维度;将部门事务、培训、休假、客户支持等类别纳入统一词典;对超过阈值的异常记录设置解释提示,而非一律退回。这个调整的目的不是减少管理,而是把管理力气从逐格查漏转向识别真正影响决策的偏差。

3. 工时表应是业务链路的一部分,而不是孤立表单

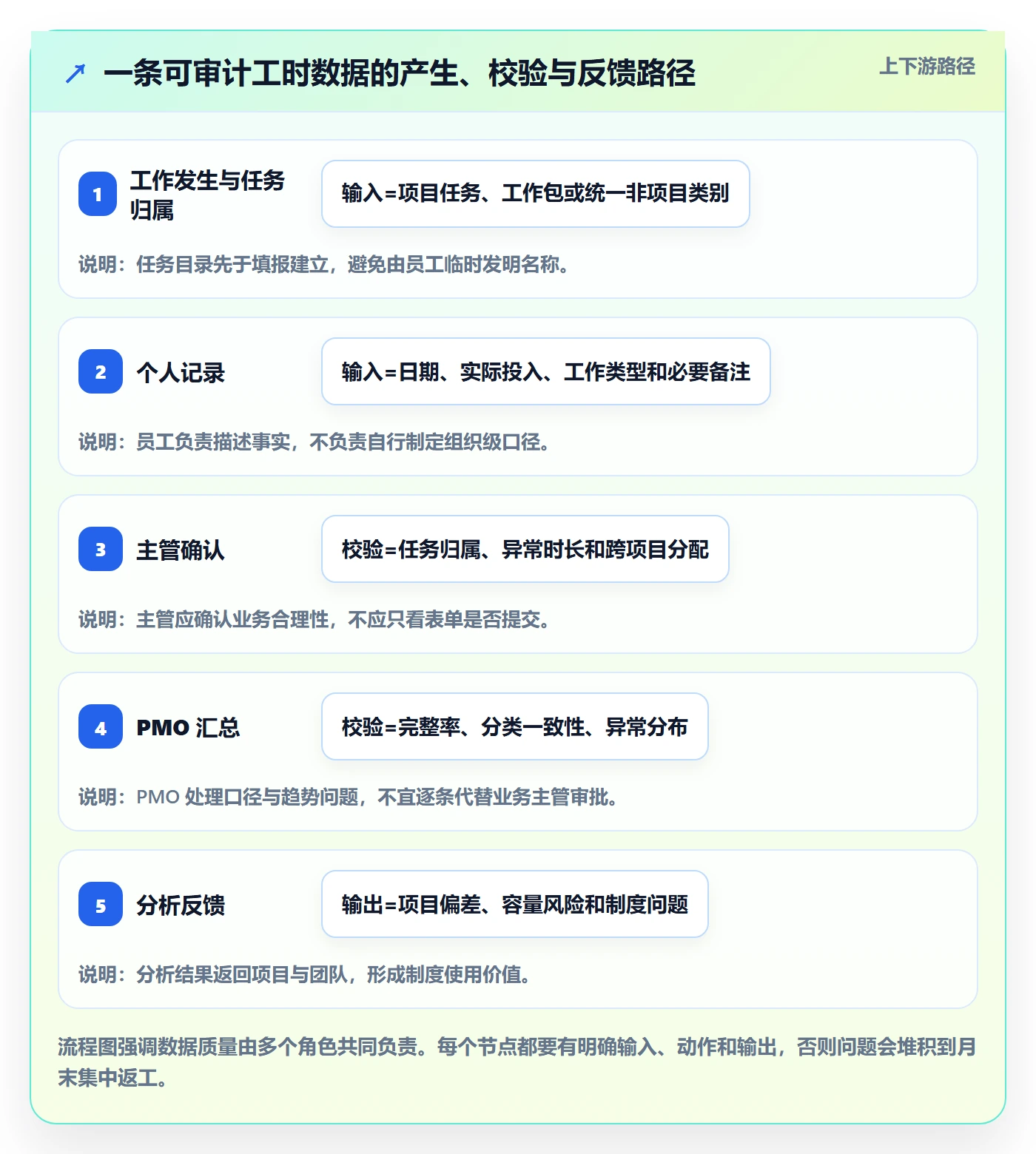

一条可用的数据链路至少包括:工作发生、任务归属、人员记录、主管确认、PMO 校验、分析反馈和制度修订。工时表只覆盖其中的记录环节。如果项目任务没有稳定编号,人员只能依靠自由文本描述;如果计划工时不维护,实际投入就没有可比较的基准;如果分析结果从不反馈给填报团队,员工自然会认为数据只用于追责。

我建议在制度上线前画出“数据从哪里来、谁改、谁看、谁用”的流程图。尤其要查清任务信息是否已有项目管理系统作为来源、人员组织关系是否来自人事系统、成本费率是否由财务维护。能通过接口或统一主数据获取的字段,不应再要求员工手工重复填写。

任务工时流程与规范:PMO工时表制度设计关键指标

三、常见误区:看起来严格,实际会降低数据质量

1. 误区一:把精度等同于最小时间单位

要求员工精确到 15 分钟,看上去更精细,实际可能只是让估算数字更像精确数字。会议中途切换任务、临时答疑、代码审查和短时协作很难逐项即时记录,员工往往在周末回忆,再把大段时间拆成看似精确的数字。记录粒度变细,不代表回忆误差变小。

制度应该围绕分析所需精度设定最小填报粒度。如果预算管理以半天或小时为单位,就不必要求每 15 分钟一条记录;如果合同结算确实按工时核算,则要同时规定开始与结束时间、审批凭据、客户范围及调整流程,而不只是把最小单位写得更细。

2. 误区二:把 100% 完整率当成制度成功

填报完整率很容易量化,却不能代表信息质量。员工可能为了通过校验,把无法归属的时间全部放进“其他”;主管可能为了赶月末关账,一键批准所有记录;PMO 可能把未提交人员从分母中剔除。表面完成率提高,实际分析价值反而没有改善。

完整率应与分类一致性、异常解释率和按期提交率一起观察。比如,完整率是有记录的应填工作时长占应填范围内估算总时长的比例;按期率是截止时间前提交人数占应提交人数的比例;异常解释率则是被系统识别为异常且完成确认的记录占异常记录的比例。每项指标都要有分子、分母和排除规则,避免团队之间各算各的。

3. 误区三:把 100% 产能占用当作健康目标

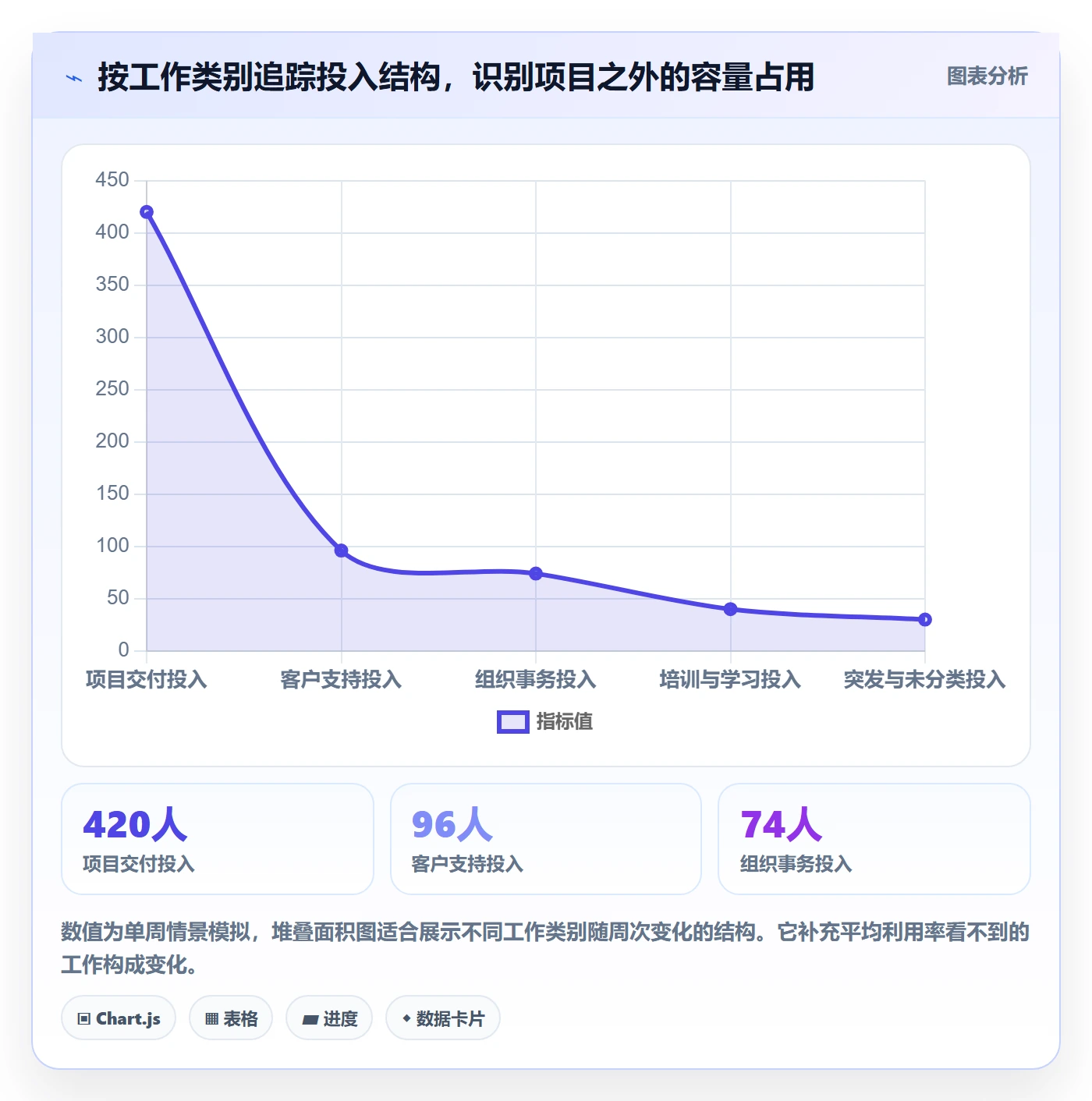

团队每周所有可用时间都被安排到项目里,不代表产能管理优秀。知识工作包含会议、跨团队协调、培训、支持、技术债和突发事件。若制度只奖励高利用率,主管可能减少学习和维护活动,项目计划也会失去缓冲空间。短期看起来“人没有闲着”,长期可能增加缺陷、返工和延期风险。

更合理的做法是把计划占用、实际投入和非项目工作分开展示,并依据角色、工作类型和组织情境设定参考区间。参考区间不是绩效排名线,而是用于发现异常配置的信号。例如,某组连续数周计划占用接近满负荷,同时加班和延期上升,就需要检查需求堆叠和关键岗位瓶颈,而非继续要求提高利用率。

4. 误区四:按工时直接评价个人产出

工时表示投入,不等于产出;产出数量不等于质量;个人贡献也不等于个人工时。一个复杂问题可能由多人协作完成,需求澄清、风险预防和指导同事的价值不一定对应更多可见任务。若将工时直接用作个人排名,员工会倾向于选择容易计量的工作,隐藏协作成本,甚至把记录本身变成“证明忙碌”的活动。

在制度文本中应明确:工时数据用于项目核算、资源容量和流程改进,不单独作为个人绩效结论。若组织确需开展绩效评价,应使用职责、目标达成、交付质量、协作反馈等多维证据,并让员工知道指标范围、解释程序和申诉渠道。

5. 误区五:字段越多,分析越全面

每增加一个字段,就增加填写、维护、校验和解释的成本。如果客户、产品线、阶段、风险等级和成本中心都要求手工填写,而主数据又没有统一,错误率可能同步增加。PMO 常常在设计阶段追求“以后也许会用到”,最后让每名员工为不确定的未来分析承担每天的成本。

我会为每个字段做一张简单的用途卡:决策用途是什么、字段来源是什么、谁负责维护、缺失怎样处理、是否能自动带入。若回答不出这些问题,就先不把字段设为强制项。必要字段应少而稳定,可选字段则需要有明确使用场景和分析责任人。

表面上看似合理的规则 隐藏风险 更可操作的替代方案
每 15 分钟一条记录 制造虚假精度,增加补填和碎片化负担 按决策用途设置粒度,并统一小额工作合并规则
所有人每周利用率都要达到同一目标 忽略岗位差异、支持工作和缓冲需求 按角色和工作类型设参考范围,观察偏离原因
月末主管统一批准 问题滞后暴露,批准可能沦为形式 每周提交、及时退回少数关键异常,明确审批边界
每个分析需求都变成必填字段 录入成本持续增加,字段口径难维护 先验证分析收益,能自动带入的字段不让员工重复填
工时直接作为个人绩效排名 诱导行为失真,忽视质量和协作贡献 限定工时用途,绩效评价采用多维证据与解释机制

四、专业判断逻辑:先定用途,再定口径、流程与指标

1. 用决策问题反推数据模型

开始设计前,可以把需求写成“当某条件发生时,谁要基于什么数据作出什么决定”。例如:“当某项目预测投入超过预算 10% 时,项目负责人需要按工作包识别偏差原因,并提出调整方案。”这句话隐含了预算基线、计划与实际、项目编号、工作包、偏差阈值和异常说明等需求。

如果需求只是“希望看到大家忙不忙”,它还不足以支撑一套制度。应继续追问:忙碌程度要用于调整排期、招聘、外包还是停止低优先级工作?若答案不明确,建议先进行短周期试点,观察管理层是否真的依据数据做决策。

2. 建立统一的工时口径词典

词典的目标不是把所有工作塞进几十种类别,而是让关键类别有清楚边界。初版可设定为项目交付、项目管理、客户支持、产品与技术维护、组织事务、培训与学习、休假等大类,再根据业务决定是否细分。若同一类工作在不同团队的管理用途不同,应保留共同的大类,同时允许在下一级做有治理的扩展。

  • 项目交付:直接完成已批准项目范围内的需求、设计、开发、测试、部署或交付活动。
  • 客户支持:响应已交付产品或服务的故障、咨询与维护请求,是否计入项目需由成本和合同口径决定。
  • 组织事务:部门例会、内部运营和跨项目协调等,不能因为“无法归属项目”就默认记为零。
  • 培训与学习:纳入团队能力建设的活动,应和个人休闲学习区分,具体规则由组织统一说明。
  • 休假与缺勤:是否进入工时系统,取决于产能分析需要;若人员主数据已记录,避免重复录入和交叉暴露敏感信息。

每一类至少提供定义、正例、反例和归属规则。例如,“项目管理”包括项目计划、风险跟踪和协调,不等于所有会议;需求评审若直接服务某个项目,可记入该项目;部门全员会议则记入组织事务。例子越贴近真实场景,越能减少团队各自解释。

3. 设定任务粒度与合并边界

任务粒度应该与项目管理粒度一致。若项目计划只维护到工作包,工时却要求记到每条子任务,员工会反复切换任务;若项目只有一个“研发工作”大任务,PMO 又无法识别阶段和变更影响。建议按项目周期、交付物和责任边界选择粒度,不要把任务树无限细化。

对于一天内发生的多次短时支持,可制定合并规则,例如同一项目、同一工作类型、同一工作日的零散活动可合并记录,并在备注中说明代表性事项。具体最小粒度由业务需要决定,不能把某个统一数字误当作所有组织的标准。规则应写清楚小于粒度的工作怎么处理,避免员工自行凑整。

4. 指标定义必须包含口径和责任人

建议 PMO 至少管理四类指标:数据质量、流程时效、项目偏差和资源配置。每项指标均要写明计算口径、统计周期、数据源、责任人、异常阈值和适用限制。特别是“利用率”这类容易被误读的指标,必须说明分母是合同工时、标准可用工时还是扣除休假后的可用工时。

指标 建议口径 主要用途 常见误用
按期提交率 截止时间前完成提交人数 ÷ 应提交人数 检查流程是否顺畅、提醒机制是否有效 把按期提交当作数据准确的证明
关键字段完整率 项目、日期、时长等关键字段有效记录数 ÷ 应记录数 识别填报缺失和系统配置问题 将所有非必填字段都纳入完整率
异常解释率 已完成确认的异常记录数 ÷ 检出的异常记录数 确认偏差是否已被负责人理解 把解释完成误当成偏差已解决
项目投入偏差 实际投入与基线投入的差额,并按统一口径计算 识别估算偏差、范围变化和返工成本 不调整范围与基线,直接比较不同阶段
计划产能占用 已承诺计划工时 ÷ 可用工时,需定义排除项 支持资源排期和负荷风险识别 将高占用解释为高效率

5. 分开看数据质量和业务结果

数据质量指标用于判断记录是否可用,业务结果指标用于判断项目或组织发生了什么。两者不能混为一谈。某团队按期提交率很高,但项目预算偏差仍然扩大,说明流程纪律良好并不自动带来估算准确;某项目投入超过基线,也不必然代表团队低效,可能是范围变更、外部依赖或质量问题造成。

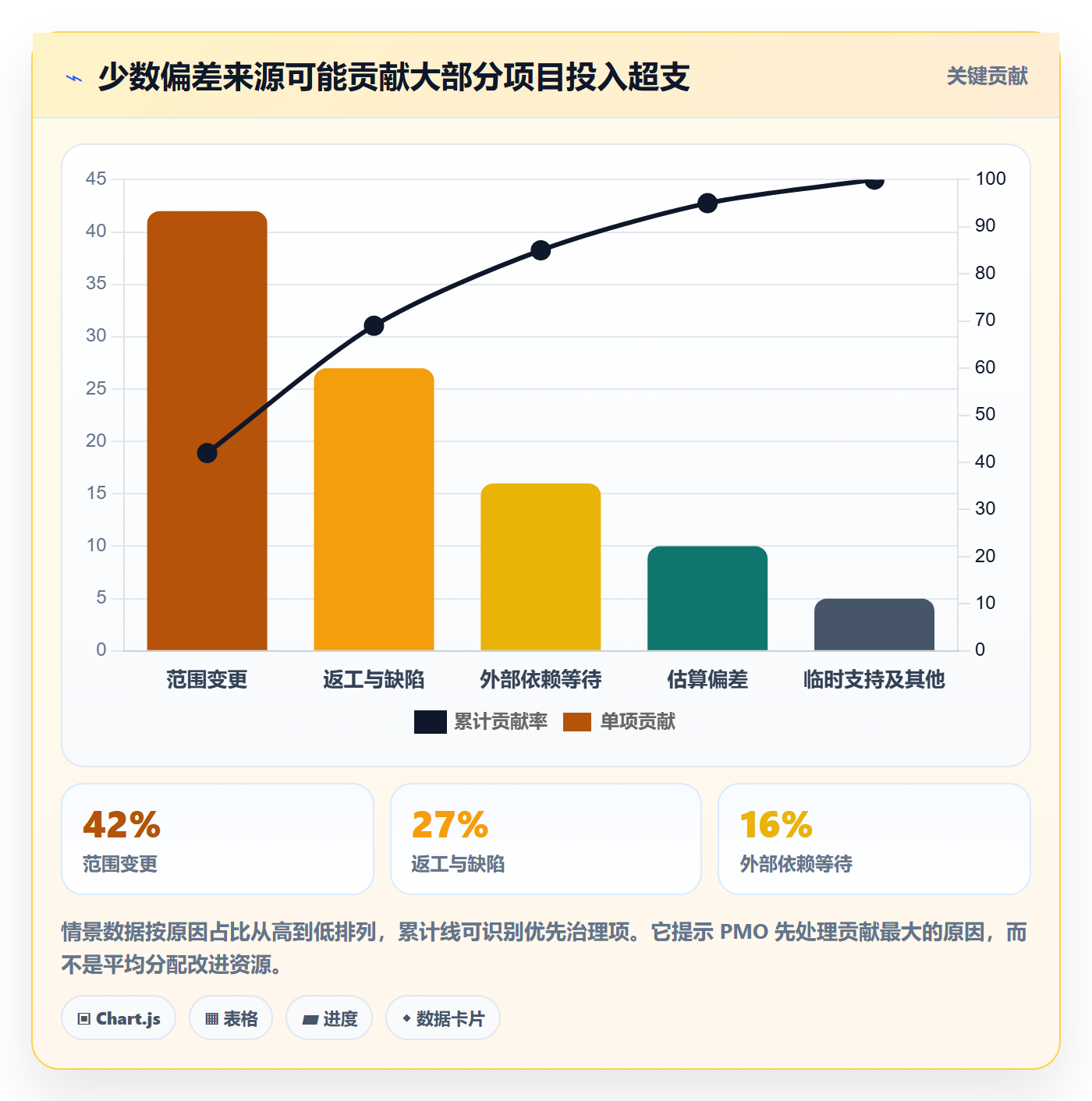

因此,我建议给每个偏差建立解释分类,而不是只展示红黄绿灯。可选原因包括范围变化、估算偏差、等待依赖、返工、缺陷修复、临时支持、资源替换和计划数据过期。分类先少后多,且允许写“其他并补充说明”,定期检查是否有必要新增类别。

任务工时流程与规范:PMO工时表制度设计关键指标

五、流程与规范:把每周填报、审核和纠偏做成闭环

1. 明确角色责任,避免所有问题都推给 PMO

工时治理不是 PMO 单独完成的。员工对记录事实负责,项目负责人对项目归属和工作包合理性负责,部门主管对人员容量和跨项目冲突负责,PMO 对口径、汇总、异常分析和制度维护负责,财务或成本管理团队对费率、计费和成本口径负责。系统管理员负责权限、字段、接口和日志,不替代业务审批。

责任边界不清时,常出现两种反效果:员工被要求解释组织级口径,主管只做形式批准;或者 PMO 逐条修改工时,最终承担了业务真实性责任。应把记录责任、审批责任和分析责任分开,并规定记录被修改时保留修改人、时间和原因。

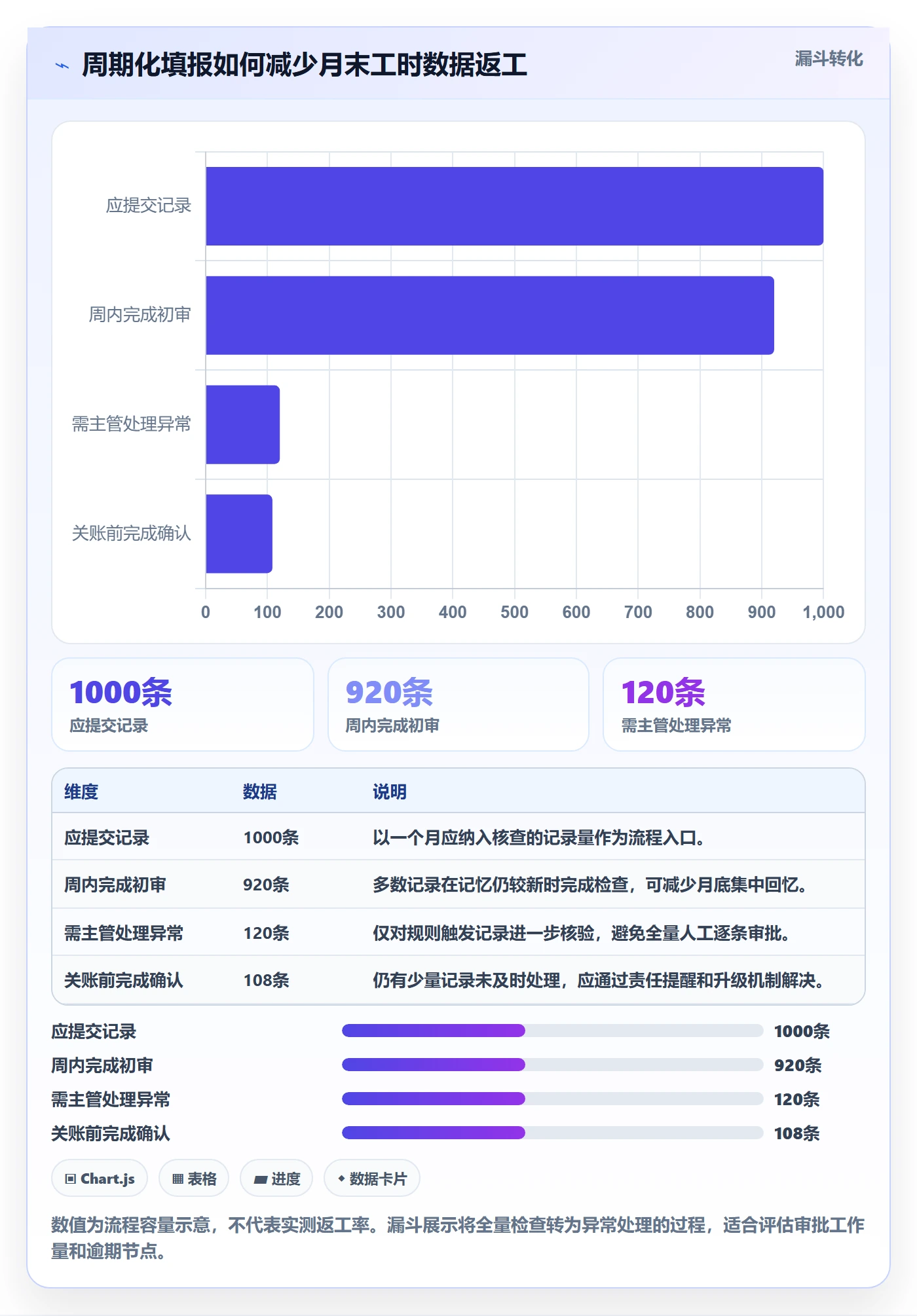

2. 建议采用周填、周审、月分析的节奏

对多数项目团队,周周期通常比月末集中补填更容易回忆。员工在规定工作日内提交上周记录,主管在下一个工作日窗口内处理异常,PMO 每月分析趋势和制度问题。对于以日为单位核算的合同或高度敏感的交付场景,可缩短到每日确认;但频率提高必须证明其业务收益足以覆盖操作成本。

  1. 工作发生时:尽量在系统任务或统一工作类别中完成归属,避免事后从聊天记录和日历中拼凑。
  2. 周期结束前:员工检查日期、项目、工作类型和时长,补充必要的异常说明。
  3. 提交后:主管只处理预设规则触发的异常,如跨项目冲突、极端工时或不合理归属。
  4. 月度关账:PMO 固化统计口径和版本,输出偏差与风险,不在关账后悄悄覆盖原记录。
  5. 复盘后:项目负责人确认主要偏差原因和后续措施,PMO 汇总共性问题并更新词典或流程。

3. 设计异常规则,而不是把所有记录都送去审批

流程审核应抓住高风险记录,避免主管在大量正常记录上消耗注意力。可设置异常规则,例如单日申报总时长超出组织设定阈值、同一时段重复归属两个项目、某项目实际投入持续显著高于计划、非项目工作长期没有记录,或任务已关闭仍持续出现工时。

阈值不能脱离岗位和场景。项目冲刺期、值班岗位、差旅日和临时故障处理可能有不同的时间分布。系统提醒应先提示确认,再决定是否退回;“异常”并不等于“错误”。主管要能说明确认、调整或退回的原因,PMO 也要定期检查规则是否误报过多。

4. 用状态机控制修改与关账

工时记录可以设置草稿、已提交、待确认、已退回、已确认和已关账等状态。状态变化应有责任人和时间记录,关账后如需更正,应走补录或调整流程,保留原记录和调整理由。这样既能确保财务或项目分析有稳定版本,也能避免“数据被改过但没人知道”。

如果组织暂时没有系统化状态管理,表格也可以先做到版本号、提交日期、审批人、退回原因和调整日志清楚。关键不是工具名称,而是记录版本是否可追溯。长期依赖人工复制粘贴时,应把遗漏率、重复录入时长和月末返工量作为升级系统的依据。

任务工时流程与规范:PMO工时表制度设计关键指标

六、案例与数据观察:用一组情景模拟说明制度改造的得失

1. 案例设定:中大型产品组织的工时制度试点

为避免把示意数据误认为外部调研结果,下面明确采用情景模拟。假设某企业约 180 人,含产品、研发、测试、设计和实施团队,项目并行,既要看项目投入,也要做下季度资源规划。原制度为每日手工填报、月底审批,PMO 每月整理一次数据。

试点团队选择两个业务单元,覆盖不同工作形态:一个以版本交付为主,一个兼有客户支持与项目交付。试点不以提高利用率为目标,而以四个问题评估制度:员工填报是否可持续、主管是否能及时识别异常、PMO 能否解释项目偏差、规划会议是否实际使用数据。

2. 试点先改规则,再改工具

第一步,保留项目、任务或工作包、日期、实际时长、工作类型等必需字段,删除重复填写的部门和产品信息,能从组织主数据或任务信息带入的字段不再手工录入。第二步,制定统一词典,把客户支持、部门事务、培训和休假等边界写清楚,并提供各团队常见例子。

第三步,把集中月审改为每周提交,主管只处理系统识别的异常;第四步,报告同时展示按期率、字段完整率、异常解释率和投入偏差。最后,PMO 每月将一页分析结果带回项目例会,说明哪些数据促成了排期、范围或资源调整。若数据只被 PMO 收走而不返回团队,员工很难理解记录的价值。

3. 看结果时要区分改善和副作用

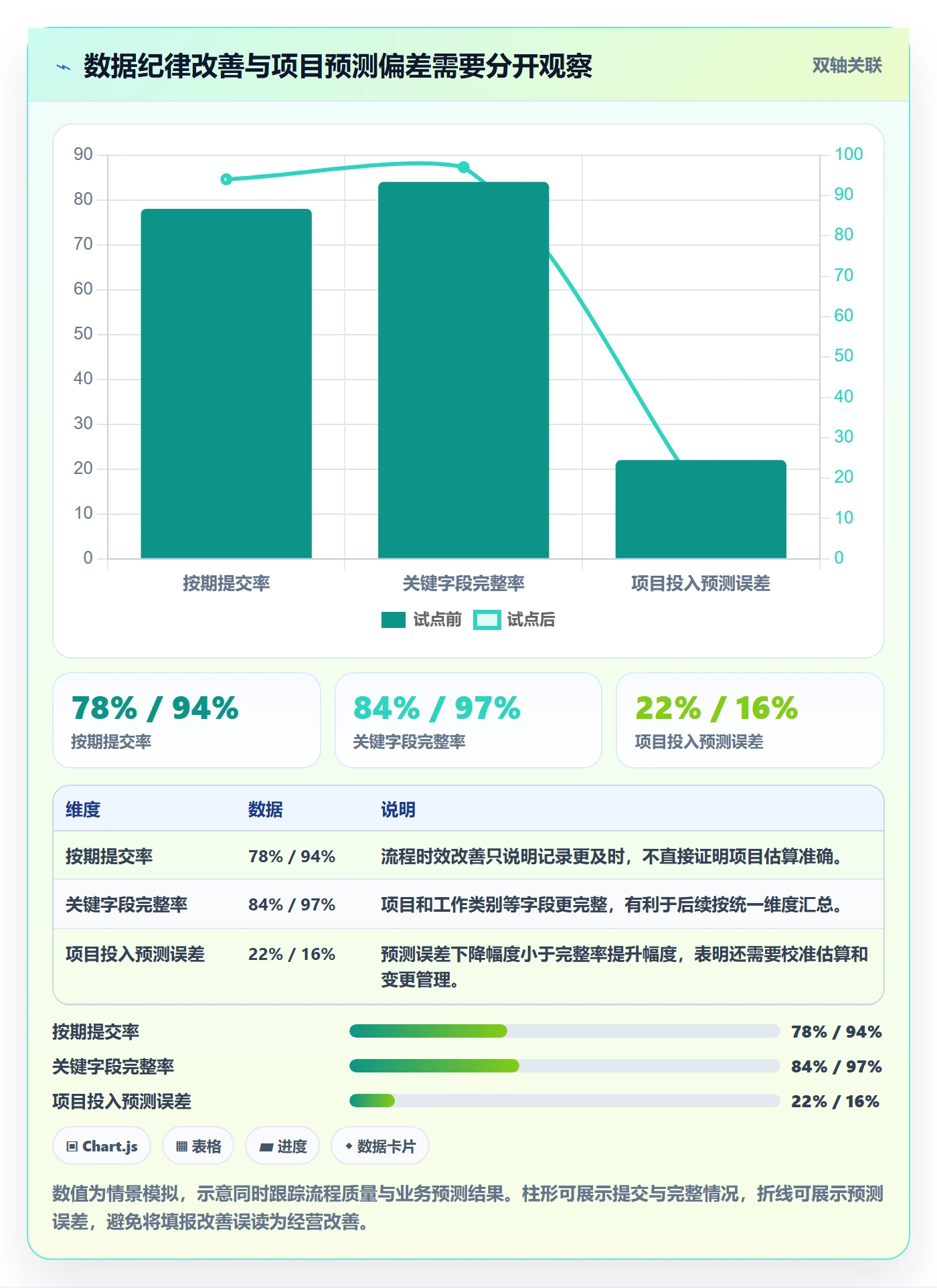

在情景模拟中,调整后的记录可能更及时、字段更一致,但这并不能证明投入估算已经准确。主管审核时间下降,也可能只是规则放宽,因此还要检查异常漏检、项目偏差和返工情况。每个结果都要追问其来源:是流程变化、项目组合变化、人员变化,还是统计口径改变?

以下数值用于展示试点评估方法,属于情景模拟,不是公开行业基准。上线前后必须保持统计口径一致,样本团队也应足以覆盖不同岗位;如果试点只有一个项目或一个部门,不适合据此推断全公司表现。

观察维度 试点前情景值 试点后情景值 解释时要核查的因素
每周按期提交率 78% 94% 提醒是否更清楚,截止时间是否合理,逾期是否存在系统故障
关键字段完整率 84% 97% 字段是否精简,任务目录是否可选,自动带入是否成功
主管月度核验耗时 约 11 小时 约 5 小时 是否减少全量检查,异常审批是否转移给其他岗位承担
项目投入预测误差 约 22% 约 16% 项目范围、团队构成、估算方式是否发生变化
未分类投入占比 约 13% 约 6% 分类词典是否清晰,是否只是把“其他”改名为别的类别

4. 观察差异时,不只看平均值

平均值会掩盖团队差异。某些岗位支持工作多,项目工时占比本来就低;某些项目处在集成测试阶段,缺陷与返工投入会短期上升;新产品探索项目的工作路径也不适合拿成熟交付项目作简单横向比较。分析时至少按团队、项目类型、项目阶段和工作类型分层,并标出样本范围。

还要检查长尾:有多少项目超过偏差阈值?哪些类别最常被退回?哪些团队每周都出现相同的未分类投入?这类分布信息往往比一个全公司平均利用率更能定位制度问题。若极少数项目贡献了大部分异常,可先做项目复盘,不必马上改动全组织制度。

任务工时流程与规范:PMO工时表制度设计关键指标

5. 用图表和记录追溯因果链,不做单点归因

若工时显示某阶段投入增加,不能立刻断定执行效率下降。要把计划版本、需求变更记录、缺陷趋势、人员变更和依赖等待放到同一时间轴上。比如,投入上升同时范围扩大,可能是变更管理问题;投入上升但范围稳定、缺陷回升,则可能是质量或技术风险;投入下降但延期扩大,可能是人员不可用或关键任务排队。

情景分析的价值不在于制造漂亮的数字,而在于让管理层提出下一步验证问题。每次报告最好包含:观察到的差异、可能原因、需要核对的证据、负责人和复查日期。只给红色预警、不提供解释路径,容易让工时制度变成一套新的追责仪表盘。

七、不同情况下的行动建议:从试点到规模化分阶段推进

1. 如果组织刚开始记录工时

初期优先建立共同语言和数据责任,不要同时推进复杂成本核算、绩效评价和产能预测。选择一个项目类型相对稳定、负责人愿意配合的团队,跑 4 至 8 周的试点周期,覆盖至少一次完整的计划、执行和复盘。这个周期是便于观察的建议窗口,不是所有组织必须遵循的标准。

  • 先确定 1 至 3 个核心用途,例如项目偏差复盘、容量规划或合同投入核算。
  • 建立少量关键字段和工作类型词典,为每项定义准备正反例。
  • 记录填报耗时、主管审批耗时、未分类比例和重复返工原因。
  • 每两周收集一次员工和主管反馈,识别最难判断的归属场景。
  • 试点结束后根据真实使用结果删改规则,不因“系统能配置”就保留无用字段。

2. 如果组织已有多个系统或工具

先盘点主数据和任务来源,确定哪个系统是项目、人员、工作类型和成本信息的权威来源。常见问题是任务在项目系统中、组织信息在人事系统中、工时又在独立表格中,员工需要多次输入相同内容。此时优先治理接口、编码和责任归属,比增加更多报表更有价值。

若团队考虑引入某项目管理平台或其他管理系统,可重点评估任务是否能关联工时记录、权限能否按项目和组织控制、审批能否配置、历史记录能否追溯、统计口径能否导出验证。中大型企业尤其要检查多部门权限、跨项目资源视图、数据保留和审计日志。演示时不要只看界面,应拿真实业务流程做端到端测试。

3. 如果工时用于项目成本或客户结算

将内部管理工时与合同可计费工时区分开。内部投入用于资源与成本分析,可允许工作类型较丰富;可计费工时则需要合同条款、客户范围、费率、审批凭据和调整记录。不能把“项目有投入”直接等同于“客户应付费用”,也不应让员工自行判断复杂合同规则。

涉及财务核算时,应由财务或合同管理角色确认费率、成本归属、税务和结算周期。项目负责人负责业务真实性,财务负责核算规则,PMO 负责流程与分析衔接。关账后的更正应保留差异与原因,不能为了报表整洁覆盖历史。

4. 如果团队工作高度探索或变化频繁

探索性工作不适合过度依赖事前细化的任务清单。可以按研究主题、假设验证、技术探索或阶段性工作包记录投入,再用实验结果、决策变化和风险降低等产出信息补充解释。工时在这里主要帮助观察资源投入和学习节奏,不应被当作单项工作是否成功的判断标准。

对于需求频繁变化的项目,必须保留基线版本和变更历史。否则实际投入可能与已经变化的范围对比,形成“超支”假象。每次范围调整应同步更新计划或标记变更,复盘时分别看原始基线、批准变更和当前预测,避免将所有偏差混为一谈。

5. 如果组织正处于资源紧张或加班上升阶段

先看资源分布和工作结构,而不是先要求个人提高申报率。检查关键角色是否长期多项目并行、支持工作是否被遗漏、会议与等待是否挤占交付、是否存在需求优先级冲突。工时数据可以提示负荷风险,但应与排期、缺陷、交付周期和缺勤等信息结合,不能单独诊断组织效率。

若高占用伴随延期增加,首先评估是否需要减少并行工作、保护关键岗位时间或调整范围;若低占用伴随交付缓慢,可能是任务阻塞、依赖等待、技能不匹配或计划未更新。没有一种利用率数字能够替代对具体约束的检查。

八、指标与图表怎么选:让 PMO 报告帮助决策,而不是堆满曲线

1. 数据质量看完整、及时、一致与可追溯

月度报告可以同时展示关键字段完整率、按期提交率、分类一致性和审批逾期情况。每项指标应带统计口径和趋势对比。若完整率上升但分类一致性下降,可能是员工为了满足必填要求而选择了错误类别;若按期率上升但异常解释率下降,可能是审批环节拥堵或流程规则不合理。

图表不宜把多个无法直接比较的指标压成一个“综合质量分”。可以用趋势图展示月度变化,用分组条形图比较部门差异,用堆叠图查看投入结构。图表标题应写明读者要观察的判断,例如“哪个阶段的返工投入持续升高”,而不是只写“工时情况分析”。

2. 项目偏差要同时展示基线、实际与变更

项目投入图表至少要区分原始计划、已批准变更后的计划和实际投入。只把实际与最新计划比较,可能掩盖前期基线失真;只和原始计划比较,又可能把正常的范围变更误判成执行偏差。对于跨月项目,建议按阶段展示累积投入与完成度,并明确日期截点。

可使用瀑布图解释项目投入从基线到最终预测的变化,例如范围新增、返工、依赖等待和资源替换分别贡献多少。若数据只有总量而没有原因分类,瀑布图不应被强行制作;先改善变更和异常记录,再逐步增加解释维度。

3. 资源规划要看容量结构,不只看平均利用率

平均利用率容易让管理层忽略岗位瓶颈。例如团队整体有空余,但只有一名具备特定技能的测试或架构角色,实际排期仍受限。更有用的分析是按关键角色、技能组、项目优先级和时间窗口查看计划负荷,并标注未分配容量、已承诺工作和突发支持缓冲。

资源预测还要说明可用工时的计算方式。组织假期、培训、值班、兼职、入离职和跨项目工作都可能改变分母。预测结果应呈现情景,而不是伪装成确定承诺:例如“按当前范围和资源不变”“若增加一个关键角色”“若推迟低优先级项目”三种方案分别对交付日期和投入的影响。

任务工时流程与规范:PMO工时表制度设计关键指标

4. 图表要呈现差异原因和行动边界

每张图表旁边应有一句可验证的判断,而不是只重复读数。例如:“客户支持投入连续四周上升,且来自两个产品模块;下周核查缺陷与咨询来源,再决定是否安排轮值。”这种表达包含观察、范围、验证动作和决策边界。若没有后续动作,图表通常只是信息展示,不是管理工具。

建议报告采用固定顺序:数据口径、主要变化、可能原因、待核验证据、行动负责人、复查日期。凡是样本过小、历史口径改变或数据仍处于试点阶段,都在图表注释中标明。若使用模拟数据做制度演示,也要像本文一样明确标注情景模拟,避免读者误以为是行业调查。

九、不同方案的取舍:精细、轻量和自动化并非同时最大化

1. 每日记录与每周汇总的取舍

每日记录的优点是记忆更新鲜、事件关联更直接,适用于高频结算、值班记录或对日级追溯有明确要求的场景;缺点是操作频率高,工作切换多的岗位容易产生记录负担。每周汇总更轻量,便于知识型团队执行,但依赖稳定的任务结构和合理的回忆机制。

如果组织从每日改为每周,不能只看员工是否更喜欢,还要比较分类一致性、未分类时长、主管审批成本和项目偏差解释能力。若每周回忆造成大量月底纠错,就应增加过程提示或事件关联,而不是简单退回高频填报。

2. 按任务记录与按工作包记录的取舍

按细任务记录便于估算细粒度工作、识别任务阶段差异,但维护成本较高,任务树需要持续更新;按工作包记录更适合成熟度尚不高、任务变化频繁或团队不需要微观核算的环境,但对具体返工原因的定位能力较弱。

实用做法是分层:项目任务结构仍按交付需要维护;工时可以归到任务或工作包;只有合同结算、重大风险分析等特定场景才要求更细记录。不要让所有员工为少数分析需求长期承担最高粒度成本。

3. 自助填报与自动采集的取舍

自动采集可以减少重复输入,却会带来权限、隐私、边界判断和误归属问题。日历时长不一定等于实际投入,代码提交次数也不等于有效工作时间,在线状态更不能代表产出。若采用自动带入,应让员工能查看、确认和修正,并说明采集范围和保留期限。

更安全的自动化优先级通常是:自动关联人员、项目编号、任务名称和组织信息;为可能需要人工判断的工作类型提供候选值;保留人工确认环节;记录修改日志。自动化应减少重复劳动,而不是把难以解释的推断变成新的考核依据。

4. 统一制度与团队自治的取舍

全公司统一制度能提高横向比较能力,也有助于财务、项目组合和审计管理;团队自治更贴近具体工作,适应不同项目方法和岗位特点。过度统一会忽视业务差异,完全自治则会让指标无法汇总。适合大多数组织的做法是“统一核心、有限扩展”:核心字段和定义统一,团队可以申请增加下级类别,但必须说明使用目的并由数据治理角色批准。

允许扩展不等于允许各自改写核心定义。若两个部门需要将“支持工作”细分为不同子类,可保留统一父类,再配置团队专属子类;集团层面仍可汇总到共同分类。这样既保留本地管理价值,也维持必要的可比性。

十、上线治理与持续改进:制度发布之后才真正开始

1. 先做影子运行,再影响正式决策

制度试点前期可以进行影子运行:数据照常采集,但暂不用于预算惩罚或个人评价,只用于发现口径歧义、流程拥堵和异常模式。影子运行能降低员工因担心被追责而“优化填法”的动机,也让 PMO 有机会在正式使用前修正定义。

影子期结束后,发布数据用途清单、指标定义、访问权限和申诉机制。对新规则设置生效日期和版本号,旧数据是否转换、如何转换,都要公开说明。若口径发生改变,应在趋势报告中标记断点,不能把不同规则下的数据当作完全可比。

2. 建立例外处理和申诉机制

任何制度都会遇到例外:临时支援、长期差旅、岗位轮换、系统故障、跨组织项目和敏感项目都可能不符合常规流程。与其让主管私下安排,不如设置统一的例外申请、批准角色、有效期限和后续复核。例外规则本身也要定期检查,防止成为长期绕开制度的通道。

员工如果认为记录被错误修改、异常被不合理退回或数据用途超出约定,应知道向谁提出复核。所有调整要保留事实依据和处理结果。透明的纠错机制通常比“严禁错误”更能改善数据质量,因为真实业务不可能永远没有差错。

3. 每季度复盘指标是否仍有决策价值

指标一旦进入报表,很容易永久存在。建议 PMO 每季度检查:哪些指标在会议中被引用?哪些指标触发了实际行动?哪些指标长期没有变化或无法解释?哪些字段只增加录入负担?对没有明确用途的指标,可降级为抽样检查、改为自动计算,或者直接移除。

评估制度成效时,不要只问“数据有没有变好”,还要问管理动作是否变好。例如资源规划是否更早发现关键岗位冲突,项目复盘是否能识别范围变更和返工成本,员工是否减少月底补录,管理层是否停止用单一利用率评价团队。若数据质量提升但决策方式未变,制度价值仍未兑现。

4. 权限与隐私是数据可信度的一部分

工时记录可能关联人员、客户项目、工作内容和组织成本,因此访问范围要按职责配置。项目负责人只需看其负责项目的业务记录;部门主管需要了解团队负荷;财务或成本角色只在职责范围内查看核算维度;PMO 应获得完成组合分析所需的信息,而不是默认拥有无限访问权。

制度应说明哪些数据会被保留多久、谁有权导出、导出如何审批、日志如何审计。管理层尤其要避免把明细记录随意转发或用于未披露用途。员工知道数据边界,才更可能把记录视为业务事实,而不是监控工具。

十一、可直接使用的制度落地清单

1. 发布前核对核心规则

  • 是否写明工时数据的业务用途和禁止用途?
  • 项目、工作包、工作类型和非项目类别是否有统一定义?
  • 员工、主管、PMO、财务和系统管理员的责任是否区分清楚?
  • 填报周期、截止时间、审批时限、关账和更正规则是否可执行?
  • 异常阈值是否考虑岗位、项目阶段和值班等场景差异?
  • 指标是否有分子、分母、统计周期、数据来源和责任人?
  • 权限、保留期限、导出和申诉机制是否明确?
  • 试点是否覆盖不同工作形态,并安排正式复盘时间?

2. 试点期间收集过程证据

不要只在试点结束时收集一张满意度问卷。建议记录实际填报时间、退回原因、任务归属疑问、主管处理耗时、未分类时长、系统故障和项目例会中被引用的数据。过程证据能够解释最终指标为何变化,也能帮助区分制度问题与系统问题。

反馈方式可以包括短访谈、匿名问题收集和跟随观察。对同一条规则,员工可能认为边界不清,主管可能认为审批太多,PMO 则认为分类仍不够细。这些观点并不冲突,往往分别指向定义、流程和分析粒度三个不同层面。

3. 发现问题后的调整顺序

  1. 先修口径:若同一工作被大量分到不同类别,优先补充定义和例子。
  2. 再修流程:若记录经常逾期或月底堆积,检查提交周期、提醒方式和审批时限。
  3. 再修数据源:若项目和任务反复选错,检查目录、权限和自动关联,而不是只培训员工。
  4. 最后加字段或加强审批:只有前面问题已排除,仍有明确决策缺口时,才增加复杂度。

这套顺序很重要。管理者遇到数据不完整,第一反应常是增加必填项、增加审批人;但如果根因是任务目录过时或规则定义含糊,更多字段和审批只会让问题更难处理。制度改进应从最接近问题根源的环节开始。

十二、结语:好工时制度的标志,是少解释无用数字,多推动有效决策

PMO 工时表制度设计,真正的难点不在于做出一张字段齐全的表,而在于让不同团队对“什么算投入、归到哪里、谁来确认、数据能做什么”形成稳定共识。填报越细不一定越准确,审批越多不一定越可信,利用率越高也不一定越有效率。制度的价值,最终要看数据是否让项目偏差更早被发现、资源冲突更早被处理、投入结构更容易解释。

下一步可以从一个具体决策问题开始:选出组织最想用工时数据改善的一个场景,写清楚所需字段与统计口径,找一个兼具代表性和配合意愿的团队试点。先运行、记录问题、反馈结果,再决定是否扩展到全组织。与其一次性发布一套完美但没人愿意执行的制度,不如建立一套能被验证、能被修正、能持续产生管理价值的规则。

常见问题解答(FAQ)

1. PMO 工时表制度应包含哪些关键指标?

我正在设计公司的工时填报制度,不确定除了投入小时数,还该记录哪些信息。指标设得太少,工时数据可能无法用于项目分析;设得太多,又担心员工觉得填表负担重。

建议先围绕“能否解释项目投入、能否支持决策、能否持续填报”设置指标,而不是追求字段齐全。基础字段可包括:人员、日期、项目或任务、工作类型、投入小时数、任务状态,以及必要时的备注。PMO 可进一步统计填报及时率、工时完整率、任务估时偏差和项目计划工时与实际工时的差异。

比如,某团队可先把填报及时率低于 90% 作为流程预警,把计划与实际偏差超过 20% 的任务列入复盘;这些数字是试运行阈值,应结合团队规模和工作节奏调整,不宜直接作为个人绩效分数。

2. 工时应该按天填,还是按周汇总?

我所在的团队经常被临时需求打断,有人每天填,有人到周五才回忆补录。我想知道哪种频率更可靠,也担心要求每日填报会占用太多实际工作时间。

优先选择能让员工及时回忆、又不显著打断工作的频率。对于任务切换多、需要进行项目成本或容量分析的团队,可采用每日记录、每周集中提交:每天只记任务和大致时长,周末前由员工核对并提交。对于工作内容稳定、只需月度资源复盘的团队,按周填报通常更合适。可试运行两到四周,比较逾期提交比例、补录比例和工时修正次数;

如果周末补录集中且修正频繁,就说明记录间隔过长。制度还应明确时区、休假、加班和跨项目工作的处理方式,避免同一小时被重复归属。

3. 怎样设计工时审批流程,避免表格变成走过场?

我发现团队的工时表经常被主管批量通过,但项目负责人又说数据不够可信。我不确定审批究竟该核对哪些内容,怎样在控制质量和减少管理负担之间取得平衡。

审批重点应放在异常和归属判断,而不是逐条审问员工的每一分钟。建议采用员工提交、直属负责人检查异常、项目负责人核对项目归属的分层流程;若组织较小,可由一名负责人完成两项检查。系统或表格可标出未归属项目、单日工时超出团队约定上限、连续多日零记录、同一任务重复计时等情况,再由负责人退回核实。

试运行时记录退回原因和处理时长:如果大量退回都源于字段含义不清,应先改表单说明,而非增加审批层级。审批通过表示数据符合填报规则,不等于这些小时数就是个人绩效的直接证据。

4. 如何判断工时数据能用于项目决策,而不只是统计报表?

我已经能收集到每个人的投入小时数,但这些数字很难解释项目为什么延期,也不清楚该用什么方法评估数据是否可信。我希望工时表最终能帮助项目调整,而不是只用来汇报总量。

判断数据是否可用,关键是它能否与任务、计划和交付结果对应。先选取一个项目,把任务级计划工时、实际工时、完成状态和变更记录放在一起检查;若大量记录只有项目名称、没有具体任务,或需求变更没有留痕,就不适合据此判断估算能力。可按任务类型比较计划与实际偏差,并区分返工、等待、需求变更和正常执行等原因。

例如,开发任务普遍超出估算,可能是拆分粒度过粗;若偏差集中在需求变更任务,优先改进变更记录和范围管理。建议先做月度趋势复盘,不要用单月偏差给个人排名,因为任务复杂度和突发工作会显著影响数字。

核心关键词

读者评论

闫
闫予安

我们团队改成周填后,补录时间确实少了些,但跨项目临时支持还是很难归类。最好能给出统一的合并规则,不然同一类工作容易记到不同地方。

方
方静怡

文中强调工时不能单独用于个人绩效,这点很重要。实际执行时还得明确谁能看明细、数据保留多久,否则员工即使知道制度用途,也可能担心记录被挪作他用。

韦
韦予安

用完整率和异常解释率一起看,比只盯提交率更合理。不过“口径差异不超过5个百分点”适合做试行参考,团队岗位差异较大时,还是需要先约定哪些类别可以比较。

文章包含AI辅助创作:任务工时流程与规范:PMO工时表制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580934

赞 (0)
飞飞飞飞
审批落地方案:PMO开展工时表的制度设计案例解析
上一篇 3小时前
工时表Timesheet全流程:PMO制度设计与一文讲清
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
