不少 PMO 的工时表看起来“填报率很高”,却仍回答不了三个最关键的问题:项目为什么超支、团队的有效产能去了哪里、管理层该在什么时候调整资源。问题通常不在表格字段太少,而在工时流程把“填完一张表”当成终点。我的判断是:工时表的价值不取决于收集了多少小时,而取决于能否把工时及时、可信地转化为项目决策。以下流程、指标和示例数据,旨在帮助团队从填报合规走向经营分析;文中明确标注的数值为情景模拟,不代表任何企业的真实经营结果。
一、先讲核心结论:工时表要服务决策,不是服务统计
1. 工时流程的终点不是“提交”,而是“采取行动”
一套有效的 Timesheet 流程,至少要完成四件事:记录工作发生在哪个项目或工作类别,经过责任人核验,进入可比较的分析口径,并触发相应决策。只完成录入和审批,最多得到一份经过确认的工时清单;只有当数据能够促使项目经理调整范围、资源或计划,它才真正进入管理闭环。
因此,我评估流程时不会先问“填报率是多少”,而会先问:项目偏差出现后,数据能否在下一次资源或计划决策之前到达管理者?假如团队每周一补填上周工时,项目周会却在周五举行,数据即使完整,也可能已经错过最佳决策窗口。
核心原则是:先定义要作出的决策,再决定收集什么工时、由谁确认、多久更新一次。如果决策问题不清楚,新增字段只会提高填报负担,不一定提升数据质量。
2. PMO 应同时管理数据质量、流程成本和决策时效
单一指标很容易制造假象。填报率高,不代表分类准确;审批很快,不代表审核有实质内容;工时偏差小,也可能只是团队习惯把实际投入改成计划值。至少需要从数据完整性、及时性、口径一致性、异常处理效率和决策使用情况几个方面共同看流程。
| 观察维度 | 需要回答的问题 | 不宜单独使用的指标 |
|---|---|---|
| 完整性 | 应填人员和应填周期是否都覆盖? | 只看已提交人员的填报率 |
| 及时性 | 数据何时提交,能否赶上管理决策? | 只看月底提交率 |
| 可信度 | 工时是否有任务、交付物或工作类别支撑? | 只看审批通过率 |
| 可比性 | 项目、工作类型和统计周期是否口径一致? | 直接比较不同团队的人均工时 |
| 使用价值 | 数据是否触发了资源、范围或流程调整? | 只看报表数量 |
如果只能先抓一个改进方向,我通常建议先建立“及时、可核验、可用于行动”的基本链路,而不是先追求更复杂的预测模型。基础口径不稳时,分析越精细,越容易把误差包装成精确结论。

3. 先把关键定义写清楚,再谈流程优化
在制度上线前,我会要求 PMO 至少定义四项边界:哪些人员需要填、哪些工作需要记、以什么周期提交、什么情况算异常。对跨项目共享人员,还要明确一段时间内的工时如何归属;对培训、休假、内部协作等非项目投入,也要决定是纳入可用工时还是单独观察。
这一步看似基础,却是后续指标能否比较的前提。若一个团队把内部会议记入项目,另一个团队统一记入职能运营,两个项目的“交付工时占比”即使算得准确,也不具备横向可比性。
二、背景和真实场景:为什么流程越严格,数据有时越不可信
1. 多项目组织的典型矛盾,是管理需求和填报体验同时存在
在 100 人以上的组织中,PMO 往往需要汇总多个项目、产品线或交付团队的投入。项目经理希望快速知道剩余工作和人员占用,财务或经营管理者关注预算消耗,团队成员则希望减少重复录入。三类需求并不天然一致:一张表要是同时承担考勤、绩效、项目成本核算和产能预测,字段很容易膨胀,使用者也会混淆数据用途。
我更倾向于先把工时表的用途分层。用于项目管理的数据,需要足以解释任务和工作类型;用于成本核算的数据,需要与财务口径及预算规则对齐;用于个人绩效的数据,则需要更谨慎地处理可比性。同一份工时数据可以被多种场景使用,但不能默认它适合所有场景。
2. 一种常见场景:月底才发现项目投入已经偏离计划
设想一个产品研发项目,计划投入按月分配,团队成员却在月底集中补录。项目经理看到某模块工时明显超出预估时,已经很难区分是需求变化、返工、估算偏差还是记录习惯造成。若同时缺少任务或工作类别关联,管理者只知道“多花了时间”,却不知道应该调整范围、减少阻塞还是增加复核。
这里的核心损失不是某一次填报迟了,而是失去了干预机会。若项目在第二周就出现持续偏差,及时数据可能支持缩小范围或调整资源;等到月底才看到偏差,很多投入已经发生,能做的通常只剩解释和复盘。
3. 工时数据天然有测量误差,流程应降低而非掩盖它
工时不是自动生成的客观事实。成员需要回忆工作、选择项目、估计分配比例,再在具体规则下提交。任务粒度过粗,分类就模糊;任务粒度过细,记录成本就会上升。项目切换频繁的角色尤其难以精确回忆,因而月末补录和逐日记录的误差水平可能不同。
这不是要求每个人把每一分钟都记下来,而是要求制度承认测量边界。对于项目管理,通常更重要的是能否稳定识别趋势、比较计划与实际、解释显著偏差,而非假装工时精确到分钟。组织应把记录精度和管理用途匹配起来。
4. 工具的作用是减少摩擦,不会替代制度设计
对需要覆盖多个项目和团队的组织,PingCode 这类项目管理平台可以作为工时与项目协作流程的一部分来评估:重点看项目、任务和人员之间能否保持关联,填报与审批是否能够形成清晰流程,管理者能否按项目、团队和周期查看数据。具体功能与套餐能力应以实际产品版本、配置和采购范围为准,不能仅凭工具名称推断适配程度。
如果团队还没有统一工作分类,直接换工具通常无法自动解决口径争议;如果流程已经清楚,工具才有机会降低重复录入、汇总和追踪成本。选型时我会把“能不能减少一条数据从产生到分析的断点”放在“报表看起来有多少种”之前。

三、常见误区:看起来合规,实际却可能误导决策
1. 误区一:把填报率当成工时数据质量
填报率回答的是“有多少应填人员交了表”,并不回答“填得是否正确”。如果成员为了尽快完成,把大部分投入都记入最常见的项目,系统会得到完整数据,却会让项目成本和资源占用产生偏差。应把填报率与分类准确率、迟交率、退回率和抽查一致率分开观察。
实际设计中,可以把填报率作为流程覆盖指标,同时设置质量抽查。抽查不必逐条检查所有记录,而可优先检查大额工时、临近截止集中录入、项目归属频繁变化、长期缺少任务关联等高风险情况。
2. 误区二:把“每人每天必须填满八小时”当成真实性保障
固定工时总量可以帮助发现漏记,但不能证明项目分配真实。成员还可能把休假、等待、内部会议或临时支持全部挪到某个项目里,以满足合计要求。若组织只考核每日合计是否等于规定值,员工会优化“表格看起来合规”,而不是帮助项目经理理解投入。
更稳妥的办法是明确工作日、休假、加班和非项目时间的处理规则,再用异常提示而非机械判错。例如,合计偏低可以提醒补充说明;明显超出组织设定范围时进入复核;不能因为某个人记录的项目工时低于预期,就直接推断其效率低。
3. 误区三:把审批通过率当成管理质量
审批链路如果只点“通过”,通过率可以很高,但审核并未发挥作用。相反,审批退回率突然升高,也未必意味着员工变差,可能是规则改变、项目映射出错或审批人对标准理解不一致。
我会把审批质量拆成“审批时长、退回原因、复核后仍有差异的比例、异常闭环时间”几项。对于 PMO,真正有用的不是审批人是否点击按钮,而是异常能否被一致处理,且反复发生的问题有没有进入制度改进。
4. 误区四:把工时直接当作个人绩效排名
投入工时反映资源使用,不等同于产出价值。不同任务的难度、探索性、依赖关系和返工概率差异很大。把记录小时数直接用于个人排名,会让员工倾向于选择容易记录的工作、回避高不确定任务,甚至把协作成本转移给其他团队。
如果确实需要把工时数据纳入绩效讨论,应与交付结果、质量、任务复杂度和团队贡献等信息结合,并明确其用途和限制。我的建议是先把 Timesheet 用于项目预测和资源配置;涉及个人评价时,应经过单独的治理设计和沟通,避免把成本记录误用成产出排名。
5. 误区五:分类越细,分析就越有价值
类别太粗,无法解释偏差;类别太细,填报者很难稳定选择。分类设计的目标不是穷尽所有工作,而是区分那些会改变管理动作的投入。例如,如果 PMO 不会因为“方案讨论”和“技术评审”的区别而采取不同动作,就没有必要强制所有人细分到两个类别。
一个实用检验方法是:删除某个分类后,项目经理或 PMO 的决策会不会改变?如果不会,这个分类可能只增加维护成本。分类规则可以先从少量高价值类别开始,观察一个或两个周期,再根据实际分析需要扩展。
6. 误区六:把预测值、计划值和实际值混在一起
计划工时用于表达预期投入,实际工时用于记录已经发生的投入,剩余估算用于表达完成工作还需要多少投入。三者混为一谈,就会出现“实际值被改成计划值”或“剩余估算被当成已经花掉的时间”等问题。
制度和报表应明确区分这三类数值。偏差分析可比较计划与实际,预测分析可用已发生投入加剩余估算,而资源复盘则需要关注人员的未来可用容量。不同问题需要不同字段,不能仅凭一个“工时”列满足所有目的。
四、专业判断逻辑:先确定管理问题,再设流程和指标
1. 第一步:把工时分析转成具体决策问题
启动流程优化时,我会要求业务负责人先完成一张“决策问题清单”。例如,项目是否需要调整交付范围?哪个关键角色将在未来两周超负荷?某类工作是否持续占用超出预期的投入?这些问题能帮助团队判断需要什么粒度的数据,也能防止系统上线后只剩下大量没有人使用的报表。
每个问题都应对应决策角色、决策频率和可采取动作。若某个指标没有负责人,没人会据此行动,也没有固定复核时点,它更像展示指标,不是管理指标。
| 管理问题 | 所需数据 | 可能的行动 |
|---|---|---|
| 项目投入为何持续高于计划? | 项目、工作类别、计划投入、实际投入、剩余估算 | 复核范围、估算、返工或依赖 |
| 关键角色是否超载? | 角色、项目分配、未来周期容量、休假和固定职责 | 调整优先级或重新分配资源 |
| 内部协作是否挤压交付? | 会议、支持、运营与项目投入分类 | 优化协作机制或工作安排 |
| 提交和审批是否拖慢闭环? | 提交时间、审批时间、退回原因、修正周期 | 调整提醒、规则或责任边界 |
2. 第二步:建立“必填字段最小集”,避免为了分析而过度采集
字段应覆盖决策所需的最小信息。多数项目团队至少需要人员、周期、项目或工作类别、投入时长、任务或工作说明,以及记录状态。若项目成本需要映射财务科目,可以增加成本归属;若组织需要分析职能投入,可以增加工作类型。每增加一个必填字段,都应说明用途、数据责任人和维护规则。
字段多并不等于信息丰富。若人员不理解项目和任务的区别,或同一工作在不同系统中有多个名称,复杂表单只会提高选择错误率。可优先采用与项目协作环境一致的选项,并让填报者在工作发生时顺手关联,而不是月底再凭记忆补录。
3. 第三步:设计分层审核,而不是让每条记录都走同一条长链路
标准记录可以走快速确认;异常记录才需要更深入复核。比如,项目负责人核对归属和投入是否合理,PMO 关注跨项目口径、周期完整性和高风险异常,财务或经营管理角色仅在涉及成本核算时介入。这样既能保留必要控制,也能避免所有记录都经过多层重复审批。
审核规则应可解释、可复现。若退回理由只有“请确认”,成员无法知道该改什么;若审批人凭个人习惯处理,同一类数据在不同团队会出现不同结果。建议为常见退回原因设定选项,并允许补充说明,定期查看高频问题是否来自规则本身。
4. 第四步:把指标分成领先、过程和结果三组
领先指标帮助发现风险正在形成,例如迟交趋势、异常记录占比、关键角色未来负荷;过程指标说明流程运行状态,例如平均提交延迟、审批周期和退回后修正时间;结果指标则看项目预测偏差、资源利用变化或管理行动闭环情况。只看结果往往发现得晚,只看过程又可能沦为流程考核。
| 指标类别 | 建议指标 | 如何解释 |
|---|---|---|
| 领先指标 | 未提交人数、异常工时占比、未来角色负荷 | 提示风险方向,不直接等同于绩效结果 |
| 过程指标 | 按期提交率、审批中位时长、退回修正时长 | 用于检查流程摩擦和责任边界 |
| 结果指标 | 计划与实际投入偏差、预测误差、异常闭环率 | 用于判断数据是否改善项目决策 |
不同组织的阈值应由基线确定,不建议照抄其他企业的“标准值”。先选取几个有代表性的项目,记录当前水平和异常原因,再判断何种变化足以触发管理动作。阈值不该只是让仪表盘变红,而应明确红色之后由谁在多久内做什么。
5. 第五步:设置数据责任人和异常升级规则
每个数据环节都需要明确责任:成员负责及时、按口径记录;项目负责人负责确认项目归属和异常解释;PMO 负责统一定义、抽查口径、跨项目分析和问题升级;系统管理员或流程负责人负责权限、选项和自动化规则的维护。责任不清时,数据问题会在“员工没填”“项目没批”“系统不好用”之间来回转移。
异常升级规则最好按风险分级,而非所有问题一律催办。少量延迟可以提醒,连续多个周期缺报应由管理者确认,金额或投入影响显著的异常需要进入项目风险讨论。这样做的目的不是增加管控层级,而是把有限审核资源用在可能改变决策的事项上。

五、案例与数据观察:用模拟项目看出流程改进真正改变了什么
1. 情景设定:四周试点,不用“填报率上升”当唯一成绩
以下为情景模拟,不对应任何真实企业或产品客户。假设一家有 180 人参与多个研发与交付项目的组织,选取 40 人、4 个项目作为四周试点。试点前,团队主要在月底集中补录;试点后,改为每周记录、项目负责人周内确认,并统一了项目归属与非项目工作分类。
试点的目标不是证明工具或制度成功,而是检验三件事:数据能否更早到达,重复退回是否减少,项目经理能否用数据识别并处理投入偏差。四周不足以证明长期效果,但足以暴露流程中常见的字段、审批和责任问题。
2. 模拟观察:提交改善后,还要看数据是否能进入决策

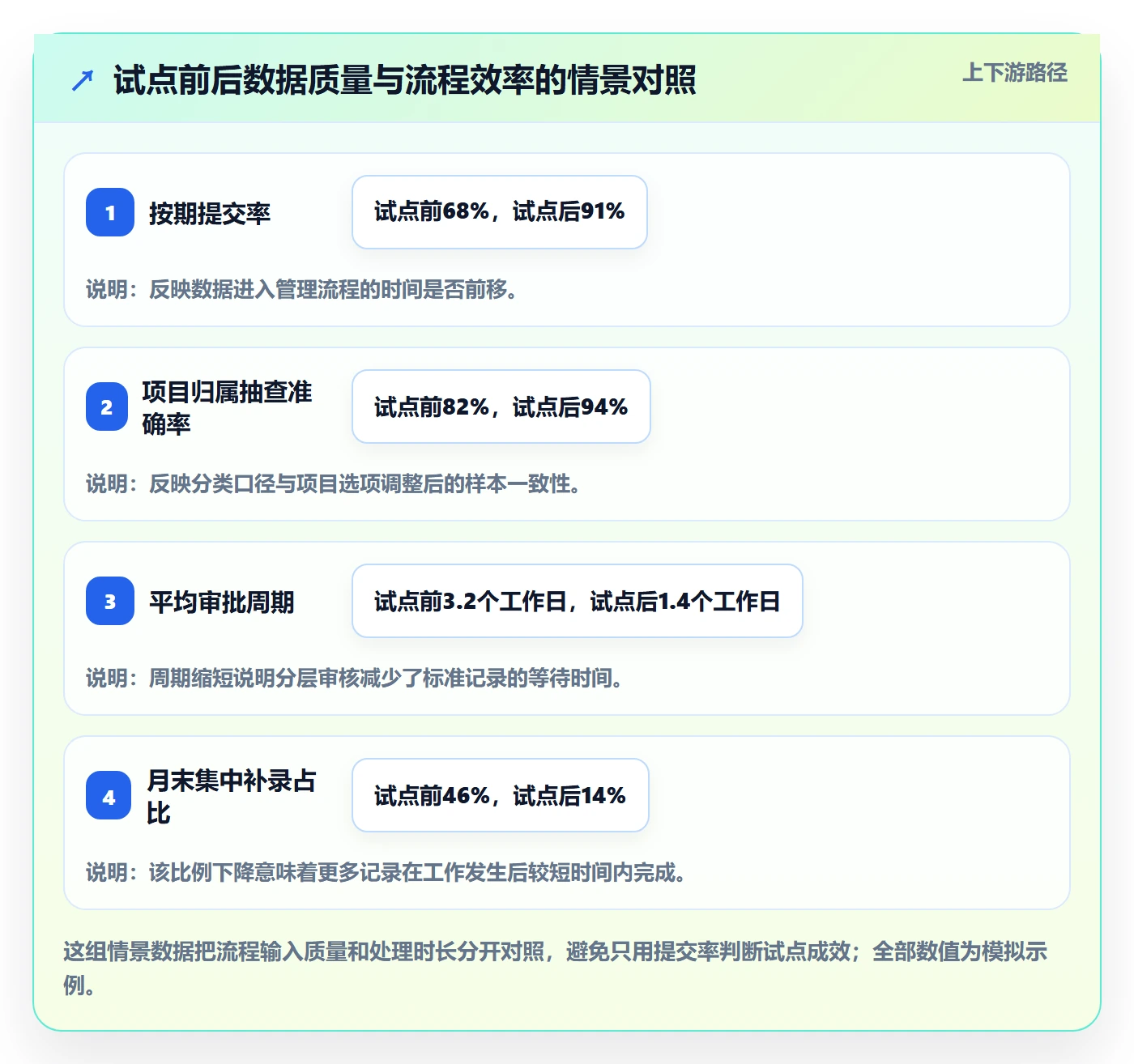

| 观察项 | 试点前情景值 | 试点后情景值 | 解释 |
|---|---|---|---|
| 周期内按期提交率 | 68% | 91% | 周内提醒与固定截止点改善了提交节奏 |
| 项目归属抽查准确率 | 82% | 94% | 统一项目选项和边界说明减少了误选 |
| 平均审批周期 | 3.2个工作日 | 1.4个工作日 | 标准记录快速确认、异常记录分层处理后缩短 |
| 月末集中补录占比 | 46% | 14% | 记录时间前移,项目周会获得更及时输入 |
| 进入项目复盘的高影响异常 | 1项 | 5项 | 不是异常变多,而是更多异常被及时识别并讨论 |
这些数字说明的不是“工时越精确,项目就越成功”,而是流程改进可能让数据更早、更容易核对,也更容易进入复盘。尤其值得注意的是,高影响异常进入复盘的数量上升,不应被误判为管理退步:如果过去问题根本没有被记录,低异常数可能只是低可见性。
3. 结果背后的解释:分类规则比催交力度更持久
在这组模拟中,按期提交率的提升主要来自固定记录节奏和提醒;分类准确率改善则更依赖项目选项、边界说明和抽查反馈。若只增加提醒,员工可能更快提交原有错误;若只改分类表但不减少录入摩擦,规则可能执行一两周后又回到旧习惯。
试点期间可以把差异大的项目拿出来逐项核实:是否发生范围变化,任务估算是否偏差,是否因依赖或返工产生额外投入,是否只是分类方式变了。对偏差原因的解释比单看偏差数值更重要,否则同一个数字会被不同角色解读成完全不同的问题。

4. 把异常记录分布转成可执行的改善优先级

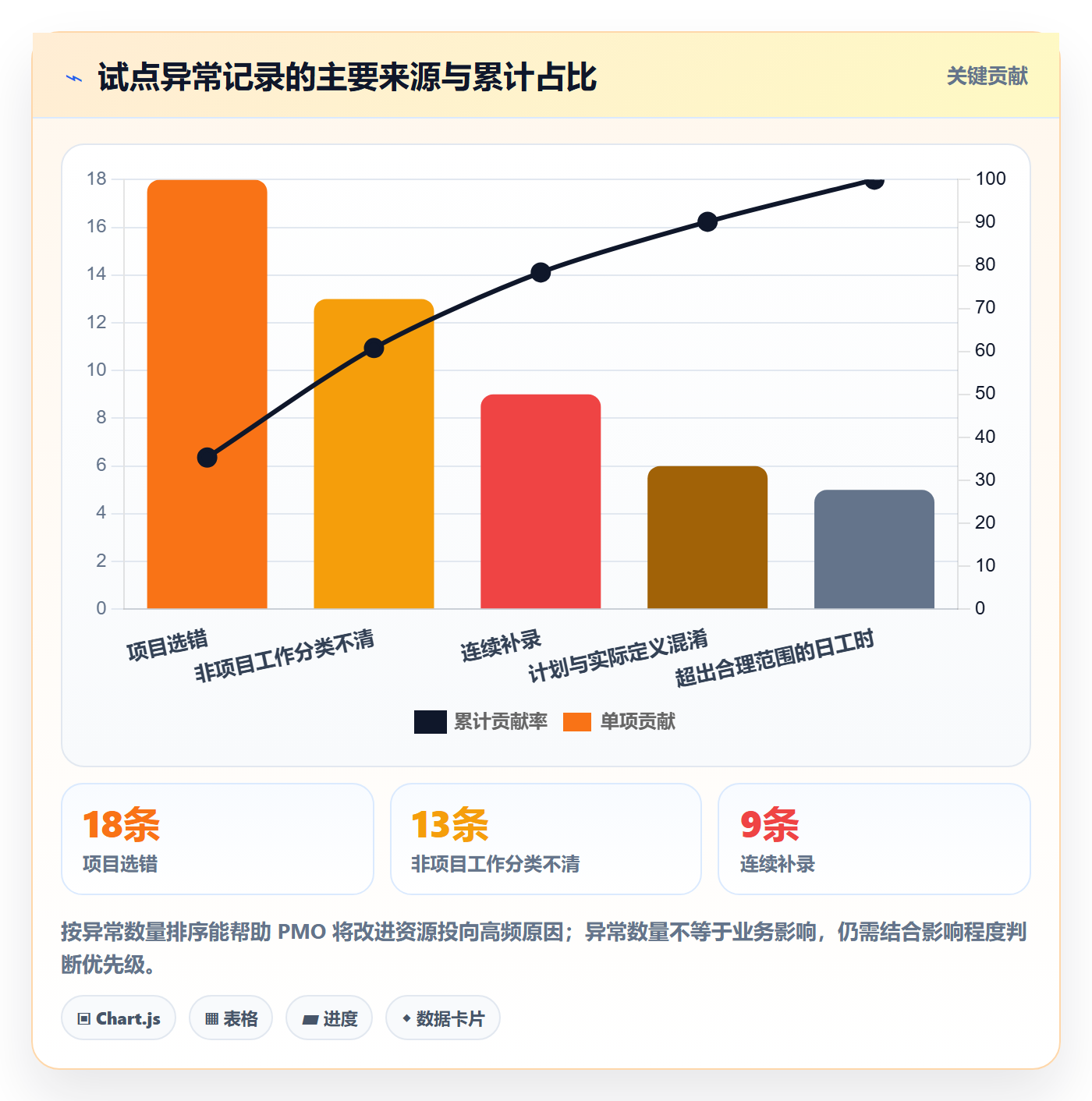

假设试点期间抽查出 50 条需要解释的异常,其中 18 条来自项目选错,13 条来自非项目工作分类不清,9 条来自连续补录,6 条来自计划与实际定义混淆,4 条来自超出合理范围的日工时。这个分布的价值不在于给问题排序,而在于告诉 PMO:先改项目映射和分类解释,可能比新增审批层级更有效。
异常分类应至少保留原因、责任环节、影响程度和处理结果。若每次只备注“数据有误”,团队无法知道问题是否反复出现,也无法判断改善措施是否奏效。对同一类问题连续两三个周期做趋势观察,比对单次异常进行严厉追责通常更有管理价值。

5. 复盘时要区分“数据问题”与“项目问题”
工时偏差至少有两种来源:一类是记录或分类错误,另一类是真实投入变化。前者要修复数据口径和流程,后者要讨论项目范围、计划、依赖、质量或资源。若把所有偏差都归结为填报错误,会掩盖项目风险;若把错误记录都当成真实成本,又会让项目判断失真。
我建议复盘时先问三件事:记录能否被任务或说明支撑?不同角色对该类工作的分类是否一致?即便修正记录,项目实际投入是否仍偏离计划?第三个问题能帮助团队避免把真实问题藏在“数据清理”里。
六、流程落地:从制度、周期、审批到复盘的操作步骤
1. 先明确范围与用途,再发布填报规则
制度文件不必长,但需要回答清楚:谁需要填报、记录哪些工作、什么时候提交、工时如何归属、异常由谁处理、数据用于哪些管理场景。尤其要公开说明工时数据的使用边界。团队若不清楚数据是否会被用于个人排名,往往会降低信任,甚至形成策略性填报。
试点初期可以选择项目边界相对明确、人员结构有代表性的团队。不要只挑流程最成熟的项目,否则经验难以迁移;也不要一开始覆盖全组织,让规则问题在大范围内同时放大。
2. 设定适合工作的记录频率
记录频率取决于工作切换频次和管理决策节奏。工作以较长任务为主、项目变动不频繁的团队,可以每周提交;多项目并行、支持请求频繁的团队,可能需要更短的记录间隔,但应避免让成员逐小时追踪每个微小动作。
选择频率时,重点不在追求越短越好,而在能否降低回忆误差且保持可接受的填报负担。试点中可同时观察成员完成一次填报的平均耗时、迟交比例和分类纠错率。如果记录频率加快,但填报时间明显增加、准确率没有改善,就需要重新设计工作类别或记录方式。
3. 用轻量校验把错误拦在报表之前
可先设置格式校验和逻辑校验,例如周期是否完整、是否存在未归属项目的记录、计划和实际是否被误放在同一字段、总量是否明显异常。规则应当区分“阻止提交”和“提示核对”:缺少必要归属时可以要求补充,少量合理差异则适合提醒说明,而不应一概拒绝。
自动校验只能检查已知规则,无法判断某次工作投入是否真实合理。对涉及重大预算或关键项目的异常,仍应由项目负责人结合任务、交付物和项目情况进行复核。
4. 设计短而有效的审批动作
审批人应该检查少数关键事项:项目归属是否合理,工作类型是否符合约定,是否有显著偏差需要解释,是否存在重复或明显不完整记录。若审批只是确认“看过了”,不需要增加层级;若项目负责人无法判断实际工作,应考虑让记录与任务或工作说明关联,而不是把审核职责交给不了解项目的人。
审批结果最好能留下原因和后续动作。对需要修正的数据,设置明确的修正期限;对真实偏差,则进入项目风险或计划讨论;对连续出现的分类争议,更新定义或培训材料。流程的目的不是把每条数据都处理成完美,而是确保重要偏差不会静默消失。
5. 把周度、月度复盘分开设计
周度复盘侧重及时风险:哪些关键岗位负荷偏高,哪些工作类别投入突然上升,哪些项目在计划完成前已经出现明显偏差。月度复盘侧重结构性问题:估算是否长期偏乐观,某类返工是否反复发生,跨项目支持是否形成稳定资源占用。
对每次复盘,建议只挑少量高影响发现进入行动清单。每一项行动都要有负责人、完成时间和复核指标。若每月产生几十条分析结论,却没有人追踪处理,报表会越来越多,管理价值却不会随之提高。
6. 建立口径变更记录
项目分类、团队归属和工作类型可能随着组织变化而调整。PMO 应记录变更内容、生效日期、受影响的项目和报表口径。否则,上个月和本月的数据差异可能来自分类重构,而不是投入真的变化。
口径变更不应悄悄覆盖历史。对于重要比较,可以保留原始记录,并在分析时说明新旧口径如何映射;若无法可靠映射,就应明确标注时间序列断点。承认数据不可比,比制造连续但错误的趋势更负责任。

七、不同情况下的行动建议:不要把同一套流程强加给所有团队
1. 小团队、项目少、协作关系稳定
小团队可以先用轻量流程:每周记录、项目负责人确认、PMO 按月抽查。分类控制在少量核心项目和工作类型,优先记录会影响项目估算、成本或资源配置的投入。若管理者每天都能直接了解工作进展,工时表不必重复记录已有信息。
此类组织最需要避免的是过度制度化。若每周为了填写和审批花费的时间已经接近数据带来的管理收益,应简化字段、降低审批频率,或只在项目节点需要时收集更细的数据。
2. 多项目并行、人员共享频繁
跨项目共享人员时,建议明确项目优先级、工作归属规则和非项目时间的处理方法。项目经理不应各自向同一成员提出互相冲突的填报要求;PMO 可以按角色、技能和未来周期查看负荷,但要把计划分配和实际投入分开分析。
如果共享资源争议频繁,工时数据的价值在于让冲突可见,而不是单靠历史投入决定未来分配。资源配置还需结合任务关键性、团队能力、交付时间和依赖关系。
3. 交付项目与客户计费相关
涉及客户计费或合同成本时,工时规则需要与合同口径、可计费定义、内部审批和财务流程协调。项目团队的管理工时不一定等于客户可计费工时,不能让成员自行把两者合并。应明确客户项目、内部支持、售前、培训和返工等类别的定义与证据要求。
此类场景需要更严格的权限、修订记录和审计留痕,但不意味着所有填报都要更复杂。关键是确保对外结算所依赖的数据有明确来源、审核责任和修正机制。
4. 探索性研发、需求变化频繁
探索性工作很难提前精确估算,单纯用计划与实际的偏差评价团队,容易把不确定性误读为执行不力。建议把探索、验证、返工、稳定交付等工作阶段区分开,关注阶段投入和决策节点,而非要求每项研究任务都给出看似精确的小时预算。
当需求变化时,要保留变更背景和时间点。否则,项目投入增加无法区分是团队效率问题,还是项目范围扩大。工时数据在这里更适合作为学习和资源规划材料,而不是刚性的效率排名工具。
5. 管理层主要关心项目成本和预测
成本分析需要统一人员成本口径、项目归属和统计周期,并明确预算、实际与预测之间的关系。若没有可靠的人力成本数据,先报告投入小时数和结构变化,避免把未经核实的小时数直接换算为精确成本。
预测需要结合已完成工作、剩余工作估算、人员可用性和风险。单用历史投入外推,可能忽略范围变化和任务复杂度。对关键项目可同时展示预测区间或情景,而不是只给一个精确到个位数的剩余工时。
| 组织情境 | 优先动作 | 不建议优先做的事 |
|---|---|---|
| 小团队、项目少 | 简化字段,建立周期性抽查 | 为少量数据配置复杂审批链 |
| 多人共享、多项目并行 | 统一项目归属和角色容量口径 | 用历史小时数自动决定资源优先级 |
| 客户计费或合同交付 | 明确可计费定义与修订留痕 | 把内部管理工时直接等同于计费工时 |
| 探索性研发 | 记录阶段、变更和验证结果 | 用单一偏差率评价不确定任务 |
| 成本预测为主 | 分开预算、实际和剩余估算 | 从小时数直接推导未经核实的精确成本 |
八、流程优化的指标设计:定义、公式、解释与边界
1. 按期提交率:用来衡量覆盖和及时性,不用来证明真实性
建议公式为:按期提交率=截止前完成提交的应填人员数÷应填人员数。统计时应明确应填人员口径,例如休假、入职或离职人员如何处理。若一个人提交了表但内容明显不完整,仍算按期提交,也应另行记录质量问题。
按期提交率适合用来判断提醒机制和周期安排是否有效。它不应被解释为投入准确率,更不适合单独用于个人绩效评估。组织可以按团队观察趋势,但要留意各团队工作节奏和人员结构不同。
2. 分类准确率:用抽样核验减少口径偏差
可采用抽样准确记录数÷抽查记录数计算,抽查对象应覆盖不同项目、团队和记录类型。样本应有可复核依据,例如任务关联、负责人确认或工作说明。若抽查只挑选格式最规范的记录,准确率会失去代表性。
准确率的改进应与错误原因对应:项目选项混乱,先维护映射;类别难以理解,先补充示例;成员频繁填错,先检查表单设计和培训。不要把每种错误都归咎于填报者。
3. 审批中位时长:比平均值更能反映常态体验
审批中位时长通常指提交到审批完成的中间值,较不容易被极端长时间记录影响。也可以同步观察较长尾部的记录,例如超过组织约定时限的比例。管理者需要判断延迟发生在谁的环节,以及等待是否影响项目决策。
缩短审批时长并非目的本身。若为了快而省略必要核验,数据质量可能下降;若某类高风险记录需要更久复核,应该将其与标准记录分开观察。
4. 异常闭环率:衡量管理是否对偏差采取了行动
可将完成核实并记录结论的高影响异常数,除以应处理的高影响异常数。结论可以是修正数据、接受真实偏差并调整计划、更新分类规则,或暂时保留并说明原因。未完成核实的异常不能因为关闭工单或通过审批就算闭环。
这一指标需要明确异常定义和处理时限。若异常范围过宽,团队会被大量低价值提醒淹没;若范围过窄,重大问题可能绕过监控。建议按影响程度分级,而不是用一个阈值覆盖所有项目。
5. 计划与实际偏差:必须看背景,不能机械追求越小越好
常见做法是比较实际投入与计划投入的差异,但要清楚计划口径、统计范围和项目阶段。偏差可能来自估算误差、需求变化、返工、依赖等待、记录错误或人员变化。把偏差压到接近零并不总是好事,有时反而说明团队在事后修改计划或记录。
更有价值的做法是对显著偏差分类,并观察同类项目是否出现稳定模式。如果某类型任务持续低估,组织可以调整估算方法;如果偏差集中在某一依赖环节,管理重点可能是缩短等待时间,而不是要求员工进一步细分工时。
6. 记录耗时:用来检查制度是否把成本转嫁给填报者
可以抽样测量一名成员完成周期记录的耗时,同时记录需要修改的次数。若频率增加后填报时间大幅上升,但数据准确性和决策及时性没有改善,就应重新考虑字段、分类和录入方式。
记录耗时不是越短越好:如果减少到无需解释任何异常,可能失去可核验性。应把它与准确率、按期率和实际使用情况一起看,判断投入是否值得。

九、工具选型与流程取舍:先看数据链路,再看功能数量
1. 先检查现有工作系统是否能连接任务、人员和周期
工具评估的第一步,是检查工时记录能否自然关联到真实工作。若成员需要在任务系统、表格和项目报表之间重复输入,录入负担和数据不一致的风险都会增加。评估时可走一遍完整场景:成员如何记录,负责人如何确认,PMO 如何发现异常,管理者如何从报表追到具体任务。
对于 PingCode 等项目管理平台,建议结合组织规模、项目结构和当前协作方式做实际演示或试点,重点核对项目与任务关联、权限配置、流程灵活性、报表口径、历史数据迁移和管理维护成本。中大型企业尤其要确认多团队、多项目和复杂权限下的使用体验,不应只看单个演示项目。
2. 把功能需求与组织能力一起评估
一个功能可用,不等于组织有能力长期维护。复杂的工作分类需要有人管理,跨系统集成需要明确数据责任人,权限模型需要持续更新,报表口径变更需要记录。选型时应把实施、培训、数据治理和后续运维放到总成本中,而不是只比较软件功能清单。
可用一组真实或脱敏的项目数据做小范围试跑:让不同角色分别完成填报、审批、异常解释和管理分析,观察哪些步骤需要重复操作,哪些报表无法支持实际问题。试点应设置明确退出条件,例如关键字段无法满足口径、导出结果不可核对或填报成本过高时暂停推进。
3. 什么时候应该先改流程,暂缓换工具
如果团队连项目归属、统计周期、非项目投入定义都没有达成共识,建议先用短期轻量试点把规则跑通。此时换工具可能把争论搬到配置界面,未必能加速决策。流程定义相对清晰后,再测试系统能否减少重复操作和人工汇总。
若现有方式导致数据多处重复、版本混乱、审批无法追踪,且多团队共享资源已成为日常需求,工具化的收益可能更明显。仍需先计算现有流程的人工维护成本,再与迁移和运营成本对比。
4. 什么时候需要保留一定人工判断
工时异常规则可以自动发现缺项、迟交、重复和明显超出范围的记录,但不适合自动判断所有偏差的业务含义。对于需求变化、探索性工作、重大返工和跨团队支持,人工解释仍是重要部分。自动化应优先减少机械核对,让负责人把时间用于判断风险和形成行动。
如果把所有解释都设计成强制长文本,员工会复制模板或写无信息的句子。更好的方式是先提供少量原因选项,再对高影响情况要求补充证据和行动计划。
十、不同方案的取舍:准确度、填报成本和响应速度很难同时拉满
1. 逐日记录与周期汇总的取舍
逐日记录有助于降低回忆误差,也更适合高频切换项目的团队;代价是打断工作、增加提醒与维护负担。周期汇总更省事,适合任务周期较长、项目切换较少的团队;但填写间隔越长,记录越依赖回忆,月末补录也更容易掩盖过程变化。
我的取舍建议是:按管理问题而不是管理者偏好选择频率。需要周内调整资源的团队,不应等到月底;只需要月度成本结构、且工作分配稳定的团队,未必需要每日填报。
2. 细分类与少分类的取舍
分类细,分析解释力可能更强,但培训、维护和选择错误成本也会上升。分类少,填报轻,但可能无法区分交付、支持、返工和内部工作。可以从能改变决策的少数类别开始,持续检查数据是否被实际使用。
若新增一个类别,却没有相应责任人维护定义和使用报表,它很可能最终成为一个含义模糊的选项。删掉没人使用的类别,通常比继续扩充更能提高数据一致性。
3. 全量审批与异常审批的取舍
全量审批控制感更强,适用于少量记录或有严格外部核验要求的场景;但随着项目和人员增多,审批容易变成排队和机械点击。异常审批可以把精力集中到高风险数据,前提是异常规则可信、项目负责人有能力处理。
如果当前组织对分类口径缺乏共识,可以在试点初期适度提高抽查频率;当错误类型和规则逐渐稳定后,再转向分层审核。不是每条记录都必须走同样的控制强度。
4. 统一标准与团队自治的取舍
统一标准有利于跨项目和跨团队比较,代价是可能忽略业务差异。完全自治则更贴合团队,但会造成同名分类含义不同,最终无法汇总。较稳妥的方式是统一核心口径,允许团队补充少量本地字段,但要求明确映射关系和维护责任。
对多业务线组织,PMO 应优先统一项目、周期、人员、实际与预测等基础口径;工作类别可以在共同框架下允许有限扩展。这样既保留对比基础,也避免一套分类硬套所有业务。
5. 严格控制与员工信任的取舍
流程越强调监控,成员越可能将工时理解为行为考核。若数据用途不透明,即使表单操作很简单,也可能出现策略性填报。管理层需要说明数据如何被使用、谁能查看、哪些用途不适用,以及错误如何修正。
建立信任并不意味着放弃审核,而是让审核规则公开、稳定、可申诉。对团队来说,可解释的抽查通常比含糊的全面监控更容易接受,也更能鼓励成员及时报告真实偏差。
十一、下一步怎么做:用一个周期验证流程,而不是先追求完美制度
1. 第一个月:锁定问题、口径和基线
先选一个管理问题作为试点目标,例如“能否在周度项目会上识别投入偏差”。明确应填人员、项目归属、工作类别和提交周期,记录当前按期率、抽查准确率、审批时长和填报耗时。没有基线,就无法判断改善来自流程、项目变化还是统计口径改变。
同时要向参与者说明数据用途和修正方式。试点阶段的重点是发现规则不清、字段难用和审批职责不明,不宜把初期错误直接作为问责依据。
2. 第二个月:缩减高频错误,测试闭环动作
按错误原因而不是个人姓名整理异常,优先处理频率高、影响大的问题。每次项目复盘选取少量异常,确认数据是否真实、原因是什么、由谁采取行动。复核下一周期是否发生变化,检查规则修正是否降低了重复错误。
若流程数据改善,但项目会议仍没有使用这些信息,需要重新检查指标和报告方式:是否没有回答项目经理最关心的问题,是否数据到达太晚,或是否没有明确的行动负责人。不要继续添加图表来掩盖这个断点。
3. 第三个月:决定扩大、调整还是停止
试点结束时,至少比较流程成本和管理收益:填报与审批是否耗时可接受,关键数据是否更及时,抽查是否更一致,项目偏差是否更早进入讨论,行动是否有后续复核。若指标改善但团队负担显著上升,应先简化流程;若数据更完整却没有决策使用,应重做目标;若口径仍不统一,不宜急于扩大覆盖面。
扩大推广时,不要只复制表单和提醒设置,还要复制口径说明、常见异常处理、责任边界和复盘节奏。每个新团队都应有一名负责人确认本地业务与统一标准之间的差异。
4. 最后判断:工时表是否值得继续投入
有一个简单但严格的判断:如果组织无法指出过去一个周期里,哪项工时信息促成了资源调整、计划修订、范围澄清或流程改善,就应重新审视这套流程的目的。它可能只是在生产报表,而没有产生管理结果。
反过来,工时数据也不必解释所有问题。它更适合呈现投入结构、资源趋势和偏差线索;项目质量、协作效果和业务价值需要其他证据共同判断。把它用在擅长的地方,数据才不容易被过度解读。
十二、总结:真正的流程优化,是让异常更早出现、让行动更快发生
Timesheet 流程优化不应以“表格更完整、审批更多、分类更细”为目标,而应回答:数据是否及时到达,是否具有可核验的口径,是否帮助管理者更早发现偏差,异常是否有人负责处理。填报合规是入口,数据可信是基础,决策闭环才是价值。
下一步可以先做三件事:选一个正在运行的项目,写清楚它需要工时数据回答的决策问题;用一个周期测量提交时效、分类准确率、审批耗时和异常闭环;再根据最高频、最高影响的问题,决定改制度、改流程还是引入工具。别急着追求覆盖所有场景,先证明一条数据链路能从工作发生走到管理行动。
常见问题解答(FAQ)
1. PMO设计工时表流程时,哪些环节最容易造成数据失真?
我在团队里推行工时填报时,发现大家并不是不会填,而是同一项工作有人按会议时长记、有人按实际投入记,还有人月底凭印象补录。PMO应该先改流程还是先做培训,才能减少这些偏差?
优先统一口径,再谈培训和工具。建议把流程拆成任务归属、工时记录、负责人审核、PMO抽查和周期性分析五步,并明确每一步的责任人和截止时间。比如,规定工时关联到具体项目与任务,会议按实际参与时长记录,跨项目支持单独归属,休假和非项目事务使用统一类别。
试运行时可抽查一周记录,统计未关联任务、集中补录和异常长工时的比例;如果这些问题持续出现,通常是分类或操作流程不清,而不只是员工不配合。
2. 工时表按天填还是按周填,哪种更适合项目团队?
我希望减少填表负担,但又担心每周一次会让成员凭记忆估算,导致数据不准。团队项目节奏、任务颗粒度不同,应该怎么判断填报频率?
判断标准不是表单越勤越好,而是记录延迟是否会明显损害数据质量。任务变化快、需要按周预测产能或成本的团队,适合每日记录、每周审核;工作类型稳定、项目周期较长的团队,可以采用每周填报,但建议在周五前完成,避免月底集中回忆。
试行两到四周,比较逾期率、补录比例和审核退回率:若周填的补录和修订明显偏高,就缩短记录周期;若每日填报造成大量低价值操作,则保留周填并优化任务分类。
3. PMO评估工时表流程优化效果,应该看哪些关键指标?
我不想只用填报率证明流程有效,因为大家按时提交不代表内容可信。除了完成率,哪些指标能反映工时数据是否足以支持项目决策?
建议同时看流程效率、数据质量和管理用途。流程效率可看按时提交率、审核周期和退回率;数据质量可看任务关联率、异常工时比例、补录比例及跨项目归属完整度;管理用途则观察工时数据是否进入资源负荷、项目成本或计划偏差复盘。
一个实用的做法是先设基线,再按月比较变化,例如连续四周跟踪按时提交率与任务关联率,而不是直接把某个行业通用阈值当成合格线。若提交率上升、但补录和异常项也上升,说明流程可能只是催得更勤,数据可信度未必改善。
4. 怎样避免工时表变成监控员工的考勤工具?
我担心团队把工时统计理解成对个人效率的排名,最后填表变成应付任务,甚至刻意把时间凑满。PMO如何设计规则,才能让数据服务项目管理而不是制造对立?
关键是限定数据用途,并用团队层面的趋势分析替代简单的个人排名。流程说明中应写清工时用于项目成本估算、资源规划和流程改进,不用于仅凭单一工时数字评价个人;对异常记录先核实任务变更、等待依赖或临时支持等背景,再决定是否修正。报表优先呈现项目投入分布、计划与实际偏差、重复返工和资源瓶颈。
若成员发现如实记录会引发惩罚,数据会迅速失去可信度;因此应建立可解释、可更正的审核机制,并定期反馈工时分析带来的具体改进。

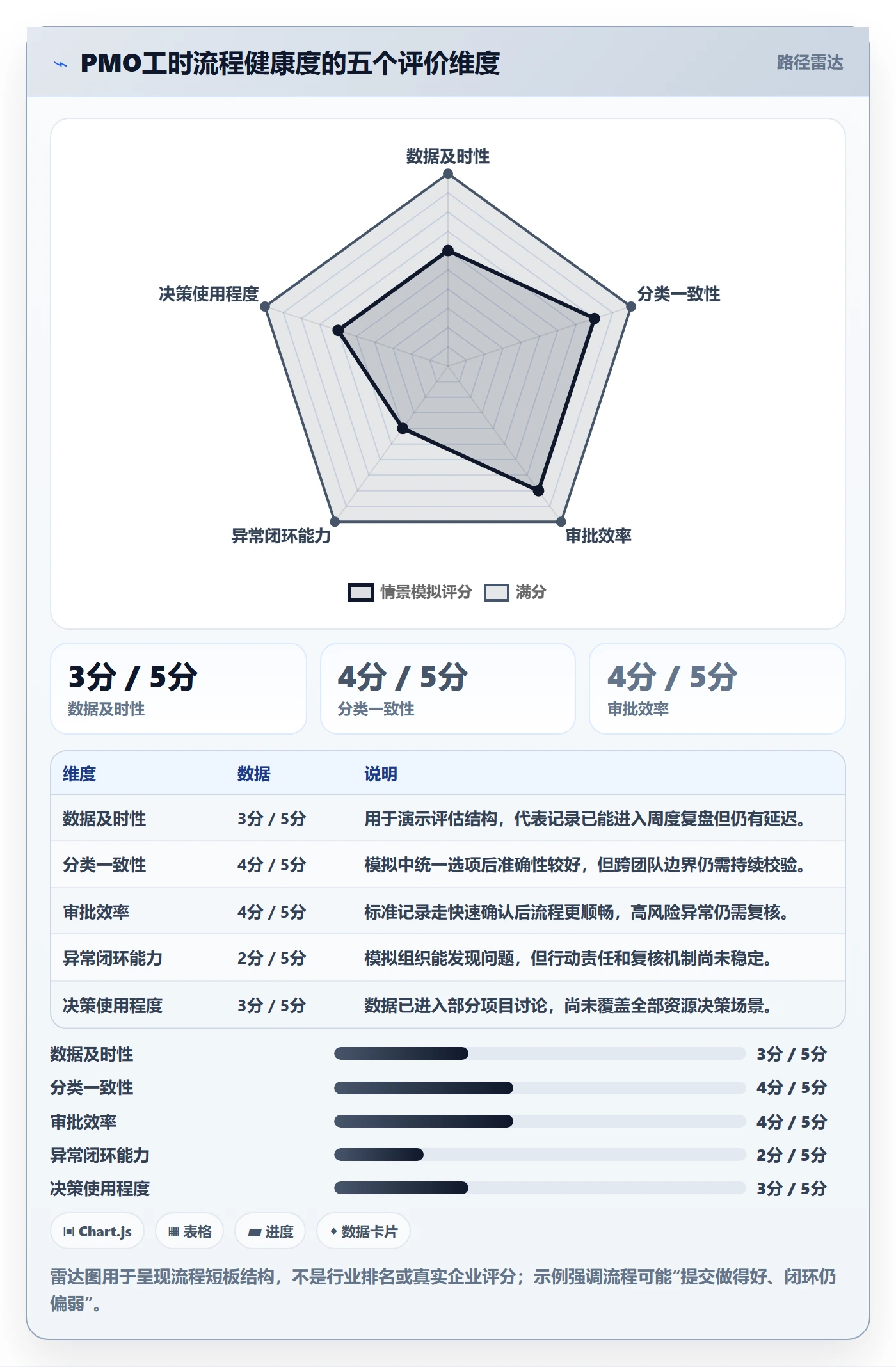

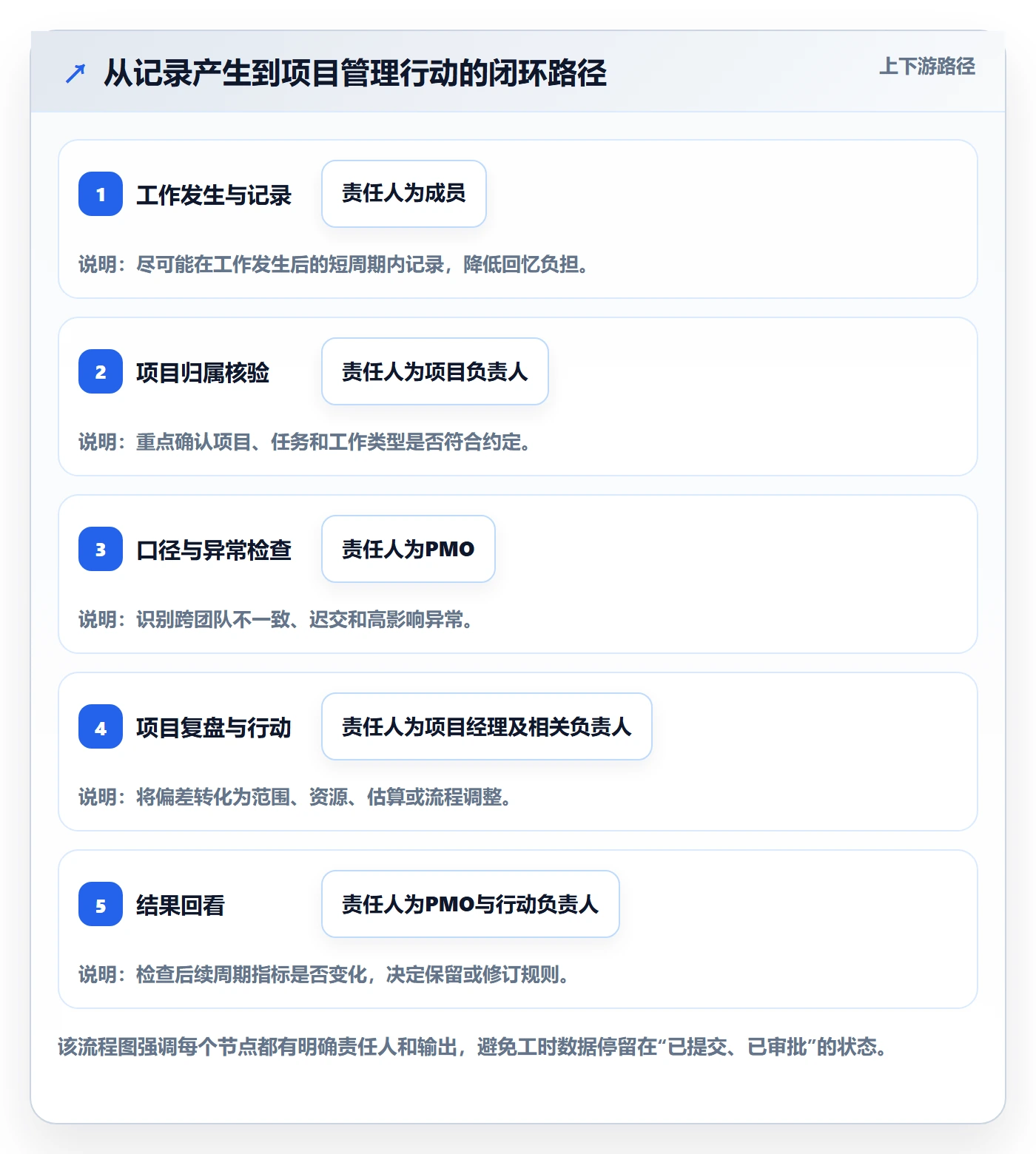

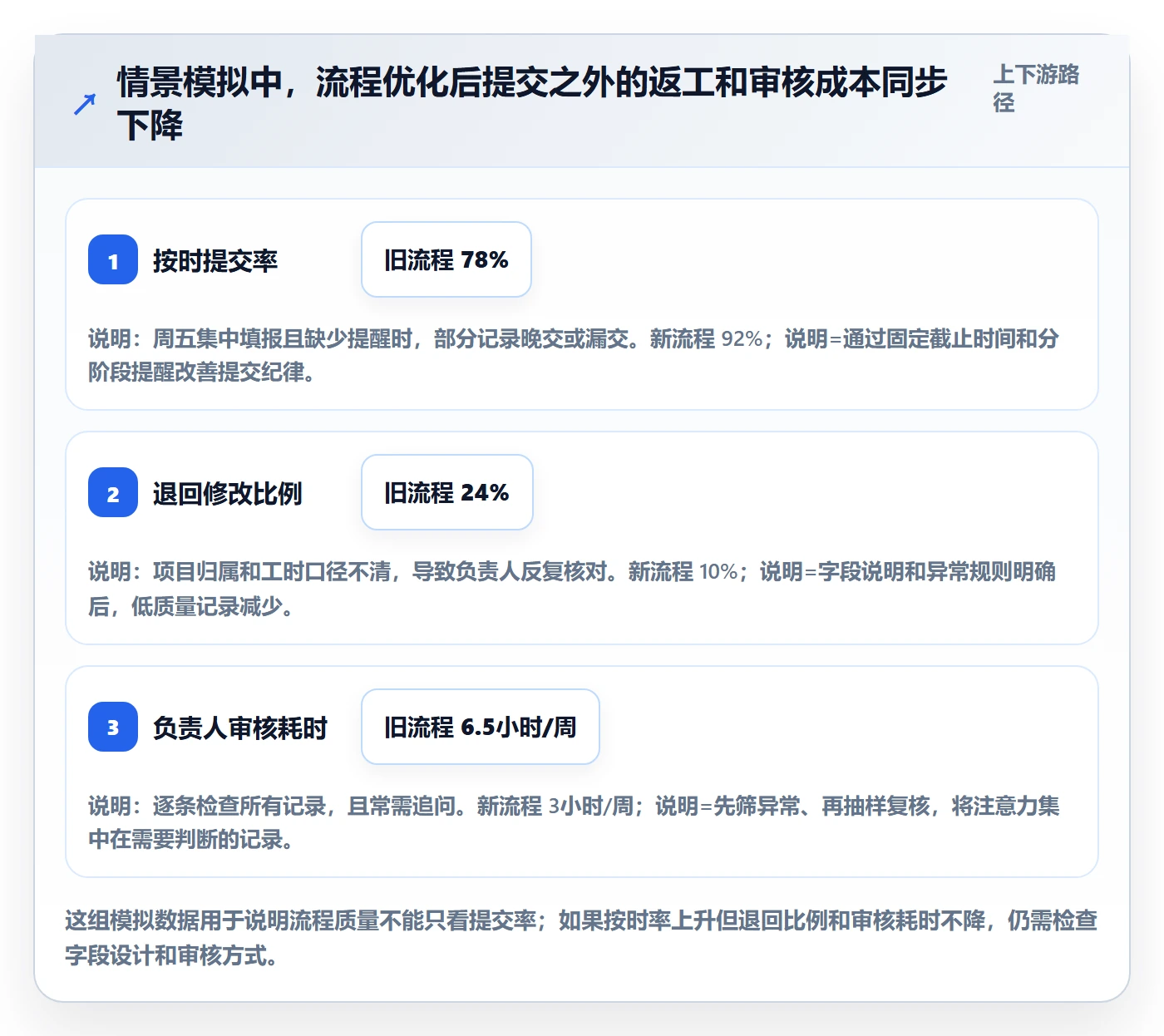

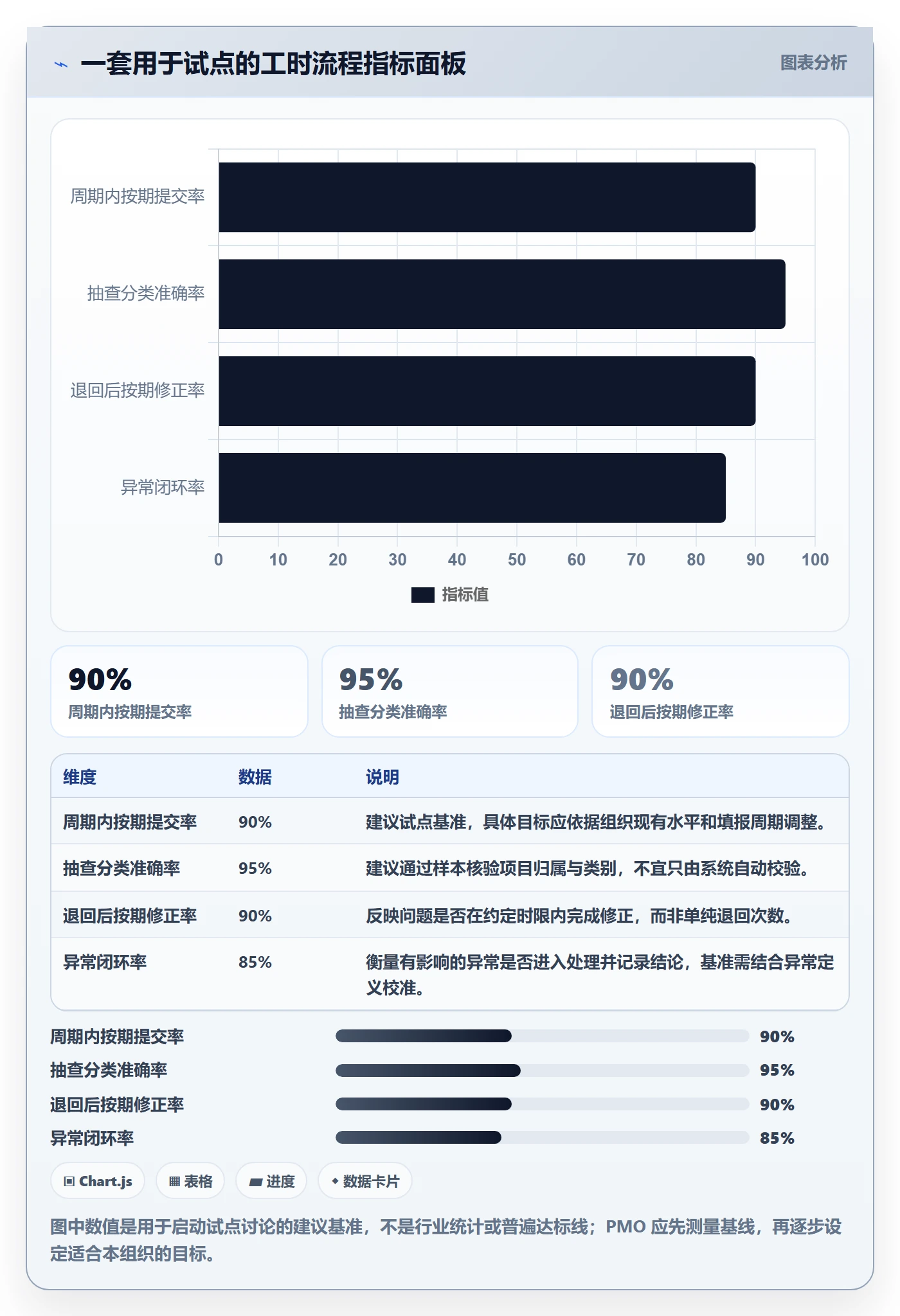

核心关键词
文章包含AI辅助创作:Timesheet流程与规范:PMO工时表流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580858
读者评论
我们之前也试过把每日工时填满作为检查标准,后来发现它只能抓到漏填,项目归属错了还是看不出来。文中把填报率和分类质量分开看,我觉得更接近实际。
周度提交对跨项目团队确实有帮助,但逐日记录也会增加切换任务时的负担。比较想知道,怎么平衡记录精度和填报成本,尤其是临时支持很多的岗位。
把工时数据用于资源预测、而不是直接排名个人,这点比较认同。实际执行还得提前讲清数据用途,否则员工可能会把记录当成考核依据,影响数据真实性。
