周报工时表最常见的失败,不是员工忘了填,而是表格收齐了,项目经理仍然回答不了三个问题:本周时间花在哪里、计划为什么偏了、下周要调整什么。工时流程的价值不在“把小时数记下来”,而在把工作、成本、进度和决策连成一条可核对的证据链。下面我会从项目经理实际落地时最容易卡住的环节出发,给出一套可执行的周报工时规范、关键指标、校验办法和分情形取舍建议;文中的演示数据均为情景模拟,不代表行业统计。
一、先讲核心结论:工时表不是考勤表,而是项目决策的输入
1. 先把工时数据的用途说清楚
我建议项目经理在设计表单之前,先写下一句话:团队记录工时,是为了支持哪些决策?如果答案只有“方便管理”“看看大家忙不忙”,表单通常会越做越细,使用价值却越来越低。
项目工时至少可以服务四类决策:判断项目实际成本,识别计划偏差,估算剩余工作量,以及复盘资源投入是否产生了预期交付。它不应被直接等同于员工绩效,更不能只凭“谁填得多、谁填得少”给人下结论。
我把落地目标概括为三个词:可追溯、可比较、可行动。可追溯,是每条工时都能关联到具体工作;可比较,是实际投入能和基线、阶段、任务类型放在同一口径下比较;可行动,是差异能触发明确的下一步,而不是只留在周报里。
2. 先区分四种容易混淆的时间
“工时”在组织里常被用来指不同东西。若不先定义,开发人员填的是编码时间,项目经理看的是项目投入,财务统计的却是客户可计费时间,最后数字看似一致,口径完全不同。
| 时间类别 | 回答的问题 | 常见口径 | 不宜直接推断 |
|---|---|---|---|
| 工作时间 | 一个人本周实际工作多久 | 出勤或排班口径 | 不能直接说明投入到哪个项目 |
| 项目投入时间 | 项目消耗了多少人力 | 按项目、任务或活动记录 | 不能直接证明交付质量 |
| 可计费时间 | 哪些投入符合合同计费约定 | 按合同、客户和计费规则核算 | 不能简单等同项目总投入 |
| 估算剩余时间 | 完成剩余工作还需要多少时间 | 由负责人结合工作量重新判断 | 不能用原始估算减去已填工时代替 |
这四种时间可以在同一套管理体系里关联,但不应混成一个字段。特别是“实际投入”和“剩余估算”,前者是回顾性记录,后者是面向未来的判断。用实际投入去机械扣减剩余估算,容易把已经发生的返工、等待和变更掩盖掉。
3. 先跑通最小闭环,再增加管理颗粒度
一个可用的周报工时闭环,至少包括六步:定义口径、关联工作项、员工记录、负责人校验、项目经理分析、下周行动。任何一步缺失,数据都可能变成“填过了,但没人用”。
- 定义:说明哪些工作要记、按什么单位记、什么时间提交。
- 关联:每条记录尽量关联项目、任务或明确的非项目活动。
- 记录:员工按日补录,避免周末凭记忆一次性回填。
- 校验:负责人检查缺项、重复项、异常值和归属错误。
- 分析:项目经理看计划差异、工作类型、等待与返工。
- 行动:将异常转成排期、范围、资源或流程调整,并跟踪结果。
对初次落地的团队,我通常建议先用四到六周验证字段和流程,不急着立刻把工时数据用于绩效、奖金或个人排名。先确保同一条数据在员工、项目经理和财务等角色眼中含义一致,再讨论更复杂的管理用途。

二、背景和真实场景:为什么周报工时常常“有数无用”
1. 周报汇总替代不了连续记录
我见过最容易失真的做法,是要求员工周五下班前回忆整周工时。周一做过哪些小任务、周三被谁打断、临时支持用了多久,往往只能凭印象补齐。回忆越晚,越容易把工作时长按整数凑整,或把零碎活动统一放进“其他”。
工时不是越精确越好,而是要和决策所需的精度相匹配。若项目只需要按半天观察容量,要求员工把每次沟通精确记录到十分钟,会显著增加录入负担;若涉及合同计费或审计,则需要更严格的凭据和分类。精度、成本和用途必须同时考虑。
2. 多项目并行让“忙”无法解释产能
一个人同时支持三个项目,周报里写“本周投入40小时”,并不能说明每个项目是否得到足够投入。更关键的是,项目之间切换会产生上下文恢复成本;而这部分时间常常没有被显式记入任务,最终表现为计划工时不足、交付却不断延迟。
因此,我会把项目投入和非项目活动分开看。会议、内部支持、培训、环境维护、请假等活动,不一定都属于某个交付任务,但它们确实占用了团队容量。把这些时间全塞进“其他”,会使项目看起来可用资源多于实际情况。
3. 大型组织的口径问题会被层级放大
在超过百人的团队里,部门、项目、产品线和交付团队往往各有一套分类习惯。一个团队把缺陷修复记在原需求下,另一个团队单独建缺陷任务;一个团队把评审记入项目,另一个团队视为公共活动。汇总到管理层时,数字虽然可以相加,却未必可以比较。
如果组织使用 PingCode 等面向中大型团队的项目管理平台,工时字段与工作项、迭代、项目和权限的关联能减少重复录入,但工具配置本身不会自动统一管理口径。平台能承载流程,定义仍要由项目治理机制给出;跨团队推广前,应先约定分类、归属、审批责任和报表口径。
4. 工时数据的真正难点是信任
员工若担心工时会被用于监控在线状态,可能会把时间填得“安全”;项目经理若只关注总数,可能会忽视任务成果;管理层若拿工时直接比较不同岗位,团队就会优化数字,而不是优化交付。
我会在流程发布时公开说明数据用途、访问范围和不适用场景。例如,工时可以用于项目成本核算和容量规划,但不能单独用来判断个人绩效。出现连续偏差时,先查需求变更、等待依赖、返工和估算质量,再判断是否需要个体辅导。
5. 用流程节点定位失真原因
周报质量差,不能一概归咎于“员工不认真”。我会沿着数据产生的路径逐段排查:任务是否有明确归属,填报是否足够方便,负责人是否知道如何校验,项目经理是否定期使用,异常是否有后续动作。
| 表面现象 | 可能的上游原因 | 优先检查 |
|---|---|---|
| 周五集中补录 | 日常记录入口不顺,提醒不合理 | 记录时机、移动端体验、任务关联步骤 |
| 大量时间记在“其他” | 分类过少或项目结构不适合实际工作 | 活动分类、非项目工作项、公共服务归属 |
| 工时总量长期超过容量 | 重复记录、口径不一致或真实过载 | 重复项、加班规则、并行项目数量 |
| 报表齐全但无行动 | 指标没有责任人和决策阈值 | 复盘会议、异常升级规则、行动跟踪 |
三、拆解常见误区:看上去严格,实际上降低数据质量
1. 误区:把工时填满等同于工作饱和
有人会把“每人每周必须填满40小时”当作质量标准。这个规则容易制造虚假的完整性:员工为了凑齐总数,把等待、临时沟通、内部支持混进交付任务,项目经理看到的容量于是比真实情况更乐观。
更合理的检查方式,是对照团队日历、排班和岗位约定,识别明显缺失或超出预期的记录,并允许解释差异。法定工时、加班制度和企业安排应遵循当地规则;项目工时表不应取代考勤或劳动时间管理制度。
2. 误区:工时越细,管理越精确
把每条工作拆成十五分钟甚至更细的颗粒度,并不必然提升准确度。对频繁切换、创意探索或临时支持类工作,过细记录会增加记忆负担,员工可能用估值填表,产生“精确到分钟、准确性却很低”的错觉。
我通常从决策问题反推粒度。项目成本核算需要区分项目和工作类型;迭代复盘需要区分需求、缺陷、返工和阻塞;合同计费则要按合同要求记录。不要为了某种理论上的精细化,让所有岗位都承担同一种填报成本。
3. 误区:实际工时高于估算就是执行差
估算是基于当时信息对未来工作的判断,不是承诺员工必须在该时间内完成。需求变化、技术债、外部依赖、评审等待和环境问题,都可能使实际投入增加。若管理者把超时直接归因于个人效率,团队会倾向于压低记录或报高估算,数据反而失去解释力。
评估偏差时,我会先把工作拆成“原范围完成”“范围变更”“返工”“等待与阻塞”几类。只有在工作边界清楚、依赖稳定、估算方式一致的前提下,实际与估算的差异才更适合用于改进估算能力。
4. 误区:利用工时给不同岗位排效率名次
一名测试人员记录十小时缺陷验证,一名设计师记录十小时探索方案,两者的工时不能直接代表效率。即使岗位相同,任务复杂度、熟悉度、质量要求和协作依赖也可能不同。对个人的横向排名会忽略工作性质,诱发挑选简单任务、减少协作和隐藏返工。
如果组织需要评价工作表现,应采用与岗位目标相匹配的多维证据,例如交付结果、质量、可靠性、协作贡献和学习改进。工时适合解释投入和容量,不适合作为单一产出指标。
5. 误区:只看项目总工时,不看工作构成
两个项目都投入一千小时,可能一个主要用于新功能交付,另一个大量投入在返工、缺陷和等待。总量相同不代表项目状态相同。项目经理至少应把投入拆成计划内交付、变更、缺陷返工、沟通协调、阻塞等待和非项目活动。
分类不必一开始就非常复杂。通常先稳定三到六类,并保留少量可解释的扩展项,比设置几十个选项更容易执行。若“其他”持续占比偏高,才需要通过抽样访谈判断是否应增设分类。
6. 误区:审批通过就代表数据可信
审批只是流程完成状态,不是数据真实性证明。负责人可能只检查有没有填,未检查任务归属、时间跨度和与交付记录的关系。把“已审批率”作为唯一质量指标,容易让团队把注意力放在点击审批,而不是校验异常。
我更关注抽样准确率、任务关联率、异常解释率和复盘使用率。它们分别回答数据是否合理、能否追溯、差异是否可解释、数据是否参与决策。审批状态只是一项过程指标。
四、专业判断逻辑:从口径、流程、指标到阈值
1. 先定义一条工时记录的最小字段
字段设计应满足“足以解释,不重复录入”。最小记录通常包含人员、日期、项目或成本归属、工作项、工时数、工作类型和简短说明。对于需要计费、审计或跨部门分摊的组织,还可能需要客户、合同阶段、成本中心或审批状态。
每增加一个字段,都要问:它支持什么决策?数据从哪里来?由谁维护?如果无法回答,先不要加。字段过多会让员工绕过系统、使用默认值,最后表面上信息丰富,实际可用字段反而很少。
| 字段 | 设计建议 | 容易出现的问题 |
|---|---|---|
| 日期 | 按实际发生日记录,允许在规定窗口内补录 | 只填周汇总,无法定位依赖和阻塞 |
| 项目归属 | 优先从任务自动带出,明确公共工作的归属规则 | 员工重复选择或所有时间落入默认项目 |
| 工作项 | 关联需求、缺陷、任务、支持事项等可追溯对象 | 把工时记到过大的父级,难以复盘 |
| 工时数 | 确定最小记录单位和允许的补录窗口 | 单位不统一,半天和小时混算 |
| 工作类型 | 采用团队共同理解的有限分类 | 类别过多或含义重叠 |
| 说明 | 异常、变更和阻塞时必填,正常工作不强制写长文 | 所有记录写“正常推进”,无法解释偏差 |
2. 建立可操作的周节奏
我偏向“日常轻记录、周中纠偏、周末汇总”的节奏,而不是周末一次性填表。每天记录的目标不是实时监控,而是降低回忆误差;周中检查的目标是尽早发现归属错误和容量冲突;周末汇总则用于复盘和下周计划。
- 工作发生时:员工将时间关联到已有工作项,临时工作先记入约定的支持类事项。
- 每周中段:负责人查看缺失、异常超长记录、无归属记录和明显重复。
- 周末截止:员工补齐本周记录并提交简短偏差说明。
- 下周初:项目经理将工时与计划、交付和变更记录对照,形成行动项。
节奏不应成为僵硬的行政负担。跨时区团队可以将截止时间设为团队本地时间;值班和现场支持岗位可以采用班次汇总;研发探索工作则可按阶段记录,并在阶段结束时校准实际投入。
3. 用四层指标判断流程是否健康
工时管理指标最好分成流程、数据、项目和组织四层。只盯一层容易误诊:填报率低可能是流程不便,也可能是任务归属不清;项目投入偏高可能是估算问题,也可能是范围发生变化。
| 层级 | 建议指标 | 管理问题 |
|---|---|---|
| 流程层 | 按期提交率、审核及时率、补录时长 | 流程是否能稳定运行 |
| 数据层 | 任务关联率、分类完整率、抽样准确率 | 数据能否追溯和解释 |
| 项目层 | 计划工时偏差、变更投入占比、返工投入占比 | 项目执行和范围是否偏离 |
| 组织层 | 多项目切换频次、容量占用率、公共支持投入 | 资源配置是否合理 |
不能把建议阈值误写成行业标准。例如,团队可以将按期提交率达到95%作为试运行目标,将任务关联率达到90%作为阶段性目标,但这些只是管理基准,应按岗位性质和系统成熟度校准。更可靠的做法是先观察四到六周的基线,再设置改善幅度,而不是直接照搬别的组织数字。
4. 让偏差阈值触发调查,而不是自动定责
一个简单可用的计划偏差率公式是:(实际工时-基线估算工时)÷基线估算工时。若某任务实际投入比基线高出20%,可以触发复核,但不能自动判为失败。基线是否包含评审、沟通和部署,任务中途是否新增范围,都会影响解释。
我会给偏差设置三级处理:轻微偏差由负责人备注;连续两周或超过团队阈值的偏差进入项目复盘;涉及客户范围、成本上限或关键路径的偏差立即升级。阈值必须对应处理动作,否则只是报表上的红色数字。
5. 用三角校验提高可信度
单独看工时表,无法充分判断记录是否可信。项目经理可以把工时和任务状态、交付物、缺陷或变更记录交叉核对。例如,某任务记录大量投入却长期没有状态变化,可能是任务拆分太粗,也可能是等待或阻塞没有被表达出来。
三角校验不是为了逐分钟审查,而是检查逻辑一致性。每周抽取少量高偏差任务,核对工时、工作项和实际交付,再把发现的问题反馈到字段和流程设计中。抽样应覆盖不同岗位和项目阶段,避免只检查容易出问题的人。

6. 识别异常时先问“哪里变了”
偏差分析可以按照工作、范围、资源、依赖、质量五个方向展开。任务复杂度是否变化?需求是否新增?人员是否被其他项目抽走?外部审批是否延迟?返工是否增加?这五类问题比直接问“为什么超时”更容易得到可执行答案。
复盘记录应包含事实、原因判断、影响范围和下一步动作。比如“接口等待导致开发投入增加”还不够,最好进一步明确等待持续多久、影响哪些任务、谁负责协调、下周如何减少重复等待。
五、案例与数据观察:一个项目团队如何把周报变成资源决策
1. 案例背景:总工时正常,交付却连续延期
以下是一个情景模拟案例,不代表真实客户数据。某产品交付团队有24人,分布在研发、测试、产品和项目管理岗位,同时维护两个项目。团队每周都按时提交工时,总量约为960小时,但一个核心版本连续两次延期。
起初,管理者认为问题是估算偏保守或执行速度不足。进一步拆分工时后发现,约有一部分投入落在临时支持、缺陷返工和跨项目协调;这些时间没有进入原计划基线。总工时看起来稳定,真正可用于计划内交付的容量却低于排期假设。

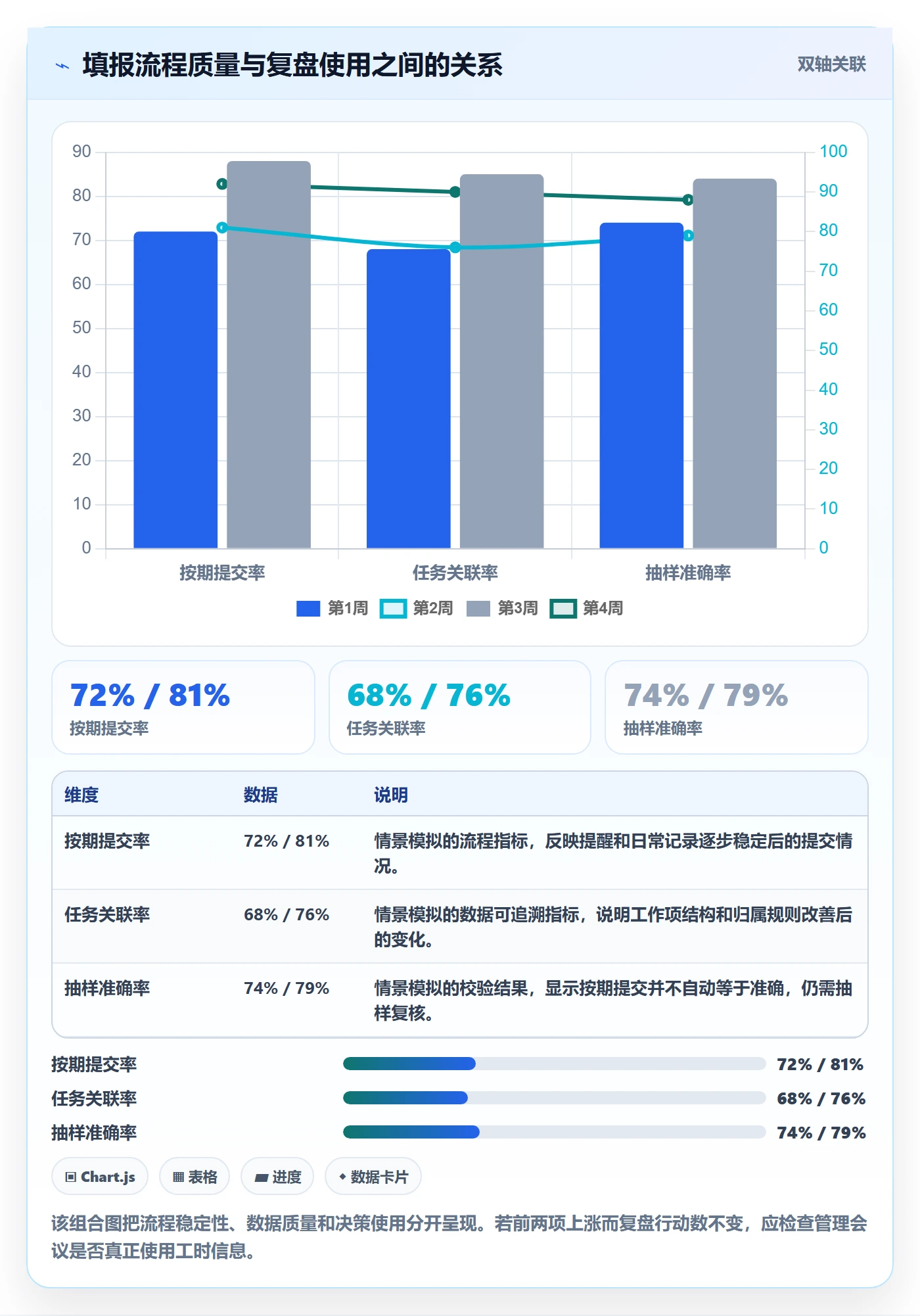

2. 先抽样,不先改制度
项目经理没有立刻增加填报字段,而是抽查连续三周的工作记录,并访谈不同岗位人员。抽样覆盖24人中的12人,按项目工作项、会议、支持、返工和等待分类。结果显示,问题不是员工普遍漏填,而是任务关联方式不一致,且公共支持工作没有固定归属。
团队随后做了三项小调整:统一工作类型为计划交付、缺陷返工、临时支持、会议协调和其他;为公共支持建立可关联的工作项;规定需求变更必须标注变更来源。该方案减少了“其他”中的不可解释时间,但没有要求每人按分钟记录。
3. 用投入结构解释交付差异
下表为情景模拟的调整前后四周平均值。它展示的是管理观察方式,而非通用基准。项目经理将分类结果与版本计划、缺陷记录和变更单对照,判断容量差异来自哪里。

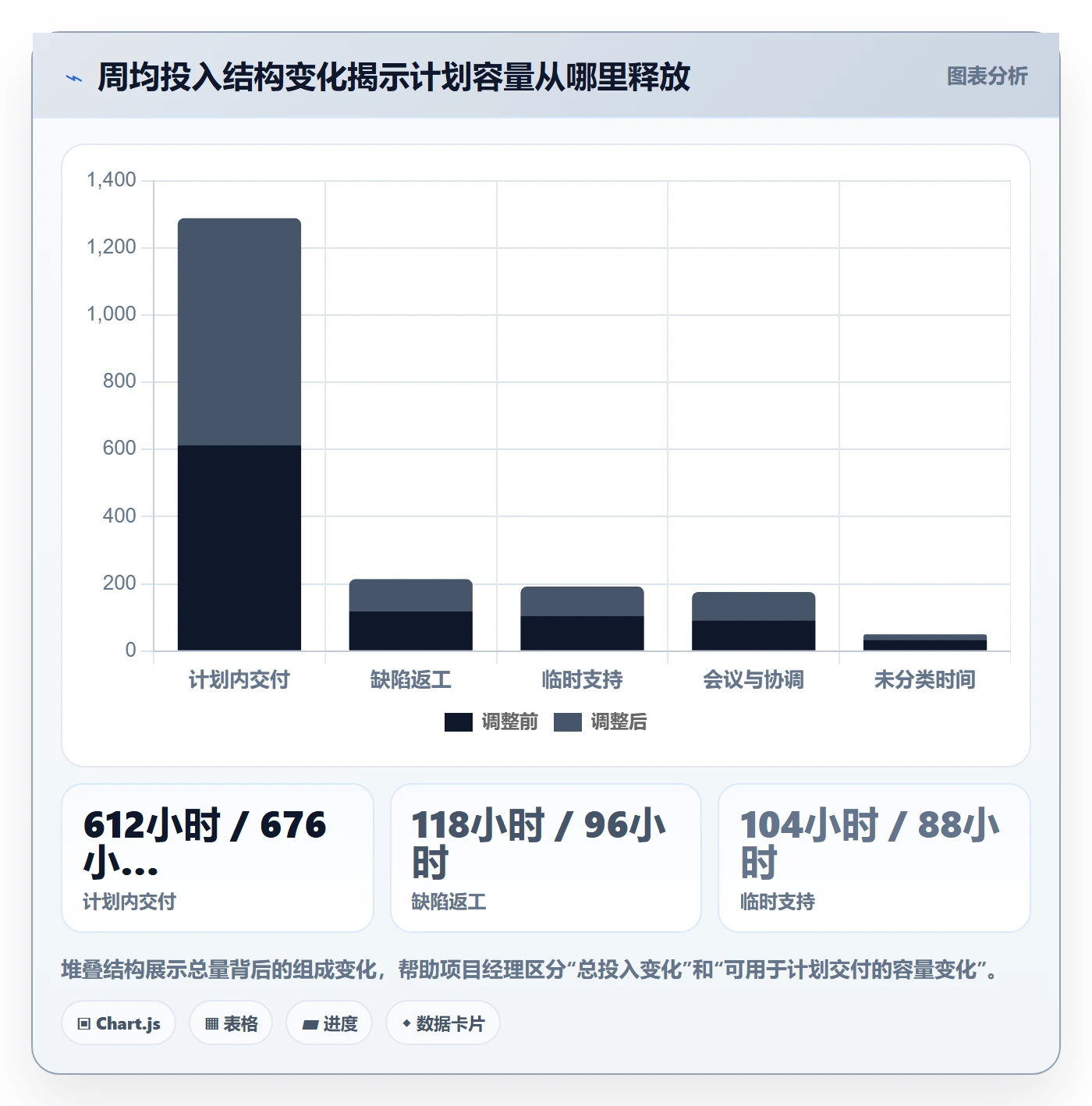

| 工时构成 | 调整前周均投入 | 调整后周均投入 | 项目经理解读 |
|---|---|---|---|
| 计划内交付 | 612小时 | 676小时 | 可计划容量增加,说明临时打断与归属不清得到部分控制 |
| 缺陷返工 | 118小时 | 96小时 | 返工投入下降,但仍需结合缺陷严重度和版本质量解释 |
| 临时支持 | 104小时 | 88小时 | 支持工作没有消失,而是通过固定入口更容易分配和预估 |
| 会议与协调 | 92小时 | 84小时 | 节省幅度有限,不应仅凭这项数据削减必要沟通 |
| 未分类时间 | 34小时 | 16小时 | 数据解释性提高,仍需保留小比例未分类以容纳特殊情况 |
这组数字说明,项目经理不能只盯总工时。调整前后团队总投入变化不大,但计划内交付投入增加,意味着资源被更清晰地识别和安排。与此同时,工时表本身无法证明交付质量变好;还要继续看缺陷密度、返工原因和版本验收结果。

4. 把异常转换成下周动作
团队没有把返工工时减少直接归功于工时制度,而是追查高频缺陷来源,发现接口验收标准不够明确。于是项目经理安排产品和测试在开发开始前补齐验收条件,并在迭代计划中预留风险缓冲。工时数据提供的是线索,根因仍要由业务事实验证。
对临时支持,团队为高频支持请求设置统一入口和轮值责任人。这样做的目的不是把支持时间压到最低,而是避免多个项目同时打断同一批核心人员。支持需求若持续存在,就应将其纳入资源计划,而不是长期假设它“不会占用工时”。
5. 案例能说明什么,不能说明什么
这个案例说明,分类清楚能帮助识别计划容量被什么占用,并为后续改善提供证据。它不能证明所有团队都能通过同样的分类获得相同幅度的改善,也不能证明工时变化必然导致交付加速。
落地时应同步观察交付、质量和团队负荷。若计划内投入增加,但缺陷也大幅增加,说明容量释放可能以牺牲质量为代价;若工时记录更完整,却没有影响排期和决策,则流程可能只是增加了行政负担。

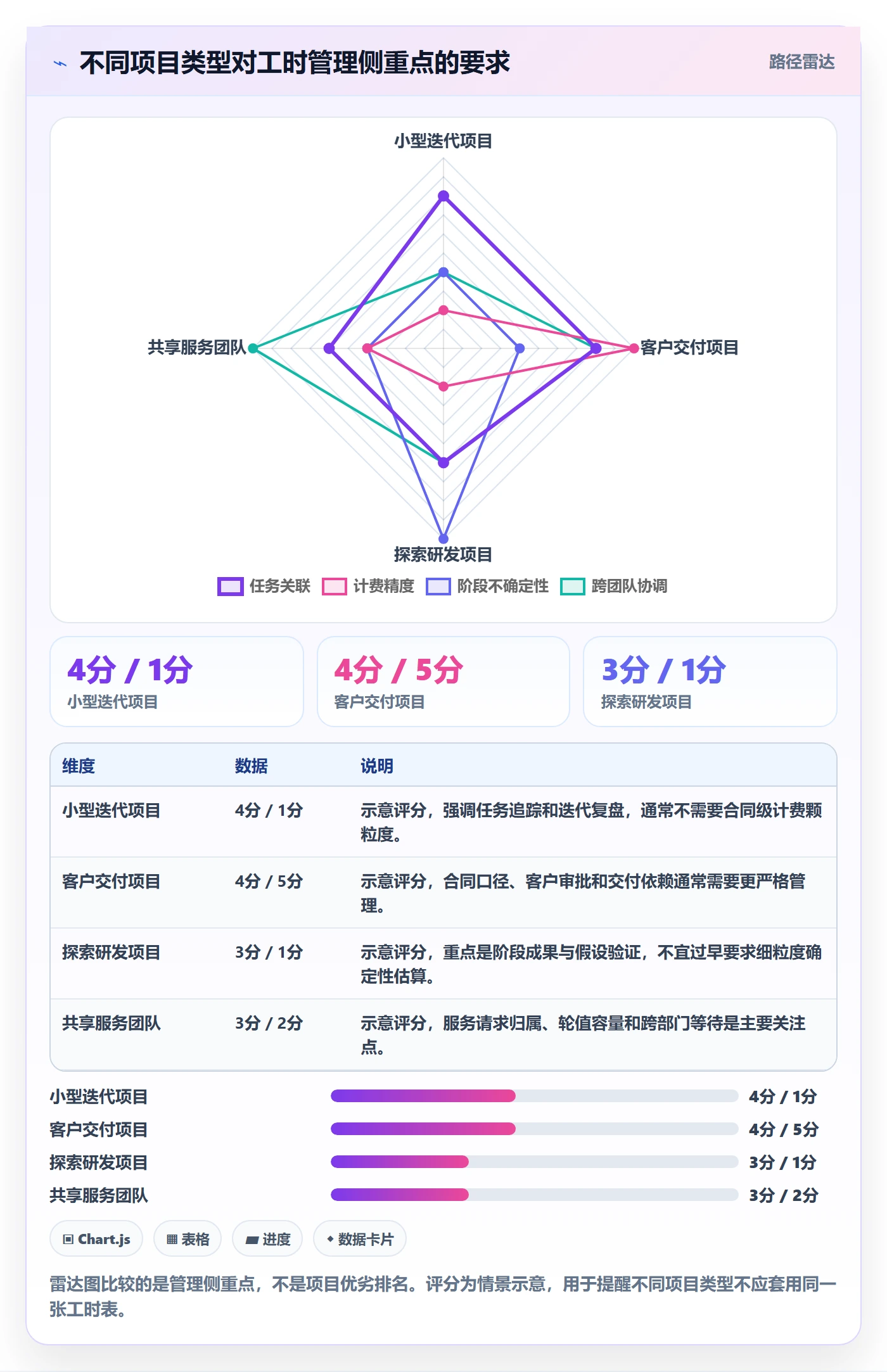

六、不同情况下的行动建议:按组织阶段选择落地路径
1. 小团队:用轻量规则建立共同语言
十几人以内的团队通常不需要复杂审批链。可先使用任务关联、每日或隔日记录、每周一次异常复盘。分类控制在少数几项,负责人重点查看未关联工作、重复记录和明显超出容量的情况。
小团队的优势是沟通成本低,容易及时核实异常;风险是规则依赖口头约定,新成员加入后容易出现口径漂移。建议把记录单位、公共工作归属、补录窗口和数据用途写成一页说明,避免制度过重,但也不要完全依赖记忆。
2. 多项目团队:先治理容量和切换成本
人员在多个项目之间切换时,建议按项目和工作类型记录,并观察个人每周参与项目数量、临时插入任务和跨项目协调时间。项目经理需要将共享人员的容量作为组合问题管理,而不是让每个项目分别假设“这个人本周可投入满额”。
如果关键人员同时承担多个关键路径任务,优先讨论减少并行、安排轮值或集中处理窗口。工时表能揭示切换频率和投入分布,但通常无法精确测量每次切换的认知成本,所以不要把“记录到某项目的小时”误当成全部有效产出。
3. 客户交付或合同计费:把内部投入与可计费口径分开
交付团队应先确认合同约定、客户审批要求和内部成本核算规则。项目投入可能包含内部培训、返工、售前支持和不可计费沟通,不能直接把全部工时作为客户账单依据。
建议保留两层数据:实际项目投入用于成本和资源分析,可计费状态用于合同结算。任何转换规则都要可追溯,并由具有相应职责的角色审核。若需审计,记录应能关联工作成果、日期、人员和审批凭证。
4. 研发探索项目:接受阶段性不确定性
探索性研发往往无法在开始时准确拆分全部任务。强行按固定任务估算到很细,容易产生虚假承诺。可按研究阶段、实验或技术验证活动记录投入,并设置阶段评审点,比较投入与获得的信息、验证结果和风险下降情况。
这类项目的“产出”不只是一项可发布功能,也可能是排除某条技术路线、验证关键假设或降低后续实施风险。工时应与阶段成果一起解释,不能只用实际投入除以功能点数来评价价值。
5. 百人以上组织:先统一字典,再配置平台
规模化推广时,先确定哪些字段是全组织必填,哪些允许部门扩展;再明确项目、成本中心、产品线和工作类型的映射。建议由项目治理、财务、人力或交付运营等相关角色共同确认口径,避免单一部门的统计需求变成全员负担。
若使用 PingCode 等项目管理平台,可评估工作项关联、权限分层、审批流、报表和导出能力是否贴合流程。平台适合承载跨团队记录与汇总,但不应为了迁就默认报表而扭曲业务定义。上线前用真实项目做小范围试点,核对一条记录从录入到报表的完整路径。
6. 远程与跨时区团队:以异步规则降低等待
跨时区团队不宜依赖周会现场补记工时。可以规定各地本地时间的提交窗口,异常通过异步说明处理,并明确谁负责确认跨团队任务归属。记录粒度应考虑时差交接:如果一项任务由多人接力,最好让工作项和交付物留下可追溯状态,而不是仅靠某个人的时间描述。
不要把在线时长、消息响应速度当作工时数据的替代品。远程协作中,异步阅读、深度工作和等待反馈的性质不同;若管理者只看在线状态,既不能准确核算项目投入,也容易损害团队信任。

七、不同情况下的取舍:精度、负担、透明度和用途之间如何平衡
1. 记录越细与填报负担之间的取舍
细粒度有利于成本分摊、合同结算和根因分析,但会增加员工记录成本。粗粒度更容易执行,却可能无法解释返工和等待。我的判断原则是:只把能够改变决策的细节设为必填,其余通过抽样或复盘补足。
例如,产品研发团队可以按工作日和任务记录,异常情况补充说明;按合同计费的团队则可能需要更细的起止时间和审批证据。不要因为某个部门需要精细口径,就要求所有岗位承担同样成本。
2. 自动化与员工自主解释之间的取舍
自动从工作项带出项目和迭代,可以减少重复输入;自动分配类别、根据日历生成工时,则可能产生错误归属。自动化适合处理稳定、规则清晰的信息,不适合替代对特殊情况的解释。
可采用“系统默认、员工确认、异常补充”的方式:系统带出已有任务属性,员工确认投入数量;无任务的支持活动进入明确入口;超出规则的记录要求说明。自动化减少操作,不应取消责任边界。
3. 统一分类与部门灵活度之间的取舍
完全统一有利于公司级汇总,却可能不适合不同岗位;完全放任部门自定义,则难以跨团队比较。实践中可以设“核心分类加有限扩展”:所有团队使用统一的一级分类,部门在需要时增加二级标签,并说明映射关系。
统一口径不等于所有工作必须被同一种解释。公司层面可以比较计划内交付、返工和支持等大类,部门内部再细分设计评审、环境维护或数据准备等活动。跨层级汇报时应保留口径说明,避免把不同定义的数字直接相加。
4. 透明度与隐私边界之间的取舍
团队成员需要知道自己的工时记录如何被使用,也需要明确谁可以查看个人明细、谁只能看项目汇总。项目层面的资源决策通常不需要公开每个人的逐日细节;合同审计或内部核算则可能需要受控访问。
我建议将数据访问按职责分层,并公开保留期限、使用目的和更正流程。若工时与人事评价存在任何关联,必须明确说明规则和限制,避免员工在不知情的情况下被用于其他目的。数据治理不是上线后的补充,而是信任的基础。
5. 追求完整率与尊重特殊工作之间的取舍
没有分类能覆盖所有情况,允许少量“未分类”并不可怕,关键是能否识别其规模和变化。如果强制每条记录必须落入某个类别,员工可能选择最接近但并不准确的选项,表面完整率上升,解释价值下降。
当未分类比例连续升高时,先抽样确认是新型工作、分类不清还是录入体验问题,再决定是否扩展分类。扩展字段应有负责人和复核日期,避免分类不断膨胀,最后没有人能稳定理解。
八、上线与复盘:用六周把规则从文档变成习惯
1. 第一步:记录现状,不先设理想目标
上线前抽取一到两周的现有记录,确认每周实际需要记录的人数、项目数量、非项目活动种类、补录频率和主要报表需求。基线不是为了评价谁做得差,而是为了看清流程现在在哪里断开。
如果团队目前没有任何可靠数据,可以先从小范围试点开始。不要把系统上线后的第一周当成真实基准,因为新流程通常存在学习和迁移成本。
2. 第二步:用真实任务测试字段
选取一个正在推进的项目,覆盖正常交付、缺陷、支持、会议、等待和变更等场景,让不同岗位试填。检查每条记录是否能解释“谁在何时为哪项工作投入了多少时间”,并观察是否出现重复选择、默认归属和无法表达的工作。
试填时要记录完成一条工时需要多少步骤、哪些字段需要回忆、哪些内容系统可以带出。字段有效性不仅看是否能填,还要看员工能否在不查多个系统的情况下完成。
3. 第三步:明确角色责任和异常路径
- 员工:按约定时间记录,补充特殊投入和阻塞说明,发现归属错误时及时更正。
- 工作负责人:核对任务关系、异常投入和重复记录,不以总量判断个人表现。
- 项目经理:对照计划、范围和交付分析偏差,维护行动项并跟踪结果。
- 流程负责人:维护分类字典、权限、报表口径和培训材料,定期清理无效字段。
- 管理层:确认数据用途边界,避免把工时作为单一绩效或效率标准。
异常路径尤其重要。员工出差、值班、跨项目支持、请假或临时承担紧急任务时,应该知道如何记录、由谁确认、是否需要补充说明。没有异常路径,规则越严格,线下处理越多。
4. 第四步:试运行中只改最关键的问题
试运行期间,建议每周收集三类反馈:最难填写的字段、最常见的归属错误、最有价值的管理发现。优先修改会造成系统性错误或明显重复劳动的问题,不要根据个别偏好频繁改动字段。
如果报表结果与项目经理认知差异很大,先核对定义、数据来源和漏记范围。不要急着认为报表错了,也不要急着认为员工填错了。差异本身可能揭示管理者过去没有看见的隐性工作。
5. 第五步:把复盘会从读数字改成作决策
工时复盘不必逐条朗读记录。会议前由项目经理整理高偏差任务、变更投入、返工投入、支持负荷和关键人员容量,会议只讨论原因和行动。每个行动都应有负责人、截止时间和验证指标。
例如,若某类任务连续两周出现相似估算偏差,行动可能是补充估算模板;若临时支持不断打断关键路径,行动可能是设置轮值;若返工来自验收条件不清,行动可能是调整需求评审。没有行动责任人的数据,不算完成复盘。
6. 第六步:到第六周再决定是否扩大范围
扩大上线前,我会检查四件事:记录是否稳定、数据能否追溯、项目经理是否实际使用、员工负担是否可接受。若提交率提高但准确率没有改善,应先修正流程;若报表有用但录入负担过大,应简化字段或增加自动带出;若数据完全没有改变决策,应重新审视用途。
采用项目管理平台时,也要验证跨项目权限、汇总口径、数据导出和历史记录。技术能力满足条件,不代表组织已经准备好推广。最终判断标准是流程能否持续被使用,而不是配置页面是否完整。
九、项目经理可直接采用的周报工时规范模板
1. 记录规则
- 按实际发生日期记录,不建议仅在周末凭记忆一次性填写。
- 每条记录关联到项目和工作项;临时支持使用统一的支持入口。
- 工时单位按团队业务选择,例如半小时或一小时为最小单位,并保持全员一致。
- 计划内工作记录任务或活动;变更、返工、阻塞和紧急支持需选择对应分类。
- 无任务可关联时,先使用约定的公共活动项,并在周内由负责人确认归属。
- 补录和更正应保留修改记录,避免覆盖后无法解释数据变化。
2. 周报复盘规则
- 项目经理每周查看提交率、任务关联率、异常记录和未分类时间。
- 对显著偏差任务核对基线估算、范围变更、依赖等待和实际交付。
- 抽样核对工时记录与工作项状态、交付物或变更记录的一致性。
- 复盘结论至少包含事实、原因、影响和下一步行动。
- 行动项应指定负责人和完成时间,下周检查是否有效。
- 工时不得脱离岗位差异和工作情境,作为个人效率的唯一判断依据。
3. 项目经理每周检查清单
我建议项目经理每周问自己六个问题,而不是只看一张总量报表:
- 本周记录是否覆盖了所有计划内工作和主要临时工作?
- 有多少工时无法关联到项目、任务或明确活动?原因是什么?
- 哪些任务的实际投入与基线差异最大,差异能否由范围或依赖解释?
- 返工、等待、支持和协调投入是否出现连续变化?
- 关键人员是否被多个项目同时安排,存在无法满足的容量冲突?
- 根据本周数据,下周要调整什么,并由谁负责验证?
如果六个问题中最后一个没有答案,报表可能还没有进入管理闭环。此时不必急着增加指标,先明确谁能依据数据做出什么决策。
十、结尾:好工时表不追求把每一分钟管住
1. 独特观点:把工时当作组织的“解释系统”
我对周报工时管理的判断是:它最重要的产物不是工时总数,而是组织解释偏差的能力。如果团队能用记录解释为什么计划改变、哪些工作挤占了容量、哪些改进减少了返工,工时数据就有价值;如果只能证明每个人填过表,再精确的数字也只是行政痕迹。
因此,落地顺序应是先统一用途和口径,再设计最小字段,再建立校验和复盘,最后才讨论自动化、跨部门对标和更复杂的成本模型。这个顺序能减少“先上系统、后补规则”带来的返工。
2. 下一步怎么做
如果你正在准备上线,下一步不必先写一份几十页制度。先找一个真实项目,用一周记录验证字段;再用四周观察填报、校验和决策是否闭环。把提交、关联、准确、复盘和行动分开衡量,避免用单一完成率掩盖问题。
最终,工时表是否成功,不看它能不能把每个人的一周填得整整齐齐,而看项目经理能不能据此做出更好的范围、资源和进度决定。记录不是终点,能解释、能调整、能验证,才是周报工时流程落地的关键指标。
常见问题解答(FAQ)
1. 项目周报工时应该按什么粒度填写?
我负责项目时,常纠结工时要记到多细:只写“需求开发”方便,但月底很难解释偏差;拆到每个小动作,又会让团队觉得填表比做事还累。有没有一种既能复盘、又不增加太多负担的粒度?
建议按“可验收的工作项”记录,而不是按零散动作逐条计时。比如把“订单导出”拆成需求澄清、开发、联调、测试与返工,单条工作通常控制在半天至两天;临时沟通、切换任务等零碎时间可归入对应工作项,不必逐分钟登记。落地时先试行两周:如果周末仍有大量工时无法对应到任务,说明任务拆分过粗;
如果填写耗时明显增加、记录充斥十几分钟的小项,则拆得过细。工时的用途是解释投入和偏差,不是监控每一分钟。
2. 周报工时的提交时间和补录规则怎么定才合理?
我遇到过周五集中回忆一周工作,结果会议、支持和返工都记不准;也担心要求每天填写会打断工作。项目经理应该怎么设置提交节奏,既保证数据及时,又不把流程变成负担?
可以采用“每日快速记录、每周集中确认”的节奏:成员在当天结束前用约两分钟登记主要工作项和投入,周五下班前确认整周记录,项目经理在下周第一个工作日完成抽查。补录不必一律禁止,但应保留补录日期和原因;例如超过三个工作日的补录进入复核,避免月底一次性估填。
试行时观察准时提交率和补录比例:若准时率低,先检查提醒、入口和任务归属是否清楚,不要立刻把问题归因于成员态度。
3. 项目经理应关注哪些工时表关键指标?
我不想把工时表变成单纯的排名表:有人填得多,不一定产出更多;有人投入低,也可能是任务估算准确。到底看哪些数字,才能发现项目风险而不是制造无效比较?
建议优先看四类指标:计划工时与实际工时偏差、未归属任务的工时占比、返工工时占比、周报按时提交率。可先用“偏差率=(实际工时-计划工时)÷计划工时”观察同一工作项的趋势;例如连续两周偏差超过20%,就检查需求变更、依赖等待或估算依据,而不是直接判定执行不力。
指标要按任务类型和团队阶段分组,跨团队比较个人工时通常缺少上下文。阈值应作为复盘触发器,而非绩效结论。
4. 如何核对工时,避免虚报、漏报或为了达标凑数字?
我担心工时一旦和绩效直接挂钩,大家就会倾向于把时间填满,或者把返工藏起来;但完全不核对,数据又可能不可信。有没有不靠逐条审问、又能识别异常的办法?
把核对重点放在记录之间是否自洽,而不是追问每个人为何少填或多填。每周抽查少量工作项,对照任务状态、交付物、会议安排和缺陷记录;例如登记了较多开发工时却没有代码提交或阶段产物时,先了解是否包含调研、排障等不易留痕的工作。另设“等待、支持、返工”类别,避免这些投入被塞进开发工时。
出现异常时先核实口径和任务变更,再讨论个人行为;若团队持续出现相同偏差,通常应优先修正流程或估算方式。
核心关键词
文章包含AI辅助创作:周报工时流程与规范:项目经理工时表落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580587
读者评论
我们之前也试过周五集中补录,确实容易把零碎支持工作都归到“其他”。改成每天顺手记后,任务归属清楚了些,不过分类仍要控制数量,不然大家很快又会选默认项。
文中强调工时不能直接用于个人排名,我认同。多项目切换和等待依赖经常不在个人可控范围内;复盘时如果能把变更、返工、阻塞单独拆出来,比只对比估算和实际更有帮助。
字段设计讲得比较实用。我比较想知道跨部门公共事务怎么分摊:如果每个团队各自定义归属,汇总时仍很难比较。上线前先统一几类公共工作口径,可能比先上复杂报表更重要。
