日报工时实操方法:项目经理提升工时表效率的协同管理方法与模板
日报工时表最常见的失败,不是员工忘了填,而是大家都填了,项目经理仍然不知道项目为什么延期、哪项工作正在挤占关键任务、下周该把人调到哪里。工时记录如果只用于月底汇总,就会成为重复劳动;如果能在当天连接任务、风险和资源决策,它才是一种协同管理工具。本文从填报口径、日常流程、异常处理和模板设计入手,说明如何把日报工时从“登记时间”变成“发现偏差并采取行动”的机制。
一、先讲核心结论:日报工时表的价值在于支持决策
1. 工时表不是考勤表,也不是工作汇报
我判断一张工时表是否有用,不先看它有多少列,而先问项目经理能不能用它回答三个问题:哪些工作实际消耗了时间,消耗与计划差在哪里,差异是否需要调整范围、资源或交付日期。若这些问题无法回答,再精美的表格也只是数据收集。
考勤记录回答的是“人在不在”,日报回答的是“今天做了什么”,工时记录回答的是“工作量实际落在哪个任务或项目上”。三者可以有关联,但不能混为一谈。把“在线八小时”直接当成项目工时,既无法区分会议、支持和交付工作,也容易制造虚假的精确感。
我的核心建议是:让工时记录依附于工作对象,而不是依附于员工姓名。员工填报时选择任务、工作类别和耗时;项目经理查看时能按项目、任务、阶段和人员汇总。这样既保留个人填报入口,也让数据直接服务于项目判断。
2. 先统一口径,再谈自动化
很多团队急着买工具、做仪表盘,却没有先回答“会议算不算项目工时”“跨项目支持记到哪里”“不足一小时如何填写”。口径不一致时,系统只会更快地产生互相不可比的数据。先用一页规则说明填报边界,再考虑流程自动化,通常更稳妥。
建议至少统一四项口径:工时按实际投入还是预计投入记录;按任务、项目还是职能归集;跨项目工作如何拆分;请假、培训、内部会议是否纳入可用工时。团队不必追求所有组织采用同一标准,但必须保证同一个团队、同一个统计周期内使用同一套解释。
| 需要回答的问题 | 建议定义 | 定义不清的后果 |
|---|---|---|
| 记录对象是什么 | 优先关联具体任务;没有任务时使用受控的工作类别 | 工时只能按人统计,无法回到项目活动 |
| 记录粒度多大 | 以能辨认工作内容为准,避免拆成大量微小条目 | 填报耗时增加,数据精细但无法用于决策 |
| 何时提交 | 建议当天收尾前提交,次日上午设补录窗口 | 周末集中回忆,估算偏差和遗漏增加 |
| 谁负责核对 | 任务负责人先检查,项目经理处理跨任务和风险异常 | 所有校验压力落在项目经理身上 |
3. 先建立最小闭环,不要先追求全量采集
实操中,我更倾向于先选一个项目或一个交付阶段试行两周,只记录任务、工作类别、投入时长、简短说明和是否存在阻塞。试行目的不是证明所有人都能填表,而是观察这些字段是否足以触发有效行动,以及填报成本是否被团队接受。
如果一条记录不能帮助项目经理进行预测、资源协调、范围判断或风险跟进,就要重新审视它是否值得采集。有效的工时管理不是“记录得越多越好”,而是以尽可能低的填报成本,获得足以支持下一步行动的信息。
二、背景和真实场景:为什么团队填得越勤,经理有时越看不懂
1. 典型场景:日报齐了,项目还是突然延期
一个常见的交付项目同时包含需求澄清、开发、测试和客户支持。团队成员每天都按时填报,月底的总工时也完整;但项目经理直到测试阶段才发现,开发人员有相当一部分时间被零散需求答疑和线上问题处理占用。工时是有的,问题在于它们没有被归到能解释项目变化的工作对象上。
这类情况通常不是员工隐瞒,而是表格缺少“非计划工作”的承接位置。员工只能把临时支持记在当前任务、项目公共项,或一句“其他工作”里。汇总时,管理者看到的只是任务耗时增加,却看不到增加来自需求变更、缺陷返工、生产支持还是沟通等待。
当临时工作有独立分类,并且能与任务、问题单或需求变更关联时,项目经理才有机会区分“估算不准”和“工作范围变了”。两者的处理方法完全不同:前者要改善估算和拆分,后者要讨论优先级、范围或资源,而不是一味要求团队提高效率。
2. 日报工时连接的是计划与实际,不是绩效高低
计划工时是一种预测,实际工时是一种观察。两者的差异有信息价值,但不天然代表个人能力或努力程度。一个任务实际花费比计划多,可能是需求不完整、外部依赖延误、质量返工、技术方案变更,也可能是估算时没有纳入评审和联调。
因此,我不建议仅凭个人工时高低判断工作表现,也不建议把“工时越长”当成贡献越大。将工时数据用于个人绩效排名,容易诱发拆任务、延长记录时间、把沟通与支持隐藏到其他类别等行为。结果看似更精确,管理判断反而更失真。
更稳妥的使用顺序是先看项目和任务层面的偏差,再看偏差的原因,最后由负责人讨论行动。如果确实要做人员容量分析,应同时看角色、任务类型、交付结果和可用时间,不能把记录小时数直接当作产出质量。
3. 记录频率影响数据质量,也影响团队感受
让员工每十分钟记录一次,通常会增加切换成本;让员工月底回忆整月工作,则容易产生记忆误差。日报是一个折中方案:工作尚未远离记忆,记录频率又不至于打断每个工作片段。对跨项目、频繁响应支持请求的团队,当天结束前补齐尤其重要。
日报不等于要求每天写长篇总结。工时条目只需能识别工作对象和实际投入;遇到异常时再补充原因。项目经理应避免让所有人每天重复写“今天完成了某某工作”的文字,因为这些信息通常已存在于任务状态或交付记录中。
| 记录方式 | 主要优点 | 主要风险 | 适用判断 |
|---|---|---|---|
| 实时记录 | 回忆误差较低,适合频繁切换的支持工作 | 容易打断深度工作,形成过度追踪感 | 用于少数需要精确核算的场景 |
| 每日收尾记录 | 回忆与管理成本相对平衡 | 当天临时事项仍可能被漏记 | 多数项目团队可从此方式开始 |
| 每周集中补录 | 日常操作少 | 遗漏、归类错误和估算偏差较高 | 只适合低频、粗粒度的内部统计 |
三、拆解常见误区:看起来严格,实际却降低了数据可信度
1. 误区一:字段越多,管理越精细
工时表里常见的过度设计包括:要求填写任务编号、项目编号、阶段、模块、客户、工作地点、详细说明、开始时间、结束时间、效率评价和阻塞原因。字段多并不等于信息完整,尤其是员工需要在多个下拉选项中反复查找时,填报质量会迅速下降。
我的取舍是把必填字段控制在能够归集和解释工作所需的最小集合。通常是日期、任务或工作类别、实际时长;说明和异常原因仅在需要时填写。项目、负责人和所属阶段如果能从任务关系自动继承,就不应让员工再手工重复输入。
团队可以用一个简单标准判断字段是否应保留:这个字段是否会改变后续行动?若不会用于资源调整、范围讨论、成本核算或问题追踪,它更像是管理者的好奇心,而不是必要数据。
2. 误区二:把八小时坐满等同于八小时项目产出
工作日内还会有跨部门沟通、内部会议、培训、行政事项和临时支持。若团队把这些时间硬塞进某个项目任务,项目成本会被污染;若全部记成“其他”,项目经理又失去识别支持负荷的机会。
更实用的方法是把工时分成几类:项目计划内工作、项目内非计划工作、跨项目支持、团队运行与会议、休假或培训等非项目时间。具体分类可根据管理目的合并,不必照搬固定模板。关键在于临时工作不能悄悄消失,也不能被误认为原计划工作。
如果组织只需要项目成本视角,可以把非项目时间从项目统计中排除;如果组织还要做容量规划,则应保留这些时间的汇总。不同报表使用不同口径是可以的,但同一报表内不能临时混用口径。
3. 误区三:把工时偏差当成个人效率问题
工时偏差只是提示信号,不是原因结论。比如计划十小时、实际十五小时,差异可能来自返工,也可能是需求新增了五小时;若没有任务范围变化记录,仅看数值无法判断是谁的问题。用偏差直接批评个人,往往会促使团队减少异常披露。
我通常先追问三件事:计划包含哪些工作,实际新增了哪些工作,新增工作由什么条件触发。若答案指向需求范围变更,就应记录变更并重新预测;若答案指向任务过大,就拆分任务;若答案指向外部等待,就记录依赖和等待时间,避免把等待误算为持续投入。
4. 误区四:有审批就代表数据可信
审批只能说明某个人点击了确认,不能保证记录真实、分类正确或具备决策价值。项目经理如果每天逐条审批数十条描述模糊的工时,时间会被消耗在形式核对上。更有效的是设置规则检查和异常抽查,把管理注意力集中到值得讨论的差异上。
例如,可以关注单日记录超出工作日可用时长、任务没有负责人、工时挂在已关闭任务、项目总投入快速偏离预测、某类非计划工作连续多日升高等信号。规则的目的不是自动判定违规,而是把疑点送到负责人面前核实。
5. 误区五:把所有工作拆到最细粒度
细颗粒度确实便于追溯,但管理收益存在边际递减。把一项两小时的工作拆成十多条十分钟记录,容易让员工把精力花在分类,而不是交付。反过来,整天只填一条“项目工作八小时”,又无法解释具体任务消耗。
我会按管理目的选择粒度:需要项目成本估算时,按任务或工作包记录;需要识别支持负荷时,按支持类型和关联问题记录;只需要团队容量概览时,按项目和工作类别汇总即可。粒度的标准不是越细越专业,而是能否支撑你想做的判断。
四、专业判断逻辑:从工作对象、计划偏差到管理动作

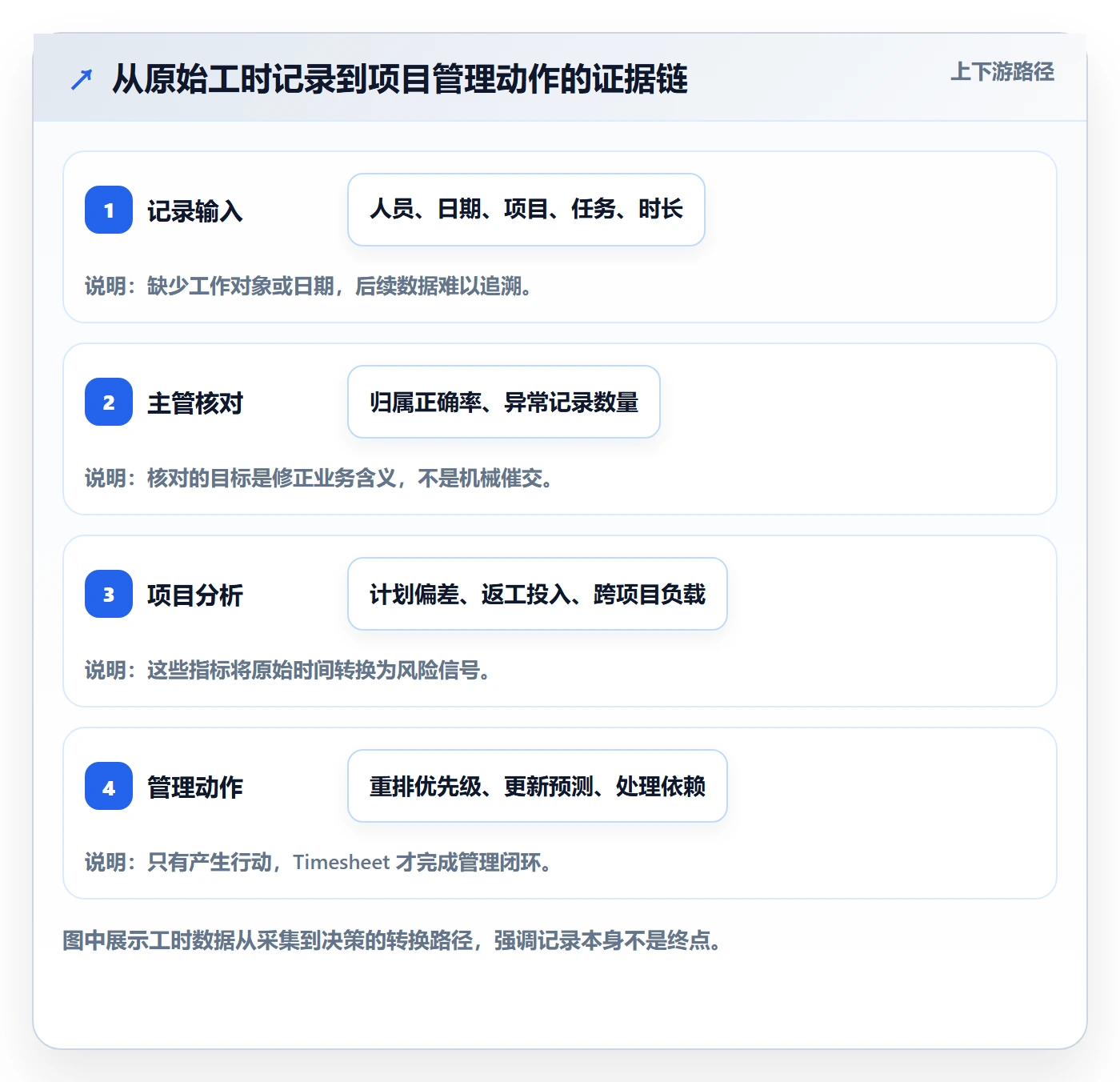

1. 用“任务,实际投入,原因,动作”形成闭环
一条可用的日报工时记录,不应只留下“投入三小时”。它至少要能关联工作对象,并在出现异常时留下原因线索。管理流程则应继续追问偏差是否影响预测,以及需要谁采取行动。这个闭环可以写成:任务或类别、实际投入、与计划差异、原因、下一步动作。
不必要求每条记录都填写原因和行动。对正常、符合计划的任务,简短记录即可;超出阈值、涉及范围变化或发生阻塞时,再补充异常说明。这样的分层填写既减少日常负担,也避免重要问题被普通条目淹没。
| 记录状态 | 建议动作 | 项目经理关注点 |
|---|---|---|
| 实际投入与估算接近,工作正常推进 | 保留记录,不额外要求解释 | 检查任务是否按预期完成 |
| 实际投入明显超出计划 | 补充差异原因并更新剩余工作预测 | 确认是估算偏差、返工还是范围变化 |
| 工时持续落在非计划工作 | 建立支持或变更记录,评估资源影响 | 判断是否需要重新排序或调整承诺 |
| 工时记录与任务状态不一致 | 核对任务负责人、状态和时间范围 | 识别流程断点,而非先认定个人错误 |
2. 将工时分类设计成“少量稳定类别”
我建议类别控制在团队能够记住、项目经理能够解释的范围内。一个研发交付团队可以从计划内实施、评审与协作、测试与返工、临时支持、团队运行五类开始。具体名字不重要,重要的是每一类有清楚边界,并且能对应不同的管理动作。
“计划内实施”可用于已纳入任务计划的开发、设计或测试;“临时支持”用于原计划外的客户问题、线上排查或跨团队请求;“测试与返工”用于发现缺陷后的修复和回归;“团队运行”承接必要的内部会议和团队事务。若不同类别最终不会被区分分析,就应考虑合并。
3. 设定异常阈值,但把阈值当作提醒而非裁决
阈值必须结合任务大小和团队工作方式。对两小时的小任务,偏差一小时就很显著;对持续数周的大型工作包,单日差异未必值得升级。可先采用相对偏差与绝对偏差并用的方式,例如实际投入超过估算一定比例,且超出一定时长,才进入人工复核。
阈值只是筛选器,不是绩效红线。设得太低,项目经理会被大量无意义提醒淹没;设得太高,问题发现又太晚。建议在试运行阶段观察两周的提醒量和有效率:如果提醒大多无需行动,适当提高阈值或改进分类;如果重大偏差经常在事后才发现,则应调整监控频率或关联关系。
更重要的是,任何异常都应允许员工解释上下文。系统提示“超出计划”之后,项目经理应有选项记录需求变更、技术风险、返工、外部等待或估算遗漏。没有原因分类的异常列表,只会不断增长,不会自动变成管理能力。
4. 把工时数据用于预测,而不仅是复盘
当任务完成后,实际工时可以帮助团队校准同类工作的估算;任务进行中,已投入工时、剩余工作和阻塞状态则可共同用于预测。只看已投入时间,不看剩余工作,可能把“消耗很多”误解成“快完成”;只看剩余工作,不看实际投入,又可能忽视效率或需求变化。
对于仍在进行的任务,建议项目经理同时核对三个值:原始估算、当前累计实际投入、负责人对剩余工作的最新判断。若实际投入已经超过估算,而剩余工作仍不少,项目计划就应更新,而不是等待月底报表再确认延期。
5. 区分项目成本口径与团队容量口径
项目成本分析通常关注哪些投入能够归属于项目,团队容量分析则关注成员的可用时间被什么活动占用。两种口径可以共享原始记录,但不能把同一张汇总表的数字直接解释成同一件事。
举例来说,内部培训可能不计入客户项目成本,却会占用团队容量;跨项目救火可能属于支持项目,也可能需要分摊到被支持的项目。先明确报表用途,再定义计入规则,能避免月底出现“总工时为什么和项目工时对不上”的争论。
五、案例与数据观察:一支交付团队如何减少无效填报
1. 案例边界:以下为可复用的情景模拟
为避免把示意数字误当作行业统计,以下案例明确标注为情景模拟。假设一支24人的交付团队,连续推进三个并行项目,原来使用共享表格记录日报。项目经理每周汇总一次,团队平均每人每周花费约12分钟补录和修正;这个数字只用于演示计算方法,不代表公开行业基准。
原表只有日期、项目、事项和小时数。临时支持通常被填进“项目协作”,会议则有时记入某个项目,有时完全漏掉。月底出现偏差时,项目经理需要在聊天记录、任务系统和表格之间来回查找,才能判断工时增长来自需求变化还是返工。
2. 第一步:把“其他”变成可解释的入口
团队先不换工具,只把字段调整为任务或工作类别、实际投入、简短说明和异常原因。原先的“其他”拆成临时支持、内部协作和未归类待处理三类。最后一类不是长期分类,而是提醒项目经理每周检查并推动归类,避免模糊事项永久沉淀。
同时,团队规定日常工作以任务为首选对象;无对应任务的工作,选择工作类别并写明关联事项。跨项目支持必须记录被支持项目或问题编号。这个改动没有增加大量填报步骤,却使项目经理能够看见临时工作占用。
3. 第二步:用异常复核替代逐条审批
第二周开始,项目经理不再逐条检查所有记录,而是优先查看五类情况:超出任务估算、单日工时异常、挂在关闭任务上的记录、非计划工作连续上升、任务投入与状态明显不一致。记录正常的人员不需要反复说明,异常条目才进入讨论。
团队还要求变更工作关联到变更说明或新增任务。若无法在当天建立正式任务,可先用“临时支持”记录,并在下一个工作日补齐关联。这样既不因流程手续耽误记录,也避免临时事项最终无法追溯。
4. 结果观察:减少的是返工式核对,不是必要沟通
以下是同一情景模拟中的试点观察值。试点前后保持团队规模和日报频率不变,调整的是分类口径和异常复核方式。观察指标包括每周人工核对耗时、待澄清记录比例和临时支持识别率。数据用于说明评估思路,并非已发布的真实客户案例。
| 观察指标 | 试点前 | 试点后 | 解释 |
|---|---|---|---|
| 项目经理每周人工核对耗时 | 约4.5小时 | 约2.2小时 | 减少了逐条核对和跨系统追查 |
| 需要二次澄清的记录比例 | 约28% | 约12% | 分类边界变清楚,但异常仍需人工判断 |
| 临时支持可识别比例 | 约45% | 约82% | 独立入口减少了临时工作混入计划任务 |
| 员工每周填报与修正时间 | 约12分钟/人 | 约9分钟/人 | 字段减少和任务关联降低了重复填写 |
这些数字不应被理解为“采用某套模板就能达到同样提升”。变化来自三件事同时发生:先清理字段,接着统一分类解释,最后把审核从全面审批改为异常复核。若只加一个工具而保留模糊口径,系统很可能只是把原来的低质量表格电子化。
5. 试点的意外发现:临时工作是计划失真的重要线索
试点中,项目经理开始看到临时支持集中出现在哪些阶段和任务类型。原先看起来像是开发任务普遍超时,拆开后才发现部分时间用于接口问题排查和需求答疑。团队据此增加了跨团队确认节点,并在后续计划中为上线支持留出容量。
这里的价值不只是工时统计更准确,而是项目计划开始承认实际存在的工作。若把这部分时间简单归为低效率,团队会继续做出过于乐观的承诺;把它识别为固定支持负荷后,计划才能更接近真实容量。
在面向中大型企业、百人以上组织的管理场景中,PingCode可作为项目协同平台的示例来讨论:当任务、迭代、负责人和工作记录能够关联时,团队更容易把工时回到项目对象上。实际选型仍需核对具体版本的工时能力、权限与报表配置、数据导出方式、私有化部署及集成要求;不能仅凭平台名称推断功能适配性。

六、可直接落地的日报工时模板与协同流程
1. 日报工时最小模板
下面的模板适合大多数项目团队先行试用。项目、任务、负责人等信息若能从任务系统自动带出,尽量不要让员工重复输入。说明栏不要求写流水账,只需补足无法从任务标题看出的关键情况。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 日期 | 记录实际投入发生的日期 | 2025年4月15日 |
| 项目或工作对象 | 优先关联项目任务;无任务时选工作类别 | 支付接口联调任务 |
| 工作类别 | 使用团队统一分类 | 计划内实施、临时支持、返工 |
| 实际投入 | 按约定单位记录,不以在岗时长代替 | 2小时 |
| 简短说明 | 写明完成内容或关键产出 | 完成沙箱联调,发现签名参数不一致 |
| 异常或阻塞 | 仅在影响计划时填写 | 等待外部团队确认回调字段 |
| 下一步动作 | 仅在有风险或需协同时填写 | 明日上午确认字段,未确认则升级接口人 |
2. 一条合格记录应该让别人看懂什么
“处理接口问题,2小时”比“工作2小时”更具体,但仍未必足以支持后续判断。若问题会影响进度,最好写出处理对象、结果或阻塞点,例如“排查支付回调签名差异,发现测试环境密钥不一致,等待环境负责人更新”。这种说明既不会变成长篇汇报,也能帮助项目经理看懂下一步风险。
对于正常推进的任务,说明可以很短;对于计划外工作、明显偏差或等待依赖,说明应回答“发生了什么”和“接下来需要谁做什么”。日报不应复制任务描述,也不需要把所有工作过程写成个人日志。
3. 每日协同流程:员工填报、负责人检查、经理处理异常
-
员工当天收尾前填报。先关联任务,再记录实际投入和必要说明。跨项目支持应写明被支持的项目或事项,避免留到月底凭记忆拆分。
-
任务负责人检查关联与状态。确认记录是否挂在正确任务上,任务状态是否与实际进展一致;不要求负责人替团队成员重写日报。
-
项目经理查看异常队列。关注超估算、非计划工作增加、任务状态异常和持续阻塞,普通记录不必逐条审批。
-
把确认后的偏差转成行动。需要调整范围、资源、依赖或时间承诺时,更新任务计划并记录决策,不能只在日报评论里留下“已知悉”。
-
每周复盘分类和阈值。检查哪些提醒没有产生行动、哪些问题发现过晚,并据此调整分类规则、阈值或任务拆分方式。
4. 每周管理视图应回答的五个问题
-
计划投入与实际投入差多少?按项目和阶段看偏差,而不是只看个人总小时数。
-
哪些工作消耗了未计划容量?将临时支持、返工、额外沟通与计划内工作区分。
-
偏差的主要原因是什么?观察需求变化、技术问题、依赖等待和估算遗漏是否反复出现。
-
是否需要重新预测?结合累计投入、剩余工作和风险状态更新交付判断。
-
谁需要采取行动?明确动作负责人和完成时间,避免报表只展示问题、不推动处理。
5. 从共享表格升级到平台的判断条件
共享表格并非天然低效。团队规模较小、项目关系简单、统计口径稳定时,它可能已经足够。出现以下情况时,再考虑转向具备任务、工时、权限和报表关联能力的项目管理平台,会更有依据:同一工作需要在多个文件重复录入;跨项目统计经常靠人工拼表;任务状态和工时数据脱节;权限和审计要求难以用表格满足。
评估时不要只看演示界面,而要拿实际场景做验证:员工能否快速关联任务;项目经理能否筛选异常;跨项目投入如何汇总;数据能否导出并保留口径;权限是否能按项目和角色设置;平台能否与现有流程集成。可要求供应方用一条真实业务链路演示,而不是只看标准功能清单。
七、不同情况下的行动建议:按团队目的决定管理力度
1. 小团队、项目少:先用简单模板验证口径
如果团队规模不大、成员主要服务一个项目,建议先用共享表格或现有项目工具的基础记录功能。不要急着搭建复杂审批,也不用细分过多工作类别。先让团队连续填写两周,检查记录是否能解释延期和临时任务,再决定是否增加字段。
小团队最容易忽略的是表格维护责任。应指定一位负责人管理项目列表、任务名称和类别定义,避免不同成员各自创造分类。若连续两周都要靠项目经理逐条问“这是什么”,问题通常不在员工,而在模板缺乏清楚的填写边界。
2. 多项目并行:优先解决工作归属和容量冲突
当成员同时服务多个项目时,最重要的不是把时间切得更细,而是保证跨项目工作能够正确归集,并且管理者能看到容量冲突。建议设置明确的项目选择方式、支持类工作入口和每周容量复核机制。
如果某位成员的计划投入被多个项目同时排满,日报工时能提供实际占用证据,却不能替项目负责人做优先级决策。需要由相关负责人明确哪些任务先做、哪些承诺调整。否则,团队只会记录冲突,不会消除冲突。
3. 支持与运维占比高:单独管理中断和响应工作
支持团队的工作经常被问题级别、响应时效和并发事项打断。按常规开发任务记录会让大量工作无法归类。建议为问题单、服务请求或事件建立关联,并记录处理时间段或投入时长;若管理目标包括服务质量,还要结合响应时间、解决时间和重开率等指标。
支持工作不应只看投入小时数。一个问题花费时间短,可能因为定位简单;也可能因为问题被转交、缺少彻底处理。结合问题结果和重复发生情况,才能判断知识库、自动化或系统改造是否值得投入。
4. 需要项目成本核算:先与财务口径对齐
若工时将用于项目成本或内部结算,团队应在上线前与财务、项目管理和业务负责人确认计入规则、成本费率、异常审批、补录期限及修订留痕。工时数据的用途越接近财务核算,规则和审计要求就越不能含糊。
建议先验证一个完整周期:员工提交、负责人确认、项目归集、成本计算、异常修正和报表导出。尤其要测试调休、请假、跨项目支持和项目变更如何处理。不要等到季度结算时才发现系统汇总口径与财务报表不一致。
5. 高合规或敏感项目:控制可见范围和数据留存
涉及客户信息、受限研发项目或严格审计的组织,不能只关注填报便利性。需要确认谁能查看个人工时、谁能查看项目成本、修订是否留痕、导出是否受控,以及数据保留期限。工时记录可能暴露人员安排和项目进展,应按业务需要设置权限。
在这种场景中,越细的记录并不一定越好。若收集与管理目的无关的个人行为信息,不仅会增加隐私和合规风险,也会削弱员工信任。建议只保留支撑项目管理、成本核算或审计所必需的数据,并明确访问范围。
八、不同情况下的取舍:效率、准确度与管理透明度
1. 选择更细粒度,还是更低填报负担
精细粒度适合需要分析成本结构、拆解返工来源或审计项目投入的场景,但要承担更高的填报和维护成本。粗粒度适合资源容量概览,却无法定位具体任务偏差。团队应先确定要做的管理判断,再选择最小可用粒度。
| 管理目标 | 建议粒度 | 需要接受的代价 |
|---|---|---|
| 快速了解团队容量 | 按项目与工作类别汇总 | 难以定位到具体任务偏差 |
| 优化任务估算 | 按任务或工作包记录 | 任务拆分和维护要求提高 |
| 分析支持与返工 | 按问题单、变更或支持事项关联 | 需要规范问题分类与关联关系 |
| 项目成本核算 | 按项目、任务及财务口径记录 | 需要更严格的审批、留痕与口径管理 |
2. 选择实时填报,还是日终填报
实时填报可以减少回忆误差,适合工作频繁被打断、需要准确核算的环境;但它会增加切换成本,也可能让员工感觉被持续监控。日终填报更适合任务相对稳定的团队,但要允许次日上午短暂补录,并对连续补录进行关注。
不建议把两种方式机械地强制统一。可以按工作类型设定不同规则:支持和事件处理在事项关闭时记录,常规项目任务在日终汇总,月底核算项目采用固定截止时间。关键是报表要标明数据周期和补录状态,避免把未完成记录误认为完整数据。
3. 选择强审批,还是异常复核
强审批能提高流程可控性,适用于合同结算、外部审计或明确的成本确认环节;但若每条记录都要逐级审批,管理延迟和维护成本可能超过收益。异常复核更轻便,适合以计划调整和团队协作为主的项目管理场景。
可以折中处理:日常记录由任务负责人快速确认,超过阈值或涉及成本归属的记录再进入正式审批。这样既保留必要控制,也避免项目经理把工作日耗在逐条点击上。
4. 选择统一分类,还是允许项目自定义
统一分类便于跨项目对比,但业务差异较大的团队可能觉得分类不够用;项目自定义更贴合现场,却容易产生大量近义类别,最终无法汇总。可采用“组织级基础类别加项目级有限扩展”的结构,并为新增类别设置负责人和复核周期。
每季度清理一次很少使用、解释重叠或无法触发行动的类别。分类一旦超过团队记忆负担,员工就会凭直觉选择,统计口径也会逐渐失去一致性。
5. 选择表格、现有工具,还是专业平台
表格启动快、成本低,适合需求简单且数据量有限的团队;现有任务工具若支持工时关联,可能减少重复录入;专业项目管理平台通常更适合跨项目协作、权限治理和集中报表,但需要评估配置成本、迁移成本与团队适应度。
选型时要比较完整使用成本,而不是只比较订阅价格。把字段维护、报表拼接、权限管理、培训、流程配置和数据迁移都纳入评估。一个功能丰富但需要大量管理员维护的工具,未必比简单方案更有效。
九、常见问题与落地检查清单
1. 每天必须把可用工时全部分配到项目吗
不一定。若管理目标是项目成本,未归属的内部会议、培训、休假和团队运行时间可以按明确口径单独处理。若管理目标是容量规划,则应能解释可用时间被哪些工作占用。强迫所有时间归入项目,容易制造不真实的成本数据。
2. 员工漏填或晚填,应该怎么处理
先区分偶发漏填与流程性漏填。偶发情况可设置补录窗口和提醒;若普遍晚填,检查填报入口是否难找、任务列表是否过时、分类是否难懂、记录是否没有实际用途。只增加催办频率,通常无法解决系统性摩擦。
3. 一项工作跨多个项目,怎样记录才合理
若工作可区分为不同交付对象,按实际投入拆分并关联相应任务;若无法合理拆分,可按事先约定的分摊规则处理,并在报表中标注估算性质。不能在月底为了让合计数好看,临时把一段时间平均分给多个项目。
4. 工时数据能否用于个人绩效
不建议单独使用工时小时数评价个人绩效。若组织需要分析工作负荷,应把工时与任务复杂度、交付质量、协作贡献和外部依赖一起看,并说明数据用途。把工时直接变成绩效排名,容易带来行为扭曲,也会让团队减少真实披露。
5. 上线前的检查清单
-
是否明确日报用于项目预测、容量分析、成本核算中的哪些目的?
-
项目、任务和工作类别是否有清晰边界,是否有重复或含糊选项?
-
是否区分计划内工作、临时支持、返工和非项目时间?
-
是否规定日常填写、补录、修订和异常复核的时间要求?
-
项目经理是否知道异常出现后要采取什么行动,而非只做记录?
-
是否对个人信息、项目权限、数据导出和留存周期做过检查?
-
是否安排两周试点,并约定用哪些指标判断试点值得继续?
十、总结:让日报工时成为项目的早期预警,而不是月底的解释材料
1. 最重要的不是多记几列,而是让异常能被解释
日报工时真正有价值的时刻,不是月底出现一个总数,而是项目经理能在任务偏差还可调整时看到变化:计划外工作正在增加,依赖等待持续发生,返工占用越来越多,或者某个成员同时被多个项目拉扯。数据只有连接到具体对象和行动,才会成为管理信息。
因此,落地顺序应当是先统一口径,再简化模板,接着试运行并观察填报成本,然后建立异常复核和每周行动闭环。工具可以帮助关联任务、汇总数据和控制权限,但不能替团队决定何为有效工作,也不能替项目经理解释偏差原因。
2. 下一步怎么做
如果你正在管理项目,可以先选一个团队和一个两周周期,采用最小模板记录任务、工作类别、实际投入和异常说明。试点结束时,不要只问“大家有没有填”,而要核对三件事:项目经理是否更快发现非计划工作,员工是否能在合理时间内完成填报,记录是否促成了范围、资源或计划调整。
我的最终判断是:日报工时不是用来证明每个人有多忙,而是用来揭示计划和现实之间的差距。当团队能够对差距形成共同解释,并据此调整行动,工时表才真正提升了项目协同效率;如果差距只被用来追责,它最终只会让记录越来越整齐、信息越来越不可信。
常见问题解答(FAQ)
1. 日报工时应该按任务填写,还是按项目填写?
我每天会在几个项目之间切换,有时还要处理会议、沟通和临时问题。只填项目名称看起来省事,但月底很难解释时间花在哪里;细分到任务又怕填写太繁琐,应该怎么取舍?
建议按“项目+任务”记录,而不是只填项目名称,也不必细到每个操作步骤。比如把“产品项目”拆成“需求评审”“接口联调”“缺陷处理”,能让项目经理看出工时消耗在哪类工作上。判断粒度是否合适,可以用一个实用标准:月底能否据此解释项目进度和成本,同时员工每天能否在几分钟内完成填写。
若某项任务长期只产生零散的十几分钟记录,可以归并为“日常沟通”或“支持处理”,避免为了精细而制造填写负担。
2. 日报工时怎样设计,才能减少员工补填和项目经理催报?
我负责的团队经常到周五才想起补整周工时,填写内容也容易变成“开发 8 小时”。我不想只靠提醒增加管理压力,想知道表格和流程该怎么改,才能让记录更及时、更可信?
先把填写动作放到工作结束前的固定节点,例如下班前留出三分钟,再把填报周期设为每日,而不是等周末集中回忆。模板至少应包含日期、项目、任务、工时、状态和简短说明;对于临时支持、会议等非任务工作,预先提供清晰的归类选项。
项目经理可以每周检查三类异常:整天都填同一任务、连续多日工时完全相同、任务状态与工时记录明显不匹配。提醒的重点应是帮助补齐缺失信息,而不是把“填报及时”直接等同于“工作表现好”。
3. 跨项目成员的工时表怎么做,才不会重复统计?
我团队里有人同时参与多个项目,开发任务之外还要参加公共会议和线上支持。我发现不同负责人各自维护表格后,同一段时间可能被重复记到两个项目里;有没有一种既能分摊又方便核对的办法?
先统一“一个人一天的有效工时只记录一次”的口径,再明确公共工作如何归属。比如某成员当天工作 8 小时,其中项目甲 4 小时、项目乙 3 小时、公共支持 1 小时,三项合计应为 8 小时;公共支持可以进入共享成本类别,或按事先约定的规则分摊,但不要在项目甲和项目乙中各记 1 小时。
表格应由成员提交一份记录,再由项目维度汇总,而不是让每个项目负责人分别收集同一成员的日报。若出现超出团队约定工时的记录,先核对是否存在重复计入、加班口径差异或跨日任务。
4. 项目经理如何用日报工时发现进度风险,而不是只统计工时?
我能看到团队每天填了多少小时,但这些数字并没有直接告诉我项目是否会延期。比如某任务投入不断增加,进度却没有明显变化,我应该结合哪些信息判断是任务复杂、需求变更,还是协作出了问题?
工时要和任务状态、计划完成时间及范围变化一起看,单独比较投入总量容易误判。可以每周查看“任务已投入工时、当前状态、预计剩余工作、延期原因”四项:若投入持续增加而状态停滞,优先检查阻塞、返工和需求变更;若任务按预期推进,则工时增加未必代表风险。
以任务为单位比较实际投入和原估算时,应把新增需求单独标注,避免将范围扩张误认为执行效率下降。日报的价值不在于证明谁忙,而在于尽早定位需要协调、拆分或重新估算的工作。
核心关键词
文章包含AI辅助创作:日报工时实操方法:项目经理提升工时表效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580481
读者评论
我们团队之前把临时支持都记在项目公共项里,月底很难判断计划为什么偏了。单独设一类后确实清楚些,不过跨项目工作怎么拆分,还是得先定好统一口径。
每天收尾填报比周末补录靠谱,但如果要求每条异常都写很多说明,大家很快会觉得是在写日报而不是记工时。最好只对明显偏差追问原因。
认同工时不该直接拿来做个人排名。想了解下,任务估算经常变化时,怎样区分正常的范围调整和估算本身不合理?
