项目工时表填得很满,月底却仍说不清项目为什么延期、哪个环节超支、下个月该把人派到哪里,这通常不是员工“不会填表”,而是工时制度把记录当成了目的。项目工时管理真正要解决的,是让计划、执行、偏差和决策使用同一套口径。本文从制度设计、工时分类、填报节奏、核验规则、异常处理与工具落地拆解,给出一套可试运行的清单;文中的案例数据均为情景模拟,用于演示计算方法,不代表行业统计。
一、先讲核心结论:工时管理不是填表,而是建立可行动的证据链
1. 工时制度要回答四个经营问题
我设计工时制度时,不先问“员工每天填几次”,而先问管理者需要用这些记录做什么。常见的有效用途有四类:判断项目成本和毛利,识别计划与实际偏差,评估团队负荷与资源冲突,以及为复盘和报价积累可比较的数据。
如果管理层只想知道谁忙不忙,工时表很容易变成监督工具;如果项目负责人要据此调整范围、排期、资源和预算,它才可能成为管理系统的一部分。制度必须说明数据用于哪些决策,也要明确不用于什么,例如不能仅凭某一周的工时高低给个人绩效排名。
最重要的设计原则是:每一项记录都要对应一个管理问题,每一个异常都要有处理人和处理时限。没有决策用途的数据字段,填报越细,组织承担的维护成本越高。
2. 先建最小闭环,再增加精度
一套能运行的工时制度,至少要形成“计划基线,实际记录,校验确认,偏差解释,行动调整,复盘更新”的闭环。缺少计划基线,实际工时无从比较;缺少负责人确认,记录容易成为个人口径;缺少后续行动,分析报告再漂亮也不会改变结果。
我建议第一阶段只收集能够支持项目决策的基本信息:日期、人员、项目、工作包或任务、工时、工作类型、状态、偏差原因。等团队连续运行一个周期,确认字段有用且能稳定填报,再讨论更细的成本科目、阶段标签或客户类型。
3. 将“完整度”和“准确度”分开管理
很多团队把填报完整率当成工时数据质量。完整率只能回答“有没有提交”,不能说明工时是否合理、任务是否归对、分类是否一致。制度应同时观察完整度、及时性、可追溯性和业务可解释性。
| 管理维度 | 要回答的问题 | 可观察的信号 | 不能单独据此判断什么 |
|---|---|---|---|
| 完整度 | 该填的记录是否提交 | 按期提交率、缺失记录数 | 记录是否真实或准确 |
| 及时性 | 记录是否接近实际发生时间 | 延迟天数、周末补录占比 | 工作效率或个人表现 |
| 可追溯性 | 记录能否对应任务和工作产出 | 关联任务比例、无任务记录比例 | 产出质量高低 |
| 可解释性 | 偏差是否有上下文和处理结论 | 异常说明率、结案时长 | 项目成败的单一原因 |

二、背景和真实场景:为什么“填得勤”仍然管不好项目
1. 计划粒度和记录粒度不一致
项目计划可能按交付物和阶段安排,员工却按“开会、改文档、处理问题”记录。两种粒度无法对齐时,项目经理看到一堆活动描述,却无法判断工作包消耗了多少工时、交付物是否超出预算。
另一种常见情况是计划只写“开发两周”,没有拆分需求澄清、接口设计、编码、自测和联调。此时实际工时即使记录得十分精细,也无法形成有效的计划偏差分析。记录精度不能弥补计划结构缺失。
2. 多项目并行让“忙碌”变得难以解释
在产品研发、咨询交付、内部平台建设等团队里,一个人常同时支持多个项目,还要处理运维、评审、招聘、客户沟通和内部协作。若制度只要求员工把全部时间塞进项目,非项目工作就会被隐藏,项目成本被高估,团队负荷也被误读。
相反,如果非项目时间完全不记录,项目负责人会把未被项目吸收的工作误认为空闲。管理者看到的不是实际利用情况,而是分类规则留下的盲区。因此,先定义“哪些工作进入项目口径、哪些进入团队运营口径”,比增加填报提醒更重要。
3. 记录常常滞后于决策窗口
如果员工在月底集中回忆整月工作,具体任务、会议时长和突发事项容易记混。即使记录者诚实,也会受到记忆误差影响。与此同时,项目经理可能已经错过调整资源、拆分范围或向客户澄清需求的时机。
工时制度要把时间滞后纳入设计:当天或下一个工作日记录,周内完成一次快速核对,月底只处理汇总和例外。这样做的目标不是增加检查频次,而是让异常在仍有调整空间时被看见。
4. 同一数字可能代表不同的管理含义
某成员一周投入项目四十小时,不一定代表效率低,也不一定代表投入充分。可能是需求反复导致返工,可能是承担了跨团队协调,也可能是任务估算严重不足。工时只告诉我们时间消耗,不能自动解释价值、质量或原因。
因此,我会把工时数据与任务状态、变更记录、缺陷、交付物和风险日志放在一起解读。工时是信号,不是结论;单独拿工时做排名,往往把复杂工作压扁成一个容易误导的数字。

三、常见误区:工时表最容易被设计成低效的样子
1. 把填报精细等同于管理成熟
把一天切成十五分钟一格,看上去信息丰富,实际上很可能造成高昂的记录成本。若一个人每天要为十余项零碎活动反复选择项目、任务和分类,填报负担会侵占可交付时间,还会诱发月底补录和随手归类。
粒度应由决策用途决定。若管理问题是识别工作包超支,通常按任务或半天区间已经足够;若涉及计费合同、法规审计或外部结算,可能需要更严格的时间和证据要求。不要为了“以后也许用得上”而要求全员采集最细数据。
2. 把八小时填满作为首要考核
按固定时长填满每天,可能形成一种危险的行为激励:员工为了达到数字要求,将等待、沟通、返工甚至无关活动填入项目。数据看起来整齐,实际却降低了信任度。
管理者应区分工作时间制度与项目工时制度。前者关注劳动安排和出勤规则,后者关注时间资源在项目、任务及其他工作的分布。二者可能共享部分数据,但不应在用途、权限和考核逻辑上简单混为一谈。具体制度还应符合所在地区适用的劳动法规和公司政策。
3. 把实际工时直接当成效率
“工时少就是高效”忽略了质量、难度、经验和风险;“工时多就是努力”则可能奖励返工和低效。工作复杂度不同、依赖条件不同、交付标准不同,单纯比较小时数无法得出公平结论。
要判断效率,至少需要结合交付范围、质量、周期、缺陷或返工、依赖等待和变更情况。工时可以辅助解释单位交付的资源投入,但不应独立成为个人能力评价指标。
4. 只记录“做了什么”,不记录“为什么偏离”
“开发接口 6 小时”能描述活动,却不能解释为什么原估算 3 小时、实际用了 6 小时。制度至少要让超出阈值的记录能关联一个原因类别,例如需求变更、依赖等待、技术不确定性、返工、故障支持或估算遗漏。
原因分类不宜无限细化。初期控制在六到十个可区分、可行动的类别更易执行。分类太宽,会失去解释力;分类太窄,员工会在相近选项之间猜测,统计口径也更难稳定。
5. 把工时填报与个人绩效机械绑定
如果员工担心如实填写“等待外部确认”会被认为效率低,就可能把时间归到更安全的任务上;如果超时会被追责,项目风险也可能被延迟暴露。结果是管理者获得经过自我保护加工的数据。
我倾向于把工时数据用于项目级分析和资源决策,把个人绩效评价交给更完整的目标、交付质量、协作反馈和职责要求。确需用于绩效的部分,应事先明示口径、边界、申诉方式和数据校验机制。

四、专业判断逻辑:从决策需求倒推制度设计
1. 先明确管理边界和用途
制度文件开头应写清楚管理对象、覆盖范围、数据用途和访问权限。例如,项目工时用于项目成本估算、阶段负荷判断和计划偏差复盘;团队运营时间用于团队容量规划;个人出勤和项目投入分别按照适用制度管理。
这一步看似行政,却直接影响数据真实性。员工需要知道哪些人能看见明细、数据会保留多久、哪些场景会触发核验、如何更正错误记录。规则透明,团队才更愿意及时报告偏差。
2. 设计分类时采用“可区分、可行动”原则
分类名称应当让填报者容易判断,也让管理者能据此采取行动。比如“等待外部依赖”可以提示项目经理协调依赖方;“需求变更”可以触发范围和计划更新;“返工”则需要进一步查看验收标准、设计质量或变更来源。
不要把“重要工作”“一般工作”这类主观标签作为核心分类。不同人对重要程度的理解不同,汇总结果很难横向比较。应优先采用可观察的工作性质、项目阶段或原因类别。
3. 用统一口径避免重复计算与漏算
要明确会议、评审、客户沟通、培训、值班、请假、跨项目支持等场景如何记录。特别是多人参加同一会议时,每个人都记录自己的实际投入,这与项目成本口径一致;但汇总时要注意,它统计的是团队人时,不是会议时长。
还要规定拆分规则。一个工作时段涉及多个项目时,应按可合理说明的时间拆分,不能在每个项目中重复记完整时长。无法准确拆分的短时支持,可设置一个经批准的共享支持类别,并定期检查占比。
4. 设定合理阈值,而非要求每条记录都人工审批
工时核验可以采用“规则预警加负责人抽查”。例如,单条记录超过一个工作日、任务累计实际工时超过基线一定比例、连续多日缺少关联任务、项目临近节点仍存在大量未确认记录时,触发核验。阈值应结合项目周期和团队类型试运行后调整。
阈值不是通用答案。短周期缺陷处理适合关注单条异常,长期探索性研发更适合关注阶段趋势和风险说明。把所有工作套用同一个阈值,既可能放过真正异常,也可能制造大量无用告警。
5. 让偏差原因进入计划更新
记录偏差之后,要区分估算误差、范围变化、依赖等待、质量返工、环境故障和团队资源冲突。每一类原因都应对应不同动作:估算误差进入下次计划校准,范围变化进入变更流程,依赖等待进入风险和协作管理,返工则回到质量或验收机制复盘。
如果异常表只用于写解释、没有行动负责人、完成期限和结案状态,员工很快会把它视为额外文书。建议异常记录至少包含原因、影响、责任角色、下一步动作和复查日期。
6. 用指标组合替代单一“利用率”
利用率常被定义为项目工时占可用工时的比例,但其分母如何计算、休假和培训如何处理、内部支持是否纳入,都会改变结果。若不注明口径,跨团队对比可能只是定义差异。
我更愿意将利用率与估算偏差、未计划工作占比、返工工时占比、依赖等待工时和工时确认及时性一起观察。指标组合能帮助判断“为什么忙”,而不是只展示“忙到什么程度”。
| 指标 | 计算口径示例 | 适用问题 | 注意事项 |
|---|---|---|---|
| 计划偏差率 | (实际工时-基线工时)÷基线工时 | 工作包是否超出计划投入 | 基线为零或范围变化时应另行处理 |
| 未计划工作占比 | 未计划工时÷实际工时 | 突发支持、临时需求是否挤压计划 | 要统一“未计划”的定义 |
| 返工工时占比 | 返工工时÷实际工时 | 质量或需求澄清问题是否造成重复劳动 | 需与缺陷和变更原因关联 |
| 记录及时率 | 规定时限内提交记录数÷应提交记录数 | 记录是否能支持及时管理 | 不代表工作质量或真实性 |
| 异常闭环率 | 完成结案的异常数÷到期异常数 | 管理动作是否真正完成 | 应抽查结案质量,避免形式闭环 |

五、具体案例与数据观察:用一个模拟项目走完制度闭环
1. 案例背景:十二周产品功能交付项目
下面用一个情景模拟案例展示制度如何运作。假设一个跨职能团队为企业客户交付一项产品功能,包含产品、设计、开发、测试和项目管理角色,计划周期十二周,基线工时为 1,200 小时。团队另设共享支持类别,用于登记线上问题和内部运营工作。
基线按工作包拆分,而不是只按岗位分配:需求澄清 120 小时,设计 100 小时,开发 600 小时,测试与验收 240 小时,发布准备和项目协作 140 小时。这里的数字只用于演示预算结构;真实项目应以自身历史数据、范围和风险评估制定基线。
2. 第一轮观察:总工时正常,不代表项目健康
假设第六周的计划累计投入为 560 小时,实际登记为 610 小时,表面偏差约为 8.9%。单看总量,项目似乎仍可控。但进一步拆分发现,开发工作包比基线多 20 小时,测试工作包多 34 小时,需求澄清多 16 小时,而发布准备少 20 小时。
项目经理若只查看总工时,可能继续按原计划推进;按工作包查看后,会发现超支主要出现在需求澄清、开发与测试,且发布准备的低投入并不一定意味着效率提升,也可能是相关工作尚未发生。必须结合任务状态和交付物判断。
3. 第二轮观察:原因编码比“超时说明”更有用
情景模拟中,团队将超出基线的工时进一步归类:需求边界变化 22 小时,外部接口等待 18 小时,验收条件补充 14 小时,缺陷返工 16 小时。四类原因分别关联到变更确认、依赖协调、验收标准和质量改进,项目负责人因此能够采取不同动作。
若所有异常都被填成“任务复杂”,管理者就只能接受一个模糊结论;将原因分开,才能判断哪些投入是范围新增,哪些是可减少的等待,哪些是质量成本。分类要追求可行动,而不是追求把每个小时解释到极细。
4. 第三轮观察:工时变化需要和交付状态交叉验证
假设团队随后对外部接口设置明确的响应时限,并在开发阶段补充验收样例。两周后,接口等待工时减少,但测试阶段仍有一批重复缺陷。此时不能因为等待下降就宣布制度成功,还需检查返工、缺陷关闭周期和交付范围是否同时改善。
工时数据的价值,在于揭示资源消耗的结构和变化方向。它不能单独证明某项管理措施有效。要比较措施前后,尽量保持统计口径一致,并记录同期发生的需求变化、人员变动、技术改造等因素。

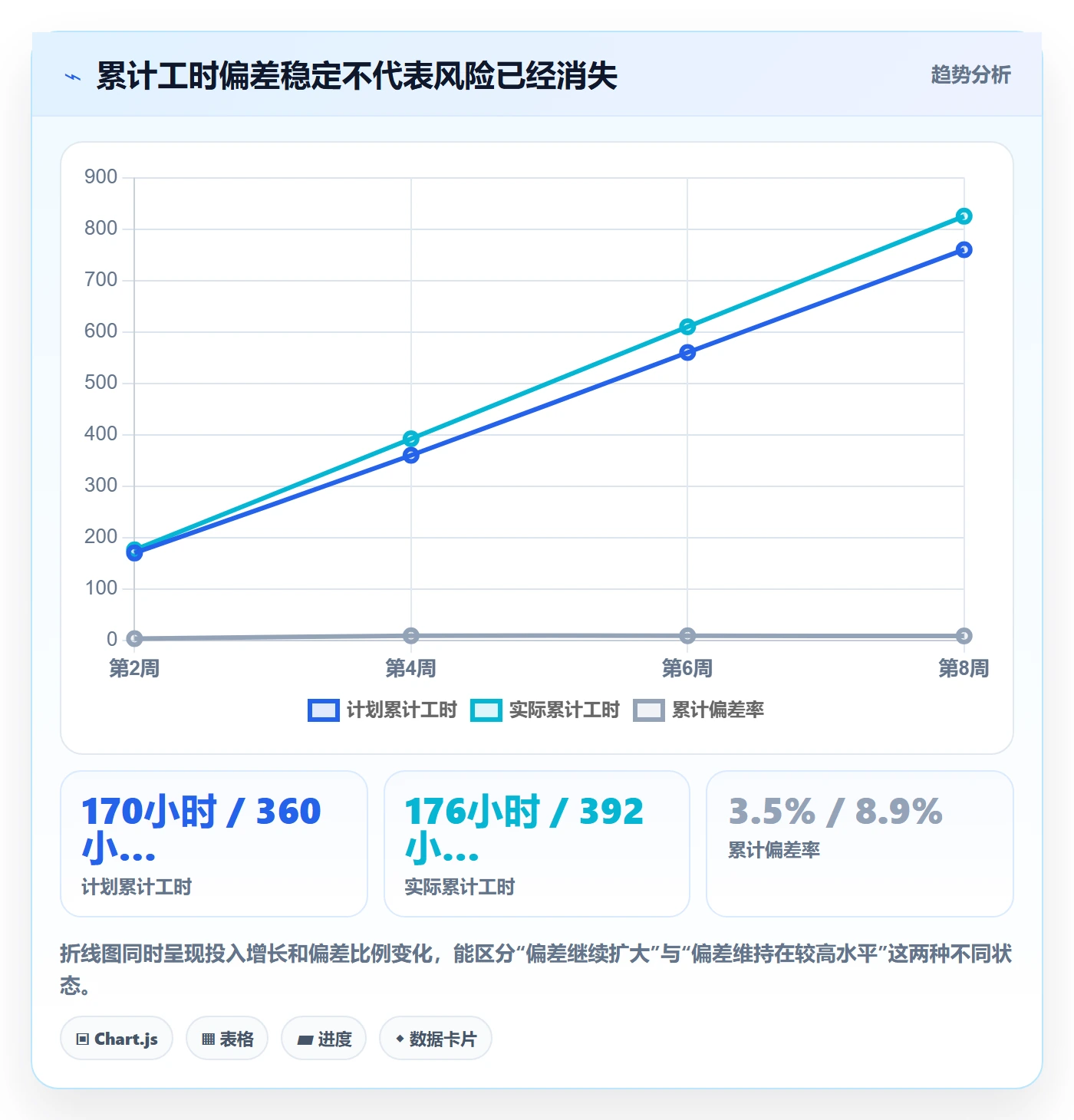

| 阶段 | 计划累计工时 | 实际累计工时 | 偏差 | 关键解释 |
|---|---|---|---|---|
| 第2周 | 170小时 | 176小时 | +3.5% | 需求澄清略超,尚未出现明显返工 |
| 第4周 | 360小时 | 392小时 | +8.9% | 接口依赖等待与范围确认开始累积 |
| 第6周 | 560小时 | 610小时 | +8.9% | 测试工作包超出,需检查验收条件和缺陷来源 |
| 第8周 | 760小时 | 825小时 | +8.6% | 等待工时下降,返工仍需单独跟踪 |
表中的阶段工时及偏差均为情景模拟。偏差百分比按“(实际累计工时-计划累计工时)÷计划累计工时”计算。它适合提示项目经理进一步查看,不足以直接判定项目失败或团队效率低。

5. 案例复盘:哪些数据能改变下一次计划
项目结束后,团队不应只复核总工时与预算,而要比较相似工作包的估算与实际、变更前后投入、返工占比、等待时间和交付质量。若接口等待反复出现,应把外部依赖纳入下一轮计划风险;若验收标准补充总在测试阶段发生,应将验收设计前移。
只有经过相似范围和相似条件的项目比较,历史工时才能成为估算参考。简单平均值会混合新旧技术、不同复杂度和不同交付范围。积累数据时最好保留项目类型、复杂度、角色组合和主要风险标签,并在样本有限时明确标注“参考值”,不要伪装成精确预测。
六、项目工时表制度设计落地清单:从字段到流程逐项确认
1. 先确定适用范围与角色职责
制度需要规定哪些项目、部门和人员纳入;外包人员、临时支持人员、管理角色及共享服务如何处理。范围写得含糊,会导致同一项目中有人填项目工时、有人只填出勤,汇总时难以解释。
- 员工:在规定时限内记录实际投入,选择对应项目、任务和类别;发现任务或分类不存在时提出申请,不自行创建同义标签。
- 项目经理:维护工作包、计划基线和负责人;每周检查偏差与无关联记录,推动变更、资源或依赖问题进入相应流程。
- 团队负责人:关注跨项目容量、非项目工作和人员冲突,避免只看单项目局部最优。
- 财务或运营角色:确认成本口径、费率规则、归集边界和报表周期;涉及外部结算时明确必要证据与审批责任。
- 系统管理员:维护权限、字段、项目状态和审计记录,避免已关闭项目长期出现在常用选项中。
2. 采用“必填少、解释有条件”的字段方案
对大多数项目,基础字段可包括日期、项目、任务或工作包、时长、工作类型和简短说明。异常原因、变更编号、缺陷编号等字段可以按条件出现,而不必要求每条正常记录都写长说明。
| 字段 | 设计建议 | 常见问题 |
|---|---|---|
| 日期 | 记录实际发生日期,支持补录并保留修改时间 | 只留提交日期,无法识别实际投入时点 |
| 项目与工作包 | 使用统一项目清单和任务层级 | 自由文本造成同一任务多种写法 |
| 工时 | 明确记录单位、最小粒度和拆分规则 | 有人填时长,有人填开始结束时间却未统一换算 |
| 工作类型 | 控制选项数量,覆盖交付、协作、支持等主要场景 | 选项含义重叠或长期无人维护 |
| 偏差原因 | 异常或超阈值时要求选择并补充说明 | 每条记录都强制填写原因,产生无意义文本 |
| 关联凭据 | 按项目类型关联任务、缺陷、变更或交付物 | 要求上传不必要的重复附件 |
3. 明确填报节奏、修改规则和核验节点
一种可试运行的节奏是:每日或次工作日记录,周末前完成周度提交,项目经理在下一个工作日查看异常,月末只做汇总校正。团队若工作高度碎片化,可以允许每日合并相同任务的小段时间,但应避免跨多日凭记忆一次补录。
还要定义锁定和更正机制。记录进入已确认状态后,员工仍可能发现错误,因此制度要允许说明原因后更正,并保留修改时间与修改人。完全禁止修改会让错误数据长期留存;随意覆盖历史值则破坏可审计性。
4. 把异常处理写成流程,而非一句“及时反馈”
- 系统或负责人发现异常,例如工时超过工作包基线、记录未关联任务或提交延迟。
- 项目经理确认异常是否由范围变化、外部依赖、估算遗漏、返工或数据错误造成。
- 如涉及计划或范围变化,更新基线或变更记录,不以修改历史数据的方式抹去偏差。
- 指定行动责任人和复查时间,例如协调依赖、补齐验收条件或重新分配资源。
- 复查行动是否完成,并记录是否改变后续投入、质量或排期。
- 在阶段复盘中沉淀可复用的估算假设和风险信息。
5. 用可执行的规则检查替代大规模手工盯表
规则可以先从低成本、高价值处开始:必填字段缺失提示、任务已关闭后仍持续记工时提醒、单日总时长超过组织设定范围提示、重复日期和任务记录检查、长期未提交通知,以及项目经理待确认列表。
自动规则只能筛出需要关注的记录,不能代替情境判断。例如,突发事故可能造成单日投入异常;技术探索可能在短期内没有可见交付物。告警应服务于核验,而不是自动给出违规结论。
6. 制度试运行前做一次口径演练
正式上线前,挑选一个真实但风险可控的项目,用三到五个工作日做小范围演练。让不同角色分别填报同一组场景:参加项目评审、处理线上故障、等待接口确认、在两个项目间切换、发现前一日记录有误。
演练的判断标准不是所有人都能快速填完,而是同一场景是否会被不同人归到同一类;字段是否支持后续汇总;异常是否能够被责任人解释;纠错是否保留记录。发现口径不一致时,先改说明和选项,不要急着培训员工“提高服从度”。
七、不同情况下的行动建议:按组织成熟度和项目类型分层落地
1. 小团队、项目少:先管结构,不要先买复杂系统
项目少、协作关系简单的团队,可以从共享表格或轻量工具起步。关键是统一项目名、任务层级、工作类别、提交周期和负责人确认规则。若每月只有少量项目,复杂的审批链、自动计费和多层权限可能得不偿失。
建议先试运行一个月,重点观察填报耗时、漏填原因、跨项目支持如何归类,以及项目经理是否真的根据数据调整计划。若流程仍无法稳定,不应把问题归咎于工具功能不足。
2. 多项目并行、人员共享:优先处理容量与冲突
当成员同时服务多个项目时,工时表的首要价值是暴露资源冲突,而非精确追踪每一项活动。团队应统一可用容量的计算方式,把休假、培训、值班和固定运营工作纳入规划,并在项目级别设置资源负责人。
如果一名成员长期被多个项目负责人同时安排,记录本身无法解决冲突。需要明确优先级决策角色,以及项目之间的资源协调节奏。工时数据可以提供证据,但不能代替组织作出取舍。
3. 外部结算或审计要求高:增强留痕与审批边界
涉及合同计费、补助核算或审计留痕时,应明确客户可见的工作类型、计费单位、审批责任、修改记录、附件要求和争议处理流程。计费工时与内部管理工时可能不是同一口径,不应默认所有内部投入都可对外结算。
这类场景需要业务、财务、法务或合规人员共同确认规则。制度不应只由项目经理决定,也不能把“系统能记录”误认为“记录已满足合同和审计要求”。具体边界应依合同、政策和适用法规判断。
4. 研发探索性强:从工作包和阶段趋势判断,不追求日级预测
探索性研发具有较多不确定性,前期工时往往用于试验、验证和排除方案。对这类工作,逐日对照固定计划可能制造虚假精确。可把记录关联到假设、实验或技术风险,按阶段复核投入是否产生决策、原型、验证结果或风险降低。
仍然需要工时,但使用方式要谨慎:主要用于理解团队容量和探索成本,不宜把每小时都对应到确定产出。对可交付承诺较强的研发工作包,仍可保留基线与偏差分析。
5. 中大型组织:先统一口径,再考虑平台集成
当组织跨部门、跨地区或项目数量较多,表格可能难以维护项目权限、任务关联、审批记录和汇总口径。此时可以评估项目管理平台是否支持项目与任务结构、工时填报、权限控制、变更留痕、报表导出和与现有系统的集成。
例如,在评估 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台时,我会先核对团队是否已统一项目工作分解、工时分类和异常处理规则,再验证平台能否承载这些规则。工具可以减少重复操作、提升关联性,但不能替组织决定什么叫有效工时。在演示和试用阶段,应拿真实场景验证,而不是只看功能清单。

6. 工具选型:用真实任务走流程,不用功能数量做结论
评估工具时,我会准备一组涵盖日常与异常的测试用例:新建项目并拆分工作包、成员跨项目记录、负责人确认、超基线预警、任务关闭后仍有投入、工时修正、项目结束后的统计导出。每项都记录完成步骤、需要人工补充的信息和数据能否追溯。
比较时重点核对四件事:是否能关联任务和项目结构;是否能按角色控制查看与修改;是否保留审核和变更记录;报表是否能按组织实际口径导出。若团队已有研发、财务或人力系统,还要检查同步边界、重复录入和权限传递方式。
不要把“功能齐全”直接等同于“适合”。功能越多,配置和治理成本也可能越高。试用应由实际填报者、项目经理和报表使用者共同参与,至少覆盖一个完整的周度提交和一次异常处理。
八、不同情况下的取舍:速度、精度、信任和成本如何平衡
1. 精细度与填报负担的取舍
粒度越细,理论上越容易看到时间分布,但记录成本、切换成本和解释成本也会增加。对于按里程碑管理的团队,任务级记录通常比分钟级记录更实用;对于按合同结算的服务工作,则可能需要更细的时间证据。
取舍方法是先估算新增字段能否改变某个决定。如果新增分类无法区分行动方案,或只让报表多一列而没有使用者,就不该要求全员填报。定期清理字段,比持续增加分类更能保持数据质量。
2. 自动化与人工判断的取舍
自动化适合处理格式校验、缺项提醒、汇总计算和阈值筛查;人工判断适合解释范围变化、探索性工作、复杂协作与特殊事件。把所有异常都交给人工,会形成审批瓶颈;把所有判断交给规则,则会把复杂情境误判为违规。
一个实用方式是分级处理:低风险提示由员工自查;中风险异常由项目负责人解释;涉及预算、合同或跨项目资源调整的事项进入正式审批。分级规则必须写清楚,避免不同负责人凭个人偏好处理同类情况。
3. 项目透明度与个人隐私的取舍
项目层面的投入结构通常需要让相关负责人看见,但不意味着所有人都应访问每位员工的详细记录。访问范围应遵循必要原则,个人明细、团队汇总和管理报表可设置不同权限。
如果记录可能涉及健康、请假、客户敏感信息或其他受限内容,应避免在普通工时说明中写入不必要的个人细节。制度应提供适当的分类和信息保护方式,并按组织政策管理数据保存与访问。
4. 利用率与可持续工作的取舍
将所有可用时间长期安排满,可能提高表面利用率,却减少应对故障、变更、评审和学习的缓冲。项目计划若不留余量,任何临时工作都会变成加班、延期或隐藏工时。
容量计划应区分承诺工作与弹性空间,并根据团队运行数据决定缓冲,而不是套用一个固定比例。若未计划工作长期挤压交付,应先查明来源和责任机制,再决定是否增加资源、限制插单或调整服务范围。
5. 共用分类与业务个性化的取舍
所有团队使用相同分类,有利于汇总;不同业务采用完全不同分类,则更贴近实际,但跨团队比较困难。可以设置“统一核心分类加有限扩展项”:核心分类用于组织层面的口径,扩展项只用于确实需要分析的业务场景。
新增扩展项应指定维护人、定义、适用范围和复核日期。没有维护责任的分类会逐渐变成历史遗留选项,员工为了完成填报随意选择,最终拖累整个数据集。
九、复盘与持续改进:把一次填报制度变成组织能力
1. 上线后先观察行为,再评价制度
制度上线后的前四到六周,应优先看字段误解、提交延迟、任务关联失败、补录比例、异常解释和负责人处理耗时,而不是马上比较各团队的利用率。早期数据会受到学习成本影响,直接用于组织排名容易造成错误激励。
每周抽取少量记录,与任务状态、交付物或工作事件进行交叉核对。抽查的目标是验证口径与流程,而不是秘密监视员工。发现错误后,应先区分是系统设计、培训说明还是个人操作问题,再确定纠正方式。
2. 每月复核一次分类与异常规则
月度复核时,检查是否有长期不用的分类、同义选项、异常过多的阈值、无人处理的告警,以及总被归入“其他”的工作。若“其他”持续占据较高比例,通常说明分类体系没覆盖真实工作,或者选项定义不清。
调整规则时保留版本记录,说明调整日期、适用项目和原因。历史数据不宜在没有映射说明的情况下直接重编码,否则前后月份看起来可比较,实际口径却已经改变。
3. 季度复盘应输出决策,而不只是报表
季度复盘至少要回答:哪些工作包经常低估;未计划工作来自哪里;返工和等待的变化是什么;哪些项目类型最适合复用历史估算;哪些分类或审批造成额外成本;下一季度要改变什么计划、资源或协作机制。
每项结论应带上负责人、完成时间和验证指标。例如,若接口等待是主要原因,就不能只要求团队“加强沟通”,而应明确依赖方、响应时限、升级路径和下季度观察的等待工时变化。
4. 建立对数据质量的反馈渠道
填报者应能反馈分类不合适、任务缺失、系统操作重复或审批过慢。最好设置固定入口和回应时限,并公开常见问题的处理结果。没有反馈渠道时,制度问题会以“员工不配合”的形式反复出现。
项目经理也应定期告诉团队:哪些数据促成了排期调整、范围澄清或资源协调。让员工看到记录怎样影响实际决策,比不断提醒“按时填报”更能建立制度信任。
十、项目经理可直接采用的落地清单
1. 制度发布前
- 写明工时数据的用途、范围、查看权限和不适用场景。
- 确定项目、任务、工作包与非项目工作的分类规则。
- 统一工时单位、拆分方式、提交频次、补录和修改流程。
- 为偏差设置有限且可行动的原因类别,并明确异常处理责任。
- 选取真实场景做口径演练,验证不同角色是否能一致填报。
- 确认报表指标的分子、分母、统计周期和排除条件。
2. 试运行期间
- 记录填报实际耗时,识别重复操作和不必要字段。
- 每周抽查关联任务、异常说明和负责人确认是否有效。
- 检查项目工时与共享支持、培训、休假等非项目时间是否混淆。
- 对异常只做核验和行动分派,不直接推导个人绩效结论。
- 收集填报者、项目经理和报表使用者的反馈并及时修订。
3. 稳定运行后
- 按项目类型积累历史基线,保留复杂度和范围差异说明。
- 结合质量、范围、进度和依赖数据解释工时偏差。
- 检查异常是否闭环,避免月报只显示问题而没有行动结果。
- 定期清理无用字段和重复分类,保留口径变更记录。
- 在工具评估中使用完整工作流测试,不以功能数量替代验证。
如果只能先做三件事,我建议先统一分类口径、把任务基线拆到可管理的工作包、建立每周偏差核验。它们解决的是数据能否比较、偏差能否被看见、问题能否及时行动三个根本问题。复杂报表和自动化可以后续迭代。

十一、最后的判断:好工时制度会减少猜测,而不是增加表格
1. 用“能否改变决策”判断字段价值
字段是否值得保留,不看它能不能被录入,而看它是否让项目经理更快识别资源冲突、范围变更、返工、等待或成本风险。如果一个字段长期没人查看、没人据此行动、也不能满足审计或合同要求,就应该重新评估。
相反,某些必要信息即使不能直接提升效率,也可能承担合规、合同或追溯作用。判断时不能只用“填报麻烦”一票否决,而要衡量必要性、风险和维护成本。
2. 把工时视为团队学习材料,不视为员工的单一标签
工时数据能帮助组织更现实地估算工作、识别系统性等待和重复返工,但它不等于价值,不等于质量,也不等于努力程度。对人的评价需要结合职责、结果、质量、协作与情境,不能把一个容易统计的数字当成完整判断。
当员工发现如实记录会带来帮助而非惩罚,管理者才更可能得到及时、可解释的数据。信任不是靠制度口号建立的,而是靠权限透明、口径一致、允许纠错和对异常进行公平处理积累出来的。
3. 下一步从一个项目开始,而不是从一份长制度开始
建议项目经理选一个周期适中、负责人愿意参与、范围相对清楚的项目,先定义分类与工作包,试运行两到四周,再根据填报成本和异常处理结果调整。不要一开始就要求全组织采用同一套复杂规则,也不要在口径未统一前急着做跨团队排名。
工时管理的成熟标志,不是表格字段更多、审批层级更长,而是团队能更早发现“计划为什么失真”,并据此改变范围、资源、依赖和估算。先让数据可解释,再让数据可比较,最后才让数据可规模化。
常见问题解答(FAQ)
1. 项目工时表应该记录到什么粒度?
我准备给团队建立工时表,但担心记得太细会增加负担,记得太粗又没法复盘。到底按任务、半天还是小时记录更合适?
建议以“可验收的任务”为记录对象,按半天或小时填写耗时,不要把每个零散动作都拆成一行。比如“接口联调”可以作为一项任务;“开电脑、参加短会”通常不值得单独记录,除非会议本身是项目交付或决策活动。
判断粒度是否合适,可以看两点:负责人能否在两三分钟内填完,当周复盘时能否分辨工时花在了开发、返工、沟通还是等待上。试运行时可要求每天累计记录、周内补齐,若连续两周仍有大量“其他”或单项任务耗时跨度过大,再调整分类,而不是一开始就设计几十种细目。
2. 项目经理怎样设计工时表制度,才能避免员工把工时填成考勤表?
我想用工时数据判断项目投入和进度,但团队已经有考勤制度了。大家会不会只关心几点上下班,最后填出来的数字看似完整,却无法解释项目为什么延期?
制度要明确工时记录的是项目活动投入,不是上下班时长。表单至少区分项目任务、非项目工作、请假或休息,并规定按实际投入填写,不以标准工时倒推。一个可执行的样例是:每天结束前记录当天任务,工作日内补录不超过一次;项目经理每周检查任务归属、异常长工时和未分配工时,不逐分钟审查个人。
若团队每天可投入八小时,但其中两小时用于内部支持,就不能把八小时全记到项目任务上。把工时用于容量评估和成本分析,同时明确不单独作为绩效排名依据,通常更有利于获得真实数据。
3. 工时估算和实际工时差异很大时,项目经理应该怎么处理?
我按任务估了工时,交付后却发现实际投入高出不少。团队有人说是需求变化,有人说估算本来就不准,我该怎样复盘,才能找到能改进的原因,而不是追责?
先把偏差拆成可解释的类别,再判断是估算问题还是执行过程发生变化。可以用“实际工时减去基线估算”计算偏差,并记录需求变更、技术未知、等待依赖、缺陷返工等原因。例如,估算二十小时、实际二十八小时,超出的八小时若有五小时来自新增验收要求,就不应简单归为个人效率不足。复盘时对照任务范围、开始条件和验收标准;
连续几个迭代都在同类任务上偏差较大,再调整估算系数或补充技术验证。单个任务的偏差适合追问原因,多个周期反复出现的偏差才足以支撑制度或计划调整。
4. 项目工时表如何落地,才能让团队愿意持续填写?
我见过不少表格上线时填得很积极,过几周就开始集中补录,数据也越来越粗。我想知道推行时应该先做什么,以及怎样判断这套制度真的有用?
先选一个项目做两到四周试运行,只收集决策确实需要的数据:日期、任务、所属项目、投入时长、工作类别和简短备注。每周抽样检查漏填率、补录比例、分类一致性,以及工时数据是否帮助发现了资源冲突或返工原因;这些指标是试点观察项,不是通用合格线。
发现填写超过几分钟、分类经常选错或数据无人使用,就先删字段、合并类别,并在周会上展示一次由数据支持的调整,例如把关键人员从低优先级任务转到延期风险任务。团队看得到记录如何改善计划,填写才会成为工作流程的一部分,而不是额外报表。
核心关键词
文章包含AI辅助创作:项目工时管理方法大全:项目经理工时表制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580269
读者评论
我们之前也试过细分到每半小时,结果月底补录更多。后来改成按任务记录,并只对明显超出基线的部分写原因,填报负担小了些。文章提到先试运行再调阈值,这点比较实际。
非项目工时确实容易被忽略,尤其是值班和跨组支持。我想补充一点:分类之外最好也明确由谁维护共享支持的分摊口径,否则不同项目还是可能各自记一遍。
工时用于估算复盘比用于个人排名更有参考价值。不过团队刚开始执行时,负责人核验可能成为瓶颈;是否可以先抽查高风险记录,再根据错误类型调整规则?
