工时表最常见的失败,不是员工忘了填,而是大家都填了,项目经理仍然不知道项目为什么延期、预算为什么超支。把“每天填满 8 小时”当成制度目标,往往会得到一张看起来完整、实际上无法用于决策的表。真正有效的工时制度,应该让工时记录能够解释工作流向、识别偏差、支持预测,同时把填报成本控制在可接受范围内。
一、先讲核心结论:工时表不是考勤表,而是项目决策的输入
1. 制度设计先回答三个问题
我建议项目经理先明确三件事:团队记录工时是为了什么,记录到什么粒度,以及记录结果将影响什么决策。目的不清,字段越多越容易变成负担;决策不清,数据再完整也只是月底汇总的数字。
工时表常见用途包括项目成本核算、进度预测、资源容量规划、客户结算、研发投入分析和流程改进。它们需要的数据口径并不相同。比如客户结算需要明确可计费与不可计费时间,团队容量规划更关心计划工时与实际工时的偏差,而流程诊断需要知道等待、返工、评审等时间去了哪里。
不要用一张表同时解决所有管理问题。如果既要统计考勤、评价个人绩效、核算项目成本,又要预测版本交付,团队会很快发现“填了也不知道会被怎么用”,随后开始用最省事的方式填报。
2. 一套可运行制度的最小闭环
我把可运行的工时管理拆成五个环节:定义口径、绑定任务、及时记录、周期校验、依据数据采取行动。缺少最后一步,制度就会退化为数据采集;缺少前四步,最后的分析也很难可信。
- 定义口径:说明哪些时间要记、按什么单位记录、哪些状态算投入。
- 绑定任务:每条工时记录关联到项目、任务或明确的非项目类别。
- 及时记录:尽量在当天或次日补录,避免周末凭记忆重建一周工作。
- 周期校验:检查漏填、超计划、集中补录和异常分布,不把校验变成逐分钟审计。
- 形成行动:用记录调整范围、排期、资源、流程或客户预期。
有些团队会从某项目管理平台或工时模块开始配置流程。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,工具能帮助把工时与项目、任务和计划关联,但无法替代团队对“什么应该记、数据用于什么”的共识。工具是制度的承载层,不是制度本身。
3. 先定义“数据可信”,再定义“填报完整”
填报完整率高,不等于数据可信。员工可能按要求提交了每一天的记录,却把一周的工作平均分摊到多个任务;也可能把会议、沟通、返工统一记在一个笼统类别里。此时,记录覆盖了日历,却没有解释工作实际如何发生。
我更看重“可解释性”:项目经理看到异常后,能否找到相关任务、变更、阻塞或决策;团队成员能否在几分钟内说明某项投入为什么偏离计划。可解释的数据比表面上精确到分钟的数据更有管理价值。
| 制度目标 | 优先记录内容 | 适合的管理问题 | 不宜直接推导的结论 |
|---|---|---|---|
| 交付预测 | 任务计划工时、实际投入、剩余工作、阻塞原因 | 当前范围按现有资源能否按期完成 | 某员工效率高低 |
| 成本核算 | 项目归属、角色费率、可计费状态、内部投入 | 项目成本是否超预算 | 单纯以总工时评价项目价值 |
| 资源规划 | 项目分配、非项目工作、未来可用容量 | 是否需要调整优先级或补充资源 | 把全部工时压满等同于高效 |
| 流程改善 | 开发、评审、测试、返工、等待等阶段投入 | 工作在哪个环节反复或排队 | 仅凭类别占比认定个人责任 |
二、背景和真实场景:为什么大家都填了,项目还是管不住
1. 工时数据经常被三种不同口径混在一起
工时制度的第一个难点,是同一个“工时”在不同人嘴里可能指三件事:员工在岗时间、实际投入时间、任务执行时间。三者有关联,但不能直接画等号。员工在岗 8 小时,可能包含会议、休息、突发支持和等待;任务上记录 8 小时,也可能只是按工作日上限补齐。
项目经理如果把在岗时间当成项目投入,会高估项目成本或低估团队的非项目负担;如果把任务估算当成真实投入,又无法解释延期;如果只统计实际投入而忽略剩余工作,则不能预测交付。制度必须先写清统计对象,报表中也要标明口径。
2. 多项目并行时,“一天只属于一个项目”并不现实
在研发、咨询、产品和交付团队中,一个人一天可能参加跨项目会议、响应线上问题、处理主项目任务,并协助另一个项目排查风险。要求员工把一天完整归到一个项目,会制造虚假的确定性;要求每次切换都精确记录,又会增加大量操作成本。
我通常建议按“能支持决策的最小粒度”记录。对计划与资源管理而言,半小时或一小时的增量常常足够;对短周期、强波动支持工作,可以按日汇总到明确类别;对按合同结算的服务工作,则应遵循合同和财务要求,不能为了方便项目团队而更改计量口径。
3. 记录延迟会把回忆误差伪装成管理事实
一个实用的观察方法是比较当天记录、次日记录和周末集中补录。实际团队数据会受项目类型和习惯影响,因此不能把某个比例当作行业定律。作为制度试运行的情景模拟,若当天记录平均需要 2 分钟、周末回忆补录需要 10 分钟,而且后者更容易把零散支持工作并入主任务,那么延迟不仅提高填报成本,也会改变数据结构。
因此,制度设计不应只写“每周五下班前填完”,还应安排低摩擦的日常入口、自动带出任务信息、明确补录时限,并允许员工标记“估算值”。对项目经理来说,知道一条记录是当日记录还是回忆补录,比看到一个看似精确的数字更有帮助。
4. 工时制度落地前,要先看团队的决策频率
如果项目经理每周只看一次资源冲突,记录粒度可以偏粗;如果合同按月结算且审计要求明确,就需要更严谨的审批和追溯;如果是高不确定性的探索项目,过早要求把每小时都归入固定任务,反而会掩盖探索中的真实变化。
在试运行时,我会先问:哪项决定会因这条记录而改变?如果没有任何人能说清楚,说明当前字段可能没有必要。如果某个字段会影响报价、范围或资源安排,就要为它定义责任人、审核周期和异常处理方式。

三、常见误区:看起来严格,实际会降低数据质量
1. 误区一:把每天填满八小时当作合规标准
制度要求“每天必须正好八小时”,会诱发凑数行为。员工可能把未记录的会议、支持或等待时间补进某个熟悉任务,也可能把同一段时间拆分到多个项目。表面上日总量整齐,项目归属却失真。
更稳妥的做法是设置合理的工作日校验范围,并区分“应工作时间”和“项目投入时间”。例如,团队可以要求解释明显低于或高于预期的记录,而不是强制每个自然日都精确凑齐某个数字。请假、培训、公共事务、待命支持等情况应有清晰类别。
2. 误区二:填得越细,管理越精确
精确到 5 分钟的记录看起来颗粒度很高,但如果填写者无法稳定判断每次任务切换的时间,数据精度只是形式上的。记录细度超过实际记忆和业务变化的分辨率,误差反而会变得更隐蔽。
我判断粒度是否合适,会看三个成本:员工填报成本、项目经理审核成本、数据分析所需成本。如果更细的粒度没有带来更具体的决策,却显著增加操作次数,就应该合并类别或减少字段。对大多数项目管理场景,任务级记录通常比分钟级活动日志更实用。
3. 误区三:工时等于绩效,投入多就是贡献大
工时反映投入,不直接反映产出、质量、风险解决能力或团队协作价值。一个任务投入增加,可能因为需求变更,也可能因为新人学习、技术债、环境故障或估算不足。若把“工时越少越好”作为个人评价标准,员工会有动机少报投入、避免承担复杂任务,团队反而失去真实信号。
工时可以作为绩效讨论的上下文,但必须与交付质量、任务难度、范围变化、复用价值和协作影响一起解释。任何单一指标都不适合直接给个人排效率名次。
4. 误区四:只看超时,不看工作结构

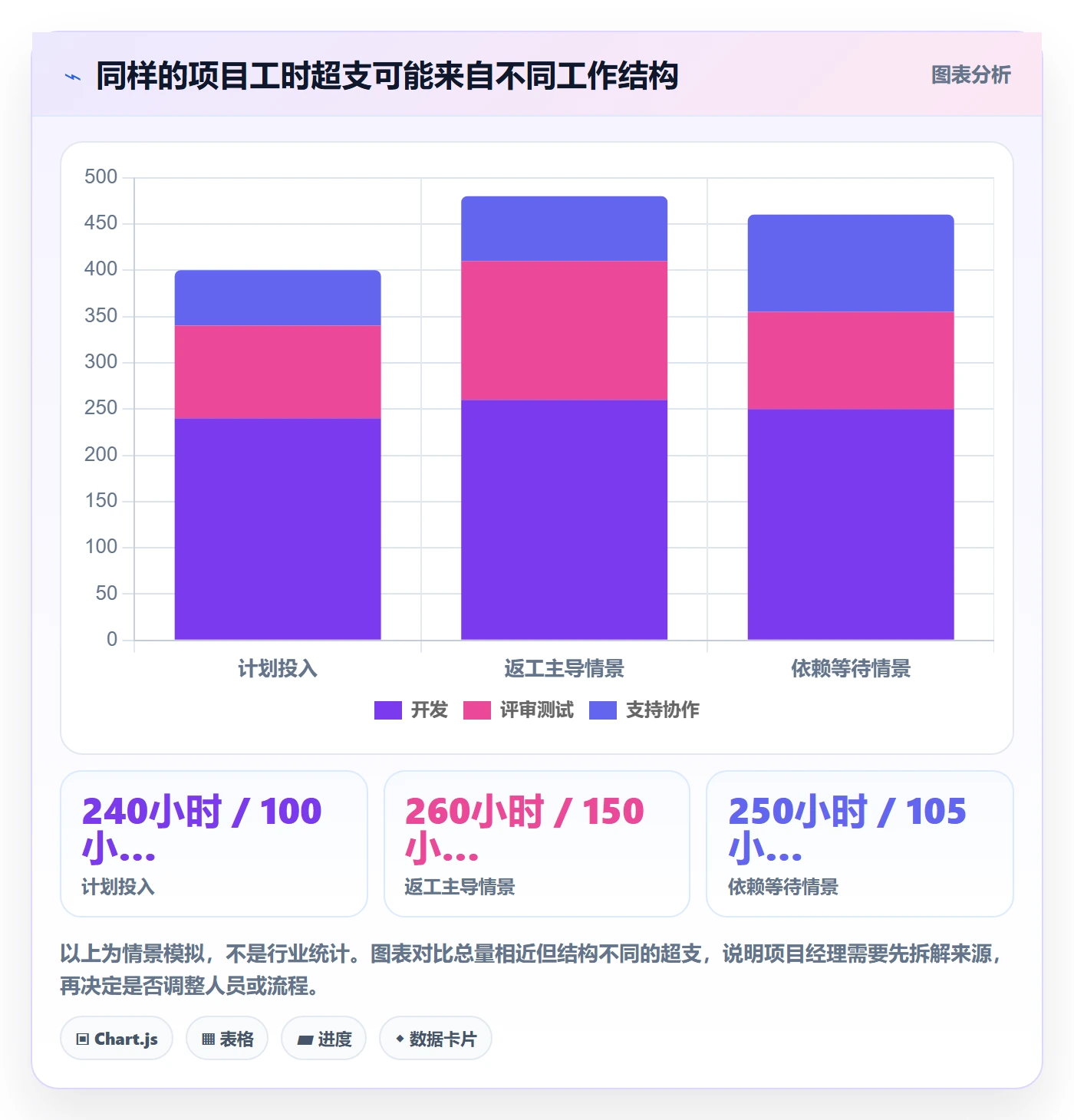

项目总工时超计划,可能是估算偏差、范围膨胀、返工增加,也可能是审批等待、外部依赖或紧急支持挤占。只盯住总数,项目经理容易要求团队“提效”,但没有触及真正的瓶颈。
至少要把偏差分成可解释的来源:新增需求、任务估算偏差、质量返工、等待阻塞、跨项目支持、学习探索和其他约定类别。分类不需要无限细,但必须能指导下一步行动。
5. 误区五:把监控工具当成管理机制
自动计时、屏幕监控或在线状态可以采集活动信号,却不能自动判断这些活动是否对项目有价值。一个人在线时间很长,不代表有效产出;一个任务记录时间偏短,也不意味着工作没有发生。
若组织确有合规或结算需要,应明确告知采集范围、用途、访问权限、保留周期和纠错方式。不要在没有说明的情况下把记录从项目核算扩展到隐性行为监控。信任受损后,员工会优化数据表象,而不是帮助团队发现问题。
6. 误区六:只在月底检查,问题已经过了可调整窗口
月底汇总适合财务核算,却不适合项目纠偏。若某任务在第二周就出现明显超计划,等月底才发现,项目经理可能已经错过缩小范围、增加资源或重排优先级的机会。
建议把检查分成两种节奏:日常轻量提醒处理漏填和归属问题;每周或每两周检查项目偏差和容量风险;月度复核用于成本、结算和趋势分析。不同节奏服务不同决策,不必把所有检查都塞进一个审批流程。

四、专业判断逻辑:怎样设计字段、粒度和审核规则
1. 从决策反推字段,而不是从表格模板开始
设计字段时,我会把每个字段都放到一个决策问题里检验。项目经理要预测交付,至少需要任务归属、计划投入、实际投入、剩余工作和状态;财务要核算成本,还需要角色、费率或成本中心、可计费属性;流程改进则需要能区分评审、返工、等待或支持。
如果字段只用于“以后也许会分析”,而没有明确的负责人和使用频率,先不要强制全员填写。字段越多,错误和跳过的概率越高。制度可以从最小可用集合启动,经过复盘再增加。
| 字段 | 建议规则 | 常见误用 | 校验方式 |
|---|---|---|---|
| 项目与任务 | 优先从已分配任务中选择;无任务时使用受控的非项目类别 | 所有零散工作都记入“其他” | 定期检查“其他”占比及具体说明 |
| 日期与时长 | 注明记录单位和补录时限 | 不同团队把 0.5 小时解释成不同含义 | 检查异常集中补录和明显超出工作日的记录 |
| 工作类别 | 只保留能影响决策的分类 | 分类过多,成员凭感觉选择 | 分析类别使用频率与误选反馈 |
| 可计费属性 | 按合同和财务口径定义,并明确谁可修改 | 把所有项目工作默认标为可计费 | 与合同条款、交付记录进行抽样核对 |
| 说明与异常原因 | 只对偏差或特殊工作要求简短说明 | 要求每条记录写长篇日报 | 关注说明是否足以支持后续追溯 |
2. 用任务级粒度作为默认值,按业务增加例外
任务级记录通常在管理价值和填报成本之间更平衡:员工不用记录每一次鼠标操作,项目经理又能把投入和交付物关联。若一个任务跨越数周且包含多个阶段,可以拆成可验收的子任务;若拆分后无法改变排期、责任或验收方式,就不必为了工时统计而制造更多任务。
例外场景需要单独规定。客户支持可能按工单或日汇总;研发探索可能按主题、实验或阶段归属;会议和团队运营可以进入共享类别;售前工作要与交付项目区分,避免把获客投入误算成项目执行成本。
3. 让计划工时、实际工时和剩余工作分开
计划工时是事前估算,实际工时是已经发生的投入,剩余工作是完成交付还需要多少努力。三者不能混成一个数字。常见的管理误区是任务实际工时已超计划,就继续增加实际工时,却不更新剩余工作,最后项目报表显示“已投入很多”,仍然无法预测何时完成。
项目经理应要求任务负责人在关键节点更新剩余工作,而不是仅仅补记已花时间。对于已明显偏离的任务,至少要说明偏差原因、交付范围是否变化、是否需要拆分或重新估算。
4. 设定异常阈值,但把阈值当作提醒而非判决
阈值的价值在于帮助团队找到值得核查的记录,不是自动判定失职。可以从项目历史数据和工作类型出发设置试行阈值,例如任务实际投入超过计划的 20% 时触发复核,或连续两周存在较大漏填时提醒负责人。阈值应随项目类型调整,并在试运行后复盘误报率。
如果阈值设得过严,项目经理每天会被大量无意义提醒淹没;设得过松,风险又无法及时暴露。可以先观察一个迭代内的偏差分布,再选择能识别高风险、同时不造成过多误报的区间。
5. 把数据权限、纠错和留存写进制度
工时记录涉及员工工作信息,也可能与客户结算、成本和绩效讨论相关。制度应说明谁能查看个人明细、谁只能看团队汇总、数据保存多久、错误如何更正、离职或项目关闭后如何归档。若组织跨地区运营,还要结合适用的隐私和劳动法规审查采集与使用方式。
纠错流程尤其重要。员工发现项目归属错误时,应能补充或修改并保留必要的变更记录,而不是因为担心“修改会被认为造假”而保持错误数据。审核的目标是提高可追溯性,不是制造不敢修正的僵局。
五、案例与数据观察:用一个试运行周期验证制度
1. 案例边界:以下为情景模拟,不代表特定企业实测
为了说明制度如何验证,我用一个 120 人的产品研发组织做情景推演:团队同时维护三个版本,成员跨项目协作;过去要求每周填一次表,管理者发现月度记录完整率尚可,但项目偏差通常到月底才解释。这里的数字是用于制度设计演示的建议基准,不是公开调查数据,也不应被引用成行业平均值。
试运行目标不是“让所有人填得更细”,而是验证三件事:当天记录是否降低补录成本,任务关联能否解释偏差,周度检查能否提前发现资源冲突。项目经理先选两个团队、一个迭代周期,保留原有管理方式作为对照观察,再根据实际反馈调整字段。
2. 试点前后的观察指标要覆盖成本与价值
如果只盯填报完成率,团队可能通过集中补录让指标变好,却没有改善决策。试点至少应同时观察填报耗时、及时率、异常解释率、项目偏差发现时间和管理者处理工时。这样才能看出制度是否把负担转移给员工,或只是增加审批工作。
| 观察指标 | 试点建议定义 | 解读重点 |
|---|---|---|
| 记录及时率 | 次一工作日内完成的记录占比 | 反映记录习惯与工具入口是否顺手 |
| 填报耗时 | 成员每周用于记录的中位时间 | 比平均值更不容易被少数复杂情况拉偏 |
| 异常解释率 | 触发复核的记录中,能关联到原因或动作的比例 | 反映数据是否真正支持管理分析 |
| 偏差发现提前量 | 首次发现风险的日期相对原计划节点的提前时间 | 判断周度检查是否比月底汇总更有用 |
| 管理处理工时 | 项目经理每周核对和追问所用时间 | 防止制度把填报成本转移成大量审核成本 |
3. 一个可复用的试点样例

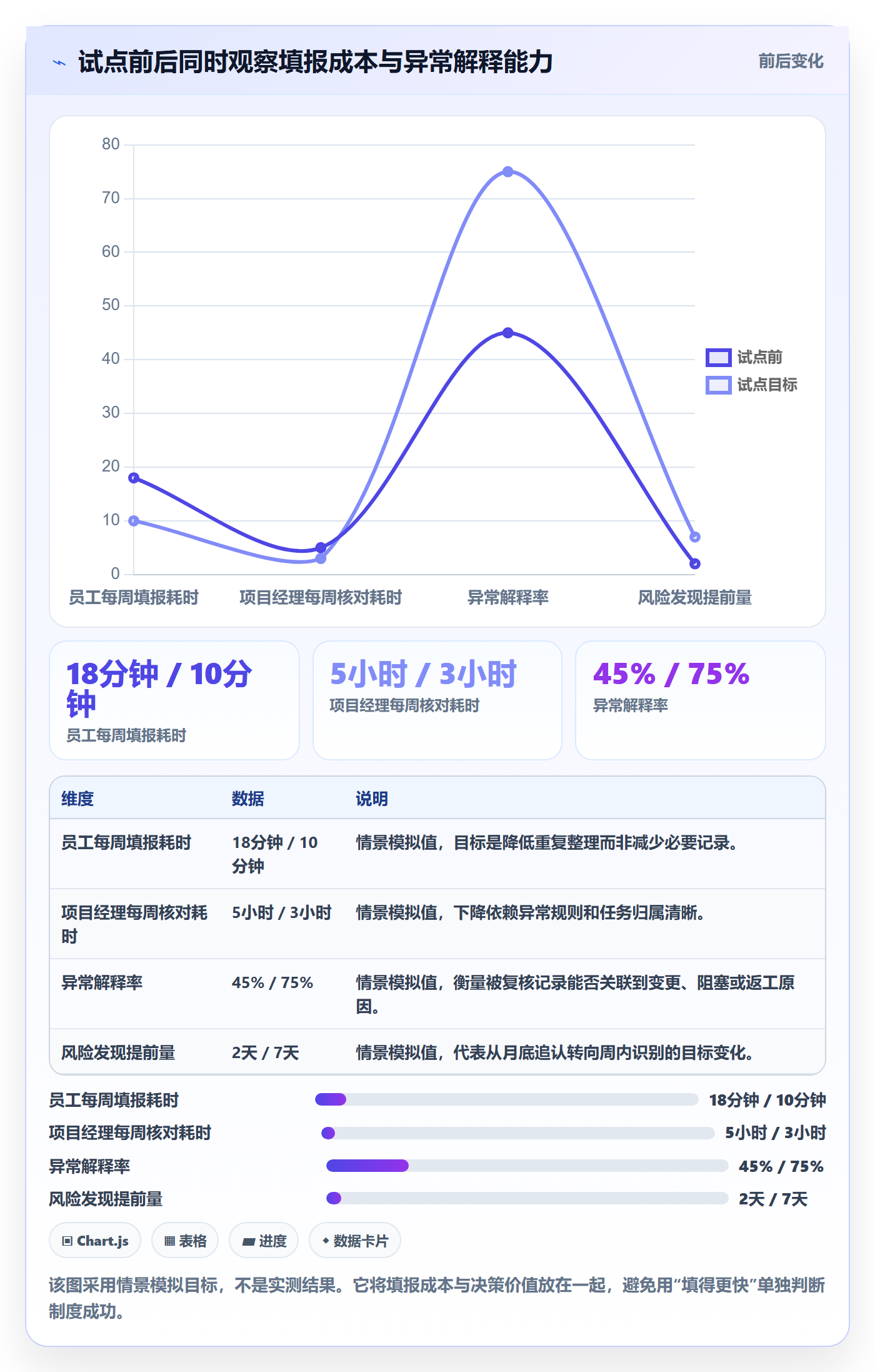

假设试点团队原先每周五集中填报,成员平均每周花 18 分钟整理记录,项目经理每周花 5 小时追问漏项和核对归属。试点后采用任务级记录、次日补录、异常原因简选,并在周会上只讨论超计划与阻塞任务。情景模拟的目标是让成员填报时间降至每周 10 分钟左右,管理核对降至 3 小时左右,同时让风险更早进入周会。
这些目标不是承诺值。若真实数据表明成员填报时间下降,但偏差解释率也下降,可能是字段过于粗略;若异常解释率上升,却需要项目经理花更多时间逐条核实,说明审核规则还没有标准化。试点要观察方向和原因,不能只追求一个漂亮百分比。

4. 用抽样复核验证口径,不必逐条审计
试点阶段可以每周抽查少量记录,重点检查任务关联是否合理、类别是否一致、补录是否集中、异常说明是否能复现上下文。抽样应覆盖不同角色、不同项目和不同工作类型,而不是只抽某个员工或某个团队。若发现系统性口径问题,应先修制度或培训,再处理个别记录。
项目经理最好把抽样发现归为三类:规则不清、工具操作不顺、个别记录需要澄清。第一类需要改制度,第二类需要改配置或培训,第三类才进入个体核实。这样做比直接把所有问题都当成“不认真填”更能提升数据质量。
5. 看趋势时要区分范围变化与执行偏差
每个迭代结束后,比较计划与实际工时,不能只看总偏差。若项目中途新增需求,要把新增工作单独标识;若范围没变但返工显著增加,要检查需求质量、评审覆盖和测试缺陷;若实际投入减少但交付物也缩水,就不能把数字下降当作效率改善。
建议保存每个周期的估算版本、需求变更、风险记录和工时数据。没有这些上下文,跨周期趋势可能把不同范围、不同复杂度的项目混在一起。对比必须先保证口径可比,再解释变化。

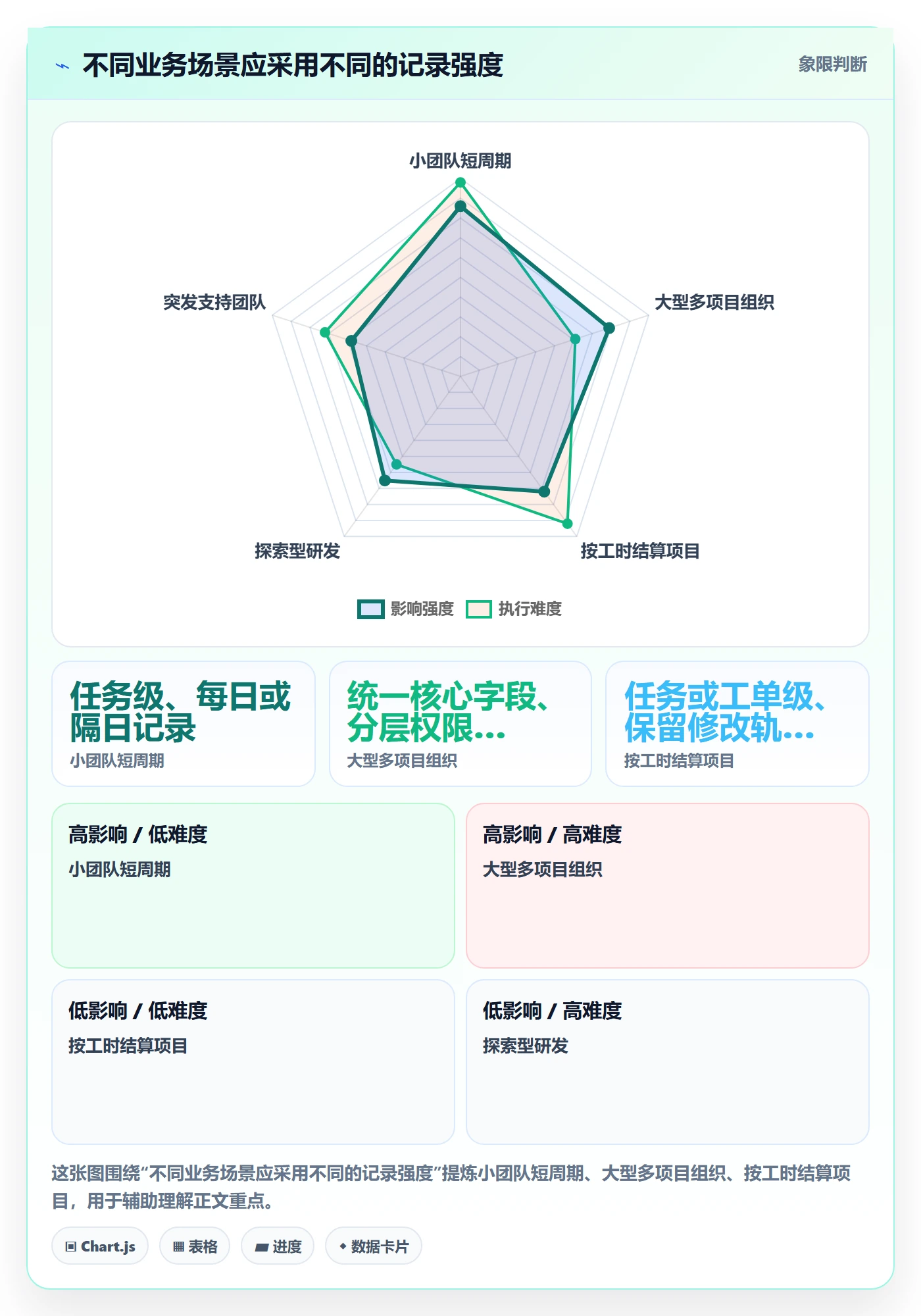

六、不同情况下的行动建议:先选适合自己的制度强度
1. 小团队或短周期项目:轻制度,快反馈
团队规模较小、项目周期短、成员协作稳定时,不必一开始就搭建多层审批。可以采用任务级记录、每日或隔日补录、每周一次异常复盘。项目经理重点看计划偏差、跨项目占用和阻塞,不必要求每条记录都写详细说明。
这类团队的风险是制度过重。若每人每周花在填表和解释上的时间,已经超过管理收益,应优先减少分类、默认关联任务、取消无用审批。轻量不等于没有口径,而是把规则留给真正影响决策的部分。
2. 百人以上、多项目组织:统一口径,分层查看
组织规模扩大后,团队之间对项目、任务和非项目工作的定义容易分叉。建议建立统一的核心字段和分类字典,同时允许特定业务线增加少量扩展字段。管理层看汇总,项目经理看项目明细,执行者看自己的任务记录,避免所有人都被同一张复杂报表淹没。
像 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,可以承载项目、任务和工时的关联,降低不同团队各自维护表格导致的口径分裂。但部署前仍要先完成权限、流程、字段和数据迁移设计;工具上线后,也需要指定制度负责人,持续处理分类冲突和流程变更。
3. 客户按工时结算:加强可追溯性,不牺牲工作边界
按工时结算时,记录不仅服务内部管理,也可能进入客户账单或审计流程。制度要明确可计费与不可计费项目、工时最小单位、客户确认方式、审批责任和争议处理流程。咨询或服务团队还要区分客户交付、内部沟通、培训、返工和售前支持,避免账单口径前后不一。
同时,不要因为客户要求细粒度,就自动要求员工记录所有内部活动到分钟。合同需要什么,制度就采集什么;超出业务和合规目的的记录,应解释其必要性。对可计费记录尤其应保留修改轨迹,而不是让员工在月底手工覆盖原数据。
4. 研发探索项目:记录不确定性,而不是强行精确
探索型研发的工作路径会随实验结果调整,事前估算存在天然不确定性。与其要求每项探索任务都给出精确工时,不如记录研究主题、实验阶段、关键假设、投入区间和决策结果。项目经理要看投入是否帮助降低不确定性,而不只是看任务是否按原计划完工。
探索结束后可以复盘哪些实验排除了错误方向、哪些依赖造成等待、哪些成果可复用。若把探索失败一律视为工时浪费,团队会减少有价值的验证,转而选择容易被量化但不一定重要的工作。
5. 维护和突发支持较多:建立容量池,避免主项目被虚假乐观化
如果团队经常处理线上问题、客户咨询或突发支持,计划资源不能按每个人每周的完整工作时间分配给项目。应根据历史记录和服务承诺留出维护容量,或者建立轮值与支持任务池。否则,主项目计划会持续过度承诺,偏差被错误解释为执行效率差。
可先用数个周期观察支持工作占比和波动范围,再确定容量预留。若波动很大,可以采用区间而非固定比例;若支持量稳定,则可以把相对稳定的负荷纳入基线。这个比例应来自团队自身数据,不应照搬别的组织。

七、不同情况下的取舍:精细度、信任与管理成本如何平衡
1. 记录越细,归因能力更强,但填报成本也更高
细粒度适合需要追溯客户工作、区分阶段成本或分析关键流程瓶颈的团队。它能回答“投入在哪个环节”,代价是员工要频繁切换任务、项目经理要处理更多异常。细到无法可靠判断的程度时,精确度并不会随字段数量增加。
粗粒度适合稳定团队、快速迭代或探索项目,记录成本低,团队更容易保持长期习惯。代价是难以区分任务内部的返工、等待和协作。选择时应关注需要回答的问题,而不是把细粒度当成管理成熟度的证明。
2. 自动化能减少重复劳动,但不能代替责任边界
自动带出任务、项目和日期,能减少重复选择;通过计划与实际对比自动识别偏差,也能减少手工汇总。不过,系统无法替团队判断某次投入属于客户工作、内部改进还是紧急支持。分类规则、权限和纠错流程仍然需要人负责。
如果工具支持定时器或日历导入,也要检查自动记录是否会把会议时间直接当作任务投入。自动化适合减少机械输入,不适合未经验证就把活动数据转成成本事实。上线前应先用小范围数据核对口径与误报情况。
3. 公开个人明细有利于协作透明,但会增加被误读的风险
项目团队共享任务投入,能帮助成员理解资源压力和工作依赖;但如果所有个人记录都被用于横向排名,成员会担心复杂任务、学习时间或协作投入造成负面评价。公开范围要服务协作,而不是默认越大越好。
一种较稳妥的安排是:个人可以查看并修正自己的记录,项目经理查看项目所需明细,组织管理者主要看汇总趋势;涉及结算或审计的角色按职责授权。这样既保留追溯能力,也降低无关访问和单指标误用。
4. 设严格审批有助于财务控制,但可能拖慢日常纠偏
需要客户结算、成本归集或审计的工时,审批和变更记录很重要。日常项目管理数据如果每次修改都要多级审批,成员可能拖到月底一次性提交,反而降低及时性。可以把“项目内日常记录”和“正式计费确认”分成不同流程。
对内部计划管理,优先保证及时、可解释和可修正;对正式账单,优先保证合同一致、权限清晰和记录可追溯。两种用途可以共享底层任务数据,但不必强迫采用完全相同的审核节奏。
5. 统一标准有助于横向比较,但必须留出业务例外
统一字段能让组织比较多个项目的成本和资源使用,但业务模式不同,直接比较工时总量容易得出错误结论。一个需要大量合规评审的项目,与一个快速试验项目,工作结构本来就不一样。
我的建议是统一“核心口径”,允许“有限扩展”:项目、任务、日期、投入等基础定义保持一致;研发、交付、客户支持等业务线可以增加少量专用分类,并在报表中标记适用范围。这样既避免口径碎片化,也不必把不同工作硬塞进同一分类。
| 取舍维度 | 偏向严格或精细 | 偏向轻量或粗粒度 | 适用判断 |
|---|---|---|---|
| 记录粒度 | 客户结算、阶段成本、关键流程分析 | 短周期团队、探索项目、低风险内部工作 | 看更细数据是否会改变决策 |
| 审核强度 | 账单、审计、预算审批 | 日常排期、团队内部复盘 | 区分正式财务口径与管理信号 |
| 数据可见范围 | 需要追溯与跨团队协作的角色 | 仅展示团队汇总或个人视图 | 按职责授权,避免无目的曝光 |
| 统一程度 | 跨项目成本比较、组织级容量规划 | 工作类型差异显著的业务线 | 统一核心定义,有限扩展类别 |
八、项目经理可以直接采用的落地步骤
1. 第一周:盘点要解决的管理问题
先列出目前最影响交付的三个问题,例如延期解释滞后、跨项目资源冲突、客户账单争议或返工成本不可见。为每个问题指定需要的工时信息和实际决策人。不要先选工具,也不要先复制其他团队的字段模板。
接着盘点现有记录来源:任务系统、电子表格、客户工单、财务系统和排班表。若同一数据在多处重复维护,要先决定哪个来源是主数据,避免制度上线后出现多个“官方数字”。
2. 第二周:写一页口径说明
口径说明不必写成厚重的管理手册,但要把几项定义写清楚:记录对象、最小单位、填报截止时间、非项目类别、异常处理、审批责任、权限和纠错方式。给每个容易混淆的分类配一个正例和反例,降低不同团队自行解释的空间。
在制度中明确:工时记录用于哪些管理目的,不用于哪些结论。例如,数据用于估算、容量和成本分析,不单独用于个人绩效排名。边界清楚,员工才知道记录不是一场隐形考核。
3. 第三至第四周:选择小范围试点
试点应覆盖不同工作形态,而不是只选最配合的团队。可以选一个多项目协作团队、一个客户交付团队,或一个维护负荷较高的团队。试点时间至少覆盖一个完整工作周期,并记录基线数据,便于判断改进来自制度还是业务波动。
每周只收集少量反馈:哪些字段难以选择、哪些工作找不到归属、哪些异常提醒没有价值、哪些管理决定因此提前发生。问题要回到制度、工具、培训或业务范围,不要一股脑归咎于员工执行。
4. 试点后:根据证据决定扩展还是收缩
如果填报成本下降、异常原因更清楚、项目经理更早发现风险,可以逐步扩展到相似团队;如果记录越来越多但解释力没有改善,就应合并分类或删除字段。制度成熟不等于字段越来越丰富,成熟也可能表现为更少的输入、更明确的口径和更快的决策。
扩展时要保留版本记录。口径变更会影响趋势对比,报表需要标出变更日期和定义差异。否则团队会把分类规则变化误认为工作结构变化。
5. 每个周期复盘四类信号
- 完整性:是否存在持续漏填、集中补录或任务无归属。
- 解释力:超计划记录能否找到变更、返工、等待或估算原因。
- 可行动性:数据是否促成范围、优先级、资源或流程调整。
- 负担:员工与项目经理的记录、核对和纠错时间是否合理。
这四类信号要一起看。完整性高而解释力低,说明团队可能只是在合规填表;解释力高但负担过大,说明规则可能依赖人工逐条追问;数据可信却没有行动,则说明项目管理节奏需要调整。
九、结语:好工时制度的目标,是让问题更早被看见
工时表不是越精细越好,也不是填满每一天就算成功。它的价值在于让项目经理更早看见工作如何流动,解释计划与实际的差异,并据此调整范围、资源和流程。若工时只用于追责,数据会越来越整齐,事实却越来越模糊。
我建议项目经理从一个真实决策问题开始,选择最少的必要字段,试运行一个周期,并同时衡量填报成本、数据解释力和风险发现提前量。下一步不是先要求全员多填几项,而是挑一个正在发生的项目偏差,追问:现有记录能不能说明它从哪里来、我们能否据此采取行动?如果不能,就围绕这个问题改制度。
工时制度真正成熟的标志,不是每个人每天都填得无可挑剔,而是团队能用可信的投入信息,及时做出更好的项目决定。
常见问题解答(FAQ)
1. 项目工时表应该记录到什么粒度?
我在团队里推工时表时,大家常把“记录太粗”和“填得太细”当成二选一:有人只写“开发 8 小时”,有人恨不得每半小时填一条。我想知道,粒度怎么定才能既能复盘项目,又不让填表变成额外负担?
建议按“可识别的工作项”记录,而不是按固定分钟数切碎。通常一条记录对应一个任务、缺陷、评审或支持事项;对持续时间较长的工作,可按半天或一天汇总,但要能说明产出。例如,“接口联调 3 小时”比“开发 3 小时”更便于复盘。
若一项工作连续数天且中间经历设计、实现、排查等不同阶段,可拆成几条,以便识别偏差来源。判断粒度是否合适,可以观察两周:如果员工每天花超过 5 分钟补录,或大量记录无法对应任务,说明制度太繁;如果记录只能看到“项目投入很多”,却说不清时间花在哪里,说明粒度太粗。
2. 项目经理工时表制度里,计划工时和实际工时要分开吗?
我做项目计划时会先估算任务需要多少时间,执行中再登记实际投入,但有同事觉得两列数字重复,填一列就够了。我担心合并以后,项目结束只能看到总投入,却无法判断估算偏差到底出在哪些任务上。
应分开记录计划工时与实际工时,并保留任务级对应关系。计划工时反映事前判断,实际工时反映真实投入;两者相减,才能分析估算准确度、需求变更和返工影响。比如某功能计划 16 小时、实际 25 小时,不能直接得出“执行效率低”,还要查看是否增加了 5 小时的临时需求、4 小时的缺陷修复。
制度上应规定计划值在任务开始前锁定,发生范围变化时新增变更记录,而不是事后改写原计划。这样既能复盘,也能避免把估算偏差变成对个人的简单排名。
3. 工时表应该每天填,还是每周集中补录?
我试过让团队周五统一补一周工时,结果不少人只能凭印象回忆,会议、沟通和临时支持经常漏掉。我又担心要求实时填写会打断开发,所以想知道哪种频率更可靠,怎样减少漏记和反感?
更稳妥的做法是当天记录、每周核对,而不是周末凭记忆重建。可将制度设为工作日结束前补录,单次控制在几分钟内;项目经理每周检查未填记录、异常长工时和无任务归属的条目。对于临时会议或线上支持,可允许当天按事项合并记录,不必每次发生后立刻打开系统。
若团队当前补录率偏低,先连续两周观察:对比每日记录与周末补录的完整率,并抽查日历或任务流转记录。若周补录经常出现时间集中填报、事项描述含糊,就应提高记录频率,而不是增加惩罚。
4. 怎样避免工时表变成员工绩效打分或监控工具?
我担心工时数据一旦和个人排名、加班时长直接挂钩,大家就会开始把时间填得好看,而不是填得真实。项目经理究竟该怎样使用工时数据,才能发现项目风险,又不让团队觉得每一分钟都在被审查?
制度应先明确工时数据用于项目估算、容量规划、成本核算和流程改进,不宜单独作为绩效结论。工时长不等于产出高,工时短也不必然意味着效率好;需求复杂度、等待依赖、返工和支持工作都会影响数字。
建议按任务类型和团队整体趋势分析,例如连续数周实际工时高于计划 25%,再结合变更记录、缺陷和阻塞原因查找问题,而不是直接给个人贴标签。同时向团队说明谁能查看数据、保存多久、哪些用途被禁止,并允许员工补充异常原因。若数据收集后没有用于改善估算或排除阻塞,团队很快会把填表视为纯粹的监督负担。
核心关键词
文章包含AI辅助创作:任务工时最佳实践:项目经理工时表制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580220
读者评论
我们之前也试过把每天凑满8小时当作要求,后来发现不少零散支持都被记进主任务,数字齐了却看不出真正的工作量。按任务记录、异常时再补充原因,执行起来更实际。
多项目并行时,半小时或一小时的粒度是否合适,可能还得看团队切换频率。支持工作特别零碎的话,逐项记录确实容易增加负担,按日汇总并保留工单或简短说明,或许更容易坚持。
工时数据拿来预测排期有帮助,但我觉得每周检查时最好同步更新剩余工作量。只看已投入时间,遇到需求变更或等待阻塞时,很难判断延期风险究竟来自哪里。
