工时表如何做好日报工时?项目经理流程优化与操作步骤

日报工时最容易失真的地方,不是员工忘了填,而是团队把“填了多少小时”误当成“项目实际发生了什么”。我见过一种很典型的管理困境:系统里每个人每天都填满 8 小时,项目预算却持续超支;月底再追问,工时只能被重新分摊到几个大任务上,既无法解释延期,也不能帮助下一轮估算。要把日报工时做好,关键不是催得更勤,而是让每一笔工时都对应可核验的工作对象、足够清楚的时间口径和明确的异常处理动作。

一、先讲结论:日报工时不是填报任务,而是项目事实的记录机制

1. 日报工时要回答三个问题

我判断一套日报工时流程是否有效,通常先看它能不能回答三个问题:时间花在什么工作上;这些工作是否与项目计划一致;发现偏差后,谁在什么时候采取什么动作。若系统只能汇总“某人今天 8 小时”,却不能把时间关联到任务、阶段或项目,管理者得到的只是数字,不是决策依据。

因此,日报工时至少要具备三项基本属性:工作对象明确、记录口径一致、异常可以追溯。三项少一项,数据都可能看起来完整,却不适合做项目复盘、成本估算和资源调整。

2. 管理目标不是填满工时,而是减少不可解释的工时

项目工作常常由开发、测试、评审、沟通、支持和返工组成。把所有时间都塞进“项目工作”或“其他”,表面上填报率很高,实际上不能区分产出、协作成本和计划外工作。更好的目标是让工时能够解释:一项工作为什么发生、属于哪个范围、是否超出预期、是否需要调整计划。

日报工时的质量,不应只用提交率衡量。我更建议同时观察任务关联率、模糊分类占比、延迟填报率、异常关闭时长和工时估算偏差。提交率高,只能说明流程有人执行;其余指标才更接近数据能否用于管理。

观察项 回答的问题 偏低或偏高时的信号
任务关联率 记录是否落到具体工作对象 偏低通常说明任务粒度过粗或入口不顺
模糊分类占比 多少时间被记在“其他”等泛化类别 偏高会掩盖沟通、支持和返工成本
延迟填报率 记录离实际工作发生有多远 偏高会增加回忆误差和集中补录
异常关闭时长 发现偏差后是否有人跟进 持续偏长意味着流程只有采集,没有管理

3. 把日报做成“轻记录、重校验、快反馈”

我更认可的流程不是让员工写一篇工作日记,而是用短记录描述工作事实,由系统或项目经理做一致性校验,再把异常转化为计划、资源或范围调整。员工填写的内容越长,团队越容易用形式上的详细代替有效信息;字段太少,又会留下大量无法解释的时间。

实际设计时,可以将日报拆成“工作对象、投入时长、工作类型、简短说明”四项核心信息。只有在异常场景下,例如超出估算、跨项目支援或存在返工,才要求补充原因。这样既不把所有人拖进繁琐叙述,也不会让关键偏差失去上下文。

工时表如何做好日报工时?项目经理流程优化与操作步骤

二、背景和真实场景:为什么每天填了,月底还是说不清

1. 任务粒度不合适,记录自然会失真

任务拆得太粗,员工只能把多种工作混在一个任务里;拆得太细,维护任务本身就会占用大量时间,还会产生大量低价值的状态更新。日报工时的粒度应服务于管理问题,而不是追求任务数量。比如,一个持续数周的“完成系统开发”不适合直接承载所有工时;但把每个半小时的操作都建成一项任务,也不适合日常协作。

我通常用一个判断方式:如果项目经理看到一周工时后,仍然无法判断团队究竟在做需求澄清、编码、联调还是返工,那么任务或工作类型至少有一处粒度设计不合适。目标是让团队能识别重要工作阶段,而不是把每个动作都变成记录对象。

2. 日常工作有大量计划外投入

项目计划里通常能看到需求、开发、测试和发布,却未必预留客户答疑、线上问题排查、跨团队协调、环境维护和临时评审。它们并非“没有做事”,但如果只能归到模糊类别,就很难判断一个项目为什么持续消耗人力。

把计划外投入分类,不是为了给非交付工作贴负面标签,而是为了识别工作结构。例如,支持投入上升可能意味着上线质量问题;评审时间偏高可能说明需求边界不清;频繁等待外部依赖,则可能需要调整里程碑。分类的用途是分析原因,而不是给员工做简单的忙闲排名。

3. 同一笔时间被不同团队理解成不同口径

有人把参加项目例会计入项目,有人把它记在部门管理;有人将代码返工计入原开发任务,有人单独记为缺陷修复;还有人只记录专注工作的时段,漏掉沟通和切换成本。口径不一致时,团队看似拥有很多数据,横向比较却会得出错误结论。

因此,日报流程启动前要先写清“哪些时间记录、如何归类、跨项目如何分摊、缺陷返工如何标记”。这些规则不必复杂,但必须让不同岗位面对同一种场景时做出接近的选择。

4. 管理者只在月底查看,员工就会在月底补记

如果员工提交后没有任何反馈,管理者也不根据数据调整任务或资源,日报就会逐渐变成例行填表。到了月底集中补录,记录通常更像对忙碌的回忆,而非对工作事实的记录。此时,误差不一定表现为明显造假,更常见的是把零散工作合并、把等待时间忽略、把返工算进原任务。

流程要形成日常节奏:员工当天记录,项目负责人隔日检查异常,项目经理每周看趋势,月度或阶段复盘再分析估算和成本。不同频率承担不同任务,不应把所有问题都堆到月底解决。

工时表如何做好日报工时?项目经理流程优化与操作步骤

三、常见误区:看起来规范,实际让数据更差

1. 用“每天必须填满八小时”代替工作记录

要求员工每天必须凑满固定时长,最直接的后果是把时间推向容易填写的类别。遇到半天处理突发问题,员工可能把零散投入平均摊回原任务;有请假、培训或非工作日的情况,也可能出现额外补数。固定工时可以是制度规则,不能因此要求所有项目记录都凑成相同数字。

我建议把“出勤时间”和“项目投入时间”作为两个不同概念管理。前者回答工作时间是否符合制度安排,后者回答项目获得了多少实际投入。二者可以关联,但不能相互替代。

2. 把工时当作个人绩效排名

某人记录 9 小时,不等于贡献一定高于记录 6 小时的人。任务复杂度、岗位职责、等待依赖、质量返工和团队协作都会影响投入。直接按工时多少排名,会鼓励延长记录时长或争抢可计量任务,也会让员工不愿如实报告低效过程。

工时更适合做成本、容量和估算管理的输入,不应单独作为个人绩效结论。需要评价个人贡献时,应结合交付结果、质量、职责范围和协作影响,并解释指标口径。

3. 把“其他”当作长期收纳箱

设置“其他”作为临时兜底是合理的,但它不能成为主分类。若“其他”持续占据较大比例,首先要问分类是否缺失、任务是否不够清楚、记录入口是否难用,而不是先把问题归咎于员工不认真。

管理者可以按周查看“其他”备注,归纳出现频次较高的工作类型。例如,反复出现的客户答疑、环境维护或内部评审,应判断是否要增加稳定分类。归类的目标不是让标签越多越好,而是让重要工作可见。

4. 用日报内容替代任务管理

日报可以补充任务上的工作事实,却不能代替任务状态、交付物和负责人。如果员工写了“完成接口开发 3 小时”,任务状态仍未更新,项目经理依旧不知道工作是否完成、是否被阻塞。反过来,任务卡片只写“进行中”,也不能解释实际投入和偏差。

最合适的关系是:任务系统表达计划、状态和交付结果;日报工时表达投入、工作类型和差异原因。两类信息相互关联,而不是重复写两遍。

5. 只看填报率,不看数据能否用于决策

高填报率看似是流程成功,却可能伴随大量事后补录、任务关联缺失和泛化分类。项目经理至少还要抽查“记录是否及时”“是否可定位到工作对象”“异常是否有人确认”。如果只考核提交率,团队很容易优化提交动作,而非数据质量。

常见做法 表面效果 实际风险 替代做法
强制填满固定小时数 日报数字整齐 诱发摊派和虚假精确 分开管理出勤口径与项目投入
按工时长短排名 容易做横向比较 忽视复杂度、质量与协作 结合交付、质量和职责解释
所有杂项归入“其他” 录入速度快 计划外成本不可见 定期整理高频工作类型
月底一次性补录 短期内完成提交 回忆偏差,难以定位异常 当天记录,周内校验,阶段复盘

工时表如何做好日报工时?项目经理流程优化与操作步骤

四、专业判断逻辑:怎样设计既能执行又能分析的日报

1. 先明确工时数据将用于什么决策

同一套工时数据可能服务于多个目的:项目成本核算、容量规划、范围变更判断、估算复盘或跨项目资源协调。目的不同,所需精度和分类也不同。若主要用于项目成本分析,就要明确人员成本口径、项目归属和投入分摊;若主要用于迭代规划,关注任务估算与实际投入的偏差即可。

我会先让项目负责人回答三个问题:这份数据将支持哪种决策;谁负责根据数据采取行动;如果数据发现异常,团队能否改变计划。如果后两个问题没有答案,先不要增加字段。没有管理动作的精细数据,只会增加填报负担。

2. 选择合适的记录粒度

工时粒度没有适用于所有团队的统一答案。知识工作中,要求员工把时间精确切成 15 分钟块,通常会造成大量估算性记录;按整天粗略填报,则可能失去定位偏差的能力。选择粒度时,应考虑任务持续时间、工作切换频率、成本核算要求和团队记录习惯。

对多数项目团队,我倾向于用“可解释的任务块”作为记录单元:一个记录能对应一个任务或工作类别,时长精度够做项目分析即可,短暂的日常切换不必逐项登记。若财务合同或客户结算要求更细,应单独说明其目的和流程,不要把高精度结算口径无差别地套给全部内部工作。

3. 定义工作类型,而不是无限增加项目标签

项目归属回答“为哪个项目投入”,任务回答“具体做什么”,工作类型回答“这是哪一类投入”。三者是不同维度。把它们混成一个巨大的标签列表,会导致员工面对过多选项,最终靠猜测选择。

我建议先从少量稳定类型起步,例如需求分析、设计、开发、测试、评审、发布、支持、沟通协调、返工和培训。只有某类工作长期出现,并且能改变管理决策时,才值得进一步细分。项目类型与业务结构不同,分类应由团队复盘校准,而非照抄模板。

4. 设计“异常触发”,不要要求每条记录都写长说明

正常记录越简洁,员工越容易保持及时更新;异常记录则需要更充分的信息。可设置以下触发条件:工时显著超过任务估算、同一任务连续多日无状态变化、没有明确任务却记录较多投入、返工时间上升、跨项目分摊异常,或计划内工作持续被支持事项打断。

触发阈值不应假装是通用行业标准。团队可先用历史数据建立基线,再按项目阶段调整。比如试运行阶段允许波动较大,稳定交付阶段则可关注偏差收敛。阈值的作用是引导复核,不是自动判定个人表现好坏。

5. 把管理动作写进流程,而不是只写制度

每个异常都要有处理路径:由谁确认、需要补什么信息、是否修改任务估算、是否调整范围或资源、何时复核。没有责任人的异常提醒,只会变成通知噪声。若项目经理每周只做一件事,我更希望他关掉少量真正影响计划的异常,而不是逐条检查所有人的文字描述。

异常信号 优先核实的问题 可能的管理动作
实际投入持续超过估算 估算失准、范围增加,还是任务被阻塞 更新估算依据、澄清范围或拆分任务
支持与排查时间上升 线上问题、环境问题或知识缺口是否增加 安排缺陷治理、稳定性改进或支持轮值
任务长期有工时但无状态变化 任务是否过大、存在外部依赖或记录错配 拆分任务、标记阻塞或修正关联对象
跨项目投入频繁变动 资源计划是否真实,优先级是否冲突 由项目组合负责人协调容量和优先级

工时表如何做好日报工时?项目经理流程优化与操作步骤

五、具体案例与数据观察:一个模拟团队如何把日报从补录变成周内闭环

1. 场景说明:先把数据性质说清楚

下面的案例是依据常见项目管理场景构造的模拟推演,不是某家企业的真实经营数据,也不代表行业基准。假设一个 120 人的软件交付团队,多个项目并行,项目经理每周需要掌握任务投入、支持成本和计划偏差。上线前,团队采用月底集中核对,工时可以填,但缺少统一的工作类型和异常处理责任人。

这个规模下,管理者面临的问题不只是“如何提醒填写”,还包括多个项目之间的资源冲突、跨团队协作,以及工时数据如何与任务状态和交付计划衔接。若使用某项目管理平台承载任务与工时记录,重点应放在字段口径、权限、审批或校验机制,以及报表能否支持真实决策,而不是先追求功能清单最长。

2. 改造前:数字齐全,但项目经理仍要二次询问

模拟基线中,团队月底填报率达到 94%,但任务关联率只有 61%;约 18%的投入落在泛化分类;从实际工作到记录完成的中位时差为 4 天。项目经理每月花约 22 小时核对跨项目投入、询问异常和修补分类,仍无法可靠区分需求变化、返工和临时支持。

这组数据揭示了一个重要区别:填报完成率与数据可用率并不相等。团队不是没有记录,而是记录发生得晚、对象不清、分类不统一。继续增加催办次数,很可能只能提高提交速度,不能解决项目解释能力不足。

3. 改造过程:只改变最影响决策的环节

第一步,建立少量工作类型,并为“其他”规定临时使用方式;第二步,让工时记录从任务页面或日报入口直接关联工作对象,减少员工重复搜索;第三步,将当天未记录设为轻提醒,将超估、无任务和跨项目异常交给负责人复核;第四步,项目经理每周只看趋势和异常,不逐条审阅所有记录。

在试运行中,团队没有一开始就要求所有工作精确到固定分钟单位,而是先校准“什么算项目投入”“支持与返工如何记录”“跨项目一天如何分摊”。对于确实无法准确拆分的零散时间,采用团队约定的合理口径,并保留说明,而不是制造表面精确的数字。

4. 改造后观察:更早发现工作结构变化

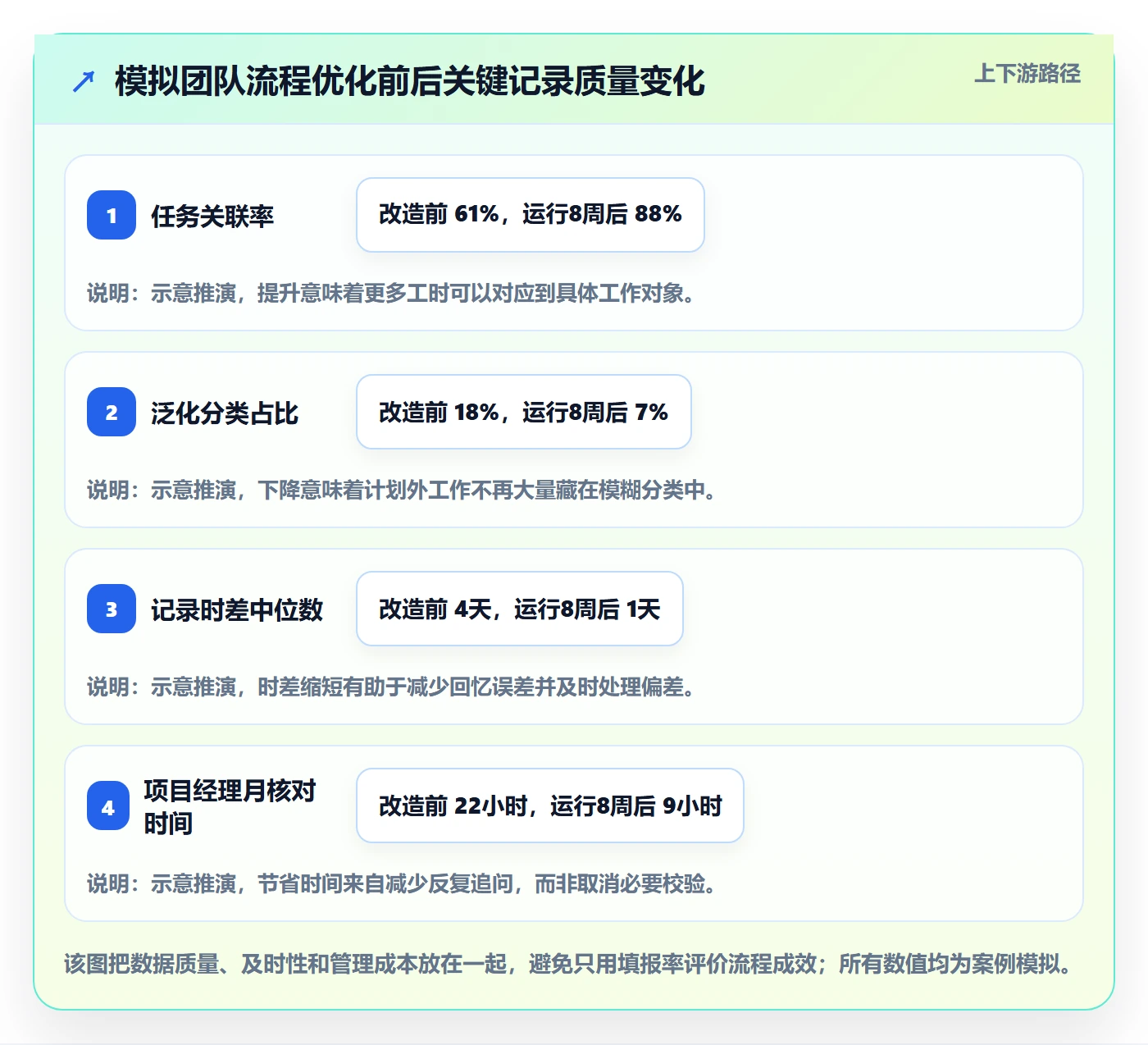

继续按模拟推演,运行 8 周后,任务关联率从 61%提高到 88%,泛化分类占比从 18%降至 7%,记录时差中位数从 4 天缩短到 1 天,项目经理每月核对时间从约 22 小时降至约 9 小时。这里最有价值的变化并非“节省了多少小时”,而是项目负责人可以在周内发现支持投入升高,并在阶段复盘中判断估算偏差来自需求变化还是任务复杂度。

这些变化不能被解释为工具本身必然带来的效果。它们依赖口径统一、负责人按时处理异常、团队愿意记录计划外工作等条件。如果只上线系统但保留月底补录和“其他兜底”,数据质量未必会改善。

观察指标 改造前 运行 8 周后 含义
任务关联率 61% 88% 更多记录可以回到具体工作对象核验
泛化分类占比 18% 7% 计划外工作更容易被识别和归类
记录时差中位数 4天 1天 回忆性补录减少,异常更接近发生时点
项目经理月核对时间 约22小时 约9小时 管理精力从逐条追问转向异常处理

5. 从案例中得出的判断

第一,先改记录入口和分类口径,通常比增加审批层级更有效。第二,项目经理的时间节省来自减少重复询问,而不是让员工承担更多说明负担。第三,管理报表必须能够追溯到任务和时间范围,否则趋势图看起来清楚,异常来源仍然无法定位。

如果团队已经有任务管理流程,但工时散落在表格、聊天记录和个人备忘中,可以考虑使用某项目管理工具或某项目管理平台统一关联任务与投入。评估时应先验证:员工能否在现有工作流里顺手记录;管理者是否能按项目、成员、任务和工作类型筛选;数据能否导出并追溯;权限是否符合企业要求。不要仅凭演示页面判断适配程度。

工时表如何做好日报工时?项目经理流程优化与操作步骤

六、操作步骤:项目经理可以怎样把流程落地

1. 第一步:画出现有流程,不急着先换工具

先把当前工时从发生到汇总的路径画出来:谁记录、从哪里进入、记录到什么对象、谁校验、何时汇总、异常由谁处理。随后挑选最近两到四周的记录,检查任务关联、分类分布、补录时间和重复询问情况。样本不需要大,但要覆盖不同岗位和项目阶段。

我建议至少找开发、测试、产品、实施或支持岗位各一位参与访谈。管理者以为的记录问题,未必是员工实际遇到的问题。有人找不到任务,有人不知道会议算在哪,有人则是每次都要打开多个页面。流程设计应基于实际摩擦,而不是只看制度文本。

2. 第二步:写一页纸口径说明

不要一开始写十几页制度。先用一页纸定义日常口径:项目投入的范围、任务与工作类型的区别、跨项目分摊办法、请假或培训如何处理、返工如何标注、何时完成记录,以及哪些异常需要说明。

每条规则都应包含一个场景示例。例如“参加项目评审计入评审任务,不记在个人管理”;“同一天支援两个项目,按实际投入分别记录;无法精确拆分时使用团队约定的估算口径并注明”。示例比抽象术语更容易减少团队分歧。

3. 第三步:整理任务结构,控制过粗和过细

日报能否记录清楚,很大程度上取决于任务结构是否可用。项目经理应先检查当前任务是否有明确负责人、交付目标、状态和合理范围。长期任务可以按可验证阶段拆分;琐碎工作则可以合并成稳定的工作类别,不必为每一次短暂沟通新建任务。

一个实用的测试是:让团队成员用一周时间记录后,再问项目经理能否从数据中看出当前工作阶段和阻塞点。如果看不出来,先调整任务结构或类型,而不是继续加说明字段。

4. 第四步:选择记录入口和最少必要字段

记录入口应尽可能靠近任务执行场景。若员工需要先找表格、再复制任务名称、最后回到项目系统更新状态,流程很容易被延迟。字段方面,可从日期、成员、项目、任务或工作类别、投入时长、简短备注开始;只有在确有管理用途时再增加成本中心、客户或审批字段。

若团队使用项目管理平台,可重点确认任务、工时、权限、通知和报表是否能形成连续工作流。对于人数超过 100 人、多个业务线并行的组织,除日常录入体验外,还要关注权限边界、组织层级、数据导出、审计要求和跨项目汇总能力。平台是否适用,应由实际试点验证,而不是仅按品牌知名度或功能数量判断。

5. 第五步:设置提醒与校验,但避免通知轰炸

提醒可以分层:当天未记录时给本人轻提示;超过约定时间仍未完成时通知负责人;发现明显异常时进入复核队列。不要把每个字段缺失都升级为审批,也不要让所有参与者收到所有异常。通知的目标是让下一步处理人知道“需要做什么”,不是制造系统存在感。

项目经理可先选择少数异常规则试运行,例如任务投入超过估算一定比例、工时没有关联对象、同一成员跨多个项目分配异常、某类支持工作连续两周上升。阈值通过历史数据和项目阶段逐步校准,并在团队说明中明确:触发复核不等于认定错误。

6. 第六步:采用日、周、月三个节奏

  • 每天:成员当天或次工作日上午完成记录,重点是及时、关联清楚。
  • 每周:负责人查看未记录项、异常趋势和计划外投入,及时处理阻塞与资源冲突。
  • 每阶段或每月:项目经理复盘估算偏差、支持成本、返工变化和任务结构,更新后续计划。

这三种节奏不能互相替代。每天处理记录时效,周度处理运行偏差,阶段复盘处理估算和流程改进。若所有检查都放在月底,数据已经失去及时调整计划的价值。

7. 第七步:先做小范围试点,再扩展规则

选择一个周期较完整、角色有代表性的项目试点,持续三到六周。试点前记录基线:任务关联率、补录比例、模糊分类占比、项目经理核对时间,以及团队对流程的意见。试点后比较同口径数据,并访谈实际使用者,识别哪些变化来自流程、哪些来自项目阶段变化。

试点通过的标准不应只是“大家都能填”。更有意义的是:团队能否更快发现计划外工作;项目经理是否减少重复追问;负责人是否能够根据工时变化调整任务或资源;员工是否认为记录负担可接受。如果这些条件没有改善,应先修正流程,不要急于扩大推广。

  1. 选定试点项目与参与岗位。
  2. 明确时间口径、任务结构和工作类型。
  3. 记录改造前的基线数据。
  4. 培训并运行一个完整交付周期。
  5. 复核数据质量、管理成本和使用反馈。
  6. 保留有效规则,删掉没有决策价值的字段和提醒。

工时表如何做好日报工时?项目经理流程优化与操作步骤

七、不同情况下的行动建议:不要把一套流程强加给所有团队

1. 小团队:重点放在可读性和固定习惯

十几人的团队通常不需要复杂审批。可以使用精简字段和固定周节奏,由项目负责人查看未关联记录、超估任务和支持工作变化。对小团队而言,流程最大的风险不是数据缺少,而是规则过多、记录动作比管理收益更重。

若成员每天在同一个项目工作,可以按任务记录主要投入,少量会议和内部协作采用稳定类别。跨项目投入开始频繁时,再引入分项目记录和容量核对,不必提前搭建大型组织级报表。

2. 多项目并行团队:优先解决归属与资源冲突

多个项目共同使用同一批人员时,日报的关键价值是看清资源分配,而不只是计算个人投入。要统一跨项目分摊口径,明确项目优先级负责人,并按周检查计划容量是否持续被临时支援侵占。

如果同一个人一天内在多个项目之间频繁切换,过细的分钟级记录会制造负担,却未必更准确。可以按可合理解释的工作块记录,再用周度容量视图识别频繁切换。看见冲突后,必须由项目组合或部门负责人做取舍,而不是要求个人自行解决全部优先级矛盾。

3. 客户交付或服务团队:增加客户与服务类型维度

对需要核算客户投入或服务成本的团队,仅记录内部任务可能不够。可增加客户、服务事项或合同范围等维度,同时区分交付、支持、返工和内部协调。这里要避免把所有支持投入都算作客户可计费工作,业务口径应与合同、财务和服务制度一致。

客户计费精度要求较高时,可以采用更明确的时间粒度和审核流程,但要把结算记录与内部项目复盘用途区分开。二者可能共享数据,却不应假设同一条记录天然同时满足内部管理与外部结算要求。

4. 研发团队:把返工、缺陷和评审纳入解释框架

研发团队常见的误读,是只看开发投入,不记录代码评审、测试支持、缺陷修复和环境排查。结果是开发时间看起来合理,项目总投入却不明原因地增长。建议先让这些工作可见,再判断是否需要细分。

工时数据不能直接说明代码质量,但可以与缺陷数量、返工原因和版本阶段结合分析。若某一阶段测试或修复投入升高,应先检查需求变更、设计质量、依赖环境和测试覆盖,不要直接把高投入解释为个人效率低。

5. 处于探索期的团队:允许不确定性,但不允许假装确定

新产品验证、研究开发或需求快速变化的项目,很难在开始时做出准确估算。此时日报的重点不是证明计划精准,而是观察实际投入如何分布、假设如何被验证、哪些工作导致方向变化。

可以把工作类型设计为调研、原型、实验、验证、工程化和支持,按阶段复盘投入比例。对于无法提前拆解的探索工作,使用较宽的任务边界并标记关键假设,比把计划拆成看似精确的微任务更诚实。

6. 组织希望用于成本核算:先对齐财务口径和数据治理

当工时要进入成本、预算或客户核算,应提前确认人员成本率、部门归属、项目成本中心、非项目时间处理、请假培训口径和数据留存权限。项目经理不应自行猜测财务规则,HR、财务、业务负责人和信息化团队需要共同确认。

成本场景还要关注数据权限。谁能查看个人层面的投入、谁只能查看项目汇总、导出文件如何保存、离职或项目结束后如何保留记录,都应有明确规则。高精度数据不是越多人可见越好。

八、工具与组织流程的取舍:先判断问题,再谈平台

1. 什么时候用表格就够了

如果团队规模小、项目数量少、成员稳定、工时只用于简单回顾,结构清楚的共享表格可能足够。它的优势是启动快、调整灵活;不足是版本冲突、提醒和权限较难管理,任务关联与趋势分析也需要额外维护。

采用表格时,要避免把每个人各自维护的文件拼成月报。应规定统一字段、统一日期格式、唯一数据来源和负责人,并设置简单的抽查机制。若每月需要反复复制、清洗和核对数据,表格的低门槛优势可能已经被维护成本抵消。

2. 什么时候需要项目管理工具或平台

当项目并行增加、人员频繁跨项目、权限分层明显,或团队需要把工时与任务状态、版本计划和交付记录关联时,项目管理工具或平台更可能降低流程摩擦。评估重点应包括录入路径、任务关联、报表筛选、权限管理、数据导出、审计能力和系统集成,而不是只看能否填写工时。

对于中大型组织,可以先挑选一个跨职能项目做验证,检查从任务创建、工时记录、异常提醒到阶段复盘的全流程。若正在评估 PingCode,可把它作为候选平台之一,重点验证上述工作流是否符合组织实际,并用真实项目数据测试权限、报表和集成能力。产品适配结论应来自试点,而不是单纯根据规模或功能介绍下判断。

3. 什么时候不应急着上系统

如果团队还没有统一工时口径,管理者也不确定数据将用于什么决策,上系统可能只是把原有混乱数字化。员工会更快地提交不一致记录,管理者则得到更漂亮但仍然无法解释的报表。

此时应先做口径梳理、任务结构清理和试点记录。能够说清楚“要采集什么、谁使用、发现异常后怎么处理”,再评估系统是否可以减少重复工作、改善追踪和权限治理。

方案 适合场景 主要收益 主要代价
共享表格 小团队、项目少、口径简单 启动快,调整灵活 权限、提醒、关联和汇总较依赖人工
轻量任务工具 任务协作已经线上化,但管理需求较简单 任务与投入可以初步关联 跨项目、成本和复杂权限能力需验证
综合项目管理平台 多项目、多团队、权限与分析要求较高 有机会形成统一流程和组织级视图 配置、迁移、培训和治理成本更高

工时表如何做好日报工时?项目经理流程优化与操作步骤

九、持续优化与取舍:用数据改进流程,而不是制造新的考核压力

1. 先建立团队基线,再谈目标值

任务关联率、补录率、泛化分类比例和异常处理时长,都受项目类型、岗位和工作阶段影响。团队刚开始记录时,目标应是建立可信基线,而不是直接照搬某个看似权威的统一百分比。

建议至少连续观察一个完整项目阶段,按岗位和项目性质分层看趋势。开发和客服的任务切换结构不同,启动期与稳定交付期的工作分布也不同。跨团队比较前,先确认口径一致,否则图表里的差异可能只是分类方式不同。

2. 关注长期变化,不要追逐日常波动

日报天然会受到临时事件影响。某一天会议多、线上故障或客户集中反馈,并不代表团队效率发生长期变化。项目经理应看周度或阶段性趋势,标注发布、需求变更、人员变动和重大事件,再判断投入结构是否真正改变。

当支持投入连续上升、估算偏差长期不收敛,或多项目切换反复影响主线工作时,才值得推动流程或资源调整。工时数据提供信号,不自动提供原因。原因需要结合任务记录、交付结果、缺陷情况和团队访谈核实。

3. 对个人数据保持边界意识

工时记录可能涉及个人工作行为,应明确收集目的、访问权限、保留周期和汇总方式。团队管理需要的通常是项目投入与工作结构,不一定需要所有层级都查看个人逐日明细。

如果员工担心记录会被用于片面排名,就会倾向于减少异常说明或把时间填进安全选项。项目负责人要明确工时主要用于项目估算、容量和成本管理,并说明什么情况下才会结合其他信息开展个体层面的讨论。

4. 允许必要精度,拒绝虚假精确

记录到 0.25 小时或 0.5 小时,并不意味着真实工作就能被准确切成相同长度。对持续专注任务,较细粒度可能有用;对沟通频繁、任务切换多的工作,过细记录往往只是估算得更精密,未必更真实。

团队应按用途决定精度:做项目容量判断时,关注可解释的投入范围;做客户结算时,依据合同和财务制度设定精度;做个人效率分析时,则不应把时长精度误当成贡献精度。精细度越高,越要证明其决策价值大于记录成本。

工时表如何做好日报工时?项目经理流程优化与操作步骤

十、结尾:把日报工时从“填完”推进到“能解释、能行动”

1. 先从一周试点开始

如果团队现在的日报主要用于月底补表,我建议先不要马上新增很多字段。选一个项目,用一周完成三件事:写清时间口径;让记录关联任务或稳定工作类别;由项目负责人只处理少数真正影响计划的异常。随后比较补录、无关联记录和重复询问是否减少。

2. 把工时看成计划与现实之间的反馈信号

我的核心判断是:日报工时不是用来证明每个人有多忙,而是用来校准项目计划与实际工作的距离。只有当记录及时、口径一致、对象可追溯、异常有人处理时,它才可能帮助团队识别范围变化、返工、支持负担和资源冲突。

下一步可以先检查最近两周的记录:随机抽取 20 条,看看其中有多少能回答“做了什么、属于哪里、为什么超出计划”。若大多数记录只能看见小时数,就从任务关联和分类口径开始;若记录清楚却无人处理,就先建立周度异常闭环。流程优化的先后顺序,比一次性堆叠功能更重要。

常见问题解答(FAQ)

1. 项目经理如何把日报工时流程做得准确又不增加负担?

我现在要求团队每天填工时,但有人下班前才想起来,填出来的内容也常常只有“开发 8 小时”。我想知道,日报流程怎样设计才既能让数据可用,又不让成员觉得是在额外写一份工作汇报?

把工时记录嵌入当天的工作收尾,而不是另设一份日报:成员按任务记录实际投入,项目经理只核对异常项。可采用“任务,工作说明,投入时长”三个必填项,工作说明写可核验的结果,例如“完成登录接口联调并修复 2 个参数校验问题”,不要只写“开发”。建议设定次日 10 点前补录前一工作日,超过时限再提醒;

周末或休假由日历排除。试运行两周,观察按时填写率、缺少任务关联的比例和补录次数:如果按时率低,先检查填报入口与提醒时点,而不是立刻加处罚。

2. 工时应该按任务、项目还是工作类型拆分?

我在填工时表时,经常纠结一段时间要不要拆成几条:比如上午既开了项目会,也处理了缺陷,还回答了同事问题。拆得太细很耗时,写得太粗又看不出时间花在哪里,怎样划分才适合后续管理?

优先按可交付任务拆分,只有在任务归属不同或管理决策需要区分时再拆。一个实用规则是:同一项目、同一任务、同一工作目标可以合并;跨项目、跨任务,或从研发切换到支持等不同工作类型时应分开。举例来说,90 分钟的缺陷定位可记为一条;

若其中 30 分钟实际用于另一个项目的线上支持,就应拆成 60 分钟和 30 分钟。不要追求分钟级精度,团队可统一按 15 或 30 分钟为最小记录粒度,并约定短暂沟通不单独记、持续性会议按实际时长记录。

3. 项目经理怎样判断日报工时异常,而不是只看总时长?

我看到有人每天都填 8 小时,表面上很整齐,但项目还是经常延期;也有人某天填了 10 小时,不知道是临时赶工、估算失准还是记录有误。除了检查有没有填满工时,哪些信号值得我优先追问?

总时长只能作为完整性检查,不能直接代表效率。更值得关注的是连续多日超时、任务工时明显超过原估算、工时集中记在笼统任务、同一任务多人投入却长期没有进展,以及计划外支持挤占项目工作的情况。比如任务估算 12 小时,实际累计到 18 小时时,不宜先追责;

先核实是否新增需求、等待依赖、返工或估算遗漏,再决定调整范围、计划或资源。建议每周看一次“估算与实际差异、计划外工时占比、未关联任务工时”三项,并把异常作为项目风险线索,而不是个人绩效结论。

4. 日报工时如何用于排期和复盘,避免变成形式化数据?

我担心团队每天认真填了工时,最后却只用来统计个人忙不忙,成员自然会觉得没有意义。项目经理应该怎样把这些记录反馈到计划和复盘中,才能让下一轮排期更贴近实际?

每周用工时记录回答具体的管理问题,而不是只汇总个人总工时。可以对照任务估算与实际投入,按工作类型查看开发、测试、会议、支持和返工的时间,再结合延期原因调整下一轮计划。例如,若连续三个迭代中测试投入都比计划高约 25%,应检查需求验收标准、缺陷回归范围和测试资源,而不是简单压缩测试时间。

复盘时只发布团队层面的趋势与改进动作,并说明数据如何影响排期;若记录不会触发任何决策,就应删减相应填报字段。

核心关键词

读者评论

彭
彭知夏

我们团队之前也要求每天填满工时,月底数字看着整齐,但临时支持和返工都被摊进开发任务了。把出勤和项目投入分开后,数据更好解释,不过分类口径还是得定期对齐。

范
范清越

任务拆分确实很难拿捏。拆得太粗看不出工作阶段,拆得太细又增加维护成本。我们现在按可交付的小阶段记录,短时沟通不单独拆,实际操作起来相对顺手。

陈
陈舒然

文中强调异常要有人跟进,这点很关键。我们曾经收集了超估和跨项目记录,却没有明确负责人,最后只是多了一张报表。想请教一下,隔日检查由项目经理统一做,还是各任务负责人先核对更合适?

文章包含AI辅助创作:工时表如何做好日报工时?项目经理流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580177

赞 (0)
飞飞飞飞
工时表任务工时教程:项目经理流程优化,避坑指南
上一篇 3小时前
周报工时流程与规范:项目经理工时表流程优化关键指标
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
