工时表审批慢,通常不是因为审批人太忙,而是因为提交时缺少能让审批人判断的信息:任务没有关联、填报口径不一致、异常没有说明,最后只好在评论区追问。项目经理真正要优化的,不是把“提交,审批”按钮做得更快,而是减少每一笔工时从填报到确认所需的补充沟通,并让审批结果能进入项目管理、成本核算和资源决策。
本文提供一套可以直接试行的工时审批流程、审核规则和模板。文中的案例数据标注为情景模拟,不代表行业统计或任何产品的实测结果。讨论企业级项目管理工具时,我以 PingCode 作为例子说明工具如何承载流程;具体功能、权限和配置方式应以企业实际采购版本及产品当前说明为准。
一、先讲核心结论:审批效率来自减少不确定性
1. 项目经理要优化的是“可判断性”,而不是审批速度
我判断一张工时表是否容易审批,先看三个问题:这段时间花在什么工作上,工作是否有对应任务或项目,实际投入与计划、交付物或异常原因是否说得通。三项信息齐全,审批人通常不需要反复询问;缺一项,审批就可能变成猜测。
因此,工时流程的优化目标应当拆成三个可观察结果:填报完整率提升、退回补充次数下降、从提交到有效审批的时间缩短。仅统计“审批人点击通过用了几分钟”,容易把等待填报人补充信息的时间藏起来,得到一个好看但不能指导改进的数字。
我的核心判断是:先定义什么样的工时记录可以被判断,再决定谁审批、多久审批、用什么工具。如果字段、口径和异常规则不明确,把流程搬进软件只会让不清楚的规则更快地制造更多待办。
| 优化目标 | 建议观察的指标 | 它回答的问题 | 不建议单独使用的指标 |
|---|---|---|---|
| 记录质量 | 必填字段完整率、任务关联率 | 提交内容是否足以支持判断 | 填报条数 |
| 审批效率 | 首次提交通过率、退回率、审批周期中位数 | 流程是否减少来回沟通 | 审批人点击耗时 |
| 管理价值 | 预测偏差、项目人力成本差异、异常关闭时长 | 数据是否能支撑项目决策 | 工时表提交率 |
2. 把“快速审批”重新定义成一次判断完成
我建议把审批效率定义为:一条工时记录从首次提交,到审批人能够作出通过、退回或升级处理决定,经历了多少时间和多少次交互。退回不是天然的坏结果;如果记录违反口径,退回是控制质量的必要动作。真正需要减少的是因模板缺项、任务不可选或规则含糊造成的无效退回。
这也意味着不应以“全部自动通过”为目标。低风险、信息完整的记录可以走轻量审批;涉及客户计费、跨项目调整、加班或预算异常的记录,仍然需要保留人工判断。优化的方向是把人工注意力集中到有管理价值的异常上。
二、为什么工时审批会变慢:真实工作场景中的断点
1. 周五集中补填,让记忆误差变成审批风险
常见场景是团队每天在项目里工作,却等到周五或月底才集中填工时。填报人回忆自己做过什么,可能记得会议和主要交付,却难以还原临时支持、代码评审、返工和等待沟通的时间。于是出现“开发任务填满八小时,实际还参加了两小时评审”的记录。
审批人看到总数异常,无法判断是漏填、重复填报,还是任务估算与实际投入确有差异。若缺少具体任务、日期和简要说明,只能退回询问。这个问题并非单纯的员工不认真,而是流程把准确记忆的负担留到了最不适合回忆的时点。
解决办法不是要求大家写更长的工作日志,而是缩短记录与实际工作的时间间隔。对多数团队,可以先试行每日记录、每周提交;若工作具有突发性,可允许当日补记,但要求标注补填日期与原因。
2. 任务粒度不一致,导致同一张表里混着不同含义
一个成员可能把一天的投入记在“项目开发”这种大任务上,另一个成员细分到接口联调、缺陷修复和代码评审。两张表都填了工时,横向比较却没有意义。管理者看见某项目投入上升,可能无法分辨是需求增加、任务拆得更细,还是记录口径改变。
我通常不要求所有团队使用完全相同的任务粒度,而是要求同一管理用途下口径一致。需要做客户计费的项目,任务分类要足以支持计费说明;只做阶段资源规划的团队,则不一定要把每个小于半小时的动作都单独拆成任务。
3. 审批人承担了“补录信息”的工作
如果审批人经常追问“这项工时对应哪个需求”“为什么超过计划”“是否包含会议”,流程实际上把信息采集职责交给了审批人。审批人在月底面对几十或几百条记录时,只能采取两种不理想的方式:凭印象放行,或者逐条退回。
项目经理需要把追问中反复出现的问题前移到表单和规则里。若“超计划说明”每周都被追问,就把说明设置为异常条件触发项;若跨项目填报经常错选项目,就让任务列表根据项目过滤,而不是再加一条“请认真选择”的提醒。
4. 审批层级过多,却没有明确的判断责任
有些流程让直属经理、项目经理、部门负责人依次审批每一条记录。看起来控制更严,实际可能是三个人重复确认同一件事。若每一级都没有独立的判断标准,增加审批节点只会延长等待时间,并让责任变得模糊。
更合理的做法是按决策目的分工:直属负责人确认人员投入是否合理,项目负责人确认任务归属和项目偏差,财务或运营角色只处理与计费、预算和核算相关的记录。并不是所有工时都需要所有角色逐条审核。
三、常见误区:看起来更严,结果往往更慢
1. 误区:把每一条工时都设成同样严格的审批
统一规则容易配置,却忽略了记录风险并不相同。正常工作日、任务明确、投入在计划范围内的记录,与跨项目调整、补录、加班和客户计费记录,显然不是同一类风险。
我更倾向于分层处理:标准记录重点看完整性和抽样质量;异常记录重点看原因、影响和责任归属;涉及合同、成本确认或合规要求的记录,按企业制度增加核验。这样既不放弃控制,也不让低风险记录占满审批人的注意力。
| 记录类型 | 建议处理方式 | 审批重点 | 适用边界 |
|---|---|---|---|
| 标准记录 | 规则校验加轻量审批或抽样复核 | 任务、日期、时长是否完整 | 须先建立稳定填报口径 |
| 异常记录 | 人工审批 | 超计划、补填、跨项目、加班原因 | 异常定义要具体,不能只靠主观感觉 |
| 成本敏感记录 | 项目负责人和成本责任角色按职责复核 | 计费口径、预算影响、证据留存 | 依据合同及企业核算制度配置 |
2. 误区:要求填报人写大量文字,才能证明自己在工作
“请详细描述工作内容”往往会催生大量重复文本,例如“开发功能”“跟进需求”“处理问题”。文字变长不等于信息变多。审批人真正需要的是能验证的关联信息:任务编号或名称、交付状态、异常原因、必要的支持对象。
我建议先用结构化字段解决高频判断,再给特殊情况留下简短说明框。普通工时只需选择关联任务并填入时长;异常工时再要求描述原因和影响。这样填报人不必每天写小作文,审批人也能迅速定位需要关注的记录。
3. 误区:用“每天八小时”判断记录准确
每日总工时相同,并不代表任务分配准确。成员可能把会议记到开发任务,也可能漏掉支持工作;反过来,某天超过常规时长也不必然意味着记录错误,可能存在加班、跨时区协作或经批准的应急处理。
日总量适合做异常提示,不适合直接替代事实核验。企业应遵循本地劳动制度、合同约定和内部考勤政策,不能把项目工时表简单当作出勤或薪酬依据。项目管理口径、考勤口径和财务核算口径应明确区分。
4. 误区:一开始就追求自动审批和复杂规则
如果任务分类还在变化,成员对“实际工时”和“计划工时”的定义也不一致,自动化会把这些分歧固化成流程。规则越复杂,越难解释为什么某条记录通过、另一条被卡住,最后仍要人工线下协调。
我建议先用两到四周观察现有记录,找出最常见的三类退回原因,再围绕这些问题配置校验。不要先把所有可能异常都写进系统。规则应从真实的重复问题中生长,而非从管理者的想象中一次性堆出来。
四、专业判断逻辑:先定口径,再分风险,再安排责任
1. 先明确工时数据服务哪个决策
工时数据常被同时用于项目进度、资源规划、成本测算、客户计费和绩效讨论。不同用途需要的精度、粒度和审批证据不同。如果不先确定主要用途,团队很容易把所有字段都塞进一张表,造成填报负担,却仍无法满足关键决策。
我会先让项目负责人回答:这份数据最重要的三个用途是什么?如果首要用途是资源规划,按周汇总到任务或工作包通常可能足够;如果用于合同计费,可能需要更严格的任务分类、客户归属和审批留痕;如果用于阶段复盘,则要保留计划与实际的可比口径。
- 资源规划:关注团队、角色、阶段和未来可用容量。
- 项目成本:关注项目归属、成本费率、期间和预算偏差。
- 客户计费:关注合同定义、可计费类别、证据要求和批准记录。
- 过程复盘:关注计划与实际差异、返工、等待和变更影响。
2. 用最少字段覆盖主要判断,不追求字段越多越好
一套可用的最小字段通常包括:人员、工作日期、项目、关联任务或工作包、实际时长、记录类型,以及必要的备注。若组织需要成本或计费分析,再增加角色、计费类别、成本中心等字段。每增加一个字段,都应回答它影响哪个决策,或阻止哪类错误。
字段设计要避免把主观评价伪装成事实。例如“工作效率”由填报人自评,既难统一也难用于审核;“是否超出计划”“是否补录”“是否跨项目”则可以通过规则和记录直接识别。让表单收集可验证信息,判断交给流程责任人完成。
3. 把审批规则写成可执行的判断条件
“明显不合理的工时要退回”不是可执行规则。更有效的规则要说明触发条件、审批动作和需要的信息。比如“实际工时高于任务剩余估算的预设阈值时,需填写偏差原因并由项目负责人确认”,阈值应按团队的计划方法设定,不宜直接套用通用数字。
| 触发条件 | 系统或表单动作 | 人工判断责任 | 可接受的处理结果 |
|---|---|---|---|
| 缺少项目或任务关联 | 阻止提交或提示补齐 | 填报人修正 | 关联有效任务后提交 |
| 超过团队设定的计划偏差阈值 | 要求填写偏差原因 | 项目负责人评估影响 | 通过、调整计划或升级评估 |
| 补填或跨项目调整 | 标记异常并保留修改记录 | 直属负责人核验事实,项目负责人确认归属 | 批准、改正归属或退回说明 |
| 涉及客户计费或预算确认 | 进入对应审批路径 | 合同或成本责任角色复核 | 依企业制度确认可计费性 |
4. 审批人要有责任边界和明确时限
当一条记录经过多人时,每位审批人应当只回答自己有责任回答的问题。直属主管不必替项目经理判断任务是否完成,项目经理也不应代替财务确认合同计费口径。责任边界不清时,最常见的结果是每个人都点通过,却没有人真正核验。
时限也应按业务节奏设定。周报流程可设置工作日内处理的目标,月末核算流程要预留异常补充和复核时间。时限是内部服务水平约定,不是普遍行业标准;设置前应检查团队分布、时区、假期和审批人工作负荷。
五、案例与数据观察:用小范围试行验证流程是否变好
1. 情景模拟:先识别返工,再决定改哪一步
下面是一组用于演示方法的情景模拟数据:某 60 人产品交付团队,原流程要求每周填报、项目经理逐条审批。试行前连续四周的假设记录显示,退回主要来自三类问题:任务归属不清、补填未说明、超出计划但没有解释。团队并没有先换工具,而是先统一字段、明确异常条件,并把普通记录与异常记录分流。
这个案例的重点不是某个数字能代表行业,而是演示如何从退回原因推导流程改动。读者应把表中的基线替换为自己团队至少两到四周的真实记录,再评估变化是否持续。
| 观察项目 | 试行前情景值 | 试行后情景值 | 变化如何解释 |
|---|---|---|---|
| 首次提交通过率 | 68% | 86% | 任务必选和异常说明前置后,材料完整度提高 |
| 每百条记录退回次数 | 31 次 | 14 次 | 退回仍存在,但重复追问减少 |
| 审批周期中位数 | 2.8 个工作日 | 1.4 个工作日 | 异常分流后,标准记录不再等待复杂事项 |
| 月底集中补填记录占比 | 27% | 12% | 每日提醒和每周截止减少集中回忆 |
这些数值只是情景模拟,不能作为其他组织的预期承诺。实际效果会受任务成熟度、审批人数、团队时区、业务波动和系统配置影响。试行时应同时记录样本量和统计口径,避免用很小的样本得出确定结论。

2. 如何解释变化,避免把相关性误当成因果
假设审批周期下降了,但同期团队人数减少、项目进入维护期,不能直接说是模板改造带来的全部收益。更稳妥的做法是记录试行期间的变化因素,例如新增项目、人员变动、审批人调整和节假日,再比较同类项目或相邻周期。
我会把复盘拆成两层。第一层看流程指标:首次通过率、退回原因、周期分布和逾期量;第二层看管理结果:项目偏差是否更早被发现、预算预测是否更及时、月底核算是否减少人工核对。前者说明流程是否顺畅,后者说明数据是否有决策价值。
3. 同时观察审批周期的分布,而不只看平均值
少数卡在特殊审批中的记录可能把平均周期拉长,也可能让平均数看起来正常,却掩盖大多数人等待太久。建议同时查看中位数、较长等待区间的占比,以及各审批节点的停留时间。若系统只能导出简单报表,先用按日或按周的记录表统计也比只看总平均更有用。

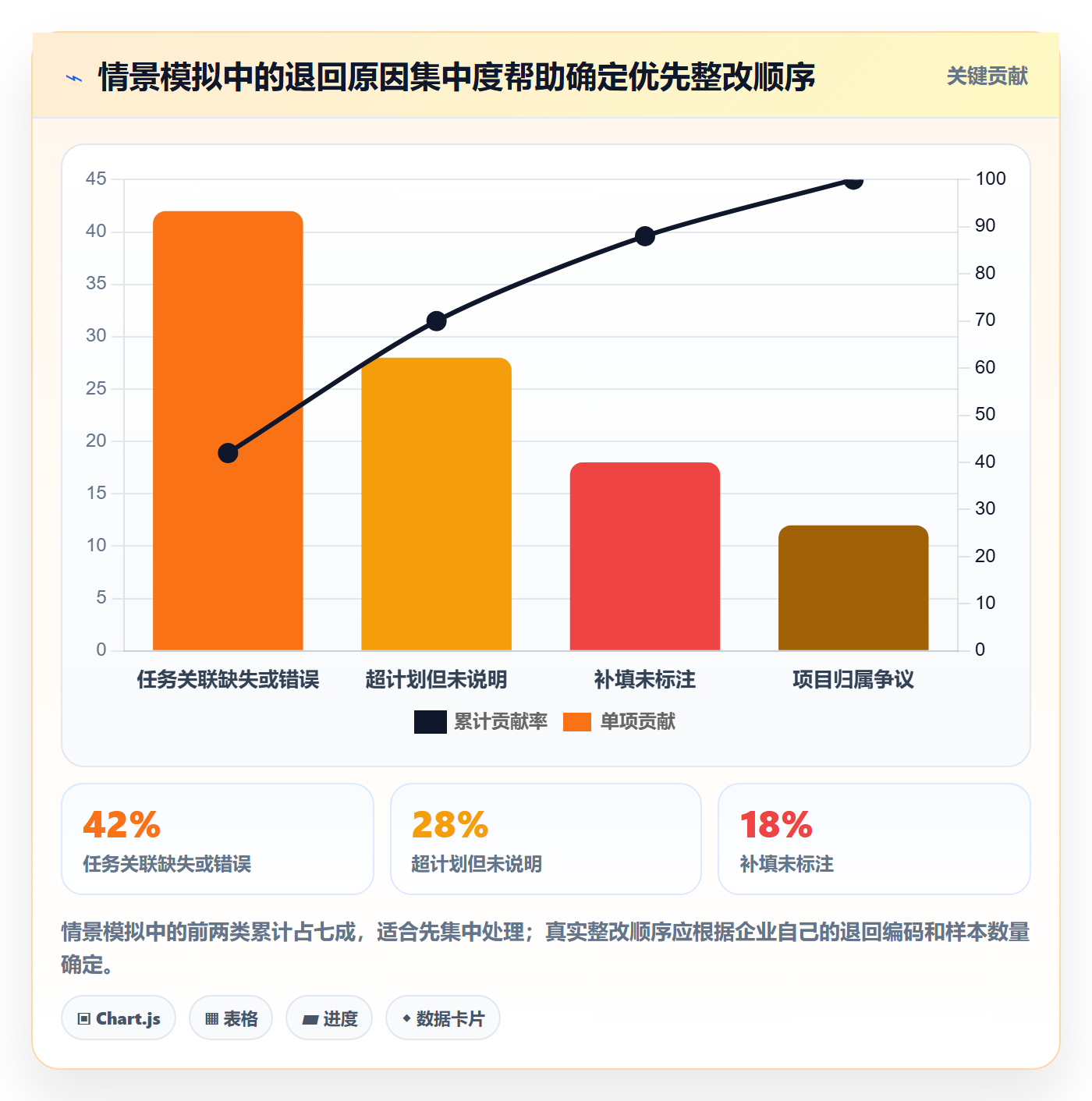

4. 分析退回原因的帕累托结构
如果退回原因集中在少数几类,优先解决头部原因通常比给审批人增加提醒更有效。比如任务关联错误占退回的大部分,就先调整任务选择逻辑和项目结构;若偏差原因缺失最多,就让超出阈值的记录触发说明字段。
不要把所有退回都归为“填报人不规范”。原因分类应能指向可改动的流程环节:表单设计、任务结构、口径培训、审批职责、系统提醒或管理制度。只有能映射到行动的分类,才值得每月追踪。

六、可直接试行的审批流程:从填报到月度复盘
1. 第一步:建立一页纸口径说明
在配置流程之前,我会先写一页口径说明,明确哪些时间应记入项目、什么情况下要拆分任务、会议与支持工作如何分类、补填如何标注,以及工时数据不用于哪些判断。最后一点同样重要:若员工担心工时记录会被脱离上下文地用于绩效惩罚,可能会产生防御性填报。
口径说明不要写成制度长文。把最常见的五到八个问题列成问答,配上两个正例和两个反例,先让团队理解“怎样填才可比较”,再通过试行收集边界情况。
2. 第二步:把记录分为标准、异常和需升级三类
标准记录是字段完整、项目与任务明确、时长处于团队约定范围内的记录。异常记录包括补填、跨项目调整、明显超出计划或带有特殊工作情形的记录。需升级事项则涉及预算、合同、客户计费或权限争议,需要对应责任人处理。
这三类不是用来给员工贴标签,而是帮助流程安排不同审查强度。具体阈值应由团队通过历史数据设定,并保留例外说明。若一条规则触发过多,可能阈值不合理,也可能计划估算本身需要校准。
3. 第三步:设定固定填报节奏和补填机制
适合多数交付团队的起点是日常记录、每周提交、固定时间审批。日常记录降低回忆负担,每周提交控制审批批次;对于分布式团队,可以按时区或项目节奏设定截止时间。补填应允许,但要保留发生日期、提交日期和补填原因。
若团队工作具有大量紧急插单,可以采用滚动提交,而不必强行等到周末。若工时仅用于月底成本归集,周期可以更长,但要提前安排月中检查,避免所有异常都堆到关账前。
4. 第四步:按责任分配审批节点

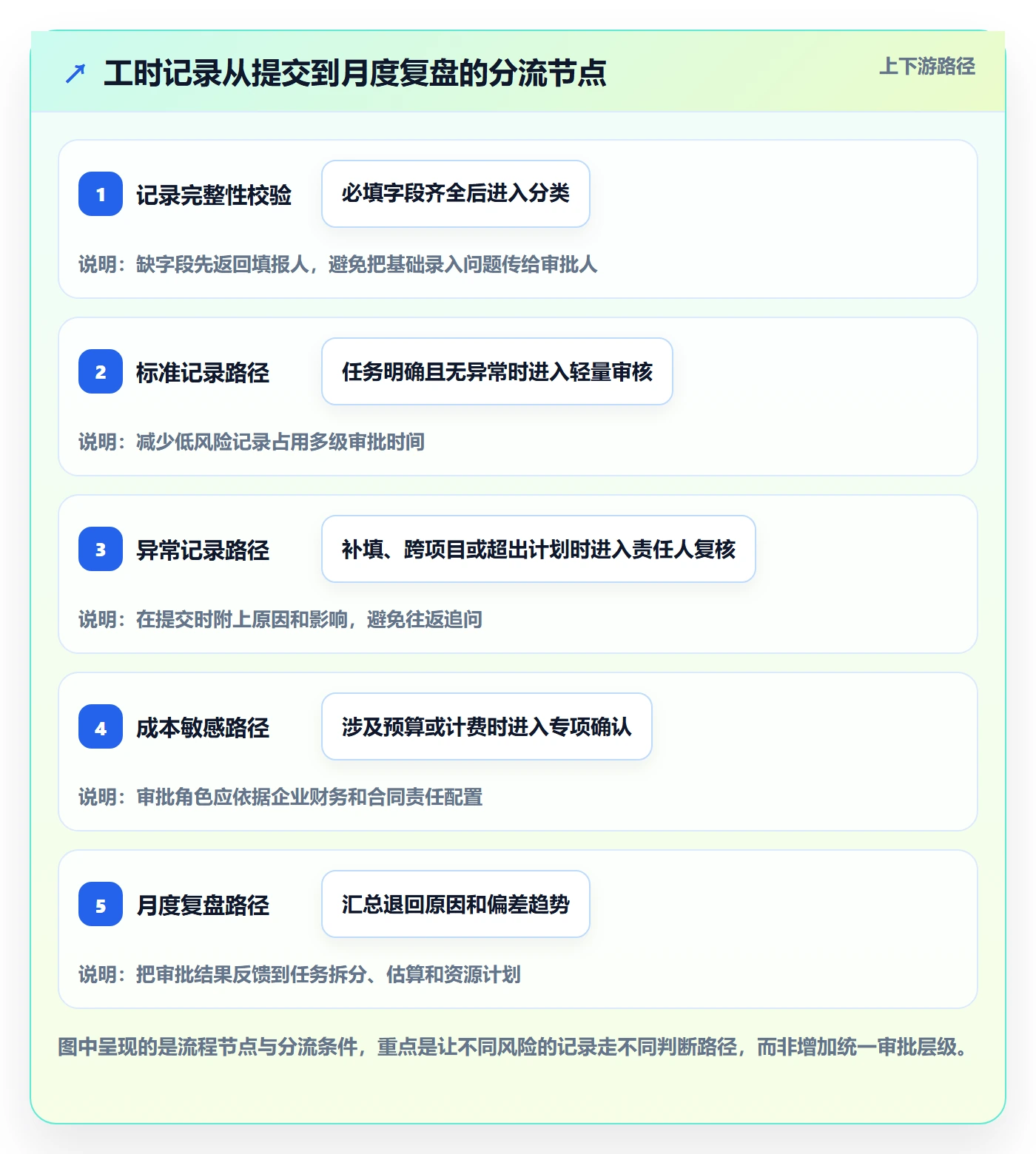

一个可操作的基本路径是:填报人确认记录,直属负责人核验人员投入与补填情况,项目负责人确认项目归属和计划偏差;只有涉及成本或客户计费时,才增加相应复核角色。审批节点应由实际决策责任决定,而不是按组织层级机械叠加。
- 填报人按日记录实际投入,关联项目和任务。
- 提交前检查日期、时长、任务关联及异常说明。
- 直属负责人处理人员投入、补填和特殊工作情况。
- 项目负责人处理任务归属、项目偏差和资源影响。
- 成本或业务责任角色按需要复核预算、合同或计费事项。
- 流程完成后,项目经理按周检查异常趋势,按月复盘数据质量。
5. 第五步:用异常清单代替全量重复阅读
当标准记录已经通过基础校验,审批人可以把注意力放到异常清单上。清单应展示触发原因、关联任务、填报说明、历史修改和需要审批的动作。仅给出“异常”红色标签而没有解释,不会减少审批判断成本。
异常清单也不能成为自动否决列表。触发规则的作用是把记录送到正确的人面前,不是替代人的判断。例如超出估算可能说明任务估算偏低,也可能说明发生了需求变更;两种情况都应先查明事实,再决定是否调整计划或归属。

6. 第六步:每周处理异常,每月修正规则
每周复盘重点看积压记录和需要协调的异常,例如跨项目冲突、反复超计划或长期等待审批。每月复盘重点看系统性问题,例如某类任务持续估算偏低、同一部门总在月底补录、某个审批节点明显成为瓶颈。
月度复盘不应只公布团队排名。若某团队工时偏差较高,可能是任务估算方式不同,也可能是工作中断频繁。先解释口径、工作类型和样本差异,再讨论改进,才能避免团队为了指标好看而调整记录行为。
七、工时表模板:先让关键判断有据可查
1. 日常工时记录模板
下面的模板适合先用表格或项目管理系统试行。字段可以按管理用途增减,但每项新增信息都应有明确的使用者和决策目的。若某字段连续一个月没有被审批、分析或业务核算使用,应考虑是否可以删除。
| 字段 | 填写要求 | 何时必填 | 审核关注点 |
|---|---|---|---|
| 人员 | 从组织成员列表选择 | 始终必填 | 是否为实际投入人员 |
| 工作日期 | 填写实际发生日期,不以提交日期代替 | 始终必填 | 是否存在异常补填 |
| 项目或工作包 | 选择唯一归属;无法归属时选约定的公共类别 | 始终必填 | 跨项目分配是否合理 |
| 关联任务 | 关联需求、任务、缺陷或明确的管理工作项 | 项目工作必填 | 任务是否能说明投入用途 |
| 实际时长 | 按团队约定单位记录,并保持前后一致 | 始终必填 | 是否重复、遗漏或超出合理范围 |
| 工作类别 | 例如研发、测试、会议、支持、返工 | 需要分类分析时必填 | 分类是否稳定且定义清楚 |
| 异常标记 | 补填、跨项目、超计划、加班等 | 触发异常时必填 | 是否进入正确审批路径 |
| 说明 | 用一至两句话说明原因、影响或交付物 | 异常或需核验时必填 | 是否提供了可判断的信息 |
| 审批状态 | 待审批、已通过、已退回、已升级 | 系统记录 | 状态变化和处理人是否留痕 |
2. 异常工时说明模板
异常说明的目标不是解释个人价值,而是让审批人理解事实、影响和处理建议。建议使用以下结构,避免“事情比较多”“临时支持”等无法复核的表述。
- 发生了什么:简要说明任务、问题或临时工作内容。
- 为什么超出或改变:说明需求变更、缺陷返工、外部依赖、紧急支持等原因。
- 造成什么影响:说明对计划、交付日期、预算或其他任务的影响。
- 建议如何处理:说明是否需要调整估算、计划、项目归属或后续动作。
示例:原任务为接口联调,因上游字段定义在联调期间变更,新增兼容处理和回归验证;本周实际投入高于原计划约定值。影响是当前迭代测试时间减少半天,建议项目负责人确认需求变更归属,并同步调整剩余工作计划。
3. 审批意见模板
审批意见应明确决定和下一步,尽量避免只写“请修改”或“不同意”。同一条记录若反复被退回,审批人应指出需要补足的具体事实,填报人则只修改被质疑部分,减少重复沟通。
| 处理结果 | 建议意见格式 | 适用情形 |
|---|---|---|
| 通过 | 确认任务归属及偏差说明;按当前记录进入项目汇总。 | 信息完整,判断依据足够 |
| 退回补充 | 请补充实际工作日期与关联任务;目前无法确认该投入归属。 | 缺少必要事实,补充后可判断 |
| 要求调整 | 该记录应归入项目乙的任务甲,请修正归属后重新提交。 | 已能识别记录错误 |
| 升级处理 | 该投入涉及预算或合同口径,请成本责任人确认后再完成审批。 | 超出当前审批人的权限或专业范围 |
4. 项目经理周检模板
项目经理每周不必重新阅读所有记录。可以按以下清单抽查异常、识别趋势,并把确认过的问题转化为下周的计划动作。
- 本周未提交或逾期记录有多少,是否集中在某个团队或审批人?
- 退回最多的三个原因是什么,能否通过字段或规则消除?
- 是否出现跨项目重复记账、任务归属不一致或大批量补填?
- 高于计划的投入是否与需求变更、返工或外部依赖有关?
- 哪些偏差需要更新估算、交付计划或资源安排?
- 本周是否有规则触发过多,应该调整阈值或重新定义条件?

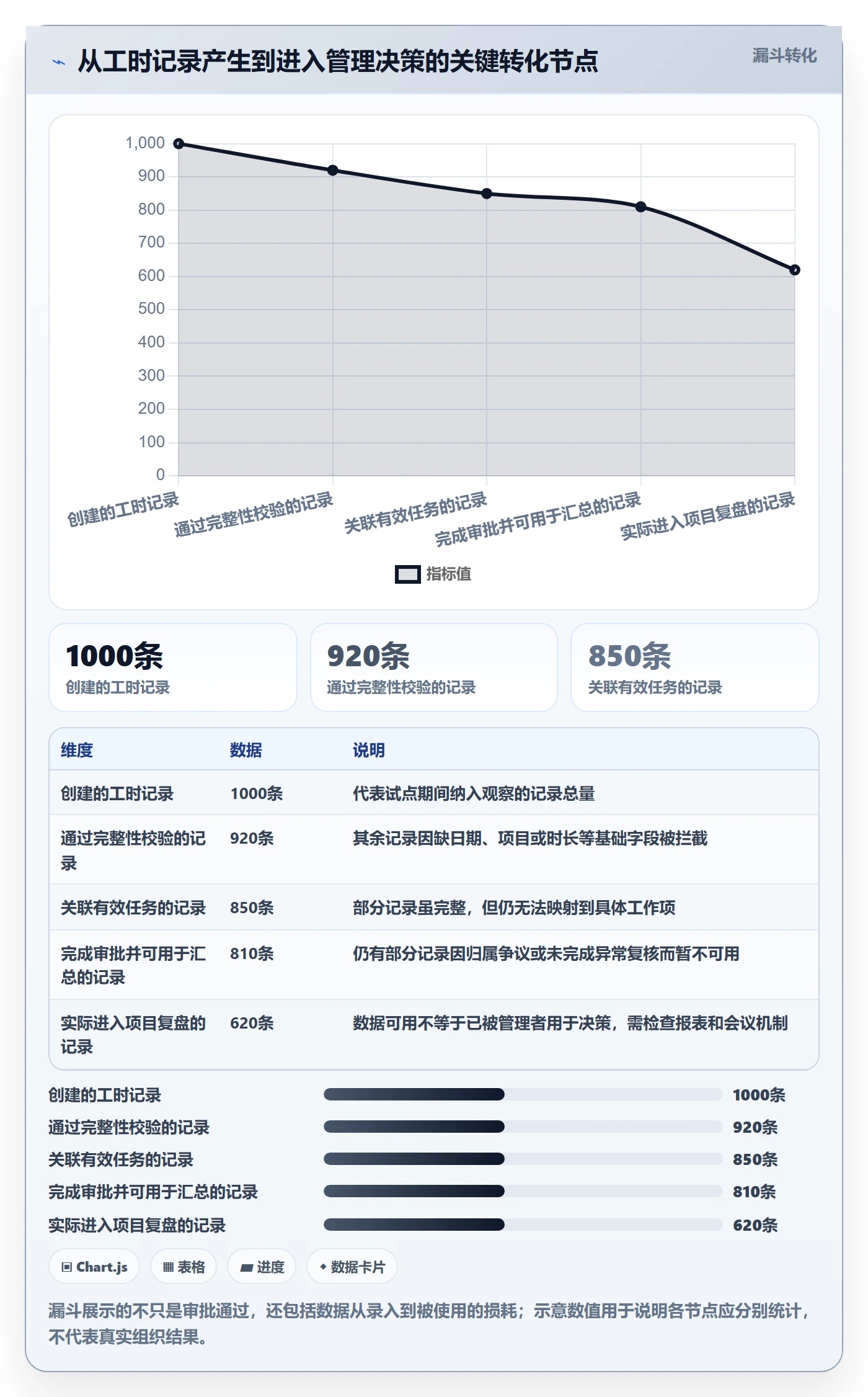

八、工具落地与指标设计:让系统承载规则,而不是替代判断
1. 什么时候该使用项目管理平台
人数较少、项目结构简单、每周记录量有限的团队,可以先用共享表格验证字段和口径。若组织已经出现跨项目协作、任务和工时分散、权限复杂、审批留痕要求提高或月末汇总耗时明显,再评估项目管理平台是否能把任务、工时、流程和报表连接起来。
对于中大型企业和 100 人以上组织,工具选型应检查的不只是工时表单,还包括项目与任务关联、角色权限、审批记录、异常提醒、数据导出、跨团队报表、历史修改留痕和系统集成。以 PingCode 为例,评估时可以将这些要求作为验证清单,与产品当前版本、部署方式和合同范围逐项核对;不要仅凭演示界面推断所有需求都能满足。
同样重要的是,工具上线前要先确认数据治理责任:谁维护项目和任务结构,谁定义工作类别,谁拥有流程变更权限,离职或项目关闭后如何处理历史记录。如果这些问题没有负责人,再好的表单也会因任务失效、选项膨胀和权限混乱而逐渐失去可信度。
2. 用上线前基线判断工具有没有带来价值
上线前至少采集一个完整业务周期的基线,建议覆盖四到八周,具体取决于项目周期和工时处理频率。基线应包含样本量、工作日定义、审批时间戳、退回原因和异常类别。若只保留一个“审批平均耗时”,上线后就很难知道改善来自表单、审批人变化,还是工作量减少。
| 指标 | 计算口径建议 | 管理含义 | 常见误读 |
|---|---|---|---|
| 首次提交通过率 | 首次提交后直接通过记录数 ÷ 首次提交记录数 | 反映提交质量与规则清晰度 | 过高也可能意味着审批流于形式 |
| 退回率 | 发生退回的记录数 ÷ 提交记录数 | 定位高频补充和规则问题 | 不区分有效拦截和无效返工 |
| 审批周期中位数 | 从有效提交到最终处理的工作日中位数 | 反映典型等待体验 | 隐藏长尾积压,需配合分布查看 |
| 任务关联率 | 有效关联任务记录数 ÷ 需要任务关联的记录数 | 反映数据能否回到项目工作项 | 关联不代表任务内容一定正确 |
| 异常关闭时长 | 异常提出至确认处理的工作日数 | 反映复杂问题的协调效率 | 不能只追求快,仍须保留足够核验 |
3. 防止指标诱导错误行为
如果只考核“按时提交率”,员工可能为了按时而随意填报;如果只考核“零退回”,审批人可能放松检查;如果只考核“审批速度”,复杂问题可能被草率通过。因此,指标至少要组合观察记录质量、处理效率和管理结果。
我通常不会把个人工时偏差直接等同于个人绩效。工时数据描述的是投入,不自动说明产出价值、任务难度和协作贡献。需要用于绩效或成本分配时,应有明确制度、知情范围和解释机制,并确认符合企业政策及适用法律要求。
4. 做一次小范围试点,再决定是否全面推广
试点对象应有代表性,但不宜一开始就覆盖所有部门。可以选择一个任务结构相对清晰、负责人愿意参与复盘的项目组,先验证字段、审批分流和报表口径。试点周期应覆盖至少一个完整填报与审批周期,并为异常处理留出时间。
试点结束后,不只问“大家觉得好不好用”,还要检查具体记录:哪些字段经常为空,哪条规则反复触发,哪些审批意见仍然含糊,哪些报表没有进入管理会议。只有能改变决策或减少返工的配置,才值得推广到更大范围。

九、不同团队的行动建议与取舍
1. 小团队:先控制规则数量,保持低维护成本
如果团队人数较少、项目边界清楚、工时只用于内部资源规划,可以先用一张共享表格和每周一次审核。字段保持精简,优先保证工作日期、项目、任务、时长和异常说明一致。不要为了“以后可能用得上”提前设计复杂的成本类别。
小团队的取舍是:接受一定程度的手工汇总,换取快速试错和较低维护成本。等到跨项目调配、历史追踪或报表需求增加,再评估平台化。只要记录量仍可由负责人可靠抽查,过早搭建复杂审批链通常得不偿失。
2. 中型团队:优先拆解审批负荷和重复退回
团队规模增加后,关键问题通常从“有没有流程”转为“谁要看多少记录”。这时应统计不同审批人的待办量、超期量和退回原因,合并重复节点,把标准记录与异常记录分开处理。项目负责人可以重点看偏差和跨项目事项,而非逐条重读所有正常记录。
中型团队的取舍是:适度增加字段和自动校验,换取更稳定的跨项目口径;但应避免不同部门各自发明一套分类,导致集团报表无法合并。可以保留少量部门扩展字段,同时统一核心字段和定义。
3. 中大型企业:先治理数据责任和权限,再做自动化
中大型企业常有多个业务单元、项目类型和财务口径。统一不等于所有团队使用同一条审批链,而是核心数据定义一致、边界清楚,允许不同项目类型通过配置选择适用路径。任务分类、项目编码、成本中心和审批责任必须有维护机制。
这类组织的取舍是:数据一致性、权限控制和可追溯性往往优先于最短流程;但不能把“合规”当作无限增加节点的理由。应通过分层授权、异常升级、审计留痕和抽样复核实现控制,而不是让所有审批人重复确认同一数据。
4. 客户计费项目:宁可保留必要证据,也不要只追求轻流程
当工时记录进入客户账单、合同结算或成本分摊,错误归属可能产生商业争议。此时需要明确可计费工作类别、客户或合同关联、审批证据保存周期,以及修订记录如何追踪。具体要求应由合同、财务制度和合规责任人确认。
这类项目的取舍是:审批会比纯内部资源统计更严格,但严格应聚焦于合同相关字段和可核验依据。把所有会议和内部管理时间都要求提供同等强度的证明,不一定提高合规性,反而可能让真正重要的账单核验被大量低风险记录淹没。
5. 研发与交付团队:把返工、支持和中断显性化
研发和交付工作容易被“主任务工时”掩盖,尤其是缺陷修复、代码评审、客户支持、环境问题和临时协作。若这些工作长期没有独立分类,管理者会误以为开发计划投入不足,或者错误地判断某个任务效率低。
但分类也不能细到每种沟通方式都成为一个选项。先区分能影响管理决策的工作类型,例如计划内开发、缺陷返工、客户支持和例行协作,再根据复盘结果判断是否值得进一步拆分。
十、风险边界、复盘方式与下一步
1. 工时数据不能替代进度、产出和质量数据
工时告诉管理者投入了多少时间,并不单独说明交付价值。若只看投入总量,很容易把“投入更多”误判为“贡献更大”,也可能把复杂任务的合理耗时视作低效。应把工时与任务状态、交付物、缺陷、变更和计划偏差一起解释。
同理,估算偏差不一定是执行问题。任务需求变化、依赖等待、环境故障和返工都可能改变实际投入。项目经理的责任不是把差异抹平,而是区分哪些差异可以通过规划改善,哪些需要调整范围、资源或交付承诺。
2. 设定数据访问和修订的边界
谁能查看个人工时、谁能修改已审批记录、修改后是否重新审批、历史版本保留多久,都应在试点前说明。透明的修订机制比禁止修改更重要:数据一旦发生错误,组织需要允许更正,同时保留修改人、时间和原因。
对于跨国、跨地区或受到特定劳动及数据保护规则约束的组织,还应由法务、人力资源和信息安全责任人评估用途、存储、访问和保存期限。项目管理流程不应未经审查就扩展为出勤监控或个人绩效画像。
3. 用四周完成一个可控的改进闭环
如果现在就要开始,我建议用四周做一个小闭环,而不是先启动全公司制度重写。第一周梳理用途、口径和退回原因;第二周发布精简模板并试行;第三周按异常类型调整规则;第四周比较基线,决定哪些规则保留、修改或撤销。
- 第 1 周:抽取历史记录,统一退回原因分类,确认核心字段。
- 第 2 周:选择一个项目组试填,记录问题,不急于自动化所有分支。
- 第 3 周:设置标准与异常路径,明确审批职责和处理时限。
- 第 4 周:对比首次通过率、退回原因、等待分布和管理使用情况。
- 试点结束:保留能减少返工且能支撑决策的规则,删除没有实际用途的字段和节点。
4. 下一步先做一件具体的事
拿最近一个完整周期的工时记录,随机抽取 30 至 50 条,按“信息缺失、任务归属、超计划、补填、跨项目、其他”分类,记录每类数量和处理结果。如果样本太少,就延长观察周期,不要把少数个案当成普遍问题。
然后只选择最常见的一类问题,修改对应字段或流程。例如任务关联缺失,就先解决任务选择和项目结构;偏差说明不足,就只对超出团队约定阈值的记录要求补充原因。观察一个周期后再决定是否继续扩大改造范围。
十一、总结:好审批不是让所有人更快点“通过”
工时审批效率的真正来源,是让填报人知道如何记录、让审批人知道看什么、让异常进入正确的处理路径,并让最终数据能够回到项目计划与管理决策。模板只是入口,规则决定判断质量,责任边界决定流程能否执行,复盘则决定流程是否持续改善。
我最看重的不是审批节点少了几个,而是每一次退回能否指出一个可修复的问题,每一条通过的记录能否用于可信的项目分析。若审批更快了,却没有减少无效返工、没有提高任务关联质量,也没有让项目经理更早发现资源和计划偏差,那只是把流程做得更快,并没有真正提升工时表效率。
下一步可以从一组真实记录开始:统计退回原因,确定最小字段,设定标准与异常两条路径,再用一个项目组试行。等指标口径和责任人都稳定后,再决定是否用项目管理平台承载审批、任务关联和报表。先把判断逻辑做对,再把它自动化,通常比先买工具、再补规则更稳妥。
常见问题解答(FAQ)
1. 项目经理怎样设计工时表审批流程,减少反复退回?
我团队每周都要填工时表,但经常因为项目名称、任务归属或工时说明不清被退回,审批人也要来回追问。我想知道流程应该怎么设,才能既把关准确,又不让填表和审批变成额外负担?
先把退回原因变成填写规则,而不是要求审批人“仔细看”。例如,提交前要求填写人确认项目、任务、日期和工时;任务名称尽量从统一清单中选择;异常工时必须补充说明。审批流程可设为“成员提交,项目负责人核对任务归属与工时合理性,必要时由职能负责人复核”,并明确每一环节的处理时限。
实际优化时,可连续记录两周退回原因:如果多数问题集中在任务名称,就先改任务清单;如果集中在超长工时,就增加异常提示。不要一开始叠加多级审批,审批层级越多并不必然越准确,关键是每一级都承担不同检查责任。
2. 工时表模板应该包含哪些字段,才能兼顾好填和可核对?
我准备给团队统一一份工时表模板,但担心字段太少,后面无法核算;字段太多,又会让大家觉得是在做额外文书。我应该保留哪些必填项,哪些信息可以按需填写?
基础模板建议保留日期、项目、任务或工作内容、工时、填写人和提交状态;若工时用于成本核算,再增加工作类型或成本归属;若用于复盘,可增加简短备注,但不必要求每条记录都写长段说明。模板设计的判断标准是:字段能否支持明确的管理动作。比如审批人需要判断某项工作属于哪个项目,就必须有项目字段;
如果备注长期无人查看,就不应把它设为必填。上线前找一名项目成员和一名审批人各试填一周,观察漏填项、重复字段和最容易产生歧义的词,再调整模板,比直接照搬通用表格更可靠。
3. 怎样判断工时异常,避免只凭感觉审批?
我审批工时表时,常遇到某天填得特别多、同一任务连续多天记录相近工时的情况,但我又不想只凭直觉退回。有没有一套可解释的核对方法,既能发现问题,也不会把正常加班或集中攻关误判成异常?
把异常核对拆成“规则筛查”和“业务确认”两步。规则筛查可标记单日工时超过团队约定上限、同一人员同一天重复记录、任务持续多日但说明完全相同等情况;这些只是提醒,不应自动等同于错误。业务确认时,审批人结合迭代计划、任务进展、请假或加班安排判断,并针对不清楚的记录询问具体工作内容。
建议先用过去一个月的数据试跑规则,统计被标记记录中确实需要更正的比例;若误报很多,就调整阈值或缩小规则范围。阈值应服从团队工作制度,不宜把某个数字当成适用于所有项目的标准。
4. 团队规模变大后,如何提高工时表审批效率又保留责任边界?
团队人数增加后,工时表经常集中在月底提交,项目经理逐条核对很耗时;如果完全交给系统提醒,我又担心错误没人负责。我想知道哪些环节适合自动化,哪些判断必须由人来做?
适合自动化的通常是重复且规则明确的工作:按周期提醒提交、检查必填字段、识别重复记录、汇总未提交人员、提示超出约定范围的工时。需要人工承担的,是判断任务归属是否合理、记录是否反映真实工作,以及异常是否有业务背景。可先试行每周提交而非月底集中补录,并让项目负责人只处理异常清单,正常记录按规则通过。
观察四项指标:按时提交率、平均审批耗时、退回率和每条记录的人工核对时间。若审批变快但退回率和后续更正明显上升,说明自动化放得过多;若退回率稳定下降且人工核对时间减少,才算真正提效。
核心关键词
文章包含AI辅助创作:审批实操方法:项目经理提升工时表效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/580155
读者评论
我们之前也试过把超计划说明设为必填,结果大家写的都是“需求复杂”。后来改成关联具体任务,并只对超过团队阈值的记录要求说明,审批时确实少了些来回。阈值还是得按项目类型定。
按周填报对记忆要求确实高,尤其临时支持和评审容易漏掉。不过每日提醒也可能变成额外打断,团队规模不大时,是否可以先试行每周两次,再看补填比例?
工时数据用于成本核算时,审批人和口径必须提前说清楚。我们遇到过项目工时和考勤记录被混用,最后员工担心填报影响绩效,数据反而失真。把用途边界写进流程很有必要。
