计划工时最佳实践:项目负责人工时管理风险控制,常见问题

计划工时管理最危险的时刻,往往不是项目明显延期,而是每个人填报的数字都“看起来合理”:开发估 5 天、测试估 2 天、项目负责人再加 10% 缓冲,计划表合计也没有超预算。等到上线前,需求变更、联调等待、缺陷返修和跨团队协调却把实际投入推高了三成。计划工时不是承诺书,也不是员工效率排行榜;它是项目负责人用来识别不确定性、安排资源和尽早暴露风险的一种预测工具。好的实践不是把估算做得更精确,而是让误差可解释、偏差可追踪、决策可调整。

一、先讲核心结论:计划工时用于控制风险,不用于制造确定性

1. 计划工时回答的是“要投入多少”,不是“什么时候完成”

我通常把项目管理中的时间概念拆成三类:计划工时是执行工作需要多少人时,工期是从开始到交付经过多少日历时间,排期则是这些工作在团队日历上的具体位置。三者互相影响,却不能互相替代。

例如,一项任务预计需要 24 小时有效工作量。如果由一位工程师每天能投入 6 小时,且没有其他阻塞,计划工时约为 4 个工作日;如果工程师同时承担支持工作、等待接口确认,或团队只在每周固定时段处理该任务,日历工期可能超过 4 天。把 24 小时直接写成“3 天完成”,实际上把资源可用率和等待时间都藏起来了。

项目负责人应把工时看作工作量估计,把工期看作工作量、可用能力、依赖关系和等待时间共同作用的结果。当项目延期时,先区分是工作量估少、可用资源不足、前置依赖延迟,还是决策等待,而不是简单地把实际工时与计划工时相除后给团队贴上“效率低”的标签。

2. 最佳实践是分层估算、滚动修正、按偏差类型处理

我建议把计划工时分成三个层级:项目级粗估用于立项和资源判断,阶段级估算用于预算与里程碑安排,任务级估算用于近期执行。越远期的信息越不完整,数字应越粗;越接近执行,估算才适合细化。

如果项目还处于需求探索期,要求团队精确到小时,通常是在用表格制造虚假的确定性。此时更有价值的是给出区间,例如“约 20 至 30 人时”,同时标出关键假设。进入开发阶段、接口与验收条件明确后,再把工作拆到可执行任务,并用历史偏差校正估算。

项目负责人的目标不是消灭所有误差,而是让误差尽早出现。若本周发现接口联调比预期多 12 小时,团队还有机会调整范围、增加协作或推迟非关键功能;若到上线前才发现,则计划工时记录再完整,也只是在复盘损失。

3. 估算质量要看可解释性,不只看准确率

有些团队把“计划与实际差异低于 10%”当作估算成熟的唯一标准。这会诱发两种不良行为:一是把计划数主动写高,二是把不确定工作拆得很细,以便后续调整数字。表面上偏差变小,实际预测能力未必变好。

我更关注四个问题:估算依据是否可复查,重大假设是否明确,偏差能否归因,偏差出现后是否改变了资源或范围决策。如果每次偏差都能解释为“需求变化”,但没有变更记录;或每个任务都准时结束,却不断有未登记的加班,那么数字的准确并不代表管理有效。

成熟的计划工时体系必须同时满足三点:估算有口径、执行有记录、偏差有行动。缺了其中任何一点,工时数据都可能沦为填表工作。

计划工时最佳实践:项目负责人工时管理风险控制,常见问题

二、计划工时管理的真实场景:数字为何会在执行中失真

1. 需求说明写得清楚,不等于工作量已经清楚

我见过不少计划表,需求文档很完整,任务也拆成了前端、后端、测试三个部分,估算看上去十分规范。但开发开始后才发现,前端等待接口字段确认,后端需要兼容旧数据,测试环境没有准备好,验收规则里还存在多个解释口径。每个角色都可能在自己的范围内估得不离谱,整个项目却因为交接与等待额外消耗数十小时。

这类误差不是简单的“某个岗位估错了”,而是估算对象不完整。团队估计了产出代码、测试用例或设计稿所需的工作量,却没有把需求澄清、数据迁移、联调、验收沟通、上线检查和返修纳入项目总投入。

因此,我会先问:“这个估算包含了哪些工作,排除了哪些工作?”如果估算只有开发任务,没有评审、测试、跨团队协作和交付准备,它就不是完整项目估算,而只是局部生产工作量。

2. 多项目并行时,名义工时不等于可用工时

一位成员一周有 40 个工作小时,并不代表项目可以安排 40 小时的计划任务。会议、代码评审、线上支持、内部沟通、休假和临时事项都会占用容量。对同时参与多个项目的人来说,切换成本也会让名义工时与有效投入出现差距。

如果负责人把每个人每周都排满 40 小时,只要出现一次线上故障或跨部门评审,就会出现连锁延误。更隐蔽的是,成员可能通过延长工作时间维持表面进度,导致计划工时与真实投入逐渐脱节。短期看,排期似乎完成了;长期看,疲劳、返工和人员流动会增加新的风险。

一个可执行的计划应先估可用容量,再安排任务,而不是先列出所有工作,再假设团队可以同时做完。对于承担较多支持和协调工作的岗位,项目可用容量应单独核算,不能直接按编制人数乘以标准工时计算。

3. 变更、等待和返工常被混成“超时”

实际工时高于计划工时,本身不能说明问题出在哪里。新增需求带来的投入、原需求理解错误导致的返工、环境问题造成的等待、估算偏差、临时救火,应该是不同的偏差类别。若全部记成“开发超时”,后续的改进动作就会失焦。

例如,计划 16 小时的接口开发实际投入 28 小时,其中 5 小时用于新增长度校验规则,4 小时用于等待外部系统联调,3 小时用于修复遗漏的异常处理。实际偏差是 12 小时,但只有其中一部分属于原估算质量问题。剩余部分分别指向范围控制、依赖管理和验收定义。

每次偏差至少要能回答两个问题:多出的工时花在什么事情上,谁有权决定如何处理。如果答案只是“项目太赶”,就没有形成可复用的管理信息。

4. 不同项目阶段,最值得关注的风险并不一样

立项阶段的核心风险通常是范围和收益假设;需求阶段的风险是边界、例外流程和验收标准;开发阶段的风险是技术复杂度、依赖和并行冲突;测试与上线阶段的风险则集中在缺陷密度、环境稳定性、数据准备和发布窗口。

如果从立项到上线都用同一张工时表、同一套偏差规则,数据就会失去阶段意义。项目负责人应根据阶段变化调整审查重点:前期看估算区间和未验证假设,中期看剩余工作和依赖,下游看缺陷处理、变更冻结与上线准备。

以下是常见的失真来源。它们不是互斥选项,一项任务的实际偏差可能同时受到多个因素影响。

偏差来源 典型表现 容易被误判为 建议记录方式
范围变化 新增字段、流程、适配对象或验收要求 执行效率低 关联变更单,标出新增工作量
需求不清 开发中反复澄清,完成后仍有不同理解 估算不准 记录澄清次数、决策等待及返工投入
技术不确定 方案验证失败、兼容问题超预期 成员能力不足 拆出技术验证任务,记录验证结论
外部依赖 等待接口、权限、数据或供应商响应 任务进度落后 区分工作工时与等待日历时间
容量被挤占 支持、会议、其他项目临时占用 计划执行不力 更新个人可用容量和任务优先级
返工或缺陷 原任务完成后再次修改、重复验证 正常开发时间 关联缺陷或返工原因,避免与新需求混记

三、常见误区:看似管理更细,实际风险更大

1. 把计划工时当作个人绩效排名

当管理者按“谁填的计划更少,谁效率更高”评价成员时,团队会迅速学会保护自己:低估任务的人会被迫加班兑现承诺,谨慎估算的人反而看起来能力不足,复杂任务则更容易被推迟认领。计划数字从预测信息变成了谈判筹码。

尤其要避免用单一的计划工时完成率对不同岗位、不同类型任务排名。测试环境搭建、线上排障、架构评审、功能开发的产出形态不同,任务不确定性和可控程度也不同。没有统一口径的横向排名,得到的往往是角色差异和任务难度差异,而不是效率差异。

工时偏差更适合用于识别系统性问题,而不是直接判断个人表现。如果某类任务长期低估,负责人应检查拆分方式、历史数据、需求质量与资源安排,再决定是否需要调整估算方法。

2. 把工时准确率设成唯一目标

估算误差当然重要,但单纯追求计划与实际完全一致,容易让团队把缓冲藏在任务数字里,或在执行期间不断修改基线,使偏差看起来消失。项目完成后如果只有“原计划 100 小时,最后也记成 100 小时”,却无法说明变化过程,数据就不具备审计和改进价值。

建议把基线和当前预测分开保存。基线反映某个时点的范围、假设与承诺;当前预测反映基于最新信息对剩余投入和交付时间的判断。需求变化可以产生新的预测,但不应覆盖历史基线。

复盘时至少同时看:估算偏差、范围变化、等待时间、返工投入和剩余工作量。这样才能判断偏差变小究竟是预测能力提高,还是基线被反复改写。

3. 把缓冲平均加到所有任务里

给每个任务统一增加 20% 缓冲,看上去简单,实际上会让低风险任务过度膨胀,高风险任务仍然估得不够。缓冲应针对不确定性放置,而不是作为每个人都默认增加的“安全系数”。

例如,重复性数据整理可能有稳定的历史范围;新架构验证则可能存在方案失败风险。两者都加 20%,前者可能产生无用冗余,后者可能仍无法覆盖重做方案的成本。对高风险事项,拆出探索或验证任务通常比给主任务加一笔模糊缓冲更有决策价值。

项目级缓冲也不应该变成看不见的工时池。要明确它覆盖哪些风险、由谁批准使用、使用后如何更新预测。否则项目负责人无法判断缓冲是在吸收已识别风险,还是被日常工作消耗掉。

4. 把所有非编码时间都当作浪费

需求澄清、代码评审、测试设计、文档、跨团队协调和交付准备,可能不直接形成可见功能,却是项目交付的一部分。若计划只记录“生产性工作”,其他必要投入就会被挤到计划外,最后以加班、延期或质量下降的方式出现。

这并不意味着所有会议都值得保留。项目负责人应区分必要协作和低效协作:有明确决策对象、参与人和产出的评审活动,应纳入计划;缺少议题、重复同步、无法推动决策的会议,则应优化。

5. 把工时填报完整当作项目可控

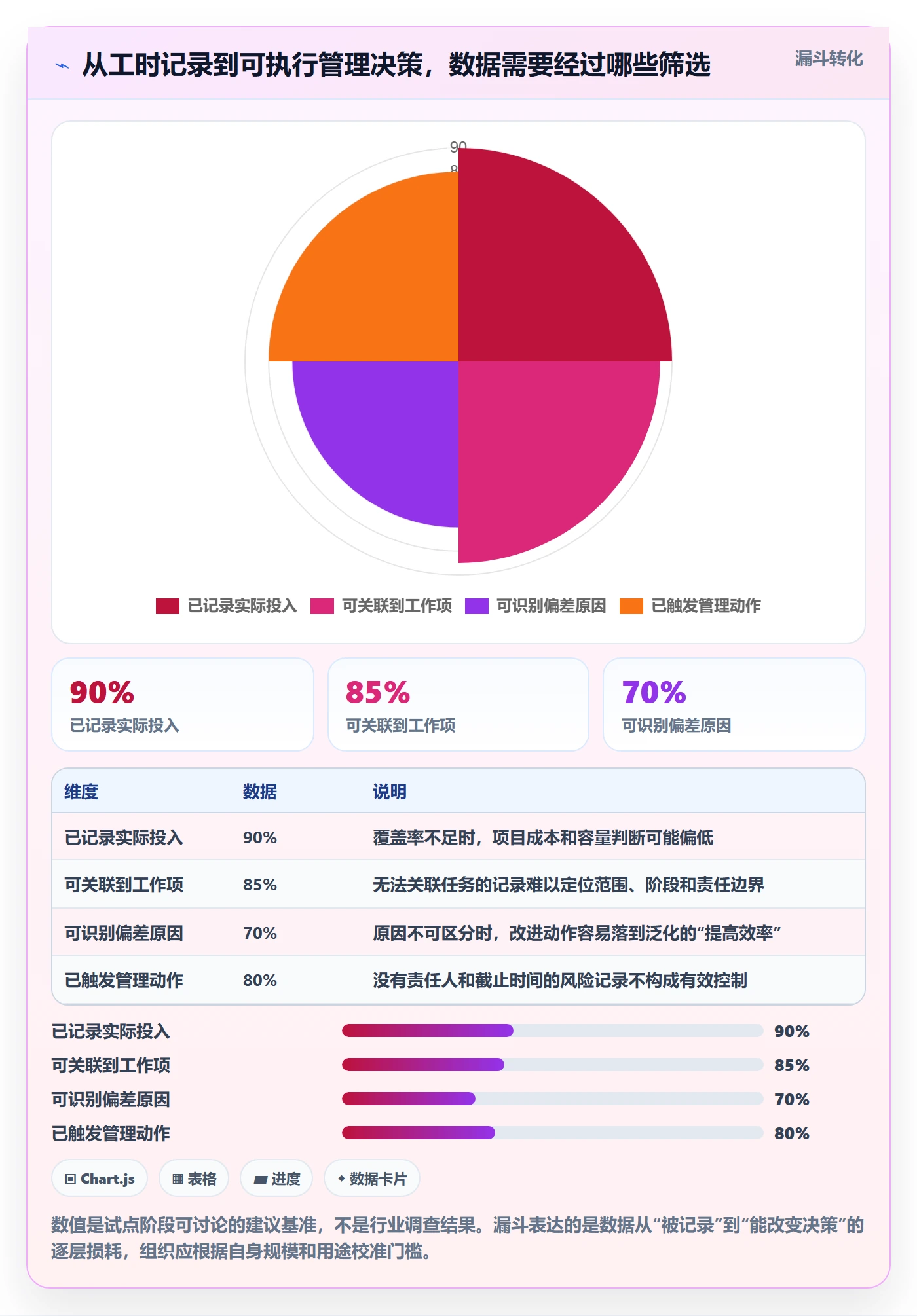

成员每天都填了投入,不代表项目负责人已经拥有可靠预测。填报若没有任务关联、工作类型、变更信息和剩余估算,就只能回答“过去花了多少”,无法回答“为什么多花”“还需要多少”“哪些范围可以调整”。

我会把填报质量分成三层:是否有记录,记录是否对应可识别的工作,记录是否能支持决策。仅达到第一层的团队,容易在月底产生大量数据,却仍然无法判断项目是否会按期交付。

6. 把实际工时越低越好当作项目效率

实际投入低于计划,不一定意味着效率高。可能是范围缩水、测试遗漏、任务延期到下一阶段,或者成员没有记录加班。反过来,实际投入高于计划,也不一定代表项目失败:若额外投入是为了处理经过批准的关键需求,且收益高于成本,这可能是合理的范围决策。

应把投入与产出、质量、范围、风险和交付结果放在一起判断。工时是成本指标,不是价值指标。项目负责人如果只追求减少工时,可能把必要的质量活动压掉,导致缺陷和维护成本在项目结束后才出现。

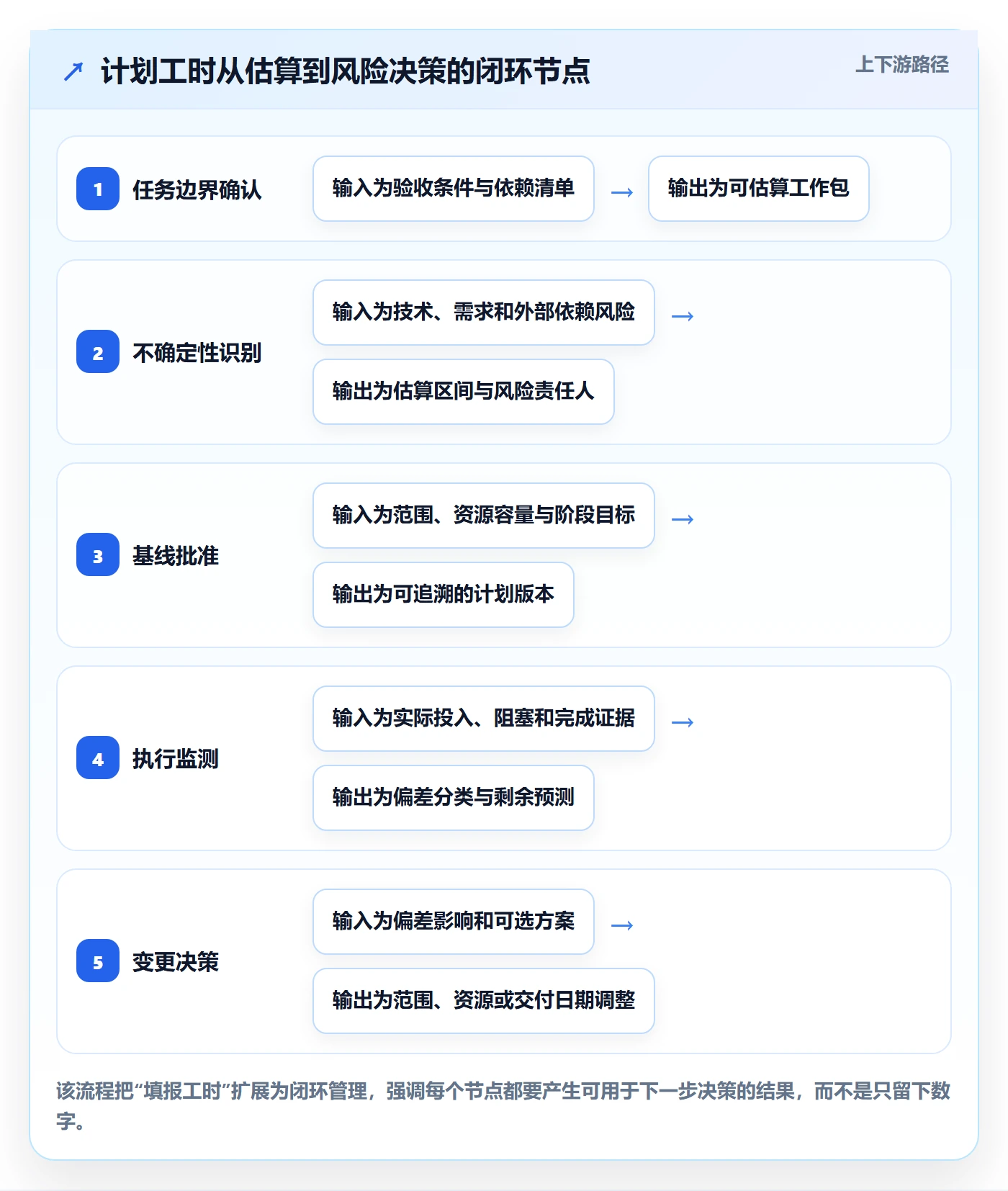

四、专业判断逻辑:怎样从估算到控制形成闭环

1. 先定义估算口径,再谈估算数字

团队首先要统一“计划工时包括什么”。不同团队可以有不同口径,但必须公开一致。一个实用的项目口径可以包括需求分析、设计、开发、代码评审、测试、缺陷修复、部署准备和项目协作;具体是否计入管理会议、培训或长期支持,应根据成本核算目的单独约定。

还要明确“实际工时”是人时还是人天。若采用人天,应说明一天按多少有效工作小时换算,是否包含午休、会议、待命和支持。没有这些定义,同样的“1 人天”在不同团队之间可能代表不同投入,比较结果也没有意义。

建议在估算模板中保留口径说明、估算人、估算日期、任务边界、依赖条件和风险等级。这样做并非为了增加文书,而是为了让未来复盘能知道当时依据了什么。

2. 用工作分解结构减少遗漏,而不是无限拆细

项目负责人需要把交付目标拆成可以估算、可以验收、可以分配责任的工作包。拆分的目的不是让任务列表越长越好,而是让责任边界和完成条件清楚。

任务太大时,估算容易被平均化:一个“开发新模块 10 天”的任务可能包含接口设计、数据迁移、权限规则、异常处理和部署准备,偏差发生后无法定位。任务太小时,管理成本又会过高:成员每天更新数十条任务,负责人花在维护状态上的时间超过了分析风险的时间。

在实践中,我倾向于让任务的规模与团队节奏相适应。若团队按周计划,可把大部分执行任务控制在数小时至数天可交付的范围;更大的工作包先拆出验证、实现、测试和交付等部分。任务粒度不是硬性天数标准,关键是是否能在一次状态检查中判断完成情况、偏差原因和下一步动作。

3. 先标记不确定性,再选择估算方法

不同任务不应使用同一套估算方法。重复性强、输入输出稳定的工作,可以参考历史平均投入;技术方案不确定的工作,适合先做短周期验证;涉及多方依赖的工作,则要将工作量与等待时间分开记录。

  • 重复工作:使用历史实际工时的中位数或范围估算,并检查本次条件是否相同。
  • 复杂但可拆分的工作:拆成小工作包,由执行者分别估算,再检查遗漏的交接与验证活动。
  • 高不确定工作:先估探索任务,取得证据后再估实现工作,不要把未知数伪装成精确计划。
  • 多团队依赖工作:分别估算本团队投入和外部等待时间,明确依赖负责人及最晚反馈时间。
  • 范围尚未冻结的工作:使用区间估算,并将范围选择对成本的影响写清楚。

对复杂任务,团队可采用三点估算:乐观值、最可能值和悲观值。常见的加权公式可以帮助形成统一讨论起点,但公式不能替代专业判断。若悲观值代表“需求可能增加”,应先问这种变化发生的概率和应对策略,而不是简单把概率藏进一个加权数。

4. 用历史数据校准,而不是拿别人的平均值套团队

历史数据的价值在于校正团队自己的估算习惯。某团队的开发效率受技术栈、代码库成熟度、评审要求、部署环境和人员经验影响,外部团队的平均值不一定能直接迁移。即使参考行业报告,也应把它当作背景信息,而不是本团队的承诺基准。

若团队刚开始积累数据,不需要等到“数据足够大”才开始校准。可以先把任务按类型、复杂度和不确定性分类,记录每类任务的计划工时、实际工时、范围变化和返工原因。每次迭代复盘时观察方向,而不是急于从少量样本中得出过度精确的结论。

建议优先看中位数和分布,而不是只看平均值。少数极端事故会拉高平均投入;如果任务复杂度差异很大,把所有任务放在一起比较,也容易误导判断。数据样本应保留上下文,例如“包含数据迁移”“依赖外部接口”“需求在执行中冻结”,这样才能知道历史记录是否可比。

5. 把实际投入、剩余工作和完成进度分开看

实际工时只能说明已经发生的成本,不能直接说明工作完成了多少。一个任务已经投入 80% 的计划工时,不代表完成度就是 80%;有些工作前期探索投入大,后续交付快;有些工作则在最后集成阶段集中暴露问题。

项目状态至少需要三种信息:已投入工时、剩余工作量估计、可验收成果。若项目负责人只能看到工时填报,却看不到任务是否完成、阻塞是否解除和缺陷是否关闭,就容易把“投入增加”误当成“进度推进”。

对于固定范围项目,可以用已完成工作包的计划价值辅助观察进度,但要避免用主观百分比制造精确感。更可靠的做法是用明确的验收条件判断工作包是否完成,并把未完成、部分完成和待验收状态区分开。

6. 将偏差拆为可行动的原因类别

偏差分类不必复杂到几十种。对大多数团队而言,范围变化、估算遗漏、技术不确定、等待依赖、返工质量、容量挤占和记录口径问题,已经足以指导改进。

每条偏差记录应尽量包含:基线工时、实际投入、当前剩余估算、偏差类型、证据链接、影响范围和建议动作。证据可以是变更单、缺陷记录、评审结论、外部依赖时间戳或会议决议,不必为每个小时写长篇说明。

偏差复盘不是找一个人承担所有责任,而是决定下一步:修订范围、重新排期、调配资源、升级依赖、补充技术验证,或接受风险。没有行动的偏差分类只会增加填报负担。

7. 让预警阈值跟着风险和阶段走

有的团队把所有任务超过计划 10% 都标红。这种规则容易产生大量噪音,尤其是早期估算区间本来就较宽时。预警应结合任务规模、估算可信度、里程碑影响和剩余工作判断。

例如,一个 4 小时的任务多出 1 小时,可能只是记录粒度或一次短暂澄清;一个关键依赖任务提前两周确认会延迟,即使目前没有发生工时超支,也可能已经是高风险。应把“工时偏差”和“交付风险”作为相关但不同的信号。

团队可以设置分层规则:小任务观察趋势,关键路径任务关注任何阻塞,高不确定任务关注验证结果,重大范围变更触发重新估算。阈值要通过项目复盘调整,不应把某个百分比包装成普适标准。

8. 用基线与预测分离保护决策质量

计划基线是经批准的范围与投入记录;预测是当前对未来的判断。二者同时保留,项目负责人既能看见最初判断,也能知道按当前信息项目可能走向何处。

当预测变化时,要说明原因与决策选项。例如,若新增需求预计增加 30 人时,可以选择追加预算、替换低优先级范围、延后交付,或接受现有预算下的质量与进度风险。只更新总工时而不呈现选项,管理层很难做出有效取舍。

计划工时最佳实践:项目负责人工时管理风险控制,常见问题

五、案例与数据观察:把偏差拆开,才知道该改什么

1. 一个中型业务项目的模拟推演

下面用一个明确标注的情景模拟说明分析方法,不代表某家企业的真实项目数据。假设一个跨职能团队要交付一项业务流程改造,团队有产品、设计、开发、测试和运维成员,计划基线为 480 人时,目标交付周期为 8 周。

最初估算把工作分为需求与设计 72 人时、开发 250 人时、测试 96 人时、上线准备 32 人时,另留 30 人时项目协作空间。看起来分项齐全,但执行中发生了新规则追加、外部接口响应延迟、旧数据清理和验收规则返工。

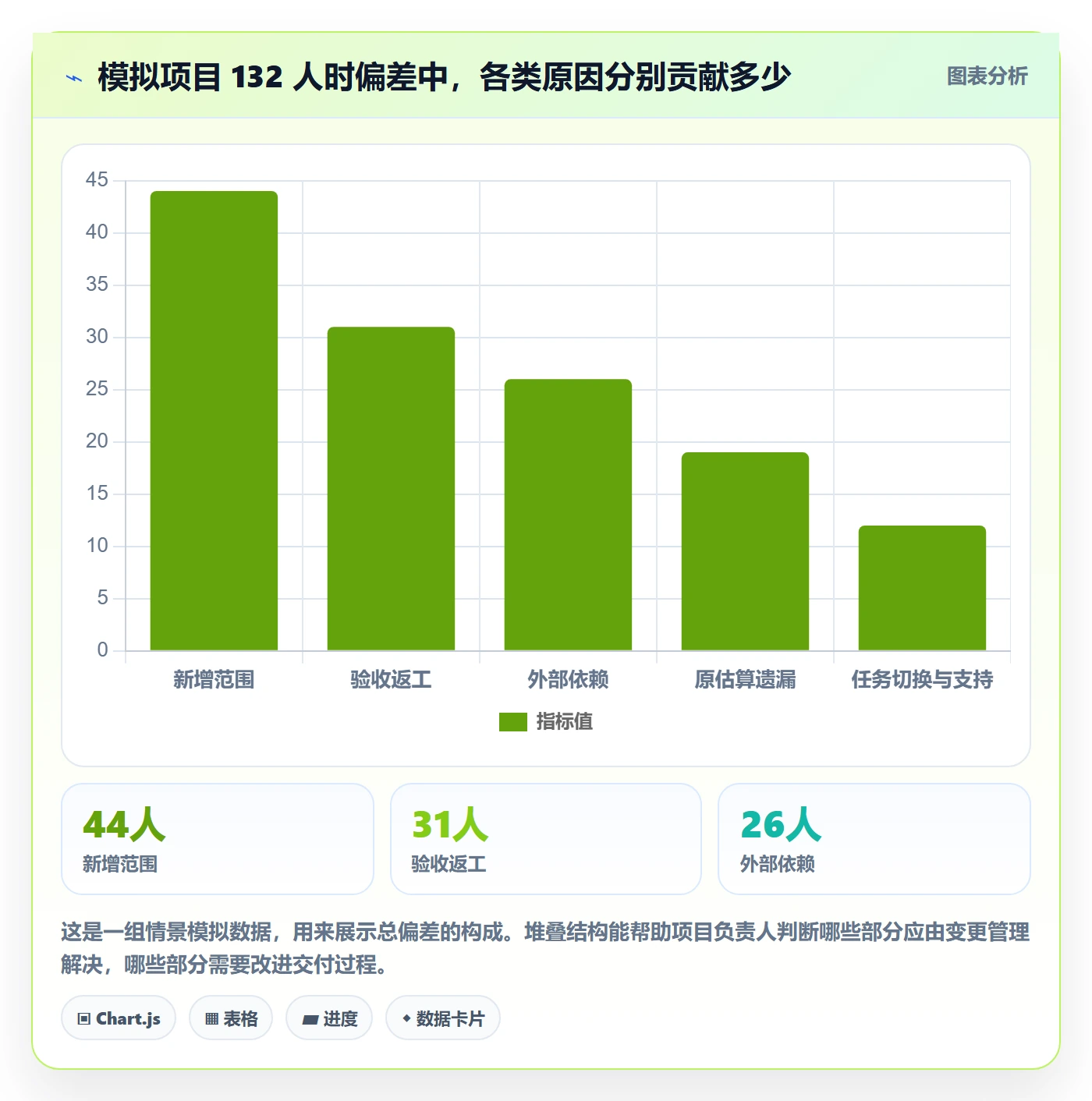

复盘发现,项目实际投入达到 612 人时,较基线多 132 人时。若只看总偏差,容易得出“团队估算能力差”的结论;进一步拆分后,新增范围 44 人时,外部等待引发的额外协调与重复验证 26 人时,验收理解差异造成返工 31 人时,原始估算遗漏 19 人时,其他任务切换与支持投入 12 人时。

这组拆分改变了管理判断:新增范围并非估算失误,应通过变更管理处理;等待时间不能简单靠压缩开发投入解决,应改善依赖确认机制;验收返工需要前移评审;原估算遗漏则说明上线准备和数据清理应纳入工作分解。

2. 不是每一小时超支都能通过加人解决

在上述情景中,如果把全部 132 人时都当成开发人力不足,负责人可能会临时增加工程师。但新增成员需要熟悉业务、代码和接口,短期内还要占用原有成员的辅导时间。若真正的问题是验收口径不清或外部依赖未确认,加人不仅不能消除原因,还会增加沟通成本。

我会按偏差类型选择动作。范围变化对应重新谈优先级与预算;等待依赖对应升级协调、设置接口契约和时间节点;返工对应补足验收标准及评审;估算遗漏对应调整模板与历史校准;容量挤占则要重新排序任务,明确哪些工作暂停。

3. 用计划、实际和剩余预测区分“已经超支”与“仍可控制”

假设项目在第 4 周时,基线计划投入 220 人时,实际投入 250 人时,已经超出 30 人时。若剩余工作原估 260 人时,团队重新评估后发现还需 330 人时,那么当前完工预测为 580 人时,而不是简单的“目前只超 30 人时”。

如果新增 70 人时主要来自已批准的范围变化,项目负责人应展示变更后的成本与价值;如果来自未识别的返工和等待,就应启动风险处理。关键不是让预测数字保持好看,而是让决策发生在仍有选择的时间点。

建议在项目例会上固定展示三列:基线投入、已发生实际投入、剩余工作预测。必要时增加范围变更与风险准备金使用情况。管理层看到的就不再只是“目前用了多少”,而是“按当前趋势还要多少、为什么、可以怎么选”。

时点 基线累计计划 实际累计投入 剩余工作预测 管理判断
第 2 周 110 人时 116 人时 370 人时 小幅偏差,先查任务拆分与接口确认
第 4 周 220 人时 250 人时 330 人时 预测总量上升,应按原因拆分并确认范围
第 6 周 360 人时 401 人时 211 人时 剩余工作仍高,检查缺陷、上线准备和关键依赖
第 8 周 480 人时 612 人时 0 人时 复盘 132 人时偏差来源,更新后续项目基准

4. 数据能说明管理问题,但不能自动证明因果

如果某类任务多次超出计划,可能是估算方法不适合,也可能是该类任务长期承接了临时需求。若某个团队实际工时较少,也可能是因为需求范围更小,或者记录口径不同。仅凭工时相关性,不能直接判断哪个角色更高效。

因此,建议将工时数据与任务复杂度、范围变化、缺陷、等待时间、交付结果和团队容量放在一起分析。项目数量少时,更应该把结论表述为“当前样本显示某种倾向”,而不是“已证明某岗位效率低”。这既能避免过度解释,也能保护团队对数据记录的信任。

计划工时最佳实践:项目负责人工时管理风险控制,常见问题

六、工具与数据治理:让工时记录服务于中大型团队决策

1. 什么时候需要从表格升级到统一平台

小型团队、单一项目、依赖关系少时,表格可能足够。随着项目数量、角色数量和跨团队依赖增加,表格常出现版本冲突、任务与工时脱节、汇总依赖个人手工、变更记录难追溯等问题。此时升级工具的理由不是“系统更先进”,而是现有方式已经无法以合理成本维持可信数据。

对于 100 人以上、同时管理多个项目或产品线的组织,计划工时往往要同时服务项目排期、资源容量、预算跟踪和管理汇报。工具应支持项目、任务、成员、工时、变更和依赖关系之间的关联,而不是只提供一个工时录入表单。

以 PingCode 这类面向中大型企业的项目管理平台为例,评估重点不应停留在“能不能填工时”,而应检查任务计划与实际记录是否关联、项目和团队数据能否分层汇总、权限是否适合多项目协作、变更历史能否追溯,以及管理报表是否能区分基线、实际和预测。这里的重点是评估能力,不代表任何工具可以替团队定义正确的估算口径。

2. 选择工具时,先验证流程,再看功能清单

工具演示常会展示工时表、甘特图和仪表板,但真正的风险通常藏在流程细节里。上线前要拿一个真实项目场景走通:成员能否在任务上记录投入,负责人能否查看剩余预测,需求变更是否能留下版本,跨项目资源是否能被识别,管理层报表是否能追溯到任务来源。

我会要求供应方或内部实施团队完成一组端到端验证,而不是只看演示环境中的单个页面。选择工具的评价,应围绕组织已经定义的管理问题展开。

  • 成员能否快速定位任务并补充实际投入,减少重复录入?
  • 负责人能否按项目、阶段、人员和工作类型查看计划与实际差异?
  • 变更后能否保留原始基线、审批记录和当前预测?
  • 工时数据能否和任务状态、缺陷、依赖及交付物关联?
  • 不同层级能否获得适当视图,避免所有人看到不必要的敏感信息?
  • 历史数据能否导出并进行合理清理,防止组织被单一平台锁定?

3. 先治理数据定义,再治理系统字段

如果“实际工时”在各团队中定义不同,把它们全部导入同一平台,不会自动形成统一数据。工具上线前,应明确字段定义、填报周期、工作类型、任务粒度、变更流程和数据责任人。

建议从少量高价值字段开始。项目、任务、负责人、估算工时、实际工时、剩余预测、工作类型、偏差原因,通常已足以支撑第一阶段管理。若一开始增加过多必填字段,成员容易把时间花在应付录入上,数据质量反而下降。

同时要设计数据修订规则。实际工时记录可以纠正明显错误,但需要保留修改轨迹;计划基线可经审批更新,但不能悄悄覆盖历史版本;偏差原因可以在复盘后补充,但应能区分当时信息和事后解释。

4. 不要让平台报表制造管理幻觉

仪表板上的红黄绿状态、工时完成率和个人负载图,只有在口径一致时才有意义。若计划工时没有包含评审与测试,完成率再高也不代表交付可控;若成员跨项目投入未记录,资源负载图可能显示“有空”,实际却早已被支持任务占满。

管理报表应回答业务问题,而不是展示所有可计算的数据。项目负责人需要知道关键里程碑是否受影响、剩余工作是否有可信预测、风险由谁处理;部门负责人需要了解容量冲突和范围变化;成员则需要清楚任务优先级和填报规则。角色不同,展示内容也应不同。

有些组织把工时数据直接用于绩效考核,成员会降低填报真实性。若必须用于成本核算或合规目的,应把用途、访问权限和保留周期讲清楚,并将项目预测数据与个人评价机制谨慎隔离。

七、不同情况下的行动建议:先选与当前风险相匹配的做法

1. 项目刚立项,需求仍在变化

不要强迫团队为所有未来工作给出精确工时。先估范围区间,列出关键假设和不确定事项,把下一阶段的需求澄清、原型验证或技术验证单独排进计划。

立项决策要看的是:在不同范围情景下,投入和收益如何变化;哪些未知事项会改变继续投资的判断;何时需要重新评估。此时过度精细的任务工时,会让决策者误以为项目已经具备执行确定性。

2. 项目已进入执行,计划持续超支

先暂停“平均加班补进度”的做法,抽样检查最近一段时间的偏差。将新增范围、返工、依赖等待、估算遗漏和容量挤占分别统计,再确认哪些原因仍在持续。

如果超支来自范围变化,提交优先级与成本选择;如果来自返工,前移评审和验收标准;如果来自外部依赖,明确负责人、时间节点和升级机制;如果是容量不足,重新安排任务,而不是把所有工作继续塞给同一批人。

3. 团队第一次建立计划工时机制

从一个项目或一个迭代试点,不要立刻把复杂流程推广到整个组织。先统一人时定义、估算口径和偏差分类,选取重复性较高的工作积累样本,再逐步扩展到复杂任务。

试点期重点观察三个指标:按时提交记录的比例、能关联到明确任务的实际工时比例、偏差记录能转化为行动的比例。若团队只提高填报率,却没有更好的排期和风险决策,就要先调整流程,而不是增加报表。

4. 多项目共享同一批关键成员

先建立个人容量视图,扣除固定支持工作、休假和已知协作职责,再分配项目任务。对关键成员,应把跨项目优先级由具有决策权的人确定,不要让多个项目负责人分别认为自己的任务“最优先”。

可用有限制的资源排期识别冲突,但要避免把人员利用率追求到接近 100%。当所有成员都没有可调整空间时,任何临时风险都会转化成延期或加班。适量的容量余量不是浪费,而是应对不确定性的管理选择。

5. 项目必须遵守固定预算或合同工时

将成本监控前移,不要等到预算接近用完才讨论范围。每个里程碑都更新已发生投入和剩余工作预测,并记录范围变化与风险准备金消耗。

如果预测超过上限,应尽早提出选项:减少非关键范围、分阶段交付、追加预算、改变技术方案或接受交付风险。项目负责人需要把每个选项的成本、收益和影响说清楚,而不是只报告“预算可能不够”。

6. 远程团队或跨时区团队协作

跨时区环境下,等待答复可能显著拉长日历工期,却不一定增加同等工作工时。应分别记录执行投入和等待时间,建立异步决策机制、明确响应时限,并尽量减少必须同步参加的会议。

工时记录的截止时间也要统一时区和周期。若成员需要为填报反复转换时间,数据延迟和错误会增多。优先让工时记录关联到日常任务流,而不是要求成员月底凭记忆重建整月投入。

7. 任务创新性强,历史数据少

把估算重点放在验证路径,不要用不可靠的历史均值制造精确承诺。先划出时间盒,明确验证目标、退出标准和最小可接受结论。完成探索后,再对可执行部分进行估算。

如果探索结果不能支持预期方案,应允许项目负责人调整方向或停止投入。计划工时管理的价值不仅是估算完成成本,也包括在投入扩大前发现项目假设不成立。

计划工时最佳实践:项目负责人工时管理风险控制,常见问题

八、不同情况下的取舍:准确、速度、透明和控制不能无限兼得

1. 估算精度与估算速度的取舍

精细估算需要拆解任务、邀请执行者评审、核对依赖和引用历史数据,必然消耗时间。对高成本、高风险、合同约束强的项目,投入更多估算工作通常值得;对短周期、低风险、可快速调整的工作,过度估算会拖慢启动。

判断标准不是“所有项目都要估到小时”,而是估算误差的代价。如果错估会影响重大预算、监管承诺或关键发布日期,应投入更多验证;如果任务可随时调整、失败成本低,则快速试做和短周期复估更合适。

2. 个人级记录与团队级透明的取舍

个人级工时有助于分析资源容量和成本归属,但也可能增加被监控感。团队级汇总降低填报负担,却可能掩盖关键岗位过载和个体支持任务的真实占用。

组织应按目的决定粒度。若用于合规计费、成本核算或多项目资源分配,需要较细记录;若主要用于迭代预测和风险识别,团队级投入与任务级记录可能已足够。无论采用哪种粒度,都应清楚说明用途和权限,避免把工时数据悄然扩展为绩效排名工具。

3. 统一流程与团队自治的取舍

完全统一口径有利于跨团队汇总,但不同工作类型存在真实差异。研发、实施、运营和研究项目不一定适合用同一种任务结构和估算方法。

较好的做法是统一核心定义,允许局部方法差异。组织层面统一人时单位、基线规则、变更记录和偏差分类;团队层面可以选择适合自己的任务拆分和估算技术。这样既能保证数据可解释,也避免流程僵化。

4. 高利用率与应急弹性的取舍

将人员排期推近满负荷,短期看似提高资源利用率,却会让计划对插单、故障、评审和人员缺席极其敏感。留出容量意味着部分时间暂时没有分配给确定任务,但它提供了吸收不确定性的空间。

弹性空间应有用途,而不是无目标空置。团队可按工作特点安排支持轮值、技术债处理、文档完善、培训或风险验证,并在项目排期中明确这些工作。这样既避免把所有余量都算成某个项目的可用工时,也避免成员被多个负责人重复预订。

5. 透明报告与简化表达的取舍

高层决策需要简洁信息,但简洁不等于只报一个完成率。项目负责人可以用少量指标概括状态,同时保留可追溯的底层证据:基线、实际、剩余预测、范围变化、关键依赖和重大风险。

如果只展示“进度 80%”,管理层不知道 80% 是按工时比例、任务数量还是验收结果计算;如果只展示“超支 15%”,也不知道超支来自新增范围还是返工。报告应先给结论,再提供能解释结论的证据,而不是让一个漂亮百分比代替项目判断。

6. 立即纠偏与等待更多数据的取舍

偏差出现时,项目负责人需要在行动速度与判断可靠性之间权衡。对关键路径阻塞、重大安全风险或预算越线,不应等样本积累充分才行动;对小任务的轻微波动,则可以观察一到两个周期,避免频繁调整造成更多干扰。

可采用“影响越大,反应越快;不确定性越高,先验证再扩张”的原则。对于重要但原因不清的偏差,先做小范围检查或短周期验证,再决定是否调配大量资源。这比完全忽略风险或立即全面重排都更稳健。

九、常见问题:计划工时管理中的具体判断

1. 计划工时应该由谁估算

执行者最了解任务细节,应参与估算;项目负责人负责确保范围完整、依赖明确、容量匹配,并推动跨角色协商。管理者可以提出目标约束,但不宜在不了解任务条件时单方面规定工时数字。

对跨团队任务,最好由实际执行团队给出工作量估算,由项目负责人整合日历工期和依赖关系。估算权与排期决策权可以分开,但责任边界必须明确。

2. 计划工时和实际工时差多少算异常

不存在适用于所有团队的统一百分比。短任务、重复任务可以设较窄观察区间;高不确定任务应看估算区间是否合理;关键路径任务即使工时偏差不大,只要造成等待或里程碑风险,也应升级处理。

先按任务类型积累本团队数据,再观察偏差分布。与其规定所有任务超过 10% 就处罚,不如识别哪些任务类别持续低估、哪些阶段反复产生返工,以及偏差是否导致成本或交付结果变化。

3. 工时应该每天填还是每周填

频率取决于记录用途和任务周期。需要准确成本归集的项目,可能要求每日记录;主要用于迭代预测的团队,可以采用较短周期的汇总方式。周期太长,成员依赖记忆补填,记录准确性往往下降;周期太短,填报负担可能挤占实际工作。

更重要的是让记录与工作流相连。成员完成任务或更新状态时顺手记录投入,通常比月底集中回忆更可靠。组织应试点比较填报时间、缺失率和数据可用性,再决定频率。

4. 估算时要不要把会议和沟通算进去

与项目交付直接相关的评审、澄清、协调和验收应纳入项目投入,特别是跨团队协作密集的工作。一般组织会议是否计入,应根据核算用途统一约定。若会议占用了项目成员的可用容量,却没有体现在任何计划中,项目容量就会被高估。

记录沟通投入不是为所有会议背书。若某类会议持续占用大量工时,却没有决策或交付产出,应通过缩短会议、改为异步评审或减少参与人优化。

5. 任务实际工时低于计划,是好事还是问题

先确认质量和范围是否达到验收标准,再判断是否是效率提升。若工作按范围完成、缺陷没有异常、没有未登记的加班,低于计划可能说明估算保守或团队方法改进;若少做了测试、文档或边界处理,则可能只是成本转移到后续阶段。

不要因为某次任务低于计划,就立即调低同类任务估算。先确认样本是否可比,再观察多个周期的稳定趋势。

6. 怎么处理执行中不断变化的计划

保留原始基线,并对当前预测做版本更新。每次重大变更记录影响范围、工时、交付日期和审批人。小幅任务调整可以在团队约定范围内处理,影响预算、关键里程碑或合同承诺的变更应升级审批。

如果频繁改计划却没有记录原因,团队会失去判断历史估算质量的依据。更新预测是正常管理,覆盖基线则会削弱复盘价值。

7. 工时数据是否适合用于绩效评价

不建议把计划工时完成率作为个人绩效的单一依据。任务复杂度、支持职责、跨团队协作、质量要求和记录口径都会影响数字。若组织需要评估个人贡献,应结合交付结果、质量、协作、职责范围和长期影响,并保证成员知道数据用途。

工时数据更适合识别项目成本、资源冲突、估算偏差和过程风险。若把它直接用于排名,成员可能通过低估、少报或选择容易任务来优化表面指标,最终损害数据可信度。

8. 项目负责人每周至少要看什么

每周检查不应只看工时填报是否完成。建议确认关键路径任务状态、已发生投入、剩余工作预测、阻塞和依赖、范围变化、重大缺陷,以及本周内需要做出的决策。

每个风险最好都有负责人、处理动作和截止时间。风险没有责任人,就只是提醒;风险没有截止时间,就难以判断是否正在恶化。

十、落地步骤与结尾:先让数字可信,再让数字有用

1. 用四周试点建立最小可行机制

第一周,统一计划工时、实际工时、日历工期和可用容量的定义,确定任务拆分规则及记录频率。不要一开始就追求覆盖组织所有场景,先找一个范围清楚、但具备一定依赖和变更的项目。

第二周,让执行者参与估算,给任务标注不确定性和依赖,保留基线版本。项目负责人检查是否遗漏评审、测试、上线准备、支持工作和外部等待。

第三周,跟踪实际投入、剩余预测和工作完成证据。偏差出现时先归因,不急于判断个人效率。把影响里程碑的风险单独列出,确保责任人和行动明确。

第四周,复盘估算区间、填报负担和决策效果。检查哪些字段真正帮助了项目决策,哪些只是增加行政成本。根据试点结果修订流程,再决定是否扩大范围或引入统一平台。

2. 用可验证的结果判断机制是否有效

试点结束后,不要只问“大家是否按时填表”。更有价值的判断包括:项目负责人是否更早发现关键依赖,预测是否随着新信息合理更新,范围变化是否留下记录,偏差是否触发资源或范围决策,团队能否用数据改善下一轮估算。

不必期待一个月内就让估算误差大幅下降。若流程刚开始,首先应观察数据是否可追溯、偏差是否可解释、报告是否能支持行动。只有这些基础稳定后,团队历史样本才有可能逐步提高预测能力。

3. 下一步行动清单

  1. 选一个近期项目,记录当前估算口径、计划基线和关键假设。
  2. 检查任务拆分是否包含评审、测试、依赖协调、上线准备和支持工作。
  3. 把高不确定任务从单一数字改为区间估算,并明确验证步骤。
  4. 每周对比基线、已发生实际投入和剩余工作预测。
  5. 将偏差分类为范围、估算、返工、依赖、容量或记录口径问题。
  6. 针对重大偏差做出范围、资源、排期或风险接受决策。
  7. 在项目结束后保留数据上下文,作为下一轮估算校准依据。

4. 最后的判断:计划工时管理的核心不是“算准”,而是“看见变化”

计划工时最有价值的部分,不是某个任务最初填了 8 小时还是 10 小时,而是团队能否在信息变化时及时更新预测,项目负责人能否看见新增范围、等待、返工和容量冲突,管理层能否在成本失控前做出选择。

真正的最佳实践不是把每个人的时间排满,也不是让每个数字都显得精确。它要求组织尊重不确定性,保留历史基线,区分工作投入与日历等待,并让数据回到资源、范围、质量和交付决策中。

下一步可以从一个项目开始:定义口径、保留基线、每周更新剩余预测,并把偏差转化为具体行动。如果这些信息已经能帮助团队提前调整范围和资源,计划工时管理就从“填表”进入了风险控制;如果数字仍然只用于月底汇总,先改流程,再谈更复杂的指标和工具。

常见问题解答(FAQ)

1. 计划工时应该按任务拆分到多细?

我在排项目计划时,经常纠结是按模块估工时,还是拆到具体任务。拆得太粗,进度偏差出现后很难定位;拆得太细,团队又觉得是在填表。

建议拆到负责人能在一周内判断完成与否、且通常不超过 1 至 3 个工作日的任务粒度。比如不要只写“完成订单模块”,而应拆成接口设计、开发、联调和验收等可检查的工作项。任务拆得更细不等于估算更准;如果某项工作无法描述清楚交付物,优先补充范围和验收条件,而不是继续细分。

2. 项目负责人怎样判断计划工时是否存在明显低估?

我拿到团队估算后,常看到所有任务都刚好卡在整数天,甚至没有任何联调和返工时间。这样的计划看起来整齐,但我不知道该用什么信号判断它是不是真的可靠。

先检查估算依据,而不是只看总工时:任务是否有明确范围、是否参考过类似工作的实际耗时、是否包含评审和验证,以及关键依赖是否已确认。可以把计划值与同类任务的历史实际值对比;例如过去同类接口开发中位数为 3 天,本次估 1 天,就应要求说明差异。

若没有历史数据,可先记录一两个迭代的计划与实际偏差,再建立团队自己的基准,不宜直接套用统一的“预留百分比”。

3. 计划工时和实际工时偏差变大时,应该怎样控制风险?

我担心团队一旦发现任务超时,就会不断修改剩余工时,最后报表看起来正常,项目风险却被掩盖了。想知道负责人该看哪些变化,以及什么时候应该调整计划。

保留最初估算、当前剩余工时和实际投入三类记录,不要用更新后的数字覆盖原计划。每周核对偏差原因:范围增加、等待依赖、技术返工和估算误差要分开处理。若关键路径任务的预计完成时间推迟,或连续两个检查周期出现明显超支,就应评估缩减范围、增加资源或调整里程碑;

单纯要求成员加快速度,通常无法消除依赖和返工造成的风险。

4. 团队把计划工时当成考核指标,会带来哪些管理风险?

我想用工时数据提高项目透明度,但又怕成员为了显得效率高而少报投入,或者把估算报得很宽松。计划工时到底适合用来评价个人吗?

计划工时适合用于容量规划、进度预测和发现异常,不适合单独作为个人绩效结论。它会受到任务难度、需求变化、协作等待和经验差异影响;若直接按“实际工时越少越好”评价,可能诱发低报、拆分不一致或质量问题。更稳妥的做法是团队层面分析偏差及原因,并结合交付质量、范围变化和阻塞时间解释数据;

个人层面则用来讨论支持需求与工作负荷,而不是简单排名。

核心关键词

读者评论

万
万梦琪

我们团队以前把开发工时和日历天数混着排,接口一等,后面的计划就全乱了。现在把等待时间单独标出来后,至少能看清是工作量估少还是依赖没到位。

邓
邓若宁

偏差分类很有用,但落地时容易变成额外填表。要是没有固定的复盘时间和明确负责人,范围变化、返工原因记得再细,也未必能转成后续调整。

卢
卢梓萱

按不确定性给估算区间比统一加缓冲更合理。不过区间宽度最好结合团队自己的历史数据校准,文中的比例更适合作为起点,不能直接当成通用标准。

文章包含AI辅助创作:计划工时最佳实践:项目负责人工时管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579686
